产品开发计划工具选型,最容易踩的坑不是功能不够,而是把“计划看起来更完整”误当成“产品真的交付得更稳”。我见过团队把路线图、需求池、迭代看板和报表都搬进新系统,几周后却仍然靠群聊确认优先级、靠表格追踪依赖、靠负责人记住风险。选工具的关键,因而不是比较谁的功能清单更长,而是判断它能否把产品决策、研发执行和结果反馈连成一条可追溯的链路。
选对工具事半功倍:2026年产品开发计划工具选型指南
一、先讲核心结论:先选计划机制,再选承载工具
1. 工具选型的第一原则是匹配决策方式
我建议把选型顺序倒过来:先说清楚团队怎样决定做什么、何时做、谁负责、出现变化后如何调整,再挑工具承载这套机制。否则,采购评审常常变成“谁有甘特图、谁能自动生成路线图、谁的仪表盘更漂亮”,但这些功能并不能回答最关键的问题:一个新需求进入后,如何判断它是否值得做,如何找到受影响的版本和团队,又由谁批准调整。
产品开发计划不是一张时间表,而是一组持续更新的管理对象:战略目标、机会与问题、需求、优先级、版本承诺、团队容量、依赖关系、风险和实际结果。工具必须让这些对象之间的关系可见。只画时间线却不能回溯目标,只管任务却不记录需求决策,或者能记录需求却无法反映研发容量,都可能让“计划”成为一张漂亮但不可执行的图。
2. 先判定自己要解决哪一类问题
我通常先把选型动因归成四类。第一类是看不见:管理者不知道需求排队、版本进度和风险分布。第二类是对不上:产品、设计、研发、测试使用不同口径,状态和优先级无法对齐。第三类是改不动:计划一变就要人工同步多个表格、群聊和汇报材料。第四类是算不清:团队无法比较投入与结果,也说不清延期来自估算、依赖、返工还是频繁插单。
选型目标应当具体到可观察的行为变化。例如,“提升协作效率”太宽泛;“需求从评审通过到研发任务可执行,必须有负责人、验收条件和关联目标,缺项时不能进入迭代”就能被验证。目标越具体,后续的产品演示、试点和验收越容易围绕真实工作展开。

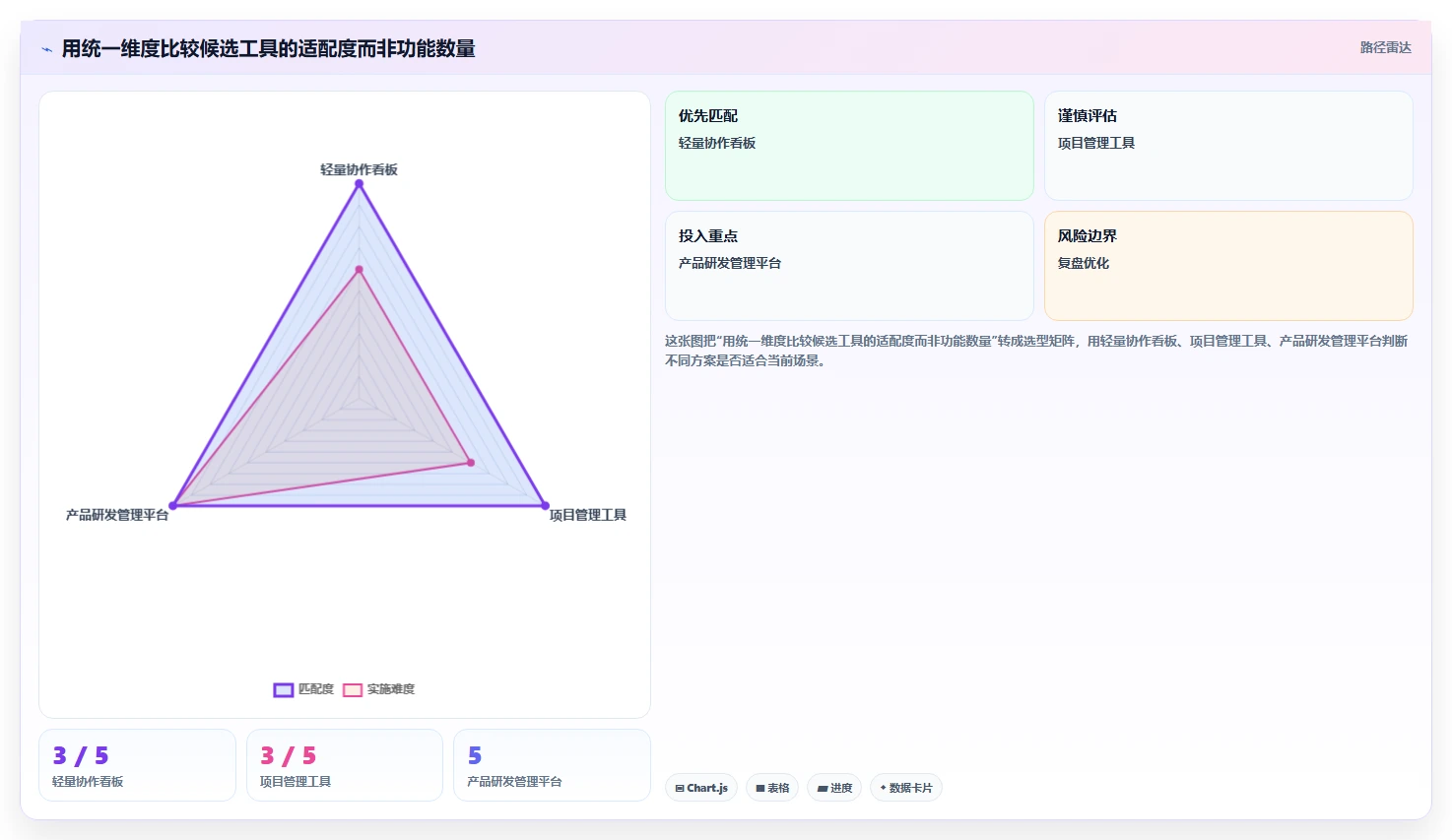

3. 不要把“功能多”当成“更适合”
我会把工具按主要用途分成三种,而不是简单排成高、中、低档。轻量看板适合快速协作和短周期任务;项目管理工具适合跟踪任务、迭代和交付;产品研发管理平台更适合把需求、路线图、研发工作流、测试、发布和指标反馈连接起来。规模更大的平台往往也带来更高的配置、治理和培训成本,不是团队越大就越应该购买最复杂的方案。
我的结论是:选择能完整解决当前关键断点、并留有必要扩展空间的最小系统,而不是购买想象中的未来。如果问题只是几支团队之间缺乏统一迭代视图,先做轻量试点可能比全公司一次性换平台更稳;如果企业已有大量研发协作数据、跨团队依赖和权限治理需求,单纯任务看板通常会把复杂度留在系统之外。

二、回到真实场景:计划为什么总是变成“表格加会议”
1. 产品计划跨越多个时间尺度
产品团队通常同时维护战略目标、季度重点、版本规划、迭代任务和日常缺陷。它们的时间尺度不同,责任人也不同。战略目标可能按半年或年度讨论,版本计划按数周或数月滚动,迭代任务则常以一到两周为单位。如果工具只能展示其中一个层级,其他层级就会被迫留在文档、表格或会议纪要里。
这正是很多计划失真的起点:季度路线图说要提升新用户激活,版本列表却只有功能名称,迭代看板又只显示开发任务。到复盘时,大家能说出上线了什么,却回答不了这些交付如何支持原定目标,目标是否改变,或者上线后是否真的改善了用户行为。
2. 计划中的不确定性比时间线更值得管理
计划并非一经批准便不再变化。用户研究可能推翻原假设,技术验证可能发现改造范围超出预期,外部接口或合规要求可能改变交付顺序。成熟的计划方式不是假装这些变化不会发生,而是记录变化原因、影响范围、决策人和重新承诺的时间。
因此,我会特别检查工具能否支持变化有出处、影响可追踪、承诺能重算。例如,一个需求从当前版本移出后,是否能看出它影响了哪些目标、依赖和团队容量?原计划与新计划能否并列查看?若只能修改日期和状态,无法留下决策依据,系统记录再完整也不能支撑复盘。
3. 真实协作问题往往发生在交接点

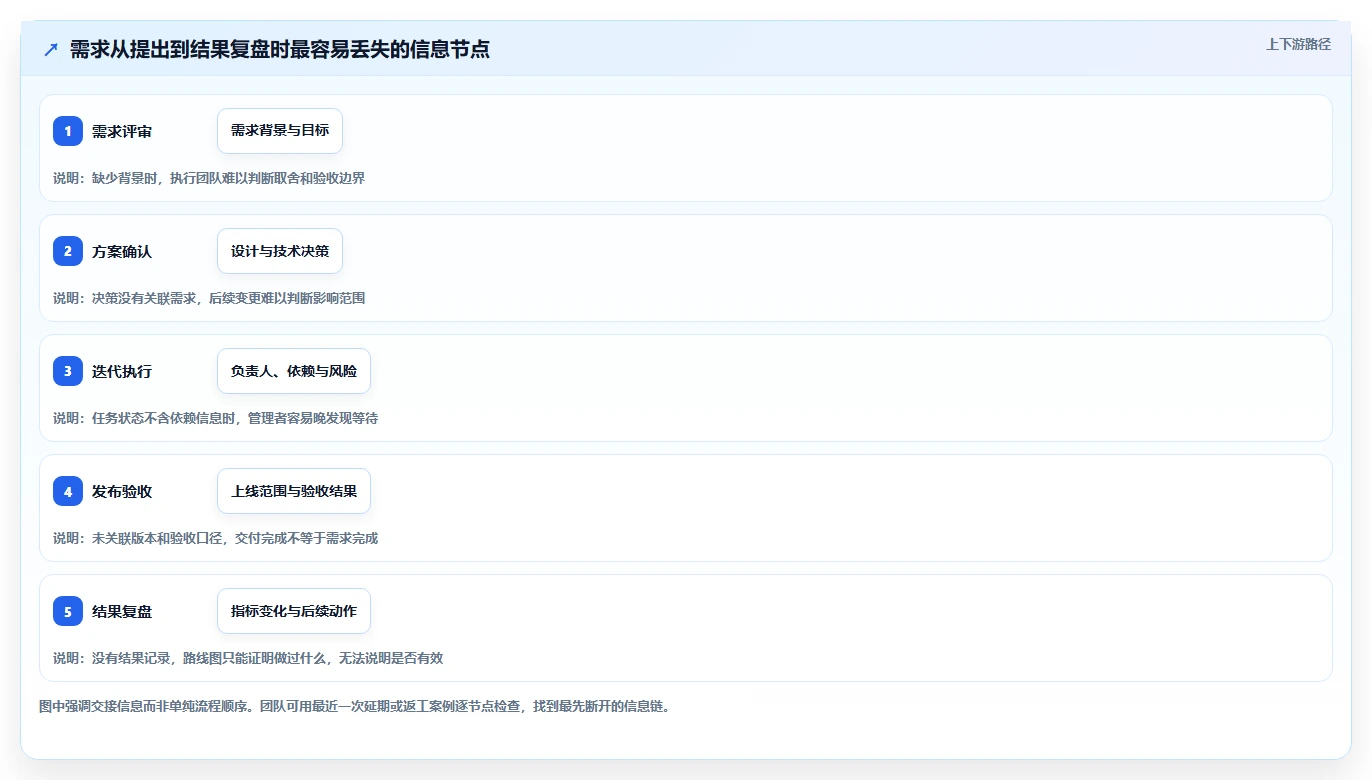

产品开发不是产品经理把需求写好、研发照单实现的单线流程。需求评审、设计确认、技术方案、联调、测试验收、灰度发布和数据复盘,都是信息容易丢失的交接点。一个工具可能在单个团队里很好用,却无法表示跨角色的等待、阻塞和责任切换。
我会在访谈中追问:“最近一次延期,最早何时有人知道?当时系统里能看到什么?谁有权限调整计划?调整后谁被通知?”这些问题比“你希望系统有什么功能”更容易暴露真实缺口。用户常会提出要甘特图、自动提醒和多维报表,但底层问题可能只是依赖没有负责人,或状态定义不一致。
4. 先测量现状,才知道工具有没有改善
试点前至少建立一组基线,否则上线后很容易把“系统里填了更多字段”误报为效率提升。我倾向选取四到六项能够从现有流程核实的数据:需求从评审到可开发的等待时间、迭代承诺完成比例、阻塞项平均停留时间、计划变更次数、返工原因记录率,以及管理者准备一次状态汇报所需时间。
这些数据不能孤立解释。承诺完成比例上升,可能是团队减少了承诺量,并不一定代表交付能力变强;阻塞停留时间下降,可能源自更快升级,也可能因为团队把阻塞状态改成了普通进行中。指标应当与定义、采集范围和观察周期一起记录,不能只看一个漂亮的百分比。

三、拆解常见误区:六种看起来合理、实际容易失效的选法
1. 只看功能清单,不看关键流程能否闭环
功能清单只能说明系统“有这个入口”,不能说明它适合团队的日常工作。路线图模块可能只是手工拖拽卡片;需求池可能不能关联研发任务;报表可能只统计状态数量,不支持按产品线、版本或目标查看。演示时应该让供应商沿着一条真实需求走完整流程,而不是由销售人员逐个介绍菜单。
我会选一个最近真实发生过的需求,要求演示从提出、评估、排期、拆解、开发、测试、发布到复盘,并观察每次转换是否有重复录入、信息丢失或权限阻碍。如果关键流程只能通过管理员帮忙改字段、手工导出再整理,所谓“支持”很可能只是理论上的支持。
2. 误把甘特图当成计划能力
甘特图擅长展示时间关系,尤其适合依赖明确、阶段稳定、责任边界清楚的项目。但产品工作中有不少探索性任务,范围和验收方式会随验证结果改变。若团队把所有工作强行塞进固定日期,时间线看上去越精确,实际误差反而可能越难被及时看见。
选型时要确认甘特图与需求、迭代、负责人、依赖和实际进度之间是否联动。若日期改变后任务负责人收不到通知,或者路线图与研发计划各自维护,甘特图只是展示层,并没有减少协调成本。对不确定工作,更需要标注假设、决策点和重新评估日期,而不是承诺一个虚假的精确完成日。
3. 用“功能齐全”掩盖流程尚未定型
流程还在变化时,配置过多容易把试错成本写进系统。字段、状态、审批和权限一旦铺得太细,团队可能花更多时间维护流程,而不是交付产品。相反,完全不做治理也会造成同一状态有多种解释、同一需求重复建卡。
我通常建议先统一最少的通用规则:需求如何进入、谁确认优先级、进入迭代前必须具备什么信息、什么状态代表阻塞、完成如何验收。其他差异先允许团队保留,等试点发现重复问题后再决定是否抽象成组织级标准。先定义共同语言,再追求全面统一。
4. 把迁移数据量当成系统价值
把历史数据全部导入,未必能让团队更快做决定。旧系统里可能有重复需求、失效状态、过时负责人、临时字段和无人维护的项目。迁移越完整,历史噪声也可能越完整。尤其是缺少字段映射和数据清洗时,迁移后的搜索结果会让用户怀疑新系统是否可信。
我会把数据迁移分成三类:必须保留的当前在办对象、需要查询的近期历史记录、可以归档的长期历史资料。迁移前明确唯一标识、状态映射、权限继承、附件处理和关联关系;迁移后抽样核对关键字段,而不是只统计成功导入多少条。
5. 以“所有人都用同一个工具”作为成功标准
统一工具不等于所有角色使用同一视图、同一字段和同一频率。高管关心目标、风险和承诺变化;产品经理关心优先级和需求证据;研发经理关心容量、依赖和技术风险;工程师需要清楚的任务边界与验收条件。一个系统若让所有人都面对同一张拥挤的表,统一可能只是把摩擦集中起来。
更合理的标准是核心对象能够互相关联,关键状态有一致定义,同时不同角色能使用适合自己的工作视图。工具是否支持角色视图、权限边界和必要的自动化,应该在试点中实际验证,而不是把“全员都看得到”当成透明度。
6. 忽略运营成本,只核算软件订阅费

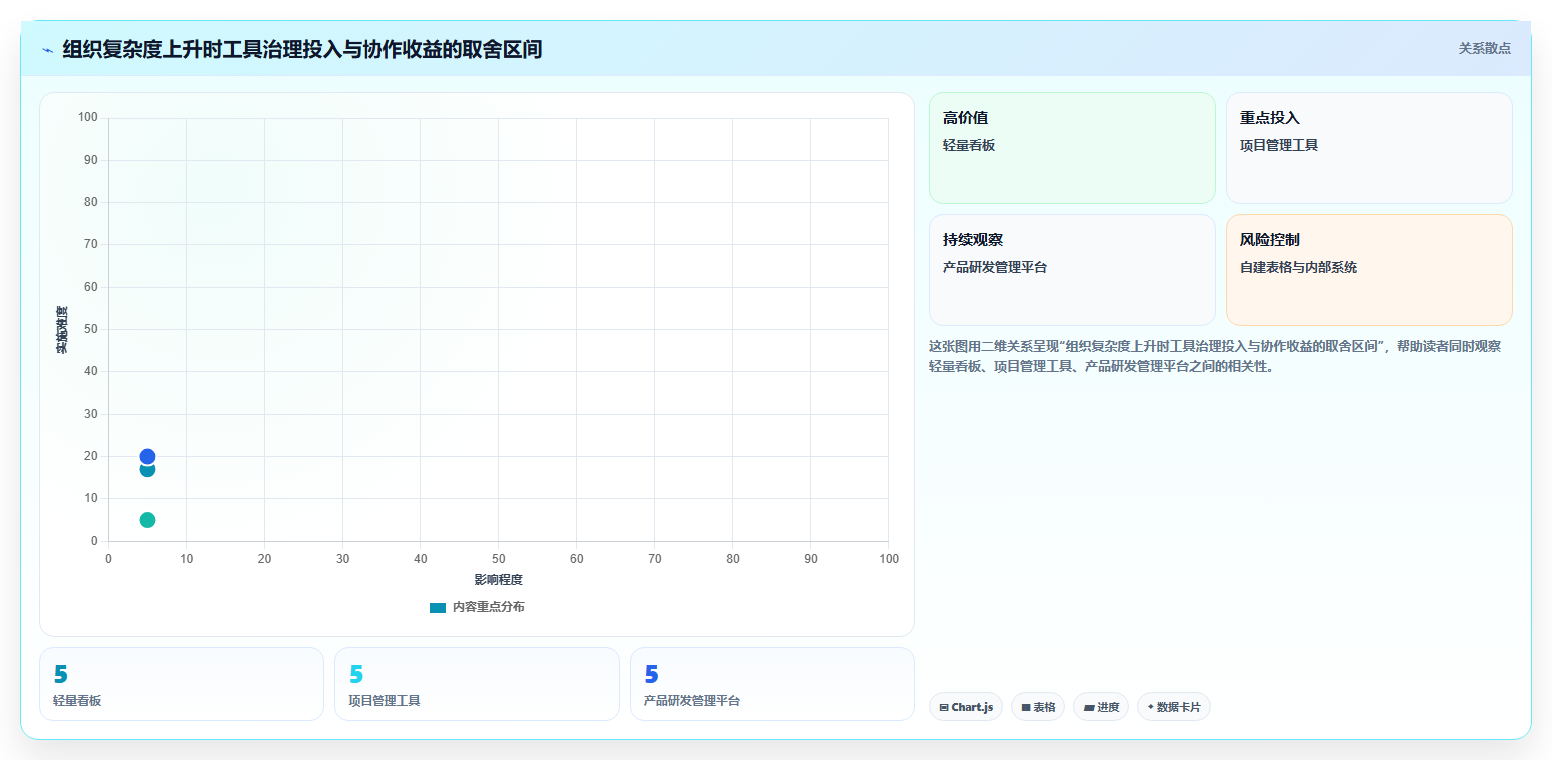

选型成本至少包含订阅或许可、实施与配置、历史数据迁移、身份与权限集成、培训、流程运营、管理员维护和后续扩展。若报价便宜,但需要专人长期手工汇总多个系统的数据,实际总成本可能更高。反过来,功能昂贵的平台如果没有足够的治理能力和使用规模,也可能变成闲置投入。
我建议把总拥有成本按至少一年估算,并分别列出可确认的现金支出和内部人力投入。人力成本不一定要强行货币化,但应记录每月配置、支持、报表整理和培训所需工时。这样才能比较“买软件”与“继续用现有工具加人工”的真实差异。

四、建立专业判断逻辑:用门槛、场景和权重选出合适方案
1. 先设硬门槛,再做加权评分
打分表不能弥补硬性条件不满足。评估前先列出不可妥协项,例如数据驻留与安全要求、身份认证、权限隔离、审计能力、必要的集成、可导出能力、服务响应边界和部署方式。未满足硬门槛的方案不应因界面漂亮或演示流畅而进入综合评分。
通过硬门槛后,再围绕业务价值设权重。一个常见的试评结构是:流程闭环30%、跨团队计划和依赖20%、使用体验15%、集成与数据治理15%、配置和扩展性10%、服务与总拥有成本10%。这不是行业标准权重,而是可调整的起始模板。研发流程复杂的企业可以提高依赖与集成比重,小团队则可能更看重上手速度和总成本。
2. 评分前统一“什么算满足”
不同评审人容易用不同标准打分:有人把“菜单里有这个功能”记为完全满足,有人要求实际流程跑通;有人只看演示,有人关心维护成本。建议为每个评分项设置四级锚点:0分代表不支持,1分代表需要大量变通,2分代表部分支持或依赖人工,3分代表核心场景可配置完成,4分代表可稳定运行且有可验证的操作和数据依据。
评分人最好独立打分后再讨论差异。分数差异不是要消除的噪声,而是应该调查的线索:产品负责人觉得路线图很好用,研发负责人却认为无法反映依赖,说明展示方式可能满足管理汇报,却没有解决执行协作。让分歧回到真实场景,通常比把分数平均后直接决策更有价值。
3. 把演示改成任务测试
我会给每个候选方案相同的测试脚本,避免供应商只展示最擅长的部分。测试材料应包括一个跨版本需求、一个临时插单、一个外部依赖、一次优先级调整、一次延期和一次发布后复盘。参与者可以是产品、研发、测试和管理员代表,分别执行自己最常做的任务。
测试时记录完成时间、重复录入次数、需要人工协助的步骤、关键信息是否能追溯,以及用户是否理解当前状态。不要只问“喜不喜欢”,还要问“如果下周发生这类变更,你会在哪里发现影响,怎样通知相关人”。抽象的满意度往往掩盖不了具体操作的断点。
4. 评估时把可配置和可维护分开看
“可以配置”不等于“团队能持续维护”。有些流程能够通过复杂规则实现,但修改一次就需要外部顾问;有些自动化设置很灵活,却没有清晰的所有者和变更记录。企业应追问:谁有权创建字段和状态?配置变更是否有测试环境?自动化失败如何通知?管理员离职后谁接手?
在演示中要求现场修改一个简单规则,例如当需求进入某状态时要求补充验收条件,或者迭代结束时自动提示未完成任务。观察修改权限、发布过程和错误提示,比听“支持自动化”更能判断日常维护门槛。
5. 用试点验证边界,不用试点替代决策
试点不是无限期的免费体验,也不是要求一个小团队解决所有企业级问题。它应该回答明确假设:候选工具能否减少重复录入?能否让依赖提前暴露?能否让计划变更更容易追溯?试点开始前要写明试用范围、参与角色、观察周期、成功阈值、失败条件和退出时的数据处理方式。
试点范围最好覆盖两个有真实协作的团队,或一条跨职能交付链。只让一个热情的产品经理个人体验,测到的通常是个人使用感受,而不是流程适配度。周期可根据团队节奏覆盖若干完整迭代;关键不是固定天数,而是至少经历一次计划、执行、变更和复盘。

五、用一组可复算的情景模拟,看清试点怎样验证价值
1. 案例背景:120人产品研发组织的计划断点
下面是一组情景模拟,不是某家企业的公开业绩,也不代表任何产品的实测效果。假设一家约120人的产品研发组织,包含多个产品团队、公共技术团队和测试职能。组织已有需求表、任务看板和周报模板,但需求优先级、版本安排和研发容量分别由不同团队维护。
在这个模拟场景里,最明显的症状不是“没有计划”,而是同一需求在三个地方出现不同状态;临时插单后,产品经理要逐个通知团队;管理层看到的进度来自手工汇总;版本复盘能统计完成多少需求,却无法判断延期原因。此时直接采购并全面迁移,会把既有口径差异一起复制到新平台。
2. 试点设计:先限定链路,再检验结果
试点范围设为两个产品团队和一个公共技术团队,挑选一个跨团队版本作为观察对象。团队保留现有系统作为短期只读参考,新工具只承载试点范围内的新需求和计划,避免同时维护两份可编辑主数据。试点目标限定为四项:需求关联目标与版本、依赖任务有明确负责人、计划变更留下原因、每周状态汇总能从系统视图生成。
试点前先记录两到三个完整迭代的基线,之后覆盖数个迭代周期。所有指标保持同一口径,例如“计划完成比例”以迭代开始时承诺的工作项为分母,若发生范围变更则单独记录,不允许事后删除原承诺来美化结果。每周由产品运营或试点负责人抽查数据质量,避免把填报不一致误判为工具问题。
3. 模拟观察结果:改善首先体现在信息等待而非产出暴增

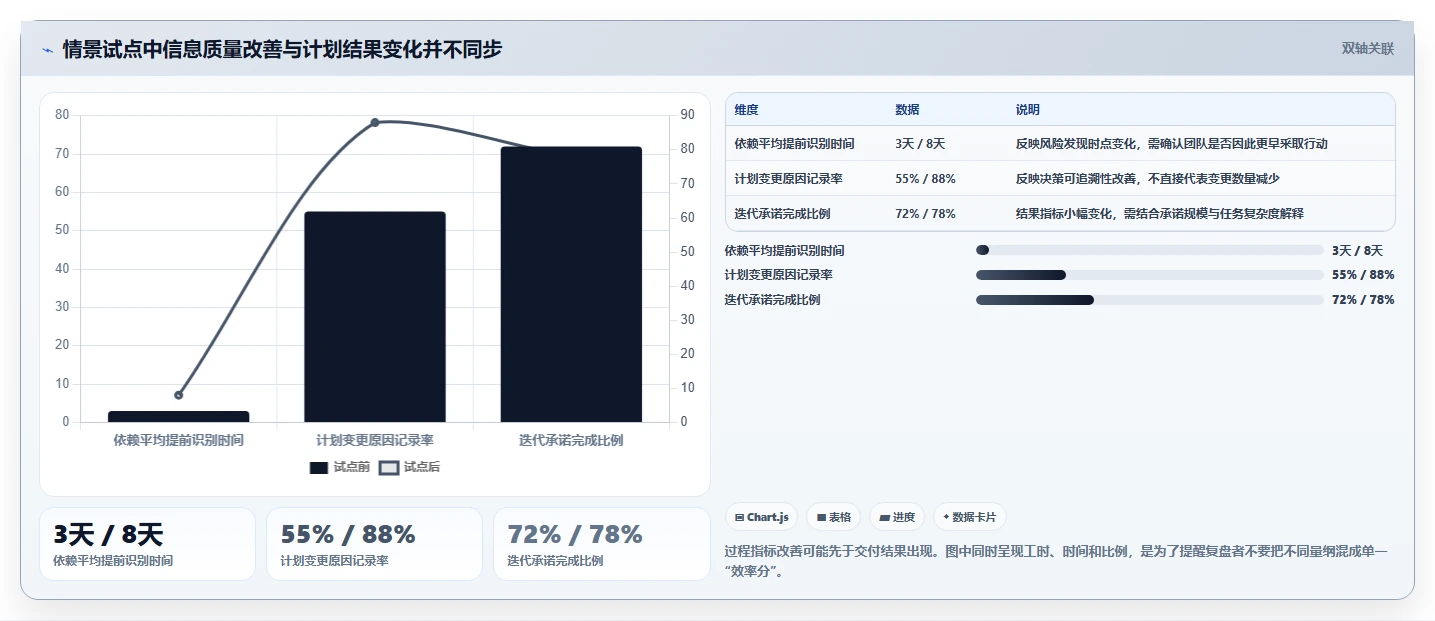

为说明验证方式,假设试点得到以下示意数据:状态汇总准备时间从每周6小时降至2小时;跨团队依赖平均提前识别时间从上线前约3天提升到约8天;计划变更中有原因记录的比例从55%升至88%;迭代承诺完成比例从72%升至78%。这些都是情景模拟值,只能说明应观察哪些变化,不能当成行业基准或真实客户案例。
这组模拟结果里,最值得讨论的不是完成比例增加6个百分点,而是计划变更记录率和依赖识别时间。前两项说明信息流转可能更及时,完成比例的变化则还需要排除承诺量、工作复杂度和团队构成影响。若系统减少了汇报整理,却增加了工程师填报时间,仍不能简单下结论说整体效率提高。
4. 把结果拆成工作机制,而不是归功于系统
试点复盘时,应逐项追问变化来自哪里。状态汇总时间下降,是因为数据自动汇总,还是因为团队少做了两份重复周报?依赖更早被发现,是系统提醒起作用,还是试点期间增加了跨团队例会?变更记录更完整,是工作流设置让填写更容易,还是管理者加强了抽查?这些原因对应的后续投入完全不同。
如果改善来自流程规则而不是某项高级功能,应把规则写成可迁移的工作规范;如果改善依赖管理员每周手工清理数据,就要把这部分运营成本计入规模化方案。试点的价值是辨别因果与边界,不是制造一个好看的成功故事。

5. 什么时候可以把类似平台纳入候选
如果组织达到100人以上,研发团队横跨多个产品或技术域,且需求、迭代、测试、发布与权限管理之间存在明显断点,可以把PingCode这类产品研发管理平台纳入候选评估。判断重点不应是宣传页写了多少模块,而是它能否按企业实际流程串联需求和研发工作、支撑跨团队协作,并满足组织的数据、权限和集成要求。
这类平台适合度与团队复杂度有关,不是人数一过某个门槛就自动成立。若企业只有一个小团队、需求变化少、协作关系简单,平台的实施和运营投入可能大于收益;若企业已有成熟工具链,也应优先评估现有系统的集成与治理空间,而不是为了“统一”重建所有流程。是否选择某个平台,仍须经过同一脚本的演示和试点验证。
六、按组织阶段给出行动建议:不同问题用不同的选型动作
1. 小团队或早期产品:先降低协作摩擦
如果团队规模较小,计划主要由一位产品负责人和一支研发队伍维护,优先确认需求入口、优先级、负责人、验收条件和迭代状态能否清晰呈现。不要一开始就设计复杂审批或企业级指标体系。把当前最常发生的遗漏补起来,比搭建完整的路线图治理结构更重要。
建议先用一个产品、一个迭代周期验证工具是否降低重复沟通。迁移时只带当前有效需求、在办任务和仍有价值的近期决策记录。若团队发现工具需要大量管理员维护,或者简单工作也必须经过多层状态流转,应优先调整配置,而不是把流程复杂度解释成“规范化”。
2. 多团队、依赖复杂的组织:把跨团队计划作为主测试
当多个产品团队共享技术、数据、设计或测试资源,选型重点应从单个团队的任务体验转向组合计划:谁能看到共享资源的容量?依赖变化如何通知受影响团队?目标和版本之间怎样建立关联?出现冲突时,决策人能否比较不同方案的成本与影响?
测试中要故意制造一次真实的计划变更,例如一个共用服务延迟,观察系统能否识别受影响的需求和版本。若必须由项目经理逐一打开任务、手工列出关联团队,说明跨团队可视性仍依赖人肉协调。不要仅凭“支持多项目”就推断它能管理复杂依赖。
3. 受监管或安全要求高的企业:先过治理门槛
安全与合规不能等到试点结束才讨论。先确认部署和数据存储方式、身份认证、访问控制、审计日志、备份恢复、数据导出、供应商服务边界和合同责任。对于敏感数据,还要确认权限模型能否按组织、项目和数据对象实施,而不是仅靠“项目成员可见”这一种粗粒度控制。
技术评审与业务试点可以并行,但必须分别设置负责人和通过标准。业务团队觉得好用,不能替代安全审查;安全审查通过,也不代表流程适配。尤其要明确离开供应商或更换系统时,数据如何完整导出、关联关系是否保留、附件和审计记录如何处理。
4. 现有工具已多且数据分散:先画系统边界
组织已经使用代码托管、缺陷跟踪、测试管理、文档和分析系统时,不一定要让新平台取代所有工具。先画出数据流:哪个系统是需求的权威来源,哪个系统记录代码和构建,测试结果在哪里,发布信息由谁维护,分析指标怎样回流到产品决策。
每个对象只设一个主要事实来源,其他系统通过集成或链接读取,能减少双向同步冲突。若短期内无法集成,明确哪些字段必须人工维护、由谁负责、多久核对一次。不要在架构图上画出所有连接,却没有异常处理和数据责任人;接口失败时谁发现、如何补偿,比“支持API”更实际。
5. 供应商演示阶段:让每个角色都亲自操作
正式评估时,至少安排产品负责人、研发负责人、工程师、测试代表、管理员和安全或IT代表。每个角色都应完成一项真实任务,而不是全程听销售演示。产品经理调整需求优先级,研发负责人查看容量和依赖,工程师领取任务并反馈阻塞,测试人员追溯验收范围,管理员修改规则并检查权限。
观察不同角色完成任务时的操作步骤、信息重复输入和常见误解。邀请一线使用者指出“在哪一步我会回到表格或群聊”,这比问“整体满意度几分”更能预测长期采用情况。若系统无法避免所有外部沟通,也应明确哪些决定必须回写,哪些聊天只用于临时协调。
七、做出取舍:不同工具类型的收益、代价与适用边界
1. 轻量看板:启动快,但组织级追踪能力有限
轻量看板的优势是学习成本低、设置简单,适合刚开始统一任务状态、迭代节奏稳定、跨团队依赖不多的团队。它通常能较快让成员知道“谁在做什么”,也适合用小范围试点建立基础工作习惯。
代价是当团队开始追踪多个产品、目标、版本和公共资源时,可能需要额外维护路线图、容量和指标。若只能靠自定义字段、插件或人工汇总补齐,维护工作可能逐渐抵消初期的轻便。选它的前提不是“我们不需要治理”,而是当前复杂度确实足够低,且未来扩展路径可接受。
2. 项目管理工具:交付追踪较强,产品结果链路需要核对
项目管理工具适合范围和阶段相对明确的交付项目,能帮助团队追踪任务、负责人、时间计划和里程碑。对以项目制运作为主的组织,它可能已经覆盖主要管理需要,也更容易在现有工作习惯上逐步推广。
需要核对的是它对产品探索、持续需求池、目标关联、用户反馈和发布后指标的支持。如果这些能力不足,团队可能继续在外部文档中做产品规划,工具只承担交付排期。这个取舍并非一定不好,但要明确谁维护两侧信息,以及怎样避免路线图与项目执行计划逐渐失配。
3. 产品研发管理平台:链路更完整,但治理投入不能忽略
产品研发管理平台的价值在于有机会连接产品规划、需求管理、研发过程、测试交付和结果反馈,减少不同工具之间的信息断层。对于多团队、多角色和多流程的组织,统一对象关系和权限边界可能比单点功能更有价值。
对应的代价是范围广、配置多、迁移复杂,且需要有人持续维护流程定义、模板、权限和数据质量。若组织没有明确的流程负责人,平台可能快速变成更多表单和更重的填报要求。决定采用之前,应确认谁负责产品运营或平台治理、每月投入多少时间、怎样处理流程变更和用户反馈。
4. 自建表格或内部系统:可控,但隐性依赖容易积累
表格和内部工具对早期团队很灵活,字段和视图可以快速适配,且不必立即承担复杂采购流程。对于单团队、短期试验或明确的一次性项目,它们有现实价值。不要因为“专业平台更先进”就否定已有做法。
但当公式、脚本、权限例外和个人维护经验不断增加,团队需要评估这些隐性依赖:关键维护者离职后是否有人接手?数据是否有一致定义?多个版本的表格谁是主表?自动化失败怎样发现?当这些问题持续出现,表格的低采购成本可能伴随更高的运营风险。迁移的触发点应是维护成本和信息风险,而不是工具是否显得不够现代。
5. 用机会成本做最后一轮比较
工具选型不是“选最好”,而是在预算、实施能力、组织接受度和业务风险之间做取舍。轻量工具可能牺牲跨团队治理换取快速启动;平台可能增加前期投入换取更完整的数据链路;保留现有系统可能减少迁移风险,却继续承担重复维护。每种选择都有成本,关键是成本是否落在组织愿意承担的位置。
最终评审可用三个问题收口:第一,哪个方案能解决当前最高成本的断点?第二,若业务规模翻倍,哪种信息和权限问题最可能先失控?第三,如果试点失败,数据和流程能否退出而不被锁定?答案应该来自演示、试点、合同和成本核算,而不是来自供应商承诺或团队对某种界面的偏好。

八、选型后的落地与验收:避免买完工具又回到旧习惯
1. 先确定数据责任人和决策责任人
工具上线前要明确几个责任:谁定义需求状态和字段,谁批准优先级变更,谁维护版本与迭代边界,谁处理权限和集成,谁核对指标口径。责任不能全部推给管理员,因为管理员未必有权决定产品优先级;也不能全推给产品经理,因为涉及安全、数据和系统集成的工作需要专业支持。
建议建立轻量的治理节奏,例如每两周收集一次使用障碍,每月评估一次字段、自动化和权限变更。变更应记录提出原因、影响范围、测试结果和批准人。这样可以防止不同团队各自添加类似字段,或为了临时汇报不断堆叠新状态。
2. 分阶段推广,避免一次性复制全部流程
推广顺序可以从单个产品或交付链路开始,再扩展到同类团队和共享职能。第一阶段稳定核心字段和状态;第二阶段打通关键集成;第三阶段增加跨团队视图和管理报表。每阶段都要有明确的停止条件:若基本流程仍需要大量人工补录,就不应急于扩大范围。
培训也要按角色和任务组织,不要只安排一场通用功能讲解。工程师需要知道如何更新任务和记录阻塞,产品经理需要知道如何关联目标、验收和版本,管理者需要知道怎样从视图理解风险而不是要求团队重复制作另一份汇报。培训材料应尽量使用组织自己的真实流程和名词。
3. 用过程与结果双重验收
上线验收不能只看账号开通率、导入记录数和使用次数。过程指标可以包括核心需求关联信息完整率、依赖责任人覆盖率、计划变更原因记录率、重复录入频次和报表准备时间;结果指标可以包括阻塞发现时点、迭代承诺稳定性、返工原因可追溯率和跨团队等待时间。
每项指标都要标注基线、观察周期、数据来源、适用范围和可能的副作用。若系统使用率上升,但用户在外部表格继续维护同一份信息,真实采用度仍然有限;若报表时间下降,但工程师每天额外填写十个字段,收益也需要重新核算。验收要回答“工作方式有没有变好”,而不是“系统有没有被打开”。
4. 为退出与调整保留空间
选型决策要包含退出方案,包括数据导出格式、附件和关联关系、账号关闭流程、合同终止条件、备份保留期,以及迁回现有工具所需工作量。制定退出方案不是预设失败,而是避免组织因为迁移成本不断上升而被迫继续使用不合适的系统。
试点后若某类流程效果不佳,先判断问题来源:是工具能力不匹配、配置不当、角色训练不足,还是组织尚未形成一致决策机制。只有在明确原因后,才能决定调整配置、扩展集成、缩小范围或更换方案。不要把所有问题归因于“大家不习惯”,也不要把所有问题都推给产品功能。
九、结尾:真正省时间的不是工具,而是减少重复决策
1. 做一次可以复盘的选型,而不是一次性的采购判断
产品开发计划工具的价值,不在于让路线图更好看,而在于让团队少做重复确认、少靠个人记忆、早发现依赖风险,并能说明计划为什么改变、交付是否带来预期结果。工具只是承载机制的基础设施;没有清晰的决策规则、数据责任和复盘习惯,再强的功能也只会增加新的维护面。
我更看重一个不那么显眼的指标:当需求变化时,团队能否在较短时间内找出受影响的目标、版本、团队和承诺,并留下调整依据。这个能力决定计划能否在不确定环境里继续可信,比日历上的日期是否填满更重要。
2. 下一步从一条真实需求和一组基线开始
如果正在选型,可以先做三件事:挑出最近一次延期或插单,画出它经过的需求、版本、团队和决策节点;用同一口径记录现有计划整理时间、依赖识别时点和变更原因记录率;再准备一份演示脚本,让候选工具处理同一条真实流程。
随后用硬门槛筛掉不适合的方案,以任务测试和加权评分缩小范围,再用有限试点验证因果与运营成本。先让一个真实问题被完整看见,再决定是否需要更大的平台。这比从功能列表出发购买一整套未来想象,更容易让工具真正事半功倍。
常见问题解答(FAQ)
1. 产品开发计划工具和普通任务管理工具有什么区别?
我现在用的任务工具能分配负责人、设置截止日期,但做季度规划时,还是很难看出功能优先级、跨团队依赖和版本取舍。我该怎么判断自己缺的是更好的任务看板,还是专门的产品开发计划能力?
关键区别不在于能不能建任务,而在于能不能把“为什么做、先做什么、依赖谁、何时交付”连成一条可调整的计划。普通任务管理工具通常擅长跟进执行;产品开发计划工具还应支持路线图、版本规划、依赖关系、资源安排和变更影响分析。
可以用一个具体场景判断:如果销售临时提出高优先级需求,团队需要在半小时内回答“会挤掉哪个版本、影响哪些团队、交付时间是否变化”,而目前只能逐个打开任务询问负责人,那么现有工具大概率缺少计划层能力。反过来,如果工作范围稳定、团队单一、主要痛点只是任务遗漏,先优化看板和工作约定,可能比换工具更划算。
选型时要求候选工具现场演示“需求变更,依赖更新,版本影响,责任人确认”完整过程,不要只看路线图页面是否漂亮。
2. 2026年选产品开发计划工具,哪些指标值得纳入评分?
我看到不少选型清单都列了功能数量、界面体验和集成能力,但这些指标很容易被演示效果带偏。我想做一张能解释取舍的评分表,应该给哪些维度分配权重,怎样避免团队只凭个人偏好投票?
先按业务风险分配权重,而不是平均给分。对有多团队依赖、版本承诺频繁变化的组织,可以用这组起始权重:路线图与优先级25分、依赖和容量管理20分、协作与权限15分、变更追踪15分、集成能力10分、安全与部署10分、总成本5分。监管要求严格或必须本地部署的团队,应提高安全与部署权重。
每个维度按1到5分打分,并写明证据:1分代表无法完成,3分代表需要绕行或手工补充,5分代表能在试点流程中直接完成。举例来说,“支持集成”不能只因页面列出接口就给高分;应实际验证需求、代码仓库或缺陷记录能否关联,权限是否正确,以及同步失败后能否追查。
评分表的用途不是制造一个看似精确的总分,而是暴露分歧。若两个候选方案总分相近,优先检查低分项是否会卡住关键流程,以及补救成本由谁承担。
3. 怎么做产品开发计划工具试点,才能测出真实效果?
我担心试点最后变成供应商演示,大家觉得界面不错,真正上线后却没人更新计划。我应该选什么范围、跑多长时间,又该记录哪些数据,才能判断工具是否真的减少了协作成本?
试点不要覆盖全公司,也不要只让管理员试用。选一个有真实依赖关系的产品小组,纳入产品、研发、测试和至少一个协作团队,使用一条正在推进的版本计划;试点时间可按两到四周安排,覆盖一次计划调整和一次交付回顾。
试点前先记录基线,例如每周为确认版本状态开会多少分钟、依赖项平均多久得到负责人确认、计划变更后需要手工通知多少人。试点中按同口径记录,再观察计划更新是否集中在工具内、逾期项是否能追溯原因。以下是评估门槛示例,不是行业标准:状态汇总耗时下降约20%,关键依赖有明确负责人,计划变更能查到原因和影响范围。
若数字变好但成员仍在聊天工具和表格里维护第二份计划,说明工具并未成为可靠的信息源。此时应先查流程是否过重、字段是否重复、权限是否妨碍协作,而不是立刻扩大采购范围。
4. 选云端还是本地部署的产品开发计划工具?
我在比较云端服务和本地部署方案,直觉上觉得本地部署更安全,但也担心后续升级、备份和运维都落到内部团队身上。除了采购价格,我还应该把哪些长期成本和风险算进去?
不要把部署方式直接等同于安全等级。云端通常能减少基础设施维护负担,适合希望快速试点、内部运维资源有限的团队;本地部署更便于满足特定的数据边界和网络要求,但需要有人负责升级、备份恢复、监控、补丁和故障响应。
比较时把三年总成本列全:许可或订阅费用、实施与迁移、身份认证和系统集成、运维工时、备份与灾难恢复,以及退出时的数据导出成本。还要让候选方案明确回答数据存储区域、访问控制、审计记录、备份保留周期、恢复目标和合同结束后的删除机制。一个实用判断是先列不可妥协条件,再比较便利性和费用。
如果数据驻留或网络隔离属于硬性要求,就先筛部署能力;如果没有这类约束且团队缺乏专职运维,优先验证云端方案能否满足权限、审计和数据导出要求,通常比为“可能用得上”的控制能力承担长期运维负担更稳妥。
文章包含AI辅助创作:选对工具事半功倍:2026年产品开发计划工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/200756
读者评论
文中把选型重点放在需求到结果复盘的链路上,这点很实用。我们之前也遇到过需求按时上线、复盘时却找不到对应目标和验收数据的情况,确实不能只看任务是否完成。
关于先测基线再试点的建议值得采纳。承诺完成率容易受承诺量影响,最好同时记录需求等待时间和阻塞停留时间,并提前统一统计口径,避免上线后只挑好看的指标汇报。
总成本核算里加入内部运营工时,提醒得比较到位。评估时还可以把数据迁移后的抽样核对、权限维护和新人培训算进去,这些工作往往不会出现在软件报价单上。
