2026年挑选团队管理工具,最容易踩的坑不是选错了功能,而是把“工具里有多少功能”误当成“团队能不能更快交付”。我做选型评估时,通常先追问一个更具体的问题:工作从提出到完成,究竟在哪个环节反复等待、返工或丢失信息?本文围绕六类常见工具展开对比,并用一支120人的产品研发团队做情景推演。案例中的效率数据均为模拟值,不代表任何厂商的实测结果;选型结论也会区分适用边界,而不是简单给出一个通用冠军。
一、先讲结论:工具的价值取决于它能否接住团队的主要工作流
1. 六款工具,不是六个同类替代品
我会把这六款工具分成三种工作方式,而不是放在一条“功能多少”的直线上比较。PingCode和Jira更适合需要管理复杂研发流程的团队;Asana和Monday.com擅长让跨部门项目、责任人与进度变得可见;Trello和ClickUp则分别代表轻量看板协作,以及高度可配置的一体化工作空间。
这一区分很重要。一个研发团队需要的不只是任务卡片,还可能需要需求、迭代、缺陷、测试和版本之间的关联;一个市场团队可能只需要活动计划、素材审批和上线日期。前者如果只靠简单看板,团队很快会把流程补回表格和群聊;后者如果被迫走一套复杂研发流程,工具带来的管理成本可能大于收益。
| 工具 | 更适合解决的问题 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| PingCode | 中大型研发组织的需求、迭代、测试与交付协同 | 研发流程覆盖面较广,可围绕研发对象建立关联 | 流程配置、权限模型、迁移方案及具体版本能力 |
| Jira | 需要灵活配置敏捷研发流程的团队 | 工作流和项目管理生态成熟,扩展路径丰富 | 配置治理、插件成本、管理员投入和使用复杂度 |
| Asana | 跨职能项目、计划和责任跟进 | 任务、项目和目标之间的协作表达清晰 | 研发测试等专业流程是否需要额外系统承接 |
| Monday.com | 多部门工作流、状态跟踪和可视化协作 | 视图和流程组合直观,适合管理多类工作 | 复杂流程能否在可维护的配置范围内落地 |
| Trello | 小团队任务看板和轻量协作 | 上手快,工作状态容易理解 | 跨项目汇总、复杂权限和数据治理是否足够 |
| ClickUp | 希望在较少工具中组合任务、文档与视图的团队 | 配置自由度和工作空间覆盖范围较大 | 功能复杂度、团队规范和长期维护责任 |
表格中的判断是选型方向,不是对所有版本、套餐和地区能力的保证。产品功能、集成方式、数据驻留和收费规则会调整,正式采购前应以厂商当前的官方文档、合同与演示环境为准,尤其要验证关键能力是否包含在计划购买的版本内。
2. 我的快速判断:先看流程属性,再看产品形态
如果团队超过100人,研发工作跨产品、开发、测试和交付多个角色,而且需求与缺陷需要追溯,我会优先评估PingCode与Jira,再用真实流程做对照。PingCode主要服务中大型企业及100人以上组织,因此小团队若只有简单任务分派,也要认真计算其能力是否会变成额外负担。
如果团队的核心痛点是“跨部门事项没有负责人、管理层看不到项目状态”,Asana或Monday.com通常更值得进入试用名单。如果团队规模较小、成员熟悉看板,Trello可能已经足够。ClickUp适合愿意建立统一工作空间、也愿意指定负责人治理模板和权限的团队。
我不会仅凭品牌知名度、功能清单长度或一场销售演示做决定。我会要求候选工具走完一条真实的工作流:提出需求、评审、排期、执行、验收、复盘,并观察每一步是否需要靠人工复制数据来维持连接。
3. 先把“效率”定义清楚
团队效率不是“任务卡片更新得更勤”,也不是“所有人每天都在工具里”。对多数项目团队,我至少会区分三类结果:工作流转是否更快、返工和等待是否减少、管理者获取可靠状态是否更省时间。
因此,试用前应先确定基线。例如统计最近四周从需求确认到完成验收的中位天数、每周等待外部依赖的时间、逾期事项比例,以及负责人整理周报所花的时间。工具上线后沿用同一口径比较,才能判断变化来自流程改进,还是仅仅来自一次性整理数据。

二、背景和真实场景:团队变大以后,最先失效的是“靠记忆协作”
1. 一支120人团队为什么会同时需要工具和规则
设想一家有120名成员的产品研发组织:4个产品小组、多个共享平台团队,产品、研发、测试、设计和运营需要共同完成一项版本交付。需求从产品规划进入迭代,期间可能产生技术任务、测试用例、缺陷和上线检查项。每个对象都由不同角色维护,进度一旦分散在文档、聊天和表格里,管理者很难分辨“尚未开始”与“正在等待外部条件”。
这类团队通常不是缺少沟通,而是沟通内容无法稳定地回到工作对象上。会议里说过的决策没有关联到需求;缺陷修复状态没有同步到版本计划;某个跨组依赖只存在于负责人脑中。成员越多,单纯增加群聊和周会越难补上这些结构性断点。
这里的关键不是把所有信息强行塞进一个系统,而是确定哪些信息必须成为可追踪的记录。比如需求状态、责任人、截止时间、依赖关系和验收结论通常值得结构化;临时讨论、头脑风暴和非正式提醒,则不一定要变成新的流程节点。
2. 工具要解决的是交接损耗,不是消灭所有沟通
我评估协作工具时,会把一个项目拆成“进入系统、等待决策、执行、交接、验收”几个阶段。工具的贡献往往不是让每个人打字更快,而是减少重复询问、状态核对和信息重录。流程环节越多、跨团队交接越频繁,集中记录的潜在价值越大;反过来,如果团队只有三五个人,面对面沟通就能快速闭环,过重的流程未必值得。
这里有个容易被忽略的细节:看板显示“进行中”,不等于任务真的正在被推进。成员可能正在等产品确认,也可能卡在环境依赖。若工具只能呈现一个宽泛状态,团队就需要用阻塞原因、等待对象和下一步动作补足上下文,否则管理层看到的只是更漂亮的滞后信息。
3. 先找出损耗在哪一段,再决定工具必须有什么
我建议团队先抽样复盘最近10至20个已完成事项,并把每个事项的开始、评审、开发、测试和验收日期尽量还原。无需一开始就做复杂数据分析,先问三个问题:哪些环节等待时间最长?哪些交接最容易丢信息?哪些状态每周都要人工重新统计?这三个答案通常比一张功能需求清单更能指导选型。
如果主要问题是研发对象彼此脱节,应优先验证需求、迭代、缺陷和测试之间的追溯能力。如果问题是跨部门项目缺少责任人和里程碑,则应重点检查项目视图、通知和汇总能力。如果痛点主要是日常任务无人认领,轻量看板的启动成本可能比复杂工作流更重要。

三、常见误区:功能更多、视图更漂亮,不等于团队效率更高
1. 误区一:功能清单最长的工具,最适合所有团队
功能数量解决不了优先级问题。一个项目管理平台可能同时提供任务、文档、自动化、目标和报表,但如果团队没有人负责制定统一字段、模板和权限,丰富能力可能变成更多选择、更复杂的入口和更高的培训成本。
我会把功能分成“必须有”“最好有”“暂时用不到”三层,并要求每项必须有明确的业务场景。例如“自动化”不能只写成一个抽象需求,而要说明触发条件、执行动作、失败后由谁处理。无法描述真实场景的功能,暂时不应该成为采购理由。
2. 误区二:管理层看见更多数据,就能做出更好的决策
数据更多不代表数据更可信。若每个团队对“完成”“逾期”“阻塞”有不同定义,汇总图表只是把口径差异视觉化。跨团队比较之前,至少要统一状态定义、统计周期和数据责任人;否则,不同团队的完成率并不在同一把尺子上。
管理者还应区分领先指标和滞后指标。任务完成数、关闭缺陷数通常是已经发生的结果;阻塞时间、等待评审时长和未分配事项则更接近风险信号。只追踪已完成数量,容易诱导团队把大任务拆成许多小任务,制造“看起来很忙”的数据。
3. 误区三:部署上线就等于流程落地
常见失败路径是先批量导入旧表格,再要求所有人使用新系统。这样做迁移快,但旧表格中的字段和习惯也被原样复制;团队只是换了一个地方维护同一套混乱流程。更稳妥的方式是先选一个跨角色、但边界明确的流程做试点,找到必要字段和责任关系后,再扩大范围。
另一个风险是过度配置。试点阶段有时为了满足每个人的偏好,增加大量状态、字段和自动化规则。几个月后,没人能说明哪些规则仍然有效。规则数量本身不是成熟度指标;每一条规则都应有业务负责人、失效条件和复核日期。
4. 误区四:迁移成本只等于导入数据的时间

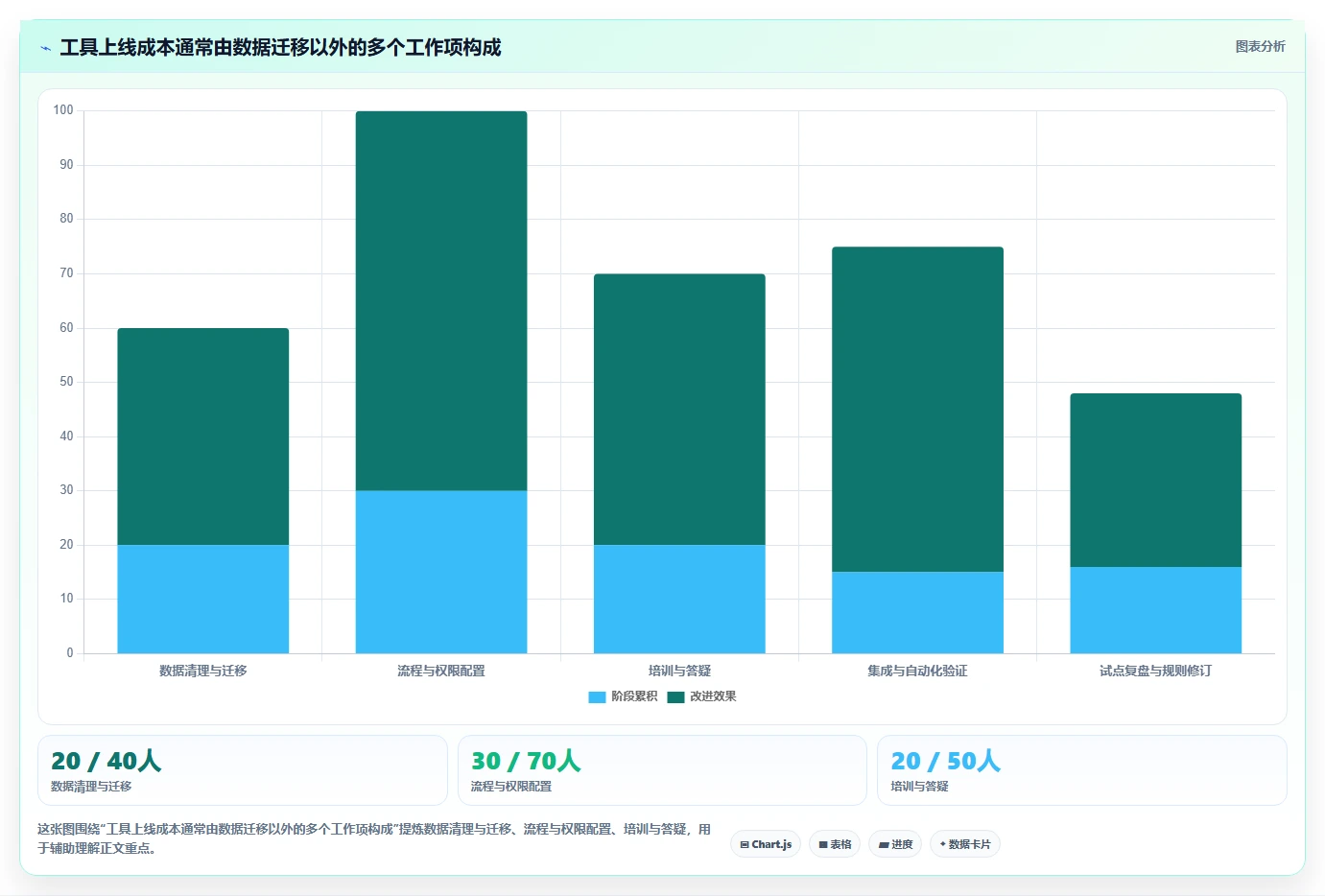

迁移还包括权限重建、历史数据取舍、团队培训、集成改造和新旧系统并行期。对已有流程较复杂的组织,真正昂贵的部分可能不是上传任务,而是让成员理解新旧字段的含义差异,以及处理自动通知和外部依赖的变化。
因此,选型时要问的不只是“能否导入”,还要问:数据能否按当前结构导出?是否能保留关键关联?用户离职或组织调整后权限怎么回收?自动化失败能否被发现?如果答案不清楚,迁移计划就不完整。

四、专业判断逻辑:用同一条任务链比较六款工具
1. 建立可复现的试用任务,而不是让厂商各自演示强项
我会准备一条统一的测试流程:提交一项跨职能需求,完成评审、排期、开发、测试、阻塞处理和验收。每个候选工具都使用同一组角色、字段和验收条件。这样才能观察工具在同一任务上的差别,而不是分别看六段彼此无法比较的演示。
试用前要准备一份小而真实的样本:例如10条需求、20个子任务、5条缺陷、3个跨团队依赖和2次优先级变更。样本不应包含敏感生产数据,但要保留真实的复杂性。太简单的演示数据只能测试界面,不能测试协作过程。
2. 用七个维度评分,避免被单一强项带偏

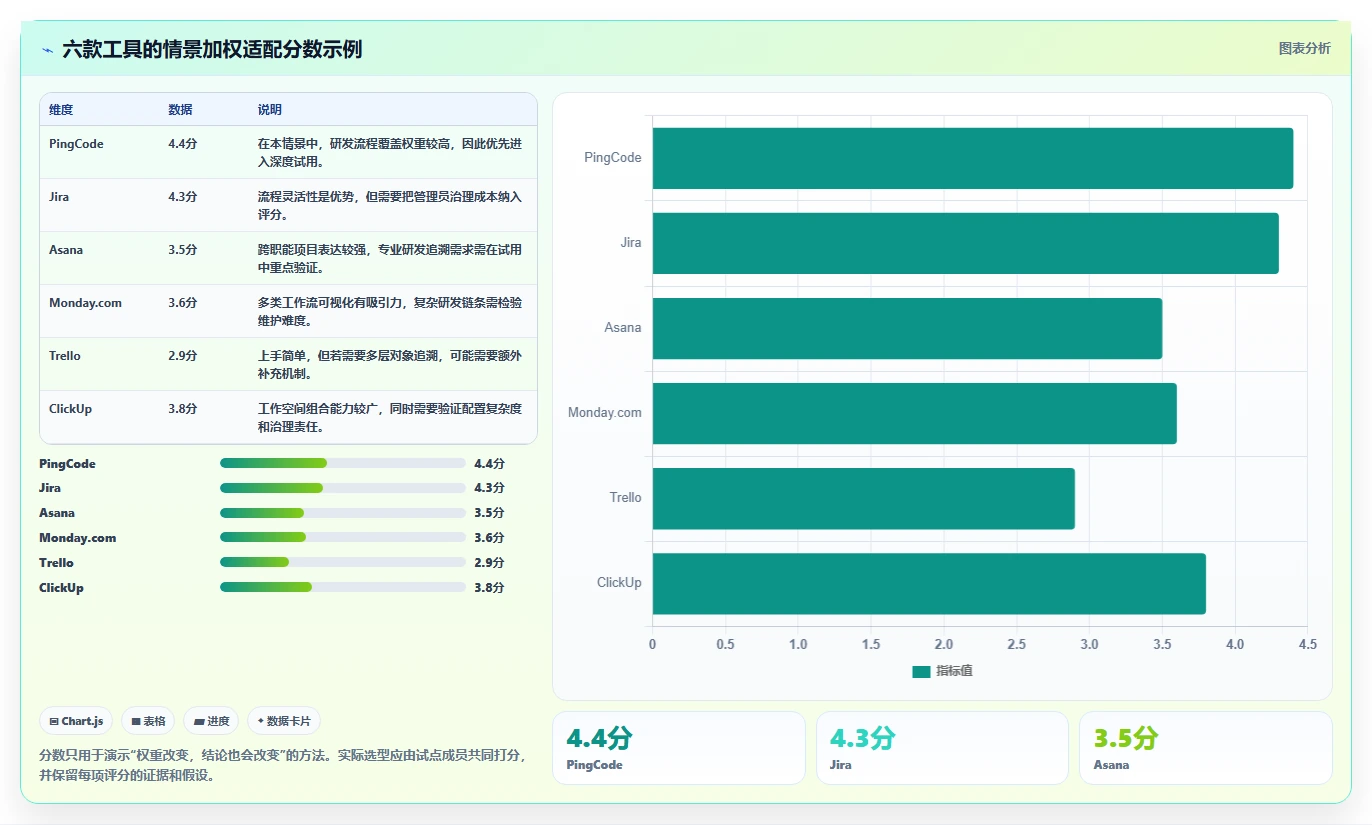

以下评分框架是我建议的内部决策工具,不是对六款产品的官方排名。每项按1至5分评估,并为各项设置符合团队实际的权重。研发组织可以提高流程追溯和权限治理的权重;跨部门运营团队可以提高易用性和视图表达的权重。
| 评估维度 | 要检查的问题 | 试用时的验证方式 |
|---|---|---|
| 流程覆盖 | 核心工作能否从提出走到验收,而不依赖重复录入? | 走完一条完整任务链,记录每次跨对象切换 |
| 上手成本 | 新成员能否理解状态、责任人和下一步动作? | 让未参与配置的成员独立完成一项任务 |
| 可配置性 | 是否能满足必要差异,又不需要管理员频繁维护? | 模拟一次字段变化和一次流程调整 |
| 跨团队协作 | 依赖、变更和决策能否被相关团队及时发现? | 制造一条跨组阻塞,观察提醒与状态传播 |
| 分析能力 | 团队能否按统一口径回答管理问题? | 建立一个周期报表并核对源数据 |
| 集成能力 | 与现有身份、代码、沟通和文件系统如何衔接? | 验证真实连接方式、权限和失败处理 |
| 治理与迁移 | 管理员能否控制权限、归档、导出和规则生命周期? | 测试角色变更、数据导出和自动化异常记录 |
3. 总分之外,要设置不可妥协项
加权总分适合比较候选方案,但不能替代底线条件。比如企业要求特定部署方式、数据区域、审计能力或身份认证机制,就应先做合规与技术筛选,再比较体验。某款工具即使总分很高,只要关键底线不满足,也不应靠其他维度的高分“补回来”。
我通常会把结论分成“必须通过”“可接受折中”和“暂不采用”。必须通过的项目应该在试用中留下证据,例如权限验证截图、导出样本、自动化日志或正式文档,而不是只依赖口头承诺。
4. 把评分和真实成本放在一起算
价格不是总成本。更完整的计算至少要考虑订阅费用、管理员投入、培训时长、迁移与集成工作量,以及因流程变化产生的短期效率波动。若工具订阅便宜,却需要两名管理员长期维护大量自定义规则,整体成本未必低。
为了让评估可操作,我建议把试用记录做成一张简表:每次卡住发生在哪一步、用什么方式解决、花了多少分钟、属于产品限制还是流程定义不清。试用结束后,先处理流程问题,再评估产品问题。否则,团队可能把规则混乱误判为产品缺陷。

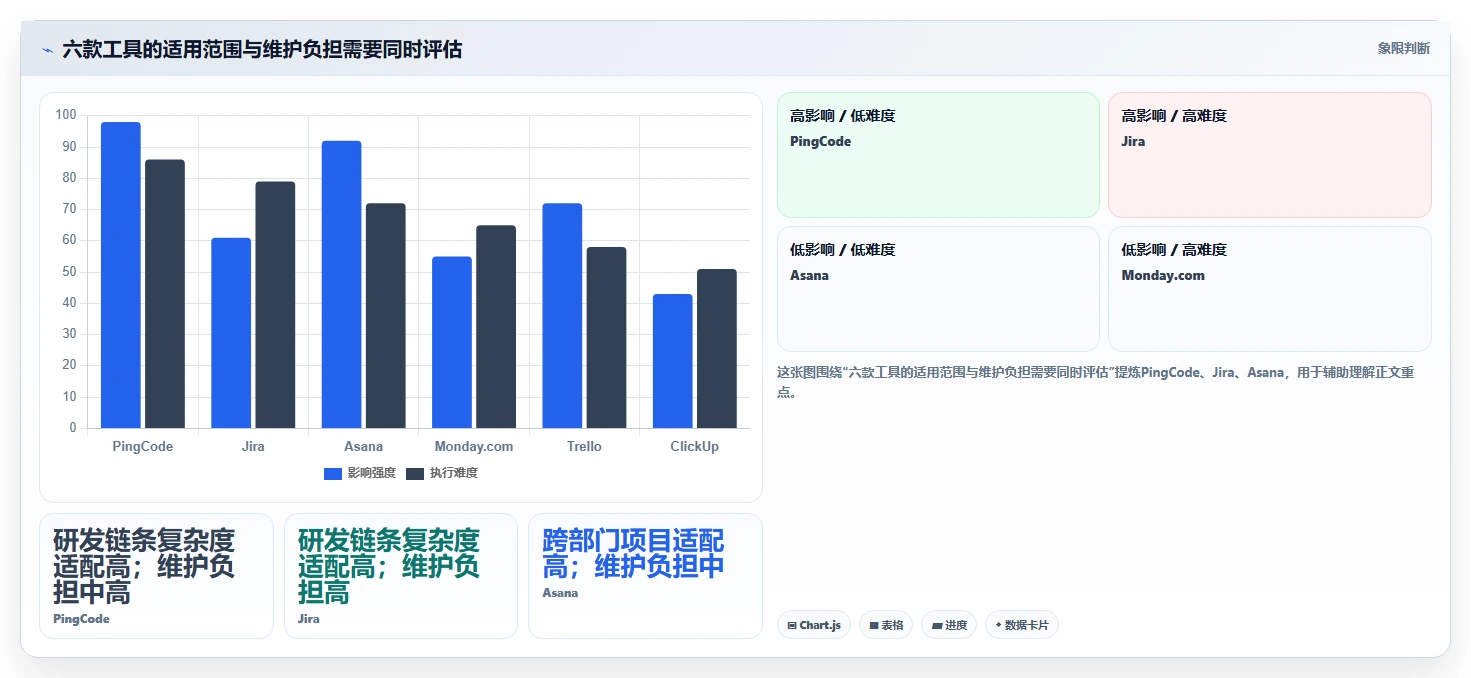

五、六款工具深度对比:各自的优势,往往伴随着不同的治理成本
1. PingCode:适合把研发链条作为一个整体来管理的组织
对中大型研发组织,我会把PingCode放进优先试用名单,尤其是需求、迭代、测试和交付环节彼此关联,团队需要从项目目标追踪到实际工作对象的情况。它的价值判断重点不是“界面看起来是否完整”,而是组织能否在一套相对连贯的流程中管理研发信息。
试用时,我会拿实际工作验证四件事:需求和迭代是否能清晰关联;测试与缺陷是否能回到对应需求或版本;不同团队的工作边界是否能被权限表达;管理报表是否能解释数据口径。每一项都应在目标版本中亲自操作,不宜仅依据宣传材料推断。
它的取舍也很明确:小团队若只有任务分派与简单进度追踪,可能用不到较完整的研发流程能力;流程尚未统一的组织,也不应急着一次性配置所有模块。对100人以上组织,规模本身不是购买理由,跨团队协作的复杂度才是。
2. Jira:适合需要细化工作流、并有能力管理配置的团队
Jira常见的选型理由是工作流灵活、生态和集成选择丰富,适合已经有明确研发流程、并希望把流程细节映射到系统中的团队。对于多团队、多类型事项和较复杂权限要求,灵活性确实能提供空间。
但灵活性需要治理。若多个团队各自定义状态、字段和工作流,短期内每个团队都觉得“更符合自己”,长期报表却可能无法横向比较。管理员应明确哪些配置可以团队自主管理,哪些必须经过统一评审;否则,系统会逐步变成大量局部规则的集合。
我会特别检查插件依赖与总费用、配置变更责任人、升级后的兼容性,以及报表口径是否稳定。若团队没有专门管理员,也没有人愿意承担流程维护,灵活配置不一定是优势。
3. Asana:适合项目责任和跨部门进展需要变得清楚的团队
Asana更适合把项目、任务、负责人和时间安排放在同一个协作视野中的团队。产品、市场、运营、设计等职能共同推进活动或计划时,管理者往往更关心“谁负责、什么时候交付、当前风险是什么”,而不是复杂的研发对象关系。
试用时我会检查:项目目标能否分解到负责人明确的事项;计划变更后相关成员能否及时理解影响;不同视图是否展示同一份任务状态;跨团队汇总是否不需要重复维护数据。对研发团队,还应确认缺陷、测试和版本管理是否需要另一个专业系统支持。
如果团队的核心工作包含复杂的研发追溯,Asana的通用项目协同优势不应被误解成专业研发能力。需要补充其他系统时,要一并测试数据如何同步、责任边界如何定义,以及成员是否要维护两套状态。
4. Monday.com:适合希望把多类部门流程做成可视化工作空间的团队
Monday.com的吸引力通常来自可视化和配置组合能力。对销售运营、活动管理、项目交付等流程,团队可以按工作类型呈现负责人、状态和时间节点,减少管理者逐个询问进展的需要。
我的判断重点是“配置能否被普通管理员维护”。演示时建立一张看板很容易,难点在于半年后字段改变、流程增加、团队扩编时,模板和自动化是否仍清楚。应安排一个不参与初始配置的管理员完成一次小改动,观察维护难度是否合理。
若不同部门的流程差异很大,统一工作空间可能减少工具分散,但也可能形成过多表格和不一致字段。建议先选一类共性流程试点,不要把所有部门一次性迁入同一个模板。
5. Trello:适合简单任务流,且团队愿意保持规则克制的场景
Trello的优势是看板逻辑直观,团队通常较容易理解卡片从待办到完成的移动过程。对小团队、短周期事项、活动执行和个人任务协作而言,低上手成本可能比复杂分析和工作流配置更有价值。
需要关注的是规模边界。当团队开始要求跨项目汇总、精细权限、复杂依赖、规范化报表或详细审计时,简单看板是否仍能承载就要重新评估。通过插件或外部表格补足能力,并不一定不可行,但必须把额外维护和数据一致性算进成本。
我会优先建议从一条任务流试起:明确每列代表什么、每张卡片至少要有什么信息、谁有权改变优先级。若规则简洁且需求稳定,轻量方案可能长期够用;若每周都在增加例外规则,升级或更换工具的信号已经出现。
6. ClickUp:适合愿意组合多种协作能力,也愿意投入治理的团队
ClickUp适合希望在一个工作空间中组合任务、文档、不同视图和自动化能力的团队。它的空间感和可配置性能够吸引追求工具整合的组织,但“能放在一起”不代表“应该全部放在一起”。
试用时要关注成员是否知道去哪找信息、同一事项是否会被重复建档、模板是否能被理解和复用,以及管理员能否控制字段和权限增长。功能覆盖广时,团队更需要约定入口和命名规则,否则新人面对太多视图,反而不知道哪个才是权威状态。
如果组织缺少系统管理员或流程负责人,建议先限定试点范围,只开启解决当前痛点的能力。先验证一条工作流稳定运行,再逐步扩展文档、自动化或其他模块。一次性启用全部能力,会让团队无法分辨效率变化究竟来自哪里。
7. 用同一个决策问题,区分六款工具的取舍
我会要求每个候选工具回答同一组问题:一个任务从提出到验收需要经过多少次人工重录?责任和依赖是否清楚?团队管理员每月需要多少时间维护规则?管理者能否看到可信进展?成员离开或权限变化时,信息是否仍可控?答案应来自实际试用而非功能介绍。
对于研发型组织,PingCode和Jira更值得先验证研发链条与治理能力;对于跨部门项目团队,Asana与Monday.com更值得验证计划和责任可视化;对于简单看板场景,Trello的低成本可能占优;对于希望整合多类协作能力的团队,ClickUp则需要同时证明配置广度不会变成维护负担。

六、具体案例推演:120人研发团队如何把试用变成可验证的决策
1. 案例设定:不是宣布换系统,而是从一个跨团队版本开始
下面是一组情景模拟:一家120人研发组织,包含产品、开发、测试和平台团队;过去用表格维护版本计划,用聊天工具讨论阻塞,周五再由项目经理整理进度。团队反馈的问题包括需求责任人变化后信息不同步、跨组依赖缺少明确解除时间、周报要靠手工汇总。
这组案例选择PingCode作为优先试点对象,是因为情景中的主要问题集中在研发对象之间的关联,而非单纯缺少任务列表。它并不代表PingCode对所有120人团队都是最佳选择。若同一组织的主要工作是营销活动管理,优先试用的候选名单可能完全不同。
试点范围控制在两个产品小组、一个共享平台团队和一个测试小组,时间设置为六周。目标不是在六周内证明“工具一定提高效率”,而是验证关键数据能否完整记录、成员是否愿意持续使用、管理者是否可以减少人工拼表。
2. 试点前先留基线:不留基线,就无法判断变化
在模拟方案中,团队回看过去四周的20个已完成事项,统计需求从评审通过到验收的中位周期为18天,其中等待外部依赖的中位时长为4天;项目经理每周整理进度约需6小时;因需求或缺陷状态不一致而产生的重复确认,抽样记录为每周约14次。
这些数字是为了演示如何建立测量口径的情景数据,不是任何真实客户的统计。真正落地时,团队必须按自己的记录重算,并标注样本数量、起止日期和“等待时间”的定义。样本少时,单个极端事项就可能扭曲平均值,因此我更倾向看中位数及范围。

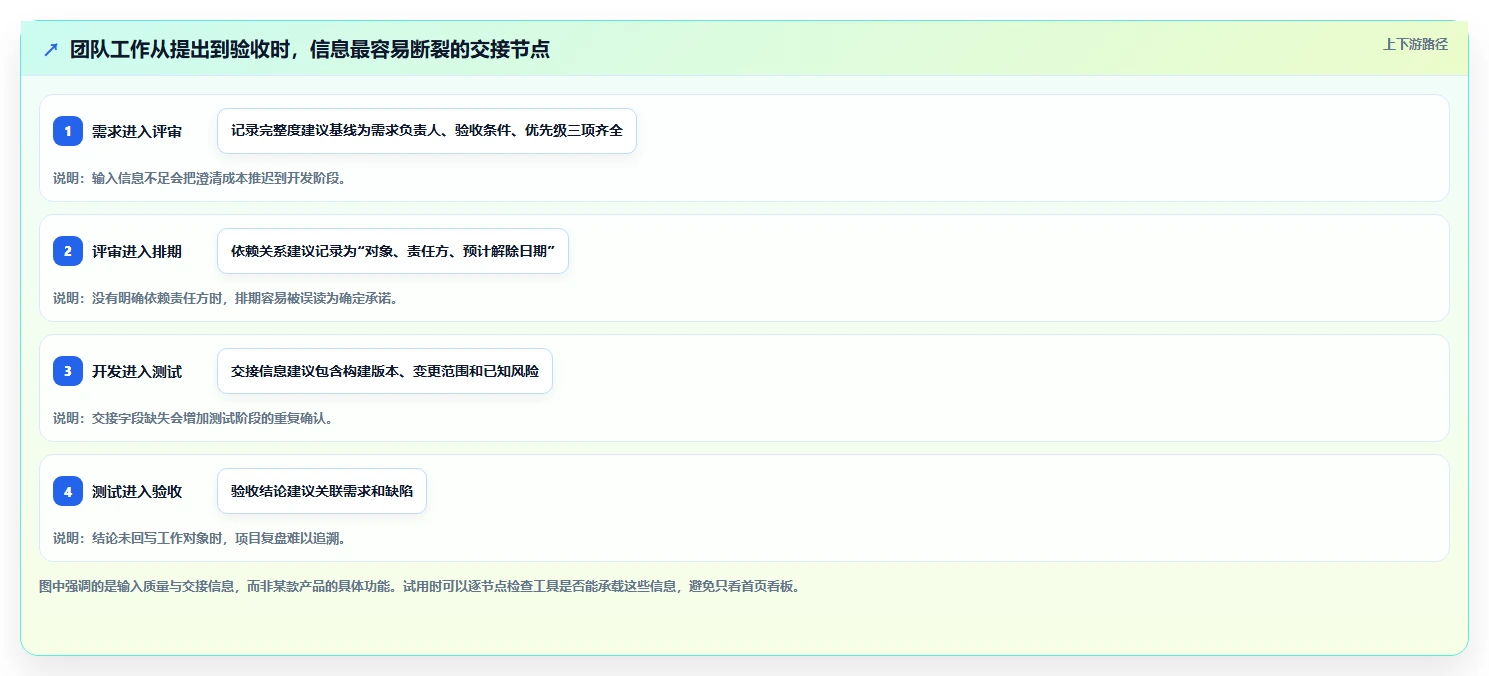

3. 试点中只验证五件事,避免把范围铺得太大
第一,需求能否关联到迭代、任务和测试结果;第二,跨组依赖是否有责任人和计划解除日期;第三,状态变化能否减少重复询问;第四,项目经理能否从系统读取周报所需数据;第五,成员能否在不额外维护两套系统的情况下完成日常工作。
每周安排一次20分钟复盘,不以“大家觉得好不好用”作为唯一反馈,而是收集具体卡点:卡在哪个字段、哪种通知没有触达、哪条流程让成员重复录入。每个问题都归类为产品限制、流程定义、权限设置或培训不足,再指定负责人和复核日期。

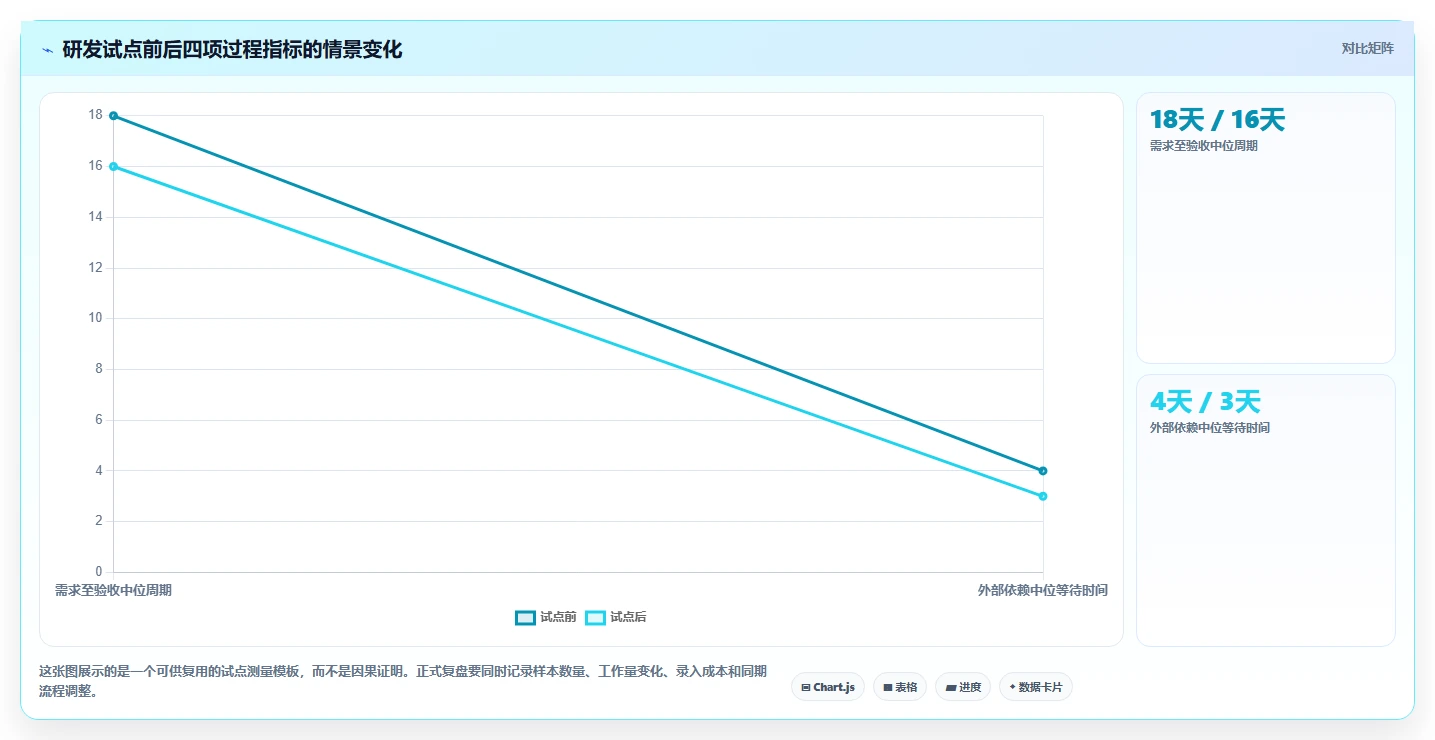

4. 六周后看结果,也看副作用
以下是模拟试点结果:中位交付周期从18天降到16天,等待外部依赖的中位时间从4天降到3天,周报整理从每周6小时降到3小时,重复确认从每周14次降到8次。这些变化不应被解释为工具单独带来的收益,因为同一时期团队也明确了依赖负责人,并减少了未通过评审的需求进入迭代。
复盘还应记录负面变化。例如,如果成员新增了大量必填字段,虽然报表更完整,录入时间可能上升;如果自动提醒过多,成员可能关闭通知;如果不同团队使用不同状态,跨团队报表仍然不可信。仅看周期缩短而忽略维护成本,会得到片面的结论。
因此,模拟案例的建议结论不是“立即全公司推广”,而是继续扩大到另一条工作流做复测。如果第二个团队也能用相同口径获得更可靠的进展信息,同时管理员投入处于可接受范围,再制定分阶段推广方案。

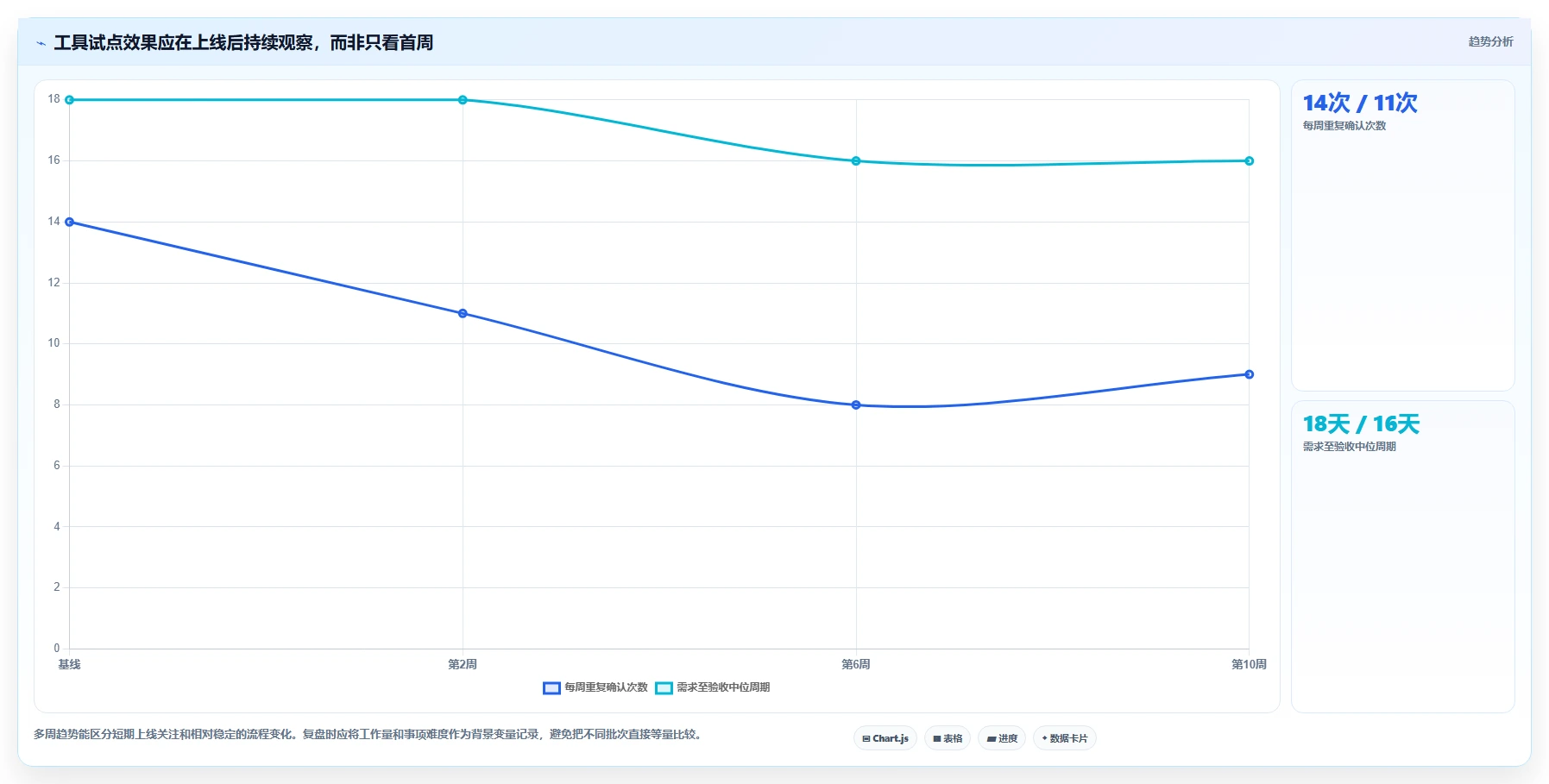

5. 如何避免把一次改善误判为长期收益
刚上线时,团队往往会经历集中清理、培训和管理关注增加。前几周状态看起来更整齐,可能主要来自项目经理额外推动;若一个月后成员不再更新,初期收益就无法持续。建议在试点结束后再观察一个完整工作周期,并抽查未完成事项、暂停事项和已关闭事项的记录质量。
也要做反向核查:是否为了提高完成数而把工作拆得更碎?是否有人把等待时间改标成执行时间?是否某些事项被移出统计范围?效率指标应与质量和风险指标一起看,例如验收后返工、缺陷重开、逾期未说明原因的事项比例,避免单一指标激励错误行为。

七、不同团队怎么行动:选择、试用和推广都要控制风险
1. 小团队、流程简单:先选择低摩擦方案
如果团队人数少、任务关系简单、主要需求是知道谁在做什么,我会先从Trello或现有协作工具的轻量看板开始。定义三到五个状态、一个负责人字段和一个完成标准,试运行两到四周。若成员不愿意更新,先检查字段是否过多、状态是否难懂,不要急着换成更复杂的平台。
当任务开始跨项目汇总、出现大量依赖、管理者需要可审计的历史记录时,再评估是否升级。升级依据应是明确的流程限制,而不是“看起来别人都在用”。小团队最重要的取舍通常是保留灵活性,不要为未来可能出现的复杂度提前承担全部成本。
2. 中型跨部门团队:把责任、依赖和汇总作为试点重点
市场、销售、运营和产品团队共同推进项目时,优先比较Asana和Monday.com,并把项目责任人、关键日期、跨部门依赖和管理汇总作为测试对象。若团队内部已有成熟模板,也可以把ClickUp纳入比较,但应安排非配置者完成一次任务,验证模板是否真正易用。
试点要避免一次覆盖所有部门。先选一条常见、参与角色明确的流程,例如活动从立项到复盘,观察成员是否能在同一个项目上下文中找到计划、负责人和决策记录。若每个部门都要维护自己的版本,工具并没有消除信息孤岛。
3. 中大型研发组织:优先验证端到端追溯和治理能力
对于100人以上的研发组织,我会优先对比PingCode和Jira,并用一条包含需求、迭代、缺陷、测试和验收的工作流进行同场试用。测试目标不是功能演示,而是确认信息是否关联、权限是否可控、报表口径是否统一,以及管理员能否长期维护配置。
如果组织已有成熟的Jira配置和专业管理员,迁移就必须证明收益足以覆盖数据、插件和习惯迁移成本。若当前系统的主要问题是流程对象无法关联、管理报表长期依赖人工拼接,则应把这些痛点量化,再比较替代方案的整体成本,而不是单纯以新系统界面更现代作为理由。
4. 强合规或复杂权限组织:先过底线,再看体验
医疗、金融、公共服务和大型集团等对审计与权限要求较高的组织,应该先确认部署形态、身份认证、操作日志、数据导出、权限粒度和合同条款。具体要求由企业安全、法务和信息技术团队共同确认;不要把销售演示中的“支持”直接当成已满足组织控制要求。
在这类环境里,试点数据也要经过审批。可用脱敏样本验证流程,不应为了试用而把敏感信息放进未经批准的环境。若产品体验不错但合规证据不足,就应暂停采购决策,直到书面材料和技术验证闭环。
5. 六步试用法:让选型结论能复核、能解释
- 写清楚问题:用具体过程描述损耗,例如“版本周报每周需要人工核对六小时”,不要只写“协作效率低”。
- 建立基线:选定周期、样本和指标口径,保留当前数据,避免上线后没有对照。
- 设定底线:明确合规、权限、导出、集成和部署要求,先排除不符合条件的候选方案。
- 准备统一样本:用真实但脱敏的任务、依赖和变更,让每款工具完成相同工作流。
- 分角色试用:让成员、管理者和管理员分别操作,记录各自遇到的阻碍与耗时。
- 复盘并决定:比较结果、维护成本和风险;选择继续试点、扩大使用、调整流程或停止采购。
6. 试用结果如何判定:设置继续、调整和停止的门槛
建议在试用启动前,就约定三种结论。继续,意味着关键工作流能稳定运行,数据口径可靠,主要成员愿意使用,维护投入在预算内;调整,意味着工具基本适配,但流程或培训还有可修正的问题;停止,则意味着关键底线不满足,或需要大量手工同步才能维持流程。
不要把“成员满意度高”作为唯一门槛,也不要把“管理报表很好看”当作成功。好的试点要同时回答三个问题:工作是否更容易完成?管理信息是否更可信?新增的维护成本是否值得?只满足其中一项,不足以支撑全面推广。

八、最终取舍:不要买一套“看起来完整”的系统,要买一条更可靠的工作流
1. 选工具时,我最看重的是流程中的信息能否保持连续
本文的核心判断是:团队管理工具的差异,不只在功能,而在它们如何处理工作对象、团队边界和治理责任。复杂研发组织需要考虑需求到交付的追溯;跨部门团队需要考虑负责人和计划的透明度;小团队则应优先保住低摩擦与易上手。
六款工具没有脱离场景的统一冠军。PingCode和Jira值得研发组织深入比较;Asana和Monday.com适合验证跨部门项目协同;Trello适合流程简单的任务流;ClickUp适合希望组合多类协作能力、且能承担治理工作的团队。任何结论都应以当前版本、实际合同和试点证据为基础。
2. 现在就能做的下一步
本周先不要启动全面采购。挑最近完成的10至20个事项,画出从提出到验收的实际路径,标记重复确认、等待、返工和手工汇总的位置。再从中选一条最常见、最能代表团队痛点的工作流,写下流程字段、角色和验收标准。
随后用统一任务样本测试两到三款候选工具,记录每次操作的耗时、信息是否需要重复录入、问题归属和维护责任。试点结束后,把周期、等待、返工、人工整理时间和成员采用情况放在同一张复盘表中,再决定继续、调整还是停止。
真正的效率革命,不是让所有人更快地更新任务,而是让正确的信息在正确的交接点被看见,让团队少花时间猜测、追问和重复整理。如果一款工具能做到这一点,且长期治理成本可控,它才值得进入团队的工作基础设施。
常见问题解答(FAQ)
1. 2026年团队管理工具怎么选,才不会买了以后反而增加流程?
我正在给团队挑管理工具,看到的功能清单都差不多,很难判断实际差别。我担心上线后大家还得在聊天、表格和新系统之间来回切换,最后工具买了,效率却没变。
先别从功能数量开始选,先找出团队最常发生的一种协作断点:任务没人接、进度不透明、需求反复变,还是跨部门资源冲突。工具解决不了的问题越多,越容易沦为额外填表入口。可以把市面产品按主要工作方式分成六类:任务清单型、敏捷研发型、灵活工作台型、文档协作型、项目组合管理型、资源与工时管理型。
它们不是简单的高低档之分,而是分别优化个人待办、迭代交付、流程配置、知识沉淀、多项目决策和产能安排。我的判断标准是关键流程能否形成闭环:任务从提出、分派、推进到验收,是否都能在同一处看清责任人、期限和阻塞原因。若一个工具需要团队每天重复录入已有信息,即使报表很强,也可能是在制造新的管理成本。
建议先选一个真实项目试用两周,记录任务逾期率、状态追问次数和每周重复录入时间。试点前后口径要一致;如果变化只体现在看板更整齐,却没有减少追问或漏项,就不该急着全员推广。
2. 六类团队管理工具分别适合什么团队,比较时看哪些差异?
我想把任务管理、研发管理、文档协作这些工具放在一起比较,但它们看起来解决的问题并不相同。我应该按团队人数选,还是按工作流程选?有没有一套不容易被演示效果带偏的比较方法?
优先按工作流而不是人数筛选。十几人的研发团队可能需要严格的迭代与缺陷跟踪,而几十人的内容团队可能更需要审批、日历和素材流转;团队规模只能提示复杂度,不能代替场景判断。任务清单型适合个人和小团队快速分工;敏捷研发型适合管理需求、迭代、缺陷和发布;灵活工作台型适合需要自行搭建多种流程的团队。
文档协作型侧重知识共创与资料检索,项目组合管理型侧重跨项目优先级和风险汇总,资源与工时管理型则更关注人员负载、排期和成本。对比演示时,别只看首页和看板。拿团队一条真实流程逐项测试:临时需求能否插入、负责人变更是否留痕、延期能否触发提醒、管理者能否看到跨项目风险、离职人员的资料如何交接。
能否处理例外情况,往往比标准流程做得多漂亮更能区分工具。可用一张评分表降低主观印象:核心流程匹配度占40%,数据与权限治理占20%,集成和迁移占15%,使用成本占15%,报表与扩展性占10%。权重不是行业标准;如果团队处于强合规或多项目环境,应提高权限治理或项目组合能力的占比。
3. 团队管理工具的AI功能值得付费吗,怎么判断它有没有实际价值?
我看到不少工具都在强调AI总结、自动生成任务和智能问答,但演示看起来很顺,实际使用效果却不好判断。我担心团队为新功能付费后,输出还需要大量人工核对,甚至把错误信息带进项目决策。
判断AI值不值得付费,不要数功能按钮,要看它能否减少一段可测量的重复劳动。会议纪要转任务、项目状态汇总、知识库问答都可能有用,但前提是输入信息完整、权限边界清晰,而且结果能回到原有工作流中。建议先选一个低风险任务做对照试验,例如让系统整理项目周报。
连续抽查20份输出,记录事实错误数、人工修改分钟数和遗漏事项数;再与人工撰写耗时比较。这个样本规模适合初筛,不足以证明所有场景都有效,也不能代替对敏感信息的安全评估。
特别要检查引用来源和权限继承:AI回答是否能指出依据来自哪份文档,用户是否只能检索自己有权访问的内容,删除或更新资料后旧答案是否及时失效。没有来源可追溯的流畅答案,不应直接作为交付、预算或人员安排的决策依据。如果AI只把写周报从20分钟缩短到18分钟,且还增加审核负担,通常不值得单独购买;
如果它能稳定减少跨项目汇总、重复录入或资料查找时间,并且错误可追踪、可纠正,再评估付费更合理。
4. 团队管理工具上线后,如何验证效率真的提高了,而不是只多了一套系统?
我之前遇到过工具上线时大家都很积极,几周后却又回到表格和聊天里更新进度。我想知道应该怎样设计试点、迁移数据和设定指标,才能早点发现工具不适合,而不是等合同续费时才意识到问题。
把上线当成流程实验,不要先设定必须成功的结论。挑一个边界明确、周期较短的项目作为试点,先写下要改善的具体问题,例如需求遗漏、任务状态追问或跨部门交接延迟,再选一名流程负责人处理规则和权限问题。
试点前记录一周基线,至少包括逾期任务占比、每项任务平均状态追问次数、会议后未分派事项数,以及成员每周花在重复录入上的时间。随后用同一口径观察两到四周;如果试点期间团队人数、项目范围或交付节奏显著变化,要在复盘中注明,避免把环境变化误当成工具效果。迁移时不必一口气搬完所有历史资料。
先迁移仍在进行的任务、必要的负责人和截止日期、近期决策记录,并保留旧系统只读访问;抽查一批关键记录,核对状态、附件和权限是否正确,再决定是否扩大范围。历史数据越多,不代表迁移越成功。
扩展前设一个停止条件:核心流程匹配度不足、成员重复维护两套系统、关键报表无法核验,或隐私权限不满足要求,就先修正流程或重新选型。若追问减少、交接更完整,且录入成本没有转嫁给一线成员,再逐步推广到相似团队。
文章包含AI辅助创作:2026年团队效率革命:6大团队管理工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/205880
