项目管理新趋势:2026年库内任务系统选型指南

项目管理新趋势:2026年库内任务系统选型指南

项目管理新趋势:2026年库内任务系统选型指南,真正要回答的不是“系统能不能派任务”,而是仓库发生缺货、插单、设备停机或人员变化时,系统能不能把正确的工作交给合适的人,并留下可追溯的执行结果。选型时只看任务看板和移动端界面,往往会错过更关键的差异:任务如何生成、如何排序、如何协同、异常如何闭环,以及系统能否适应仓库不断变化的作业规则。

一、先讲核心结论:选系统要看任务闭环,不要先看功能清单

1. 任务系统的价值,体现在“从事件到结果”的链路

我判断一套库内任务系统是否值得选,首先看它能不能把业务事件转化成可执行、可分配、可验证的工作。比如订单释放后,系统能否生成拣选任务;库位缺货后,能否触发补货任务;盘点发现差异后,能否要求复核、审批和库存调整,而不是让问题停留在一条异常记录里。

因此,系统不应只被理解成“员工接单的工具”。它更像仓库的执行编排层:上游接收订单、库存、波次和设备状态,下游协调人员、库位、搬运设备与作业规则,最终将完成数量、耗时、异常原因和责任节点反馈回业务系统。

选型的第一条结论是:先验证任务闭环,再比较功能数量。一个没有异常闭环的系统,即使任务卡片做得漂亮,也可能只是把纸面作业搬到了屏幕上。

2. 先区分三个容易混为一谈的系统边界

很多选型讨论把仓库管理、任务派发和设备调度放在同一张功能表里,最后容易因为边界不清造成重复建设。实际评估时,我会先把三类能力拆开:库存与业务单据由谁负责,任务如何执行由谁负责,自动化设备又由谁调度。

能力层 核心职责 选型时要问的问题
仓库业务管理 管理库存、货主、订单、批次、库位和业务规则 库存与单据的权威数据源在哪里?
库内任务执行 将作业拆成可领取、可分配、可追踪的任务 任务如何产生、改派、暂停、完成和回溯?
设备与自动化调度 对接输送线、自动存储、移动机器人等设备 设备任务与人工任务冲突时,谁负责协调?

这三层可以由一个系统提供,也可以由多个系统协同完成。关键不是“全不全”,而是接口边界是否清晰、重复职责是否可控、故障时是否知道该由哪一层恢复。

3. 先给出选型顺序

我建议按“作业场景,任务模型,异常规则,集成边界,现场验证,商业条款”的顺序推进。先选定最值得改善的场景,再确认系统能否覆盖;不要先看厂商演示的标准流程,然后反过来寻找业务理由。

  1. 锁定一个主要矛盾:是订单高峰时拣选拥堵、补货不及时、跨班交接困难,还是异常记录不完整?
  2. 画出现状任务链:标出任务从哪里来、交给谁、如何完成、失败后怎样处理。
  3. 定义最小验收指标:例如任务等待时间、一次完成率、异常关闭时间和库存差异率。
  4. 用真实数据和现场人员做试点:不要只用厂商准备好的演示订单。
  5. 最后评估扩展成本:包括接口维护、规则配置、培训、升级和退出迁移。

如果团队还不能说清楚当前任务是如何产生和关闭的,建议先做流程盘点,而不是马上启动系统采购。否则,软件会把原有流程中的模糊地带固化下来,后续每次调整都要依赖人工补救。

项目管理新趋势:2026年库内任务系统选型指南

二、背景和真实场景:仓库越忙,任务越容易“看起来完成、实际上失控”

1. 峰值压力暴露的不是人不够,而是任务优先级不清

在平稳时段,主管靠经验喊人、员工靠熟悉度找活,仓库也可能运转得不错。一到促销、截单、临时加单或退货集中入库,任务之间开始相互挤占:补货来晚,拣货员走到货位才发现缺货;紧急订单插队,原有波次被打断;盘点任务没有避开高频拣选区域,现场一边盘点一边继续移动库存。

这种情况经常被归因为“人手不足”,但我会先检查优先级规则。若系统没有明确区分截单时间、订单服务等级、库位拥堵、补货依赖和人员技能,主管只能靠个人记忆做实时协调。人数增加并不一定解决问题,反而可能增加重复走动和互相等待。

选型前要把“急”拆成可判断的规则。例如,晚于某时间出库的订单是否自动升高优先级?补货是否必须先于依赖该货位的拣选任务?一项任务被暂停后,已投入的行走和设备资源如何处理?这些细节比“支持智能调度”更值得在演示中追问。

2. 多仓、多班组和多业态,带来不同的任务复杂度

单一仓、少量货品、固定班组的场景,常常可以靠简单派单解决。但当企业同时经营常温、冷藏、危险品或退货区域,任务规则会因区域、货品属性和操作资质而变化。多仓企业还要考虑仓间策略差异:同一种业务,在一个仓按波次拣选,在另一个仓可能按订单逐单处理。

判断系统是否适合,不要只问能否配置多个仓库。还要检查配置是否能独立升级,人员技能是否跨仓继承,任务模板是否可以复用,以及一处规则调整会不会意外影响其他仓。多仓架构的关键不是仓库数量,而是差异化规则能否被治理。

3. 自动化不是消除任务,而是增加协作节点

接入输送线、自动存储或移动机器人后,人工工作并不会消失,而是会转成补料、异常处理、设备维护和人机交接。系统需要判断哪些任务可以自动执行,哪些必须由人确认;设备停机时,未完成任务如何转人工;设备恢复后,人工已接手的任务是否会被重复下发。

因此,评估自动化协同时,要追问具体的失败情境,而不是只看设备正常运行时的演示。至少应模拟设备超时、任务重复回执、网络中断、人工撤销和库存状态变化。只展示“设备顺利完成任务”的方案,无法证明系统具备生产环境所需的恢复能力。

4. 先建立可比较的现状基线

系统上线后如果只报告“任务处理更快”,很难判断改善来自软件、人员加班、订单结构变化,还是流程调整。我建议先记录至少两周的关键基线,并按仓库、班次、任务类型和订单复杂度分层。不同复杂度的订单不能直接混算,否则简单订单占比增加就会制造虚假的效率提升。

下面的数值是用于说明测量方式的情景模拟,不是行业平均值。企业应使用自己的订单和任务日志替换,并保留相同统计口径进行试点前后比较。

项目管理新趋势:2026年库内任务系统选型指南

三、常见误区:容易买到功能齐全、现场仍靠主管救火的系统

1. 把“任务看板”当成任务管理能力

任务看板可以展示状态,却不一定知道任务为什么存在、是否符合业务规则、完成后怎样校验。若任务只能由主管手工创建,系统就没有真正接住上游业务事件;若完成动作不校验数量、货位或批次,系统也只是记录了一个点击结果。

演示时,我会挑一项存在前置依赖的任务,例如某货位缺货后需要先补货再拣选,要求演示系统如何创建依赖关系、如何阻止不满足条件的任务继续执行,以及前置任务失败后如何通知相关人员。若厂商只能展示列表和状态颜色,说明还需要继续验证规则深度。

2. 把“实时”理解成页面刷新得快

“实时”至少涉及事件产生、消息传递、规则处理、终端显示和现场确认五个环节。即使屏幕每秒刷新,如果库存变化没有及时送达任务引擎,或者员工离线后仍能确认已失效任务,业务仍然不是实时协同。

评估时要问清延迟口径:从业务事件发生到员工收到任务用了多久?从员工完成到库存或订单状态更新用了多久?断网期间本地操作怎样缓存,恢复连接后怎样处理重复提交?这类问题需要通过日志和故障演练验证,不能只接受演示页面的视觉效果。

3. 把“支持配置”当成“业务可以自主调整”

不少系统可以配置字段、状态或简单条件,但复杂规则仍要厂商开发。上线后,仓库新增一种优先级、调整一种资格限制,可能都要排期、测试和付费。配置能力的真实边界,要看业务人员能否在授权范围内维护规则、进行版本对比,并在出错时回滚。

我建议让实际流程负责人亲自配置一个小改动,例如某类订单在特定时段提升优先级,或某类任务只分配给通过培训的员工。记录从提出需求到发布生效所需的角色、步骤、等待时间和回滚方式,比“支持低代码”这类表述更有判断价值。

4. 只看平均处理时间,忽略分布和返工

平均值会掩盖少数极慢任务。比如绝大多数补货在十分钟内完成,但少数任务因找不到货、权限错误或设备占用拖延数小时,最终影响截单。评估时应同时看中位数、较高分位数、超时任务占比和一次完成率,避免只用均值证明改善。

还要注意返工口径。若员工完成任务后需要主管重新核对,表面耗时可能很短,实际总工时却更长。应把执行、复核、返工和异常关闭计入同一任务生命周期,避免把成本转移到看不见的人工环节。

5. 以“功能全覆盖”替代“关键场景可用”

复杂功能越多,实施、培训和维护成本通常也越高。若仓库当前最紧迫的问题是补货延迟,系统即使提供复杂的绩效模块、图形化库位模拟和高级预测,也不一定能解决核心瓶颈。先确认最重要的三类任务能稳定运行,再判断其他能力是否值得为之承担成本。

我的判断原则是:功能必须对应一个明确的业务动作、决策或风险控制点。如果团队说不清某项功能如何改变现场行为,或者没有负责人维护相关规则,就不应把它当成采购加分项。

四、专业判断逻辑:从任务模型、规则、数据和异常四层评估

1. 先检查任务模型是否足够清楚

任务模型是系统理解仓内工作的基础。每项任务至少要明确任务类型、触发事件、执行对象、作业地点、前置条件、截止时间、完成证据和异常路径。不同企业字段名称可以不同,但如果这些信息缺失,任务就难以排序、分配和追责。

任务要素 需要明确的内容 容易忽略的风险
触发事件 订单释放、库存低于阈值、盘点计划或异常上报 任务来源不清,主管重复创建或遗漏
执行对象 人员、班组、设备或具备特定资质的角色 任务被派给无权限或无技能的执行者
前置条件 库存状态、补货结果、设备可用性或审批结果 任务过早执行,造成等待或错误操作
完成证据 扫描、数量确认、位置确认、复核或设备回执 仅靠人工点选完成,实际结果无法验证
异常出口 暂停、转派、升级、撤销或重新计算 失败任务长期挂起,状态与现场脱节

如果厂商的演示数据没有涵盖前置条件和异常出口,可以要求其基于真实业务流程补充演示。对于复杂仓库,任务建模能力往往比单个界面的可定制程度更重要。

2. 判断优先级是否可解释,而不是只看“智能”标签

任务排序可以采用固定规则、动态评分或算法推荐。无论用哪种方式,现场主管都应该能理解某任务为什么排在另一任务之前。若排序无法解释,员工会绕过系统自行挑活,久而久之系统展示的队列就失去可信度。

我倾向先要求规则可解释,再考虑复杂算法。第一阶段可以使用截单时间、订单等级、前置任务、区域距离、设备状态和技能资格等明确条件;当任务量和历史数据足够后,再验证算法是否带来稳定改善。模型越复杂,越要保留人工调整、原因记录和效果监测。

优先级因素 适合解决的问题 必须补充的约束
截单时间 避免即将超时的订单继续排在队尾 设置升高优先级的提前量,避免全仓任务同时变成紧急
任务依赖 确保补货、移库或复核先于后续操作 前置任务失败时,后续任务应暂停或重新计算
作业距离 减少跨区空走和不必要的往返 不能只追求距离最短而忽略订单合并和通道拥堵
人员技能 把特殊货品、设备或复核任务分配给合格人员 资格数据要有有效期和可追踪的维护责任人
设备状态 避免向故障或占用设备派发任务 定义设备故障后的转人工、排队和恢复策略

3. 评估数据质量和主数据责任

任务系统的执行准确性依赖基础数据。货品条码、库位编码、包装单位、批次属性、人员资格、设备状态和订单优先级,只要有一个关键字段不一致,就可能出现任务分配正确、现场执行失败的情况。

选型时应明确哪些数据由仓库业务系统维护,哪些由任务系统管理,哪些通过设备接口同步。每类数据都要有唯一来源、更新频率、错误处理方式和责任人。若多个系统都能修改同一状态,必须有冲突优先级和变更日志,否则“数据已同步”并不能保证数据一致。

对接口也要追问异常场景:重复消息如何去重?消息延迟后是否会过期?接口失败时如何补偿?库存已经变化但任务仍在终端上时,系统怎样阻止过期操作?可靠性最终体现在这些边界条件,而非只体现在正常链路。

4. 把权限、审计和安全纳入日常作业设计

库内任务涉及库存变更、批次处理、报损、盘点差异和特殊货品操作。系统应能区分谁可以执行、谁可以复核、谁可以审批,并保留任务创建、转派、撤销和结果修改的审计记录。否则,效率提高的同时可能扩大错误操作的影响范围。

权限设计不能只在上线前做一次。人员调岗、临时支援、外包班组和资格过期都会改变可执行范围。应评估权限变更是否能及时生效,紧急授权是否有时限,离线操作如何补录,以及管理人员是否能快速查到异常操作的完整过程。

5. 关注实施与升级期间的连续运营

系统项目常把注意力集中在上线日,却低估版本升级、网络波动、接口改造和仓库扩容带来的持续影响。应询问厂商是否提供测试环境、版本差异说明、回滚机制和兼容性策略;也要确认升级期间是否能够保持关键任务执行。

对于多仓企业,试点仓的经验必须能够迁移。若每个仓都要重新定制,新增仓库的边际成本可能远高于初次采购费用。判断实施能力时,可让供应方说明标准配置、个性化开发和后续升级分别由谁负责、如何计费、如何测试。

项目管理新趋势:2026年库内任务系统选型指南

五、案例与数据观察:用一个试点判断系统是否真正改善现场

1. 情景案例:一个多班次仓库如何验证补货与拣选协同

以下是用于说明评估方法的匿名化情景模拟,不代表某家企业的真实项目,也不应被理解为行业平均水平。设想一家日常订单量波动较大的电商仓,存在补货依赖口头通知、拣选员到位后发现缺货、主管跨班追问未完成任务等问题。团队计划先从补货和拣选衔接切入,而不是一次性替换所有仓内流程。

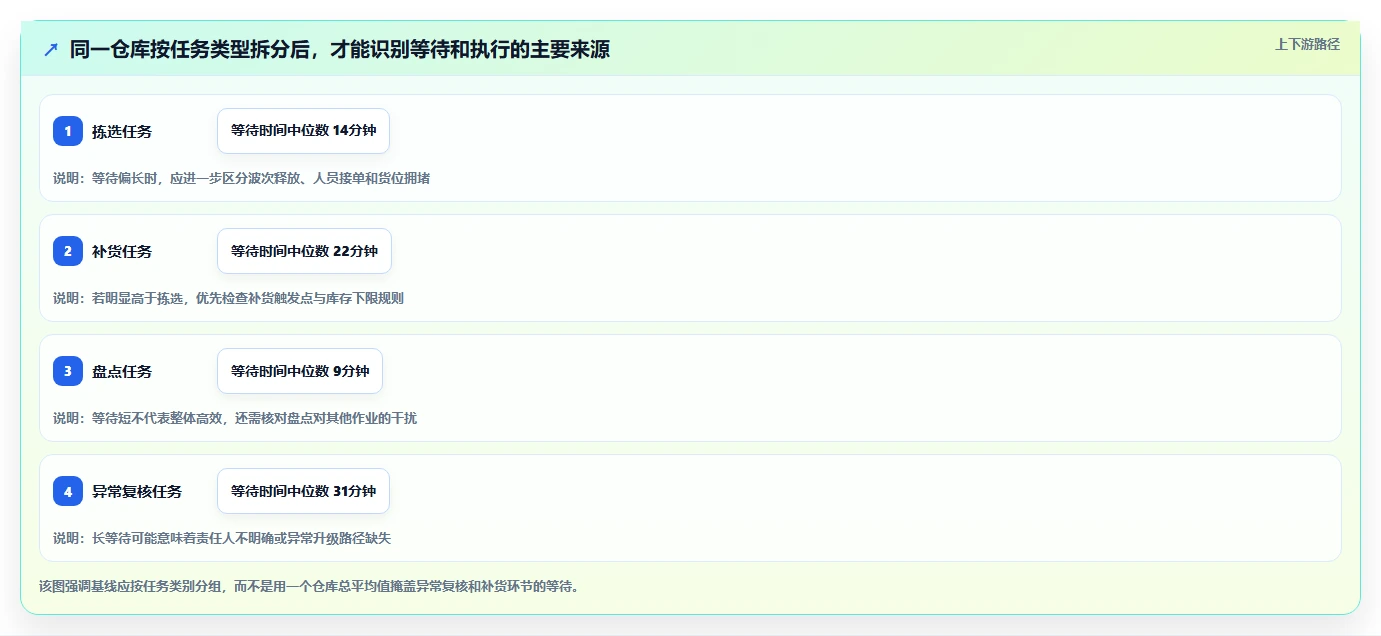

试点前,项目组先抽取两周任务日志,按工作日、班次、订单行数和任务类型分层。观察到的问题不是简单的“补货慢”,而是补货触发偏晚、紧急任务与常规任务混排、任务完成后缺少货位数量复核。于是试点范围被限定为:补货触发、任务排序、执行确认和拣选依赖校验。

2. 试点设计:先定义条件,再对比结果

我不会只用上线前一周和上线后一周做简单对照。应尽量选取订单结构、班次安排和仓库区域相近的时段,或设置一个暂不启用新规则的对照区域。同时记录促销、人员缺勤、设备故障等外部因素,防止把环境变化误判为系统效果。

  1. 定义纳入范围:明确哪些补货和拣选任务进入试点,排除哪些特殊业务。
  2. 统一计时口径:规定任务创建、接收、开始、完成和异常关闭的时间戳含义。
  3. 设定质量护栏:不能只提升速度,还要监测错拣、库存差异和重复任务。
  4. 安排现场观察:主管记录系统外的口头插单、纸面备注和临时改派。
  5. 复核结果归因:将变化拆成规则调整、培训、人员配置和系统能力的影响。

这种设计能减少“系统上线后指标变好,所以系统有效”的过度归因。若试点期间同时更换库位布局、加班人数和订单截单规则,就应把它们作为独立因素记录,而不是把所有改善都记到系统名下。

3. 试点指标:速度之外,要同时观察质量与稳定性

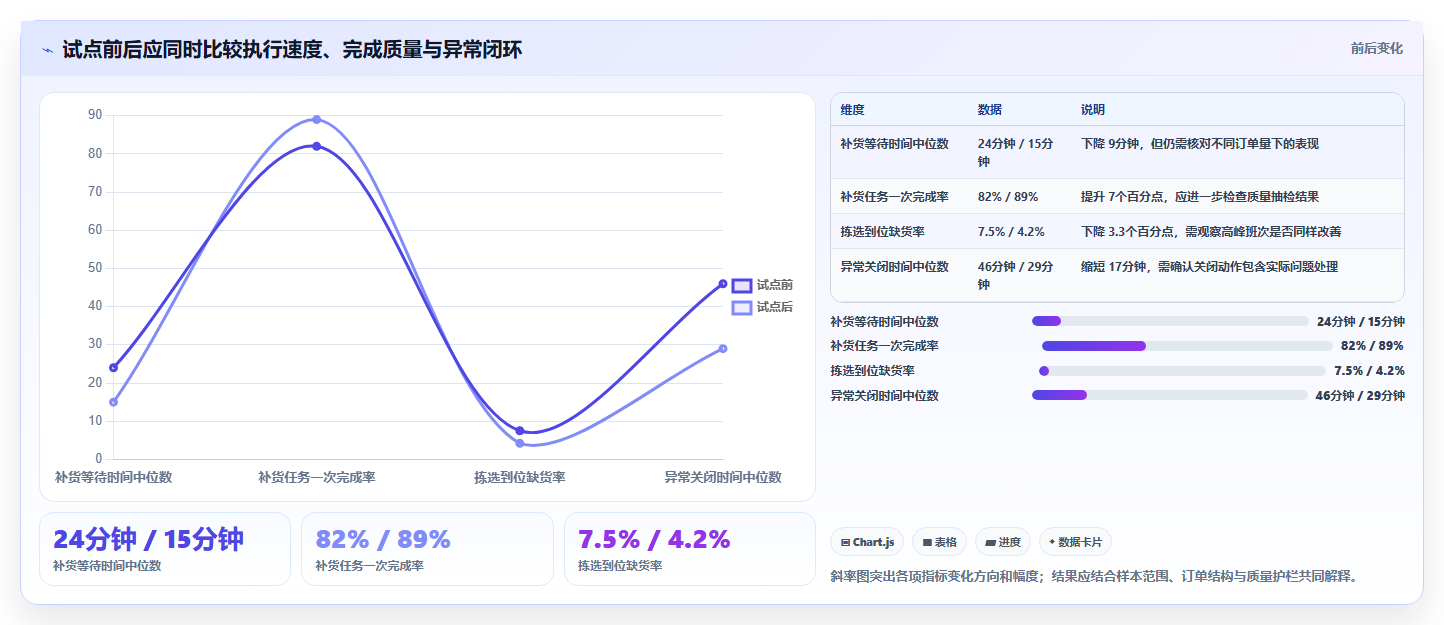

下表数值是情景模拟,用来示范如何阅读结果,不是实际客户案例数据。假设试点运行四周,团队发现补货任务等待下降,但一次完成率没有同步提升。此时不能只宣布成功,还要继续分析失败任务是否集中在条码质量、库存账实不符或夜班交接。

指标 试点前 试点后 如何解释
补货任务等待时间中位数 24分钟 15分钟 改善可能来自触发提前或队列排序,需要结合补货量变化判断
补货任务一次完成率 82% 89% 检查失败任务的原因分布,确认不是只改善了简单任务
拣选到位缺货率 7.5% 4.2% 需要按货品周转、库区和班次拆分,验证改善是否稳定
异常关闭时间中位数 46分钟 29分钟 应确认异常是否真正处理完成,而非通过改状态提前关闭

项目管理新趋势:2026年库内任务系统选型指南

4. 结果不如预期时,先诊断机制,不急着加功能

假如等待时间下降了,但错拣率上升,可能说明系统追求了更快的任务分配,却没有同步改善扫描校验或人员培训。若异常关闭变快、库存差异却增加,可能是关闭流程过于宽松。指标之间存在牵制关系,不能把单项提升等同于整体成功。

试点复盘时,我会沿着“触发是否及时,任务是否分对,执行是否可行,结果是否校验,异常是否关闭”逐段排查。只有找到具体失效节点,才能决定是调整规则、清理主数据、改造接口、补充培训,还是确实需要新增系统能力。

5. 把结果转化为可签收的验收条款

试点结束后,应将成熟的指标口径写入验收方案,而不是只记录“体验良好”。例如明确统计周期、任务范围、样本排除条件、目标阈值、数据来源和复核责任人。若供应方承诺提升效率,还要明确改善是否以牺牲错误率、合规性或加班成本为代价。

验收也要包括失败场景:接口中断时任务是否丢失,设备故障后是否可以恢复,人员离职或权限变化后任务是否仍可执行,系统升级后历史记录是否可追溯。正常流程验证功能,异常流程验证系统是否能进入生产。

六、不同情况下的行动建议:按仓库成熟度分阶段推进

1. 小型单仓:先解决任务可见性和记录一致性

如果团队人数少、作业路径相对稳定,优先选择部署和维护负担较轻的方案。第一阶段未必需要复杂的动态调度,先确保任务有明确来源、负责人、截止时间和完成记录,减少口头派单遗漏即可。

小型仓库应谨慎购买需要大量定制的系统。重点检查移动端是否适配现场网络、基础流程能否快速配置、导入导出是否方便、后续费用是否透明。若业务变化不大,简单且稳定通常比功能面广更有价值。

2. 多班次或高峰波动仓:先做队列和交接治理

如果高峰期容易出现积压和临时插单,建议从任务优先级、队列可视化和班次交接入手。系统至少要显示任务等待时长、任务依赖和超时风险,并让主管看到不同区域的任务负荷。

这类企业不要只按日总量验收。应把峰值小时、截单前时段和人员缺勤场景纳入试点;同时确认系统能否防止多人重复领取同一任务,能否在任务暂停或改派时保留过程记录。

3. 多仓、多业态企业:优先评估规则复用与治理能力

多仓组织应建立统一的任务类型、指标定义和权限原则,再允许仓库在受控范围内配置差异。否则,各仓会各自形成一套状态名称、异常原因和统计口径,集团层面无法比较,也难以复制成熟做法。

建议在试点前建立配置治理机制:哪些规则可以由仓库调整,哪些必须由总部批准;新配置如何测试;跨仓复用时怎样识别差异;历史数据是否能按统一维度汇总。治理能力不是上线后的附加工作,而是多仓系统持续扩展的基础。

4. 自动化程度较高的仓库:把失败恢复写进方案

自动化仓库的评估重点,是人工任务与设备任务之间的状态一致性。应逐一验证设备忙碌、故障、超时、重复回执和网络断连时的处理路径,并确认人工接管后系统不会继续向设备重复派单。

还要评估设备接口的监控和维护责任。若设备供应方、任务系统供应方和企业信息团队之间没有明确的故障分界,现场可能需要多方同时排查,却没有人能迅速恢复关键作业。

5. 受合规约束的仓库:先验证审计与权限边界

涉及批次、有效期、特殊存储条件或严格审批的场景,应把资格、复核、审计和操作留痕作为上线门槛。要确认系统能按业务规则拦截不合规操作,记录谁在何时执行了什么变更,并能方便地导出审计证据。

不要把“有日志”当作“可审计”。日志是否可按订单、任务、人员和时间检索,是否能够识别修改前后的差异,是否具备合理的访问权限,才决定了它能否支持实际审查。

6. 如何组织一轮可执行的选型试点

选型工作可以控制在一个清晰的阶段计划内,先用有限范围验证关键假设,再决定是否全面推广。试点不宜追求覆盖所有业务,而应优先选能代表核心风险、又可以控制变量的区域和任务类型。

  1. 第1周:现场盘点。跟班观察关键岗位,整理任务来源、等待点、异常类型和现有数据口径。
  2. 第2周:场景建模。选择两到三类核心任务,定义优先级、技能要求、完成证据和异常路径。
  3. 第3至4周:配置与接口验证。用真实主数据和真实业务事件测试,不以空白演示环境作为结论。
  4. 第5至6周:小范围运行。安排主管、操作人员和信息团队共同观察,记录系统外补救动作。
  5. 第7周:复盘与决策。对照基线检查速度、质量、异常和维护成本,决定扩大、整改或停止。

以上周期是便于规划的建议样例,实际长度取决于接口复杂度、仓库业务波动和参与团队数量。关键不是严格照着周数推进,而是每一阶段都有明确产物和继续投入的判断门槛。

七、选型评分与取舍:把“好不好”转化为可讨论的条件

1. 用权重区分必要能力与加分能力

打分表的作用不是制造一个看似精确的总分,而是让不同角色把判断依据摆到桌面上。仓库负责人关心作业是否顺畅,信息团队关心接口与运维,财务关心总拥有成本,合规岗位关心审计和权限。加权前,应先确认哪些项属于不能妥协的门槛。

评估维度 建议权重 现场验证方式
核心任务闭环 25% 测试任务生成、分配、执行、校验、异常和追溯
规则与配置能力 20% 让业务人员现场修改规则并演示回滚
数据与系统集成 20% 验证接口异常、重复消息、延迟和补偿过程
现场易用性 15% 由一线员工完成真实作业,不只由项目人员操作
安全、审计与恢复 10% 演练权限变更、断网恢复和异常操作查询
总拥有成本与扩展性 10% 核算实施、接口、培训、升级、扩仓与退出成本

这些权重是建议基准,不是适用于所有企业的固定标准。若仓库高度自动化,集成和恢复能力应提高权重;若作业受严格合规约束,安全与审计应成为一票否决项。

2. 评分之外,还要设定否决条件

有些缺陷不应被其他高分抵消。例如核心任务无法追溯、权限控制无法满足业务要求、关键接口没有失败补偿、无法导出企业数据,或者供应方不愿说明服务中断时的恢复责任。此类问题即使不多,也可能在生产环境造成不可接受的运营风险。

  • 数据可迁移性:确认任务、规则、日志和配置能否导出,格式与范围是否写入合同。
  • 接口可恢复性:确认失败消息能否重放、去重和追踪,补偿操作由谁执行。
  • 服务可用性:确认支持时间、故障响应、升级通知和恢复目标的具体定义。
  • 配置所有权:确认企业能否维护自有规则,定制部分是否依赖单一供应方。
  • 现场持续运行:确认断网、终端损坏或系统升级期间的降级作业方式。

3. 取舍一:标准产品与深度定制

标准产品通常上线更快、升级路径更清晰,但可能要求企业调整部分作业方式。深度定制更贴合特殊流程,却会增加测试、升级和维护责任。选择时应识别哪些流程是真正的竞争优势,哪些只是历史习惯;前者可以考虑适度定制,后者优先评估是否能回归标准做法。

我会要求每项定制说明业务收益、使用频率、维护责任和退出方案。若一个定制功能只服务极少数例外任务,却影响每次升级,就要认真衡量其长期成本,而不是只比较首次开发报价。

4. 取舍二:即时自动分配与主管人工调度

自动分配可以降低主管的重复协调负担,但规则不成熟时,会把错误更快地扩散。人工调度更灵活,却容易依赖个人经验,交接后难以复制。比较稳妥的做法通常是逐步开放:先由系统推荐、主管确认;规则稳定后,再对低风险任务自动分配。

对紧急任务和高风险任务,可保留人工介入入口,但要记录介入理由。系统允许人工调整不等于放弃自动化;有解释、有记录、有反馈的人工判断,可以成为优化规则的重要数据。

5. 取舍三:全面上线与分仓分阶段上线

一次性上线可以迅速统一流程,但风险集中,培训和支持压力也大。分阶段上线有利于验证流程,却要求阶段之间保持数据一致和规则治理。仓库业务差异较大、接口复杂或现场变更频繁时,通常更适合先从代表性仓库试点,再逐步复制。

试点仓不应只选“最容易成功”的场地。可以选一个业务典型、管理配合度足够、但仍保留一定复杂度的仓库。过于简单的试点只能证明系统能跑通标准流程,无法说明它能否承受真实业务变化。

6. 取舍四:云端部署与本地部署

部署方式应结合网络条件、信息安全要求、设备接口和团队运维能力评估。云端方案可能减少基础设施维护负担,但需核对网络依赖、数据边界、服务连续性和跨区域访问表现;本地部署有利于特定环境下的控制,却需要企业承担服务器、备份、补丁和故障恢复工作。

不要只比较软件订阅费和服务器采购费。应把网络改造、备份、灾备演练、系统升级、监控工具和运维人力纳入总拥有成本,并要求供应方说明故障时的责任边界。

项目管理新趋势:2026年库内任务系统选型指南

八、合同与落地:把关键承诺写成可以验证的责任

1. 用业务场景描述验收,不只列功能名称

合同附件最好描述具体场景和预期结果。例如“支持补货管理”过于宽泛,可改为:当可用库存低于规则阈值且存在未完成拣选需求时,系统应创建补货任务;任务完成前,相关拣选任务按设定策略等待或重新排序;补货失败时,系统记录原因并通知责任角色。

每个验收场景应包含输入条件、预期任务状态、允许的人工操作、异常表现、日志证据和通过标准。这样既减少双方对“完成”的解释差异,也能让测试人员复用场景开展回归验证。

2. 明确接口、数据和服务责任

接口协议要说明字段含义、同步方向、频率、重试策略、重复消息处理和监控方式。数据条款应规定数据归属、访问权限、保留期限、导出格式和终止服务后的交付时间。服务条款则要区分咨询响应时间、故障响应时间和实际恢复目标。

若系统与设备、网络或多个业务平台相连,应绘制责任矩阵。出现任务丢失或状态不一致时,哪一方负责定位,哪一方负责恢复,企业内部谁有权执行补偿操作,都应在项目开始前明确。

3. 建立上线后的持续改进机制

上线不是项目结束,而是规则治理的开始。建议每周检查任务积压、失败原因和人工改派;每月复核任务分类、人员资格和主数据质量;每个版本升级前进行关键场景回归。问题要分成系统缺陷、规则设计、数据错误、培训不足和流程例外,避免所有问题都被笼统归为“用户不会用”。

还应设定规则变更流程。任何影响优先级、权限或库存结果的调整,都要有提出人、业务审批人、测试记录、发布时间和回滚方案。仓库需求变化快,轻率修改规则可能短期解决一个问题,却在其他班次制造新的异常。

4. 为系统故障准备降级作业方案

关键仓储作业不能只依赖“系统应该不会停”。应提前定义系统不可用时允许继续的业务、人工记录模板、库存变更限制、恢复后的补录方式和对账责任。降级方案需要在演练中验证,否则真正故障时,员工可能不知道哪些工作可以继续、哪些必须暂停。

恢复后还要防止双重执行:离线期间已经完成的任务不能在系统恢复后再次下发;人工记录的库存调整必须有复核;未完成的任务要重新计算优先级。恢复能力不仅是系统重启,还包括现场状态与系统状态重新一致。

九、总结:2026年选型的关键,是让每项任务都有原因、有责任、有证据

1. 选系统前先问四个问题

第一,最需要改善的仓内任务是什么?第二,任务从哪个业务事件产生?第三,员工完成后,系统用什么证据确认结果?第四,任务失败或环境变化时,系统如何恢复?这四个问题答不清,说明选型需求还没有成熟到可以比较产品。

我认为,库内任务系统的成熟度,不取决于它能展示多少状态,而取决于它能否减少现场对口头协调和个人记忆的依赖,同时不牺牲作业质量、合规性和恢复能力。真正可用的系统,应让主管看得到堵点,让员工知道下一步,让管理者能追溯结果,也让信息团队能定位故障。

2. 下一步行动清单

  1. 用两周时间采集现状:按任务类型、班次和区域记录等待、执行、异常与返工。
  2. 选定两到三类核心任务:不要一开始把所有仓内流程都纳入首期范围。
  3. 绘制任务闭环:标清触发来源、优先级、执行资格、完成校验和异常出口。
  4. 准备真实演示数据:包含缺货、重复消息、设备故障、人员改派和跨班交接。
  5. 设置质量护栏和否决条件:不仅看效率提升,也看错拣、库存差异、权限和数据迁移。
  6. 用试点结果决定扩展:对变化做归因,再决定扩大范围、补充整改或停止投入。

最值得坚持的选型原则,是不要为了“系统更智能”而把复杂度带进仓库。先让任务规则透明、异常有去处、结果可验证,再逐步引入自动分配和更复杂的优化能力。一套系统能否真正创造价值,最终要看它是否让每一次现场动作都更清楚、更可靠,也更容易被改进。

常见问题解答(FAQ)

1. 2026年选库内任务系统,最该优先评估哪些能力?

我在看库内任务系统时,最纠结的是功能清单很长,却很难判断哪些能力真的影响现场效率。比如任务自动分配、移动端操作和可视化看板,究竟应该怎么排序?

先别从功能数量开始比,先检查系统能否把任务从“产生、分派、执行、异常处理”连成可追溯的闭环。仓库现场的主要损耗往往不是缺一张看板,而是任务重复派发、优先级冲突,以及执行结果没有及时回传。可用下面这组权重做首轮评估。它是选型时的起始评分框架,不是行业统一标准;

若仓库以波次拣选为主,应提高任务调度和异常处理的权重。

评估项建议权重现场验证点 任务闭环与异常处理30%暂停、转派、缺货、设备故障是否留痕 调度与优先级25%紧急补货能否插队且不造成重复执行 系统集成与数据一致性20%任务状态、库存和订单能否对账 移动端与现场易用性15%扫码、弱网、戴手套操作是否顺畅 报表与权限10%能否按班次、区域和任务类型追溯 建议让一线员工用真实设备完成一次收货上架、补货和拣选,再安排主管处理一次缺货与转派。

演示环境里顺畅不等于现场可用;扫码步骤、异常入口和任务状态是否清楚,比页面是否“智能”更值得优先判断。

2. 怎么判断库内任务系统是否真的能提升作业效率?

我担心选型演示看起来很流畅,正式上线后却只是把纸面任务搬到了手机上。有没有一套不依赖供应商口头承诺的验证办法,能让我用试点数据判断效果?

把试点当成对照实验,而不是功能展示。先选一个区域或一个班次,记录上线前后相同类型任务的完成时长、超时率、人工改派次数和差错率;尽量保持订单结构、人员熟练度和班次条件接近。试点至少覆盖三类场景:正常执行、突发插单、异常中断。例如拣选过程中发现缺货,系统是否能记录原因、通知补货并避免另一名员工重复执行。

只跑正常流程,会高估系统在真实仓库里的表现。可把前两周作为观察期,先核对数据口径,再比较结果。建议记录每项指标的基线和变化,而不要预设必须提升某个固定百分比;仓库面积、货品结构、设备网络和原有流程都会影响结果。如果完成时长下降,但差错率或返工上升,不能简单判定为提效。

更有决策价值的结果是:任务耗时、异常闭环时间和差错率同时可追踪,并且主管能解释变化来自流程改善还是订单结构差异。

3. 库内任务系统与现有仓储、订单系统对接时,最容易踩什么坑?

我现在的仓库已经有库存和订单系统,不希望新工具上线后出现两套任务状态、库存对不上或重复派单。接口验收时应该重点测哪些环节,才能尽早发现问题?

最容易被忽略的不是接口能不能连通,而是双方对状态和责任的定义是否一致。比如一个系统把任务标成“已完成”,另一个系统却仍认为它“执行中”,后续就可能发生重复派发、库存误判或订单延迟。先画清数据流:订单或补货需求从哪里产生,任务由谁创建和分配,员工完成后由谁确认库存变化,异常由谁接收。

每个关键事件都应有唯一任务编号、状态变化时间和操作者记录,避免仅靠商品名称或订单号去匹配。验收时不要只测正常流程,还要模拟网络中断后重复提交、任务取消后再次下发、员工扫描了错误库位,以及库存系统暂时不可用。检查系统是否能识别重复事件、保留失败记录,并给出可恢复的处理方式。

上线前做一轮数量对账:抽取同一批订单,逐条核对任务创建数、完成数、取消数和异常数。若双方数字不同,必须能定位到具体任务和时间点;无法追溯的差异,不应通过手工改数掩盖。

4. 怎样计算库内任务系统的投入回报,并判断是否值得上线?

我不只想知道系统报价,还想弄清楚它能不能抵消实施、接口和培训成本。若系统节省的是员工的零散等待时间,而不是直接减少编制,这类收益应该怎么估算才不容易高估?

先分开计算“可兑现的现金节省”和“释放出来的作业能力”。后者可以支持旺季承接更多订单或减少加班,但如果人员成本并未下降,就不能直接当作现金回报写进预算。举例来说,假设每天处理500项任务,试点测得每项平均少花2分钟,则每天释放约16.7个工时,按每月22个工作日计算约为367个工时。

若内部核算人工成本为每小时45元,理论能力价值约为每月16,515元;这只是估算,不代表实际现金节省。再从收益中扣除订阅或维护费用、接口开发、设备投入、培训时间和内部运维成本。可用“上线总成本 ÷ 月度净收益”估算回收周期;

若净收益依赖尚未验证的提效比例,应先做小范围试点,而不是直接按供应商案例推算。签约前还要确认数据导出、接口变更费用、故障响应和退出后的数据交接方式。若试点无法提供可核验的任务记录,或成本只报软件费用而不包含实施与运维,就暂缓全面上线,先补齐测算条件。

读者评论

万
万雅楠

把异常复核等待时间单独统计这个建议很实用。仓库总平均值容易掩盖少数卡住的任务,按任务类型和班次拆分后,才比较容易找到责任交接的问题。

吴
吴文博

文中强调设备故障时人工接手、恢复后避免重复派单,这比只看自动化正常运行的演示更贴近现场。选型时确实应该把断网和任务重复回执纳入测试。

袁
袁思妍

试点前记录基线很关键,尤其要固定订单复杂度和统计口径。否则上线后处理时间变短,也可能只是简单订单占比提高,不能直接算作系统带来的改善。

文章包含AI辅助创作:项目管理新趋势:2026年库内任务系统选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/198936
