选择 AI 项目管理软件,最容易踩的坑不是买贵了,而是买到一个能写周报、会生成任务,却无法接入真实项目流程的“演示型 AI”。我在评估这类工具时,会先把一个问题拆成三件事:AI 能否读懂团队已有信息,能否在权限范围内给出可执行建议,以及建议是否能回到任务、计划和复盘中验证。2026 年选型的关键,不是比较谁的功能清单更长,而是验证哪套系统能在你的组织约束下减少真实工作。
一、先讲核心结论:先选工作系统,再选 AI 能力
1. 用一句话判断是否值得采购
我会把选型结论压缩成一句话:如果 AI 只能生成一段看起来不错的文字,却不能基于可信项目数据回答问题、解释依据并触发后续动作,它更像写作助手,不是项目管理能力。
真正值得评估的系统,至少应同时满足四个条件:项目数据能被可靠接入,AI 输出有来源和权限边界,建议能够转成团队熟悉的工作对象,使用效果可以用周期、返工或风险发现等指标验证。缺一项,价值都可能在演示结束后迅速缩水。
因此,我不建议先按“AI 功能多少”筛选,而建议按“工作闭环是否成立”筛选。闭环可以很简单:项目资料进入系统,AI 识别状态或风险,负责人核实并采取行动,结果回写到任务和复盘中。流程越贴近日常工作,越容易产生持续价值。
2. 不要把“有 AI”误认为“适合你的团队”
产品页面上的智能摘要、自动拆解、风险预测和自然语言问答都值得关注,但它们只是能力名称,不是效果证明。比如,AI 能总结一份项目周报,并不等于它知道哪些延期会影响关键路径;能生成任务列表,也不等于任务之间的依赖关系正确。
我通常把工具价值分成三层:生成内容、理解项目、改变执行。第一层容易复制,第二层需要结构化数据和权限控制,第三层还需要团队流程、责任人和反馈机制配合。选型时应把主要预算和验证时间放在后两层。
3. 建议把选型决策拆为三道门
- 第一道门:数据能不能用。系统能否读取任务、文档、进度、依赖和历史记录;数据是否足够完整、及时,并且权限边界清楚。
- 第二道门:结果能不能信。回答是否引用来源,能否指出未知信息,错误是否容易发现,敏感内容是否会越权暴露。
- 第三道门:行动能不能落地。建议能否转为任务、风险、变更或会议纪要,能否分配责任人并追踪后续结果。
三道门不是加分项,而是递进关系。数据基础不合格时,漂亮的问答可能只是把旧信息说得更流畅;结果不可核验时,自动化只会更快地产生错误;不能进入工作流时,团队仍要手工复制粘贴,节省的时间很有限。

二、背景与真实场景:团队买的不是模型,而是减少协作损耗
1. 项目管理里最昂贵的通常不是写字
项目团队常见的时间损耗,藏在信息来回确认里:状态散落在任务、文档和会议记录中;负责人变更后,决策背景没有同步;风险已经出现,却要等周会才被汇总;同一问题被不同角色反复询问。AI 如果只替人把文字写得更快,没有改变这些信息流转方式,整体效率未必明显上升。
因此,评估 AI 时我更关心“它能减少哪一次等待、哪一次重复录入、哪一次遗漏”,而不是单看生成质量。对项目负责人而言,真正有价值的回答可能不是一段漂亮总结,而是:“哪个依赖项可能拖延上线?判断依据是什么?谁需要在今天确认?”
2. 四类典型场景,成熟度和风险不同
| 场景 | AI 可能承担的工作 | 关键验证点 | 常见失败方式 |
|---|---|---|---|
| 会议与项目摘要 | 提炼决策、待办、阻塞和责任人 | 是否区分决定与讨论,是否保留来源 | 把“建议考虑”写成“已经决定” |
| 任务拆解与计划辅助 | 根据目标生成子任务、验收项和初步依赖 | 是否符合团队模板,是否允许负责人修订 | 任务看似完整,实际缺少前置条件和验收标准 |
| 风险识别与状态问答 | 聚合延期、阻塞、变更和依赖信息 | 数据更新时间、判断阈值、证据链接 | 把过期状态当作当前事实,或忽略未录入风险 |
| 跨项目知识检索 | 查找历史决策、复用方案和经验教训 | 权限继承、版本有效性、引用准确率 | 检索到相似但不适用的项目,并给出过度确定的答案 |
这四类场景不要同时作为首期目标。若团队的会议记录质量差,先做摘要也可能只是更快地产生不完整纪要;若任务状态长期不更新,风险预测就没有可靠输入。优先选择数据已有、痛点明确、人工复核成本可接受的一个场景。
3. 组织规模会改变工具的合格线
十几人的团队可能更在意上手快、价格清晰和轻量协作;跨部门、百人以上组织则必须把权限、审计、项目模板、集成、部署方式和管理员能力放到前面。小团队可以接受部分规则靠口头约定,大组织一旦出现数据边界不清或流程不一致,问题会被放大。
例如,面向中大型企业及 100 人以上组织的 PingCode,可作为评估企业级项目协作需求的一个候选对象。判断时不应只看功能说明,而应把真实项目结构、角色权限、审批路径和集成环境带入演示,检查它能否承载组织实际的工作方式。这里的例子用于说明评估方法,不等于对任何组织的适配结论。
4. 公开调查告诉我们“使用在增加”,但不等于项目管理已自动化

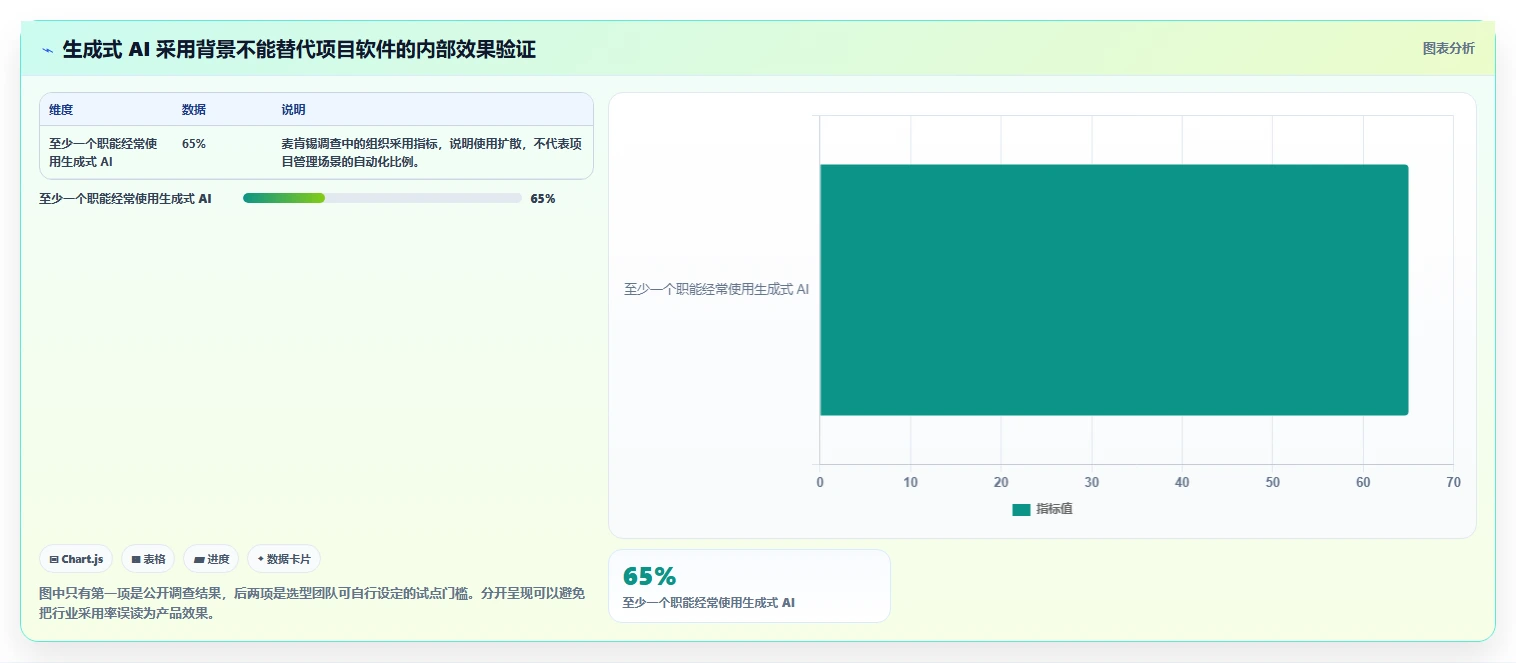

麦肯锡 2024 年关于生成式 AI 的全球调查报告提到,受访组织中有 65% 表示其组织经常在至少一个业务职能中使用生成式 AI。这个数据说明企业应用正在扩展,但它衡量的是组织采用情况,不是项目管理软件的节省工时,更不能直接推导出某款产品的投资回报。
我的使用方式是把这类行业数据当作“值得开展验证”的背景,而不是采购理由。真正的决策证据仍要来自自己的项目:输入数据质量如何、输出被采纳多少、错误带来什么成本、任务闭环是否变快。外部趋势可以解释为什么现在评估,内部基线才能说明买了是否划算。

三、常见误区:为什么演示很聪明,上线后却没有人用
1. 误区一:功能越多,AI 项目管理就越成熟
功能数量不能代表流程深度。一个产品可能同时提供摘要、问答、计划生成和报表解释,但如果这些能力使用不同的数据范围、权限规则和结果格式,团队就要在多个入口之间切换。表面上功能丰富,实际工作仍被拆开。
我会要求供应商现场完成同一个完整任务,而不是逐个展示独立功能。例如,给出一份含有变更、阻塞和责任人的真实项目材料,要求系统找出风险、标明依据、生成可编辑行动项,并展示行动项如何进入已有项目流程。若只能展示“单点魔术”,还不能证明闭环能力。
2. 误区二:自然语言问答就是项目洞察
问答界面很容易让人产生“系统懂项目”的感觉,但语言流畅不等于事实可靠。它可能把几份文档拼在一起,却没有识别版本冲突;也可能依据上个月的计划回答“当前进度”。没有引用、更新时间和权限说明的回答,不应直接用于承诺日期或对外汇报。
选型时可准备一组“故意不完整”的问题,例如询问一个材料中不存在的负责人,或追问两个文件对发布日期的不同说法。合格的系统应能承认缺失、列出冲突并请求确认,而不是补出一个听起来合理的答案。
3. 误区三:自动拆任务,就等于减少项目经理工作
任务拆解的价值取决于后续编辑成本。如果 AI 一次生成 20 个子任务,项目经理要逐条改名称、补负责人、重设依赖和补验收标准,节省可能为零。拆解结果还可能让团队误以为计划已经经过专业评估。
更实用的评估方式不是问“生成多少条任务”,而是测量从输入目标到负责人认可计划的净耗时。同时统计需要删除的任务比例、需要重写的字段数、遗漏的关键依赖数。生成量大而返工率高,不是高效,是把整理成本换了个位置。
4. 误区四:先导入所有历史资料,模型自然会更聪明
旧文档和历史任务里常混有已废弃方案、错误状态、重复版本和权限不一致的信息。一次性导入只会增加检索噪声,也会让管理员难以解释“为什么系统给出这个答案”。先做数据盘点、定义有效资料范围,再逐步开放,通常比全量导入更安全。
我建议先按“当前项目、有效规范、已批准决策、历史参考”分层,标出更新时间、责任人和访问权限。历史经验可以用于参考,但要有醒目的时间标记,避免把过去的决策误当成当前规则。
5. 误区五:用一次演示代替真实试点
演示环境通常数据整洁、问题准备充分、网络条件理想,恰好避开了生产环境中最麻烦的部分。真实试点要覆盖不完整记录、字段命名不一致、跨部门权限和临时变更,观察系统在“普通星期二”是否仍然可靠。
至少连续测试两个项目周期,记录真实使用频率、人工复核时间和错误处理过程。只在上线第一周统计点击次数,容易高估新鲜感;只看最终生成的摘要是否像样,则会漏掉维护数据和纠错的成本。
6. 误区六:把数据安全留到合同阶段再讨论
项目资料可能包含客户信息、未发布功能、供应商报价、人员安排和经营计划。选型早期就要问清数据是否用于模型训练、数据存放区域、日志留存时间、管理员审计能力、删除机制和第三方子处理方。回答含糊时,先暂停接入敏感项目。
NIST 的 AI 风险管理框架强调对 AI 风险进行治理、识别、测量和管理。它不是软件采购认证,也不能替代法务和安全审查,但可以作为团队建立风险问题清单的参考框架。采购团队应把“可控、可审计、可退出”纳入评估,而不是只看模型能力。

四、专业判断逻辑:用可复核的评分框架筛选候选工具
1. 先定义场景,再决定权重
同一款软件,对研发项目、市场活动、产品组合和专业服务团队的价值可能完全不同。选型前先写清一个目标场景,例如“每周项目风险汇总”,而不是笼统写“提高项目管理效率”。目标越具体,越能定义输入数据、输出结果、责任人和成功指标。

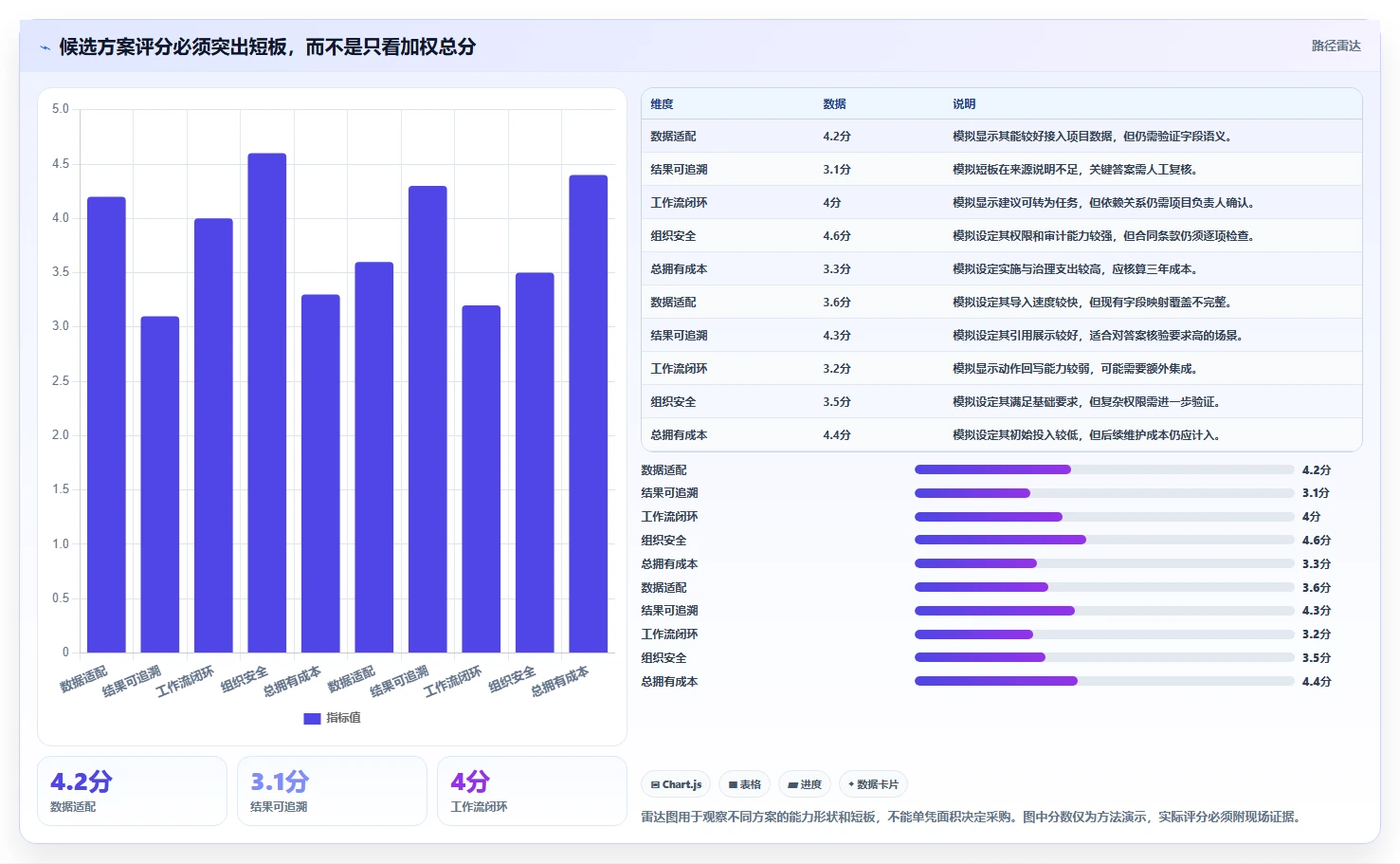

我常用五个维度做初筛:项目数据适配、AI 结果可信、工作流闭环、组织与安全、总拥有成本。每个维度按 1 至 5 分打分,但分数必须附证据。供应商口头承诺只能算待验证项,真实数据跑通、权限通过测试、使用者确认才算有效证据。
| 维度 | 建议权重 | 核心问题 | 可接受的证据 |
|---|---|---|---|
| 项目数据适配 | 25% | 能否接入当前任务、文档、计划和历史记录? | 真实项目数据演示、字段映射表、同步日志 |
| 结果可信与可追溯 | 25% | 是否显示引用、更新时间、冲突和不确定性? | 盲测问题记录、来源链接、错误处理结果 |
| 工作流闭环 | 20% | 输出能否变成任务、风险、变更或复盘项? | 从问答到负责人行动的完整操作录像或现场验证 |
| 组织与安全 | 20% | 权限、审计、部署与退出机制是否符合要求? | 安全材料、权限测试、合同条款与删除流程 |
| 总拥有成本 | 10% | 许可、集成、治理、培训和维护成本是否可接受? | 三年成本估算、实施范围、运维责任清单 |
权重不是行业标准,而是一个可调整的起点。若团队处理高度敏感数据,应提高组织与安全权重;若主要目标是跨项目知识检索,就提高数据适配和可追溯权重。评分表的意义不是制造精确幻觉,而是逼团队说清为什么某个候选方案更合适。
2. 用“硬门槛”淘汰不合格方案
加权评分之前,我会先设硬门槛。只要关键权限无法验证、数据处理方式不透明、无法导出业务数据或没有可行退出路径,即使产品体验很好,也不应靠其他高分抵消。安全和合规问题不是可以用“界面好用”补偿的弱项。
硬门槛也适用于结果质量。例如,AI 风险识别如果不能提供依据,或者无法指出数据的更新时间,那么团队不应把它用于关键决策。可以先把它限定在低风险草稿场景,等可核验能力通过测试后再扩大范围。
3. 评估数据质量,而不只评估数据连接数量
供应商可能展示很多集成入口,但连接成功不代表数据语义一致。一个系统里的“完成”可能代表开发完成,另一个系统里的“完成”可能代表验收通过;若没有统一字段定义,AI 汇总时会把不同含义压成同一个状态。
我会抽取约 30 至 50 条代表性记录进行人工检查,关注字段完整率、最后更新时间、重复记录、状态定义和责任人准确性。样本不是为了得到学术结论,而是快速判断数据是否足以支撑指定场景。样本偏向干净项目时,结论会失真,应该至少包含正常、复杂和记录较差的项目。
4. 用盲测而非提示词表演验证答案质量
试点前由项目负责人准备一组问题,供应商和使用者都不能提前看到标准答案。问题应覆盖事实查询、状态冲突、信息缺失、跨项目权限和需要推理的依赖关系。每个答案由两名熟悉项目的人独立评分,分歧项再讨论。
评分时分别记录事实正确率、来源可追溯率、关键遗漏率、无依据断言率和复核耗时。不要只给一个“整体满意度”,否则流畅的表达会掩盖事实错误。对延期、预算、客户承诺等高影响答案,可设置更高通过阈值或明确要求人工审批。
5. 把准确率和风险分级,而不是追求一个万能分数
低风险的会议摘要可以容忍轻微措辞调整;涉及承诺日期、预算和安全问题时,错误成本完全不同。团队应按场景设置“可自动生成”“需人工确认”“禁止自动动作”三档权限,并为每档明确审批角色。
AI 输出的置信提示也不能被当成真实概率,除非供应商说明了具体校准方法并有独立验证。更稳妥的做法是直接查看来源、冲突和缺失项,依据业务风险决定是否采纳,而不是被一个看似精确的百分数说服。

五、具体案例与数据观察:用一个可重复试点看净价值
1. 设定案例边界,避免把假设写成成绩
下面用一个 120 人的产品与研发组织做情景演示。组织有多个并行项目,每周需要汇总状态、识别跨团队阻塞并准备项目例会。以下数字是示意数据和测量方法,不是某企业真实业绩,也不是任何软件的效果承诺。它的作用是帮助读者理解如何设计自己的试点。
团队原先由项目经理人工汇总每周状态。假设每人每周在材料收集、重复确认和整理上合计花 15 小时;其中能被 AI 辅助的主要是信息聚合和初稿,而不是最终决策。试点目标不写“全面智能化”,而设为:减少汇总耗时、提升风险问题发现速度,同时不降低事实准确性。
2. 设计一个能检验真实工作的试点
- 选样本项目。选 4 个项目:一个记录完整、一个跨团队依赖多、一个近期有变更、一个资料质量一般,避免只测最容易成功的项目。
- 确定观察周期。连续观察 6 周,前 2 周记录基线,后 4 周使用 AI 辅助;期间保留人工原流程作为参照。
- 规定输入范围。只开放当前项目的任务、批准文档、会议决策和风险记录;历史资料标明日期和状态,不默认当作有效事实。
- 定义结果动作。AI 输出风险摘要和待确认事项,项目负责人核实后再创建任务或更新风险状态,不让系统自动承诺日期。
- 记录完整耗时。把数据整理、提示输入、生成等待、事实核验、返工和结果回写都计入总时间。
- 复盘错误类型。分别记录过期信息、错误关联、遗漏依赖、责任人错配和无依据补全,找出应修数据还是应限制场景。
3. 只看平均节省会掩盖异常项目

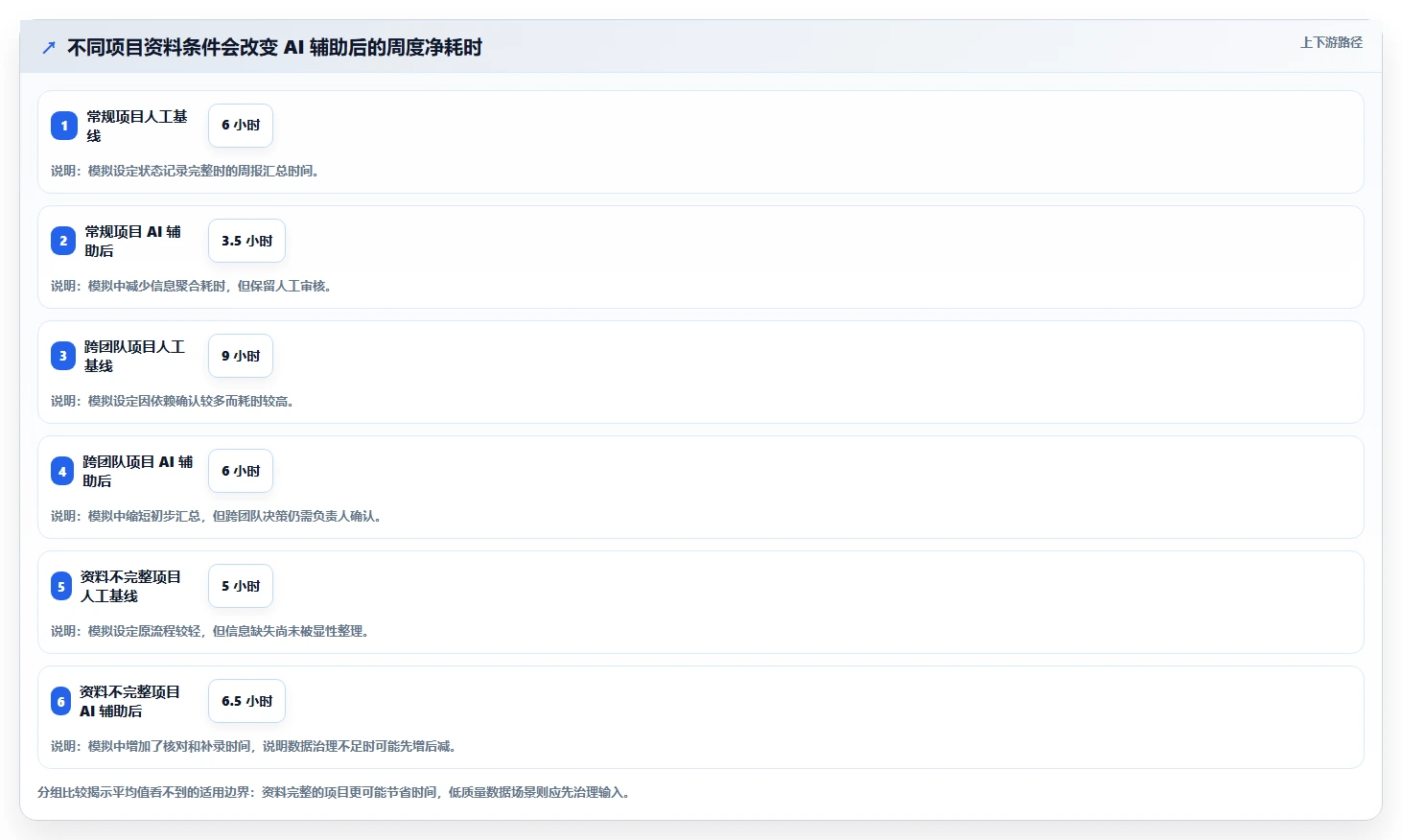

假设模拟试点中,常规项目的周报整理耗时从 6 小时降至 3.5 小时,跨团队项目从 9 小时降至 6 小时;但资料不完整的项目从 5 小时升到 6.5 小时,因为项目经理花时间纠正缺失字段和错误关联。平均值看似仍有改善,若不拆分项目类型,就会忽略一个重要边界:AI 对低质量输入可能增加清理工作。
这类差异不是试点失败,而是产品选型的重要信息。团队可能需要先规范状态字段、要求决策记录带负责人,或限制 AI 在资料不全时自动给出确定结论。工具价值有时体现为暴露流程缺陷,而不是直接替人完成所有工作。
4. 把净节省、人为纠错和质量变化放在一起看

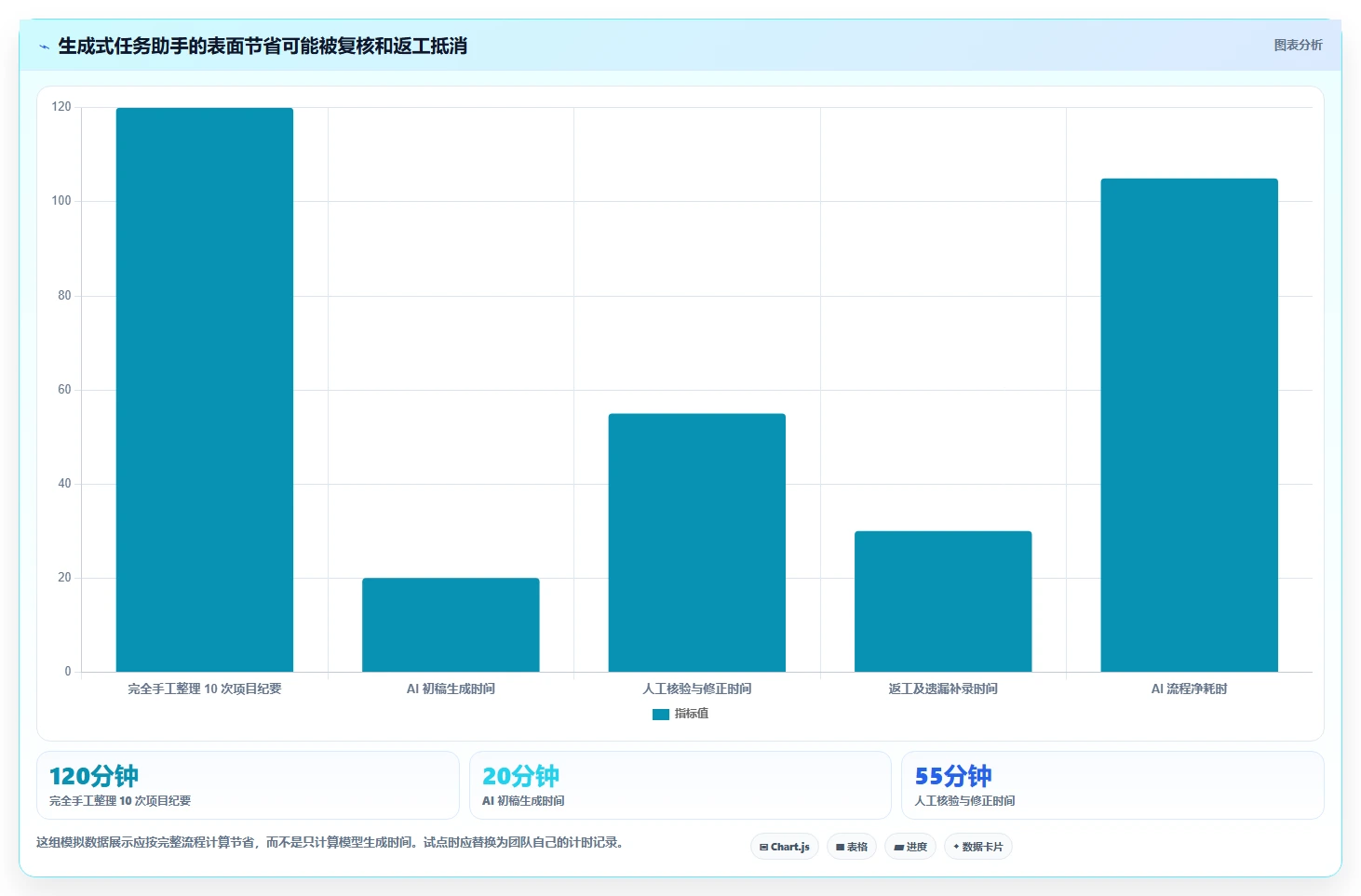

假设 6 周试点期间,四个项目每周合计节省 8 小时的汇总时间,额外花 2 小时做人工核验和数据整理,净节省为 6 小时。若以每年 46 个有效工作周估算,理论净节省约 276 小时;但这还没有扣除软件订阅、实施、培训、权限治理和系统维护成本。
所以我不会仅凭“节省 276 小时”判断采购。还要看节省是否集中在少数熟练使用者,其他成员是否增加了录入负担;也要看风险是否更早被发现、需要多少人工纠错、是否出现权限误报。净收益应该同时包含时间、质量和风险变化,而不是只把时间折算成成本。

5. 试点结果要看四个维度,而不只看工时
| 观察维度 | 建议记录的数据 | 解释方式 |
|---|---|---|
| 效率 | 从收集信息到完成周报的总工时 | 扣除核验、修订和数据整理后,才是净节省 |
| 质量 | 关键事实准确率、关键风险遗漏数 | 准确率提升但遗漏上升,仍不能视为成功 |
| 采用 | 每周活跃使用者、有效采纳建议数 | 点击和调用次数不等于实际采用 |
| 风险 | 越权答案、过期信息、无依据断言次数 | 高影响错误应单独复盘,不可被平均值稀释 |
试点中还应保留反例:一次系统正确拒答、一次找出过期文档、一次无法识别的跨项目权限问题,都比单纯展示成功截图更有价值。成功案例告诉我们哪里可用,失败案例告诉我们边界在哪里。

六、不同团队的行动建议:先做最小可验证闭环
1. 小团队:别先买复杂平台,先确认协作瓶颈
如果团队人数不多、项目关系简单,优先考虑轻量、易学、能与现有工具配合的方案。先挑一个频繁发生的低风险场景,例如把会议结论整理成可编辑待办,测量从会议结束到责任人确认任务的时间。
若团队连任务负责人和状态更新都不稳定,先解决基本协作规则。此时引入更复杂的 AI 能力,可能只是把不同成员的习惯差异放大。小团队不必为暂时用不到的组织级控制能力付费,但要确认数据能导出、权限可管理、后续扩展不会被锁死。
2. 百人以上组织:把治理和可扩展性提前
组织规模扩大后,系统不仅要好用,还要管理多项目、多角色和跨部门边界。建议将权限继承、审计日志、项目模板、批量管理、数据留存、身份认证、接口能力和部署选项纳入前期测试,而不是在试点成功后才补安全审查。
可选一个业务线做小范围试点,明确平台管理员、业务负责人、安全团队和一线使用者的责任。若多个部门对项目状态定义不同,应先统一关键指标和词汇,否则 AI 只能把不同口径汇总成一个误导性答案。PingCode 可作为中大型企业及 100 人以上组织进行企业级项目管理评估时的候选之一,仍需以实际流程、权限和集成验证为准。
3. 研发团队:把任务依赖和版本信息作为重点
研发场景常见难点不是生成任务,而是识别依赖、变更影响和版本状态。演示时应测试需求、缺陷、迭代、发布记录之间的关联是否正确,并检查 AI 是否能区分“计划发布”和“已发布”。对于自动生成的验收条件,必须由产品和研发负责人确认,不能把生成文本当成需求批准。
如果团队采用多个开发和文档系统,重点测试同步延迟、字段映射和链接失效。AI 使用的状态与工程团队实际工作状态之间若存在时间差,系统越积极地总结,越容易制造错误的确定感。
4. 市场与运营团队:重视跨项目复用和审批边界
活动、内容和运营项目往往依赖排期、素材、审批和外部供应商。适合优先试验的场景包括历史活动复盘检索、项目启动清单生成、跨团队待确认事项汇总。要验证系统是否能区分已批准内容与草稿,尤其避免把旧活动的政策或促销信息复用到新项目。
对外发布、预算批准和客户承诺应保留明确的人类审批节点。AI 可以提醒缺项和对比版本,但不应在没有责任人确认时代表组织作出承诺。
5. 高敏感行业:安全不够清楚时先采用隔离或低敏场景
对受监管或涉及敏感业务的团队,先确认数据流向、访问控制、日志、存储与删除机制,再讨论模型效果。可先选公开或脱敏资料做概念验证,按最小权限开放数据,只有在安全、法务和业务负责人都认可后,才扩展到真实项目资料。
不要因为试点规模小,就默认风险小。试点数据可能被复制到测试环境、提示日志或第三方服务中;需要把每个环节写清楚,并确认合同、技术配置和组织操作一致。
6. 资源有限的团队:先算总成本,别只看席位价格
总成本至少包括订阅或许可、实施配置、数据清理、系统集成、培训、管理员维护、模型调用费用和退出迁移。低价方案如果要求大量人工补数据、定制集成和长期维护,三年成本未必更低;高价方案若能替代多个重复流程,也不应只因席位单价高就直接排除。
建议分别建立“首年成本”和“三年总拥有成本”两张表,并把一次性费用和持续费用分开。对不确定的模型调用量,可以按低、中、高三种情景估算,而不是用单月试点消耗乘以人数简单外推。
七、不同情况下的取舍:什么可以让步,什么不应妥协
1. 速度与准确性冲突时,按决策风险分层
摘要和草稿生成可以接受人后校对;预算、发布日期、客户承诺和安全判断则应要求来源可查、责任人批准。不要用同一条“准确率要求”覆盖所有场景,而应依据错误造成的损失来决定自动化程度。
如果组织选择先接受更快的输出,就应明确标注“待确认”,设置复核责任人和截止时间。没有反馈机制的快速生成,只是把风险从编写环节转移到执行环节。
2. 一体化与最佳单点工具之间,取决于信息断点
一体化平台的优点是项目数据和动作相对集中,缺点可能是某些专业能力不如单点产品深入;多个单点工具可以各自做好一件事,但会增加数据同步、权限治理和用户切换成本。关键不是哪种架构天然更优,而是当前最严重的问题是否来自系统割裂。
如果团队每天都要在多个系统之间复制状态,一体化的协作收益可能很大;如果已有核心系统稳定且接口成熟,先补一个专业 AI 能力或许更经济。对两种路线都应计算集成维护成本,并测试出错时谁负责定位。
3. 云端便利与部署控制之间,结合风险等级选择
云端服务通常便于快速使用和持续更新,但需仔细审查数据处理、部署区域、访问控制及服务变更机制。私有化或更受控的部署方式可能满足特定要求,却增加升级、运维和模型能力维护负担。
不要把部署方式当作安全性的唯一证明。真正要检查的是端到端数据流、加密、权限、审计、备份和删除;也要明确更新责任、故障响应和退出迁移方案。需要更强控制的团队,应把额外运维能力计入成本,而不是认为控制力没有代价。
4. 自动化程度与人工掌控之间,优先保留可逆操作
让 AI 自动整理草稿通常容易回滚;让它自动关闭风险、改发布日期或通知客户,则可能产生难以挽回的后果。初期应优先采用“建议,确认,执行”的流程,只有在连续验证可靠、错误可恢复且责任清楚后,才开放更高自动化。
每个自动动作都应能追溯触发依据、操作者和结果。若系统不能说明为什么执行,也不能快速撤销,就不适合在关键业务流程中自动化。
5. 快速上线与彻底治理之间,先治理关键字段
不必为了 AI 项目管理先清洗所有历史数据。可以先规范试点范围内的项目状态、负责人、更新时间、决策记录和任务关联,其他数据逐步处理。这样既避免无限期准备,也防止未经整理的资料全部进入检索范围。
取舍原则是:先治理会影响试点判断的关键字段,而不是追求全组织数据完美。试点结束后再决定治理范围,是基于证据扩展;一开始要求所有项目全面标准化,容易让项目因准备成本过高而停摆。

八、从评估到采购:一套可执行的 30 天流程
1. 第 1 周:把问题变成可测量的场景
列出当前最浪费时间的 3 至 5 个项目管理环节,分别写清触发条件、参与角色、输入资料、当前耗时和错误后果。与其写“需要 AI 提效”,不如写“每周风险汇总需由项目经理从三个系统整理,平均耗时多少,哪些风险经常错过”。
同时选出不适合自动化的决策,例如对外承诺、预算批准或安全判断。提前划定边界,可以避免试点过程中因目标不断扩大而无法评估。
2. 第 2 周:整理一份可比的候选工具清单
邀请候选供应商围绕相同场景演示,发放同一组测试问题和同一份脱敏资料。要求对方说明哪些能力是原生支持、哪些需要配置、哪些依赖第三方集成,并把未现场验证的部分标为待确认。
不要允许不同供应商使用完全不同的数据和任务来演示,否则比较的是演示准备度而不是产品适配度。需要额外定制的能力要记录实现时间、费用、后续维护责任和升级影响。
3. 第 3 周:用真实样本开展盲测
挑选三个代表性项目,至少包含一个状态冲突或信息缺失场景。由项目负责人准备标准答案,测试团队逐项评估事实、来源、遗漏和人工修订时间。对高风险问题进行权限测试,观察不同角色能否访问不该看到的信息。
盲测问题不需要很多,但要覆盖关键失败方式。十个高质量问题,往往比一百条简单问答更能揭示系统边界。测试结果应保留原始答案、修订记录和评分理由,方便采购和安全团队共同复核。
4. 第 4 周:核算成本、风险与退出条件
把三年成本、试点结果、数据安全、管理员工作量和系统退出方案放到同一份决策材料里。若收益依赖还未完成的数据治理,应把治理成本和时间写入计划,而不是假设它会自然发生。
采购合同和项目计划应明确数据归属、服务变更通知、支持响应、故障处理、数据导出、删除流程、模型使用范围和结束合作时的迁移责任。无法确认的内容列为条件,不要默认接受口头承诺。
5. 决策会上回答五个问题
- 要解决的具体流程问题是什么,基线耗时和质量如何?
- 真实数据测试中,哪些答案可靠,哪些错误仍然需要人工把关?
- 净收益是否扣除了核验、治理、培训、集成和运维成本?
- 权限、审计、数据使用和退出机制是否通过相关团队审查?
- 如果试点没有达到目标,团队能否停止、导出数据并回到原流程?
如果这五个问题仍然没有证据支持,最稳妥的决定通常不是扩大采购,而是继续做小范围验证。采购速度快,不代表决策成熟;能够清楚说明暂缓的条件,同样是一种专业判断。
九、结论:选能被验证、能被纠正、能被退出的 AI 项目管理软件
1. 记住三个比功能列表更重要的判断
第一,数据质量决定 AI 能否理解项目,而连接数量不等于数据可用。第二,结果可追溯决定团队能否信任建议,而语言流畅不等于事实正确。第三,工作流闭环决定 AI 能否减少实际协作损耗,而生成内容本身不等于执行改善。
这三点决定了选型顺序:先挑真实场景,再查数据与权限;随后盲测结果,再测净工时和错误;最后才比较报价、部署方式和扩展能力。顺序颠倒,团队很容易被产品演示和功能数量牵着走。
2. 下一步怎么做
本周可以先选一个低风险、重复频繁的项目管理场景,找 3 个真实项目作为样本,记录目前的耗时、错误和等待时间。邀请相关团队用同一份数据测试候选工具,至少连续观察一个完整工作周期,并把人工复核和治理时间计入成本。
最终值得购买的,不一定是 AI 功能最炫或评分最高的产品,而是在你的数据、权限、人员和流程条件下,能持续减少净工作量,能让错误被发现,也能在不适合时安全退出的系统。把试点证据握在自己手里,才是 2026 年做 AI 项目管理选型最可靠的优势。
常见问题解答(FAQ)
1. 选择 AI 项目管理软件,先看哪些需求?
我在比较工具时,最容易被功能清单带偏:看起来每款都能总结进度、生成任务,却不一定解决团队真正卡住的问题。我应该先列业务需求,还是先试用 AI 功能?
先找出团队每周反复发生、又确实耗时的 2,3 个场景,例如会议纪要转任务、跨项目汇总风险、需求变更后识别受影响事项。不要从“有没有 AI 助手”开始问,而要确认它能否使用你们已有的任务、文档和权限数据完成这些工作。给需求排序时,可按“发生频率 × 单次耗时 × 出错代价”打分。
例如每周发生 5 次、每次节省 20 分钟的纪要整理,通常比每月才用一次的自动周报更值得优先验证。这个分数是团队内部的比较工具,不是产品性能数据。我不会把未经团队实测的结论包装成亲身测评。更稳妥的做法是先写一页需求清单:必须具备、可以接受替代方案、明确不需要。
这样能避免为演示效果买单,却忽略日常流程是否真正变顺。
2. 怎么判断 AI 功能是真的有用,而不是演示效果?
我看产品演示时,常觉得 AI 能力很强,可一回到真实项目,数据不完整、任务命名不一致,结果就可能完全不同。我该用什么方法在试用阶段判断它是否可靠?
用真实但经过脱敏的项目材料做同题测试:准备 10 份会议记录、20 条任务和 3 个跨团队依赖,要求候选工具完成同一组操作,例如提取负责人、截止日期、阻塞项并生成摘要。每个结果都由熟悉项目的人核对,而不是只凭“看起来像那么回事”打分。
至少记录四项指标:关键信息准确率、需要人工修改的比例、完成时间、错误造成的风险。比如 10 份记录中,负责人和日期都正确的有 8 份,关键信息准确率可记为 80%;若摘要流畅但漏掉高风险依赖,不能因此判为通过。还要测试失败场景:缺少截止日期、同名任务、需求临时变更,以及用户无权查看的内容。
AI 能否明确指出信息不足、保留人工确认步骤,往往比单次生成得有多快更能说明它适不适合进入正式流程。
3. 选 AI 项目管理软件时,数据安全和系统集成该怎么评估?
我担心把项目资料交给 AI 后,权限边界会变模糊;同时团队已经在用多个协作系统,重复录入也会让大家抵触迁移。我应该要求供应商说明哪些具体事项?
把安全问题拆成可验证的清单,而不是只问“是否安全”。确认数据存储区域、传输与静态加密、访问日志、数据保留和删除规则、备份机制,以及客户数据是否会用于训练模型;再让管理员用不同角色账号实际检查,AI 是否只读取当前用户有权访问的内容。
集成方面,先画出一条核心工作流,例如“需求进入,拆分任务,同步状态,生成项目摘要”,逐项确认数据由谁作为主记录、同步是否双向、失败后如何告警和重试。演示环境里能连通,不等于正式环境的字段、权限和历史数据都能正确映射。
如果供应商无法给出书面说明或可操作的验证方式,应把该项列为上线阻断条件,而不是留到采购后再处理。对受监管或涉及客户敏感信息的团队,先用脱敏数据完成试点,并由安全、法务和业务负责人共同签字确认边界。
4. 如何通过试点选出最适合团队的 AI 项目管理软件?
我不想因为一次漂亮的产品演示就仓促采购,也担心试用拖太久,最后大家各用各的、无法比较。我能否用一个短周期试点,同时判断效果、成本和团队接受度?
可以安排 2 周试点,只选一个真实项目和 8,12 名不同角色的成员,固定测试同一批任务。试点开始前记录基线:每周整理进度所需时间、任务信息缺失率、成员每周使用次数;结束时用相同口径复测,避免只凭主观印象下结论。
下面的权重是可调整的示例,不代表行业标准: 评估项示例权重检查方式 核心流程节省时间30%比较试点前后同类任务耗时 结果准确与可追溯25%抽查 AI 输出及其来源 权限、安全与合规20%角色权限测试及书面审查 集成与迁移成本15%记录配置、清洗和维护工时 成员实际采用率10%看持续使用,而非登录人数 设置明确的停止条件也很重要:例如关键数据越权、核心输出反复漏报,或试点后节省的时间不足以覆盖新增维护成本,就不应仅因功能丰富而继续推进。
最终比较总成本时,把订阅费、实施、培训、数据整理和长期运维一起计算。
文章包含AI辅助创作:如何选择最适合你的AI项目管理软件?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/195570
读者评论
文中强调演示不等于真实试点,我也认同。尤其是故意提供缺失信息、让系统指出冲突,比看一段流畅的项目摘要更能检验它是否可靠。
漏斗里的数字明确标注为示意数据,这点比较严谨。实际选型还得先检查项目状态是否及时更新,否则风险问答再方便,也可能只是把过期信息说得更顺。
