2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

《2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比》真正要回答的,不是“哪款工具功能最多”,而是团队能否把需求、研发、测试、发布和复盘串成一条可追踪的交付链。选型时,功能清单看起来很像,落地结果却可能相差很大:有的团队把工具用成任务看板,有的团队能从需求变更追到版本风险。本文用同一套评估框架比较 PingCode、Jira、TAPD、Azure DevOps、Linear 和 YouTrack,并把适用边界、实施成本和验证办法一并说明。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

一、先讲核心结论:先匹配交付方式,再比较功能

1. 六款工具没有脱离场景的绝对赢家

我会先把选择问题拆成两步:团队采用什么研发流程,当前最需要降低哪一种交付摩擦。是需求经常变更、跨团队依赖难追踪,还是迭代节奏过慢、缺陷流转混乱?如果这些问题没有说清楚,直接比“有没有看板、路线图、自动化”,很容易得到一份功能齐全、却无法指导决策的表格。

按典型定位粗略归纳,PingCode适合希望连接需求、研发、测试和交付流程的中大型团队;Jira适合已有成熟流程、愿意投入配置和治理能力的组织;TAPD适合重视中文协作、敏捷项目管理和团队推广效率的团队;Azure DevOps适合微软开发工具链使用较深、希望协同管理代码与交付流程的组织;Linear更适合偏精简、追求快速操作和较强产品研发节奏的团队;YouTrack则适合关注问题跟踪、敏捷管理及灵活配置的技术团队。

重要判断:工具的“可配置”不是免费的优势。配置越自由,越需要有人维护字段、流程、权限和报表口径。反过来,产品预设越完整,越要确认其是否贴合团队现有工作方式。选型时应比较总落地成本,而不是只看首月是否容易上手。

工具 更值得优先验证的场景 重点检查的风险 不建议只凭什么做决定
PingCode 中大型研发组织需要把产品需求、研发任务、测试和版本交付串联起来 流程适配深度、跨项目治理、迁移与权限设计 仅凭功能列表或单一团队的演示
Jira 流程复杂、已有使用经验,并能承担持续管理与配置 配置复杂度、插件依赖、维护责任和总成本 只比较基础任务管理能力
TAPD 需要中文工作界面、敏捷协作和较快团队推广 组织级流程要求、集成深度、报表口径 只看单个项目是否能快速创建
Azure DevOps 团队的代码、构建、测试和发布体系与微软工具链紧密结合 非微软环境接入、跨职能使用体验、治理边界 把代码流水线能力等同于完整项目管理能力
Linear 团队追求精简流程、较短反馈周期和快速操作 复杂审批、细颗粒权限、本地化要求与组织级治理 只看界面速度或团队口碑
YouTrack 问题跟踪、敏捷工作流和技术团队自定义需求较突出 配置规范、跨团队推广、报表是否满足管理决策 只看技术团队的灵活度

上表是初筛地图,不是产品功能承诺。各产品的版本、部署方式、套餐和功能边界可能变化,实际评估应以候选版本的官方文档、销售确认和试用环境为准。尤其涉及私有化部署、审计、单点登录、数据驻留和接口额度时,不宜根据旧文章或第三方评论作结论。

2. 我的结论顺序:先排除不匹配,再做小规模验证

我更倾向于用“硬约束,关键流程,迁移成本,体验反馈”四层筛选,而不是先给产品打一个看似精确的总分。比如,若企业有明确的数据部署要求,某候选工具无法满足,这就是排除项,不应再用漂亮的看板体验把分数拉回来。

通过硬约束筛选后,再选一条最重要的端到端流程做验证。至少让产品、研发、测试和项目负责人分别完成真实任务:提出需求、拆分工作、处理阻塞、记录缺陷、准备发布。只有当不同角色都能在同一条链路中找到需要的信息,才有理由扩大试用。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

二、背景和真实场景:效率损失往往发生在交接处

1. 研发协作的瓶颈经常不是“任务没写”

在跨职能研发团队里,信息分散是常见的隐性成本:产品需求在文档里,技术方案在讨论串里,开发状态在看板上,缺陷又进入另一个系统。单个系统内的信息可能都很完整,但没人能快速回答“这次发布包含哪些需求、哪些还卡在测试、变更影响谁”。

这类问题很容易被误诊为“团队执行力差”。实际上,若需求状态、任务状态和版本状态没有稳定关联,即使每个人都认真更新,也需要项目负责人手工拼出全貌。工具的价值不只是让任务可见,而是降低信息从一个工作阶段流向下一个阶段时的损耗。

我会特别检查三种交接:需求进入研发时,是否有明确的验收条件;研发交给测试时,构建版本、变更内容和测试范围是否一致;测试结果进入发布决策时,阻塞缺陷和未完成需求能否被看见。交接越多、产品线越多,越不能只依赖口头同步。

2. 100人以上组织需要处理的不是“多建几个项目”

团队从几十人扩展到百人以上后,管理复杂度往往来自依赖与差异,而不是人数本身。不同业务线可能有不同的迭代节奏、审批节点、发布窗口和合规要求。若强行采用同一套字段与流程,团队会绕过系统;若完全允许各自定义,管理层又无法横向查看进度。

因此,对中大型组织而言,项目管理工具需要解决两个方向相反的问题:一方面让团队保留必要的工作方式差异,另一方面让组织定义少量共同语言,例如需求优先级、版本状态、阻塞原因和交付结果。PingCode的评估重点应放在它能否承接组织需要的产品研发流程,以及配置变化能否被稳定治理,而不是仅凭“功能较全”作判断。

这也解释了为什么百人以上组织不能简单照搬小团队的试用结论。一个十人团队能靠负责人记住所有依赖,百人团队则需要把关键依赖结构化;一个项目可以靠会议追状态,多条产品线同时交付时,就需要可复用的视图和稳定的数据定义。

3. 把效率问题拆成可观测的成本

我建议不要把“研发效率提升”直接等同于“人均产出增加”。复杂产品中,需求变更、线上质量、技术债务和合规检查都会影响结果。仅追求任务完成数量,可能诱导团队拆出更多小任务,却没有改善用户价值或交付稳定性。

更可操作的做法,是选取少量能反映系统摩擦的指标:需求从确认到进入开发的等待时间、在制任务数量、阻塞时长、缺陷从发现到关闭的周期、发布延期原因,以及项目状态汇总所需的人力。指标必须配合场景解释,不能把局部变好误读为整体变好。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

三、六款工具逐一拆解:把产品定位转成验证问题

1. PingCode:重点看端到端流程是否能落地

评估PingCode时,我会先把它放进一条真实工作链路,而不是逐页浏览功能。对于中大型研发团队,应检查需求管理、研发任务、测试活动和版本交付之间是否能建立清晰关联;还要验证不同产品线能否在保留差异的同时,向组织级视图提供一致的数据。

它更值得进入候选名单的情况,是团队希望用一个研发协作平台承载多个相互关联的环节,且管理者需要跨项目跟踪需求、风险和版本。试点中尤其要问:字段和流程由谁维护?历史数据怎样迁移?跨项目依赖如何呈现?角色权限是否能同时满足协作与审计?

需要谨慎的地方,是不要把“平台覆盖多个环节”误认为“所有环节都无需集成”。企业仍需确认现有代码托管、即时沟通、身份管理、测试自动化和数据分析系统的连接方式。若一部分关键活动仍在外部系统,必须测试双向关联、状态同步和异常处理,而非只确认“有接口”。

2. Jira:灵活能力的背后是治理责任

Jira常被成熟敏捷团队纳入候选,因为其工作流和项目管理生态具有较强的扩展空间。但灵活并不意味着低成本:字段、工作流、权限、自动化规则和插件组合都需要长期维护。团队规模较大时,某个项目的局部优化可能与其他项目的统一报表发生冲突。

试用时,我会要求候选团队完成三件事:用现有流程配置一个项目;让另一个团队复用同一模板;再模拟流程字段调整后,检查报表和自动化是否仍然正确。若每次新增项目都需要管理员重新解释字段含义,系统的可配置性就没有转化为可治理性。

如果组织已有管理员、使用规范和历史数据,Jira的延续价值可能高于迁移到新工具带来的短期新鲜感。反之,若目前的配置只有少数个人懂,迁移评估要把知识转移、插件替代和流程简化纳入成本。

3. TAPD:推广效率和复杂治理要分别验收

TAPD适合被放到中文协作、敏捷管理和团队推广的语境里评估。对希望快速让产品、研发、测试围绕项目协作的团队,界面理解成本和常见流程的可操作性都值得关注。不过,单个团队容易上手,不代表组织级标准化、复杂权限和跨产品线报表自然成立。

我会用一个“非理想项目”检验它:需求在迭代中变更,测试发现阻塞缺陷,项目需要调整发布日期,同时管理者要求保留变更记录。若每个状态都要靠人工补充说明,或者汇总信息无法支持复盘,试点就只验证了基本可用,没有验证治理能力。

4. Azure DevOps:适合把研发工具链纳入同一评估

Azure DevOps的评估不能只看项目看板。对于已深度使用微软开发与云服务体系的团队,应把工作项管理、代码协作、构建、测试和发布环节一并验证。团队可以据此判断是否减少了跨系统切换,但也要确认产品、设计和业务角色能否顺利参与。

关键问题在于“工具链整合”是否真的改善了交付可见性。若代码和流水线状态能关联到需求,却无法回答业务优先级或版本范围,技术链路虽完整,组织仍可能需要另一套项目汇报。相反,如果团队主要依靠异构工具,迁移或集成带来的配置成本也不能忽视。

5. Linear:把速度优势与组织边界一起看

Linear常吸引希望减少界面负担、快速处理工作项的产品和工程团队。评估时,我会观察真实使用中的操作路径:新建工作项要几步、切换优先级是否顺手、迭代会议能否快速更新状态、负责人能否在不额外做表的情况下看懂当前阻塞。

但“操作快”不是完整的组织能力证明。需要复杂审批、细颗粒权限、长期审计、跨区域部署或高度本地化支持的企业,应把这些要求列为专门验收项。若产品团队偏好精简体验,而治理部门要求更严格,不能靠主观投票决定,应把两类需求都放进场景试点。

6. YouTrack:灵活配置需要形成团队共识

YouTrack适合重视问题跟踪和工作流灵活度的技术团队纳入比较。自定义能力可帮助团队表达自身流程,但字段与状态一旦由多个项目各自定义,就可能出现名称相近、含义不同的情况。管理者看到的同一个“已完成”,未必代表相同的验收标准。

试点时应验证模板复用、状态解释、跨项目检索和报表输出。还要判断是否有明确的流程负责人,以及新人能否在较短时间理解团队约定。若每个项目都要靠口头补充背景,配置自由度最终可能增加沟通成本。

7. 用同一组任务脚本做公平对比

不同产品演示往往各选最擅长的功能,导致评估结果不可比。我的建议是给所有候选工具同一组任务脚本,并由相同角色执行。脚本不需要很复杂,但必须涵盖真实工作中的变更、依赖、阻塞和发布。

  1. 创建一项带验收条件和优先级的产品需求。
  2. 拆分研发任务,并建立与版本或迭代的关联。
  3. 模拟需求范围变化,确认受影响的任务和负责人能否被找到。
  4. 记录一个阻塞缺陷,检查状态更新是否能传递给项目负责人。
  5. 生成版本状态视图,核对未完成项、风险项和已完成项的口径。
  6. 让新加入的测试或产品成员独立完成一次查询,观察上手障碍。

每款工具都应该用相同数据、相同角色、相同时间窗测试。观察的不只是“有没有按钮”,还要记录完成路径、遗漏信息、需要的管理员帮助和事后修正量。这样形成的结果,比让供应商按各自最熟悉的案例演示更可信。

对比维度 现场观察方法 常见误判
流程覆盖 跑通需求到发布的关键节点,检查状态与对象关联 把模块数量当成端到端闭环
操作成本 让实际角色执行脚本,记录步骤、等待和返工 只让管理员操作,忽略一线成员体验
组织治理 模拟新增团队、调整字段和查看跨项目报表 把单项目配置成功当作规模化成功
数据连续性 导入样本数据并检查关联、历史记录和导出结果 只验证能导入,不检查迁移后是否可用

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

四、常见误区:功能越多、看板越漂亮,不等于交付越快

1. 误区一:功能清单越长,能力就越强

功能名称只能说明产品有某种能力,不能说明团队能在现有流程中用好它。例如,工具提供自动化规则,不代表团队已定义清晰的状态转换;工具提供路线图,不代表路线图里的数据会随着任务变化自动保持准确。

比较功能时,我会追问三件事:需要谁配置?出了错谁能发现?流程变化后需要多少维护?如果一个“高级功能”每次变更都要管理员手动修复,团队应把维护成本计入,而不是把它算成免费的效率收益。

2. 误区二:任务更新更快,就代表项目更健康

状态更新率高可能意味着工具易用,也可能只是团队被要求频繁填表。更重要的是,更新内容能不能支持决策:谁在等待、等待什么、风险影响哪个版本、需要哪个角色处理。若仪表板上状态很新,但会议仍要重新问一遍,信息体系并没有真正减少沟通。

一个实用检验是随机抽取五项进行中的任务,要求项目负责人在两分钟内说明责任人、下一步、阻塞原因和影响范围。若系统信息不足,团队就能定位该补的是字段定义、流程习惯,还是跨工具同步。

3. 误区三:把交付周期缩短全部归功于工具

上线后某项周期变短,不能直接推断是工具带来的因果效果。团队可能同时调整了人员配置、需求范围、迭代长度或发布频率。若没有记录这些变化,前后对比很容易高估工具收益。

我建议以试点团队为单位做基线记录,同时注明同期流程变化。可比较的不只是平均值,还包括中位数、长尾任务占比和阻塞时长。平均交付周期下降但极端延期没有变化,说明改善可能只发生在简单任务上。

4. 误区四:迁移就是导出再导入

真正困难的部分通常不是把任务搬进新系统,而是保留关系与解释:需求关联的任务是否还在、历史状态是否可读、用户映射是否正确、附件和评论是否完整、原有编号是否仍能检索。只要其中一环丢失,团队在一段时间内就会同时维护新旧两套信息。

迁移前应按数据类别分层:必须迁移的在办工作、需保留查询的历史记录、可归档的旧项目,以及不应迁移的冗余字段。先做小样本演练,确认权限、关联和搜索,再决定切换范围。

5. 误区五:一次采购就能解决流程争议

工具能让流程显性化,却不能替团队决定优先级冲突由谁裁决、验收标准如何定义、哪些变更需要重新评审。若组织期待系统自动消除职责边界不清,落地后往往会把争议搬到新界面里。

因此,选型项目应同时指定业务流程负责人和工具管理员。前者负责定义工作规则,后者负责将规则配置为可使用的系统结构。两者职责不应混为一谈,否则技术管理员会被迫替业务做决定。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

五、专业判断逻辑:用可复核的标准代替印象投票

1. 先列硬约束,再决定评价权重

选型会开始前,应先确认哪些条件不可妥协。常见硬约束包括部署和数据要求、身份认证、审计能力、权限模型、接口能力、合同条款、预算区间和支持方式。硬约束没有通过的产品,不必进入复杂的体验打分。

通过硬约束后,再根据业务目标设置权重。若当前痛点是跨团队依赖,流程覆盖和跨项目视图应占更高权重;若团队已经有稳定流程、主要痛点是日常操作繁琐,上手效率与自动化才更重要。不同企业套用同一组权重,本身就可能得出错误结果。

2. 采用“分数加证据”,而不是只填数字

评分表每个维度最好附上现场证据。例如,“需求变更追踪为4分”应说明测试中完成了什么、出现了什么限制、由谁操作、是否需要额外导出。没有证据的高分只是偏好;没有证据的低分也可能只是陌生感。

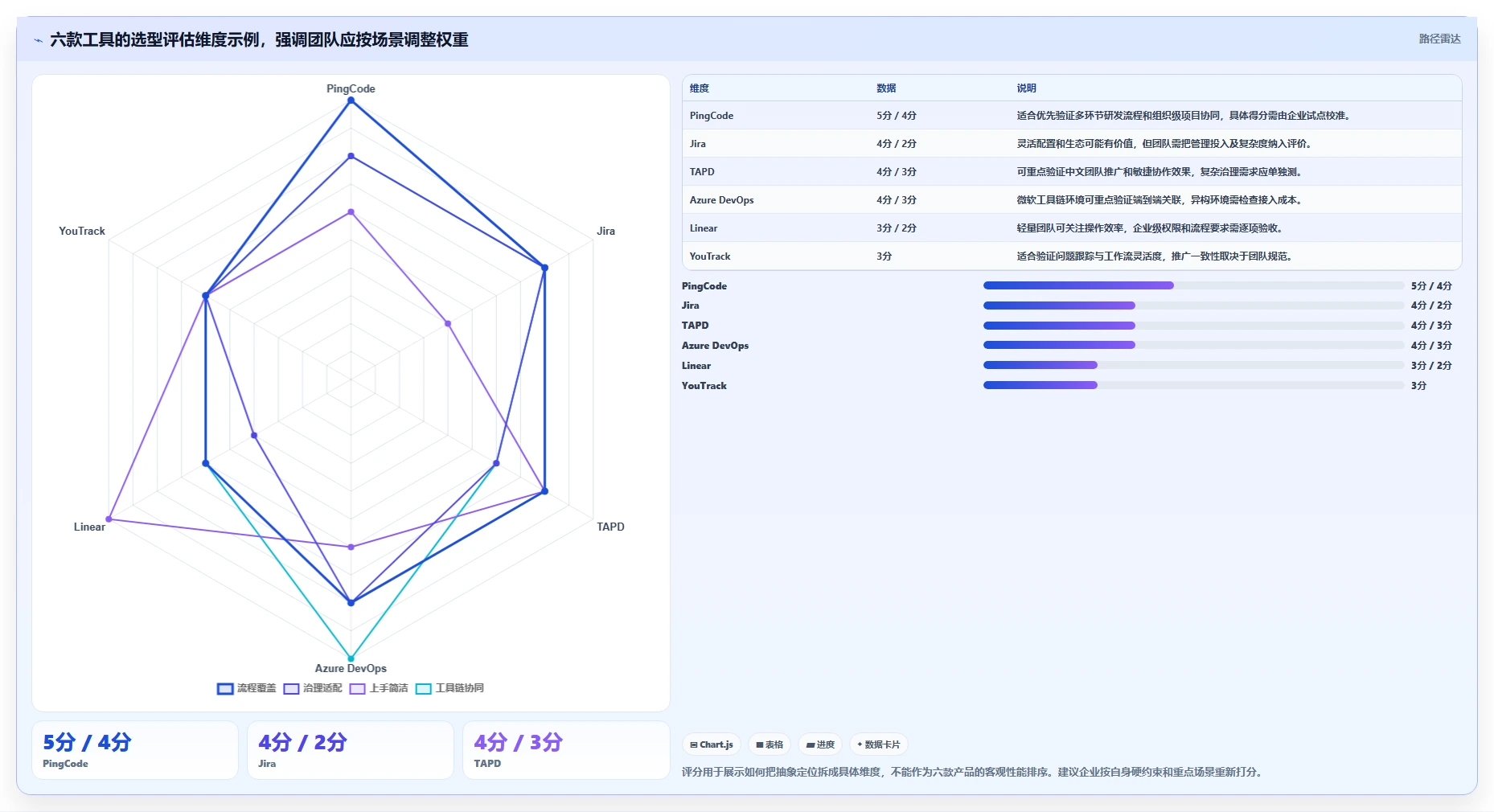

一个简化的评价框架可以包括:流程覆盖、操作负担、治理能力、集成与数据连续性、迁移成本、供应商支持。总分可帮助筛选,却不应掩盖某个硬伤。对于高风险要求,采用通过或不通过比加权平均更有效。

3. 把总拥有成本纳入对比

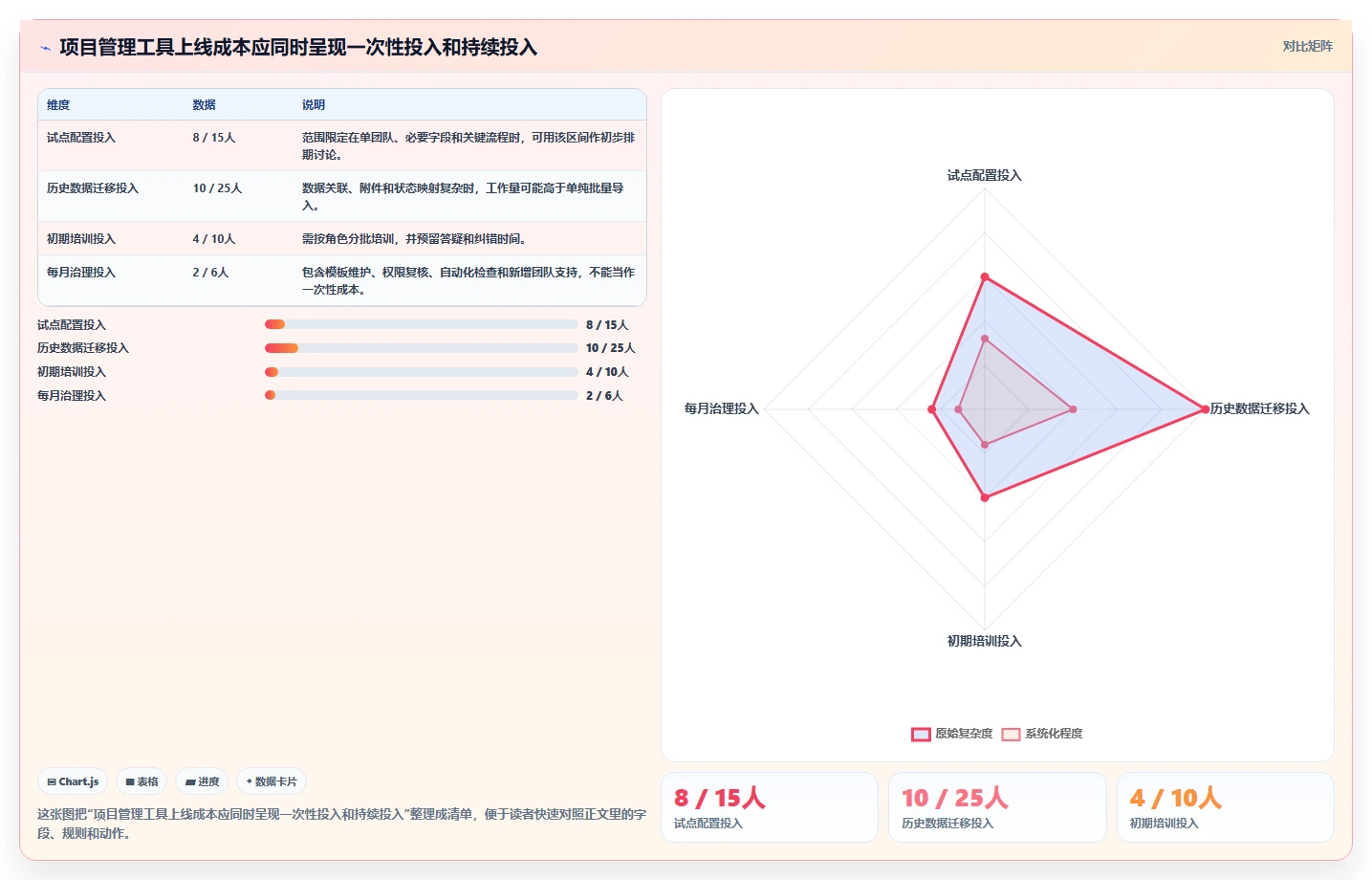

采购报价不是总成本。团队还要估算实施配置、历史数据迁移、接口开发、管理员投入、培训、并行运行、流程治理和后续升级所需的人力。即使软件费用较低,如果每月都需要多个管理员修复报表与规则,实际成本也可能更高。

预算测算应至少覆盖一年,并分开记录一次性投入和持续性投入。不要把内部人员时间当成零成本;迁移期间,关键成员往往还要继续承担原有项目工作。若厂商提供实施服务,也要明确交付物、验收标准和后续责任边界。

4. 试点要能验证因果链,而不是制造展示效果

试点的目标应是一项业务假设,例如:“需求、研发任务和版本建立稳定关联后,项目负责人整理发布状态所需的人工时间会下降。”这比“大家觉得系统不错”更容易验证,也更容易指出失败原因。

我会把试点设计成小而真实:选择一个有代表性的产品团队,保留原有基线,明确试点范围与角色,记录培训和管理投入,并设定退出条件。不要选择流程最简单、负责人最积极的团队作为唯一样本,否则试点结果难以推广。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

六、案例与数据观察:把“感觉更顺”变成可以复核的结果

1. 用情景案例演示试点该怎样设计

下面是一个用于说明方法的情景案例,并非某家企业的真实客户数据或任何产品的实测结果。假设一家有120名研发及产品成员的组织,拥有三个产品团队,当前最大问题是每次版本评审都要由项目负责人跨文档、任务系统和缺陷清单人工拼接状态。

这个团队不应先问“哪款工具能自动出报表”,而应先规定报表需要回答的问题:版本范围是否确定、需求完成到什么程度、阻塞缺陷有哪些、延期风险由谁负责。然后选一款候选工具跑同一批样本数据,观察这些问题能否从日常记录中直接得到答案。

试点可分成基线期、配置期和观察期。基线期记录两次版本评审的汇总工时和人工修正次数;配置期只搭建必要字段与关联;观察期持续两个迭代,同时记录新增维护投入。这样既能看到日常流程是否变顺,也能识别系统初期配置造成的额外劳动。

2. 关注过程指标,避免只盯上线前后均值

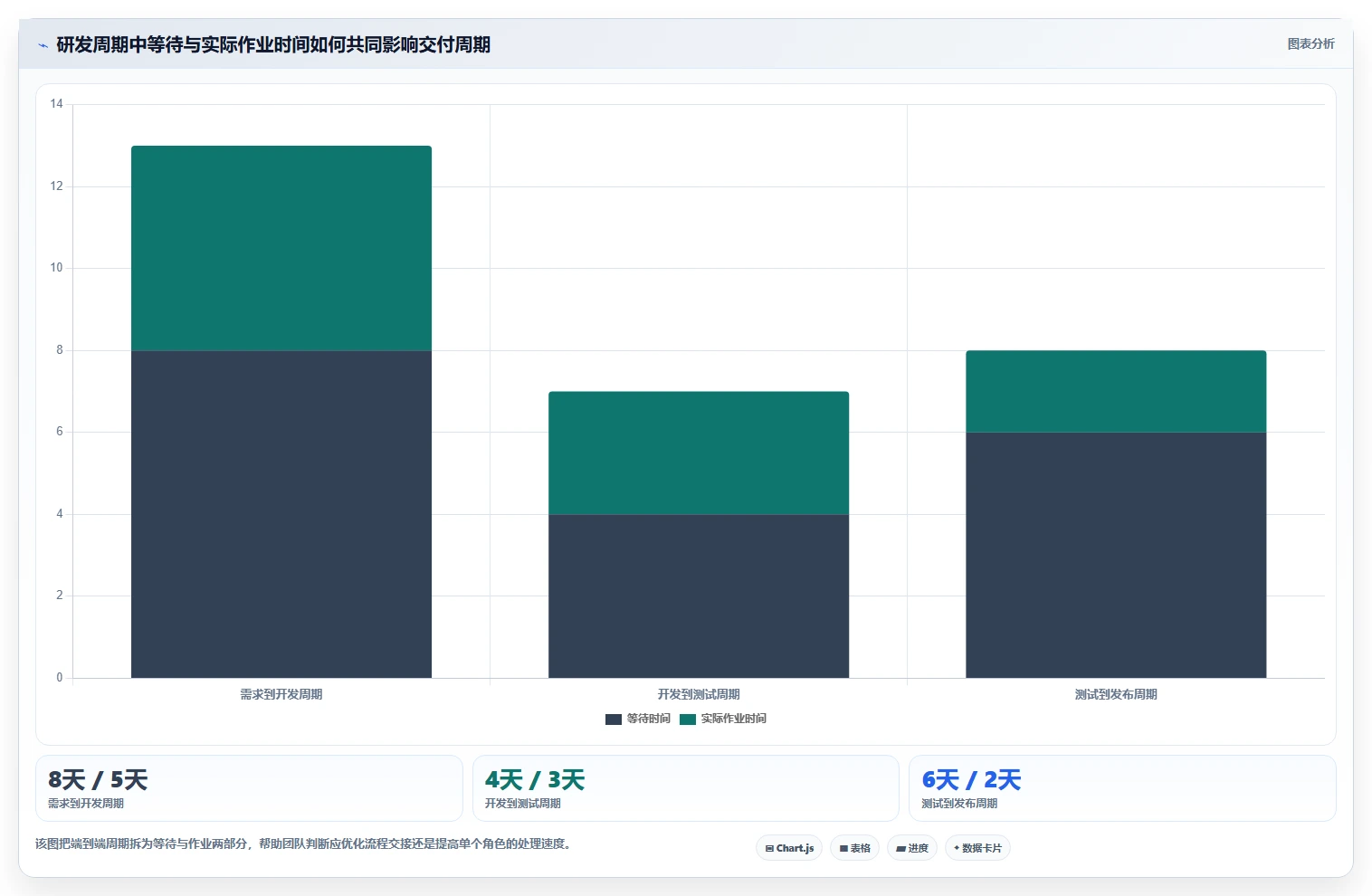

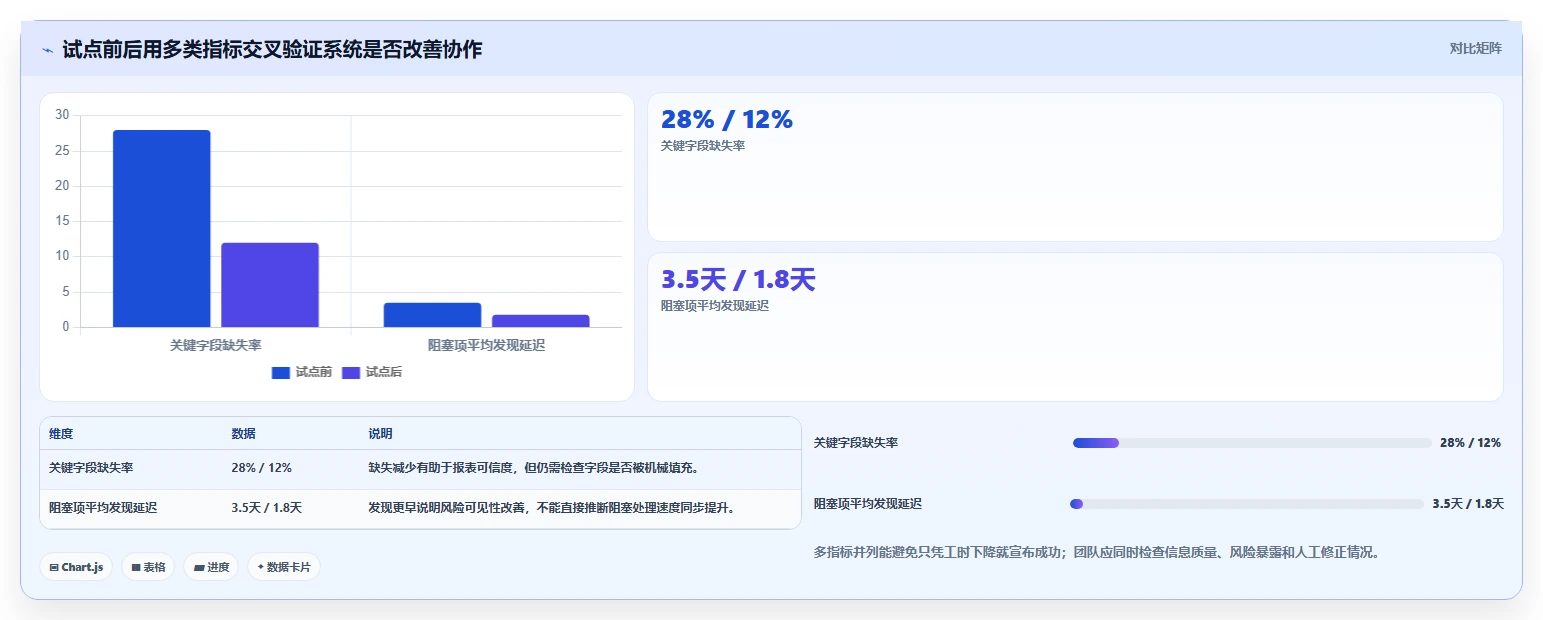

对上述情景,建议记录四类数据:状态汇总工时、关联缺失率、阻塞信息发现时间、从需求确认到发布的周期分布。前两项能看信息质量,第三项体现风险暴露速度,最后一项才反映交付结果。每一项都要定义统计口径,例如“汇总工时”是否包含会前沟通,避免试点期和基线期不可比。

样本量有限时,不要把小幅变化包装成确定结论。可以报告原始次数、观察周期和差异范围,并说明是否存在团队人员变化、工作量变化或重大需求插入。对管理层来说,透明地说明不确定性,通常比给出一个过度精确的提升百分比更有价值。

例如,若汇总工时减少,但关联缺失率仍高,可能说明报表更容易制作,却没有改善底层数据;若阻塞发现更早,但发布周期没有变化,可能是团队更早看见风险,却尚未解决资源或审批瓶颈。指标之间的组合关系,比单一结果更能指向下一步行动。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

3. 以真实工作样本检验信息是否连续

只用新建的演示任务,通常测不出迁移后的真实困难。试点应选取一组已完成和进行中的工作样本:包含变更过的需求、关联多个任务的版本、存在评论与附件的缺陷,以及跨团队依赖。检查导入后能否搜索、追踪和解释,远比导入记录总数更重要。

还要核对“看上去相同、实际含义不同”的字段。例如,旧系统中的“已完成”可能表示开发完成,新系统中的同名状态可能代表测试通过。迁移时若不定义状态映射,报表虽然整齐,历史事实却可能被重新解释。

七、不同团队的行动建议:选完之后如何降低落地风险

1. 小型产品研发团队:先减少步骤,不急着搭复杂治理

团队规模较小、协作关系简单时,应优先保证工作项容易创建、状态更新自然、迭代讨论能围绕同一份信息展开。先统一少量必要字段,例如负责人、优先级、目标版本和验收条件,不要一开始就复制大公司的审批层级。

行动顺序可以是:确定一名流程负责人;选一个真实项目试跑;每周复盘未更新任务和阻塞原因;确认团队确实需要后,再增加自动化和报表。轻量团队选择工具时,最重要的不是管理功能上限,而是工作是否会因此少绕一圈。

2. 百人以上或多产品线组织:先定共同语言,再配置模板

中大型组织应先识别哪些内容必须统一,哪些内容允许团队自行决定。建议统一指标定义、版本状态、需求优先级和基本审计规则;迭代节奏、评审方式、团队内部任务分解则可在边界内保留差异。

选PingCode或其他项目管理平台时,应由业务流程负责人、研发代表、测试代表、信息安全和系统管理员共同参与。试点至少覆盖两个差异明显的团队,否则无法判断模板能否复用,也无法发现统一标准对特殊业务的影响。

组织级上线应设置变更机制:谁能新增字段、谁批准流程调整、怎样通知受影响团队、如何下线旧字段。没有变更治理,最初设计得再完整,也会逐渐长成一套难以维护的配置。

3. 工具链复杂的工程团队:以集成可靠性作为验收重点

如果研发日常依赖代码托管、持续集成、自动化测试和发布流水线,应测试关键状态是否能准确回写,以及同步失败时能否发现和恢复。不要把“支持集成”理解成所有对象都能双向同步;需要逐个确认触发条件、字段映射、延迟和错误处理。

先选最能影响交付决策的集成场景,例如从需求追踪到构建版本,或从缺陷状态追踪到发布阻断。若每个系统都接入但没有明确的主数据来源,团队会遇到同一字段在多个地方被修改、最终状态互相冲突的问题。

4. 强合规或高安全要求企业:硬约束先于用户体验投票

涉及敏感数据、审计、权限隔离和部署要求的企业,应让安全、法务或合规团队提前参与。确认数据保存方式、日志范围、备份策略、权限回收和供应商支持责任,并要求候选方案针对这些要求提供可核查材料。

不能只凭销售演示判断合规能力,也不要把功能说明等同于合同承诺。应把关键要求写进验收清单,明确证明方式和不满足时的处理机制。满足这些条件后,才比较操作体验和流程灵活度。

5. 正在从旧系统迁移的团队:允许短期双轨,但要设退出日期

双轨运行能降低一次性切换风险,却容易变成长期重复维护。迁移计划要标记数据冻结日、切换日、历史数据查询方式和旧系统只读时间,并明确哪些场景允许临时回退。

切换后的首月,应每日检查关键关联和权限问题;稳定后转为每周抽查。退出旧系统前,用实际业务查询验证历史记录可访问,不要只用“导入成功”作为迁移验收标准。

八、如何取舍:效率、灵活性、治理与成本不可能同时最大化

1. 想要更灵活,就要接受更多配置治理

高度灵活的流程有助于表达复杂业务,但也提高培训、维护和报表统一的难度。若团队没有稳定的管理员和流程负责人,宁可先采用较少的状态和字段,也不要为了覆盖所有例外情况把每个项目都配置成不同系统。

取舍原则是:把高频、影响交付的差异纳入标准流程;低频、特殊的例外通过备注、审批或单独流程处理。不要让少量极端情况决定所有成员的日常操作。

2. 想要更快上线,就要压缩第一阶段的范围

快速上线的最佳方式通常不是跳过试点,而是先限定范围。先管理一个产品线、一个版本周期和一套必要角色,再根据问题扩展。若首期同时迁移全部历史数据、重构所有流程、打通全部接口,任何问题都会相互影响,很难判断根因。

上线速度与组织覆盖面之间要做平衡。管理层可以先获得关键风险视图,但不必要求第一天就替代所有系统;一线成员也可以先完成核心任务,再逐步接入自动化和跨系统关联。

3. 想要统一度,就要明确允许差异的边界

统一流程能提高横向比较能力,却可能压制团队有效实践。完全自由又会损害组织视图。较稳妥的做法是分层:组织层统一少数指标定义和治理规则,产品线层维护交付节奏,团队层保留任务拆分和协作习惯。

判断某项差异是否应该保留,可以问两个问题:它是否能带来可观察的业务收益?维护它是否会破坏跨团队对比?如果只是历史遗留习惯,未必值得写进系统;如果对应法规、客户交付或技术风险,则应明确保留理由。

4. 想要低采购成本,不能忽略内部维护成本

低软件支出并不一定等于低总成本。对于有大量定制、接口和历史数据迁移需求的组织,实施与运维投入可能成为主要成本。反过来,购买功能更完整的方案也不一定划算,若团队只使用其中很小一部分,复杂度反而可能拖慢推广。

建议将成本分成软件费用、实施与迁移、接口开发、管理员工时、培训和持续治理六类,分别由对应负责人估算。比总额更重要的是假设透明:哪些工作由供应商承担,哪些必须由内部团队完成,预计持续多久。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

九、选型执行清单:从需求定义走到复盘

1. 选型前:把问题写成可验证的假设

不要只写“需要提升协作效率”,而要写清当前摩擦发生在哪里。例如:“版本评审前需要从三个系统手工拼状态,导致每次准备耗时较长,且未完成项常在会议中才被发现。”之后再定义目标指标、基线周期和预期改善方向。

同时整理硬约束、现有工具清单、关键角色和必须保留的数据。把采购、信息安全、研发、产品和项目管理负责人纳入同一张决策表,避免某个部门签字后,其他角色才发现关键流程不适用。

2. 试点中:记录体验、数据与运维三类证据

体验证据包括成员完成任务的步骤、培训需求和绕过系统的原因;数据证据包括关联完整度、字段缺失和状态准确性;运维证据包括规则调整、接口故障、权限申请和管理员投入。三类证据缺一不可。

试点期间不应只收集“喜欢或不喜欢”。请成员指出具体任务在哪一步变快、变慢或变复杂,并记录发生频率。偶发困难可以培训解决,高频摩擦则可能是流程设计或工具适配问题。

3. 试点后:形成继续、调整或停止的决策

试点结束时,最好由决策团队依据预先设定的条件做三种判断:达到目标则扩大范围;核心流程可用但治理或数据问题未解决,则调整后复测;硬约束不满足或关键流程不可行,则停止投入。提前设定停止条件,能减少沉没成本影响。

如果决定扩大范围,应分批推进并保留回滚方案。每次扩展都复核模板、权限、数据映射和支持能力,不要把试点成功误读为所有团队都适用。尤其要确认新团队是否需要不同的工作流,以及组织级报表是否仍保持同一口径。

4. 上线后:从任务管理转向交付复盘

工具上线只是信息结构改变的起点。每个迭代或版本结束后,团队要检查延期原因、需求变更、缺陷流转和阻塞处理,而不是只查看任务关闭率。若某个流程节点持续排队,下一轮优化应针对瓶颈,而不是再加更多字段。

建议按月复核自动化规则、字段使用率、权限和模板差异;按季度评估关键指标是否仍能反映业务目标。字段存在却长期无人使用,可能需要删除或重新定义;多个团队对同一字段理解不同,则应统一解释或拆分口径。

十、最后的判断:把工具当作交付系统的一部分,而不是效率替身

六款工具的差异,最终不是谁的功能表更长,而是它们与团队的工作方式、治理能力和技术环境是否匹配。PingCode值得中大型研发组织重点评估的理由,是可以围绕多环节研发协作检验其流程承载能力;但是否适合某家企业,仍要看具体版本、配置方式、集成要求和试点结果。Jira、TAPD、Azure DevOps、Linear和YouTrack也各有值得验证的定位,没有任何一种标签能代替真实流程测试。

我建议下一步只做三件事:先选出一个最影响交付的具体问题;用同一组真实任务脚本筛掉明显不匹配的候选;再用小规模试点记录基线、数据质量和维护投入。如果工具让状态更容易更新,却没有让依赖更早暴露、交接更少丢失、决策更有依据,团队得到的只是更整齐的看板,而不是更可靠的交付能力。

常见问题解答(FAQ)

1. 2026年对比6款项目管理工具,不能只看功能数量吗?

我在选研发协作工具时,最容易被功能清单带偏:看起来每家都能管需求、缺陷和迭代,但上线后流程还是要靠人盯。我该用什么方法判断功能差异是不是真的能减少团队的协作成本?

功能数量不是效率指标,流程是否能顺畅闭环才是。建议把6款候选工具放进同一个真实场景里比较,例如“需求评审通过后进入迭代、拆分任务、关联缺陷、发布后复盘”,逐步记录每次操作是否需要切换页面、重复录入或依赖管理员配置。

可用一张统一评分表,按需求流转、研发协作、测试缺陷、报表、权限与部署六项打分,并为每项标注“原生支持、配置实现、外部工具补足”。例如,某候选工具虽然报表丰富,但若关键数据要手动维护,就不应和自动汇总的能力记成同等水平。

试点时可让同一组成员完成同一批任务,记录任务创建到交付的用时、重复录入次数、状态遗漏数和求助次数。不要把试点结果包装成行业平均值;它的价值在于揭示你自己的团队在哪个环节最费力。

2. PingCode适合什么样的研发团队,选型时要重点核实什么?

我看到不少团队会把研发流程管理和项目进度管理放在一起讨论,但我们团队规模不大,流程也还在变化。我担心买了功能很全的系统,最后既用不起来,又要花很多时间维护,应该先确认哪些条件?

先判断团队的主要痛点,而不是先判断团队规模。若核心问题是需求、迭代、缺陷与交付状态分散,应该重点验证研发对象之间能否关联、状态变更是否清楚,以及管理者能否从同一套数据中看进度;若痛点只是任务分派混乱,复杂流程配置未必带来收益。

核实产品时,建议让实际使用者走完一个最小闭环:创建需求、拆任务、提交缺陷、更新进度、查看迭代结果。现场确认哪些字段和流程可配置、哪些需要管理员维护,并询问权限、数据导出、部署方式和版本升级的具体限制,不要只看演示环境。对流程仍在变化的团队,优先选择可以先用默认流程启动、再逐步配置的方案。

上线前约定一条判断线,例如连续两个迭代中,团队能否在不额外维护表格的情况下完成计划、跟踪和复盘;达不到时先找流程阻力,不要急着继续加字段。

3. 怎样用数据判断项目管理工具是否真的提升了研发效率?

我不太相信“上线后效率提升了多少”这种没有口径的说法,因为任务变快可能只是项目变简单,或者团队加班更多。我想知道在试用期间该记录哪些数据,才能看出工具是否解决了实际问题?

先设基线,再谈提升。选一个常见迭代,记录计划任务数、按期完成数、需求从确认到交付的周期、缺陷关闭周期,以及因信息缺失产生的返工或追问次数。口径要固定,例如“交付”究竟指开发完成、测试通过还是正式发布,避免试点前后统计对象发生变化。观察指标时,至少把结果指标和过程指标分开。交付周期缩短是结果;

状态更新及时率、重复录入次数下降,可能解释变化从何而来。若完成速度提高但线上缺陷增加,不能简单判定效率提升,应该同时看质量与返工。一个实用做法是选相近规模的两个迭代进行对照,并备注人员变动、需求难度和临时插单。样本较小时,结果只能作为团队内的决策参考,不宜外推成普遍结论。

最终要回答的是:哪些等待、遗漏或重复劳动减少了,减少的代价又是什么。

4. 6款项目管理工具试用后,如何避免迁移和上线踩坑?

我担心工具选出来只是第一步,真正麻烦的是旧项目、任务和权限迁移,以及团队不愿意更新状态。我们以前就遇到过字段越加越多、数据迁完没人维护的情况,上线前应该怎样控制范围?

不要把历史数据全量迁移当作默认目标。先分清仍在执行的项目、需要查询的历史记录和已失效的数据;通常应优先迁移活跃项目及其必要关联,历史档案则确认检索和导出方式后再决定是否导入。迁移前抽样核对负责人、状态、日期和关联关系,比只检查总记录数更能发现问题。

配置阶段先固定最小字段集:团队必须用它做计划、协作或复盘的字段才保留。每增加一个必填字段,都要说清楚由谁维护、在哪个动作填写、谁会使用这项数据。没有明确用途的字段,会把管理成本转嫁给一线成员。上线可先选一个项目组跑完一个迭代,记录迁移错误、状态遗漏、求助量和额外维护时间,再决定是否推广。

推广前安排明确的流程负责人和反馈窗口;若一个环节必须靠私聊提醒才能推进,先修正规则或权限,不要把问题简单归咎于成员“不配合”。

读者评论

赵
赵明远

文章把选型重点放在需求到发布的交接上,比单纯列功能更有参考价值。文中的周期数据注明是情景模拟,这点也很重要,实际团队还是要用自己的数据验证瓶颈。

任
任云舟

我们之前试用时只看一线同事觉得顺不顺手,后来才发现流程字段没人长期维护。文中提到配置责任、权限和报表口径,确实应该在试点阶段一起验收。

田
田天佑

认同不能把任务完成数直接当效率。等待时间、阻塞原因和发布延期情况更能帮助定位问题,不过指标最好先统一定义,否则不同项目之间很难比较。

文章包含AI辅助创作:2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223618

赞 (0)
飞飞飞飞
提升效率必看:2026年度8大mac软件管理工具推荐
上一篇 43分钟前
产品经理的工具软件选型指南:2026年最值得投资的5大解决方案
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
