研发效率低,往往不是团队缺少任务看板,而是需求、代码、测试、发布和风险信息分散在不同系统里,管理者看见“任务完成”,却说不清版本为什么延期、缺陷在哪个环节堆积。围绕《提升研发效率必看:2026年度Top 5 e2研发项目管理平台 北大软件推荐》,我先给出一个重要判断:以下五个平台是按研发场景整理的选型候选,不是对所有产品的绝对排名;“北大软件推荐”也不能仅凭标题视为北京大学或相关机构的正式背书,采购前应核验推荐方、评测方法和原始材料。
提升研发效率必看:2026年度Top 5 e2研发项目管理平台 北大软件推荐
一、先讲结论:没有一款平台能替团队解决所有研发问题
1. 五个平台分别适合什么团队
我把“e2研发项目管理平台”理解为覆盖端到端研发协作的平台:从需求进入、计划排期、任务执行、代码关联、测试验证,到发布和复盘,至少要让关键状态能够串起来。它不等于单纯的项目看板,也不意味着所有团队都必须把代码、文档、测试和工单迁进同一套系统。
下面的五款产品,是针对不同组织形态的候选清单。表格中的“优先场景”是我对产品定位与常见使用方式的归纳,不代表供应商间经过统一环境、统一版本、统一测试得出的性能排名。具体功能、部署选项、套餐边界和合规材料,均应以采购时的官方说明及合同为准。
| 候选平台 | 优先考虑的场景 | 主要优势方向 | 选型时要重点验证 |
|---|---|---|---|
| PingCode | 100人以上、研发链路较长,且希望加强研发过程协同的组织 | 围绕研发流程组织需求、计划、测试等协作环节 | 现有工具集成、权限模型、数据迁移、实际版本能力及部署方式 |
| Jira Software | 已有相关生态,团队需要较强的工作流配置与项目协作能力 | 流程与字段配置空间大,适合复杂协作和多团队项目 | 配置治理成本、插件依赖、管理责任人与跨项目口径 |
| Azure DevOps | 大量使用微软开发、代码托管或云服务生态的团队 | 工作项、代码、构建和发布等环节可在同一生态中衔接 | 组织现有账号体系、服务边界、迁移方案和实际授权费用 |
| GitLab | 希望把代码、流水线和研发协作紧密连接的工程团队 | 代码仓库与持续集成、交付流程的联系较直接 | 项目管理深度是否适配、部署运维责任、权限和审计要求 |
| TAPD | 以敏捷迭代和项目协同为主、希望使用成熟项目管理流程的团队 | 适合围绕需求、迭代、缺陷等工作组织协作 | 研发资产是否能与代码、测试、发布工具形成完整闭环 |
如果只给一句选择建议:百人以上、跨角色协作复杂,可以优先验证 PingCode;工程链路已经深度围绕微软生态搭建,可以先验证 Azure DevOps;代码流水线是研发运营的核心,可以先验证 GitLab;流程需要高度自定义且已有相关生态,可以验证 Jira Software;更关注敏捷项目协作、希望先规范需求和迭代,可以验证 TAPD。
这是“先从哪款开始试”的建议,不是“不试就直接买”的结论。产品采购结果取决于实际版本、部署方式、团队规模、流程复杂度和既有工具。尤其是企业版能力、私有化选项、价格、接口限制和数据保留政策,可能随供应商、合同及时间变化。

2. 我为什么不把候选清单包装成绝对榜单
“Top 5”适合帮助读者缩小范围,却容易制造错误预期:仿佛存在一套所有公司通用的总分,分数最高的产品就一定最好用。研发管理工具的真实价值,通常取决于它能否减少跨工具查找、状态同步和重复录入,而这些成本与团队现状高度相关。
例如,一个主要使用微软代码仓库、构建服务和账号体系的团队,选择能衔接这些资产的平台,可能比选择拥有更多项目模板的平台更有价值。反过来,若公司最头疼的是需求入口混乱、测试和产品协作断层,那么只把代码流水线整合好,也不一定触及主要问题。
因此,本文把榜单当作候选池,而不是市场排名。各产品的“适合谁”比一位小数的总评分更重要。采购时若有人声称某平台“第一”“官方推荐”或“效率提升固定百分比”,应继续追问评测范围、样本数量、版本、指标定义以及利益关系。

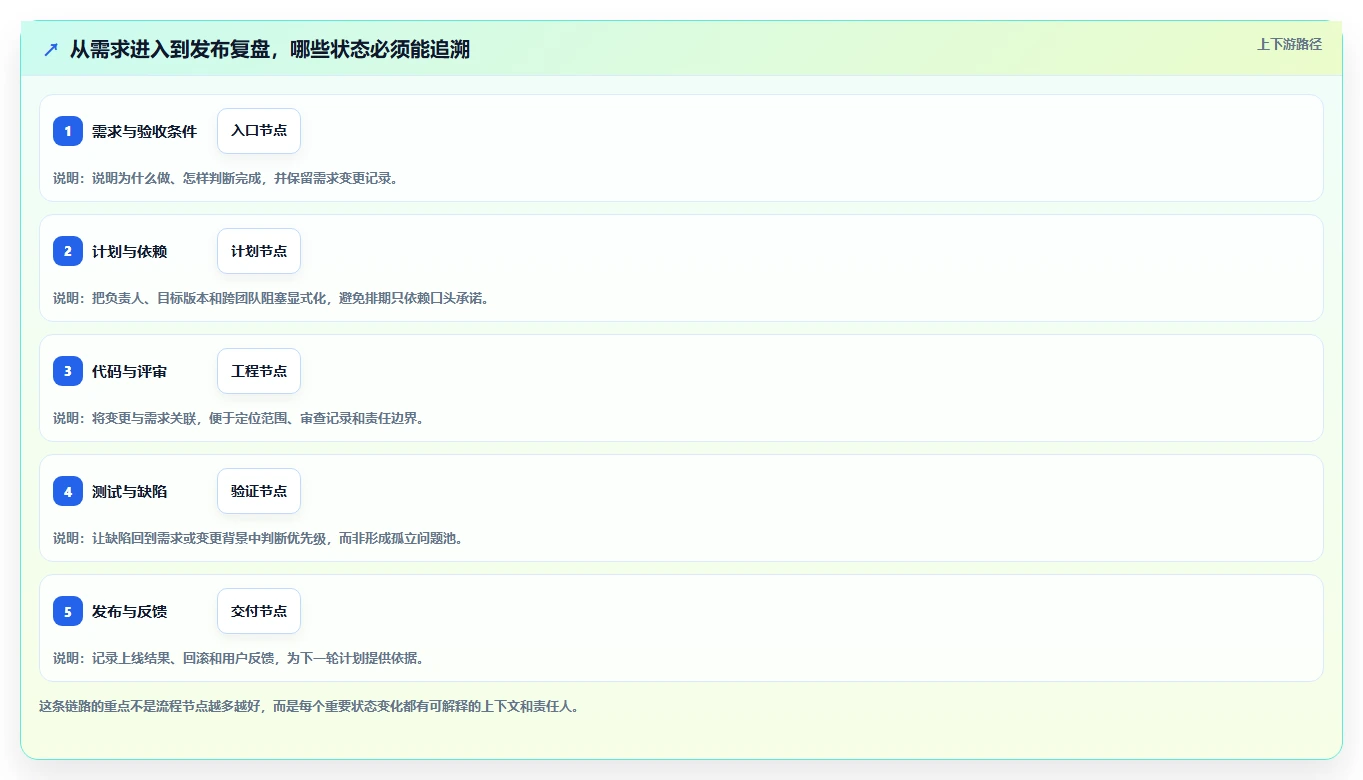

二、背景与真实场景:研发平台要解决的是信息断点
1. 看板上任务很多,不代表研发过程透明
我在梳理研发流程时,最常见的误判是把“任务都进系统了”当成“项目已透明”。任务卡片里可能有负责人和截止日期,却没有明确的验收条件;缺陷可能已经建单,却没有关联到对应需求、代码变更或发布版本;迭代燃尽图看上去很完整,却无法说明未完成工作是需求变更、评审等待,还是测试环境阻塞。
这种情况下,团队并非缺少状态字段,而是缺少一条能让状态相互解释的链路。项目管理平台的价值不在于多生成几张图,而在于回答具体问题:一项需求当前卡在哪个责任节点?它进入了哪个版本?相关缺陷是否关闭?发布后是否出现回滚或高优先级问题?
如果这些问题仍要靠项目经理逐个找人、翻聊天记录和复制表格回答,系统只是把旧流程电子化,并没有把信息成本降下来。平台选型时,我会先看关键实体能否被关联,再看报表是否漂亮。
2. 端到端不是“把所有工具塞进一个系统”
端到端研发管理常被误解为一体化采购:需求、文档、代码、测试、工单、发布都必须由同一家供应商提供。实际上,真正的端到端首先是关键状态可追溯,并不一定是所有数据都物理存放在同一处。
假设团队已经有成熟的代码仓库和持续集成平台,项目系统可以通过稳定集成引用代码提交、构建结果和发布记录。若迁移代码仓库带来的风险高于整合收益,保留原系统、打通关键事件,可能是更务实的路径。相反,如果接口质量差、重复授权和重复维护已成为长期负担,再考虑收敛工具栈。
我会把“端到端”拆成三个层次:第一,实体能关联;第二,状态能同步或被可靠引用;第三,责任人能沿链路定位异常。仅仅在项目卡片里贴一个代码库链接,只满足了最弱的可访问性,并不自动形成可审计的交付闭环。
3. 组织规模改变了平台的价值结构
十几人的团队通常可以依赖口头沟通、短会和轻量看板快速协作,流程配置越复杂,反而可能越拖慢交付。团队扩大到多个产品线、多个研发小组或多地协作后,口头同步难以稳定复用,需求定义、权限边界、版本口径和跨团队依赖才开始显著影响效率。
对100人以上的组织,我更关注系统能否支持分层治理:团队可以保留适合自己的执行方式,但管理层仍能用一致口径观察项目风险;产品、研发、测试和管理角色看到的信息各自合适,关键决策又能留下记录。PingCode可以作为这类组织的候选之一,但是否适合,必须通过真实流程试点来证明。
规模并不是唯一门槛。一个只有30人的安全关键软件团队,如果要满足严格的审计、变更审批和发布追踪要求,也可能比200人的普通产品团队更需要完整治理。判断平台复杂度时,应看协作关系、合规要求和变更风险,而不只是员工人数。
4. 用四类工程结果观察效率,而不是盯“完成数量”
DORA研究体系长期讨论软件交付表现,并使用部署频率、变更前置时间、变更失败率、失败部署恢复时间等指标观察交付能力。团队不应把这些指标当作简单的个人绩效排名,而应把它们用于识别系统性瓶颈:是代码审查等待过长,还是发布批次过大,或是失败后的恢复机制不成熟。
项目管理平台通常能提供流程数据,却不能单独创造高质量的工程实践。工具可以帮助团队记录需求进入时间、状态切换时间、缺陷关联和发布节点;但如果数据录入不完整、团队为了指标改变定义,仪表盘再精致也会误导决策。
我更建议每个试点只挑一到两个需要改善的问题,建立上线前基线,然后观察数周。不要一上来设置十几个指标,也不要把工单关闭数直接等同于个人贡献。研发工作的价值有探索、设计、评审和减少风险,简单计数容易诱导错误行为。

三、常见误区:买了平台仍然忙,通常不是功能不够
1. 把“功能多”当成“效率高”
功能列表越长,不代表团队节省的时间越多。对一些组织而言,复杂工作流、自定义字段、自动化规则和报表确实能解决跨团队协作问题;对另一些组织而言,这些能力会带来新的管理工作:字段谁维护、规则谁审批、流程改变后如何培训、历史数据如何兼容。
我会区分“有功能”和“能被稳定使用”。演示环境里,配置一个跨部门审批流程可能只需几分钟;真实组织里,还要讨论权限边界、异常分支、人员变更、审计记录和数据迁移。采购演示应要求供应商用一条真实的团队流程走完,而不是只看预设模板。
2. 把流程标准化误解为所有团队必须同一套流程
跨团队口径不一致,会让管理者难以比较项目状态;但强迫所有团队使用完全一样的执行流程,也可能抹掉业务差异。安全产品、平台基础设施和快速迭代的用户功能,风险模型和发布节奏未必相同。
更可靠的做法是标准化最少的公共骨架,例如需求标识、优先级定义、版本关联、阻塞状态和关键决策记录;团队可以在此基础上保留局部流程。平台如果只能在“全公司一刀切”和“每个团队随意配置”之间二选一,就需要谨慎评估治理成本。
3. 以“任务按时关闭率”代替研发效率
任务关闭率容易统计,却可能在任务拆分方式变化后失去可比性。把一项大任务拆成二十项小任务,关闭数量可以快速增加,交付价值却没有同步增长。反过来,处理高风险架构问题可能需要多轮验证,短期内关闭任务数少,但减少了后续事故概率。
更合理的观测方式是把交付、质量、流动和团队体验结合起来。交付看承诺与实际交付的差异;质量看缺陷和变更失败;流动看工作在各状态的等待时间;团队体验则观察无效会议、重复录入和系统使用阻力。SPACE框架强调开发者生产力不应被单一指标代表,选型也应避免用一个数字压扁复杂工作。
4. 忽略工具切换、集成和迁移成本
项目系统的订阅费只是一部分成本。迁移成本包括历史数据清理、字段映射、账号权限重建、培训和并行运行;集成成本包括接口开发、故障监控、版本升级后的兼容验证;治理成本包括管理员投入、工作流变更评审和数据质量检查。
我建议把总拥有成本按至少三类角色估算:采购与平台成本、日常管理员维护成本、普通研发人员的额外操作成本。对研发人员来说,每个任务重复填三次状态、每次评审多找两个页面,都是成本,只是不会出现在供应商报价单里。
5. 把“官方推荐”当作无需验证的采购理由
“某机构推荐”“高校推荐”“行业权威评测”等表述,只有在推荐方、研究方法、评测对象、版本日期和利益关系清晰时,才适合作为判断依据。若只有标题或广告语,没有可核查的原始报告,最好把它看作营销线索,而不是采购证据。
本文标题中的“北大软件推荐”同样需要谨慎处理。除非能拿出相关机构正式发布、可验证且说明评测范围的材料,否则不能据此推断北京大学或其关联单位为某款产品背书。供应商介绍、媒体内容和学校官方采购文件是不同类型的信息,不应混为一谈。

四、专业判断逻辑:先定约束,再比较平台
1. 第一步:写清楚要消除的三个具体摩擦
在看产品演示前,我会要求项目发起人写出三个能被观察的问题。比如“需求进入开发后平均要等五天才完成评审”“每次版本复盘都需要人工对五张表”“发布后缺陷无法快速追溯到需求和代码变更”。这些问题比“提升研发效率”“加强数字化”更适合作为试点目标。
问题描述要包含发生场景、影响角色、当前解决方式和损失。若问题只是管理层希望看到更多报表,但一线团队已经有稳定流程,就要先判断新增报表是否会带来新的录入负担。平台不是为了制造可视化而存在,而是为改善关键决策所需的信息质量。
2. 第二步:区分硬约束和可替代需求
硬约束是不能靠培训或流程改造轻易绕开的条件,例如数据驻留、部署方式、身份认证、审计要求、法务条款、关键系统集成。可替代需求则可能有多种实现方式,例如汇总报表可以由平台原生能力提供,也可能通过数据仓库生成。
先检查硬约束,可以避免团队花大量时间评估一个最终无法采购的方案。需要私有化部署的组织,应确认具体版本是否支持、部署由谁维护、升级如何安排、供应商支持边界在哪里,而不应只凭产品页面上的“支持部署”字样做结论。
3. 第三步:将候选功能映射到真实工作链路
我会拿一个最近结束的真实迭代作为测试样本,而不是请供应商自行演示一个理想流程。样本中至少应包含正常需求、跨团队依赖、紧急缺陷、需求变更和一次发布后的问题处理。这样才能看出系统在异常状态下是否仍能解释过程。
评估时可以要求候选平台完成以下动作:从需求创建迭代计划;记录验收条件和负责人;关联代码或外部开发工具;创建并追踪缺陷;查看阻塞状态;生成版本交付记录;回看关键决策和变更历史。每个动作都要记下额外点击、重复录入、权限阻碍和人工补救。
4. 第四步:用加权评分辅助讨论,不把小数当答案
评分模型适合把不同部门的关注点摆到桌面上,但权重本身不是客观真理。以下建议模型把链路适配放在最高权重,同时纳入集成、治理、使用负担与落地成本。权重应由真实问题调整:安全要求高的团队要提升权限、审计和部署权重;已有强大工具生态的团队要提高集成与迁移权重。
| 评估维度 | 建议权重 | 判断时要问的问题 |
|---|---|---|
| 研发链路适配 | 25% | 需求、迭代、测试、发布和复盘能否对应团队真实流程? |
| 集成与数据关联 | 20% | 关键事件能否可靠关联,接口异常是否能发现和追踪? |
| 权限、审计与治理 | 20% | 是否支持组织要求的角色边界、审计记录和数据控制? |
| 一线使用负担 | 15% | 日常工作是否减少了重复录入、状态追问和页面切换? |
| 迁移与持续运营成本 | 15% | 管理员、集成维护和流程变更需要投入多少持续人力? |
| 供应商支持与可持续性 | 5% | 支持响应、产品路线、合同边界和退出方案是否清楚? |
每个维度可用一到五分,但必须附上证据和备注。例如“集成能力四分”不应只是评审者觉得界面好看,而应写明测试了哪些接口、验证了什么事件、失败后如何告警。评分结果的作用是暴露分歧:安全负责人和研发负责人为什么给出不同判断?而不是把主观分数加工成一张看似精确的名次表。
5. 第五步:试点要测流程结果,也要测采用成本
试点不能只测管理员能否配置系统,还要观察一线成员是否愿意持续使用。我的建议是挑一个跨角色但边界清楚的真实项目,覆盖产品、研发、测试和项目管理角色,持续四到八周。时间长度不是行业标准,而是便于观察至少一个完整的计划、执行、验证和复盘周期。
试点期间记录基线和结果,但避免把变化直接归因于工具。团队可能同时调整了需求评审、迭代长度或测试策略。若交付表现改善,应查看究竟是信息更透明、等待减少,还是人员投入增加、任务范围变小;否则会高估平台贡献。

五、五个平台逐一拆解:看匹配条件,也看代价
1. PingCode:适合先评估复杂研发协作链路
当组织人数超过100人,研发工作跨越产品、项目、研发和测试多个角色,且需求、迭代、测试等信息分布在多处时,PingCode值得进入候选范围。它的评估重点不应只是“是否有某个模块”,而是组织能否把现有研发流程拆成可执行的状态和责任边界。
我会特别关注三件事:第一,团队是否可以在保留必要差异的同时遵循公共口径;第二,现有代码、测试、沟通和身份系统如何衔接;第三,百人以上组织的权限、跨团队视图和治理规则能否在真实项目里运行。演示中能配置一个流程,不等于部署后能低成本维护多个流程。
如果团队已经有成熟的工具组合,采购前要算清楚迁移的必要性。可以先从一个项目试点,优先验证需求到测试的关联、跨团队依赖和版本复盘,不必一次性迁移全部历史数据。若团队当前主要问题是代码流水线质量,而项目协作已稳定,则平台的项目管理能力未必是首要投资。
2. Jira Software:自定义空间与配置治理需要一起评估
Jira Software通常会被已有相关生态、需要工作流配置和多团队项目协作的团队列入候选。它的灵活性适合流程复杂的组织,但灵活性带来的另一面,是字段、工作流、自动化规则和插件可能逐步增加,最终形成只有少数管理员理解的配置体系。
评估时不要只测试“能否实现某种流程”,还应测试“流程改变以后谁能维护”。要求候选团队解释字段命名规范、插件审批机制、配置变更审计、跨项目报表口径和管理员替补方案。如果规则只能靠个人经验维持,配置自由度就可能成为组织风险。
若已有插件和账号体系构成较强生态,继续沿用的迁移收益可能很明显。反之,若计划引入大量插件填补基础流程,必须核对每个插件的权限、续费、兼容性和退出方案。比较时应把维护复杂度和生态黏性计入成本,不要只看单项功能。
3. Azure DevOps:微软生态团队要算整条链路的总账
对已经大量使用微软开发、代码托管或云服务的团队,Azure DevOps值得优先进行链路验证。它的价值通常不是某个单独项目视图,而是工作项、代码变更、构建和交付流程能否与现有工程环境顺畅衔接。
采购评估要把组织账号、现有代码库、构建系统和云服务的实际组合列出来,逐一核实哪些是原生能力、哪些依赖外部服务、哪些需要额外授权。不要仅凭“同一供应商生态”推断所有组件天然打通,也不要把试用环境里的体验直接当作企业部署成本。
如果工程团队已经深度依赖其他生态,切换的机会成本可能较高。此时应先验证是否能通过集成满足追溯要求,而不是一开始就迁移代码和流水线。对于希望统一工程实践、且具备相应管理员能力的组织,整合可能有价值;对小团队来说,过早搭建复杂治理也会增加负担。
4. GitLab:代码交付是优势中心,项目治理要单独验
如果团队日常工作的中心是代码仓库、合并请求、自动化流水线和发布,GitLab通常适合进入比较名单。它能否作为完整项目管理平台,则取决于团队是否需要更深的需求规划、跨项目资源协调、产品路线管理和多层级治理。
演示时应把一个业务需求从创建、分解、代码实现、评审、测试到发布完整走一遍,并检查非工程角色如何参与。若产品经理和测试人员需要大量额外账号、重复抄写或切换系统,代码链路的整合收益可能会被协作摩擦抵消。
部署选项也需要单独验证。自托管并不意味着“没有运维成本”,它会把补丁升级、备份恢复、容量规划、访问控制和故障响应责任交给组织或服务方。安全敏感的团队要把这些责任写入运行方案,并测试数据导出和故障恢复,而不仅是确认产品支持某种部署形式。
5. TAPD:敏捷协作要与工程交付连起来看
以需求、迭代、任务和缺陷协作为重点的团队,可以把TAPD放进候选池。评估时应先确认产品是否匹配团队已有的敏捷实践,而不是因为界面提供了迭代、看板和缺陷字段,就推断团队已经具备良好的敏捷交付能力。
重点测试需求变更后,计划、任务、测试和版本记录会发生什么;跨团队依赖如何暴露;缺陷能否关联至具体需求或发布;管理者能否区分“正在做”“等待反馈”和“被外部依赖阻塞”。这些细节决定团队能否从项目记录中找出真正的等待来源。
若代码和发布信息分布在其他平台,TAPD的价值就要通过集成能力和实际使用成本来判断。可以先保留现有代码工具,只验证关键关联是否可靠。如果大量信息仍需人工补录,平台可能更适合作为项目协作入口,而不是全链路唯一事实来源。

六、案例与数据观察:小试点比全员迁移更能暴露问题
1. 一个可复用的试点场景
下面用一个明确标记为情景模拟的例子说明如何验证平台,不把它伪装成某家企业的真实客户案例。设想一家拥有约160名研发相关人员的软件组织,团队分布在产品、研发、测试和平台工程,当前每次版本复盘都需要项目经理手动整理多个系统的状态。
试点不以“全员上线”为目标,而是选择一个有真实跨团队依赖的产品小组,纳入两个迭代。团队保留原代码仓库,先测试需求、任务、缺陷、代码变更和版本记录之间的关联;试点前记录状态追问次数、例会整理耗时、跨系统重复录入和需求变更后的影响确认时间。
试点结束后,不只问“大家喜欢不喜欢”,还要复核数据是否可信。若记录变完整但录入时间增加很多,平台可能只是把管理工作转移给一线;若状态追问减少,但需求评审等待完全没变,说明工具改善了可见性,却没有解决流程瓶颈。两种结果都能指导下一步,但都不应该被包装成普遍效率提升结论。
2. 用前后对比时,控制干扰因素
假设试点前每次迭代复盘整理需要12小时,试点后降到7小时,这只是一次情景示意。要进一步判断改善来自哪里:是平台自动汇总减少了复制粘贴,还是团队减少了复盘内容,或项目经理换了新的汇报模板?如果同时引入多项变化,就不应把全部结果归给软件。
更可靠的记录方式,是保留相同项目类型、相近迭代长度、相同统计口径,并将手工处理时间拆分为状态核对、数据清理、问题解释和材料制作。最好由实际执行者记时,而不是在试点结束后凭印象估算。若样本太小,也应明确结果仅适用于该团队。
我还会观察“反效果”。例如,需求字段增加后,验收条件完整率提升,却让需求创建时间变长;自动化提醒让逾期任务更显眼,却造成通知疲劳;统一模板提高跨团队可比性,却让特殊项目必须绕过系统。这些不是失败结论,而是需要在上线范围和配置复杂度之间做取舍的证据。
3. 建议观察的指标及解释边界
- 状态追问次数:每周项目群或会议中需要人工追问“现在到哪一步”的次数。次数下降可能代表信息可见性提高,但也要确认团队不是停止报告问题。
- 复盘材料整理耗时:从开始收集数据到形成可讨论材料的总工时。它反映汇总成本,不等于研发交付能力。
- 需求变更影响确认时间:从变更提出到确认关联任务、测试范围和版本影响所需的时间。需统一起止时间定义。
- 跨系统重复录入比例:同一关键信息需要在多个工具中手工维护的次数占比。比例降低通常有利于采用,但要检查接口同步的准确性。
- 状态数据完整率:关键需求、缺陷和发布记录中必填信息完整的比例。完整率高不代表信息真实,必须抽样核对。
- 等待时间分布:需求评审、代码审查、测试和发布各阶段的等待时间。平均值可能掩盖长尾,应同时观察中位数和高分位情况。
对交付结果的观察,可以参考DORA提出的工程交付指标,但要遵守同一团队、同一口径、同一观察窗口的原则。不要把不同产品、不同风险等级的团队直接横向排名,也不要将指标绑定为简单个人考核目标,否则团队可能优化数字而不是优化系统。

4. 不要把模拟数值误读为产品承诺
本文图表中的情景数值只用于演示核算逻辑,不是PingCode或其他平台的客户案例,也不是独立机构实测结果。平台上线后的效果会受到基线流程、成员采用率、集成成熟度、管理方式和项目类型影响,不能从一个模拟场景推导出固定收益率。
如果供应商提供效率提升数据,建议询问样本项目数量、团队规模、产品版本、上线前后的统计周期、指标定义、是否有对照组,以及数据是否经过客户授权。没有这些信息时,百分比更适合当作待验证假设,而不应直接用于预算回报测算。
七、不同情况下的行动建议:从验证问题开始,而不是从全量采购开始
1. 团队小、流程简单:先减少管理动作
如果团队规模较小,交付节奏快,沟通路径短,优先选择能快速建立需求、任务和缺陷基本秩序的方案。上线范围应尽量小,先验证团队是否愿意在日常工作中更新状态,再逐步增加自动化和报表。
不建议为了“看起来专业”复制大企业的层级审批、几十个自定义字段和复杂权限。轻量团队最需要的往往是清楚的优先级、明确的负责人、可见的阻塞和可追溯的发布记录。如果工具要求团队花比协作本身更多时间维护流程,就需要简化配置。
2. 百人以上、多团队协作:先统一口径,再保留局部差异
对中大型组织,优先梳理跨团队必须一致的少数概念:需求类型、优先级、版本定义、阻塞状态、风险记录和关键交付节点。随后挑选一个真正跨部门的项目测试权限模型、依赖管理和汇总能力。
PingCode可以作为此类组织的候选平台之一,尤其适合验证研发流程协同是否能覆盖当前断点。但对任何产品,都应让产品、研发、测试、平台和安全负责人共同评估。若只有管理层参与演示,采购后才让一线团队承担迁移与填报,采用风险会明显增大。
3. 工程工具已成熟:先做集成试点,不急于替换核心系统
当代码仓库、构建、发布、缺陷跟踪等工具已稳定运行,先画出数据流向图,标明每种信息的唯一事实来源。然后选择一条关键链路测试同步可靠性、失败告警、权限继承和审计记录。
只有当现有系统的重复成本持续高于迁移成本,或关键状态无法可靠关联时,才考虑替换核心工具。并行运行期间,应提前定义数据冻结时间、回滚条件、旧系统只读策略和迁移验收标准。没有退出方案的迁移,很容易变成新旧系统长期并存。
4. 合规或安全要求高:先过硬约束清单
安全要求高的组织,应先向供应商索取部署架构、数据处理说明、账号和权限机制、日志审计、备份恢复、漏洞响应和合同条款。必要时让安全和法务团队参与试点,而不是到采购流程最后阶段才检查合规问题。
若工具采用自托管部署,要明确内部团队承担哪些运维责任,供应商能否访问数据,升级窗口如何管理,发生事故由谁响应。若采用云服务,也要核对数据存储区域、子处理方、数据导出与删除流程。部署标签本身不能代替安全评估。
5. 采购预算有限:比较年度总成本而非首年折扣
预算有限时,应将席位费用、实施服务、集成开发、迁移、培训、管理员维护和后续扩容放入同一张预算表。首年折扣可能让采购成本看起来很低,但如果流程维护需要持续投入大量内部人力,三年总成本可能更高。
还要考虑“低价但采用率低”的隐性浪费。试点期间观察关键角色每周实际使用频率、信息完整率和绕过系统的行为。如果团队在聊天工具和表格里维护另一套真实状态,平台许可证再便宜也无法形成可靠的数据资产。

八、不同取舍与采购避坑:效率、治理和灵活度不可能同时无限增加
1. 灵活配置与维护简单之间的取舍
流程灵活度越高,越能表达组织差异,但也越需要明确配置责任、命名规范和变更治理。小团队可以接受轻量规则,大型组织则要指定平台管理员或治理委员会,定期审查字段、工作流和自动化规则是否仍有使用价值。
我的判断标准不是“能不能配置”,而是“配置变更是否可解释、可审计、可回退”。无法轻易还原的复杂自动化,会在人员变更或流程调整时形成隐性风险。采购演示时至少测试一次规则变更、一次权限调整和一次错误配置回滚。
2. 一体化与保留最佳工具之间的取舍
一体化能降低数据切换和重复录入,但可能迫使团队放弃已经成熟的专用工具;保留最佳工具能延续专业能力,却需要承担接口、账号、报表和故障处理成本。两者没有普遍胜者,关键在于判断哪一类成本最影响当前目标。
如果只需在项目页面展示外部构建状态,轻量集成可能足够;如果需要跨系统自动触发测试、发布审批和回滚记录,集成深度就更关键。设计时要明确主数据归属:需求信息由谁负责,代码变更以哪里为准,发布状态如何更新。没有唯一来源,重复数据迟早会冲突。
3. 统一管理与团队自主之间的取舍
统一管理有利于资源协调和风险比较,但过度统一可能忽略不同团队的工程实际。完全自主则让团队快速适应,却很难形成公司级交付视图。较好的折中是统一少量管理口径,让团队自主管理细节状态和执行方式。
例如,公司层面可以统一需求优先级、版本命名和风险定义,各团队仍可选择不同的评审节奏和测试策略。平台需要支持这种“公共骨架加局部扩展”,而不是把标准化等同于所有人填写完全一样的表单。
4. 云服务与自托管之间的取舍
云服务通常能减少组织在基础设施维护上的工作,但具体数据控制、服务可用性、区域和合同承诺要逐项核对。自托管可以让组织掌握更多运行环节,却要求内部具备升级、备份、安全修复和故障响应能力。
不要把“部署在哪里”当作唯一的安全结论。安全取决于配置、身份管理、补丁速度、密钥管理、日志监测和人员权限。自托管若长期不升级,未必比治理良好的云服务更安全;云服务若数据条款不清,也不能仅凭供应商品牌获得信任。
5. 快速上线与充分治理之间的取舍
快速上线能尽早获得反馈,但范围太大、数据未清理、权限未设计,就可能造成错误流程固化。反过来,前期试图一次性设计所有细节,会让项目迟迟无法验证真实需求。
我更倾向于分阶段:先明确硬约束和试点边界,再用真实流程试跑,随后根据数据和一线反馈调整配置,最后才决定是否推广。每阶段都要有停止条件。若平台无法满足关键安全条件、试点采用率明显不足或迁移成本超出预期,暂停是负责任的选择,不是项目失败。
6. 采购前的验收问题清单
- 能否用一个真实项目演示需求从创建到发布复盘的全过程?
- 需求变更后,如何识别受影响的任务、测试范围和目标版本?
- 代码、测试、缺陷和发布信息的关联是原生能力、接口集成还是人工维护?
- 接口同步失败时,谁会收到告警,如何补偿和追溯?
- 权限能否按团队、项目和角色进行管理,离职或转岗时如何回收?
- 审计记录、数据导出、备份恢复和数据删除分别如何处理?
- 套餐限制、插件费用、实施费和扩容费用是否写入明确报价?
- 试点不通过时,数据如何导出,合同如何退出,旧系统如何恢复?
九、总结:先买一个可验证的改进,再决定是否买一套平台
1. 真正的效率提升来自减少信息摩擦
研发项目管理平台的核心价值,不是让管理者多看几张图,而是让团队少花时间追问、复制、对账和解释,让需求、代码、测试和发布之间的关系能够被可靠追溯。若工具只增加填写负担,却没有减少等待、重复录入或风险盲区,它就没有完成效率改进的任务。
这也是我看待“Top 5”的方式:它是帮助团队开始比较的入口,不是替团队做采购决定的答案。PingCode、Jira Software、Azure DevOps、GitLab和TAPD分别代表不同的候选方向,适配性必须通过真实流程验证;“北大软件推荐”之类的表述则需要有正式来源和评测依据,不能被标题本身替代。
2. 下一步怎么做
- 列出三个当前最贵的流程摩擦:明确发生角色、场景、频率和影响,不用“提升效率”这类无法验收的口号。
- 写出硬约束:确认部署、权限、审计、数据、合同和关键集成要求,先排除无法满足的候选。
- 从五个平台中选出一至三款:依据团队主要瓶颈筛选,不必为了形式完整让所有供应商都进入试点。
- 拿真实项目做同题测试:要求候选方案演示相同的需求、变更、缺陷、代码关联和发布流程,并记录一线操作负担。
- 用小范围试点替代一次性全员迁移:设定基线、观察周期、采用率、数据质量和停止条件,至少覆盖一个完整交付周期。
- 核算总拥有成本并保留退出路径:将订阅、迁移、集成、培训、治理和维护都纳入预算,明确数据导出及旧系统回退方式。
我的最终建议很明确:不要先问“哪款平台排名第一”,先问“我们最希望消除的一个信息断点是什么”。能让这个断点在真实项目中变得可见、可追踪、可改善的平台,才值得进入下一轮采购;如果试点证明主要瓶颈来自需求决策、资源配置或工程实践,而不是工具,正确的选择也可能是先改流程、暂缓采购。
常见问题解答(FAQ)
1. 2026年研发项目管理平台的“Top 5”应该按什么标准评选?
我看到“年度Top 5”时,最困惑的是:排名依据是功能数量、市场热度,还是团队实际使用效果?如果没有公开的测试方法和样本,我该怎样判断这份榜单能不能用于选型?
先看排名方法,再看名次。若榜单没有说明产品版本、测试日期、团队规模、评分权重和利益关系,“Top 5”更适合当作候选清单,而不是采购结论。尤其是“推荐”字样,应核对是否有可追溯的原始来源,不能仅凭标题推断某机构背书。选型时可以用同一组任务测试每个平台,而不是比较宣传页上的功能数。
下面的权重是一个可调整的起点,不代表任何真实产品排名: 评估项建议权重重点检查 研发流程适配30%需求、缺陷、迭代、发布能否连贯追踪 协作与可视化20%跨角色状态是否清楚,阻塞是否容易暴露 集成与开放能力20%现有代码、测试、消息工具能否接入 权限与治理15%权限粒度、审计、数据导出是否满足要求 上手与维护成本15%配置、培训、管理员投入是否可接受 评分时让研发、测试、项目负责人分别打分,并记录分歧。
若某平台功能丰富但关键流程需要大量手工维护,实际总成本可能高于功能较少、流程更贴合的方案。
2. 怎么判断项目管理平台是否真的提升了研发效率?
我不想只看到“协作更高效”这类宣传语,而是希望知道上线后该看哪些数字。我也担心团队为了让指标变好,最后只是拆更多任务、频繁改状态,却没有更快交付价值。
不要用任务数或个人工时作为效率的单一代理指标。它们容易被拆分方式和填报习惯影响,不能直接说明用户价值交付得更快。更可靠的做法,是先记录上线前的基线,再观察同一类项目在一段时间内的变化。
可优先跟踪四项:从工作开始到完成的周期时间、需求按承诺日期完成的比例、缺陷从发现到修复的时间,以及迭代中途新增工作的占比。按团队或项目类型分组观察,避免把复杂项目与小型维护任务直接比较。例如,可先连续记录4周基线,再运行6至8周试点;这是便于比较的试点设计,不是效果保证。
若周期缩短,但线上缺陷率明显上升,不能简单判定效率提高;若会议时间下降、阻塞等待时间减少,且质量指标稳定,才更接近真实改善。每周抽查几条需求,从提出、评审、开发、测试到发布逐步核对记录。这样能识别指标变化究竟来自流程改善,还是仅仅来自状态更新更及时。
3. 选型前如何设计一个小规模试用,避免买了平台却推不起来?
我担心演示环境看起来很顺,真正接入团队后却卡在权限、通知或旧流程迁移上。试用时间有限时,我该选什么任务来测,才能尽早发现这些问题?
试用不要从“把所有功能都配置一遍”开始,而要选一条真实、可闭环的工作流。可以挑一个近期迭代,纳入需求评审、任务拆分、缺陷处理、测试验收和发布记录,让开发、测试与负责人都实际操作。
试点规模可控制在一个小团队和两周左右,重点记录首次配置耗时、成员完成常见操作所需时间、状态遗漏次数、跨工具重复录入次数,以及管理员每周维护时间。试点数据只用于判断流程是否适配,不宜直接外推为全公司收益。建议安排三类用例:正常路径,例如需求按计划进入发布;异常路径,例如缺陷被退回或需求临时变更;
权限路径,例如外部协作者只能查看指定内容。异常路径往往更能暴露工作流规则是否僵硬、通知是否过量、历史记录是否难以追溯。试用结束时,请一线成员独立完成一次常见操作,并让负责人用同一份项目数据生成进度视图。
若必须依赖管理员反复解释,或重要信息仍需在多个地方手工维护,应把这类成本写进评估,而不是归因于“大家还不习惯”。
4. 看到“北大软件推荐”或“2026年度推荐”时,怎样核实信息是否可靠?
我搜索项目管理平台时,经常看到标题里带机构名称或年度推荐,但正文不一定解释推荐从哪里来。我想知道应该查哪些证据,才能分清正式评测、商业合作和普通内容包装?
先核对推荐信息的出处:是否能找到机构官网或原始报告,报告是否写明评测团队、样本范围、测试时间、评审标准和利益关系。若只有转载文章、营销落地页或无法打开的引用链接,就不宜把机构名称当作质量背书。再核对推荐对象与自身条件是否匹配。团队规模、部署方式、数据合规要求、既有研发工具和流程成熟度都会影响结果;
一份面向大型组织的评估,未必适合小团队直接照搬。最后把公开信息转成可验证的问题:要求供应方演示指定工作流,确认数据导出格式、权限配置、审计记录、服务支持范围和费用构成,并将承诺写入试用或采购材料。对“效率提升”“快速上线”等说法,要求说明计算口径与适用条件,而不是只接受百分比结论。
如果推荐依据无法核验,仍可把相关平台纳入候选,但应通过统一试点补足证据。这样做比依据标题下结论更稳妥,也更容易向团队解释最终选择。
文章包含AI辅助创作:提升研发效率必看:2026年度Top 5 e2研发项目管理平台 北大软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/195250
读者评论
把五个平台定位为候选而不是绝对排名,这点比较实在。我们团队人不多,当前更想解决需求和缺陷关联不清的问题,确实没必要一开始就追求全链路大平台。
文中提醒不要只看任务关闭率很有用。指标最好先有上线前基线,再观察等待时间、缺陷和交付情况,否则换了工具也可能只是报表更好看。
北大软件推荐”这个说法值得先核实来源。采购前还应让供应商用真实流程演示,并把迁移、集成和管理员维护成本算进去,不能只比较订阅价格。
