2026年效率革命:6大生产过程管理软件工具对比与选型指南
生产过程管理软件选型最容易踩的坑,不是买贵了,而是把问题买错了:工厂需要的是现场工序追踪,却买了偏经营核算的系统;需要解决排程冲突,却先上了设备看板。结果是软件已经上线,计划仍靠表格传递,报工仍靠班组长催,异常还是等到交货前才被发现。本文不把六类工具排成一个脱离场景的品牌榜,而是拆解 ERP 生产模块、MES、APS、QMS、设备数据采集平台和低代码或行业 SaaS,说明它们各自解决什么问题、需要什么前提,以及怎样用一场小范围试点验证投入是否值得。
一、先讲结论:别先问“哪款最好”,先问“哪一段生产最失控”
1. 六类工具不是六个同类选手
把 ERP、MES、APS、QMS、设备联网平台和低代码生产工具放进同一张表打总分,往往会得到一个看似清晰、实际误导的结果。它们有交叉,但责任边界不同:ERP 更偏经营与资源计划,MES 更偏生产执行,APS 更偏约束条件下的计划排程,QMS 更偏质量流程与质量记录,设备数据平台负责采集与设备状态分析,低代码或行业 SaaS 则常用于快速搭建或配置业务流程。
因此,本文的“六大工具”指六类解决方案,不是六个品牌,也不是六个可以互相替换的软件。采购前如果没有先说清楚要解决的是“计划不合理”“现场进度不透明”“质量追溯困难”还是“设备数据没有采上来”,功能再多的软件也可能买不对。
2. 选型顺序应该从业务损失倒推系统类型
我建议先从最近一个月反复发生的损失倒推:订单延期是因为排程冲突、物料短缺,还是车间执行反馈滞后?返工与报废是因为检验环节漏检、工艺参数不稳定,还是批次追溯不完整?设备利用率低,是因为设备故障多、换线时间长,还是计划没有考虑真实产能?同一个“效率低”,背后可能对应完全不同的系统能力。
把问题归类之后,候选范围通常会收窄。经营与物料计划基础薄弱,先看 ERP;工单下达到现场后缺少过程跟踪,重点看 MES;多品种、有限产能下的排程冲突突出,再评估 APS;质量记录和异常闭环断裂,先看 QMS;设备状态不透明,则评估采集与设备数据平台。不要因为厂商说“全流程覆盖”,就默认其中每一环都适合当前工厂。
| 业务症状 | 优先考察的工具类型 | 试点时要验证的关键问题 |
|---|---|---|
| 订单、物料、库存和生产计划口径不一致 | ERP 生产管理模块 | 订单、BOM、库存、工单能否形成一致的数据链 |
| 工单下达后,现场进度要靠电话或表格追问 | MES | 工序报工、在制品状态、异常上报是否及时且可追溯 |
| 排产频繁变更,设备、工艺、交期约束互相冲突 | APS | 排程输入数据是否齐全,变更后能否解释影响 |
| 检验结果分散,质量异常难定位到工序、设备或批次 | QMS | 检验、异常处置、纠正措施和追溯链是否闭环 |
| 设备停机时间说不清,现场状态依赖人工抄录 | 设备数据采集平台 | 采集兼容性、数据准确性、停机原因分类是否可用 |
| 流程有特殊性,标准软件上线周期或配置方式不匹配 | 低代码或行业 SaaS | 配置边界、权限、升级维护和数据迁移能否接受 |
3. “效率革命”应该被定义成可测量的变化
效率不是看板变漂亮,也不是上线后多了几张报表。它要落实到某个可观察的业务指标,例如工单完工信息延迟、计划变更次数、异常关闭时长、首检合格率、停机原因可识别率或订单准时交付率。指标必须有计算口径、数据来源和统计周期,否则“效率提升”很容易变成没有办法复核的宣传语。
在实际评估里,我会先选一到三个主要指标作为试点目标,再列出至少两个保护指标。比如希望减少报工延迟,同时也要观察一线人员新增录入时间;希望提高设备利用率,也要看加班时长和质量异常是否恶化。单指标冲高,不一定代表系统让整个生产过程变好了。

二、背景与真实场景:系统没解决问题,常常是问题定义错了
1. 车间最常见的断点,发生在计划与执行之间
生产部门收到订单后,计划人员可能根据交期、库存和设备负荷制定排程;但订单变更、缺料、设备故障或工艺调整发生后,新的信息未必能及时传到每个班组。现场人员继续按旧计划生产,管理者看到的进度则来自几个小时甚至一天前的记录。于是,系统显示“计划正常”,车间实际已经在赶工或等待。
这个场景不一定靠新增一个系统就能解决。它可能是计划与现场没有实时反馈,也可能是工艺路线和标准工时没有维护,或者生产异常没有明确的责任人和处理时限。软件能记录流程和传递信息,但不能自动替企业决定谁对数据负责、谁有权修改计划、异常多久必须升级。
2. 一条典型信息链,至少有六个容易断开的节点

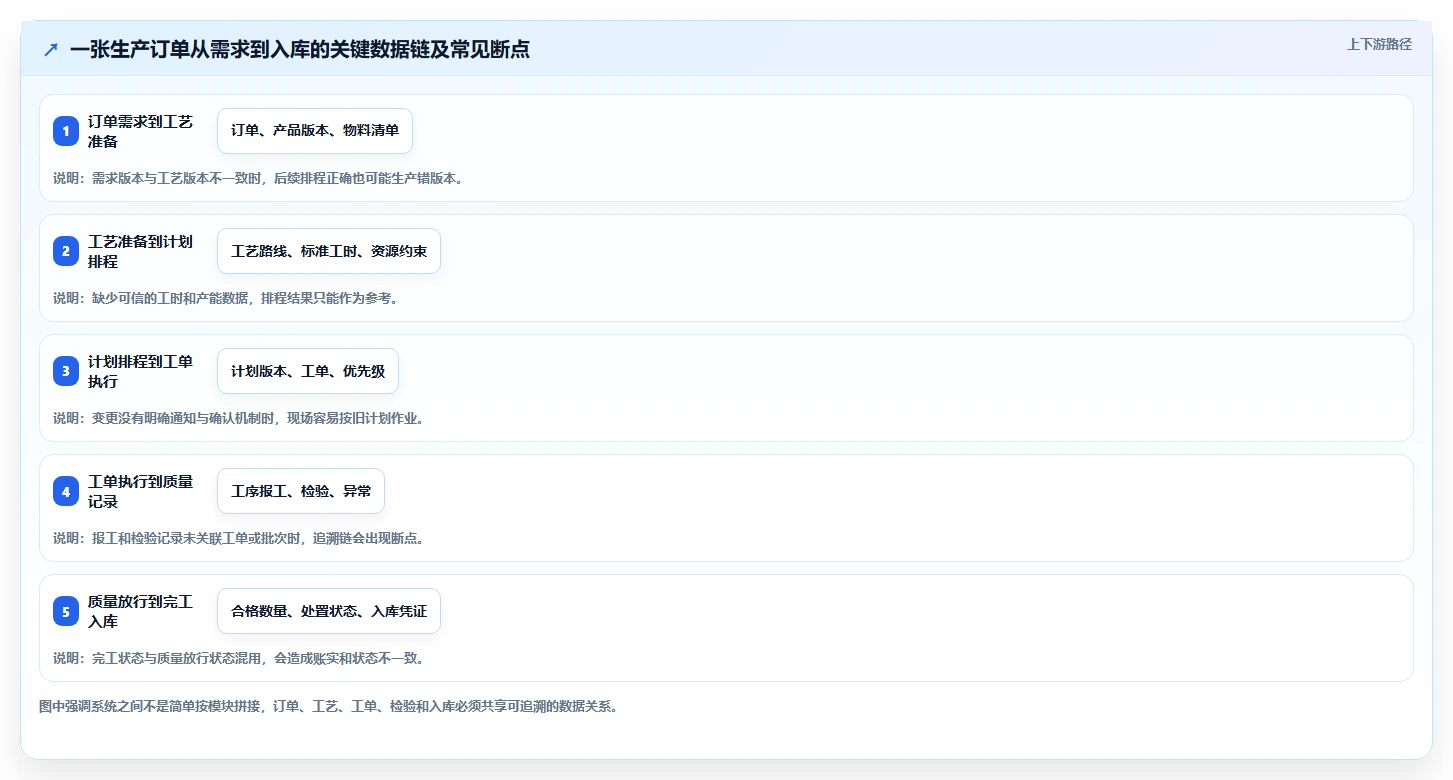

以一张生产订单为例,完整的信息链通常要覆盖订单需求、物料与工艺准备、计划排程、工单下达、工序执行、质量与设备记录、完工入库。每个节点的“完成”定义都需要讲清楚:计划下达是否意味着现场收到?报工数量是完成数量还是合格数量?返工数量如何计入?设备自动采集的数据,能否关联到具体工单和产品批次?
如果这些定义不统一,数据看起来很多,真正可用于决策的信息却很少。例如,设备状态显示“运行中”,并不代表正在加工合格品;工单显示“已完工”,也不一定意味着全部质量检验通过。系统选型时要把关键字段、状态转换和例外处理拿出来逐项演示,而不是只看首页仪表盘。
3. 不同工厂的“生产过程”并不相同
离散制造、流程制造、装配制造和按订单定制的工厂,对工序控制、批次追溯、配方管理、设备数据和排程的要求差异很大。即便两家企业都使用“生产管理”这个词,一家可能最关心工艺参数和批次,一家最关心工序流转与序列号,一家则主要受制于换线、模具和有限产能。
因此,适配性不能只看行业标签。更可靠的做法是拿本企业最复杂、最容易出错的一条产品路线,检查软件能否表达实际工艺、返工路线、替代物料、检验节点和异常处置。厂商演示标准流程时很顺,并不等于复杂订单也能跑通。
4. 以标准作参照,不把标准当成采购认证
评估生产运营指标时,可以参考 ISO 22400 对制造运营管理关键绩效指标的框架,帮助团队讨论指标定义;讨论企业系统与控制系统之间的职责边界时,可参考 ISA-95 / IEC 62264 的层级与集成思路。这些标准适合提供共同语言,不意味着某款软件自动满足企业全部业务要求,也不能替代现场验证、合同核对或安全评估。
如果供应商声称“符合某标准”或“支持行业规范”,我会进一步追问:具体到哪个版本、哪些模块、采用什么数据模型、是否需要额外配置?标准名称本身并不能说明系统能否处理某条工艺路线、某类设备协议或企业已有的编码体系。

三、常见误区:功能清单越长,不代表越适合你的工厂
1. 误区一:把 MES、ERP 和 APS 当成互相替代品
ERP、MES 和 APS 经常在“生产计划”相关功能上出现交叉,但交叉不等于职责相同。ERP 可能维护生产订单和物料需求,MES 可能把工单拆解到现场执行并记录过程,APS 则可能在有限产能和多项约束下计算更细的排程方案。不同产品的实际功能边界会有差异,需要核对具体版本和模块。
如果 ERP 已经能管理工单,企业仍可能缺少现场过程追踪;如果 APS 能生成计划,现场也仍然需要执行系统反馈真实产量、停机和质量状态。选型时应问“谁是主数据来源”“谁生成计划”“谁确认现场执行”“计划变更如何回写”,而不是只问“有没有计划功能”。
2. 误区二:认为设备联网以后,生产数据就可信了
设备采集可以减少人工抄录,但数据质量仍受传感器、协议、采样频率、时间同步、设备状态定义和产品关联方式影响。设备上报“运行”状态,并不天然等同于有效生产时间;自动记录的产量,也可能需要结合工序、良品和返工规则进行解释。
我会把设备数据平台的试点拆成三件事:先确认能不能采到,再对比采集值与现场实际是否一致,最后检查能否关联到订单、工序、设备和班次。没有第三步,数据可以用于看设备状态,却未必足以支持产品追溯或效率分析。
3. 误区三:只看软件授权费,不算持续使用成本
软件价格只是总投入的一部分。项目还可能包括需求梳理、主数据治理、接口开发、设备改造、硬件、培训、现场支持、版本升级和后续运维。企业如果只比较首年订阅费或许可费,可能低估了集成与维护的投入。
做预算时,我会把成本分成一次性成本和持续成本,并明确哪些工作由厂商、集成商和企业内部团队承担。对无法在公开资料里核实的报价,不应猜测或直接横向比较;应向候选供应商索取同口径报价,确认用户数、工厂数、设备数、接口数、实施范围和续费条件。
4. 误区四:用“可配置”替代“业务已经标准化”
配置工具可以让流程调整更快,但并不能消除流程冲突。若不同车间对完工、合格、待检、返工等状态有不同解释,先配置软件只会把差异固定下来。相反,少数关键流程先统一,再保留必要的差异化,通常更容易持续维护。
试用时应要求供应商说明:哪些字段和流程可由管理员配置,哪些需要开发;升级时自定义内容如何兼容;配置错误是否有回滚机制;权限变化是否留痕。配置灵活度越高,不代表长期维护成本越低。
5. 误区五:把案例效果直接当成自己的预期
客户案例可以帮助理解产品落地方式,但一个企业的改善结果受基线、产品结构、班次、管理制度、实施范围和人员参与度影响。厂商案例中的改善比例如果没有说明统计周期、计算口径、对照基线和参与范围,就不适合作为你方的收益承诺。
比较稳妥的做法是把案例拆成可复核的问题:改善发生在哪个环节?上线前的数据从哪里来?试点覆盖多少条线、多少班次?效果是系统直接带来的,还是同时调整了排班、工艺或绩效规则?回答不清楚,就把它当作参考故事,而不是投资测算依据。
6. 误区六:用一张综合评分表掩盖关键短板
把六个候选方案分别打分,再算出一个总分,容易造成“每项都差不多”的错觉。生产过程管理中的某些能力是门槛条件:比如必须满足批次追溯、特定部署要求、设备接入或数据驻留要求。这些条件不应被其他优点抵消。
我会先做硬性筛选,再做加权比较。硬性条件不满足,直接淘汰;满足之后,再按业务目标分配权重。比如质量追溯风险高的企业,质量记录与批次关联权重就应高于界面美观;设备变化频繁的工厂,则要把适配和维护能力放在前面。

四、专业判断逻辑:先定义边界,再做六类工具的场景比较
1. ERP 生产管理模块:先看基础账是否可信
ERP 生产管理模块通常适合需要把订单、物料、库存、采购、成本和生产任务放在同一经营数据体系内管理的企业。若工厂目前连物料编码、BOM、工艺版本、库存状态和生产订单都存在多套口径,先把这些主数据理顺,可能比立刻加一套独立的现场系统更重要。
它的限制也应明确:部分 ERP 的车间执行能力可能无法满足细粒度工序追踪、设备数据采集、实时异常处理或复杂的质量追溯。不能只因为现有 ERP“带生产模块”,就认定不需要 MES;同样,也不能默认增加 MES 后一定能补上 ERP 的基础数据问题。
试用验证重点:从销售订单或计划需求生成生产任务,检查物料可用量、工艺版本、工单状态、完工入库和成本数据是否能按同一口径流转。测试一笔缺料、插单和返工业务,观察系统如何处理例外。
2. MES:现场执行和过程记录是核心
MES 通常适用于需要跟踪工单、工序、在制品、报工、质量记录和生产异常的工厂。价值不在“多一块车间看板”,而在把计划任务转成现场可执行、可反馈、可追溯的过程记录。是否实时,取决于采集方式、现场终端、人员操作习惯和系统集成设计。
MES 项目常见的实施挑战包括工艺路线不完整、工序定义不统一、报工责任不清和现场录入负担过重。若每一次报工都要填写大量重复信息,员工会倾向于集中补录,结果表面上线了,数据仍然滞后。
试用验证重点:选一条实际产线,覆盖正常生产、暂停、缺料、返工、报废、换班和临时插单。测量从现场事件发生到系统可见的时间,并记录每班新增操作步骤和人工处理时间。
3. APS:排程能力取决于输入数据和约束透明度
APS 适合排产约束复杂、资源紧张、订单变化频繁,且需要在交期、产能、工艺路线、物料、换线或模具等条件之间进行权衡的场景。它的作用不是替代计划人员承担全部判断,而是帮助快速计算不同计划方案,并暴露冲突来源。
如果设备能力、标准工时、维护窗口、替代工艺、物料齐套情况或换线时间不准确,排程模型可能给出看似精细、现场无法执行的结果。系统能否解释“为什么这个订单排在这里”“插入急单后哪些订单会延迟”,往往比界面上能不能拖动甘特条更重要。
试用验证重点:准备一组有代表性的订单和资源数据,至少包含一个插单、一个设备不可用、一个物料延迟和一次工艺约束变化。比较系统建议方案与计划员当前方案,记录计算时间、冲突解释能力和人工调整幅度。
4. QMS:把质量问题从结果追溯推进到过程闭环
QMS 适合希望统一检验计划、检验记录、不合格处置、纠正措施和质量追溯流程的企业。它可以连接来料、过程和成品质量活动,但是否覆盖现场执行、SPC 分析、实验室管理或供应商质量,需逐项确认,不应仅凭“质量管理系统”这一名称推断。
质量管理的关键不只是记录缺陷数量,而是能否回答:缺陷发生在哪个工序、哪台设备、哪个班次、哪个批次、使用了哪版工艺?发现异常以后,隔离范围如何确定,返工或让步流程由谁批准,纠正措施如何验证有效?
试用验证重点:选一个真实或脱敏的质量异常案例,从检验发现开始追踪到隔离、原因分析、处置审批、纠正措施和关闭。检查系统是否保留完整的时间线、责任人和关联批次。
5. 设备数据采集平台:先解决“采得到、对得上、用得了”
设备数据平台适合设备状态多、人工抄录频繁、停机原因难统计,或企业希望建立设备运行数据基础的场景。数据采集本身只是入口,后续还要完成时间对齐、状态分类、产品或工单关联,以及异常原因编码。
若老旧设备接口不统一,可能需要网关、传感器或额外改造;若设备状态定义没有统一,采集到的数据难以横向比较。设备利用率、开动率或停机时长的算法也应由企业与供应商共同明确,避免各家用不同口径报出不同结果。
试用验证重点:抽取设备台账中有代表性的设备,包括新旧型号和不同控制系统。逐项记录接入方式、采样频率、数据缺失、人工补录需求、状态识别准确性和后续维护责任。
6. 低代码或行业 SaaS:速度优势要与可持续性一起评估
低代码或行业 SaaS 可能适合流程相对清晰、希望快速上线基础生产协同,或需要针对某些表单和审批做配置的企业。云端订阅、模板和配置工具有机会缩短启动时间,但实际交付速度仍取决于需求边界、数据准备、现场培训和接口复杂度。
需要特别核实的是定制边界和迁移成本。若核心工艺大量依赖定制代码,后续升级、供应商更换和跨工厂复制可能变复杂;若平台配置过于自由,权限治理和版本管理也可能成为长期负担。数据导出格式、备份策略、接口能力和服务终止后的迁移方式,应尽早写进评估清单。
试用验证重点:要求用一条真实流程配置出生产任务、报工、异常处理和权限审批,并确认哪些变化可由内部管理员完成。再测试数据导出、接口调用、版本升级和权限变更留痕。
| 工具类型 | 首要解决的问题 | 上线前提 | 最需要防范的边界 |
|---|---|---|---|
| ERP 生产管理模块 | 订单、物料、库存与生产任务协同 | 基础物料和订单数据较统一 | 不一定覆盖细粒度现场执行 |
| MES | 工单执行、工序状态与过程追溯 | 工艺路线和现场责任定义清楚 | 报工操作负担、现场数据延迟 |
| APS | 复杂约束下的排程和计划调整 | 产能、工时、物料等输入可信 | 模型精细但输入失真,计划无法执行 |
| QMS | 检验、异常处理与质量追溯 | 检验规则和处置流程有责任人 | 质量记录与工单、批次脱节 |
| 设备数据采集平台 | 设备状态和生产数据自动采集 | 设备清单、协议和状态定义可核实 | 采集成功但缺少业务关联与维护机制 |
| 低代码或行业 SaaS | 快速配置流程或提供行业化业务能力 | 需求边界清楚,配置责任明确 | 深度定制、升级兼容和迁移依赖 |

五、具体案例与数据观察:用一个可复核的试点替代“效率提升承诺”
1. 示例工厂:先记录问题,不先假定答案
下面用一个情景模拟说明如何设计试点,不对应真实客户,也不代表行业平均值。假设一家按订单生产的中型装配工厂,有两条主要产线,正在使用 ERP 管理订单和库存,但现场进度主要靠班组日报反馈。管理团队观察到计划变更后信息传递慢、工序报工有延迟、质量异常需要跨表格追查。
团队没有先认定“缺 MES”,而是用两周建立基线:抽取连续 20 个工作日的工单记录,核对计划变更、报工时间、异常关闭和质量记录。基线只用于这家情景工厂后续对照,不可外推到其他企业。接着选一条产线做小范围试点,覆盖一个产品族、一个班次和一个完整生产周期。
为了避免一项指标改善、其他环节变差,试点同时观察业务结果和操作代价。结果指标包括报工延迟、工单进度可见率、异常关闭时长;保护指标则包括每班新增录入时间、数据补录比例和现场操作错误。若报工延迟下降,但员工每天多出大量录入工作,这不是一个完整的效率收益。
2. 设置基线、目标和保护指标
基线数据必须先定义口径。例如,“报工延迟”可以定义为工序实际完工时间到系统记录时间的间隔;“进度可见率”可以定义为抽样工单中,在规定时间内能查询到正确工序状态的比例;“异常关闭时长”则从异常被正式登记开始,计算到责任人确认处置完成的时间。
目标值不应直接照搬供应商案例。对于情景试点,可以先设定方向性目标,例如将报工信息中位延迟从 6 小时降到 1 小时以内,同时要求每班新增录入时间不超过 15 分钟,并保持数据补录比例低于既定阈值。数值是内部试点的建议基准,企业应根据基线和生产节拍调整。
3. 试点结果要拆开解释,不只汇报一个百分比

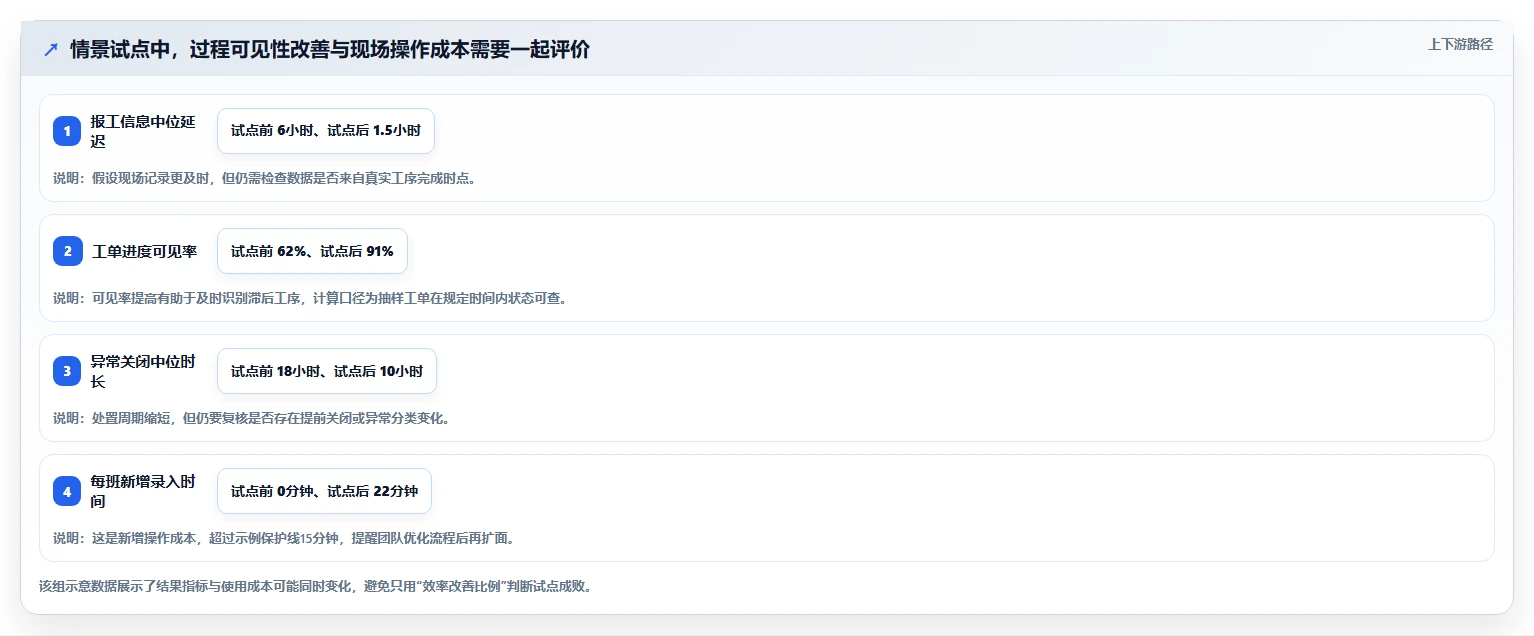

假设试点数据显示,报工延迟中位数由 6 小时降至 1.5 小时,进度可见率由 62%升至 91%,异常关闭中位时长由 18 小时降至 10 小时;但每班新增录入时间达到 22 分钟,超过团队预设的 15 分钟保护线。这组情景数据并不支持“项目整体成功”的简单结论。
进一步检查后,团队可能发现,一部分录入步骤重复,是因为设备采集、工单报工和质量记录没有打通;另一部分耗时来自状态定义不清,操作员需要反复确认该选哪个字段。下一轮试点应先优化数据关联和状态设计,再判断是否扩展到第二条产线。这正是试点的价值:暴露业务和系统之间的摩擦,而不是只为采购决策提供漂亮数字。

4. 用对照组和异常记录减少误判
如果条件允许,可以选择业务结构相近的一条产线作为观察对照,或者采用分阶段上线:第一阶段上线一条线,第二阶段再上线相似产线。对照并不能消除所有干扰因素,但能帮助识别季节性订单变化、人员调整、设备检修或产品结构变化对结果的影响。
试点期间应记录关键异常,例如临时插单、设备大修、物料短缺和新员工培训。若某周订单量显著下降,交期表现改善可能并非软件造成;若试点线刚好换了熟练班组,也要在结论里说明。可靠的评估不只是展示好消息,还要把影响结果的条件写出来。
六、选型与上线方法:把演示、试点和采购合同放在同一条证据链里
1. 第一步:把业务问题写成可验证的需求句
需求不要只写“提升效率”“实现数字化”或“建立智能工厂”。我建议写成具体句式:在什么场景下,哪类角色需要获得什么信息或完成什么操作,现状造成什么影响,试点期间如何验证。例如:“换线后,计划员需要在 10 分钟内确认新工单的设备和物料准备状态,并能看到受影响的订单。”
每条需求都要指定业务负责人和验证人。生产主管可以确认现场流程是否可执行,质量负责人确认追溯链是否满足要求,IT 或数字化团队确认接口与权限,财务或采购团队核对费用和合同边界。没有明确责任人的需求,容易在项目实施中变成争议。
2. 第二步:用真实复杂场景做供应商演示
不要只看供应商准备好的“标准流程”。提供一组脱敏但真实的业务样例,让候选方案演示插单、缺料、设备停机、返工、质量隔离、换班和版本变更。观察系统是否能显示原因、影响范围和后续责任,而不是只展示成功路径。
同一类软件应尽量用同一组场景对比。若甲方演示的是普通工单,乙方演示的是复杂质量追溯,最后比较界面体验就不公平。对每个演示结果记录“原生支持、配置可实现、需要开发、需要第三方集成、无法确认”五种状态,避免把口头承诺混进确定能力。
3. 第三步:建立硬性门槛与加权评分两道筛选
第一轮先检查必须满足的条件,例如部署方式、数据安全、关键工艺能力、设备兼容性、接口要求、可追溯范围和服务区域。硬性条件不通过,不应因为品牌知名度、界面好看或某些加分项而保留。
第二轮再对剩余候选方案评分。分值只是方便比较,不是真相。企业需要公开评分维度、权重、参与人和证据来源;对于“厂商说支持”但没有文档或演示验证的功能,应该标记为待确认,而不是直接给满分。
| 评估维度 | 可验证的问题 | 建议的证据 |
|---|---|---|
| 业务适配 | 能否表达本企业关键工艺、异常和返工路线 | 用真实脱敏工单现场演示并留存记录 |
| 数据质量 | 主数据来源、状态定义和数据校验规则是什么 | 字段清单、数据字典、校验规则与责任人 |
| 系统集成 | 需要连接哪些 ERP、设备、质量或仓储系统 | 接口清单、协议说明、异常重试和对账方案 |
| 现场使用 | 操作员每个班次新增多少步骤和录入时间 | 真实岗位试用观察、操作记录和用户反馈 |
| 实施交付 | 上线范围、阶段计划、双方投入和验收标准是什么 | 实施计划、里程碑、项目角色和验收条款 |
| 长期成本 | 许可、实施、接口、硬件、维护和升级如何计价 | 同口径报价、服务条款和续费条件 |
4. 第四步:先试点一个价值闭环,不要一次铺满全厂
好的试点不是“挑最简单的流程,证明系统能跑”,而是选择一个范围有限、问题真实、结果可衡量的价值闭环。比如一条产品线从工单下达、工序报工、质量检验到完工入库,或一个设备群从状态采集、停机分类到异常维修闭环。
试点范围应能控制复杂度,也要有足够代表性。完全避开返工、插单和设备异常,可能无法验证系统真正的业务边界;同时把所有工厂、所有产品和所有设备纳入第一阶段,则会让问题数量失控。先验证核心路径,再逐步扩大覆盖。
5. 第五步:把验收标准写成业务结果和系统行为
验收不应只写“系统上线”“用户培训完成”或“模块功能可用”。建议同时定义系统行为和业务结果:关键字段是否按规则记录、异常能否追溯到责任人、接口失败是否告警、用户是否能够在规定时间完成操作,以及试点指标是否达到预设的方向或阈值。
对于无法短期改善的指标,也要明确原因和下一阶段计划。比如订单准时交付受采购周期、供应商波动和产能约束共同影响,单个 MES 项目未必能在一个月内明显改变。把系统能影响的指标与系统不能单独决定的指标区分开,能减少项目验收争议。

6. 第六步:将数据、接口和退出安排纳入合同讨论
合同评估不只是看价格,还要确认数据归属、数据导出格式、备份频率、接口变更责任、服务响应、版本升级、定制代码归属和项目终止后的数据迁移。对关键生产记录,还应确认保存周期、访问权限、审计留痕和灾备安排。
如果软件与生产现场强耦合,迁移成本可能很高。不要等到系统已经运行多年才发现无法完整导出数据、接口文档不全或定制逻辑无人维护。采购阶段就应要求供应商展示数据导出样例,并把重要的服务和迁移承诺写入合同或附件。
七、不同类型企业怎么选:按成熟度和约束做取舍
1. 小型工厂:优先解决一个最常发生的管理断点
小型工厂的预算、IT 人员和实施资源通常有限,不适合一开始就铺开复杂的平台组合。先选一个频繁造成损失的问题,例如工单进度不透明、报工迟滞、库存与现场不一致或检验记录分散。工具可以是 ERP 扩展模块、轻量 MES 或行业 SaaS,关键是能否在有限时间内稳定使用。
需要警惕的是,快速上线不代表可以跳过基础治理。至少要确定产品编码、工艺版本、工单状态、合格与返工定义,以及谁负责维护这些数据。若系统依赖少数员工个人维护,人员变动后容易失效。
2. 多车间、多工厂企业:先统一口径,再决定集中还是分层
多工厂企业的难点通常不只是功能,而是各厂区对工序、良品、停机、完工和质量状态的定义不同。系统上线后,如果集团看板把不同口径的数据汇总成一张图,得到的“统一指标”可能并不具备可比性。
选型时应验证多组织权限、数据隔离、集团主数据治理、工厂差异配置和跨厂报表。集中统一有利于管理,但过度统一可能压制必要的工艺差异;完全分散则可能造成接口、版本和维护负担。通常需要确定哪些标准必须统一,哪些参数允许工厂配置。
3. 质量风险高的企业:先打通追溯链,再谈可视化大屏
食品、医药、汽车零部件、电子制造及其他质量要求较高的场景,可能需要关注批次、序列号、工艺参数、检验结果、设备、人员和原材料之间的关联。具体义务取决于行业法规、客户要求和产品类型,不能仅凭行业名称推断。
此类企业应先画出质量追溯所需的链路,再核对数据是否在发生时记录、是否可修改、修改是否留痕,以及异常批次如何隔离。看板可以让问题更显眼,但追溯数据缺失时,视觉展示不会自动补出证据。
4. 多品种、小批量企业:重点验证计划变化和换线约束
多品种、小批量生产经常面临插单、换线、工装、人员技能、材料齐套和设备可用性等约束。企业在评估 APS 时,需要确认这些条件是否能被模型表达,也要确认计划员是否可以理解和调整系统给出的建议。
如果实际工艺经常临时变化,先把常见约束分类并维护数据,可能比购买更复杂的排程算法更重要。若排程结果无法解释,计划人员不愿意采纳,系统就可能变成额外的一份计划,而非真实工作依据。
5. 已有 ERP 的企业:先找缺口,不默认必须再买一套系统
已有 ERP 的企业应先检查当前问题属于配置不足、主数据错误、现场反馈缺失,还是系统边界确实不够。可以把一笔工单从订单来源追到现场执行、质量检验和完工入库,找出信息在哪一步失真或断开。
如果问题在于物料编码混乱,新增 MES 可能把混乱带到现场;如果 ERP 能管理计划但缺少细粒度工序反馈,MES 才可能补足关键环节;如果排程冲突来自不准确的产能数据,单独上 APS 也未必有用。先诊断再采购,通常比先选产品再找用途更稳妥。
6. 有严密安全或本地部署要求的企业:将技术边界前置
有些企业受数据安全、网络隔离、客户审计或生产连续性要求影响,需要本地部署、私有云或特定网络架构。此类约束应在候选方案初筛时说明,不应等到商务谈判末尾才确认。
核实的不只是“是否支持本地部署”,还包括升级方式、离线情况下的现场操作、数据同步、备份恢复、账号权限、日志审计和应急处理。技术架构能满足要求,不代表实施方案和服务团队也能满足要求,最好通过架构图、测试环境和合同条款共同确认。

八、投资回报与最终取舍:不要把所有价值都折算成一个漂亮的 ROI
1. 先区分可直接计量和需要谨慎归因的收益
有些收益相对容易量化,例如人工抄表时间减少、报工补录减少、质量追溯所需时间下降、纸质记录和重复录入减少。另一些收益则需要更谨慎归因,例如准时交付改善、库存下降、设备综合效率提升和客户投诉减少,因为它们往往受到采购、人员、工艺、需求波动和管理制度共同影响。
我建议把收益分为三栏:系统直接减少的工作量、系统帮助管理者更快发现的问题、需要组织或流程改变才能实现的结果。前两类可以在试点中观察,第三类应列为条件性收益,不能直接全部计入软件项目回报。
2. 用企业自己的基线做简单测算
例如,企业可以估算每月重复录入、追查进度和汇总报表所消耗的人时,再乘以内部认可的人力成本;也可以测算返工处理时间、紧急加班或追溯调查成本。测算时要注明时间范围、参与岗位和数据来源,不要把“释放时间”直接当成现金节省,除非企业确实减少了外包、加班或新增人力支出。
一套简单的年化净收益模型可以写成:可验证的年度收益减去软件订阅、维护、实施摊销、接口、硬件和内部项目投入。企业还应做保守、基准、乐观三种情景,尤其要把实施延期、现场采用率不高和数据治理成本纳入敏感性分析。
3. 短期收益与长期能力要分开看
短期内,最容易看到的可能是数据更及时、进度更透明、表格汇总更快;中长期价值则可能来自计划协同、批次追溯、质量改善和跨工厂标准化。后者往往需要逐步积累数据并调整流程,不宜承诺在系统上线后立即实现。
因此,采购决策不要只选“短期见效最快”的方案,也不要因为长期愿景宏大就忽略阶段成本。适合的路径通常是先用一个闭环验证数据和业务价值,再决定是否扩展到排程优化、设备分析或集团级协同。
4. 六类工具的核心取舍一览
| 工具类型 | 主要收益方向 | 典型投入或风险 | 适合优先投入的条件 |
|---|---|---|---|
| ERP 生产管理模块 | 订单、物料、库存和生产任务的数据一致性 | 基础数据治理和流程梳理需要投入 | 经营数据分散、计划和物料口径不统一 |
| MES | 现场执行可见、工序记录和生产追溯 | 现场操作负担、工艺建模和实施范围管理 | 工单下达后缺乏可靠的过程反馈 |
| APS | 约束排程、计划调整和资源冲突分析 | 输入数据维护、模型配置和人员采纳 | 排程复杂且基础工艺、产能数据较可信 |
| QMS | 质量记录、异常处置与追溯闭环 | 质量流程统一、记录关联和权限设计 | 质量异常处理分散或追溯成本高 |
| 设备数据采集平台 | 设备状态透明、减少人工采集和停机分析 | 设备改造、协议适配和状态解释 | 设备数据确实影响生产决策且可被业务关联 |
| 低代码或行业 SaaS | 快速搭建或配置业务流程,降低启动门槛 | 定制边界、升级兼容、迁移和供应商依赖 | 需求边界明确,标准产品与本地流程有可控差异 |

九、行动建议:用三十天完成一次有边界的选型验证
1. 第一周:诊断问题和建立基线
选出最影响交付、质量或现场管理的一个问题,明确受影响的产品、产线、班次和岗位。收集现有工单、报工、检验、停机或异常数据,确认字段是否可用;若数据不完整,就把“补足基线”作为第一阶段任务,而不是假装已经有精确结论。
同时写下当前流程的责任人和信息流向:谁创建计划、谁批准变更、谁向现场通知、谁记录执行、谁确认质量放行。很多系统项目效果不佳,并非缺少功能,而是没人负责维护信息链上的关键节点。
2. 第二周:确定工具边界和硬性条件
依据症状把候选类别缩小到一至两种。列出必须满足的条件,例如部署架构、接口、数据留存、工艺追溯、设备接入或服务要求。对可能跨越多个系统边界的需求,明确主系统和数据责任,避免两个系统都维护同一字段。
这一周也要确定试点范围和验收口径。范围不要只按组织结构切分,还要覆盖一条完整业务链。选择一个问题真实、管理团队愿意参与、但风险可控的试点区域。
3. 第三周:统一场景演示并记录证据
给候选供应商提供一致的脱敏数据和场景清单,要求现场演示插单、缺料、设备停机、返工和异常追溯等情境。每一项能力记录证据等级:已有文档、现场演示、测试环境验证、口头承诺或待确认。
邀请实际使用者参与,不要只让采购和 IT 评审。班组长、计划员、质量人员和设备人员看到的操作成本不同。记录完成任务所需步骤、角色切换、重复录入和异常处理路径,尤其关注“正常流程之外,系统怎么做”。
4. 第四周:决定是否试点,而不是急着全量采购
将可验证的价值、预估总成本、业务适配、数据风险和实施资源放在一起讨论。若候选方案表现接近,优先选择证据更充分、迁移更可控、现场操作负担更低的方案,而不是只看功能数量或演示效果。
如果核心数据尚未准备好,或业务责任还没有确定,合理的决定可能是先做数据和流程治理,再启动软件试点。暂缓采购不是数字化失败;在条件不成熟时,先降低项目风险,往往比仓促上线更有价值。
- 问题最急的是计划与库存协同:先验证 ERP 生产模块的数据链和计划逻辑。
- 问题最急的是现场进度和工序追踪:先用一条产线验证 MES 的报工、异常和追溯流程。
- 问题最急的是复杂排程冲突:先核实 APS 所需的工艺、产能和物料数据,再做代表性排程测试。
- 问题最急的是质量异常追查:先验证 QMS 能否串联检验、批次、处置和纠正措施。
- 问题最急的是设备状态不透明:先试接少量有代表性的设备,评估数据准确性和维护成本。
- 流程差异大、启动资源有限:评估低代码或行业 SaaS,同时明确配置、升级和数据迁移边界。
十、结尾:效率革命不是多装几套系统,而是减少决策所依赖的信息延迟
生产过程管理软件的价值,不在于系统里有多少模块,而在于关键事件能否被正确记录、及时传到需要的人手中,并触发清晰的下一步行动。ERP、MES、APS、QMS、设备数据采集平台和低代码或行业 SaaS,各自覆盖不同的问题;把它们混成一张“谁最好”的排行榜,容易掩盖真正的选型条件。
我的建议是,先选出一个正在造成交期、质量或现场管理损失的问题,定义基线与保护指标,再用真实工艺和异常场景验证候选方案。试点既要看结果,也要看为了得到结果,现场增加了多少操作、组织需要承担多少治理工作。只有在数据可信、流程可执行、人员愿意使用、总成本可承受时,软件功能才会转化为生产效率。
下一步可以从一张工单开始:追踪它从订单、物料、排程、现场执行、质量检验到完工入库的全过程,标出每个信息断点和责任人。先把最关键的断点修好,再决定需要哪一类系统、何时扩展到下一条产线。与其一次性购买“全流程数字化”,不如用一个可验证的闭环,证明投入确实改善了企业最在意的生产结果。
常见问题解答(FAQ)
1. 2026年生产过程管理软件对比中的“6大工具”具体指什么?
我搜索生产管理软件时,看到有的文章把 ERP、MES、排产和质量系统放在一起比,有的又只列具体品牌。我担心这些产品解决的问题并不一样,直接排名会不会误导选型?
如果比较对象是六类工具,建议按业务职责理解:ERP生产模块管理订单、物料与经营计划;MES关注车间工单执行、工序报工和过程追溯;APS处理受产能、物料和交期约束的排程;QMS聚焦检验、不合格处理与质量追溯;设备联网平台采集设备状态和生产数据;低代码或行业SaaS工具则偏向快速配置现场流程。
它们并非六个可以直接排出高低的同类产品。比如,APS排程再精细,如果工艺路线、设备产能和物料数据不可靠,计划也可能无法执行;MES看板再直观,如果现场没有及时报工,显示的仍可能是过时进度。比较前先确认每类工具要解决的具体问题。
2. 中小工厂选生产管理软件,应该先上MES还是ERP?
我经营的工厂规模不大,订单、库存和生产进度主要靠表格跟进,预算也有限。我不确定应该先补ERP,还是直接上MES,怕买了之后模块很多却没人用。
先看当前最影响交付的断点,而不是先按企业规模决定。若订单、物料、库存和成本数据彼此对不上,优先梳理ERP覆盖范围;若订单信息已有系统管理,但车间工单状态、工序报工、在制品位置和质量记录不清,再重点评估MES或轻量生产执行工具。
可以用一条产品线做小范围验证:选一张真实工单,检查系统能否从工单下达到工序报工、异常记录和完工入库。试点时记录人工补录次数、进度数据延迟和追溯所需时间,先设定现状基线,再比较试点结果。不要把“系统上线”本身当成收益。
3. 生产管理软件选型时,怎样判断演示功能是不是真能落地?
我参加过几次软件演示,屏幕上的排产图、进度看板都很完整,但演示用的流程和我们车间差别很大。我该准备什么材料,才能看出软件是否适配真实生产,而不只是演示效果好?
让供应商使用你们的真实业务样例演示,而不是只看预设数据。至少准备一张近期工单、对应的工艺路线、物料清单、设备或工位约束,以及一个常见异常,例如缺料、返工、插单或设备停机;逐项观察系统如何记录、调整、通知和追溯。重点追问三个容易被演示略过的地方:哪些能力是标准功能,哪些需要额外模块或定制;
与现有ERP、设备或条码系统如何对接;现场人员需要录入哪些数据、由谁负责。若关键流程只能靠线下表格补充,或接口费用、实施边界说不清,就应把它列为试点风险,而不是默认后续自然解决。
4. 生产过程管理软件的效果,应该用哪些指标评估?
我不想只听供应商说能提升效率,也担心上线后采集了很多数据,却无法证明是否改善了生产。我应该选哪些指标,怎么避免把订单结构变化误当成软件效果?
先挑与目标问题直接相关的少量指标,并在试点前记录基线。例如,若目标是让进度更透明,可观察工单状态更新时间、人工追问次数和计划变更传达到现场的耗时;若目标是加强追溯,可记录从批次或工单定位到相关工序、检验和异常记录所需时间。比较时尽量固定产品、产线或统计周期,并标明订单量、产品组合、人员班次等变化。
不要预先承诺通用的效率提升百分比:不同工厂的工艺复杂度、数据基础和执行纪律差异很大。先用一个车间或一条产线试点,确认数据完整、口径一致,再决定是否扩展。
核心关键词
文章包含AI辅助创作:2026年效率革命:6大生产过程管理软件工具对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/189433
读者评论
把六类系统按场景区分很实用,尤其是订单延期要先判断是缺料、排程冲突还是现场反馈滞后,避免一上来就选错工具。
设备联网不等于数据可信,文中强调还要核对采集值并关联工单、工序和班次,这对准备做设备数据试点的工厂很有参考价值。
选型时把实施、接口、培训和运维都算进总成本,比单看授权费更客观;同口径报价和明确项目分工也确实不能省。
质量追溯部分说得比较到位。检验、批次和异常处置如果没有形成闭环,即使报表很多,也很难快速定位问题。
