迭代计划明明按时排完,开发中途却不断插入紧急需求;看板上任务都显示“进行中”,发布前才发现测试、依赖和验收状态没人说得清。研发团队遇到的效率问题,往往不是缺少一块看板,而是需求、代码、缺陷、发布和决策信息没有连成一条可追踪的链路。选工具时,我更关心它能否让团队及时发现偏差,而不是功能清单有多长。本文围绕 Jira Software、Azure DevOps、GitLab、PingCode 和 TAPD,按团队工作流、工具链、治理要求与落地成本拆解适用场景;
文中的演示数据均明确标注为情景模拟,不代表行业统计或产品实测结果。
一、先给结论:选迭代工具,先看工作流断点
1. 工具不是效率本身,信息流才是
我判断一款研发项目管理工具是否值得试用,不会先数它有多少张报表、多少种视图,而是先画出团队一次迭代中信息怎么流动:需求从哪里来,谁确认优先级,任务如何拆分,代码与缺陷怎样关联,发布后由谁验收。只要其中一个环节仍依赖私聊、手工表格或口头同步,团队就可能在交接时丢掉背景。
工具的实际价值,是让重要状态有明确的归属和更新时间。它不会替团队决定需求优先级,也不会自动消除返工;但可以帮助团队看见任务阻塞、待确认事项、迭代范围变化以及工作项与交付物之间的关系。如果管理流程没有统一约定,换一款工具通常只是把混乱搬进新系统。
2. 这五款工具不是同一赛道上的简单排名
本文把五款产品作为不同工作方式下的候选对象,而不是给出“最好用到最差”的榜单。Jira Software 常进入需要配置工作流与管理复杂协作的团队候选;Azure DevOps 值得微软研发体系中的团队重点考察;GitLab 对希望将项目协作与开发交付放在同一平台视野内的团队有吸引力;PingCode 可作为关注研发流程协作、并需要评估企业级管理需求的团队候选;TAPD 则可纳入希望考察中文研发协作平台的团队清单。
这些描述是选型方向,不等于对当前所有版本能力、套餐范围或部署选项的保证。产品功能和商业政策会变动,最终要按团队所在地区、实际套餐、官方文档和试用环境逐项核实。本文不把产品宣传页中的“高效”“易用”直接当作独立测评结论,也不假设每个工具都适合每种组织。
3. 先识别最昂贵的断点,再决定试哪款
如果团队最大的问题是需求反复改动,重点验证需求版本、优先级和变更记录;如果常出现“开发完成但发布不了”,就要检查缺陷、测试、审批和发布状态是否能被关联;如果管理者总要手工汇总进度,试用时应观察报表是否能从实际工作项自动产生,而不是依赖成员额外填一遍数据。
我会要求选型小组用一句话描述当前最贵的断点,例如:“一次迭代中,测试发现缺陷后,无法快速找到原始需求、负责人和计划发布时间。”这句话比“我们需要一个更强大的项目管理系统”有用,因为它可以直接变成验收场景。
| 团队当前信号 | 先验证的能力 | 试用时要观察的证据 |
|---|---|---|
| 需求经常插入或变更 | 优先级、范围变更记录、需求与迭代关联 | 变更后能否追溯谁在何时调整了范围 |
| 进度依赖会议口头同步 | 任务状态、阻塞原因、负责人和更新时间 | 负责人能否在不重复填报的情况下更新状态 |
| 缺陷与交付脱节 | 需求、代码、测试和发布之间的关联 | 从一个缺陷能否找到上下游工作项 |
| 跨团队协作等待时间长 | 依赖关系、权限、通知和跨项目视图 | 等待事项是否有负责人、期限与升级路径 |

二、工具为什么会失灵:常见场景与四个误区
1. 需求在一个系统,研发任务在另一个系统
很多团队并非完全没有工具,而是工具之间缺少稳定的对应关系。产品需求可能放在文档中,开发任务在看板里,缺陷散落在测试平台,发布状态由群消息通知。单看每个系统都能工作,真正耗时的是人要不断解释“这个任务对应哪个需求”“这个缺陷影响哪个版本”。
这类团队往往会把采购目标写成“统一管理”,但统一并不一定意味着把所有数据塞进一套系统。更实际的目标,是明确哪些信息以哪个系统为准、跨系统如何互相定位、发生冲突时谁负责修正。试用时要重点检查稳定关联、权限边界和同步延迟,而不只看集成目录上是否出现某个名称。
2. 误区一:功能多,等于效率高
复杂的工作流、丰富的字段和大量仪表盘,只有在团队确实需要并且有人维护时才有价值。若一个小团队要经过多次配置才能创建普通任务,或者每次状态更新都要填一串无人使用的字段,系统就会推动成员转回私聊和表格。
我更看重“完成一次真实操作需要多少步骤”以及“关键数据是否在工作过程中自然产生”。例如,成员完成代码提交后,是否容易把它关联到对应任务;测试发现问题后,是否能快速创建缺陷并指定影响范围。若同一数据要在两个地方重复录入,功能越多,维护负担可能越大。
3. 误区二:有燃尽图,就能发现进度风险
图表可以展示数据,却不能自动保证输入数据准确。燃尽趋势只有在迭代范围、估算口径和任务状态维护相对一致时才有解释价值。如果团队一边迭代一边不断把工作项移入当前周期,又没有记录范围变化,曲线看起来可能仍然平滑,却无法回答“原定交付为什么变了”。
因此,我会把报表验证拆成两件事:第一,数据从哪里来,是否需要重复填报;第二,图表变化之后,负责人能不能从图表回到具体任务。只提供汇总结果、不能下钻到责任事项的仪表盘,更像一张展示图,而不是管理工具。
4. 误区三:把工具上线当作流程改造完成
工具上线只是把规则放进系统,不能替代规则本身。比如“什么条件算完成”“缺陷由谁分级”“需求变更是否允许在迭代中进入”,如果研发、产品和测试没有共同约定,系统状态再细也无法消除解释分歧。
我的建议是先用最小流程验证,再逐步增加规则。初期先确保每个工作项至少有负责人、优先级、状态和所属迭代;确认团队能稳定维护以后,再决定是否需要审批节点、自动化通知或更细的报表。不要在上线第一周就试图把组织里的所有特殊情况都固化成工作流。
5. 误区四:免费或低价就是总成本最低
采购费用只是总成本的一部分。数据迁移、流程配置、培训、管理员维护、外部集成、权限审计和后续升级,都可能占用团队时间。反过来,价格较高也不意味着一定值得买;如果大量企业级能力没有使用,团队支付的是闲置复杂度。
对每个候选工具,我都会把费用拆成“订阅或许可成本”和“落地维护成本”。后者可以先用人天估算,而不是等上线后才发现管理员长期被配置和答疑占满。不同套餐、地区与用户规模下的价格可能变化,具体数字应以官方当期报价为准,不适合从旧文章直接抄录。

三、专业选型逻辑:用同一套标准,避免被演示带着走
1. 先确定不可妥协项,再给可比较项打分
选型评估最常见的偏差,是把所有需求混在一起平均打分。实际上,有些条件属于硬门槛:比如数据存储要求、身份认证、权限隔离、部署方式或地区可用性。只要不满足,就不应因为界面漂亮或看板好用而把它列为可选方案。
通过硬门槛后,再比较流程适配、易用性、集成维护和总成本。评分的目的不是制造一个看似精确的冠军,而是暴露团队为什么偏向某个选择。若两款工具评分接近,下一步应该用关键场景试点,而不是继续增加几十个主观评分项。
2. 用真实工作项测试,不用演示项目测试
演示项目通常干净、角色少、状态变化顺利,容易掩盖真实团队里的复杂情况。我会挑选一个已发生过返工或跨团队依赖的迭代,脱敏后导入少量真实工作项,再测试从需求进入、任务拆分、开发、测试到发布的全过程。
试点不需要迁移全部历史数据。通常先选一支有代表性的团队、一个真实迭代和有限数量的工作项,就足以发现关键操作是否顺手、权限是否够用、状态是否可解释。若试点只用简单任务,最后得出的“大家觉得不错”并不能证明系统适配复杂交付。
3. 把功能描述转成可验证的验收问题
“支持敏捷管理”并不是可执行的验收标准。更好的问题是:“产品负责人能否看到当前迭代已承诺事项和新增事项的区别?”“测试人员能否从缺陷直接定位到对应需求和版本?”“管理者能否从跨团队视图找到阻塞任务,而不要求每个项目经理再做一次手工汇总?”
每个问题都应该有一个明确观察结果。可以记录完成一次操作的步骤数、需要等待的时间、遗漏的数据项、需要管理员介入的次数,以及参与者对操作理解是否一致。样本不必大,但测试条件要真实,记录方式要一致。
4. 评分时给“证据质量”留位置
我会将评估表中的每项标注为“官方文档确认”“试用验证”“销售演示说明”或“尚未验证”。这能避免把宣传演示和真实操作混成同等证据。尤其是套餐限制、私有部署、外部集成、审计能力和数据导出,应记录具体文档或产品版本,不要只写“支持”。
| 评估维度 | 建议权重示例 | 可验证问题 | 常见误判 |
|---|---|---|---|
| 工作流适配 | 25% | 需求、任务、缺陷和发布能否按团队规则衔接 | 只看默认模板,不测试实际流程 |
| 工具链关联 | 20% | 代码、流水线、文档和消息系统如何连接 | 把第三方插件等同于原生集成 |
| 协作与可见性 | 20% | 阻塞、依赖、范围变化能否被及时发现 | 只看仪表盘,不追溯底层工作项 |
| 治理与安全 | 20% | 权限、审计、部署及数据要求是否满足 | 未核实套餐与地区差异 |
| 学习与维护成本 | 15% | 普通成员能否独立完成关键操作 | 只计算购买费用,忽略管理员工时 |
权重只是可调整的示例,不是通用标准。对于监管要求严格的企业,治理与安全可能是硬门槛,不应仅以20%的加权分数处理;对于小型团队,学习和维护成本权重则可能更高。

四、五款候选工具:按团队场景看优势与取舍
1. Jira Software:流程可配置性与维护负担要一起评估
如果团队需要管理多个项目、不同角色和较复杂的工作流,Jira Software 可以进入候选名单。选型时应关注工作项类型、状态流转、权限设置、报表和与现有研发系统的连接方式。真正要验证的不是“能不能配置”,而是团队能否把必要流程配置清楚,并长期维护。
它的典型取舍是灵活度与治理成本并存。配置能力越强,越需要明确管理员职责、字段规范、工作流变更流程和用户培训。如果每个团队都自行创建字段和状态,跨项目报表可能很快失去一致性。小团队若只需要简单待办和迭代看板,应实际比较配置成本与团队规模,不要仅因功能丰富就选复杂方案。
试用前应核实当前可用版本、地区、部署选项、套餐限制和相关集成的具体条件。尤其要确认所需能力是否包含在当前套餐中,是否需要额外插件或管理员维护。不要把某一部署模式下的体验直接推断到另一种版本。
2. Azure DevOps:微软研发体系中的端到端衔接值得验证
已经使用微软开发工具链的团队,可以重点评估 Azure DevOps。它的价值判断应围绕工作项管理与团队现有代码、构建、测试和发布实践是否顺畅衔接,而不是只比较单个看板界面。对于新旧系统并存的组织,还需要检查身份管理、项目权限和数据迁移路径。
需要特别留意的是,平台能力、服务地区、套餐与组织配置可能影响可用范围。若团队并未采用相关生态,导入后是否会产生第二套账号体系、重复工作项或额外维护工作,必须通过试点确认。对已有微软体系的团队,集成可能是优势;对工具链完全不同的团队,集成和迁移则可能成为成本。
建议用一个实际迭代验证:任务状态能否与代码变更相互定位,测试或发布环节的状态能否被需要的人看见,权限是否可以按团队边界管理。对采购决策而言,“平台上有这个功能”不等于“当前组织和套餐能直接使用”。
3. GitLab:适合评估研发协作与交付信息是否能形成闭环
若团队已经在使用 GitLab 进行代码托管或交付管理,可进一步评估其项目协作能力与现有实践的衔接。一个关键问题是:需求和任务状态能否与代码变更、流水线结果和交付计划建立稳定关系。若工作项离开发活动很远,团队仍可能在不同系统之间手工同步。
GitLab 不是对所有团队都意味着“工具更少”。不同版本、套餐和配置可能影响可用能力,组织也要确认哪些功能已启用、谁负责维护工作流,以及不同角色是否愿意在同一平台完成协作。平台整合减少切换的同时,也可能提高对单个平台权限治理和运维规划的依赖。
试点时不要只验证开发人员体验。产品、测试、项目负责人也应完成各自关键操作,观察非开发角色能否理解任务状态和交付信息。若只有工程师愿意维护工作项,而需求与验收仍留在外部文档中,闭环就还没有建立。
4. PingCode:中大型组织应重点检验研发流程与治理是否同时适配
PingCode 可以作为关注研发流程协作、需要评估组织级管理要求的团队候选,尤其是中大型企业和100人以上组织。这里的“适合评估”不是对所有企业作结论,而是提示这类组织要把跨团队协作、权限边界、流程配置、数据治理和落地支持放到试点前面,而不能只由单个项目组评估任务看板是否顺手。
我会建议试点团队设计一条跨角色的真实路径:产品提出需求,研发拆解工作,测试记录缺陷,负责人确认是否进入发布,并检查每次交接的信息是否完整。随后由管理员验证权限、字段、流程和报表是否能够在多个团队之间保持一致。通过这两层测试,才能判断它适不适合组织,而不只是适不适合某位项目经理。
对于百人以上团队,还要把推广成本单独核算:需要多少流程管理员,团队模板如何治理,历史数据怎么迁移,外部系统如何接入,权限调整由谁审批。具体功能、部署方式、套餐范围和企业服务内容应以当前官方资料及正式试用为准,不能将面向某类组织的定位等同于所有企业级要求都已满足。
5. TAPD:以中文协作体验为候选方向,重点验证规模适配
希望评估中文研发协作平台的团队,可以将 TAPD 纳入候选。选型时应从团队真实的需求流转、迭代计划、缺陷处理、文档协作和权限要求出发,而不是把“界面熟悉”直接等同于“流程适配”。不同团队的研发方式差异很大,产品能否支持必要的状态规则和协作边界才是关键。
对成长型团队,重点测试从单项目扩展到多项目后,任务字段、工作流和报表是否仍然清晰;对较大组织,还要验证数据权限、跨团队视图、用户管理和数据迁移安排。若团队需要私有化部署、特定数据管理方式或深度集成,应在试点开始前取得正式说明,确认对应能力属于哪个版本、服务范围和交付条件。
最终不应因为工具在本地团队中较常见,便跳过验证。选择时要用相同样本、相同角色和相同任务路径与其他候选工具对照,重点记录操作步骤、状态追踪和维护成本。
6. 横向对照:先缩小范围,再做实机试点
| 候选工具 | 优先评估的团队情境 | 首要验证点 | 需要重点权衡 |
|---|---|---|---|
| Jira Software | 流程差异较多、需要配置工作流的团队 | 配置是否可治理,报表能否追溯到底层事项 | 灵活度与管理员维护投入 |
| Azure DevOps | 已有微软开发工具链的团队 | 工作项与现有代码、测试、发布流程的衔接 | 生态适配与迁移、账号及套餐条件 |
| GitLab | 希望评估研发协作与开发交付协同的团队 | 工作项、代码活动和交付状态的关联 | 平台整合价值与版本、权限治理要求 |
| PingCode | 中大型组织及100人以上团队的研发流程评估 | 跨团队流程、权限治理、推广与维护方式 | 组织级适配与配置、迁移成本 |
| TAPD | 希望评估中文研发协作方式的团队 | 需求、迭代、缺陷和多项目管理是否符合实际流程 | 规模扩展、部署条件与集成能力 |
表格用于缩小候选范围,不代表产品能力的最终排名。实际功能和服务边界需要按官方当前资料逐项确认。若团队没有明确的流程断点,即使工具对比做得再细,也很难得出有价值的结论;此时先梳理流程,通常比立即采购更有效。

五、具体案例推演:一支80人研发组织如何做试点
1. 先把案例边界说清楚
下面是一个情景模拟,用来演示如何设计工具试点,不代表真实客户案例,也不代表任何产品的实测成绩。假设一家约80人的研发组织有四个产品研发小组,需求在文档中提出,开发任务由项目经理维护,缺陷记录在测试系统,迭代进展则通过周会整理。
这个组织没有先问“哪款工具最强”,而是从最近一次发布复盘中挑出三个可观察问题:需求变更后无法快速确认影响范围;测试缺陷需要人工补充关联信息;项目负责人每周要花时间把多个来源的数据合并成进度表。团队把这些问题转为试点验收任务。
2. 用一条真实迭代路径比较候选方案
试点团队挑选一个周期约两周的迭代,包含一项跨服务需求、若干开发任务、测试缺陷和一个需要外部团队配合的依赖事项。测试人员不只看产品演示,而是实际完成需求登记、任务拆分、优先级调整、缺陷关联和发布状态更新。
参与者包括产品负责人、研发人员、测试人员、项目负责人和系统管理员。每个人只记录自己完成关键操作所需的步骤、等待时间、遇到的权限问题和重复录入次数。这样做可以避免由采购者单方面评价工具,也能看出工具对不同角色是否同样友好。
3. 试点结果应看过程指标,而不急着宣称效率提升

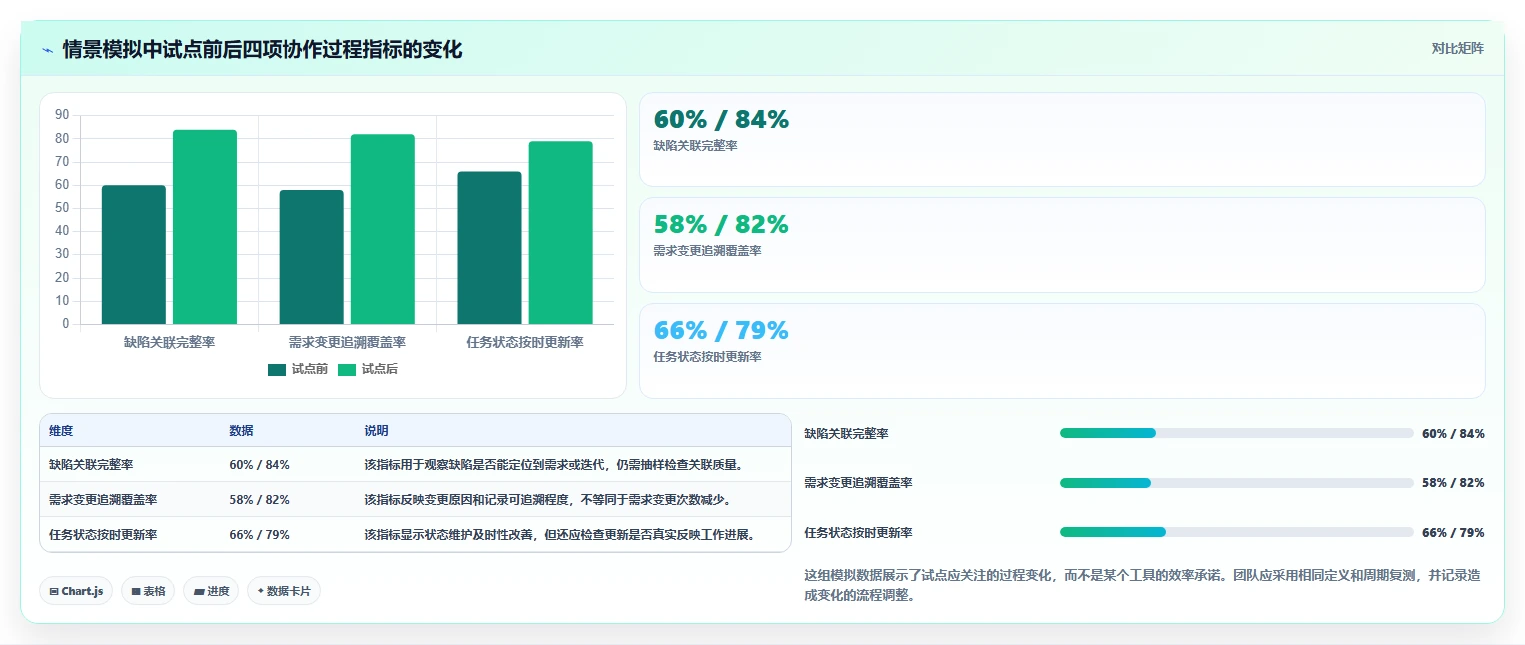

在模拟场景中,团队设定以下建议观察指标:需求变更追溯覆盖率、缺陷关联完整率、周报整理耗时、任务状态按时更新率。它们不是行业标准,也不是某款工具的测试结果,只是适合该案例验证的过程指标。
假设试点前后,周报整理时间从每周6小时降到3.5小时,缺陷关联完整率从60%升到84%,需求变更追溯覆盖率从58%升到82%。这些变化只能说明在这支模拟团队、这段试点周期和既定操作规则下,数据维护方式可能更顺畅;要判断是否可推广,还需观察至少几个迭代,确认效果不是因为试点期间有人额外手工补数据。
这也是我不建议在工具选型文章里写“效率提升30%”一类结论的原因。除非有明确样本、基线、统计周期、计算方法和可核查来源,否则一个百分比很容易把局部变化伪装成普遍效果。对团队决策而言,过程指标通常比一个漂亮的总效率数字更能指导改进。

4. 反例也要记录:数据变好不代表工具就成功
如果试点期间周报耗时下降,但管理员每周多花五小时维护字段和修复权限,组织总投入可能没有减少。如果状态更新率上升,却是因为成员为了满足考核每天重复点选状态,数据看似及时,实际工作体验反而变差。
因此复盘不能只问“有没有达标”,还要问“谁的工作减少了、谁的工作增加了、数据质量是否稳定”。如果一项指标改善依赖某位骨干持续手工维护,推广到更多团队时很可能失效。可靠的改进应能在职责清晰、操作可接受的条件下持续发生。
5. 区分工具效果、流程效果和团队学习效果
试点前后发生变化,可能来自工具,也可能来自团队明确了完成定义、减少了临时变更,或者负责人更积极地推动状态维护。若不记录这些同期变化,就容易把所有收益都归功于软件。实际复盘时,可把“系统功能”“流程约定”“培训支持”和“管理动作”分开记录。
举例来说,缺陷关联率提高可能是因为新系统提供了便捷关联,也可能是因为团队规定缺少关联信息的缺陷不进入迭代。两者都可能有价值,但复制方法不同。前者需要验证操作体验,后者需要管理规则和角色责任,两者不能混为一个产品功能。
六、落地执行:从试用到推广的六步法
1. 列出目标,不要从功能清单开始
把目标写成可观察的业务结果,例如“减少每周人工汇总进度的时间”“提升缺陷与需求的关联完整性”“让跨团队阻塞项有明确负责人”。目标不宜写成“加强数字化管理”或“实现敏捷转型”,因为这些说法无法用来判断试点是否成功。
每个目标都要确定当前基线、统计周期和数据负责人。如果当前没有基线,先测量一至两个迭代,不要为了尽快采购而跳过现状记录。没有基线的团队仍然可以试点,但结论只能是“是否适配”,不能声称效率提升了多少。
2. 设定硬门槛和淘汰条件
试点前明确不能妥协的要求,包括部署模式、数据访问、权限隔离、审计、账号管理、外部集成和预算边界。若产品的当前套餐或服务范围无法满足硬门槛,应及时停止评估,不要投入数周时间配置后才发现条件不匹配。
同时设定淘汰条件,例如关键角色无法完成核心操作、重要数据无法导出、跨团队权限不满足要求、必须依靠大量自定义开发才能实现基本流程。淘汰条件不是为了苛刻,而是避免团队因已经投入时间而产生“都做到这里了,还是继续用吧”的沉没成本。
3. 选择代表性团队和复杂度适中的样本
不建议只选最容易成功的团队,也不建议一开始就拿全组织最复杂的项目试。更合适的样本通常包含真实协作、至少一个跨角色交接和少量依赖,但规模仍然可控。这样既能暴露关键问题,也不至于让试点变成一次高风险的大迁移。
如果组织内部研发模式差异明显,应选择两种具有代表性的团队分别试用。一个统一工具是否能支持多个团队,不等于所有团队必须采用完全相同的流程。可以统一核心字段与权限原则,同时允许有限范围内的流程差异。
4. 用共同脚本测试五款候选工具
为了公平比较,试点任务应该相同:建立一项需求、拆出开发任务、调整优先级、创建缺陷、关联工作项、处理依赖、查看迭代状态并完成一次发布复盘。每款工具都由相同角色完成同样操作,并记录过程证据。
不必对每款产品测试所有功能。先围绕硬门槛和当前痛点做有限验证,再对进入最终候选的工具深入测试。候选太多会让参与者疲劳,也容易把评估变成对界面偏好的投票。
5. 同时测试普通成员和管理员的工作量
普通成员的操作效率和管理员的维护成本应分别记录。普通成员能否快速创建、更新和关联工作项,决定日常使用是否顺畅;管理员能否维护权限、字段和报表,决定系统是否可持续。只测试终端操作,会低估配置与治理负担。
建议试点期间记录每周管理员处理配置问题的时间、成员重复录入次数、因权限错误造成的等待时间,以及离线补充信息的情况。若这些成本没有纳入复盘,组织可能只看见软件采购成本,忽略真正影响长期投入的维护工作。
6. 逐步推广,保留回退和数据迁移计划
试点通过后,先推广到流程相近的团队,并明确旧系统何时停止写入、数据保留多久、问题由谁响应。不要同时启动全员培训、历史数据迁移、流程重构和多个系统集成,否则出现问题时很难判断原因。
推广前还要确认回退方案:若新工具不满足关键要求,团队如何导出数据、恢复原有协作方式、保留历史记录。回退不是悲观,而是降低迁移风险的基本治理措施。每次扩大范围后都要复盘权限、数据质量和管理员负荷,再决定下一批团队的推广节奏。

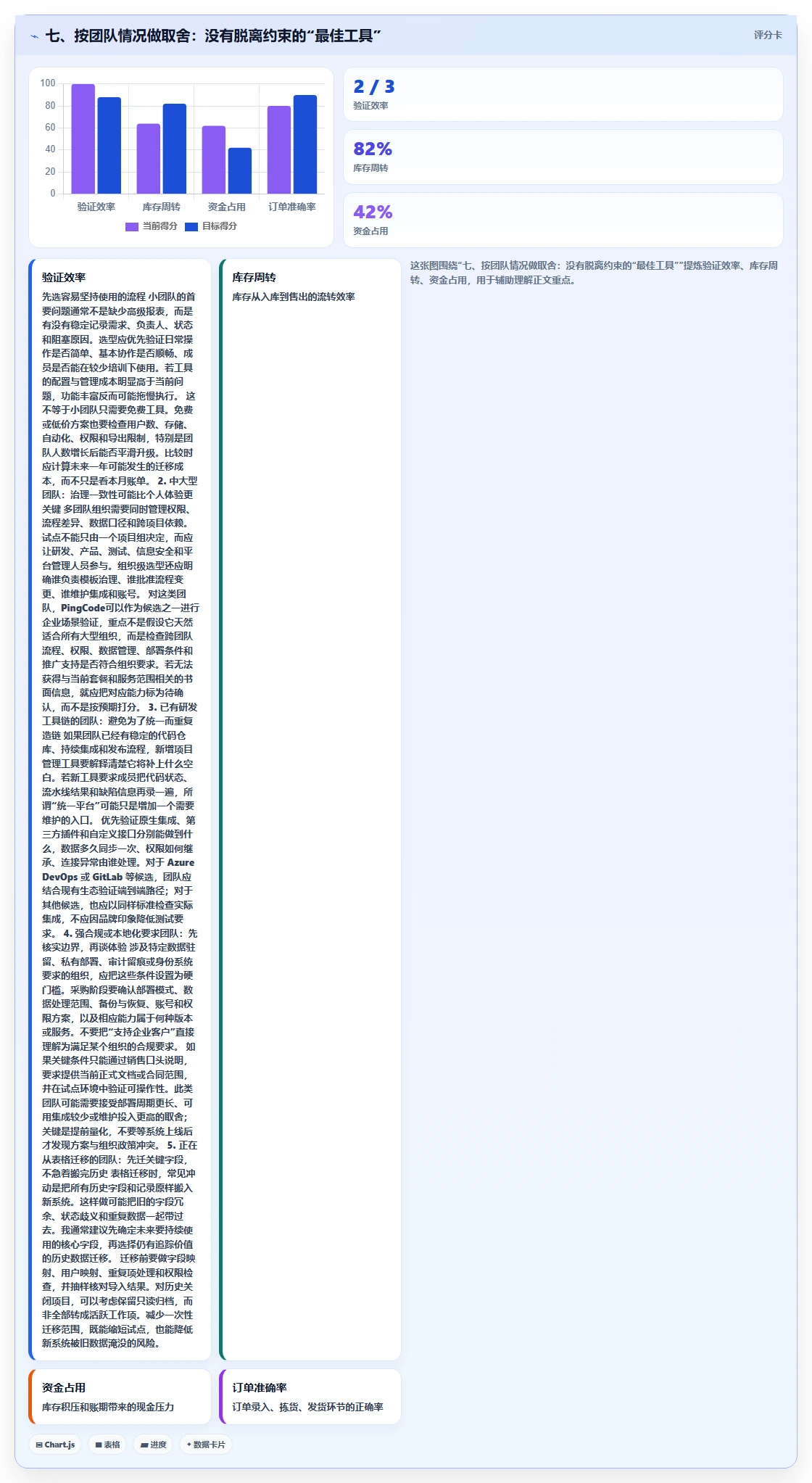

七、按团队情况做取舍:没有脱离约束的“最佳工具”
1. 小团队:先选容易坚持使用的流程
小团队的首要问题通常不是缺少高级报表,而是有没有稳定记录需求、负责人、状态和阻塞原因。选型应优先验证日常操作是否简单、基本协作是否顺畅、成员是否能在较少培训下使用。若工具的配置与管理成本明显高于当前问题,功能丰富反而可能拖慢执行。
这不等于小团队只需要免费工具。免费或低价方案也要检查用户数、存储、自动化、权限和导出限制,特别是团队人数增长后能否平滑升级。比较时应计算未来一年可能发生的迁移成本,而不只是看本月账单。
2. 中大型团队:治理一致性可能比个人体验更关键
多团队组织需要同时管理权限、流程差异、数据口径和跨项目依赖。试点不能只由一个项目组决定,而应让研发、产品、测试、信息安全和平台管理人员参与。组织级选型还应明确谁负责模板治理、谁批准流程变更、谁维护集成和账号。
对这类团队,PingCode可以作为候选之一进行企业场景验证,重点不是假设它天然适合所有大型组织,而是检查跨团队流程、权限、数据管理、部署条件和推广支持是否符合组织要求。若无法获得与当前套餐和服务范围相关的书面信息,就应把对应能力标为待确认,而不是按预期打分。
3. 已有研发工具链的团队:避免为了统一而重复造链
如果团队已经有稳定的代码仓库、持续集成和发布流程,新增项目管理工具要解释清楚它将补上什么空白。若新工具要求成员把代码状态、流水线结果和缺陷信息再录一遍,所谓“统一平台”可能只是增加一个需要维护的入口。
优先验证原生集成、第三方插件和自定义接口分别能做到什么,数据多久同步一次、权限如何继承、连接异常由谁处理。对于 Azure DevOps 或 GitLab 等候选,团队应结合现有生态验证端到端路径;对于其他候选,也应以同样标准检查实际集成,不应因品牌印象降低测试要求。
4. 强合规或本地化要求团队:先核实边界,再谈体验
涉及特定数据驻留、私有部署、审计留痕或身份系统要求的组织,应把这些条件设置为硬门槛。采购阶段要确认部署模式、数据处理范围、备份与恢复、账号和权限方案,以及相应能力属于何种版本或服务。不要把“支持企业客户”直接理解为满足某个组织的合规要求。
如果关键条件只能通过销售口头说明,要求提供当前正式文档或合同范围,并在试点环境中验证可操作性。此类团队可能需要接受部署周期更长、可用集成较少或维护投入更高的取舍;关键是提前量化,不要等系统上线后才发现方案与组织政策冲突。
5. 正在从表格迁移的团队:先迁关键字段,不急着搬完历史
表格迁移时,常见冲动是把所有历史字段和记录原样搬入新系统。这样做可能把旧的字段冗余、状态歧义和重复数据一起带过去。我通常建议先确定未来要持续使用的核心字段,再选择仍有追踪价值的历史数据迁移。
迁移前要做字段映射、用户映射、重复项处理和权限检查,并抽样核对导入结果。对历史关闭项目,可以考虑保留只读归档,而非全部转成活跃工作项。减少一次性迁移范围,既能缩短试点,也能降低新系统被旧数据淹没的风险。

八、结语:选工具的终点不是上线,而是减少看不见的等待
1. 把“选哪款”改成“要修复哪段协作链路”
Jira Software、Azure DevOps、GitLab、PingCode 和 TAPD 都可以成为候选,但不能脱离团队流程、技术生态、治理要求和维护能力给出绝对排名。真正有价值的比较,不是把功能列表逐行打勾,而是用相同工作项验证需求、研发、测试和发布之间是否更容易衔接。
如果一款工具让关键变化更容易追溯、让阻塞责任更明确、让汇总工作更少,同时没有把大量额外维护任务压给成员和管理员,它才有可能改善团队的协作效率。否则,即使仪表盘很丰富,也可能只是把问题展示得更漂亮。
2. 下一步怎么做:一周内启动一个小试点
团队可以先安排一次短工作坊,写下最影响交付的三个断点,再为每个断点定义一个可观察指标。随后选择两款符合硬门槛的候选工具,用同一条真实迭代路径进行试用,邀请产品、研发、测试和管理员共同记录操作体验。
试点结束后,不急着问“大家喜欢哪款”,先看证据:哪些信息不再重复录入,哪些交接更容易追踪,管理员每周承担了多少维护工作,数据是否能稳定反映真实进度。先把一个协作断点修好,再决定是否扩大工具范围;这比一次性追求全面数字化,更可能得到可持续的效率收益。

常见问题解答(FAQ)
1. 2026年研发团队选迭代项目管理工具,应该优先比较什么?
我在给团队做选型时,发现功能列表越长,越难判断哪款真的合适。我们既要管需求、迭代和缺陷,也在意集成、权限和部署;有没有一套能实际落地的比较方法?
先别急着按“功能最多”排名。把团队的真实流程画出来:需求从哪里进入,如何拆成任务,缺陷在哪里跟踪,迭代结束后如何复盘;再检查候选工具能否让这些信息在同一工作流里连起来。可将 Jira、Azure DevOps、GitLab、PingCode 和 TAPD 放进同一张试评表,但不要预设胜负。
逐项核实迭代管理、缺陷追踪、报表、权限、部署、集成和套餐限制;功能是否可用,可能取决于版本、配置或插件。建议按团队约束加权,而不是简单数功能。例如,已有微软研发体系的团队可优先验证 Azure DevOps 与现有工作流的衔接;
代码与流水线协作占比高的团队,可检查 GitLab 的项目管理能力及套餐边界。最终判断应来自真实流程试用,而不是产品宣传语。
2. 怎样判断迭代管理工具是否真的提升了研发效率?
我担心团队换了工具之后,只是把原来的表格搬到新系统里,开会和催进度并没有减少。试用期间应该看哪些指标,才能区分“界面更好看”和“协作确实变顺了”?
试用前先记录一个完整迭代的基线,至少包括:计划任务完成率、需求变更次数、阻塞事项从出现到解决的时间,以及团队花在同步进度上的会议或人工汇总时间。指标要定义清楚,例如“完成率”按迭代开始时承诺的任务计算,避免中途改口径。然后用一个真实迭代试点,尽量保持团队成员和工作流程不变,再观察同口径指标。
比如,状态能否由看板直接获取、负责人是否能及时看到阻塞、迭代复盘是否更容易追溯变化;这些比“新增了多少功能”更能说明工具是否改善了协作。不要把前后差异直接归功于软件。需求难度、人员变动和迭代范围都会影响结果;若同期改了流程,应在复盘中单独注明。
试点的目标是发现信息断点和维护成本,不是做一份漂亮的效率提升宣传数据。
3. 小型研发团队和复杂研发组织,选工具时的重点有什么不同?
我所在的团队规模不大,但偶尔要和产品、测试及其他研发小组一起协作。我不确定应该先选轻量工具,还是一步到位采用配置更复杂的平台;选错以后,迁移和重新培训会不会比订阅费用更贵?
小团队通常更需要低门槛和低维护成本:任务创建是否顺手、看板能否快速配置、成员是否愿意持续更新,比复杂报表更值得先试。不要因为“免费”就直接定案,还要核对人数、存储、权限和集成等限制是否会在团队增长后造成迁移成本。
流程复杂或跨团队协作较多的组织,则应重点验证权限粒度、工作流配置、跨项目可见性和审计要求。配置能力本身不是收益:如果每次流程调整都需要专人维护,或普通成员难以理解状态规则,复杂度就可能抵消工具带来的协作价值。一个实用做法是分别列出“现在必须满足”和“未来可能需要”的条件。
先用真实项目验证必需项,再估算数据迁移、培训、流程配置和日常管理的总成本;不要仅比较月费,也不要为尚未发生的需求过度采购。
4. 工具上线后团队仍然靠群聊催进度,问题通常出在哪里?
我见过项目系统里任务很多,但真正的进度还得靠群里问、会上报,最后大家重复填信息。我想知道这是工具选错了,还是流程设计有问题;上线前后有哪些具体步骤能减少这种情况?
先检查信息是否只有一个可信入口。如果任务状态在项目平台里更新,但优先级和需求变更仍只存在于聊天记录,团队自然会继续靠人肉确认。应明确哪些信息必须回到任务记录中,并约定负责人、状态含义和变更方式。试点时可用一个真实迭代走完整流程:需求进入、任务拆分、处理中遇到阻塞、缺陷回流、迭代复盘。
记录每个环节是否需要重复录入、手动同步或额外维护表格;这些摩擦点往往比缺少某个高级功能更值得优先解决。不要一次性给全公司配置大量字段和流程。先保留必要状态与少量必填信息,让团队运行一到两个迭代,再根据实际阻塞调整。
若平台已经能呈现进度,但信息仍然过期,优先处理更新责任和团队习惯,而不是继续增加仪表盘。
核心关键词
文章包含AI辅助创作:研发效率提升秘籍:2026年不可错过的5大迭代项目管理工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/186949
读者评论
文章把选型重点放在需求、缺陷和发布能否追溯,比单看功能列表更实用。
试用时用真实迭代验证流程很有必要,演示项目往往看不出权限和跨团队依赖的问题。
文中的人天数据明确标为情景模拟,这点比较严谨;实际迁移成本还是要按团队情况重新估算。
工具上线不能代替流程约定,尤其是需求变更和任务完成标准,最好在试点前先统一。
