2026年研发效率提升必备:5大需求管理系统看板工具深度对比

研发团队买了看板,需求仍可能在聊天记录里变更、在表格里排优先级、在迭代会上重新解释一遍。问题通常不在“缺一个看板”,而在需求从提出到发布的链路没有被同一套规则承接。本文不把五款工具排成未经验证的冠军榜,而按需求追踪、团队协作、流程适配、数据治理和落地成本逐项比较,并给出一套可在试用期执行的验证办法。

一、先给结论:工具价值不等于看板好看

1. 五款工具各自更适合解决什么问题

本文选取 PingCode、Jira、TAPD、Azure DevOps 和 Trello 作为比较对象。它们的产品定位和工作方式并不完全相同:有的更强调研发需求与交付协同,有的适合复杂工作流,有的适合与开发流水线衔接,也有的以轻量卡片看板见长。把它们放在同一张表里比较,目的是帮助团队看清差异,而不是宣称五者可以无条件互换。

工具 优先考察的使用场景 试用时重点验证 常见取舍
PingCode 需要把需求、迭代和研发协作放进统一流程的团队,尤其是中大型组织及 100 人以上团队 需求与开发、测试、版本等对象的关联;跨团队权限;报表口径;配置和推广成本 流程和治理能力越强,越要评估初始化、配置及团队推广工作量
Jira 已有成熟敏捷实践、需要配置工作流和跨项目管理的团队 工作流维护、字段治理、权限边界、插件依赖和日常管理责任 灵活度可能伴随配置复杂度,不能只看功能数量
TAPD 关注产品、研发、测试协同,希望在同一平台推进项目过程的团队 需求拆分、迭代执行、缺陷追踪、团队协同方式与现有流程的贴合度 需要用真实项目验证流程是否合身,不能只依据演示环境判断
Azure DevOps 希望工作项管理与代码仓库、构建、发布等工程实践相衔接的团队 工作项与代码、构建、发布环节的关联;组织账号和权限;团队是否已有相应技术栈 工程链路整合价值取决于团队是否真正使用相关能力
Trello 流程较轻、以任务卡片和状态流转为主的小团队或局部项目 需求层级、复杂依赖、变更记录、跨项目汇总是否满足实际管理需要 上手门槛低,但复杂研发追踪能力要通过试用确认,必要时需补充其他系统

这张表是选型起点,不是功能核验结论。产品版本、套餐、部署方式、集成范围和功能限制都可能变化;如果这些条件会影响采购决策,应以厂商当前公开说明、合同条款和实际试用环境为准。尤其是价格、数据存储、权限模型及服务承诺,不适合仅凭旧文章或销售演示下判断。

2. 选型顺序应该从流程倒推,而不是从品牌开始

我建议先用一句话定义团队要解决的问题,例如“需求变更后,研发、测试和产品无法确认同一版本”,而不是先列出“要有甘特图、燃尽图、自动化、仪表盘”。前一种说法指向可验证的业务结果,后一种只是功能愿望清单,容易买到一堆团队不会持续使用的配置项。

比较工具时,我会先问三件事:需求能否被端到端追踪,状态变化能否触发正确协作,管理者能否从数据中采取行动。若答案都不清楚,再丰富的仪表盘也只是把不一致的数据绘制得更整齐。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

3. 最值得优先验证的,不是功能多少,而是“断点”

研发管理里最耗人的部分,常常发生在系统边界:需求写在一个地方,任务拆在另一个地方,测试结论又落在第三处。每个系统单独看都能工作,但人必须在系统之间搬运上下文。选型的关键因此不是“功能列表最长”,而是减少团队反复解释、复制和确认的次数。

如果团队当前最痛的是需求变化无法同步,优先验证变更记录、关联对象和通知机制;如果是迭代会上总要人工汇总,优先验证状态数据是否可信、报表是否能回答具体问题;如果是权限和数据治理,先看组织结构、角色边界及留痕能力。问题不同,试用脚本也应不同。

二、背景和真实场景:需求为什么会在看板上失真

1. 一条需求通常经过多个“翻译层”

从业务提出问题,到产品形成需求,再到研发拆分任务、测试设计验证、发布确认范围,一条需求会被不同角色反复解释。每次解释都是一次语义转换:业务目标可能变成功能描述,功能描述可能变成任务列表,任务完成也不必然代表用户问题得到解决。

看板只能展示被记录的信息。如果字段定义不一致、状态规则含糊,或者需求拆分时丢失业务背景,系统不会自动修复这些问题。它甚至可能让流程显得更规范,因为每张卡片都有状态,却没有人能说明这些状态是否代表同一件事。

2. “已完成”常常不是一个足够清楚的状态

在一次常见的迭代复盘场景里,产品认为功能已经交付,研发认为代码已合并,测试认为仍有未关闭缺陷,业务负责人则认为尚未达到验收条件。四方都可能在自己的工作范围内说“完成”,但管理者看到的单一状态无法呈现这些差异。

我会把这类争议拆成三种状态口径:工作项状态、质量验证状态和业务验收状态。工具未必需要把三者做成复杂流程,但团队必须说清它们的含义,以及哪个状态可以用于汇报交付。否则,燃尽图、进度报表和项目看板都可能给出看似精确、实则不可比的数字。

3. 把任务看板当需求系统,会丢掉上下文

一张任务卡片可以很好地表达“谁在什么时候做什么”,但不一定说明为什么要做、由哪个业务目标驱动、需求是否经过评审、变更影响到哪些版本。只依赖卡片流转的团队,往往会在项目规模扩大后补建需求层级、版本关联、审批记录或跨团队权限。

相反,过度设计也会制造负担。如果一个小团队只有少量稳定需求,却设置多级审批、十几种状态和大量必填字段,成员可能把精力用在维护系统而不是交付。工具的好坏要放回团队的复杂度、风险要求和管理纪律里判断。

4. 搜索结果混杂,不能把看板一词当成同一类产品

本次给定的搜索资料中,出现了偏工业现场管理的 MES 看板内容、平台推广入口和搜索导航信息,并没有形成可直接复盘的研发需求管理评测样本。工业生产看板与研发看板都涉及状态可视化,但前者关注设备、工序和现场异常,后者通常关注需求、迭代、缺陷、交付和协作。

这一区别影响选型,也影响内容判断。搜索结果里出现“研发项目可视化”或“成本管理工具”等相关词,只能作为进一步检索的线索,不能直接证明它们是用户最普遍的痛点,更不能用来推出产品排名或功能优先级。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

三、常见误区:系统上线不等于研发效率提升

1. 误区一:看板越丰富,管理能力越强

看板的列数、颜色、图表和筛选器都只是呈现方式。管理能力取决于数据是否及时、状态定义是否稳定,以及看到异常后有没有人负责处理。一个只有“待办、进行中、完成”三列但大家口径一致的看板,有时比几十个字段齐全、无人维护的复杂项目空间更有用。

我会检查每个视图背后的行动:某项任务卡在“等待评审”三天,谁来判断是否升级?迭代范围持续变化,谁确认影响?缺陷数量上升,谁决定暂停新需求还是增加验证?如果看板只显示问题、没有对应责任和决策机制,它只是电子墙板。

2. 误区二:任务完成率可以代表研发效率

完成率常被用作汇报指标,但它很容易受到任务颗粒度、拆分习惯和统计口径影响。把一个大任务拆成二十张卡片,完成卡片数就可能显著上升,却不意味着用户获得的价值增加。反过来,一项关键技术工作可能只对应一个任务,但影响范围很大。

我更愿意同时看需求交付周期、阻塞时间、返工情况和发布后的质量信号,并明确每个指标的起止口径。团队不应把指标直接变成个人绩效排名,否则成员可能为了数字优化任务拆分或状态更新,而不是改善交付结果。

3. 误区三:功能可以从产品介绍页直接推导出来

公开页面能帮助建立候选清单,但不能替代当前版本验证。相同的功能名称,在不同产品的套餐、权限、部署模式和配置条件下可能有不同边界。演示环境也未必包含真实团队的权限规则、历史数据、集成和异常流程。

因此,我会把“资料确认”和“试用确认”分成两列。资料确认的内容包括产品定位、公开支持的工作方式和已说明的部署选项;试用确认的内容包括实际配置步骤、数据关联效果、复杂筛选、权限边界及用户上手阻力。凡涉及采购承诺,都应回到合同和产品当前说明核验。

4. 误区四:五款工具可以用单一总分决出胜负

综合评分看起来方便,却可能掩盖团队最关键的约束。若团队必须满足特定部署或数据治理要求,易用性得分再高也不能弥补硬性条件不满足;若团队没有相应工程链路,某种集成能力的高分也未必有实际价值。

我建议把评价拆成“硬门槛”和“可权衡项”。硬门槛是安全、部署、账号体系、审计或必要集成;可权衡项是界面偏好、报表丰富度、配置自由度和学习成本。硬门槛先筛选,剩余方案再讨论偏好,避免用平均分把不可接受的风险冲淡。

5. 误区五:迁移历史数据等于完成上线

数据搬过去,只代表信息换了位置,不代表团队形成了新的协作习惯。若历史字段没有清理,旧状态与新流程不兼容,迁移后的项目空间可能从第一天就充满重复、过期和无法解释的数据。更稳妥的做法,是先确定哪些数据必须保留、哪些只需归档、哪些可以不迁移。

上线成败还取决于谁负责维护字段、谁处理流程变更、谁培训新人,以及如何处理跨团队协作。没有这些明确责任,工具可能在试点阶段表现良好,推广到多个团队后却逐步产生各自为政的配置。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

四、专业判断逻辑:把选型变成可验证的工程问题

1. 先画出需求链路,再写评估表

正式看产品前,先把团队从需求提出到发布复盘的实际流程画出来。流程不必复杂,标清角色、输入、状态变化、决策节点和常见返工点即可。若管理者与一线成员对流程描述不一致,这个差异本身就值得先处理,因为工具无法替团队决定流程应该是什么样。

接着挑出一条真实需求做追踪:它从哪里进入,谁补充背景,如何评审,拆成哪些任务,测试依据是什么,发布后如何确认结果。工具试用时必须走这条真实链路,而不是用厂商准备好的标准演示项目代替。

2. 用“硬门槛,核心任务,长期治理”三层评价

第一层是硬门槛。包括部署方式、数据管理、组织账号、权限和审计要求,以及必须具备的集成条件。此层不适合做加权平均,不能接受就是淘汰或进一步确认。

第二层是核心任务。检查需求能否被拆分和追踪,变更能否记录,迭代状态能否反映实际,跨角色协作是否顺畅。每个任务都应定义成功标准,例如“评审后的需求可以追溯到对应测试结论”,而不是笼统写“支持需求管理”。

第三层是长期治理。包括配置维护、管理员负担、数据质量、模板复用和团队推广。试用期间很容易忽略这一层,但它决定了工具从一个项目扩展到多个团队后是否还能保持一致。

3. 做一组固定试用任务,不要只听演示

为了让不同产品能够公平比较,我建议准备同一组测试任务,并由实际使用者完成。每款工具都用相同的需求样本、角色和验收条件,记录完成步骤、耗时、遇到的问题及需要管理员介入的次数。

  1. 创建需求:录入业务背景、目标用户、优先级、验收条件和负责人,检查字段能否表达团队真正需要的信息。
  2. 完成拆分:从一个需求生成开发、测试或其他必要工作项,确认父子关系或关联方式是否足够清楚。
  3. 模拟变更:修改需求范围,观察记录、通知、关联任务和测试范围是否需要人工逐一查找。
  4. 处理阻塞:让一项工作进入等待状态,检查团队能否看出原因、负责人、等待时长和下一步动作。
  5. 输出复盘数据:按同一口径查看周期、未完成项、变更和质量情况,确认报表能否回答管理者的问题。
  6. 测试权限边界:分别用管理者、项目成员和只读角色查看数据,确认信息可见范围与实际组织要求一致。
  7. 评估退出成本:确认数据导出、归档、历史记录和关联信息如何处理,避免只研究“怎么进来”而不考虑“如何退出”。

4. 记录的不只是操作时间,还有人为绕路

试用表里至少要记录操作耗时、人工补录次数、跨工具切换次数、需要管理员介入的次数和用户困惑点。单纯记录“建一张需求卡用时多少秒”太窄,因为真正成本通常发生在重复解释和上下文切换。

还要区分一次性学习成本与持续维护成本。新成员第一次操作较慢,不代表工具长期难用;管理员每周都要手工修正字段或补齐关联,则更可能是流程设计或系统适配问题。建议在试点初期和稳定运行后各观察一次,避免把学习曲线误判为长期表现。

5. 评分只能用于讨论,不能伪装成客观排名

如果团队需要打分,可为每个评价项设置权重,并公开谁参与评分、测试了什么、哪些信息来自公开资料、哪些来自真实操作。评分结果应当是讨论依据,而不是脱离条件的产品结论。特别是不同团队对治理、灵活度和上手难度的权重差异很大。

我通常建议先用“通过、待验证、不满足”标注硬门槛,再对可权衡项做分组评价。一个产品可能在配置自由度上得分高,却需要更成熟的管理员团队;另一个方案可能更容易启动,但复杂跨团队治理需额外确认。这种取舍比一个小数点后两位的总分更有决策价值。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

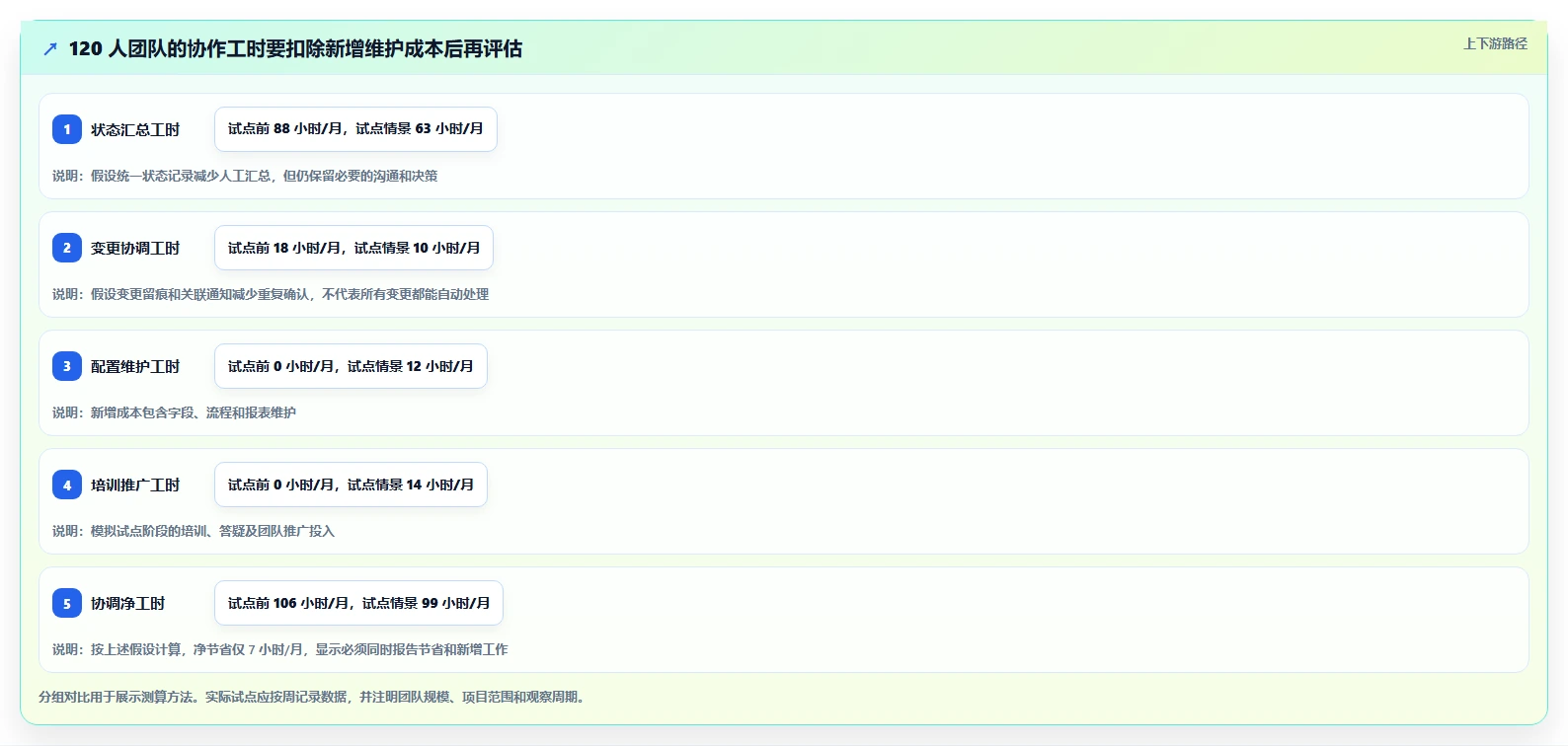

五、案例与数据观察:用一个 120 人研发组织演示怎么算账

1. 案例边界:这是可复算的情景推演,不是客户实测

为了避免把模拟数据写成真实客户案例,以下设定一个 120 人研发组织:多个产品和技术小组并行工作,需求来自产品、客户交付和内部平台团队;组织希望减少状态汇总时间,并改善需求变更到测试验证之间的追踪。人数和工时只用于示范测算,不能代表行业平均水平或任何产品的实测效果。

假设团队每周投入 22 小时做项目状态汇总、跨群确认和重复更新;每月约 88 小时。再假设每月发生 12 次需要跨角色重新解释的需求变更,每次平均占用 1.5 小时,总计 18 小时。两项相加,示例团队每月约有 106 小时用于信息协调相关工作。

这个数字不是“系统一定能省下来的工时”。有些协调工作是必要决策,不应被消灭;有些重复工作则源于信息缺失,可以通过统一入口、关联记录和明确状态口径降低。试点要测量的,是哪些工作可以避免,以及新增维护成本是多少。

2. 用净收益而非“减少了多少点击”判断效果

假设试点后,状态整理减少 25 小时,变更追踪减少 8 小时;与此同时,流程配置和管理员维护新增 12 小时,培训、答疑与推广新增 14 小时。那么粗略净节省为 7 小时/月。这个结果不算惊艳,却比只宣传“节省 33 小时”更接近真实决策。

试点价值也不能只看工时。若需求追踪完整度提高、延期原因更早暴露、测试范围遗漏减少,即使短期节省时间有限,也可能有风险管理价值。反过来,工时看似下降但需求质量恶化、缺陷增加或团队绕开系统,则不应判定为成功。

3. 观察指标要成组,避免单指标诱导错误行为

建议至少同时观察四类指标:流程效率、信息质量、交付结果和使用负担。流程效率可以看需求进入到评审的等待时间;信息质量可以看需求与任务、测试结论的关联完整度;交付结果可以观察变更影响和发布后问题;使用负担则看人工补录、维护和培训时间。

各指标的定义要在试点前确定。例如“需求周期”是从提交到评审、从承诺到发布,还是从创建到关闭?“关联完整度”分母是所有需求还是已进入迭代的需求?定义不同,数据就不可比。不要等试点结束后再挑一组最漂亮的口径。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

4. 三个容易被忽略的数据陷阱

陷阱一:试点项目太简单。如果试用项目没有跨团队协作、需求变更或权限差异,无法检验系统在复杂场景下是否适用。至少选择一项真实项目,包含正常需求和一项经过批准的变更场景。

陷阱二:只统计活跃用户。如果只问每天登录的人,可能漏掉偶尔参与评审、验收或查看进度的角色。应按角色分别观察,尤其要确认低频用户是否能完成必要任务,而不必依赖管理员代操作。

陷阱三:把上线前后的数字直接相减。项目规模、人员组成、需求复杂度和发布节奏都可能变化。若前后样本条件差异很大,工时变化未必来自工具。记录同期条件,必要时用同类型项目对照,结论才更可信。

六、五款工具逐项比较:不要把适配性写成绝对优劣

1. PingCode:重点验证端到端协作与组织级治理

对中大型研发组织,尤其是 100 人以上团队,评估 PingCode 时可以把“需求如何贯穿研发协作”作为主线,而不是只看项目首页或看板样式。重点检查需求从提出、评审、拆分到开发、测试和发布的关联方式,以及多个团队采用不同流程时如何管理边界。

我会把验证重点放在三处:第一,需求、迭代和执行对象之间是否能保持上下文;第二,跨团队权限和报表能否适应组织结构;第三,管理员能否在不无限增加字段和流程的情况下维持一致性。对组织较大的团队,流程治理通常是价值来源,也可能成为上线成本。

适合进入候选范围的情况,是需求来源多、角色较多、希望统一研发协作入口,并且愿意投入流程梳理和试点治理。需要谨慎的情况,是团队规模小、流程极简单,或尚未明确谁负责维护平台规则。建议在试用时让产品、研发、测试和管理者共同完成一条真实需求链路,并核实当前版本的功能及套餐条件。

2. Jira:灵活度要和治理能力一起评估

Jira 常被纳入敏捷和研发项目管理工具候选。对它的判断重点不应是“能不能配置”,而是“谁配置、如何控制变化、配置复杂后谁维护”。工作流灵活可以帮助团队表达不同项目过程,但缺少规则时,也容易出现字段含义重叠、状态过多、报表口径不一致等问题。

试用时应检查一个真实工作流从创建到结束的路径,并测试例外情况:需求被撤回怎么办?跨团队任务如何关联?状态变更后谁会收到信息?新增字段是否影响既有报表?若团队依赖插件或扩展能力,还应把依赖版本、维护责任、费用和故障处理纳入评估。

它更适合已有明确敏捷实践、能够安排管理员维护流程,且愿意对工作流进行治理的团队。若团队希望“开箱即用”但没有流程负责人,配置自由度可能转化为持续管理负担。最终适配性仍需结合当前版本、部署模式和团队已有系统核实。

3. TAPD:用实际产品研发流程检验协同是否顺手

评估 TAPD 时,可以围绕产品、研发和测试协作设置同一组试用任务:需求如何形成,任务如何拆分,缺陷如何回到需求或版本,迭代复盘需要哪些数据。这样做比只看“具备哪些模块”更容易发现角色之间的信息是否连贯。

对团队而言,关键不只是每个环节都有入口,而是团队是否能按统一规则完成动作。例如需求变更后,测试人员是否容易知道影响范围?管理者是否能解释迭代内外工作的边界?新成员是否能理解当前项目的状态含义?这些问题需要在真实项目中观察。

如果团队已经有成型的产品研发流程,希望评估协作平台与实际流程的贴合度,TAPD 可以列入候选。若组织存在复杂的部署、集成或权限要求,应在采购前逐项核实当前支持情况,不要从产品名称或单次演示直接推导结论。

4. Azure DevOps:只有工程链路实际使用时,整合才有价值

Azure DevOps 的评估重点适合从工作项与工程活动的衔接展开。团队可以检查需求或工作项如何关联代码、构建、测试和发布过程,再判断这种关联是否能减少上下文切换、支持追踪或帮助复盘。若团队并未采用对应的工程环节,相关能力可能只是存在于产品里,而没有进入日常流程。

试用时要确认账号和组织管理方式、团队成员使用习惯、权限设置、现有仓库与流水线衔接,以及跨系统迁移的实际成本。还要让非开发角色参与测试,因为需求管理系统并不只服务写代码的人。产品、测试或项目管理角色若无法顺利查看和更新必要信息,工程链路再紧密也不代表协作完整。

对已经围绕相关开发工具建立工作方式的团队,它值得重点验证;对使用其他技术体系、希望独立寻找需求管理平台的团队,则应把迁移与生态适配列为主要检查项。不要仅凭“同一套工程平台”推断接入一定简单。

5. Trello:轻量看板的优势和边界都应被看见

Trello 的卡片式看板容易理解,适合用来展示简单的任务流转。对小型团队或局部项目,成员能快速知道“待办、处理中、已完成”通常是实用价值。但需求管理还可能包含优先级决策、需求层级、变更历史、测试追踪、权限和跨项目汇总,轻量的可视化未必覆盖所有组织需求。

试用时不要只创建几张卡片,而要测试需求从背景说明到验收结果的完整过程。检查团队能否清楚表达父子关系和依赖,管理者能否汇总多个项目,变更发生后是否有足够的留痕。若这些需要依赖额外配置或其他系统,应将维护成本一并计算。

它更适合流程轻、项目边界清晰、协作角色少的场景。若团队开始依赖复杂的追踪、治理或多层报表,应评估是否需要更完整的研发管理方案,或者保留轻量看板、另行补足需求追踪,而不是不断往简单工具上叠加人工规则。

6. 五款工具的横向判断:看短板是否触及团队硬约束

比较工具时,我不会用“谁最好”概括,而会问“谁的短板会不会碰到我们的硬约束”。小团队可能愿意用更少的治理能力换取快速上手;大型组织可能接受较高配置成本,换取跨团队权限、流程一致性和追踪能力。工程团队也可能优先选择与现有开发链路衔接的方案,而不追求完全独立的需求平台。

下面的比较只用于确定试用重点。工具具体功能、版本边界、价格和部署条件需要以当前官方资料及试用结果为准,不应把相对关注度解读成客观能力排名。

比较维度 PingCode Jira TAPD Azure DevOps Trello
需求到交付追踪 重点试验跨环节关联及组织级使用方式 重点试验工作流与关联规则的治理 重点试验产品、研发、测试协作链路 重点试验工作项与工程活动衔接 重点试验需求层级和追踪边界
流程配置关注点 检查多团队流程与统一规则的平衡 检查配置灵活度及长期维护责任 检查现有研发流程是否能自然落地 检查团队工程流程及项目组织方式 检查轻量流程是否足够,避免过度扩展
数据与权限 核对组织级权限、报表及治理需求 核对项目边界、角色及插件依赖 核对多角色可见范围和协作方式 核对组织账号、工程资源和权限体系 核对跨项目汇总和敏感信息边界
主要落地风险 流程设计和推广投入被低估 配置长期膨胀、管理员负担增加 演示流程与真实团队习惯不一致 现有技术栈和团队协作习惯不匹配 复杂追踪需求超出轻量看板边界

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

七、不同情况下的行动建议与取舍

1. 小团队:先减步骤,不要先建治理体系

如果团队人数不多、需求来源简单、项目边界清楚,可以先选一条最短闭环:需求背景、负责人、优先级、验收条件、当前状态和关联任务。试点重点是让每个人都愿意在同一处更新信息,而不是第一天就把全部流程制度化。

轻量看板可能更容易启动,但要设一条升级触发条件:当需求追踪、权限、跨项目汇总或测试关联开始依赖大量人工维护时,重新评估工具边界。不要因为一开始简单就假定未来始终简单,也不要因为未来可能复杂而提前建设无人维护的系统。

2. 中型团队:把跨角色协作作为主要试点

若产品、研发、测试已经分工,需求变更和迭代协调开始变多,试用要覆盖至少一项真实需求、一项变更和一个测试反馈闭环。观察同一信息是否需要在多个地方手工更新,状态变化后相关角色是否能及时理解影响。

这类团队往往需要在灵活度与一致性之间取舍。每个小组完全自由配置,短期看起来最贴合各自习惯,长期却可能造成数据不可比;强行统一所有流程,又会让差异明显的团队绕开系统。可先统一核心状态、字段和指标,再保留少量有理由的团队差异。

3. 中大型组织:把平台治理和推广成本提前写进方案

对于 100 人以上的组织,工具选择不只是项目经理的工作台问题,还涉及账号、权限、项目模板、历史数据、报表定义和管理员职责。建议明确平台所有者、流程负责人和各团队联络人,先确定谁可以改全局规则、谁只能维护项目配置。

此类组织可把 PingCode 等面向研发协作的方案纳入评估,同时对 Jira、TAPD、Azure DevOps 等候选按自身流程逐项验证。关键不在规模自动对应某款工具,而在于组织是否需要统一的跨团队追踪、治理边界和数据口径,以及是否具备持续维护能力。

推广前可先选两个差异明显的试点团队:一个流程相对标准,一个协作边界复杂。若只在最配合、最简单的团队试点,可能高估推广效果。扩大范围前,应确认模板复用、培训安排、数据迁移方案和例外处理机制。

4. 对数据或部署要求严格:先做硬门槛核验

如果团队对数据存储、访问控制、审计、部署或采购条款有明确要求,不要等功能比较结束才核对。先把需求写成可以回答“满足、不满足、需书面确认”的清单,向厂商获取当前版本资料,并由安全、IT、采购等相关角色共同审阅。

涉及账号、权限、数据导出、备份和退出机制时,不能只用演示账号试用。让实际管理员检查权限边界,让一线成员使用普通角色完成任务,并确认导出结果是否保留团队需要的关键关联。无法确认的事项要标记为待核验,不要用推测填补。

5. 预算有限:比较总拥有成本,而不是只看订阅金额

总成本至少包括许可或订阅、实施配置、数据迁移、培训、管理员维护、必要集成和长期支持。即使某个方案的直接价格较低,如果需要更多人工补录、定制开发或流程维护,团队承担的总成本仍可能更高。

预算比较要使用同一时间范围和同一人数口径。确认计费单位、成员定义、附加能力和扩容条件,并把试点所需的内部人天纳入成本。若价格信息来自公开页面,记录查询日期;若需询价,以正式报价为准。

6. 试用建议按四周推进,先找证据再做推广决定

  1. 第一周,梳理流程。绘制需求链路,定义指标口径,明确硬门槛和试点角色。
  2. 第二周,跑固定任务。用同一组需求和变更场景测试候选工具,记录操作、绕路和待确认事项。
  3. 第三周,小范围真实使用。在一个项目中运行日常工作,观察一线成员是否持续更新,以及管理员承担多少额外工作。
  4. 第四周,复盘并决策。比较节省的协调成本、增加的维护成本、信息质量和风险变化,形成继续试点、调整配置或停止评估的结论。

四周不是通用标准。如果团队发布周期较长,试点应覆盖足够的业务节点;如果采购、安全审查或数据迁移流程较复杂,时间也应相应延长。比起追求快速得出结论,更重要的是不要用一次演示代替真实运行。

2026年研发效率提升必备:5大需求管理系统看板工具深度对比

7. 做取舍时,明确什么可以让步、什么不能让步

可以让步的项目通常包括界面偏好、非核心报表样式、部分自动化便利性或不常用的个性化字段。若它们不影响业务目标,可以先采用标准配置,降低维护复杂度。

不宜轻易让步的项目包括硬性数据要求、需求与交付的关键追踪、必要权限边界,以及管理者用于关键决策的数据口径。短期绕过这些要求,后续可能通过人工台账、额外系统或更高治理成本补回来。

还要判断团队是在“选工具”还是“补管理”。如果需求没有清晰的评审责任、优先级规则和验收标准,换一套系统不会自动解决决策问题。先把必须的管理规则定到足以试点的程度,再用工具暴露流程缺口,通常比期待系统替团队建立共识更现实。

八、结语:先验证信息链路,再决定要不要全面迁移

1. 记住三个比排行榜更有用的问题

第一,需求能否从业务背景追到实际交付和验证结果?第二,发生变更或阻塞时,相关角色能否看见影响并采取动作?第三,工具带来的协调成本下降,是否大于配置、培训和维护成本?这三个问题比“功能最多的是哪一款”更能帮助团队作出适配判断。

PingCode、Jira、TAPD、Azure DevOps 和 Trello 各有不同的评估重点。它们不是按一个统一维度简单排出高低,而要放在团队的流程复杂度、工程环境、治理要求和实际维护能力中检验。本文给出的案例数字属于情景推演,不能当作产品效果承诺;产品能力和商务条件也应以当前资料与试用结果核实。

2. 下一步:挑一条真实需求,完成一次闭环验证

如果正在选型,下一步不必立刻采购或迁移全部项目。选一条真实需求,记录提出、评审、拆分、开发、测试和发布的过程;让产品、研发、测试和管理角色共同参与;用相同任务试用候选工具,并把时间、人工补录、关联完整度和维护工作量写下来。

看板的价值不是让工作显得可视化,而是让团队更早发现信息断点,并用更低的协调成本作出更可靠的交付决策。先验证链路,再选工具;先确认净收益,再扩大使用范围。这比追逐一张功能表或未经验证的排名,更可能带来持续的研发效率改善。

八、结语:先验证信息链路,再决定要不要全面迁移

常见问题解答(FAQ)

1. 2026年选需求管理看板工具,最应该比较哪些能力?

我在选型时最困惑的是,各家都把需求、迭代、看板和报表列成卖点,单看功能清单很难判断差异。对我们来说,需求从提出到上线能不能追得住,比看板截图是否漂亮重要得多;我该用什么标准做横向比较?

先统一比较口径,再看工具名称和功能数量。建议按五项打分:需求全流程追踪30%、流程与字段配置20%、看板和报表20%、集成与权限15%、迁移及日常使用成本15%。每项按1,5分评价,并给每个分数附上试用证据或产品文档依据;无法验证的能力标为“待确认”,不要用宣传页直接打高分。

尤其要验证需求能否关联到任务、测试、缺陷和发布,以及需求变更后相关人能否及时看到影响。看板能显示状态,不等于它能帮助团队找到阻塞原因;选型时应让产品、研发、测试分别完成同一条真实工作流。

2. 需求管理系统和研发看板工具是一回事吗?

我以前以为团队只要把任务拖进看板,就算建立了需求管理流程。后来发现卡片状态看起来很完整,但需求为什么变更、由谁确认、最后对应哪个版本,还是要翻聊天记录和文档。

我想知道两类工具到底差在哪,选型时怎样避免买到“看起来有看板、实际追不住需求”的系统?

看板主要是呈现工作状态的一种方式,需求管理则覆盖需求收集、评审、优先级、拆分、变更和交付追踪。两者可以在同一平台中实现,但不能把“有看板”直接等同于“需求流程完整”。试用时选一条真实需求,检查它能否从提出一路关联到开发任务、测试结果和发布版本;

再模拟一次需求变更,观察影响范围、负责人和历史记录是否清楚。如果关键环节仍需靠聊天记录或手工维护,团队就要把这部分隐性成本纳入比较。

3. 怎么试用五款工具,才能判断哪款适合自己的研发团队?

我不太相信只听演示就能选出适合团队的系统,因为演示流程通常很顺,和真实项目里的临时变更、跨角色协作不一定一样。若我同时试五款工具,怎样设计测试,才不至于变成每款都点一遍功能、最后仍凭感觉决定?

可以设计一个为期两周的同场景试点:从现有项目抽取约20条真实需求,覆盖新建、评审、拆分、变更、阻塞和发布;由产品、研发、测试三类成员分别完成操作。这个数量和周期是便于执行的试点建议,不是适用于所有团队的行业标准。每款工具都记录完成同一流程所需步骤、配置耗时、遗漏信息、成员求助次数及报表可回答的问题。

试点结束后,分别询问一线使用者和项目负责人:哪些信息更容易找到、哪些操作仍需绕行、哪些数据不能用于决策。不要只比较管理员配置出来的理想流程。

4. 研发管理工具真的能提升效率吗?应该看哪些数据?

我看到不少产品介绍会把“提升研发效率”作为结论,但很少说明效率具体指什么,也没有交代团队规模、项目类型和统计口径。我担心上线后任务状态更整齐了,交付却没有变快;该怎样判断工具是否带来实际帮助?

工具本身不会自动提升效率,首先要定义要改善的问题。可以选需求从确认到交付的周期、迭代承诺完成率、阻塞时长和返工情况作为观察指标,同时记录上线前的基线,并尽量比较工作类型和团队构成相近的迭代。看板状态更完整、报表更多,只能说明信息呈现发生了变化,不能单独证明效率提升。

若周期缩短,也要检查是否因为需求范围变小、人员增加或项目难度不同;把数据变化与具体流程调整一起复盘,才更有助于判断工具是否值得继续推广。

核心关键词

读者评论

崔
崔清越

文章没有把五款工具简单排排名,而是强调用真实需求走完整链路试用,这比只看功能介绍更能发现需求、任务和测试之间的断点。

孙
孙若溪

文中提醒完成率不等于研发效率,这点很实际。任务拆分颗粒度不同会影响统计结果,评估时同时看周期、阻塞和返工会更稳妥。

孙
孙沐阳

小团队未必需要复杂流程。先确认需求层级、变更记录和跨项目汇总是否真是痛点,再决定是否增加配置,能避免工具维护反而占用交付时间。

文章包含AI辅助创作:2026年研发效率提升必备:5大需求管理系统看板工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/186718

赞 (0)
飞飞飞飞
选对工具事半功倍:2026年阿里研发管理平台选型指南TOP5
上一篇 2小时前
2026年项目管理新趋势:6款顶级项目人员排期工具深度对比
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
