项目管理效率提升!2026年TOP 5 bug统计软件工具深度分析
一个团队每月关闭 300 个 bug,不一定比每月关闭 80 个 bug 管理得更好。前者可能只是记录得更勤,也可能是重复缺陷、验收口径和版本范围没有统一。选 bug 统计软件时,真正值得追问的不是“能不能看数量”,而是:统计结果能否解释缺陷从哪里来、卡在流程的哪一步,以及团队下一步该改什么。
本文把“TOP 5”作为五类常见选型路线的候选清单,而不是没有测试依据的绝对排名。我们会比较 Jira、Linear、YouTrack、Redmine 和 PingCode 的适用方向,同时把产品功能、套餐、部署和集成等需要以官方最新资料复核的部分明确标出。下文的团队数据案例均为情景模拟,不是任何产品的实测结果,也不代表厂商用户数据。
一、先给结论:选工具之前,先确认你要解决哪一种管理问题
1. TOP 5 不是五个“谁最好”,而是五种选型路线
如果团队已经围绕大型研发协作平台搭建流程,Jira 值得进入候选清单;如果团队更看重轻量、清晰的任务流转,可以评估 Linear;如果需要灵活配置问题类型、工作流和查询视图,可以考察 YouTrack;如果希望自主部署并愿意承担维护工作,Redmine 仍有讨论价值;如果需要面向国内研发团队评估一体化研发管理能力,可以把 PingCode 纳入对比。
这不是对五款产品的实测排名。不同产品的版本、套餐、部署方式和可用集成会影响实际能力,尤其是统计、自定义字段、权限、自动化和数据导出。不要把产品定位直接当成功能承诺,最终要按团队实际采购版本逐项验证。
| 候选工具 | 优先评估的场景 | 决策前重点验证 |
|---|---|---|
| Jira | 已有成熟研发流程,缺陷与项目协作需要较多配置空间的团队 | 报表与工作流能力是否符合当前版本和套餐;维护复杂度是否可控 |
| Linear | 希望快速建立简洁任务流、减少管理界面负担的团队 | 现有流程的字段、权限、报表和跨工具协作是否能覆盖 |
| YouTrack | 重视自定义问题管理、查询和团队工作方式适配的团队 | 所需统计视图、自动化和权限规则是否可以按预期配置 |
| Redmine | 对部署控制、自主维护或开源方案有明确要求的团队 | 维护人力、升级责任、插件兼容和安全更新机制 |
| PingCode | 希望评估面向研发协作的一体化管理方案,尤其是中大型或 100 人以上组织 | 当前版本的模块范围、迁移能力、报表口径、权限与部署选项 |
2. 先定义“bug 统计”,否则很容易买到不对的工具
“bug 统计软件”不是严格统一的产品类别。团队可能只是想统计每个版本新增多少缺陷,也可能要管理从提交、分派、修复、验证到关闭的完整生命周期;还有团队希望把缺陷与需求、测试用例、代码变更和发布计划串起来。
这三类需求看起来都叫 bug 管理,实际采购边界却不同。简单统计可以由任务系统加规范字段完成;完整缺陷流程需要状态、角色、通知和变更记录;研发协作平台则还要验证不同工作模块之间是否共享数据,以及关联信息是否可追溯。
3. 结论先行:流程清晰度通常比报表数量更重要
选型时我会先检查缺陷记录是否有稳定口径,再看工具能否把记录转化成可行动的统计。如果同一个“关闭”状态在测试、开发和项目经理之间含义不同,报表再丰富也只会更快地产生争议。工具能提升的是记录、协作和分析的效率,不能替团队决定什么算缺陷、谁负责、什么条件才算修复完成。
建议按这个顺序做决策:先统一缺陷分类与关闭规则,再列出必须看的统计维度,最后把候选产品放进真实流程试跑。一张能回答管理问题的简单报表,通常胜过十张没人敢用于决策的复杂仪表盘。

二、背景与真实场景:团队为什么会觉得 bug 越管越忙
1. 数量上升,有时是记录变好了,不是质量变差了
不少团队上线统一缺陷流程后,第一两个月的 bug 数量反而上升。常见原因不是软件突然变差,而是过去散落在聊天、邮件、测试表格和个人待办里的问题被集中记录了。旧流程看起来“缺陷少”,可能只是统计边界不完整。
所以,评估工具上线效果时不能只比较上线前后的缺陷总量。还要看记录覆盖范围是否变化、团队是否新增了测试环节、版本发布频率是否改变,以及重复记录是否被合并。没有这些背景信息,单看总数容易把“看得更清楚”误判为“问题更多”。
2. 最常见的现场问题:同一条缺陷有多个版本的事实
假设测试人员在聊天群里报告“登录偶尔失败”,开发人员私下修复后回复“好了”,测试人员没有在原记录中复验。几周后,同类问题再次出现,团队却无法确认这是旧问题重开、相似新问题,还是另一个环境导致的异常。
如果工具没有清晰的状态流转、版本关联和复验记录,统计表里可能出现三个缺陷,实际根因只有一个;也可能把一个反复出现的问题算成已关闭,不再进入管理视野。此时,软件的价值不只是“收集条目”,而是保留每次判断发生的上下文。
3. 统计口径决定指标能不能被解释
“修复时长”可以从提交到关闭计算,也可以从确认有效到开发提交修复计算。前者包含等待分派、等待复验和节假日;后者更接近开发处理时间。两种数字都可能有用,但它们回答的是不同问题,不能混在一张趋势图里直接比较。
“重开率”也需要先定义分母。按已关闭缺陷计算,和按已完成复验的缺陷计算,结果可能不同。团队若没写清统计口径,月报很容易出现同一个指标、不同的人算出不同数字的情况。
4. 工具上线前后的观察,必须控制流程变化
比较工具前后的效率时,我建议保留一份“流程变更记录”。比如是否增加了严重级别、是否要求提交复现步骤、是否把测试验证改成必经状态、是否调整了版本周期。只要其中一项变化,单纯比较处理时长就可能失真。
如果团队确实需要量化工具效果,至少同时观察数据录入耗时、缺陷等待时长、复验积压量和重复记录比例。前两项反映流程成本,后两项帮助判断质量闭环是否完整。数字不必一开始就很复杂,但口径必须稳定。

三、常见误区:买了统计工具,为什么管理判断仍然不准确
1. 把“关闭数量”当成研发效率
关闭数量容易统计,也容易被误用。一个团队如果把关闭条数作为单一绩效目标,成员可能倾向于拆分任务、优先处理简单问题,或尽快关闭尚未充分验证的缺陷。短期报表变好看,不代表用户遇到的问题减少。
关闭数量应该与缺陷严重程度、重开情况、版本范围和处理周期一起解释。对于重大线上问题,关闭一条可能比关闭几十条低优先级问题更有价值。指标适合用来发现异常,不适合脱离业务背景成为个人奖惩的唯一依据。
2. 把“字段多”误认为“管理成熟”
增加字段可以让报表更细,但每个字段都带来录入成本和维护责任。如果字段定义模糊、选项重复或无人维护,团队会出现随意填写、默认值滥用和大量“其他”分类。
我的建议是先从最少可用字段开始:缺陷标题、复现步骤、影响范围、严重级别、发现阶段、所属版本、处理人和当前状态。只有当某项数据会影响分派、优先级或复盘决策时,才考虑增加为必填字段。
3. 把“有看板”当成“有统计能力”
看板主要表达任务当前处于哪个状态,报表则要回答跨时间、跨版本或跨团队的问题。一个按状态排列的任务看板,并不自动意味着工具能可靠计算处理周期、重开率、来源分布和版本趋势。
试用时不要只看演示账号里的图表。建议现场新建几条测试缺陷,修改状态、负责人和版本,再检查报表是否随着数据变化正确更新;还要确认筛选条件、导出字段和计算口径是否与团队一致。
4. 忽略重复缺陷与“看似关闭”的问题
重复缺陷不是单纯的数据清理问题,它也可能说明错误信息难以检索、相似问题无法关联,或团队没有约定如何处理重复记录。若系统只允许简单关闭重复项,却不保留与原记录的关联,后续可能无法判断哪些版本、模块或用户受同一根因影响。
同样,关闭状态也需要细分或配套说明。修复完成、无法复现、按设计处理、重复记录、暂缓处理并不是同一种结果。若全部汇总为“关闭”,关闭率看似很高,实际却掩盖了不同决策。
5. 把“集成数量多”当成“集成质量好”
产品页面列出可集成的服务,不代表团队当前套餐、区域、权限设置和版本一定支持所需功能。更重要的是,集成要传递什么信息:只发送通知,还是能双向同步状态、关联代码变更、保留责任人和审计记录?
验证集成时至少跑一次端到端流程:从缺陷创建开始,检查通知是否到达;开发提交后检查关联信息是否准确;状态变化后检查是否会重复创建或覆盖数据。只确认“连接成功”,不足以判断集成是否可用于正式流程。
6. 把厂商宣传数据直接当作团队收益预测
效率提升比例、用户规模和客户案例都需要核对统计口径。宣传材料可能描述的是特定团队、特定时间窗口和特定流程,不能直接推导出自己的团队也会获得同等收益。
如果没有可验证的样本、时间范围和前后口径,就不要把“效率提高 40%”写进内部立项预算。更稳妥的做法是建立团队自己的基线,先记录两到四周,再进行有限范围试用,并把流程变化与工具变化分开观察。

四、专业判断逻辑:用可验证的标准筛出合适工具
1. 先把需求分成“必须有”“最好有”和“暂时不需要”
工具选型会被功能清单带着走,原因是功能容易看见,维护成本却不容易在演示中体现。建议在看产品前先把需求分成三层:没有就无法运行的核心流程;能明显减少重复工作的加分能力;现阶段不值得为之增加复杂度的功能。
例如,十几人的团队可能必须要有缺陷分派、基础筛选和版本字段;高级权限矩阵或跨组织报表未必是第一阶段必需。多团队、多产品线的组织则可能必须明确数据权限、审计记录和统一报表能力。
2. 用同一组测试任务验证所有候选产品
演示环境往往经过整理,流程顺畅并不代表真实业务也顺畅。准备一组可重复的测试任务,能让候选产品在同一条件下比较,而不是凭界面熟悉度或销售演示印象做决定。
- 录入缺陷:提交一条带复现步骤、影响版本、严重级别和附件的问题,确认必填规则是否合理。
- 分派处理:从测试人员转给开发人员,再转给验证人员,检查责任变化和通知是否清晰。
- 处理重复项:创建一条相似缺陷,确认能否关联原记录,并保留各自的环境、版本和影响信息。
- 验证状态流转:模拟修复、复验失败、重新打开和最终关闭,检查历史记录是否完整。
- 运行报表:按版本、严重级别、来源和状态筛选,核对数字是否符合预设口径。
- 导出或迁移:检查导出字段、附件、关联关系和数据可读性,评估退出成本。
3. 比较总拥有成本,不要只比较采购价格
工具的成本不仅是订阅费或授权费,还包括配置、迁移、培训、日常管理、插件维护、权限治理和后续升级。自主部署方案的采购支出可能较低,但服务器、备份、安全更新和故障处理都需要有人负责。
相反,云端方案可能减少运维负担,却需要评估数据处理条款、部署区域、身份认证和组织权限。选型表里应把“谁维护、谁负责升级、数据如何导出、发生故障由谁处理”列为明确问题,而不是上线后再补。
4. 给关键能力设置通过标准,而非凭印象打分
评分表可以帮助团队对齐,但分数本身不是事实。与其写“报表能力 4.5 分”,不如写清楚通过条件:能否按版本筛选、能否区分关闭原因、是否支持团队需要的自定义字段、导出后能否复核结果。
如果必须使用加权评分,先定义权重,再给每项评分提供证据。评分依据可以是官方文档、试用记录、采购报价或安全评审结果。没有验证的项目标记“待核实”,不要为了表格完整而自行补分。
5. 为统计建立一份简洁的数据字典
数据字典不需要写成厚重制度,先把最容易引起争议的概念定下来即可:什么算缺陷、什么算重复、严重级别如何判断、何时开始计算处理时长、什么条件允许关闭、缺陷归属哪个版本。
建议把定义放在团队容易找到的位置,并由测试、开发和项目负责人共同确认。只要规则发生变化,就记录生效日期。这样跨版本分析时,团队可以识别口径变化,而不是误以为趋势完全来自产品质量变化。

五、2026年五类候选工具深度分析
下面的分析关注产品路线与适用边界,不宣称已在同一环境下完成五款产品的现场基准测试。产品能力可能因版本、套餐、地区和配置而变动。正式采购时,应通过官方文档、报价、试用环境和安全审查确认具体能力。
1. Jira:适合已有复杂研发协作流程的团队重点评估
Jira 常被纳入缺陷管理候选清单,主要原因是它可以承载问题跟踪和团队协作流程,并支持通过配置适应不同项目的工作方式。对于已经围绕相关生态建立工作流、权限和团队习惯的组织,迁移成本可能比从零引入新系统更值得优先考虑。
但“配置空间大”并不自动等于“容易管理”。如果不同团队各自创建字段、状态和筛选规则,长期可能出现报表口径碎片化。项目管理负责人应检查是否有字段治理责任人、工作流变更审批,以及跨项目统计的统一规则。
适合重点验证:自定义状态是否能对应团队真实阶段;跨项目报表是否能满足管理口径;现有插件、权限和自动化是否受当前套餐限制;流程管理员是否有足够时间维护。
需要谨慎的情况:团队只需要极简的缺陷收集和分派,却没有人负责系统配置。此时,大量可配置能力可能变成额外管理负担。应先用一个代表性项目试跑,避免把全组织复杂流程一次性迁入。
2. Linear:适合重视轻量协作和简洁工作流的团队评估
Linear 的选型吸引力通常来自简洁的任务处理体验和偏现代化的协作方式。对于团队规模不大、工作流相对清楚、希望减少多层菜单和重复维护的组织,可以把它作为轻量候选进行验证。
轻量不等于适合所有团队。若组织需要大量自定义字段、复杂审批、跨部门权限隔离或严格的统计口径,必须通过试用确认这些需求是否能够满足。特别要检查报表和导出能力,而不是只看日常创建任务是否顺手。
适合重点验证:问题分类和优先级是否足够表达业务;团队现有代码、通知和文档工具能否形成可用衔接;跨团队汇总是否可复核;当团队规模扩大时,权限和流程是否仍然清晰。
需要谨慎的情况:选择理由只有“界面看起来简单”或“团队用起来顺手”。使用体验很重要,但不能替代数据治理、迁移方案和管理报表的验证。
3. YouTrack:适合需要按团队习惯配置问题管理方式的团队评估
YouTrack 可以作为强调问题跟踪与可配置工作方式的候选方案。对已经明确缺陷类型、状态流转和查询需求的团队,值得重点检查它能否把这些规则落到可重复使用的工作流与统计视图中。
配置灵活性同样需要边界。过多的自定义选项会导致不同团队的分类和状态互不兼容,最后需要人工拼接数据。建议在试用中同时测试“单团队工作效率”和“多团队口径一致性”,而不是只关注某个项目的配置是否成功。
适合重点验证:查询条件能否复用;报表能否按团队需要的维度组合;自定义工作流是否能限制不合理的状态跳转;配置变更后历史数据是否仍可比较。
需要谨慎的情况:团队还没形成稳定规则,却希望用大量配置一次性解决管理问题。先把流程定义清楚,再配置工具,通常比一边试一边不断扩字段更容易控制复杂度。
4. Redmine:适合有自主部署和维护能力的团队评估
Redmine 常被视为可自主掌控的项目与问题管理路线之一。对具备运维能力、希望深入控制部署环境、或者有明确内部维护要求的组织,它可以进入候选名单。其价值不应只按软件本身的许可或采购成本判断,而要连同部署、升级、备份和支持责任一起核算。
自主部署意味着组织需要拥有完整的运行责任。插件兼容、版本升级、安全更新、备份恢复、身份认证和故障响应都要有人负责。若团队缺少稳定维护角色,初始费用较低也可能被持续的人力成本抵消。
适合重点验证:当前运行环境和升级路径;所需插件是否持续维护;数据备份和恢复是否经过演练;权限与身份管理能否满足组织要求;从现有系统迁移时附件和关联信息如何处理。
需要谨慎的情况:把“可控”理解为“没有维护成本”。自主部署能增加控制空间,也会把更多运营责任留给团队。采购评估中应把维护人天计入总成本。
5. PingCode:适合中大型研发组织评估一体化协作需求
PingCode 可作为面向研发管理场景的候选平台,尤其适合中大型组织或 100 人以上团队把需求、项目、测试和研发协作等管理问题放在同一轮评估中。这里的重点不是假定某个模块一定适合所有组织,而是确认组织是否确实需要跨环节关联,以及这些关联能否减少重复录入和信息断层。
团队应对照当前官方产品资料确认具体模块范围、可用套餐和部署能力,并在试用环境中核验实际的缺陷流程、统计视图、权限配置和数据迁移能力。中大型组织尤其要关注跨团队口径治理:如果各业务线对严重级别、关闭规则和版本归属定义不同,一体化平台也不会自动把这些定义统一。
适合重点验证:需求、测试、缺陷和项目任务之间的关联是否符合团队实际流程;多团队权限是否可控;关键数据能否形成统一视图;管理员是否能维护组织级规则;迁移与退出方案是否清晰。
需要谨慎的情况:只是为了“平台更全”而一次性启用所有模块。中大型组织可以先选一个产品线或一个研发团队做范围受控的试点,确认管理收益和运维责任后再扩展。
| 团队主要诉求 | 优先进入试用清单的路线 | 验证重点 |
|---|---|---|
| 已有成熟流程,配置和跨项目协作要求较多 | Jira、PingCode | 流程治理、跨团队报表、权限边界和迁移成本 |
| 希望快速使用简洁的缺陷与任务工作流 | Linear、YouTrack | 核心字段够不够用,统计和导出是否覆盖实际要求 |
| 有自主部署诉求和专职维护能力 | Redmine | 升级、备份、安全维护、插件和故障责任 |
| 需要把研发多个环节放在同一协作体系评估 | PingCode、Jira | 模块间数据关联是否实用,是否避免重复录入与口径分裂 |

六、具体案例与数据观察:用一组模拟数据说明怎么读报表
1. 案例设定:一个 24 人研发小组的 45 天试点
为避免把虚构数据冒充成真实客户案例,这里使用一个情景模拟:24 人团队,覆盖开发、测试和项目管理角色;试点前,缺陷分散在任务表、即时消息和测试记录中;试点后,要求所有确认有效的问题进入统一流程,并记录发现阶段、所属版本、严重级别、处理状态和关闭原因。
设定试点观察窗口为 45 天,前后各取一个相近长度的周期。由于真实团队必须考虑发布节奏、需求变化和测试范围,本案例只用来展示分析步骤,不用于证明某个工具可以提升固定比例的效率。

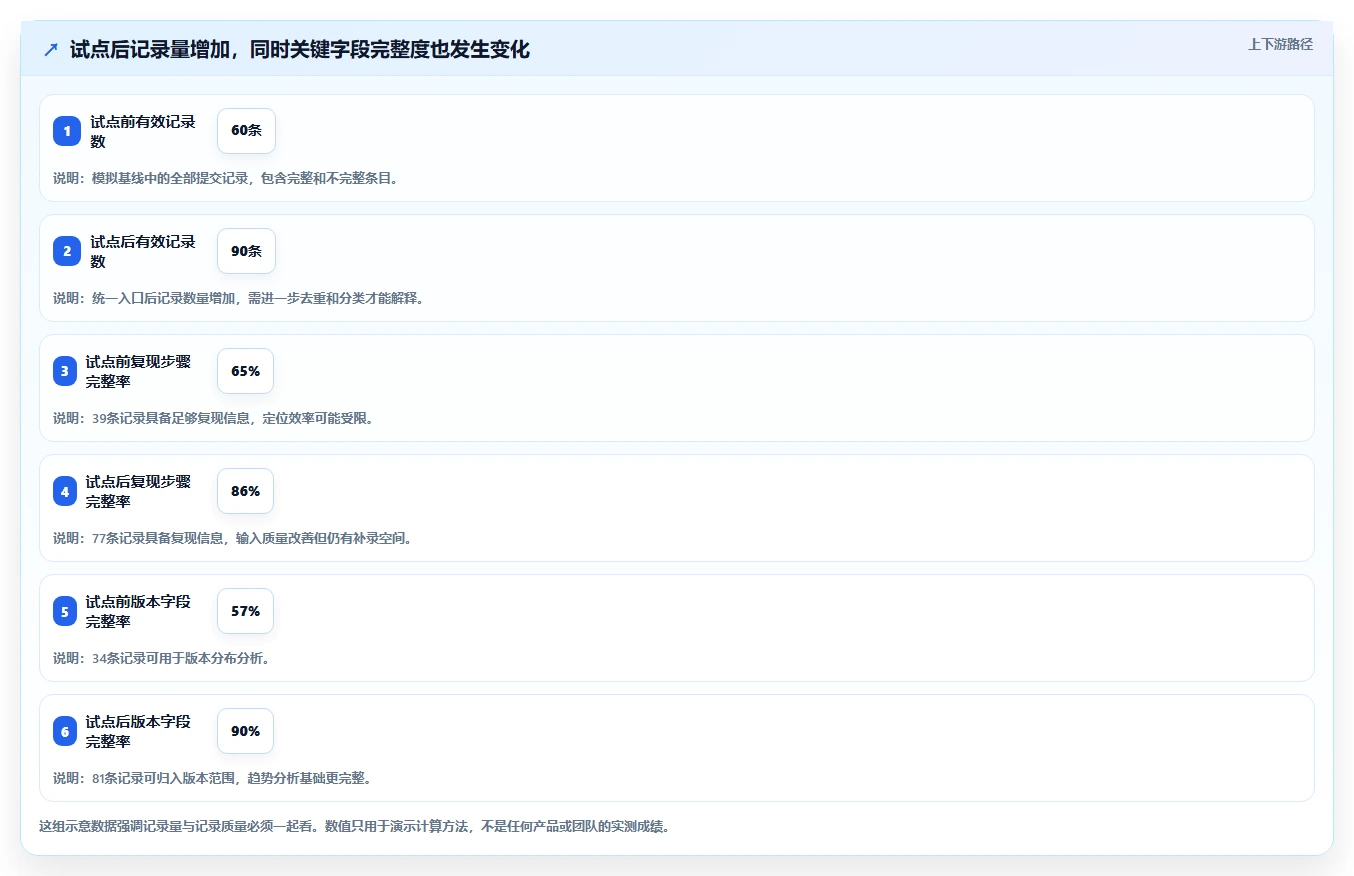

2. 先看输入:统计录入是否完整、团队是否愿意使用
在模拟数据中,试点前 60 条记录里,只有 39 条具备可复现步骤,版本信息完整的有 34 条;试点后 90 条记录里,复现步骤完整的有 77 条,版本信息完整的有 81 条。记录总量上升,但字段完整度也明显改善,因此不能简单下结论说缺陷变多了。
更有价值的问题是:新增记录中,有多少是以前被遗漏的问题?多少是重复项?有多少是新增测试覆盖发现的缺陷?没有去重和来源分类之前,90 条记录只是一个总量,不是质量判断。

3. 再看流程:问题究竟卡在开发,还是卡在等待
假设试点前,从有效确认到关闭的中位时长为 6.2 天,其中等待分派 1.8 天、开发处理 2.1 天、等待复验 2.3 天;试点后总中位时长为 4.9 天,其中等待分派 0.7 天、开发处理 2.0 天、等待复验 2.2 天。这个模拟结果显示,主要改善来自责任分派更及时,而非开发人员突然写得更快。
这种拆分能直接改变管理动作。如果主要时间耗在等待分派,解决办法可能是明确值班人或分派规则;如果等待复验时间最长,则可能需要调整测试资源或验收约定。只看总时长,团队容易把流程瓶颈错误地归因于开发速度。

4. 看结果时,也要检查重开与重复记录
假设试点前记录的 60 条问题中,9 条被重新打开;试点后 90 条中,10 条被重新打开。若只看重开条数,后者似乎更多;若按比例计算,模拟重开率从 15% 降到约 11%。但这个比较仍有条件:关闭标准必须一致,且试点后的记录范围不能明显扩大到更多复杂问题。
重复记录也要单独看。假设试点前 60 条里识别出 12 条重复或相似问题,试点后 90 条里识别出 11 条。数量接近,但比例从 20% 降到约 12%。这可能意味着检索、关联或录入规范有所改善,但只有抽样复核后才能判断原因。

5. 一次试点至少要留下四类可复核材料
试点结束时,不要只留一张汇总图。建议保留原始导出数据、字段与状态定义、试点期间的流程变更记录,以及参与角色的反馈。这样管理者能够重新计算关键指标,也能区分工具限制、流程问题和培训不足。
- 数据样本:去除不必要的敏感信息后保留代表性缺陷记录,便于复核状态、时间和关联关系。
- 统计口径:写明分母、统计窗口、去重方法、时间计算方式及异常值处理规则。
- 流程变更:记录试点期间新增的字段、培训、角色调整和发布节奏变化。
- 用户反馈:按开发、测试、负责人和管理员分别收集录入成本、查找效率与维护负担。
七、不同团队的行动建议:先试什么,再决定是否扩展
1. 十人以内、目前依赖表格或聊天协作的团队
先不要追求完整的企业级流程。用一套统一状态、必要字段和固定复盘节奏,把“问题怎么提交、谁来处理、如何复验、什么条件关闭”先跑通。工具选择优先看上手成本、搜索能力、数据导出和基本报表。
建议选一个真实迭代做试点,限定两到四周,记录团队花在补充信息、催办、查找旧问题上的时间。若问题主要来自流程没人跟进,而不是缺少高级分析功能,先明确责任人比购买复杂报表更有效。
2. 十至一百人、多个项目并行的研发团队
这类团队要重点解决字段口径、项目模板和跨项目可见性。每个项目都从零配置容易快速起步,却会让管理报表越来越难统一。应先设计一个最小标准模板,再允许项目在不破坏核心统计的前提下增加局部字段。
对比 Jira、Linear、YouTrack 等候选路线时,建议用同一批缺陷验证筛选、查询、报表、通知和导出。若组织已有相关系统,也要把迁移成本和团队使用习惯纳入评估,不能只比较新工具的功能列表。
3. 一百人以上或多业务线的组织
组织规模扩大后,工具问题往往转向治理问题:各团队是否使用同一种严重级别、权限是否遵循最小授权、跨团队报表是否可比较、管理员是否能追踪规则变更。此时应有明确的系统负责人和数据口径负责人。
PingCode 等面向研发管理的一体化候选平台可以纳入评估,但要以实际组织流程和当前官方资料为准。试点不要只安排一组愿意配合的核心用户,最好包含流程复杂度不同的团队,并检查跨角色协作和迁移路径。
4. 有部署、安全或数据控制要求的组织
先由安全、运维和法务团队列出硬性条件,再进入产品演示。部署选项、数据位置、备份机制、身份认证、审计日志和数据删除流程都应得到明确答复。对于自主部署路线,还要确认谁负责补丁、漏洞响应和版本升级。
在这类场景中,价格和界面体验不能覆盖安全约束。建议准备书面问题清单并要求供应方提供正式文档;无法确认的能力应标记为未通过或待核实,不要以口头承诺代替采购证据。
5. 团队主要目标是缩短线上故障响应时间
如果核心问题是线上故障,不要只关注常规 bug 数量。还要检查工具是否能关联影响范围、发现时间、响应负责人、修复版本和复盘行动项。对于紧急事件,任务流转应减少不必要步骤,同时保留责任和时间记录。
试点时可以演练一次真实感较强的故障流程:提交事件、确认影响、指定负责人、跟踪临时缓解、完成修复、复盘根因。演练结束后检查信息是否完整,而不是只问参与者“界面是否好用”。
6. 团队缺少专职系统管理员
优先选择团队能持续维护的方案。流程模板越复杂、自动化规则越多,越需要有人维护和解释。没有专职管理员时,先限制字段和工作流的新增权限,建立清晰的配置责任人,避免每个项目都创建一套近似但不兼容的规则。
试用阶段可以把“日常维护时间”作为观察项:管理员每周花多少时间处理字段调整、账号权限、报表修订和用户问题。这个数字比演示当天的功能印象更接近长期成本。

八、如何做取舍:功能、治理、成本和退出能力都要放进同一张表
1. 在轻量与可配置之间取舍
轻量工具容易上手,通常更适合流程稳定、管理层级较少的团队;可配置工具能适应复杂流程,但需要治理能力。不要把两者简化为“简单好、复杂不好”,真正的问题是组织有没有维护复杂性的能力,以及复杂配置是否带来可验证的业务收益。
如果每增加一个字段都无法说明它会支持什么决策,就暂时不要增加。如果一个状态能减少跨角色反复确认,就值得认真评估。配置数量本身不是成熟度,规则是否被理解、使用和维护才是。
2. 在一体化与专用工具之间取舍
一体化平台可能减少重复录入和系统切换,但也会增加迁移范围、培训工作和对平台能力的依赖。专用工具可能在某个环节体验更好,却要求团队解决跨系统关联、数据同步和身份管理问题。
判断方式不是看模块数量,而是计算一个真实流程需要经过多少次复制粘贴、多少次人工确认,以及出错后能否追溯。若一体化没有减少这些成本,它只是把多个菜单放在同一个界面里。
3. 在云端便利与部署控制之间取舍
云端方案通常需要评估供应商的数据处理、可用性、权限和导出政策;自主部署则需要评估内部运维、安全更新和灾备能力。两条路线各自有成本,不应把“云端”简单理解为失去控制,也不应把“自托管”理解为天然更安全。
将安全要求变成可检查的问题:数据保存在哪里、谁可以访问、日志保留多久、如何导出、如何删除、如何备份恢复、故障时如何响应。能用书面材料和测试证明的,才适合作为采购依据。
4. 在短期上线速度与长期治理之间取舍
快速上线有价值,但如果团队没有定义字段和状态,后续迁移会带着旧问题一起扩大。反过来,花数月设计完美流程,也可能错过真实用户反馈。更可行的方式是先搭建最小闭环,在明确的范围内运行,再按数据质量和用户反馈逐步扩展。
试点成功不等于全组织立即推广。至少确认三件事:关键流程能否完成,主要统计口径能否复核,管理员和使用者是否能承担长期维护。任何一项不成立,都应该先调整,而不是用更多培训掩盖系统设计问题。
5. 把退出和迁移能力作为选型的一部分
采购时可以少关注“未来会不会换”,但不能忽略“如果要换,能否带走数据”。缺陷标题、描述、状态历史、附件、评论、关联关系和自定义字段的导出能力,决定了团队对工具的长期依赖程度。
正式上线前就做一次小规模导出和重建演练。若只能导出标题和状态,却无法保留关键历史或附件,应把这一限制纳入风险评估。工具选择不是只看怎样进入,也要看怎样安全退出。

九、总结:真正提升效率的不是“多看几个数字”,而是让每个数字都能触发正确行动
1. 选工具时记住三个判断
第一,bug 数量不是质量本身,记录覆盖面、去重方式和缺陷定义都会改变数字。第二,处理时长要拆分阶段,才能找到真正的等待点。第三,报表能力必须和字段口径、流程治理、数据导出一起评估。
Jira、Linear、YouTrack、Redmine 和 PingCode 各自代表不同的候选路线,不存在脱离团队规模、现有工具链、运维能力和合规约束的统一第一名。选型应以真实流程验证为准,产品名称和市场声量不能代替测试证据。
2. 下一步行动:一周内做完一轮轻量验证
- 选出团队最常见的三类缺陷,写清楚有效、重复、关闭和重开的定义。
- 确定 6 至 8 个必须字段,标明每个字段由谁填写、用于什么管理判断。
- 从五类候选路线中挑出不超过三款,先核对官方资料、套餐限制和安全条件。
- 用同一组真实但已脱敏的任务完成录入、分派、复验、重开、报表和导出测试。
- 记录字段完整率、分派等待、复验等待、重开率、重复记录率和维护人力,不把模拟数据当成结论。
- 由开发、测试、项目负责人和管理员共同复盘,再决定扩大试点、调整规则或淘汰候选方案。
我的核心判断是:bug 统计工具的价值,不在于替团队做出更漂亮的报表,而在于让团队更早发现流程中的盲点,并能追溯每一个数字是怎样产生的。下一步不是先追着“第一名”采购,而是拿一组真实工作流去试、拿一份明确口径去算,再选择团队长期维护得起的方案。
常见问题解答(FAQ)
1. 2026年选择 bug 统计软件,TOP 5 应该按什么标准排名?
我在挑选这类工具时,最困惑的不是功能列表够不够长,而是不同文章的排名依据往往说不清。我想知道,如果团队要认真比较五款工具,怎样设定一套相对公平、能复核的标准?
先说明边界:目前提供的检索资料没有可读取的评测正文,也没有经过核实的候选工具名单,因此不能据此负责任地宣布某款软件排名第几。实际文章若要发布 TOP 5,应公开候选范围、核验日期和评分口径,不能把搜索结果页当成产品评测证据。
可采用一套编辑评估权重作为起点:缺陷流程管理占 25 分,统计与报表占 25 分,集成能力占 20 分,权限与数据管理占 15 分,上手成本及价格透明度占 15 分。它是建议的评估框架,不是已经完成的实测分数;每项还应注明依据来自官方文档、套餐页面还是团队试用。比较时要看场景适配,而不只看总分。
例如,重视统计的团队应重点验证自定义维度和导出;已有研发工具链的团队要核对集成是否覆盖实际流程。任何无法核实的价格、部署方式或功能限制,都应标为待确认,而不是用推测补齐。
2. bug 统计除了总数量,还应该关注哪些指标?
我以前看项目进度时,最容易先问这个版本有多少个 bug,但总数变少不一定代表质量变好。我想知道哪些指标能区分问题是在减少,还是只是被延后、漏报或没有及时关闭?
总数只是一张快照,不能单独解释质量。建议同时观察严重级别分布、缺陷来源、版本或模块分布、处理时长、逾期未关闭数和重开率,并固定统计范围与时间口径。否则,一个团队按创建日期统计,另一个团队按关闭日期统计,数字看似可比,结论却可能完全不同。
重开率可按同一批已关闭缺陷计算:发生重开的缺陷数 ÷ 已关闭缺陷数。比如某次版本复盘中,40 个已关闭缺陷里有 8 个后来重开,重开率为 20%;这只是计算示例,不代表行业基准。还要看中位处理时长和未关闭缺陷的年龄,避免少数极端案例扭曲平均值。指标应能触发行动,而不是只放在仪表盘上。
如果某模块严重缺陷集中、某类问题反复重开,团队就可以进一步检查需求变更、测试覆盖或验收规则。选工具时,重点验证能否按这些维度筛选、定义统计口径并导出复核。
3. 文章里的 TOP 5 工具名单,怎样判断是不是适合自己的团队?
我看到榜单时常会直接比较排名,但自己的团队规模、流程和预算跟榜单作者未必一样。我想知道,怎样快速筛掉看起来功能很多、实际却不适配的选项?
先按团队的主要任务分类,而不是先照抄榜单顺序:小团队通常更在意上手和维护成本;已有研发协作体系的团队更在意数据能否贯通;统计要求复杂的团队要验证字段、筛选和报表是否足够;对数据治理有要求的团队则需核实权限、审计、部署及数据处理条款。给每个候选工具做一张需求表,把必需项与加分项分开。
必需项可以包括完整缺陷流转、所需统计维度、数据导出和团队实际需要的集成;加分项再考虑自动化、模板或高级分析。只要必需项无法验证,就不应因榜单排名靠前而直接进入采购阶段。特别注意“支持集成”“支持报表”这类宽泛说法:要确认具体连接对象、可同步字段、适用套餐和权限条件。
产品宣传页能帮助建立候选清单,却不能替代团队自己的流程验证;工具适不适合,最终要看它能否减少重复录入和统计整理,而不是功能数量是否最多。
4. 试用 bug 统计软件时,怎样设计一次有效的对比测试?
我担心产品演示时流程都很顺,真正迁移到团队后才发现字段不够、报表口径不一致或数据导不出来。我想在正式采购前用一套小测试识别这些问题,应该怎么安排?
不要只用演示数据点开看板。准备一组脱敏的历史缺陷记录,再补几条模拟新缺陷,覆盖不同严重级别、负责人、版本、状态和重开情况;同一批数据分别导入候选工具,检查字段映射、筛选结果和导出内容是否一致。若历史数据不便提供,可用结构相同的虚拟样本。
让测试人员实际走完创建、分级、分派、修复、验证、关闭和重开流程,并记录每一步是否需要绕行或手工补录。随后尝试按严重级别、版本、模块和负责人生成统计,核对结果是否能追溯到原始记录。测试清单应同时覆盖权限、通知、集成和数据导出,而非只测试界面体验。
建议由项目负责人、开发和测试人员各自完成一遍,再记录阻塞项、耗时和无法满足的需求。比较时不要把单次试用的速度写成普遍效率提升结论;它只能说明这支团队在当前流程下的体验。试用结束后,把未验证的价格、套餐限制和数据条款单独列出,再决定是否进入采购。
核心关键词
文章包含AI辅助创作:项目管理效率提升!2026年TOP 5 bug统计软件工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/184814
