项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

项目经理评估 GMP 文档管理系统时,最容易被忽略的并不是“有没有电子签名”,而是:系统上线后,谁对流程配置负责、谁完成验证、系统升级时谁评估影响,以及旧文档如何迁移并保留可追溯性。本文比较五类常见候选方案,但先说明边界:目前可用的搜索资料没有提供可核验的产品评测正文、报价或实测记录,因此下文不是五款系统的亲测排名,也不把厂商宣传等同于合规结论。我的重点是把选型拆成可执行的核查方法,并说明不同产品方向可能适合什么项目。

一、先讲核心结论:选 DMS,先看项目能否验证和运维

1. 五款候选工具不是同一条赛道上的五个名次

本文纳入五个具有生命科学或受监管业务文档管理讨论价值的候选方向:Veeva Vault QualityDocs、MasterControl Document Control、OpenText Documentum 生命科学解决方案、Ennov 的文档管理解决方案,以及 Ideagen 的质量与文档控制解决方案。它们的产品组合、部署选择、模块边界和服务覆盖并不完全相同,不能只靠一张“功能打勾表”决定谁第一。

尤其要区分“可管理受控文件”和“已满足某企业的 GMP 要求”。前者描述产品能力,后者还涉及企业的预期用途、业务流程、权限配置、验证证据、培训记录、变更管理和持续监控。厂商产品页面可以帮助缩小候选范围,却不能替代企业自己的评估和验证。

候选方案 建议优先考察的方向 项目经理应优先核实 不应仅凭公开宣传推断
Veeva Vault QualityDocs 受监管生命科学企业的质量文档管理场景 具体版本、模块范围、配置方式、接口、验证资料及服务区域 不能推断所有部署和配置都天然满足企业要求
MasterControl Document Control 文件控制与质量流程协同的候选方案 文件生命周期覆盖范围、审批流程配置、迁移和验证责任 不能把产品功能列表直接当作项目上线结果
OpenText Documentum 生命科学解决方案 需要评估企业内容管理能力及复杂文档治理的组织 生命科学相关方案边界、实施架构、集成复杂度及运维模式 不能把平台能力等同于开箱即用的 GMP 文件流程
Ennov 文档管理解决方案 希望将受监管文档流程与相关质量业务一并评估的团队 具体模块、区域支持、配置、接口和合同交付范围 不能假设不同地区、产品线的功能和交付方式完全一致
Ideagen 质量与文档控制解决方案 需要比较文件控制与质量管理流程协同的团队 目标产品版本、GMP 场景覆盖、审计追踪和实施验证安排 不能仅根据“质量管理”定位判断适配复杂制药流程

2. 我不会在证据不足时给五款产品硬排总名次

真正有用的排名,至少要有统一的测试环境、相同的业务脚本、明确的评分权重和可复核的证据。比如,五家供应商是否都演示了同一条“起草,审核,批准,发布,培训,修订,作废”流程?是否都按同一份需求清单说明审计追踪?是否都提交了同等范围的报价和验证交付清单?如果没有这些条件,给出精确到小数点的分数,只会制造确定性幻觉。

所以本文采用“候选对比+场景匹配+待核验项”的方式,而不是宣称哪款系统在所有企业中最好。如果团队需要严格意义上的深度评测,应将本文的演示脚本和评分规则带入供应商评估,再按本企业流程做实测。

3. 最重要的结论是把合规能力拆成三层

选型时,我建议把判断分为产品层、项目层和运营层。产品层看系统能提供哪些能力;项目层看企业怎样配置、迁移、验证和上线;运营层看人员、权限、变更、培训和审计证据能否持续保持受控。三层都能说清楚,才有讨论“适不适合”的基础。

  • 产品层:文件生命周期、版本控制、权限、审计追踪、电子签名、检索和导出能力。
  • 项目层:需求追踪、配置边界、数据迁移、接口测试、验证交付和上线切换。
  • 运营层:用户生命周期管理、定期复核、偏差处理、系统变更、供应商管理和灾备演练。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

二、背景和真实场景:项目经理买的不是文档库,而是一条受控流程

1. 同一份 SOP,至少牵涉四类项目责任

设想一家企业正在把纸质或共享盘上的 SOP 迁移到电子系统。质量部门希望确保文件只有经过批准才能生效;培训负责人希望新版本发布后触发适用人员培训;IT 团队关注身份认证、接口、备份和权限;项目经理则需要同时安排流程确认、数据清理、用户验收、培训、验证和切换。

这不是“把 PDF 上传到云端”就能结束的工作。旧文件可能有多个副本、不同命名方式、模糊的生效日期和不完整的审批记录。若迁移前不确认哪一份是有效版本,系统上线后只是把原有混乱搬到了一个更难修改的地方。

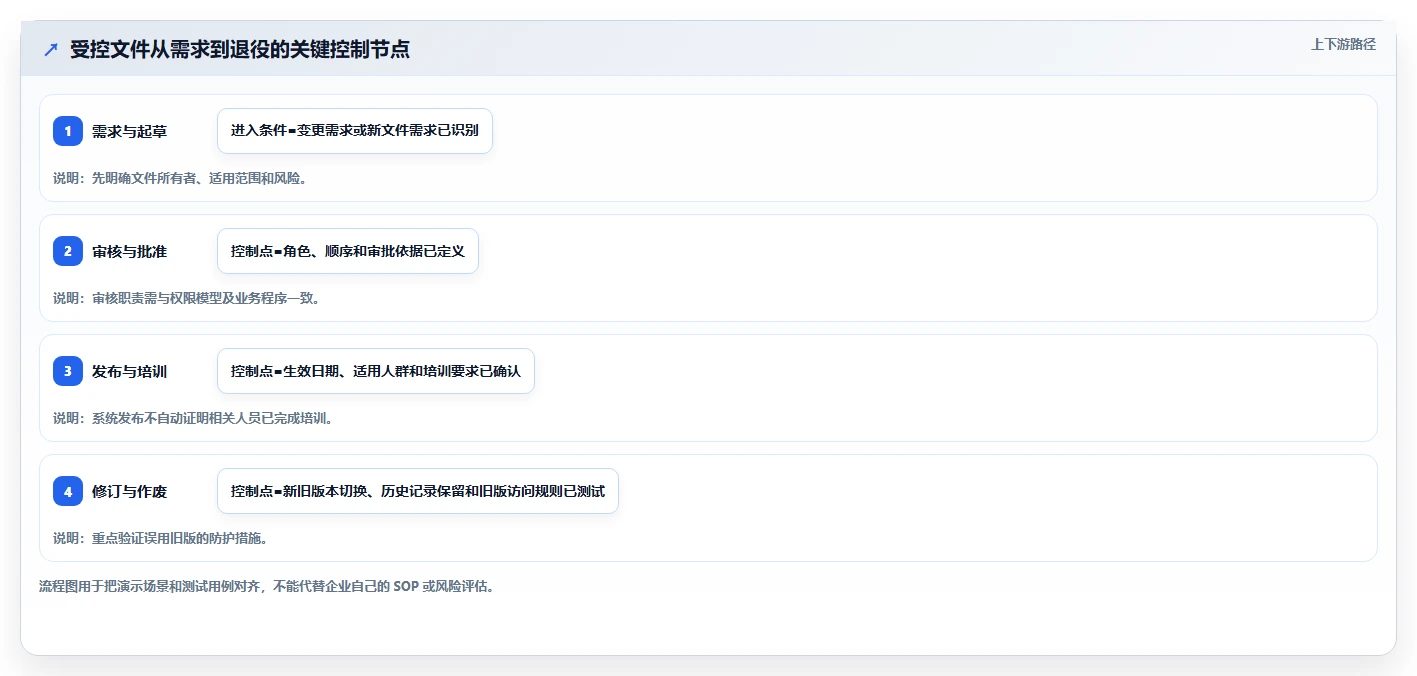

我会先要求项目组画出一份端到端流程图,而不是先看界面。至少要明确文件的发起人、审核人、批准人、发布对象、培训要求、修订触发条件、作废规则、归档责任和例外流程。之后再让供应商按照同一流程演示,并记录哪些是标准能力、哪些要配置、哪些需要定制或外部系统配合。

2. 项目经理要管理的是“决策链”,不是演示会数量

演示会看起来很顺畅,不代表上线过程同样顺畅。常见原因是演示使用的是供应商预先配置好的样例流程,而企业真实流程还包含多站点差异、临时文件、联合审批、受训人员范围变化、文件有效期以及异常情况下的回退机制。

因此我会把供应商演示拆成三个阶段:先用企业自己的流程描述业务,再要求供应商映射标准功能和配置项,最后让 QA、IT、业务代表共同确认差距。会议纪要中要写清“谁验证、谁提供证据、谁批准”,不能只记录“功能支持”。

  • 要求供应商演示至少一条正常流程和一条例外流程。
  • 把标准功能、可配置项、定制项和外部接口分别标识。
  • 对无法现场证明的能力,记录待提交的材料、责任人和截止时间。
  • 将关键承诺写入需求追踪矩阵或合同附件,而非只留在演示印象中。

3. 合规判断要回到适用范围和企业责任

FDA 21 CFR Part 11 和欧盟 GMP Annex 11 都需要结合具体适用范围、系统用途和企业流程理解。GAMP 5 是行业计算机化系统验证的指导方法之一,不是替代法规的“认证章”。企业不能只凭供应商说“支持 Part 11”或“符合 GMP”,就认定特定配置已满足自身要求。

更稳妥的做法是把法规和内部程序转化为可测试的需求。例如:受控记录是否能识别操作者?审批是否与具体记录关联?审计追踪是否能按时间、用户和对象查询?历史版本是否可读且不被误当成当前有效版本?这些问题都应在预期用途和风险评估基础上确定。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

三、常见误区:功能名称相同,不代表控制效果相同

1. 误区一:有电子签名,就等于满足所有电子记录要求

“电子签名”不是一个足够具体的验收条件。项目组还要追问身份认证方式、签署含义、签署与记录之间的关联、签署后的记录保护、签署失败处理、审计追踪以及账户生命周期管理。还要确认系统是否支持企业需要的签署情景,而不是只在某个特定审批界面提供签名按钮。

验收脚本可以要求供应商现场完成:指定用户登录、审批特定版本、显示签署人和时间、展示签署含义、查询对应审计记录,再尝试以不具备权限的账户修改或替换记录。测试的目标不是证明产品永远没有风险,而是验证具体配置与预期用途是否一致,并保留测试证据。

2. 误区二:审计追踪能导出,就代表审计追踪足够

导出按钮只说明存在某种导出能力,不能回答审计追踪记录了哪些对象、哪些动作、记录是否可被普通用户修改、管理员权限如何受控、保存期限如何确定,以及审查人员能否高效定位重要变更。系统能记录“文件被修改”,和能解释“谁在何时基于什么原因修改了哪个字段”,不是同一层次的可追溯性。

需求中应区分系统审计日志、业务审批记录和文件版本历史。三者可能由不同模块呈现,查询权限和保存策略也可能不同。建议用至少三个真实业务事件测试:正文修订、权限变更、审批撤回或重启,并检查产生的记录能否满足调查和审查需要。

3. 误区三:供应商提供了验证包,客户就不用验证

供应商材料能提供有价值的底层证据,但不能自动替代企业对自身预期用途、配置、接口、迁移数据和业务流程的验证。客户仍需确定哪些测试可以复用、哪些需补充、哪些与本企业配置有关,并保留采纳理由和审批记录。

我会要求把验证责任写成双方的交付边界:供应商提供什么模板、测试证据或系统说明;客户完成什么风险评估、需求确认、配置测试、用户验收和最终批准;遇到缺陷时如何分级、修复和回归。若方案只写“提供验证支持”,却没有交付物目录和责任人,项目预算和周期就仍然不透明。

4. 误区四:云端、本地部署能直接推出合规高低

部署方式是架构选择,不是合规排名。云端方案要核实数据位置、租户隔离、备份恢复、身份管理、服务可用性、变更通知、数据导出和合同终止后的数据处置;本地部署则要评估基础设施维护、补丁管理、灾备、容量规划和内部运维能力。

如果企业没有成熟的基础设施运维团队,本地部署可能把原来由供应商承担的部分工作转移给客户;如果企业对数据驻留、网络隔离或系统集成有特定约束,云端也可能需要额外审查。不能用一句“本地更安全”或“云端更先进”代替风险判断。

5. 误区五:文档数量越多,越应该买功能最重的系统

文件总量只是一个粗略指标。几千份低频、单站点文件,与几百份跨站点、高频变更、强审批约束的关键文件,项目难度可能完全不同。文件类型、流程差异、培训关联、语言版本、历史记录质量和接口复杂度,往往比文件数量更能解释实施成本。

做容量和范围评估时,建议按文件类别统计,而不是只报一个总数。至少区分有效受控文件、历史归档文件、临时记录、外部供应商文件、表单模板和培训材料。每一类都应明确迁移策略、保留要求、元数据质量和责任人。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

四、专业判断逻辑:建立一套可复核的选型方法

1. 第一步:定义系统预期用途和业务边界

先写清系统管理哪些对象、由哪些部门使用、支持哪些业务流程、保存什么记录、是否涉及电子签名、需要连接哪些系统,以及哪些业务明确不纳入本期。边界越模糊,供应商越容易用宽泛的产品能力回答,项目后期越容易出现“原本以为包含”的范围争议。

我建议把需求分成三类:必须满足的控制要求、需要通过演示确认的业务体验、可以后续迭代的优化需求。比如“只有授权角色可以批准生效文件”可能是关键控制要求;“列表默认按部门筛选”可能是体验需求;“自动生成某类管理报表”则可能是后续迭代项。分类会直接影响评分权重和预算优先级。

2. 第二步:用统一脚本测试文件生命周期

五家供应商都应使用相同的业务脚本。至少覆盖新建文件、审核、批准、生效、培训、修订、撤回、作废、归档和查询。若供应商无法演示某环节,不要立即判断产品不支持,而要标注“需资料确认”“依赖配置”或“未能在当前演示验证”,并要求书面答复及交付依据。

  1. 选择一份真实但脱敏的 SOP 或表单作为测试样例。
  2. 定义文件所有者、审核角色、批准角色和适用用户群。
  3. 运行一条正常流程,记录每个节点的角色、状态和留痕。
  4. 运行至少一条异常流程,例如审批退回、人员离职、版本撤回或权限不足。
  5. 按审计人员视角查询当前版本、历史版本、审批记录和培训状态。
  6. 由 QA、IT 和业务负责人共同签字确认测试结论及未决问题。

3. 第三步:区分标准能力、配置能力和定制能力

在供应商对每项需求作答时,要求明确标注属于产品标准能力、管理员可配置能力、专业服务配置、定制开发,还是依赖外部系统。不同实现方式会影响升级、维护、验证和总成本,不能只看当前演示能否实现。

例如,某种审批路径如果通过标准配置完成,后续调整的责任和验证范围可能与定制代码不同;即使两者在演示界面上看起来一样,长期维护成本也不一样。项目经理应把实现方式写入需求追踪矩阵,并在合同或实施说明中确认边界。

4. 第四步:把“可验证性”变成采购条件

可验证性不是“供应商提供很多文档”,而是项目团队能否把需求、风险、配置、测试结果和问题处理串起来。采购前要求供应商展示相关材料目录,说明哪些是标准交付、哪些按服务范围收费、哪些需要客户自行编写或批准。

核查对象 向供应商提出的问题 项目组留存的证据
需求与功能映射 哪些需求由标准能力实现,哪些依赖配置或定制? 需求追踪矩阵、差距清单、演示记录
系统验证支持 可提供哪些验证资料、测试模板和版本说明? 交付物清单、责任分工、复用评估记录
审计追踪与签名 记录范围、查询方式、权限和业务含义如何验证? 测试脚本、测试结果、异常处理记录
升级与维护 升级通知、影响评估、回归测试和缺陷处理如何安排? 服务条款、升级流程、客户责任说明
退出与迁移 合同终止时如何导出文件、元数据、版本和记录? 数据导出样例、格式说明、退出条款

5. 第五步:按场景决定权重,不套用通用冠军模型

如果企业处于新建工厂阶段,实施资源、模板化部署、流程固化和培训组织可能更重要;如果是多站点集团,跨区域治理、权限模型、语言支持、流程差异管理和集中运维可能占更高权重;如果是替换旧系统,数据迁移、历史版本保留和切换策略则必须提高优先级。

评分表只适合缩小候选范围,不能让总分掩盖关键短板。若一款方案在平均分上领先,但无法满足某个经过风险评估确认的强制控制要求,就不应通过“其他项分数高”来抵消。建议设置“门槛项”和“加权项”:门槛项不满足即淘汰,加权项再用于比较剩余方案。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

五、五款候选方案逐一看:从定位到必须核验的问题

1. Veeva Vault QualityDocs:重点验证质量文档流程与企业生态

Veeva Vault QualityDocs 常被纳入生命科学质量文档管理的候选讨论。项目团队可重点评估文件流程、审批与版本控制如何覆盖本企业的受控文件需求,并核对它与企业已使用的其他系统之间的关系。真正要确认的是目标版本、合同模块和实施范围,而不是只凭产品名称判断适配。

演示时,我会要求供应商跑完一份文件从起草到生效再到修订的流程,并追问配置变更是否需要额外验证、培训与权限如何衔接、当前区域由谁提供实施和支持。若企业已经使用同一生态的其他应用,也要确认接口是标准能力、项目配置还是额外服务。

适合优先进入评估的情况:企业以生命科学质量流程为核心,且愿意把流程、验证和系统生态放在一起评估。需要谨慎的情况:采购团队尚未定义模块边界、数据迁移策略和总拥有成本,却试图只按一个产品名称做决策。

2. MasterControl Document Control:重点看文档控制与质量流程的实际边界

MasterControl 的文档控制能力适合进入受监管文件管理的候选清单。项目组应确认计划采购的具体产品和模块,以及文件控制与其他质量流程之间如何衔接。产品组合较丰富不代表企业必须一次性引入多个模块,项目范围应由业务需求和实施能力决定。

供应商演示应覆盖审批退回、紧急修订、有效版本查询、归档和培训关联等企业真实场景。还要让对方说明哪些流程是标准配置,哪些需要实施顾问参与,升级时客户如何评估配置影响。对于公开页面没有说明的部署、接口和服务细节,应列入正式问答,而不是凭行业口碑补齐。

可能的评估重点:文档流程与质量管理流程协同是否符合企业实际。主要核查风险:宣传材料中的平台级能力是否属于本次采购范围,以及实施、验证和后续维护费用是否已纳入预算。

3. OpenText Documentum 生命科学解决方案:重点评估平台能力和落地复杂度

OpenText Documentum 属于企业内容管理领域的重要候选方向,生命科学相关解决方案需要按具体产品版本、架构和交付范围逐项核查。对于已有复杂内容管理、多个业务系统或长期平台治理要求的企业,平台能力和集成边界可能值得深入评估。

这里尤其不能把“内容管理平台可扩展”直接理解为“GMP 文档流程开箱即用”。项目团队应要求供应商明确文档对象模型、工作流实现方式、权限继承规则、审计记录范围、升级影响和责任分工。如果流程依赖较多定制或第三方组件,维护及验证范围要在立项阶段写清楚。

适合优先考察的情况:企业有较强的企业内容管理治理需求,且具备相应架构与运维能力。需要谨慎的情况:希望快速上线、内部缺乏平台治理经验,或未评估定制开发和长期支持的总成本。

4. Ennov 文档管理解决方案:重点确认产品范围、实施支持和区域适配

Ennov 的文档管理解决方案可作为受监管行业候选之一。项目经理不应只比较功能名称,而应确认具体产品模块、适用业务范围、部署方式、当地实施资源和服务合同。公开资料未明确的部分,应由供应商在方案书和演示中给出有边界的说明。

对于跨地区企业,要验证语言、时区、用户支持、数据管理和不同站点流程的实际处理方式。对于单一站点团队,则应避免为不需要的复杂场景买单,先测试核心文件流程、权限、审计追踪和迁移路径,再决定是否扩展到相邻质量流程。

可能的评估重点:受监管文档流程的覆盖与产品边界。主要核查风险:地区支持、实施资源、第三方接口和合同交付是否与企业计划的上线时间相匹配。

5. Ideagen 质量与文档控制解决方案:重点核实目标产品的 GMP 深度

Ideagen 的质量与文档控制相关方案可以进入长名单,但必须确认具体产品名称、版本和模块范围。企业需要判断其目标场景是一般质量文档控制、生命科学特定工作流,还是更完整的受监管系统应用。仅凭厂商具备质量管理产品线,不能推断每个模块都满足复杂制药企业的需求。

演示时应重点测试文件审批链、受控副本或等效分发控制、修订历史、权限隔离、审计追踪查询和数据导出。供应商如果无法在演示中完成某一控制,不一定意味着产品不支持,但应要求提供对应版本说明、配置示例和正式交付承诺。

可能的评估重点:文件控制与其他质量管理流程之间是否能够按企业需求协同。主要核查风险:产品系列名称相近但能力范围不同,必须避免把集团产品目录误当成单一采购模块的功能承诺。

6. 横向比较:先用“证据状态”而不是主观形容词

下表不代表实测排名,而是建议采购团队在 RFP 和供应商演示后填写的核对框架。现有可用资料不足以核验每款产品在指定版本、指定配置下的具体能力,因此表内使用“需按版本核实”,不编造价格、上线周期或通过率。

候选方案 文件生命周期 审计追踪与签名 验证支持 集成与迁移 适配场景判断 下一步证据
Veeva Vault QualityDocs 需按采购版本和流程配置演示 需按企业预期用途测试记录范围和签署情景 索取交付目录并划分客户与供应商责任 核对现有系统、接口范围及迁移对象 生命科学质量文档候选,按企业生态评估 演示记录、版本说明、验证材料目录、报价范围
MasterControl Document Control 需验证文件控制及质量流程边界 按同一测试脚本核查权限、留痕和签署流程 确认模板、测试支持及客户自验证范围 核实数据迁移、接口和升级维护安排 适合比较文档控制与质量流程协同方式 模块清单、差距分析、实施计划、合同交付项
OpenText Documentum 生命科学解决方案 需确认流程由标准能力、配置还是定制实现 核实具体架构下的日志、权限和业务记录 明确平台组件与验证证据的对应关系 重点评估架构、历史内容迁移和接口复杂度 可评估企业内容治理及复杂集成需求 架构图、组件清单、定制清单、运维责任
Ennov 文档管理解决方案 按目标模块和企业流程逐项演示 要求提供目标版本的操作与审计证据 核对区域交付能力及验证资料范围 确认语言、接口、迁移与本地支持条件 适合与其他生命科学文档方案并列评估 产品边界、实施资源、服务范围、数据导出说明
Ideagen 质量与文档控制解决方案 先确认目标产品及文档控制模块范围 通过场景测试核查审计记录和权限模型 确认是否提供所需材料及客户责任 核验所需接口、迁移方法和升级流程 适合评估质量流程协同,但须验证 GMP 场景深度 模块说明、测试证据、区域支持和正式报价

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

六、案例与数据观察:用一个可复算的情景模型估算项目工作量

1. 情景设定:四个站点、分散的文件和有限的验证资源

下面使用一个情景模拟,不是客户案例,也不是行业平均值。假设某企业有四个站点、约 1,200 份受控文件,其中 60% 需要迁移到新系统;文件分散在共享盘和纸档目录,元数据质量不一;项目团队希望在 6 个月内完成首批上线。这个设定只用于说明估算方法,实际项目应以清点结果替换。

如果团队只按“每份文件上传需要几分钟”估工,通常会漏掉去重、版本判定、元数据补齐、所有者确认、流程配置、测试、培训和切换。更可靠的方式是分阶段估算:先算文件清理,再算迁移验证,再算流程和系统测试,最后算上线支持与后续运营准备。

工作包 情景假设 估算方法 主要不确定性
文件盘点与分类 1,200 份受控文件,4 个站点 按站点和文件类别清点,识别重复、失效和缺字段记录 文件所有者是否明确,重复版本比例是否已知
迁移范围确认 60% 文件进入首期迁移 逐类确认有效文件、历史文件和暂不迁移对象 历史记录保留要求和纸档处理规则
流程设计与配置 至少覆盖新建、修订、批准、发布和作废 以标准流程和例外流程分别评估配置、测试和批准工作量 站点差异和临时审批要求
验证与用户验收 覆盖关键控制和主要角色 按风险确定测试深度,记录需求、测试、缺陷和回归证据 验证资源可用性及供应商材料可复用程度
培训与切换 QA、文件所有者、审批人和一般用户分层培训 按角色确定培训内容、完成证据和上线准入条件 用户规模、班次和跨区域安排

2. 观察重点:迁移前的数据质量会放大或压低实施成本

假设 720 份文件计划迁移,其中 15% 存在重复候选、12% 缺少关键元数据、8% 需要文件所有者重新确认。上述比例是为计算示范而设的情景参数,类别可能重叠,不能直接相加为总问题率。项目组应先用小样本检查,了解问题实际分布,再确定全量清理策略。

如果系统上线日期已经锁定,而文件清理没有负责人,团队很容易把未决判断压到迁移脚本或上线前一周。结果可能是“系统里有文件,但用户不知道哪份有效”;这类问题并非软件功能不足,而是项目治理未在迁移前完成。

3. 用工作量模型拆出隐藏成本,而不是猜价格

没有正式报价时,不应该编造软件许可费或实施周期。项目经理可以先建立工作量模型,将供应商报价与内部投入放在同一张表里。总成本至少包括许可或订阅、实施、接口、数据迁移、验证、培训、运维、升级和退出迁移。不同供应商报价口径不一致时,先把范围标准化,再比较金额。

下面的模型给出的是建议估算结构,不是任何厂商的实际报价。项目组可以为每项工作填写人天、单价和责任方,避免只比较合同首年软件费用。

  • 数据清理成本=待处理文件数量 × 单份平均清理时间 × 参与角色成本。
  • 验证成本=需求与风险分析+测试编写执行+缺陷回归+审批归档。
  • 接口成本=接口数量 × 复杂度系数 × 测试及维护投入。
  • 持续运营成本=年度许可或支持+系统管理工时+周期复核+升级评估。
  • 退出成本=数据导出、格式转换、元数据交付、迁移验证和合同收尾工作。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

4. 观察结论:把“发现差距的时间”往采购前移动

同一项缺口,如果在需求阶段发现,通常只需调整流程边界或筛选候选;如果在配置阶段发现,可能要增加开发、测试和预算;如果到上线前才发现,可能影响切换日期、培训安排甚至旧系统退出计划。这个规律并不依赖某个品牌,而是项目治理的基本成本曲线。

因此我会把“早期证据覆盖率”作为项目观察指标:关键需求中,有多少已由文件证明、演示证明或测试证明;还有多少仅停留在销售口头承诺。它不是法规规定的指标,但能帮助项目经理判断采购成熟度和决策风险。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

七、不同情况下的行动建议:按项目阶段把问题变成交付物

1. 还在立项阶段:先做范围和风险分层

如果需求还没有形成,暂时不要急着约五家供应商连续演示。先确认首期要管理的文件类别、站点、用户、接口、历史数据和电子签名场景。让 QA、IT、业务部门共同签署范围说明,并对高风险流程做初步风险分层。

这个阶段的可交付物应包括业务范围、角色清单、现状流程图、主要痛点、关键需求和不纳入范围的事项。尤其要写明哪些历史数据不迁移、哪些流程暂时保留人工控制、哪些需求必须在上线前完成。边界明确之后,供应商答复才可比较。

2. 正在做 RFP:要求用同一模板回答

RFP 不要只写“需支持 GMP、审计追踪、电子签名”。应把每条要求拆成可回答、可演示、可验收的表述,并规定供应商标注实现方式和证据来源。对“支持”二字,要追问是标准功能、配置、定制,还是第三方产品。

建议采购团队为每项关键要求设置证据状态:已提供正式资料、已现场演示、已测试通过、待验证或不满足。供应商回答“支持”但没有说明证据时,状态应停留在待核实,而不是自动记为通过。

3. 即将进行供应商演示:准备脚本和观察员分工

演示前由项目组准备脱敏的真实场景,避免完全使用厂商默认样例。QA 观察业务控制和记录证据;IT 观察架构、身份管理、接口和运维;业务代表观察实际操作;项目经理记录承诺、差距、责任人和截止日期。

每场演示后立即整理未决项,不要等全部演示结束再凭记忆比较。供应商之间的模块定义和术语可能不同,只有把回答映射回同一需求编号,才能避免“听起来都能做”的错觉。

4. 已选定供应商:先完成验证策略再锁定上线日

选定供应商不等于项目风险已经结束。项目组还要确认配置冻结点、迁移批次、测试策略、缺陷分级、回归范围、培训准入条件、切换回退方案和上线后观察期。上线日期应由关键路径和验证资源决定,而不是只按合同签署日期倒推。

如果计划涉及多站点,可以考虑先选一个流程相对稳定、代表性足够的站点进行验证和试点,再按风险逐步推广。试点不是为了追求“最快上线”,而是验证数据、角色、培训和支持机制是否能在真实工作环境中运转。

5. 正在替换旧系统:先定义历史记录的保留与退出策略

旧系统替换项目应尽早确认历史记录的可读性、检索需求、保存期限、访问方式和导出格式。把“迁移所有历史数据”当默认选项,可能增加成本和验证工作;把历史数据全部留在旧系统,也可能造成长期许可、访问和灾备负担。

项目组应按记录类别决定是迁移、归档、只读保留还是依法依程序销毁,并由质量和业务责任人批准。每种处理方式都要说明查询场景、权限控制和未来审计时如何提供记录。

七、不同情况下的行动建议:按项目阶段把问题变成交付物

八、不同情况下的取舍:没有一种部署和产品策略适合所有企业

1. 小型团队与新建组织:优先控制复杂度,不要过早扩张范围

如果团队规模较小、流程尚未稳定,优先考虑核心文档生命周期能否清楚落地、供应商实施是否可预测、培训和系统管理是否可承担。不要因为未来可能扩张,就在首期引入大量尚未定义的模块。过早复杂化会增加验证和运维负担。

但“简单”也不能成为忽略控制的理由。即使规模小,也应明确审批角色、权限分离、审计记录和数据备份责任。若内部没有专职系统管理员,要把日常管理、权限复核和供应商支持安排提前纳入方案。

2. 多站点企业:集中治理与本地差异必须同时建模

集团型企业通常希望统一文件模板和质量标准,但不同工厂可能存在工艺、语言、法规区域和组织角色差异。完全强制一个流程,可能迫使站点绕过系统;完全允许本地自定义,则会削弱集团治理。

较稳妥的取舍是先定义集团级不可变控制,再允许有限的站点参数化差异。选型时重点测试跨站点权限、文件适用范围、角色映射、流程版本管理和集团报表,并确认本地变更是否会影响全局流程。

3. 已有 ERP、MES、LIMS 或 QMS:接口治理可能比产品界面更重要

已有系统生态的企业,应该先画出数据和流程边界:哪个系统是人员身份来源、哪个系统维护物料或设备主数据、文件状态是否要同步、培训完成状态是否回写。接口一旦涉及受控记录或关键流程,就要纳入风险评估、测试和变更管理。

如果现有系统已经有文档模块,不要默认必须全部替换。可以比较保留、扩展、整合或分阶段迁移的总风险。关键是明确主数据归属、重复记录处理、接口失败告警和未来版本升级时的回归责任。

4. 预算紧张:先减少范围,不要压缩关键验证活动

当预算不足时,最危险的做法是把测试、培训或数据清理删到最低,却仍然维持复杂的首期范围。更可控的方式是分阶段上线:优先覆盖风险高、业务依赖强、流程相对清晰的文件类别;其他范围在完成风险评估和资源安排后纳入后续批次。

压缩范围并不意味着降低关键控制标准。项目组应保留门槛需求、风险评估、关键场景测试、用户培训、缺陷关闭和上线批准等必要工作,并明确暂缓事项的补偿控制与计划日期。

5. 强调快速上线:把“快”定义为减少返工,而不是跳过治理

快速上线常常被理解为缩短测试和培训时间,但真正能减少周期的通常是前期决策速度:清晰的流程所有者、明确的数据清理责任、及时的需求批准、固定的变更窗口和供应商问题响应机制。若这些条件缺失,压缩日历时间只会把工作推迟到更昂贵的阶段。

我更愿意用“关键路径是否稳定”衡量上线准备度:未决需求、迁移质量、严重缺陷、培训完成度和验证批准是否达到项目预设门槛。只要其中关键项未完成,就应重新评估上线窗口,而不是让日期本身取代风险判断。

项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测

九、签约前核查清单:把口头承诺变成可验收条款

1. 产品范围与版本

  • 合同中的产品、模块、版本和部署方式是否与演示内容一致?
  • 报价包含哪些用户、站点、环境、接口和存储范围?
  • 哪些功能依赖额外模块、服务或第三方组件?
  • 演示中出现但未写入方案或合同的能力如何处理?

2. 合规支持与验证责任

  • 供应商能提供哪些系统说明、风险材料、测试模板和版本文档?
  • 哪些测试由供应商执行,哪些由客户执行,哪些需要共同完成?
  • 验证材料适用于哪个产品版本和配置,是否有复用限制?
  • 配置变更、补丁、版本升级后,双方如何评估影响和确定回归范围?

3. 权限、审计追踪与数据可用性

  • 审计追踪覆盖哪些业务对象和操作,是否可查询和导出?
  • 管理权限是否可分层,管理员操作如何记录和审查?
  • 电子签名如何与记录关联,签署含义如何显示和保存?
  • 系统终止或迁移时,能否导出文件、元数据、版本和相关记录?

4. 服务、连续性与商务责任

  • 服务响应时间、故障升级路径和维护窗口是否写入合同?
  • 备份、恢复、灾备和数据所在地的说明是否与企业要求一致?
  • 价格是否区分许可、实施、验证支持、培训、升级和运维?
  • 合同终止后的数据导出、保留和删除责任是否明确?

建议将核查结果分成“已满足、需补证、需配置、需定制、不满足”五种状态。每个“需补证”都要有责任人和截止日期;每个“需配置”或“需定制”都要记录对验证、升级和维护的影响。这样,选型结论才能从会议意见变成可执行的采购决策。

十、结论:DMS 的好坏,要看企业能否持续证明它按预期运行

1. 不要用产品排名替代企业判断

五款候选方案各自处于不同的产品组合和交付语境中。没有统一版本、真实流程测试、明确评分权重和可核验证据时,所谓“年度第一”很难对某家企业负责。选型的目标不是证明某个品牌最好,而是找到一个在关键控制、实施资源、系统生态、服务能力和总成本之间符合本企业约束的方案。

2. 项目经理下一步应完成三件事

  1. 与 QA、IT 和业务负责人共同写出预期用途、首期范围和门槛需求。
  2. 用同一份演示脚本评估候选方案,并记录标准能力、配置项、定制项和未决证据。
  3. 在签约前完成总拥有成本、验证责任、数据迁移、升级机制和退出策略核查。

我对 GMP DMS 选型的独特判断是:真正值得优先选择的,不是演示最流畅、功能清单最长的系统,而是企业能清楚说明它如何被配置、验证、维护,并在审计或变更发生时提供完整证据的系统。先把流程和责任画清楚,再邀请候选供应商按同一场景答题;这通常比先看排行榜,更能减少上线后的返工与合规风险。

常见问题解答(FAQ)

1. 2026年评测GMP文档管理系统,不能只看功能清单吗?

我在整理候选系统时发现,厂商的功能表看起来都很完整,但“支持版本控制”和“能否追溯一次真实变更”并不是一回事。我应该用什么统一标准比较,才不至于被宣传资料带着走?

建议先把比较对象限定为同一类业务:受控文件从起草、审核、批准、发布、修订到作废归档的完整生命周期。随后按统一权重评分,而不是看到某个系统功能按钮多就判定它更适合 GMP 场景。

可采用一套项目筛选用的 100 分框架:文件生命周期与版本控制 25 分,权限、审计追踪与电子签名 20 分,变更控制 15 分,验证与实施支持 15 分,集成和迁移 10 分,部署与数据管理 10 分,培训和服务支持 5 分。权重不是行业标准,而是便于团队先统一决策口径;质量部门可按自身风险调整。

每项评分还应标注证据等级:官方资料、现场演示、试用验证或客户实施证明。公开资料没有说明的功能,写“待演示核实”,不要直接给满分。现有调研资料没有提供可核实的五款产品名单或实际测试记录,因此不能据此负责任地宣布具体排名。

2. 软件标注“支持 GMP”,是否就代表系统符合合规要求?

我在看产品介绍时,经常看到“GMP 合规”“满足审计要求”这类说法,但不确定它指的是软件本身,还是还需要我们配置流程、做系统验证。我该怎样判断这句话有没有实际意义?

“支持 GMP”不能单独作为合规结论。软件可能提供权限控制、版本管理、审计追踪或电子签名等能力,但企业仍需结合预期用途、实际配置、操作流程、人员培训和验证活动,判断这些能力是否适用于自己的受控场景。核查时不要只问“有没有审计追踪”,而要追问:哪些操作会留下记录?谁能查看和导出?

记录是否包含操作者、时间、操作内容及原因?普通管理员能否修改或删除?记录保留策略是什么?电子签名又如何与具体文件及签署含义关联?答案应通过产品演示、技术文档和验证材料交叉确认。

项目经理要把责任边界写清楚:供应商提供哪些标准资料、哪些配置由供应商完成、哪些测试和审批由企业承担,以及升级后如何评估变更影响。供应商材料可以支持验证,但不能自动替代企业对系统的评估和持续管理。

3. 供应商演示时,我该怎样测试DMS,而不是看一遍预制PPT?

我担心演示环境里每个流程都顺畅,实际上线后却发现权限、修订和历史记录不符合我们的工作方式。能不能设计一段所有候选供应商都必须现场完成的测试流程?

可以准备同一份测试文件和同一套角色,例如起草人、审核人、批准人和只读用户,要求每家供应商现场完成一次从创建到作废的流程。演示顺序固定,避免供应商只展示最成熟的功能页面。具体脚本可以包括:创建文件并填写元数据;发起审核并退回修改;批准后发布;模拟修订并说明新旧版本如何区分;尝试用无权限账号访问;

查询一次关键操作的审计记录;最后作废文件并确认历史版本如何留存。每一步记录操作是否完成、是否需要额外配置、产生了什么可导出的证据。尤其要观察异常路径:审核人离职或替换怎么办?发布后的文件如何撤回?流程配置变化是否留痕?演示人员若回答“可以定制”,就继续问定制范围、费用、验证责任和升级维护影响。

现场完成不等于系统已通过企业验证,但比单看功能清单更能暴露实施风险。

4. 项目经理怎样比较DMS的真实成本,并判断哪类系统适合本企业?

我发现软件报价往往只写许可费,实施、历史文件迁移、验证支持和后续运维可能另算。我们既不想为了低首价忽略长期成本,也不想买到远超团队需求的系统,该怎么做取舍?

先比较总拥有成本,而不是单看首年许可费。预算表至少拆成软件许可、实施配置、数据迁移、验证与测试支持、培训、接口开发、年度运维、升级和退出时的数据导出。要求候选供应商用相同的用户数、站点数、模块范围和合同周期报价,否则数字之间没有可比性。

再按企业场景筛选:新建或小型团队,优先验证流程能否快速落地、日常管理是否需要大量专职资源;多工厂企业,重点核查跨站点权限、流程差异和集团级治理;已有质量或制造系统的企业,先确认接口边界、主数据责任和升级影响;替换纸质流程或旧系统的团队,则要把历史文件、元数据清理和切换计划列为关键工作。

签约前要求供应商分别说明标准功能、配置功能和定制开发,并把实施交付物、验证支持范围、服务响应、数据备份与导出方式写入合同或项目计划。若资料尚未公开或报价尚未核实,应标记为待确认;不要把推测的价格、周期或排名写成确定结论。

核心关键词

读者评论

龚
龚文博

不做缺乏实测依据的硬排名比较稳妥,供应商演示和企业实际配置确实不能画等号。

孙
孙依诺

文中把验证责任拆到供应商和客户双方,这对项目排期很有帮助,建议进一步落实到交付物和责任人。

段
段文博

旧文件迁移的风险讲得具体。若元数据和有效版本没有先清理,上线后的检索与追溯仍可能出问题。

宋
宋若溪

电子签名和审计追踪部分提醒得比较到位,验收时用真实业务事件测试,比单看功能清单更可靠。

江
江依诺

部署方式没有被简单归为合规高低,这个判断客观;云端数据处置和本地运维能力都值得提前核查。

文章包含AI辅助创作:项目经理必看:2026年度5大GMP文档管理系统DMS工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/184562

赞 (0)
飞飞飞飞
confluence配置jira验证用户选型攻略:2026年研发团队不可错过的8大工具对比
上一篇 1小时前
轻松实现合规管理:2026年8款最佳GMP文档管理系统DMS工具推荐
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
