项目经理选择 PMBOK 工具,最容易犯的错不是选错软件,而是把“看起来专业”误当成“能帮助决策”:排期表做得很细,却没人更新;风险矩阵涂满颜色,却没有责任人;成本指标算出来了,却没有可靠的范围基线。本文把六类常用工具放回实际管理任务中比较,重点回答它们解决什么问题、要付出多少维护成本、何时值得使用,以及如何搭配。先说明:这六类是便于实务选型的归纳,不是 PMI 官方固定的“六大工具”或排名。
一、先讲结论:选工具,要看它能否改变下一步决策
1. 六类工具解决的是不同问题,不适合放在同一条排行榜上
我判断一个工具是否值得引入,通常先问:它要支持什么决策?工作分解结构(WBS)帮助界定交付范围,进度网络分析与关键路径帮助判断工期风险,甘特图帮助团队查看计划安排,挣值管理帮助综合观察进度与成本,风险登记册及风险矩阵帮助组织不确定性,干系人分析则帮助决定沟通与参与策略。
这些工具的作用层级并不相同。甘特图主要是可视化进度计划的方式,关键路径分析是识别工期约束的分析方法;风险登记册是持续维护的信息载体,风险矩阵是辅助排序的评估方式。把它们都说成“项目管理软件功能”或“PMBOK 六种同级方法”,会让读者误以为互相替代。
2. 如果团队只能先做三件事,我会先建立这条管理链
对多数项目,我建议先把交付范围拆清楚,再建立任务依赖与里程碑计划,最后为关键不确定性设立责任人和复查节奏。这样至少能回答三个基础问题:我们承诺交付什么、哪些工作决定日期、什么情况可能改变范围或工期。
如果项目还需要持续控制预算,就在范围、进度和成本数据具备一致口径后考虑挣值管理;如果项目依赖多个部门或外部决策人,则尽早补上干系人分析。工具数量不是成熟度指标,能否让信息变成行动,才是。
3. 选型的核心不是“功能多”,而是信息维护成本可承受
我会把选型原则概括成一句话:优先选择能以最低维护成本,持续支持关键决策的工具组合。一个每周只需更新十分钟、能暴露关键依赖的计划,往往比无人维护的数百行排期表有用;一份由责任人定期复查的风险清单,也胜过一张颜色丰富但没有应对动作的矩阵。
以下图表中的分值和工时均为“情景模拟”,用于展示判断方式,不代表行业统计或任何工具的实测结果。团队可以用自己的项目数据替换这些假设。

二、背景与真实场景:为什么工具越多,项目不一定越可控
1. 项目失控常常不是缺模板,而是管理信息断在交接处
设想一个产品上线项目:业务团队提出需求,技术团队估算工作量,采购团队等待供应商确认,管理层要求固定发布日期。每个团队都可能有自己的表格,但如果需求没有拆成可验收的交付物,排期就无法核实;如果供应商交付没有进入依赖关系,关键路径就会漏掉外部约束;如果决策人没有被识别,风险升级可能发生得太晚。

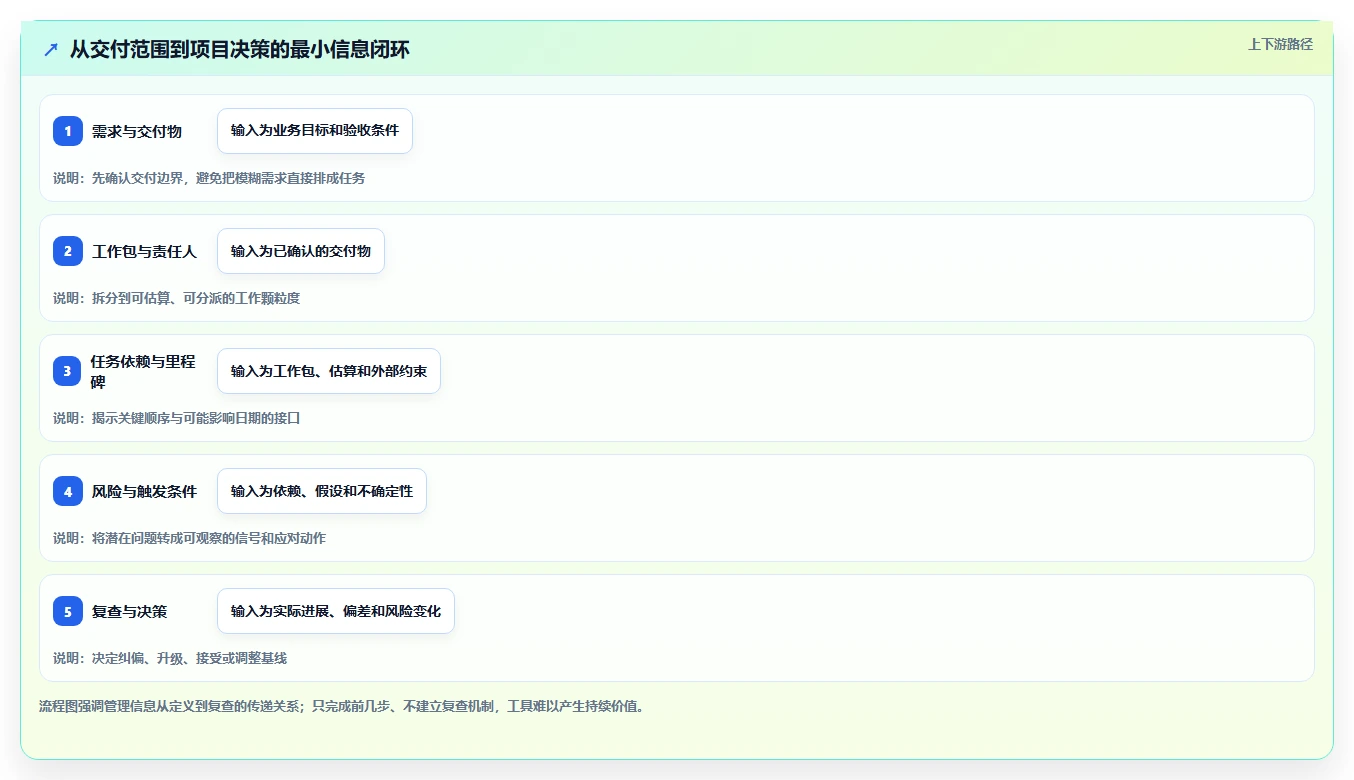

这类项目的问题不是缺少一张“更漂亮”的甘特图,而是不同信息没有形成闭环。WBS、进度分析、风险记录和干系人分析的价值,在于让团队围绕同一组交付物、依赖、责任人与决策时点协作。
2. 对百人以上组织,工具治理比个人记表更重要
团队规模扩大后,项目经理很难靠个人记忆和私有表格维持全局。多个项目可能争用相同专家,跨项目依赖也可能改变优先级。此时应先约定最小数据标准:任务如何命名、谁负责更新、状态多久刷新一次、何种偏差必须升级、哪些字段是决策必需。
在这类组织场景中,可以用 PingCode 作为项目协作平台的示例来承载项目工作信息和协作流程;它面向中大型企业及百人以上组织。这里讨论的是“平台如何承载管理过程”,而不是把平台功能等同于 PMBOK 工具。具体能力、集成范围和适用方式,应以供应商当前说明及组织实际验证为准。
3. 先把工具放到流程里,再决定要不要上系统
我不建议先采购或配置系统,再倒推团队应该怎样管理。更稳妥的顺序是先用一两个项目验证字段、责任和节奏,再确定哪些信息需要集中化、哪些动作需要提醒、哪些报表真能支持决策。否则,系统只会更快地复制不清晰的流程。
例如,风险登记册若没有“触发条件、责任人、应对动作、复查日期”,搬进平台后仍是一张无人维护的清单。反过来,团队若已经明确了复查机制,平台可以帮助减少信息分散、版本冲突和重复催办,但不能替项目经理判断风险是否可接受。

三、六类常用工具:用途、输入、产出与使用边界
1. 工作分解结构:先明确交付物,再讨论任务清单
WBS 的实务价值,是把项目范围按层级分解为可管理的交付内容和工作包。它不是把所有待办事项简单复制进表格,也不等于团队每日任务列表。拆分时应能回答:这个工作包交付什么、如何验收、由谁负责、与其他工作有什么边界。
常见做法是从项目最终交付物逐层拆解,直到每个工作包足以估算、分派和跟踪。拆得太粗,责任与进度难以判断;拆得过细,维护成本会迅速增加。拆分粒度应由决策需要和团队协作方式决定,而不是追求任务条目越多越好。
适合:范围复杂、参与方多、交付物容易遗漏,或需要建立成本与进度基线的项目。
不适合:把仍在探索的需求强行拆成固定承诺,或在短期、低风险工作中创建过度细碎的层级结构。需求变化频繁时,WBS 仍可作为阶段性边界,但需要配合变更控制和滚动规划。
2. 甘特图:让团队看见计划,不替代计划分析
甘特图用时间轴展示任务的开始、结束、持续时间和状态,适合项目例会、跨团队沟通和里程碑跟踪。它的优势是直观,但它本身并不保证任务逻辑正确,也不自动告诉团队哪项延期会影响最终日期。
我会先确认任务依赖和估算依据,再决定如何展示。若任务只有简单顺序,甘特图可能足以支持日常协调;若依赖关系多、资源冲突明显、关键日期压力大,就需要进一步分析网络逻辑和关键路径。把每个任务都画成一条横线,却没有维护依赖,容易制造“计划很完整”的错觉。
适合:展示项目总体节奏、责任分布、里程碑和当前偏差。
局限:任务数量过多时,图表难以阅读;频繁变化但没有更新规则时,状态颜色会失去可信度;资源过度分配也不能仅靠时间条自动解决。
3. 关键路径分析:识别真正决定项目日期的任务链
关键路径分析基于任务持续时间和逻辑依赖,帮助计算项目完成所需时间,并识别没有或几乎没有总浮动时间的任务链。它回答的是“哪些任务的延误可能推迟项目完工”,不是“哪些任务最重要”的口语化排名。
这项分析最依赖输入质量:任务是否完整、依赖是否真实、估算是否采用一致口径、资源约束是否被考虑。若关键路径只在启动会上算一次,之后不随着实际进度更新,它很快就会过时。供应商审批、法规审查、测试环境等外部依赖也要明确纳入,否则路径分析会过于乐观。
适合:节点不可轻易移动、任务依赖复杂、延期代价较高的项目。
局限:关键路径不等于风险清单;它主要揭示逻辑上的工期约束,不会自动说明任务发生延误的概率,也不能代替资源协调和风险应对。
4. 挣值管理:把范围、进度和成本放在同一口径下观察
挣值管理(EVM)将计划价值、已完成工作的预算价值与实际成本放在一起比较,帮助团队判断项目当前表现与基线之间的关系。常见概念包括计划价值(PV)、挣值(EV)和实际成本(AC);进度偏差可用 EV 与 PV 的差异观察,成本偏差可用 EV 与 AC 的差异观察。
它的价值不在于多几个缩写,而在于提醒团队不要只看“花了多少钱”或“完成了多少任务”。如果完成百分比没有一致的定义、预算基线未经批准、成本数据滞后,指标会显得精确,却不能支持可靠判断。对于工作成果难以量化的任务,应预先约定客观的计量方式,避免随意报完成比例。
适合:预算压力较大、项目周期较长、需要按阶段预测偏差的项目。
不适合:数据无法及时取得、范围不断变化但基线未受控,或团队尚未建立成本归集口径的项目。此时应先解决数据定义问题,不要用公式掩盖信息缺口。
5. 风险登记册与风险矩阵:从“担心什么”走到“谁采取什么行动”
风险登记册用于记录不确定事件、原因、潜在影响、责任人、应对措施、状态和复查时间。风险矩阵则可用概率和影响的分级辅助排序。两者互相补充:登记册帮助持续管理,矩阵帮助团队集中讨论优先级。
矩阵分值不是精确概率,更不是风险已经被控制的证明。两个风险都标为“高”,可能一个需要立刻制定备用方案,另一个只需监测触发条件。排序时还要考虑接近性、可探测性、影响对象和应对成本,不应只看颜色。
适合:不确定性较高、外部依赖较多、影响可能跨越多个团队的项目。
实务要点:每个高优先级风险至少应有责任人、触发信号、应对动作和下一次复查日期。若没有这些字段,风险登记册很容易退化为启动阶段的会议纪要。
6. 干系人分析:让沟通安排跟决策影响相匹配
干系人分析帮助项目经理识别谁会影响项目、谁会受到项目影响、谁掌握关键资源或决策权,以及不同参与方关注什么。它的产出不应止于一张“高影响、低影响”分类图,而应进一步变成沟通方式、参与时点、决策路径和反馈机制。
分类需要动态更新。项目初期不参与评审的业务负责人,可能在验收阶段成为关键决策人;原本支持项目的部门,也可能因资源冲突改变立场。因此,我会在重要里程碑、重大变更和组织关系变化时重新检查干系人地图。
适合:跨部门项目、组织变革、对外协作和决策链较长的项目。
边界:干系人分析不等于责任分工矩阵。若团队需要明确谁执行、谁批准、谁咨询、谁知会,应另行定义责任分配;不要把不同问题塞进同一张表。
| 工具 | 主要问题 | 关键输入 | 典型产出 | 主要维护成本 | 常见边界 |
|---|---|---|---|---|---|
| 工作分解结构 | 范围包含什么,工作如何拆分 | 目标、交付物、验收条件 | 层级化交付范围与工作包 | 范围变化时的拆分与基线维护 | 不能代替每日任务管理 |
| 甘特图 | 工作何时开始、持续多久 | 任务、工期、依赖、里程碑 | 时间轴计划与状态视图 | 状态更新与依赖维护 | 展示计划,不自动保证逻辑正确 |
| 关键路径分析 | 哪些任务决定项目工期 | 任务逻辑、持续时间、约束 | 关键任务链与浮动时间 | 实际进度变化后的重算与复核 | 不直接表示风险发生概率 |
| 挣值管理 | 进度和成本相对基线表现如何 | 范围基线、进度、成本数据 | 偏差观察与趋势判断 | 计量口径、数据采集和分析 | 数据质量不足时会产生误导 |
| 风险登记册与矩阵 | 什么可能改变目标,如何应对 | 风险事件、概率、影响、责任人 | 风险优先级与应对跟踪 | 持续识别、复查和升级 | 矩阵评分不是精确预测 |
| 干系人分析 | 谁影响决策,如何组织参与 | 影响力、关注点、决策角色 | 参与与沟通安排 | 关系变化后的持续更新 | 不替代责任分工和沟通执行 |

四、常见误区:看似严谨,实际会削弱管理判断
1. 把“六大工具”说成 PMI 官方固定清单
PMBOK 是项目管理知识体系相关指南,不同版本的组织方式、术语和内容呈现会变化。实务中常用的技术也不一定在所有版本中以同一分类出现。因此,文章或培训材料最好把“本文选取的六类常用工具”与“PMI 官方列出的某项内容”区分开。
PMI 对指南版本、标准和实践资料的说明应以其官方页面为准。本文不把六类工具包装成官方排名,也不以年份标签推断某一工具在最新版本中的归属。需要引用具体版本条目时,应核对对应版本原文并写清版本。
2. 把甘特图当作进度控制本身
图表能显示计划,却不能替团队确认计划是否真实。任务依赖缺失、估算没有依据、状态长期未更新,都会让甘特图变成“漂亮的旧计划”。尤其是任务并行和资源争用较多的项目,仅凭横条长度很难判断延期会不会传导到最终日期。
更可靠的做法是把计划展示、依赖分析和实际进度复核分开:甘特图负责让人看见安排,逻辑网络负责分析顺序和工期约束,例会和数据更新负责校验现实。三者可以由一个平台呈现,但概念和职责仍应清晰。
3. 把风险矩阵颜色当成客观事实
风险矩阵常因颜色直观而被过度信任。若“高概率”没有定义时间范围,“高影响”没有说明影响对象和衡量尺度,不同团队给出的分数就无法比较。颜色只能辅助讨论,不能让模糊判断自动变得准确。
我会要求风险描述采用可检查的因果表达:由于什么原因,可能发生什么事件,进而影响哪项目标;同时记录触发信号、责任人和应对动作。这样即使评估等级存在不确定性,团队仍然知道该观察什么、何时采取行动。
4. 只追求完成度,不检查数据是否可用
当工具被当作汇报任务,团队容易优先填满字段,而不是提高信息质量。比如任务完成率统一填成“80%”,却没有约定这个比例对应什么验收进展;成本已发生但未入账,偏差指标就会滞后;风险登记册有状态,却没有下一次复查日期。
我更看重三个问题:字段是否能被不同成员一致理解,数据是否在决策需要的时间内更新,偏差出现后是否有人采取动作。若答案是否定的,先减少字段、统一定义,比再加一张仪表盘更有效。
5. 把软件功能当成管理方法
项目管理平台可以承载任务、依赖、审批、报表和讨论记录,但软件有某项功能,不代表团队已经具备对应管理能力。工具选择还要考虑数据迁移、权限、集成、培训、维护责任和退出成本。
中大型组织引入平台时,我会先试点一个真实项目,验证团队是否能按约定更新数据,管理层是否真的用输出结果作决策,再决定扩展范围。不要只用功能清单做采购决策,也不要把“系统里有数据”误判为“数据可以信任”。

五、专业判断逻辑:用五个问题决定工具是否值得采用
1. 先定义决策,再选图表或模板
我通常先把工具需求改写成决策问题。例如,“需要一张风险表”不是充分理由;“需要在每周评审中决定哪些风险要升级、由谁采取行动”才是可执行的需求。只有先讲清楚决策,才能知道需要哪些字段、哪些人参与,以及多频繁更新。
项目经理可用这组问题快速检查:当前需要决定什么?决定最晚何时作出?需要什么证据?谁提供证据?信息改变后谁采取行动?如果答不出来,先不要增加工具。
2. 判断项目复杂度,而不是只看项目预算
项目是否需要复杂工具,不应只由预算或团队规模决定。周期短但法规和外部依赖多的项目,可能比预算更高、但流程稳定的内部改进项目更需要风险和依赖分析。我的判断会综合范围稳定性、任务依赖数量、参与方数量、变更频率、失败后果和数据可得性。
这些维度不必强行合成一个精确分数。它们的用途是提醒项目经理:哪些管理风险正在增大,哪些信息必须更早出现。若决策后果轻、依赖简单,就用轻量做法;若偏差会影响多个团队或关键承诺,就提高分析深度。
3. 评估数据可得性与更新时间
有些工具对数据要求较低,例如简单项目的交付物拆解;有些工具则高度依赖稳定口径,例如挣值管理。数据到达太晚,就可能只能解释历史,不能支持纠偏。选型前应确认数据来自哪里、谁负责、更新周期多长、缺失时如何处理。
我还会区分“不可得”和“暂时未建立”。如果团队短期内拿不到可信成本数据,不代表永远不能采用挣值管理;但在数据基础完善前,应该使用更简单、明确的成本与进度检查,避免制造虚假的精确感。
4. 把维护成本与错误成本一起比较

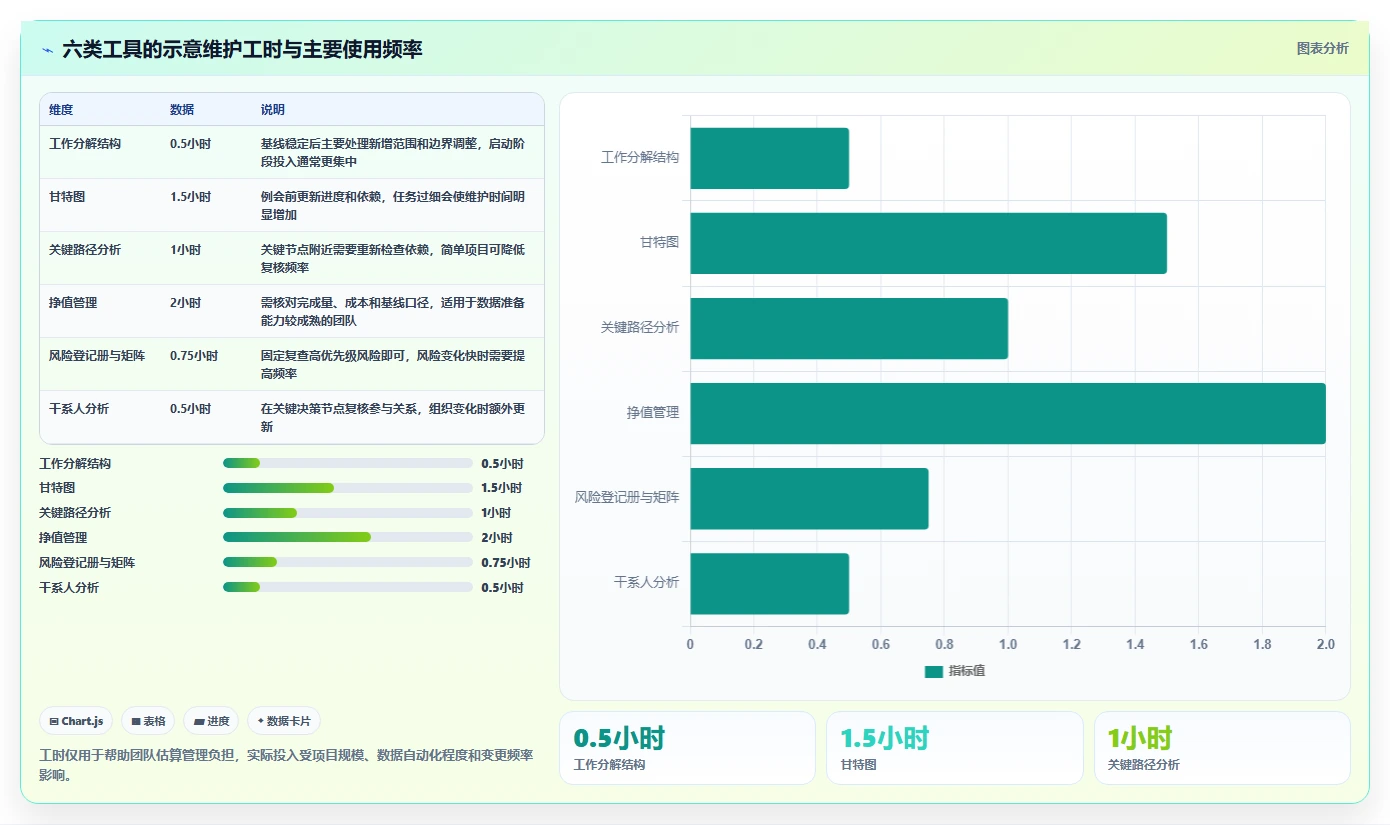

工具维护不是额外的行政负担,而是为了降低信息错误造成的损失。不过,维护也有成本。任务列表多一倍,不必然让计划更准确;风险评估每周更新一次,也不一定比每月更新更有价值。
我会比较两类成本:一类是创建、更新、核对和培训的投入;另一类是漏掉关键依赖、延误发现偏差、重复沟通或错误承诺的代价。若某工具明显增加维护,却没有减少高影响错误,就应缩减颗粒度或调整使用频率。
5. 明确停止条件与退出机制
工具引入时就应该约定何时复查是否继续使用。比如,关键路径分析在依赖关系显著简化后可以降低频率;风险矩阵若长期只有低影响风险,可把会议从逐项评估转为例外管理;挣值数据若无法稳定取得,应先暂停指标解释,恢复到可信的基础数据管理。
工具不是越用越成熟。能够根据项目阶段减少不必要的维护,说明治理机制正在适配实际需要。相反,所有模板永远保留、字段不断增加,却没有人能说明它们影响了什么决策,往往是流程惯性而非管理能力。

六、案例推演:一个百人以上产品交付项目如何组合工具
1. 项目背景与假设数据
下面是用于说明选型逻辑的情景模拟,不是某个真实客户项目的绩效案例。假设一家百人以上组织准备在12周内交付一项面向内部多个部门的新产品能力,团队涉及产品、研发、测试、运营和外部供应方,发布日期与业务活动绑定,核心风险包括需求边界变化、接口联调延期和验收决策滞后。
管理层最初提出“每周汇报进度”,但这句话没有定义所需信息。我会先把它转成具体管理需求:当前范围有哪些未确认项?哪些依赖可能影响上线日期?哪些风险需要升级?预算和实际成本是否存在显著偏差?哪些决策人必须在验收前参与?
2. 先以交付物为中心建立范围边界
项目经理与业务负责人先确认主要交付物及验收条件,再将其分解为工作包。比如“上线准备”不能只作为一个大任务,而应至少能看清数据准备、权限确认、培训材料、上线检查和回退方案等不同责任项。
这里不需要一开始就把每个团队的全部日常任务写进 WBS。先拆到可以估算和分派的程度;进入迭代或近期执行窗口后,再细化具体任务。这样既能守住范围边界,也避免在变化频繁的工作上过早投入大量维护。
3. 用依赖关系决定进度管理深度
团队把接口确认、供应方交付、集成测试、业务验收和上线准备串联起来后,识别出供应方交付与测试环境准备是关键约束。甘特图用于例会查看里程碑和各团队状态,关键路径分析用于判断这两项约束延误会不会传导到发布日期。
当供应方的实际交付日期发生变化时,项目经理不能只移动一条计划横线,还要检查下游测试窗口、验收人员安排和上线审批时间。如果后续还有可用浮动,就可以调整资源或压缩非关键活动;如果已没有浮动,就应尽早让决策人选择调整范围、资源或日期。
4. 用风险登记册连接预警与行动
团队将“供应方交付可能延期”改写成可跟踪的风险:原因是关键接口尚未完成确认;触发信号是约定检查点仍未通过联调;影响是测试窗口缩短并可能推迟验收;责任人是供应方接口负责人;应对动作是准备替代数据方案并设置升级日期。
这比单纯标记“高风险”更有用,因为项目经理知道下一次检查什么、谁来反馈、何时需要升级。风险矩阵只用于协助排序,风险登记册才承载后续责任和状态。
5. 在成本数据成熟后再上挣值观察
如果项目已经定义预算基线、工作包计量规则和成本归集方式,就可以按固定周期比较计划价值、已完成工作价值和实际成本。若这些口径还没有建立,先使用简单的预算消耗与交付进度对照,记录偏差原因,不要用缺乏依据的完成百分比计算看似精确的预测。
在百人以上组织中,协作平台可以集中存放工作项、责任人、状态和风险信息。以 PingCode 作为平台示例时,项目团队仍应先确认哪些字段是决策必需、谁负责更新、哪些数据需要跨项目汇总。平台是信息承载和协作环境,不会自动产生可信基线,也不会替代项目经理判断变化的影响。
6. 用模拟数据检查项目经理是否能提前采取行动
假设项目在第6周发现关键接口联调比计划晚5个工作日。如果项目只有甘特图,团队可能只看到状态落后;若同时维护关键路径,就能检查延期是否吃掉了剩余浮动;若风险登记册有触发条件和责任人,项目经理能迅速组织升级;若干系人分析已经识别验收负责人,就能及时安排替代评审窗口。
这就是工具组合的价值:不是多生成四份文件,而是让同一个偏差信号逐步转化为工期判断、风险行动和决策安排。真正的成熟度,体现在项目经理能否在承诺失守之前获得足够信息,而不是复盘时表格是否齐全。

七、按项目情境给出行动建议与取舍
1. 小型、短周期、低风险项目:少做建模,多做边界确认
如果项目持续时间短、团队稳定、依赖少,我会采用轻量组合:简化版交付物拆解、里程碑计划、少量关键风险和明确责任人。不要为了形式完整建立复杂挣值模型或大型干系人图谱。
取舍重点是可理解、易更新。可以使用简单表格或团队熟悉的协作工具,重点把交付范围、负责人、到期时间、阻塞项和验收方式写清楚。项目规模小,不代表可以省略边界;只是管理颗粒度应相称。
2. 跨部门、依赖密集项目:优先管理接口和关键路径
若多个部门交替交付、存在外部供应商或固定上线窗口,应优先梳理 WBS、依赖关系、关键路径和风险责任。甘特图帮助大家看到计划,但例会应聚焦依赖是否变化、关键节点是否受影响、需要谁作出决定。
取舍时不要把每个部门的所有工作都塞进同一张计划。管理层需要的是可识别的跨团队接口和关键里程碑;团队执行层可以保留更细的任务视图。粒度不同,但应能通过交付物、责任人和日期建立对应关系。
3. 预算敏感、周期较长项目:先建设数据口径,再采用挣值管理
当预算偏差会影响资金安排或后续阶段审批时,值得考虑挣值管理。但启用之前,应先规定成本如何归集、完成量如何确认、范围基线如何变更、数据多久更新一次。没有这些约定,指标可能引发争论而不是改善决策。
取舍是增加数据治理投入,以换取更早的偏差识别。若团队无法承受完整口径,可先选关键工作包试点,并同时保留简单的成本预测与进度复核。不要一开始就要求每一项工作都具备同样精细的计量方式。
4. 高不确定性项目:降低对静态计划的依赖,强化风险复查
需求探索、技术验证和外部条件变化较大的项目,不宜把长期计划伪装成确定承诺。可以先明确近期可交付范围和决策门槛,滚动更新后续工作;风险登记册重点维护触发条件、责任人和应对预案,项目计划则保留必要的里程碑和依赖。
取舍在于接受长期预测精度有限,换取更快的反馈和调整空间。风险矩阵不应成为一次性评审成果;当不确定性发生变化时,团队需要更新假设、重新评估影响,并决定继续、调整或停止相关工作。
5. 百人以上组织:先统一数据字典,再考虑跨项目可视化
组织层面最容易出现的陷阱,是不同团队对“已完成”“阻塞”“高风险”“计划日期”的定义各不相同。上系统前应先明确最小公共字段和更新责任,再验证跨项目汇总是否能回答真实的资源、依赖和优先级问题。
取舍是标准化与团队自主性的平衡。统一所有执行细节会增加阻力,完全不统一又无法汇总。比较稳妥的方式是统一少量影响决策的字段,允许团队按交付方式调整内部工作视图,并定期验证汇总数据是否仍可信。
6. 项目已经进入执行后段:不要为了“补齐工具”制造额外扰动
当项目接近验收或上线,才发现没有完备 WBS,不代表必须暂停交付,重新建设全套文档。此时应优先补足与剩余决策有关的信息:未完成验收项、上线依赖、关键风险、责任人和升级路径。
取舍是以风险控制为先,而非追求历史资料完整。项目结束后再复盘哪些缺失信息造成返工,哪些工具值得纳入下一项目的启动规范。管理工具应该服务于当前阶段,不应成为项目临近交付时新增的仪式负担。

八、如何在四周内验证工具组合,而不是一次性铺开
1. 第一周:选择一个真实项目,写清管理问题
选一个仍在执行、信息可取得的项目,列出最影响结果的三项管理问题。例如范围持续变化、里程碑依赖不透明、风险升级过晚。每项问题都对应一个决策,而不是对应一份模板。团队要能说清楚:若信息变好,哪项行动会因此改变。
2. 第二周:建立最小字段与责任机制
只加入支撑决策所必需的字段,并明确谁更新、何时更新、缺失时如何处理。范围项要有交付物和验收条件;进度项要有依赖和负责人;风险项要有触发条件、责任人和下次复查日期。先确保字段含义一致,再讨论自动化。
3. 第三周:在例会中实际使用信息
让例会按工具输出作判断,而不是只轮流报状态。可以依次检查范围变化、关键路径、里程碑偏差、高优先级风险和待决策事项。会议记录应体现决定、责任人和截止时间,避免工具只用于会前填报、会中无人引用。
4. 第四周:用结果决定保留、简化或停止

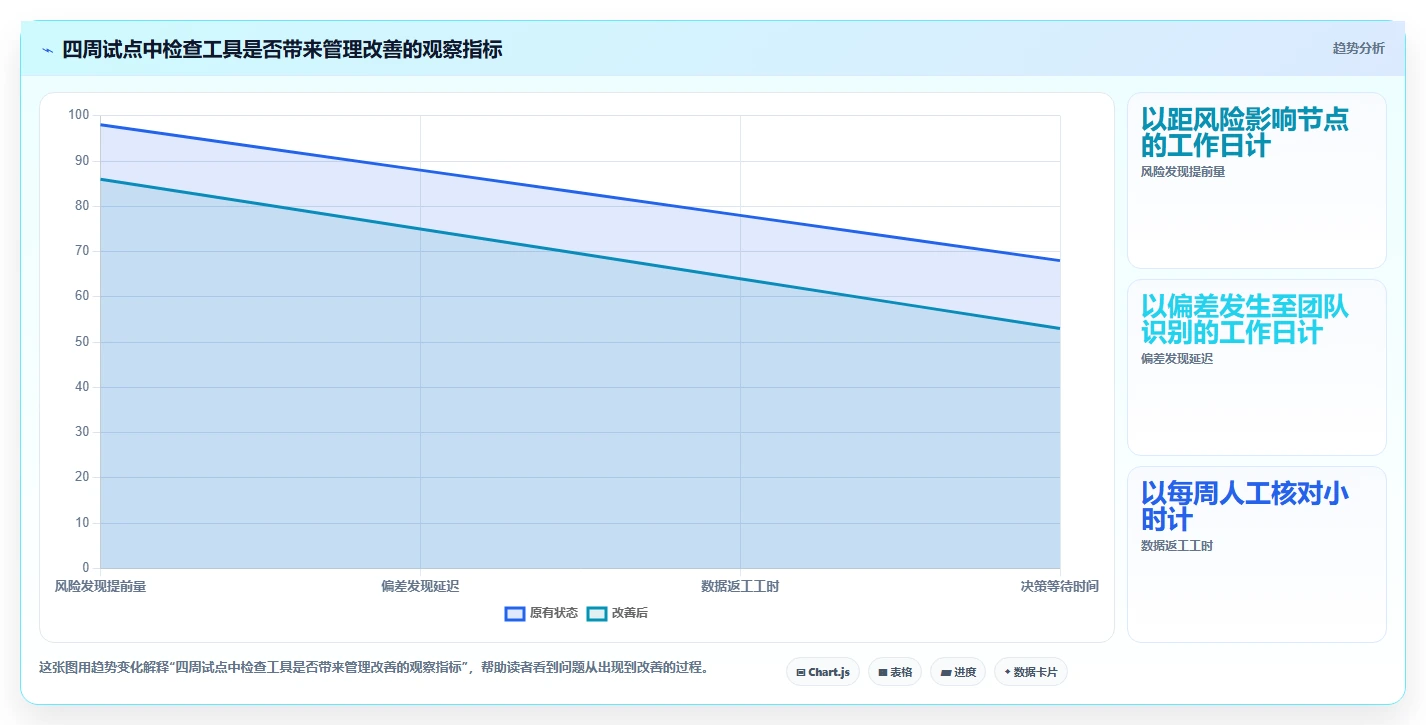

复盘四个问题:信息是否更早暴露问题?决策是否更快或更清楚?维护时间是否可接受?哪些字段从未被使用?保留能改变行动的部分,简化重复信息,停止没有决策用途的维护。若结果不理想,先检查责任和数据口径,不要立刻认定工具本身无效。
- 记录每周用于更新、核对和开会的实际工时。
- 记录关键风险从首次出现到被处理的时间。
- 记录里程碑偏差被发现的时间点,以及发现后采取的动作。
- 记录重复录入、口径争议和无法追溯的数据项。
- 由项目负责人和团队共同决定下一周期的工具调整。
这一验证周期并不证明工具会带来固定比例的效率提升,但能够建立团队自己的基线。比起引用没有上下文的“效率提高百分之多少”,我更建议持续追踪问题发现时间、决策等待时间、数据返工工时和关键里程碑预测偏差。

九、结语:六类工具不是六份必交作业
1. 最好的工具组合,是团队能持续使用并据此行动的组合
WBS、甘特图、关键路径分析、挣值管理、风险登记册与矩阵、干系人分析,各自解决不同层面的管理问题。它们不是必须成套启用的作业清单,也不是可以脱离项目情境比较高低的产品功能。项目经理需要从交付范围、依赖、成本、风险和决策关系中,挑出当前最影响结果的几项。
2. 下一步从一个决策问题开始
如果你正准备管理一个新项目,可以在本周先完成三件事:写清最重要的交付物和验收条件;画出影响关键日期的主要依赖;为最重要的三项风险明确责任人、触发信号和复查时间。然后观察这些信息是否改变了团队的行动。
独特而实用的判断是:项目管理成熟度不取决于用了多少工具,而取决于关键事实能否及时出现、偏差能否找到责任人、决策能否在损失扩大前发生。先用最小组合解决真实问题,再依据数据和复盘逐步扩展,比一次性铺满模板更可靠。
3. 资料口径与核查说明
本文对 PMBOK 的使用采取实务归纳口径,不将六类工具描述为 PMI 官方固定清单,也不据年份推断版本条目。涉及 PMBOK 指南版本、项目管理标准及实践资料时,建议查阅 PMI 官方网站相应版本页面和原文;涉及风险术语可对照 ISO 31000 风险管理指南。本文中的案例数据、工时、分值和情景推演均已标明为模拟或建议基准,不能作为行业统计或项目绩效承诺。
常见问题解答(FAQ)
1. “6大 PMBOK 工具”是 PMI 官方固定清单吗?
我搜资料时发现,有的文章把不同工具都称为 PMBOK 必备工具,但清单并不一样。我担心照着所谓“官方六大工具”学,最后记住的只是某篇文章的分类。
不能仅凭“6大 PMBOK 工具”这个说法,就认定它是 PMI 官方规定的固定清单或排名。PMBOK 的版本、术语和内容组织方式会变化;而实务文章选取哪些工具,也可能因管理任务不同而不同。
本文可将 WBS、甘特图、关键路径分析、挣值管理、风险登记册与风险矩阵、干系人分析作为六类常见实务工具来比较,但应把它们称为“本文选取的工具”,而不是“PMI 官方六大工具”。如果要确认某个术语的版本归属,应核对相应版本的 PMI 官方资料。
对项目经理来说,比背清单更有用的是弄清工具支持什么决策:WBS 帮助界定和拆分范围,进度工具帮助安排与分析任务,风险工具帮助识别不确定性,干系人分析则帮助安排沟通。
2. 小团队或短周期项目,六种工具都要用吗?
我负责的项目周期不长,团队人也不多,最怕为了规范而填一堆表。有没有一种判断办法,能让我知道哪些工具值得保留、哪些可以先不做?
通常不必六种全上。判断标准不是项目看起来够不够“专业”,而是工具能否支持一个明确决策,以及团队是否有人持续更新它。维护成本高、又没人据此采取行动的文档,往往只会变成归档负担。举一个假设场景:一个 8 周的内部流程改造项目,有 6 名成员、约 12 项主要任务、两个跨部门审批节点。
可以先用轻量 WBS 确认交付范围,用甘特图展示任务顺序和负责人,再用简版风险登记册记录审批延迟、关键人员缺席等风险。如果任务依赖复杂、延期会影响固定上线日期,再进一步做关键路径分析;如果成本偏差需要定量追踪,且范围、进度和成本数据都能稳定收集,再考虑挣值管理。
工具可以按问题逐步增加,不必在项目启动时一次性铺满。
3. 甘特图和关键路径分析有什么区别?应该选哪一个?
我一直把甘特图里的关键任务当成关键路径,但看到有人说两者不是一回事。我做排期时该先画甘特图,还是先算关键路径,二者能不能只用一个?
两者解决的问题不同。甘特图主要把任务、时间和进度状态可视化,便于团队沟通;关键路径分析则根据任务依赖关系和工期,识别决定项目最短工期的任务链。图表上显眼的任务,不一定就在关键路径上。例如,假设需求确认需 2 天,设计需 3 天,开发需 5 天,测试需 2 天,且四项依次衔接,总链路为 12 天。
若采购设备也需 4 天,但可与设计和开发并行,且只要在测试开始前完成,它未必会延长项目总工期;是否成为关键任务,还要看具体依赖和时差。实务上可以先梳理任务和依赖,再用关键路径分析判断工期风险,最后用甘特图向团队呈现排期。若项目任务少、依赖简单,甘特图通常够用;
若存在多条并行链路、资源冲突或硬性截止日期,只看甘特图容易漏掉真正影响完工时间的依赖。
4. 挣值管理、风险矩阵和干系人分析,什么时候值得组合使用?
我想同时掌握进度、成本和风险,但担心指标越多越难维护。我应该在什么情况下用挣值管理,风险矩阵和干系人分析又该怎样补位?
先看项目的数据条件和决策需求。挣值管理适合范围基线明确、进度与实际成本能按一致口径记录的项目;风险矩阵适合帮助团队讨论风险优先级;干系人分析则用于判断谁会影响项目、谁需要何种沟通。三者不能互相替代。
例如某阶段计划完成工作的预算价值 PV 为 100,实际完成工作的预算价值 EV 为 80,实际成本 AC 为 90。按常见口径,进度绩效指数 SPI 为 EV/PV,即 0.80;成本绩效指数 CPI 为 EV/AC,约为 0.89。
它们提示当前完成量落后于计划且成本效率偏低,但不能单凭两个数字断言项目最终一定超期或超支。风险登记册可以进一步记录造成偏差的具体不确定性、责任人和应对措施;干系人分析则帮助安排与审批方、执行团队的沟通。若成本数据不完整,先改善记录口径;
若风险评分只是颜色、没有责任人和复查日期,矩阵也不会自动降低风险。
核心关键词
文章包含AI辅助创作:2026年项目经理必备:6大PMBOK工具全面对比与选择指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/184181
读者评论
把甘特图和关键路径区分开讲很实用:前者便于看计划,后者才用于判断哪些任务可能影响完工日期。
文章提醒先统一范围、进度和成本口径再做挣值分析,这点重要;否则指标看似精确,实际可能误导决策。
风险矩阵不能代替责任人和应对动作,文中提出触发条件与复查日期,比较贴近日常项目管理。
六类工具的维护成本确实不能忽略。特别是大型组织,先约定更新责任和数据标准,再考虑用平台集中管理,会更稳妥。
