选对工具事半功倍:2026年正向研发流程管理系统选型指南
正向研发流程管理系统选型,最容易踩的坑不是买贵了,而是买错了问题:团队想解决设计变更追不回、跨部门交接靠催、研发状态看不清,最后却拿一张功能清单去比“有没有项目看板、有没有审批、能不能自定义”。系统上线后,原来的表格没有消失,新的录入工作反而多了一层。我的核心判断是:先找出研发链路中最昂贵的信息断点,再确定系统边界;先用真实场景验证,再比较产品能力与成本。
一、先讲结论:选系统不是比功能,而是验证业务闭环
1. 先明确系统要接住哪一段研发活动
“正向研发流程管理系统”并不是所有企业都用同一种方式定义的标准产品类别。对一家机械设备企业,它可能指需求、设计、验证、变更和产品数据之间的协同;对一家软件公司,重点可能是需求、开发任务、代码、测试和发布之间的追踪;对研发型项目团队,最急迫的则可能是资源安排、里程碑和风险预警。
因此,采购讨论的第一句话不应该是“我们需要一套什么系统”,而应该是“我们要让哪些业务对象、由哪些角色、按照什么规则,从哪个状态流转到哪个状态”。如果这句话说不清,功能列表越长,越容易把工具类别选错。
2. 先设门槛,再做评分
我建议把选型分成两道关。第一道是准入门槛:数据安全、关键流程、必要接口、部署约束和权限要求,只要一项不满足,就不进入综合评分。第二道才是能力评分:易用性、配置效率、报表能力、实施方案和全周期成本。
这种做法能避免一个常见误判:某产品在界面、报表或演示效果上分数很高,却无法处理企业最关键的配置关系、审计要求或系统集成。关键需求不应被“总分不错”抵消。
3. 选型决策要落到一条可以现场跑通的链路
一个有效的评估,不是让供应商逐页展示产品,而是拿企业自己的代表性场景,验证一项业务对象如何建立、如何流转、如何变更、如何追溯,以及异常出现时由谁处理。演示中每一个“可以”都要继续追问:标准功能还是定制?管理员能否维护?升级时是否需要重做?数据是否能导出?
如果候选系统不能用同一套测试脚本跑完同一条业务链路,功能对比就不具备可比性。先统一问题和验证口径,才谈得上公平筛选。

二、背景与真实场景:流程问题通常藏在交接处
1. 研发效率损失,往往不是某个人“做得慢”
研发负责人经常看到的是计划延误,但延误的根因可能分散在多处:需求修改后没有同步到验证任务;设计文件有新版本,评审记录仍指向旧版;审批已经通过,制造或测试团队却没有收到可执行的交付物;项目会上每个人都报告“进行中”,却没有统一的完成定义。
这类问题看似是沟通问题,实际常常是流程对象、版本关系、责任边界和状态定义没有对齐。仅仅增加一个看板,能让状态更容易被看见,却不一定能让状态更准确。更不一定能回答“这个结论依据哪个版本、由谁批准、影响了哪些下游任务”。

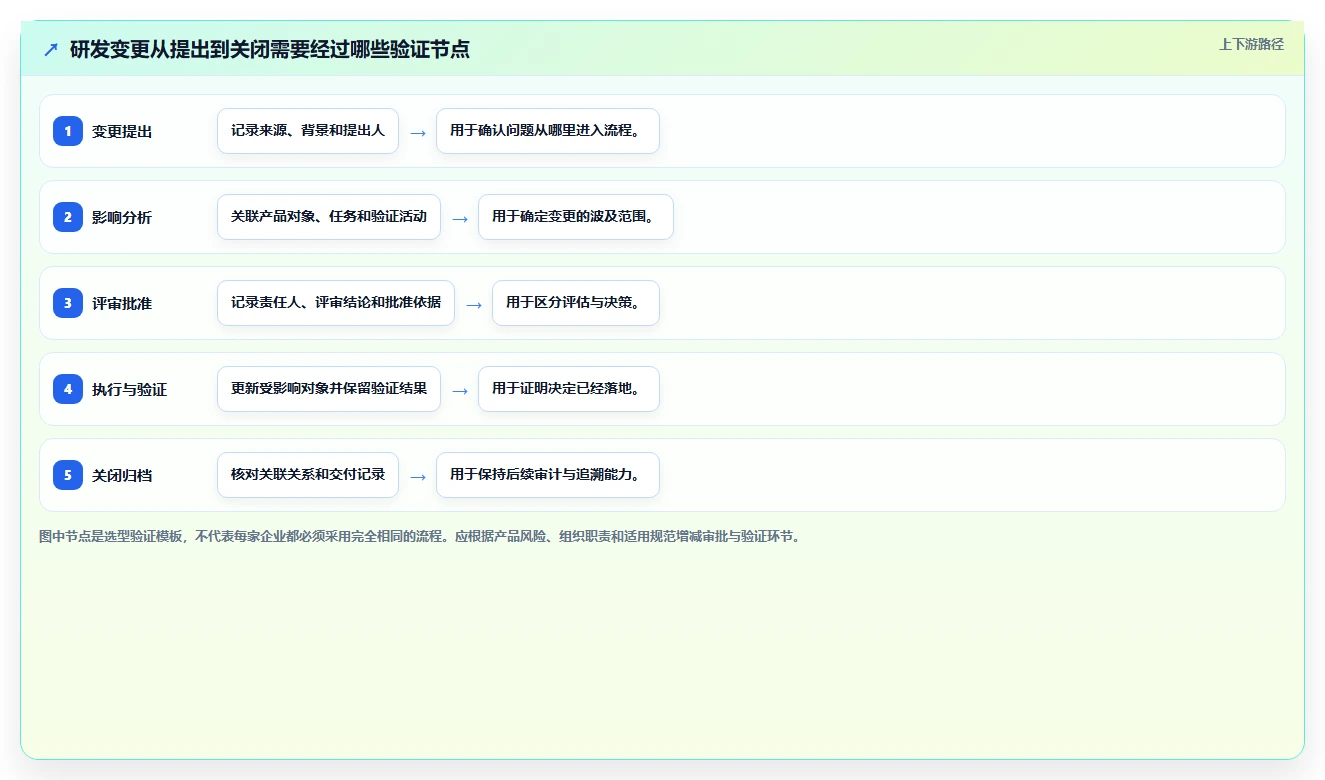

2. 用一条变更链路找出系统的真正考题
以一个常见的研发变更为例:某个客户需求调整,影响产品方案、设计文件、验证计划、交付节点和成本评估。选型时不要只问系统有没有“变更模块”,而要逐步验证:
- 变更由谁提出,是否能关联到原始需求或问题来源?
- 变更影响哪些产品对象、任务、文件和验证活动?
- 评估过程由谁负责,结论能否记录依据和责任人?
- 变更批准后,旧版本如何处置,相关人员如何获知?
- 后续如何证明变更已经执行、验证并关闭?
如果系统只能记录一张变更单,却无法把它与受影响的对象、审批结论和验证结果连起来,那么它管理的是“单据”,不一定管理了“变更闭环”。这也是我在选型中区分功能存在与业务可用的重要标准。
3. 先区分系统类别,防止把不同工具硬塞进一个需求
产品数据管理、研发项目管理、需求管理、软件开发生命周期管理,以及计算机辅助设计和仿真工具,可能在某些能力上有交集,但它们的主要责任并不相同。选型时要先确认谁是数据主系统、谁负责流程协同、谁产生专业文件、谁消费数据。
| 工具类别 | 通常重点管理的对象 | 选型时要问的问题 |
|---|---|---|
| 产品生命周期管理系统 | 产品结构、物料与文件版本、变更、配置及产品数据 | 产品对象之间的关系能否追踪?版本、状态和变更如何管理? |
| 研发项目管理系统 | 项目、阶段、任务、资源、里程碑和风险 | 计划与实际进展如何关联?风险能否落实到责任人与行动? |
| 需求与研发流程管理系统 | 需求、评审、任务、验证、缺陷和发布活动 | 需求是否能追踪到实现、验证和交付? |
| 设计与仿真工具 | 专业模型、图纸、分析文件及计算结果 | 文件及专业数据如何进入流程,版本关系如何保持? |
实际产品可能跨越多个类别,但企业仍然需要把职责说清楚。例如设计工具负责生成专业文件,产品数据系统管理文件与产品结构,项目系统负责计划和资源。关键不是让一个平台“什么都做”,而是让系统之间的数据责任明确、重复维护可控。

三、常见误区:为什么功能齐全不等于适合
1. 误区一:把功能数量当成适配度
功能数量回答的是“产品能做多少事”,却没有回答“企业最重要的事情能不能稳定做”。同一个“自定义流程”标签,可能意味着管理员可以通过配置维护,也可能意味着每次调整都要开发人员介入;同一个“版本管理”标签,也可能只记录文件名和上传时间,并不能管理对象间的版本关系。
所以我会把功能描述拆成四个问题:功能对应什么业务对象?谁在什么条件下使用?正常流程如何结束?异常情况如何恢复?如果供应商只回答第一句,说明展示尚未进入可实施的验证深度。
2. 误区二:把“支持集成”当作接口已经打通
“支持集成”是一个宽泛表述,不能直接等同于“能和企业现有系统稳定交换正确数据”。至少要确认接口方向、字段映射、同步频率、失败重试、重复数据处理、身份权限、日志追踪和接口变更责任。还要检查数据回写后,原系统与目标系统谁是权威来源。
如果演示只展示一次成功的单向同步,不能证明正式环境已经满足业务要求。建议将断网、字段为空、对象被删除、重复提交、权限不足和版本冲突等情况加入测试。接口最有价值的测试,往往不是看它能不能成功一次,而是看它失败时能否定位、补偿和恢复。
3. 误区三:先按组织架构设计流程
把组织结构原样复制进系统,通常会让流程固化在当前岗位和部门划分中。部门调整、人员轮岗或跨部门项目出现时,审批链就可能频繁失效。更稳妥的做法是先定义业务责任,例如提出、评估、批准、执行、验证,再映射到角色、团队和授权规则。
还要识别流程中的例外:紧急变更、退回补充、并行评审、代理审批、撤销和重新打开。只测一条“理想路径”,会让系统看起来顺畅,却把真正复杂的工作留给邮件、即时通信和线下表格。
4. 误区四:把演示环境当成上线效果
标准演示通常使用准备好的数据和精简后的流程,适合了解产品界面,不足以证明系统适合企业。演示所需的数据清理、流程梳理、权限设计、历史记录迁移和员工培训,都会影响实际落地。更不能把某次演示中的顺利操作,直接推导成全组织上线后的效率提升。
我建议在评分表里分开记录三类能力:标准可用、通过配置可用、需要定制开发。再补充“维护人是谁、调整成本如何估算、版本升级是否受影响”。这比单纯写“支持”或“不支持”更能呈现真实实施边界。
5. 误区五:只看首年报价,不算持续使用成本
软件采购成本并不等于软件许可价格。迁移、数据清洗、流程梳理、接口开发、培训、运维、版本升级和持续配置,都可能影响总拥有成本。不同厂商的报价范围如果不一致,单看一个总价很容易得出错误结论。
对比报价时,应统一用户数量、模块范围、部署方式、环境数量、接口数量、实施服务、培训时长和合同周期。还要确认新增用户、扩展模块、接口维护、数据导出和退出迁移的计价方式。
6. 误区六:用供应商宣传数据替代企业基线
效率提升、周期缩短或成本下降等数字,只有在统计口径、样本范围、流程边界和观察周期明确时才可比较。不同企业的产品复杂度、协作方式、数据成熟度和原有工具差异很大,单个案例中的改善幅度不宜直接当成新项目的承诺值。
更可靠的做法是先记录企业自己的基线,再通过小范围试点观察变化。即便结果没有达到预期,也要拆分原因:是系统操作不顺、流程定义不清、数据质量不足、接口不稳定,还是团队没有按约定使用。这样得到的信息才有助于调整决策。

四、专业判断逻辑:把需求转成可验证的选型规则
1. 从损失清单开始,不从菜单清单开始
选型启动时,我建议每个部门先描述一个真实问题,而不是先写想要的模块。问题描述至少包括:发生在什么场景、影响哪些角色、多久发生一次、造成什么后果、目前如何补救。比如“变更信息经常不同步”还不够具体;“变更批准后,验证团队无法确认测试计划是否对应最新设计版本”就能转成测试场景。
接下来把问题分为业务风险、等待时间、重复录入、追溯困难和管理可见性等类别。不要在第一轮就要求所有问题都进入系统。先确定影响最大、跨部门最明显、容易观测的几个痛点,作为首期范围。
2. 给需求排优先级,并设定不可妥协项
需求可以分成三层:不可妥协项、首期必需项和后续优化项。不可妥协项是合规、安全、关键数据关系或核心业务闭环;首期必需项是能够解决最主要问题的流程能力;优化项则是有价值但不阻塞首期上线的报表、自动化和体验增强。
优先级最好有明确依据,而不是由声音最大的部门决定。可以从影响范围、发生频率、业务风险和可验证性四个角度评分。评分只用于讨论和排序,不应伪装成精确的财务预测。
| 评分维度 | 要回答的问题 | 可使用的观察方式 |
|---|---|---|
| 影响范围 | 涉及多少角色、部门或项目? | 访谈流程参与者并标记交接节点 |
| 发生频率 | 问题是偶发、周期性还是持续发生? | 抽查近期记录,注明样本时间段 |
| 业务风险 | 是否影响质量、交付、成本或审计追溯? | 依据企业自身风险定义评估后果 |
| 可验证性 | 试点中能否观测变化,数据由谁提供? | 预先确定指标口径、责任人和数据来源 |
3. 用“门槛+加权评分”而不是一个总分拍板
完成需求优先级后,先列出淘汰条件,再为可比较的能力设置权重。权重不是行业标准,应该反映企业自身的业务结构。例如产品配置复杂、变更多的企业,可以提高版本关系与变更追溯的权重;跨系统较多的企业,则要把接口稳定性与数据责任放在前面。
下表是一个建议评分模板,不是行业统一权重。企业可以根据自身场景改动权重,并在评审开始前冻结评分规则,避免看完演示后再临时调整标准。
| 评估维度 | 建议权重 | 核心验证问题 | 主要评估证据 |
|---|---|---|---|
| 核心流程适配 | 25% | 代表性流程能否按业务规则闭环? | 统一场景演示、异常路径测试 |
| 数据与版本追溯 | 20% | 需求、任务、文件、变更和结果能否关联? | 关系查询、版本回溯、审计记录 |
| 集成与数据治理 | 15% | 数据源、同步方向和失败恢复是否清晰? | 接口方案、映射表、故障测试 |
| 权限与安全 | 15% | 不同角色能否按职责访问和操作? | 权限矩阵、部署材料、审计能力 |
| 实施与运维 | 15% | 配置、升级、培训和长期维护如何落实? | 项目计划、职责分工、服务边界 |
| 全周期成本 | 10% | 采购、实施、集成和运维成本是否可估算? | 统一口径报价、扩展与退出条款 |
4. 设定业务指标,但不要预先写下效果承诺
建议在试点前定义少量能被团队理解的指标。例如变更从提出到决定的用时、关键审批等待时间、版本关联完整率、重复录入次数、任务状态更新及时率。指标的重点不是越多越好,而是口径一致、可取得数据,并且和本次试点目标有直接关系。
每项指标都要写清起点、终点、纳入范围、排除情况和数据来源。例如“变更处理时长”应说明从创建到批准、还是从创建到关闭;暂停等待外部信息的时间是否计入;跨项目变更是否单独统计。口径不统一时,数字看起来精确,实际并不可比。
5. 把专业标准当作检查参照,而不是采购保证书
质量管理、配置管理和软件生命周期等领域存在公开标准与实践框架,可用于提示企业应该关注哪些过程和记录。但标准符合性并不自动证明产品适合某家企业,也不等于具体流程已经在系统中落地。
如果涉及受监管行业、特定安全要求或正式审计,应由企业质量、合规、安全和法务团队确认适用范围及证据形式。采购团队不要仅凭宣传材料中的“符合某标准”判断结论,应核对产品版本、部署方式、认证范围和可供审查的材料。

五、案例与数据观察:用试点把选型判断变成证据
1. 情景推演:一个跨部门研发团队如何比较候选系统
以下是用于说明方法的情景模拟,不是真实客户案例,也不代表某个产品的实测成绩。设想一家中型设备研发企业,研发、质量和制造团队共同参与产品开发。团队的主要问题不是没有任务工具,而是设计变更后,下游人员难以确认应该使用哪个版本,审批记录、验证计划和交付文件分散在不同位置。
企业先把目标限制在一条业务链路:需求调整、影响分析、变更评审、执行、验证和关闭。它没有一开始就替换所有研发工具,而是先确认现有设计工具、产品数据位置、身份系统和项目计划的责任边界,再准备同一组测试数据供候选系统使用。
评估时,团队把演示结果分成“直接可用”“配置后可用”“需要定制”“未验证”四类。这样做的好处是,所有候选方案的能力差异和实施负担都显性化,不会因为演示人员操作熟练,就把尚未解决的接口或权限问题视为已经解决。
2. 让场景脚本覆盖正常情况与异常情况
同一条变更流程至少要测试几种情况:正常批准、评审退回、紧急变更、文件版本被替换、审批人缺席、下游验证失败和变更撤销。每一种都要观察系统是否留下责任记录、如何通知相关角色、如何处理旧版本,以及能否恢复到可继续工作的状态。
举例来说,设计文件上传新版本后,系统如果只显示最新文件,却无法判断已批准的变更对应哪一版,追溯仍然有缺口。又或者评审退回后,变更状态被改回“待处理”,但没有保存退回原因,后续就很难分析问题是否重复发生。
3. 用少量核心指标观察试点,不追求表面上的“全面提升”
试点观察期可以从一个完整业务周期开始,而不是先预设一个看起来漂亮的期限。企业应选择足以覆盖真实流程的样本,记录每项指标的原始数据,并把流程变化、人员培训、范围变化和数据清理情况一并记录。
例如,如果“变更处理时长”下降了,也要确认下降是不是因为试点只纳入简单变更;如果“状态可见率”提高,也要确认更新是否来自自动同步,还是依赖管理员额外维护。结果必须连同适用范围一起解释,否则改善数字容易掩盖偏差。

4. 用情景模拟发现“纸面高分”的盲点
下面的模拟数据展示一种常见现象:某方案在演示时操作顺畅,但关键流程依赖定制,维护边界还未明确;另一个方案的初始界面不够简洁,却能通过现有配置覆盖主要场景。数字是示意评分,用来说明评估时要分开看业务适配和交付风险,不能据此判断任何真实产品。
| 观察项目 | 方案甲:模拟评分 | 方案乙:模拟评分 | 决策含义 |
|---|---|---|---|
| 核心流程跑通度 | 4.5/5 | 4.0/5 | 甲的演示更顺畅,但仍需确认是否依赖定制。 |
| 变更追溯完整度 | 3.0/5 | 4.5/5 | 乙在对象关系与记录追踪上表现更符合该情景需求。 |
| 接口风险透明度 | 2.5/5 | 4.0/5 | 甲尚未说明故障处理和同步责任,不宜把未知当作满足。 |
| 配置维护清晰度 | 2.5/5 | 4.0/5 | 乙需验证管理员能否独立维护,不应仅依赖产品演示。 |
| 全周期成本可估性 | 3.0/5 | 3.5/5 | 两者都应补齐实施、接口、培训、升级和运维的统一口径报价。 |
这张表的专业价值不在于“乙胜过甲”,而在于提醒评审团队:某一项体验优势不能掩盖关键能力的不确定性。只要核心门槛尚未验证,综合分数就不应该被当成最终采购结论。

5. 记录证据,而不是只记会议结论
试点结束后,评审记录最好能回答:测试了哪些场景、由谁执行、使用什么数据、结果如何、哪些问题未解决、需要什么配置或定制、由谁负责后续确认。供应商的口头说明可以作为线索,但关键能力、接口责任、服务范围和成本口径应进入可追溯的书面材料。
这一步看起来像项目管理细节,却能显著提高决策质量。采购评审容易受到演示效果和参与者记忆影响;有证据链的记录,则能让技术、业务、采购和管理层围绕同一事实讨论。
六、不同情况下的行动建议:从当前成熟度决定选型顺序
1. 如果流程主要靠表格和邮件维持
先别急着覆盖全部研发活动。选一个跨部门、发生频率高且责任边界较清楚的流程,梳理输入、审批、交付物和异常情况。首期系统目标应是建立统一状态与责任记录,而不是一口气实现所有自动化。
这类企业要特别关注流程定义和数据整理投入。若业务规则本身没有共识,系统配置只会把争议固化成新的线上流程。建议先通过流程工作坊确认术语、状态、责任角色和必要记录,再准备小范围试点。
2. 如果已经有多个研发工具,但数据彼此割裂
优先画出系统关系图,标注每个系统中数据的创建者、权威来源、同步方向和责任人。接着选择一条跨系统链路做接口验证,特别测试重复数据、对象变更、同步失败和权限受限时的处理方式。
不要先默认“统一平台”就能解决数据孤岛。若不同工具负责的业务对象不清楚,平台可能只是把多个入口放到同一个界面,底层的数据冲突仍然存在。选型要关注数据归属、接口治理和长期运维,而不只是连接数量。
3. 如果研发团队规模扩大、项目并行增多
重点检查项目组合、资源冲突、阶段里程碑、跨项目依赖和风险升级能力。一个任务看板可以展示执行状态,却未必能支持管理者判断资源是否过载、关键路径是否受阻、项目组合优先级是否发生变化。
可以把管理视图作为决策辅助,但不要要求每个团队为了报表维护大量重复字段。数据应该尽可能来自实际工作记录和业务系统,而不是额外制造一套只服务于汇报的台账。
4. 如果属于软件研发或数字产品团队
需求、开发任务、代码变更、测试用例、缺陷和发布之间的关联通常是核心验证对象。团队需要确认系统能否贴合现有开发方式,并检查与代码托管、持续集成、测试和发布工具的接口边界。
在这一类场景中,某些研发管理平台适合承担需求与任务协同,但这并不意味着它可以替代产品数据管理、机械设计工具或制造业的产品配置系统。具体到某个候选平台,例如 PingCode,应先确认它所覆盖的团队类型、主要管理对象、与现有开发工具的连接方式,以及是否满足企业的部署和治理要求;不要仅凭“研发管理”这一名称把它和所有正向研发流程系统视为同一类别。
5. 如果属于制造业、硬科技或多学科产品研发
重点核验产品结构、文件版本、配置、变更、审批、验证和下游交付之间的关系。设计工具、仿真工具、产品数据系统、项目协同平台之间的责任边界必须提前确定,尤其要关注更改后如何识别受影响的对象,以及谁负责确认更新完成。
对于涉及外部供应链、质量追溯或严格审计要求的团队,还要把访问控制、历史记录、数据导出、部署方式和供应商服务能力放进门槛清单。产品演示能否通过不等同于企业的审计与安全评审已经通过。
6. 如果企业受合规、数据驻留或安全要求约束
先由业务、安全、法务和信息化团队共同确定适用要求,再让供应商针对具体产品版本和部署形态提交材料。要区分产品能力、部署环境、第三方服务和企业自身管理责任,不能把一张证书或一句“支持私有部署”当成全部答案。
对关键数据应验证权限继承、敏感字段处理、日志保留、备份恢复、用户离职后的权限回收和数据退出机制。合规需求越严格,越应该把验证事项前置,而不是等合同签署后再讨论。

七、不同情况下的取舍:选最适合当前阶段的系统边界
1. 标准化与灵活配置之间的取舍
高度标准化的流程更容易维护、培训和升级,但可能无法覆盖企业的重要例外;灵活配置能适应差异,却可能增加规则复杂度和治理负担。判断依据不是“越灵活越好”,而是差异是否具有业务价值、出现频率是否足够高、未来是否有人负责维护。
对长期存在且有明确控制要求的差异,可以通过配置支持;偶发、临时且影响范围小的例外,可以用受控的补充记录处理。不要为了极少数边缘情形,把主流程做成难以理解的分支网络。
2. 一体化平台与多系统组合之间的取舍
一体化平台可能减少入口和部分集成工作,但不能自动保证每个专业领域都做得足够深。多系统组合可以保留专业工具的优势,却需要企业承担数据治理、接口管理和跨系统支持成本。
可以用三个问题辅助判断:核心数据是否需要统一维护?关键流程是否跨越多个专业系统?企业是否有能力长期维护接口和数据规则?如果企业没有稳定的集成治理能力,多系统方案即便短期采购成本较低,也可能在长期维护中付出更高代价。
3. 快速上线与历史数据迁移之间的取舍
一次迁入所有历史数据,可能增加清洗、映射和校验工作;只迁移当前有效数据,则可能影响查询和追溯。企业应先区分在线业务数据、查询参考数据、法定或审计留存数据,分别确定迁移、归档或只读访问方案。
迁移评估需要包含对象数量、数据质量、关系完整性、附件规模和抽样校验方法。不能只统计“迁了多少条”,还要验证关键对象的关联、版本和状态是否正确。若历史数据质量很差,分阶段迁移或建立只读档案,有时比全面清洗更稳妥。
4. 首期范围与未来扩展之间的取舍
首期范围过大,会增加流程争议、接口数量、培训和上线风险;范围过窄,则可能无法验证系统对关键协作链路的支持。理想的试点不是选择最简单的流程,而是选择足够代表核心问题、同时边界可控的流程。
扩展路线应写出条件,而不只是时间表。例如当关键数据质量达标、试点流程稳定、相关角色完成培训、接口故障率达到企业约定标准后,再扩展到下一类项目或部门。按条件扩展,比按固定日期全面推广更容易控制风险。

5. 自建、采购与组合建设之间的取舍
自建能满足特殊流程和数据环境,但企业要承担产品设计、持续开发、安全维护、文档和人员交接责任。采购通常可以复用已有能力,但要确认流程适配和可维护程度。组合建设则可能在专业能力与协同灵活性之间取得平衡,同时带来接口治理成本。
做判断时,不能只比较开发费用和许可价格。还要问:谁维护业务规则?关键人员离职后系统能否继续运行?升级时如何测试?供应商或内部团队能否提供持续支持?数据能否迁出?这些问题往往比首期开发方式更影响长期风险。
八、结尾:下一步先做三件事,再开始看产品
1. 画出一条真实流程,标注信息断点
选一项最近发生过的需求、设计或变更工作,从提出开始一直画到验证和关闭。标出谁创建数据、谁确认版本、哪些信息反复录入、在哪些交接处需要人工追问。不要先画理想流程,先还原真实工作。
2. 建立一张门槛清单和一套统一测试脚本
把安全、关键业务闭环、必要接口和部署要求列为门槛;再把候选系统都要执行的正常流程和异常流程写成脚本。所有方案使用相同场景、相同数据和相同评分口径,记录标准能力、配置能力、定制依赖与未验证项。
3. 选一个边界清楚的试点,用企业数据验证结果
试点前确定观察指标、起止定义、样本范围、责任人和数据来源。试点后不仅看结果是否改善,还要解释改善来自系统能力、流程调整、数据治理还是培训投入。只有这样,企业才能判断收益是否可复制、扩展成本是否可接受。
选型真正的分水岭,不是系统里有多少菜单,而是关键业务对象能否在正确的责任人、正确的版本和正确的流程状态下持续关联。先厘清问题和边界,再让候选系统接受同一场测试;先证明核心链路可靠,再谈全面推广。下一步就从最近一次真实变更开始,把流程、责任、数据和异常情况画出来。这张图,比一份没有优先级的功能清单更接近正确的采购决定。

常见问题解答(FAQ)
1. 正向研发流程管理系统和PLM、ALM、研发项目管理工具有什么区别?
我准备给研发团队选系统,但不同厂商对“正向研发管理”的解释差别很大。有的强调产品数据,有的强调任务进度,还有的把设计、验证和变更都放在一起介绍,我该先判断自己需要哪一类?
先从业务问题而不是产品名称入手。若主要痛点是图纸、物料、版本和变更记录难追溯,重点考察产品数据与生命周期管理能力;若关注软件需求、代码、测试和发布之间的关联,应重点看软件研发生命周期管理;若问题是任务分派、进度和资源协同,则要验证研发项目管理能力。
CAD、CAE等工具通常负责设计或分析,不应仅因它们参与研发就当成流程管理系统。产品能力可能交叉,关键是确认“谁是数据主源、谁负责流程状态、变更如何同步”。例如,设计文件在专业工具中产生,但审批、版本状态和关联任务需要由哪个系统维护,应在选型前写清楚。
2. 选型时如何给正向研发流程管理系统打分,避免被功能清单带偏?
我看到的产品介绍几乎都能覆盖需求、任务、审批和报表,单看功能列表很难分出差别。我担心最后选了功能很多的系统,却发现真正的业务流程仍要靠表格和人工提醒,评分表应该怎么设计?
先把需求分成“必须满足、重要但可替代、暂不纳入首期”三档,再用同一套真实场景给候选系统评分。可采用示例权重:流程适配25%、数据与版本追溯20%、集成15%、权限与安全15%、实施运维15%、总拥有成本10%;权重应由企业按风险调整,不是行业标准。
每项评分都要记录证据,而不只填分数:原生支持、配置实现、定制开发,还是需要外部工具补足。若一个关键流程只能通过大量定制实现,即使演示效果好,也应把后续升级和维护成本计入风险,而不是简单记作“支持”。
3. 怎样设计产品演示和试点,才能验证系统是否适合真实研发流程?
我担心厂商演示时只展示顺畅的标准流程,遇到撤回、版本冲突或紧急变更就说要等实施阶段再确认。我该准备什么样的测试场景,才能在签约前看出系统的真实边界?
准备一条企业真实发生、参与角色明确的端到端流程,例如需求提出、任务分派、文件更新、评审退回、变更审批和交付追溯。所有候选系统使用同一组脱敏数据与脚本,并记录完成步骤、配置工作量、异常处理方式及是否需要定制。
特别测试“流程不顺利”的情况:审批人缺席如何转交、错误版本如何撤回、变更如何通知受影响角色、接口失败后如何补偿。试点前先约定观察周期和指标口径,例如变更闭环时间、关键节点等待时间、重复录入次数;这些是待验证指标,不应预先承诺改善幅度。
4. 如何判断正向研发流程管理系统的投入是否值得,实施成本又该怎么算?
我不想只比较软件报价,因为后续还有数据迁移、接口、培训和运维费用,但这些成本在采购初期往往不够清楚。我也想知道,怎样证明系统带来的改善不是主观感受,而是确实解决了研发协同问题?
按全周期核算,而非只看首年许可费用。至少列出软件许可或订阅、实施配置、历史数据整理与迁移、系统集成、培训、升级维护,以及内部业务和IT团队投入;比较报价时要统一用户数、模块范围、接口范围、服务期限和验收边界。效益验证应先建立基线,再选一个边界清楚的流程试点。
比如记录试点前后变更处理时长、审批等待时间和重复录入情况,并说明样本范围、统计周期及流程变化。若指标没有改善,继续区分原因是系统能力、数据质量、流程规则还是培训不足;这样才能判断应调整配置、缩小范围,还是重新评估方案。
核心关键词
文章包含AI辅助创作:选对工具事半功倍:2026年正向研发流程管理系统选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/180864
读者评论
文章把“有变更模块”和“变更能闭环”区分开来,这个判断很实用。实际选型时,关联影响对象、验证结果和版本记录确实比单看功能名称更重要。
先用企业自己的场景做同口径测试,比看供应商准备好的演示更有参考价值。尤其异常路径和失败恢复,也应该纳入验证。
门槛条件与加权评分分开处理比较合理,安全或关键流程不满足时,不该靠其他项目得分高来弥补。权重也需要按企业实际情况调整。
文章提醒关注迁移、培训、接口维护和退出成本,补足了只看首年报价的盲区。不过试点指标还需要结合现有数据质量,避免口径不一致影响判断。
