项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

软件工厂要换 DevOps 工具,最容易踩的坑不是买贵了,而是把“功能很多”误判成“适合组织”:演示环境里,一条流水线十分钟跑完;真实项目中,代码仓库、测试、制品、权限、审计和发布审批分散在多个系统,迁移半年仍有团队绕开新平台。我的核心判断是:项目经理不该先问哪款工具排名第一,而要先确认组织要解决什么交付问题,再决定需要一体化平台、自动化引擎,还是现有工具的组合。

本文用五款候选工具、可复核的选型框架和一套标明为情景模拟的试点数据,帮助团队把“工具比较”变成可执行的决策。

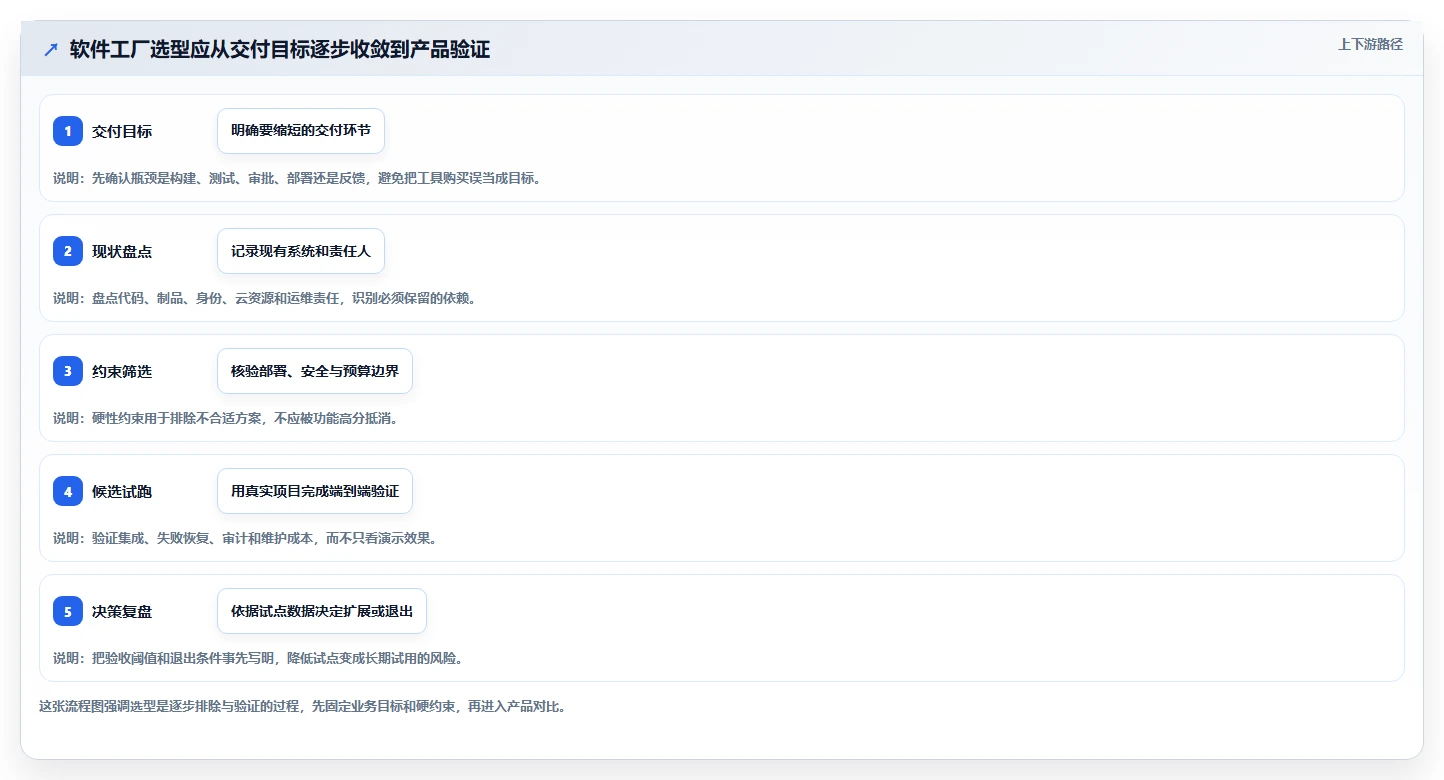

一、先讲结论:软件工厂选型不是选五个产品里的冠军

1. 先选能力组合,再选产品名称

“DevOps 工具”不是一个边界清楚的产品类别。GitLab 和 Azure DevOps 这类平台,通常覆盖多个研发协作与交付环节;Jenkins 更适合作为可扩展的自动化执行引擎;GitHub Actions 与代码仓库和工作流紧密结合;华为云 CodeArts 则需要放在具体云服务、区域与企业研发环境中评估。把它们放进一张表里直接打总分,容易把不同角色的工具误当成同类替代品。

因此,我建议先把需求拆成三层:第一层是必须满足的约束,例如部署环境、数据边界、身份认证和审计要求;第二层是必须覆盖的交付能力,例如构建、测试、制品管理和发布;第三层才是协作体验、报表和生态便利性。前两层不满足的产品,不应靠“功能总分高”翻盘。

如果企业需要统一多个团队的研发流程,评估重点是平台治理和流程覆盖;如果只缺少稳定的构建执行能力,先评估 CI 引擎和现有工具集成,未必需要整体更换平台。这是本文对“软件工厂选型”的第一条判断。

2. 五款工具不是五个完全对等的选项

候选工具 主要评估角色 项目经理重点检查 不应直接假设
GitLab 覆盖代码协作与多项交付环节的平台候选 现有仓库迁移、多团队权限、能力版本差异、运行资源 所有能力都包含在当前采购方案中
Jenkins 可扩展的自动化执行引擎候选 插件维护、脚本归属、运行节点、升级和安全责任 安装完成就能自动获得统一研发治理
GitHub Actions 围绕 GitHub 仓库工作的自动化工作流候选 仓库生态、Runner 管理、工作流权限、用量与密钥策略 所有企业都适合把代码和执行环境放在同一服务体系中
Azure DevOps 研发协作与交付平台候选 微软生态衔接、现有身份体系、项目流程和服务形态 不同部署形态与功能版本完全相同
华为云 CodeArts 云服务与企业研发流程结合的候选 目标区域可用能力、数据要求、已有云资源与采购边界 云产品能力、地区和企业合同条件没有差别

这张表是选型的角色地图,不是产品排名。某工具在某类团队中更合适,不等于它在所有软件工厂里都更好。特别是 Jenkins,若把它和完整研发平台按“内置功能数量”比较,结论很可能失真;若企业已有稳定代码平台,只缺少自动化执行层,它反而可能是成本更合理的候选。

3. 先设硬门槛,再做加权评分

选型评分最容易被“权重看起来专业”误导。硬约束不能被平均分稀释。例如,数据不能出指定区域,就不能因为某平台集成体验优秀而给它补分;必须私有部署但候选方案无法满足,也不应该继续拿功能分讨论。

我建议把评审分成两道门:第一道是淘汰性门槛,按“满足、待验证、不满足”标记;第二道才是加权比较。下面的权重只用于说明评审思路,是建议基准,不是行业统计。实际项目应由项目经理、平台工程、信息安全、采购和一线研发共同调整。

评分维度 建议权重 需要回答的问题
流程覆盖与可配置性 20% 从代码提交到发布反馈,关键步骤能否形成可追踪链路?
部署、合规与安全 20% 是否满足数据位置、访问控制、审计和凭据管理要求?
集成与迁移 15% 现有仓库、测试、制品、工单和身份系统如何衔接?
多团队治理 15% 能否管理模板、权限、项目边界和跨团队依赖?
运维与升级负担 15% 谁负责升级、插件、执行节点、故障响应和容量管理?
全生命周期成本 10% 授权之外,实施、迁移、培训和运维成本是否可见?
使用体验与采用难度 5% 一线团队能否理解流程、排查失败并持续使用?

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

二、背景和真实场景:软件工厂为什么会把简单选型做复杂

1. “软件工厂”面对的是重复性交付和规模化治理

单个团队选工具,通常围绕代码库、构建和部署是否顺手;软件工厂则要面对多个产品、多个团队和不同成熟度同时存在的情况。某些项目每天发布,某些项目每月发布;有的系统运行在云环境,有的受到内部网络或数据规范约束。所谓“统一平台”,现实里往往不是把所有团队变成一套完全相同的流程,而是定义共同底线,同时保留必要的差异。

项目经理在这里承担的不是替开发人员判断插件好不好,而是把交付目标转化成可核验的问题:发布等待主要发生在哪个环节?跨团队依赖是否能提前暴露?人工审批是风险控制还是流程惯性?平台上线后,谁负责模板升级、故障排查和例外审批?这些问题不先回答,工具演示再流畅,也无法证明它解决了实际瓶颈。

2. 同一个“发布慢”,可能来自完全不同的原因

我在评审 DevOps 需求时,会先要求团队把“发布慢”拆成等待时间和处理时间。等待可能来自审批人排队、测试环境冲突、变更窗口有限,也可能来自跨团队接口未就绪;处理时间则可能被构建耗时、测试失败重跑、手工打包或部署脚本维护拉长。工具可能改善其中一部分,却无法自动消除所有原因。

例如,一个团队每次发布要等待两天,但流水线真正运行只需半小时。如果主要时间耗在审批队列,单纯换 CI 引擎很难带来显著改善;如果等待来自测试环境排队,部署环境管理或并行能力可能比代码托管平台更关键。选型之前先做瓶颈分类,比先做产品演示更节省预算。

3. 先画出现状链路,避免买到重复能力

建议把当前链路画成“提交,评审,构建,测试,制品,发布,运行反馈”,然后给每一步标注系统、责任团队、人工操作和失败后的处理方式。不要只画理想流程,还要记录例外:紧急发布怎么走?失败后如何回滚?外部依赖如何接入?某个系统不可用时是否有替代路径?

软件工厂常见的隐性成本不是工具数量本身,而是系统之间的数据断点。例如构建结果在一个平台,测试缺陷在另一个系统,发布审批又靠邮件确认。新平台如果只把流水线界面统一了,却没有解决版本、制品和变更记录的关联,项目经理依旧要手工拼接状态。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

4. 供应商演示和生产使用之间,隔着一套运维责任

演示通常只展示“成功路径”:代码提交后自动构建,测试通过,随后发布。生产环境还需要处理权限边界、密钥轮换、依赖更新、失败告警、资源容量、审计留存、升级窗口和责任归属。项目经理应要求候选方案明确这些事项由谁承担,而不是把“可配置”当作“有人维护”。

工具上线不是项目终点,运营责任没有归属的工具,最终会把复杂度转移给一线团队。如果平台团队只有一两个人,插件高度定制的方案可能在初期很灵活,后续却形成维护单点;如果企业已有成熟平台工程团队,自建和定制的空间则可能更有价值。

三、五款候选工具逐项解析:比较能力边界,不做绝对排名

1. GitLab:适合评估一体化流程,但要核清版本边界

GitLab 的选型价值,通常来自把多个研发与交付环节放在同一平台中评估。对项目经理而言,关注点不只是能否创建流水线,而是代码评审、流水线、制品、权限和项目治理之间能否形成连贯记录,以及企业当前方案实际包含哪些能力。

评估时建议挑一条真实链路验证:从合并请求触发构建,到测试结果回写,再到制品标识和发布记录,确认每个环节能否被项目团队追踪。还应检查现有仓库迁移、用户与组权限映射、运行器部署、备份恢复和平台升级策略。功能是否可用、适用何种方案或版本,应以采购时的官方文档和合同为准,不能从产品总览页推断。

适用方向:希望减少工具之间的断点、愿意评估平台化流程的组织。主要代价:迁移和标准化工作可能较大;若组织已经有多个成熟系统,需要证明整合带来的收益大于迁移成本。

2. Jenkins:适合解决自动化执行问题,不等于完整治理平台

Jenkins 的优势通常在于可扩展性和对自动化任务的广泛适配。企业已有代码托管、测试、制品和发布系统,只是需要一个自动化执行层时,可以把它作为候选。评审时应将“能跑起来”与“可长期运维”分开:插件依赖是否可控,流水线脚本由谁维护,执行节点如何隔离,升级和安全补丁如何安排。

项目经理需要特别关注隐性运维工时。流水线脚本越来越多时,代码复用、模板治理和权限审计是否有明确机制?当插件停止维护或版本冲突时,谁判断风险、谁安排迁移?如果这些责任完全落到个别工程师身上,短期节省的订阅预算可能转化成长期维护负担。

适用方向:需要灵活连接既有系统、有工程团队承担自动化平台维护责任的组织。主要代价:治理能力、使用体验和生命周期管理需要团队主动建设,不能把社区插件数量等同于企业级可维护性。

3. GitHub Actions:适合 GitHub 生态工作流,重点核验执行环境和权限

GitHub Actions 值得评估的场景,是团队已经以 GitHub 仓库为核心,希望通过工作流自动化构建、测试或其他研发任务。它与仓库协作的衔接可能减少部分系统切换,但是否适合企业规模化使用,仍取决于 Runner 运行方式、工作流权限、密钥保护、用量管理和网络访问要求。

试点时不要只测试一个公开依赖、一个简单构建任务。应加入私有依赖、凭据访问、并发任务、失败重试和权限最小化等场景,并确认运行资源如何计量、作业日志留存多久、内部网络服务怎样访问。托管执行与自托管执行的管理责任不同,选型时要把这种差异写进成本和责任矩阵。

适用方向:代码仓库已经集中在相应生态,团队希望快速将自动化嵌入协作流程。主要代价:需要谨慎评估企业对执行环境、网络边界、用量和治理的要求,并依据目标服务形态核对可用能力。

4. Azure DevOps:适合微软研发生态,需要核实目标服务形态

Azure DevOps 的评估重点,在于它与企业已有微软身份、开发工具和云服务体系的衔接程度,以及项目管理、代码协作和交付流程是否符合团队习惯。对于已经形成微软生态的组织,集成便利性可能比单个功能的差异更有决策价值。

但项目经理不能只看产品名称。应先确认目标是云服务还是其他部署形态,并核对各自的功能、区域、身份管理方式、数据处理边界、迁移路径和生命周期信息。现有系统若使用不同的工作项模型、权限结构或流水线习惯,迁移成本可能比技术连接本身更突出。

适用方向:已有微软生态投入,希望在相近工具体系内规划研发协作和交付流程的团队。主要代价:必须对照当前官方说明核实具体服务形态与能力,不能把不同版本、部署选项或生命周期状态视作完全等价。

5. 华为云 CodeArts:结合目标云环境和区域要求评估

华为云 CodeArts 的评估应从企业的云环境、研发流程和数据要求出发,而不是只看功能列表。若组织已经使用相关云服务,研发工具与云资源、身份和交付流程的衔接可能值得纳入整体方案;若运行环境分散在多个云或本地设施,则要验证跨环境连接、数据流向和责任边界。

试点前应核对具体地区的产品可用性、服务能力、网络访问要求、日志和数据留存策略、账号体系以及合同服务范围。云上产品的实际能力和交付条件可能受到区域、配置和企业合同影响,不能依据产品名称做统一假设。

适用方向:与目标云服务和企业研发治理要求相匹配的组织。主要代价:需把云环境依赖、跨环境集成、服务可用区域及退出或迁移策略写入评审。

6. 用“工具角色”对比,避免不公平的功能打分

以下对照是用于组织评审问题的定性矩阵,不是基于同一实验室的实测成绩,也不代表某款产品当前所有版本均具备相同能力。项目团队应按目标部署方式和采购方案逐项核验。

工具 优先验证的问题 主要潜在成本 更适合进入试点的条件
GitLab 平台覆盖是否能减少链路断点?所需能力是否包含在目标方案中? 迁移、统一流程、运行资源和平台运营 组织希望评估多环节整合,并有平台治理计划
Jenkins 谁负责插件、脚本、节点、安全和升级? 持续维护、定制治理和人员依赖 组织已有系统基础,并有工程团队运营执行层
GitHub Actions 执行环境、权限、用量和私有网络访问是否满足要求? Runner 管理、工作流治理和服务用量 代码与协作流程已围绕相应仓库生态构建
Azure DevOps 目标服务形态、身份体系和现有流程如何对应? 迁移适配、培训和既有生态绑定 微软生态集成是明确的评审因素
华为云 CodeArts 区域、云环境、数据要求与合同范围是否匹配? 环境衔接、服务边界和迁移规划 相关云环境和研发治理条件符合项目约束

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

四、拆解常见误区:这些判断会让选型失去参考价值

1. 误区:功能越多,软件工厂能力越强

功能多不等于被团队使用,也不等于流程真的连通。一个平台可以展示丰富模块,但如果身份模型无法适配、现有制品链路无法接入,团队仍会用脚本和表格绕行。项目经理要区分“产品具备某能力”“当前采购方案可用”“组织完成配置”“团队持续采用”四个状态。

评审材料可以为每项能力标记四种证据:官方文档、试点结果、合同确认和责任人。只有宣传材料或演示画面,不足以证明能力已经满足项目要求。

2. 误区:把 CI/CD 当作整个 DevOps

流水线自动运行只是交付体系的一部分。软件工厂还需要代码治理、质量验证、制品追溯、变更审批、环境管理、部署反馈和安全策略。如果瓶颈在测试资产、环境排队或跨团队确认,单独更换流水线引擎可能只是把一个环节自动化,整体交付仍然受限。

这也是为什么项目经理应先画出端到端链路,再判断购买的是平台、执行引擎还是集成服务。工具定位弄错,后续的预算、时间表和收益目标都会跟着偏离。

3. 误区:用许可证报价代表总成本

企业软件的成本不能只看报价单。完整成本至少包括订阅或授权、实施与迁移、平台运维、培训、运行资源、集成改造、并行运行、数据保留和退出成本。自建方案可能降低部分直接费用,却增加平台工程和维护投入;托管服务可能减少基础设施工作,却需要评估用量、数据边界和服务依赖。

可操作的方法是把成本按“首年一次性投入”和“持续运营成本”分开,并给每个成本项指派负责人。没有来源的报价、折扣和收益承诺不要直接写进立项收益模型。

4. 误区:选型评分表能替代实际试点

评分表适合统一讨论口径,不是性能测试。候选工具的演示数据和销售案例,往往无法覆盖企业自己的代码规模、网络限制、测试结构、权限策略和发布节奏。至少要安排一条代表性链路进行验证,并记录成功、失败和人工介入,而不是只展示一次顺利发布。

试点应覆盖“正常流程”和“异常流程”:构建失败后谁收到通知?凭据过期如何处理?Runner 不可用时怎么恢复?紧急发布是否绕开审批?工具对这些场景的处理方式,往往比主流程演示更能说明是否适合生产环境。

5. 误区:集中化就意味着所有团队必须同一套模板

标准化的目标是让必要的控制可复用、可审计,而不是消灭所有差异。面向内部服务、移动应用和受监管系统的交付流程,可能有不同测试、审批和发布窗口。更稳妥的做法是设定平台底线,再定义经审批的例外机制。

如果模板无法解释适用边界,团队会通过复制脚本和绕过平台恢复自由度。平台治理应能回答:哪些内容必须统一?哪些参数允许项目自定义?例外由谁审批?例外何时复核?这比“所有团队都迁移完成”更接近可持续治理。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

五、专业判断逻辑:用可验证问题把“看起来不错”变成决策

1. 第一关:把不可妥协条件写成淘汰门槛

门槛应尽量写成能验证的陈述,而不是“安全性高”“部署灵活”这类主观描述。例如:执行节点是否允许位于指定网络?审计记录需要保留多久?外部服务调用是否需要审批?企业身份系统能否统一登录?数据是否需要存放在指定地域?产品能否按当前合同和服务形态满足这些要求?

建议由安全、架构、法务或采购分别确认自己负责的门槛,并记录证据来源与核实日期。如果候选方案暂时无法给出明确答案,应标记为“待验证”,不要默认视为满足。对于重大约束,最好在试点开始前完成书面确认。

2. 第二关:画出目标流程并定义责任边界

每个流程节点都要说明输入、输出、系统和责任人。例如,构建失败由谁判断是代码问题还是基础设施问题?发布审批是按风险等级还是所有变更一律审批?密钥的创建、轮换和撤销由谁负责?没有责任人的自动化步骤,迟早会变成无人处理的告警。

用 RACI 或类似责任矩阵标出负责执行、最终负责、需要咨询和需要知会的角色。项目经理不一定负责维护平台,但必须确保平台团队、开发团队、安全团队和业务负责人对边界达成一致。

3. 第三关:评估集成和迁移的“断点成本”

迁移不是把仓库文件复制到新平台。团队需要盘点流水线定义、环境变量、访问令牌、制品路径、用户组、审批规则、历史记录和依赖系统。每个环节都要回答:能否原样迁移?需要重写吗?迁移期间旧流程是否继续运行?数据历史是否需要保留?失败时如何回退?

我建议把迁移任务分成“数据迁移、流程重建、权限映射、系统集成、团队培训”五类,并各自估算工时。最容易漏掉的是测试和验收:新流水线能运行一次,不代表功能与旧流程等价,更不代表异常场景已覆盖。

4. 第四关:采用加权评分时,把证据强度一起打分

如果评审只给产品能力打分,很容易把未经验证的猜测包装成精确数字。可以为每个评分增加证据等级:官方文档确认、合同确认、试点验证、团队经验或待验证假设。高分但证据薄弱的项目,应进入下一轮验证,而不是直接形成采购结论。

例如,某候选方案的“集成能力”评为五分,如果证据只是演示中接入了一个系统,这个分数的可信度有限;若它已经在真实测试环境中连接现有身份、制品和部署服务,结论才更可靠。评分要反映“适配程度”,证据等级要反映“我们有多大把握”。

证据等级 含义 选型报告写法
已验证 代表性试点通过,或有正式文件确认 说明测试范围、日期、环境和责任人
已确认 官方文档或合同明确支持,但尚未完成端到端试点 标注引用文件及适用的服务形态
待验证 依赖配置、区域、版本或外部条件 列出验证动作和完成期限
不满足 与硬门槛冲突或试点结果不通过 说明影响,并停止或重新设计方案

5. 第五关:将“提效”翻译成可核对的过程指标

不要只设“交付效率提升百分之多少”这样的宏观目标。建议至少选取能反映流程、质量和运营负担的指标:从提交到可发布制品的中位耗时、流水线失败后的恢复时间、人工干预次数、失败重跑比例、发布前等待时间、平台运维工时,以及新流程的团队采用率。

指标必须有明确口径。比如,流水线耗时究竟从代码提交开始,还是从等待到 Runner 开始执行才计算?失败率是否包括外部依赖中断?统计对象是所有项目还是试点项目?口径不明确时,试点前后数字无法比较,甚至可能出现“耗时下降但等待时间被排除”的假改善。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

六、具体案例与数据观察:用一条代表性链路比较方案

1. 案例设定:三个团队共用交付底座,但成熟度不同

下面用一个情景模拟说明如何组织试点,不把模拟数据包装成客户案例。假设某软件工厂有三个研发团队:核心服务团队每周发布多次,内部平台团队维护共享组件,旧系统团队按月发布。现状中,代码仓库和构建脚本并不统一,测试报告分散,发布审批需要项目经理手工汇总状态。

这个组织的目标不是立即替换所有工具,而是在八周内回答三个问题:能否让三个团队的状态可追踪?能否减少手工汇总?平台团队是否有能力维护新方案?试点选一条有代表性的服务链路,同时保留现有发布路径作为回退,不把尚未验证的流程直接扩展到全部产品。

2. 先测基线:不把“工具问题”与“组织问题”混在一起

试点开始前,项目经理应从现有链路收集至少一个完整发布周期的数据。情景模拟中,假设每次发布前的状态汇总耗时为每周六小时,流水线失败后的平均恢复时间为三小时,构建与测试中人工介入平均每次四次。这些数字只是演示基线,实际项目必须从工单、流水线日志、发布记录和工时记录中采集。

还要记录样本量和异常原因。例如,某周因测试环境故障造成的等待,不应直接算作流水线引擎低效;若每次发布只测一次,也不能据此推断长期失败率。数据观察的目的不是制造漂亮的前后对比,而是识别哪些改进与新工具有关,哪些需要流程或组织调整。

3. 做对照试点:同一需求、同一检查项、同一口径

比较候选工具时,尽可能选择相同类型的任务:相近代码规模、相同测试集、同一制品要求和相同发布审批规则。若无法完全一致,就记录差异。否则,一个工具跑的是轻量服务,另一个跑的是复杂系统,耗时对比没有解释价值。

试点日志至少记录:触发时间、排队时间、执行时间、失败节点、重试次数、人工介入、问题归属、恢复耗时和最终制品。每个失败要区分代码缺陷、配置错误、执行资源不足、外部服务中断和权限问题,避免把所有失败都归结为工具性能。

4. 示例结果:收益指标必须与代价指标一起看

假设试点结束后,情景模拟数据表现为:状态汇总耗时从每周六小时降至两小时,失败恢复时间从三小时降至两小时,人工介入从每次四次降至两次;与此同时,平台团队每周新增四小时维护模板、Runner 和权限配置。这个结果并不意味着工具一定值得推广,因为还要判断维护工作是否可持续、是否由可替代的手工工作组成,以及三个团队是否都能复现收益。

如果状态汇总减少的四小时主要来自自动采集,而平台维护的四小时由更高成本的工程师承担,单看“节省与投入相抵”会掩盖职责结构;如果维护工作只是试点初期一次性配置,后续逐步下降,结论又可能不同。项目经理应把一次性搭建工时与长期运维工时分开记录。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

5. 观察分布,不只看平均值

平均耗时容易掩盖少数严重阻塞。试点期间可以同时看中位数、较慢批次和失败批次的恢复时间。例如,平均构建时间下降,但最慢的百分之十批次明显变长,可能表示资源争用或某类测试任务没有被优化。对于项目经理,长尾问题往往决定发布日期是否可靠,比一个漂亮的平均数更接近真实交付风险。

建议按团队、项目类型和失败原因分组,而不是只汇报一个总数。若某团队改善明显、另一团队几乎没有变化,应继续查原因:流程是否相同、模板是否可复用、权限配置是否完整、团队是否接受新工作方式。差异本身就是选型证据。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

6. 试点验收:预先写清成功、失败和暂停条件

在试点开始前,项目组应设定决策条件。成功条件可以包括关键流程通过、权限和审计满足要求、核心团队能够独立完成日常操作、平台运维责任明确;失败条件可以包括关键硬约束不满足、数据迁移不可接受、故障恢复没有责任人;暂停条件则可以是某项能力尚未验证但有明确补证路径。

还要设定回退机制:如果新流程造成发布风险,如何恢复旧链路?已生成的制品如何识别?并行阶段哪些数据是权威记录?回退演练不一定要模拟灾难,但至少要验证团队知道如何停止扩展、恢复原流程并保留追溯信息。

七、不同情况下的行动建议:按组织约束决定试点路径

1. 小型研发团队:从一个明确瓶颈开始,不要先做全平台改造

如果团队规模小、系统数量少,优先识别最影响交付的一项工作:构建不稳定、测试重复、发布手工操作多,还是缺少失败反馈。先围绕单一瓶颈试点一个工具能力,避免在没有运营人员的情况下引入需要长期维护的复杂平台。

此类团队应特别关注默认配置是否足够、团队是否能自行排查问题、工具离开关键个人后能否继续运行。若方案需要大量自定义脚本,必须把脚本文档、版本管理和交接责任作为试点交付物。

2. 中大型、多团队组织:先治理模板、权限和服务目录

多团队场景的主要挑战通常不是创建流水线,而是避免每个团队重复造轮子。建议先选择一至两个代表团队建立模板,再定义模板版本、升级机制、参数范围、例外审批和责任人。平台团队要提供可复用的默认路径,也要允许有理由的差异化配置。

项目经理还应让业务负责人参与指标定义。平台采用率不能只统计“账号开通”或“项目创建”,而要看关键交付是否实际通过平台完成、团队是否仍依赖线下表格汇总、例外是否持续增长。采用率和治理质量并非同一个数字。

3. 有严格数据或部署约束的企业:先验证服务形态与数据边界

涉及数据区域、内网访问、审计留存和身份隔离时,应把这些要求放在产品功能评审之前。要求提供目标服务形态的官方说明、合同范围和技术验证路径。不要把“支持企业级”“支持私有化”等笼统表述直接当成符合自身安全要求的证据。

试点中要确认执行节点、日志、制品、密钥和备份分别存放在哪里,哪些角色能访问,日志是否会流向外部服务。若有跨区域或第三方依赖,还要明确数据流和责任边界,并由安全团队复核。

4. 已有成熟工具链的企业:优先证明更换比集成更划算

如果现有仓库、测试、制品和发布系统已经稳定运行,换平台的机会成本可能很高。项目团队应先评估局部集成、流程自动化和报表关联能否解决问题,再决定是否整体迁移。系统更少并不必然意味着链路更可靠,尤其当新平台无法替代现有关键能力时。

如果决定迁移,建议按产品线或交付模式分批进行,制定双轨期退出条件,避免“新旧系统长期并存”成为常态。每批迁移都要有数据核对、权限复核、故障演练和用户反馈,不要以账号开通数作为迁移完成标准。

5. 预算受限的组织:看人力与风险,不只压软件费用

预算紧张时,可以先做一个最小可行试点,缩小仓库数量、流程范围和集成清单,但不要省略安全门槛和回退方案。若依靠内部工程师维护工具,应把每月投入记录下来,并评估这部分工作是否挤压了产品交付。

项目经理可以比较三种成本口径:直接采购支出、首年建设成本、稳定运营后的年度成本。对自建或开源组件尤其要计入升级、漏洞处理、备份恢复、插件治理和人员交接,不要把“没有订阅费”误认为“没有总成本”。

项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析

八、不同情况下的取舍:平台整合、灵活扩展与运营成本

1. 选一体化平台,换取更连贯的管理界面和治理路径

一体化平台的吸引力,是减少部分工具切换和数据断点,让团队在较一致的工作流中协作。适合希望建立共同研发底座、具备迁移能力并愿意推进流程标准化的组织。取舍在于:平台提供的流程模型不一定完全符合所有团队,现有工具和历史数据迁移也可能消耗大量工程时间。

评估时要问:集成是否是真正的端到端追溯,还是只是把多个模块放在同一产品中?团队能否导出数据?关键能力是否依赖特定服务方案?采购结束后,迁移和退出是否可控?一体化带来的便利,应与生态依赖和迁移成本一起讨论。

2. 选专用自动化引擎,换取执行灵活性与更高的治理责任

专用引擎适合已有平台基础、自动化需求差异明显、工程团队有能力维护流水线的组织。团队可以按任务需要组合系统,不必为了某个自动化能力整体更换平台。取舍是工具链更依赖集成、标准和维护规范,平台团队需要持续治理脚本、插件、Runner 和权限。

如果企业没有明确的维护负责人,灵活性可能变成碎片化:每个项目一套脚本、每个团队一套凭据管理、每次升级都要手工排查。此时应先设立最小治理规则,再扩大自动化范围。

3. 选云服务形态,换取较少的基础设施管理并承担服务依赖

云服务形态可能减少自建基础设施和部分平台运维工作,但仍需评估服务区域、网络访问、数据边界、用量和供应商服务条件。云服务也不意味着企业不再需要平台工程能力:流水线模板、权限策略、密钥治理和故障处理仍需要明确责任人。

尤其要预先讨论服务退出和数据可移植性。仓库、流水线定义、日志、制品和审计记录能否导出?依赖专有功能后,迁移需要多大改造?即使暂时没有退出计划,明确这些问题也能让依赖风险透明化。

4. 选自托管或本地部署,换取控制能力并承担平台运营

自托管或本地部署方案可能更符合某些网络和数据要求,但企业需要自行承担基础设施、容量、补丁、备份、灾备和高可用等工作。评审不能只比较功能是否存在,还要验证本组织是否有人力和流程将其长期维护。

如果平台故障会影响多个团队交付,应进一步确认服务等级目标、监控告警、恢复时间目标、备份恢复演练和变更窗口。没有这些运营条件的部署方案,表面上的控制力可能转化为新的生产风险。

5. 选单一供应商,换取简化采购并评估集中依赖

单一供应商可以简化采购关系、身份管理和部分支持流程,但也可能让多个关键环节依赖同一服务边界。多工具组合则提供替换空间,却增加集成和跨供应商故障定位成本。没有绝对正确的答案,关键是组织是否能明确关键依赖、故障责任和替代路径。

在评审材料中,可以把所有核心能力画成依赖图,标出一旦某服务不可用会影响哪些团队和交付步骤。若单点服务的影响面很大,应同步设计降级流程,而不只是把供应商数量压到最少。

八、不同情况下的取舍:平台整合、灵活扩展与运营成本

九、落地检查清单:从评审会走到可持续运行

1. 立项前:确认需求和证据来源

  • 写清软件工厂的范围:团队、产品、环境和要覆盖的交付阶段。
  • 记录当前链路中的系统、人工交接、失败原因和主要等待点。
  • 将部署、数据、身份、审计和安全要求写成可验证的门槛。
  • 确认五款候选工具各自的角色,不把不同类别硬凑成同类排名。
  • 为产品能力、服务形态、区域、版本和采购条件标记官方核验来源。
  • 区分已知事实、待验证假设和供应商陈述,避免混为一谈。

2. 试点前:约定范围、指标与失败处理

  • 选择代表性团队和链路,说明为什么它能代表目标场景。
  • 固定测试任务、统计口径、失败分类和样本范围。
  • 记录基线,包括等待时间、执行时间、恢复时间和人工介入。
  • 准备正常流程、异常流程、权限验证和回退演练。
  • 明确问题归属:工具、配置、代码、环境还是外部依赖。
  • 设定试点退出条件和暂停条件,避免项目无限延长。

3. 试点中:把收益与新增责任同时记账

  • 用日志和工时记录支持结论,不只依赖访谈印象。
  • 分别统计一次性实施投入和持续运营投入。
  • 比较中位数、长尾批次和失败场景,不只看平均值。
  • 按团队和项目类型拆分结果,查明差异背后的原因。
  • 追踪绕过平台的流程、线下表格和重复录入是否减少。
  • 让安全、平台和一线研发共同复核关键结论。

4. 决策后:分阶段推广并保留复盘机制

  • 先推广经过验证的模板和流程,不一次性强制所有团队迁移。
  • 明确平台负责人、流程负责人、项目经理和安全团队的职责。
  • 建立模板更新、权限复核、插件治理和故障升级机制。
  • 为每次迁移准备数据核对、双轨运行和回退方案。
  • 定期复核工具使用成本、维护负担、例外数量和交付指标。
  • 当组织规模、合规要求或云环境变化时,重新评估选型前提。

5. 发文与采购前的信息核验原则

DevOps 产品的版本、功能、服务形态、区域、价格和合同范围可能变化。本文对候选工具的描述用于建立评审问题,不应被视为当前报价或功能清单。采购前应查看各产品官方文档和正式合同资料,并记录核验日期、适用地区与服务形态。

可从以下官方文档入口开始核查,再针对目标功能定位具体页面:GitLab 官方文档、Jenkins 用户文档、GitHub Actions 文档、Microsoft Learn 中的 Azure DevOps 文档,以及华为云 CodeArts 产品文档。功能是否适用,最终要结合企业自己的账号、网络、合同和合规条件验证。

若要引用交付效能基准,可以参考 Google Cloud DORA 项目的公开研究,但应说明所用报告年份、指标定义和样本范围。行业研究不能替代企业基线,也不能直接证明某个工具会带来相同结果。本文情景模拟中的所有数字都仅用于示范评估方式,不是行业平均数据或客户实测。

十、结论:工具选择要服从交付约束,而不是服从排行榜

1. 先看问题,再看产品

项目经理选 DevOps 工具,最重要的工作不是给产品排座次,而是准确判断组织的瓶颈属于流程、自动化、治理、环境还是团队协作。五款候选工具的角色不同,适用条件也不同;同一个组织甚至可能需要平台与执行引擎组合,而不是单选一个“冠军”。

2. 先证明可用,再谈规模化收益

用硬约束筛选候选,用代表性链路做试点,用统一口径记录收益和运营成本,再决定是否推广。没有验证过的能力应标成假设,没有量化依据的效率承诺不要写成确定结果。将这些纪律贯彻到评审中,比堆叠更多功能评分更能降低选型风险。

3. 下一步从一张现状图和一份门槛清单开始

如果团队正在立项,建议本周先完成两件事:画出一条真实交付链路,标出系统、人工交接、等待和失败处理;再与安全、平台、研发和采购共同确认不可妥协的部署与数据门槛。完成后,只让通过门槛的候选进入试点,并提前约定基线、回退和验收标准。

软件工厂真正需要的不是“最强工具”,而是一套团队愿意采用、平台团队能够运营、项目经理能够追踪、组织能够在约束变化时调整的交付体系。

常见问题解答(FAQ)

1. 项目经理选 DevOps 工具,最应该先看什么?

我在选型时最容易被功能演示带着走:看起来流水线、看板、权限都齐全,就觉得换上去能解决交付问题。可我更想知道,面对多个团队、既有系统和预算限制,究竟应该先比较什么,才能避免买完才发现不适用?

先列硬性约束,再比较功能。建议把数据与部署要求、身份权限和审计、现有代码与工单系统的衔接列为“必须满足项”;其中任一项不通过,就不必继续用总分掩盖风险。通过硬性约束后,可用一张加权表比较候选方案:流程覆盖 25%、集成与迁移 20%、团队治理 20%、运维与支持 15%、全生命周期成本 20%。

这些权重只是便于启动讨论的示例,不是行业标准;若合规约束突出,应提高对应权重,或直接设为门槛。项目经理还要确认工具解决的是哪类问题:平台能力不足、流程尚未统一,还是团队没有执行约定?工具能让流程可见、可重复,却不能替组织决定审批责任和发布规则。先把问题写清楚,通常比先看产品演示更能减少误选。

2. GitLab、Jenkins、GitHub Actions、Azure DevOps 和华为云 CodeArts 能直接横向排名吗?

我看到选型文章把不同工具放在一张表里打分时,总担心比较的不是同一类东西。有的更像一体化平台,有的主要负责自动化执行;如果我只看功能数量,怎么判断结果是不是公平?

不宜不加说明地直接排名,因为这些候选方案的产品边界和生态侧重点并不完全相同。Jenkins 常被作为可扩展的自动化执行组件来评估;GitHub Actions 与 GitHub 仓库生态结合紧密;其余平台则应按目标部署形态、组织已有生态和实际采购范围核对具体能力。

更公平的做法是先统一评估任务,例如“从代码提交到测试、制品生成、审批和发布”,再记录每款工具完成该任务所需的组件、集成工作和维护责任。比较表至少要分开写“原生能力”“需要集成”“需要自行维护”,而不是只用勾选数量计分。因此,五个候选名称只能作为评估起点,不能据此证明它们是 2026 年的绝对排名。

发布或采购前,应核对官方文档中的当前版本、支持的部署方式、授权范围与服务条件;不同产品的版本和合同条款也可能改变结论。

3. 软件工厂选 DevOps 工具,怎么计算真正的成本?

我担心报价单只写了订阅或许可费用,却没算迁移、培训和日常维护。项目经理做预算时,应该把哪些容易漏掉的成本放进去,才能避免低价中标、后续超支?

建议按总拥有成本核算,而不是只对比首年许可费。至少纳入许可或订阅、基础设施、实施集成、数据迁移、权限与安全配置、培训、运维人力、升级支持,以及退出或迁移到其他方案的成本。可以先做一个透明的估算表:每项写清计价单位、使用人数或环境数、预计工作量、数据来源和不确定性。

例如,迁移成本按仓库、流水线和权限规则分别盘点,不要只填一个没有依据的“实施费”。拿不到报价时标注“待供应商确认”,不要把估算伪装成已核实价格。比较时还应区分一次性投入与持续性支出,并按预计使用周期统一口径。低价方案如果需要更多自建组件和专职维护人员,长期成本未必更低;

反过来,一体化平台也不代表所有团队都要购买或启用全部能力。

4. 怎么通过试点判断工具是否适合软件工厂,而不只是演示效果好?

我不想只看供应商准备好的演示流程,因为那通常和真实项目的权限、依赖及异常处理不一样。若只能先做一个小范围试点,我该选什么项目、记录哪些数据,才能让结果足以支持后续决策?

选一条具有代表性的真实交付链路试点:既不要挑最简单、没有依赖的项目,也不必一开始就覆盖所有团队。试点前记录基线,包括从变更到交付的时间、构建与测试失败情况、人工操作次数、发布回退情况和维护工时,并明确统计周期与计算口径。评估可以按阶段推进:先用 2,4 周整理基线与需求,再安排约 4,6 周试点;

这只是规划示例,实际周期要看发布频率和流程复杂度。对照试点前后数据时,同时记录团队规模、变更类型和环境差异,避免把不同条件下的结果误当成工具效果。最后做一次“故障演练”:检查权限误配、构建失败、发布回退、审计追溯和关键人员缺席时,团队能否找到责任人并恢复流程。

只有流程能被团队接手、异常能被处理、维护投入在预算内,才值得扩大试点;单次演示顺畅或某项指标变好,都不足以单独证明全组织适用。

核心关键词

读者评论

吕
吕明远

先拆解发布慢的等待时间和实际处理时间很实用,若瓶颈是审批排队,换自动化工具未必能解决。

姜
姜星宇

把数据区域、部署方式和审计要求设为硬门槛,比单纯加权评分更稳妥,尤其适合有合规约束的团队。

米
米可

文章提醒了插件、执行节点和升级责任等长期运维成本,这些往往在产品演示中不够显眼。

孔
孔嘉宁

试点周期和评分权重都标明是建议值而非行业统计,表述比较审慎;实际决策仍需用本组织的链路数据验证。

文章包含AI辅助创作:项目经理必读:2026年软件工厂DevOps工具选型指南,5款顶级工具全面解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178883

赞 (0)
飞飞飞飞
如何选择最适合你的软件工厂DevOps工具?2026年6大热门产品深度对比
上一篇 5小时前
2026年效率之选:6款顶级蓝点工作任务管理系统工具对比
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
