选软件开发进度管理系统,最容易踩的坑不是买错了看板,而是把“任务都录进去了”误当成“进度已经可控”。一个迭代里,需求按时进入开发、开发按时交给测试、测试问题有人接手,三件事只要有一件脱节,管理层看到的完成率就可能很漂亮,发布却仍然延期。2026年比较六款工具,我更建议先看团队的工作流、工具链和治理要求,再比较功能;没有一款产品能在所有场景里都称得上“顶级”。
一、先讲结论:选工具之前,先找出进度在哪个环节失真
1. 六款工具不是同一类产品的六个平替
本文比较 PingCode、Jira、Azure DevOps、Linear、GitLab 和 Asana。它们都能支持研发项目中的一部分计划、协作或追踪工作,但产品重心并不相同:有的以研发流程和工作项管理为中心,有的深度连接代码与交付,有的侧重轻量迭代协作,也有的更适合跨职能项目统筹。
因此,我不会用一个“总分”假装能把它们公平排出第一到第六。对正在使用某一套代码托管、缺陷跟踪或企业身份系统的团队来说,工具能否顺着现有流程传递信息,往往比它多一个看板视图更重要。
| 工具 | 更适合优先评估的场景 | 选型时重点验证 |
|---|---|---|
| PingCode | 希望在一个平台内管理需求、研发协作及相关质量活动的中大型组织,尤其是 100 人以上团队 | 跨团队权限、流程配置、现有工具集成、部署与数据治理要求 |
| Jira | 已经采用敏捷工作方式、需要较强工作项配置和生态扩展能力的团队 | 工作流维护成本、插件依赖、项目模板和套餐差异 |
| Azure DevOps | 代码仓库、构建发布和工作项希望在微软研发工具链中协同的团队 | 团队实际使用的服务范围、权限模型、报表配置和与外部工具衔接方式 |
| Linear | 追求较轻量、节奏明确的产品研发协作,希望减少流程配置负担的团队 | 组织级治理、复杂审批、跨部门汇总和现有工具集成是否满足要求 |
| GitLab | 希望把代码、议题、合并请求及交付流程尽可能放在同一研发平台的团队 | 计划管理深度、功能套餐、权限治理和自托管维护工作量 |
| Asana | 研发项目需要与产品、市场、运营等非研发团队共同推进的组织 | 研发工作项细节、代码交付连接方式及高级视图的套餐要求 |
这张表是选型入口,不是产品排名。表中提到的能力边界会受到具体版本、套餐、配置和集成方式影响,正式采购前应以产品当前的官方文档、合同条款和试用结果为准。
2. 我的判断顺序:先流程,后功能,再看价格
我建议按照“问题定位,流程验证,集成验证,成本核算”的顺序选型。若团队连一张需求从提出到发布需要经过哪些状态都说不清,先买更复杂的软件,通常只会把混乱搬进系统。工具可以让流程可见,但不能自动替团队决定谁有权改需求、什么情况算阻塞、什么时候可以交付。
对研发负责人而言,最有用的结果不是一张功能清单,而是能回答三个问题:当前项目是否按承诺推进;延误最可能发生在哪个交接点;团队采取什么动作后,管理视图会随之更新。
3. “顶级”应当是场景结论,而不是绝对称号
某工具对十几人的产品小组可能过重,对多个事业部共享资源、需要细粒度权限和统一审计的组织却可能刚好够用。反过来,轻量工具能降低早期上手阻力,但当团队需要跨项目依赖、统一度量或复杂治理时,也可能出现信息散落、重复配置等新成本。
所以本文把“顶级”理解为在明确约束下更值得试用,而不是宣称某个产品在任何公司都最好。比较工具时,先列出必须满足的条件,再看哪些功能能减少流程摩擦。

二、背景和真实场景:任务完成率为什么不等于项目可预测

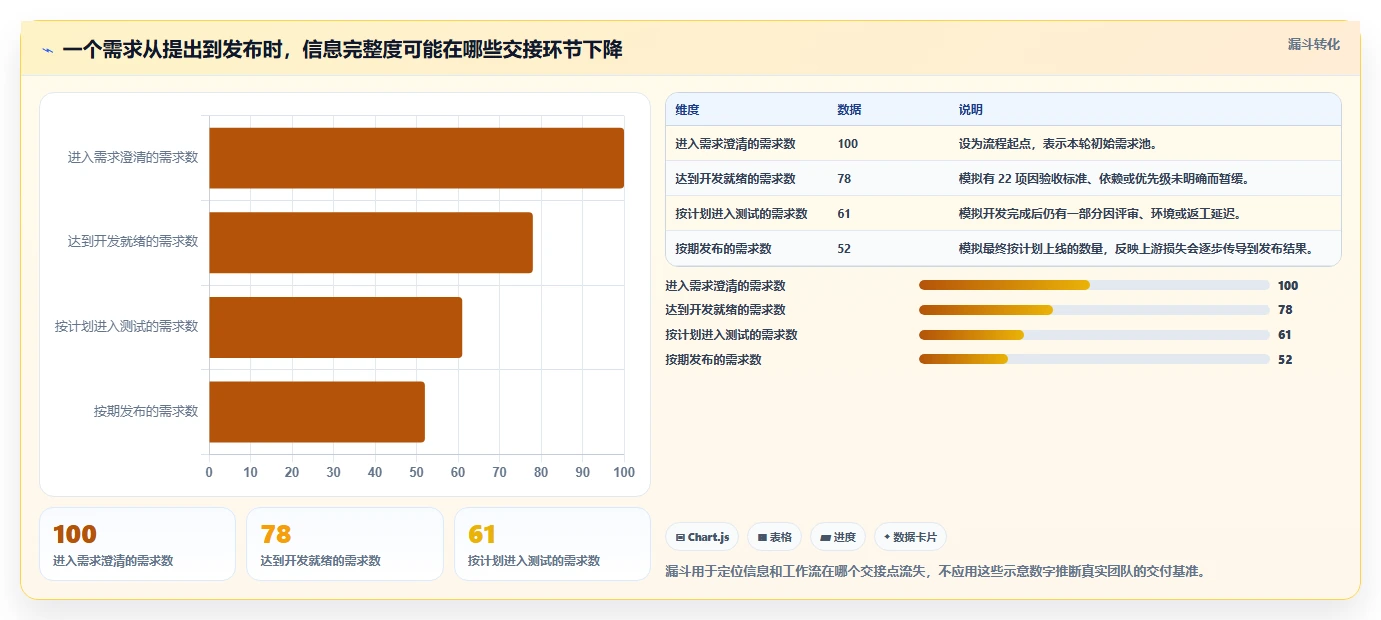

1. 研发进度是接力过程,不是任务计数
研发项目通常要经过需求澄清、拆解与排期、开发、代码评审、测试、验收和发布等环节。一个任务显示“完成”,不一定代表它已经具备交付条件:代码可能还没有合并,测试环境可能没准备好,验收人可能尚未确认,依赖团队也可能没有交付。
当系统只记录任务负责人和截止日期,团队能看到“谁要做什么”,却不一定看得见工作在阶段之间如何流动。真正影响进度的,常常不是任务总数,而是需求准备度、在制工作量、等待时间、返工比例和跨团队依赖。

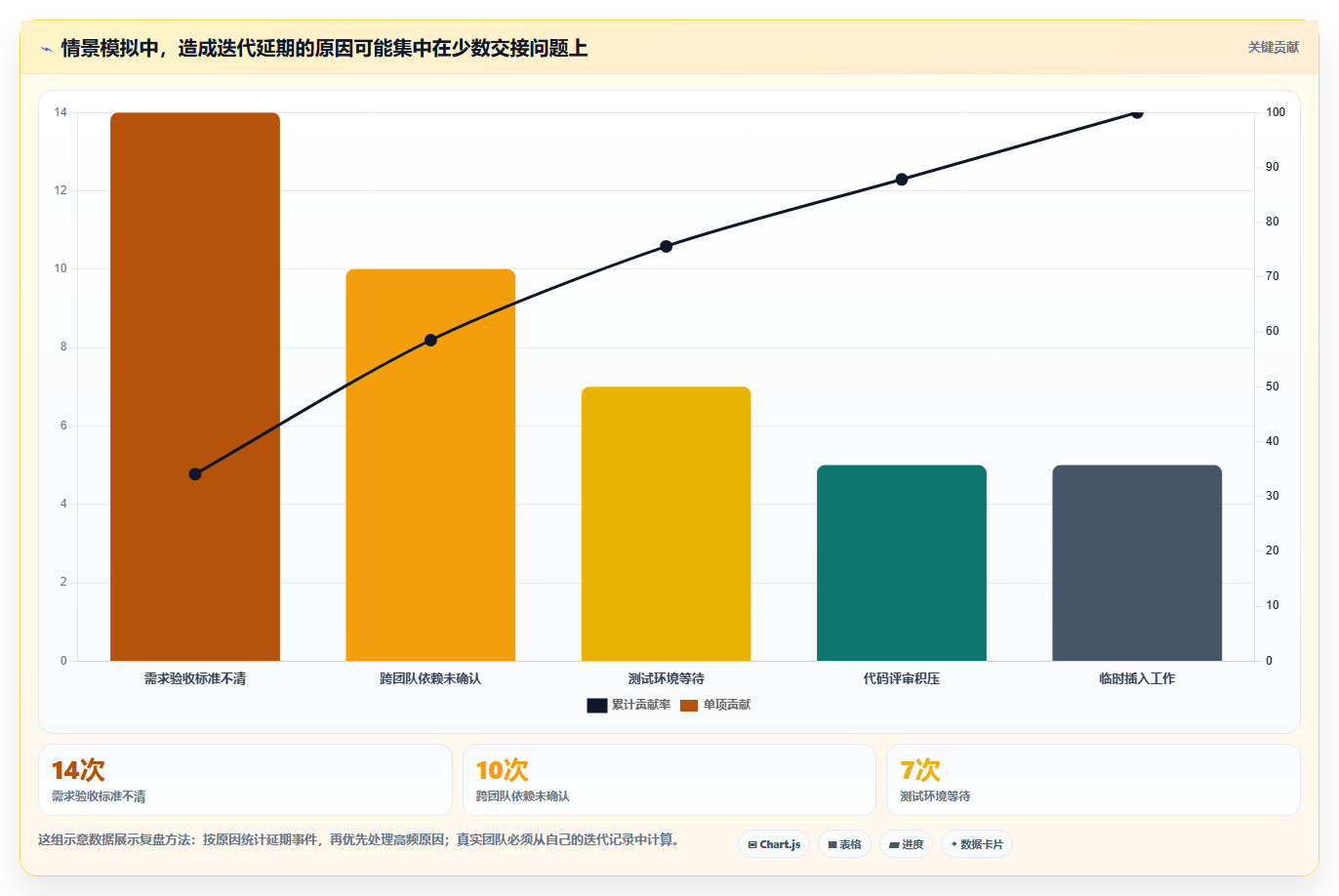

2. 一个常见现场:状态更新很勤,发布仍然延期
设想一个 60 人左右的产品研发团队,正在同时推进两个版本。需求在文档里确认,开发任务录在项目工具里,缺陷在另一套系统里,发布风险则散落在周会记录和即时消息中。项目经理每周汇总状态,开发负责人各自更新任务,但“测试环境尚未就绪”直到计划发布日期前几天才被集中发现。
这类情况不是某个成员忘了更新状态那么简单,而是风险信息没有沿着实际流程传递。工具若能记录阻塞原因、责任人、预期解除时间,并把依赖关系关联到相关交付物,团队才有机会在延期变成事实之前采取行动。
3. 从“工作量”转向“流动性”观察进度
估算工作量可以辅助排期,但不能单独证明项目可控。一个团队可能每周关闭很多小任务,同时有关键需求卡在评审或测试环节。另一团队的任务关闭速度较慢,却能持续交付可验收的增量,发布节奏反而更稳定。
因此,我会把状态报告至少拆成三层:计划承诺是否变化、工作是否在正常流动、关键风险是否有明确处理人。只看完成率,会把“已经完成的任务”放大;把阻塞和等待一起看,才能判断项目是否真正接近可交付。

4. 搜索结果也要做质量判断,不能把页面标题当作竞品证据
做内容或采购调研时,我会区分“检索到一个结果”和“读到了一份可验证的评测”。搜索聚合页、推广入口或站点备案页,不能证明某篇工具评测比较过哪些产品、采用了什么测试方法。本次选题提供的搜索样本没有可读取的竞品正文,因此不能据此声称六款工具是搜索排名验证出的榜单。
这也是本文不编造统一实测分数、不引用来历不明的效率提升比例的原因。产品能力描述适合回到官方文档核对;团队适配度则需要用实际流程试跑。把两类证据分开,反而比给产品贴“第一名”更能帮助决策。
三、六款系统逐一看:比较适配边界,不复制功能目录
1. PingCode:重点评估需求到研发协作是否能连起来
如果组织需要统一管理需求、研发任务以及与质量相关的协作环节,PingCode 值得纳入候选。它的评估重点不应停留在“有没有敏捷看板”,而要看需求如何变成可执行工作、工作状态如何回到项目视图、测试或质量信息能否关联到需求与版本。
对于 100 人以上的组织,我会优先验证组织级配置和治理:不同团队是否能保留必要的流程差异,跨团队是否能共享项目视图,管理者是否能查看汇总信息而不破坏团队日常操作。同时要确认具体套餐、权限、部署形态及集成方案,不要把演示环境里的能力默认当作合同内能力。
这类平台的潜在收益,是减少需求、开发和质量信息之间的人工搬运;潜在代价,则是初期要花时间梳理流程、字段、角色和迁移规则。若组织没有流程负责人,先导入全部历史数据、同时要求所有团队立刻统一,往往会把上线项目变成一场字段和状态的争论。
2. Jira:适合需要较强工作项配置与成熟扩展生态的团队
Jira 常被纳入敏捷研发工具选型,优势通常体现在工作项、看板和工作流的可配置空间,以及围绕产品形成的扩展生态。团队已有稳定的迭代节奏、明确的工作项类型和专人维护流程时,这种灵活性有价值。
需要同时评估的是配置复杂度。一个字段可以满足某个团队的临时汇报需求,却可能让所有项目的填写负担一起增加。插件数量也不等于整合质量:插件会带来额外许可、权限、版本兼容和维护责任。试用时应让一线成员完成真实任务,观察他们是否需要在多个页面重复更新同一状态。
3. Azure DevOps:已有微软研发工具链时,优先验证端到端连接
Azure DevOps 的价值往往与团队已有的研发工具链有关。工作项、代码仓库、构建和发布相关能力可以支持较完整的交付协作;但“功能在同一产品家族中”不等于所有数据天然按团队想要的方式呈现。
试用时,我会挑一条真实交付路径,检查工作项与代码变更、构建结果和发布记录之间如何关联,再由项目负责人验证汇总视图是否能回答“哪些承诺有风险”。还要看团队是否真的使用所需模块、是否要与外部缺陷或沟通工具并行,以及权限和报表设置是否超出当前维护能力。
4. Linear:流程轻、节奏快,但先验证组织级复杂度
Linear 适合优先关注快速创建工作、维持迭代节奏和减少操作摩擦的团队。对产品和工程协作紧密、项目结构相对清楚的小型或成长型团队,轻量体验有机会降低“为了更新系统而更新系统”的抵触。
但团队人数增加之后,组织级报告、复杂审批、跨部门协同和既有系统衔接可能变成关键问题。不要因为界面清爽就跳过治理验证:让不同角色分别完成需求排期、风险查看和管理汇总,确认信息既能被快速录入,也能被长期检索。
5. GitLab:代码和交付协同是强项,管理视角仍要实测
GitLab 的平台化思路适合希望把代码托管、议题协作和交付工作放在较连贯环境中的团队。若团队已经在使用其研发平台,减少系统切换和关联数据断层可能是明显的评估理由。
不过,代码活动完整不代表项目计划天然完整。项目负责人要核查路线图、跨团队依赖、资源视图和管理报告是否满足真实使用场景,也要衡量自托管环境的升级、备份、监控和安全维护成本。对没有平台运维能力的团队,自托管带来的控制力可能同时意味着长期责任。
6. Asana:跨职能推进便利,研发细节要确认是否够用
Asana 更值得在研发项目需要与产品、市场、运营、法务或客户成功团队协同的场景中评估。跨职能项目通常需要清楚的负责人、截止日期、依赖关系和阶段视图,任务管理与项目统筹能力能帮助非研发角色参与推进。
如果研发团队需要复杂的缺陷流转、版本追踪、代码关联或测试管理,不要假设通用项目管理能力可以完全替代研发专用流程。应实际验证集成方式、数据同步方向、异常处理和套餐限制,并确认工程师是否仍要回到另一套系统操作。
7. 用统一问题比较六款工具,而不是用六套宣传话术
我建议每个候选工具都回答同一组问题:一个需求如何从提出进入开发;开发完成后如何进入测试和验收;跨团队依赖如何暴露;管理者如何看风险;系统变更如何审计;数据如何迁移和导出。只要其中某个环节必须靠人工抄表,试用记录就应把这项工作量写下来。
下表是选型时可直接使用的定性比较。它不代表官方评分,也不意味着产品功能只有表中列出的范围;它的用途是提醒团队,先验证哪里最可能出现适配差异。
| 候选工具 | 优先验证的流程节点 | 常见取舍 |
|---|---|---|
| PingCode | 需求、研发任务与质量信息的关联,以及多团队治理 | 覆盖更广的流程可能需要更多前期梳理与配置 |
| Jira | 工作项模型、状态流转、扩展插件与跨项目汇总 | 灵活配置可能增加维护和用户学习成本 |
| Azure DevOps | 工作项与代码、构建、发布活动的衔接 | 要确认团队实际使用范围及报表维护方式 |
| Linear | 日常更新速度、迭代节奏和团队级可见性 | 复杂治理和跨职能需求必须按当前版本单独核实 |
| GitLab | 代码交付关联、议题处理和平台运维责任 | 研发链路集中不等于所有项目管理需求都已满足 |
| Asana | 研发与非研发角色共同推进项目的体验 | 研发专有流程可能需要集成或配套工具 |
四、常见误区:系统上线了,进度仍可能不可预测
1. 误区一:看板列得越多,流程就越成熟
状态列太少,团队看不出工作卡在哪;状态列太多,成员需要花时间判断“处理中”“待确认”“准备验收”究竟有什么区别。状态不是装饰,它应该对应一个可执行的动作或明确的责任边界。
我通常建议先用最少的状态描述真实流程,再观察一到两个迭代。只有当团队能说清每个状态的进入条件、离开条件和责任人时,才增加细分状态。否则,系统里会出现大量状态更新,实际却没有新的决策信息。
2. 误区二:只盯完成率,不看阻塞时间和返工
完成率把不同价值、不同风险的任务压缩成一个数字。它无法告诉负责人:任务是否按顺序交付、测试等待了多久、关键需求是否被拆成大量小项、返工是否挤占了后续计划。
建议至少将完成率与阻塞时长、迭代承诺变化、返工情况和按期交付情况放在一起观察。若工具无法直接给出某项数据,也可以在试点阶段先约定少量字段或记录方式,不要为了追求报表完整度而强迫全员填几十个字段。
3. 误区三:把厂商宣传数字当成团队收益承诺
“效率提升多少”必须有明确的起点、样本、统计周期和计算口径。任务更新时间缩短,不一定意味着交付周期缩短;工时录入更方便,也不一定意味着返工减少。没有同口径的前后对照,单一百分比很难作为选型依据。
对采购团队而言,最稳妥的做法是把厂商案例作为进一步验证的线索,而不是本团队的效果保证。试点期间用本团队数据建立基线,再比较试点前后是否发生变化,并说明同时发生的人员、项目范围或流程调整。
4. 误区四:先统一所有团队,再讨论实际差异
大型组织希望标准化很正常,但不同产品线的发布方式、合规要求和团队结构可能并不相同。若一开始就强制统一所有字段和工作流,一线成员可能通过私下表格或即时消息绕开系统,管理视图反而更不可信。
更稳妥的做法是先统一少数跨团队的定义,例如项目、版本、风险、责任人和交付状态,再允许团队在局部流程上保留差异。统一的目标应是让信息能够汇总和比较,而不是让所有团队做完全相同的操作。
5. 误区五:只比较订阅价格,不算总拥有成本
真正的成本通常还包括初始化配置、历史数据整理、集成开发、权限维护、培训、插件或扩展费用,以及后续管理员投入。一个席位价格较低的方案,如果需要多个系统重复录入和长期人工汇总,未必更便宜。
我会要求采购评估把“上线成本”和“持续成本”分开。上线成本包括迁移、流程设计、集成与培训;持续成本包括订阅、运维、管理员时间、支持服务及流程变更。价格页面和套餐随时间变化,合同报价应以采购时厂商提供的信息为准。

五、专业判断逻辑:把试用设计成一次小型交付实验
1. 先写清楚必须条件、加分条件和淘汰条件
试用前,建议把需求分成三组。必须条件是不能妥协的约束,例如部署和数据治理要求;加分条件是能减少操作或提高可见性的能力;淘汰条件则是无法接受的风险,例如关键数据无法导出、核心系统没有可行集成路径,或权限模型无法满足组织要求。
这样做能避免演示过程中被丰富的功能带偏。没有明确权重时,团队容易把“演示效果好”误认为“适合日常工作”。如果两款工具都满足必须条件,再比较操作成本、报告能力、总成本和后续扩展空间。
2. 使用同一份样例工作流,让候选产品接受相同考题
挑一个有代表性的真实项目,但使用脱敏数据。样例最好包含需求变更、开发任务、代码评审、缺陷、跨团队依赖和计划发布,让工具经历正常路径和异常路径。只用空白项目演示建任务,无法检验进度管理是否真的闭环。
每个候选方案都让同一组角色参与:产品负责人创建和调整需求,研发人员更新工作,测试人员记录缺陷,项目经理查看风险,管理者阅读汇总。记录完成各项操作所需时间、重复录入次数和信息找回难度。
3. 设置观察指标,别让“感觉好用”成为唯一结论
推荐追踪以下指标:新成员完成基本操作所需时间、任务从创建到进入可执行状态的时间、项目状态汇总所需人工时间、重复录入次数、阻塞信息被发现的时间,以及关键数据导出或检索是否顺利。
这些指标不必一次全部量化。试点时间有限时,可以挑三到五项最贴近当前痛点的指标,明确谁记录、如何计时、样本范围是什么。重点不是建立漂亮的考核表,而是能比较“这套工具是否减少了我们反复询问、抄写和追状态的工作”。
4. 先做小范围试点,再决定迁移范围

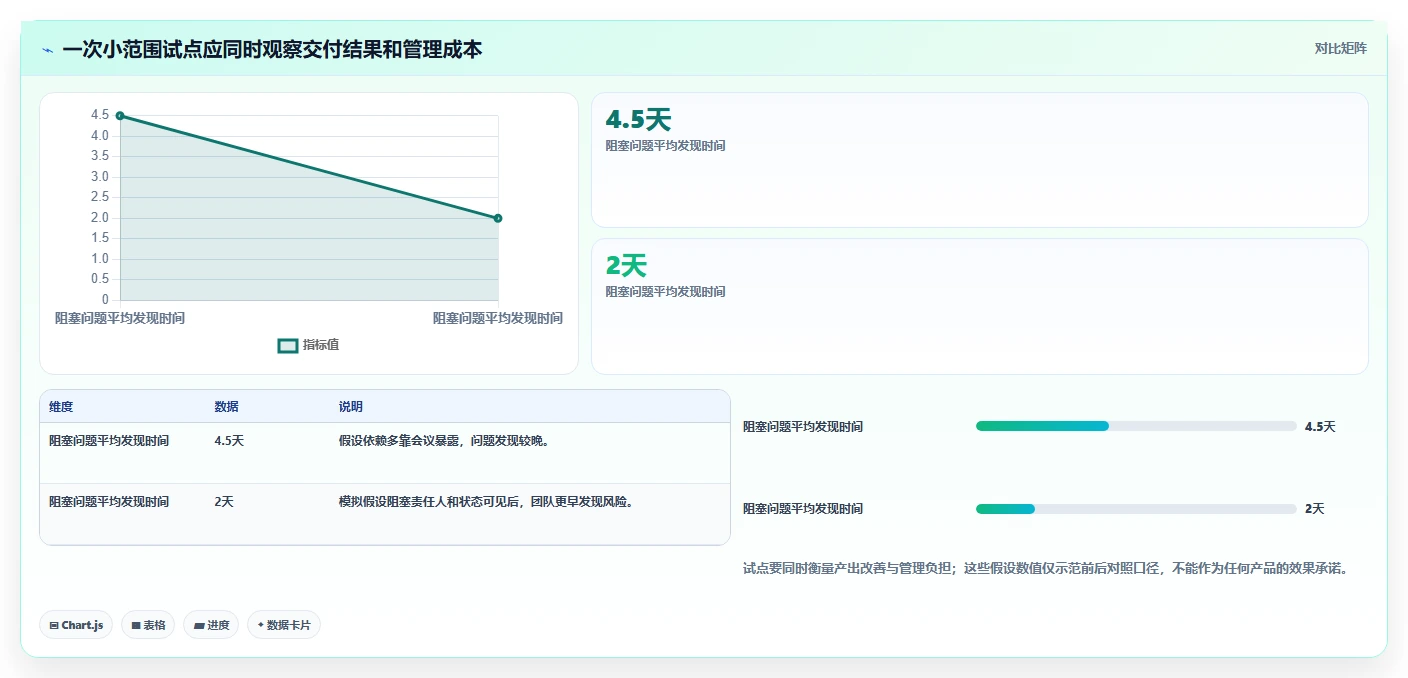

推荐从一个团队、一个真实版本或一个跨职能项目开始。先设定试点周期和退出条件,例如关键流程无法跑通、主要用户持续在系统外维护状态、数据迁移无法核对等。试点失败并不等于产品差,也可能说明需求定义、管理员能力或组织准备度不足。
试点结束后,不要只问“大家喜不喜欢”。还应对照初始问题检查:状态是否更及时;风险是否更早暴露;汇总是否减少手工拼接;新工具是否造成新的重复录入。如果这些问题没有改善,就要重新评估配置、集成或候选产品。

5. 用总拥有成本解释“便宜”与“划算”的差别
我通常会把成本按一年周期估算,而不只看首月订阅费。公式可以很简单:软件许可费用,加上实施与迁移投入、集成维护、培训时间和持续管理成本。成本项不必精确到每一分钱,但应保证候选方案使用相同口径。
如果组织有多个备选系统,可把管理员和一线成员的投入折算为人天。特别要留意“没有收费,但需要自己维护”的集成和报表,以及“包含在套餐里,但实际没人使用”的高级功能。可用能力不等于已获得收益,必须有人把能力转成流程。

六、按不同团队情况给行动建议
1. 小团队或初创研发组:先证明流程能跑通
如果团队规模小、项目数量有限,优先关注上手速度、任务更新是否自然、代码和缺陷是否容易关联,以及基础报表是否够用。不要为了未来可能出现的复杂治理,提前搭建一套只有管理员能理解的流程。
可以先用一个迭代验证工具是否减少了追问和重复同步。若团队已经在某个研发平台里工作,先检查现有能力是否足够,不必为了“功能更多”增加第二套系统。
2. 多项目或 100 人以上组织:把治理和采用率一起评估
组织扩大后,关键问题变成多团队如何协作、权限如何划分、管理视图如何汇总,以及团队差异如何保留。PingCode、Jira、Azure DevOps 等候选方案都可以进入评估,但要以组织实际的研发模式、部署约束和系统生态为判断依据,而不是按员工人数机械选型。
此时应指定业务流程负责人和平台管理员,明确哪些字段与状态必须统一、哪些允许团队定制;同时建立数据质量检查机制。没有管理责任人,功能再完整也容易出现规则逐渐失效、报表口径各自解释的问题。
3. 代码和交付链路已有平台:优先减少断链与重复录入
如果代码、构建和发布已经在现有平台中形成稳定工作方式,就先确认进度系统能否关联这些活动。重点看数据同步是单向还是双向、状态更新是否及时、异常如何处理、集成中断时谁能发现。
GitLab 或 Azure DevOps 这类与研发交付紧密相关的平台,可以在这一类场景中优先试用;但也要反问自己:现有团队是否真的使用其相关功能,管理层视图是否足够,非研发角色是否能参与。平台集中化只有在减少切换和信息断层时才有实际价值。
4. 非研发协作很多:让业务角色能参与,又不牺牲工程细节
当项目推进需要产品、营销、运营、销售或客户支持共同参与时,工具的易懂程度和跨职能可见性会变得重要。Asana 可以作为这类项目统筹需求的候选之一,但研发团队仍要核对缺陷、版本、代码和发布信息是否有可靠连接方式。
如果团队采用多个系统,应该明确哪个系统是需求、缺陷、代码和项目汇总的权威来源。允许多系统协作,不等于允许同一事实在多个地方各自维护。
5. 数据治理或部署限制突出:先做硬性条件筛选
涉及敏感数据、审计、权限隔离或特定部署要求时,先向厂商核对部署选项、数据存储、访问控制、日志、备份、数据导出和合同条款。不要只依赖销售演示中的口头承诺,应要求相关说明进入正式文档或合同附件。
不同产品和套餐的部署能力可能不同,且会随时间变化。若某项要求属于采购红线,应在技术验证前确认,不要等业务团队完成试点后才发现候选方案无法满足合规要求。
6. 正在迁移:先整理对象关系,再搬数据
迁移不只是把任务导入新系统。还要确认用户、项目、版本、状态、附件、历史记录和权限之间的对应关系。建议先抽取一小批代表性数据验证,重点检查关联是否保留、历史状态是否可读、重复记录如何处理。
旧系统可以保留为只读参考一段时间,但要明确切换日期和新系统的权威范围。两套系统长期同时写入,会让团队重新陷入“到底哪个状态是真的”的问题。

七、不同取舍怎么做:没有免费午餐,也没有零成本迁移
1. 灵活配置与易于维护,通常需要平衡
流程可配置,意味着团队更容易适配自己的术语和审批方式;但配置越多,升级、培训和跨团队解释的成本也可能增加。若组织缺少长期管理员,应优先选择团队能自己维护的最小流程,而不是把所有特殊情况都转成字段和自动化规则。
相反,流程较轻、上手较快的方案,可能需要团队接受某些默认工作方式。若这些默认方式与实际研发节奏冲突,初期轻量并不代表长期省事。试用要检验的不只是“能不能配”,还包括“谁来配、改动会影响谁、半年后谁还看得懂”。
2. 一体化与最佳单点工具,取决于组织整合能力
一体化平台可以减少系统跳转和信息断层,也可能让团队被平台能力边界牵制。多个最佳单点工具可以分别满足专业需求,却要求组织承担更多集成、身份管理、数据一致性和故障排查责任。
选择时不要把“少系统”当作唯一目标。先估算目前跨系统人工搬运的频率和影响,再比较集中到一套平台后会失去哪些现有能力。若团队没有维护集成的能力,减少系统数量可能更有价值;若专业流程要求很强,保留多个工具并建立清楚的数据权威规则也可能更合理。
3. 云端便利与部署控制,取决于约束而非偏好
云端通常能减少企业自行承担的基础设施维护,但组织仍要核对身份接入、数据处理、权限和合同要求。自托管或私有部署可能给企业更多控制空间,同时增加升级、备份、监控、安全响应和容量管理责任。
因此,部署方式不应只由 IT 部门单独决定。研发团队要说明工作流和可用性要求,安全与法务团队要说明约束,运维团队要评估长期责任。三方都能接受的方案,才算真正可落地。
4. 数据完整与低录入负担,不能靠无限加字段解决
字段多能收集更多信息,也会增加填写负担;字段少能降低摩擦,却可能让风险和决策依据缺失。我的建议是每个字段都问一次:谁会使用它做什么决策?若没有明确使用者和用途,就不应仅为“将来可能有用”而要求全员填报。
对于关键数据,优先考虑从已有系统自动关联或导入,减少重复录入。自动化也要有异常提醒和责任人,否则数据同步失败时,系统会给人一种“信息已经连上”的错觉。
5. 当前效率与长期可迁移性,需要同时考虑
工具一旦深入日常流程,迁移成本通常会逐步上升。采购时除了关注当下功能,也应检查数据导出、接口开放、历史记录保留和退出机制。它们在顺利运行时不显眼,真正需要切换或审计时却可能成为关键约束。
我不建议因为担心锁定而拒绝所有平台化能力,但要有基本的数据可移植意识。关键数据的定义、负责人和权威来源应由企业自己掌握,避免把业务规则只存在于某个管理员的个人配置习惯中。

八、最终选型清单:用一周验证关键问题,再决定是否扩大试点
1. 试用前准备一页需求卡
需求卡不必做成厚重的采购文件,写清核心痛点、参与团队、必须条件、现有工具、部署约束和希望观察的变化即可。把“提升研发效率”改成具体问题,例如“减少每周状态汇总工时”“提前发现跨团队阻塞”或“降低需求与缺陷重复登记”。
2. 试用期间按角色记录操作和摩擦
让产品、研发、测试、项目负责人和管理者分别完成真实操作。记录操作失败、重复录入、培训需求、信息查找困难及状态不一致情况。不要只让管理员搭建好演示环境后自己打分,因为管理员看到的配置能力,和一线成员每天面对的工作体验并不相同。
3. 试用结束后按证据复盘,而不是按喜好投票
复盘时,把结果分为三类:已经验证的事实、仍待验证的问题、无法接受的限制。若一个候选方案在关键流程上明显减少人工汇总,却需要较多初始化投入,团队就可以明确讨论是否值得承担这项投入,而不是用“有点复杂”或“看着不错”结束决策。
4. 最后再谈采购范围、价格和上线节奏
进入采购前,重新确认报价、套餐限制、用户计费方式、支持服务、数据处理和合同条款。若需求或组织范围发生变化,应重新核对报价和能力,不能把旧的比较表当作永久有效的价格承诺。
上线顺序宜从一个可代表真实工作、又不会影响全部组织的试点开始。先证明工作流与数据规则可行,再扩大到更多团队;每次扩大时都复用已经验证的模板和培训材料,而不是一次性把所有历史项目搬进去。
5. 下一步:把“选哪款”改成“用什么证据证明适合”
六款工具的真正差异,不是宣传页上谁列出的功能更多,而是它们能否在你的团队里让需求、工作、风险和交付保持一致。先从一个即将启动的迭代或版本中挑选真实流程,选出两到三款满足硬性条件的候选工具,用同一批任务试跑一周,并记录汇总耗时、重复录入、阻塞发现时间和关键数据可追溯性。
我的独特判断是:研发进度管理系统的价值,不在于让每个人填更多状态,而在于让团队更早发现“计划正在失真”。先把失真发生的位置找出来,再选择能减少该处摩擦的工具;这比追逐一张没有测试口径的排行榜,更可能带来可持续的研发效率改善。

常见问题解答(FAQ)
1. 软件开发进度管理系统应该重点比较哪些能力?
我在挑选研发管理工具时,发现功能列表看起来都很完整,但实际使用后,任务、迭代和项目总进度还是可能各看各的。我应该用哪些统一标准比较六款工具,才能避免被功能数量或演示效果带偏?
先比较工具能否把“计划,执行,阻塞,交付”连起来,而不是只看有没有看板。建议用同一个真实项目试跑:建立一个里程碑、一个迭代、约 20 项任务,并设置负责人、截止时间、前后依赖和缺陷状态。可以按五项各打 1,5 分:进度可见性、研发流程适配、跨团队依赖、集成与自动化、权限及部署治理。
分数只是团队的选型记录,不是行业排名;每项都要附上试用证据,例如“管理者能否在两分钟内找到延期任务及其阻塞原因”。特别要检查“状态是否需要重复维护”。如果工程师必须在任务工具、表格和汇报文档里分别更新同一进度,即使功能很多,也可能只是把信息搬进了新系统。
2. 六款工具怎么选,团队规模是最重要的判断标准吗?
我原本以为人越多,就越需要功能复杂的平台,但也担心小团队买了轻量工具后,跨部门协作会很快失控。除了人数,我还应该看哪些实际条件,才能判断工具是否适合当前团队?
人数只能作为线索,流程复杂度通常更有判断价值。一个 15 人团队如果同时维护多个产品、依赖测试和运维排期,可能比一个 40 人但单一项目的团队更需要跨项目视图、权限和依赖管理。选型时建议先回答三件事:是否有多个并行项目,是否存在跨团队交付依赖,是否需要管理层查看组合进度。
若三项都是否,优先验证上手成本和迭代管理;若有两项以上为是,再重点试用跨项目汇总、权限分层和依赖追踪。不要仅凭“适合中小团队”或“面向企业级”做决定。把团队真实流程放进试用环境,观察新成员能否独立创建任务、负责人能否更新状态、项目负责人能否识别延期原因,这些比产品标签更能说明适配度。
3. 试用软件开发进度管理系统时,怎样判断它真的能提升效率?
我试过一些工具,演示时看板很直观,但项目一忙起来,大家还是回到群聊和表格里同步进度。我不想只凭“感觉好用”做采购决定,试用期间应该记录什么,才能看出它是否减少了真实协作成本?
建议用一个正在进行的真实项目试跑 10 个工作日,不要只搭空白演示板。记录试用前后的三类基线:每周追进度所花时间、因信息不全产生的重复确认次数、逾期任务中能明确找到阻塞原因的比例。例如,团队可在试用前一周统计项目负责人每周花多少分钟整理状态;试用期继续用同一口径记录。
若整理时间下降,但成员需要重复录入任务,或延期原因仍要靠会后询问才能查到,就不能简单得出“效率提升”的结论。这些数据是团队自己的试用结果,不应外推成普遍提升比例。还要记录配置、迁移、培训所需工时,因为短期省下的汇报时间,可能被长期维护流程和字段的成本抵消。
4. 研发团队选型时,为什么不能只看价格和功能清单?
我准备比较几款工具的套餐价格和功能表,觉得只要价格合适、支持迭代和看板就能开始用。但我担心后续会遇到数据迁移、权限管理或现有研发工具接不上的问题,采购前有哪些容易漏掉的成本要核实?
标价只是成本的一部分。建议把总落地成本拆成订阅费用、配置与迁移工时、培训时间、现有工具集成维护,以及权限和审计要求带来的额外投入;价格、套餐限制和部署能力都要按查询日期向官方资料核实。集成也要问清楚具体层级:是产品内置连接、第三方插件,还是需要 API 或自行开发。
可选一个实际流程验证,例如代码合并后任务状态是否能按预期更新;仅看到“支持集成”的字样,并不能证明它适合团队现有的工作方式。若有私有部署、数据驻留、审计或细粒度权限要求,应在试用前列为淘汰条件,而不是等到采购谈判阶段再确认。最终比较表里,除了价格和功能,还应单列迁移难度、维护责任人和无法满足的需求。
核心关键词
文章包含AI辅助创作:2026年软件开发进度管理系统大比拼:6款顶级工具助你提升研发效率,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178788
读者评论
文章把进度管理从任务完成率延伸到需求、开发、测试和发布的交接环节,这个视角更贴近实际延期原因。
六款工具的定位区分得比较清楚,尤其提醒团队结合现有代码和协作工具验证集成,而不是只看功能清单。
选型建议先用真实流程试跑,再核实套餐、权限和维护成本,比较务实;文中的漏斗数字也明确标注为情景模拟,避免被误当成行业基准。
