搜索“提升生产效率:2026年最值得投资的5款MES标准工时库管理系统”,最容易得到的是一串产品名和一排功能标签;但如果没有厂商资料、实际演示或可核验案例,直接把五款软件排出名次并称为“最值得投资”,并不是选型建议,而是把不确定性包装成结论。本文先给出更可靠的答案:我不虚构未经核实的品牌榜单,而是把企业真正会采购的五类候选方案拆开比较,再用一套可复算的评估方法,帮助你判断哪类系统值得进入短名单、演示和试点。
一、先讲结论:值得投资的不是功能最多的系统,而是能让标准持续有效的方案
1. 当前资料不足以负责任地给出五个品牌排名
本次提供的搜索资料中,可识别的是搜索结果页、平台服务页和备案信息页,没有提供三篇可分析的竞品正文,也没有给出五家厂商的产品手册、演示记录、价格或客户案例。因此,无法据此核实任何五款具体产品是否具备标准工时库、相关功能是否属于标准配置,以及这些功能在 2026 年的实际版本中是否仍然有效。
这不是文字上的保留,而是采购判断必须遵守的边界。产品官网写着“支持工时管理”,不等于能管理标准工时的建立、审批、版本、生效范围和变更追溯;产品演示里出现一个工时字段,也不等于它能关联到工艺路线、工单、报工和生产分析。
所以,本文将“五款”定义为五类可纳入候选清单的解决方案,而不是五个未经证实的品牌。正式采购时,应再把每家厂商的真实产品放进同一张评分表,用同一套场景验证。没有证据支撑的“第一名”,不如一份能复核的选型记录有价值。
2. 先用五个问题筛掉不合适的产品
如果项目团队时间有限,我建议先问下面五个问题。任何一项回答含糊,都应记为“待核实”,不能直接算作已具备能力。
- 标准对象是什么:系统管理的是产品、工艺路线、工序、工作中心,还是人员技能对应的标准?
- 工时如何产生:来自 IE 工程师维护、历史数据分析、工时测定,还是由其他系统同步?
- 版本如何管:能否看到谁在何时修改了什么、何时生效、影响了哪些产品和工单?
- 现场如何使用:标准值是否进入排产、工单执行、报工、偏差分析或成本核算?具体接口在哪里?
- 费用边界是什么:上述能力是标准配置、额外模块、实施配置,还是必须定制开发?
系统选型的重点不是把所有功能都打勾,而是确认数据能不能稳定进入生产流程、变更能不能留下审计痕迹、后续维护是否依赖少数实施人员。标准工时库如果建成一次性导入的静态表,采购时看起来便宜,日后却可能变成另一份需要人工维护的孤立数据。
3. 建议先按决策重要性分配评估权重
以下权重是用于启动评估的建议基准,不是行业统计,也不代表某个产品的真实得分。企业可按自身问题调整:如果当前最大的风险是工艺标准频繁变化,就提高版本与变更治理的权重;如果现有系统较多,就提高集成与责任边界的权重。

二、背景和真实场景:标准工时不是一个数字,而是一套持续维护的数据规则
1. 标准工时、实际工时和考勤工时不能混用
标准工时一般用于表达在约定条件下,完成特定产品或工序所需的基准时间。它可能用于产能测算、工序负荷、计划排程、生产分析或成本估算,但具体用途取决于企业自己的管理口径和系统配置。
实际工时描述的是生产执行中发生的时间,例如某工单在某工序上实际投入了多少时间。考勤工时则属于人员出勤与工作时间管理。三者可以通过业务规则关联,但不是同一类数据。把它们混在一个字段里,后续很难判断异常究竟来自标准设定、实际执行、人员安排还是数据采集。
在选型访谈中,我会要求厂商用一个真实工艺对象走完整条链路:从标准值的来源、审批和生效,到工单引用该版本,再到现场报工和偏差分析。只演示“在哪里录入工时”,无法回答关键问题。
2. 现场问题往往不是“没有数字”,而是数字对不上业务对象
设想一家多品种、小批量的零部件工厂:同一零件有多个工艺版本,产品变更后,工艺路线、工序顺序和设备条件都可能调整。IE 工程师更新了标准时间,计划人员却仍按旧表排产;现场工单沿用旧版本;月底分析又把新版标准和旧版实际数据放在一起比较。
这时,企业可能同时拥有 Excel 工时表、ERP 工艺路线、MES 工单记录和现场报工数据,却没有一个能明确回答“这张工单采用哪个标准版本”的统一规则。问题并非缺少更多数据,而是缺少数据对象之间的关系和生效边界。
因此,判断一套系统是否真的管理标准工时库,至少要检查四个连接:标准与产品或工艺路线如何关联;标准与工序如何关联;标准版本与生效日期如何关联;实际执行记录如何回溯到当时采用的标准。

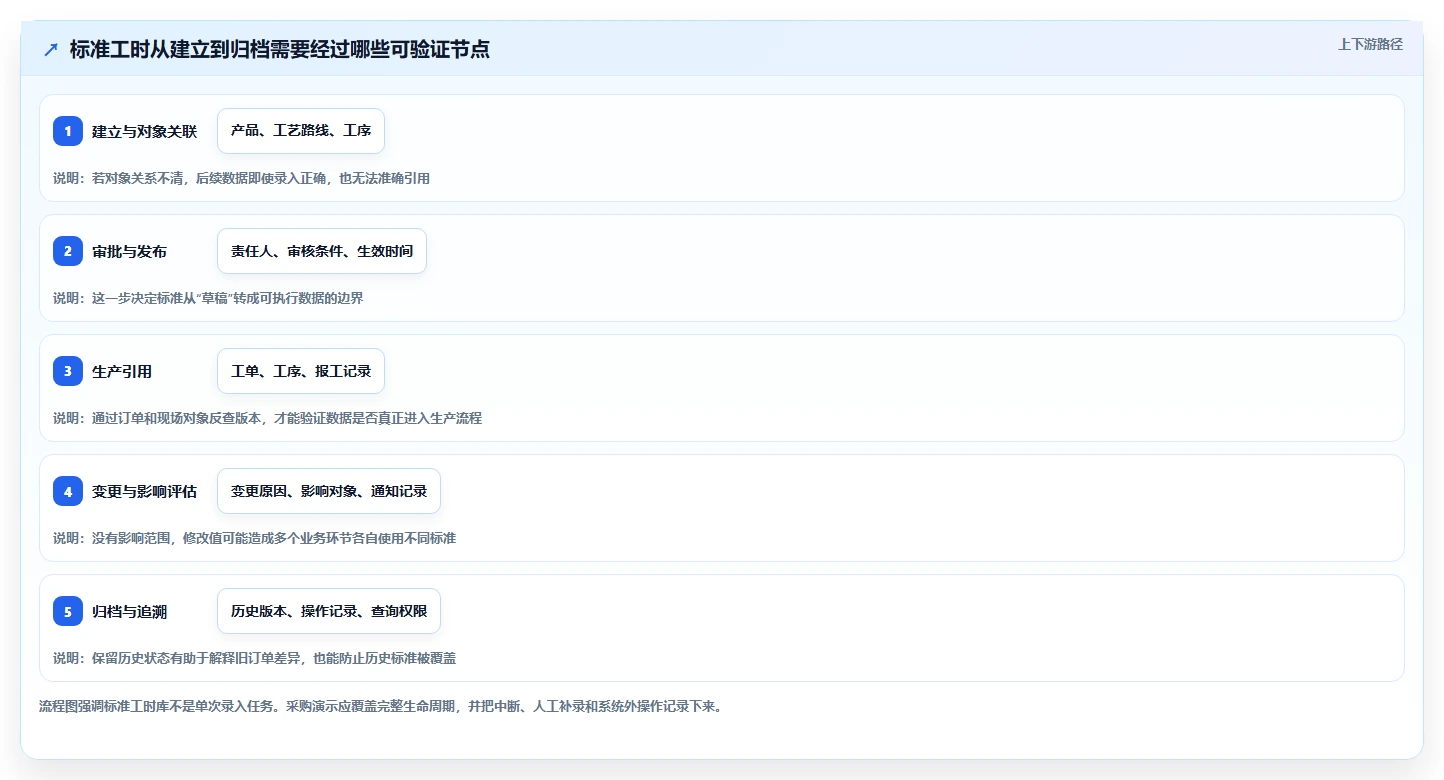

3. 一个可操作的数据生命周期检查法
我建议用生命周期而不是功能菜单审查产品。将一条标准工时从提出到退出拆成“建立,校验,审批,发布,引用,变更,归档”七个环节,再让厂商用同一条测试数据逐步演示。遇到需要跳出系统、下载表格或依赖实施顾问后台操作的环节,要记录为流程成本,而不是忽略。
- 建立:明确数据由谁创建,关联哪些产品、工艺和工序对象。
- 校验:检查单位、时间精度、重复记录和异常值如何处理。
- 审批:确认审核人、审批条件和驳回后的处理方式。
- 发布:确认生效时间、适用范围和旧版本状态。
- 引用:验证生产计划、工单或现场业务使用的是哪个有效版本。
- 变更:检查变更原因、影响评估和相关人员通知是否可追踪。
- 归档:确认旧标准仍可查询,且不会被误用于新工单。
下图是一个用于试点准备的示意流程,不是某家企业的实测结果。它的用途是把“系统有工时模块”转换成可观察的验收节点。

三、常见误区:采购前听起来合理,落地后容易变成返工
1. 误区一:功能列表里写了“工时管理”,就等于有标准工时库
“工时管理”可能指考勤、报工、人员工时、设备运行时间,也可能只是维护一个用于排程的数值字段。只看产品宣传页上的功能名称,很容易把不同业务对象误认为同一能力。
核实方法很简单:要求厂商提供对象定义、字段来源、权限配置和业务流程演示。再拿一条企业自己的工艺路线做测试,确认标准值如何关联、修改、审批和引用。回答只能停留在“可以支持”,却无法展示具体操作时,应记录为待验证。
2. 误区二:有标准工时,产能和交付就会自动提升
标准时间可以改善产能计算的输入质量,却不会自动解决瓶颈工序、设备故障、换线时间、缺料、质量返工或人员技能不足。若真正的限制是设备每班停机两小时,重新维护工时库本身不一定增加可交付数量。
标准工时首先是一种管理基准,不是效率结果。企业要把“标准是否准确”“现场是否按规则执行”“数据是否被用于决策”分开验证。将标准值录入系统后就宣称效率提高,无法说明变化由什么因素造成。
3. 误区三:把历史平均值直接当作标准值
历史实际时间包含多种影响:产品批量、工人熟练度、设备状态、等待、返工、换型以及记录误差。直接取历史平均,可能把低效率和异常等待固化成标准,也可能将单次优秀表现误当成所有班组都能稳定达到的基准。
如果企业使用历史数据辅助估算,应先定义样本范围和清洗规则。例如,哪些停机记录排除、哪些工艺变更需要分组、数据最少需要多少有效样本、异常值由谁确认。系统可以承载规则和记录,但不能替企业决定方法学。
4. 误区四:只比较首年报价,不算三年总拥有成本
软件许可费只是成本的一部分。接口开发、主数据整理、工艺梳理、现场终端、实施服务、用户培训、版本升级和后续维护,都可能影响项目总投入。两份报价若实施范围不同,直接比较总价没有意义。
我建议至少区分“首年现金支出”和“三年持续成本”,再注明每项是否包含接口、二次开发、测试环境、升级、驻场支持及新增工厂费用。对于定制开发,还要问清代码、文档和后续维护由谁负责。
5. 误区五:把厂商案例数字当成自己项目的收益预测
某个客户的提效结果,只有在行业、产品结构、统计口径、上线范围、对照周期和其他同期改善措施都相对清楚时,才有参考意义。只看到“效率提升百分比”,却不知道分母是什么、基线如何计算,无法用来估算自己的投资回报。
采购文件中可以引用公开案例作为访谈线索,但不应把案例数字直接写进本企业的收益承诺。试点时要先确定自己的基线,再追踪同一批产品或同一类工序,避免把订单变化和产能变化误归因于软件。

四、专业判断逻辑:五类候选系统分别适合什么场景
1. 候选一:现有 MES 的标准工时扩展模块
如果企业已经稳定使用一套 MES,且工艺路线、工单和报工数据都在该系统内,优先评估现有系统扩展模块通常更容易控制接口范围。它的潜在优势是业务对象距离现场执行近,标准和工单之间的关联可能更直接。
但“同一套系统”不等于“数据自动闭环”。需要确认工时模块是否独立收费、是否覆盖版本审批、历史订单是否保留原版本,以及更新标准后是否会影响已下达工单。若答案不明确,系统内集成的表面优势可能被流程限制抵消。
优先考虑:现有 MES 已经覆盖主要工单和报工流程,企业希望逐步补齐工时标准治理。
主要取舍:实施范围相对集中,但能力边界取决于现有产品架构;不能因为已经采购 MES,就默认其模块足够成熟。
2. 候选二:专注工时测定与 IE 管理的专业工具,再与 MES 集成
若企业的核心难题是工时测定方法、标准建立和 IE 工程管理,而现场执行系统暂时不适合管理这些过程,可以考察专业工时管理工具。此类方案的价值在于方法和数据管理可能更贴近工业工程团队的工作方式。
风险在于数据最终必须进入生产现场。应重点核实接口同步频率、主数据主责方、版本冲突规则、接口失败告警和回滚方式。如果工时在专业工具里维护、MES 里使用,却没有明确的数据主责,长期很容易出现两个系统各有一份“最新标准”。
优先考虑:企业已有较成熟的 IE 团队,工时测定、工作元素和标准维护流程复杂。
主要取舍:专业性可能更贴合 IE 工作,但要额外承担集成、数据治理和跨系统运维成本。
3. 候选三:面向特定行业或工艺的 MES
行业型方案适用于工艺流程、质量控制和生产对象具有明显行业特征的企业。若产品、路线和现场流程与系统内置模型较接近,演示时更容易观察到标准工时如何进入业务流程。
选型时不能只看演示案例像不像自己,还要看差异部分如何配置:企业独有工序、外协环节、返修路线、工艺变更和多工厂规则是否需要开发。行业标签是筛选线索,不是适配保证。
优先考虑:工艺相对稳定,行业流程与供应商解决方案的适配度较高。
主要取舍:可能减少从零梳理流程的工作,但企业个性化程度越高,模板优势越可能减弱。
4. 候选四:可配置或低代码型生产管理平台
可配置平台适合业务变化较快、希望自行调整字段、审批或报表的团队。它的吸引力通常不是“一定有完整工时库”,而是能否用相对可控的方式搭建适合自身的流程。
必须验证系统配置能力的边界:哪些更改由业务管理员完成,哪些需要厂商开发;配置升级后是否保留;复杂版本控制、权限隔离和历史追溯是否能保持一致。容易搭建不代表容易长期治理。
优先考虑:流程差异明显、内部有系统管理员,且企业愿意对配置规范负责。
主要取舍:灵活性可能更强,但需要防止配置分散、口径不一和过度依赖关键维护人员。
5. 候选五:覆盖多工厂或多层级制造运营的一体化平台
集团型企业可能需要把多个工厂、产品系列或生产单元纳入统一的数据治理体系。这时,投资重点不只是某个工时页面,而是统一主数据、跨工厂版本规则、权限隔离、集团报表和本地差异的边界。
平台范围越大,项目越需要分阶段落地。若基础主数据还未统一,直接追求集团级看板,容易把不一致的数据汇总得更快,却不会让数据本身更可靠。
优先考虑:多工厂协同明显,标准需要跨组织复用或对比。
主要取舍:治理覆盖面更广,但项目复杂度、内部协调成本和总体投入通常也更高,必须明确分阶段目标。
6. 五类方案横向比较:比较“责任边界”,不要只比功能数量
下表是采购短名单的分类工具,不代表所有同类产品都具备相同能力。每一项都应通过正式产品资料、演示、合同范围或试点结果核实。
| 候选方案 | 最先核实的能力 | 常见实施关注点 | 较适合的情形 | 主要取舍 |
|---|---|---|---|---|
| 现有 MES 扩展模块 | 标准版本与工单、工序、报工的关联 | 模块边界、历史版本、额外许可 | 已有 MES 且现场流程已稳定 | 依赖现有产品能力和架构 |
| 专业工时管理工具 | 测定方法、标准建立、版本审批 | 接口主责、冲突处理、双系统维护 | IE 方法和工时治理是主要痛点 | 专业能力与现场闭环之间需要集成 |
| 行业型 MES | 工艺模板与企业实际路线的适配程度 | 差异流程是否需要定制 | 生产模式和行业流程较稳定 | 行业匹配不等于个性流程匹配 |
| 可配置生产管理平台 | 配置权限、升级兼容、审计追踪 | 配置规范和长期维护责任 | 流程变化快且内部具备维护能力 | 灵活性伴随配置治理责任 |
| 多工厂一体化平台 | 统一主数据、跨工厂权限与版本规则 | 范围管理、分期实施、组织协同 | 集团多工厂需要统一治理 | 覆盖广,但复杂度和总投入更高 |
这五类方案不构成优劣顺序。适配度取决于企业当前的系统基础、工艺复杂度、数据治理能力和项目资源。演示前先确定“必须满足项”,否则团队容易被展示效果带着走,最后买到一个看起来功能全面、却没有解决当前数据断点的系统。

五、案例与数据观察:先算出项目有没有可能回本,再谈效率提升
1. 一个用于测算方法的模拟场景
下面采用情景模拟,不是企业真实案例,也不是任何供应商的效果承诺。假设一家离散制造工厂有 3 条产线、约 40 个常用产品系列,每月需要整理工时标准、核对版本和处理相关报表。项目团队先测量现有维护工作量,再决定是否值得投入。
假设当前每月有 40 小时用于标准数据整理、重复核对和报表汇总;试点后,这些事务性工作降至 20 小时。这里计算的只是可直接观察到的管理工时变化,不把理论产能提升、订单交付改善或质量收益混入同一个数字。
若按每小时 150 元的综合人工成本作情景假设,每月减少 20 小时事务性工作,对应的成本空间为 3,000 元;若软件、实施、接口和首期培训合计投入 180,000 元,仅靠这项节省,简单回收期为 60 个月。这个结果不代表项目没有价值,而是说明:如果收益只来自少量人工整理时间,项目可能很难仅靠直接人工节省证明投资合理。
要判断是否值得投资,还需单独验证其他收益,例如排产偏差减少、标准版本错用减少、异常分析速度提升或产能测算质量改善。这些收益必须先定义指标、基线和采集方法,不能为了把回收期算短而把尚未验证的收益提前货币化。
2. 把管理时间、现场结果和财务收益分开记录
试点期间至少保留三类指标。第一类是数据治理指标,例如标准版本可追溯率和变更审批完整率;第二类是过程指标,例如工时维护周期和异常核查耗时;第三类才是结果指标,例如排产偏差、计划达成或瓶颈工序等待时间。
这三类指标不能互相代替。版本追溯完整,不等于产出已经提高;维护时间减少,不等于交付周期已经缩短;计划达成率变化,也需要排除订单结构和设备状态变化的影响。

3. 回收期对关键假设非常敏感
用简单回收期做第一轮筛查时,可采用“项目总投入 ÷ 经验证的月度净收益”。但月度净收益不能只统计节省的人力时间,还要扣除新增维护、接口运维和系统管理成本。对于非现金化收益,应单独列示,不要直接与现金节省相加。
在上述模拟条件下,若总投入是 180,000 元,每月可验证净收益为 3,000 元,回收期为 60 个月;若企业试点证明每月净收益达到 10,000 元,回收期则为 18 个月。两个结果差异巨大,决定因素不是图表,而是收益是否真实、可重复、可归因。

4. 试点数据要控制变量,否则前后对比会误导
比较试点前后结果时,尽量选择同一类产品、相近批量、相同工序和可比设备条件。若试点期间同时换了设备、改了布局、调整班次或增加了熟练工,产出变化就不能全部归因于标准工时系统。
如果企业无法做到完全相同的对照,也应记录影响因素,并选择多个周期观察,而不是用某一天的最佳结果作结论。对于标准偏差,还要区分真实工艺变化、数据采集差异和执行过程异常。
六、不同情况下的行动建议:从采购目标倒推验证方式
1. 已有 MES,但工时标准散落在表格里
先盘点现有 MES 的主数据和工艺对象,再判断应扩展现有模块还是引入专业工具。不要先迁移所有历史表格;先选一条产线、一类产品和有限数量工序,验证标准与工单、报工记录的关联是否稳定。
- 选取一组当前仍在生产的产品,明确工艺路线和标准版本。
- 标记表格中的重复、过期、缺少来源和缺少审批的数据。
- 要求厂商用真实测试对象演示新建、审批、发布、引用和变更。
- 记录人工补录、导入模板和接口异常处理所需时间。
- 试点结束后,再决定历史数据迁移范围和推广顺序。
这类企业的首要目标往往不是“把所有数据搬进系统”,而是先建立新数据的正确治理方式。若没有统一口径,批量迁移只会更快地复制历史差异。
2. 工艺复杂、版本变化频繁
把版本治理和影响评估列为硬性门槛。演示时至少准备一个涉及工艺路线变化的案例,要求系统解释旧订单如何保留原标准、新订单何时切换新标准、在制订单如何处理、相关人员如何收到变更信息。
如果系统只能覆盖“当前最新值”,却无法解释历史订单当时使用的版本,企业在核算、追溯和异常分析时仍可能依赖人工查询。工艺变化频繁的企业,版本规则通常比报表数量更值得优先验证。
3. 多工厂或集团统一管理
不要一开始就把所有工厂拉进同一期上线。先界定集团统一的部分和允许本地差异的部分:数据命名、单位、审批职责、标准共享范围和本地工艺扩展分别由谁负责。
可先挑选一个流程相对稳定、数据质量较好的工厂做试点,再验证另一家差异明显的工厂能否在同一治理规则下运行。只有一个工厂演示成功,不能证明跨工厂模型已经成立。
4. 项目预算有限或内部 IT 资源紧张
此时应优先压缩项目范围,而不是一味选择报价最低的系统。把第一期限定在关键产品、关键工序和必要流程,要求供应商逐项列出标准配置、额外模块、接口和后续运维费用。
如果方案需要大量定制,却没有内部维护人员,低首期报价可能会把成本推迟到后续变更和升级。预算紧张时,应把“企业能否独立维护”作为评估项,而不只是比较初始采购金额。
5. 还没有统一工时方法和责任人
这种情况下,先不要急着采购复杂平台。先明确谁负责定义标准、谁提供测定依据、谁审核、谁批准生效、谁维护工艺对象,再挑选少量产品建立试点规则。
如果企业内部对“标准工时”的定义尚未达成一致,系统演示很容易变成各部门争论管理口径。先做流程和数据治理设计,不意味着放弃软件项目,而是避免把尚未解决的组织问题写进系统配置。

七、不同情况下的取舍:便宜、灵活、集成和专业性很难同时最大化
1. 选择现有系统扩展,换取较少的接口工作
优点是可能复用已有主数据和现场流程,跨系统对接范围较小。缺点是功能受现有系统架构约束,企业需要确认是否能覆盖专业工时测定、复杂版本和多工厂规则。
如果关键能力缺失,不能仅以“同一供应商”作为决策理由。让供应商针对企业自己的工艺对象演示,必要时把无法覆盖的能力明确写入合同范围或项目风险清单。
2. 选择专业工具,换取更贴近 IE 工作的管理方式
优点是可能更适合维护测定数据、标准计算过程和 IE 工程工作流。缺点是标准如何进入 MES、由谁保证两边一致、接口变更后谁负责维护,都需要额外设计。
如果选择该路线,接口验收不能只看“数据发得过去”,还要覆盖版本标识、失败重试、重复数据、权限和审计记录。没有这些规则,自动同步也可能只是自动制造不一致。
3. 选择高度定制,换取业务流程的贴合度
定制开发能够贴近企业特殊流程,但会引入需求变更、测试回归、升级兼容和知识交接风险。项目团队应明确哪些需求是差异化优势,哪些只是现有流程尚未标准化的结果。
建议将需求分成“必须定制”“可配置”“先按标准流程调整”三类。每增加一项定制,都应说明责任人、验收标准、升级影响和后续维护成本。贴合度越高,不代表总拥有成本一定越低。
4. 选择集团级平台,换取跨工厂统一治理
集团级平台适合有明确跨工厂协同目标的组织,但范围过大时容易拖慢项目。若各工厂的数据定义、工艺口径和审批责任都未对齐,平台不会自动消除这些差异。
取舍的关键是分期:第一期验证统一数据对象和核心流程,第二期推广到差异工厂,后续再增加跨工厂分析。不要把“未来可能需要”全部塞进首期合同。
5. 统一采用“必须项、评分项、观察项”三层决策
为了避免不同部门各自偏好某个产品,我建议把需求分成三层。必须项是未满足就不进入短名单的底线;评分项用于比较合格方案;观察项是可在试点或后续阶段验证的能力。
- 必须项:标准对象可识别,历史版本可查,生产引用关系可验证,数据责任人明确。
- 评分项:审批灵活度、报表适配度、接口方式、维护便利性、实施服务与总成本。
- 观察项:复杂分析、跨工厂扩展、自动化数据采集等尚未进入当前一期范围的能力。
评审记录应写明“结论、证据、未验证事项、责任人和完成时间”。当不同厂商分数接近时,优先选择关键风险更透明、未验证事项更少、企业后续更能自主维护的方案,而不必追求一两项演示功能上的优势。

八、采购前演示与验收清单:把抽象功能变成现场可核对的问题
1. 演示阶段要求厂商完成的场景
请厂商准备一条有代表性的产品路线,现场演示标准数据如何建立、审批、发布、用于工单、发生变更以及追查历史。演示过程中尽量不接受只播放录屏或展示预设报表,应要求操作真实测试数据,并保留过程记录。
- 创建一个新工序标准,说明来源、单位、适用产品和责任人。
- 模拟审核驳回和重新提交,确认审批记录是否完整。
- 发布新版本,说明生效日期和已下达工单的处理规则。
- 在生产执行记录中反查当时引用的标准版本。
- 修改标准后查看历史记录、变更原因和影响范围。
- 模拟接口失败或数据重复,检查系统如何提示、重试和避免覆盖。
2. 合同和项目范围需要明确的内容
合同附件或项目范围书应说明标准工时相关模块、用户范围、接口对象、实施交付物、培训内容、验收数据和额外费用条件。特别要确认“支持集成”具体指什么:是否包含接口设计、开发、联调、异常处理、生产环境上线和后续维护。
若供应商提供案例,应要求说明客户行业、项目范围、上线时间、指标口径和数据来源。对不便公开客户名称的案例,可以讨论匿名背景和可验证材料;无法提供任何核验方式时,就把它当作参考信息,而不是收益证据。
3. 试点验收指标要能被重复测量
建议在试点前固定指标定义、数据源、统计周期和负责人。指标不要多到没人维护,也不要少到无法判断问题。以下是可选指标,企业应按实际项目挑选,而非全部照搬。
| 指标 | 建议统计口径 | 适合验证的问题 | 常见误读 |
|---|---|---|---|
| 标准版本可追溯率 | 能够追溯到有效标准版本的抽查工单数 ÷ 抽查工单总数 | 生产执行能否还原当时使用的标准 | 追溯率提高不等于产出必然提高 |
| 变更记录完整率 | 包含变更原因、审批人和生效信息的变更数 ÷ 抽查变更总数 | 标准变更是否具备必要治理记录 | 记录完整不代表每次变更都合理 |
| 工时数据维护耗时 | 按固定任务清单记录的人工操作时间 | 事务性维护是否减少 | 任务范围变化会导致前后数据不可比 |
| 标准引用异常数 | 统计周期内发现的错误版本、缺失关联或人工纠正次数 | 标准与生产对象之间是否稳定关联 | 异常发现更多,可能是检查能力变强,而非系统变差 |
| 排产偏差 | 按企业定义比较计划时间与实际执行时间,并分产品或工序观察 | 标准输入对计划估算是否更有参考价值 | 需同步记录订单结构、设备和人员变化 |
如果试点期间发现异常数上升,不要急着判定项目失败。系统上线后可能让过去看不见的问题变得可见。要分辨这是数据质量恶化、检查覆盖率提高,还是业务规则本身存在缺口,再决定验收和推广。

九、最终建议:把“排行榜”改成能经得起复核的投资决策
1. 先完成短名单,再做品牌比较
基于目前提供的资料,我不能把五个具体品牌写成经过验证的推荐榜单,也不能编造价格、功能评分或提效案例。对真正准备采购的企业,更稳妥的做法是先从五类候选方案中筛出适合自身系统基础的路线,再收集厂商正式资料和实际演示证据。
建议至少让两到三家进入统一场景演示,并要求它们回答同一组问题。对每个判断标注来源:官方资料、现场演示、合同确认、试点验证或尚未核实。这样即使最终选择某家产品,决策过程也能被管理层、业务部门和后续项目团队复核。
2. 下一步按四步推进
- 定义目标:明确项目主要解决标准维护、版本追溯、生产引用、排产偏差还是多工厂治理。
- 盘点现状:选取一条产品路线,梳理现有表格、系统对象、责任人和数据断点。
- 验证候选:让供应商按同一场景演示,并把未验证能力明确记录。
- 小范围试点:先测基线和数据质量,再比较维护耗时、版本追溯和现场应用结果。
我对这类项目的核心判断是:标准工时库的投资价值,不在于系统里多了多少工时字段,而在于企业能否解释每个标准从哪里来、何时生效、被哪些生产对象引用,以及变化后谁负责。如果这四个问题还没有答案,先做流程和数据治理;如果已有清晰规则,再用试点验证哪类系统能以可接受的总成本把规则持续执行下去。
因此,下一步不是先相信一份“2026年五款最佳软件”名单,而是准备一条真实工艺路线、一组版本变更场景和一张统一评分表。让候选系统在同一把尺子下接受验证,最终选出的方案才更可能值得投资。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:提升生产效率:2026年最值得投资的5款mes标准工时库管理系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/177238
读者评论
文章没有为了凑榜单编造品牌排名,而是把证据不足说清楚,这对采购前期判断更有帮助。
用建立、审批、发布、引用到归档的生命周期来验收,比只看功能菜单更容易发现系统外操作和流程断点。
区分标准工时、实际工时和考勤工时很关键;若数据口径混在一起,后续偏差分析也难以解释。
三年总拥有成本的提醒比较实用,接口、培训和持续维护都应与首年许可费用分开核算。
试点建议先设基线并按同类产品或工序跟踪,能减少把订单变化等因素误算成软件收益的风险。
