选 IT 研发项目管理工具,最容易踩的坑不是漏看一个功能,而是把“任务看板能用”误判成“项目、研发流程和人员资源已经管起来”。我比较 Jira、Azure DevOps、GitLab、PingCode、TAPD 与 Redmine 时,会先把需求协作、代码交付、资源统筹和部署治理分开看:它们解决的问题并不相同,也没有一款工具能在所有团队里自然成为第一名。本文不把模拟数据包装成真实测评结果,而是用明确的评估口径和试点方法,帮助团队缩小候选范围。
一、先给结论:选流程匹配度,不选功能数量
1. 六款工具各自更适合什么问题
如果团队最需要的是可配置的需求、缺陷和迭代管理,Jira 值得进入候选名单;如果企业已经深度使用 Microsoft 开发和云服务,Azure DevOps 的工具链衔接更值得验证;如果代码仓库、流水线和安全扫描是研发工作的中心,GitLab 的一体化路线更有吸引力。
如果团队需要在研发项目流程、需求管理和进度协同之间建立相对完整的工作平台,可以评估 PingCode;如果现有团队已使用相应的企业研发协作生态,TAPD 可作为候选;如果企业能承担自部署、维护和二次配置,Redmine 的灵活度与控制权可能更有价值。
这不是六款产品的绝对排名。同一工具对两支团队可能得出相反结论:一个已有稳定管理员和成熟流程的团队,能把复杂配置变成优势;一个刚从表格迁移的小团队,则可能被配置、权限和维护工作拖慢。
| 工具 | 更适合优先验证的场景 | 主要取舍 | 资源管理评估重点 |
|---|---|---|---|
| Jira | 迭代、缺陷、需求流程需要较强配置能力的团队 | 流程灵活,但配置与治理要有人负责 | 核验跨项目容量视图、报表及扩展是否满足实际计划方式 |
| Azure DevOps | 微软开发工具链和相关云服务已是工作基础的团队 | 衔接链路可能顺手,跨生态协作需要试点验证 | 核验工作项、迭代、团队容量和组织级视图的具体版本能力 |
| GitLab | 希望在一个研发平台上衔接代码协作与交付流程的团队 | 平台覆盖范围广,但不应默认等同于完整的企业资源计划工具 | 核验项目排期与人员负载是否足够,不要把流水线指标当资源管理 |
| PingCode | 希望围绕研发项目、需求和协作流程统一管理的团队 | 实际适配程度取决于流程、套餐、集成及组织治理要求 | 重点验证工时、负载、跨项目计划与报表的口径 |
| TAPD | 希望评估企业研发协作流程平台的团队 | 应先确认当前版本、部署选项及团队已有生态的匹配度 | 用真实角色和项目验证资源数据能否汇总到管理决策层 |
| Redmine | 具备技术维护能力、重视可控性和按需配置的团队 | 部署自主性较高,但运维、插件治理和升级责任也在企业 | 评估插件依赖、数据维护成本及跨项目排期的实现方式 |
表中的“资源管理”不是对某款产品功能的保证,而是选型时必须实际验证的项目。产品能力常随版本、套餐、插件和部署方式变化,采购前要用供应商当前文档及试用环境确认,不要仅凭功能页上的一个词作结论。

2. 选型先后顺序:从约束条件开始筛选
我的建议是先确定不可妥协项,再讨论“哪款功能更多”。先问部署、安全、数据治理和身份管理是否有硬性要求;再看研发流程与现有工具链;最后才比较看板、报表和界面体验。硬约束不满足的候选产品,即使演示效果出色,也不应进入最终评分。
例如,企业要求所有研发数据保留在指定环境,就要先核实产品部署方案、数据存储位置、备份方式和责任边界。若团队已有代码托管、构建和测试体系,应确认集成是原生能力、官方插件、第三方服务还是自行开发接口,四者的升级风险与维护成本完全不同。
3. 这篇比较的边界
产品功能、价格和服务条款会变化。本文聚焦选型逻辑与验证方法,不给出没有统一测试环境支撑的速度排名,也不把不同定价套餐的能力混为一谈。六款工具在比较前,应使用同一组任务、同一批角色和同一条业务流程做试点。
文中涉及的量化案例会明确标注为情景模拟或建议基准。它们的作用是展示怎么计算成本与验收结果,不代表任何产品客户的真实成绩,更不能代替供应商演示、技术评审与合同确认。
二、真实场景:为什么“项目看得见”不代表资源管得住
1. 进度信息齐全,管理者仍可能看不出延期原因
我在评估研发流程时,会先观察团队怎么回答三个问题:当前哪些交付项有风险?风险卡在需求、开发、测试还是发布?关键人员是否同时承担过多高优先级工作?不少团队能快速打开项目看板,却要再翻表格、群聊和日历,才能拼出这三个答案。
这类现象不是看板功能不足这么简单,而是数据没有形成连续链路。需求、任务、缺陷、版本与负责人如果分别记录在不同系统中,系统显示的“完成率”可能只是任务状态比例,并不等同于可交付进度。团队应该查清状态背后的定义和更新责任。
2. 资源管理至少包含四种不同问题
- 人员容量:某一周期内,每个角色可用于项目工作的时间有多少。
- 工作负载:人员已承诺的任务量是否超过可用容量,是否出现关键人员单点依赖。
- 排期与依赖:任务先后关系、外部依赖和资源冲突是否会改变交付日期。
- 工时与成本:实际投入是否有可信口径,是否需要用于预算、核算或复盘。
这四种能力不能互相替代。能记录工时,不代表能预测未来负载;能画甘特图,不代表系统理解某位工程师的有效容量;能显示任务负责人,也不等于管理者能识别跨项目冲突。
如果团队只需要短周期迭代和任务协同,轻量看板可能已经够用;如果要做季度级别跨项目排期,就要检查角色容量、休假、并行项目和变更影响能否进入同一个决策视图。工具采购前应明确自己要解决哪一层问题。

3. 人员负载视图必须解释“可用时间”
一支团队的名义人数不是有效容量。假设团队有10名工程师,每周标准工作时间为40小时,纸面上就是400小时。但如果平均有20%的时间用于会议、支持、值班和协作,计划容量便不能仍按400小时排满。
这个例子中的20%是情景模拟,不是行业平均值。真实比例要从团队日历、值班安排和历史记录中估算。对稳定团队,可以先用过去4至8周记录建立基线;对新组建团队,建议从较低承诺量开始,每个迭代复盘后再调整。
如果系统只展示“人名加任务数”,它提供的是分派信息,不是可靠负载管理。真正有用的视图至少要说明统计周期、任务估算口径、人员可用性与跨项目范围。
三、常见误区:功能清单为什么经常把选型带偏
1. 误区一:把功能数量当作管理成熟度
演示环境里,功能多的产品往往显得强大;落到团队日常里,每多一个必填字段、状态和审批节点,也可能多出一次维护成本。功能只有被流程稳定使用,才能产生价值。若团队每周都在绕过工作流,系统里的字段再完整也不会带来可信数据。
我更愿意把功能拆成三层:核心流程是否原生覆盖,边缘需求是否能通过配置满足,特殊需求是否必须开发或采购插件。对每一层都要记录实施成本和未来维护责任,而不是只在功能表里打勾。
2. 误区二:把工时记录当作人员容量预测
工时数据回答的是“过去记录了多少投入”,容量预测回答的是“未来能承诺多少工作”。前者可能受填报习惯、补录和项目编码影响,不能不经校验就用来推断绩效或项目预算。
团队若要用工时做计划,应该先统一填报粒度、填报周期和异常处理方法。例如,是否记录会议与支持工作,休假如何扣除,跨项目投入如何分摊,估算与实际偏差如何用于复盘。口径不一致时,系统会把噪声计算得很精确。
3. 误区三:把甘特图当作自动排期能力
甘特图能展示任务时间和依赖关系,但它不会自动消除估算误差,也不一定能准确理解人员技能、审批等待和临时支持。排期是否可信,取决于输入数据、依赖维护与变更处理机制。
试用时可以故意加入一个关键人员请假、一个需求范围变化和一个上游任务延期,再看计划调整是否能被识别、传递并留痕。若团队需要人工逐个打开项目重新算日期,就要把这一点纳入方案评估。
4. 误区四:把集成目录等同于端到端集成
“支持集成”可能代表状态同步、链接跳转、事件触发或完整双向同步,含义差别很大。比如任务编号能显示在代码提交里,不代表需求变更、测试结果、发布记录和故障信息都能自动回流。
我会要求演示一条真实路径:需求创建后如何关联任务,代码提交如何关联任务,构建失败如何通知责任人,测试结果如何回到交付视图,发布后如何追踪缺陷。让供应商用流程而不是图标说明集成深度。
5. 误区五:只比较单用户价格,不算总拥有成本
企业真正支付的成本通常不止订阅费。还包括实施配置、数据迁移、接口开发、系统运维、管理员时间、培训、插件、身份治理和退出迁移。自部署软件未必“免费”,云端软件也未必“低成本”;关键是把成本按组织实际使用周期算清。
采购前应把一次性投入与持续投入分开,并记录依赖条件。例如,某个报表依赖第三方插件,就要确认插件费用、兼容版本、维护人和升级策略;某项功能只在更高套餐提供,则应比较整个组织是否需要升级,而非只看单项报价。

四、专业判断逻辑:用同一把尺子评估六款工具
1. 第一步:把需求写成可验收的业务结果
“需要项目管理系统”不是可验收需求。可以改写为:“项目负责人每周能看到跨项目高优先级任务的责任人、估算、阻塞和预计日期”;或“发布后缺陷能关联到版本和原始需求”。可验收的描述会直接决定演示脚本和试点数据。
每个需求还要标记优先级。必须满足项用于淘汰候选;重要项用于比较;可选项用于后续迭代。若把所有想法都标成“必须”,团队最终会被最昂贵、最复杂的方案牵着走。
2. 第二步:把项目管理与研发工具链分开打分
我建议用两张评分表,不要把所有内容混成一个总分。第一张评估项目协作:需求、任务、缺陷、版本、报表、权限和跨项目视图。第二张评估研发工具链:代码仓库、构建、测试、发布、告警与安全流程。
GitLab 的候选价值可能主要体现在代码到交付的连续性;Azure DevOps 的评价要结合团队实际采用的工具组合;Jira、PingCode、TAPD 等应以具体研发流程覆盖和团队采用成本验证。不同产品的长处不在同一条轴线上,拆开评分才能看出取舍。
3. 第三步:资源管理单独核验,不给模糊的“支持”打高分
至少拆成五项检查:人员可用容量、工作负载视图、跨项目排期、实际工时与估算对比、角色或技能依赖。每项都要追问数据来源、汇总范围、更新频率和权限边界。
如果产品需要插件或自建报表才能满足要求,要记录实施工时和维护责任。对关键岗位而言,离开产品演示环境后仍能不能持续使用,比“理论上可以配置”更重要。
4. 第四步:使用权重,但避免让总分掩盖硬伤
一个可用的初始权重可以是:研发流程覆盖30%、工具链集成20%、资源管理20%、部署与治理15%、使用与维护成本15%。这是讨论起点,不是行业标准。受监管或有强制部署要求的企业,应提高部署治理权重;已有完整 DevOps 平台的团队,可以提高流程协同权重。
同时设置硬性淘汰条件。例如必须支持指定部署方式、必须具备组织级身份管理、必须满足数据保留要求。硬性条件不通过,就不应让其他高分“平均回来”。
| 评估维度 | 建议权重 | 验证问题 | 证据要求 |
|---|---|---|---|
| 研发流程覆盖 | 30% | 需求、任务、缺陷、版本能否串成团队实际流程 | 用真实流程演示,记录原生功能与自定义部分 |
| 研发工具链集成 | 20% | 代码、构建、测试和发布信息如何关联回项目 | 完成一次端到端演示并标明同步方向 |
| 人员资源管理 | 20% | 能否看到容量、负载、冲突和实际投入差异 | 用跨项目任务、休假和支持工作进行测试 |
| 部署与治理 | 15% | 部署、权限、审计、备份和身份管理是否符合要求 | 查阅当前版本文档并由安全或 IT 评审 |
| 使用与维护成本 | 15% | 配置、迁移、培训、插件和运维由谁承担 | 计算首年成本及后续年度人天和现金支出 |

5. 第五步:把供应商演示改成压力测试
标准演示通常只展示顺利路径。有效选型要看异常场景:任务变更如何影响版本计划,人员临时不可用时如何识别冲突,外部依赖延期后如何更新下游安排,权限变更后敏感信息是否仍可见。
每个候选都使用相同的测试脚本和样例数据,安排实际使用者完成操作。记录完成时长、求助次数、绕行步骤和结果准确性。不要把“讲解时看起来简单”当作“团队能独立完成”。
五、案例与数据观察:用一个可复算的试点判断是否值得迁移
1. 情景案例:从多处记录迁移到一个研发项目平台
下面以一支30人研发团队做示例:团队同时推进3个项目,需求记录在表格,缺陷分散在工单和聊天记录,项目负责人每周手工汇总。这里的数字是情景模拟,用于展示试点方法,不代表某家公司或任何产品的实际表现。

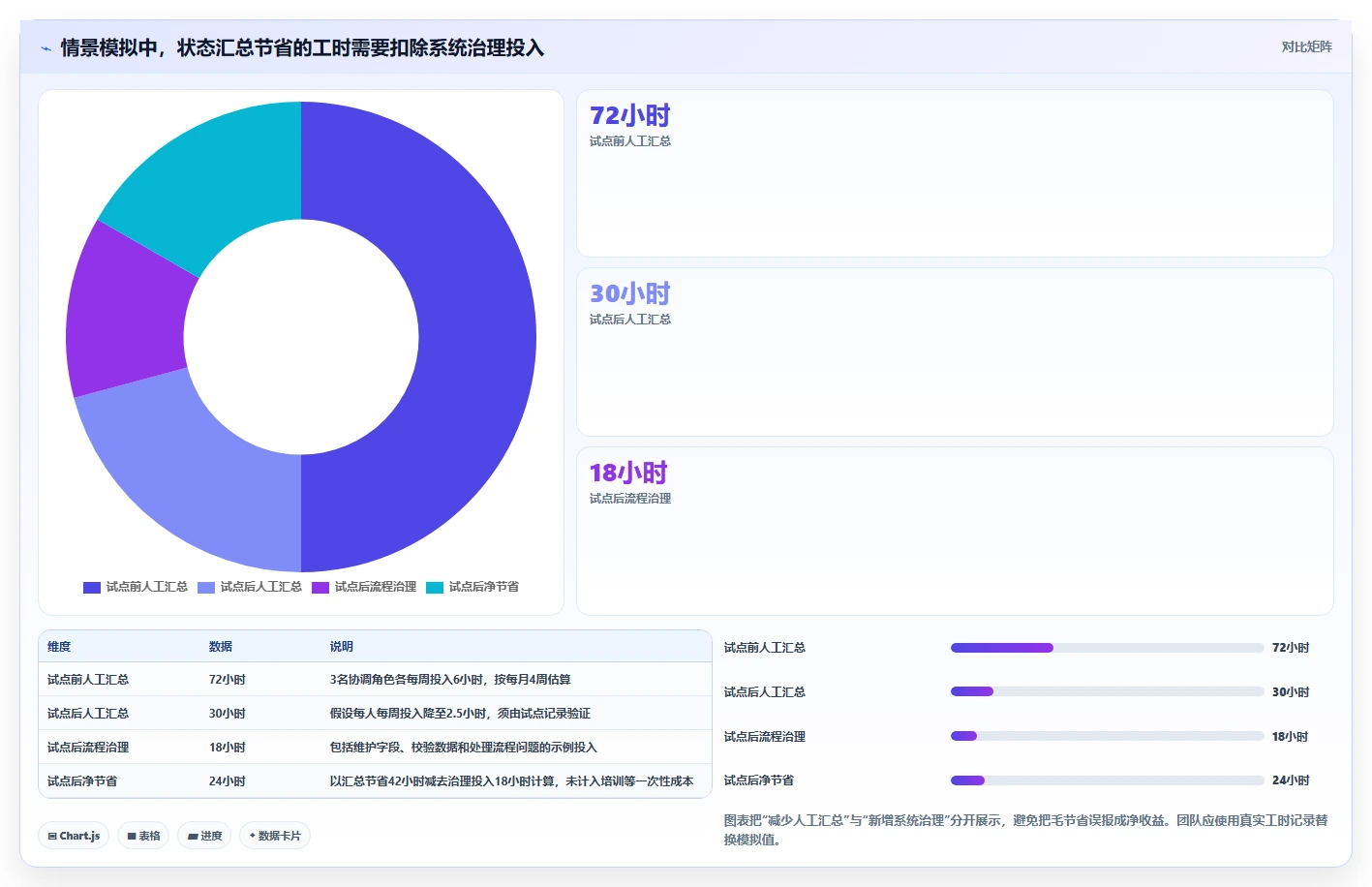

假设每周有3名项目协调角色,各自花6小时整理状态、催更新和汇总风险,每月按4周计算,人工汇总约72小时。若试点后通过统一状态、自动提醒和固定报表把相关耗时降至每人每周2.5小时,则每月约30小时,理论节省42小时。
这并不意味着系统自动创造42小时产能。还要扣除字段维护、数据校验、流程管理员和培训所花时间。若每月额外消耗18小时治理,净节省约24小时;若治理成本达到45小时,试点在这项指标上反而没有净收益。
这种算法的价值在于让讨论可复算:团队可以把“感觉更高效”拆成当前耗时、迁移后耗时和治理耗时,再比较不同方案。若汇总时间下降,但延期风险、返工或数据质量恶化,不能仅凭单一工时指标判定成功。

2. 试点不要只选最顺利的项目
试点项目应包含至少一条跨角色协作链,例如产品、开发、测试和发布;最好还有一个会暴露工具边界的条件,比如跨项目依赖、临时变更或缺陷回流。只挑流程最简单、负责人最积极的项目,往往会高估全组织推广效果。
建议选2至3个项目,覆盖不同复杂度和不同使用者。试点不必追求一开始就迁入所有历史数据,先选最近仍有决策价值的项目,明确旧系统只读时间与新旧数据的对应关系。
3. 试点指标要覆盖结果、质量和采用情况
- 结果指标:状态汇总耗时、风险识别提前量、计划变更后的更新时长。
- 数据质量:关键字段完整率、需求与任务关联率、逾期任务状态准确率。
- 使用情况:目标角色的周活跃比例、任务更新及时率、绕过系统的流程次数。
- 维护成本:管理员投入、接口故障处理时间、流程变更所需人天。
指标要有试点前基线和试点后口径。比如“更新及时率”应定义任务状态变更后多久内完成记录,而不是凭管理者主观判断。基线不能完整取得时,先用两周记录现状,再开展试点,避免迁移之后才发现没有可比数据。

4. 对照组和反例能避免“新工具光环”
如果可能,保留一个未迁移但业务相似的小组作为观察对照,或者至少记录试点前后同类迭代的差异。新工具上线时,团队常常会同时调整流程、增加管理关注度并重新分配工作,效率变化不能全部归因于软件。
还要主动记录失败路径:用户是否回到聊天工具分配任务,是否用个人表格维护计划,是否需要管理员反复纠正状态。绕行行为不是“用户不配合”的简单证据,通常说明流程设计、字段负担或工具衔接仍有问题。
六、六款工具分别怎么评估:能力边界比宣传语重要
1. Jira:先看工作流治理能力,再看扩展空间
Jira 的评估重点通常是工作项、流程配置、迭代协作和团队报表是否适合组织。对流程已经比较成熟、希望不同团队保留一定自主性的企业,可验证项目模板、状态治理、权限模型和跨项目汇总的实际效果。
需要谨慎的是,配置自由度会带来治理责任。不同团队各自创建字段、状态和流程后,管理层可能无法横向比较数据。试用时要测出新增一个流程变体需要谁批准、哪些报表受影响,以及管理员如何识别长期未使用的配置。
资源管理不要只看计划视图是否存在。应验证容量口径、跨项目负载汇总、角色冲突处理及实际工时数据能否被可靠解释。若需求依赖扩展或外部工具,要把兼容性与维护责任纳入成本。
2. Azure DevOps:看组织现有工具链能否顺畅连接
Azure DevOps 是否合适,首先取决于企业已有工具和身份治理环境。若团队已在相关开发生态中工作,可重点测试工作项、代码协作、构建、测试与交付信息之间的关联,避免只看到产品组件齐全,却没有核验实际使用路径。
对于跨职能或跨平台团队,应让非开发角色也参与试用,观察需求负责人、测试人员和项目经理是否能快速找到所需信息。不同团队的权限、迭代节奏和报表要求可能不同,组织级规范与团队自治之间需要平衡。
资源计划方面,要验证容量定义、迭代周期和跨团队汇总能否回答企业的实际问题。若管理者需要季度级别的人员统筹,而日常工具只提供团队级执行信息,则要评估是否需要补充组合管理能力或集成其他系统。
3. GitLab:把代码交付优势与项目统筹需求分开看
GitLab 的候选价值常出现在代码协作、持续集成与交付、安全流程的连接上。若研发团队希望减少代码、流水线和安全信息的分散,试点应围绕一次从需求到发布的完整交付链路展开,观察关联信息是否能回到团队的工作视图。
但一体化研发平台并不自动等于完整的企业项目组合与人员资源管理系统。要明确负责人是否能看到多个项目的负载、依赖和容量,是否能按组织角色管理计划;如果答案需要外部报表或人工汇总,就应明示补充方案。
更适合以工程交付流程为中心的团队,并不意味着所有组织都该把它作为唯一项目系统。若业务部门需要复杂审批、跨部门预算或组合层资源计划,必须检验这些需求是否超出其当前使用边界。
4. PingCode:围绕研发协作链路验证,而不是只看功能目录
PingCode 可作为研发项目与协作平台候选进行评估,尤其适合关注需求、迭代、缺陷和交付协作是否能形成统一工作视图的组织。对于中大型企业及100人以上组织,实际选型还应把多团队权限、组织结构、流程标准化和管理员治理放进试点范围,而非只由单一项目组体验。
资源管理要逐项验证:工时是否支持团队所需的统计口径,负载是否能跨项目查看,人员变更后历史计划如何处理,管理层报表能否区分估算与实际。功能是否满足,要以当前版本和对应套餐为准;不应仅凭“支持项目管理”推断其覆盖了完整资源管理。
我会建议至少安排项目负责人、研发、测试和平台管理员共同试用。项目负责人验证管理视图,研发与测试验证日常录入负担,管理员验证权限、配置、数据迁移和集成运维。任何一类角色明显绕开系统,都值得在扩大试点前解决。
5. TAPD:把团队既有协作方式与当前版本一起验证
TAPD 可纳入企业研发协作工具候选。评估时,不要用产品名称或历史印象代替当前版本验证,应确认团队可使用的部署形态、功能版本、数据导入方式及现有企业系统连接条件。
如果组织已有相关生态或团队工作方式与其流程较贴合,可以先选一个需求到测试的完整项目试点,再测试跨项目汇总和权限隔离。对大型组织而言,单项目体验良好并不代表组织级模板、角色和报表也能顺利治理。
资源管理方面应把视图、数据口径和维护责任分开评价。若人员容量需要从其他系统导入,需核实同步频率、冲突处理、历史数据归属以及接口失效后的补救方式。
6. Redmine:自由度背后是企业自己的维护责任
Redmine 的评估重点不是“是否能装起来”,而是企业是否有能力持续维护它。部署环境、插件来源、版本兼容、备份恢复、安全更新和问题响应都需要明确负责人。技术团队有成熟运维能力时,自主控制可能是优势;无人负责时,初始低成本会逐渐变成隐性风险。
使用插件扩展功能之前,先做版本兼容和数据迁移测试。插件越多,升级时的依赖关系越复杂;要给关键插件建立清单,记录维护者、更新时间、数据影响和替代方案。生产环境升级前,必须准备备份与恢复验证。
如果跨项目资源视图、移动体验或深度报表是核心需求,建议先用小型原型验证,而不是假设插件可以无成本补齐。工具可配置不等于企业可以无成本定制。

七、按团队条件行动:不同情况下的选择与取舍
1. 小团队从表格迁移,先控制流程复杂度
如果团队人数不多、项目周期短、角色重叠高,先选择能稳定管理需求、任务、缺陷和版本的方案。不要一开始就要求完整预算核算、全公司容量计划和复杂审批;过度建模会让团队把时间花在填字段而非解决问题。
优先试点2至3周,确保每个任务有明确负责人、状态、验收条件和关联迭代。只有当管理者确实需要跨项目负载或历史投入分析,再扩展资源管理口径。
2. 中大型研发组织,先定治理模型再推广工具
100人以上组织要提前决定哪些规则统一、哪些由团队自行维护。组织级的字段、权限、项目模板、命名规则和数据保留要求如果没有负责人,工具上线后很容易产生大量重复配置。
可建立中央管理员与业务团队共同治理的模式:中央团队维护底层权限和数据标准,业务团队负责项目流程与日常数据。试点期间记录配置请求量、审批周期和管理员工时,确认组织扩展不会造成运维瓶颈。
3. 已有成熟代码平台的团队,优先验证信息闭环
已有代码仓库、CI/CD、测试和发布系统的团队,不宜为了“一体化”轻易推翻现有链路。先验证候选工具能否与现有环境稳定连接,并查看任务、提交、构建、测试和发布之间的关联是否可追踪。
若现有交付平台表现稳定,新系统可以只承担项目组合与资源视图,不必重复建设代码能力。若数据只能单向导入或接口维护成本过高,则应比较保留现状与整体迁移的风险。
4. 强治理或敏感数据组织,先过安全与部署门槛
对部署环境、数据地域、权限审计、身份同步和备份恢复有明确要求的企业,应由 IT、安全与业务共同设定淘汰条件。用供应商官方资料和合同条款确认,不要依赖销售演示中的口头承诺。
试点中要验证真实权限,而不只是管理员账号。设置跨团队访问、离职账号停用、敏感项目隔离和审计追踪等场景,确认日志是否能满足组织审查要求。
5. 资源排期是主要痛点时,先统一容量口径
如果管理者最关心多人跨项目冲突,工具采购之前先定义“容量”。以每周工作时间为基础,明确如何扣除假期、值班、会议和支持工作;再决定是按人、角色、团队还是技能评估工作负载。
若团队没有可靠的任务估算或可用时间数据,先用轻量记录建立基线。系统可以帮助汇总,但无法替组织决定估算方法,也无法自动修复不一致的数据。
6. 需要快速上线与深度定制时,必须明确谁承担代价
快速上线的方案可能限制流程差异;高度定制的方案可能增加交付周期和升级成本。不要同时要求“立即上线、完全匹配、无需管理员、成本最低”,这几个目标通常不能同时满足。
可以把需求划分为首期必需、第二阶段优化和明确不做三类。首期优先打通最影响交付的链路,复杂报表和特殊自动化等到数据稳定后再决定是否投入。

八、采购前的试用清单与最终判断
1. 用统一脚本比较,而不是让每家各演各的
- 创建一个需求,拆分开发与测试任务,设定验收条件和依赖。
- 关联一次代码提交、构建结果、测试记录和发布版本,检查信息回流路径。
- 安排两名人员同时承担多个项目任务,加入请假或支持工单,观察负载识别结果。
- 临时改变需求范围,验证影响分析、审批留痕和计划更新。
- 分别用研发人员、项目负责人和管理员账号测试权限与常见操作。
- 导入少量历史数据,测试字段映射、附件、关系链接和数据导出。
- 向供应商索取当前价格、套餐差异、部署条件、服务等级与退出迁移说明。
2. 试点通过标准要在开始前写下来
试点目标可以包括:关键需求与任务关联率达到团队设定值;项目负责人每周汇总耗时下降;关键状态更新及时;跨项目超载能够被发现;管理员每周维护工时保持在可接受范围。目标数值由企业自己的基线决定,不要直接套用其他团队的比例。
同时设定失败条件。例如核心接口无法稳定同步、权限模型不满足要求、用户持续绕过系统、迁移数据无法追溯,或者维护成本高于预期收益。试点的意义不只是证明方案可行,也包括及时证伪不合适的方案。
3. 决策时要同时看收益、风险与可逆性
若两款产品都满足硬性要求,优先考虑团队能否持续使用、是否容易退出以及流程变更后维护成本是否可控。迁移规模越大,回滚和数据导出就越重要。采购合同中应明确数据导出格式、服务终止后的处理方式和迁移协助范围。
最终决策可以保留“首选方案、备选方案、未选原因”三项记录。未选方案的原因应是可验证的,例如集成维护成本较高、部署条件不符合或资源视图不足,而不是“感觉不顺手”。这样未来组织变化时,评估可以复用。

4. 最后的判断:先选择能够被团队持续验证的系统
2026年的研发项目管理工具比较,真正值得关注的不是谁的功能清单最长,而是团队能否在一个系统里持续形成可信的需求、任务、交付和资源信息。若流程没有统一、数据没有口径、维护责任没有归属,再强的工具也只会把分散问题搬进一个新界面。
下一步可以先做三件事:写下三个最影响交付的管理问题;用同一脚本筛选不超过三款候选;再拿一个真实但风险可控的项目开展试点。用试点记录的工时、数据质量、采用情况和维护成本作决定,而不是根据“顶级”“全能”或一次演示下结论。
常见问题解答(FAQ)
1. 2026年挑选IT研发项目管理工具,最应该比较什么?
我在看这类工具时,最困惑的是功能表几乎都写着“项目管理、协作、报表”,但买回去以后,团队真正卡住的往往是需求、代码、缺陷和人员排期对不上。怎样比较,才不会被功能数量带偏?
先把“项目协同”和“资源管理”拆开比较。前者看需求、任务、缺陷、版本能否连成流程;后者看人员负载、工时、排期冲突和跨项目资源视图。任务看板或甘特图单独存在,并不等于具备完整资源管理能力。建议六款工具统一按同一张表核对,尤其标出能力是原生提供、依赖插件,还是需要外部系统集成。
价格、部署方式和权限也要按具体版本核验;产品宣传页写“支持”不代表试用版就能使用。
比较维度试用时要验证 研发流程需求能否关联任务、缺陷和版本 资源管理能否查看跨项目人员负载与冲突 工具链集成是官方原生、插件还是自建 治理与成本权限、部署、迁移及总拥有成本 如果没有统一评分口径和可复核的实测过程,不宜直接宣布某款“第一”。
更可靠的结论是:它适合哪类流程、解决哪项具体问题,以及哪些能力需要额外配置。
2. 项目管理工具里的“资源管理”具体要看哪些能力?
我以前以为只要系统能分配任务、填工时,就能管好项目资源。后来发现,临近交付时仍然不知道谁已经超负荷、哪个项目正在抢同一位关键成员,这种情况该怎么提前识别?
把资源管理拆成四层检查:人员分配、工时记录、负载预测和冲突处理。前两项通常只能说明“谁做了什么”;后两项才帮助负责人判断未来一到数周的容量缺口。还要确认报表能否跨项目汇总,而不是只显示单个项目进度。
可以用一个可复现的试点场景验证:选择两个并行项目、十来名成员和未来两周的排期,刻意安排一名关键成员同时承担多个高优先级任务。检查系统能否发现重叠、展示预计负载,并让负责人调整计划。这个规模是测试设计示例,不是某款产品的实测成绩。
如果工具只能记录实际工时,却不能呈现计划容量和冲突,它更适合做执行记录,不应被当成资源规划系统。对需要精细成本核算的组织,还应额外核查费率、预算和成本报表是否可用,以及是否属于特定版本或付费模块。
3. 六款研发项目管理工具,应该按团队类型怎么选?
我不太相信一个排行榜能回答所有团队的问题:小团队想快速开工,大型研发组织却要考虑权限、审计和系统集成。选型时应该先看品牌名和排名,还是先看自己团队的流程?
先按工作方式筛选,而不是先按排名筛选。流程尚未稳定、管理员投入有限的团队,应优先试用配置成本低、核心任务容易落地的工具;已有成熟代码和交付链路的团队,则要重点验证需求、代码提交、测试和发布之间的关联深度。如果管理者需要跨项目调度人员,优先检查资源视图、负载口径和报表汇总能力;
如果组织有严格的数据治理要求,则先核实部署选项、权限粒度、身份管理、审计与备份。不同工具的定位并不完全相同,研发协作平台与通用项目管理系统也不应只按功能数量硬排高低。实际比较时,为六款候选工具设定同一组任务:导入一条需求、拆分任务、关联缺陷、排入迭代、查看人员负载并生成进度报告。
记录完成步骤所需配置、是否依赖插件、普通成员能否独立操作,再结合团队约束做决定,结论会比“最强工具”更能落地。
4. 没有真实试用数据,怎样写或判断这类工具对比才可信?
我看到不少评测直接写“效率提升多少”“最适合大型团队”,却没交代测试了什么、用的哪个版本。我在做采购判断时,应该要求对方提供哪些证据,避免把宣传话术当成实测结论?
先区分信息来源:官方文档适合核对功能、部署和版本限制;试用记录适合说明具体流程是否跑通;编辑判断则应明确写成判断,而不是冒充用户评价。若没有真实测试,就不要写“实测提升百分比”,也不要把搜索排名当作口碑或市场份额证明。
建议用两周小范围试点,选一个真实但风险可控的项目,记录试点前后的需求流转时间、任务遗漏数、状态更新耗时和跨项目资源冲突数。统一统计口径,并保留样本量、版本、参与角色和例外情况;若样本很小,应报告观察到的现象,不把结果夸大成普遍规律。
试点结束后,除了问“团队喜不喜欢”,还要核对迁移是否完整、管理员维护投入、外部集成稳定性及费用变化。能明确展示测试条件、限制和未验证事项的对比,通常比只给星级排名更值得用于采购决策。
核心关键词
文章包含AI辅助创作:2026年效率之选:6款顶级欢迎使用it开发资源管理项目系统工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/166110
读者评论
把人员容量、工作负载、排期和工时分开讨论很实用,避免把记录工时误当成未来资源预测。
雷达图明确说明是定性示意、不是实测排名,这个边界交代得比较清楚,选型时仍需核对当前版本。
建议用同一批角色和真实流程做试点,尤其测试请假、需求变更和任务延期后的计划调整,比较有操作性。
总拥有成本不仅是订阅费,还包括实施、集成、运维和培训;企业评估时确实容易漏掉内部人力投入。
