选企业级 AI 项目管理工具,最容易踩的坑不是买贵了,而是团队买到一套“会生成文字、却进不了项目流程”的工具:会议纪要写得很快,任务仍要手工拆分;进度摘要看起来完整,延期风险却没有责任人。本文比较 PingCode、Jira、Asana、monday.com、ClickUp、Wrike、Smartsheet 和 Microsoft Planner,重点不是给出脱离场景的总排名,而是判断它们分别适合什么组织、采购前要验证什么,以及如何用一个月试点避免把 AI 演示效果误当成业务价值。
一、先讲结论:别先问哪款最好,先问 AI 能否接上工作流
1. 企业选型的第一判断是“能否闭环”
我评估 AI 项目管理产品时,先把“AI 能做什么”拆成一条完整路径:输入项目资料、形成任务或摘要、关联项目对象、进入负责人和截止时间、被团队修订、最后留下可追溯记录。只要中间任何一步仍靠大量复制粘贴,AI 就可能只是一个写作助手,而不是项目管理能力的一部分。
这也是本文不做单一总分排名的原因。一个擅长研发流程治理的工具,不一定适合市场活动排期;一个上手快、视图灵活的平台,也不一定满足大型组织的权限、审计与多项目汇报要求。对企业来说,功能是否“存在”只是起点,套餐、地区、语言、权限配置和数据策略才决定它能否被实际使用。
我的初步判断是:研发团队先验证需求、缺陷、迭代和研发协同;跨部门项目先验证权限、依赖、汇报与资源视图;流程型组织先验证表单、审批、自动化和追踪;已经深度使用办公套件的企业,应先测算现有平台扩展能力和迁移成本。任何产品都不应仅凭官网上的 AI 功能清单直接进入采购名单。
2. 八款工具不是同一条赛道上的八个选手
下表是按产品使用场景进行的初筛,不是基于同一批真实团队、同一套任务和同一套餐完成的实验室实测。因此我不会把“适配方向”包装成实测排名,也不会把某个功能的宣传描述等同于企业可用性。最终功能、AI额度、地区可用性和价格应以采购时的官方说明及合同为准。
| 工具 | 优先评估的场景 | 首要验证点 | 可能的取舍 |
|---|---|---|---|
| PingCode | 中大型组织、百人以上团队,以及需要统一研发协作和项目治理的企业 | 项目、需求、任务、研发环节之间是否能按现有流程贯通;权限、管理和数据策略是否满足组织要求 | 流程治理能力与团队实际复杂度是否匹配;避免为了覆盖所有流程增加配置负担 |
| Jira | 研发团队、敏捷协作及已有相关生态的组织 | 需求、迭代、缺陷与代码协作的衔接;AI 能力在哪些产品计划和套餐中可用 | 对非研发部门的学习成本、配置复杂度及跨团队统一视图 |
| Asana | 跨职能工作、目标与任务协同、需要清晰责任关系的团队 | 任务、目标、项目状态及自动化之间的连接;AI 生成结果能否落到具体项目对象 | 复杂研发流程或高度定制的治理方式是否需要额外系统配合 |
| monday.com | 需要灵活看板、业务流程和部门工作台的团队 | 不同团队的工作区能否统一治理;自动化、权限与 AI 能力的套餐边界 | 灵活性可能带来模板分散、字段不统一和管理标准难落地 |
| ClickUp | 希望在一个工作空间整合任务、文档和协作的团队 | 功能组合对员工是否足够易懂;高频功能、权限和 AI 服务的实际使用限制 | 功能密度较高时,培训、配置和信息架构治理不能忽略 |
| Wrike | 多项目并行、资源协调和跨部门交付场景 | 项目组合视图、工作量管理、审批以及管理层汇报是否适配组织结构 | 需要确认团队是否愿意遵循统一项目治理方式,以及部署和配置投入 |
| Smartsheet | 以表格思维组织项目、追踪计划和管理流程的团队 | 表格数据、依赖关系、自动化和汇报之间的衔接;复杂项目下的可维护性 | 表格熟悉度高不代表复杂项目治理自然成立,需留意结构膨胀 |
| Microsoft Planner | 已大量使用 Microsoft 365、希望从现有协作环境起步的组织 | 当前套餐中可用的计划管理、协作和 AI 能力;身份、权限与现有系统联动 | 不同计划或服务层级能力可能有差异,需逐项核验而非按品牌生态推断 |
这张表最重要的用途是缩小候选范围,而不是替代验证。比如,企业如果已经有明确的研发交付规范,就不必先比较所有工具的文案生成能力;应先用两三个真实项目验证需求流转、角色权限和数据可追溯性,再看 AI 能否在这些流程上减少重复劳动。
3. 本文的评估边界:不把公开宣传写成亲测结论
目前提供的竞品搜索结果没有可供核验的三篇有效评测正文:搜索页、服务入口和备案页面无法证明产品表现。因此,本文不声称已经对八款产品完成真实账号试用,也不编造登录体验、响应速度、价格或效率提升百分比。产品介绍部分是选型框架和场景化判断,所有具体功能均建议在试点环境中确认。
这并不妨碍做出有用的判断。企业选型最有价值的信息,通常不是“某工具的 AI 得分是 9.2”,而是决策者能否把验证标准写清楚:输入是什么、输出要进入哪个对象、由谁确认、错误如何撤回、数据如何处理、节省的时间是否大于配置和维护成本。

二、背景和真实场景:项目管理的难点通常不在“写”,而在“接”
1. 项目工作流里有四种不同的 AI 任务
实际项目管理中,AI 的任务至少可以分为四类。第一类是内容整理,例如总结讨论、提取待办、归纳变更;第二类是结构化转换,例如把描述转成任务、负责人、截止时间和依赖关系;第三类是状态分析,例如汇总延期项和阻塞原因;第四类是动作触发,例如提醒负责人、更新状态或生成管理汇报。
这四类任务对准确性的要求并不相同。会议纪要摘要错漏一处,通常还能由参会者修订;把任务自动分配给错误的负责人,可能造成执行遗漏;根据不完整数据生成延期预警,则可能误导管理层。企业不能把这些能力统称为“AI 项目管理”,而应分别确定风险等级和审批方式。
我建议采购团队把每项 AI 能力写成一个业务句子,而不是产品术语。例如:“每周从已确认的项目任务中汇总延期事项,并保留原任务链接与责任人。”如果需求只能写成“提高项目效率”“智能化项目管理”,就还没有进入可验证阶段。
2. 价值往往来自减少上下文切换,而非少打几行字
项目成员每天可能在聊天、文档、任务列表、表格和会议中切换。若 AI 只在独立对话框里生成一段文字,员工还得复制、补字段、找项目、设负责人、同步状态,所谓节省可能只发生在输入环节。更值得测量的是:从原始信息到一条可执行、可追踪任务,整个过程少了多少人工步骤。
因此,我会追问产品演示者三个问题:AI 读取了哪些来源;生成的内容是否能回到原始记录;修改后是否能留下谁确认、何时确认的痕迹。对企业来说,AI 的输出不是终点,能否被责任体系接住才是流程价值。
3. 项目管理工具需要服务三个不同的使用层
第一层是执行成员,关心任务是否清晰、更新是否方便、通知是否准确。第二层是项目负责人,关心依赖、风险、资源和决策记录。第三层是管理者或 PMO,关心项目组合、统一口径、权限边界和可审计性。某款工具在单个任务卡片上非常顺手,不代表它能自然满足三层人的需求。
当企业规模增加时,管理问题会从“大家有没有更新任务”转为“不同部门对项目状态的定义是否一致”。如果市场团队用“完成”表示已交付,研发团队用“完成”表示已开发但未验收,管理层看到的汇总数字就没有决策意义。AI 会更快地汇总数据,但它不会自动修复组织定义不一致的问题。

三、常见误区:采购时最容易把“看起来聪明”误判成“真的能落地”
1. 误区一:把功能数量当作成熟度
产品页面列出的 AI 能力越多,不代表企业收益越高。有些功能相互依赖:没有统一字段和责任人,风险摘要就难以定位;没有可靠的数据权限边界,跨项目总结可能带来不该被访问的信息;没有稳定的状态更新习惯,趋势分析也只是在不完整数据上做推断。
我会优先检查“触发条件,输入范围,输出位置,确认人,失败处理”五个环节。产品方如果只能展示生成结果,却无法解释输出基于哪些项目数据、如何限制访问、错误后如何恢复,就不应把该功能列为采购理由。
2. 误区二:把通用聊天能力当成项目管理能力
通用生成可以帮助改写计划、总结文本、整理会议记录,但项目管理还涉及实体关系:任务属于哪个项目、依赖哪个交付物、由谁负责、何时到期、是否需要审批。没有这些关系,文字再流畅也无法替代任务系统。
试点时我会让供应商用一段真实但脱敏的会议记录演示:生成待办后,逐项检查任务标题、负责人、截止时间、项目归属和原文引用。不是看“总结得像不像”,而是看“成员能否据此直接开始执行”。
3. 误区三:把模型预测当成客观事实
延期风险、工期预测和资源冲突提示都依赖历史数据和组织习惯。若团队过去没有持续记录计划变更、阻塞原因和实际工时,模型可能没有足够稳定的输入。此时,风险提示应被视为待核验的线索,而不是自动升级项目状态的事实。
对于影响资源分配、客户承诺和绩效判断的输出,建议先采用“AI 提示、项目负责人确认”的方式。若产品支持自动化动作,也应从低风险提醒开始,逐步扩展,而不是第一天就让系统自动改计划、发通知或调整优先级。
4. 误区四:把“接入很多系统”当成集成质量
集成目录里有某个应用名称,不代表集成满足企业工作流。应确认同步方向、字段映射、同步频率、失败提示、权限继承、重复数据处理和审计记录。只支持单向通知的连接,与双向同步任务状态不是一回事。
尤其要注意系统边界:AI 是读取了文档全文,还是只读取当前用户可访问的内容?被引用的内容是否保留来源链接?员工离职或权限变化后,历史摘要是否仍可访问?这些问题应由 IT、安全和业务负责人共同确认,不能只交给项目经理判断。
5. 误区五:只比较席位价格,不计算总拥有成本
企业成本通常包括订阅、AI 附加服务、实施配置、身份与数据集成、培训、流程治理和后续维护。席位价较低但需要大量定制,未必比高价但能复用现有流程的方案便宜。反过来,购买高阶套餐却只使用任务清单,也可能造成持续浪费。
价格核验要做到套餐级别和合同级别。记录计费单位、最低席位、试用限制、AI 使用额度、数据保留方式、超额费用、续约涨价条款和退出时的数据导出能力。没有取得书面确认前,不要把销售演示里的价格或功能描述当作最终采购条件。

四、专业判断逻辑:用一套可复用的评分卡比较八款工具
1. 先设硬门槛,再给可比较的评分
评分卡不能替代硬性要求。比如企业要求特定数据区域、单点登录、审计日志或明确的数据处理约定,这些条件不应因为其他功能得分高而被抵消。我的做法是把采购条件分为“必须满足”和“可比较项”:硬门槛未通过的产品先退出候选,剩下的产品再按业务权重评分。

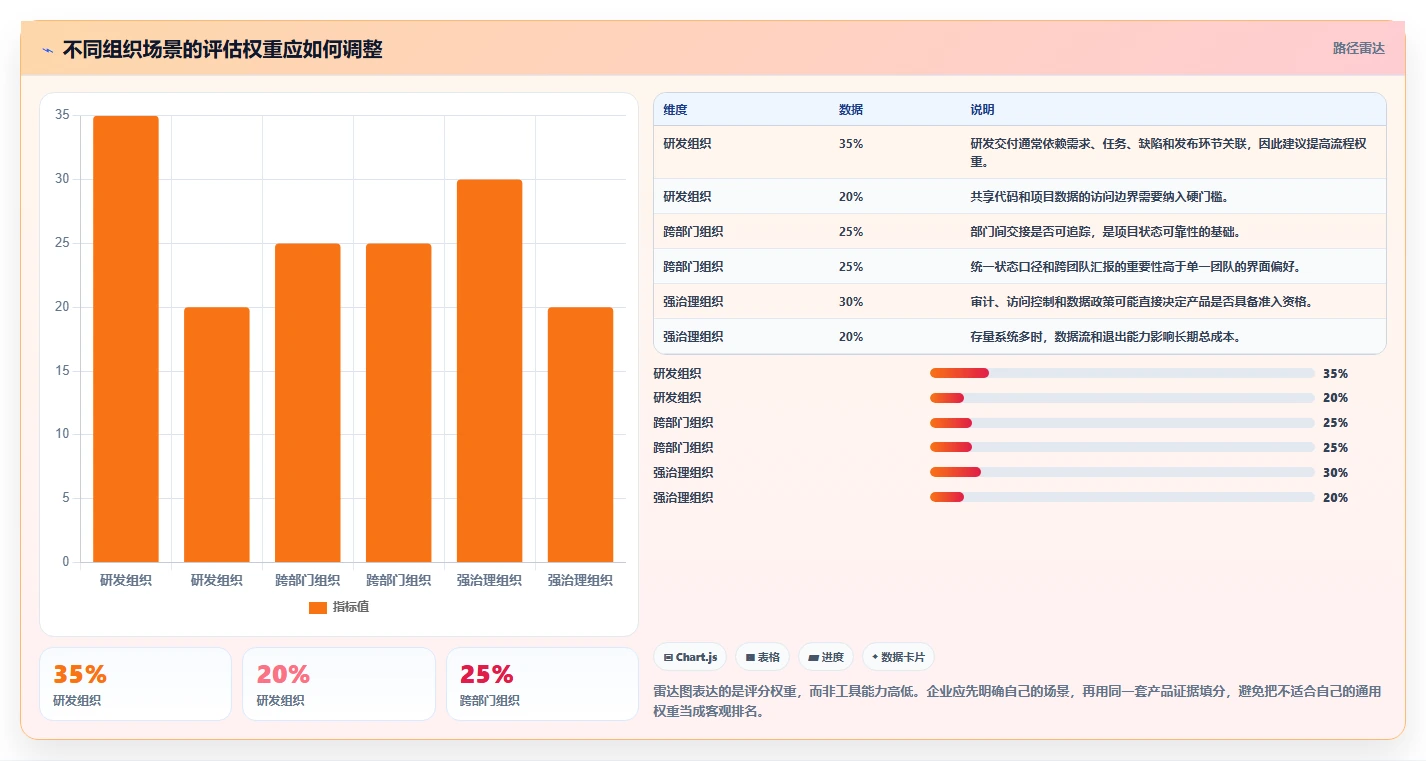

以下权重是建议基准,不是市场标准。研发组织可提高研发流程和系统集成权重;强治理组织可提高权限、安全和审计权重;小团队则应提高上手成本与总体拥有成本权重。评分只对同一批试点任务、同一验证规则有效,不宜把不同场景的分数直接横向比较。
| 评估维度 | 建议权重 | 怎样验证 | 低分意味着什么 |
|---|---|---|---|
| 工作流闭环 | 25% | 生成或整理内容后,能否进入正确的项目对象并保留负责人、时间和来源 | AI 仍是独立文本助手,复制粘贴成本没有消失 |
| 项目治理与协作 | 20% | 任务依赖、跨项目视图、审批、角色和状态定义是否适配 | 执行团队或管理层需要另建大量表格补足信息 |
| 安全与权限 | 20% | 核对访问控制、审计、数据处理、保留及管理员控制 | 不能满足企业硬性政策,或关键信息无法确认 |
| 集成与数据迁移 | 15% | 测实际系统连接、字段映射、错误处理和退出时的数据导出 | 导入容易、持续同步困难,形成新的信息孤岛 |
| 易用性与采用 | 10% | 观察成员完成核心任务所需时间、培训和使用错误 | 功能虽多,但成员绕开系统回到聊天和表格 |
| 总拥有成本 | 10% | 把订阅、实施、培训、集成和维护放进同一周期估算 | 采购价格低,但隐藏成本或扩容成本不可控 |
2. 给每一项评分附上证据,而不是只填数字
我建议使用五级评分:1 分表示无法满足,2 分表示需要大量人工补足,3 分表示满足基础场景,4 分表示基本闭环且有可验证控制,5 分表示在多个代表性项目中稳定满足要求。每个分数旁必须附证据,例如测试记录、合同条款、管理员截图或用户完成任务的观察结果。
如果某项没有证据,标记为“待确认”,而不是默认为通过。采购比较中,“不知道”本身就是重要信息。供应商未能在试点期内解释数据来源或套餐差异,企业应把这种不确定性列入风险和谈判条件,而不是用其他高分掩盖。
3. 八款产品的比较重点应因场景而异
PingCode:对于百人以上、中大型组织,我会重点验证组织级流程是否能支撑真实研发协作,而不是只检查单个团队的任务界面。让研发、产品、测试和管理者共同参与一条端到端流程,检查需求变更、任务关联、状态汇总、权限控制和管理视图是否能够保持一致。若流程较轻、团队规模很小,过度配置可能带来不必要的治理成本。
Jira:对研发组织,优先验证迭代、需求、缺陷和团队协作环节能否贴合现有做法;同时检查管理层是否需要额外报表或跨部门视图。不要仅凭开发团队熟悉度推断非研发部门也能无培训使用,也不要把 AI 能力是否开放、可用额度和套餐边界留到合同阶段才问。
Asana:若组织强调跨团队目标、任务责任和项目状态透明度,应以真实的跨职能任务链验证。关注管理者看到的项目状态是否能回到具体任务和责任人,以及目标与执行任务之间的关系能否被团队持续维护。复杂研发流程是否适配,需以具体项目结构判断。
monday.com:灵活性是评估重点,也是治理风险来源。让两个不同部门分别搭建一个工作流,再检查字段命名、状态定义、模板和权限能否由管理员统一管理。若每个团队都自建一套表格式工作区,短期上手可能很快,长期汇总却可能需要额外清洗。
ClickUp:要用真实新员工或跨部门成员做可用性测试,而不只让管理员演示功能。观察成员能否在有限培训后找到任务、文档、项目状态和 AI 辅助入口。若产品能力组合复杂,企业应把信息架构、默认视图和使用规范列入实施预算。
Wrike:对多项目并行和资源协调场景,重点检查项目组合视图、工作量信息、审批和风险汇报是否足够清晰。让 PMO、项目负责人和执行成员分别完成同一项目中的典型工作,判断它是否能同时服务执行和治理,而不是只满足其中一层。
Smartsheet:如果团队习惯用表格管理计划,应检查从表格结构过渡到复杂项目治理时是否仍能维护依赖、责任、版本和审批。拿一个有变更记录的真实计划做演练:新增字段、调整任务顺序、更新负责人后,相关视图和汇报是否能保持一致。
Microsoft Planner:对于已经深度使用 Microsoft 365 的企业,先问“现有许可和管理策略能覆盖什么”,再决定是否引入新平台。验证当前计划对应的功能、身份与权限联动、AI 相关服务边界,以及是否能满足跨部门项目的复杂度。品牌生态相近不代表所有功能自动包含在现有订阅中。

五、具体案例与数据观察:用一个假设试点看清收益从哪里来
1. 案例设定:一个跨部门项目每周要做状态汇总
为了说明怎么测而不伪造产品实测,我用一个明确标注的情景模拟:某项目有 8 名核心成员,分布在产品、研发、测试和运营团队;每周需要汇总任务进度、延期原因、待决策事项和下一周计划。项目组试点前估算,每周收集状态约 3 小时、核对口径约 2 小时、整理周报约 1.5 小时、补充风险与决策约 2.5 小时。
这不是来自某家厂商客户案例,也不是行业平均值,而是为了演示测量方式的样例。真实企业应先连续记录两到四周的基线,区分员工实际投入与等待时间,避免用一次演示前后的主观感受证明效率提升。
2. 试点任务:不要只测摘要,要测四个完整链路
我会选取四项重复且风险可控的工作:会议记录转待办、每周项目状态汇总、延期任务识别、变更记录归档。每项都要设定固定输入样本,并让成员检查输出的准确性、来源链接、责任人、截止日期和复核时间。若测试数据经过脱敏,也要记录脱敏是否影响 AI 对上下文的理解。
其中,会议记录转待办最适合检查结构化能力;状态汇总适合检查数据来源与时间窗口;延期识别适合观察错误提醒和漏报;变更归档适合检查记录可追溯性。不要用一条精心准备的完美提示词代表真实使用,至少加入信息缺失、负责人不明确和任务状态冲突等边界样本。
3. 试点指标:同时看节省、质量、采用和风险

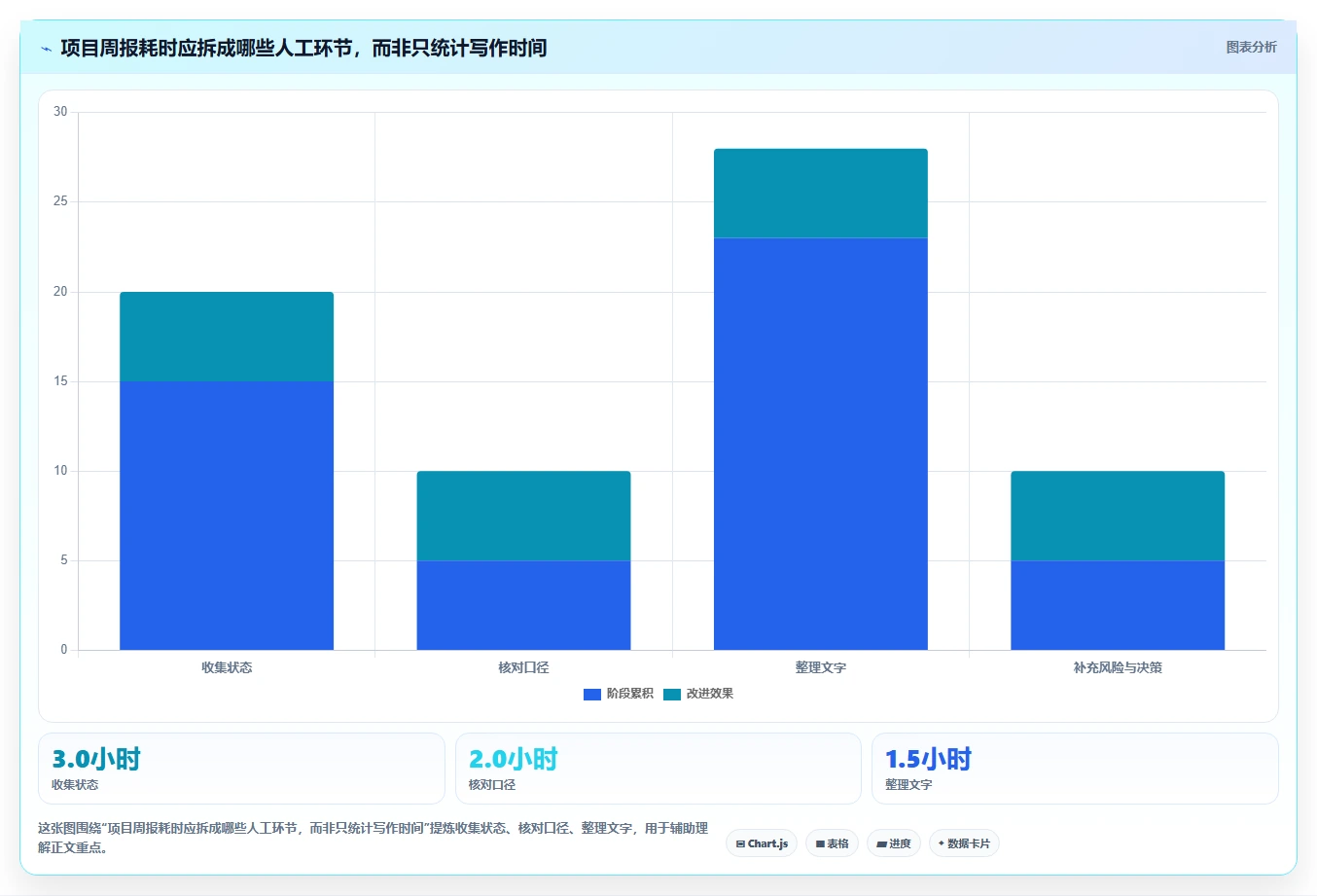

试点的成功标准不能只有“生成速度更快”。建议至少记录四组指标:一是人工处理耗时,包括生成前后所有复制、校对和回填;二是内容质量,包括任务字段准确率、漏项率和错误归属率;三是使用情况,包括每周实际使用人数和成员主动采用率;四是风险情况,包括越权访问、错误通知、重复任务及无法解释的输出。
对关键字段可抽样人工复核。例如,选 40 条生成待办,检查任务归属、负责人和截止日期是否准确。若 36 条通过,就可以报告“该试点样本的字段准确率为 90%”,但不能直接外推为全年所有项目都达到 90%。必须同时写清样本量、输入条件、测试周期和人工复核方式。

4. 把节省时间换算为净收益,而不是只报“节省了多少小时”

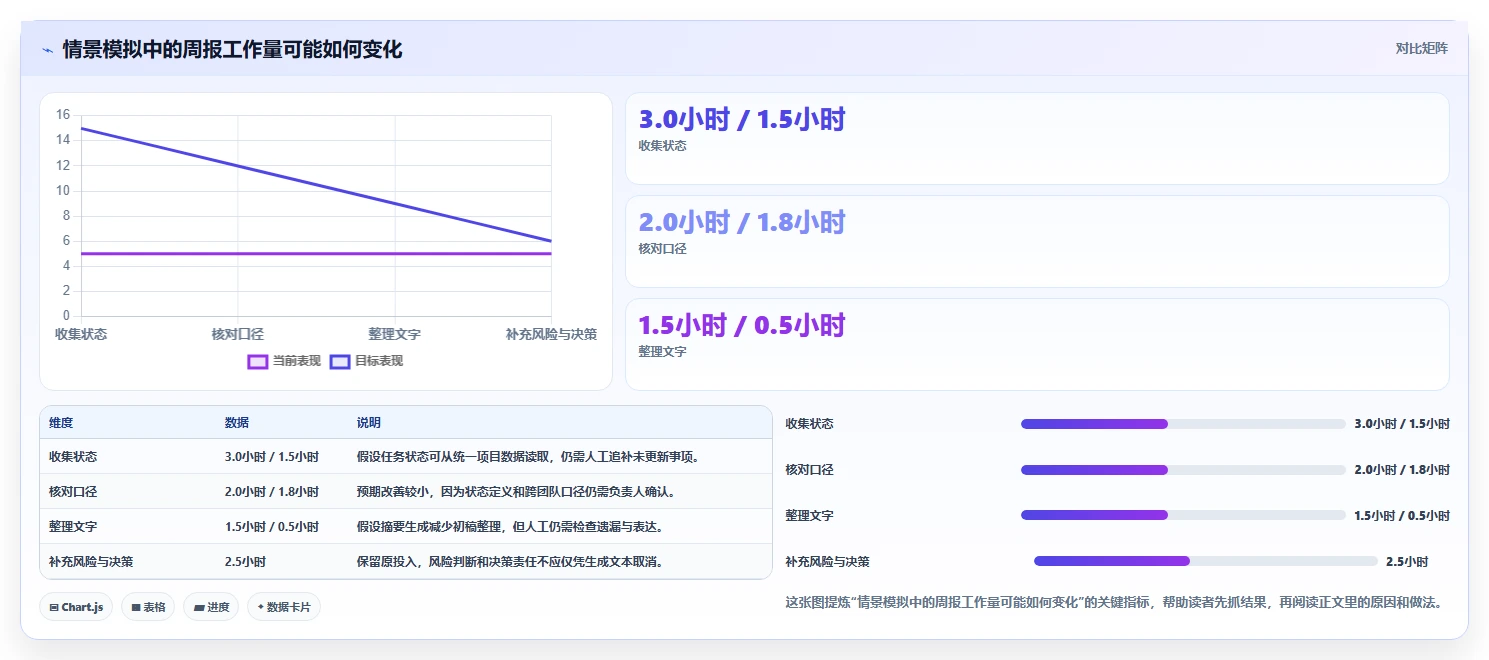

假设试点后每周减少 3.2 小时人工处理时间,但每周新增 0.8 小时校验、配置和异常处理,净节省就是 2.4 小时。若试点只持续 4 周,净节省约 9.6 小时;这未必足以抵消实施、培训和订阅成本。若同一流程覆盖多个项目,或减少了延期和重复沟通,价值可能更大,但必须通过额外指标验证,不能把潜在收益直接写成确定收益。
我更看重“成员是否持续使用”和“输出是否减少返工”。如果试点期间周报时间下降,但成员把任务更新留在聊天工具里,系统里的项目数据仍然不完整,管理层就没有获得可持续的收益。短期节省不能掩盖长期数据质量恶化。
5. 量化时保持克制,结果才能用于决策
试点汇报应至少提供基线、样本范围、周期、计算方式和异常说明。比如“某项目 4 周内每周人工整理时间中位数从 7 小时降至 4.6 小时”比“效率提升 66%”更容易审查;前者说明观测对象和时间范围,后者可能隐藏了基线选择和其他影响因素。
如果项目需求变化、人员更替或团队流程同时调整,就应把这些因素记录下来。AI 上线前后出现变化,不代表变化必然由 AI 导致。严谨的评估应区分相关性与因果关系;数据不足时,结论应写为“在本次试点观察到”,而不是推广为全公司确定收益。

六、不同情况下的行动建议:把选型变成可执行的四周试点
1. 第一周:选项目、定基线、冻结评价口径
优先选一个有代表性、但不会因试点失败造成重大业务损失的项目。项目需要有固定负责人、可追踪任务和一定数量的重复汇报工作。不要同时挑流程最简单和最复杂的两个项目来比较,否则结果很难解释。
在试点开始前,记录每周整理时间、任务字段错误、逾期数量、信息追问次数和参与人数。明确每个指标由谁记录、按什么规则计算,并冻结测试输入样本。否则试点结束后容易出现“我们感觉快了不少”,但无法回答到底快在哪里。
2. 第二周:用真实工作流测基础闭环
不要先做大规模导入,也不要先让所有部门自由搭建工作区。先配置一条最短但真实的流程,例如“会议记录,待办确认,任务分配,状态更新,周报汇总”。检查每一步的信息是否留在可追踪对象中,必要时让员工在没有管理员帮助的情况下完成操作。
同一批测试输入应交给所有候选工具,尽量保证提示方式、字段要求和参与角色一致。每次测试记录功能可用性、人工操作步骤、结果质量和失败恢复方式。若产品不支持某项能力,记录为“不支持”或“待确认”,不要用额外脚本悄悄补足后再称为产品原生能力。
3. 第三周:重点测权限、异常和信息质量

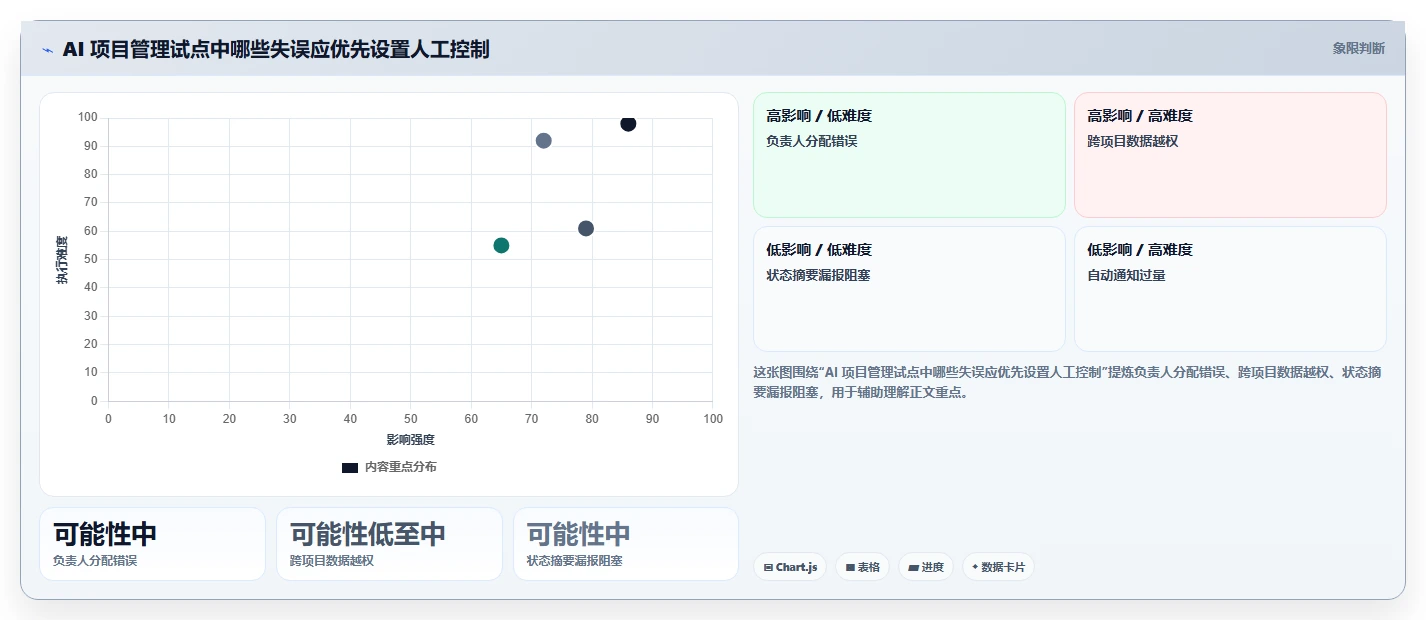

让安全、IT 和业务负责人共同检查不同角色能看到什么,AI 是否会引用用户无权访问的内容,项目成员变更后历史记录如何处理。通过模拟错误负责人、过期计划、重复任务和缺少截止日期等样本,观察系统是否提示不确定性,还是直接给出看似确定的结果。
同时检查异常发生后的处理路径:任务生成错误能否撤回;自动通知能否暂停;同步失败是否有可见提示;管理员能否查到操作记录。企业级工具的成熟度不仅体现在正常路径上,也体现在出错时能否把影响限制在可控范围。
4. 第四周:复盘、算账、决定扩大还是停止
试点复盘应把结论分为三类:可以扩大的能力、需要调整后再次验证的能力、当前不应自动化的能力。若工具能显著减少初稿时间,但负责人分配准确性不稳定,可以先保留摘要生成,关闭自动创建或自动通知。分阶段开放比“全开或全关”更符合企业风险管理。
决策会上不要只展示平均分。应同时呈现硬门槛、典型失败案例、不同角色反馈、净节省时间、尚未确认的合同条款以及三年成本估算。若某工具总分不错但有一个安全硬门槛未通过,结论应是暂不采购,而不是被平均分稀释。

5. 按组织成熟度制定不同的试点路径
项目数据分散、流程尚未统一:先梳理任务、状态和责任定义,选择能让团队稳定记录的基础流程。此时不要把 AI 预测作为主目标,先减少重复录入和周报汇总的摩擦。
已有项目规范,但系统之间割裂:把集成和数据映射放在试点前半段。先验证数据是否能稳定同步、权限是否继承、失败是否可发现,再测试 AI 摘要和任务生成。否则 AI 只会在不完整数据上加速输出。
流程复杂、部门多、治理要求高:由 PMO、IT、安全和业务部门共同定义硬门槛。候选产品先通过权限、审计、数据处理和身份体系检查,再进入成员体验测试。百人以上组织还应安排管理员与一线成员分别试用,避免只从管理者视角做决策。
已经有成熟办公生态:优先盘点现有许可证、身份管理、文档和协作路径。若现有平台可满足核心需求,新增系统必须证明它能带来足以覆盖迁移和维护成本的增量价值。
七、不同情况的取舍:把“适合”限定在组织的真实约束里
1. 如果团队规模小,优先降低启动和维护成本
小团队常见的问题不是缺少功能,而是管理员时间有限。选型时应重点关注默认设置是否够用、成员能否快速找到任务、模板是否容易复用,以及 AI 功能是否能省下实际的重复劳动。复杂权限体系、过多工作区和高阶报表若暂时用不上,就不应为了“以后可能需要”承担当前维护成本。
小团队也不必为了一个 AI 功能迁移全部项目数据。可以先用单个新项目做轻量试点,保留旧系统作为只读参考,并明确迁移失败时的数据导出路径。若团队人数变化后才出现治理需求,再按增长情况升级,而不是一开始就复制大型组织的流程。
2. 如果是研发组织,优先验证交付链和变更管理
研发项目不能只看任务看板是否好用。要确认需求变化如何影响任务、测试和发布,缺陷是否能关联到版本或交付项,AI 摘要是否能区分“已完成”“待验证”和“已发布”。如果这些状态没有统一定义,AI 生成的管理汇报可能比人工汇报更流畅,却未必更准确。
中大型研发组织可把 PingCode 和 Jira 放入重点候选,再结合团队的流程复杂度、既有工具生态、权限要求和实施能力进行验证。不要按工具名预设结论:一个组织的关键在于产品能否对应现有工程流程,另一个组织的关键可能是跨部门组合管理和迁移成本。候选表应由试点证据决定,而不是由市场声量决定。
3. 如果是跨部门协作,优先验证口径一致和项目汇总
跨部门项目最容易出现的隐性成本,是同一状态在不同团队有不同含义。建议先统一项目状态定义、风险等级、责任角色和更新频率,再让工具生成汇总。若基础口径不一致,任何 AI 都只是在加速汇总冲突数据。
选择产品时,邀请至少三种角色参加测试:执行成员、项目负责人和管理者。让他们分别完成更新任务、追踪依赖和查看项目组合状态。若管理者需要导出表格再手工拼接,或成员只能通过管理员修改关键字段,就说明治理闭环尚未建立。
4. 如果组织对安全合规要求高,先审数据边界再谈功能
先向供应商取得与采购版本对应的正式材料,核实数据处理范围、访问权限、留存与删除机制、管理员控制和审计能力。还要明确 AI 服务是否会调用外部模型或第三方服务、企业数据是否用于服务改进,以及不同地区和套餐是否存在差异。不要把认证标志、销售口头承诺或通用隐私声明直接视为本组织已经满足合规要求。
安全审查中应加入负向测试:让不同权限账号查看同一项目;尝试检索无权访问的内容;调整成员权限后重新检查历史摘要;验证导出、删除和审计记录。任何关键条款没有书面回答,都应列为采购风险,不宜用“上线后再确认”带过。
5. 如果预算紧,比较每个有效闭环的成本
预算有限时,不要只找最低席位价,而要算“完成一个有用闭环”的成本。比如,某工具订阅价较低,但每个项目都需要管理员维护字段、跨系统同步靠人工完成、AI 服务另行计费;另一方案单价较高,却能减少重复配置。只有把实施、维护和培训纳入比较,才能判断哪种方案真正经济。
同时要区分“先试用”和“长期部署”的成本。试用阶段可能使用少量席位和简化流程;扩大到多个部门后,管理员、权限治理、数据迁移和培训投入会增加。建议分别估算 3 个月试点成本和 12 个月运行成本,不要把短期折扣直接等同于长期总成本优势。
6. 如果短期看不到收益,区分工具问题与流程问题
试点结果不理想,不一定说明工具没有价值。可能是团队没有统一任务字段,可能是成员不更新状态,也可能是 AI 输出无法进入正式工作流。复盘时应把失败分为产品能力不足、配置不当、流程缺失、培训不足和业务本身不适合自动化,再决定继续调整还是停止。
如果关键数据长期不完整,先修复数据流程;如果权限模型无法满足政策要求,停止试点并转向其他候选;如果员工使用率低但任务链路成立,可以优化默认视图和培训;如果节省时间小于新增维护投入,则不应因为“AI 是趋势”而继续扩张。

八、结论:企业买的不是 AI 标签,而是可治理的项目闭环
1. 最有价值的产品,是能让团队少做重复动作而不丢失责任
本文的核心结论不是八款产品谁排第一,而是企业应把选型问题从“谁的 AI 功能最多”改成“谁能在我的流程里可靠地减少人工搬运,并且保留复核、权限和责任”。AI 摘要可以很漂亮,但如果它不能追溯到项目数据、不能由责任人确认、不能在错误时撤回,就不应成为企业级采购的核心卖点。
对组织而言,成熟的实施路径通常是先统一项目数据,再引入辅助生成,然后逐步开放结构化创建、状态提示和自动动作。每一步都应有明确的输入范围、质量标准和停用机制。这样做可能没有一场产品演示那么惊艳,却更可能形成可持续的业务价值。
2. 下一步可以直接执行的选型清单
-
选定一个有代表性的项目,明确执行成员、项目负责人和管理者三类参与者。
-
写出三项以内的核心需求,每项都用“输入、输出、责任人、验证方式”描述。
-
先列数据、安全、身份和审计硬门槛,未通过的候选不进入打分阶段。
-
从八款候选中挑选三款以内进行同一批任务的试点,避免比较范围过大。
-
连续记录基线与试点数据,明确样本量、周期、人工复核方式和异常情况。
-
把订阅、AI 附加服务、实施、培训、集成和维护成本合并计算。
-
按“扩大、调整后重测、停止”形成结论,并保留每项结论对应的证据。
如果企业目前只能做一件事,我建议先拿一个真实项目做四周试点,而不是先开一场功能演示会。选型的关键不是让 AI 更快地产生内容,而是让正确的信息以可审查的方式进入正确的项目流程,最终由合适的人作出决定。能做到这一点,AI 才从新功能变成可靠的管理能力。
常见问题解答(FAQ)
1. 2026年评测8款AI项目管理工具,企业应该用什么标准比较?
我看到不少工具都把AI功能放在介绍页最显眼的位置,但功能多不代表适合我们。我应该按什么标准比较,才能避免最后选到演示效果不错、实际项目里却用不起来的平台?
先把“工具有多少AI功能”换成“AI能否接入真实工作流”。对企业选型而言,任务整理、会议结论转行动项、进度汇总和风险提示,通常比单独的文本生成按钮更值得验证。可用下面这组权重作为内部初筛起点。它是选型建议,不是对八款产品的实测评分;不同组织应按自己的硬性要求调整。
比较维度建议权重核查重点 项目流程适配30%任务、依赖、审批、状态更新能否连起来 AI实际价值25%输出是否可编辑、可追溯,能否减少重复整理 权限与治理20%角色权限、审计记录、管理员控制是否满足要求 集成与迁移15%能否接入现有身份、文档、沟通及研发系统 总拥有成本10%订阅、AI附加费用、培训、实施和维护成本 先列出不可妥协的条件,例如数据处理规则或身份认证要求,再按权重比较通过门槛的候选项。
这样能避免某款工具靠单项亮点得高分,却在企业必需能力上不合格。
2. 怎样判断AI项目管理工具的功能不是“看起来很智能”?
我试过一些AI功能,输入一句话就能生成任务,看起来很快,但生成结果还得人工逐条修改。我想知道,应该用什么真实项目场景测试,才能分辨它究竟省了时间,还是只是把工作换了个形式?
不要只用产品演示里的理想提示词。选一个正在进行的项目,准备一份会议记录、任务清单和状态更新,让候选工具处理同一批材料,再由项目成员检查结果能否直接进入现有流程。重点观察三件事:任务负责人和截止时间是否提取准确;会议结论能否关联到具体任务;项目摘要是否区分已确认事实、待确认事项和风险猜测。
尤其要检查AI有没有把模糊表述擅自补成确定承诺。试点可记录“人工整理耗时、需要修改的条目比例、遗漏的关键事项数、成员实际采用率”。例如先用两周建立基线,再连续两周使用工具对照;这些是建议的测试周期,不是预先保证的效率提升幅度。
如果生成速度很快,但大量内容仍需重写,或结果无法回写任务和责任人,就不能把它算作有效自动化。对项目团队来说,减少交接和返工往往比多生成几段文字更有价值。
3. 企业采购AI项目管理工具前,数据安全和权限要核查什么?
我担心团队把项目资料交给AI后,敏感信息会被不该看到的人访问,或者数据用途超出我们的预期。除了看产品页面上的安全说明,采购前我还应该让供应商明确回答哪些问题?
先把“安全”拆成可核对的问题,而不是只确认供应商是否使用了安全认证名称。要求对方说明数据存储与处理地点、数据保留期限、删除方式,以及企业输入是否会用于训练或改进模型,并索取对应条款或文档。再核实权限边界:AI能读取哪些项目、文档和对话;成员离职或权限变更后,访问是否同步撤销;
管理员能否限制功能、查看审计记录或关闭特定能力。最好用不同角色账号实际验证,而不只依赖销售口头说明。如果企业有数据分类制度,可先挑选低敏感度项目试点,并明确禁止上传的资料类型。涉及个人信息、客户机密或受监管数据时,应由法务、安全和业务负责人共同确认适用条件,再决定是否扩大使用范围。
需要特别留意套餐和地区差异:同一产品的管理功能、数据控制选项或AI能力可能随版本、部署方式和销售地区变化。把版本、条款链接、核查日期和待确认项写入采购记录,能减少后续理解不一致。
4. 不同规模的企业应该怎样选AI项目管理工具,试点多久才够?
我所在的团队规模不大,但项目要跨部门协作;另一款工具的企业管理功能更全,却可能增加培训和维护负担。我不想只看团队人数下结论,应该如何设计试点,判断它是否真的适合我们的组织?
按项目复杂度和治理要求选,比按人数选更可靠。单一团队可优先看上手成本和流程灵活性;跨部门项目要重点看权限、状态汇总和依赖关系;大型组织则应先验证身份管理、审计、数据控制与系统集成。建议挑选一个有代表性、但失败成本可控的项目试点,覆盖项目负责人、执行成员和管理者三类角色。至少观察一个完整工作周期;
若项目周期较长,可先用两到四周检查日常任务流转,再延长观察以覆盖汇报或阶段评审。试点前写下继续或停止的判断条件,例如:关键任务是否能按权限流转;项目状态整理时间是否下降;AI生成内容的人工返工是否在团队可接受范围内;成员是否持续使用,而非只在培训当天尝试。
阈值应由团队依据现状设定,不宜直接套用行业宣传数字。最后把订阅费之外的培训、迁移、集成和管理员投入一并估算。若工具功能齐全但需要大量定制,或员工必须在多个系统重复更新,实际总成本可能高于轻量方案;试点要验证的是完整工作方式,而不只是单个功能。
核心关键词
文章包含AI辅助创作:2026年8款AI项目管理工具评测:企业级选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164172
读者评论
文章把“生成内容”和“任务进入流程”区分开来,这个标准比单看 AI 功能数量更适合企业选型。
八款工具的场景初筛有参考价值,但文中也说明并非同一条件下的实测,采购时仍需要用真实项目验证。
周报耗时拆分得比较实际:AI可能减少文字整理,但状态收集和风险判断仍需要团队投入。
关于权限继承、来源追溯和错误撤回的提醒很重要,尤其是涉及跨部门资料时,不能只看演示效果。
建议先小范围试点并记录配置、复核和维护成本,这样能避免把节省的操作时间误当成整体收益。
