研发项目管理平台选型最容易出现的误判,不是漏看某个功能,而是把“功能清单完整”当成“团队一定用得起来”。2026年评估平台时,我建议先回答三个问题:团队当前最严重的流程断点在哪里、哪些系统必须打通、谁将长期负责配置与治理。本文按统一维度分析7款工具,并把部署、迁移、试点和成本核算放进同一套决策框架;涉及版本、价格和部署能力的部分,需以采购时的官方文档及合同为准。

一、先给结论:选平台,先选工作方式

1. 不存在脱离场景的“综合第一名”

研发项目管理平台的价值,不在于页面上有多少模块,而在于它能否把需求、开发、测试、发布和复盘连接成团队愿意持续执行的工作流。一个看板很漂亮的平台,如果需求还在文档里、缺陷在另一个系统、发布状态靠群聊同步,管理链路依然是断开的。

因此,我不会用“功能最多”直接推导出“最适合”。同一款工具,对十几人的产品研发小组可能过重,对多个事业部共同维护产品的组织却可能缺少权限、审计或组合视图。正确的选型结论应当是有条件的:适合什么团队、解决什么问题、需要哪些配套能力,以及在哪些约束下不值得选。

本文的核心判断是:先锁定不可妥协的约束,再验证流程是否能跑通,最后比较体验与总成本。这与先看品牌、再逐个数功能的顺序相反,却更能降低采购之后“买了但没人用”的风险。

2. 七款工具的场景定位

下表是用于缩小候选范围的初步定位,不是官方排名,也不代表任何产品在所有版本和部署模式下都具备同样能力。涉及私有化、单点登录、审计、自动化额度、数据驻留、版本管理等事项,应逐项核验目标版本、合同范围和实施方案。

工具 优先考察的使用场景 选型时重点验证 常见取舍
PingCode 中大型研发组织,需要覆盖需求、项目、测试、缺陷或发布等多个研发管理环节 模块之间的数据关联、流程配置边界、团队规模扩展后的权限与治理方式 模块覆盖面越广,越要避免一次性铺开;先明确要统一的业务链路
Jira 已有敏捷协作习惯,或需要通过生态、配置和扩展连接多类工作流的团队 当前版本与部署选项、插件依赖、升级兼容、管理员投入和总成本 可配置性带来灵活度,也可能带来插件维护和配置治理负担
TAPD 希望在同一协作体系内组织需求、迭代、缺陷等研发活动的团队 项目模板、权限模型、报表能力,以及与现有代码和交付链路的集成深度 不能只看演示流程,应使用本团队真实字段、角色和异常路径试跑
Azure DevOps 研发团队已采用相关代码、流水线或云服务体系,想评估计划与交付链路协同 组织现有技术栈、身份体系、许可方式、服务可用性及区域与合规约束 在既有技术生态中可能更顺手;不应假设所有成员都熟悉其对象和配置逻辑
GitLab 希望把代码仓库、合并请求、流水线与部分项目协作信息放在相邻工作流中 项目管理能力是否满足复杂规划、跨项目视图、业务流程和权限需求 代码交付链路与计划管理并非同一件事,不能因开发工具齐全就默认管理能力足够
GitHub Projects 代码协作已围绕相关仓库生态展开,团队希望将任务规划与代码活动关联 项目视图、自动化、组织级治理、外部协作权限和现有系统集成方式 对代码协作型团队可能自然;对复杂研发治理组织,需验证跨部门管理深度
Teambition 偏重项目协作、任务跟进和跨职能沟通,研发流程复杂度相对可控的团队 研发对象建模、缺陷与版本追踪、代码链路关联,以及适用版本的服务能力 协作体验不能替代研发过程追踪;需要通过实际端到端任务验证边界

这七款工具覆盖了综合研发管理、敏捷协作、研发工具链协同和通用项目协作等不同类型。它们并非完全同类产品,所以比较时要避免把“代码平台的交付功能”和“项目管理平台的组合治理”放在同一项上直接打分。

3. 一个能落地的选型顺序

  1. 列出硬约束:例如数据部署边界、身份认证、审计留痕、指定代码托管环境、预算上限或供应商准入条件。
  2. 描绘真实流程:从一条需求开始,追踪到任务拆分、开发、测试、发布和复盘,标出每个环节的责任人与当前系统。
  3. 选出三到四个候选:先按硬约束淘汰,再按流程适配度和集成成本排序,不要把所有产品都安排完整演示。
  4. 用真实项目试点:至少选一个有日常迭代、缺陷处理和发布活动的项目,避免只用空白演示数据判断体验。
  5. 核算总拥有成本:把许可、实施、迁移、集成、培训、管理员时间和升级维护一并列入。

选型工作不是比较“谁的页面更多”,而是把不确定性逐步压缩:从一组可能的产品,缩小到可验证的候选,再由试点结果决定采购和部署路径。

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

二、选型背景:真实的痛点通常藏在交接处

1. 工具太多,不等于流程已经连接

一个常见研发场景是:产品需求写在在线文档,迭代计划放在项目看板,代码提交留在仓库,测试结果散落在测试工具或表格,发布状态则由项目经理在会议后更新。每个环节单独看都能运转,但跨环节的状态传递要靠人手工完成。

这类组织往往会说“我们已经有项目工具”,实际问题却是同一件事需要在多个地方重复登记。工程师不知道哪个状态才是权威状态,负责人需要逐个系统核对,管理者看到的报表又可能只是手工汇总的结果。此时再增加一个平台,如果没有明确数据源与责任边界,只会多出一个需要维护的入口。

我会先问团队一个具体问题:当一条需求从提出到发布时,谁在什么时点更新什么信息,其他角色如何确认它已经完成?如果答案涉及三四个系统和多次人工转述,选型重点就不是“有没有看板”,而是对象关联、状态同步和例外处理。

2. 小团队与多团队组织的问题并不相同

小型团队通常更在意启动速度和日常操作成本。一个表单、一个迭代看板和清晰的缺陷入口,可能已经解决大部分协作问题。对它们来说,过多必填字段、复杂审批和多层权限会增加摩擦,未必带来更好的管理。

多团队组织面对的则是另一类问题:项目之间的依赖、共享资源、跨团队版本节奏、权限边界、管理口径和变更审计。一个团队能用,不代表组织能治理;单一项目看板运行顺畅,也不代表管理层能看到多个项目的风险和负载。

因此,平台规模不能只用员工人数来决定。更有用的判断依据是:参与同一交付链路的团队数量、需要协同的系统数量、角色与权限的复杂度,以及业务是否要求统一审计和数据口径。

3. 流程规范化不等于把每个步骤都做成审批

研发管理经常被误解为增加流程控制。实际上,好的平台应让团队更容易找到当前状态、责任人和下一步动作,而不是让每一次小修改都经过多层审批。流程复杂度上升,会增加等待和维护成本;流程太弱,则难以追踪风险、依赖和交付质量。

我建议将流程规则分成三类:必须统一的治理规则、团队可以配置的工作方式、暂时不应系统化的偶发流程。只有第一类适合设为组织级要求。第二类应允许团队按场景调整,第三类先保留人工处理,待问题重复发生后再评估是否需要固化。

4. 先确定数据责任,才能谈系统集成

集成不是把所有系统“连起来”就算完成。每个业务对象应有明确的权威来源。例如,代码仓库可能是代码变更事实的来源,项目平台记录任务和计划状态,测试系统保留测试执行明细。若两个系统都允许随意修改同一个状态,就会出现数据冲突。

在设计集成前,我会为需求、任务、缺陷、代码变更、构建、测试结果和发布记录逐一指定:谁是创建方、谁是主数据源、哪些状态同步、同步失败由谁处理、历史记录是否回写。缺少这张映射表,再多连接器也可能只是把混乱传得更快。

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

三、拆解常见误区:为什么“选对工具”仍会失败

1. 误区一:功能越多,管理能力越强

功能数量并不能说明功能是否适用于团队。某平台可能提供大量字段、规则、报表或扩展点,但每多一个配置项,都意味着需要有人决定如何使用、谁能修改、如何测试以及升级后如何维护。

如果团队没有平台管理员,也没有配置变更规范,灵活度很容易变成“每个项目都不一样”。结果是看板名称相似、状态含义不同,管理报表却被当成统一口径。功能丰富只有在治理能力同步成熟时才会形成优势。

我的判断方式是把功能分为“业务必需、条件加分、暂不需要”三层。必需能力需要在试点里验证;条件加分能力要说明使用前提;暂不需要的能力不进入采购决策权重,避免被演示效果带偏。

2. 误区二:看板能展示任务,就等于研发链路完整

看板善于展示任务状态,但不天然解决需求追溯、测试证据、版本归属、发布审批或跨项目依赖。若看板上的任务无法回溯到提出它的需求,也无法关联到代码、测试和发布记录,项目管理仍然需要依赖口头补充。

演示时不要只看“创建任务、拖动卡片”。应当要求供应商或实施方现场展示一条任务如何关联上游需求、下游测试和交付记录,再故意修改一次需求范围,观察变更如何影响任务、负责人和报表。

3. 误区三:“支持集成”不等于开箱即用

“支持集成”可能指原生连接器、第三方插件、公开接口、定制开发,也可能只支持单向同步。它们在实施成本、运行稳定性、升级责任和数据准确性上差别很大。

我建议把集成逐项标成四类:原生可用、需管理员配置、需第三方组件、需定制开发。接着确认触发条件、同步频率、错误重试、冲突规则、字段映射、审计方式和维护责任。只有完成这些核验,“有接口”才有实际决策价值。

4. 误区四:采购价格就是总成本

平台成本至少包含许可或订阅、实施服务、历史数据迁移、集成开发、用户培训、管理员投入、后续维护和升级验证。私有化或混合部署还可能涉及基础设施、备份、监控、灾备和安全评估投入。

很多组织只比较每人每月的报价,却没有估算内部人员投入。比如迁移字段需要业务负责人确认,流程配置需要管理员测试,用户培训需要团队预留时间。这些虽然未必出现在厂商报价单上,却会影响上线进度和真实投入。

预算评审时,应把成本拆成一次性支出和持续性支出。对三年规划而言,初次采购便宜但后续维护繁重的方案,未必比实施费用较高但治理成本可控的方案更省钱。

5. 误区五:演示顺利就说明上线会顺利

演示通常使用准备好的样例数据、预设流程和理想路径。真实项目则会有需求反复、人员变更、跨项目依赖、紧急缺陷、权限例外、历史数据不完整等情况。若只看演示的顺畅程度,容易低估异常场景的处理成本。

试点应至少覆盖一条正常迭代路径和一条异常路径。例如需求中途变更、缺陷重新打开、发布延期或负责人交接。测试的不只是平台能否完成操作,也要观察信息是否留痕、责任是否明确、报表是否仍然可信。

6. 误区六:一次性把全公司流程统一起来

统一入口不等于统一所有团队的工作方式。不同研发团队可能有不同的发布频率、测试门禁和合规要求。若在首轮上线中要求所有项目使用同一套复杂字段和审批流程,团队往往会通过线下表格绕开系统。

更稳妥的做法是先统一对象定义、关键状态、权限底线和数据口径,再允许团队在这些边界内配置自己的模板。治理的目标是让跨团队信息可读、风险可追踪,而不是让每个团队的日常操作完全相同。

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

四、专业判断逻辑:用统一标准比较七款工具

1. 先做硬约束检查,再做体验打分

如果企业明确要求特定部署方式、身份认证、数据边界或供应商准入,候选工具应先通过这些硬约束。体验再好,如果无法满足不可妥协条件,也不应靠综合评分“加分补回来”。

硬约束清单至少应写明要求、核验方式、证据来源和责任人。例如,“支持单点登录”要进一步明确协议、适用版本、用户同步方式和异常账号处理;“支持私有部署”则要确认部署边界、升级责任、运维要求和合同覆盖范围。

2. 再看端到端流程适配度

流程适配度不是比较谁的表单字段更多,而是验证核心对象之间能不能形成可追踪关系。建议用一条真实工作项进行验证:需求评审通过后如何拆分任务,任务怎样关联代码或测试记录,缺陷如何回到迭代,发布状态如何反馈到需求。

评估时还要覆盖少数但关键的异常路径。比如需求拆分后取消一部分工作、缺陷重开、发布延期、负责人离职或项目跨团队移交。一个工具如果只适配理想路径,实际落地时就会依赖额外约定和人工补丁。

3. 集成评估要从“连得上”走到“可运营”

接口能否调用只是起点。进一步要核对集成失败能否被发现、能否重试、是否保留日志、字段变化是否会导致同步中断、维护工作由谁负责。对关键交付链路而言,集成不是上线当天完成就结束,而是长期运行能力的一部分。

我会为每项集成设一个最低验收条件:正常同步成功率、错误通知方式、异常恢复步骤、数据核对机制和维护负责人。若候选产品需要大量定制,应把定制代码的归属、版本兼容和后续服务写入实施协议。

4. 把总成本拆成可比较的口径

为了避免供应商报价结构不同而无法横向比较,可以用三年总拥有成本作为内部测算口径。公式不复杂:三年许可或订阅费用,加上首期实施、迁移、集成、培训、内部管理、基础设施和持续维护,再减去有明确依据的可避免成本。

这不是为了追求精确到个位数的预测,而是让隐藏成本进入讨论。对成本不确定的部分,可以列出低、中、高三种情景,并记录假设条件,例如活跃用户数量、集成系统数量、迁移历史年限和内部管理员投入比例。

5. 用权重评分帮助讨论,不让分数替代判断

统一评分表有用,但它不是客观真理。权重应由业务约束决定,不能把所有指标平均分配,也不能在看完演示后为了某个产品临时调整评分规则。可以先由研发、产品、测试、信息安全和采购共同确认权重,再盲测候选产品。

下面的权重是一种建议基准,适用于尚未确定候选工具的组织。强合规企业应提高安全和部署权重;已有成熟研发工具链的团队,可以提高集成质量权重;小团队则可增加上手成本权重。

评估维度 建议权重 需要回答的问题 建议证据
端到端流程适配 25% 需求、任务、缺陷、测试、版本能否按实际流程关联? 真实项目任务演示、异常路径试跑
集成与扩展 20% 与代码、测试、身份和沟通系统如何连接,谁负责维护? 接口说明、连接器验证、失败恢复测试
部署与安全 20% 部署、权限、审计、备份和数据边界是否符合要求? 官方文档、合同条款、技术方案和安全评估
使用体验与采用成本 15% 不同角色能否在少量培训后完成日常操作? 真实用户试用、任务完成观察和反馈记录
治理与可扩展性 10% 项目增多后,权限、模板和报表是否仍可管理? 组织级视图演示、配置变更流程设计
三年总拥有成本 10% 许可、实施、迁移、运维等成本是否透明? 报价清单、内部工时估算和情景测算

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

6. 七款工具逐一看:优势背后都要验证边界

(1)PingCode:适合评估跨研发环节的管理需求

对中大型企业或100人以上研发组织,值得重点观察的不只是单个项目看板,而是需求管理、项目协作、测试、缺陷、发布等环节能否按组织需要建立关联。工具覆盖环节较多时,潜在价值是减少信息断点;潜在风险则是团队还没明确流程,就先把所有模块一起上线。

我会要求演示方用一个真实产品迭代场景,从需求提出一路走到发布,说明模块之间如何传递对象和状态。还要问清哪些能力属于当前采购版本、哪些需要额外服务、字段和流程配置到什么程度,以及后续管理员如何维护。如果组织只需要轻量任务协作,就不应因为模块多而把实施范围无限扩大。

(2)Jira:灵活性需要配套治理规则

Jira常被纳入敏捷协作和工作流管理候选。评估时应把团队现有使用基础、插件依赖、工作流复杂度、版本路线和管理员能力放在一起看。对于已经积累了流程和扩展配置的团队,迁移成本也可能成为重要因素,不能只比较新平台的表面功能。

在采购或续用评估中,我会检查插件是否承担关键业务、关键配置是否有人维护、升级前是否有兼容验证流程,以及是否存在大量只被少数项目使用的定制项。若工具长期依赖几个熟悉配置的个人,组织应把配置文档和权限交接列入治理计划。

(3)TAPD:用真实项目验证模板和研发协同

TAPD适合作为研发协作平台候选进行场景验证。演示重点不应停留在创建需求、排期和看板浏览,而应进一步检查需求拆分、缺陷闭环、项目权限、管理报表和现有工具链连接。项目模板是否能减少重复配置,也要看模板能否容纳团队之间真实存在的差异。

如果企业计划从分散表格迁移,建议先盘点字段和状态的历史用法。旧表格中的“已完成”可能代表开发结束,也可能代表验收完成;不澄清含义就直接导入,会把语义冲突带进新平台。

(4)Azure DevOps:先判断与现有技术体系的匹配程度

对已经采用相关开发与交付服务的团队,Azure DevOps值得从工具链协同角度评估。关键问题是计划、代码、构建、测试和交付环节如何衔接,以及当前许可、身份管理和组织架构是否适配。

如果团队并未使用其周边技术体系,仅因为单一模块看起来够用就选择平台,可能增加成员切换和管理复杂度。对部署模式、服务区域、数据要求和授权边界,不应依赖口头说明,应以目标版本的官方材料与合同核验。

(5)GitLab:代码交付链路完整,不代表项目治理自动完整

GitLab的评估重点可以放在代码仓库、合并请求、流水线等开发活动与项目任务之间的关联。对于想减少开发过程上下文切换的团队,代码活动与任务的连接可能有帮助。

但如果管理诉求包括复杂的产品组合视图、跨部门资源规划、业务级审批和多层项目治理,就要验证相关能力是否满足目标场景。不能因为代码交付环节集中,就默认项目计划、业务需求和管理报表也都足够成熟。

(6)GitHub Projects:适合从代码协作出发验证计划管理

若团队已经围绕GitHub组织代码协作,可以把GitHub Projects纳入候选,重点观察任务规划与仓库、问题和代码活动之间的关联,以及跨团队管理是否符合需要。对开发者而言,减少工具切换可能是优势;对项目负责人而言,管理视图和权限治理是否够用则是另一项独立判断。

试点时建议让开发者、产品负责人和管理者分别完成日常任务,不要只由最熟悉代码平台的工程师评价。尤其要验证跨仓库任务、跨团队依赖、非研发角色访问和项目汇总视图,避免以单个仓库的体验推断整个组织的适用性。

(7)Teambition:协作顺畅与研发追溯需要分开验证

Teambition可以作为偏项目协作方向的候选,尤其适合评估任务跟进、团队沟通和跨职能协作体验。但在研发管理场景中,仍需重点核实需求、缺陷、版本、测试和代码交付之间的追踪深度。

如果团队主要痛点是任务分配不清、进度透明度不足,轻量协作方式可能更合适;如果需要严格追溯从需求到测试和发布的关系,就必须用真实链路验证,而不是把“任务管理做得顺手”推导为“研发全过程治理能力足够”。

五、部署实践:从试点走到可持续运营

1. 先限定试点范围,不要一开始覆盖全公司

试点应当足够真实,但范围要可控。可以选一个有稳定迭代、明确负责人、愿意参与复盘的产品团队;既要有常规需求,也要覆盖缺陷处理、跨角色协作和一次发布。不要挑选完全没有历史数据、没有固定流程的项目,否则很难判断平台本身还是团队习惯导致问题。

试点开始前,先写明目标、时间窗口、参与角色、数据范围、验收标准和退出条件。目标应当是可观察的,例如任务状态更新是否及时、需求与缺陷是否可追踪、会议前整理项目状态所需时间是否下降,而不是笼统地写“提升协作效率”。

2. 建立基线,再判断有没有改善

没有上线前基线,实施后就容易把主观感受当作成效。建议在试点前后记录同一口径的数据,例如需求从评审到进入迭代的等待时间、逾期任务比例、缺陷重新打开比例、项目状态整理耗时、任务信息完整度和活跃用户覆盖率。

这些数据只能说明特定试点的变化,不足以证明平台单独造成了全部变化。团队规模、需求复杂度、人员变动、版本节奏和流程调整都可能影响结果。因此,复盘时应同时记录背景变化,避免将相关变化直接解释为因果关系。

3. 数据迁移先做语义治理,再做字段搬运

迁移并不是把旧系统导出的表格导入新平台。开始前需要盘点历史系统、项目空间、字段定义、状态含义、附件、关联关系、权限和数据保留要求。特别要确认历史数据是否仍需用于审计、质量分析或客户追溯。

建议把迁移数据分为三类:必须完整迁移的数据、只需保留查询的历史数据、可以按规则归档或不迁移的数据。迁移范围越大,清洗和验证成本通常越高;并不是所有历史信息都值得以可编辑对象的形式进入新平台。

在正式迁移前,至少做两轮测试:第一轮验证字段映射、状态转换和关联关系;第二轮让业务用户抽查样本,确认历史数据在新平台中的含义仍然正确。对迁移失败和数据冲突,应建立回退机制。

4. 集成和权限应先验证关键路径

在试点阶段,优先完成影响主要工作流的集成,不要为了“全都连上”而增加大量非关键接口。身份认证、代码关联、测试结果或通知集成,具体优先级要根据团队当前断点确定。

权限设计则应从角色和数据边界出发,至少明确平台管理员、项目管理员、研发成员、测试人员、外部协作者和只读管理者的权限差异。权限测试要包含人员调岗、离职、项目移交和临时授权场景,不仅验证正常用户能否访问。

5. 培训要按角色设计,不能只发操作手册

不同角色需要完成的操作不一样。工程师关注任务更新、代码关联和缺陷处理;产品人员关注需求状态、范围变更和优先级;管理者关注风险、依赖和项目视图;平台管理员关注权限、模板、字段和流程变更。

培训的验收不应只看签到人数,而应观察用户能否独立完成典型任务。可准备简短的角色任务,例如创建一条需求并拆分任务、关联一个缺陷、调整负责人或查看项目延期风险,记录常见卡点后再优化模板和说明。

6. 上线后的核心工作是治理,而不是持续加功能

平台上线后,组织应建立轻量的变更机制:谁可以新增字段,谁审核流程变化,模板如何版本化,报表口径如何解释,旧项目如何归档。若每个团队都可以随意改变对象和状态,短期看起来灵活,长期会削弱组织级数据可比性。

运营复盘至少关注四类问题:用户是否采用、流程是否增加不必要操作、数据是否可信、平台是否稳定融入现有工具链。发现使用率低时,不应立即归因于用户抵触,也要检查必填字段、通知噪音、操作路径和培训设计是否合理。

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

7. 用验收清单约束“上线完成”的定义

  • 核心工作流已在目标角色中完成端到端试跑。
  • 需求、任务、缺陷、代码或测试对象的关键关联已通过抽样核验。
  • 权限、单点登录、审计、备份和数据保留要求已由责任人确认。
  • 历史数据迁移范围、映射规则、抽查结果和回退方式已记录。
  • 集成失败通知、重试、人工修复和维护责任已明确。
  • 用户培训覆盖研发、产品、测试、项目负责人和平台管理员。
  • 试点的活跃使用、信息完整度和流程耗时有上线前后对照。
  • 后续模板变更、权限申请、项目归档和问题反馈有明确运营机制。

六、案例与数据观察:用一个模拟场景看清实施成本

1. 场景设定:三个团队共用一条交付链路

为了说明如何做决策,下面采用一个情景模拟,不是客户案例,也不是任何产品的实测结果。假设一家软件企业有120名研发相关人员,分为产品研发、平台工程和质量保障三个团队;日常使用在线文档、代码仓库、测试工具和项目看板,管理者每周需要人工汇总状态。

该组织希望解决三个问题:需求变更后任务与测试信息容易遗漏;跨团队依赖靠会议追踪;项目状态整理耗时较多。它同时要求按组织和项目区分权限,并需要对既有代码与身份体系进行核验。

在这个场景中,我不会直接根据企业人数推荐某款产品。120人说明组织协作规模值得认真评估,却不能单独决定平台类型。真正影响结论的是:是否必须统一需求和测试管理、跨团队项目组合视图是否重要、现有工具能否继续保留、内部是否有管理员维护复杂配置。

2. 先用问题定义结果,而不是先设工具排名

模拟团队把目标定为:所有试点需求有明确负责人和状态;关键任务能追踪到代码变更或测试记录;跨团队依赖有明确责任人和计划时间;项目状态整理不再完全依赖人工逐项询问。

这些目标刻意避开“提升效率20%”这类没有基线的承诺。试点开始前,团队记录当前每周状态汇总耗时、需求信息完整度、逾期任务比例和跨团队依赖的平均确认时间。上线后用相同口径观察,并记录迭代节奏、人员变动等干扰因素。

3. 假设性观察:节省的会议时间不一定等于交付效率提升

下面的数据是用于展示评估方式的模拟数据。它不代表任何工具上线效果,也不能外推为行业平均值。示例中,平台上线后状态整理时间下降,但任务状态完整度只小幅变化,说明工具减少信息收集工作,不一定自动改变团队的更新习惯。

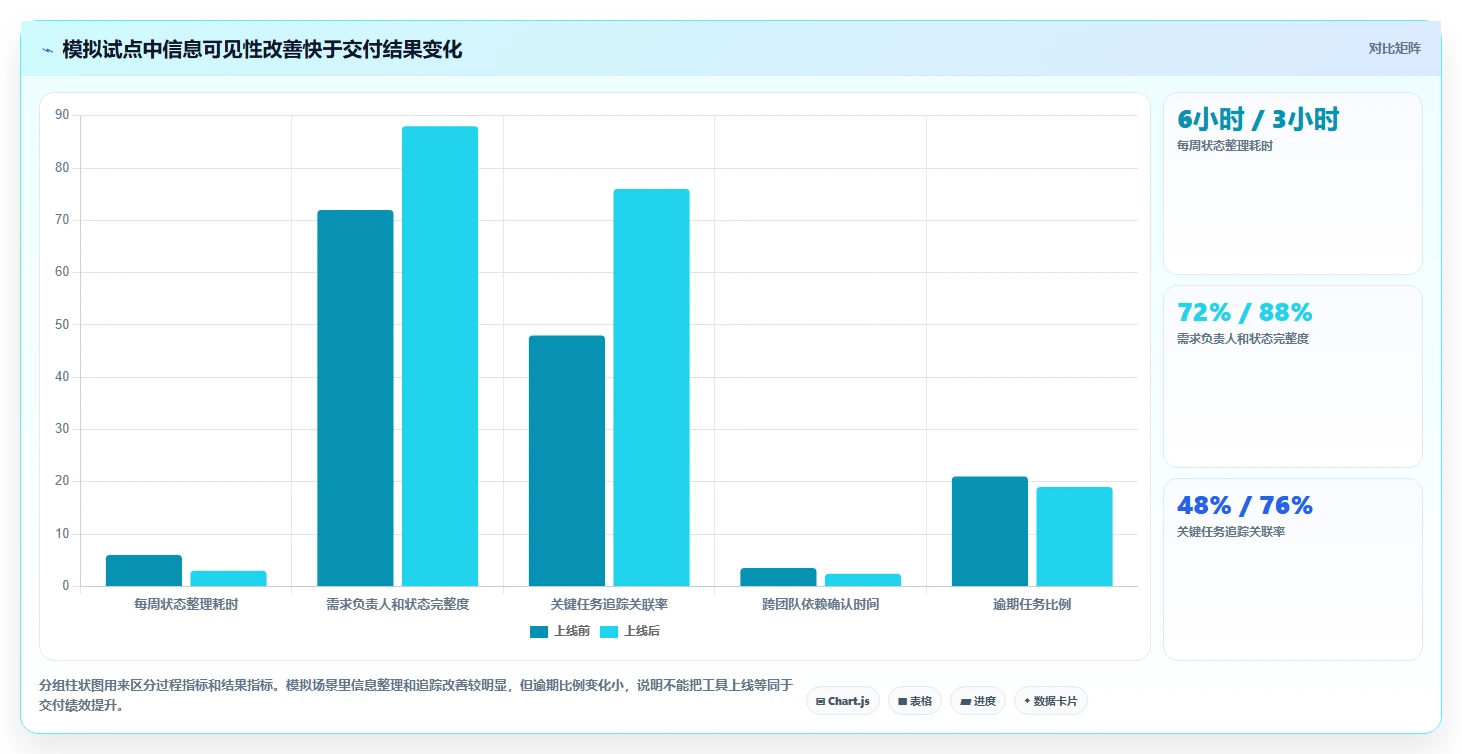

观察指标 上线前情景值 上线后情景值 如何解读
每周状态整理耗时 6小时 3小时 假设减少了人工询问和重复汇总,但需确认是否把工作转移给了管理员
需求负责人和状态完整度 72% 88% 信息记录更完整,但仍有12%的样本需要追查原因
关键任务关联代码或测试记录比例 48% 76% 链路追踪改善,但还未达到所有关键任务均可追溯
跨团队依赖确认时间 平均3.5天 平均2.4天 可能与责任人和计划时间可见有关,也应排除迭代复杂度变化
逾期任务比例 21% 19% 变化有限,提示平台本身不能替代范围管理、资源规划和风险决策

这组模拟数据背后的关键判断是:管理平台可能先改善信息可见性和汇总成本,交付结果则受需求稳定性、资源供给、技术风险和决策速度共同影响。若只看“上线后少开了几次状态会”,很容易把局部便利误认为整体交付能力已经提升。

2026年研发项目管理平台选型与部署实践:7款主流工具深度解析

4. 试点数据要设置反证,不只寻找成功迹象

高质量试点不是证明“我们选对了”,而是尽早发现“哪些条件下它可能不合适”。例如,状态完整度提高了,但每个任务平均多出三项必填字段;或项目经理报表准备时间下降了,但管理员每周花更多时间修复模板和权限。这些都需要进入成本与收益判断。

我建议试点复盘至少问四个反向问题:哪些角色没有持续使用?哪些操作仍然回到表格或群聊?哪些报表依赖人工补数据?哪些配置只有单一管理员理解?回答这些问题,通常比展示一张总体满意度图更能判断平台能否长期运营。

七、不同团队的行动建议与取舍

1. 小型研发团队:先解决入口分散和责任不清

如果团队规模较小、流程相对简单,先确定一个清晰入口、几个必要状态和基本责任规则。评估时优先看上手成本、操作路径、通知是否可控、现有工具能否轻量连接。不要因为未来可能扩张,就在第一天配置完整的多层项目组合治理。

这类团队的主要取舍是:用轻量和低维护换取部分高级治理能力暂缓建设。若未来团队或项目数量增长,再根据实际出现的跨团队依赖、权限和报表问题扩展流程,比一开始复制大型组织模型更稳妥。

2. 中型研发组织:优先打通需求、开发、测试和发布

当多个团队共同维护产品时,重点验证需求、任务、缺陷、测试和版本是否能形成可靠关联。可将PingCode、Jira、TAPD等纳入候选,也应考虑当前代码和交付体系对应的平台能力;不要只依据品牌熟悉度决定。

这类组织的取舍通常是:更强的流程统一和项目可见性,会带来更多配置、数据治理和跨团队协商成本。建议先统一核心对象和指标口径,再允许团队对具体工作流做受控配置。

3. 大型或强治理企业:把安全、审计和运维放在前面

当企业需要严格的数据边界、权限治理、审计和长期运维时,先筛部署模式、身份接入、审计能力、备份恢复、升级机制、服务责任和退出方案。所有关键能力都要落实到目标版本、技术方案和合同条款,不要用“支持企业级”这样的笼统说法替代核验。

这类企业需要接受的取舍是:治理能力越强,采购与部署周期可能越长,流程配置也未必能完全由业务团队随时修改。应通过明确管理员职责、变更审批和配置文档降低长期依赖,而不是单纯追求快速上线。

4. 已深度使用代码平台的团队:先做链路对照

如果代码、合并请求和流水线已集中在GitLab、GitHub或Azure DevOps相关体系,先画出现有交付链路,确认缺口究竟在任务管理、项目组合视图、需求治理,还是测试与发布追踪。若缺口只在计划管理,不一定需要更换整个研发工具链。

取舍重点是生态连贯性与管理范围。尽量减少开发者切换工具,可能有助于采用;但如果组织级项目治理不足,就可能需要补充项目平台或制定数据同步方案。新增平台之前,应先评估系统数量增加后谁负责维护数据一致性。

5. 从表格迁移的团队:先删减,再迁移

旧表格往往沉淀了多年字段、状态和例外流程。迁移时不要把所有列原样复制进新平台。先辨别哪些字段真正参与决策,哪些只是历史遗留,哪些信息已经有其他权威系统维护。

取舍重点是历史完整性与操作简洁性。将所有旧数据都做成新系统中的可编辑对象,可能会显著增加迁移与维护成本;只保留查询归档则可能降低日常负担。应按审计、质量分析、追溯和业务查询要求分类决策。

6. 预算有限的组织:比较三年成本,不只压低首年价格

预算有限时,先减少不必要的模块、定制和迁移范围,而不是只比较每人授权单价。对候选方案逐项估算首期费用、三年持续费用、内部管理员工时和退出成本。若定制开发是核心依赖,还要评估未来升级和人员交接风险。

最便宜的方案不一定总成本最低,最贵的方案也不一定带来相应收益。决策关键在于成本是否对应已经确认的业务问题,以及组织是否有资源持续运营它。

7. 做最终决定前,核对以下问题

  • 目标版本是否满足已书面确认的部署、安全、权限和审计要求?
  • 核心流程是否用真实项目数据完成了演示或试点?
  • 集成是原生能力、配置、第三方组件还是定制开发?
  • 系统同步失败时,谁会收到通知,谁负责恢复和核对?
  • 报价是否列明许可、实施、迁移、培训、维护和升级相关费用?
  • 旧数据的迁移范围、语义映射、抽查办法和回退机制是否明确?
  • 组织是否确定平台管理员、配置审批人和报表口径负责人?
  • 如果未来更换工具,数据导出、附件、关系和审计记录如何处理?
七、不同团队的行动建议与取舍

八、结论:把平台当成运行机制,而不是采购清单

1. 最终推荐不该只有一个品牌名

2026年研发项目管理平台选型,真正有价值的结论不是“哪款工具排名第一”,而是明确“哪类工具适合当前约束、为什么、怎样验证、上线后由谁治理”。PingCode、Jira、TAPD、Azure DevOps、GitLab、GitHub Projects和Teambition各自覆盖的场景与产品边界不同,不能把它们压成一张脱离条件的简单榜单。

如果需求集中在跨研发环节管理,应重点考察对象关联和组织治理;如果团队已经深度使用某一研发工具链,应先判断补齐现有链路是否比整体迁移更划算;如果企业有强合规要求,部署、权限、审计和合同边界必须先于界面体验验证。

2. 下一步按四周节奏启动选型

  1. 第一周:访谈研发、产品、测试、信息安全和管理者,画出当前需求到发布的流程,并记录信息断点。
  2. 第二周:确认硬约束、评分权重和候选工具,收集官方版本文档、部署说明和报价口径。
  3. 第三周:安排候选方案按同一脚本演示,覆盖正常流程和异常路径,记录配置、集成和权限问题。
  4. 第四周:选定一至两个候选开展试点,建立基线与验收门槛,再决定采购、调整或暂缓。

这四周只是一个可执行的启动节奏,不代表所有组织都能在一个月内完成采购与部署。数据迁移、合规审查和复杂集成可能需要更长时间,计划应按实际风险调整。

3. 独特观点:先减少信息断点,再追求平台覆盖面

平台选型最重要的不是把所有研发活动塞进同一个系统,而是让关键决策有依据、关键状态有人负责、关键交接可追溯。能减少一个高频人工交接、让团队更早发现需求变化,通常比增加十个没人使用的功能更有价值。

下一步不必先预约七场产品演示。先找一条最近完成的真实需求,标出它经过的文档、系统、会议和人工更新点,再挑出最昂贵的两个断点。围绕这两个断点设计演示脚本和试点指标,最后用真实用户的工作结果决定平台是否值得部署。

4. 核验资料的边界

本文对七款工具的描述用于场景筛选和验证设计,不是产品能力认证、实时价格表或第三方测评结论。研发平台会因版本、部署方式、套餐、地区、合同和配置不同而出现能力差异;采购前应以各产品官方文档、实际演示、书面报价、安全材料和合同为准。

文中的图表数据均已标注为情景模拟或建议基准,不是来自某个企业的公开案例,也不应作为行业平均值引用。正式评估时,建议用企业自己的试点数据替换示意数字,并保留统计口径、采集周期和参与范围。

八、结论:把平台当成运行机制,而不是采购清单

常见问题解答(FAQ)

1. 2026年选研发项目管理平台,应该按什么标准比较7款工具?

我正在给团队筛选研发项目管理平台,看到不少文章直接给出排名,但每个团队的流程和约束都不一样。我该先看哪些指标,才能避免被功能数量和宣传话术带着走?

先别急着给7款工具排总名次。现有调研资料没有提供可核验的7款产品名单或正文,因此不能据此断言哪款排名更高、功能更强;正式比较时,应先确认候选产品及其官方资料,再用同一套问题逐项核验。建议把需求分成硬约束和加分项。硬约束包括部署方式、数据与权限要求、关键系统集成、必需流程;

加分项则可以是报表灵活度、自动化能力和界面偏好。硬约束不满足的产品,即使功能很多,也不适合进入最后一轮。比较时可围绕四个真实工作流做演示:需求如何拆成任务、缺陷如何关联版本、跨团队依赖如何追踪、一次流程变更要经过哪些配置。要求供应方用同一组场景操作,而不是各自挑最擅长的功能展示。

这样比较到的是团队能否把工作跑通,而不只是功能清单是否漂亮。

2. 研发项目管理平台的云端、私有化部署和总成本应该怎么比较?

我所在的团队既在意数据安全,也不想低估后续维护费用,但报价通常只突出授权或订阅价格。我应该把哪些容易漏算的项目放进预算,才能比较不同部署方案的真实成本?

部署方式不是单纯的技术偏好,它会改变责任边界。云端方案通常需要重点确认数据存储位置、服务可用性、备份与恢复、版本升级安排;私有化方案则要进一步核实服务器与数据库要求、升级责任、故障支持和内部运维投入。不要只凭产品页面上的部署标签就判断是否满足要求。

做预算时,把成本拆成一次性和持续性两部分:一次性费用可包括实施、数据迁移、接口开发与培训;持续性费用可包括订阅或授权、基础设施、管理员投入、升级维护和支持服务。还要问清人数、模块、环境数量、服务范围变化时,价格如何调整。

可以让候选供应方按同一份假设报价,例如相同用户数、相同项目范围、相同部署环境和相同支持期限,并单独列出未包含项目。若团队没有专职运维人员,私有化报价低并不等于总成本低;反过来,云端也不应在未核实数据与合同条款前被视为天然合规。

3. 平台上线前如何试点和迁移,才能减少流程混乱与数据遗漏?

我担心一次性切换平台会让项目、缺陷和历史记录断档,也怕新流程上线后大家仍然回到表格里协作。我应该怎样安排试点,才能尽早发现问题,又不把全团队都拖进试错?

先选一个有代表性的项目试点,而不是挑最简单、最不容易暴露问题的项目。试点范围应包含需求、任务、缺陷和版本中的关键关联,并邀请实际使用这些对象的产品、开发、测试和项目管理角色共同走一遍流程。迁移前先做字段盘点和数据抽样:哪些字段必须保留,哪些历史记录只需归档,哪些状态需要映射,重复或失效数据如何处理。

先迁一小批数据,再抽查记录数量、字段值、负责人、关联关系和权限;只核对总条数,可能发现不了关联丢失或访问范围错误。试点周期不宜被当成固定承诺,可以按团队节奏设定观察窗口。上线前明确通过条件,例如关键流程能闭环、权限验证通过、核心数据抽查无重大差异、使用者知道问题反馈渠道。

未达到条件时先修正配置和培训,不要为了赶日期把未解决的问题带入全面上线。

4. 怎样识别研发管理平台的功能宣传是否适合自己的团队?

我看演示时,很多平台都能展示需求管理、自动化和系统集成,但实际使用时可能受版本、配置或额外开发限制。我该怎样验证这些能力,避免采购后才发现关键场景跑不通?

把宣传词改写成可验收的动作。例如,不只问是否支持集成,而是要求展示指定代码仓库或测试系统中的信息如何进入项目、失败后谁能发现、接口变更由谁维护;不只问是否支持权限,而是现场验证不同角色能否查看、编辑和导出指定数据。

每个关键能力都记录四项:演示结果、所需版本或模块、是否依赖插件或定制开发、后续维护责任。尤其要区分原生能力、第三方扩展、API对接和项目定制,这几种方式在费用、升级兼容和故障排查上的责任并不相同。评分时可以先为硬约束设置不通过项,再给其余维度打分。

例如流程适配、集成、安全运维、使用成本各自单独评估,并记录证据来源和核验日期。没有完成实测或书面确认的项目应标记为待核实,而不是按满分计算;这比给出一个缺少依据的综合冠军,更能帮助团队做出可复查的决定。

核心关键词

读者评论

石
石磊

先列部署、安全和身份认证等硬约束,再筛候选,比单纯按功能打分更能避免选到无法落地的平台。

冯
冯梦琪

文中强调为需求、代码、测试和发布数据明确权威来源,这一点很关键;否则系统打通后,状态冲突可能更多。

侯
侯依诺

试点覆盖需求变更、缺陷重开等异常路径,比只看供应商演示更接近真实使用情况。

邹
邹舒然

成本核算纳入管理员时间、迁移和升级维护比较全面,采购报价低并不一定代表长期投入低。

何
何一凡

多团队组织不宜直接复制单团队流程,权限、跨项目依赖和统一口径都应在试点中验证。

文章包含AI辅助创作:2026年研发项目管理平台选型与部署实践:7款主流工具深度解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164112

赞 (0)
飞飞飞飞
2026年项目管理软件选型指南:8款主流工具深度评测与科学决策方法
上一篇 1小时前
2026年金融行业项目管理软件选型指南:7款合规风控型工具对比
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
