国央企选型需求管理软件时,最容易被误判的不是功能多少,而是“支持局域网部署”这句话究竟代表什么:能在内网访问、能安装在自有服务器,还是断开外网后仍可完成授权、升级、通知和核心业务操作?这三者不是一回事。本文把八款产品作为候选池,重点比较部署核验路径、需求管理适配度和采购前的验证方法;对无法仅凭公开资料确认的版本与交付条件,明确标为待核实,不把产品宣传语当作测试结论。
一、先讲核心结论:部署方式先过门槛,功能对比才有意义
1. 八款产品不是八个已经验证通过的结论
本文纳入八款有代表性的候选产品:PingCode、Jira Software Data Center、Azure DevOps Server、IBM DOORS Next、Siemens Polarion ALM、PTC Codebeamer、Tuleap 和 OpenProject。它们覆盖了国内研发管理平台、传统需求工程工具、研发协作平台以及可自部署的开源或商业平台等不同路线。
我需要先把边界说清楚:现有调研资料没有提供这八款产品在 2026 年具体版本、授权条件、离线运行能力或客户现场测试的统一证据。因此,下文是选型候选池和核验框架,不是“八款产品均已实测支持完全离线”的背书。尤其是产品名称相同,部署版本、服务组件、授权方式和外部依赖也可能不同,必须以供应商针对采购版本的书面答复为准。
如果项目招标条件明确要求“局域网部署”,建议把要求拆成可验收条款:系统部署位置、网络访问边界、是否调用外部服务、无外网状态下的功能、升级方式、授权校验方式、数据备份机制。条款没拆开之前,任何产品名单都只能算初筛。
2. 先设三道门槛,再比较产品优劣
我的评估顺序是先做硬门槛排除,再做业务适配评分,最后用概念验证(POC)验证高风险流程。这样能避免先被演示效果吸引,最后才发现系统依赖外网、关键需求字段无法追踪,或升级必须开放不允许的网络出口。
- 部署门槛:明确是内网访问、私有化部署,还是物理隔离环境下运行,并核实各自的外部依赖。
- 流程门槛:验证需求创建、评审、变更、追踪、基线、权限和审计是否能覆盖实际流程。
- 交付门槛:确认版本、授权、实施责任、升级维护、故障支持和合同验收口径。
凡是部署门槛不符合采购要求的产品,不应通过“功能强”“界面好用”补分。部署合规是准入项,不是和报表、看板同等权重的普通功能项。

3. 选型时应把“可部署”与“适合”分开打分
“能装在自有服务器上”只回答了一个技术问题,不能直接推出“适合国央企”。采购评估还应覆盖流程复杂度、权限模型、操作留痕、数据迁移、国产化与既有系统集成要求,以及组织能否长期承担运维工作。
我建议设置两张评分表。第一张是硬门槛清单,只记录通过、未通过、待确认;第二张才是适配度评分,比较需求追踪、变更控制、审计、集成、用户体验和总拥有成本。把两张表合并成一个总分,容易让高分项掩盖不能接受的部署风险。
二、背景和真实场景:内网选型难在边界,而不只是安装
1. 同一个“局域网”,可能是三种完全不同的运行环境
第一种是企业办公网或研发网内部访问,但部分服务器可以经审批访问外部服务。此类环境关注网络分区、身份认证、接口调用和数据流向,产品可能部署在本地,但仍依赖外部授权服务、邮件服务或更新源。
第二种是私有化部署,应用和数据库部署在组织控制的基础设施中,通常仍可能存在经审批的更新、授权或技术支持通道。它不等于没有外部连接,也不等于断网后所有功能照常运行。
第三种是隔离网或近似离线环境。此时不仅要看主应用是否可运行,还要核实授权续期、补丁导入、依赖包安装、通知、报表、接口、备份恢复和故障诊断。供应商如果只回答“支持本地部署”,没有说明这些环节,答案还不足以用于招采论证。

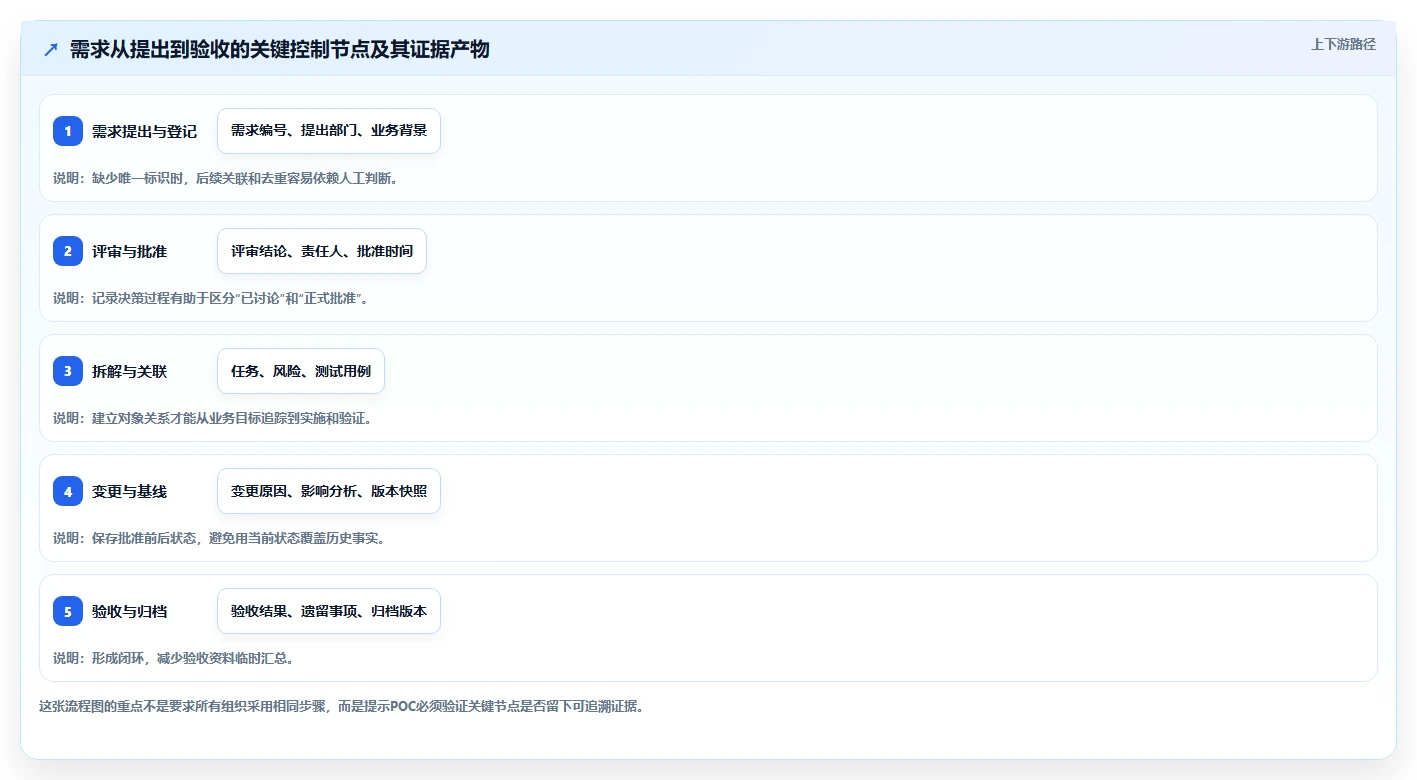

2. 典型难题:需求变更发生后,责任链能不能复原
在多部门协同项目中,常见场景是业务部门提出需求,技术部门拆解方案,安全或合规人员提出约束,项目负责人完成评审,开发团队实施,测试人员验证,最后还要对变更过程进行复核。真正重要的不只是把需求存下来,而是能回答:谁在何时提出变更、谁批准、影响了哪些任务和测试、哪个版本最终被接受。
如果系统的需求条目、任务、缺陷、测试用例和发布记录之间缺少稳定关联,团队就可能在多个表格、文档和群消息间人工拼接证据。短期看,表格灵活;长期看,变更频繁后,追溯工作会持续占用项目成员时间,也更容易出现版本不一致。
3. 评估单位应是一个完整流程,而不是一页功能清单
我做选型判断时,会要求供应商围绕一条真实业务流程演示,而不是只展示首页和模块菜单。建议选取一个有代表性的需求,从提出、评审、拆解、关联测试、变更审批、版本基线到验收归档,要求现场说明每一步的角色、字段、状态、通知和审计记录。
若演示数据过于干净、流程只有单一角色、没有退回和变更,演示结果通常不能代表真实部署体验。至少要准备一条正常路径、一条驳回路径和一条紧急变更路径,并观察系统是否支持有条件地配置流程,而不是需要大量定制开发。

三、常见误区:六个看起来合理、实际容易踩坑的判断
1. 把“私有化部署”直接等同于“完全离线”
这是最常见的概念混用。私有化通常强调软件运行在客户控制的环境中,但不自动说明所有组件都能离线运行。产品可能需要在线校验许可、访问外部组件仓库、通过外部服务发送通知,或者使用云端分析服务。
采购文件中应把“完全离线”拆成具体测试项,而不是依赖一个模糊承诺。例如,断开外网后,已授权用户能否登录、能否新建和编辑需求、能否运行搜索和报表、后台任务是否正常、备份能否恢复、日志是否完整。每一项都要记录结果和适用版本。
2. 把功能数量当成需求管理成熟度
菜单多、字段多、模板多,不代表需求管理能力强。真正值得验证的是对象之间的关联是否稳定、流程变更是否可控、权限是否能按组织结构配置、历史记录是否可追溯,以及数据能否在项目结束后导出并复用。
对需求管理而言,“能追踪”也有不同层次:能在页面上手动贴链接、系统能维护对象关系、系统还能追踪关系变化并支持基线对比,是三种不同能力。演示中看到一条关联线,不足以证明整个需求链条具备可治理性。
3. 只用一个部门的试用结果代表全组织
单个团队往往可以通过个人习惯弥补系统缺点;跨部门流程却会暴露权限、字段标准、审批责任和数据归属问题。试点团队使用顺畅,不代表采购后所有单位都能按同一套流程协作。
更有价值的试点组合通常包含需求提出方、研发团队、测试或质量角色、项目管理角色和系统管理员。试点至少覆盖一次需求变更、一次权限调整和一次数据导出。否则,评估的只是“录入体验”,不是组织级适配。
4. 认为本地部署一定更安全、更省钱
本地部署提高了对环境和数据的控制力,但也把系统补丁、漏洞处置、备份恢复、数据库维护、监控告警和容量规划责任更多地交给组织。若没有明确的运维责任人,部署在本地并不自动降低风险。
费用也不应只看许可报价。服务器或虚拟化资源、实施服务、接口开发、数据迁移、培训、升级维护和内部人力都属于总体拥有成本。对运维能力薄弱的团队,低许可成本可能被较高的内部维护成本抵消。
5. 只看产品演示,不看验收证据
演示可以证明某个场景能被展示,不能代替合同承诺和验收结果。对关键要求,最好要求形成技术应答表、部署架构图、外部依赖清单、POC记录和可写入合同的验收条款。
供应商回答“支持”“可以配置”“能够对接”时,我通常会追问:由哪个版本提供、标准功能还是定制开发、是否额外收费、谁负责维护、失败时如何回退。追问越具体,后续交付争议越少。
6. 用排行榜替代组织自己的权重
公开文章里的排名通常很难适用于不同网络边界、流程和运维条件的组织。对一个要求隔离网运行的单位,外部依赖可能是直接否决项;对一个跨系统协同项目,接口能力和数据治理可能更关键;对小型运维团队,部署复杂度可能比高级流程功能更重要。
因此,选型结果应由组织自己的门槛和权重得出。没有统一权重的“第一名”,更多是内容表达,不是可复核的采购结论。

四、八款候选产品横向比较:比较路线,不虚构版本结论
1. 候选产品对比表
下表用于建立初筛方向。部署能力会随版本、授权、交付方式和合同条件变化;“需核验”不是判定产品不支持,而是提醒采购方不能仅凭产品类别或公开介绍认定满足本项目要求。表中的适配特点是选型时应重点验证的方向,不是供应商能力承诺。
| 候选产品 | 产品路线 | 部署核验重点 | 需求管理评估重点 | 适合优先考察的场景 |
|---|---|---|---|---|
| PingCode | 面向中大型组织的研发与项目协作平台 | 确认适用版本、实际部署架构、离线边界、授权校验和升级方式 | 验证需求流程、角色权限、跨团队协作和追踪能力是否匹配组织流程 | 100人以上组织或多团队协同项目,可作为国内平台路线候选 |
| Jira Software Data Center | 研发任务与工作流协作平台 | 核实 2026 年可采购及可维护版本、生命周期、授权续期和集成依赖 | 重点看需求对象建模、历史数据迁移、扩展组件依赖和升级兼容 | 已有相关生态、希望评估工作流和研发协作能力的组织 |
| Azure DevOps Server | 本地研发协作与工程管理套件 | 核对服务器版本支持周期、身份认证、网络依赖和本地部署条件 | 验证工作项关系、代码与测试关联、权限模型及离线环境维护方式 | 研发活动与代码、测试流程紧密耦合的团队 |
| IBM DOORS Next | 复杂需求工程与可追踪性管理路线 | 确认组件拓扑、部署资源、授权、版本支持和技术服务安排 | 重点验证需求层级、基线、变更影响分析和复杂关系追踪 | 需求结构复杂、追溯要求高的工程项目 |
| Siemens Polarion ALM | 需求、开发与验证关联的工程生命周期管理路线 | 核实本地部署版本、服务器要求、升级与第三方集成条件 | 验证需求到测试和交付的关联、流程配置、审计及基线管理 | 重视工程过程和验证链条的组织 |
| PTC Codebeamer | 面向复杂研发与工程流程的生命周期管理路线 | 核对部署模式、版本功能差异、授权及实施服务范围 | 重点看复杂流程配置、需求追踪、变更和验证证据管理 | 流程链较长、项目交付和需求验证关联紧密的团队 |
| Tuleap | 可自部署的研发协作与工程管理平台路线 | 确认所选版本、支持服务、组件依赖、安全更新和本地运维方案 | 验证需求、任务、测试等对象的关系及权限配置能否满足项目要求 | 具备一定技术运维能力、希望评估自部署平台的组织 |
| OpenProject | 项目管理与协作平台路线,可自托管方向评估 | 确认所需功能对应的版本、部署方式、外部组件和支持责任 | 验证其工作项与项目管理能力是否足以覆盖需求生命周期,而非仅满足任务跟踪 | 需求流程相对轻量、重点在项目协作的团队 |
这张表刻意不标注“最安全”“功能最强”或具体排名。不同产品可能在需求工程深度、研发协作、流程定制、自部署可控性和运维复杂度上各有取舍。采购方应把候选产品带入同一套场景、同一份问题清单和同一组验收条件中比较。
2. 八款产品应按四条路线理解
国内研发协作平台路线:可把 PingCode 纳入初筛,重点验证组织规模适配、需求流程、部署架构、权限和既有系统对接。对 100 人以上组织,不能只看单团队体验,还要验证多项目、多角色和管理员治理能力。
研发协同套件路线:Jira Software Data Center 和 Azure DevOps Server 可从工作流、任务管理、研发对象关联以及现有技术栈兼容性角度评估。对已有部署环境的组织,迁移和历史数据连续性通常比从零开始更重要。
复杂需求工程路线:IBM DOORS Next、Siemens Polarion ALM 和 PTC Codebeamer 更适合重点考察需求结构、版本基线、变更影响和需求到验证的关联。此类能力是否需要,取决于项目复杂度,不能因为功能丰富就默认投入。
可自部署协作平台路线:Tuleap 和 OpenProject 可作为另一类候选进行比较。评估时应特别关注需求管理的深度、所需扩展、版本支持和内部维护责任。可部署并不等于具备专业需求工程所需的全部能力。

3. 版本与采购窗口要单独核验
企业软件的版本生命周期、许可政策和可采购方式会变化。尤其对于既有产品线,历史上能够自部署,不代表 2026 年仍可按相同方式新购、续费或获得安全更新。采购前应要求供应商明确写出产品版本、支持周期、部署方式、许可模型和升级策略。
如果项目处于既有系统替换阶段,还应把迁移对象列清楚:用户、需求条目、附件、评论、关系、历史状态、权限和审计记录。只迁移“当前需求内容”而不迁移历史关系,可能导致新旧系统间的追溯链断裂。
五、专业判断逻辑:用评分、POC和证据链做决定
1. 把硬门槛和加权评分拆开
建议先设硬门槛,任何一项不符合就不进入综合评分。门槛可以包括:部署位置符合规定、关键功能无需未批准的外部服务、满足组织身份认证方式、可提供约定的审计记录、支持所需数据备份和恢复。
通过硬门槛后,再按项目情况设权重。下面是一套可调整的建议基准,不是通用标准。涉及隔离环境的项目应提高部署与运维项权重;涉及复杂工程追踪的项目应提高基线、变更和验证关联权重。
| 评估维度 | 建议权重 | 评分时要回答的问题 |
|---|---|---|
| 部署与网络边界 | 20% | 实际部署架构是否满足网络要求?核心功能在目标环境内能否运行? |
| 需求生命周期能力 | 20% | 是否覆盖提出、评审、变更、追踪、基线和验收? |
| 权限、审计与数据治理 | 15% | 角色权限是否足够细?关键操作和历史变更能否查询? |
| 集成与扩展 | 15% | 现有身份、研发、测试、文档或流程系统如何对接? |
| 实施与运维 | 15% | 组织是否有能力承担升级、备份、监控和故障处理? |
| 总体拥有成本 | 15% | 许可、实施、硬件、扩展、培训和后续维护成本是否清楚? |
2. POC要测失败路径,不只测顺畅路径
POC 不应变成缩小版产品演示。建议选取一个真实但经过脱敏的项目流程,规定输入数据和通过条件,让每家候选产品按相同脚本操作。至少测试以下路径:
- 创建需求后,能否按部门、项目、优先级和状态查询。
- 评审被驳回后,能否保留驳回原因和后续修改记录。
- 需求批准后发生变更,能否记录影响对象、审批人和新旧版本差异。
- 普通用户尝试访问受限数据时,系统是否按预期拒绝并留下记录。
- 断开外网或模拟受限网络后,核心业务、授权、通知和后台任务有什么变化。
- 项目结束时,能否导出需求、关联关系、历史记录及必要附件。
POC记录应包含测试环境、产品版本、参与角色、结果截图或记录、缺陷和未验证项。没有版本信息的测试结论,到了升级或正式交付时很难复用。
3. 做“证据分级”,避免把口头承诺写成事实
我建议把每项能力分成四级:公开资料明确说明、供应商书面答复、POC现场验证、合同或技术协议承诺。四级并非简单从低到高替代,而是分别承担不同作用:公开资料便于初筛,书面答复明确版本和边界,POC验证操作结果,合同条款约束最终交付。
对于完全离线、操作审计、数据导出、恢复能力等高风险要求,最好同时具备POC验证和合同约定。若供应商只能口头答复,应在评分表中标为“未证实”,而不是填“支持”。

4. 让验收条件可操作、可复测
“系统稳定”“追踪完整”“权限灵活”都不是足够清晰的验收条件。验收应写成测试动作和预期结果,例如指定角色访问指定项目,系统应允许或拒绝;指定需求发生状态变更后,记录中应能查询操作者和时间;指定网络条件下,登录、创建、查询和导出功能应达到约定结果。
对于无法在招标阶段精确量化的事项,可以约定POC环境、验收样本、缺陷分级、整改期限和复测流程。这样能把讨论从“供应商说能做”转向“双方如何判定做到了”。
六、具体场景与数据观察:一次模拟评估怎样找到真正的风险
1. 用一个多部门项目做场景推演
以下是情景模拟,不是某家企业的真实客户案例,也不是任何产品的测试成绩。设想一个由业务、研发、测试和项目管理角色共同参与的中大型项目,网络要求是应用部署在组织控制的环境,部分服务是否能访问外网尚未确认。
项目组最初准备按功能数量筛选,只看需求表单、看板、报表和通知。经过流程梳理后,评估发现真正容易造成返工的是三件事:审批后的变更没有清楚的影响记录;需求与测试结果关联不稳定;测试环境无法验证断网状态下的授权和通知行为。
因此,评估团队把试点压缩为三条必测链路:需求到审批、需求变更到影响分析、需求到测试和验收。每条链路都设定输入样本、角色权限、预期记录和导出要求。产品演示再流畅,若不能在约定环境复现这些链路,也不应直接进入采购结论。
2. 模拟数据说明了什么,不说明什么
为便于理解评估流程,下图给出一组模拟工作量数据:同一类项目在依赖表格人工追踪时,整理审计证据和确认变更影响需要更多人工操作;使用经过流程配置的系统后,部分动作可能被结构化。但实际耗时取决于需求量、流程设计、数据质量和团队习惯,不能把示意数字当成工具上线后的承诺收益。
选型时,建议团队自行记录试点前后的基线:需求变更平均处理时长、追踪关系缺失率、评审退回次数、审计材料整理人时、导出数据可用率。没有基线就很难判断改进来自软件、流程调整还是项目阶段变化。

3. 观察流程瓶颈时要区分工具问题与治理问题
假设试点中大量需求被退回,未必是软件工作流设计差,也可能是提出方没有统一需求模板;假设关联关系缺失,也可能是角色分工和维护责任不清;假设审批很慢,还可能是授权链条过长。软件可以让问题更可见,但不能自动替组织做治理决定。
因此,每次试点复盘都应把问题分成三类:产品能力限制、实施配置问题、组织流程问题。产品能力限制影响是否入围;配置问题需要估算实施投入;流程问题需要明确业务负责人。三类混在一起,会导致团队把治理问题误判成产品缺陷,或把产品缺陷归咎于用户习惯。
七、不同情况下的行动建议:从需求确认到招采验证

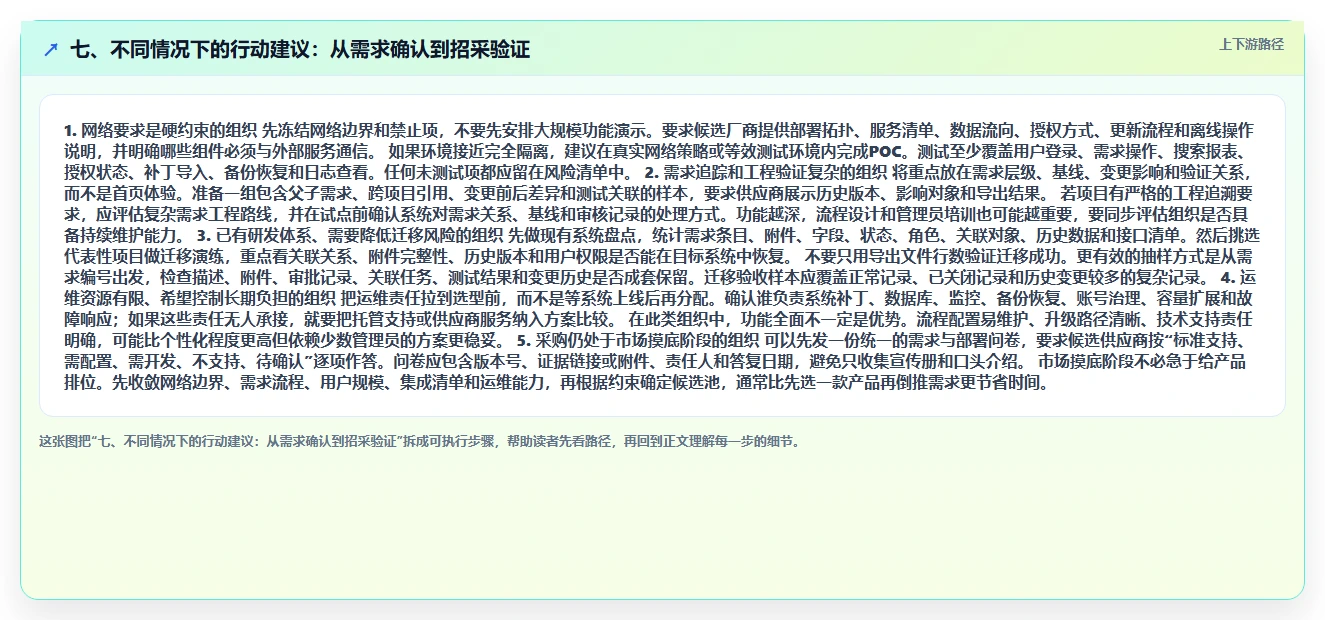

1. 网络要求是硬约束的组织
先冻结网络边界和禁止项,不要先安排大规模功能演示。要求候选厂商提供部署拓扑、服务清单、数据流向、授权方式、更新流程和离线操作说明,并明确哪些组件必须与外部服务通信。
如果环境接近完全隔离,建议在真实网络策略或等效测试环境内完成POC。测试至少覆盖用户登录、需求操作、搜索报表、授权状态、补丁导入、备份恢复和日志查看。任何未测试项都应留在风险清单中。
2. 需求追踪和工程验证复杂的组织
将重点放在需求层级、基线、变更影响和验证关系,而不是首页体验。准备一组包含父子需求、跨项目引用、变更前后差异和测试关联的样本,要求供应商展示历史版本、影响对象和导出结果。
若项目有严格的工程追溯要求,应评估复杂需求工程路线,并在试点前确认系统对需求关系、基线和审核记录的处理方式。功能越深,流程设计和管理员培训也可能越重要,要同步评估组织是否具备持续维护能力。
3. 已有研发体系、需要降低迁移风险的组织
先做现有系统盘点,统计需求条目、附件、字段、状态、角色、关联对象、历史数据和接口清单。然后挑选代表性项目做迁移演练,重点看关联关系、附件完整性、历史版本和用户权限是否能在目标系统中恢复。
不要只用导出文件行数验证迁移成功。更有效的抽样方式是从需求编号出发,检查描述、附件、审批记录、关联任务、测试结果和变更历史是否成套保留。迁移验收样本应覆盖正常记录、已关闭记录和历史变更较多的复杂记录。
4. 运维资源有限、希望控制长期负担的组织
把运维责任拉到选型前,而不是等系统上线后再分配。确认谁负责系统补丁、数据库、监控、备份恢复、账号治理、容量扩展和故障响应;如果这些责任无人承接,就要把托管支持或供应商服务纳入方案比较。
在此类组织中,功能全面不一定是优势。流程配置易维护、升级路径清晰、技术支持责任明确,可能比个性化程度更高但依赖少数管理员的方案更稳妥。
5. 采购仍处于市场摸底阶段的组织
可以先发一份统一的需求与部署问卷,要求候选供应商按“标准支持、需配置、需开发、不支持、待确认”逐项作答。问卷应包含版本号、证据链接或附件、责任人和答复日期,避免只收集宣传册和口头介绍。
市场摸底阶段不必急于给产品排位。先收敛网络边界、需求流程、用户规模、集成清单和运维能力,再根据约束确定候选池,通常比先选一款产品再倒推需求更节省时间。

八、不同情况下的取舍:没有一款软件能同时消除所有成本
1. 需求工程深度与使用门槛之间的取舍
复杂需求工程工具可以支持更细的结构、关系和变更管理,但相应地需要更充分的流程设计、管理员能力和用户培训。如果项目只是轻量需求收集和任务协同,过度复杂的系统会增加录入成本,甚至促使团队绕开流程。
反过来,如果项目必须复原需求基线、变更影响和验证证据,过度简化的平台可能让组织回到人工表格补链。选择时应由风险和追踪要求决定系统深度,而不是凭功能数量决定。
2. 本地控制力与运维责任之间的取舍
自有环境部署可以增强对数据和网络边界的控制,但组织也需要承接更多安装、升级、监控和恢复责任。若团队没有稳定运维力量,应把供应商支持、更新服务和应急响应写入方案与合同,不应把“本地安装完成”当成交付终点。
同样,外部托管或云服务可能减轻部分基础设施维护,却要重新评估数据边界、连接条件、合规约束和供应商责任。讨论部署方式时,必须同时讨论风险由谁承担、故障由谁处理、数据如何退出。
3. 高度定制与长期升级之间的取舍
定制开发能够贴合现有审批流程,但定制越多,升级兼容、问题定位和供应商依赖风险也可能越高。建议把需求分成必须标准化、允许配置和必须定制三类,并逐项估算维护责任。
如果核心流程只有通过大量定制才能运行,应先反问流程本身是否有必要保留全部历史做法。软件上线的目标是使关键控制点清晰、可执行,而不是把每一个旧表格和审批习惯原样搬进系统。
4. 低首年成本与低全周期成本之间的取舍
低首年报价可能不包含实施、接口、培训、升级或长期支持;高首年投入也不必然意味着全周期成本更高。建议按三到五年的评估周期列出许可、基础设施、实施、运维、扩展和迁移成本,并注明哪些是确定报价、哪些是预算估算。
报价比较要保持范围一致:相同用户数、相同部署环境、相同模块、相同服务等级和相同数据迁移范围。否则,价格表看起来可以横向比较,实际交付内容却并不等价。

九、采购前核验清单与结论:先验证边界,再做产品决定
1. 供应商沟通时必须问清的事项
- 本次报价对应的正式产品名称、版本号、授权方式和支持周期是什么?
- “局域网部署”具体指什么?是否支持隔离网或完全离线环境?
- 应用、数据库、授权、通知、升级和分析组件分别部署在哪里?
- 断开外网后,哪些核心功能继续工作,哪些功能受影响?
- 身份认证、审计记录、备份恢复和数据导出的标准能力是什么?
- 与现有系统集成采用标准接口还是定制开发?费用和维护责任如何划分?
- 历史数据迁移覆盖哪些对象、关系、附件、评论和变更记录?
- 能否按约定脚本开展POC,结果是否可以写入技术协议或验收文件?
2. 发布招采文件前的最低准备
在进入正式比选前,至少完成四份材料:网络与部署边界说明、需求生命周期流程图、统一产品答复表、POC验收脚本。它们的价值比一张没有口径的功能打分表更高,因为它们能让不同供应商回答同一类问题,也能让内部评审复核结论。
还要记录信息的来源和日期。产品网站、公开手册、供应商邮件、演示记录和合同附件的证据效力并不相同。涉及版本、离线能力、许可或服务周期的关键信息,必须注明对应产品版本和核验时间。
3. 最终结论:把“支持局域网”改写成一组可以验收的问题
国央企选型真正需要的,不是一份看起来完整的八款软件名单,而是一套能经得起技术、安全、业务和采购共同复核的决策证据。八款候选产品可以帮助启动调研,但没有统一口径的产品排名不能替代现场验证。
我的建议是先做边界定义,再选三款左右进入同脚本POC,最后用部署门槛、需求追踪、运维能力和全周期成本共同形成短名单。下一步可以由信息化、业务、研发、运维和采购代表一起开一次需求澄清会,把“内网”“离线”“审计”“追踪”等词改写为测试动作和验收条件;等这些条件清楚后,再决定哪款软件值得进入正式评估。
常见问题解答(FAQ)
1. “支持局域网部署”是否等于完全离线运行?
我在看需求管理软件时,常看到“内网部署”“私有化部署”和“离线部署”混着写,但它们听起来并不是一回事。我们单位有网络隔离要求,我该怎么确认软件在没有外网的环境里仍能正常使用?
不等于。内网部署通常表示系统部署在组织自己的网络环境中;私有化部署强调由组织控制部署环境;完全离线则要求核心功能不依赖互联网。三者可能重叠,但不能仅凭宣传页上的“支持私有化”推断软件可在隔离网络中完整运行。
核验时要把依赖拆开问:登录认证、授权校验、邮件或消息通知、附件预览、升级更新、备份恢复,是否需要访问外部服务。尤其要确认授权是否存在定期联网校验,以及升级包能否通过受控介质导入。建议让供应商按你方网络拓扑提供部署说明,并在隔离测试环境逐项验证。
若只能确认“服务器可放在内网”,却无法说明外部依赖和离线授权机制,就应把离线能力标为待验证,而不是直接写入选型结论。
2. 对比8款需求管理软件,怎样避免变成8段产品宣传?
我准备做一份选型材料,标题里已经写了8款,但担心最后只是把厂商介绍拼在一起。除了功能清单,我还应该用什么统一标准比较,才能让采购、信息化和实际使用部门都看得懂?
先定证据口径,再定产品名单。每款至少记录正式产品名称、版本、资料来源、核验日期和部署边界;公开资料、供应商书面答复、现场演示和实际测试要分开标注。当前提供的调研材料没有可用的产品正文或验证记录,因此不能据此确认哪8款符合条件,更不能把推测写成横评结论。
比较维度可统一为:部署与外部依赖、需求收集和评审、变更与追踪、权限和审计、系统集成、实施运维、费用构成。表格里用“已核实”“供应商声明”“待现场验证”区分证据等级;空白不要默认解释为不支持。逐款分析也用同一模板:适合什么场景、已确认的能力、尚待验证的限制、需要写入合同的承诺。
若最终不足8款通过统一口径,缩小标题承诺比为了凑数纳入条件不符的产品更可信。
3. 需求管理软件的POC应该怎么测,才能发现内网部署的真实限制?
我不想只看演示环境里顺畅的页面,真正上线后才发现授权、通知或备份依赖外网。POC时间有限,我应该安排哪些测试,才能尽早暴露这类问题?
POC不要从“功能演示”开始,而要从目标网络环境和一条真实业务流程开始。可选一个跨部门需求样例,依次测试提交、评审、退回、变更、关联任务、状态追踪和权限交接,并记录每一步的角色、结果和耗时。再做隔离测试:按约定关闭外网访问,验证登录、授权、附件、通知、报表和核心流程;
随后测试备份恢复、操作记录查询,以及升级包导入方式。若实际环境不允许断网,可在经批准的测试网络中模拟,并把模拟条件写进报告。通过标准应在测试前约定,例如哪些功能必须离线可用、恢复后数据是否完整、审计记录是否可查。不要临时用“基本能用”判定通过;
把失败项、绕行办法、责任方和合同承诺逐项记录,才便于采购阶段追责与复测。
4. 国央企选型时,需求功能、部署安全和总成本应该如何权衡?
我担心只盯着功能最多或报价最低,最后却承担很高的实施和运维成本。有没有一套适合内部初筛的评分方法,能让不同部门在同一张表上讨论?
可以先设置不可妥协的准入项,再对通过者评分。准入项例如:部署方式符合网络边界、关键流程可验证、数据备份与权限要求有明确说明。准入不通过的产品,不应靠其他功能高分抵消。
通过准入后,可用100分做内部讨论模板:部署与运维25分,需求全生命周期能力25分,权限审计与数据管理20分,集成扩展15分,实施服务及总拥有成本15分。这个权重不是行业标准,应由信息化、业务、采购和安全相关人员根据本单位风险重新确认。
成本比较不要只看许可报价,还要列实施、硬件、接口或定制、升级维护、培训和扩容费用,并注明测算周期与用户规模。评分表的价值不是制造一个看似精确的总排名,而是暴露分歧:哪些能力有证据、哪些风险尚未验证、哪些成本还没有进入预算。
核心关键词
文章包含AI辅助创作:国央企选型参考:2026年8款支持局域网部署的需求管理软件对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/163829
读者评论
把“局域网部署”拆成内网访问、私有化和隔离网运行来核验,这个区分很实用。尤其授权、升级和通知依赖,确实不能只看应用能否装在本地服务器。
文中没有把八款候选产品说成已实测通过,而是建议逐版本确认,表述比较谨慎。采购前用真实需求走完评审、变更、测试关联和验收流程,比单看功能演示更有参考价值。
本地部署的运维和总拥有成本容易被忽略。文章提到补丁、备份、迁移和内部维护人力,也提醒试点要覆盖多个角色,这些都值得纳入招采评估。
