2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

研发项目管理系统选型,最容易被忽略的不是“有没有双机房”,而是发生故障时团队还能不能找到当前任务、判断数据是否完整,并继续推进关键工作。可用率、RTO、RPO看起来都是技术指标,真正决定选型结果的却是它们能否对应到研发流程、恢复步骤和责任边界。我的判断是:先定义业务中断的代价,再把指标写成可验证的问题,最后用演练结果而不是架构名词做决策。

一、先讲结论:高可用不是架构名词,容灾不是备份开关

1. 选型要回答三个不同的问题

评估研发项目管理系统时,我会先把讨论拆成三个问题:服务中断时,哪些研发活动会受影响;故障发生后,业务和数据分别要在多长时间内恢复;供应商或内部团队能否通过可重复的测试证明这些目标做得到。

这三个问题对应业务连续性、恢复目标和验证机制。它们彼此关联,却不能互相替代。系统部署了多节点,不等于业务一定连续;做了定时备份,不等于数据能够按预期恢复;服务承诺写了可用率,也不等于企业每一次操作体验都达到相同水平。

真正可用的选型结论,不是“支持高可用”,而是“在某类故障下,指定范围内的工作流以什么方式、在多长时间内恢复,恢复后如何确认数据正确”。

2. 把可用性拆成服务、流程和数据三层

应用能打开,只代表服务入口可达,不代表项目、缺陷、审批、附件和权限都能正常工作。反过来,某个非核心报表暂时不可用,也不一定意味着研发协作整体中断。只用一个“系统可用”标签描述所有情况,容易把故障影响看得过轻或过重。

  • 服务层:用户能否登录,页面和接口是否响应,关键功能是否报错。
  • 流程层:需求分派、任务更新、缺陷流转、审批确认等关键工作能否完成。
  • 数据层:故障前后的记录、附件、权限、关联关系和审计信息是否完整、一致、可追溯。

选型时可以把这三层放进同一张评估表。例如,首页打开不应被视为全部验收通过;至少还要验证创建任务、变更状态、查询历史、上传附件及查看权限等关键操作。

3. 先划定业务目标,再谈技术方案

RTO是恢复时间目标,描述中断后希望在多长时间内恢复服务或业务能力;RPO是恢复点目标,描述发生故障时可接受的数据回退范围。两者都应结合业务影响设定,而不是直接照抄供应商宣传页上的数值。

例如,研发团队可能可以接受短时无法查看历史报表,却无法接受正在进行的版本发布审批状态丢失。前者影响的是信息查询效率,后者可能直接影响发布判断。若把两者都写成“系统恢复”,就无法说明优先级,更无法验收。

建议把RTO、RPO落到具体工作流和数据对象上:什么要先恢复,什么允许稍后恢复,什么数据不能缺失,谁来确认。这会比追求一个看起来更漂亮的指标更有决策价值。

一、先讲结论:高可用不是架构名词,容灾不是备份开关

二、背景和真实场景:研发协作系统中断,影响往往沿依赖链扩散

1. 系统故障不等于单一页面故障

研发项目管理系统通常处在多个工具和团队之间。用户身份可能由统一认证系统提供,需求关联代码仓库,缺陷通知依赖消息服务,附件保存在独立存储,自动化流程还可能通过接口连接构建和发布工具。评估系统时,不能只看应用自身,还要弄清这些依赖的故障会不会阻断关键流程。

例如,项目页面能够访问,但统一认证服务故障导致新会话无法建立;任务记录仍然存在,但代码仓库关联查询超时;系统恢复后,部分异步通知没有补发。这些情况在用户口中都可能是“项目系统坏了”,但修复路径和责任主体并不相同。

我建议把“系统边界”画成一张依赖图,并在图上标出每个依赖的责任方、故障表现、替代方式和恢复顺序。没有这张图,供应商的应用层可用性承诺很容易被误解成整个研发工具链的可用性承诺。

2. 把研发活动按中断影响分级

研发管理不是所有页面同等重要。版本发布窗口、线上问题处理、常规需求规划、历史数据分析,对停机的敏感程度不同。选型团队可以按业务后果分级,而不是按部门或系统模块平均分配恢复目标。

业务活动 中断时的直接影响 建议先确认的问题 可能的临时处理
线上故障协同 任务、责任人和进展无法及时同步 是否有可访问的只读清单和应急联系人 启用受控应急记录,恢复后核对回填
版本发布审批 审批状态不明,发布决策被延后 审批记录是否可查,恢复后能否追溯操作人 按制度使用备用审批流程并保留凭证
常规需求与任务管理 排期、分派和进度更新延迟 是否能导出当前迭代和未完成任务 使用带时间戳的临时任务清单
历史报表分析 管理分析延后,通常不立即阻断执行 数据恢复后是否能补齐统计口径 暂缓分析,避免用不完整数据做决策

表中的临时方案不能成为长期替代系统的借口。它的作用是给业务留出有限的应急空间,并明确恢复后如何把临时记录与正式系统对齐。否则,故障结束后容易出现重复任务、状态冲突和审批证据缺失。

3. 恢复顺序要根据业务依赖而非菜单顺序

常见的恢复预案会按基础设施、数据库、应用、接口的顺序描述技术动作,但业务团队还需要知道“什么时候可以开始工作”。系统端口恢复,不代表用户认证、核心数据查询和写入、附件读取、通知补偿都已通过检查。

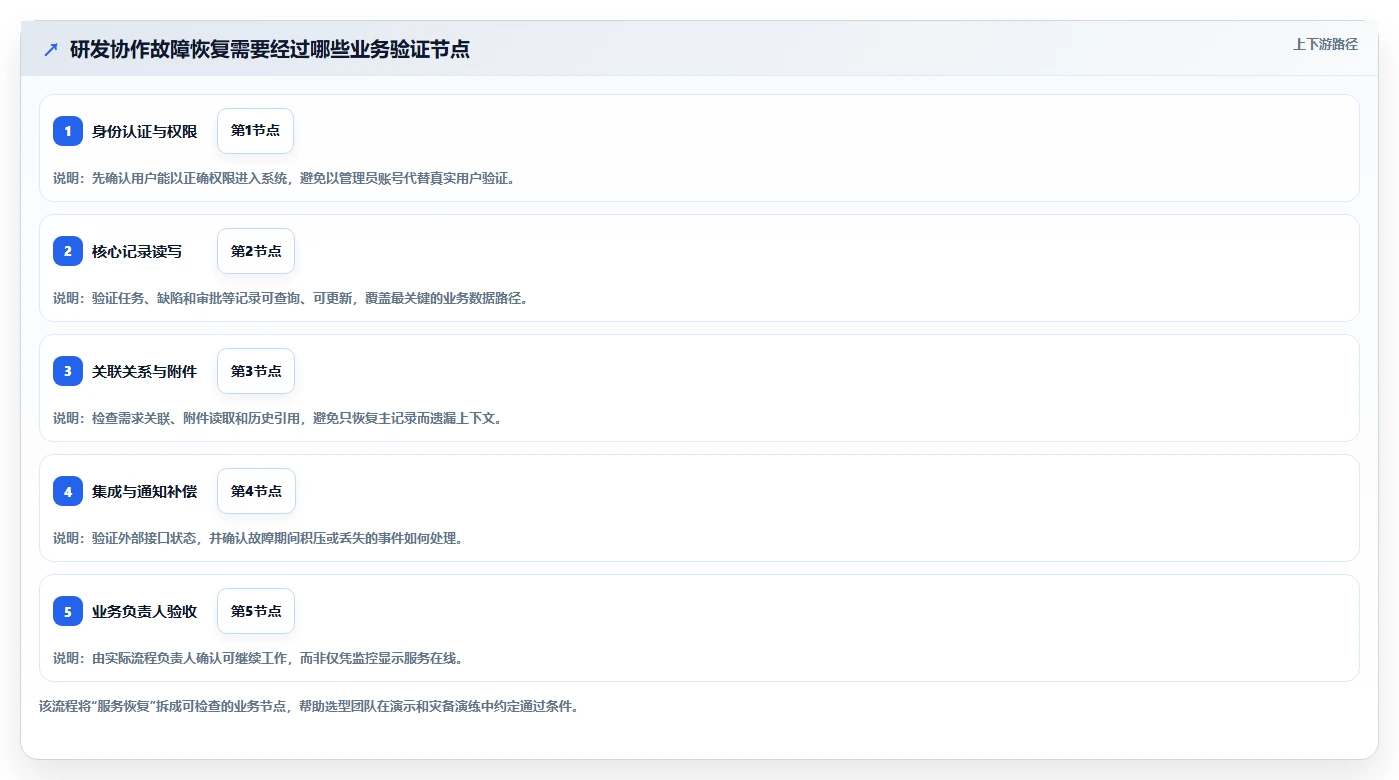

更实用的恢复验收顺序,是先确认身份与权限,再确认核心数据可读写,随后检查关联关系和关键集成,最后恢复非关键报表与后台任务。这个次序不是适用于所有产品的固定模板,而是提醒选型团队:技术组件恢复与业务流程恢复之间,必须设置明确的验收门槛。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

三、常见误区:看起来先进的能力,未必能降低实际风险

1. 把高可用、容灾和备份当作同一件事

高可用通常关注服务在局部故障时能否继续提供能力;容灾关注更大范围故障下,系统和业务怎样恢复;备份则是数据保护与恢复手段之一。三者有交集,但目标不同。

多节点可以降低单节点故障的影响,却不能自动解决错误数据同步到所有节点的问题。异地备份可以帮助保留数据副本,却不能证明恢复耗时符合业务要求。容灾方案如果没有演练,也可能在密钥、权限、网络、人员响应或恢复顺序上卡住。

所以我不会接受“有备份,因此有容灾”这样的推论。至少还要追问:备份覆盖哪些数据、多久生成一次、保存多久、与生产环境是否隔离、谁有恢复权限、最近一次恢复验证的范围和结果是什么。

2. 把可用率百分比直接当成用户体验

可用率是统计口径下的结果,不是对每个用户、每个功能的体验保证。必须确认统计周期、故障定义、计划维护是否计入、局部功能不可用如何计算,以及第三方依赖造成的中断由谁负责。

以30天为一个月,按连续时间简单换算,99.9%的不可用时间约为43.2分钟,99.95%约为21.6分钟,99.99%约为4.32分钟。这个换算只说明比例对应的理论时长;实际服务协议可能采用不同的统计方法、维护排除项和补偿规则,不能把换算结果直接视为合同承诺。

如果供应商给出很高的可用率,却没有说明测量点、统计范围和排除条件,数字就缺少可比性。采购评估应要求同一口径的书面解释,而不是只把不同供应商宣传页上的百分比放进表格。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

3. 把RTO、RPO写成统一数字,不做业务分级

一个系统里可能同时存在任务状态、审批记录、附件、审计日志、报表缓存和集成事件。它们的恢复优先级与数据丢失容忍度不一定相同。统一写“RTO四小时、RPO一小时”,看似清楚,实际上可能掩盖关键业务数据需要更严格保护的情况。

此外,RTO和RPO是目标,不是仅凭指标名称就能保证的结果。要问清测量起点是什么:从监控发现、服务台确认、供应商接单,还是业务部门确认中断开始?终点又是服务进程启动,还是核心用户完成关键操作?口径不同,数字就无法直接比较。

4. 把“支持多活”或“异地部署”当作验收结论

架构术语描述的是设计方式,不直接说明数据一致性、切换条件、冲突处理和恢复责任。多活环境可能涉及写入冲突和跨地域延迟;异地部署也可能只是具备部署条件,并不意味着已有自动切换、完整数据同步或经验证的恢复手册。

选型时应把架构词翻译成现场问题:切换由谁触发?触发条件是什么?切换期间允许哪些操作?恢复到原环境后如何处理两边产生的数据?供应商能否演示,而不是只提供架构图?

5. 只验证空白测试环境,不验证业务数据和权限

在干净环境里打开页面,无法发现真实数据模型中的问题。研发项目中的关联关系、历史审批、附件、权限继承、自动化规则和审计记录,可能比新建一条任务更容易在恢复后出现差异。

演练必须基于脱敏样本或受控测试数据,覆盖真实业务对象和常见操作。若供应商不允许在生产环境做破坏性测试,可以通过隔离环境、恢复副本或桌面推演验证,但需要说明这种验证没有覆盖哪些风险。

四、专业判断逻辑:把指标转成可以询问、验证和写入合同的内容

1. 先做业务影响分析,而不是先填数字

可以从最近一次项目延期、线上故障协同或发布审批延误入手,梳理哪些流程依赖系统、替代方式能维持多久、停摆会造成什么后果。业务影响分析不一定要一开始就精确到金额,先把影响范围、持续时间和恢复优先级说清楚,已经比笼统要求“高可用”更有效。

我建议每个关键流程至少记录四项:流程负责人、依赖的数据和系统、最大可接受中断时间、恢复后必须核对的内容。若团队对同一流程的中断容忍度意见不同,先解决业务优先级分歧,再谈技术指标。

2. 让RTO、RPO和业务对象一一对应

供应商给出的恢复目标应进一步落到业务对象。例如,任务主记录、状态变更历史、审批记录、附件、用户权限和外部集成事件,分别如何备份、恢复和校验。没有对象级说明,RPO可能只描述数据库层的恢复点,却没有说明文件存储、消息队列或外部关联如何对齐。

数据或能力 需要追问的问题 验证方法
任务、需求和缺陷记录 恢复后能否保留记录内容、状态、负责人及关系 抽取不同状态的样本逐项比对
审批和审计记录 操作人、时间、审批结果是否可追溯 核对事件时间线和权限日志
附件与文件引用 文件本体和系统内引用是否同时可用 检查样本附件能否访问、下载及关联原记录
集成事件 中断期间的事件是重试、补偿还是丢弃 模拟接口不可用,观察恢复后的重复与遗漏
权限与账号 恢复后角色、项目范围和外部用户权限是否一致 使用普通用户和管理员账号分别验证

对于服务恢复目标,要求对方明确从“故障确认”到“核心业务可继续”的计算方式。若演练只计到应用进程启动,就应单独记录业务验收所需时间,避免两个团队用不同终点宣称达标。

3. 用故障场景测试能力,而不是只听架构介绍

供应商评估可以按故障影响由小到大推进。每次演练都应说明测试范围、风险隔离、参与角色和退出条件。若企业不能接受生产环境注入故障,先从流程演练与隔离环境恢复开始,再逐步增加验证深度。

  1. 单节点或应用实例异常:观察告警、服务切换和用户侧错误表现。
  2. 存储或数据库异常:验证备份点、恢复步骤、数据完整性和恢复后的写入行为。
  3. 区域或网络故障:确认切换是否自动、人工触发还是由供应商执行,并记录业务中断边界。
  4. 身份认证或第三方依赖故障:验证核心用户能否进入、系统如何降级、故障恢复后如何补齐事件。
  5. 误操作或数据污染:核查是否能恢复到故障前的正确状态,而不只是让服务重新在线。

每轮测试都要保留时间线、观察结果、问题责任人和复测结论。没有记录的演示无法横向比较,也很难在合同验收或后续复盘时作为证据。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

4. 把技术能力、责任边界和证据放在一张表里

选型评分表不宜只列“是否支持备份”“是否支持异地部署”。每个能力项都应同时记录供应商回答、证据形式、责任方、尚未验证的限制和最终验收结论。这样可以避免技术描述被当成服务承诺,也避免内部团队误以为供应商会承担所有依赖系统的恢复工作。

若将 PingCode 纳入候选清单,可把它与其他候选产品放在完全相同的核查框架中:询问适用部署方式、服务范围、数据备份与恢复说明、故障通报机制、接口依赖及合同服务条款,再用实际试点流程验证。这里不预设其具体可用率、RTO或RPO,也不把产品定位当作灾备能力证据;所有能力均以当期官方文档、书面答复、试点结果和合同约定为准。

品牌名称不能替代证据,架构图不能替代验收记录,功能清单也不能替代故障场景验证。这是比较不同供应商时最重要的公平原则。

5. 将“恢复成功”定义成可复核的业务结果

建议为每个关键流程制定简明验收标准,例如:普通用户可以完成登录;指定项目内的任务和缺陷可查询、更新;附件可以打开;审批状态和操作历史可追溯;关键接口的积压事件有明确补偿结果;业务负责人确认可以恢复工作。

验收标准还应包含数据抽样方法和失败判定。比如抽查多少条记录、是否覆盖不同状态、关联对象如何核对、时间戳允许怎样的偏差。抽样比例应结合数据量、风险和验证成本确定,不必为了好看设一个没有依据的统一数字。

五、具体案例与数据观察:一场“服务恢复”为什么可能仍不算业务恢复

1. 情景案例:系统能登录,团队却不能确认发布状态

下面是一个情景模拟,不是某个真实客户或具体产品的事故记录。某研发团队约有240名成员,项目管理系统与统一认证、代码仓库、通知服务和附件存储相连。版本发布当天,应用恢复后可以正常登录,但部分审批历史显示延迟,几个任务附件打不开,接口通知队列仍在重试。

如果只用“页面可访问”判断恢复,系统看起来已经正常;但发布负责人仍无法确认审批是否完成,研发人员也不能确定哪些通知遗漏。业务影响并未结束,只是从应用不可用转变成状态不确定。

这个案例说明,研发系统容灾的验收范围至少应包含主数据、关系数据和外部事件三部分。仅恢复数据库或应用服务,可能让“看起来可用”和“业务敢于继续”之间留下空档。

2. 用时间线发现验收终点偏差

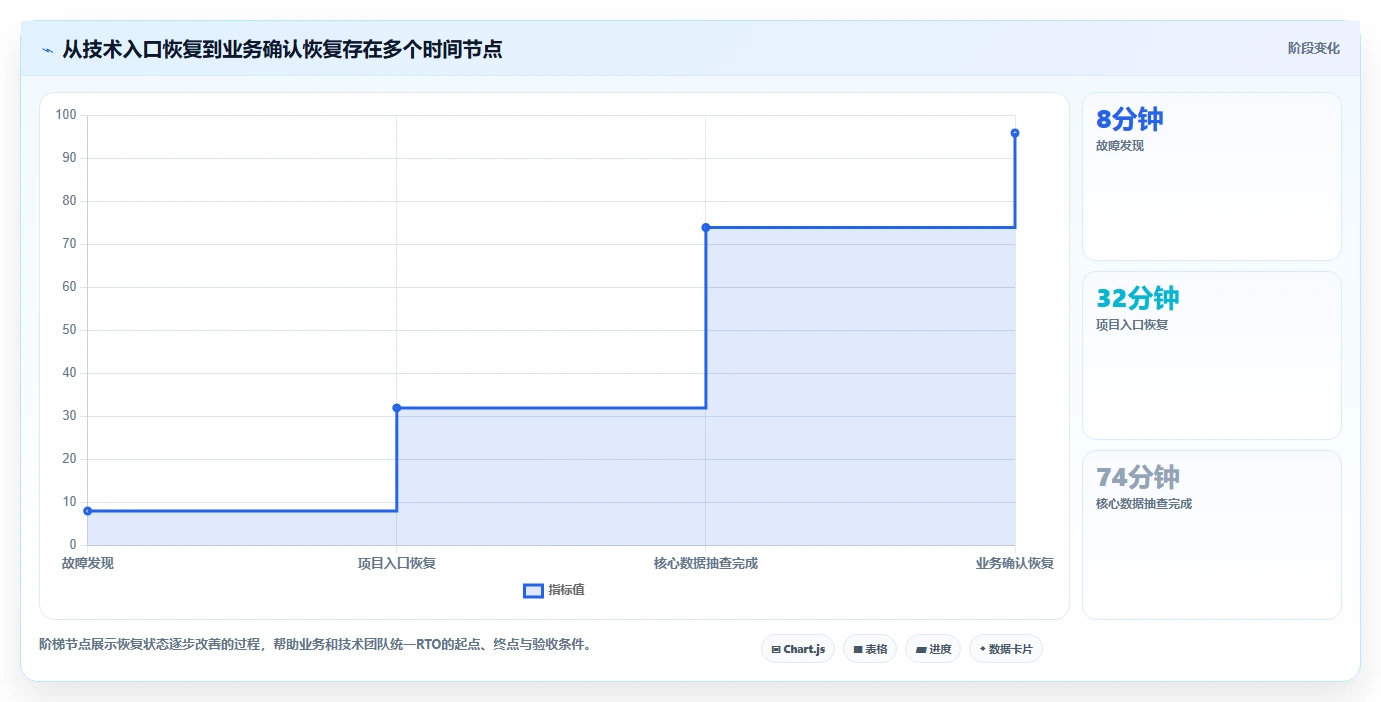

情景模拟中,团队把恢复过程分成四个时间点:故障被监控发现、服务入口恢复、关键数据通过抽查、业务负责人确认流程可继续。这个划分不是通用行业统计,而是为了演示为什么RTO口径需要写清楚。

恢复节点 情景模拟耗时 节点的业务含义 是否可视为完整恢复
监控发现并通知责任人 8分钟 进入事件响应,尚未恢复服务 否
用户重新登录并打开项目 32分钟 入口恢复,但关联数据未完成核验 否
关键任务、审批和附件抽查完成 74分钟 核心数据路径已验证,少量集成仍在补偿 部分恢复
业务负责人确认发布流程可继续 96分钟 关键工作流达到可执行状态 是,按本情景定义

若合同或内部报告把“用户重新登录”作为恢复完成,记录的是32分钟;若业务定义要求负责人确认关键工作流可继续,记录的则是96分钟。两者不是谁算错了,而是恢复终点不同。选型时必须把这个差异写出来。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

3. 估算数据回退窗口时,不能只看备份频率

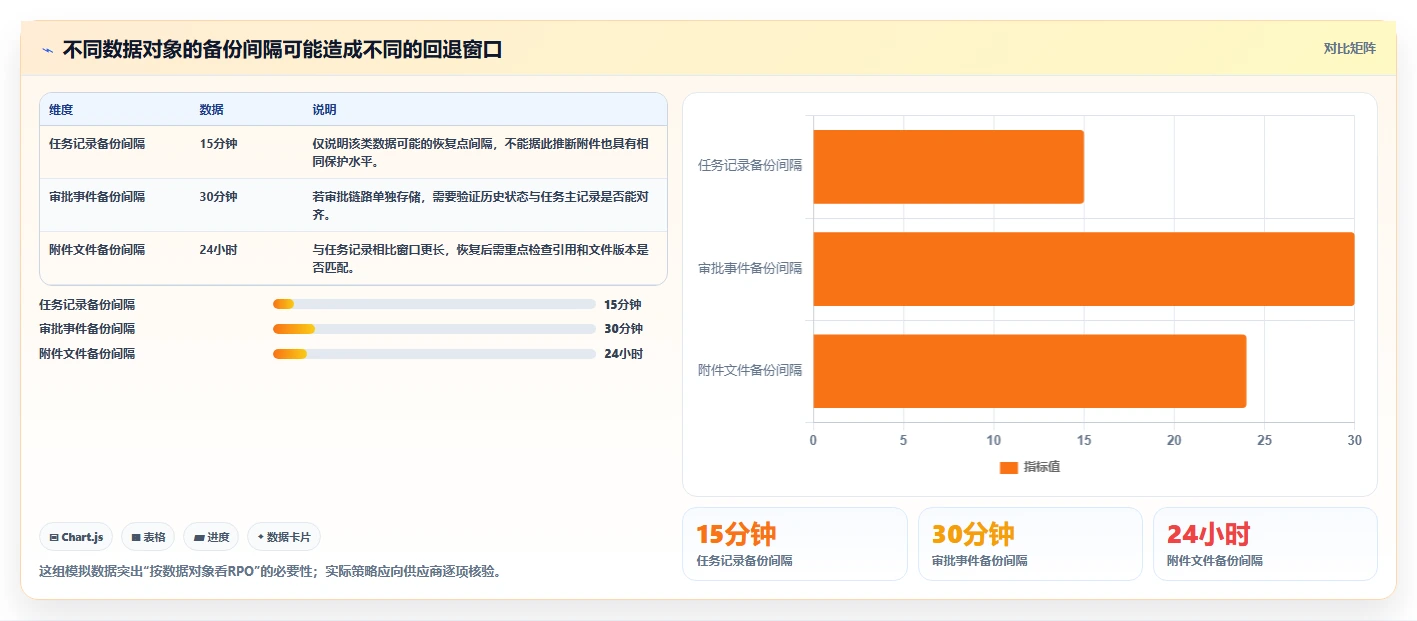

假设情景中任务数据每15分钟生成一次可恢复点,附件每天进行一次独立备份。即便任务记录的目标回退窗口是15分钟,若附件备份点明显更早,恢复后仍可能出现“任务在、附件缺”的情况。此处的数据用于说明检查方法,不代表任何产品的实际备份策略。

因此,RPO不能只按数据库备份频率填写。对每类对象都要核对生成频率、保留策略、恢复点一致性和校验方式。若任务记录与文件附件分属不同存储系统,还要确认如何判断两者属于同一业务状态。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

4. 记录不确定项,比伪造精确数字更有用

当供应商暂时无法给出某个依赖系统的恢复目标时,不应自行填入一个精确数字让表格完整。更专业的做法是标记为待确认,写明影响范围、所需证明和责任人,并在进入合同或上线前设置关闭条件。

例如,接口积压事件能否自动补发,若当前没有书面说明,就应把它列为试点验证项;附件恢复是否包含版本历史,若只有口头答复,就应要求文档或现场演示。一份保留不确定项的评估表,通常比一份满分但没有证据的评分表更有价值。

六、不同情况下的行动建议:从采购评估到上线运行分步推进

1. 正在选型:先做依赖盘点和供应商问询

选型初期不必先设计复杂灾备架构。先梳理当前工作流、数据对象、集成依赖和中断影响,再把问题发给候选供应商,要求书面回答并注明适用部署模式。对于公有云、私有化和混合部署,责任边界可能不同,不能只依据产品名称推断。

  1. 列出关键流程及其负责人,标明流程中断后最先受影响的动作。
  2. 盘点身份认证、代码托管、通知、文件存储、接口和网络等依赖。
  3. 对任务、审批、附件、权限、审计和集成事件分别设定核查问题。
  4. 要求供应商说明可用率口径、备份范围、恢复职责、故障通知和服务条款。
  5. 将无法提供证据的事项标为风险,不要用推测补齐。

2. 正在替换系统:先验证迁移和回退路径

替换系统时,灾备不只涉及新平台发生故障后的恢复,也包括迁移过程中的数据完整性和失败回退。需要明确哪些数据能导出、导出格式是否保留关系、附件和审批记录如何处理,以及切换后发现问题时如何回到旧流程。

可以在试点中抽取代表性数据,包括不同状态的任务、跨项目关联、复杂权限、历史审批和附件,再验证迁移前后的一致性。抽样应由业务和技术共同设计,不能只由供应商挑选最容易展示的数据。

3. 已经上线:把预案变成可执行的运行机制

上线后,至少要维护一份可操作的恢复手册,列明事件分级、联系人、供应商支持渠道、应急工作流、数据核验负责人和结束条件。系统升级、集成变化、权限模型调整之后,应重新检查恢复预案是否仍然有效。

演练周期没有适用于所有企业的统一答案。高风险流程、监管要求和内部变更频率越高,越需要更频繁地验证。即使无法定期做完整灾备切换,也可以通过桌面推演、备份恢复抽查和接口故障演练逐步覆盖风险。

4. 预算有限:优先保护关键流程与恢复证据

预算有限时,不宜盲目追求所有模块的最高等级冗余。可以先识别造成最大业务损失的流程,再保障对应数据、依赖和人员响应。比起购买一个名义上更高等级的方案,建立可用的备份、明确恢复责任、验证关键数据往往更能降低实际风险。

但“先保护核心”不等于忽略其他数据。对暂不投入高等级保护的模块,也要明确可接受中断时间、数据回退窗口和人工替代方式,避免风险只是从技术预算转移到业务团队的隐性加班和数据返工。

5. 试点验收:把场景、证据和结论一起留档

每个试点场景建议形成一页记录:测试前提、操作步骤、观察到的故障表现、计时起止、数据抽样范围、失败项、责任人和复测结果。测试如果因安全或环境限制没有覆盖某部分,也应明确写出,而不是把“未测试”当作“通过”。

这份记录不仅用于当前采购决策,也能成为上线后的基线。半年后系统架构、接口数量或业务流程发生变化时,团队可以判断哪些结论仍然有效,哪些需要重新验证。

六、不同情况下的行动建议:从采购评估到上线运行分步推进

七、不同情况下的取舍:没有零风险方案,只有明确接受什么风险

1. 更高可用性与更低成本之间的取舍

更高的可用性目标通常意味着更多冗余、更复杂的切换逻辑、更多监控与维护投入,也可能增加供应商成本和企业自身运维要求。是否值得,取决于中断对研发节奏、发布窗口和线上问题响应的实际影响。

如果团队可以通过受控流程承受短时中断,未必需要为所有功能购买最高等级服务;若系统承担关键发布审批或重大故障协同,恢复目标就应更严格,并配套经过验证的替代流程。关键不是“越高越好”,而是花费是否对应可量化的风险降低。

2026年研发项目管理系统选型:高可用与容灾从指标到落地方案

2. 自动切换与人工切换之间的取舍

自动切换可能缩短部分故障的恢复时间,但要求系统能可靠识别故障并避免错误切换。人工切换通常需要更多响应时间,却可能保留更明确的业务判断和控制步骤。选型时不能把“自动”直接理解为更安全,也不能把“人工”直接理解为一定不可靠。

需要核实的是:哪些故障会触发自动切换,是否存在误判保护,切换期间允许写入吗,谁有权进行人工干预,切换失败后如何回退。对于状态复杂或涉及跨系统数据一致性的场景,清晰的责任和可验证的恢复步骤,比单纯追求自动化更重要。

3. 自建控制力与托管便利性之间的取舍

私有化部署可能让企业掌握更多部署和数据控制权,但同时需要承担基础设施、备份、监控、升级、演练和人员值守责任。托管服务减少部分日常运维工作,却要求企业充分理解服务范围、数据控制、导出能力、故障通报和供应商依赖。

混合模式并不会自动兼得两边优点。如果关键数据在不同环境中,恢复时还要解决网络、身份、密钥、权限和数据同步问题。决策前应按责任矩阵逐项写明“谁做、谁确认、谁承担恢复结果”,避免把责任留在模糊地带。

4. 统一平台与多工具组合之间的取舍

统一平台可能减少接口数量和账号切换,但也可能形成更大的单点依赖;多工具组合可以让团队按专业场景选择能力,却会增加集成链路、数据对齐和跨供应商协调成本。没有必要为了减少工具数量而强行合并所有工作流,也不应忽略工具越多、故障边界越难管理这一事实。

评估时可以统计关键流程依赖了多少外部系统、每条接口故障时是否有替代路径、恢复后是否需要人工补偿。最终选择应与企业的集成治理能力匹配,而不是单看功能覆盖面。

八、结语:把“能恢复”变成可验证的承诺

1. 选型结论应留下三类证据

研发项目管理系统的高可用与容灾,不应该停留在采购表里的一个勾选框。好的选型结论至少要留下业务影响清单、供应商能力证据和恢复演练记录。三者分别回答为什么需要、对方具体能提供什么、真实流程是否通过验证。

如果只能带走一个判断原则,我会选择这一条:不要问系统“有没有容灾”,要问某个关键工作流在某种故障下如何恢复、恢复到什么状态、由谁验证,以及失败时走什么备用流程。

2. 下一步先做一张最小可用评估表

企业可以从一个关键项目或一个发布流程开始,用半天时间完成初版盘点:列出流程与依赖,定义可接受中断时间,标明重要数据及核验方式,再向候选供应商发出同一套问题。先用小范围试点发现口径差异,再决定是否扩大投入,比直接追逐复杂架构更稳妥。

当指标、责任和证据被放在一起,高可用才不只是产品宣传词,容灾也不只是灾后恢复的技术动作。它最终要回答的是:故障发生时,研发团队是否知道该做什么,关键数据能否被信任,业务能否以可控方式继续向前。

八、结语:把“能恢复”变成可验证的承诺

常见问题解答(FAQ)

1. 研发项目管理系统选型时,RTO、RPO应该怎么定?

我在梳理研发系统故障预案时,发现供应商给出的恢复指标看起来都不错,但不知道它们是否适合自己的团队。需求、缺陷、审批记录和附件的重要程度不同,是否应该给它们设定不同的恢复目标?

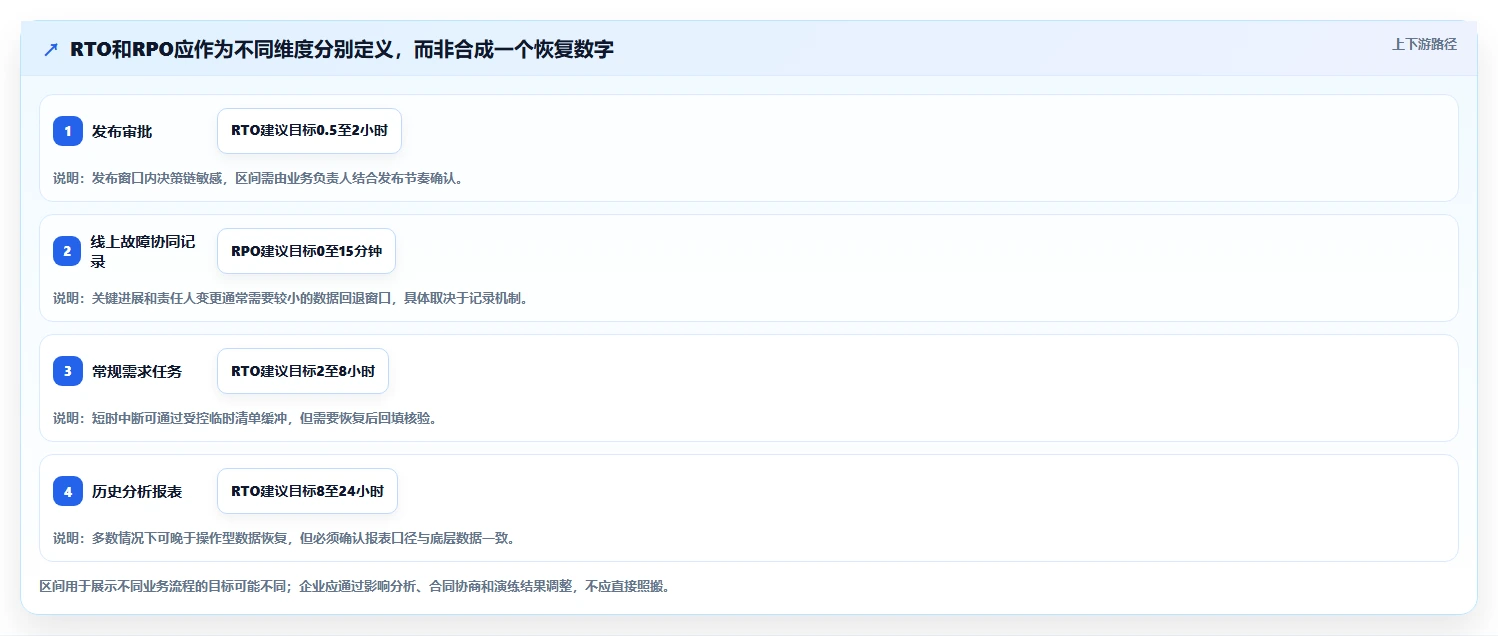

不要先问“行业标准是多少”,先列出系统中断和数据回退分别会造成什么后果。RTO是希望业务在多长时间内恢复,RPO是故障后最多能接受回退到多早的数据状态;前者衡量停摆时长,后者衡量数据损失窗口,两者不能互相替代。可以按业务影响分级。

例如,团队可能要求核心任务与缺陷工作流尽快恢复,而历史报表允许稍后恢复;审批状态、权限变更和审计记录则需要单独评估,不能只看任务数据是否找回。这里的目标值应由企业结合业务影响、技术成本和内部制度确定,不宜直接套用统一数字。选型时要求供应商说明指标适用范围、测量起止点、故障场景及排除项,再用试点验证。

还要问清RPO是否覆盖附件、关联关系和集成事件;只恢复任务文本,不代表研发协作所需的数据链条完整。

2. 可用率达到99.9%,是否就能证明研发项目管理系统足够可靠?

我看到一些产品会直接展示可用率,但单看百分比很难判断实际影响。我想知道这个数字怎样统计、计划维护算不算,以及它能不能反映团队在故障时是否真的能继续工作。

不能仅凭一个可用率百分比下结论。以30天、全天统计为例,99.9%对应约43.2分钟的不可用时间,99.95%对应约21.6分钟;但这个换算只在双方采用相同统计周期和统计口径时才有比较意义。至少核实四件事:统计的是整个平台还是单项功能;计划维护是否计入;短时故障按分钟还是按事件计算;

用户无法登录、页面可打开但无法提交、外部集成中断,分别怎样判定。若供应商只提供一个数字,却不解释故障边界,这个数字就不足以支撑采购判断。还应把指标与真实工作流对照:故障期间能否查看关键任务、获取审批状态或导出数据?

可用率描述的是一段时间内的服务状态,不等于恢复速度、数据完整性,也不等于合同中的赔付承诺。最终应以服务文档、合同条款和验证结果共同判断。

3. 怎么验证项目管理系统的备份真的能恢复,而不只是“有备份”?

我担心供应商回答“支持自动备份”后,选型评估就把这一项打勾了。但如果恢复出来的内容缺少附件、权限或任务关联,团队仍然没法正常协作,我应该怎么设计验证?

把备份能力拆成“备份得到、恢复出来、业务可用”三个环节。先核对备份频率、保留周期、存储隔离与加密方式,再要求对方说明恢复由谁触发、需要哪些授权、预计多久完成,以及恢复后如何校验数据一致性。试点时不要只抽查几条任务。

选取一组真实但适合测试的数据,覆盖需求与缺陷关联、评论、附件、用户权限、审批状态和审计记录;恢复后逐项检查数量、关联关系和访问权限。若系统连接了代码托管、身份认证或通知服务,也要确认这些依赖恢复后是否需要重新配置或补偿同步。

建议把测试过程留档:测试场景、数据范围、开始与结束时间、发现的问题、责任人和复测结果。备份功能的存在只能证明有备份机制,定期恢复演练才更接近对“能不能找回、找回后能不能继续工作”的验证。

4. 研发项目管理系统选型时,怎样设计一场有用的容灾验收?

我不想只看供应商演示预先准备好的恢复流程,也担心一次简单的故障切换演示覆盖不了真实风险。作为采购或技术负责人,我该如何安排测试,才能把结果变成可执行的验收依据?

先从本企业的故障场景出发,而不是从架构名词出发。至少梳理应用服务异常、数据库或存储问题、身份认证不可用、外部集成中断等场景,并明确每种场景下哪些工作必须继续、哪些可以暂缓,以及由谁决定启动恢复。

测试前约定可观测的验收项,例如从故障确认到核心功能恢复的时间、恢复点对应的数据范围、任务与附件完整性、权限是否正确、集成是否重新连通。不要把“完成切换”当作验收终点;还应检查用户能否完成一条关键研发流程,并记录人工补录或数据对账工作。

测试后形成问题清单,注明证据、影响、负责人、整改期限和复测结论,并核对相关承诺是否写入服务协议。若无法在采购前开展完整演练,可以先安排有范围限制的试点验证,并把尚未验证的能力、责任边界和后续验证节点明确记录下来。

核心关键词

读者评论

任
任安琪

把RTO、RPO对应到具体流程和数据对象,比单独要求一个恢复数字更容易验收,尤其是发布审批和线上故障协同这类关键场景。

邵
邵晓彤

文中对可用率的换算说明得比较清楚:理论停机时间不等于合同承诺,统计周期、维护排除项和故障定义也需要提前核对。

闫
闫泽宇

恢复测试不能只看页面能否打开,还应检查附件、权限、审批记录和关联数据;这些细节确实容易在恢复后被忽略。

谢
谢承宇

依赖图和责任边界很实用。身份认证、消息通知等外部服务出问题时,应用本身在线并不代表研发流程已经恢复。

文章包含AI辅助创作:2026年研发项目管理系统选型:高可用与容灾从指标到落地方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/161946
