2026年金融IT需求管理平台选型:7款企业级方案深度对比

2026年金融IT需求管理平台选型:7款企业级方案深度对比

金融IT需求管理平台选型,最容易被忽略的不是需求能不能录入,而是一个需求经过评审、拆解、开发、测试、上线之后,能不能准确回答三个问题:谁在什么时间改了什么、这项变更影响了哪些系统和测试、上线结果是否有证据可查。本文比较七类企业级方案,但不做未经验证的“第一名”排名:不同产品的管理对象和部署条件并不相同,真正的选择要从需求生命周期、审计追溯、工具集成、数据控制和长期维护成本倒推。

一、先给结论:金融机构选平台,先选管理边界,再选产品

1. 不要把七款方案理解成同一类软件

IBM Engineering Requirements Management DOORS Next、Siemens Polarion ALM、PTC Codebeamer、Jama Connect 更偏向系统工程、复杂需求或应用生命周期管理;Atlassian Jira Software 与 Confluence、Microsoft Azure DevOps 的需求管理能力,则更多建立在工作项、项目协作或研发工具链之上;

OpenText ALM Octane 更偏测试与应用交付管理,需求能力需要放在其整体产品链路中看。

它们都可能参与需求管理,但不代表拥有相同的对象模型、流程深度、部署选项或金融场景适配方式。采购时若只按功能清单打分,容易把“可以建需求单”误判为“可以管理需求全生命周期”。

我的判断是:先确定你要管理的是业务需求、软件需求、系统需求,还是从需求到测试的交付链路,再把产品放进同一把尺子里比较。如果两个产品管理的对象不同,直接比总分没有决策价值。

2. 七款方案的初步适配方向

方案 常见定位 可优先考察的场景 采购前必须核实
IBM Engineering Requirements Management DOORS Next 企业级需求工程与需求追溯 需求层级复杂、追溯关系多、治理流程严格的项目 版本与部署形态、与现有研发测试工具的集成、实施复杂度
Siemens Polarion ALM 应用生命周期管理与需求、测试协同 希望把需求、开发、测试和交付放在相连流程中管理的团队 流程配置边界、接口维护责任、模块许可和升级策略
PTC Codebeamer 面向复杂产品与受控流程的 ALM 方案 需求与测试追踪关系复杂、需要进行流程治理的项目团队 具体版本能力、部署及数据管理选项、迁移和顾问资源
Jama Connect 协作式需求管理与可追溯性 跨团队评审频繁、需要管理需求关系和评审过程的项目 本地数据要求、接口方式、组织内推广与许可条件
Atlassian Jira Software 与 Confluence 工作项、研发协作与知识内容管理 已有相关协作生态、需求流程以敏捷工作项为主的团队 需求基线、版本追溯、审计要求是否要通过配置或扩展实现
Microsoft Azure DevOps 工作项与软件交付工具链 研发流程已围绕工作项、代码和测试协作组织的团队 需求治理深度、与机构身份及现有工具的连接、托管条件
OpenText ALM Octane 应用交付、测试与研发协同 测试管理和交付治理是重点,且需要连接需求工作流的团队 需求模块边界、平台组合、接口和项目实施范围

表格提供的是评估起点,不是产品认证,也不意味着每款产品在所有地区都提供相同版本、相同部署形态或相同功能。产品资料、许可政策和技术架构会随版本与合同变化,入围后应以厂商当前正式文档、演示环境和合同条款为准。

3. 选型结论不应只交付一张排名表

如果机构关注复杂需求分解和强追溯,应优先验证需求工程类平台;如果关注研发协作效率,工作项型方案可能更易融入现有工具链;如果问题主要发生在测试与交付环节,应该评估需求、测试和发布之间的联动,而不是仅比较需求录入界面。

比“哪款最好”更有用的问题是:哪款能以可接受的配置和维护成本,让本机构的关键流程留下完整、可查询、可导出的证据。这个问题必须通过真实流程验证,不应仅凭产品宣传材料回答。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

二、金融IT需求管理的难点,通常发生在需求离开录入页面以后

1. 一个需求在组织内会经过多个“翻译层”

以支付系统改造为例,业务部门提出“增加某类交易的处理能力”,架构团队需要将其拆成系统能力和接口约束,研发团队继续拆分为工作项,测试团队再将验收条件转成测试场景。上线后,运维与审计人员还可能需要确认需求来源、审批记录、变更原因和验证结果。

这里的风险不是某个团队没有填写字段,而是各团队使用不同的编号、不同的状态和不同的文档,关联关系依靠人工维护。流程一旦跨越多个系统,需求就可能出现“上游有审批、下游找不到实现;代码有提交、测试没有关联;测试通过、上线范围无法复核”的断点。

因此,金融IT平台的关键能力不只是流程自动化,而是让对象之间存在可检查的关联:需求与业务目标、需求与系统组件、需求与变更、需求与测试用例、需求与发布记录之间,能否建立稳定关系,并保留关系变动的历史。

2. 审计留痕不等于多存几份文档

在很多项目中,团队会把审批截图、评审纪要和版本说明分别存放在邮件、共享盘和项目空间。资料看似齐全,但当问题发生时,仍需要人工判断哪份是最终版本、谁批准了变更、测试依据是否对应当时的需求。

要把“留痕”变成可操作的治理能力,应检查系统能否记录操作人、时间、对象、变更前后内容和审批结果;能否按角色限制读取或修改;能否在需求、测试与发布对象之间追溯关联;能否导出满足内部复核需要的记录。各项要求要由机构结合内部制度确定,不能把软件具备某功能直接等同于满足法规或审计要求。

3. 平台落地的组织成本,往往比界面迁移更难估算

替换表格或旧系统时,团队容易把迁移理解为“把字段导进去”。实际上还要处理编号规则、需求状态、责任人、附件、版本历史、关系数据和过期字段。旧数据若没有统一口径,迁移之后会把历史混乱固化到新平台里。

我建议把迁移范围拆成三类:仍在执行的有效需求、需要追溯的历史需求、只需归档的关闭记录。三类数据的字段完整度、关系保留要求和验收方式应分别定义。若把所有历史记录一股脑导入,数量可能上去了,真正可用的数据质量却没有改善。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

三、选型时最常见的五个误区

1. 把“有需求字段”当成“有需求管理能力”

很多项目协作工具都能创建名称、描述、负责人、优先级和状态等字段。但这只能证明系统可以记录一条工作项,不能证明它能管理需求基线、版本差异、影响分析、需求层级和跨对象追溯。

验证时不要只问“能不能建需求”,应让厂商演示一项需求从提出到上线的完整链路,并现场修改一个关键验收条件,观察系统能否指出受影响的下游工作项、测试用例和评审记录。

2. 把“支持配置”当成“不需要开发”

产品演示中常见“流程可配置”“字段可扩展”“接口开放”等表达。这些能力有价值,但配置仍有边界:角色、条件、触发规则、复杂关系和异常处理可能需要额外开发或专业实施。配置越灵活,后续升级、测试和权限治理的责任也越需要明确。

采购文件应逐项标注实现方式:标准功能、管理员配置、厂商实施、定制开发或第三方组件。每一种方式都要写清楚费用承担方、版本升级影响、故障处理责任和源码或配置的交付边界。

3. 只看接口数量,不看接口的运行责任

“支持 API”并不等于与机构现有系统能够低成本稳定集成。真正要问的是:数据由谁主导、同步是实时还是批量、失败后是否重试、重复数据如何处理、权限如何映射、接口变更由谁维护。

例如,需求平台与测试管理工具的关联若通过自建脚本实现,首次演示可能顺利,但产品升级后字段变化、令牌过期或组织架构调整,都可能产生长期运维工作。接口方案应同时评估可用性和生命周期责任,而不是只验收“演示连通”。

4. 把产品功能宣传等同于安全或合规结论

产品具备访问控制、日志记录或私有化部署选项,不能直接推导出其满足某机构的全部安全、监管或内控要求。要求是否适用,取决于机构类型、数据分类、项目范围、部署架构和合同责任。

应将安全要求拆成可核实条目,例如身份认证方式、权限粒度、日志导出、数据备份、漏洞响应、灾备目标、升级窗口和运维访问边界,并由信息安全、采购、架构和业务负责人共同确认。供应商口头说明不能替代正式技术文件与合同条款。

5. 只比首年采购价,不计算三年使用成本

首年许可报价看起来便宜,不一定意味着总成本低。实施、历史数据清理、接口开发、流程变更、培训、管理员投入、升级测试和长期运维都会增加成本。反过来,功能较完整的平台也不必然更划算:如果团队只使用少量功能,复杂平台的维护负担可能超过收益。

建议统一计算三年总拥有成本,并把一次性投入与持续投入分开。未拿到厂商报价时,不应编造市场均价,可以使用成本项目清单和内部估算区间进行方案比较。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

四、建立一套可复核的专业评估逻辑

1. 第一步:确定管理对象和项目范围

采购前先把“需求”定义清楚。银行渠道改造中的业务需求、核心系统中的软件需求、基础设施变更请求和缺陷单,并不一定适合放进同一个流程。混用对象会导致字段过多、状态复杂,用户为了完成任务被迫绕过系统。

我会要求项目团队回答以下问题:平台要管理哪些对象?需求是否需要分层?是否要建立需求基线?需求变更是否需要影响分析?哪些历史项目需要迁移?哪些系统必须集成?哪些信息属于敏感数据?回答不清楚时,先做流程和数据盘点,不急着采购。

2. 第二步:把评价标准写成可演示的验收任务

抽象指标很难验收。“支持全生命周期”要拆成场景:新需求如何受理、评审如何留痕、版本如何冻结、变更如何审批、开发和测试如何关联、发布后如何回查。每个场景都应有预期结果和失败判定。

评估维度 现场任务 通过条件示例
需求建模 创建一项业务需求并拆分成下级需求 层级关系清楚,责任人、状态和验收条件可以查询
基线与变更 冻结版本后修改验收条件 能看到变更前后差异、变更人、时间和审批结论
追溯关系 关联需求、研发任务、测试用例和缺陷 能从需求向下追踪,也能反向查询覆盖情况
权限与审计 用不同角色访问同一项目并执行修改 权限效果可见,敏感操作记录可查询和导出
集成与异常 模拟接口失败、重复提交或字段变更 失败可发现、可重试或人工处理,责任边界明确
迁移与导出 导入样本数据并导出项目追溯记录 字段映射、附件、关系与编码规则符合约定

表内通过条件只是示例,机构应根据内部控制要求补充具体标准。关键在于把“产品会做什么”转换成“用户可以现场验证什么”,并记录每个测试场景的版本、配置、操作结果和未解决问题。

3. 第三步:用风险权重取代平均分

将所有维度简单平均,会让低风险的界面体验抵消高风险的审计缺口。对金融机构来说,某些条件应设为门槛项:例如部署方案必须满足既定数据要求,关键操作必须可追溯,身份与权限必须符合机构控制要求。门槛不通过,就不应靠其他功能高分补回来。

通过门槛后,再对流程适配、追溯、集成、易用性、实施能力和总成本做加权比较。权重应由业务、研发、架构、安全、运维和采购共同确认。建议保留“未知”选项,不要为了表格完整而将未验证能力默认为满足。

4. 第四步:单独记录证据等级与待核验项

同一项产品能力可能来自不同证据:公开产品文档、厂商书面确认、现场演示、合同条款或试点结果。证据强度不同,结论也应不同。比如“产品页面提到支持某功能”和“机构试点已验证该功能满足本流程”不是同等结论。

建议每条结论附上证据来源、版本、验证时间、责任人和限制条件。采购决策会因此更慢一点,但比上线后才发现某能力只适用于特定模块、特定许可或特定配置要便宜得多。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

五、七款企业级方案逐一比较:看适配条件,不做绝对排名

1. IBM Engineering Requirements Management DOORS Next

DOORS Next 通常进入复杂需求工程和可追溯性方案的候选范围。评估时应重点观察需求层级、属性与关系的管理方式,基线和变更如何处理,以及业务、系统、软件和测试对象之间是否能建立符合项目治理要求的关联。

它更值得优先验证的场景,是需求结构复杂、跨团队协同周期长、需要持续维护需求关系的项目。机构不要只看功能演示,还要确认当前版本、许可范围、可选部署方式、与现有代码及测试工具的集成路径,以及所需专业服务资源。

主要取舍:复杂需求治理能力值得认真评估,但流程设计和管理规范不能省略。若机构尚未定义需求层级、基线策略和责任角色,直接导入平台可能只是把治理问题搬进更复杂的系统。

2. Siemens Polarion ALM

Polarion ALM 可从需求、开发、测试和交付协同的整体链路切入评估。对于正在寻找跨生命周期关联能力的团队,重点不是单个模块有多少功能,而是需求、测试和变更之间能否形成稳定的可追溯结构,并让不同角色按职责参与。

现场演示时,应要求供应商用机构自己的流程模板说明:需求如何进入、如何评审、如何关联测试、如何处理版本变化、如何查询历史状态。接口清单也要逐项区分标准连接、配置集成和定制工作,特别要把升级后的兼容责任写清楚。

主要取舍:一体化链路可能减少跨工具断点,但也可能提高流程治理和实施要求。团队应确认自己需要的是完整生命周期平台,还是只需要改善现有工具之间的几处连接。

3. PTC Codebeamer

Codebeamer 可纳入复杂产品和受控流程相关方案的比较。评估重点可以放在需求追溯、测试关系、流程配置、变更影响和跨团队协同上。金融IT项目是否适配,不应只依据其在其他行业的应用描述,而要用机构自己的系统架构、权限规则和交付流程进行验证。

询价与技术交流时,应要求明确哪些能力属于基础许可、哪些属于扩展模块,哪些需要实施服务或定制开发。若方案强调高度可配置,还要确认配置管理、测试环境、升级回归和内部管理员培养的工作量。

主要取舍:对于流程复杂、追溯要求高的团队,值得进入场景评估;对于小型团队或需求流程简单的项目,平台能力是否超过实际需要,应通过试点和总拥有成本判断。

4. Jama Connect

Jama Connect 可以从需求协作、评审和追溯场景进行验证。跨部门评审较多的项目,应测试参与者如何查看需求、提出意见、处理待决问题,以及最终版本如何形成一致且可追溯的记录。

机构还需要把数据管理和部署条件前置核验,尤其是数据存放位置、身份认证、权限设置、日志能力、接口方式和运维责任。对于任何涉及境外服务或托管条件的方案,都应先由安全、法律和采购团队判断是否符合本机构要求,再进入功能试用。

主要取舍:协作和评审体验应通过真实用户任务验证,而不是只看演示效果;如果机构的首要门槛是特定部署或数据边界,必须先确认这些条件成立,再讨论流程适配。

5. Atlassian Jira Software 与 Confluence

Jira Software 和 Confluence 常见的评估切入点是工作项协作、需求描述、团队知识和研发流程连接。若机构已有相应协作基础,沿用现有工作习惯可能降低初期推广阻力;但需求基线、复杂关系、审计导出和金融特定流程是否满足,需要逐项验证。

建议演示内容至少包括:需求状态流转、跨项目权限、需求与测试的关联、版本变化记录、审计信息导出,以及扩展组件升级后的维护办法。如果方案依赖第三方扩展,应核对其维护方、数据处理方式、兼容策略和退出方案。

主要取舍:既有生态和用户熟悉度可能是优势,但不应把“用户会用”误判为“治理要求已经满足”。若需要大量扩展和自建连接,应将它们纳入长期维护成本,而不是只计入首期实施。

6. Microsoft Azure DevOps

Azure DevOps 可从工作项与软件交付工具链的角度评估。对于已经围绕工作项组织研发活动的团队,需求、开发和测试的协作方式可能更接近其现有流程。关键是确认需求治理需要的层级、审批、基线、审计和数据控制能力,是否能在实际使用的产品组合与配置中实现。

演示时应针对团队现有身份体系、代码仓库、测试流程和项目结构做连接验证。还应检查不同角色的可见范围、项目间数据隔离、导出能力、接口异常处理和平台退出时的数据迁移方式。若机构有明确托管或网络边界要求,应在技术验证前完成适配性核查。

主要取舍:研发工具链衔接可能缩短协作路径,但需求工程深度不能想当然。对于要求严格管理需求基线和复杂追溯关系的项目,要把这些能力设为演示门槛。

7. OpenText ALM Octane

OpenText ALM Octane 可作为应用交付、测试协同和研发治理方向的候选方案。若机构的突出痛点是测试管理与发布质量,而需求状态分散在多个工具中,应检查其需求对象如何进入测试与交付链路,以及哪些能力依赖整体产品组合。

产品评估时要避免只看某一模块的演示。应确认需求、测试、缺陷和发布对象能否按机构的编码规则关联,权限和审计记录是否覆盖目标流程,报表能否支持项目复核,以及在现有环境中需要怎样的接口或实施服务。

主要取舍:如果测试和交付治理是主要目标,这类方案值得纳入候选;若机构寻求的是独立、专注的需求工程平台,则要先确认其需求管理范围是否足以覆盖目标项目。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

六、用一个可复算的场景推演成本与收益

1. 场景设定:不要把模拟数据冒充行业平均值

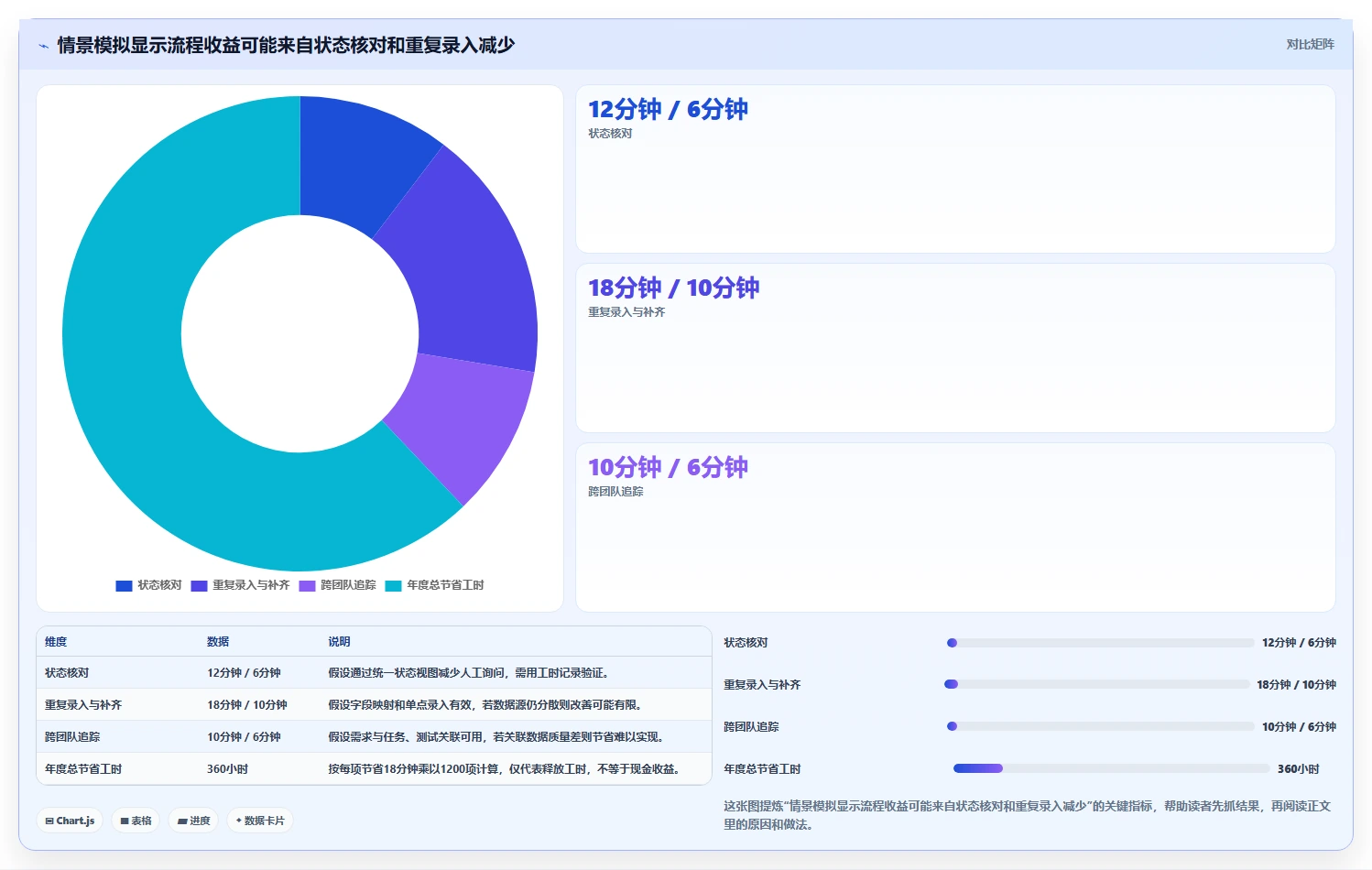

下面用一个情景模拟说明如何比较流程收益,不代表金融行业统计,也不是任何产品的实际效果。假设某机构一年处理1,200项中等复杂度需求,每项平均经历分析、评审、开发和测试等交接,团队以表格、邮件和多个系统分别记录状态。

为了让估算可复算,假设需求状态核对每项需12分钟,重复录入和信息补齐每项需18分钟,跨团队追踪问题每项平均另需10分钟。平台试点后,假设这三类耗时分别降至6分钟、10分钟和6分钟。节省量只是模型假设,真实数值必须通过上线前后工时记录验证。

工作环节 试点前假设耗时 试点后假设耗时 单项变化 年度估算变化
状态核对 12分钟 6分钟 减少6分钟 减少120小时
重复录入与补齐 18分钟 10分钟 减少8分钟 减少160小时
跨团队追踪 10分钟 6分钟 减少4分钟 减少80小时
合计 40分钟 22分钟 减少18分钟 减少360小时

计算方法是“每项节省分钟数 × 年需求量 ÷ 60”。在这个示意模型里,年度释放约360小时;但这不等于节约了同等现金支出。若释放的时间没有转化为更快评审、更少返工或更高的有效交付量,就只能称为工时容量改善,不能直接宣传为投资回报。

2. 试点应观察结果,也要观察副作用

建议选取一个有代表性但风险可控的项目,覆盖不同角色、至少一种需求变更和一段真实测试链路。试点开始前,记录每项流程的平均处理时间、退回次数、信息补齐次数、追溯成功率和用户操作问题;试点结束后,用相同口径复测。

同时观察反向指标:字段是否过多、审批是否变慢、管理员是否成为所有流程的瓶颈、用户是否继续在系统外维护一份“真实台账”。若平台提高了记录完整度,却让需求录入延迟、项目绕开流程,治理目标仍没有实现。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

七、不同机构情况的行动建议

1. 需求层级复杂、跨系统追溯要求高

先定义需求层级、基线规则、变更影响范围和测试覆盖要求,再优先演示需求工程类候选方案。演示不能由厂商自选简单流程,应由机构提供匿名化的真实需求样例,包括至少一次变更、一个下游测试对象和一个跨系统依赖。

行动顺序可以是:梳理对象模型,确定必须保留的追溯关系,定义基线和变更规则,邀请候选方案完成同一任务,最后评估配置与维护工作量。若需求关系尚未统一,先做治理设计,避免把混乱搬进平台。

2. 已经有稳定研发工具链,主要问题是信息断裂

不必立即替换整套研发平台。先画出需求、代码、测试、缺陷和发布之间的数据流,区分断点是缺少接口、编号不一致、责任不明还是流程本身没有要求关联。问题类型不同,解决方式也不同。

可选择一个跨团队项目做接口试点,验证字段同步、身份映射、失败重试、权限传递和变更兼容。若连接现有工具就能满足追溯目标,新增一个大型平台未必是最经济的选择;若旧工具无法形成稳定关联,再考虑整体迁移。

3. 主要痛点是评审慢、用户不愿维护需求

先检查流程长度和字段必要性,不要把所有治理要求都转化为更多必填项。将字段分为提交时必填、评审时补充、特定项目才要求三类,并明确每个字段的使用者和决策用途。

试点时观察从提出到受理、从评审到决策的周期,也要访谈业务、研发和测试角色。若平台操作步骤增加而评审决策没有变快,应调整流程;若问题源于权限审批或职责冲突,单纯换工具无法解决。

4. 部署、数据位置或运维边界是硬性条件

把部署与数据条件列为候选筛选门槛,而不是留到最后讨论。书面确认当前版本可用的部署方式、网络访问要求、日志管理、备份恢复、升级策略、运维访问方式和数据退出路径。

涉及具体数据和监管要求时,由机构安全、法律、架构与采购团队共同审查。不要仅凭“支持私有化”“企业级安全”这类概括性表述做决定,也不要把某一产品在其他客户环境中的部署经验直接套用到本机构。

5. 预算有限、首次建设需求治理能力

从一个业务域或一个项目类型开始,先统一需求编号、状态、责任人、评审记录和变更规则。用范围小但链路完整的试点验证价值,确认管理员投入和用户采用成本后,再讨论跨部门推广。

预算比较时至少保留迁移、接口和培训费用,不要把所有资金都用于许可。若缺少专职管理员,优先选择团队能够长期维护的流程复杂度;如果必须依赖外部顾问修改日常流程,后续运营风险也要写进决策材料。

七、不同机构情况的行动建议

八、不同情况下如何取舍

1. 选择功能深度,还是快速上线

复杂需求工程平台可能更适合追溯链条长、需求关系多的治理目标,但通常需要投入时间梳理对象、角色和流程。轻量化工作项方案可能更容易快速启动,但当基线、版本差异和跨对象追溯成为硬要求时,配置或扩展成本可能上升。

取舍方法不是预先认定“复杂更好”或“轻量更省”,而是比较达到同一验收标准的总成本和周期。要求候选方说明哪些能力可以直接配置、哪些依赖扩展、哪些需要开发,并将后续升级影响一并评估。

2. 选择一体化平台,还是保留多工具协作

一体化方案的优势是减少系统之间的对象断裂,潜在代价是迁移范围大、组织变革多、供应商依赖增加。多工具协作可以保留团队熟悉的工作方式,但接口、数据口径和跨系统责任必须有人持续维护。

如果现有工具链已经稳定,先验证接口治理是否可行;如果同一需求在多个系统重复登记、关系长期靠人工补齐,才考虑通过更统一的平台减少断点。无论采取哪种路线,都要设计数据导出、系统退出和供应商更换方案。

3. 选择一次性全机构推广,还是分阶段试点

全机构推广能快速统一标准,但若流程、数据和角色设计没有经过验证,错误也会同步扩散。分阶段试点需要容忍一段时间内并存两种流程,却能降低一次性切换风险,尤其适合历史数据质量不一、系统数量多或业务差异明显的机构。

通常可先选一个典型项目,验证关键功能和实施成本;再扩展到同类项目,修订模板和管理规范;最后才讨论跨部门推广。试点退出条件、数据回迁方式和决策时间表应提前确定,避免试点无限延长。

4. 选择统一模板,还是允许业务差异

统一模板有利于统计、复核和跨项目比较,但模板过于僵化会促使团队绕过平台。完全自由配置则容易出现同一概念多种字段、同一状态不同含义的问题,最终难以汇总和审计。

比较稳妥的做法是分层治理:全机构统一核心字段、关键状态、权限原则和审计要求;业务域在受控范围内扩展专用字段和审批条件;任何扩展都记录责任人、适用范围和维护周期。平台选型要验证是否支持这种治理方式,而不只是“能否增加字段”。

八、不同情况下如何取舍

九、采购前的试点与验收清单

1. 演示阶段:用同一条需求流程考察所有候选方案

建议统一准备一份脱敏样例,包含需求提出、评审意见、一次范围变更、研发任务、测试用例、缺陷和发布记录。要求所有候选平台按同一流程操作,并记录功能差异、配置工作和操作耗时。

  • 确认需求来源、责任人、目标和验收条件是否可记录。
  • 确认评审结论、未决事项、审批角色和版本是否可回查。
  • 确认变更前后内容、影响范围和重新审批要求是否可验证。
  • 确认需求与研发任务、测试用例、缺陷及发布信息能否双向追溯。
  • 确认权限、日志、导出和异常处理是否符合机构的验证标准。

2. 试点阶段:测流程结果,也测维护负担

试点不应只统计用户登录数或任务完成数。还要记录需求处理周期、信息补齐次数、关联完整度、变更复核耗时、接口失败数量、管理员工时和培训问题。指标必须有定义和基线,否则试点结束后容易只剩主观评价。

建议预先约定成功标准,例如关键需求能够完整追溯、变更记录可查询、核心角色能独立完成日常操作、接口异常有明确处理责任。标准应由机构结合风险级别设定,不能直接套用所谓行业平均值。

3. 合同阶段:将关键能力写进可验收条款

口头承诺、演示视频和产品宣传页都不等于交付保证。重要能力应明确适用版本、许可范围、部署环境、配置内容、接口责任、日志与数据要求、升级影响、故障支持和验收方式。

还应约定数据导出格式、配置与文档交付、项目结束后的数据处理、供应商退出协助,以及重大版本升级前的兼容测试责任。若有定制开发,要说明成果归属、维护方式和后续服务费用。

2026年金融IT需求管理平台选型:7款企业级方案深度对比

十、结语:真正值得采购的,是可持续运行的需求闭环

1. 把最终决策落到三项证据上

第一,流程证据:一项需求从提出、评审、变更到测试和上线,能否按机构规则走完,并保留足以复核的记录。第二,技术证据:平台与身份、研发、测试和发布工具的连接是否经过真实验证,异常责任是否明确。第三,经营证据:许可、实施、迁移、集成、培训和维护成本是否纳入同一周期测算。

如果任何一项仍停留在“供应商说可以”,就把它列为待核验事项,而不是提前写进采购结论。七款方案没有脱离机构边界的通用赢家;同一款产品在不同流程成熟度、数据要求和工具生态下,落地结果也可能完全不同。

2. 下一步怎么做

先用两周左右梳理一个代表性业务域的需求流程与现有数据,不需要先做全面系统盘点。接着确定门槛项、准备一条脱敏的端到端演示样例,再邀请候选方案按统一任务展示。演示后选一到两款进入受控试点,用真实工时和追溯结果替代想象中的收益。

我的最终判断是:金融IT需求管理平台的价值,不在于把所有工作搬进一个新界面,而在于让关键决策、变更影响和交付证据之间形成可靠联系。先把这条联系定义清楚,再比较七款方案,选型才会从“看功能、听承诺”变成可以验证、可以复盘、也可以负责的采购决策。

常见问题解答(FAQ)

1. 金融IT需求管理平台和项目管理、研发管理工具有什么区别?

我在整理选型需求时发现,厂商常把需求、任务、缺陷和项目进度放在同一个平台里介绍。它们看起来都能建单和流转,我该怎么判断平台是否真正覆盖了需求管理,而不只是多了一套任务看板?

先看平台管理的对象和追溯链,而不是看能不能“建单”。需求管理通常要覆盖提出、分析、评审、基线或版本管理、变更、与测试及上线结果关联、归档等环节;项目管理更关注计划、任务、资源和进度,研发管理偏向代码与交付协同,IT服务管理则常处理事件、服务请求和变更流程。

可以拿一条真实需求做演示:从业务提出开始,经过评审和变更,最终能否查到关联的测试结果、上线记录及历史版本。若只能看到任务状态,却无法回答“谁在何时改了什么、影响了哪些环节”,它可能适合作为协同工具,但未必能承担需求治理职责。

2. 比较7款金融IT需求管理方案,评分维度和权重怎么设才不被功能清单带偏?

我准备让几家厂商做演示,但担心每家都展示自己最擅长的功能,最后只能凭印象打分。有没有一套相对公平的比较办法,能把金融流程、集成和实施成本放到同一张表里?

可以先设统一评分表,再要求每家按同一条业务流程演示。一个可调整的示例权重是:需求全生命周期25%、权限与审计20%、集成能力20%、部署与运维15%、流程配置10%、实施及总体成本10%。这只是评估起点,不是行业标准;若机构最看重本地部署或复杂审批,应先调整权重并记录理由。

每项按1至5分评分,同时标注证据来源:公开文档、厂商确认、现场演示或试点验证。比如“支持接口”不能直接得高分,还要问接口是否标准提供、同步失败如何处理、后续由谁维护。没有证据的能力记为“待核实”,不要用宣传页上的功能数量补分。

3. 金融机构选需求管理平台,哪些审计和安全能力必须在采购前核实?

我所在团队需要经过多级审批,也要配合内部审计,但产品介绍里的“权限完善”“符合金融要求”都比较笼统。我应该向厂商索要哪些材料,又该怎样确认这些能力在实际部署的版本里真的可用?

把“合规”拆成可验证的问题:是否支持角色和组织权限配置、关键操作日志查询、审批轨迹留存、数据导出控制、备份恢复,以及机构要求的身份认证和部署方式。逐项确认适用的产品版本、授权范围、配置条件和日志留存机制,并将承诺写入方案或合同;不要仅凭“金融行业适用”这类表述下结论。

演示时用不同角色分别提交、审批、修改和导出同一条需求,再检查管理员能否按人、时间和操作类型追溯记录。还要核对日志是否可导出、保存期限由谁负责、升级或迁移时如何处理。具体要求应以机构内部安全规范、项目范围和正式文件为准。

4. 采购前怎样做试点,才能看出需求管理平台是否适合金融IT团队?

我担心产品演示顺畅,但上线后才发现旧需求迁移困难、系统接口要额外定制,或者审批流程改一次就要找厂商。我想先做小范围验证,试点应该选什么流程、设哪些验收条件?

选择一条有代表性的真实流程试点,最好包含跨部门提交、至少一次需求变更、评审审批、测试关联和上线归档。提前约定验收项,例如角色权限是否正确、变更前后版本能否追溯、接口失败是否有提示和补偿方式、业务人员能否独立完成日常配置。阈值应由团队按现状设定,不宜照搬其他机构的数据。

同时核算三年总体成本:软件授权、实施、历史数据迁移、接口开发、培训、运维和升级都要列入,分别标注一次性费用与持续费用。试点结束后复盘未通过项及整改责任,再决定扩大范围、调整方案或停止采购;这比只比较首年报价更能暴露落地风险。

核心关键词

读者评论

薛
薛思妍

文章把需求管理和单纯录入工作项区分开来很重要,尤其是要求演示需求、测试和发布之间的完整追溯链路,比较适合实际采购评估。

贾
贾承宇

迁移部分讲得比较实在。有效需求、需追溯的历史记录和仅归档的数据分开处理,能避免把旧系统里的数据问题原样带到新平台。

郭
郭诗涵

三年成本不只看许可费这一点值得注意,接口维护、升级测试和管理员投入也应纳入测算;具体费用仍需按机构流程和正式报价核实。

文章包含AI辅助创作:2026年金融IT需求管理平台选型:7款企业级方案深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/160564
