《2026年半导体行业研发管理平台选型指南:六款主流系统深度对比与实施建议》的核心结论,不是找出一套“功能最多”的软件,而是先判断企业真正要打通哪条链路:项目组合与跨团队协作、需求到验证的可追溯性、芯片产品数据与变更,还是代码构建和持续集成。下文比较六款具有代表性的系统,但它们并非同一类别,也不构成市场排名;选型应从业务断点出发,再用试点验证适配度。
一、先给结论:半导体研发平台要按问题选,不要按功能数量选
1. 六款系统不是六个可以简单排名的同类产品
半导体企业说的“研发管理平台”,可能指项目协同工具、需求与系统工程平台、PLM 产品生命周期管理系统,也可能指代码托管和 DevOps 工具。它们都能出现在研发数字化方案中,但管理对象、数据模型和实施重心并不相同。
本文选择 PingCode、IBM Engineering Lifecycle Management(IBM ELM)、Siemens Polarion ALM、PTC Windchill、Atlassian Jira 和 Azure DevOps 作代表性比较。选择依据是它们分别覆盖常见的研发协同、需求与生命周期管理、产品数据管理、工作流管理和软件研发链路,不代表六款系统在半导体行业的市场份额排序。
需要特别说明:本文不把任何一款产品描述成“天然适用于所有半导体企业”的行业标准答案。具体功能范围会受到产品版本、授权模块、部署方式、实施方案和企业已有工具链影响。表格用于建立评估假设,采购前仍须用厂商正式资料、产品演示、合同范围和试点结果核实。
| 系统 | 主要定位 | 适合优先评估的场景 | 选型时重点核实 |
|---|---|---|---|
| PingCode | 研发管理与跨团队协同平台 | 需要统一需求、项目、任务及研发流程的中大型研发组织 | 半导体特定流程的适配方式、与设计及质量工具的集成深度、标准功能与定制边界 |
| IBM ELM | 系统工程与工程生命周期管理 | 强调需求、测试、变更和工程对象之间可追溯关系的复杂项目 | 部署架构、模块组合、集成成本、维护团队要求及实施周期 |
| Siemens Polarion ALM | 需求、质量与应用生命周期管理 | 需要需求管理、评审、验证及审计留痕的研发团队 | 许可配置、流程定制、与现有研发工具链的接口及数据治理方式 |
| PTC Windchill | PLM 与产品数据、配置及变更管理 | 需要管理产品结构、配置、文档和工程变更的组织 | 是否覆盖目标研发协同场景,及与其他需求、项目和代码工具的边界 |
| Atlassian Jira | 工作项、缺陷和敏捷流程管理 | 需要较灵活地配置任务流、缺陷流及团队协作的研发部门 | 复杂审批、追溯关系、权限模型和插件依赖是否可长期治理 |
| Azure DevOps | 软件研发协同与 DevOps 工具链 | 需要把工作项、代码仓库、构建和发布活动连接起来的团队 | 与芯片设计环境、企业身份系统及非软件研发流程的集成边界 |
2. 先确定“系统记录什么”,再问“系统有什么功能”
我建议选型团队先写下一句话:“我们希望平台成为哪些研发对象的可信记录来源?”可能是需求基线、项目计划、芯片版本、验证用例、缺陷、设计变更,或产品配置。对象没有定义清楚,功能清单就会变成一串无法验收的名词。
例如,“支持需求管理”并不能说明需求是否有唯一编号、版本是否可追踪、变更是否需要审批、测试用例是否关联需求、历史基线是否可复现。采购演示中看起来相似的功能,到了真实流程里可能对应完全不同的治理能力。
我的判断顺序是:对象定义 → 流程责任 → 数据关系 → 工具集成 → 产品能力 → 价格评估。若反过来先听厂商逐页介绍功能,再设法把现有流程塞进去,往往会把实施复杂度留到签约之后。
3. 不同企业阶段,第一优先级不同
- 首次建设研发管理体系:先选一个边界清楚的业务流程试点,验证角色、状态、审批和数据维护责任,不要从全公司流程大一统开始。
- 已有多套研发工具:优先查清重复录入、状态不一致和责任断点,评估集成和主数据治理,不要急着整体替换。
- 复杂产品或多团队项目:先验证需求、变更、验证和配置之间的追溯关系,再比较普通项目看板的使用体验。
- 芯片设计软件团队占主导:把代码、缺陷、构建、版本发布和设计数据的衔接作为重点,同时明确管理平台不应替代专业 EDA 工具。

二、半导体研发管理的复杂度,常常藏在交接处
1. 芯片研发不只是“立项,开发,交付”三步
芯片研发通常涉及架构、数字设计、模拟设计、验证、物理实现、测试、产品工程、质量及供应链等角色。不同企业的组织方式与流程并不相同,但有一个普遍的管理难点:一个阶段产生的决定,往往会影响后续多个团队的输入、计划和验收条件。
需求可能来自产品定义、客户约束、工艺条件或法规要求;设计实现之后,还需要验证、缺陷处理、版本控制和发布。真正困难的不是在系统里创建一条任务,而是当需求或设计发生变化时,能否明确知道谁需要评估影响、哪些验证需要重跑、哪些基线需要更新。
因此,半导体研发管理不能只用“任务完成率”衡量。任务完成了,不代表需求已经满足;缺陷关闭了,也不代表对应验证证据完整;项目按时结束了,更不代表历史版本可以被准确复现。
2. 多系统并存时,最容易出问题的是对象之间的关系
不少企业已经有项目管理、PLM、代码仓库、缺陷系统、测试管理、文档库和专业设计环境。系统多本身未必是问题,问题在于同一个研发对象在不同系统里的编号、状态、版本和责任人能否对得上。

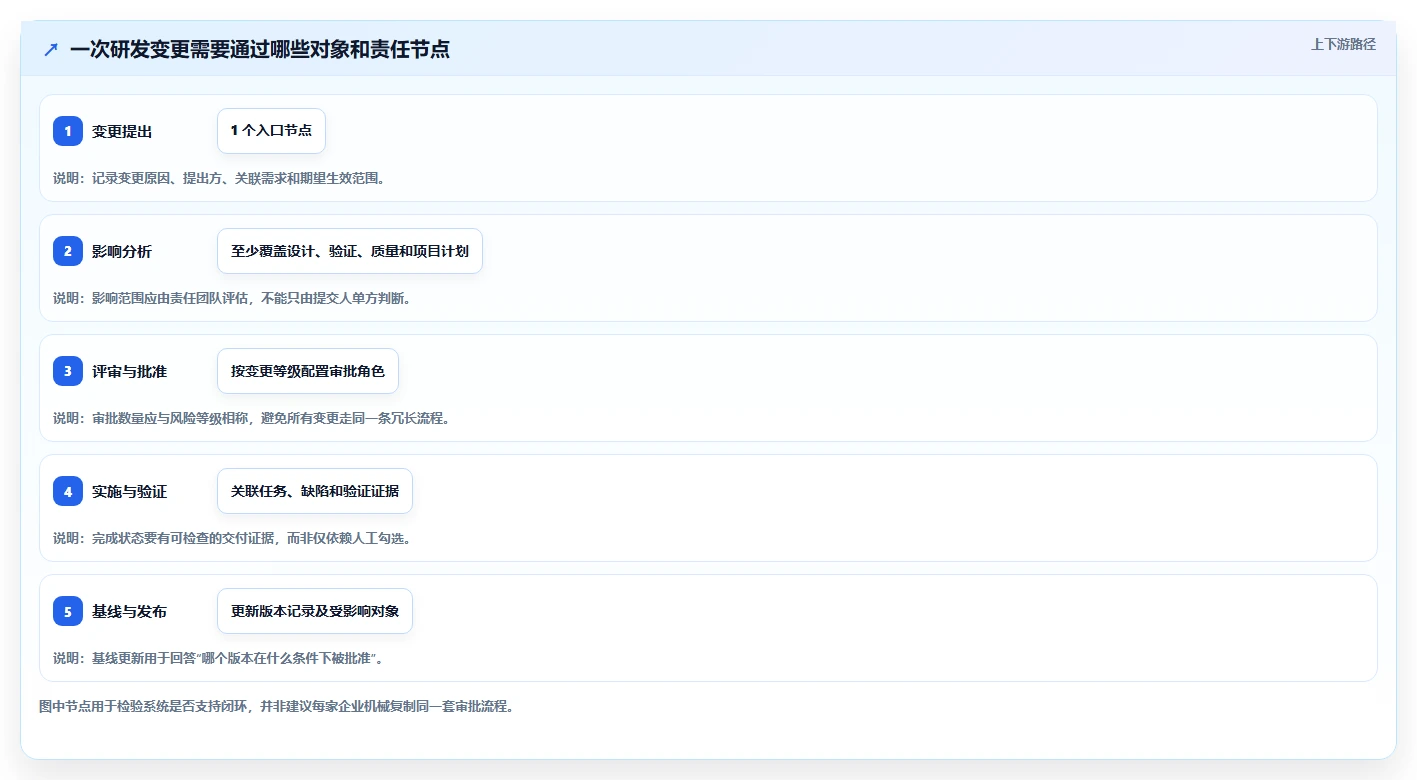

我会把这种情况称为“交接处失真”:项目系统显示需求已完成,测试系统仍有未关闭验证项;变更审批已经通过,发布记录却没有体现受影响的版本;缺陷已关闭,但关闭依据和对应提交记录无法关联。管理平台的价值,往往体现在减少这些断点,而不是再多建一块看板。
在评估工具时,可以随机抽取一条真实变更,从提出、评审、影响分析、任务分派、验证、审批到版本发布完整走一遍。若演示只能展示各环节的页面,却无法证明对象之间的关联、历史记录和权限边界,就不能把“端到端追溯”视为已经验证。
3. 管理平台与专业设计工具的边界必须明确
研发管理平台不是 EDA 工具,也不应该被当作芯片设计数据库的替代品。它通常负责组织工作、记录决策、管理需求或变更,并在合适的边界上连接专业研发工具。设计文件、仿真数据和构建产物的存储方式,则需要根据企业的技术架构和工具链单独确认。
选型时要问清楚:平台保存的是完整工程数据,还是保存链接、编号与状态?集成是单向通知、定期同步,还是双向更新?如果接口中断,谁负责发现和恢复?这些问题直接影响系统在日常研发中的可信度。
行业标准也不能被当作软件功能证明。需求工程、质量管理或功能安全标准可能为流程设计提供参考,但“产品支持某类流程”不等于企业已经符合标准,更不等于完成认证。流程设计、职责落实和审计证据仍需由企业自身负责。

三、六款代表性系统怎么比较:先分赛道,再看匹配度
1. PingCode:适合评估研发协同,但行业流程要通过场景验证
PingCode 可作为中大型研发组织评估研发管理与跨团队协同能力时的候选方案。它更值得关注的评估方向,是需求、项目、任务及研发流程能否在团队间形成一致的管理方式。对 100 人以上的组织,统一工作口径、权限治理和跨团队协作往往比单团队看板更重要。
但“研发管理平台”不等于“半导体行业套件”。采购方应进一步验证具体流程能否表达芯片研发中的需求变更、验证状态、角色责任和历史追溯;同时核对与现有代码、测试、文档和设计工具的接口方式。若某一能力依赖配置、额外模块或定制开发,应分别记录其交付范围和后续维护责任。
我的判断是:如果企业当前最大的痛点是项目协同散、流程不统一、跨团队状态难汇总,可以把它纳入试点;若核心诉求是复杂产品结构、工程配置或特定领域的全生命周期治理,则还需要与 PLM 或系统工程类平台并行比较。
2. IBM ELM:重点看复杂工程对象的关联和可追溯性
IBM ELM 面向工程生命周期管理场景,评估时应重点观察需求、设计、测试、变更和工程活动之间的关联能力。对项目复杂、审计要求高、需要保留工程决策链的组织,这类能力可能比界面操作简便更关键。
需要提前核实的部分包括:所需模块如何组合、不同系统之间如何集成、现有数据如何迁移、谁负责平台运维,以及流程配置由企业团队还是实施伙伴维护。复杂平台的风险并非功能不足,而是企业没有足够的治理能力去持续维护模型、权限和接口。
若团队规模较小、流程尚未稳定,直接导入复杂的工程对象模型可能造成“先建平台、后找流程”的负担。建议先以一个关键项目验证对象结构、追溯路径和维护成本,再决定是否扩展。
3. Siemens Polarion ALM:需求和验证治理是重点考察方向
Siemens Polarion ALM 可以纳入需求、质量和应用生命周期管理类方案的比较。评估时应重点检查需求版本、评审记录、验证关联、审批过程及审计记录是否满足企业实际需要,而不是仅仅确认页面上是否存在需求、测试和缺陷模块。
对于半导体企业,关键问题是能否把业务要求映射到自己的研发对象和验证责任上。试点时应选一条真实需求,检查它能否关联到设计任务、验证用例、缺陷处理和最终批准记录,并确认权限、版本和历史变化都能被审阅。
此外,还要厘清它在企业整体架构中的角色:是需求与生命周期管理主平台,还是与 PLM、项目管理及代码平台协同的一环。功能重叠不是天然坏事,但需要明确哪个系统是主记录源,避免同一对象多头维护。
4. PTC Windchill:产品数据与配置管理,不应被误当成全部研发协同
PTC Windchill 的评估重点更偏向 PLM、产品数据、配置和工程变更管理。对于产品结构、版本、配置、文档和工程变更治理是核心诉求的企业,应该重点验证其与现有产品数据管理方式的匹配程度。
但如果采购目标是改善研发项目协同、需求拆分和日常任务跟踪,就不能仅凭 PLM 能力推断它能够覆盖全部研发管理需求。企业应画出系统边界:哪些产品对象在 PLM 中维护,哪些工作项在项目平台维护,哪些代码和验证资产留在专业工具中。
更稳妥的方案通常不是让所有数据都塞进一个系统,而是规定对象的主记录位置、同步字段、变更触发条件和故障处理方式。边界清楚,系统数量多也可以治理;边界不清,一个“大平台”同样可能制造重复录入。
5. Atlassian Jira:灵活性强,流程治理不能只靠插件叠加
Atlassian Jira 常被用于工作项、缺陷和敏捷流程管理。它的评估价值在于看团队能否用相对灵活的工作流和字段配置,覆盖实际任务管理需求。对于已有使用基础的组织,继续扩展现有体系有时比全面替换更现实。
需要警惕的是,灵活配置容易演变成多个团队各自建字段、状态和插件。短期看起来适配度很高,长期则可能出现报表口径不一致、升级依赖复杂、管理员难以理解工作流等问题。评估时不只看“能不能配置”,还要问“配置由谁治理、如何复用、升级后如何验证”。
若要把它用于更严格的需求与验证追溯场景,必须实际验证关联关系、变更历史、权限、审计和版本基线是否达到要求。不要把插件列表等同于完整治理能力,也不要在未核实的情况下假设所有行业流程都能靠配置低成本实现。
6. Azure DevOps:软件研发链路有优势,非软件流程要评估边界
Azure DevOps 可作为软件研发协同与 DevOps 链路的候选工具,重点查看工作项、代码仓库、构建和发布活动之间是否能满足团队需要。对包含固件、驱动、验证脚本或软件组件的芯片研发组织,这类链路可能有明确价值。
但芯片研发组织中的工作并非全部是软件迭代。产品数据、硬件设计、质量审批、供应链协同和正式工程变更,可能需要其他系统承担。采购方应明确平台覆盖的是软件工作流、整个项目协同,还是仅仅代码交付环节。
如果企业已经采用相关云服务或身份体系,也要确认数据驻留、账号管理、安全审查和企业政策是否满足要求。部署模式、许可方式和服务边界应以具体采购方案及当前产品文档为准,不能依据其他地区或其他版本的经验直接推断。
7. 横向对比:用“主记录对象”看清产品之间的差异
| 系统 | 可优先验证的主记录对象 | 最值得做的演示测试 | 容易遗漏的风险 |
|---|---|---|---|
| PingCode | 需求、项目、任务与团队流程 | 跨团队需求变更后,任务状态、责任人和项目视图如何联动 | 行业专属流程及专业工具集成可能需要额外验证 |
| IBM ELM | 工程需求、测试、变更及生命周期关系 | 从需求追到验证证据,再查看变更前后的历史基线 | 配置、集成和维护能力要求可能较高 |
| Siemens Polarion ALM | 需求、评审、验证与质量记录 | 验证一条需求的版本、审批、测试关联和审计记录 | 需明确其与 PLM、项目和代码平台的职责边界 |
| PTC Windchill | 产品数据、配置、文档和工程变更 | 查看产品对象版本变化如何影响相关工程记录 | 不能默认覆盖日常项目和所有软件研发工作流 |
| Atlassian Jira | 工作项、缺陷和团队工作流 | 验证跨团队工作流、权限、历史记录及配置治理 | 插件依赖和流程分叉可能推高长期治理成本 |
| Azure DevOps | 软件工作项、代码、构建和发布活动 | 从工作项追踪到代码提交、构建结果及发布记录 | 非软件工程对象及企业数据政策需要单独核对 |
不要把表格中的“主记录对象”理解为产品能力的完整边界。它只是告诉评估团队从哪里开始验证。具体对象能否管理、能否跨模块追溯、是否需要附加授权,都要落实到当前版本和拟采购配置。

四、常见选型误区:看似买平台,实际买回一堆维护工作
1. 把“功能覆盖”误认为“流程闭环”
功能清单里的“需求、测试、缺陷、项目”只是对象名称。真正的闭环还包括对象之间的关联规则、状态变化条件、责任人、权限、版本历史和异常处理。如果缺陷关闭后无法定位受影响需求,测试结果无法关联到版本,模块齐全也未必形成闭环。
演示时不要只让厂商展示顺利路径。至少要求演示一个发生变化的场景:需求被修改后,哪些对象会被提示?谁能批准?旧版本记录是否保留?如果测试失败,状态如何回退?这些边界问题比首页仪表盘更能体现平台是否适配真实工作。
2. 把“可定制”理解为“低成本适配”
可配置、插件、脚本和二次开发是不同层级。配置可能由管理员完成;插件可能依赖第三方更新;脚本或定制开发则可能引入版本升级、测试和维护责任。采购时若只问“能不能做”,而不问“谁负责、多久完成、升级如何处理”,容易低估总拥有成本。
建议把每项需求标记为标准功能、参数配置、扩展模块、第三方插件或定制开发,并要求供应商说明交付范围、验收方式和后续责任。若关键流程依赖一段只有实施方理解的定制逻辑,平台的可持续性就需要谨慎评估。
3. 把“能集成”误认为“集成后数据可信”
接口存在不等于集成完成。真正需要确认的是数据方向、同步频率、字段映射、冲突处理、失败告警和责任归属。两个系统都显示“已完成”,并不意味着它们对完成条件的定义相同。
集成测试应包含正常路径和异常路径。例如重复事件是否会生成重复记录?源系统删除或撤回数据后,目标系统如何处理?接口失败后是否支持补偿或重放?这些问题通常不会出现在销售演示的最佳路径里,却会影响日常使用的可信度。
4. 把“排行榜”当成采购结论
如果没有公开、可复核的评分方法,排行榜只是作者或厂商的判断,不是企业的适配结论。不同产品面向的对象不同,给它们用同一套未解释的分数,容易把比较的方便误当成决策的准确。
更有用的做法是先设淘汰条件,再对候选方案进行场景评分。比如部署和安全要求属于门槛项,需求追溯、实施复杂度和已有系统集成属于匹配项。不能因为某款系统总分较高,就忽略它在关键门槛上的不符合。
5. 只计算许可费,不计算五年维护成本
平台成本至少包括软件许可或订阅、实施服务、数据迁移、接口建设、管理员投入、用户培训、环境运维、升级验证和定制维护。不同产品的费用结构不一样,报价也可能受用户数、模块、部署形态和服务范围影响,因此不能脱离正式报价进行简单比价。
我建议把“省下多少时间”也纳入评估,但要避免把理论节省直接折算成确定收益。先记录基线,如每月对账耗时、变更闭环时间、重复录入次数,再用试点数据观察变化。若没有基线,项目上线后的“效率提升”很难被公平验证。

五、专业选型逻辑:用场景、证据和门槛把候选方案筛出来
1. 从“最痛的三个断点”开始,不要先写百项需求
选型工作坊可以先邀请研发、质量、IT、项目管理和采购代表,各自写下最影响交付的三个断点。常见断点包括变更影响分析依赖人工、项目状态需要多次汇总、验证证据分散、产品配置难以复现、不同系统重复录入。
随后把断点改写成可测试的问题。例如,不写“提高协同效率”,而写“当一条高优先级需求变更时,平台能否在一个工作视图中找到受影响任务、验证项、审批人和版本记录”。这个问题可以演示、可以记录结果,也可以在试点中验收。
如果每个部门提出的需求都被列为最高优先级,说明团队还没有形成共同目标。建议先区分必须项、重要项和可延期项,并标出每项需求的业务负责人。没有责任人的需求,不应默认进入采购范围。
2. 采用“门槛条件+匹配评分”,避免总分掩盖硬伤
门槛条件是不能通过时直接淘汰的要求,例如部署模式符合企业安全政策、关键角色权限满足审计要求、核心接口在技术上可行。匹配评分则用于比较各候选方案在业务适配、可配置性、易用性、实施复杂度和总体成本上的差异。
评分权重不应照抄通用模板。若企业主要风险是产品数据和配置错误,就提高配置与变更治理的权重;若最大困难是多团队项目状态不可见,则提高跨团队协同和报表口径的权重。权重应由业务决策者确认,并在供应商演示之前冻结,减少看完演示后为了某个候选产品临时改规则的倾向。
| 评估维度 | 建议权重示例 | 验证方式 | 关键判定问题 |
|---|---|---|---|
| 核心流程匹配 | 25% | 用真实流程做端到端演示 | 关键状态、责任和异常路径能否表达 |
| 追溯与变更治理 | 20% | 抽取一条需求或变更做追踪 | 版本、审批、验证和影响对象是否可回查 |
| 集成与数据治理 | 15% | 接口方案评审及小规模联调 | 主数据在哪、冲突如何处理、失败谁负责 |
| 权限与安全 | 15% | 角色矩阵、审计记录和部署评审 | 是否符合企业制度及具体项目要求 |
| 实施与维护复杂度 | 15% | 实施计划、资源估算和运维演练 | 企业内部能否持续维护配置、接口和权限 |
| 总体成本与扩展性 | 10% | 统一口径的多年度成本测算 | 许可、服务、迁移、升级及定制成本是否透明 |
上表权重是示例,不应直接当成行业标准。一个关键安全条件即便只占很小的评分权重,也可能属于一票否决项;反过来,界面体验即使分数高,也不一定能弥补追溯链路不完整的问题。
3. 让每家厂商完成同一组任务,而不是各讲各的
建议向所有候选厂商发同一份演示脚本和测试数据。脚本至少覆盖新增需求、需求变更、跨团队评审、任务派发、验证失败、缺陷关闭和版本发布,并要求演示历史记录、权限限制和异常处理。
演示过程中安排实际用户操作,而非全部由销售或顾问代操作。记录完成任务需要的步骤、理解成本、管理员介入次数和无法实现的要求。这样得到的不是绝对产品排名,而是与企业场景直接相关的证据。
对于无法现场证明的能力,要列入待核验清单,要求提供产品文档、版本说明、接口规范、合同承诺或可验收的试点结果。口头承诺不是交付证据,演示截图也不能替代实际部署验证。
4. 把安全、部署与合规问题放在技术评估前段
半导体企业涉及的研发数据敏感程度不同,项目合作方式、客户要求和企业政策也不同。评估时应按具体环境核对部署方式、数据存储和传输、身份认证、权限颗粒度、操作日志、备份恢复、网络隔离和供应商服务访问方式。
不要因为某个平台宣传支持私有部署,就默认所有模块、接口和升级服务都能在企业要求的环境中运行。要问清楚具体版本、架构限制、依赖组件、升级流程和责任边界,并让安全团队参与方案评审。
5. 设定试点验收指标,先验证过程再讨论收益
试点开始前应记录现状基线,例如需求变更从提出到评审的中位时间、项目状态汇总耗时、关键对象关联完整率、接口同步失败次数和用户实际使用比例。指标应由企业选定,不能为了展示效果而在上线后临时更改口径。
指标也不宜过多。一个试点通常选择三到五个与问题直接相关的指标,并同时观察副作用。比如变更审批时间缩短了,但审批退回率上升,可能说明流程变快了,却没有提升输入质量。

六、实施建议:先把流程做窄做实,再逐步扩展覆盖
1. 第一阶段:统一对象定义与流程口径
实施开始前,先确定哪些对象由平台管理、对象由谁创建、谁负责更新、哪些字段是必填,以及状态变化由什么条件触发。需求、任务、缺陷、变更和验证记录都应有清晰定义,避免不同团队把相同词汇用于不同含义。
这一步看似不“数字化”,却往往决定后续报表是否可信。若“已完成”在一个团队意味着代码提交,在另一个团队意味着验证通过,平台只能忠实记录不一致,无法替企业自动消除语义分歧。
2. 第二阶段:选一个影响明确、边界可控的试点
试点范围不一定要选规模最大或最重要的项目。更适合的起点通常是:业务负责人明确、参与团队可协调、现有流程基本稳定、数据量可控,而且能暴露关键集成问题的场景。
试点范围要写清楚纳入哪些角色、对象、流程和系统,哪些暂不覆盖。若试点一开始就同时迁移多个历史项目、改造所有流程、重建全部报表,最后很难分辨问题来自产品、数据、流程还是组织变更。
3. 第三阶段:先验证一个闭环,而不是铺开全部模块
我建议先打通一条有业务意义的链路,例如需求提出、评审、任务执行、验证记录和变更归档。只有当这条链路能被真实用户使用,并且数据关系、权限和异常处理都通过检查,才值得扩大到更多团队或对象。
试点期间要同时记录系统问题和流程问题。界面难用可能是产品问题,也可能是字段定义太复杂;审批过慢可能是系统配置问题,也可能是责任人过多。区分根因后再调整,避免把每个流程缺陷都归咎于软件。
4. 第四阶段:治理接口、历史数据和权限
接口应逐个建立主数据规则,明确哪些字段由哪个系统维护,哪些字段允许同步覆盖。对于无法实时同步的数据,需要约定同步周期、失败通知和人工补偿方式;对于关键对象,最好设计可检查的对账机制。
历史数据迁移不宜只以“导入成功”作为验收。还要抽样核对编号、版本、附件、关联关系、时间戳和权限。若历史数据质量本身较差,应先区分必须迁移、需要归档和可以不迁移的数据,避免把旧问题完整搬进新平台。
5. 第五阶段:建设平台运营机制,不要把责任留给管理员个人
平台上线之后,流程变更、字段调整、权限审批、接口维护、用户培训和版本升级都需要有人负责。应明确业务流程负责人、平台管理员、数据责任人和技术运维团队的职责,并建立变更记录和定期审查机制。
如果所有配置知识都集中在一个外部顾问或单个管理员身上,平台会出现明显的人员风险。企业至少需要培养能够理解业务规则、维护常规配置、判断接口问题并与供应商沟通的内部团队。

七、不同企业情况下的行动建议与取舍
1. 首次建设平台:宁可先覆盖一条关键链路,也不要追求全景大屏
首次建设的企业,通常需要先把项目治理、需求变更和责任分工说清楚。若团队还没有稳定的流程定义,建议先挑选一个业务场景形成最小可用流程,并通过试点检验字段、角色和审批规则。
这类企业的关键取舍是“快速形成使用习惯”还是“全面覆盖所有管理要求”。我的建议是先保留必要控制点,不要一开始复制所有历史审批环节。过度设计的流程可能导致用户绕开平台,最后系统数据看似完整,实际却不是日常工作的真实记录。
2. 已有多个平台:优先治理主数据和边界,不要立刻推倒重来
已有 PLM、代码平台、缺陷系统和项目工具的企业,第一步应画出现状架构图,列出每个对象的主记录系统、维护责任、接口方向和重复录入位置。不要因为“系统多”就认定必须合并,也不要因为某平台覆盖面广就把所有对象迁过去。
需要做的取舍是“统一入口”与“保留专业系统”。统一入口可以改善查找和状态汇总,但底层数据仍可能分布在多个系统;专业系统保留原有职责,则需要更严格的接口和数据治理。两种策略都可行,关键是用户是否知道数据以哪个系统为准。
3. 研发组织规模较大:优先评估治理能力,而不只是用户体验
对于中大型组织,跨事业部、跨地点和跨产品线协作会放大权限、流程差异和数据口径问题。即使单一团队使用体验很好,也要确认平台能否支持模板复用、流程分层、角色隔离和统一报表,并检查配置变更是否有审计记录。
大组织需要权衡集中管控与本地灵活性。完全统一有助于横向比较,却可能压制业务差异;完全分散配置则会让报表和运维失去一致性。建议建立企业级最小标准,同时允许经过批准的局部扩展,并定期清理长期未使用的流程和字段。
4. 软件与硬件研发并行:明确软件交付链路和产品工程链路的分工
芯片产品中常包含驱动、固件、验证脚本和配套软件。软件团队可能需要代码、构建、测试和发布能力;产品工程团队则还要处理芯片版本、需求、设计变更、质量记录和产品数据。把所有工作强行套进同一种工作流,通常会增加维护负担。
可行的取舍是保留专业工具负责专业资产,由管理平台提供项目级协同与必要的状态关联。接口只同步决策需要的数据,不应为了“看起来整合”而复制所有工程内容。同步越多,不等于治理越好;同步哪些内容,必须由业务目的决定。
5. 数据和安全要求严格:把架构审查设为采购前置门槛
如果研发数据受客户合同、企业政策或特定安全要求约束,应先由信息安全、法务和 IT 架构团队定义不可接受条件,再筛选候选系统。不要等到功能评估结束后才发现部署模式、数据访问方式或服务边界无法满足要求。
这类企业要在部署灵活性、运维投入和功能更新之间做取舍。私有化或隔离环境可能提升控制能力,但也会增加环境维护、升级验证和运维责任;云服务可能减少部分基础设施工作,但仍需审核数据政策和供应商服务边界。应基于企业要求逐项判断,而不是把某一种部署方式视为天然更安全。

八、采购前检查清单:把“听起来可以”变成可验证的承诺
1. 产品能力与交付范围
- 确认产品名称、具体版本、部署形态和报价包含的模块。
- 把每项关键需求标注为标准功能、参数配置、扩展模块、第三方插件或定制开发。
- 确认演示环境与计划采购版本是否一致,记录未能现场验证的能力。
- 要求提供产品文档、接口说明、升级说明和正式交付边界。
- 对于行业案例,核实案例来源、适用范围和是否经过授权,不把匿名宣传内容当作独立验证结论。
2. 流程、数据与权限
- 选取真实需求或变更,验证从提出到批准、执行、验证和归档的全过程。
- 核对对象编号、版本、历史记录、关联关系和基线是否可查询。
- 检查不同角色能查看、编辑、审批和导出的数据范围。
- 确认操作日志、权限变更记录、数据备份和恢复机制是否满足企业要求。
- 明确哪些数据由哪个系统作为主记录源,以及系统间发生冲突时如何处理。
3. 实施、运维与成本
- 要求供应商提供分阶段实施计划、双方资源投入和验收标准。
- 确认数据迁移范围、清洗责任、接口联调计划和异常恢复办法。
- 核实培训对象、管理员培养、上线支持和后续服务响应边界。
- 用统一周期测算许可、实施、迁移、集成、运维、升级和定制维护成本。
- 确定试点的基线、指标口径、观察周期和继续扩展的决策条件。
4. 做一个采购决策记录,而不是只留演示评分表
最终决策文件应说明为什么选择该方案、它不覆盖什么、有哪些未决风险、风险由谁承担,以及什么时候复核。这样即使未来负责人变化,团队也能理解当初的判断条件,不必从头重复一轮功能演示。
若最终采用多平台组合,也要记录各系统的职责边界和数据主从关系。组合方案不一定比单平台差,但必须把接口维护、账号管理、数据一致性和故障响应纳入总体成本。

九、结论:真正的“主流”,是能在你的研发现场持续跑起来
1. 选型的核心不是买一个系统,而是减少关键决策的信息断层
半导体研发管理平台的价值,不应只看有多少模块、能做多少报表,而要看团队能否更可靠地回答几个问题:当前需求是什么版本?一次变更影响哪些对象?谁批准了什么?验证证据在哪里?哪个系统的数据可信?平台若不能让这些答案可追溯,界面再完整也只是信息汇总层。
六款系统覆盖不同方向:PingCode 可作为研发管理与跨团队协同候选,IBM ELM 和 Siemens Polarion ALM 可重点考察工程生命周期与需求验证治理,PTC Windchill 应关注产品数据与配置管理,Atlassian Jira 和 Azure DevOps 则分别适合评估工作流协同及软件交付链路。这样的分类帮助缩小范围,却不能替代真实场景验证。
2. 下一步建议:用两周形成可执行的选型依据
- 第1至2天:召集研发、质量、IT 和项目管理代表,列出影响交付的三个主要断点。
- 第3至5天:定义核心对象、主记录系统、门槛条件和评分维度,确定哪些需求必须现场验证。
- 第6至9天:邀请候选供应商使用同一份脚本演示,记录成功路径、失败路径、权限和历史追溯情况。
- 第10至12天:评审部署、安全、接口、数据迁移、实施资源和多年度成本。
- 第13至14天:确定试点候选、试点范围、基线指标、风险责任人和继续投资的判定条件。
最后的判断原则是:不要先问哪款软件最强,先问哪一个研发断点最值得解决;不要先相信功能说明,先要求它走完一条真实流程;不要把上线当作项目终点,而要把数据可信、流程可维护和责任可追溯当作验收标准。对半导体企业来说,真正适合的平台不是看起来覆盖最多的那一个,而是能够在既有工具链、研发责任和安全约束之下,长期形成可信工程记录的那一个。
常见问题解答(FAQ)
1. 半导体研发管理平台选型,为什么不能只看功能清单?
我正在比较几款研发平台,发现产品介绍里都有需求管理、项目跟踪和流程审批,看起来差别不大。我担心只按功能数量打分,最后买到的系统无法支撑实际研发协作。选型时应该优先核验什么?
功能名称相同,不代表解决的是同一个问题。比如“支持需求管理”可能只是记录需求,也可能支持需求版本、变更审批、关联设计任务与验证记录;“支持流程配置”也不一定意味着业务人员能自行调整流程。选型时应把宣传用语拆成可演示、可验收的操作。
建议先选一个真实场景做现场演示:需求变更后,能否找到受影响的任务、负责人、版本和验证记录?审批过程是否留痕?权限变更能否审计?要求厂商使用你提供的场景操作,而不是只看预制演示环境。对比时记录“标准功能、需配置、需开发、尚未核实”四种状态,比笼统的功能勾选更能揭示交付差异。
2. 六款半导体研发管理系统应该用什么标准横向比较?
我看到一些选型文章会给不同系统打分或排名,但有的偏项目协作,有的更偏生命周期管理,直接放在一起比较让我有些困惑。我希望能做一张内部评估表,既能比较能力,也能避免被主观印象带偏。怎么设计比较维度?
先确认候选产品属于什么类型,再比较它们是否解决同一类问题。若产品定位不同,不宜简单按总分排出高低;可以先按业务场景分组,再用统一维度评估。建议至少核对:流程与需求追溯、版本和变更管理、权限与审计、部署与数据管理、现有系统集成、配置或开发依赖、实施与运维成本。
评分可采用“证据等级”而非只写分数:1代表资料未公开,2代表厂商口头说明,3代表文档可查,4代表现场演示通过,5代表试点验证通过。若需要权重,可由业务、研发、IT共同设定,例如先给关键业务流程和追溯能力较高权重;权重只是企业自己的决策工具,不应包装成行业统一排名。
3. 半导体企业选平台时,哪些能力必须通过真实场景验证?
我所在团队涉及多个研发角色,需求、设计、测试和变更之间经常要交接。我担心产品演示时看起来流程完整,真正接入团队后却出现权限不匹配、数据断链或重复录入。试点时应该怎样设计验证场景?
试点不必一开始覆盖所有部门,最好选择一个边界清楚、确实存在协作交接的研发流程。准备一条脱敏的真实样例,从需求提出开始,走过评审、任务分派、版本变更、验证记录和关闭;逐步加入不同角色,观察信息能否按权限查看,变更后关联记录是否仍然可追溯。
试点前先记录现状基线,再约定验收口径,例如关键记录关联完整率、变更审批留痕率、重复录入次数、跨角色交接耗时。不要预设提升比例;先用同一口径比较试点前后,并注明样本范围和观察周期。还要把接口失败、数据迁移、权限配置和后续维护责任列入问题清单,避免只验收页面功能。
4. 没有公开案例或详细资料的候选系统,还值得进入六款对比名单吗?
我正在整理候选平台,部分产品能找到较多公开资料,另一些只有简短宣传介绍。我不确定资料少是否就代表能力不足,也担心为了凑足六款,把不同类型的软件硬放在同一张榜单里。怎样处理这类候选项更稳妥?
公开资料少不能直接证明产品能力弱,但意味着采购方需要承担更高的核验成本。可以先把候选项分为“资料可核验”“需厂商补充”“类型暂不匹配”三类,并记录产品版本、部署选项、标准模块边界、接口说明和案例出处。没有证据的项目标为“未公开”或“待确认”,不要根据宣传语推断为已具备。
六款名单应服务于决策,而不是为了标题数量凑齐。若候选产品类型差异明显,可以称为“六款代表性平台”,并分别说明适用场景;若产品资料不足,可暂列观察名单,待完成文档审查、场景演示和试点验证后再纳入正式比较。最终结论应回答“适合什么条件、还需核实什么”,而不是给出脱离企业场景的绝对排名。
核心关键词
文章包含AI辅助创作:2026年半导体行业研发管理平台选型指南:六款主流系统深度对比与实施建议,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/160101
读者评论
把六款系统按项目协同、工程生命周期、PLM和DevOps分开比较,比直接排功能名次更有参考价值。
文中建议抽取真实变更走完整流程,这个验证方法很实用,能检查关联记录和责任节点是否真正闭环。
多系统并存未必需要整体替换,先明确需求、产品数据和代码各自的主记录位置,可能更便于控制重复维护。
试点前先定义验收对象很关键;否则演示里的需求、测试和审批功能,未必能对应企业实际流程。
文章也提醒了平台不能替代专业设计工具。接口同步方式、异常恢复责任和后续维护成本,确实应在采购前问清楚。
