2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

半导体企业选需求管理系统,最容易被演示误导的,不是预测曲线够不够漂亮,而是需求突然上升、晶圆产能受限、封测交期变化、客户优先级调整同时发生时,系统能不能解释“为什么这样分配”,并把变化传递到计划、订单和执行环节。本文比较 SAP Integrated Business Planning、Oracle Fusion Cloud Supply Chain Planning、Kinaxis Maestro、o9 Digital Brain、Blue Yonder 与 Anaplan 六个候选平台;

这是一份基于产品定位与选型方法的候选清单,不是六套系统的实机横评,也不构成对其半导体行业功能的逐项认证。

一、先给结论:不要先找“最好的一款”,先确定系统要替谁做什么决策

1. 六款方案不是六个可以直接打分的同类产品

这六个名称经常出现在企业级供应链计划、需求规划或业务规划的选型讨论中,但它们的产品边界、数据模型、实施路径和生态依赖并不相同。把它们排成一列,只比“有没有预测、有没有情景模拟”,很容易把产品介绍当成选型结论。

我建议将它们视为六个需要进入验证流程的候选平台,而不是六个已经证明适用于所有芯片企业的“半导体专用系统”。选型时,应逐项验证半导体业务对象是否能被表达:例如晶圆批次、封装测试节点、产品替代关系、客户承诺、配额规则、长交期物料,以及需求变化对现有订单和产能承诺的影响。

核心判断是:系统是否支持复杂逻辑,不能只看规则配置界面;要看规则能否在真实数据、真实约束和多轮变更下被执行、解释、审计与复盘。“支持情景模拟”也不等于“能算出可执行计划”。如果输入数据不同步、主数据口径冲突,模拟结果再快也可能只是更快地产生错误。

2. 先按业务问题分流,再决定谁进入演示

若企业正在统一 ERP、供应链计划与财务计划的数据和流程,可以优先评估与现有核心系统生态衔接较紧密的候选方案。若主要难题是供需变化频繁、计划人员需要快速评估多个方案,则应重点验证并发情景分析、计划重算与决策响应机制。若企业的核心挑战是跨业务单元的预测、预算与经营计划协同,则需要检查平台的规划建模能力和治理方式。

这不是简单的品牌归类。企业部署环境、已有合同、区域服务能力、内部数据团队水平,都会改变候选方案的实际成本。我的建议是先用业务问题筛掉不合适的路径,再请厂商用同一份脱敏数据和同一组规则做演示。

候选平台 选型时可优先验证的方向 关键问题
SAP Integrated Business Planning 与现有企业应用生态的计划协同、规划流程衔接 现有主数据、接口和计划流程是否能复用,半导体特有规则是否需要额外建模
Oracle Fusion Cloud Supply Chain Planning 云端供应链计划场景、需求与供应计划协同 需求、供应、订单和库存的业务口径如何映射,边界功能是否包含在采购范围内
Kinaxis Maestro 供需变化下的快速分析、情景推演与计划协同 重算速度如何测量,结果如何解释,计划建议如何落到执行系统
o9 Digital Brain 跨职能规划、业务模型与情景决策 模型由谁维护,变更治理如何实施,特定行业规则是否有可演示证据
Blue Yonder 供应链计划组合及计划流程衔接 目标模块、部署形态和实施范围是什么,半导体场景需要哪些扩展
Anaplan 可配置规划模型及跨部门计划协同 模型规模、版本治理、计算逻辑和供应链执行系统之间如何分工

表格提供的是评估方向,不是厂商能力认证。产品版本、区域可用能力、合同模块和实施方案都会影响结果。采购前,应要求厂商对每项能力标注“标准功能、配置实现、定制开发或第三方依赖”,并留存演示记录和书面答复。

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

3. 六家候选方案都要过同一组门槛项

我不会用总分掩盖硬性不匹配。信息安全、部署要求、数据驻留、关键接口、权限审计、业务连续性和供应商服务能力,应先作为门槛项处理。任一关键门槛不满足,即使功能评分很高,也不应靠其他项目加分补回来。

通过门槛后,再比较计划逻辑、易用性、情景分析、扩展能力和总拥有成本。尤其要拆开“可配置”和“可定制”:可配置通常仍受产品模型约束;定制开发则会增加测试、升级和维护负担。两者都可能解决问题,但长期代价完全不同。

二、半导体需求管理的难点:需求变化不是孤立的数字变化

1. 芯片需求计划会穿过多个不同节奏的环节

芯片企业的计划链条常常跨越客户预测、销售承诺、订单、晶圆制造、封装测试、成品库存与交付。不同产品线、工艺节点、封装形式和客户协议,可能有不同的提前期、分配规则与替代限制。一个月度需求数字变动,不能简单理解为某一项数量增减。

例如,客户把未来两个月的一部分需求提前,并不代表企业能把晶圆产出同步提前。晶圆投片、制造周期、封测能力、特定物料供给、质量验证与运输安排都可能形成边界。系统需要帮助团队辨别:哪些需求可以被满足,哪些只能部分满足,哪些需要重新确认交期或协商替代方案。

因此,半导体需求管理不是“预测准确率”一个指标可以代表的工作。预测是输入之一,承诺、优先级、供应约束、计划版本和异常处理共同决定最终业务结果。选型时只展示预测曲线,往往避开了最难的决策环节。

2. “复杂逻辑”至少要拆成六类可测试能力

当供应商说系统支持复杂逻辑,我会要求对方把这句话拆成具体行为,再逐项演示。至少应覆盖需求的层级与版本、优先级和分配规则、供应约束、替代关系、例外审批、情景比较与审计追踪。

  • 需求层级:能否区分客户、产品、地区、渠道、周期等维度,并处理汇总与下钻时的口径一致性。
  • 需求版本:能否保留原始预测、销售调整、客户确认和最终计划,避免一个数字覆盖所有历史判断。
  • 优先级与分配:供给不足时,能否按照客户等级、合同承诺、产品策略或人工授权规则进行分配。
  • 供应约束:能否表达晶圆、封测、物料、工艺和交付节点等约束,并说明哪个约束导致计划不可行。
  • 规则例外:遇到特殊客户、产品替代或紧急订单时,是否能走审批而不是绕过规则。
  • 决策留痕:谁修改了规则、基于什么输入调整、对哪些订单产生影响,能否追溯到具体版本。

有些企业会把上述规则集中放进计划系统,有些则由 ERP、APS、订单管理或自建应用分担。没有唯一正确的架构。关键在于责任边界是否明确:哪个系统负责决策,哪个系统负责执行,哪个系统是主数据的权威来源。

3. 需求、计划与执行系统之间要先划清责任

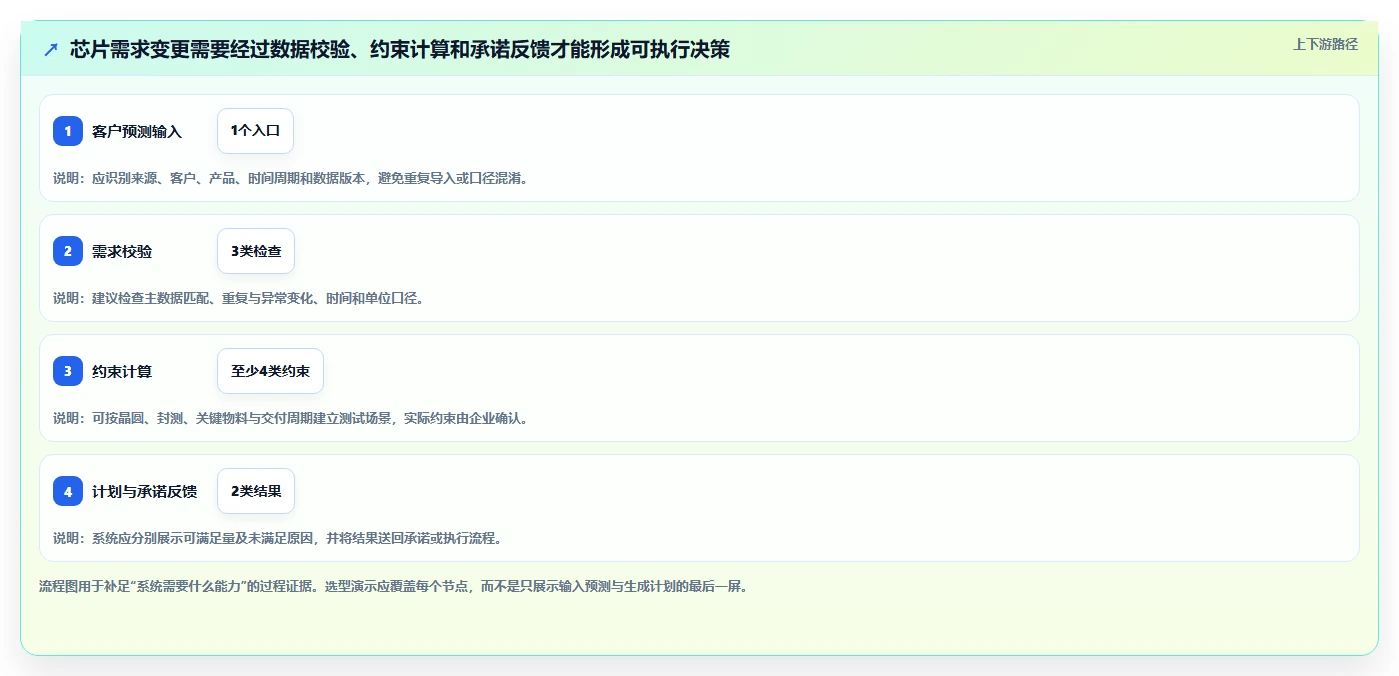

“需求管理系统”这个名称容易引起误解。有些产品强调需求预测与共识计划,有些覆盖供应计划或业务规划,还有些依靠与 ERP、MES、PLM、CRM 等系统集成来组成端到端流程。采购时如果不定义范围,项目很容易在实施阶段发现双方对“需求管理”理解不同。

我建议先画出一张端到端流程图,并在每个节点标记数据责任人、系统责任和决策权限。客户预测从哪里进入?人工调整由谁批准?供应约束在哪个系统维护?计划结果如何进入订单承诺或生产计划?发生冲突时,以哪个系统的数据为准?这些问题比“是否有多少个功能模块”更能揭示项目风险。

流程节点 需要明确的责任 演示时要问的问题
需求采集 来源、格式、更新频率和责任人 外部客户预测和内部销售调整如何并存?
需求协同 谁可以修改、批准或冻结版本 历史版本是否保留,变更原因能否追踪?
约束建模 产能、物料、交期和替代规则由谁维护 约束冲突如何展示,规则失效如何预警?
计划决策 系统建议与人工决策的边界 能否解释分配结果和未满足原因?
计划发布 审批后由哪个系统接收计划 发布失败、数据延迟或执行偏差如何处理?
复盘反馈 计划偏差、预测误差与改进责任 能否按产品、客户和时间追踪误差来源?

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

三、常见误区:演示顺畅,不等于生产环境可用

1. 把预测准确率当成整套系统的成绩单

预测误差有业务价值,但不能单独代表需求管理质量。不同产品的生命周期、销量波动、客户预测行为和缺货情况都可能影响误差。如果系统通过把缺货期间的销售量当成真实需求,或者把一次性大单平均摊进未来周期,数字表面上可能更平滑,计划却会更不可靠。

我会要求团队同时看误差、偏差方向、缺货与过量库存的后果,以及计划员手工调整的比例。还要明确评估粒度:按产品族看起来不错,不代表关键料号和关键客户也可用。比较方案时,应使用相同历史窗口、相同数据清洗口径和相同预测层级。

2. 把“实时”当成没有延迟的承诺

供应商所说的实时,可能指模型计算速度,也可能指数据同步频率、界面刷新或事件触发。若 MES 每天只同步一次,计划引擎即使数秒完成计算,也不能称为全流程实时。应分别询问数据从源系统到规划模型的延迟、计算耗时、结果发布耗时及失败重试机制。

一次演示里的响应速度也不能直接推算到生产环境。数据量、模型复杂度、并发用户、计算资源、接口设计和历史版本留存都会改变表现。合同或验收材料应写清负载条件、样本规模、统计口径和可接受范围,而不是只写“支持快速运算”。

3. 把“可配置”误认为“无需实施和维护”

配置能力通常能降低部分开发成本,但业务规则仍需要梳理、数据仍需治理、权限仍要设计、接口仍要测试。更重要的是,规则越多不一定越好:如果每条规则都由不同团队维护,没人知道何时生效,最终会形成难以解释的规则森林。

在评估时,我会要求供应商现场新增一条业务规则,再演示规则冲突、版本回滚、权限控制和升级后的维护方式。若改一个条件就需要修改多个模型或脚本,说明成本不只是初次实施,还包括持续运营。

4. 把厂商案例当成自己企业的结果承诺

公开案例通常能说明某类项目曾经发生,但不能直接证明相同结果会在另一家企业复现。产品组合、组织成熟度、主数据质量、项目范围、实施团队和改善基线都可能不同。尤其是“效率提升”“准确率提高”“库存下降”等数字,必须核对统计口径、基线时间、样本范围和归因方式。

案例核查应追问:客户是否属于同一业务模式?部署覆盖哪些工厂和产品?改善是系统带来的,还是流程重组、库存政策变化或人工增加共同造成?数据是否来自客户公开材料,还是供应商宣传页面?如果无法回答,就把案例当作线索,不把它当作投资回报预测。

5. 用总分把关键风险平均掉

评分表适合整理意见,不适合替代管理决策。一个方案在易用性、报表和界面上得分很高,但无法满足部署合规要求,不能靠平均分通过。类似地,关键业务规则需要大量定制开发,也不能被“功能覆盖率高”掩盖。

正确做法是先设置必须满足的门槛,再对可权衡的维度打分。每一项分数都应有证据等级:官方文档、现场演示、客户验证、概念说明或尚未验证。只有把证据强弱一起呈现,分数才有决策意义。

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

四、专业选型逻辑:用同一套业务测试,而不是同一套宣传词

1. 先建立门槛项,再设加权评分

我建议评分分为两个层次。第一层是不可妥协的门槛项,例如安全与合规、部署架构、核心接口、关键数据权限、灾备和供应商服务能力。第二层才是可比较的加权项,包括规则表达、情景分析、操作效率、扩展性、实施成本与用户接受度。

权重不要照搬所谓行业标准。不同企业的主要风险不同:晶圆制造企业可能更看重产能和约束协同;设计公司可能更关注客户预测、产品组合和外包制造协同;封测企业则可能需要重点检验工序能力、交付窗口和跨节点计划。权重应由业务、IT、计划、采购、安全和财务共同确认。

评估层 评估项目 建议证据 不通过时的处理
门槛项 部署、安全、数据驻留、权限审计 安全材料、架构图、现场答疑、合同条款 不满足则退出短名单
门槛项 关键数据接口和主数据责任 接口清单、数据映射、错误处理演示 明确改造成本后再判断是否继续
加权项 规则表达与冲突处理 企业真实业务场景现场演示 评估配置、定制和人工绕行成本
加权项 情景推演与结果解释 基准方案、变更方案、差异解释 不能解释结果时降低决策可信度评分
加权项 运营和维护负担 角色职责、变更流程、培训方案、服务范围 将长期维护人力纳入总拥有成本

2. 用脱敏业务场景做“压力测试”

供应商演示前,准备一份脱敏但结构真实的数据包。它不需要包含全部生产数据,但必须覆盖企业最难处理的规则。建议至少包含基准需求、突然变化、供给短缺、产品替代限制、客户优先级变化、部分订单已承诺等条件。

同一场测试中,记录输入版本、操作步骤、计算时间、人工干预次数、输出结果和解释能力。若每家供应商用不同场景演示,最后得到的往往只是演示团队能力对比,而不是系统能力对比。

  1. 准备脱敏的客户、产品、需求、库存和供应约束样本。
  2. 固定一个基准计划,要求各家说明输入数据与计算假设。
  3. 注入至少两项同时发生的变更,例如需求提前与封测资源受限。
  4. 记录系统如何处理优先级、未满足需求、替代限制和审批例外。
  5. 要求解释计划变化原因,并追溯到数据、规则和版本。
  6. 对关键结论进行人工复核,记录无法被系统表达的业务规则。

值得观察的不是系统有没有“红色预警”,而是预警后是否给出责任对象、影响范围、建议动作和决策依据。只提示“计划异常”,却不能定位原因,最终仍然需要计划员在多个系统间手工排查。

3. 不只看平均响应时间,还要看最差情景

计算性能测试至少要分基准、增量变化和高负载三种情景。基准情景检验日常计划;增量变化检验只调整少量需求时,系统能否有效更新相关结果;高负载情景检验产品、地点、周期和约束规模扩大后的响应情况。

记录平均值之外,还应看高分位耗时、失败率、并发下的体验、接口等待时间和结果发布延迟。对业务而言,计划人员等候十分钟不一定是大问题;在每次客户变更都要等数小时、且无法解释计算卡点,才会直接影响响应能力。

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

4. 把总拥有成本纳入同一张表

许可证或订阅费用只是成本的一部分。需求系统项目还涉及数据治理、接口改造、模型配置、定制开发、测试、培训、上线支持和持续运营。若模型变更每次都依赖外部顾问,或者大量规则只能在专门脚本中维护,后续成本可能高于初始报价。

我会按三年或五年视野估算总拥有成本,并把成本拆成一次性与持续性两类。数字不必在选型早期精确到小数,但项目团队必须统一口径,否则容易出现一个方案报价只含软件,另一个方案报价已包含实施与支持,却被误判为更贵。

  • 软件订阅、用户许可或容量费用。
  • 实施服务、数据迁移、接口开发和系统集成费用。
  • 企业内部业务、IT、数据与安全团队投入的人天。
  • 版本升级、模型维护、培训、运维和扩容费用。
  • 因计划中断、人工绕行或数据质量问题产生的隐性成本。

五、六款候选平台:用统一问题逐一核验

1. SAP Integrated Business Planning:先看现有生态与流程整合

如果企业已经有较多 SAP 企业应用,值得把 SAP Integrated Business Planning 放入短名单,检查数据、计划流程和现有组织分工能否衔接。这里的“值得评估”不等于自动适配:企业仍须验证芯片业务规则是否能通过标准能力、配置或扩展实现。

现场演示时,我会要求厂商说明计划模型如何承接产品、客户、地点和时间维度,数据如何从现有系统进入,计划结果如何回写,以及发生主数据冲突时如何处理。对复杂规则,应问清是产品标准能力、模型配置、扩展开发还是依赖其他模块。

适合优先验证的情况:已有相关企业应用基础,希望评估统一生态下的计划协同,且组织能够投入流程梳理和数据治理。若企业的实际难点主要在独立的产能优化或供应约束求解,不应只凭生态一致性作出结论。

2. Oracle Fusion Cloud Supply Chain Planning:看清云端计划范围与模块边界

评估 Oracle Fusion Cloud Supply Chain Planning 时,关键是确认企业要解决的流程是否落在目标模块范围内,以及现有财务、订单、库存或供应链系统如何连接。对于云端方案,还应把数据传输、身份管理、区域部署、服务等级和版本更新安排纳入尽调。

演示需要覆盖需求变化对供应计划和订单承诺的影响,而不是只让供应商展示某个规划界面。对每个功能点都应问:“这属于本次报价的标准范围吗?需要哪些前置模块?接口由谁开发?配置由客户还是供应商维护?”

适合优先验证的情况:企业希望评估云端供应链计划方案,并且愿意统一讨论数据、模块和流程边界。若组织尚未确定部署策略或数据治理责任,先做架构与合规评审往往比直接安排功能演示更有效。

3. Kinaxis Maestro:重点测供需变化下的响应和解释能力

对于需求和供给变化频繁的企业,可以重点测试 Kinaxis Maestro 在企业真实数据规模下如何支持计划情景分析,以及计划人员能否理解不同方案之间的影响。选型时不能只听“响应快”,而要量化从数据变化到结果可用的完整时间。

测试场景应包含多个同时发生的变化:需求调整、关键资源短缺、客户优先级改变和部分订单已承诺。要求系统展示变化前后的供给分配、未满足需求、影响产品和决策依据。若结果无法解释,团队很难将其用于客户承诺或跨部门决策。

适合优先验证的情况:企业的主要价值诉求是提高供需变化分析与跨团队响应能力。若日常决策流程仍依赖线下表格,或输入数据长期不完整,首先要验证数据准备与流程改造成本,而不是把快速计算当作唯一收益来源。

4. o9 Digital Brain:重点看模型治理与跨职能决策

评估 o9 Digital Brain 时,可重点了解其模型如何承接企业的业务结构,销售、供应链和财务团队如何共享假设,以及模型规则如何被变更、审核和版本化。跨职能规划能否落地,最终不只是软件问题,也取决于企业是否愿意定义共同口径与决策责任。

建议要求供应商演示同一项需求调整如何影响业务计划、资源约束和相关决策视图,并解释数据来源与计算逻辑。对于半导体特有的工艺、客户分配、产品替代和交付约束,应逐项标记目前可直接支持的部分与需要补充建模的部分。

适合优先验证的情况:企业希望把分散的规划活动组织到更一致的模型与决策流程中,并具备模型所有者和数据责任人。若业务规则频繁变化却没有治理机制,模型灵活性可能带来更多维护负担,而不是自动减少复杂度。

5. Blue Yonder:确认具体产品组合、部署范围和实施边界

Blue Yonder 的评估重点应放在企业准备采购的具体产品组合、版本、部署方式和实施范围上。供应链平台的品牌名称不等于功能边界,选型文件应写明本次项目覆盖哪些流程、哪些模块、哪些接口,以及哪些能力依赖合作伙伴或额外开发。

演示时应使用企业自身的需求结构和约束,而不是只看标准样例。尤其要确认计划调整后,异常如何传递给相关用户,计划如何发布到执行系统,失败或数据延迟时是否有可恢复机制。

适合优先验证的情况:企业正在评估供应链计划组合,并希望比较不同产品边界和实施路径。若供应商无法在短时间内明确版本、模块和职责边界,应暂缓进行精细功能评分,先把方案范围写清。

6. Anaplan:检验规划模型的可维护性,不只看建模自由度

Anaplan 可作为企业级规划建模与跨部门协同的候选方案进行评估。高可配置性可能有利于表达企业特定逻辑,但也需要确认模型规模、版本管理、计算依赖和维护责任。模型越灵活,越要明确谁有权限改规则,如何测试,出现错误如何回滚。

在演示中,我会要求对方说明供应链规划与订单执行的边界。如果计划结果还需要回到其他系统执行,接口、失败处理、对账和状态回传都要纳入验证。不能因为规划模型表达方便,就默认它能替代执行系统或解决所有约束优化问题。

适合优先验证的情况:企业需要较强的规划模型适配能力,并能安排模型治理和持续维护角色。若企业希望买到开箱即用的半导体专用流程,应先核实产品现成能力和实施范围,避免把建模空间误解为现成功能。

7. 六个平台横向对比时,统一记录“证据等级”

我建议给每项结论附上证据状态:官方文档已确认、现场演示已验证、客户案例可核验、口头说明待确认、尚未支持或需定制。这样做比填写“支持/不支持”更诚实,也能在商务谈判和项目验收时减少争议。

对比维度 必须记录的问题 证据状态示例
规则表达 规则能否配置,是否支持优先级、例外与审批 演示验证、需定制、待确认
数据与接口 数据来源、同步频率、错误处理和责任边界 接口文档、技术方案、现场测试
计划解释 能否展示约束冲突、影响对象与未满足原因 场景演示、结果截图、业务复核
版本治理 能否保留计划版本、规则变更和审批记录 产品文档、权限测试、审计记录
项目成本 标准功能、配置、开发和运营费用分别是多少 报价明细、工作说明书、合同条款

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

六、具体案例推演:一次需求提前,为什么可能演变成整条计划链的冲突

1. 情景设定:提前需求遇上关键资源受限

下面用一个虚构的情景推演说明系统验证方法,不代表任何客户案例或真实项目效果。假设某芯片企业按月管理一组产品,客户将部分需求提前到本月,同时某关键封测资源可用量下降,另有一部分订单已确认交期。

如果系统只按新需求总量重算,可能把已承诺订单、未承诺预测和内部缓冲库存混在一起。系统输出一个“满足率”并不够,计划团队还需要知道哪些客户受影响、缺口来自哪个环节、优先级按什么规则计算,以及替代产品是否允许。

2. 用一组明确标注的模拟数据做演示

以下数字为演示用的情景模拟,目的是设计供应商测试题,不是行业基准,也不是任何厂商的实测结果。假设基准期需求为每月 10,000 件,系统可分配供给为 9,000 件;变更后有 2,000 件需求提前,封测资源减少 15%,其中 6,000 件已对客户承诺。

输入或输出 情景模拟数值 测试时要核验的内容
基准期需求 10,000 件/月 需求是否按客户、产品和周期拆分
基准可分配供给 9,000 件/月 供给量是否关联实际约束与有效时间
提前需求 2,000 件 提前需求是否保留原周期和新周期版本
封测可用资源变化 下降 15% 资源变化是否影响计划并显示约束来源
已承诺订单 6,000 件 承诺规则是否受保护,例外是否需审批
计划结果 由系统计算 比较缺口、延迟、分配和未满足原因

3. 不要只检查结果,要检查系统如何得出结果

测试人员应逐步观察系统是否保留了变更前计划;提前需求是否在正确周期增加;受限资源是否同步影响相关产品;已承诺订单是否按企业规则优先;计划员是否能明确看到需求缺口和约束来源。若系统自动改动了分配,还要确认操作是否留下记录。

另一个重要问题是“部分满足”。实际计划通常不是满足或不满足的二选一。系统需要区分可按期满足、可延迟满足、可通过替代产品满足、需要重新承诺和当前无法满足等状态。若所有例外都汇总成一个缺口数字,用户仍然要回到表格里重新分析。

4. 用反事实方案检查推荐是否真的有用

把资源恢复到原水平,观察需求缺口是否随之改变;把提前需求撤回,观察受影响客户和产品是否准确恢复;调整一个客户优先级,检查分配结果与解释是否变化。这样的反事实测试可以帮助团队识别:系统是在按照规则重新计算,还是只把预先准备好的演示结果展示出来。

同时应测试边界条件,例如同一客户存在多个产品、产品替代不完全、订单已有部分发货、关键约束数据延迟等。系统是否能提示输入不足、阻止错误发布或要求人工审批,往往比理想情况下的漂亮结果更能说明成熟度。

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

七、不同企业情境下的行动建议与取舍

1. Fabless 企业:优先验证外部制造协同和客户承诺

设计公司或 Fabless 企业通常需要重点检查客户预测、销售调整、外包制造计划、晶圆与封测合作方信息之间的衔接。不同企业的实际业务结构差异很大,因此要先梳理供应商数据可以共享到什么粒度、更新频率如何、计划结果由谁确认。

这类企业不应只比较系统能否导入预测文件。更重要的是,系统能否保留客户原始预测与内部判断的差异,能否按产品和客户识别缺口,以及能否把供给限制转换成销售可执行的承诺建议。

取舍重点:若核心问题是跨企业协同,接口和数据共享机制可能比更多内部报表更重要;若外部伙伴无法提供稳定数据,先改善协同流程可能比购买高复杂度模型更有价值。

2. IDM 或制造型企业:优先验证产能、工艺和多节点约束

具有自有制造环节的企业,应把计划约束与需求变更之间的关系放进演示。验证时可加入产能窗口、工艺限制、设备或资源维护、产品组合变化等业务条件,并确认系统能否识别计划不可行的具体原因。

计划平台未必需要取代 MES 或工厂排程系统。相反,越早明确战略计划、供应计划和车间执行系统之间的粒度边界,越容易避免重复建模。业务团队应确认哪些约束在计划平台里维护,哪些来自执行系统,哪些只能作为人工判断条件。

取舍重点:若决策依赖精细的工厂级约束,需要与制造执行和排程团队共同制定测试场景;若只是做月度平衡,不应为尚未明确的高级优化能力承担不必要的实施复杂度。

3. 封测企业:优先看多工序衔接和交付窗口

封测企业应评估需求、工序能力、封装类型、测试资源、物料和交付窗口之间的关系。单独验证需求预测并不足够,因为需求能否兑现还取决于产品组合与实际工序资源匹配。演示应包含产品切换、某一工序受限以及部分订单要求不同交付窗口等场景。

还要确认业务规则的维护者是谁。若工程、计划、销售和工厂团队对资源定义不一致,系统模型很容易出现“计划看似可行、现场无法执行”的问题。上线前应把规则、例外审批和责任人形成可维护的清单。

取舍重点:如果交付承诺和工序约束是首要问题,先验证这些规则是否能被系统准确表达;如果当前最大问题是客户预测质量,则应避免过早把项目范围扩成完整工厂计划改造。

4. 多事业部集团:优先统一口径,同时保留必要差异

集团型企业常希望一次建立统一模板,但不同事业部可能有不同产品结构、客户承诺、供应链模式和计划节奏。统一平台不必意味着所有团队使用一套完全相同的规则。更合理的目标是统一主数据原则、审计要求和关键指标,同时明确允许差异化配置的范围。

选型中要验证权限隔离、跨事业部汇总、模型版本、共享资源分配和集团级情景模拟。若底层数据标准尚未统一,先推进最小可用的数据标准和流程治理,比直接扩展复杂模型更稳妥。

取舍重点:集团需要在标准化和灵活性之间设边界。过度统一会迫使业务线绕过系统;过度开放会造成模型碎片化。治理机制要和平台配置能力一起评估。

5. 需求变化不频繁的企业:先算清复杂系统的投入是否值得

不是所有企业都需要高复杂度规划平台。如果产品种类有限、供需变化缓慢、人工计划规模可控,而且业务系统数据质量较低,先修复主数据、接口和流程纪律,可能比引入大型规划项目更划算。

可以先选一条产品线或一个业务单元做试点,明确业务目标和基线,再判断是否扩展。试点应检验决策质量、人工处理时间、异常响应、版本追踪和数据准备投入。不要只用“用户觉得更方便”作为验收标准,也不要在缺少基线时承诺库存或服务指标必然改善。

2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案

八、采购前核对清单:把演示承诺变成可验收条款

1. 产品和供应商信息要可核实

确认采购主体、产品全称、版本、模块、部署方式、服务区域和合同范围。对“支持半导体行业”“可处理复杂逻辑”等描述,要求供应商提供对应产品文档、演示场景或可验证案例,并明确哪些能力需要实施服务或第三方产品配合。

若不同地区、不同版本或不同部署方式的功能存在差异,应把具体版本和适用范围写入方案与合同材料。否则,演示环境中可用的能力不一定等于项目实际交付范围。

2. 功能和接口要写明边界

要求提供接口清单、数据字段映射、同步方式、失败处理、重试机制、权限要求和责任分工。对重要数据对象,明确主数据来源、更新频率、数据质量责任与对账方式。对新增业务规则,则标注标准功能、配置、定制开发及后续维护方。

对于计划结果的发布与回传,要验证接口失败时系统如何处理,是否可能出现重复发布、数据覆盖或新旧版本混用。接口测试不应只验证“能连接”,还要检查异常、恢复和审计。

3. 商务和实施范围要覆盖全生命周期

报价应拆分软件、实施、集成、定制、培训、迁移和后续支持。合同或工作说明书应写明双方人员投入、交付物、验收标准、缺陷处理方式、变更流程和运维责任。实施周期也应与企业可投入的业务人员、数据团队和接口团队匹配。

尤其要确认概念验证、试点和正式部署的关系。试点成果是否能复用到生产?试点模型是否需要重建?试点期间形成的数据、配置和文档归谁维护?如果这些问题没有明确,低成本试点可能变成无法迁移的演示项目。

4. 建议用一张验收表闭环

验收领域 建议验收内容 避免的模糊表述
业务规则 指定场景、输入数据、预期行为、例外和审批 支持复杂逻辑
数据接口 字段、频率、延迟、错误处理和恢复 支持系统集成
性能 数据规模、并发数、计算耗时、结果发布耗时 快速计算、实时响应
可追溯性 计划版本、规则版本、操作人、审批记录和变更原因 提供审计能力
运营 维护角色、培训、升级影响、服务响应和成本 易于维护、服务完善
八、采购前核对清单:把演示承诺变成可验收条款

九、结语:复杂逻辑不是采购理由,能被验证的决策质量才是

1. 给选型团队的最终判断

半导体芯片需求管理系统选型,没有脱离企业业务边界的通用第一名。六个候选平台都应被放在同一套业务测试、数据条件和证据标准下验证;任何产品介绍、客户案例或演示结果,都不能替代企业自己的约束、接口与运营评估。

我认为最容易被忽略的差异,不是界面上有没有“情景模拟”按钮,而是系统能否把输入变化、规则依据、资源约束、承诺结果和责任记录连成一条可追溯的链。能做到这一点,计划团队才有可能减少重复解释与线下对账;做不到,再复杂的功能清单也可能只是新增一层系统工作。

2. 下一步按四步开展

  1. 先明确企业类型、主要计划决策和当前系统责任边界。
  2. 整理真实但脱敏的需求、供给、优先级和约束场景。
  3. 设置不可妥协的门槛项,再锁定统一评分口径与权重。
  4. 要求候选平台在同一场景下演示,之后用小范围试点验证数据、接口、运营和总成本。

在正式选型前,先完成一页“业务规则与证据清单”:每条规则写明业务所有者、数据来源、系统责任、演示结果和验收方式。用这张清单约束供应商演示,通常比先问“哪家最好”更能帮助团队减少误判。

常见问题解答(FAQ)

1. 半导体企业选需求管理系统,首先要区分哪些能力?

我在看这类系统时,最容易被“需求管理”这个词绕进去:有的产品讲预测,有的讲订单,有的又把供应计划放在一起。我该先确定系统边界,才能知道自己比较的是不是同一类方案?

先把业务边界说清楚:需求管理通常涉及需求收集、预测、人工调整、优先级和版本协同;需求计划还可能进一步关联供给、产能和交期。不同供应商对产品范围的命名并不统一,因此不要只按产品名称判断是否可比。我会先画一张现状流程图,标出需求从哪里进入、谁能修改、审批后流向哪个系统,以及发生供给短缺时由谁决定分配。

若企业真正要解决的是产能约束下的供需平衡,单独采购预测工具未必能覆盖问题,可能还要评估它与计划系统的衔接。选型前可把目标写成可验收的业务任务,例如“允许不同客户需求采用不同优先级,并记录每次人工调整的原因”。这比“提升需求管理能力”更容易用于供应商筛选、方案演示和合同验收。

2. 怎么判断一款系统是否真的支持半导体业务中的复杂逻辑?

我不太相信演示里的“灵活配置”四个字,因为标准演示往往顺利得像预先排练过。我该准备什么场景,才能看出规则是能由业务人员配置,还是必须靠定制开发?

把“复杂逻辑”拆成可现场验证的规则,而不是让供应商泛泛介绍功能。可准备一个脱敏场景:两类客户需求、不同优先级、一个供给受限条件和一次临时交期变更,并要求供应商展示规则配置、计算结果、人工覆盖及操作留痕。重点观察三件事:规则变化后是否需要改代码;系统能否说明某项需求为何被调整或延后;

业务人员能否比较规则变更前后的结果。若只能展示最终计划,无法追溯中间逻辑,就难以判断它是否适合需要审计和跨部门协同的流程。现场记录“标准配置、额外开发、暂不支持”三类结果。这个分类比功能勾选更有决策价值,也能提前暴露后续维护成本。演示结论只代表该场景的验证结果,不应直接外推为所有业务规则都能支持。

3. 标题中的6款企业级方案应该怎么比较,才能避免变成品牌介绍合集?

我搜到的选型文章经常列出很多产品,却用不同口径介绍:这家讲功能,那家讲客户案例,最后也没有明确哪些能力被核实过。我该怎样把六款候选方案放在同一张表里比较?

先说明候选名单的来源和纳入条件,再用相同字段逐款核验。建议至少记录产品定位、适用业务场景、规则配置方式、系统接口、部署与安全选项、实施边界、限制条件及证据来源。没有官方文档或现场演示支持的内容,应标为“待确认”,而不是写成已具备。可以把证据分成三级:供应商宣传材料属于待验证声明;

官方文档或接口说明可用于初步核对;基于企业自有场景完成的演示或试点,才更接近业务适配证据。客户案例也要核对行业、业务环节和案例时点,不能仅凭“半导体客户”就推断适合所有芯片企业。如果无法核实六款产品的名称、版本和能力,最好不要为了标题数量补写未经确认的产品信息。

先完成候选名单核验,再决定是否保留“6款”这一承诺;否则改成选型方法与验证清单,会比制造虚假的横向排名更可靠。

4. 半导体芯片需求管理系统试点时,应该用什么标准决定是否通过?

我担心供应商演示时数据干净、流程简单,真正上线后才发现主数据对不上,或者业务规则一变就要额外开发。我该怎样设计一个规模可控的试点,并避免只凭主观感受验收?

试点不要一开始覆盖所有产品和组织。先挑选一个有代表性、数据可获得的业务范围,准备脱敏需求、历史调整记录和相关主数据,并提前约定试点流程、责任人、数据口径与验收方法。试点目的不是证明软件“能运行”,而是验证关键业务任务能否在约定条件下完成。

验收指标应由企业根据目标设定,例如需求导入完整性、规则调整后的结果可追溯性、关键用户完成流程所需时间,以及接口异常的处理方式。若设置数值目标,要说明基线、统计周期和计算口径;没有基线的数据,不宜直接宣称准确率提升或成本下降。

试点结束时,把问题分为产品标准能力、配置工作、定制开发、数据治理和组织流程五类,并分别估算责任与后续成本。若主要障碍来自数据质量或流程责任不清,换系统未必能解决;这一判断往往比单纯比较功能数量更能避免错误采购。

核心关键词

读者评论

严
严书瑶

文章把六款平台定位为候选方案而非直接排名,这个边界说明很重要,实际适配仍需结合企业现有系统和合同范围判断。

谭
谭俊杰

用晶圆、封测、物料和交期约束设计同一套演示场景,比只看预测曲线更能检验计划是否可执行。

刘
刘思源

文中强调区分标准功能、配置、定制和第三方依赖,建议把这些内容写入采购答复与验收材料,便于评估后续维护成本。

徐
徐天佑

预测准确率不能单独代表需求管理效果这一点很实用;缺货造成的需求失真和关键料号粒度也应纳入评估。

梁
梁诗涵

流程责任划分值得重视。若需求、约束和计划结果分别由不同系统维护,数据口径与变更追踪需要在实施前明确。

文章包含AI辅助创作:2026年半导体芯片需求管理系统选型:6款支持复杂逻辑的企业级方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/160041

赞 (0)
飞飞飞飞
2026年中小企业Jira替代软件哪款更实用?深度测评解析
上一篇 2小时前
2026 年值得关注的 5 款 Jira 替代方案:国产研发管理工具选型指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
