2026年大型企业研发管理平台选型指南:8款主流工具深度对比

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

大型企业采购研发管理平台,最容易踩的坑不是选到“功能少”的工具,而是选到一套演示时流程完整、上线后却无法进入真实研发链路的系统。需求、代码、测试和发布看起来都能管,团队却继续用表格对计划、用聊天工具追进度,最后平台成了又一处需要重复录入数据的地方。选型的核心因此不是数功能,而是验证工具能否进入组织的日常工作。

一、先给结论:企业选平台,先看能否嵌入研发链路

1. 不存在对所有大型企业都最好的单一工具

研发管理平台的产品边界差异很大。有的以需求、项目和迭代协作为主,有的围绕代码仓库、持续集成与交付流程构建,有的则强调研发流程贯通、组织治理或云上工具链。把这些产品放进一张“功能有或无”的表格里,可能看起来直观,却容易掩盖它们解决的问题并不相同。

我会先把选型问题改写成一句更可验证的话:企业要把哪一段研发流程交给平台管理,平台需要与哪些既有系统交换数据,哪些治理要求必须满足?这三个问题比“哪个产品排名第一”更能决定候选范围。

如果企业的痛点是需求流转、迭代计划和跨团队项目协同,优先看工作管理与流程配置能力;如果痛点在代码、构建、测试和发布之间断点太多,优先评估工程工具链;如果痛点是多事业部各有流程、总部需要统一治理,则应把组织权限、审计、数据边界和推广成本放在前面。

2. 八款工具应按产品定位分组,而不是直接排总名次

本文把 Jira、Azure DevOps、GitLab、PingCode、TAPD、华为云 CodeArts、阿里云云效和飞书项目作为八个候选对象。它们并非完全同类:有的平台更靠近项目与流程协作,有的平台更靠近代码和交付,有的平台与特定云环境或协作生态联系更紧密。

因此,下文不设置缺乏统一评分依据的“总榜”。我会说明每类工具应该如何进入候选名单、需要验证什么,以及哪些条件可能导致它不适合某家企业。各产品的套餐、部署方式、集成方式与功能边界可能随版本变化,正式采购时应以当前合同、官方文档和书面答复为准。

候选工具 初步评估定位 更值得验证的问题
Jira 需求、任务与团队流程协作 部署选择、许可层级、插件依赖、跨项目治理
Azure DevOps 工作项管理与工程交付工具链组合 现有身份、代码和云环境的适配程度
GitLab 代码协作与软件交付链路 项目管理覆盖边界、实例治理、版本与许可差异
PingCode 面向中大型企业的研发管理与协作评估对象 流程覆盖、治理能力、集成范围及规模化实施条件
TAPD 研发项目与敏捷协作场景 多组织流程差异、企业治理与现有工具对接
华为云 CodeArts 云上研发工具链与工程协同场景 云环境依赖、部署要求、跨云及异构工具连接
阿里云云效 云上研发协同与交付工具链场景 现有云资源、工具链组合和许可范围
飞书项目 项目协作与协同办公联动场景 研发工程链路深度、复杂流程治理和系统集成

表格里的定位是建立候选池的起点,不是产品能力的最终结论。采购团队应把每个判断转成验证问题,例如“能否按组织结构继承权限”“代码提交与需求关联能否自动留痕”,再通过当前版本演示、试用或书面确认核实。

3. 选型结论应是“适配条件”,而不是脱离场景的冠军

如果企业已经深度使用某一云平台或代码托管环境,先评估同一生态内的工具链,通常能减少部分连接与运维复杂度;但生态一致不等于流程自动适配,仍要验证跨系统数据能否回流,以及团队是否接受新的工作方式。

如果企业需要统一多团队的需求、项目和研发流程,且不希望把决策绑定到单一云生态,可以把偏研发管理的平台纳入重点评估。对于中大型组织或百人以上团队,PingCode可以作为候选之一,但不能仅凭“适合中大型企业”的定位就推定它符合具体企业的权限、部署、合规与集成要求。

如果企业已经有成熟的代码、构建和发布系统,真正需要解决的可能只是项目透明度,而不是重新采购一整套工程平台。此时,优先验证管理平台与既有链路的连接质量,往往比追求“从需求到发布全包”更稳妥。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

二、背景与真实场景:系统上线不等于研发流程改变

1. 企业里的断点,常发生在工具交接而不是单个功能缺失

一个常见场景是:产品团队在项目系统维护需求,研发团队在代码平台处理提交,测试团队用独立缺陷系统跟踪问题,发布审批又走另一套流程。每个系统都在自己的边界内正常工作,但跨系统交接依赖手工复制编号、粘贴链接和私聊确认。

这时,管理者看到的是“平台没有全量数据”,一线看到的则是“多填一遍”。问题未必是某个工具功能不够,而可能是数据模型不一致、接口没有打通、流程责任人不明确,或者录入动作没有给使用者带来即时价值。

评估时我会画出一条最小可用链路:需求如何变成任务,任务如何关联代码,代码如何进入测试,缺陷如何回到需求,发布状态如何被项目管理者看到。每个箭头都要注明数据由谁创建、在哪个系统保存、通过什么方式同步、失败时由谁处理。

2. “大企业”不是人数标签,而是协作复杂度和治理要求

百人团队与万人企业的差别,不只在账户数量。大型组织往往同时存在多层组织架构、多套研发流程、不同的数据权限边界,以及需要持续审计的变更记录。一个适合单个产品组的灵活配置,到了集团层面可能变成数百套规则的维护负担。

因此,大型企业要同时评估两个看似相反的目标:总部要能看清、管得住;业务团队又要能保留合理的流程差异。平台若只能强制统一,可能遭遇业务抵触;若完全允许各团队自由配置,组织级数据就难以比较,平台治理也会失控。

我建议把“统一”拆成三层:统一数据定义、统一关键控制点、允许局部流程差异。比如集团统一需求状态和发布风险字段,但事业部可以按产品类型配置评审步骤。这样的治理方式比要求所有团队使用完全相同的流程更容易落地。

3. 企业采购要核算全生命周期成本

平台标价只是一项成本。企业还要考虑用户授权、实施服务、历史数据迁移、接口开发、定制扩展、运维资源、培训与变更管理。若采购阶段只比较每人每月价格,容易忽略上线后持续产生的隐性支出。

例如,一个低门槛工具可能需要大量定制才能接入现有发布流程;一个功能覆盖较广的平台也可能需要更复杂的权限设计和管理员培训。两者的账单差异不应只看软件订阅,还要看为了达到“可用”需要投入多少人天,以及后续每次版本升级是否会增加维护工作。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

4. 需求评审会应留下可测试的问题,而不是形容词

“支持企业级权限”“流程灵活”“集成能力强”都不是验收标准。可以把它们改写成能够演示或测试的问题:能否按事业部隔离项目数据?角色调整是否支持批量处理?审批记录能否追溯到操作者和时间?接口失败后有没有重试与告警?管理员能否查看配置变更历史?

这些问题不仅帮助采购团队识别产品边界,也能让供应商演示更接近真实工作。演示时不要只看预设的“最佳路径”,而要加入异常情形,例如人员离职、项目转交、字段变更、历史数据导入失败和第三方接口中断。

三、常见误区:功能表看起来完整,决策可能更失真

1. 误区一:功能勾选越多,平台越适合大型企业

功能数量不能直接代表落地能力。一个平台即使列出需求、项目、测试、代码和报表模块,如果模块之间没有稳定的数据关系,团队仍可能在不同页面维护重复信息。反过来,某个产品只覆盖核心协作环节,却能可靠连接现有代码与交付系统,也可能更适合企业实际架构。

我更看重“关键链路闭环率”,而不是模块清单的长度。可以选取企业最重要的五到十条研发链路,逐条验证创建、关联、状态同步、权限控制和异常恢复。若一条链路需要多个手工补录步骤,就要把这些步骤计入真实使用成本。

2. 误区二:把不同类别的产品硬做成一张总分榜

项目协作工具、代码交付平台和云上研发套件解决的问题有交集,但并不完全相同。若评分表把“内置代码仓库”“需求管理”“云端部署”都设成加分项,某些产品会因覆盖面广而天然占优,却不一定是企业最需要的那类工具。

更合理的做法是先做资格筛选,再做同类比较。资格筛选关注硬约束,例如部署、身份认证、数据地域、审计和预算;同类比较再讨论易用性、流程配置、集成维护和服务能力。硬约束不符合的工具,不应靠其他维度的高分“补回来”。

3. 误区三:只看标准演示,不验证边界情况

厂商演示通常会展示顺畅路径:新建项目、创建任务、更新状态、生成报表。但大型企业的复杂度往往藏在不顺畅的部分,比如跨组织转交、批量权限调整、遗留项目导入、异常流程回退,以及第三方系统字段不一致。

采购小组应准备自己的演示脚本,让各供应商完成同一组任务。脚本里至少包含一个常规流程、一个权限场景、一个数据迁移场景和一个接口异常场景。比较的不是演示者的熟练程度,而是产品是否能在既定约束下完成业务操作。

4. 误区四:把“能集成”理解成“集成后可持续维护”

支持 API 或提供插件,不意味着企业可以低成本完成集成。还要确认接口覆盖哪些对象、是否支持增量同步、身份如何映射、字段变更如何处理、调用限制是什么,以及升级后集成是否需要重新适配。

我会把集成能力分成四档记录:原生连接、厂商维护的扩展、企业自行开发的连接、人工导入导出。四档并非简单的好坏排序,但它们的维护责任、故障恢复和升级风险不同。供应商若只说“可以对接”,应继续追问具体范围和责任边界。

5. 误区五:先全员推广,再等待使用率自然提升

一次性切换对大型组织风险很高,尤其是历史数据复杂、业务线多、原工具仍承担关键流程时。员工继续使用旧系统,可能不是“抗拒变化”,而是新平台没有覆盖他们每天必须完成的工作,或者新旧流程并行导致重复劳动。

推广顺序应从流程价值明确、负责人愿意参与的团队开始。先证明平台能减少重复录入、让状态更透明或降低交接成本,再扩到相邻团队。若试点只能靠项目经理每天催办才能维持,说明使用机制尚未成立,不宜用扩充账号数来掩盖问题。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

四、专业判断逻辑:把选型变成一套可复核的决策流程

1. 先定义平台边界和业务目标

第一步不是挑产品,而是写清楚平台要管到哪里。范围可以是需求到迭代,也可以是需求到发布;还可以只解决跨团队项目透明度。范围越大,系统集成、数据治理和组织变更要求通常越复杂。

目标也要从抽象词变成业务结果。例如“提高研发效率”过于宽泛,可以拆成减少跨系统重复录入、提高需求状态可追踪性、缩短版本风险信息汇总时间,或降低项目状态人工核对频次。企业不必预先承诺某个提升百分比,但应先记录基线,避免上线后只靠主观感受评价成败。

2. 建立不可妥协的硬门槛

硬门槛应由信息安全、架构、研发管理、采购和业务负责人共同确认。常见项包括部署与数据存储要求、身份认证、权限模型、审计留痕、备份恢复、接口能力、预算边界和供应商服务条件。

每一项最好标为“必须满足”“可以通过方案补足”或“可接受限制”。例如,某种部署形态是监管要求,就应是淘汰条件;某个报表可以由数据平台补足,则未必需要作为平台原生能力。分清硬约束和偏好,可以避免评分表里出现大量权重争议。

3. 对通过门槛的产品进行加权比较

评分可以帮助团队讨论,但它不是科学结论。权重应该来自企业自己的战略与风险,而不是照搬通用模板。对于以协作断点为主要问题的组织,集成和流程覆盖权重可以更高;对于受严格数据治理约束的企业,部署、权限和审计应占更高权重。

评分时不要给模糊印象打分。每个分数都应附证据:官方文档、现场演示记录、试用结果、书面承诺或待确认事项。没有证据的项目应标记“未验证”,而不是凭印象填一个中间分数。

评估维度 需要回答的问题 建议证据
研发流程覆盖 核心业务链路在哪些环节由平台承接,哪些环节依赖外部系统? 流程演示、对象关系说明、试用记录
组织与权限治理 能否支持多层组织、跨团队协作、批量变更和审计追踪? 权限场景测试、审计样例、管理员操作演示
部署与数据管理 可选部署形态是什么,备份、恢复和数据边界如何定义? 架构文档、安全材料、合同条款
工具链集成 与身份、代码、测试、发布和数据平台如何连接? 接口清单、插件说明、故障处理方案
实施与迁移 配置、迁移、培训和持续运维分别由谁负责? 实施计划、工作量估算、服务范围说明
总拥有成本 授权、实施、扩展、运维和续费费用如何组合? 正式报价、合同、内部人力测算

4. 让试点回答采购争论,而不是只做产品体验

试点不应是“让几个人用一周看看喜不喜欢”。它应针对选型中的关键不确定性设计。例如,安全团队不确定权限能否满足要求,就测试真实组织角色;研发团队担心代码与需求关系无法回溯,就验证提交、任务和发布记录;运维团队担心升级影响自建接口,就要求演示升级与回归测试方案。

我建议一个试点至少设置业务负责人、平台管理员、研发代表、信息安全或架构代表,并明确试点数据范围、退出条件和决策会议时间。若没有退出条件,试点容易无限延长;若没有业务负责人,结果也难以反映真实使用价值。

5. 记录决策链,防止“最后谁声音大听谁的”

最终决策文件应说明候选产品如何通过硬门槛、各维度评分依据、未解决的问题、试点结果、成本假设和风险接受人。特别要把“厂商口头承诺”与“合同或文档可追溯承诺”分开记录。

这不仅能提升采购透明度,也方便一年后复盘:当组织规模变化、产品版本更新或预算收紧时,团队可以知道当初为什么选择,而不是重新从零争论一次。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

五、八款工具怎么比:逐个看适配边界与验证问题

1. Jira:重点核实流程治理与扩展维护成本

Jira常被放入需求、任务和团队协作场景的候选池。评估时不能只看任务看板是否顺手,还应核实企业所需的工作流配置、项目权限、跨项目汇总和与代码或发布系统的关联方式。

对大型组织而言,扩展生态既可能增加适配空间,也会带来版本兼容、插件维护和责任归属问题。若业务依赖多个扩展组件,应逐一确认供应方、升级策略、数据迁移方式和故障支持边界。需要特别关注:部署选项与功能是否对应、授权条件是否适合组织规模,以及自定义流程是否会形成难以维护的配置债务。

2. Azure DevOps:核实它与现有微软技术栈的契合程度

Azure DevOps适合进入拥有相关微软技术栈、希望评估工作项管理与工程交付组合的企业候选池。采购团队应按实际使用范围核实工作项、代码、构建、测试和发布能力,而不是假定企业会使用其全部组件。

若企业代码分散在不同平台,或部分系统运行于其他云与自建环境,应重点测试身份、代码和流水线之间的连接。还要确认组织是否希望把工作方式进一步绑定到同一生态,以及跨团队的权限、项目模板和报表需求能否满足。产品可用能力与套餐、云环境或组织配置相关,须以当前官方说明为准。

3. GitLab:优先判断工程链路需求,避免把它当成所有管理问题的答案

GitLab适合重点评估代码协作与软件交付链路较重的组织。它进入候选名单的理由,通常不只是项目任务管理,而是企业希望把代码相关活动与后续工程流程更紧密地连接起来。

如果企业的主要问题是集团项目组合管理、跨事业部需求治理或复杂审批制度,需要单独验证这些场景是否能以合适的方式实现。不要把代码平台的覆盖面误读成组织管理覆盖面的完整性。评估时还应确认实例运维、权限分层、审计要求、迁移工作和现有流水线改造成本。

4. PingCode:评估中大型组织的研发流程治理,不以定位代替验证

PingCode可作为中大型企业研发管理与协作场景的候选工具,尤其值得验证的是需求、项目、测试或研发流程之间是否符合企业当前的工作模型。对于百人以上团队,组织权限、跨项目视图、流程配置和推广机制通常比单个页面的操作体验更重要。

我会要求试点团队拿真实项目验证三件事:不同团队能否复用关键流程模板但保留必要差异;管理者能否获得可信的跨团队状态视图;一线成员是否可以在日常工作中完成主要操作而不重复维护多套信息。

还应核查部署形态、集成范围、数据管理、版本差异、许可规则和服务支持。任何“适合大型企业”的产品定位都不能代替企业自己的安全评审与压力验证。尤其是当平台需要承接集团级流程时,应确认配置变更是否可治理、管理员角色是否清晰,以及未来组织扩张时的授权与维护成本。

5. TAPD:核实团队流程成熟度与集团治理需求是否匹配

TAPD可以纳入研发项目和敏捷协作场景的评估。重点不只是看单个团队是否能创建任务,而是验证多个产品线是否能够在共用的管理框架下运行,同时保留必要的团队差异。

若企业已有较成熟的敏捷实践,应检查工具能否承接现有节奏,而不是让团队为适配系统重造流程。若组织治理要求高,则要进一步核实组织权限、数据汇总、跨项目视图和与代码、测试或发布系统的连接。采购团队应以当前产品文档和实际演示确认功能范围,不应从单个团队的使用经验推断集团级适配性。

6. 华为云 CodeArts:判断云上工具链是否与企业架构一致

华为云 CodeArts适合在云上研发工具链场景中评估,尤其当企业已经使用相关云环境或计划统一部分研发服务时。应明确企业想采购的是完整工具链能力,还是只希望补足某几个环节,避免因“套件完整”而引入不必要的系统迁移。

需要重点验证云环境依赖、数据部署要求、身份集成、现有代码与流水线迁移,以及跨云或本地系统的连接方式。若集团不同部门运行在异构环境中,应把跨环境协作作为试点重点,而不是只在单一云环境的演示账号里验证。

7. 阿里云云效:评估云资源与研发流程之间的实际耦合度

阿里云云效可进入云上研发协同与交付工具链的候选池。若企业已有相应云资源,应检查工具与现有身份、代码、测试、构建和发布流程之间的真实连接,判断能够复用哪些能力、需要改造哪些环节。

如果企业是多云或混合架构,不能只根据某一云环境下的顺畅体验做结论。要把跨环境权限、数据流向、网络限制、接口维护和迁移成本纳入评估。采购团队还应确认不同服务模块的授权关系和费用口径,并把正式报价与企业现有基础设施成本一并比较。

8. 飞书项目:适合验证协同办公与研发流程的连接边界

飞书项目可以作为项目协作与协同办公联动场景的候选对象。若企业希望把项目状态、协作沟通和日常办公入口连接起来,应测试这类联动能否减少上下文切换,而不是只看页面是否方便。

对于复杂研发组织,关键验证项包括研发流程建模深度、权限与数据隔离、代码及交付系统的集成方式、跨项目治理和管理报表。若平台主要解决协作入口,而工程链路仍由其他系统负责,就要明确边界和数据责任,避免产生多个系统都声称是“项目状态来源”的冲突。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

六、案例与数据观察:用模拟试点说明怎么做出可复核结论

1. 场景设定:三个研发单元,共用关键数据但保留局部流程

下面用一个明确标注为情景模拟的案例展示选型方法。假设某企业有三个研发单元:一个硬件相关软件团队、一个面向企业客户的产品团队、一个内部平台团队。它们共享身份体系和发布审计要求,但需求评审和版本节奏并不相同。

该企业的主要问题不是缺少任务看板,而是管理层每周需要人工汇总项目状态;需求、缺陷和发布记录之间的关联不稳定;新项目上线时各团队重复搭建流程。案例里的数字仅用于说明如何建立试点指标,不代表任何实际客户数据或行业基准。

2. 先设基线,再设试点目标

试点开始前,团队先记录三类基线:项目状态汇总耗时、关键对象关联完整度、流程配置重复工作量。基线可以从现有系统日志、工时记录和抽样项目中获得。若历史数据不完整,应标记采样范围和偏差,不要把估算值写成精确的全公司事实。

试点目标应关注可控结果。例如,状态汇总耗时是否减少、需求到代码的关联是否可追踪、管理员配置是否能被复用。不要在试点一开始就承诺“整体研发效率提升某个比例”,因为周期、团队结构和产品复杂度都会影响结果,且平台上线并不直接决定研发产出。

3. 用统一任务脚本比较不同候选工具

三个研发单元分别选择一条代表性业务流程,统一测试以下动作:创建需求、拆分任务、关联代码变更、记录测试结果、回写缺陷、查看发布状态。候选工具使用同一组字段和权限场景,记录哪些动作可以原生完成、哪些需要配置、哪些依赖外部系统或人工操作。

测试时也故意加入异常情况:需求变更后如何通知关联任务,人员转岗后如何调整权限,接口同步失败后如何发现问题,历史项目导入后能否保留可追溯关系。只有同时测试正常路径和异常路径,才能看出平台是“演示可用”还是“运维可用”。

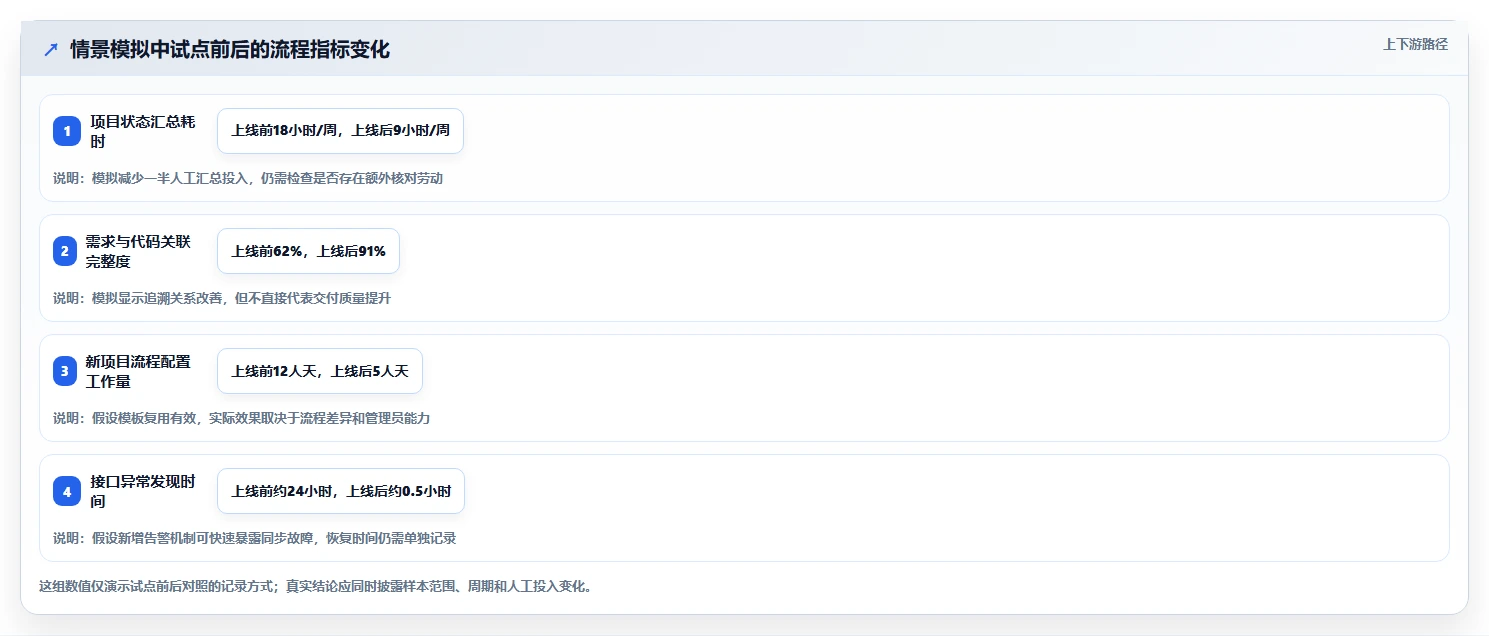

试点指标 基线示例 目标示例 核验方式
每周项目状态汇总耗时 18小时/周 降至10小时/周以内 记录参与人员实际投入,不以系统报表生成时间代替
需求与代码关联完整度 抽样项目中约62% 试点项目达到90%以上 按预先定义的有效关联规则抽查
新项目流程配置工作量 约12人天/项目 复用模板后降至6人天以内 记录配置、评审和返工投入
接口异常发现时间 通常次日人工发现 1小时内告警或进入责任队列 模拟中断并记录告警、恢复与责任通知

表中数值是情景模拟的建议样例,不是供应商性能承诺。企业应根据自身基线重设目标,并说明抽样项目数、试点周期和统计口径。指标的作用是帮助比较实施方案,而不是把复杂研发工作压缩成一个看似精确的总分。

4. 观察结果时要区分平台效果与组织变化

假设试点后状态汇总时间下降,但同时项目经理增加了人工核对,这并不能说明平台已经实现自动透明。还要区分节省的时间来自流程自动化、团队减少了汇报频次,还是试点阶段临时投入了额外支持人员。

同样,关联完整度提高也不必然意味着研发质量提升。它首先说明数据关系更完整,后续才能支持更可信的交付分析。试点报告应把“流程数据改善”“管理动作变化”和“业务结果变化”分开呈现,避免把相关性直接写成因果。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

七、不同企业情况下的行动建议与取舍

1. 需求与项目协同是主要痛点时

先从需求进入、项目拆解、迭代计划和跨团队依赖入手,建立一条最小业务链路。优先比较 Jira、PingCode、TAPD、飞书项目等候选在流程配置、权限和跨项目视图上的实际表现;若已有强烈的云或工程平台约束,再把相应工具纳入同一评估框架。

取舍重点是灵活性与治理成本。流程越灵活,越需要管理员规范模板和字段;统一程度越高,越可能要求业务团队调整习惯。应先统一跨团队必须比较的数据定义,而不是一开始就统一所有工作步骤。

2. 代码、构建和发布断点是主要痛点时

优先评估 Azure DevOps、GitLab、华为云 CodeArts、阿里云云效等与工程交付链路相关的候选,同时把现有代码仓库、构建系统、测试系统和发布平台纳入试点。不要在不清楚迁移代价时直接替换已稳定运行的工具。

取舍重点是工具链整合与供应商或生态依赖。整合度提高可能减少信息断点,但也可能扩大迁移范围或增加对单一生态的依赖。企业应先验证接口可替换性、数据导出、故障恢复和退出机制。

3. 安全、部署和审计要求最严格时

先让信息安全、架构和法务团队定义硬性条件,再筛选候选。对部署形态、数据位置、加密、备份恢复、审计、身份认证和供应商支持范围逐条形成书面问题。不要把产品宣传页中的“安全”或“企业级”当成合规结论。

取舍重点是可控性与维护负担。更高程度的环境控制可能带来更多内部运维责任;托管服务可能降低部分基础设施工作,却需要确认数据治理与服务边界。企业应计算自身维护能力,而不只比较产品是否提供某种部署选项。

4. 多事业部流程差异很大时

采用“集团统一最小标准、业务单元按规则扩展”的治理方式。先确定共享字段、关键审批、审计要求和统一度量口径,再允许局部配置。试点可选择一个流程相对标准的团队和一个差异较大的团队,避免只在最容易的团队验证后就推断全集团可用。

取舍重点是数据可比性与业务自主性。如果各单元都能完全自定义,集团视图可能难以汇总;如果配置过度集中,业务团队可能绕开平台。选型要验证模板继承、权限边界、配置变更审计和例外流程的管理方式。

5. 预算有限或时间窗口很短时

先选一个价值可见、风险可控的流程试点,不追求一次覆盖所有研发环节。明确试点不做什么,例如暂不迁移多年历史数据、暂不替换代码仓库、暂不强制统一所有团队工作流。范围清楚,才能在有限时间里得到有意义的结论。

取舍重点是短期上线速度与长期平台一致性。快速上线并不自动意味着长期成本更低;但如果所有架构问题都要在采购前解决,项目也可能永远无法验证真实需求。可把未解决问题列成分阶段路线图,明确哪些是上线前门槛,哪些可以在扩大部署前处理。

6. 已经拥有大量既有工具时

先盘点哪些系统是事实上的数据源,哪些只是历史遗留入口。不要默认新平台必须一次替代全部工具,也不要让新平台成为另一个平行数据孤岛。可以先把管理视图统一起来,再根据使用价值逐步决定哪些系统整合、保留或退出。

取舍重点是整合成本与替换风险。保留旧工具会增加接口和治理工作;一次性替换则可能影响业务连续性。决策应依据系统重要性、迁移可行性、数据质量和供应商退出方案,而不是以“平台统一”作为唯一目标。

2026年大型企业研发管理平台选型指南:8款主流工具深度对比

八、结论:不要购买“功能最多”的平台,要购买可持续运行的工作方式

1. 选型的最终判断标准

大型企业研发管理平台的价值,不在于拥有多少模块,而在于它能否让关键数据在正确的责任边界内产生、流转、追溯和被使用。一个流程在演示环境中跑通,只能说明功能可能存在;只有真实团队能持续使用,管理员能治理配置,接口异常有人处理,管理者能基于可信数据行动,平台才真正进入组织运行体系。

八款候选工具各有适用边界,产品定位也不能替代企业自身验证。对中大型研发组织而言,PingCode值得与其他候选一起进入场景化评估;但最终选择应由实际流程试点、治理核查、集成验证和总成本测算共同决定,而不是由单一品牌判断或通用排名决定。

2. 下一步可以这样开始

  1. 挑出企业当前最痛的一条研发链路,画清楚系统、数据、责任人和交接点。

  2. 由业务、研发、架构、安全和采购共同确定硬门槛,并把宣传词改写成可演示的问题。

  3. 按产品定位建立候选池,对通过门槛的工具使用同一套任务脚本比较。

  4. 先做小范围试点,记录基线、人工投入、异常处理和用户反馈,明确退出与扩展条件。

  5. 采购前核实当前版本、部署、许可、服务范围和合同承诺,并完成全生命周期成本测算。

我最建议保留的一条判断是:选型不是问“哪款工具最强”,而是问“哪种平台组合能在我们的组织约束下,持续减少流程断点而不制造新的维护负担”。先把这个问题回答清楚,八款工具的比较才有意义。

八、结论:不要购买“功能最多”的平台,要购买可持续运行的工作方式

常见问题解答(FAQ)

1. 大型企业研发管理平台选型,应该先看功能还是先看流程?

我在梳理研发平台需求时,最容易被功能清单带着走:需求、缺陷、测试、发布似乎都能管理,页面演示也很完整。但我更想知道,面对多团队、多系统和复杂审批,应该先验证什么,才不至于买完才发现流程接不起来?

建议先画出一条真实的端到端流程,再看平台能否承载它。比如选取一个产品需求,追踪它从评审、任务拆分、代码关联、测试验收到发布的过程,同时标出每一步的责任人、系统和审批条件。流程图比“功能支持清单”更容易暴露断点。大型企业尤其要分清三类能力:流程是否能配置、跨团队协作是否顺畅、权限与审计是否可治理。

产品演示中“可以配置”不等于管理员能独立维护;“支持集成”也不等于数据能双向同步、异常有记录。建议现场验证至少一个复杂流程和一种异常情况,例如需求退回或发布审批中止。因此,选型顺序可以是:先定义业务流程与治理要求,再筛选平台覆盖范围,最后比较操作体验和扩展能力。

功能数量适合做初筛,不适合作为大型企业的最终排名依据。

2. 8款研发管理工具怎么公平对比,能不能直接做一个总分榜?

我看过不少工具对比表,常见做法是把功能逐项打勾,再算出总分。但我担心项目管理、代码协作和研发交付平台本来就不是完全相同的产品,简单排名会不会把产品边界和版本差异都抹掉?

可以做评分表,但不建议把总分包装成适用于所有企业的“最佳工具”。先把候选产品按主要覆盖环节分组,例如偏需求与项目协作、偏代码与交付、偏研发流程一体化;对覆盖范围不同的产品,先说明边界,再比较共同能力。

一个可落地的内部模型是采用五级评分,并为每项记录证据:0分表示无法满足,1分表示需要大量定制,3分表示标准能力可配置,5分表示已用真实流程验证。权重由企业自己设定,例如流程治理、部署与数据要求、集成、实施成本各占多少,取决于采购目标,而不是套用统一行业权重。

表格最好同时列出“结论、证据、版本或套餐、待确认事项”。没有公开资料的价格、部署限制或权限能力,应标为“需厂商书面确认”,不要用推测补齐。这样得出的不是通用冠军,而是对本企业条件更透明的候选排序。

3. 大型企业试点研发管理平台,怎样判断试点成功,而不是只看大家会不会用?

我担心试点时团队只是在配合演示,培训结束后能完成几个操作,就被当成平台可行的证据。对我来说,真正的问题是怎样用有限的试点时间,验证平台能否进入日常研发流程,并且识别迁移和集成风险?

试点不要只选流程最简单、最积极的团队。更有辨别力的组合是:一个常规团队、一个跨部门协作较多的团队,以及一个需要严格权限或审批的团队。试点流程应覆盖需求变更、任务关联、测试缺陷、发布审批等真实场景,而不是只走厂商准备好的顺畅路径。试点前先定义验收指标,并记录基线。

例如:关键流程配置耗时、必需系统集成完成率、抽样数据迁移核对结果、权限配置是否符合角色要求、用户能否独立完成核心任务。指标数值应由企业依据现状设定;不要把某个厂商案例中的效率提升比例直接当成本企业目标。

还要设置失败条件:核心数据无法核验、关键权限无法隔离、流程变更必须依赖大量定制,或关键集成只能靠人工重复录入,都应触发补充验证或暂停扩展。试点的价值不只是证明“能用”,更是尽早发现规模化后会放大的问题。

4. 大型企业比较研发管理平台时,怎样估算总拥有成本?

我做预算时发现,采购报价通常只是一个数字,但实际落地还涉及迁移、接口开发、管理员投入、培训和后续运维。我想知道,怎样把这些容易漏算的项目放到同一张表里,避免只按软件单价做决定?

建议把成本拆成五类:软件许可或订阅、实施与配置、旧数据迁移、系统集成、长期运维与培训。每一项都写明计价单位、一次性或持续性、责任方和待确认条件。若厂商没有公开报价,标注“需询价”即可,不要用未经核实的市场价格估算。

对比时统一周期和规模,例如都按预计用户范围、主要模块及三年周期测算,并把新增用户、存储、环境、接口调用或高级权限等可能影响费用的条件单独列出。还应询问续费规则、版本升级、测试环境、服务响应范围,以及定制开发成果的维护责任。总成本并不只是金额,也包括组织投入。

若平台要求长期依赖外部团队修改流程,或需要维护多套重复数据,隐性成本可能比初始报价更重要。最终应同时比较现金支出、内部工时和退出或迁移成本,而不是只看首年价格。

核心关键词

读者评论

向
向明远

按产品定位分组比直接排总榜更有参考价值,需求协作和工程交付的评估重点确实不同。

秦
秦嘉禾

文章把许可之外的迁移、集成和培训成本也纳入考虑,这些往往容易在预算阶段被低估。

白
白雅楠

能集成”不等于后续好维护,建议试用时加入接口中断和字段变更场景,检验责任边界与恢复机制。

袁
袁野

统一关键数据和控制点、同时保留局部流程差异,这种治理思路比要求各团队完全采用同一流程更实际。

文章包含AI辅助创作:2026年大型企业研发管理平台选型指南:8款主流工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/159263

赞 (0)
飞飞飞飞
2026年多项目管理系统选型指南:7款支持跨项目资源与进度统筹的解决方案
上一篇 2小时前
2026年多项目管理系统选型指南:7款支持跨项目资源统筹与进度协同的解决方案
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
