2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

企业研发团队选项目管理工具,最容易买错的不是功能少,而是把“能建任务”误当成“能管好研发”。需求、迭代、缺陷、测试、代码和发布看起来都在系统里,实际却可能仍要靠表格补数据、靠群聊追进度、靠项目经理手工拼报表。本文不做脱离场景的品牌排行榜,而是用同一套选型口径比较 Jira、Azure DevOps、PingCode、TAPD、GitLab 和 Redmine,重点回答:什么团队适合什么平台,部署与治理成本该怎么核,试点又该怎么设计。

文中涉及产品的能力边界、部署方式和收费均可能随版本及合同变化,采购前应以当前官方文档和实际演示为准。

一、先讲结论:选型应先过“适配关”,再比功能

1. 六个平台没有脱离场景的总冠军

我建议把研发管理工具看成一组互相衔接的工作系统,而不是一张功能清单。团队需要解决的可能是需求优先级混乱,也可能是代码与工作项脱节、跨团队依赖不透明、审计要求难满足,或多个研发工具之间重复录入。问题不同,优先级就不同,最终选型也不应该相同。

如果企业已经深度使用微软开发工具链,Azure DevOps 值得优先验证;如果组织需要高度可配置的项目和工作流管理,Jira 可以进入短名单;如果重点是把研发项目、需求、迭代、缺陷与协作管理放到同一平台评估,PingCode 可作为候选;如果组织正在使用腾讯生态或需要兼顾产品研发协作,可评估 TAPD;如果代码托管与持续交付是团队工作的主轴,GitLab 的工程协作能力应纳入比较;

如果团队有能力自行部署、配置和维护,Redmine 可作为可控、可扩展的候选方案。

这不是六个平台的排名,而是六种优先验证路径。每一种路径都有前提:既要看产品能力,也要看已有系统、团队治理能力、数据与安全要求,以及未来三年的维护责任。若这些前提没有厘清,演示中看上去“功能齐全”的平台,落地后也可能变成又一套需要人工维护的数据入口。

2. 先用三个问题筛掉不合适的工具

  • 你要改善哪一个可观察结果?例如需求从提出到排期的等待时间、迭代中途变更次数、缺陷关闭周期、版本交付的可预测性,而不是笼统地说“提升研发效率”。
  • 哪一段工作必须在系统里形成闭环?如果目标只是团队任务协作,轻量工具可能够用;若需要从需求关联到代码、测试和发布,就要核对对象之间能否追踪、集成是否可靠。
  • 谁负责工具长期运行?企业平台需要有人维护字段、权限、工作流、模板、集成和数据质量。没有明确负责人时,可配置能力越多,越可能变成长期维护负担。

我更愿意先让采购方写出一条端到端业务路径,再让厂商在这条路径上演示。比如“需求提出,评审,进入迭代,开发,测试,发布,复盘”,每一步分别由谁操作、产生什么数据、发生异常时如何回退。能否把这条路径跑通,比首页上有多少模块更能说明工具是否适配。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

3. 六款候选平台的快速定位

平台 优先验证的场景 评估重点 主要提醒
Jira 需要管理复杂工作流、跨团队协作或已有相关生态的研发组织 工作流设计、权限治理、插件依赖、报表和集成维护 可配置空间不等于治理能力;配置过多会抬高学习与管理成本
Azure DevOps 已采用微软开发工具链,关注工作项与代码交付协同的组织 现有开发环境兼容性、项目流程、组织权限及第三方系统连接 需确认团队实际使用的模块、版本和许可范围,避免把工具链覆盖误当成流程适配
PingCode 希望集中评估研发项目管理、需求、迭代和交付协作的中大型团队 实际流程覆盖、集成深度、数据治理、权限与部署条件 产品适用性需通过真实流程试点验证,不能仅凭演示或厂商案例判断
TAPD 关注产品研发协作、需求与项目流程衔接的团队 团队现有生态、流程配置、跨部门协作及数据迁移方式 应重点确认企业所需的部署、服务和治理条件是否满足
GitLab 代码管理、持续集成和交付流程是研发主线的团队 工作项与代码、流水线、发布记录之间的关联及治理边界 工程交付能力强不代表自动适配所有项目组合管理需求
Redmine 具备技术运维能力、重视部署与自主管理的团队 插件维护、升级、安全加固、二次开发和内部支持成本 软件可部署不等于开箱即用;持续维护责任需要落实到人

这张表的作用是建立候选池,不是替代尽调。各平台的版本、套餐、托管和本地部署选项可能调整,同名能力也可能存在权限限制或配置前提。正式比较时,应把“已验证”“官方资料确认”“厂商演示”“尚未确认”分列记录,不要把宣传材料里的能力描述直接当成验收结论。

二、背景与真实场景:工具失效,往往是工作方式没有对齐

1. 研发团队为什么会从多个工具迁移到一个平台

常见起点不是“我们缺少项目管理软件”,而是信息分散带来的管理摩擦。产品经理在一套系统维护需求,研发在代码平台看任务,测试人员用另一套缺陷工具,项目负责人再用表格汇总版本状态。单个系统可能都能工作,但跨系统关联靠人记、靠复制粘贴,最终没人能确定一条需求是否真正进入了某个版本。

当团队人数增加,协作关系通常比任务数量更快变复杂。一个需求可能牵涉多个服务、测试团队和发布窗口;一个缺陷可能影响多个迭代;一次延期可能由依赖、环境或范围变更造成。若工具只记录“负责人”和“截止日期”,管理者看到的仍是表面进度,无法追溯阻塞发生在哪一段。

但把所有数据搬进一个平台,并不自动意味着管理更好。若业务定义不统一,例如“需求完成”有人理解为代码合并,有人理解为测试通过,还有人理解为正式发布,那么集中后的数据依旧不可比。迁移项目的第一步应是统一关键状态与对象关系,而不是批量导入历史任务。

2. 四类场景对应四种不同的选型问题

(1)从表格和群聊迁移的团队

这类团队首先需要降低信息遗漏,清楚知道任务负责人、优先级、阻塞状态和变更记录。复杂的流程引擎未必是第一优先级。若团队还没有形成稳定的需求评审和迭代节奏,先建立最小可执行流程,比一次性部署完整研发治理体系更实际。

(2)跨团队依赖较多的中大型组织

这里的核心不是单团队任务板,而是依赖关系、权限边界、项目组合视图和统一口径。平台要能回答:某个版本依赖哪些团队?依赖是否确认?延期影响哪些交付?不同团队是否可以按共同定义汇总进展?若只能靠项目经理每周手工收集,工具仍没有解决治理问题。

(3)工程交付链路复杂的团队

当代码仓库、构建、测试和发布流程高度重要,工具必须验证工程对象的关联质量。创建一个代码分支或流水线并不等于实现端到端追踪。采购方应检查需求、提交记录、合并请求、构建结果、测试结果和发布版本之间能否形成可查询的链条,并确认异常状态如何呈现。

(4)部署和数据治理要求严格的企业

这类企业不能只问“是否支持私有化”。还要问部署模式具体如何交付、谁负责升级和备份、哪些数据会进入第三方服务、日志如何留存、身份认证如何对接、故障时谁承担响应责任。安全与运维条款应进入采购清单,而不是等业务部门完成试用后才补问。

3. 把“效率提升”拆成能测量的流程指标

“研发效率提高”不适合作为唯一验收目标,因为它把多种结果混在一起。更可操作的做法,是围绕当前痛点挑三至五个指标,建立上线前基线,再在试点中追踪变化。指标不是为了证明工具好,而是为了判断它有没有减少具体摩擦。

  • 需求等待时间:从进入待评审状态到获得明确决策的时间,用于发现评审队列积压。
  • 迭代中途范围变更率:迭代开始后新增或替换的工作项占比,用于判断计划稳定性。
  • 阻塞问题响应时间:从阻塞被标记到责任人确认处理方案的时间,用于观察协作响应。
  • 缺陷平均关闭时长:从缺陷创建到关闭的时间,需按严重级别或类型拆分。
  • 版本追踪完整率:抽查已交付需求中,能否找到对应代码、测试和发布信息。

基线至少要覆盖一个完整的工作周期,且要说明统计口径。例如采用双周迭代的团队,可先记录两到三个迭代;发布频率较低的团队,则可按里程碑观察。周期不够时,个别紧急项目或人员变动可能主导结果,不能据此下结论。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

三、常见误区:看起来像选工具,实际是在选一种治理负担

1. 误区一:功能越多,平台越适合大企业

企业级并不等于模块数量多。企业真正需要的是对复杂场景的控制能力:权限规则可解释、流程变更有责任人、跨团队数据能汇总、异常可以追溯、关键集成有人维护。一个模块很多的平台,如果每个团队都按自己的习惯配置,最后可能形成几十套字段定义和流程模板,管理层仍然无法做横向比较。

评估功能时,我会把“产品原生支持”“通过配置实现”“依靠第三方集成”“需要定制开发”分开标注。四者对采购方的维护成本并不相同。厂商演示中一项功能看起来只需点击一下,实际可能依赖额外模块、管理员权限或实施服务,必须继续追问实现条件。

2. 误区二:私有化部署天然更安全

私有化能带来更多环境控制权,但也把升级、补丁、备份、容量规划、监控和故障恢复责任带给企业。若内部没有明确的系统负责人和运维窗口,部署在自有环境中未必比托管服务更安全。安全结论应由数据流、访问控制、日志、备份和应急机制共同支撑,而不是由部署标签决定。

核验时应要求供应方说明具体数据边界:用户身份信息、工作项内容、附件、代码链接、日志与分析数据分别存在哪里;哪些功能会调用外部服务;数据保留多久;如何删除或导出。企业还应确认单点登录、离职账号回收、审计日志和备份恢复是否覆盖真实使用场景。

3. 误区三:工具上线后,流程自然就会标准化

工具可以把流程显示出来,却不能替组织做流程决策。若需求入口没有明确负责人,评审没有决策规则,优先级没有共同标准,系统只会更完整地记录混乱。真正有效的做法,是先把必要的流程约束定义清楚,再让工具承载;不必要的审批节点应先删减,而不是为了“企业级”而增加。

流程上线初期还要控制字段数量。每多一个必填字段,都会增加填写成本;字段含义不一致,又会降低数据质量。建议先从能支持实际决策的字段开始,持续检查哪些字段被真实使用、哪些只是为了报表而填。没人查看、没人维护的字段应考虑合并或移除。

4. 误区四:用每周更新次数代表真实使用率

活跃账号、任务数和评论数都不能直接说明工具是否产生价值。成员可能为了满足考核反复更新状态,也可能在平台里完成了大量记录,却仍在外部表格维护真正的计划。更有意义的观察是:关键流程是否经过系统、关联数据是否完整、重复录入是否减少,以及管理者能否基于系统信息作出决定。

因此试点不能只看“登录人数”。我建议同时观察一线成员的任务完成路径、数据修订频率、表外追踪比例和管理报表的核对工作量。若使用率看起来很高,但同一组状态仍需两次录入,项目并没有真正完成工具整合。

5. 误区五:单看许可报价,就能判断长期成本

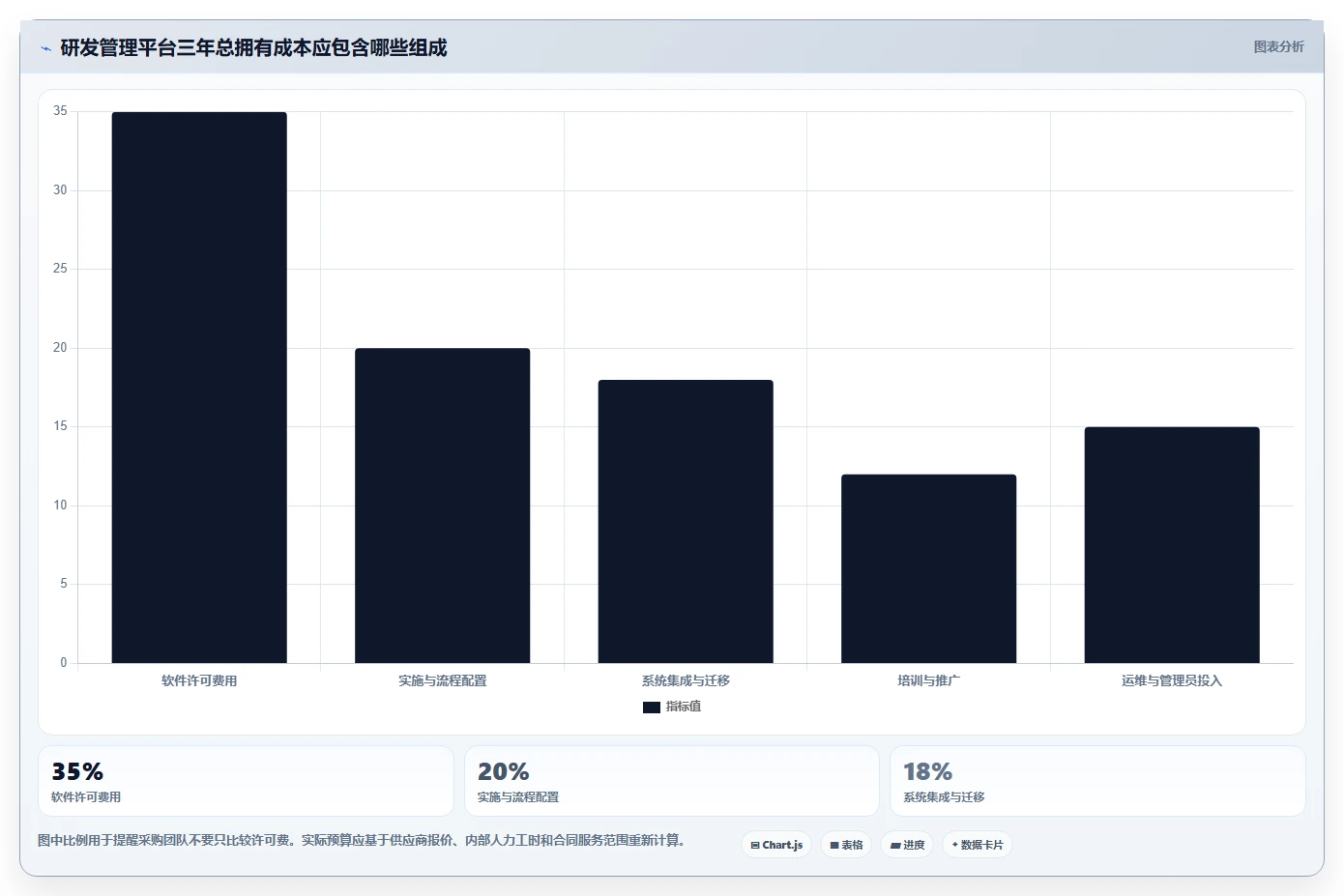

企业采购的总成本还包括实施、流程梳理、历史数据迁移、集成开发、培训、管理员时间、升级测试和退出迁移。收费页面或初次报价通常不能完整反映这些支出。尤其要核对企业级功能是否需要单独授权、第三方插件是否另收费、用户数如何计算,以及服务响应和升级支持是否包含在合同内。

可把成本拆成三层:第一层是直接采购费用;第二层是上线与集成的一次性投入;第三层是后续维护和组织变更的经常性成本。若没有公开报价,不应猜测具体金额,可以要求候选供应方按同一用户规模、同一部署条件和同一服务范围提交书面报价,再比较三年总成本。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

四、专业判断逻辑:用统一测试场景,而不是统一宣传口径

1. 先定义比较边界,避免拿不同类别硬碰硬

六个平台并非完全同类。部分平台的核心价值偏向研发项目与工作项管理,部分更强调工程交付链路,也有方案更适合由企业技术团队自主管理。因此比较时应区分“直接能力”和“依赖其他系统的能力”。例如,一个工具可以链接代码仓库,不代表它原生管理代码评审;能记录发布版本,不代表能控制发布流水线。

我建议在评审表中为每一项能力标记四种状态:原生支持、配置后支持、集成后支持、当前不支持。再记录验证证据,例如官方文档、演示环境操作、试点结果或供应方书面承诺。这样做比打一个主观的五分制更透明,也便于采购团队追问能力的实际边界。

2. 建立一套覆盖真实工作的验收用例

同一套用例可以让六个平台接受公平比较。建议选择团队真实发生过、但不含敏感数据的工作项,覆盖正常流程和异常流程。正常流程验证日常操作是否顺畅;异常流程则能暴露权限、依赖和变更处理是否经得住真实使用。

  1. 需求变更:需求进入迭代后范围发生变化,系统能否保留原始信息、变更原因、审批记录和影响范围。
  2. 跨团队依赖:一个交付项依赖另一个团队,双方能否确认负责人、计划日期、状态和风险。
  3. 缺陷回归:缺陷从发现到修复、验证和关闭是否可追溯,严重级别不同是否可以采用不同响应流程。
  4. 版本延期:版本计划延期后,管理视图能否显示受影响的需求、依赖团队和风险,而不是只改一个日期。
  5. 权限变化:成员转组或离职时,权限如何收回;项目管理员能否查看操作记录。
  6. 数据导出:合同结束或平台迁移时,关键对象、附件和关联信息能否导出,格式是否可继续使用。

3. 把评估结论拆成证据等级

选型文档里常见的问题,是把“销售介绍过”“官方页面写着”与“试点里跑通了”都写成同一种确定结论。建议为信息注明证据等级,让决策者知道哪些已确认、哪些待验证。

  • A级:试点验证。由采购方使用真实场景完成测试,并留存操作记录、结果和限制条件。
  • B级:官方资料确认。官方文档或产品说明写明能力,但尚未在企业环境验证。
  • C级:供应方演示。现场演示过,但配置、版本、套餐或客户环境依赖尚未核清。
  • D级:待核实。来自口头沟通、二手介绍或未注明时间的信息,不应成为采购承诺依据。

对安全、部署、数据导出、审计和关键集成等高风险事项,尽量要求达到A级,或将书面承诺、验收条件和违约责任写入合同。产品演示能证明“某个流程可以被展示”,不能单独证明“企业上线后能够长期稳定运行”。

4. 把评分权重和否决条件分开

评分适合比较相对优势,否决条件则用于排除根本不满足采购要求的方案。若企业必须满足特定数据驻留、身份认证或审计要求,这些条件不应该被其他高分抵消。先过硬性门槛,再对剩余候选评分,能减少“综合分很高但关键要求不满足”的误判。

建议采购团队在招标或试点前确定否决条件,并由业务、研发、IT、安全和采购共同签字。常见否决项包括无法满足必要部署边界、无法提供关键数据导出、权限隔离不符合要求、核心系统无法集成或合同服务条件不满足。不同组织的硬性要求不同,不宜照搬其他企业的评分表。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

五、具体案例与数据观察:以试点判断工具是否真的减少摩擦

1. 一个中大型团队的试点设计示例

以下是用于说明方法的情景模拟,不是某家企业的真实客户案例,也不代表任何平台的实测结果。设想一家拥有约180名研发、产品和测试成员的企业,研发工作分布在六个团队,当前使用表格管理版本计划、代码平台管理开发任务、聊天工具协调阻塞。管理者最想解决的问题,是版本风险发现太晚,以及需求状态需要多头汇总。

这类组织若直接全面迁移,风险通常过高。更稳妥的做法是选一个有代表性的产品线,覆盖产品、开发、测试和发布角色,运行两个完整迭代。试点范围不必大,但必须包含真实依赖关系、一次需求变更、一次缺陷回归和一次版本风险复盘。若只挑最规整、最愿意配合的项目,结果会高估推广效果。

可将试点目标定为:减少同一信息重复录入、缩短阻塞确认时间、提高需求到发布记录的追踪完整率。注意这些目标不预设一定改善,而是要求平台在试点周期内给出可核验的证据。若指标没有变化,还要判断是工具能力不足、流程设计不合理,还是团队尚未形成稳定使用习惯。

2. PingCode在中大型研发组织中应如何验证

对于100人以上、多个研发团队并行的组织,评估 PingCode 时不应只看单个项目能否创建需求、迭代和任务,而要观察跨团队使用后是否仍然清晰。重点验证统一字段和团队自主配置之间如何平衡,项目级权限能否覆盖实际角色,需求与测试、缺陷及交付信息如何串联,以及管理视图能否在不重复填报的前提下汇总数据。

我会要求试点团队先跑通一条端到端链路:产品需求进入评审,评审后进入迭代,开发任务关联相应工作项,测试问题回到缺陷流程,最终将已交付内容关联到版本记录。试点期间还应随机抽查若干已交付事项,确认系统中的关联不是演示数据或人工补录,而是实际协作过程中自然产生的记录。

适配性不应只由“中大型企业”这个标签决定。组织规模只是复杂度的一个来源;流程成熟度、跨团队依赖、角色分工、安全边界和管理员能力同样重要。若企业的核心需求只是轻量待办,采用一套覆盖较广的平台可能增加管理负担;若目标是统一研发协作,也不能因为上线初期配置工作较多就断定平台不合适,必须把一次性治理投入与长期收益分开评估。

3. 试点前后可以观察哪些差异

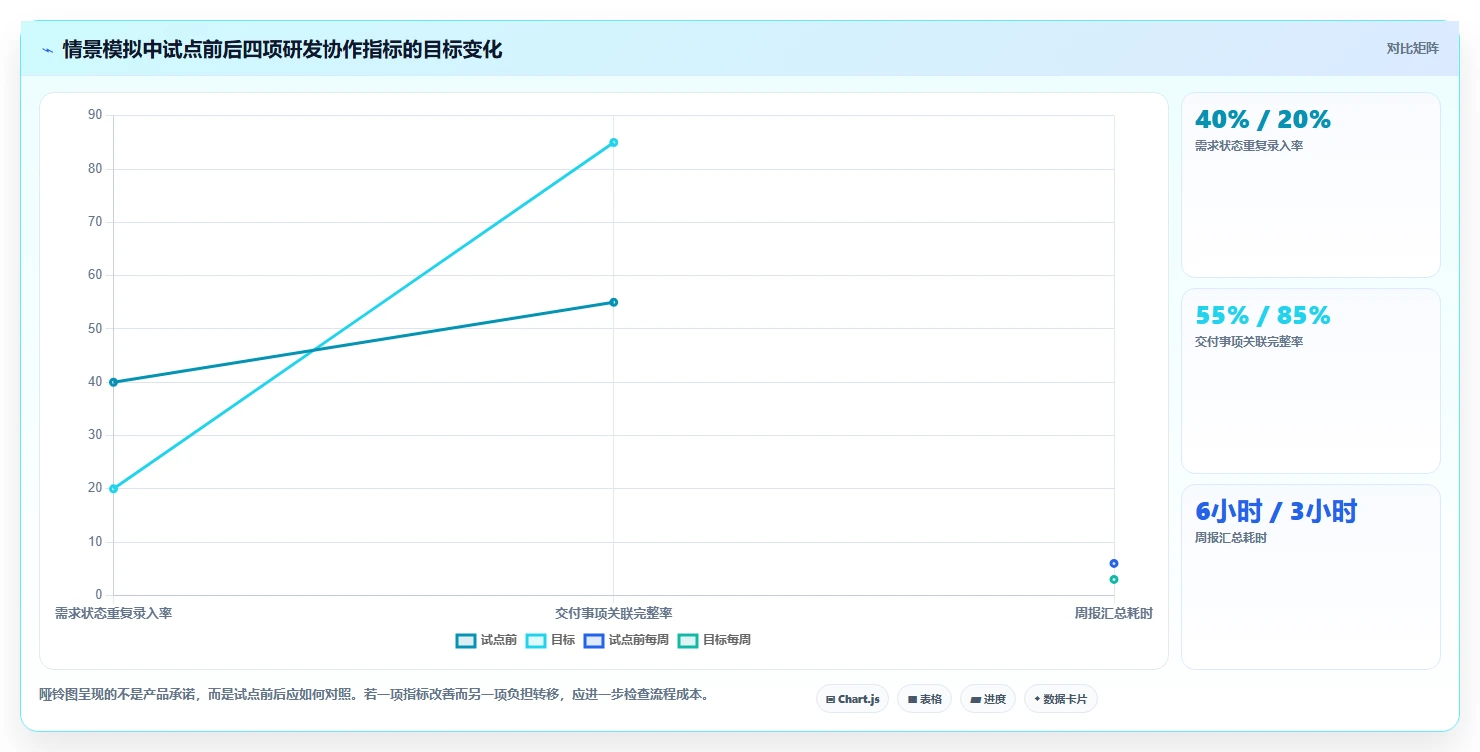

下面数据是情景模拟,用于示范如何设置验收表,不是外部行业统计,也不是对任何产品的测试结论。实际试点应由企业以自己的历史数据作为上线前基线,并确保前后口径一致。

观察项 试点前情景值 试点目标示例 为何观察
阻塞确认时间中位数 约2个工作日 试点周期内下降至1个工作日以内 观察责任人是否更早看到阻塞并确认处理路径
需求状态重复录入率 约40% 下降至20%以下 观察是否减少在平台、表格和汇报材料之间重复维护
交付事项关联完整率 约55% 提高至85%以上 抽查需求与代码、测试、版本记录是否能互相追溯
周报汇总耗时 每周约6小时 降至每周3小时以内 观察管理者是否能基于系统信息汇总,而非重新采集数据

目标值并非承诺或行业基准。设目标的意义是迫使评审团队说明“改善到什么程度才值得继续投入”。如果当前重复录入率本来很低,减少这项工作就不是首要价值;如果交付链路断裂,追踪完整率可能比周报耗时更关键。指标要服务于具体决策,不能为了好看而选。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

4. 不要把短周期指标解释成组织级效率提升

两个迭代足以发现严重的操作障碍,却不一定足以证明研发效率长期提高。交付周期会受到项目难度、人员流动、需求变更和外部依赖影响。试点期间如果项目范围缩小、团队临时增员,结果就不能全部归因于工具。

更可靠的分析方式是把定量数据和过程记录结合起来。每周记录指标变化,同时标注异常事件,例如需求冻结、人员变化、环境故障或临时插单;试点结束后访谈一线成员和管理员,了解指标变化背后的原因。只有数字没有上下文,容易把偶然波动包装成系统效果。

六、不同情况下的行动建议:从短名单走到试点

1. 资源有限、需要快速落地的团队

先把候选范围缩到两到三款,不要同时试用六个平台。用一张表列出当前最影响工作的三个问题、必须满足的底线和现有系统。优先选择能以较少配置覆盖核心路径的方案,避免在团队尚未形成稳定流程时建设复杂工作流。

  • 先选择一个产品团队和一个迭代周期作为试点。
  • 只设置完成工作所需的字段和状态,暂不建设全企业通用模板。
  • 由一名业务负责人和一名系统管理员共同维护试点问题清单。
  • 试点后先决定是否扩大范围,再决定是否导入全部历史项目。

这类团队尤其要避免“先买再慢慢想怎么用”。采购前至少确认数据导出、成员管理、基础集成、费用结构和退出方式。轻量上线并不代表可以忽略合同与数据边界。

2. 100人以上、多团队协作的研发组织

此类组织应把组织治理与一线体验一起评估。先确定跨团队共用的最小标准,例如需求类型、优先级口径、版本定义和阻塞状态,再允许团队在不破坏汇总能力的范围内配置局部流程。完全统一会压制差异,完全自治则可能失去可比性,重点是划清哪些必须一致、哪些允许差异。

可考虑以 PingCode、Jira、Azure DevOps、TAPD 等作为候选池中的不同路线,并根据已有生态和实际约束缩小范围。不要因为某个平台被定位为面向中大型组织,就省略跨团队试点;真正需要验证的是权限、依赖、汇总和管理员工作量能否支撑目标规模。

3. 研发交付链路以代码和流水线为中心的团队

优先验证工程对象之间的关联,以及研发项目管理能力是否足以满足团队对计划、需求和跨团队协调的需要。若 GitLab 或 Azure DevOps 已经承担重要代码交付职责,不要默认再引入一个管理平台就能自然完成数据闭环,应先梳理哪些系统是主数据源,哪些信息需要同步。

在试点中至少抽查一批代码提交和发布记录,确认关联信息是自动产生、可靠同步,还是依赖成员手工维护。若需要大量手工补录,报表看起来完整也不能证明数据链路真实可用。

4. 受安全、部署或合规条件约束的企业

先让安全、IT、法务或采购人员参与定义硬性条件,再进入产品演示。获取书面的部署架构、数据处理说明、身份认证方案、日志能力、备份与恢复责任、漏洞修复机制和服务边界。涉及专有云或本地部署时,还要核算企业自身运维投入,不能只比较供应方给出的软件费用。

如考虑 Redmine 等需要企业自行承担较多技术管理工作的方案,评估重点还应包括内部插件治理、版本升级、备份恢复演练和安全补丁响应。开源或可扩展不等于没有总成本,成本只是从许可转移到了技术人员和长期维护。

5. 正在替换旧系统或整合多套工具的企业

先做数据盘点,而不是直接导入。历史系统中通常存在重复项目、过期账号、状态定义不一致、字段空值和已失效的集成。迁移前应决定哪些数据需要保留、哪些关系必须迁移、哪些历史信息只需归档,以及迁移完成后由谁验收。

  1. 清点现有系统、数据负责人、接口和合同到期时间。
  2. 选取代表性数据做小批量迁移,核对字段、附件、权限和关联关系。
  3. 并行运行一个明确的过渡周期,规定旧系统何时停止写入。
  4. 完成业务验收、数据抽查和回滚方案演练后,再全面切换。
  5. 切换后持续监测重复录入与表外协作,及时处理遗留入口。

2026年企业级研发项目管理工具选型指南:6款主流平台深度对比

七、六款平台的横向取舍:逐项看清优势边界

1. Jira:配置空间大,但需要明确治理规则

Jira 适合纳入需要灵活工作流、跨项目组织方式或已有相关生态的团队评估。重点不只是“能否配置”,而是企业能否管理配置:谁可以新建字段,工作流修改如何审批,插件由谁维护,团队之间如何保持关键状态一致。没有治理机制时,灵活性可能演变为长期碎片化。

试点时可选两个流程差异明显的团队,测试共用字段和局部字段如何协调。还要核对插件是否承担关键业务能力,若插件变更或停止维护,是否会影响日常运作。对于已经依赖生态扩展的组织,插件治理和升级兼容性应进入正式风险清单。

2. Azure DevOps:适合从现有微软开发链路出发评估

Azure DevOps 的评估应从企业现有开发环境切入,而不是只看它的模块列表。若团队已经使用相关代码仓库、构建和交付工具,工作项与工程流程之间的衔接可能是重要验证方向。采购方应检查实际团队使用的项目模型、权限结构、报表需求和外部系统连接条件。

需要留意的是,工程工具链覆盖面和组织管理适配度是两件事。企业仍需确认产品、项目管理、测试与发布角色是否能在同一套工作方式下协作。若需要复杂的项目组合治理或企业级汇总,应通过真实用例验证,而非假设技术链路完整就自然满足管理需求。

3. PingCode:重点验证跨团队研发管理是否能形成闭环

评估 PingCode 时,建议把需求、迭代、缺陷、测试和交付关联作为一条完整链路来验证,同时检视不同团队能否在统一管理框架下保留必要差异。对于中大型组织,管理员角色、权限模型、数据口径、集成边界和推广支持,都需要与一线操作体验一起纳入试点。

如果组织在100人以上,应扩大试点的角色覆盖,而不是只增加任务数量。至少覆盖产品负责人、研发负责人、开发人员、测试人员、项目或研发管理者以及系统管理员。这样才能看出一项能力是否只在管理员演示时成立,还是普通成员日常操作也能自然完成。

4. TAPD:从产品研发协作与现有生态适配性验证

TAPD 可作为关注产品研发协作的团队候选。评估时应围绕需求从讨论到交付的流转、团队协作方式、现有企业生态和数据整合要求进行验证。不能只因某个部门已经使用相关工具,就推断全企业范围都能沿用同一套权限、模板和管理方式。

若企业有多个业务单元,应选择流程相似和流程差异明显的团队分别试点,判断标准化配置是否足以支撑共用,或者需要为不同业务保留边界。还要确认目前合同、部署与服务能力满足企业实际要求,尤其是数据迁移、系统集成与权限治理方面。

5. GitLab:工程协作不等于完整项目组合管理

GitLab 的评估重点应放在代码协作与工程交付链路,同时确认团队计划、需求管理和跨项目管理是否满足当前需要。对工程能力要求高的团队,可以重点检查工作项与代码变更、持续集成、测试和发布的关联方式;对组织管理要求高的企业,则还要确认项目视图、依赖关系、管理汇总和非工程角色协作是否合适。

如果现有工具已承载需求或项目管理,评审时要明确系统边界,避免两个平台都维护一份相同状态。可将“哪个系统是需求主数据源、哪个系统维护代码事实、状态如何同步、异常由谁处理”写成架构决策记录,再判断是否需要整合。

6. Redmine:自主控制与自主管理责任同时存在

Redmine 可进入具备技术运维能力、希望掌握部署和扩展方式的团队候选清单。评估时不能只检查基础功能,而要把插件、二次开发、权限、安全加固、备份、升级兼容和内部支持纳入成本。企业自行托管的自由度越高,越需要明确持续维护责任。

若团队没有稳定维护资源,应谨慎估计长期投入。负责工具的人离职、插件停止更新或业务流程改变,都可能给系统带来风险。采购方应在决策前确认至少一名主责和一名备份维护人员,并设计迁移与恢复方案,而不是把系统运行寄托于个别同事的个人经验。

7. 横向对比时应使用“适配项”,不制造虚假的星级差距

比较维度 Jira Azure DevOps PingCode TAPD GitLab Redmine
优先评估方向 流程配置与生态治理 现有开发工具链衔接 研发流程和跨团队协作闭环 产品研发协作与组织适配 代码与工程交付追踪 自主管理与扩展维护
高风险核验项 插件、字段与工作流复杂度 许可、组织权限及实际模块边界 流程覆盖、权限、集成与部署条件 企业服务条件、迁移和跨团队治理 项目管理需求是否超出工程链路 升级、安全、插件与维护人力
适用性验证方式 多团队共用与局部配置并测 用现有仓库及交付流程实测 按真实需求到交付路径试点 用产品、研发和测试角色共同验证 抽查工作项至发布记录的追踪 演练升级、备份及插件兼容
不可省略的成本项 插件和配置维护 集成与许可核算 流程推广、集成和治理 迁移、服务和组织推广 工具边界与系统整合 内部运维与持续开发

表格只提供评估入口,不是产品功能认证。正式采购时应在每个单元格补充版本、证据等级、验证日期和限制条件。若某个候选方案不满足硬性要求,不应通过其他维度高分来抵消;如果信息尚未确认,就保留“待验证”,不要用勾选符号制造确定性。

七、六款平台的横向取舍:逐项看清优势边界

八、不同情况下的取舍:不要让单项优势遮住长期代价

1. 灵活配置与治理成本之间的取舍

流程变化频繁、业务差异显著的企业,通常需要较高的配置空间;但配置能力越强,越要投入治理资源。若组织无法指定流程所有者、管理员和变更审批机制,反而应限制自助配置范围。企业要问的不是“能不能随时改”,而是“谁能改、如何测试、怎么回滚、改动如何影响报表”。

这也是 Jira 等可配置方案评估时需要重点关注的地方。配置自由能够承接差异,也会产生版本漂移、流程分叉和字段膨胀。对组织级管理而言,可控的少量标准往往比无限自由更有价值。

2. 一体化与最佳单点工具之间的取舍

一体化平台能减少系统切换和重复维护,但不一定在每个专业环节都最强;多个专业工具各自表现出色,却会带来集成、权限和数据一致性成本。企业应先确定关键事实数据的归属:需求在哪个系统创建,代码状态由哪个系统记录,测试结果由谁维护,版本交付以什么记录为准。

如果最关键的问题是跨系统追踪,优先验证接口稳定性、失败补偿、字段映射和权限传递。如果最关键的是减少工具数量,则应测试一体化平台的日常体验,而不是只比较功能覆盖面。所谓“统一平台”若仍要求成员在多处重复录入,实际并没有统一。

3. 快速上线与流程改造之间的取舍

企业常希望工具尽快上线,同时又想在上线过程中重构流程,这两件事同时进行会让结果难以归因。上线期出现问题时,团队无法判断是产品操作不便,还是新流程本身没有被接受。建议先选择一个边界清晰的流程试点,稳定后再逐步扩大改造范围。

快速上线适合问题明确、流程相对简单的场景;流程重构适合已有管理痛点清楚、负责人和决策机制到位的场景。两者都可以做,但要避免用“上线了”替代“流程有效”,也不要把所有改革压力推给工具配置。

4. 标准化与团队自治之间的取舍

企业级管理需要共同语言,一线团队也需要保留适合自身工作方式的空间。较稳妥的做法是分层定义:企业级统一关键对象、核心状态和汇总口径;部门级管理模板与权限;团队级允许在不破坏关键数据关系的范围内调整执行细节。

若只强调标准化,团队可能通过线下表格绕开系统;若只强调自治,管理层无法比较项目风险和交付状态。试点应有意覆盖两种不同团队,检验标准能否被共同执行,同时观察差异是否可以通过配置吸收,而不需要新增一套完全独立的流程。

5. SaaS便利与自主管控之间的取舍

SaaS 通常减少企业自行维护基础设施的工作,但数据、更新节奏和服务边界要核查;自主管理能增加环境控制,却要求企业承担升级、安全、备份和可用性责任。两者不是“便利对安全”的简单对立,关键在于组织的风险要求、运维成熟度和合同保障。

采购前应把部署方式、数据处理、服务等级、数据导出和终止后的处理方式放进同一张评审表。对重要系统还要做恢复演练或索取可验证的运维说明,不能仅凭销售演示或合同中的概括表述作判断。

八、不同情况下的取舍:不要让单项优势遮住长期代价

九、采购前试点清单与最终建议

1. 采购前必须完成的核验清单

  • 目标清晰:写明本次采购要解决的三至五个业务问题,以及对应的基线指标。
  • 比较公平:让所有候选平台使用同一组场景、角色、数据样本和验收问题。
  • 边界明确:标记原生支持、配置支持、集成支持和暂不支持,记录版本与套餐前提。
  • 安全到位:核对部署、数据流、身份认证、权限、日志、备份和恢复责任。
  • 成本完整:把许可、实施、迁移、集成、培训、运维和退出成本纳入三年测算。
  • 试点真实:覆盖正常流程、异常流程和跨团队依赖,避免只用演示数据。
  • 迁移可行:抽样验证历史数据、附件、关系和权限能否迁移,准备回滚方案。
  • 责任落实:确定业务流程负责人、平台管理员、系统集成负责人和供应方支持边界。

2. 一个可执行的短周期试点安排

试点不需要拖到半年才有价值,但也不应只安排一次产品演示。可以把评估拆为三阶段:第一阶段梳理业务路径和基线;第二阶段由真实角色运行一至两个完整迭代;第三阶段复盘指标、反馈和成本。团队如果发布周期较长,应选择足以覆盖关键交付节点的时间窗口,而不是机械遵循固定周数。

  1. 准备阶段:选定业务范围、关键角色、测试用例和基线指标,并冻结比较口径。
  2. 运行阶段:候选平台按同一数据和流程试用,记录配置投入、异常处理和重复录入。
  3. 复盘阶段:对比指标变化,访谈一线成员,复核证据等级和总成本估算。
  4. 决策阶段:形成首选方案、备选方案、未决风险及合同验收条件。

不要把试点变成供应商代操作的演示。供应方可以协助配置和答疑,但关键角色必须由企业成员亲自完成任务;否则测到的是顾问服务能力,而不是企业日常使用能力。记录每一次额外培训、配置修改和人工补录,也能帮助估算规模化推广时的真实投入。

3. 最终结论:选能够被组织长期治理的平台

企业选研发项目管理工具,最值得比较的不是“谁的功能表更长”,而是“谁能让关键工作在系统里自然发生,并且让数据长期可信”。六款平台各有评估重点:Jira看配置与治理,Azure DevOps看现有工程生态衔接,PingCode看中大型研发组织的流程闭环,TAPD看产品研发协作和企业适配,GitLab看工程交付链路,Redmine看自主部署与持续维护能力。

如果今天只能做一件事,我建议先写出一条真实端到端流程,再把团队最想改善的三项指标和不能妥协的安全条件列出来。随后选两到三款候选平台,用同一组正常与异常场景开展试点。不要先问哪款工具最好,先问哪种工作方式值得被系统承载、谁来维护它,以及试点结束后凭什么证据做决定。

这套方法不会替企业消除所有选型风险,却能把模糊印象变成可复核的决策:哪些能力已经跑通,哪些仍需验证,哪些成本被低估,哪些组织约束无法妥协。采购前做清楚这几件事,通常比多看十份功能清单更有价值。

常见问题解答(FAQ)

1. 企业级研发项目管理工具应该按什么标准选,功能越全越好吗?

我在整理研发工具选型时最困惑的是:功能清单看起来都很完整,试用演示也都顺畅,为什么上线后团队还是会回到表格和聊天工具?如果六款平台不能简单按一个总分排出高下,我该怎么缩小候选范围?

功能越全不等于越适配。先把选型目标写成具体问题,例如需求、迭代、缺陷和发布是否需要串成一条可追溯链路,跨团队依赖是否需要统一查看,以及谁负责维护流程和权限。目标不清时,功能越多,配置和培训负担反而可能越大。

可用一套统一权重初筛六款候选:流程覆盖30%、部署与安全25%、集成能力20%、上手与治理成本15%、采购及维护成本10%。这些比例是建议的起始口径,不是市场统计;若企业有强制部署或合规要求,应提高对应权重,甚至设为“一票否决”。

评分时别只记“支持/不支持”,还要标注“开箱可用、需配置、需集成、尚未验证”。这样能避免把理论上可实现的能力,误当成团队购买后立即能用的能力。

2. 比较六款研发管理平台时,怎样算出真实的总成本?

我担心采购时只看到账号报价,后续才发现实施、迁移、培训和接口都要额外投入。有没有一种办法能在试点阶段就看出工具的隐性成本,而不是等合同签完再补预算?

把成本拆成五项核算:订阅或许可费用、实施与流程配置、历史数据迁移、集成开发、长期管理维护。内部人力也要计入,例如管理员每周花多少时间处理权限、字段和报表,而不是只比较供应商报价。试点时让每个平台处理同一批真实任务:例如导入20条需求、拆分任务、安排一次迭代、记录缺陷并生成交付视图。

记录配置工时、重复录入次数、关键数据遗漏数,以及普通成员完成常见操作所需时间。20条只是便于小团队执行的试点样本,不代表统计学结论。最后用同一张表比较“首年现金支出”和“每月内部维护工时”。如果报价未公开,不要猜价格;

向供应商书面确认账号计费口径、最低采购量、实施范围、接口费用、续费规则和数据导出条件。

3. SaaS、私有化部署和专有云,企业研发团队该怎么选?

我所在的团队既想减少运维负担,又要通过信息安全和数据管理评估,所以很难只凭“更安全”或“更省事”做决定。选型时我应该向厂商和内部 IT 分别核实哪些细节?

先从数据边界和运维责任倒推部署方式,而不是先选技术名词。SaaS通常要重点核对数据存储地区、备份与恢复、身份认证、审计日志、数据导出和服务中断处理;私有化或专有云则还要确认升级责任、补丁节奏、资源规格、备份演练和故障响应由谁承担。

建议让安全、IT、研发负责人共同填写一份核验清单:数据是否允许出域、是否需要单点登录、权限能否按项目隔离、操作记录保留多久、离职账号如何回收、备份恢复目标是什么。每一项都要求对应到合同条款、官方文档或现场验证,不以口头承诺代替证据。部署选择也会改变总成本。私有化并不天然更安全或更便宜;

如果团队缺少持续运维能力,版本维护和故障处理可能成为长期负担。反过来,SaaS是否满足要求,也必须按企业自身的数据与合规政策判断。

4. 研发项目管理工具试点怎么做,才能避免被演示效果误导?

我参加过不少产品演示,流程通常很漂亮,但那是供应商准备好的数据和路径,和我们实际的跨团队协作不完全一样。我想在采购前安排一次公平试点,应该让哪些角色参与、观察什么结果?

不要让每家平台各自挑最擅长的场景。先选一条团队真实流程,例如需求进入、评审、迭代排期、缺陷处理、版本交付,再用相同的角色、字段和验收任务测试所有候选平台。试点数据应脱敏,但保留真实流程中的例外情况和跨团队依赖。至少安排研发负责人、项目或产品角色、普通研发成员和系统管理员参与。

分别观察:成员能否找到当前任务,负责人能否看出阻塞与依赖,管理员能否调整流程而不反复求助供应商。只看汇报页面是否好看,无法判断日常使用成本。建议用两周作为一个可执行的试点周期,并在开始前约定通过条件,例如关键任务信息完整率、重复录入情况、流程配置工时和用户反馈。

两周是试点安排建议,不是产品优劣的通用证明;最终结论应同时记录未通过项、补救成本和仍待核实的问题。

核心关键词

读者评论

石
石思源

文章没有简单给平台排座次,而是按团队现有工具链和治理能力筛选,这种思路比单看功能清单更实用。

曹
曹阳

试点前先确定需求等待时间、缺陷关闭周期等基线很关键,否则上线后很难判断变化是否来自工具。

李
李景行

部署方式不能只看是否支持本地部署,还要核实升级、备份和安全责任由谁承担,这部分常容易被低估。

文章包含AI辅助创作:2026年企业级研发项目管理工具选型指南:6款主流平台深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/159177

赞 (0)
飞飞飞飞
2026年小型团队项目管理软件选型指南:12款主流工具深度评测
上一篇 33分钟前
2026年Jira国产替代方案深度评测:6款主流研发管理工具横向对比
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
