2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

研发管理系统选错,最先暴露的往往不是功能缺失,而是团队多了一套需要维护的数据:需求在系统里,排期在表格里,缺陷在群聊里,发布情况还得靠负责人逐个询问。2026年选工具,我更关注一个问题:它能不能让需求、研发、测试和交付围绕同一条工作流协作,而不是再增加一层录入任务。

先给结论:没有一款研发管理系统适合所有团队。面向中大型、100人以上且需要统一研发流程的组织,可以把 PingCode 纳入重点评估;已有腾讯协作环境、希望快速启动敏捷项目的团队,可以考察 TAPD;重度依赖 Atlassian 生态或需要高度配置工作流的团队,可评估 Jira Software;代码、流水线和工作项希望紧密衔接的微软技术栈团队,可评估 Azure DevOps;

希望把代码托管、CI/CD 与项目协作放在同一平台的团队,可以看 GitLab。

本文将五款工具放在相同的选型框架下比较,但不把功能清单当成实测结果。下文涉及产品能力时,以各厂商公开的产品定位和文档为参考;涉及成本收益的数字,会明确标注为情景测算或示意数据。版本、价格、部署选项和功能边界可能变化,采购前仍需以厂商最新资料、合同条款和试点验证为准。

一、先讲结论:实用不是功能最多,而是流程能持续运转

1. 五款工具分别适合什么团队

如果只问“哪款最好”,答案很容易变成没有决策价值的品牌排序。更有用的问题是:团队当前最难管理的环节是什么,工具能否与现有研发环境衔接,以及谁来长期维护流程配置。

工具 优先评估的团队情境 值得重点验证的环节 需要提前确认的边界
PingCode 100人以上、中大型组织,正在统一需求、研发、测试或项目管理流程 跨团队流程协同、权限与项目视图、从需求到交付的衔接 具体模块、部署方案、集成范围和费用应按当前版本与合同核实
TAPD 使用腾讯协作环境、需要敏捷项目管理能力的产品研发团队 需求与迭代管理、团队协作习惯、与现有生态的配合 大型组织的多层级治理、跨部门报表和复杂权限应实际试点
Jira Software 已使用 Atlassian 相关产品,或需要灵活配置工作项和工作流的团队 工作流、项目管理方式、生态集成和配置维护成本 插件依赖、管理员能力、云端或自管部署选择及费用结构
Azure DevOps 代码、构建、测试等环节与微软开发工具链联系紧密的组织 工作项与代码、构建流水线、测试环节的衔接 不同服务的权限、使用方式、计费和团队上手成本
GitLab 希望在同一平台上连接代码托管、协作与 CI/CD 的工程团队 工作项与代码、合并请求、流水线之间的联动 项目管理深度、企业治理要求和所需能力对应的版本

这张表不是总排名,而是候选筛选器。若团队已经把代码审查和流水线放在某个平台上,迁移到另一个系统的代价可能远高于多几个项目管理功能;若组织最痛的是跨团队需求流转,单纯选择与代码仓库最贴近的工具,也未必能解决管理问题。

2. 先设门槛,再讨论评分

我建议把选型拆成“硬门槛”和“可比较项”。硬门槛是不能妥协的条件,例如部署和数据要求、身份认证方式、权限审计、数据导出能力;可比较项才包括配置灵活度、报表体验、易用性和集成便利度。

  • 硬门槛不通过,直接淘汰。不建议用高分抵消数据存储或部署条件不满足的问题。
  • 可比较项按业务影响赋权。需求流转效率是当前瓶颈,就提高端到端流程覆盖的权重;代码流水线已经成熟,就不必重复为相同能力加分。
  • 证据不足的项目标记为待核实。不要把“销售演示中出现过”直接记成“生产环境已验证”。

若必须给出一个快速方向:中大型组织先评估流程治理与跨团队协作;技术栈集中在单一生态的团队先评估生态衔接;小团队则优先考虑能否在几天内建立最小流程,而不是先购买最复杂的配置能力。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

二、为什么系统常常买了却没真正用起来

1. 系统上线不等于流程上线

一个常见场景是:项目经理在系统里建了迭代,研发同学仍在即时通讯工具里接任务;测试人员另外维护缺陷表;管理者每周再要求团队填一份汇总表。表面上工具“已上线”,实际却多出几次重复录入。

这类失败通常不是少了一个看板,而是系统里的流程与真实责任分工没有对齐。例如,需求评审谁负责、开发完成后由谁转测、缺陷关闭后如何回到发布计划,这些规则没有被定义清楚,工具自然无法自动解决协作断点。

因此,评估时不要只问“有没有需求模块”,还要完整演练一个真实需求:从提出、澄清、排期、开发、测试、发布到复盘,哪些角色在哪个环节操作,哪些信息会自动流转,哪些仍需要人工维护。

2. 团队规模变化会放大管理断点

十几人的团队可能靠口头同步就能知道谁在做什么;当团队扩张到多个小组、多个产品线,或同时维护多个版本时,信息不再自然汇聚。项目负责人需要了解的不只是任务是否完成,还包括依赖关系、变更原因、风险影响面和发布准备情况。

但这并不意味着规模越大就一定需要越复杂的系统。团队规模只是线索,真正决定复杂度的是协作边界:是否跨职能、是否多项目并行、是否需要不同层级的权限、是否存在统一的发布治理。

3. 研发管理工具的价值在“减少信息断层”

我判断一款工具是否实用,会先看信息能否沿着工作流流动。需求如果变更,排期、任务、测试和发布相关信息是否能被关联?缺陷如果影响某个版本,负责人是否能及时看到?管理者看到的进度是否来自团队实际工作,而不是月底补录的汇总数字?

这个标准也能解释为什么“功能多”不等于“效率高”。如果同一个状态要在多个地方重复更新,功能越多反而可能带来更多维护负担。适合团队的系统,应该减少重要信息的重复录入,并让变化的影响范围看得见。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

三、选型中最容易踩的五个误区

1. 误区一:功能清单越长,系统越实用

功能清单只能说明厂商提供了哪些能力,不能说明团队能否顺利使用这些能力。一个系统可能支持复杂工作流,但如果配置需要专人维护、普通成员难以理解状态含义,最后团队仍会绕回表格和聊天工具。

实用性要看“能力,操作,结果”的完整链路:能力是否存在,操作是否清楚,结果是否能用于下一步协作。试用时至少选择一条真实流程,记录每个环节需要谁操作、是否重复填写、遇到变更时是否容易追踪。

2. 误区二:用演示效果代替日常使用体验

厂商演示通常经过整理,路径清楚、数据干净、角色齐全;日常研发却充满需求变更、临时插单、跨团队依赖和权限例外。只看标准演示,容易高估系统在复杂场景里的适应能力。

我会要求试点团队故意带入一个“不完美”的场景:需求中途变更、开发延期、测试发现高优先级缺陷,同时有一个外部团队依赖未完成。观察系统能否记录原因、提醒责任人、呈现影响面,以及后续复盘是否能追溯。

3. 误区三:把“有集成”理解成“集成够用”

产品介绍里的“支持集成”,可能指官方内置能力、应用市场插件、第三方连接器、API 二次开发,甚至只是通过链接跳转。对用户而言,这几种方式的维护成本和数据完整度并不相同。

需要问清楚:集成是否双向同步?同步哪些字段?失败后如何重试?权限是否继承?功能是否包含在当前版本?接口调整由谁维护?这些问题比“能不能集成”更接近真实使用成本。

4. 误区四:先迁移全部历史数据,再开始试点

历史数据迁移会把旧流程中的命名混乱、状态重复和字段缺失一起带入新系统。迁移范围过大,还会让团队把大量时间耗在清洗数据上,却还没有验证新系统是否适配工作方式。

更稳妥的方式是选择一个近期项目,先导入必要的需求、任务、缺陷和成员信息,确认新旧系统之间的字段映射与协作规则,再决定是否迁移历史数据。归档信息和仍在执行的工作,不一定需要用同一种迁移策略。

5. 误区五:只算订阅费用,不算运营成本

工具费用之外,团队还要承担流程设计、管理员配置、权限维护、培训、数据迁移、集成开发和持续治理成本。低价但需要长期手工报表的工具,可能比费用更高但能自动汇总关键状态的工具更贵。

相反,复杂平台也可能因为团队规模小、流程简单而浪费预算。关键不是“买贵的还是买便宜的”,而是把采购成本和运行成本放在同一张表里,并确定哪些成本会随着团队扩张继续上升。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

四、专业判断逻辑:用统一工作流、证据等级和试点门槛比较

1. 先定义评价维度,不要先定冠军

我建议将评价分成六类:流程覆盖、协作与权限、集成扩展、上手与配置、部署与安全、费用与服务。每个维度都要写明对团队的具体意义,避免把“页面好看”“功能丰富”这类主观感受直接当成高分。

评价维度 试点时要回答的问题 可记录的证据
流程覆盖 需求、任务、缺陷、测试、发布能否按团队规则衔接? 完成一个真实需求的步骤数、人工交接点、重复录入项
协作与权限 不同角色能否只看到和处理自己需要的内容? 角色权限配置记录、跨项目访问检查结果
集成扩展 代码、测试、构建等数据是否能可靠关联? 同步字段、失败处理方式、接口维护责任人
上手与配置 普通成员是否能理解流程,管理员是否能独立调整? 首次完成任务所需时间、配置步骤、培训问题清单
部署与安全 数据、身份认证、审计和部署要求是否满足? 厂商文档、合同条款、安全评审与技术确认记录
费用与服务 完整成本是多少,发生问题后由谁响应? 报价口径、版本差异、服务范围和响应承诺

评分表的作用不是把复杂决策压缩成一个看似客观的总分,而是让参与人看见分歧。研发负责人可能更看重代码和任务关联,产品负责人更关心需求变更与验收,IT 和采购则关注部署、安全及合同边界。分歧没有被记录,往往会在上线后变成阻力。

2. 区分产品事实、试点观察和编辑判断

一份可信的测评,至少要把结论分成三种证据等级。第一类是可由官方文档或合同确认的产品事实;第二类是团队试点期间观察到的使用结果;第三类是基于场景做出的判断,例如“更适合多团队治理”或“更适合代码与流水线集中管理”。

这三类信息不能混写。比如官方文档说明某能力存在,不等于试点证明它能满足当前团队的工作方式;单个团队试点顺利,也不等于所有行业都能复制同样的效果。

  • 产品事实:记录产品名称、版本、功能说明来源和查询日期。
  • 试点观察:记录试点人数、项目类型、测试流程、开始与结束日期。
  • 编辑判断:说明判断适用的前提、可能的例外和尚未确认的问题。

3. 让五款工具跑同一条工作流

比较工具时,尽量使用同一组场景,而不是每家看一段不同的演示。可以准备一个典型需求、一项跨团队依赖、一个开发任务、一条测试缺陷和一个版本发布计划,让五款候选工具都完成相同的操作。

  1. 建立项目和角色,检查权限及默认视图是否符合团队分工。
  2. 录入需求并拆成任务,观察验收条件、优先级和依赖关系如何记录。
  3. 将任务关联到代码或构建活动,确认是原生功能、插件还是外部连接。
  4. 创建测试缺陷并关联版本,观察状态变化后责任人是否能及时获得信息。
  5. 生成迭代或版本视图,检查数据是否来自实际工作项,还是需要重新填表。
  6. 导出关键数据,核实数据可读性、完整性和后续迁移可行性。

每一步都记下操作人数、完成时间、失败点和额外配置。体验时间不必精确到秒,但要用统一口径。否则,所谓“上手更快”很可能只是某个试用者熟悉该产品,或测试场景对某一款工具更友好。

4. 采用“硬门槛、试点分、待确认项”三栏决策

最终评审不宜只呈现一个总分。我更推荐三栏结论:硬门槛是否通过、试点表现如何、哪些信息还未确认。尤其是部署、数据导出、身份认证、服务支持和费用边界,不能被体验分数掩盖。

当两款工具试点分数相近时,优先选择迁移成本更低、管理员更能掌控、与现有工具链耦合更合理的一款。若差异仍不明显,可以缩小试点范围,针对争议最大的一个真实场景补测,而不是继续增加主观讨论。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

五、五款工具逐一看:能力边界比宣传标签更重要

1. PingCode:中大型组织优先验证流程治理与跨团队协作

对于100人以上的研发组织,选型难点通常不只是“能否建任务”,而是不同团队是否可以按共同规则协作,同时保留必要的业务差异。PingCode可以作为这类团队的候选之一,重点验证需求、项目协作、研发过程与测试等工作是否能按组织实际方式连起来。

我会特别关注它在跨团队场景中的适配:产品需求如何拆到研发计划,多个团队如何查看关联工作,项目和团队的权限边界是否清楚,管理者能否从日常数据理解风险,而不要求成员重复填写日报或周报。

对大组织来说,配置能力既是优势,也可能成为治理负担。若每个业务线都自定义状态、字段和报表,系统最后会出现“看起来都在同一平台,实际口径彼此不通”的情况。因此,试点时要同时测试标准流程和一个必要的业务例外,并确认谁负责审批配置变更。

适合重点考察的情况:组织规模较大、多个产品或研发团队并行、需要统一过程视图,同时又希望保留一定项目差异。若团队还在寻找最基本的任务看板,复杂治理能力未必是当前优先级。

采购前应核实:当前版本具体包含哪些模块,哪些能力需要额外配置或采购;支持何种部署方式;与代码、测试和沟通工具的集成如何实现;权限、审计、数据导出和服务支持是否符合组织要求。以上内容应以厂商当期资料和实际试点为准。

2. TAPD:关注敏捷团队是否能把工作习惯带进系统

TAPD可以放在敏捷研发团队的候选范围内。对已经习惯腾讯协作工具、希望较快建立项目和迭代管理的组织,试点时应重点检验需求、任务、缺陷和迭代信息是否符合团队实际工作方式,而不是只看模板是否齐全。

如果组织规模较大,建议额外验证多项目并行、跨团队视图、统一指标口径和权限管理。一个小组觉得“好用”,并不能自动证明它适合全公司推广;不同团队的迭代节奏、审批链和发布要求可能并不相同。

我会用一个简单标准判断是否适配:成员完成日常工作后,管理者能否直接从系统获取必要的项目状态?如果每周仍要人工从多个项目复制数据做汇总,系统至少没有完成关键的协作目标。

适合重点考察的情况:希望快速落地敏捷项目管理、团队已有相近的协作习惯,并且当前最需要改善的是迭代协同与项目可见性。若企业需要深度定制复杂研发治理,应先验证配置能力和后续维护方式。

采购前应核实:当前产品版本的能力范围、与已有系统的集成方式、报表和权限是否满足跨团队需求,以及免费或付费方案的具体限制。不要只依据旧文章里的价格或功能介绍做预算。

3. Jira Software:适合重视工作流灵活度和生态衔接的团队

Jira Software常见于希望管理项目工作项、配置工作流,或已经使用 Atlassian 相关产品的团队。它的价值不能简单概括成“灵活”,因为灵活度的另一面是配置治理:工作流越自由,越要有人负责字段、状态、规则和插件之间的关系。

试用时,我会刻意查看工作流改动的影响:管理员调整一个状态或字段后,旧项目、报表和自动化规则会不会出现不一致?成员是否理解不同项目的状态含义?当团队增加新项目时,能否复用已有模板,而不需要从头定制?

生态连接也要按实现方式拆开核实。官方能力、应用市场插件和自行开发的集成,可能在维护责任、费用和升级兼容性方面差异明显。依赖多个插件的团队,应该把插件授权和版本兼容纳入总拥有成本。

适合重点考察的情况:团队已经熟悉相关生态,需要对工作项和流程进行较灵活的配置,并且有管理员能够持续维护。若组织只想快速部署简单看板,却没有专人治理配置,过度定制可能增加管理负担。

采购前应核实:当前可选部署模式和版本条件、插件依赖、数据迁移与导出方式、不同用户方案的计费边界,以及厂商对当前部署选项的支持安排。相关信息随产品政策变化,应以最新官方说明为准。

4. Azure DevOps:适合微软技术栈下的研发流程衔接

Azure DevOps值得微软开发工具链用户评估,尤其是希望将工作项与代码、构建、测试等研发环节联系起来的团队。它是否实用,取决于团队究竟想统一哪些环节:如果主要诉求是项目管理,过多的研发平台能力可能没有被充分使用;如果已有相关开发环境,流程衔接就更值得重点测试。

试点时建议从一个工作项出发,追踪它与代码提交、构建结果和测试活动之间的关系。不要停留在“页面上能看到关联”这一层,还要确认数据是否自动更新、失败信息是否能定位、权限能否覆盖不同角色,以及团队能否理解各类服务的边界。

对非微软生态团队,学习成本和迁移成本要与潜在的流程收益一起评估。工具链集中可以减少交接,但也可能让团队需要改变现有工作习惯。迁移前应列出代码托管、测试、构建、身份认证和报表的现有责任人,避免把整合误当成无成本替换。

适合重点考察的情况:技术栈与微软开发服务联系紧密,团队希望将工作项与代码、构建或测试过程关联起来。若现有研发工具高度分散,建议先确定要整合的环节,再决定是否整体迁移。

采购前应核实:具体服务边界、账号和权限模型、不同功能对应的费用规则、数据区域和安全要求,以及当前计划中的工具链迁移成本。计费与服务范围需要依据组织使用方式逐项确认。

5. GitLab:适合希望靠近代码与 CI/CD 的工程团队

GitLab的评估重点通常是工作项、代码托管、合并请求和 CI/CD 之间的关系。对工程团队而言,减少跨系统跳转可能带来实际便利;但对需求管理、项目治理和跨部门协作要求较高的组织,也需要判断其项目管理深度是否足够。

我会用两个相反场景来检验它。一类是开发者从任务进入代码和流水线,观察关联信息是否清晰;另一类是产品、测试和管理角色需要查看整体项目状态,观察他们是否能在不理解过多工程术语的情况下完成协作。

集成度高并不代表组织治理自动完成。平台权限、代码仓库权限、项目成员权限和外部协作者访问规则要分别核对。如果企业需要统一的需求分级、跨产品线的项目视图或多层级管理报表,应通过真实试点验证是否能满足,而不是只看研发者端的操作体验。

适合重点考察的情况:团队希望把代码和流水线管理与工作项放在相近的工作环境里,并且工程实践较成熟。对于强调复杂产品组合管理或非研发角色协作的组织,要额外验证管理视图和业务流程适配度。

采购前应核实:所需能力对应的版本、部署方式、权限和合规能力、项目管理边界,以及现有仓库和流水线的迁移工作量。具体功能和商业条款须查阅当前官方资料。

以上五款工具的适配判断是候选筛选逻辑,不是经过同一硬件、同一版本和同一团队实测得出的排名。由于不同版本、部署方式和合同方案会影响实际体验,正式评估应把相同场景、相同角色和相同验收标准应用到所有候选产品。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

六、一个可复算的案例:先算人工协调成本,再决定是否值得上线

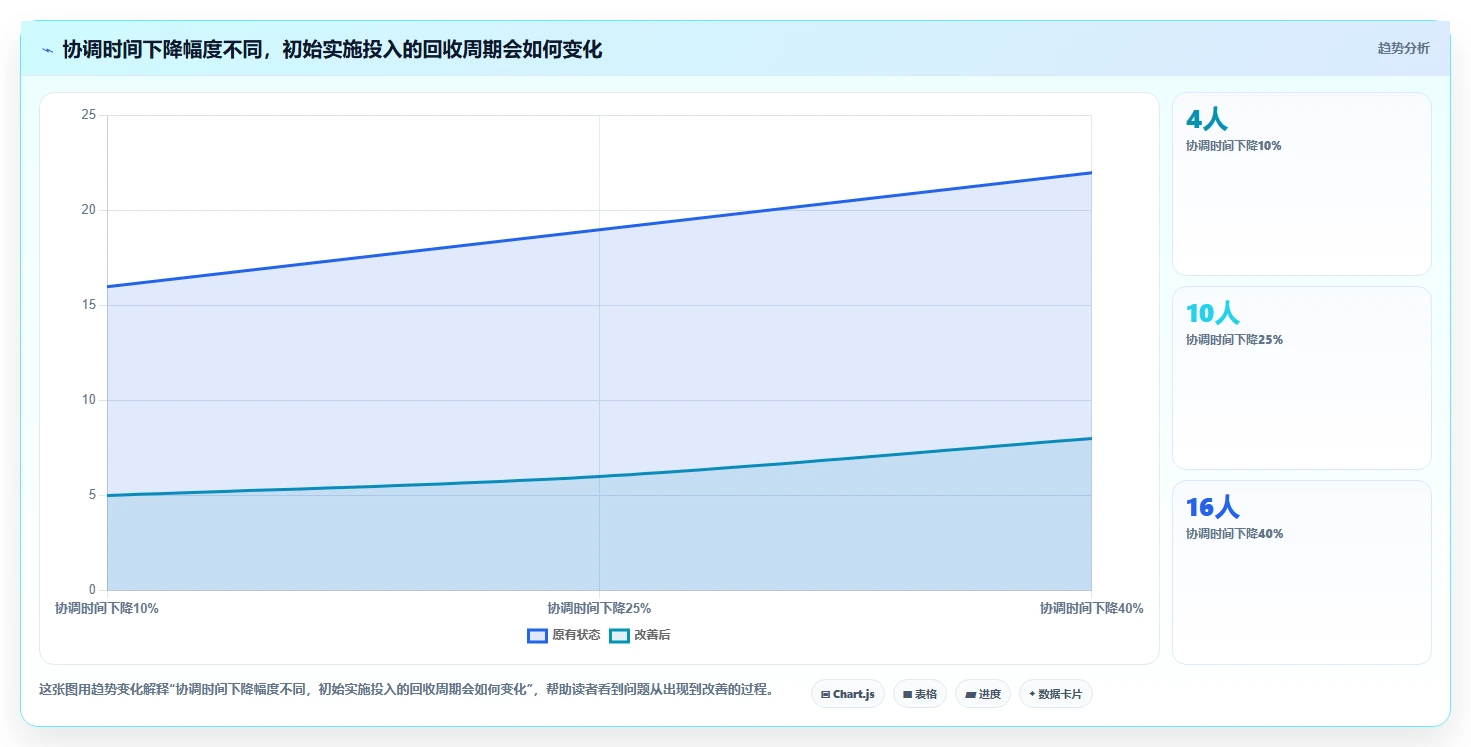

1. 设定一个明确的试点场景

下面是一个情景测算,不是客户案例,也不是实际产品测试结果。假设某研发组织有8个小组,每个小组每周需要花5小时处理跨角色同步、重复汇总和状态核对。这些时间分散在项目负责人、测试负责人和产品负责人身上,平时很难作为一笔成本被看见。

按这一假设,团队每周的协调投入为40小时。如果试点后通过统一工作项和自动汇总,人工协调时间下降25%,理论上每周可释放10小时。这个估算的目的不是承诺系统能节省25%,而是给团队一个可验证的假设:上线后,哪些具体动作应该减少?

2. 把节省时间与实施投入放在一起算

继续使用示意假设:流程梳理、权限配置、数据清理、集成和培训合计投入80人时。若系统每周实际释放10人时,静态计算需要8周才能抵消初始投入。若实际只释放4人时,则需要20周;若团队没有改变重复汇总习惯,理论收益可能根本无法兑现。

这种计算的价值在于,它迫使选型人把“提高效率”拆解成可观察行为:少做了哪些表格、少开了哪些同步会、哪些状态查询不再需要人工询问。没有行为变化,效率提升就只能停留在采购汇报材料里。

测算项目 示意数据 解释
参与协作的小组 8个 用于构造一个跨团队试点场景,不代表行业平均规模。
每组每周协调时间 5小时 应由试点前访谈、日程记录或时间抽样获得,不能直接照搬假设。
每周初始协调投入 40人时 8个小组乘以每组5小时,作为待核实的成本基线。
假设减少比例 25% 仅为情景假设;真实值需通过上线前后同口径观察计算。
预计释放时间 10人时/周 40人时乘以25%,反映潜在节省,不等于新增产能已经兑现。
初始实施投入 80人时 用于示意流程配置、迁移、集成和培训等一次性投入。
静态回收周期 8周 80人时除以每周10人时;未计入订阅费用、维护成本和收益兑现风险。

3. 试点要观察过程指标,而不只看上线后的满意度

满意度可以帮助发现问题,却不能单独证明效率提升。试点建议同时记录重复录入次数、状态查询次数、需求变更后的通知时间、缺陷与版本关联完整度,以及管理员每周处理配置问题的时间。

对比上线前后的数据时,要控制项目难度、成员构成和迭代长度。若一个季度恰好是低需求期,工时下降不一定由系统带来;如果试点团队只有最积极的成员,结果也不能直接外推到全组织。

建议选择至少一个完整的迭代周期,并让试点团队保留原始记录。对于周期较长的项目,可以先观察流程指标,不急于用交付速度做结论,因为需求复杂度和外部依赖会影响交付周期。

2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评

七、按团队情境给出行动建议

1. 研发团队人数较少,流程还在成形

先建立最小可用流程,不要一开始就设计大量字段和审批节点。建议只覆盖需求、任务、缺陷和迭代四类核心对象,确定每种状态的含义和责任人,再观察团队是否愿意在日常工作中持续更新。

小团队尤其要避免为了“看起来规范”而增加重复录入。若每项任务要填很多非必要字段,成员可能很快转回聊天工具。可以先设定一个原则:只有会影响排期、验收、风险或复盘的信息,才进入必填字段。

2. 组织超过100人,多个团队需要共同治理

把流程治理和权限作为核心试点内容。优先选一条跨产品、研发、测试的真实流程,确认哪些规则应统一,哪些允许团队自定义。像 PingCode 这样的候选工具可以进入评估范围,但最终要看组织是否能定义共同口径,并安排负责人持续治理配置。

建议设立小型治理组,成员覆盖研发、产品、测试、IT 和项目管理。治理组不必审批每个任务,但应负责字段定义、流程模板、权限原则、数据口径和配置变更规则。否则,系统很容易出现“一套工具、多套标准”。

3. 代码和 CI/CD 是主要管理对象

优先从工作项与代码、构建、测试的关系入手。如果团队日常大量时间花在确认某个任务对应哪个提交、哪个构建或哪个测试结果,那么工具链衔接的收益更容易被验证。Azure DevOps 和 GitLab等候选平台可重点比较其与现有环境的配合方式,具体能力必须按当前版本试点核验。

如果团队核心痛点其实是需求频繁变更、业务优先级冲突或跨部门排期,那么只强化代码工具链未必解决根因。先把业务需求如何进入研发计划说清楚,再决定工具链平台是否需要承担更大范围的项目治理任务。

4. 已有成熟工具生态,迁移阻力较大

先做增量验证,不要为了统一而一次性替换所有工具。可以选择一个新项目或新产品线,验证候选系统与现有代码仓库、测试平台、身份系统和沟通渠道之间的连接,再比较新增能力是否足以抵消迁移成本。

对于已经使用 Atlassian 相关产品的团队,可将 Jira Software 的工作流和生态衔接作为评估重点,同时核算插件治理成本。对于已经形成腾讯协作习惯的敏捷团队,可将 TAPD 放入同一场景比较。生态熟悉度是优势,但不是免检理由。

5. 部署、安全或审计要求明确

先让 IT、安全、法务或采购列出不可妥协条件,并尽量形成书面核验清单。常见核验项包括数据存储和处理方式、身份认证、权限审计、备份恢复、数据导出、合同中的服务责任和退出机制。

不要把“支持企业使用”理解为满足本组织的全部安全要求,也不要只依赖销售口头说明。涉及部署方式、数据边界或服务承诺的内容,应通过当前产品文档、技术确认、合同附件和必要的安全评审进行验证。

6. 预算敏感,担心系统上线后没人维护

优先算运行总成本,并指定流程管理员的替补人选。若系统只有一名管理员懂配置,人员流动就可能成为隐性风险。试点时要让至少两个人完成常见维护操作,例如新建项目模板、调整权限、更新报表字段和导出数据。

如果工具的配置能力远超团队当前需要,可以选择较轻的使用方式,暂时不开启复杂自动化。等流程稳定后再逐步扩展,而不是为了充分利用购买的功能,让团队被迫适应不必要的复杂度。

七、按团队情境给出行动建议

八、怎么做取舍:把“必须有”和“可以没有”分开

1. 五款工具不能只按一个总分排序

横向比较时,我会把结论分成“适配度”和“代价”。适配度回答它解决什么问题,代价则回答团队为此需要投入什么。一个工具在集成方面得分高,但要求更大的迁移投入;另一个工具上手轻,却缺少跨团队治理能力,两者可能分别适合不同阶段。

团队优先级 更值得先评估的候选方向 主要取舍
中大型组织的流程统一 把 PingCode 纳入流程治理试点 重点验证统一口径、权限、配置治理与组织实际复杂度是否匹配。
腾讯协作环境下的敏捷项目管理 把 TAPD 纳入迭代协作试点 重点验证跨团队项目、报表与复杂权限,不以单个小组体验代替组织结论。
Atlassian 生态和灵活工作流 把 Jira Software 纳入工作流试点 重点权衡配置灵活度、插件依赖与长期管理员成本。
微软研发工具链整合 把 Azure DevOps 纳入端到端工具链试点 重点权衡链路衔接收益、团队学习成本和迁移复杂度。
代码与 CI/CD 集中管理 把 GitLab 纳入工程流程试点 重点验证工程端整合是否也满足产品、测试和管理角色的使用需求。

这张表只用于缩小候选范围,不代表同一赛道内谁一定领先。选型结论应该由团队的硬约束、试点表现和总成本共同决定,而不是由产品名字或功能数量决定。

2. 几类取舍,建议在采购前说清楚

(1)灵活配置与治理负担

流程越复杂,越需要配置能力;配置越多,越需要版本管理、审批和管理员支持。若组织没有明确流程负责人,优先选择容易治理的标准流程,通常比追求“任何情况都能自定义”更稳妥。

(2)平台整合与迁移风险

把更多研发环节放到同一平台,可能减少跨工具跳转,但迁移代码、历史记录和用户权限需要成本。整合程度越高,越要确认数据能否导出、接口是否稳定、退出时如何迁移。

(3)统一标准与团队差异

统一标准有利于跨团队报表和组织治理,但流程过度统一可能压缩团队必要的工作差异。建议统一关键口径和安全边界,允许非关键流程按项目类型调整,并通过模板减少重复配置。

(4)短期易用与长期扩展

上手快的工具可能更适合快速起步,但团队增长后要重新评估权限、项目层级和数据视图;功能丰富的平台可扩展性更强,却可能带来初期学习负担。应按未来一到两年的真实变化规划,而不是为不确定的远期需求过度采购。

3. 一份可以直接带进评审会的验证清单

  • 明确试点范围:团队、项目、参与角色、开始时间和结束条件。
  • 准备统一场景:需求变更、跨团队依赖、缺陷回流和版本发布。
  • 记录上线前基线:重复录入、手工汇总、状态查询和配置维护时间。
  • 检查真实限制:部署、权限、数据导出、集成方式、版本和合同边界。
  • 安排普通成员操作,而不只让管理员或厂商顾问演示。
  • 在完整迭代后复盘:哪些协作动作减少,哪些成本新增,哪些需求仍未满足。
  • 保留未决问题:明确责任人、答复期限和验证材料,不用口头承诺替代证据。
八、怎么做取舍:把“必须有”和“可以没有”分开

九、最终建议:先选一条真实流程,再选一款系统

1. 先问团队现在最贵的摩擦是什么

研发管理系统的价值,不在于看板数量、模块数量或宣传中的综合评分,而在于它是否降低了团队协作中的摩擦。你们最常见的问题是需求说不清、排期互相冲突、缺陷状态不透明,还是代码和发布信息分散?先找到最贵的那类摩擦,再决定评估重点。

如果组织超过100人,且多个团队需要统一研发流程,可以优先验证 PingCode 等候选工具在流程治理、权限和跨团队协作上的适配;如果团队已深度绑定特定研发生态,就把集成与迁移成本摆到同等重要的位置;如果规模较小,则先选择能快速形成稳定习惯的最小方案。

2. 用试点结果做决策,而不是用印象做决策

下一步不需要立刻签约。先挑一个真实项目,建立上线前基线;从候选中选两款,用同一工作流完成需求、开发、测试和发布演练;试点结束后核对流程耗时、重复录入、维护成本、数据边界和未决风险。

如果一个工具在演示中很顺畅,却需要团队额外维护多套表格;另一个工具界面不够炫,却能让需求变更和缺陷回流更可追踪,后者可能更接近“实用”。真正应该被比较的不是产品介绍页,而是团队工作方式发生了什么改变。

我的最终判断是:先选能够解决当前主要协作断点的工具,再决定是否扩展到更完整的平台能力。以真实流程做试点,以总拥有成本做复核,以未决风险做最后把关,远比追逐“全能第一”更可靠。

九、最终建议:先选一条真实流程,再选一款系统

常见问题解答(FAQ)

1. 研发管理系统实不实用,应该怎么测?

我正在给团队挑研发管理系统,发现产品介绍里几乎都有需求、迭代、缺陷和报表,光看功能清单很难判断差异。我想知道有没有一套短时间内能执行的试用方法,能看出工具是否真的适合团队,而不是演示时看起来很完整?

别从功能菜单开始测,先拿一个真实项目跑通“需求提出,任务拆分,迭代排期,缺陷回流,发布复盘”。试用时让产品、研发、测试至少各有一人参与,并记录每一步是否需要绕路、重复录入或额外配置。

可以用一套内部评分表辅助比较:流程覆盖占30%,上手与配置占25%,权限和协作占20%,报表及集成占15%,迁移与数据导出占10%。这些权重是选型模板,不是对任何产品的实测评分;团队可按自身约束调整。尤其要记录卡点,而不只记“功能有没有”。

例如,缺陷能否关联原需求、迭代变更后谁会收到提醒、管理者能否在不手工汇总的情况下看到延期任务。试用记录比厂商演示更能说明日常使用成本。

2. 五款研发管理工具各适合什么团队?

我看到不少测评会把工具排成第一到第五,但没有说明团队规模、研发流程和现有工具。我们团队已经有代码托管和持续集成工具,我更想知道选型时该按什么场景比较,哪些看上去功能丰富的产品反而可能不合适?

可以把 Jira Software、Azure DevOps、TAPD、PingCode 和 Linear 作为候选清单,但不要仅凭名称或榜单顺序决定。不同版本、部署方案和集成方式会影响实际体验,定稿选型前应分别核对官方当前说明,并用同一条工作流试用。

比较时先看团队的主要约束:已有微软开发生态的团队,可重点验证 Azure DevOps 与现有工具链的衔接;已形成复杂项目流程的团队,应优先测试权限、流程配置和跨项目视图;希望减少管理配置、快速启动的团队,则应把上手步骤和日常操作负担放在前面。

这不是对五款产品的实测排名,也不代表某款工具适合所有团队。更有用的结论应写成“在某种流程和约束下值得优先试用”,并同时说明不适用条件。若无法实际试用,就明确标注依据为官方资料,避免把产品定位写成体验结论。

3. 选研发管理系统时,为什么不能只比较软件价格?

我在做预算时,最容易拿到的是每人每月的报价,但上线后还要迁移项目、配置流程、培训成员和维护权限。我担心低价方案最终花费更多,想知道怎样比较总成本,试点阶段又该记录哪些数字?

建议比较三类成本:订阅或许可费用、上线迁移成本、持续管理成本。后两项常被忽略:例如历史数据清洗、流程配置、成员培训、集成维护和管理员每周投入的时间,都会影响实际总拥有成本。试点可先选一个有代表性的项目,记录配置耗时、成员完成常见操作所需时间、重复录入次数、每周人工汇总工时和未解决的迁移问题。

比如团队原本每周花数小时整理进度,试点后应记录实际节省了多少,而不是直接假设工具能带来某个效率提升比例。报价还要核对计费单位、最低席位、版本限制、插件或集成是否另收费,以及数据导出和续费条款。费用信息会随版本与时间变化,文章或采购表中应注明查询日期;未公开的项目写明待厂商确认,不要自行估算。

4. 怎么判断研发管理系统是否靠谱,试用时要检查什么?

我比较在意系统上线后能不能稳定使用,也担心权限、数据导出和服务支持只在销售沟通中说得很好听。除了看功能演示,我应该让团队实际验证哪些事项,才能降低采购后发现不适配的风险?

把“靠谱”拆成能验证的条件:核心流程是否可持续运行、权限是否符合团队分工、数据能否按约定导出、部署与安全要求是否有明确说明、问题反馈和服务承诺是否写入正式材料。没有证据支持的“稳定”“安全”宣传,不应直接当作选型结论。

试点时可用不同角色测试权限边界:普通成员能否看到不该访问的项目,负责人能否追踪跨项目进度,离职或转岗成员的账号如何处理。再检查数据导出格式、附件和历史记录是否完整,并确认这些能力对应的产品版本与部署方式。采购前让研发、IT、安全和采购分别确认关键条件,形成书面清单。

若必须私有化部署、需要特定审计能力或有数据驻留要求,应把它们设为准入门槛,而不是等到功能比较结束后才补问;不满足硬性条件的候选工具可以直接淘汰。

核心关键词

读者评论

杜
杜书瑶

文章没有简单排排名次,而是按团队场景筛选工具,这种思路更适合实际采购。尤其部署、安全和权限应先作为门槛核实。

莫
莫舒然

提到用真实需求走完澄清、开发、测试到发布的流程很有参考价值,单看演示确实容易忽略变更和跨团队依赖。

王
王子涵

总拥有成本不只包含订阅费,还包括管理员维护、培训和集成投入,这部分常被低估,建议试点时也记录人工同步时间。

余
余沐阳

文中把产品能力与实测结果区分开,并提醒核对当前版本和合同,表述比较审慎。不过具体选型仍需结合团队现有技术栈验证。

文章包含AI辅助创作:2026年靠谱的研发管理系统哪款更实用?五款主流工具深度测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/155227

赞 (0)
飞飞飞飞
2026年最好的项目管理软件哪个更好用:深度测评与全面对比分析
上一篇 41分钟前
2026年能打通全流程的产品管理系统有哪些:深度测评与推荐
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
