2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

瀑布管理工具选型里最容易被误判的一件事,是把“有 API”当成“能打通数据孤岛”。我见过的典型评估场景是:项目计划在管理平台里,工时在另一套系统里,缺陷和代码状态又分散在研发工具中;采购演示时,接口调用成功了,实际运行后却发现字段对不上、状态回不来、异常没人追。真正值得推荐的,不是接口数量最多的工具,而是能把阶段、基线、变更、责任和跨系统数据流连成可维护闭环的工具。

一、先给结论:不要按“开放平台”四个字选工具

1. 选型结论:先判断流程,再判断连接能力

如果团队要管的是有明确阶段、审批节点、里程碑和交付基线的项目,第一步应确认工具是否适配瀑布式管理;第二步才是核验它能否与现有业务系统交换数据。两者不能互相替代:流程能力强但接口闭合,可能形成新的信息孤岛;接口开放但流程模型不适配,则只会把错误流程更快地自动化。

我建议把候选工具分成三类,而不是一上来做“综合排名”。第一类是流程管理优先,适合瀑布流程较成熟、主要需要管计划、依赖和里程碑的团队。第二类是平台集成优先,适合已有 ERP、CRM、代码仓库、工单和文档系统,需要统一数据流转的企业。第三类是可配置、可扩展优先,适合流程仍在演进、需要自建字段或定制审批逻辑的组织。

这三类并不意味着某一类天然更好。对只有一套项目系统的小团队,增加复杂集成平台可能得不偿失;对跨部门、多系统并存的中大型企业,单靠导入导出表格又很难支撑长期治理。推荐的本质不是给产品贴名次,而是把产品能力与企业的系统环境、流程成熟度和运维能力对齐。

2. 本文的测评边界:可验证的,比看起来全面的更重要

目前可用的搜索材料没有提供三篇可读取的竞品测评正文,也没有足够信息确认一组完整、可比的产品候选名单。搜索结果里出现了搜索入口、推广入口和备案信息页面,不能据此推断某款工具的真实能力、排名或用户口碑。因此,本文不伪造“Top 5 排名”,也不把厂商宣传页里的功能描述写成实测结论。

下文给出的推荐方式,是以选型条件、核验维度和 PoC 验收方法为主。涉及具体产品时,以 PingCode 作为一个需要进一步核验的候选平台示例,不预设其某项接口、部署方式、价格或功能在当前版本中的具体状态。采购前应以厂商当前官方文档、演示环境、合同和试用结果为准,并记录核验日期。

如果文章需要发布为严格意义上的“产品实测榜单”,还应补齐候选产品官方接口文档、可操作的试用账号、同一套测试用例及实际测试记录。在这些证据齐备前,按场景推荐比无依据排名更可靠。

选型优先级 先问什么 通过标准 常见误判
瀑布流程适配 阶段、里程碑、依赖、基线和变更是否可管理? 能用真实项目结构复现计划、审批和变更过程 把任务看板当作完整瀑布项目管理
开放平台可用性 接口是否有文档、鉴权、权限、限流和版本规则? 开发人员能在测试环境完成关键读写操作 看到 API 目录就认定“开放”
数据闭环 业务对象能否映射、同步、追踪和纠错? 成功和失败的同步都能被识别、定位和处理 只演示一次成功调用
长期运维 接口变更后谁维护,问题由谁响应? 责任人、告警、日志和升级路径明确 把一次性集成成本当成全部成本

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

3. 推荐策略:先确定“必须满足”,再比较“体验更好”

我会先把需求分成三层。第一层是硬性条件,例如必须支持本地部署、必须具备特定身份认证方式、必须能导出完整项目数据。第二层是业务关键项,例如阶段门禁、基线管理、跨系统状态同步和审计记录。第三层才是体验优化项,例如页面布局、报表模板、通知偏好和低代码配置便利度。

这样排序的原因很实际:体验项容易在演示中被放大,而硬性约束往往到部署、审计或迁移时才暴露。若企业安全规则要求数据留在指定环境,界面再顺手也无法补救;若计划基线不能冻结,后续进度偏差就可能没有可信参照。

二、背景与真实场景:数据孤岛通常不是“系统不够多”,而是责任链断了

1. 一条典型项目链路,为什么会被拆成四份数据

以一项设备交付项目为例,立项和预算可能在 ERP,项目阶段计划在项目管理平台,研发任务与缺陷在研发系统,验收文档和客户确认记录则保存在文档平台或邮件中。每个系统都可能有自己的负责人、字段和更新频率。问题不是这些系统分别不能用,而是同一个项目在不同系统里没有稳定的关联键和一致的状态定义。

如果项目管理平台把“完成”定义为任务负责人点击关闭,而 ERP 把“完成”定义为成本结算结束,报表就会出现两个都合理、却互相矛盾的完成状态。如果缺陷已经关闭,但对应的里程碑仍显示未完成,项目经理就只能手动问人、复制表格、对时间戳。

所以我不会把“数据孤岛”简单理解为数据分散。数据分散是结构现象,孤岛则是协同能力失效:信息找不到、口径不一致、状态不能回写、变化无法追责。工具选型应针对这些断点,而不是只追求系统数量变少。

2. 瀑布管理为什么特别依赖基线、依赖关系和变更记录

瀑布项目通常需要在阶段之间设置交付物和评审门槛。需求确认后形成计划基线,设计、采购、实施、测试或验收按顺序推进。某些阶段允许并行,但上游交付物仍会制约下游工作。若只记录任务名称和负责人,却不记录依赖关系、基线版本与变更理由,管理者看到的进度百分比很可能不能回答“为什么延期”和“影响了谁”。

因此,候选工具至少应能表达阶段、里程碑、任务依赖、责任人、开始与结束时间、基线或计划版本,以及变更发生后的影响范围。工具不一定要用某个固定名称实现这些能力,但测试时必须能用业务语言复现:需求变更后,谁审批、哪些任务受影响、计划日期怎样调整、原始基线如何保留。

开放平台在这里的价值,是把项目计划中的事件传递给其他系统,而不是取代项目治理。比如立项编号可以关联预算记录,关键缺陷状态可以影响测试里程碑,验收结果可以回写客户交付档案。前提是各系统对对象含义达成一致。

3. “连接成功”不是业务闭环,必须看完整数据路径

很多演示只证明了系统 A 可以向系统 B 发送一条记录。企业真正需要验证的却是完整链路:源系统发生变化,目标系统能否按规则更新;目标端拒绝数据时,源端能否收到明确反馈;重复推送是否会生成重复任务;字段冲突时由谁裁决;项目权限变化后,接口是否仍遵守最小授权原则。

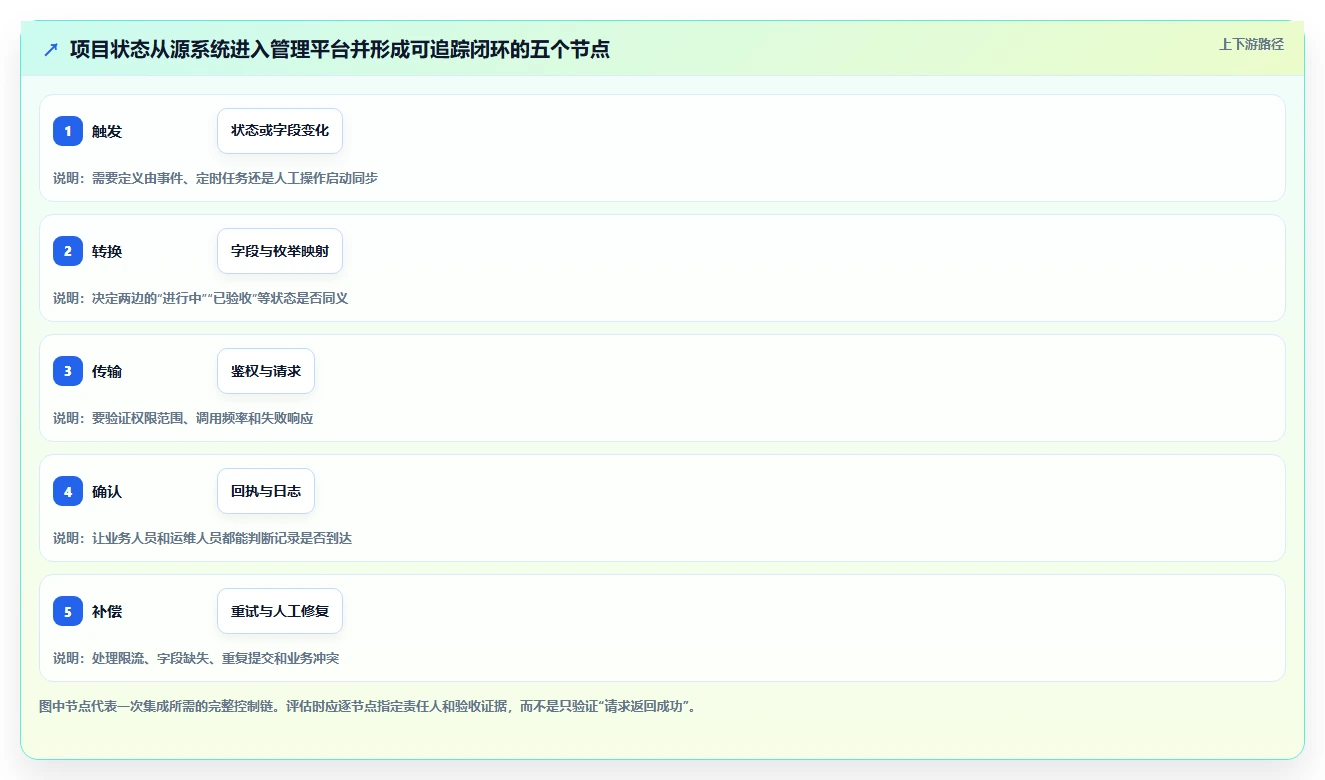

我通常把一次集成拆成五个环节:触发、转换、传输、确认、补偿。触发决定什么变化值得同步;转换解决字段和状态语义;传输处理认证、网络和接口限制;确认让双方知道是否成功;补偿则处理失败重试、人工修复和重复数据。缺少最后两个环节的集成,短期演示可能很顺,长期运行却最容易积累脏数据。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

4. 业务现场里最容易被忽略的三个断点

第一,编号不统一。项目名称可能被不同团队缩写,系统间依靠名称匹配就会遇到重名、改名和空格差异。更稳妥的做法是为项目、里程碑、需求和缺陷建立稳定的外部标识,并保留来源系统和目标系统的映射关系。

第二,状态口径不统一。“完成”可能指工作已做完、审核已通过、交付物已归档或客户已签收。状态映射不是简单的文字替换,而是业务规则。将多个状态粗暴合并为一个状态,会让报表看上去更整齐,实际却损失了管理信息。

第三,异常没有业务所有者。接口报错由 IT 收到,但具体哪个项目负责人能判断字段缺失是否合理?如果没有约定,技术团队会处理网络问题,却无法裁决业务冲突。集成治理要同时指定技术责任人与业务责任人。

三、常见误区:接口多、功能多、演示顺,都不等于适合采购

1. 误区一:API 数量越多,开放能力越强

接口数量只能说明可调用对象的广度,不能说明关键业务是否可操作。一个平台可能有大量查询接口,却不开放基线、审批记录或关键状态的写入;也可能支持读取任务列表,却不能读取历史变更和关联关系。对瀑布管理来说,是否能获得阶段、里程碑、依赖、变更和审计信息,通常比接口目录有多长更重要。

核验时,先拿一条实际数据链路做测试,而不是数文档页数。例如,从项目立项系统读取项目编号和预算信息,在管理平台建立项目;项目里程碑调整后,记录修改人、时间和原因;最后检查目标系统能否收到调整结果。这个测试可以暴露接口范围、权限模型和数据语义等多类问题。

2. 误区二:支持单点登录,等于完成系统集成

单点登录主要解决身份认证入口,不能证明业务数据已经同步。它可能改善用户体验和账号治理,但不会自动统一项目编号、缺陷状态、工时字段或审批记录。选型表中应把身份集成与业务数据集成分开打分,避免一个“支持统一登录”的答案掩盖其他空白。

3. 误区三:支持导入导出,等于可以持续同步

导入导出适合一次性迁移、归档或低频交换,不等于实时或准实时集成。若团队每天要导出表格、人工改列名、再次上传,工作仍然依赖人为搬运,而且错误无法自动定位。批量导入也需要验证重复数据处理、失败行报告、编码兼容、字段校验和回滚方式。

我的判断是:低频、单向、影响有限的数据交换,可以先用文件流程;跨团队、高频、影响项目决策的数据,才值得投入接口集成。不要为了“数字化”把每个字段都同步,也不要把关键状态留在人工复制表格中。

4. 误区四:有开放平台,就不需要确认权限和审计

开放平台的风险不只在接口能不能用,还在“谁能用、能读什么、能改什么、改过以后是否留痕”。如果集成账号拥有过宽权限,某个自动化任务出现错误时,影响范围可能远超预期。至少要核对身份认证方式、令牌有效期、权限粒度、密钥轮换、日志留存和异常告警机制。

对受审计要求约束的组织,还要确认接口操作是否进入审计记录,是否能区分人工操作和自动化操作,是否能追溯到具体服务账号。厂商口头承诺不能替代文档、试验结果和合同约定。

5. 误区五:演示环境里的“一键打通”可以直接复制到生产

演示通常使用干净数据、简化权限和固定网络条件。生产环境却有历史项目、重复编号、废弃字段、组织变更和访问控制。最常见的落差不是接口完全不可用,而是只有在少数理想数据上成功,遇到空字段、异常状态或跨部门权限后就需要大量定制。

因此,产品演示之后必须做小范围 PoC。PoC 不应只让厂商预设一条成功路径,还应由企业提供脱敏但接近真实的数据,测试至少一种正常路径、两种异常路径和一种回滚或补偿路径。测试越贴近真实业务,采购后的意外成本越低。

演示说法 需要追问 建议留下的证据
“支持 API 集成” 哪些对象可读写?是否包含变更历史和关联关系? 接口文档、测试请求和响应、权限说明
“支持实时同步” 触发延迟、失败重试和重复消息如何处理? 延迟记录、失败日志、重复提交测试结果
“支持企业权限” 服务账号能否按项目或对象限制权限? 角色配置截图、越权测试结果、审计记录
“部署灵活” 不同部署方式对应哪些功能、维护责任和升级机制? 官方部署说明、服务边界和合同条款
三、常见误区:接口多、功能多、演示顺,都不等于适合采购

四、专业判断逻辑:把工具拆成五个维度,用同一把尺子评估

1. 维度一:瀑布流程适配度

先检查工具是否能承载团队实际使用的生命周期,而不是只看有没有甘特图。建议把评估拆成阶段、里程碑、依赖、基线、审批、变更和风险七个对象。每个对象都要回答三个问题:能不能配置、能不能追溯、能不能在跨系统场景中被正确引用。

例如,任务日期变更后,系统是否能区分原始计划和当前计划?上游里程碑延期后,受影响的下游任务能否被识别?审批通过后,是否能记录批准人和时间?这些才是瀑布项目管理中的关键机制。

2. 维度二:开放平台完整度

开放平台至少要核验文档是否完整、鉴权是否清晰、接口是否覆盖核心对象、是否提供事件通知或可行的轮询方式、接口限流和版本策略是否说明。开发工具包、应用市场或连接器可以增加实施便利,但不能代替接口本身的边界说明。

我会要求技术团队从“外部系统调用平台”和“平台向外部系统发送变化”两个方向各做一次测试。只支持读取,可能无法闭环;只支持写入而不能查询处理结果,也会让同步任务难以确认。还要验证分页、筛选、时间戳时区、空值规则和删除后的数据表现。

3. 维度三:集成与数据治理能力

这里最容易被低估的是语义治理。需要把源字段、目标字段、转换规则、允许值、缺失值处理和冲突处理写成映射表。比如源系统的“已关闭”可能对应目标系统的“已完成”,也可能只表示工单不再处理;没有业务负责人确认,不能由开发人员凭字面含义决定。

对于每个关键对象,还应定义主数据来源。项目编号由哪个系统生成?里程碑日期谁有最终修改权?缺陷状态由哪个系统主导?如果两边都能改,就必须规定冲突优先级或人工裁决方式。没有主数据规则的双向同步,往往会出现循环覆盖。

4. 维度四:安全、部署与可维护性

企业选型不能只看功能和界面,还要确认部署形态、数据存储边界、身份接入、权限控制、审计能力、备份恢复以及升级维护责任。不同厂商、不同版本和不同部署方案可能存在能力差异,必须以当前官方材料和实际合同为准。

可维护性还包括测试环境、接口变更通知、版本兼容策略、故障响应和服务账号管理。接口上线当天能跑通,不代表半年后系统升级、字段调整或证书轮换时仍然稳定。采购团队应问清楚发生变化时谁通知、谁评估影响、谁承担改造和验证。

5. 维度五:总拥有成本,不要只比较许可证价格

项目管理工具的总成本至少包括订阅或授权费用、实施服务、数据迁移、接口开发、测试、培训、运维和后续变更。若企业现有系统很多,连接器是否现成、字段映射要花多少人天、接口故障是否需要专人处理,往往比初始软件价格更能决定长期投入。

我建议采购评估采用三年视角。第一年包含上线和迁移,第二、三年重点看接口维护、版本升级、用户增长和流程调整。如果价格方案只列出基础许可,没有说明扩展接口、实施服务或高级权限是否另计费,就应把这些列为待确认项,而不是默认包含。

评估维度 建议权重 核心证据 一票否决情形
流程适配 25% 真实项目结构、基线和变更测试 关键阶段门禁无法表达
开放平台 20% 接口文档、鉴权测试、对象覆盖 核心数据不可读写且无替代路径
数据治理 20% 映射表、冲突规则、失败记录 关键字段无法追溯或冲突无法处理
安全与部署 20% 权限验证、部署材料、审计证据 不满足企业强制安全要求
总成本与运维 15% 报价范围、责任边界、维护工时估算 关键维护责任无人承担

表中的权重是建议起点,不是行业统一标准。若组织有强制合规或私有化要求,安全与部署应升为硬门槛,而不是通过其他项目高分抵消。若核心问题是跨系统数据同步,开放平台和治理维度则应提高权重。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

6. 证据分级:把“厂商说能做”和“我们验证能做”分开

为了让评分有可信度,我会给证据标级。一级是官方材料,例如接口文档、部署说明和安全白皮书;二级是厂商演示,能够说明能力路径但不等于真实环境可用;三级是企业自己的试用验证,包括请求记录、日志、权限测试和异常测试;四级是生产运行观察,能够反映真实维护成本和数据质量。

评分表应在每个结论旁边记录证据级别。比如“支持状态回写”若只看到宣传页,应标记为待验证;完成测试环境验证后,才能写成“在指定对象、指定权限范围内通过 PoC”。这类限定语看似谨慎,却能防止采购评审把尚未验证的功能当成确定事实。

五、案例与数据观察:用一个小规模 PoC 暴露大规模上线风险

1. 情景案例:项目、工单和预算三套系统怎样验证闭环

下面是一个用于说明方法的情景模拟,不是某家企业的真实客户案例,也不是任何产品的实测结果。假设一家有 120 人研发和交付团队的组织,同时使用项目管理平台、工单系统和 ERP。项目编号在 ERP 生成,计划阶段和里程碑由项目团队维护,缺陷与工单由研发团队维护。

团队在采购前提出“打通系统”的需求。若只把项目名称和任务状态同步过去,试点会显得很成功;但真正的问题是项目编号是否稳定、缺陷关闭是否意味着里程碑可完成、预算变更是否触发项目计划复核。PoC 因此选择一个完整交付项目,覆盖立项、计划、缺陷处理和验收四段流程。

测试中先让 ERP 的项目编号成为关联主键,再把立项信息同步到项目管理平台;项目阶段计划变更后,记录基线、变更原因和批准人;缺陷关闭后,不直接自动完成整个测试里程碑,而是要求满足指定验收条件;最后把验收状态回写 ERP。这样的设计避免把单个系统状态误当作企业整体交付状态。

2. 情景模拟数据:先量清人工搬运,再决定自动化是否值得

下表给出一组用于预算推演的示意数据。假设项目办公室每月处理 80 个项目状态更新,每次人工核对和复制平均耗时 12 分钟;其中 8% 的记录需要返工,每次返工再耗时 20 分钟。按这个假设,月度人工处理时间约为 80×12÷60+80×8%×20÷60,即约 18.1 小时。

这个估算不是行业平均值,也不代表实际客户数据。它的用途是提供可复用的计算方法:用自己的更新次数、单次耗时和返工率替换假设值,再与接口开发和维护投入比较。如果团队每月只有少量更新,自动化未必划算;如果数据更新高频、错误会影响预算或交付决策,减少返工的价值可能远高于节省的录入时间。

估算项目 情景模拟值 计算或解释
每月状态更新次数 80 次 由项目办公室处理量假设
单次人工核对与录入 12 分钟 包含查找项目、确认状态和复制字段
需要返工的记录比例 8% 用于模拟字段遗漏或口径不一致
单次返工耗时 20 分钟 包含追问、修正和再次核对
月度人工处理时间 约 18.1 小时 基础处理约16小时,加上约2.1小时返工

这类计算还有一个容易忽略的边界:节省的工时不一定等于现金节省。若员工只是把节省时间用于其他工作,收益体现为容量释放和错误降低;只有岗位或外包成本实际减少时,才适合写成直接财务节省。采购报告应明确区分“节省工时”“减少返工”和“降低成本”。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

3. PoC 的验证用例:不仅测成功,还要主动制造失败

一次有效 PoC 不应只验证“数据能过去”,还应验证失败后团队能否恢复。可以选以下用例:正常创建项目、重复提交同一项目、项目编号缺失、目标字段值不在允许范围、调用账号没有项目权限、接口暂时不可用、上游状态与下游状态冲突。

对每个用例,记录输入数据、预期结果、实际结果、日志位置、处理责任人和恢复步骤。若接口返回错误码,但业务人员看不懂如何处理,这仍然是运维缺口;若系统自动重试,却产生重复记录,也不能算通过。PoC 的价值正在于用小成本提前暴露问题。

4. 建议的通过门槛:用结果标准代替“感觉还不错”

不同企业的门槛不同,但建议在测试前设定可量化验收项。例如:关键字段映射准确率达到约定值;必需字段缺失时能阻止错误写入或生成清晰告警;重复事件不会创建重复项目;权限越界请求被拒绝并留痕;同步失败可以定位并按规则重试或人工补偿。

如果设置目标数字,应注明样本量、测试环境和统计口径。比如“字段映射准确率 98%”必须说明测试了多少条记录、覆盖哪些字段、如何定义准确。只报一个百分比而没有样本和判定规则,容易制造虚假的精确感。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

5. 以 PingCode 作为候选示例时,应该怎样保持评估中立

对于中大型企业或 100 人以上组织,评估 PingCode 时不应只看团队日常协作体验,而要把它放进企业现有系统链路中核验。首先确认当前版本和采购方案包含哪些开放能力;其次按项目、阶段、任务、缺陷或其他实际对象核对接口范围;再用本企业的账号权限、字段映射和异常用例完成 PoC。

我不会在没有当前官方文档和测试记录的情况下,直接断言某个接口可用、某种部署一定支持或某项集成已经开箱即用。评估材料应写明核验日期、版本、租户或部署环境、测试账号权限和通过条件。若某项能力需要额外配置、服务或开发,也应计入实施成本。

同样的评估方法也适用于其他候选工具。比较对象必须使用相同测试数据、相同字段、相同权限和相同异常用例。这样得出的不是“谁演示更流畅”,而是谁更适合当前企业的业务约束。

六、不同情况下的行动建议:按组织成熟度选择验证路径

1. 系统少、流程简单:先建立规则,避免过度集成

如果团队只有项目管理平台和一套表格或文档系统,且数据更新频率不高,可以先通过稳定的项目编号、统一字段词典和规范化导入模板解决大部分问题。此时不要为了追求“自动化”直接建设复杂的双向集成,先确认哪些信息重复录入、哪些字段会影响决策。

行动顺序可以是:先梳理项目对象和状态定义,再确定数据主来源,然后选择一条高价值链路试点。若人工处理耗时和错误率都很低,保留轻量流程可能比新增接口更经济。

2. 多系统并存、跨部门协作:优先做数据地图和主数据规则

当 ERP、CRM、研发、工单和项目系统同时存在,工具选型之前先画数据地图。每个数据对象注明来源系统、负责人、消费者、更新频率、敏感等级和错误影响。重点找出项目编号、客户编号、产品版本、缺陷状态和交付日期等容易跨系统重复维护的字段。

接着确定主数据责任:哪些系统是权威来源,哪些系统只读,哪些字段允许目标端修改。没有这一步,集成越多,冲突越多。随后挑选一条业务价值高、边界相对清晰的链路做 PoC,不建议首期同时连接所有系统。

3. 合规或部署要求严格:先做安全准入,再看功能体验

对有数据驻留、审计、网络隔离或身份管理要求的组织,应把安全和部署条件放在前置阶段。索取当前部署说明、安全材料、数据处理边界和审计能力说明,并让内部安全、法务和 IT 运维共同核验。涉及合同承诺的内容,要落实到采购文件中。

若工具无法满足硬性安全条件,不应通过“其他功能分数很高”来抵消。安全门槛和功能评分不是同一性质:前者决定能不能进入候选范围,后者决定合格候选里哪一个更合适。

4. 流程尚未稳定:先用配置试验,不要过早写死接口逻辑

如果团队每月都在调整阶段定义、审批人或交付物清单,过早把业务规则固化在定制接口中,后续每次流程变更都可能需要重新开发和回归测试。优先确认平台的配置能力、字段扩展方式、流程版本管理和测试环境,再决定哪些规则值得自动化。

流程未稳定时,可以先自动化重复、低争议的基础数据同步,把审批判断和复杂状态映射暂时留给人工。等业务口径经过几个周期验证,再逐步扩大自动化范围。

5. 缺少开发和运维能力:把维护服务与责任边界写进方案

开放平台并不意味着企业必须自建全部集成。如果内部没有长期维护 API 的团队,应确认厂商或实施服务商是否提供标准连接器、集成服务和故障支持,同时厘清接口变更、异常排查、密钥轮换和版本升级由谁负责。

如果依赖外部服务商,还要避免关键映射规则只存在于服务商代码里。要求交付接口说明、字段映射表、运行手册、告警规则和测试用例,确保后续换人或迁移时仍能接手。

6. 需要替换旧工具:先做数据可迁移性测试

工具替换的难点往往不是新平台能不能建任务,而是旧平台里的历史关系能否保留。迁移前要盘点项目、阶段、任务、附件、评论、审批记录、基线、依赖和用户映射,并确认哪些数据需要完整迁移、哪些只需归档。

先做一批具有代表性的迁移样本,检查编码、附件、时间戳、人员离职后的归属和关联关系。不要等到正式切换才发现历史记录只能导出成平面表格,无法还原项目上下文。

六、不同情况下的行动建议:按组织成熟度选择验证路径

七、不同情况下的取舍:没有全能工具,只有适配约束的组合

1. 流程规范优先还是开放能力优先

如果项目阶段、审批和基线是企业的核心控制机制,优先保证流程模型能准确表达实际管理规则。开放能力不足时,可以评估中间集成层或受控的数据交换方式,但必须确认长期维护成本可接受。

如果企业已有成熟的流程系统,项目管理工具主要承担跨团队计划和状态协同,那么开放接口、稳定的数据对象和权限治理可能更重要。此时不必为了某个工具自带的复杂流程模块,重复建设已有能力。

2. 实时同步还是批量同步

实时同步适合影响即时决策的状态,例如关键阻塞、重大风险或紧急缺陷;但它对接口稳定性、故障告警和冲突处理要求更高。批量同步适合日报、周报、成本汇总或低频归档,实施简单、调用压力较低,但数据存在延迟。

不要默认所有字段都要实时。可以按业务影响分级:决策敏感字段采用事件触发或短周期同步,分析类和归档类数据采用定时批处理。这样既降低集成复杂度,也能让系统资源集中用于真正重要的数据。

数据类型 推荐同步方式 主要取舍
项目阶段阻塞与重大风险 事件触发或短周期同步 及时性更高,但需要完善告警和失败恢复
任务、缺陷和里程碑状态 按业务需要选择事件或分钟级轮询 要处理状态语义、重复消息和冲突规则
月度成本和资源汇总 定时批量同步 实现较简单,但不适合即时决策
历史归档与审计报表 批量导出或定期归档 成本相对可控,但需保证检索和留存要求

3. 原生连接器还是定制开发

原生连接器通常适合标准场景,部署和维护成本可能较低,但要核验字段覆盖、同步方向、配置自由度和版本兼容。定制开发可以贴合企业流程,却会增加开发、测试和后续升级负担。选择时不应只问“能不能做”,还要问“改一次规则要多久、由谁改、怎样回归”。

如果数据对象和流程都接近标准业务,优先验证原生连接器;如果涉及复杂主数据、独特审批逻辑或特殊安全要求,再评估定制。无论采用哪种方式,都应要求输出可维护的映射文档与故障处理说明。

4. 云端、私有部署或混合架构

部署方式没有脱离组织约束的绝对优劣。云端方案可能降低基础设施维护负担,但需核验数据处理、网络访问和服务连续性要求;本地或私有化方案可能更符合特定安全边界,却要求企业承担更多升级、备份和运维责任。混合架构则会带来跨网络访问和身份管理复杂度。

比较时应把“能否部署”拆成可执行问题:数据实际存放在哪里,接口从哪个网络出口访问,日志和备份由谁管理,升级窗口怎样安排,灾备目标是什么。只有这些问题得到明确答复,部署选项才有实际意义。

5. 功能更强还是维护更轻

功能更多并不总是更好。每增加一个自动化规则、同步对象或定制字段,就多一份测试和维护责任。对流程简单的团队,轻量方案的总成本可能更低;对系统复杂、业务风险高的企业,投入更完整的治理能力则可能更划算。

我建议在评审会上同时展示“能力收益”和“维护负担”。例如,新增一条双向同步规则,除了节省人工操作,还要计算冲突规则、异常队列、变更测试和责任人投入。只算上线收益、不算长期维护,是集成项目预算失真的常见来源。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

6. 一个可执行的选型取舍顺序

为了避免会议陷入“每个人都觉得自己关注的功能最重要”,我建议按以下顺序作决定:

  1. 先排除不满足安全、部署、合规和数据迁移硬条件的候选。

  2. 再用真实项目模板验证阶段、基线、依赖、变更和审批流程。

  3. 随后测试一条端到端数据链路,包括正常、失败、重复和越权场景。

  4. 再估算三年总拥有成本,计入实施、二次开发、运维、培训和升级。

  5. 最后比较用户体验、报表便利性和扩展生态等差异化项目。

这个顺序的好处是先处理不可妥协的风险,再比较体验差异。若顺序倒过来,团队容易先被演示吸引,后续才发现硬约束不满足,造成重复评估和采购周期拉长。

八、采购前检查清单:把结论变成可执行的验证任务

1. 发给供应商之前,先整理自己的系统清单

建议准备一张系统地图,至少列出系统名称、业务负责人、数据对象、数据来源、更新频率、接口方式、敏感等级和当前问题。不要只写“需要跟 ERP 集成”,要明确是同步项目编号、预算、客户、成本还是验收信息,以及方向和频率是什么。

每条数据链路还要写明业务结果。例如,“项目管理平台与 ERP 打通”过于笼统;“ERP 新建项目后,将项目编号、客户编号和预算上限同步到项目平台,项目结项状态回写 ERP”才是可测试的需求。

2. 要求厂商提供当前版本的证据包

  • 开放平台文档和接口对象清单,注明版本、更新日期与适用方案。

  • 身份认证、权限范围、调用限制、日志审计和错误处理说明。

  • 部署方式、数据存储边界、备份恢复和升级维护材料。

  • 标准连接器或应用集成的适用范围、字段覆盖和限制条件。

  • 价格与实施范围说明,区分基础许可、扩展能力、服务费用和定制开发。

如果某项信息只在销售演示中口头出现,先标记为待确认,不要直接计入得分。动态信息如版本、价格、接口限制和部署选项,必须在采购阶段重新核对。

3. PoC 测试记录建议保留哪些字段

记录字段 记录内容 为什么重要
测试用例编号 正常、异常、权限、重复或恢复场景 便于复测和跨候选工具横向比较
输入与预期结果 脱敏数据、字段值、状态及预期行为 避免测试结束后对“通过”产生不同理解
实际结果 响应、目标记录、日志和处理时间 保留可复核证据,而不是口头印象
问题责任人 业务、开发、运维或厂商支持 确定问题由谁判断、修复和验收
后续成本 配置、开发、测试和沟通工时 为三年成本模型提供真实输入

4. 评分前先统一证据口径

候选工具比较表中,每一项最好同时包含结论、证据级别、核验日期和适用范围。例如,“接口支持读取项目和任务”应说明测试环境、对象版本和账号权限;“支持某部署方式”应附官方材料或合同依据。没有证据的项目不要打高分,可标成“未核验”。

如果采购团队只有一周做评估,与其对十几项功能做粗略打分,不如集中验证三条高风险链路。评估的目标不是把表格填满,而是尽早识别不适配和隐性成本。

5. 上线后仍要持续观察,而不是把验收当作终点

项目上线后,建议按月检查同步成功率、失败原因分布、人工补偿次数、字段映射变更次数和接口维护工时。若失败集中在某个业务字段,可能是流程口径不清;若失败集中在权限或限流,可能是技术配置问题。指标要能帮助定位原因,而不是只报告一个抽象的“集成健康度”。

还应对项目组织变更、字段调整、平台升级和密钥轮换设置变更流程。任何一项改变都可能影响数据同步。将接口清单、映射规则和责任人纳入系统资产台账,能降低人员离职或供应商更换带来的知识断层。

2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评

九、结论:真正开放的平台,应该让数据有来有回、问题有人负责

1. 最值得带走的判断

瀑布管理工具的选型,不是比较谁的功能列表最长,也不是找到接口数量最多的平台。真正重要的是:工具能不能表达企业的阶段、依赖、基线和变更;开放能力能不能覆盖关键业务对象;数据冲突和同步失败能不能被发现、解释和恢复;上线后是否有人维护这条链路。

我更愿意把“打通数据孤岛”定义为四件事同时成立:数据有稳定标识,字段有统一口径,变化有明确方向,异常有责任闭环。少一项,集成就可能只是把数据搬到另一个地方,而不是让团队协作变得更可靠。

2. 下一步怎么做

采购团队可以先花半天整理系统地图和数据链路,选出一条最影响项目交付的跨系统流程;然后向候选厂商索取当前开放平台文档,按同一测试用例做 PoC;最后把流程适配、开放能力、安全部署和三年维护成本放在同一张决策表里讨论。

如果目前没有真实测试条件,就先发布“选型指南”或“能力核验清单”,不要把未经验证的判断包装成产品实测排名。证据补齐后,再将候选工具、测试环境、样本范围、核验日期和结果写清楚。对读者而言,透明的边界比看似确定的榜单更有决策价值。

最后的取舍原则很简单:先选能承载真实流程的工具,再验证它如何连接现有系统,最后决定值得为多少自动化能力持续付费。接口不是孤岛的解药,只有流程、数据和责任一起打通,开放平台才真正有价值。

常见问题解答(FAQ)

1. 开放平台不只是有 API,选型时应该重点核验什么?

我看到不少工具都写着支持开放平台,但不确定这是否意味着它能接入我们现有系统。我最担心的是演示时接口能调通,真正上线后却卡在权限、字段映射或异常处理上。

把“有接口”和“能稳定集成”分开判断。至少核验 API 文档是否公开可读、鉴权方式是否适合企业使用、是否提供事件通知机制、接口限流与版本变更如何管理,以及失败记录能否查询。还要确认这些能力属于当前购买版本,还是需要额外付费或定制开发。

建议用一个真实数据对象做验证,例如让 ERP 中的项目编号进入项目管理工具,再把里程碑状态回传。除正常流程外,测试无权限、字段缺失、重复提交和接口超时:如果只能展示成功路径,不能说明集成已具备上线条件。

2. 怎样判断一款工具真的适合瀑布项目,而不是只会管理任务?

我所在的团队按阶段和里程碑推进项目,需求变更后还需要追溯原计划。我担心有些工具虽然能建任务、画甘特图,却无法管理基线、依赖关系和变更记录。

不要只看任务看板或甘特图截图,重点验证项目计划发生变化后,工具能否保留原基线、标记变更原因,并呈现哪些后续任务受到影响。还应检查阶段门禁、里程碑、任务依赖、风险记录和进度汇报能否形成一条可追溯链路。可以设计一个小测试:建立 3 个阶段、8 个任务和 2 条跨阶段依赖,再把一个关键里程碑延后两天。

观察工具是否能显示受影响任务、保留变更前计划,并让项目负责人查到调整记录。具体功能是否原生支持,要以试用和当前版本说明为准。

3. 怎么用 PoC 判断工具是否真正打通了数据孤岛?

我不想只看供应商演示几个接口调用,因为那可能和我们的业务流程不一样。我更想知道,试用时应该选什么场景、记录哪些结果,才能判断集成是否值得投入。

PoC 应选择一个端到端流程,而不是孤立测试单个接口。例如,从业务系统创建项目,向项目管理平台同步项目编号和负责人,再把关键里程碑状态回传到原系统。测试前先写清数据来源、同步方向、触发时机、字段对应关系和责任人。验收时记录字段一致率、同步延迟、失败可追踪性、重复数据处理方式和人工补救步骤。

可先约定内部门槛,例如关键字段全部准确、每种失败都能定位原因、无需人工重复录入;这些是团队自行设定的验收标准,不应被误读为任何产品的实测成绩。

4. 比较瀑布管理工具时,怎样避免只按功能数量或报价做决定?

我手头有几款候选工具,功能表看起来差不多,报价口径却不一致。我不确定应该先比流程能力、接口能力还是实施成本,也怕低价方案后续需要大量定制。

建议按“流程适配、集成可验证性、安全与权限、实施维护成本”分层比较,而不是把功能数量直接相加。给每项标注证据等级:官方文档说明、厂商演示、试用验证或合同承诺。资料核验日期也要记录,尤其是价格、接口限制、部署选项和版本范围等可能变化的信息。

总成本至少列出订阅或许可费用、接口开发、数据迁移、培训、运维和后续改造。若某项能力只有口头承诺,先不要按“已具备”计分;把它转成 PoC 验收项或合同条款,再决定是否纳入最终比较。

核心关键词

读者评论

黄
黄嘉宁

文章没有硬凑产品榜单,而是先说明证据不足,再给出核验方法,这种写法比单纯列功能更可信。

陶
陶云舟

文中把触发、转换、传输、确认和补偿拆开讲很实用,尤其是失败后的回执与责任人,确实容易在演示时被忽略。

毛
毛知夏

对瀑布项目来说,基线、依赖和变更记录比任务看板更关键。建议 PoC 用真实的变更场景验证计划影响范围。

罗
罗亦辰

权限、审计和服务账号的提醒比较到位。接口能调用不代表权限合适,采购时最好把越权测试和日志留存纳入验收。

万
万一凡

文章也考虑了小团队的投入问题:低频交换未必需要复杂集成。先判断数据影响和维护能力,再决定同步方式更稳妥。

文章包含AI辅助创作:2026有开放平台的瀑布管理工具推荐:打通数据孤岛的选型测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/154406

赞 (0)
飞飞飞飞
2026医疗健康行业需求管理系统哪些值得尝试?选型测评
上一篇 2小时前
2026十大项目管理工具哪家强:选型对比与场景适配指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
