选择 2026 年的产品经理工具,最容易踩的坑不是买错某个软件,而是把不同工作环节的工具放进同一张“谁最好”的榜单里比较:需求管理平台、项目协作工具、白板和产品分析工具解决的并不是同一个问题。我会先定位团队流程中的主要阻塞,再按工作场景筛出 8 个候选工具;价格、功能和 AI 能力则在决策前核对官方信息,避免把一份看似完整的功能清单误当成选型结论。
一、先给结论:最佳工具不是功能最多的那个
1. 先找流程卡点,再找对应工具
如果团队反复争论“需求为什么排在前面”,问题可能在反馈归集和优先级规则;如果每周都花时间追问任务进展,问题可能在任务状态与协作约定;如果上线后说不清用户行为发生了什么,问题更可能在事件定义和数据分析。它们看起来都是“产品工作效率低”,根因却可能完全不同。
选工具要从问题倒推,而不是从功能正推。先挑出一项正在发生、可以观察的工作障碍,再评估工具能不能改善这个障碍,以及改善它需要多少配置、培训和迁移成本。
2. 把“最佳”改写成适配条件
本文中的 8 款工具不是同一类别的前八名,也不是基于统一实测得出的名次。它们覆盖需求发现、路线图、项目协作、文档、可视化讨论和产品分析等不同工作环节。对某个团队很合适的工具,可能对另一个团队只是额外增加一套系统。
我建议把“哪款工具最好”改成四个更容易回答的问题:它解决哪一步工作?谁需要参与?与现有系统怎么衔接?它带来的收益是否足以抵消学习、维护和迁移成本?这四个问题比功能数量更接近真实决策。
3. 用小范围试点代替一次性全员迁移
在选型早期,先挑两三款与实际需求对应的候选工具,用相同任务做试用;暂时不要急着统一全团队平台。试点至少覆盖一条完整工作链,例如“收集反馈,形成需求,排优先级,进入迭代,回看结果”。如果工具只在演示时好用,却接不上团队现有流程,问题通常会在正式迁移后放大。
| 决策问题 | 建议先确认的事实 | 不建议采用的判断方式 |
|---|---|---|
| 当前最需要解决什么 | 最近一个月反复出现的等待、返工或信息丢失 | 因为同行在用,所以也要用 |
| 谁会日常使用 | 产品、设计、工程、数据或管理者分别要完成什么任务 | 只由采购者或工具管理员决定 |
| 如何判断试点成功 | 先约定基线、目标和观察时间 | 只凭“看起来更现代”或演示印象 |

二、为什么工具选型经常失焦:看似缺软件,实则缺流程
1. 一个常见场景:反馈很多,但没人知道下一步
下面用一个情景推演说明问题,不代表行业调查或某个真实团队的统计结果:一家 20 人左右的产品与工程团队,通过客户沟通、客服记录和内部会议收集需求;需求分别存放在文档、即时消息和表格里。每到排期前,产品经理都要重新整理背景、询问提出人、补充重复项,再在会议上解释排序依据。
这时添加一个新平台,可能会让需求多一个存放地点,却不会自动回答“哪些反馈代表同一问题”“优先级依据是什么”或“谁能做出取舍”。如果团队没有统一的需求记录方式和决策责任人,工具只是给混乱增加一层界面。
2. 工作流断点通常比单点功能不足更值得优先修复
我会特别留意信息经过多人、多个系统时有没有断点。反馈被写下后,是否能关联到用户问题?被纳入路线图后,是否能追踪到具体执行任务?功能上线后,是否能回到数据或用户反馈验证判断?工具如果只改善其中一个页面,却让上下游仍依靠手工复制,整体收益可能很有限。
因此,评估时不只问“有没有路线图”“能不能建任务”,还要问:这条信息能否被正确的人找到、理解、更新和追溯。流程交接的质量,往往比功能列表的长度更能决定工具是否真正被使用。
3. 先建立工作基线,才知道选型有没有价值
在试用前记录少量基线即可,不必一上来做复杂的效率研究。可以观察每周重复录入花多久、一次需求从提出到进入评审要等多久、状态追问发生多少次、上线后的数据问题要多久才能定位。关键不是这些数字看起来是否漂亮,而是前后采用同一口径。
下面的数字是用于说明测量方法的示意情景,不是外部行业基准。示例假设团队每周消耗 12 小时在信息整理和状态同步上;正式项目应以自身工时记录或抽样观察替换。

三、常见误区:把购买决定伪装成效率改进
1. 误区一:工具越多,工作流就越完整
每个工具都可能有清晰的价值,但工具之间的交接会产生额外成本。一个需求先在反馈库整理,再被复制到路线图,随后又录入项目管理系统,最后在分析平台中关联指标,表面上覆盖了完整流程,实际上可能多出多个需要维护的版本。
我会把“新增工具的净价值”拆成两面看:它替代了什么重复工作,又新增了哪些同步、权限、培训和维护任务。若新增系统没有明确责任人,或没有规定什么信息以哪处记录为准,团队很容易出现内容不一致、状态过期和重复确认。
2. 误区二:功能多、AI 标签醒目,就等于更适合团队
功能多不必然带来更强的适配度。一个成熟团队可能更在意权限、审计、数据迁移和系统衔接;一个规模较小的团队,可能更重视低配置成本和快速协作。AI 功能也要拆成具体动作核验,例如是否用于归纳反馈、生成摘要或辅助检索,是否已经正式开放,是否受套餐、用量或地区限制。
演示中的自动化通常建立在输入足够规范的前提上。如果团队的需求描述缺少问题背景、用户对象和成功标准,生成出来的摘要再流畅,也不等于完成了产品判断。AI 可以缩短整理信息的时间,但不能替团队承担取舍责任。
3. 误区三:只算订阅价,不算使用和迁移成本
订阅价格只是总成本的一部分。正式使用前还要考虑历史数据迁移、字段映射、权限设置、培训、集成维护、管理员投入,以及旧工具停止使用后的资料留存。即便价格相同,两款工具所需的实施工作也可能差别很大。
尤其要注意计费单位和套餐边界:按用户数、功能模块、使用额度还是企业级权限收费,可能影响最终支出。价格和套餐会变,发布前应查阅官方价格页面,并记录核验日期;没有核实的数字,不应写成确定的当前报价。
4. 误区四:不同类别的工具硬排成一个总榜
路线图工具、开发协作工具、白板和行为分析平台的职责不同。把它们按照同一套“功能丰富度”打分,就像比较会议室、任务清单和数据仓库哪个更好:表格可以排出顺序,却不一定帮助团队作出正确选择。
更合理的做法是先按任务分类,再在同一类别内比较候选方案。本文会介绍八个候选工具,但不会把不同类型的平台伪装成可以一对一竞争的总排名。

四、专业判断逻辑:用一套可复核的方法做选型
1. 先定义任务,不要先定义工具
将需求写成一个可观察的任务句式:“当某类信息进入团队后,谁需要在多长时间内完成什么动作,最终要留下什么可追溯结果?”例如,不要只写“我们需要更好的需求管理”,而要写“客户反馈进入团队后,产品负责人需要在评审前合并重复问题,并能查看来源和排序理由”。
任务定义越具体,越容易判断工具差异。它也能帮助团队识别:问题究竟需要新工具、流程规则、培训,还是仅仅需要一个维护更好的共享记录。

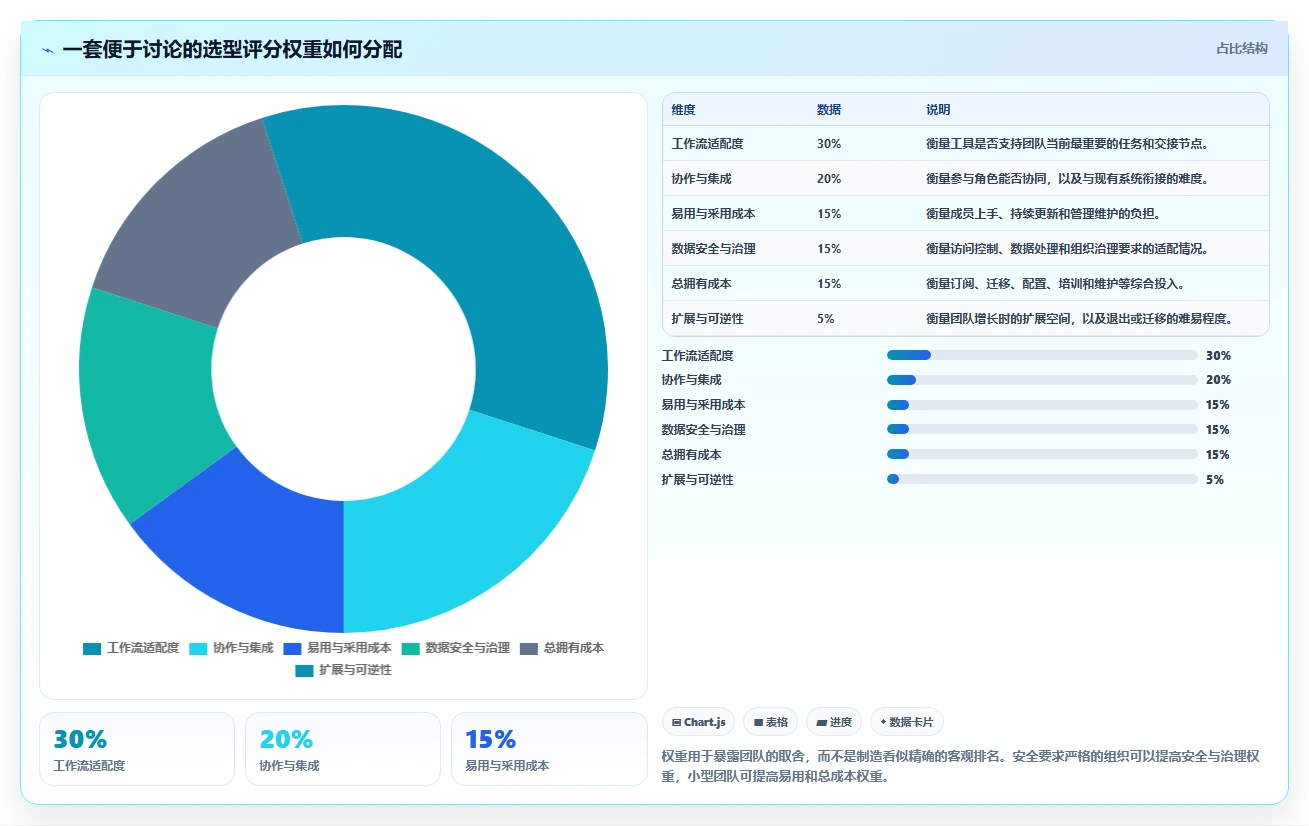

2. 用权重反映团队真正的约束
我建议先用一套初始权重帮助讨论,而不是把权重当作所有团队通用的行业标准。下例中,工作流适配和协作衔接占比较高,因为它们决定工具是否进入日常工作;安全、管理和成本权重则应根据组织要求调整。

3. 给每个候选工具打分时,保留证据和不确定性
可以用 1 到 5 分记录每项判断:1 表示明显不适配,3 表示满足基本需求但存在限制,5 表示试点中验证适配。每个分数都附一条依据,例如“用真实任务完成了反馈归并”“需要管理员手工维护映射”“官方资料说明某功能受特定套餐限制”。
没有试用过的项目不要打成实测分。可以标记为“待验证”,并写清下一步要验证什么。这样做看上去不如一张整齐的总分表有结论感,却能避免把假设包装成事实。
4. 试用一条完整任务链,而不是逐个点击功能
一个实用的试点任务可以包括:录入一个带来源的客户反馈、合并相似问题、说明优先级、进入路线图或任务列表、指派负责人、更新状态,最后查看相关结果或记录。试点者要包含实际协作者,而不仅是工具管理员。
记录完成一项任务所需的步骤、等待、复制次数和出错位置。若候选工具让单个产品经理操作更快,却增加了工程、设计或运营的沟通成本,团队总流程未必更好。选型结论应该看共同任务是否顺畅,而不只看一个角色的个人体验。
5. 把评分结果转化为可比较的决策,而不是绝对排名
评分表适合比较同一工作场景里的候选工具。假设团队只想改善路线图沟通,那么就应优先比较路线图表达、信息维护和协作方式,而不是把数据分析能力也算进去。若多个工具各有优势,可以采用“核心工具加轻量补充”的组合,但必须说明数据归属和交接规则。
在分数接近时,我会优先看试点里的失败成本:是否容易找回决策背景?成员漏更新时是否能发现?迁移退出时数据是否可取?这些问题未必出现在产品演示里,却关系到长期使用风险。
五、8 款候选工具:按工作场景看适配范围
以下介绍依据各工具公开定位进行场景分类,不构成当前价格、完整功能或安全能力的实时核验,也不代表八款之间存在统一排名。准备采购或迁移时,应以官方产品资料、官方价格页和实际试用为准,并记录核验日期。
1. Jira Product Discovery:候选需求发现与规划场景
如果团队希望集中整理机会、反馈和产品规划线索,可以把 Jira Product Discovery 纳入候选评估。重点不只是确认它能否展示想法或路线图,还要检查需求来源、优先级理由、计划信息与工程交付之间如何衔接。
试用时可以拿一项真实需求走完整流程,观察产品经理是否要在多个位置重复维护相同内容。若团队已经有成熟的开发协作系统,也要核实连接方式、权限边界及不同套餐的具体限制。
2. Productboard:候选反馈整理与产品规划场景
Productboard 可列入产品反馈整理和规划沟通的候选池。评估重点应放在团队如何归集客户声音、关联用户问题、解释决策依据,以及如何让不同角色理解路线图,而不是只看页面演示是否清晰。
如果团队的主要困难是“反馈分散”,要测试合并重复反馈、保留原始来源和回溯上下文的过程。如果核心问题其实是任务执行状态不透明,则应同时评估项目协作工具,避免把不同问题都交给同一类平台解决。
3. Aha!:候选产品策略与路线图场景
Aha! 可以作为产品策略、规划和路线图相关工作流的候选。适不适合团队,取决于组织是否确实需要较完整的规划与协作机制,也取决于团队能否投入时间维护结构化信息。
试用中应检查路线图如何与目标、项目进度和团队沟通相连,哪些信息需要手工更新,以及成员日常是否愿意持续使用。规划能力再丰富,如果维护负担超过团队承受范围,最终也可能退化成少数人更新的展示页面。
4. Linear:候选产品与工程协作场景
Linear 适合列入产品与工程任务协作的候选评估。实际判断时,应将重点放在需求从讨论进入执行的路径、任务状态表达、迭代协作体验以及团队现有工作方式的兼容程度。
如果团队主要问题是需求优先级缺少依据,任务管理工具未必能解决根因;如果团队已经有稳定的优先级机制,却常在任务流转中丢失状态,那么这类工具的试点价值就可能更直接。不要仅凭界面熟悉度代替流程验证。
5. Jira:候选项目与开发协作场景
Jira 可作为项目管理和开发协作场景的候选。评估时要把可配置性与管理成本放在一起看:工作流、权限和项目结构能否满足团队需要,配置是否容易理解,长期维护由谁负责。
对跨团队或流程差异较大的组织,灵活配置可能带来价值;对只需要轻量任务跟踪的小团队,过多设置也可能成为负担。试点时应让一线协作者完成真实任务,再由管理员核算配置和治理成本。
6. Notion:候选文档与知识协作场景
Notion 可用于评估产品文档、知识管理和团队协作的场景。试点要验证的不是“能不能写文档”,而是团队能否快速找到最新背景、记录决策,并让文档与任务或规划信息保持可理解的关系。
如果团队把它同时用于文档和任务管理,要先明确什么内容是正式记录、谁负责维护、过期资料如何处理。自由度高并不自动等于信息治理良好;没有命名规则和所有者的知识库,可能只是把散落的信息搬进了新的空间。
7. Miro:候选可视化讨论与工作坊场景
Miro 可纳入需求讨论、用户旅程梳理、工作坊和可视化协作的评估。它更适合观察参与者能否围绕同一张图快速表达和讨论,不应因为白板功能丰富,就默认它能替代结构化需求管理或任务执行平台。
试点后要检查讨论成果如何沉淀:结论是否有人整理?行动项是否进入任务系统?白板中的用户问题是否能回到正式记录?如果这些后续步骤依靠人工反复抄写,协作过程可能很顺畅,闭环却仍然断开。
8. Amplitude:候选产品行为分析场景
Amplitude 可作为产品行为分析相关工作的候选,重点评估团队是否能用它回答具体产品问题,例如用户在哪一步流失、某项功能是否被使用,以及不同用户行为路径之间有什么差异。
分析平台的价值取决于事件设计和数据质量。试用前先定义要回答的问题、事件口径、用户属性和数据负责人;同时确认数据接入、权限、使用门槛和套餐要求。工具能展示图表,不代表输入数据已经准确,也不代表分析结论可以直接替代产品判断。
| 工具候选 | 主要评估场景 | 试用时优先观察 | 常见边界 |
|---|---|---|---|
| Jira Product Discovery | 需求发现与规划 | 来源、优先级与交付的衔接 | 核实与现有系统的连接和维护方式 |
| Productboard | 反馈整理与规划沟通 | 反馈归集和决策依据回溯 | 不能替代所有任务执行流程 |
| Aha! | 产品策略与路线图 | 规划结构和持续维护负担 | 评估团队是否需要相应深度 |
| Linear | 产品与工程协作 | 任务流转和团队采用情况 | 不一定解决需求判断本身的问题 |
| Jira | 项目与开发协作 | 配置复杂度、权限和治理成本 | 轻量团队需警惕过度配置 |
| Notion | 文档与知识协作 | 信息查找、维护责任和版本管理 | 自由度需要规则与信息所有者支撑 |
| Miro | 可视化讨论与工作坊 | 讨论成果如何沉淀为行动项 | 不等同于结构化任务和需求管理 |
| Amplitude | 产品行为分析 | 事件口径、数据质量和问题回答能力 | 分析价值受埋点与数据治理影响 |

六、具体行动建议:按团队规模和问题类型做取舍
1. 个人产品经理或极小团队:先减少重复维护
如果团队规模很小,成员之间沟通直接,优先选择当前系统中最容易形成单一信息来源的方案。不要因为每个工作环节都有专用工具,就立刻全部引入。可以先把决策记录、需求来源和任务状态放进一条清楚的工作流,再观察是否真的缺少专业能力。
小团队的主要取舍常常是灵活度与结构化之间的平衡。轻量工具上手快,但规则和信息所有者仍需明确;专业工具功能深入,却可能带来不必要的配置负担。先用一个短周期试点,比先搭建复杂工具栈更稳妥。
2. 产品与工程协作频繁:先验证任务交接
如果产品、设计和工程每周都要围绕优先级、依赖和交付状态协调,试点重点应放在“从决定做什么到知道做到哪里”。选择两款候选工具,用同一条真实需求测试:背景是否保留、负责人是否明确、状态是否可见、变更是否可追溯。
若任务工具已经能清楚表达执行情况,而团队仍争论需求该不该做,优先改善需求评审和排序机制;若决策本身清晰,信息却在交接时反复丢失,再重点比较协作工具。不要用下游工具的替换,掩盖上游决策责任不清。
3. 多产品线或大型组织:把治理、权限和退出路径提前
规模较大的组织不应只看单个团队的使用体验。还要核实空间和项目的管理方式、权限粒度、审计需求、数据处理条件、系统集成责任以及合同约束。涉及安全、隐私、数据驻留或合规的结论,必须查官方文件并让组织内部对应负责人审核。
迁移前也要设计退出路径:数据怎样导出?历史记录是否可保留?关联附件、评论和权限如何处理?当组织结构调整或合同变化时,能否把核心信息带走?这些问题看似发生在采购之后,却应该在试点和采购评审阶段就得到回答。
4. 研究或数据驱动团队:先保证问题与事件口径一致
如果团队依赖用户研究和产品行为数据做决策,先写清楚需要回答的问题,再检查数据是否足以回答。比如要解释转化变化,就要确认事件定义、用户分群和观察周期是否一致;要整理定性反馈,就要保留用户背景和反馈来源。
研究和分析工具不应成为孤立的数据终点。可视化结果需要回到产品决策,决策又要能够追溯到用户问题和执行记录。若数据定义还不稳定,优先投入事件治理和分析规范,可能比立刻扩展平台功能更有价值。
5. 用统一试点表完成两周内的初筛
一个简化的初筛可以控制在两周左右,具体时间要按团队规模和采购流程调整。这不是保证选型成功的固定周期,而是帮助团队避免“无限试用、没有结论”的工作节奏。
- 第 1,2 天:选定一个高频问题,记录当前流程和基线,不同时解决多个问题。
- 第 3,4 天:按工作场景筛出两三款候选,核对官方资料、价格、套餐边界和必要集成。
- 第 5,9 天:让产品及关键协作者执行同一组真实任务,记录步骤、等待、复制和错误。
- 第 10,12 天:复核权限、数据迁移、培训和维护成本,收集参与者的具体反馈。
- 最后 1,2 天:决定继续试点、采用、保留现状或放弃,并记录证据和未解决风险。
如果试点结束仍无法判断,不要急着用平均分制造确定性。先找出争议集中在哪一项:是功能适配没有验证、实际用户没参与、需求定义不清,还是成本口径不完整。补齐缺失证据后再决定,通常比匆忙签约更省时间。
6. 把试点结果和采用成本放在同一张账上
下面的情景数据展示一种核算方式,不代表工具实际能带来相应收益。假设团队试用前每周在重复录入、状态追问和问题定位上分别投入 5、4、3 小时;试点后,团队通过统一入口和固定更新节奏减少部分重复工作。正式评估时,需要根据自己的记录替换这些数值,并确认节省的时间是否真的转化为更有价值的工作。

七、做最终取舍:选一条更可靠的决策路径
1. 适合优先试用的情况
当某个工作环节持续出现可观察的浪费,而且团队愿意指定流程负责人时,可以优先试用对应类别的工具。例如反馈和需求长期分散,可比较需求发现或产品规划候选;任务状态频繁失联,可比较项目协作候选;用户行为问题无法回答,则先检查事件定义,再试用产品分析候选。
这类情况下,成功标准应写成流程结果,而不是功能使用次数。比如“评审前能查到需求来源和排序理由”,比“每个人每周至少登录三次”更能说明工具是否改善了工作。
2. 暂时不建议新增工具的情况
如果团队还没有明确的需求决策责任人、核心记录散落且无人维护,或当前工作问题尚未被具体描述,先不要急着采购。先用现有系统建立最小流程,试着统一名称、状态、负责人和更新规则;等流程可运行之后,再判断现有工具是否真的无法支撑。
如果成员已经被多个平台反复切换拖慢,也要考虑整合或淘汰,而不是再加一套专用工具。新增功能看上去解决了局部短板,却可能让整个系统更难维护。
3. 多款工具打平时,优先比较退出成本和协作者体验
当功能覆盖和试点评分接近,我会把注意力转向两个问题:一是协作者能不能自然完成自己的任务,二是未来能否低风险退出。一个工具如果只有产品管理员愿意维护,团队其他成员却绕过它,那么它的实际价值会随着使用率下降;如果核心数据难以导出,短期便利可能换来长期锁定。
这也是为什么选型不能只由产品负责人独立完成。至少邀请日常参与者完成试点,并请安全、数据或采购相关人员核验他们负责的约束。体验与治理是不同证据,任何一方都不应代替另一方。
4. 在试用前就约定停止条件
工具试点需要明确什么情况下不继续。例如关键集成无法满足工作流、主要协作者拒绝采用、迁移数据无法达到组织要求,或新增维护成本持续高于可验证收益。停止条件不是消极,而是防止团队因为已经投入时间,就不断为不合适的方案追加理由。
同时也要设置继续条件:核心任务能完成、信息可以追溯、参与者愿意使用、成本与治理要求可接受。把这些条件写进评估记录,后续团队调整或重新选型时,才有可复用的决策依据。
5. 下一步:今天就能开始的三件事
- 选一个最近反复出现的流程问题,写清触发条件、参与角色和预期结果。
- 记录一周的重复录入、等待、追问或问题定位时间,作为团队自己的基线。
- 按问题所属场景挑两三款候选,用同一条真实任务试用,并核验官方价格、功能、集成和数据要求。
2026 年选产品经理工具,最值得追求的不是“买到最好的一款”,而是让团队用更少的重复劳动,把问题、决策、执行和结果连起来,同时保留对成本与风险的控制。先把一条工作流跑通,再决定哪些工具值得留下;如果现有系统已经够用,最好的选型结论也可能是暂时不新增。

常见问题解答(FAQ)
1. 2026 年选产品经理工具,应该先看功能还是先看团队规模?
我在选工具时最容易被功能清单带偏:看起来每款都能管需求、排路线图、跟进项目,最后却不知道差别在哪。我想知道,团队规模和实际工作流程哪个应该先考虑?
先看工作流程,再看团队规模,最后才比较功能。团队人数只是复杂度的近似指标:一个 5 人、跨产品与工程协作的小组,可能比 20 人但分工简单的团队更需要权限、状态同步和需求到任务的衔接。先把最近一个月最常发生的卡点写下来,例如反馈散落在聊天记录、路线图没人维护,或需求进开发后状态不透明。
再把问题归到需求管理、产品规划、项目协作、用户研究或数据分析,选择对应类别的工具;不要先找一款“全能工具”,再强行迁移所有流程。判断团队规模是否真的影响选型,可以问三个问题:有多少角色需要协作?是否需要不同权限?是否要跨多个产品线汇总进度?如果答案都是否定的,复杂的平台可能只会增加配置和维护负担。
2. 8 款产品经理工具分属不同类别,应该如何公平比较?
我看过一些工具榜单,会把路线图、任务管理、白板和数据分析产品直接排在一起,但它们解决的问题并不相同。我该用什么标准比较,才不会把功能数量误当成实际价值?
不要给不同类别的工具做一个不分场景的总排名。Jira Product Discovery、Productboard 和 Aha!可作为需求发现或产品规划的候选;Linear 和 Jira偏向产品与工程协作;Notion侧重文档与知识协作;Miro适合可视化讨论;Amplitude用于产品行为分析。
它们不是八个可以互相替换的同类选项。更公平的做法是先按用途分组,再统一检查每款工具的五项条件:是否解决当前痛点、团队能否顺利采用、能否接入已有系统、迁移与维护成本多高、权限和数据要求是否满足。功能再多,如果关键流程仍要靠复制粘贴,也未必值得引入。
可用一个编辑评估框架做初筛:场景匹配 35 分、协作与集成 25 分、易用性 15 分、总拥有成本 15 分、安全与权限 10 分。这个权重是比较工具的决策模板,不是实测排名;团队应按自身约束调整,并记录每项评分的依据。
3. 产品经理工具试用时,怎样判断它是真的适合团队,而不是演示时看起来好用?
我担心免费试用时只浏览了界面、看了几个模板,就误以为工具适合团队;等到导入真实需求、让工程和设计一起使用,才发现流程不顺。我应该设计什么样的试用任务?
用同一组真实任务试用候选工具,而不是分别看销售演示。选一个近期需求,从记录用户反馈开始,完成优先级说明、路线图安排、任务拆分、负责人协作和进度回顾;每个环节都记下需要手动补录、切换系统或重复解释的次数。试用时至少邀请产品、设计和工程各一位协作者。
除了记录“能不能完成”,还要记录“谁需要额外培训”“权限配置是否清楚”“状态变化能否被相关人员看见”。这些细节比首页有多少功能入口,更能预测工具上线后的真实使用情况。可以用五个维度各打 1,5 分:任务完成顺畅度、信息重复录入、跨角色协作、迁移难度、日常维护成本。评分不是行业基准;
它的价值在于让所有候选工具面对相同任务,避免因演示内容不同而产生错觉。试用结束后,优先选择总分合理且关键流程没有硬伤的方案。
4. 2026 年选产品经理工具,价格、AI 功能和数据安全应该怎么核实?
我看到工具页面常强调 AI、集成和免费额度,但套餐规则、可用地区和权限说明可能并不一致。我该如何核验这些信息,避免试用后才发现关键能力要额外付费,或者不符合团队的数据要求?
把价格与功能核验当作采购检查,而不是阅读宣传页。记录核验日期,并逐项确认计费单位、最低购买人数、免费版限制、试用期限、关键集成是否另收费,以及取消或导出数据的条件。价格和套餐会变化,发布文章或提交采购前都应回到官方页面复核。
评估 AI 功能时,不只问“有没有”,而要核实它具体处理什么任务、是否已正式开放、受哪些套餐或地区限制、是否会使用团队数据,以及输出是否需要人工确认。AI 功能的存在本身不等于节省时间;应在试用中比较它是否减少了真实流程中的整理或沟通工作。
企业团队还应向供应商核对访问权限、数据存储与删除、审计能力及适用的安全文件,并让负责信息安全或采购的同事参与评估。若公开资料没有明确回答,就把它列为待确认项,不要把营销文案直接当成合规承诺。
核心关键词
文章包含AI辅助创作:如何在 2026 年选择最佳产品经理工具?8 大推荐指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/146212
读者评论
文章把需求管理、项目协作和数据分析工具分开讨论,这比直接排一个总榜更有参考价值;实际选型确实要先明确团队卡点。
用同一条任务链试用候选工具,并记录复制次数、等待和出错位置,能比单看功能演示更客观地判断适配度。
文中明确说明示例数据和评分权重不是行业统计,这点比较严谨;采购前核对官方套餐信息也很必要。
