缺陷管理最贵的部分,往往不是软件订阅费,而是一个线上问题在群聊里被重复描述三次、修复完成后没有人验证,最后又以“新缺陷”的名义重新进入队列。选工具时,我不会先问功能有多少,而会先问:团队能不能用它把一个真实问题从发现、分派、修复一直追踪到验证关闭。本文围绕五种常见团队需求,评估 Jira、TAPD、PingCode、Bugzilla 和 GitLab Issues,并给出一套可以在采购前执行的试用方法;

文中的情景数据均会标明为模拟,不代表产品实测结果。

一、先讲结论:投资价值取决于缺陷闭环,而不是功能数量

1. 五款工具对应五种不同的选择理由

我不会把这五款产品排成“第一名到第五名”。缺陷管理不是同一道标准化考试:一个已有完整代码托管和流水线体系的团队,可能更看重问题与代码变更的关联;一个跨部门、多项目的组织,则可能更重视权限、流程治理和汇总报表。把场景差异压成单一名次,容易让采购者误以为名次靠前就适合自己。

更实用的结论是:Jira 可纳入复杂流程和跨项目治理的候选;TAPD、PingCode 适合进一步评估国内团队的研发协作、项目与测试管理衔接;Bugzilla 适合考察轻量、可控、偏传统缺陷跟踪的需求;GitLab Issues 则值得已有 GitLab 工作流的团队优先试跑。这里说的是候选理由,不是对当前版本、价格或部署条件的保证,具体能力需要以产品当期文档和试用结果为准。

工具 值得优先评估的场景 主要取舍 试用时重点验证
Jira 多团队、多项目、流程和权限较复杂 配置空间较大,也可能带来管理员维护负担 工作流维护、跨项目报表、集成与总成本
TAPD 希望把项目协作与研发、测试过程放在同一套管理框架中考察 不同版本和服务方案的能力边界需要核对 缺陷字段、测试关联、迁移方式和团队使用习惯
PingCode 需要评估研发协作、需求、测试等环节衔接的团队 具体模块、权限与部署能力应按当前方案确认 端到端流程、代码工具集成和扩容成本
Bugzilla 重视缺陷跟踪本身、可控性或开源部署的团队 用户体验、周边集成和维护工作要纳入成本 部署维护、权限模型、通知和报表能力
GitLab Issues 代码、合并请求和流水线已集中在 GitLab 的团队 是否满足复杂测试管理及跨部门治理要求,需实测 缺陷与代码变更关联、工作流、项目级报表

我建议把“值得投资”拆成三笔账:许可或订阅成本、上线与迁移成本、长期维护成本。工具能不能让团队更快定位责任人、减少状态确认和避免缺陷重开,比它是否提供更多菜单项更能决定投入回报。

本节的核心判断:先筛选适配的工作方式,再比较具体产品;先验证闭环,再谈效率收益。没有通用冠军,只有在明确约束下更合适的候选。

2. 一张决策图:先看团队约束,再看产品能力

在采购会上,我会先记录团队规模、代码托管位置、是否要求本地部署、跨项目权限复杂度,以及测试团队的协作方式。下图是一份用于启动讨论的情景模拟评分,不是对五款产品的实测评分,也不代表产品排名。实际评分应由试用团队按照同一套任务打分。

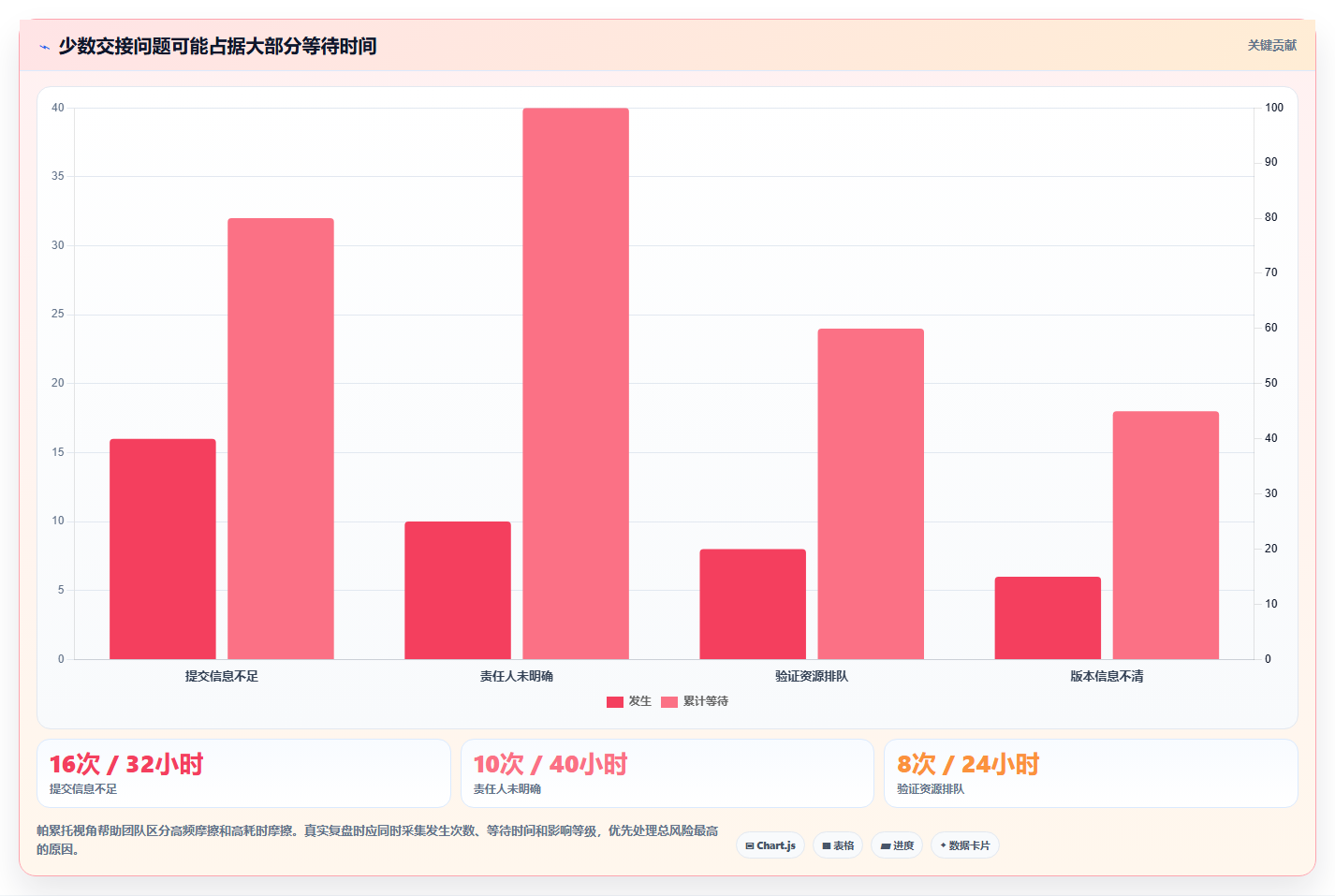

提升研发效率:2026年最值得投资的5款缺陷管理工具

二、为什么缺陷工具常常买对了,却没有提升研发效率

1. 缺陷流转的损耗通常发生在交接点

一个问题从用户反馈进入研发团队后,常常要经过复现、定级、分派、修复、代码评审、测试验证和关闭。任何一步的信息不完整,下一位处理者就要重新询问:影响哪个版本?复现环境是什么?谁确认过?修复是否已经进入发布分支?这些确认动作不一定出现在工时系统里,却会消耗工程师和测试人员的注意力。

所以我看缺陷流程时,特别关注“交接质量”,而不是单纯统计缺陷总数。缺陷条目只有标题、没有环境和复现步骤,工具再强也无法自动补全事实;状态字段再丰富,如果大家仍在聊天窗口里决定优先级,系统就只是事后归档。

下图用一个模拟团队展示等待如何累积。它不是行业基准,而是一个可用于团队复盘的测算模板:把每个阶段的等待时间从真实样本中取出,就能判断瓶颈是在分派、修复,还是验证。

提升研发效率:2026年最值得投资的5款缺陷管理工具

2. “缺陷闭环”不是把状态从新建改成已关闭

我把有效闭环定义为:问题有足够信息可以复现,有明确责任人和优先级,有可追踪的修复记录,有人基于约定标准验证结果,并且关闭后仍能找到相关版本、代码变更或测试证据。若仅仅把状态改成“已解决”,但没有验证记录,实际风险并未消失。

对不同团队来说,闭环的重点不同。移动应用团队可能需要设备型号、系统版本和日志附件;后台服务团队更关心请求链路、影响范围和回滚方案;硬件或嵌入式研发则可能需要固件版本、板卡型号和复现条件。字段不是越多越好,而是能否让接手的人少问一次关键问题。

3. 小样本试用比演示会更容易暴露流程问题

产品演示通常由熟悉系统的人操作,流程顺滑并不意味着团队成员能自然使用。我更信任一项小型实测:取一批近期已关闭的问题,隐去不必要的敏感内容,让研发、测试、产品和项目负责人分别完成自己的环节,再观察每次交接是否需要线下补充说明。

例如,测试人员提交缺陷后,开发能否仅凭记录复现?修复者能否把代码变更关联回问题?测试人员能否看出哪个构建版本包含修复?负责人能否区分“等待研发处理”和“等待测试确认”?这些问题比首页是否好看更接近实际投资回报。

三、五款工具:按适配条件评估,不做无证据排名

1. Jira:适合评估复杂流程,也要防止配置过度

Jira 常被纳入研发团队的缺陷与工作项管理候选,主要理由是流程、字段和生态集成有较强的可配置空间。对于跨项目、跨角色协作的组织,这种空间可能有价值:团队能够尝试把受理、排期、修复、验证和发布状态映射到实际流程,而不是强迫所有项目共用一张简单表格。

但我不会把“可配置”直接等同于“管理成熟”。如果每个团队都有不同字段、状态和自动化规则,管理员很快会面对规则冲突、报表口径不统一和新人难以上手的问题。配置能力越大,治理责任也越大。试用时应让实际管理员尝试修改一个字段、一个状态流转和一个跨团队报表,记录每项维护所需的时间与权限。

适合优先评估:多项目并行、角色权限复杂、已有成熟流程治理能力的团队。谨慎评估:没有专职管理者、流程尚未稳定,或期望工具替团队自动解决协作争议的组织。

2. TAPD:验证本地协作习惯和研发流程能否对上

对于希望在同一套管理框架中观察项目协作、研发任务与测试过程的团队,TAPD 可以作为候选之一。评估重点不应停留在功能列表,而应检查它的当前方案能否覆盖团队实际使用的缺陷字段、状态规则、角色权限和项目汇总需求。

我会用三个问题来试:第一,测试人员是否能按现有习惯提交缺陷,而不必绕到外部表格补信息;第二,开发修复后,验证人员能否从工作项中看到所需上下文;第三,管理者能否从跨项目视角识别长期未处理问题,而不是只看到数量汇总。具体模块、版本限制、集成和部署选项都应以当前官方资料及书面方案为准。

适合优先评估:需要比较国内团队使用习惯、协同流程和项目视图的组织。要重点核对:数据迁移范围、已有系统衔接、团队账号及权限安排,以及不同版本之间的功能差异。

3. PingCode:重点验证需求、测试与缺陷之间的上下游关系

PingCode 可以放入需要评估研发协作和测试流程衔接的候选名单。对这类工具,我最关心的不是单个缺陷页面有哪些字段,而是能不能从需求或测试过程找到相关问题,随后再追踪修复状态与验证结果。一个缺陷若能和它所影响的需求、测试任务或发布节点建立清楚联系,复盘时会少很多人工拼接。

不过,“支持某类管理”不等于当前订阅方案就包含团队需要的所有能力。采购前应逐项确认模块范围、用户权限、自动化规则、第三方集成和部署方式,并要求供应商用团队自己的流程演示,而不是仅看预设样板项目。试用中的关键测试是:成员是否能不经管理员代操作,就完成自己负责的任务。

适合优先评估:希望把研发协作多个环节放在一起观察,并准备统一项目与测试视图的团队。需要谨慎核实:各模块边界、现有数据迁移、与代码及构建平台的连接方式,以及规模扩大后的费用变化。

4. Bugzilla:轻量缺陷跟踪与可控部署是评估重点

Bugzilla 是成熟的缺陷跟踪候选,适合那些明确想解决“问题如何提交、分派、跟进和检索”的团队。对于流程相对稳定、愿意掌握系统维护工作的组织,开源软件带来的部署与控制空间可能具有吸引力。但采购判断不能只看软件本身是否免费或可自行部署。

实际成本还包括服务器和备份、升级维护、权限配置、邮件通知、报表补充、故障响应,以及团队熟悉系统所需的培训时间。若组织需要高度定制的报表、便捷的跨工具集成或面向非技术角色的低门槛界面,最好先做可操作性测试,估算自行维护需要投入多少人天。

适合优先评估:缺陷跟踪需求清楚,且具备部署、维护和流程管理能力的团队。不宜只凭“开源”决策:没有维护责任人、需要快速上线,或对企业级支持承诺有明确要求的组织。

5. GitLab Issues:已有代码工作流中的近距离候选

如果团队已经把代码托管和持续集成工作集中在 GitLab,GitLab Issues 的优势值得放进实际工作流里验证。对工程师来说,问题、分支、合并请求和流水线信息能否彼此关联,可能直接影响定位和确认效率。减少在多个工具之间切换,本身就是一种值得测量的收益。

但把缺陷记录放进代码平台,不代表所有测试管理、跨部门项目治理和复杂权限需求都自然满足。团队要观察非开发角色是否能顺畅提交和追踪问题,项目负责人是否可以获得必要的汇总视图,以及现有缺陷流程能否在该平台上清晰表达。

适合优先评估:代码协作已集中在该平台、缺陷主要由研发团队处理,且希望减少工具切换的组织。需额外评估:测试用例管理要求较重、跨部门流程复杂或对业务层报表有专门要求的团队。

6. 比较时把同一个任务交给所有候选工具

下面的维度表是建议的试用框架,不是产品功能判定。每款工具都应该由同一组成员完成同一条缺陷流程,并依据实际结果记录分数。分值越高表示在团队约束下越匹配,不表示市场排名。

评估维度 建议权重 现场验证方法 常见误判
缺陷记录完整度 20% 观察必需字段能否收集复现条件、环境和影响范围 字段很多,却没有人愿意填写
状态流转与责任清晰度 20% 让提交者、开发和测试分别完成交接 状态名称齐全,但责任人仍靠聊天确认
代码及测试关联 20% 追踪一个问题到修复变更、构建和验证记录 有集成入口,却未验证团队实际使用路径
报表与复盘支持 15% 生成逾期、重开、阶段等待时间等视图 只展示缺陷总数,无法解释为何拖延
部署、权限与治理 15% 验证角色权限、审计需求和运维边界 只核对能否登录,忽略长期管理成本
迁移与学习成本 10% 导入一批样本数据,记录培训与配置时间 只比较订阅价格,不核算上线投入
三、五款工具:按适配条件评估,不做无证据排名

四、常见误区:看起来像效率提升,实际上可能只是把工作换了地方

1. 把“记录得更多”误认为“管理得更好”

缺陷数量上升,不必然代表质量变差;也可能是团队开始主动记录过去被口头处理的问题。反过来,缺陷数量下降也不一定意味着质量提高,可能只是提交门槛过高,问题转而躲进聊天记录和个人待办里。

因此,我不会单独用缺陷总量评估工具效果。我会连同发现渠道、有效缺陷比例、重复缺陷比例、重开率、平均等待时间和严重问题逃逸情况一起看。指标必须配合流程解释,否则团队可能为了降低数字而减少记录。

2. 把“集成数量”误认为“集成价值”

产品页面上的集成列表,不能替代团队场景中的端到端验证。真正要确认的是,某个开发者修复缺陷后,相关代码变更能否被追溯;测试人员能否确认修复进入了哪个构建;失败的流水线能否关联到待处理问题。只要关键上下文仍需手工复制,集成就可能只是减少了一次点击,而没有消除交接。

3. 把“免费”误认为“总成本低”

订阅费只是显性成本的一部分。若一个工具需要管理员长期维护自定义流程,或要通过额外脚本补上通知、报表和数据同步,隐性支出可能超过团队预期。反过来,价格较高的产品如果能减少重复录入、缩短问题等待时间,也可能更合算。决策要按团队总成本测算,不能只比较价格表中的单价。

一个便于复用的计算方式是:年总成本等于许可与订阅费用,加上实施、迁移、培训、系统维护和持续配置成本,再减去可合理核实的人工节省。人工节省要来自时间记录或样本观察,不能把预期收益直接当成已经实现的回报。

4. 把“流程完整”误认为“流程适合团队”

流程越长,不一定越可靠。小团队若每个小问题都必须经过多层审批,记录工作的负担可能超过问题本身的处理成本;受监管或多业务线组织若缺少必要审批和审计,又可能面临质量与合规风险。流程设计要与缺陷等级挂钩:高风险问题需要更多证据,低风险问题则可以快速闭环。

下图展示的是一种推荐的试用关注结构,不是行业统计。团队可用它检查:是否把过多时间花在记录、等待或重复确认上,并据此决定应当改流程还是改工具。

提升研发效率:2026年最值得投资的5款缺陷管理工具

5. 把“上系统”误认为“协作已经改变”

如果团队仍然通过私聊决定优先级、在表格里跟踪版本、再让管理员定期补录工具状态,系统就会出现两个事实来源。迁移成功的标志不是所有人都创建了账号,而是成员愿意在一个约定位置查看问题状态,并且关键决策能在问题记录中找到。

五、专业判断逻辑:怎样用一套公平方法选出自己的候选

1. 先定义决策边界,再开始看产品

正式试用前,我会把“必须满足”和“可以妥协”分开。必须满足的条件通常包括数据部署要求、身份与权限、现有代码平台衔接、关键字段和审计要求;可妥协项可能包括页面布局、某些非关键报表或个别自动化便利性。这样能避免团队被演示效果带着走,最后才发现硬约束没有满足。

  • 团队规模与角色:实际使用者有哪些,是否包含外部协作者,是否需要分项目授权。
  • 现有系统:代码仓库、测试平台、构建流水线、身份认证和消息通知分别是什么。
  • 流程复杂度:是否按严重程度、产品线、发布周期使用不同处理规则。
  • 数据与部署:云端、私有化或混合方案是否符合组织政策,备份与导出如何处理。
  • 运营责任:上线后由谁维护字段、工作流、用户权限和报表口径。

2. 用真实工作样本完成短周期试用

我建议先抽取约20至30条近期关闭的缺陷,覆盖不同严重程度、不同发现渠道和不同修复难度。样本不是为了做统计显著性研究,而是让团队看到常见问题能否被工具承载。若样本全是最简单的文本问题,试用结果很容易高估真实适配度。

试用时,至少安排测试、开发、项目负责人和系统管理员参与。每个人都应亲自完成自己的任务,而不是由熟悉产品的管理员代演。记录完成时间、追问次数、需要手动复制的信息、发生权限阻碍的次数,以及成员是否能独立找到问题当前状态。

试用流程可以按下面步骤执行:

  1. 建立一条含复现步骤、版本和影响范围的标准缺陷。
  2. 让受理人判断严重程度、确认责任人并安排处理。
  3. 由开发记录修复说明,并关联实际代码变更或工作项。
  4. 由测试人员验证修复,并记录通过、失败或需补充的信息。
  5. 由负责人查看逾期、重开和阶段等待情况。
  6. 让管理员尝试修改一项字段或工作流,估算维护难度。

3. 评分时看证据,不看印象

对于每个评估维度,我会要求团队留下证据:任务完成耗时、重复录入次数、流程被迫绕开的次数、报表生成所需步骤,以及管理变更需要的人天。比如“集成很好用”不是证据;“从问题页能定位到对应变更,且测试人员在两分钟内找到构建信息”才是可复核的观察。

下图中的阈值是建议基准,不是普遍适用的行业标准。团队应结合当前基线设定目标,并在试用前锁定衡量方法,避免试用结束后再挑对产品有利的指标。

提升研发效率:2026年最值得投资的5款缺陷管理工具

4. 同时算总拥有成本,不只看采购报价

假设两个方案年度报价不同,不应只比较报价本身。还要估算导入数据、配置流程、培训角色、维护权限、升级验证和处理集成故障的投入。对于内部运维成本,可以用“投入人天乘以团队约定的人天成本”估算;对尚未验证的效率收益,先记录为潜在收益,不直接计入确定回报。

以下表格展示一份可复用的成本清单。具体金额必须使用供应商正式报价和组织内部成本数据填入,不能用示意数字替代采购核算。

成本项 核算口径 容易漏算的内容
许可或订阅 用户数、空间数、模块和付费周期 访客、外部协作者、扩容后的阶梯费用
实施与迁移 导出、清洗、字段映射和历史数据验证人天 旧附件、关联关系和历史审计记录的处理
培训与适应 各角色培训时间及试用期产能影响 新员工培训、流程变更后的重复培训
运维与治理 账号、权限、工作流、报表与升级维护投入 脚本、插件、备份、故障排查和管理员单点风险
潜在收益 经实测确认的等待时间或重复录入减少 未经验证的“效率提升百分比”不能当作收益

六、具体案例与数据观察:先找等待,再决定是否换工具

1. 一个模拟案例:问题没变少,团队却更快知道下一步

为了说明测量方法,我构造一个明确标记为模拟的研发团队情景:团队有12名研发和测试人员,过去通过表格、聊天和代码平台共同跟踪问题。试用目标不是让缺陷数量减少,而是降低责任交接中的等待和补问。团队选取30条历史问题作为样本,记录提交信息完整度、受理等待、验证等待和重开情况。

情景模拟中,旧流程平均从提交到明确责任人需要约1.5个工作日,验证阶段平均等待约1个工作日;将责任人规则、必填信息和验证节点统一后,目标是把两个等待阶段分别压到0.5个工作日以内。这里的数字是为了展示测算方式,不是任何真实客户结果,也不能据此推断特定产品能达到同样效果。

关键观察是:如果等待减少,而缺陷的实际修复工时没有明显变化,效率改善来自流程可见性和交接清晰度,并非工具让开发编码变快。如果等待不变,应该继续检查值班分派、排期策略、测试资源或缺陷描述质量,而不是立刻购买更高级的订阅。

2. 用帕累托思路定位最值得处理的流程摩擦

团队复盘时,可以先把问题分成几类:提交信息不足、无人受理、修复排期等待、修复后无人验证、重复或误报。按发生次数和累计等待时间排序,通常能找到比“全面改造流程”更小、更有效的切入点。下面是示意数据,说明为什么要同时看问题数量和浪费时间。

提升研发效率:2026年最值得投资的5款缺陷管理工具

3. 不把模拟数字写成业绩承诺

工具评估文章很容易出现“缩短修复周期30%”之类结论,但如果没有样本数量、观察周期、缺陷等级和计算口径,这个数字对采购决策帮助很有限。团队内部测量时,应至少记录:样本数、从哪个时间戳开始计时、关闭规则、是否排除待外部信息的时间、是否区分严重等级。

我会把结果分成三类:系统日志可以直接核验的事实、成员反馈形成的定性观察,以及仍待验证的预期收益。只有第一类适合直接用于量化结论;第二类需要结合样本解释;第三类只能作为后续试验假设。

七、不同团队怎么行动:按约束做选择,也要接受相应取舍

1. 小团队:优先减少维护负担,而不是买最大配置

如果团队人数少、流程相对固定,我会先选两到三款易于试用的候选,用真实问题验证提交、分派、修复和验证是否顺畅。小团队通常没有专职工具管理员,过度复杂的工作流会把管理成本压到少数人身上。此时,简洁、容易检索、成员愿意持续使用,可能比跨项目治理能力更重要。

小团队的取舍是:接受部分报表和自动化能力有限,换取更快上手和更低的维护负担。若团队即将扩张,应确认数据可导出、字段可扩展、权限能逐步细分,避免短期便利变成后续迁移障碍。

2. 多项目团队:把权限、跨项目报表和口径统一放在前面

多项目组织最容易遇到“每个项目各自能用,但组织无法比较”的问题。不同团队可能把严重程度、关闭条件和逾期定义设成不同含义,最后仪表盘上的数字看似统一,实际上不可比较。试用时,应让两个项目用相同规则处理同类问题,再查看汇总结果能否解释项目差异。

这类团队可以接受更高的初始配置投入,换取权限治理、数据口径和跨团队可见性;但必须指定流程负责人和变更机制。没有治理人的高配置平台,容易变成多个彼此不兼容的工作流集合。

3. 研发与测试工具链成熟:优先测量关联关系是否省掉重复动作

若团队已有代码托管、自动化测试和持续集成流程,优先测试候选工具与现有系统的连接路径。不要只验证“能否连接”,而要验证连接后实际减少了多少复制粘贴、重复查询和状态确认。尤其要让测试人员参与:对开发友好的集成,如果让测试角色无法快速找到修复版本,就没有完成闭环。

这类团队可以容忍一部分配置工作,换取缺陷与代码变更、构建结果之间的可追溯性。但如果工具链已经稳定,迁移带来的中断风险可能高于收益;应先做小范围试点,而非全组织一次切换。

4. 对部署和数据管理有要求:把书面边界纳入试用验收

对于有数据驻留、网络隔离、审计或灾备要求的组织,不能只听“支持企业部署”的概括说法。需要书面确认具体方案、数据所在位置、备份与恢复责任、升级方式、服务响应范围和数据导出能力。不同版本或服务形态可能有不同边界,采购文件应与实际交付方案一致。

这类团队的取舍通常是:接受更长的评估周期和更高的部署管理成本,换取符合内部治理要求的控制能力。若供应商无法清楚解释责任边界,即使功能匹配,也不应把风险留到上线后解决。

5. 想从表格迁移:先整理流程,再迁数据

从表格迁移时,最常见的错误是把所有历史列原样搬过去。旧字段可能存在同义重复、填写习惯不一致和长期无人维护的状态值。建议先确定新流程最少需要哪些字段,再清理重复记录、映射状态和验证样本,最后选择一批活跃项目试迁移。

若历史数据主要用于审计和查询,可以考虑分层迁移:活跃问题完整迁移,已关闭历史按检索需求决定是否迁移附件和关系。迁移方案应保留原始导出文件、字段映射表和抽样核验记录,避免上线后无法解释数据差异。

6. 试用结束后,用决策表把偏好写清楚

最终建议不要只写“团队感觉不错”。决策记录应包含候选工具、硬性条件是否满足、试用任务结果、预计年度总成本、主要风险、待供应商确认事项和退出方案。这样即使最终选择发生变化,团队也知道改变的是哪项约束,而不是重新从品牌印象开始讨论。

  • 立即采用:硬性条件满足,关键角色能独立完成流程,成本与维护责任明确。
  • 延长试点:流程基本可行,但集成、迁移或报表仍有未验证问题。
  • 暂缓采购:流程本身尚未达成一致,或没有人承担系统治理责任。
  • 淘汰候选:关键部署要求不满足、核心角色无法使用,或总成本超出组织可接受范围。
七、不同团队怎么行动:按约束做选择,也要接受相应取舍

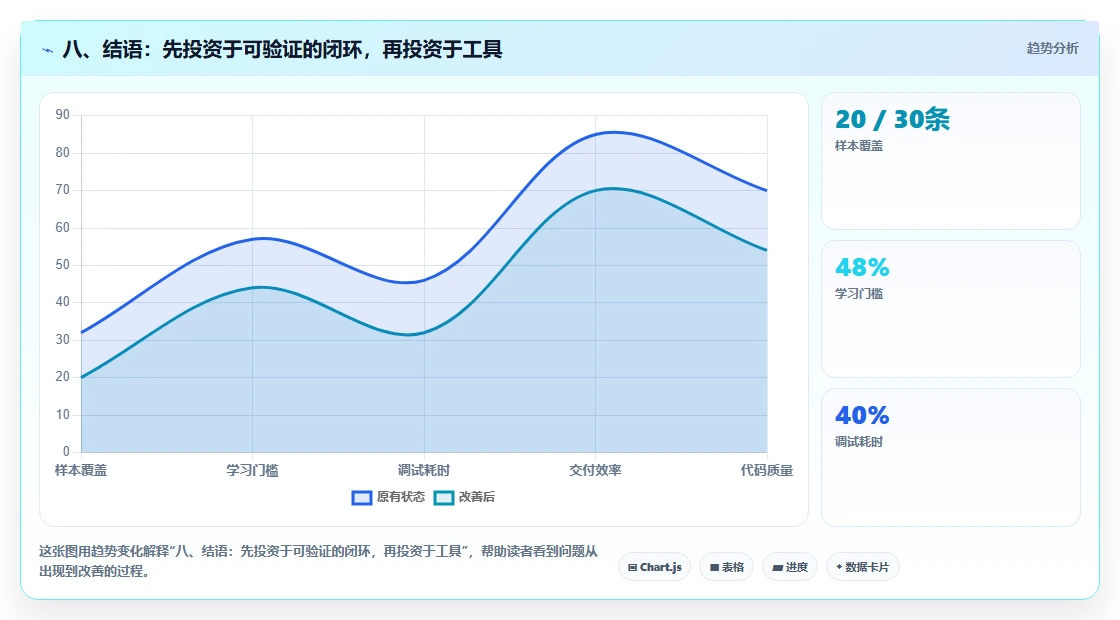

八、结语:先投资于可验证的闭环,再投资于工具

1. 最值得投入的不是某个功能,而是团队共享的处理方式

缺陷管理工具的价值,不在于它收集了多少字段、提供了多少图表,而在于团队能否快速知道问题是什么、谁负责、卡在哪里、修复是否经过验证。产品能力决定流程可以如何实现,组织约定决定流程会不会真正发生。没有后者,再完善的系统也可能成为新的信息孤岛。

对 Jira、TAPD、PingCode、Bugzilla 和 GitLab Issues,我建议把它们视为不同工作方式下的候选,而不是统一榜单上的五个名次。最终选择应由团队约束、实际试用和总拥有成本共同决定。公开产品资料可以帮助建立候选名单,版本、价格、集成和部署结论则必须在采购前逐项核验。

2. 下一步:用两周完成一轮有证据的评估

如果你正准备选型,可以从最近关闭的问题中抽取20至30条样本,定义一条统一的缺陷闭环流程,再让测试、研发、项目负责人和管理员分别试用候选产品。记录交接耗时、补问次数、手动复制次数、报表完成时间和维护投入。两周后,用这些证据比较工具,而不是用演示印象或未经核实的效率承诺做决定。

我的最终判断是:缺陷管理工具不是用来让团队“多填一张表”,而是用来减少问题在交接中丢失的概率。先找到最耗时的交接点,再买能够消除它的工具;这通常比先选一款看起来功能最全的产品,更接近真正的研发效率提升。

八、结语:先投资于可验证的闭环,再投资于工具

九、核验资料与信息边界

1. 产品信息应以官方当前资料为准

本文不引用未经核实的具体价格、用户数量、市场份额或效率提升幅度。以下官方入口可用于采购前核对产品定位、当前版本、部署方案和文档;不同地区、版本和服务方案可能存在差异,最终以产品官方页面、合同及书面答复为准。

本文图表中的模拟值和建议阈值仅用于展示测量方法,不是行业平均值,也不是产品性能承诺。实际决策应以团队试用记录、供应商当期文档和正式报价为依据。

常见问题解答(FAQ)

1. 2026年选缺陷管理工具,应该比较哪些维度?

我正在给研发团队筛选缺陷管理工具,发现每款产品都能展示缺陷列表和状态,但宣传页上的功能很难直接判断实际适配度。我更关心的是,怎么设计一套公平的比较方法,避免最后只按品牌知名度或功能数量做决定?

先把“值得投资”定义为适合团队当前流程、部署约束和总成本,而不是功能最多或名气最大。比较时至少看六项:缺陷流程配置、跨角色协作、与代码及测试工具的衔接、权限与部署、报表可用性,以及订阅、实施、维护和迁移成本。

可把 Jira、TAPD、PingCode、Bugzilla 和 GitLab Issues 作为候选池,但不要预设排名。它们的产品定位、部署方式和工作流深度并不相同,价格与功能也可能随版本调整;应以当前官方文档、报价和实际试用结果为准。

建议使用同一张评分表,给每个维度设置权重,并为每项结论记录证据来源。例如,集成能力不能只记“支持集成”,还要验证能否把代码提交、构建结果或测试记录关联到真实缺陷。没有验证的项目标为“待确认”,不要折算成优势。

2. 试用缺陷管理工具时,怎样判断它能不能真正跑通团队流程?

我担心试用时只创建几条缺陷、看看界面就下结论,正式上线后才发现权限、通知或状态流转不符合团队习惯。我应该让哪些角色参与试用,又该拿什么真实场景来测试?

用一条真实但不含敏感信息的缺陷走完整闭环:测试人员提交问题,负责人补充复现步骤并定级,研发接单和关联代码修改,测试人员回归验证,最后关闭或重新打开。这个过程能暴露字段是否够用、状态能否配置、责任交接是否清楚,以及通知是否打扰过多。试用不要只由管理员完成。

至少邀请测试、研发和项目负责人各一人,并加入一个需要跨团队协作的案例;同时检查普通成员能否看见不该访问的项目、报表是否能回答“哪些高优先级缺陷超期未处理”等具体问题。记录每一步的完成情况和卡点,而不是只凭“感觉顺手”打分。

比如统计完成闭环所需操作数、需要手工复制信息的次数、未收到通知的交接数,以及管理员为配置流程投入的时间。这些是团队试点数据,不应被包装成普遍的效率提升比例。

3. 购买缺陷管理工具后,怎么计算投入产出比?

我不想只比较每个账号的订阅价格,因为迁移、配置和培训也会占用团队时间。有没有一种简单的算法,能让我向管理层说明这笔投入是否值得,同时避免用夸大的效率数字做预算依据?

把成本拆成经常性成本和一次性成本。经常性成本包括订阅或许可、运维、技术支持和管理员工时;一次性成本包括历史数据清理与迁移、流程配置、集成开发和培训。云端与自建方案的成本结构不同,不能只拿标价横向比较。收益应从可观察的流程变化估算,例如重复录入减少、缺陷交接等待缩短、超期问题更早暴露。

可用“净收益工时=试点前后节省的协作工时-新增管理工时”做初步核算,再结合团队内部的人力成本估算金额;明确记录观察周期和计算口径。例如,假设某团队试点后每月少花20小时在重复录入和追踪上,但新增配置及维护占用14小时,净节省就是6小时,而不是20小时。

这个数字只是计算方法的示例,不代表任何产品的实测结果。建议先小范围试点,再用本团队数据决定是否扩大采购。

4. 小团队和大型研发组织,分别适合什么类型的缺陷管理工具?

我看到一些工具面向轻量协作,另一些强调流程、权限和集成,但团队规模本身好像不能说明全部问题。我们既想快速上手,也担心项目变多后管理失控,应该优先判断哪些条件?

小团队通常先验证上手成本、基础状态流转和与现有代码协作方式的衔接。若当前主要痛点是问题散落在聊天和表格里,先把提单、分派、修复、验证和关闭统一起来,往往比一开始购买复杂定制更重要。可将 GitLab Issues 等候选与团队现有研发环境一起试用,确认是否满足实际闭环。

多项目或大型组织应额外验证项目隔离、角色权限、跨项目报表、审计要求、单点登录及部署选项。Jira、TAPD、PingCode 等可以纳入候选比较,但最终是否合适,要看当前版本能否满足组织的流程和治理要求,而不能仅凭产品类别下结论。最容易踩的坑是先按人数选工具,后补流程。

采购前先列出不可妥协条件,例如数据部署要求、必须集成的代码平台、审批规则和迁移范围;再让代表性团队试用,并确认版本限制、服务支持和退出时的数据导出方式。条件不满足时,即使功能清单很长,也不应仓促签约。

核心关键词

读者评论

赵
赵亦辰

文章没有简单排出名次,而是按团队场景给出候选,这种写法比单看功能数量更适合采购初筛。

彭
彭欣然

把修复后验证纳入缺陷闭环很关键;只改成已解决、没有验证记录,确实可能让问题再次进入队列。

韦
韦清越

文中的评分和周期数据明确标为模拟,避免被误当成实测结果。团队试用时还是应使用自己的缺陷样本重新计分。

姜
姜嘉宁

开源或可自行部署不等于没有成本,备份、升级、权限和报表维护都应该计入长期投入。

潘
潘安琪

同一流程交给研发、测试和产品成员操作,能检验工具是否真正减少交接沟通,也能发现非开发角色使用上的障碍。

文章包含AI辅助创作:提升研发效率:2026年最值得投资的5款缺陷管理工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/135314

赞 (0)
飞飞飞飞
项目经理必读:2026年绩效管理系统选型指南,TOP 5工具深度对比
上一篇 5小时前
解密2026年顶级绩效系统:8款工具助力企业腾飞
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
