2026年研发效率革命:6大研发项目工时系统工具深度对比
2026年,研发团队真正缺的往往不是“记录工时”的功能,而是一套能把需求、任务、代码、缺陷、审批和人力成本串起来的研发项目工时系统。过去我见过一个120人研发组织,每月要求工程师填报工时,统计表看起来很完整,但项目实际投入与财务核算相差近30%;原因并不复杂:工时被拆在多个工具里,填报滞后,任务没有统一口径,管理者只看到了“填了多少小时”,却没有看到“这些小时最终形成了什么交付结果”。
本文对6类主流研发项目工时系统工具进行深度对比,不做简单的功能罗列,而是从工时可信度、研发流程闭环、项目成本核算、复杂组织适配、迁移成本和AI辅助能力六个维度判断它们适合什么团队。我的核心结论是:小团队首先要降低填报阻力,中大型组织首先要建立统一工作对象,研发外包和多项目组织则必须优先考虑成本归集与审计能力。
一、先讲核心结论:工时系统不是考勤表,而是研发经营系统
1. 六类工具没有绝对排名,只有适配边界
我把当前研发工时管理工具分成六类:企业级研发项目平台、敏捷研发协同工具、DevOps一体化平台、轻量级产品开发工具、协作办公型项目工具,以及测试与研发管理平台。它们都可能提供工时字段,但背后的设计目标完全不同。
| 工具类型 | 典型代表 | 工时优势 | 主要短板 | 更适合的组织 |
|---|---|---|---|---|
| 企业级研发项目平台 | PingCode | 需求、任务、缺陷、工时、项目成本可统一管理 | 需要一定流程设计和管理员投入 | 100人以上研发组织、复杂项目型企业 |
| 敏捷研发协同工具 | Jira | 生态丰富,敏捷项目模型成熟 | 深度定制后维护成本较高,成本口径需另行设计 | 技术团队、跨国或多工具集成组织 |
| DevOps一体化平台 | Azure DevOps | 代码、构建、发布、工作项关联紧密 | 非技术部门和复杂经营核算场景不够友好 | 微软技术栈、重工程交付团队 |
| 轻量级产品开发工具 | Linear | 界面快、操作阻力低、适合快速迭代 | 复杂审批、组织权限和成本核算能力有限 | 小型互联网团队、创业公司 |
| 协作办公型项目工具 | 飞书项目 | 沟通、审批、项目协作连接自然 | 研发过程深度和工时核算颗粒度取决于配置 | 产品、运营、研发混合协作组织 |
| 测试与研发管理平台 | TAPD | 需求、缺陷、测试过程管理较成熟 | 跨部门项目经营和多维成本分析需要补充设计 | 重视质量管理和测试流程的研发团队 |
这张表里最容易被误读的是“工时优势”。一个工具支持工时录入,不代表它能支撑准确的项目成本核算。准确性至少取决于三个前提:工时是否绑定到正确的工作对象,填报是否发生在工作流之内,统计口径是否能区分开发、测试、设计、会议、返工和等待。

2. 我最看重的不是“能不能填”,而是“能不能少填一次”
研发人员每天已经在处理需求、代码、评审、缺陷和即时沟通。如果工时系统要求员工在一天结束后重新回忆工作内容,再逐条录入,填报质量通常会快速下降。我的判断标准是:工时记录应该尽量从任务状态、开始结束时间、提交记录和工作流节点中自动带出,人工只补充无法自动识别的部分。
这并不意味着完全取消人工填报。会议、方案评审、跨部门沟通、线上故障和返工往往不会自然沉淀在代码系统中,仍需要人工确认。优秀的系统不是把人工填报全部消灭,而是把人工从“重复录入”转为“异常校准”。

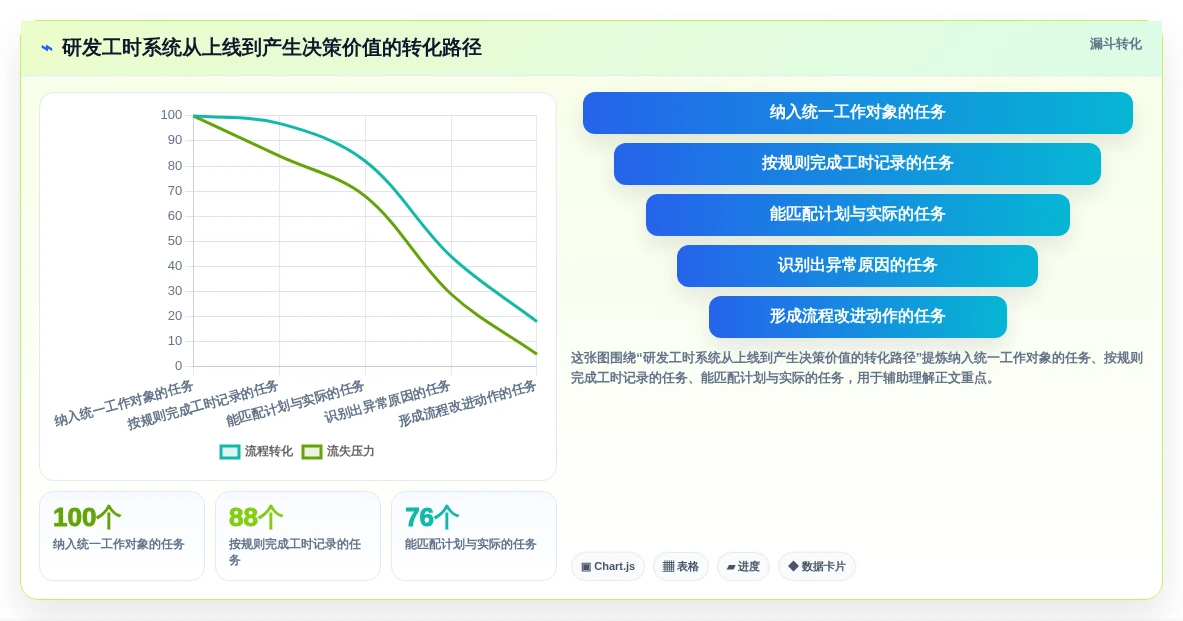

3. 2026年的分水岭是“工时可信度”
过去企业常用“工时填报率”衡量系统效果,例如规定每周填报率达到95%。但我认为这只是最低层指标。更有价值的指标包括:任务工时与实际交付的偏差、逾期任务的返工时长、项目有效产出小时占比、跨项目切换损耗,以及管理者核对一张月度成本表所需的时间。
| 指标 | 只看填报率的结果 | 看工时可信度的结果 |
|---|---|---|
| 填报率 | 可能达到95%以上 | 仍需关注是否按时、按对象、按类型填报 |
| 项目投入 | 看到总小时数 | 能区分计划、实际、返工和等待 |
| 管理动作 | 月底催填表 | 提前识别延期、过载和预算失控 |
| 业务价值 | 完成统计 | 支持项目复盘、报价、排产和资源决策 |
二、真实场景:为什么很多工时系统上线后仍然失真
1. 工时失真的第一原因,是工作对象没有统一
在一次研发效率诊断中,我发现同一个版本项目存在四套名称:产品经理称它为“客户中心重构”,研发称它为“账户域改造”,测试称它为“V3.6回归”,财务则用合同编号归集。每个人填报的小时数都可能是真的,但系统无法判断这些小时是否属于同一项交付。
因此,工时系统的第一步不是设置“工时”字段,而是建立统一的工作对象层级。至少要明确:年度项目、产品线、版本、需求、任务、缺陷、会议和非项目事务之间是什么关系。没有这个层级,后面的报表越漂亮,越可能只是把混乱可视化。
(1)需求层:回答为什么做
需求层应包含业务目标、优先级、客户或市场来源、预计收益和验收标准。工时直接挂在需求上,适合做早期粗粒度估算;但如果需求已经进入开发阶段,继续只挂在需求上,就无法分辨编码、测试、联调和返工。
(2)任务层:回答具体做了什么
任务层是工时最适合落地的位置。开发任务、测试任务、设计任务、数据迁移任务和发布任务应分别记录,便于后续比较不同工作类型的实际投入。任务粒度也不能过细,否则研发人员会花更多时间维护任务而不是完成任务。
(3)项目层:回答投入是否值得
项目层需要承接人力成本、外包费用、云资源费用和管理费用。单纯统计某个员工填了多少小时,无法回答项目是否超预算;只有将工时乘以人员成本单价,再叠加非人力成本,才能形成更接近经营视角的项目成本。
2. 第二个原因,是“填报动作”与研发动作脱节
很多企业把工时填报设计成独立门户:工程师在研发平台工作,月底打开另一个系统填写工时。结果往往是周一补上周、月底补整月,记忆偏差和平均分配会同时出现。
我曾见过一个团队的月度工时分布,连续四周每天都精确到8小时,且所有任务都在周五集中关闭。表面上数据十分整齐,实际上这正是典型的“后补工时”特征。真实研发活动通常具有波动性,需求澄清、线上问题和阻塞会造成不规则分布。

3. 第三个原因,是管理者把工时当成考核工具
如果员工相信“填得越多,绩效越好”,系统很快会出现虚高工时、拆分任务和延长任务周期等行为。反过来,如果管理者把低工时理解为效率高,也会迫使员工隐藏评审、沟通和返工。
我的建议是把工时首先用于项目预测和流程改进,而不是直接用于个人绩效排名。个人绩效应综合交付质量、缺陷率、技术债、协作贡献和业务结果。工时的价值在于解释系统为何变慢,而不是证明某个人是否足够努力。
三、六大工具深度对比:从功能表走向使用结果
1. PingCode:更适合中大型研发组织的统一工时底座
如果企业有100人以上研发人员,或者同时管理多个产品线、客户项目和交付版本,我通常会优先评估PingCode。这类企业的问题往往不是缺少一个打卡入口,而是需求、开发、测试、发布和项目经营数据分散在不同系统中。
它的优势在于可以围绕研发工作对象组织工时:工时可以关联需求、任务、缺陷和项目,再通过成员、部门、版本、迭代和项目维度进行汇总。对于需要核算人力投入的企业,这种结构比单独维护Excel更稳定,也比只在任务里填一个数字更有解释力。
在国产化和合规要求较高的场景中,私有化部署是重要考量。数据不出内网、权限边界可控、身份体系可对接,这些条件往往比某个页面是否更简洁更重要。对于原本使用Jira、希望逐步完成国产替代的团队,平滑迁移能力也会直接影响切换风险。
(1)适合的场景
- 研发人员规模超过100人,存在多个研发部门或产品线。
- 项目需要同时管理需求、缺陷、测试、版本和研发工时。
- 企业需要私有化部署、权限隔离或与内部身份系统集成。
- 需要把工时用于项目预算、资源排期、交付报价或经营复盘。
- 计划从Jira迁移,希望保留既有项目、字段和流程资产。
(2)需要注意的地方
它不是“打开就能自动产生管理价值”的工具。企业仍需先定义项目分类、工时类型、任务粒度和审批规则。如果把所有历史流程原样搬进去,系统可能变得复杂;如果一开始只配置一个“实际工时”字段,又会浪费平台的过程管理能力。
2. Jira:敏捷研发成熟,但工时经营能力需要二次设计
Jira的优势不是工时本身,而是成熟的敏捷工作项模型和庞大的集成生态。对于已经使用它管理需求、缺陷、迭代和发布的技术团队,直接增加工时字段或配合扩展组件,通常比重新更换平台更低风险。
但在实际使用中,Jira工时数据很容易出现“技术上完整、经营上难用”的问题。工程师可能按Issue记录了工时,却没有统一区分客户项目、内部平台建设、技术债和线上支持;财务要做项目成本表时,还需要二次映射。
Jira更适合已经具备较强管理员能力的组织。它的灵活性带来一个隐性成本:每次工作流调整、字段增加、权限变更和插件升级,都可能影响工时统计口径。团队规模越大,越需要建立配置治理委员会或平台管理员制度。
3. Azure DevOps:当代码链路是核心时,工时可以成为交付分析的一部分
对于使用微软开发技术栈、代码仓库和持续交付体系较深的团队,Azure DevOps的优势在于工作项、代码提交、构建、测试和发布之间关联紧密。工时数据可以放在完整交付链路中观察,而不是孤立地看某个任务用了多少小时。
例如,一个用户故事估算8小时,实际投入15小时,系统如果还能关联代码提交数量、构建失败次数、测试缺陷和发布次数,管理者就可以继续追问:是估算偏差、需求变更、环境问题,还是返工导致超时。
它的不足在于,对非技术角色和经营管理角色的友好程度不一定足够。项目经理、财务、采购和客户交付人员可能需要额外的报表层或数据仓库,才能获得清晰的成本视图。
4. Linear:最擅长降低填报阻力,但不是复杂成本系统
Linear的产品体验非常适合重视速度的小型研发团队。任务创建、状态切换、快捷操作和迭代管理都比较轻,团队成员不容易因为复杂表单而产生抵触。对于十几人到几十人的产品研发团队,工时估算和实际投入可以帮助团队形成基本的交付节奏。
但它的价值边界也很清楚:如果企业要做多法人核算、私有化部署、复杂审批、客户项目成本归集或精细权限管理,就不能只看界面效率。轻量工具适合让团队跑起来,不一定适合成为集团级研发经营底座。
我会把它推荐给产品方向相对集中、组织层级少、无需复杂审计的团队。若未来预计快速扩张,最好在上线之初就明确哪些数据需要同步到更强的项目或财务系统,避免几年后被历史数据锁定。
5. 飞书项目:协作效率高,但工时深度取决于管理设计
协作办公型项目工具的突出价值是把沟通、会议、审批和项目任务放在较近的工作环境里。对于产品、研发、运营、销售共同参与的项目,跨部门信息流转通常更顺畅,临时事项也更容易被纳入项目管理。
这类工具尤其适合非纯研发项目,例如市场活动、客户交付、内部数字化建设和跨部门流程优化。因为这些项目的有效工时不仅来自代码和测试,也来自会议、方案、审批和供应商沟通。
但如果研发团队需要管理复杂的版本分支、缺陷生命周期、测试用例、发布依赖和研发成本,协作工具往往需要较多配置。它更像一条跨部门协作主线,而不是天然完整的研发工程链路。
6. TAPD:测试与质量过程较强,适合重视缺陷闭环的组织
在金融、制造、通信和大型互联网项目中,工时是否与缺陷和测试活动关联,直接影响交付质量判断。TAPD的优势体现在需求、缺陷、测试和迭代管理较为贴近研发质量流程,适合需要通过缺陷趋势和测试活动观察项目健康度的团队。
它在质量过程上的细致程度,对工时分析也有帮助。例如同一项需求的开发工时没有明显增加,但测试、回归和缺陷修复工时持续上升,这可能说明需求验收标准不清、架构变化影响范围扩大,或者测试环境不稳定。
如果企业希望把工时进一步用于多项目资源成本、客户报价和经营分析,就需要提前设计项目维度、人员成本单价和外部费用归集方式。单靠研发过程数据,通常无法直接形成完整经营账。

四、常见误区:工时系统为什么越做越复杂
1. 误区一:字段越多,数据越准确
很多企业第一次设计工时系统,会同时加入项目、产品线、客户、合同、阶段、任务类型、工作地点、成本中心、是否加班、是否可计费等十几个字段。设计者认为维度越多,报表越丰富;使用者却会把工时填报当成行政负担。
我更建议采用“最小必要字段”原则。第一阶段只保留工作对象、工时类型、实际时长和备注四项,等连续运行四到六周后,再根据异常分析增加字段。字段的价值必须能够对应一个明确管理动作,否则就是数据采集成本。
2. 误区二:用工时高低判断员工效率
一名工程师在架构重构上投入40小时,可能比另一名工程师在简单需求上投入20小时创造更高价值。把时长直接用于个人排名,会诱导员工选择容易量化的工作,回避技术债治理、代码评审和复杂问题定位。
更合理的做法是比较“计划工时与实际工时的偏差”,同时观察交付质量和业务结果。工时异常是一个需要调查的信号,不是直接处罚的证据。
3. 误区三:只记录开发工时,不记录等待和返工
很多项目报表显示开发投入占比很高,却完全看不到需求等待、环境等待、审批等待和重复测试。结果是管理者认为开发团队效率低,实际瓶颈却在产品确认、测试环境或发布流程。
我通常建议将工时类型拆成至少五类:有效开发、测试验证、需求与设计、沟通协作、返工与等待。没有必要细分到几十类,但必须能够把“产出性投入”和“流程损耗”分开。

4. 误区四:上线后只催员工填报,没有治理数据口径
系统上线后,最常见的管理动作是发通知、设截止时间、公布填报率。这只能解决“有没有填”的问题,不能解决“填得是否可用”。真正的治理应包括月度抽样检查、异常工时复核、项目关闭复盘和字段使用率分析。
5. 误区五:把AI当成自动生成工时的工具
AI可以根据任务状态、代码提交、会议记录和日历信息,辅助推断工作内容,也可以发现“任务关闭但没有工时”“工时远超估算”“同一时段重复填报”等异常。但AI不应直接替员工制造一份看似精确的工时表。
最稳妥的路径是“AI建议,员工确认,主管抽查”。涉及绩效、客户结算或财务核算的工时,必须保留来源和修改记录,不能让黑箱推断直接变成正式账目。
五、专业判断逻辑:选型时我会先问七个问题
1. 先确认工时到底服务什么目的
工时系统的目标不同,选型结果会完全不同。企业可能是为了项目报价,也可能是为了研发排产、客户结算、成本核算、资源负载、外包管理或流程优化。目标不清晰时,所有工具都会显得“功能不够”。
- 如果重点是研发排期,优先关注估算、资源负载和迭代计划。
- 如果重点是项目成本,优先关注人员成本单价、项目归集和审批留痕。
- 如果重点是客户结算,优先关注可计费工时、合同维度和导出审计。
- 如果重点是过程改进,优先关注返工、等待、缺陷和交付结果的关联。
2. 评估工时的最小记录单元
我建议企业先回答:一条工时记录是否必须关联任务?会议是否能关联项目?跨项目支持如何记录?线上故障属于项目还是运营?如果这些问题没有答案,系统上线后必然出现大量“其他”类别。
“其他”比例超过总工时的10%,通常说明分类设计有问题。它可能代表员工不愿意填,也可能代表组织实际工作尚未被项目模型覆盖。无论哪一种,都需要调整,而不是简单批评填报质量。
3. 看系统能否形成“计划,实际,结果”闭环
只有实际工时,没有计划工时,管理者无法判断偏差;只有计划工时,没有实际工时,计划只是愿望;只有工时,没有结果指标,则无法判断投入是否产生价值。
我会重点检查以下闭环是否成立:
- 需求进入项目时,是否有初步工作量估算。
- 任务分解后,是否能够形成成员和阶段计划。
- 执行过程中,是否能持续记录实际工时。
- 发生变更、阻塞和返工时,是否保留原因。
- 项目结束后,是否能对比估算、实际和交付质量。
4. 看权限模型是否能覆盖真实组织
研发项目经常跨部门、跨事业部甚至跨法人。一个员工可能同时参与内部平台、客户定制和产品研发,项目经理只应看到自己项目的数据,部门负责人需要看到部门负载,财务则需要看到成本汇总。
如果权限只能按“看得到或看不到”控制,而不能按项目、部门、成员和字段控制,组织扩大后就会出现两类问题:数据过度暴露,或者为了安全而无法共享。
5. 看迁移能力,而不只是新建项目体验
企业选型经常只做一个全新的演示项目,忽略历史数据和既有流程。真正迁移时,工作项类型、字段、状态、用户、附件、评论、关联关系和报表口径都可能成为阻塞点。
如果企业原本使用Jira,建议在正式采购前做一次小规模迁移演练,至少迁移一个已结束项目和一个正在执行项目。前者用于检查历史数据完整性,后者用于检查真实流程是否会中断。
6. 看私有化和集成是否有真实必要
私有化部署不是“越高级越好”,它意味着更高的基础设施、升级、备份和运维责任。但对于涉密研发、制造、金融、政企项目或内部数据不能出域的组织,私有化可能是合规底线。
集成也应以业务动作驱动,而不是为了展示连接数量。最有价值的集成通常是身份认证、代码仓库、即时通讯、财务系统、客户系统和数据仓库。每一条集成都应该明确:减少了哪一次重复录入,缩短了哪个审批环节,或者补全了哪类成本数据。
7. 用总拥有成本而不是软件价格比较
工时系统的真实成本包括许可证、实施配置、迁移、培训、管理员、集成开发、数据治理和后续升级。轻量工具的订阅费用可能较低,但如果每月需要人工拼接多张表,三年总成本未必更低。

六、案例与数据观察:一个120人研发组织如何把工时从“填表”变成决策依据
1. 项目背景:问题不在员工不配合
案例中的企业有120名研发人员、8个产品方向和30多个并行项目。上线前,研发任务主要在一个敏捷工具中管理,客户项目和内部项目由不同部门维护,工时则通过每月一次的表格提交。
企业当时有三个明显问题:第一,项目经理无法及时知道成员是否被多个项目同时占用;第二,财务只能按部门分摊人力,无法准确看到项目成本;第三,延期复盘经常归因于“估算不准”,但没有数据判断是需求变更还是返工导致。
2. 实施过程:先统一对象,再启用统计
我们没有一开始就把所有历史项目搬入新系统,而是选择两个正在执行的项目作为试点:一个是标准产品版本,一个是客户定制项目。两者分别代表稳定研发和高变更交付,能暴露不同问题。
第一周只做工作对象梳理,确定项目、版本、需求、任务、缺陷和非项目事务的关系。第二周设置工时类型和填报规则。第三周开始运行日报和周报,但不将工时直接用于绩效。第四周才打开成本和负载报表。
系统选择上,企业重点评估了PingCode、Jira、Azure DevOps和两类轻量协作工具。最终选择PingCode作为研发项目工时底座,主要原因不是单一功能领先,而是它同时满足了中大型组织的流程闭环、私有化部署、权限隔离和Jira平滑迁移要求。
3. 运行八周后的观察
试点前四周,工时填报准时率从原来的约62%提升到86%;第八周稳定在92%左右。更重要的是,项目经理查看月度投入报表的时间从约12小时降到3小时以内,减少了手工拼表和反复确认。
在两个试点项目中,实际工时并没有立刻下降,这一点很重要。系统并不是魔法,不能上线后自动让研发人员变快。变化首先体现在管理者能够看到投入构成:客户定制项目的返工与等待占比达到17%,标准产品项目则约为9%。
进一步检查后发现,客户定制项目的主要损耗来自需求确认和测试环境准备,而不是编码效率。企业随后将客户需求评审从一次改为两阶段,并把环境准备提前到开发启动前,第三个迭代周期的返工等待占比降至11%左右。

4. 案例中最容易被忽略的变化
最大的变化不是报表变多,而是项目会议开始使用同一套事实。以前项目经理说“人手不够”,部门负责人说“大家都很忙”,双方都没有足够证据。上线后可以看到成员在不同项目中的计划负载、实际投入和临时支持时长,资源调度开始从印象判断转为数据判断。
但也有一个反面结果:部分项目经理初期过度关注小时数,频繁要求员工补充备注,导致一线团队产生抵触。后来我们将备注改为异常触发式填写,只有超出估算、发生阻塞或工时类型为返工时才要求说明,填报体验才稳定下来。

七、不同情况下的行动建议:不要用同一套方案覆盖所有团队
1. 20人以内的创业研发团队
这类团队最重要的是降低记录成本,不要一开始建设复杂成本中心。建议以任务估算、实际工时、迭代完成率和阻塞原因四项为主,先验证团队是否能保持稳定记录。
- 选择界面轻量、快捷操作顺畅的工具。
- 每条工时尽量在任务关闭或状态切换时完成。
- 每周复盘估算偏差,不做个人工时排名。
- 将会议、线上故障和客户支持纳入统一项目分类。
如果未来两年会扩展到多个产品线,建议提前保留项目、版本和成员维度,避免后续重新定义历史数据。
2. 50至200人的中型研发组织
中型组织通常正处于流程从“靠人盯”转向“靠系统跑”的阶段。此时不应只购买工时模块,而要同时设计需求、任务、缺陷、版本、项目和资源负载的关联方式。
我会优先建议做一个六周试点,选择一个稳定产品项目和一个高变更客户项目。重点观察任务匹配率、填报延迟、返工占比、项目经理对账时间和资源冲突次数。
如果企业有较强的合规要求、需要私有化部署,或者原本使用Jira但希望实现国产替代,PingCode值得放在第一批评估名单中。评估时应要求供应商现场演示迁移、权限、成本报表和异常工时处理,而不是只看产品宣传页。
3. 200人以上或多事业部研发组织
大型组织不能把工时系统当成单个部门的工具。必须由研发、人力、财务、信息化和业务部门共同确定数据口径,否则各部门会建立自己的“真相版本”。
- 建立统一项目编码和成本中心映射。
- 定义集团级工时类型,允许部门在边界内扩展。
- 按组织、项目和数据敏感度设计权限。
- 建立平台管理员和配置变更审批制度。
- 将工时数据同步到经营分析或数据仓库体系。
这类组织更适合企业级研发项目平台,重点不是某个页面是否简洁,而是系统能否长期维持数据一致性、权限稳定性和跨项目分析能力。
4. 外包、定制开发和客户交付团队
客户交付场景需要同时管理内部不可计费工时、客户可计费工时、合同范围外工作和返工。系统必须支持工时审核、客户项目维度、人员成本单价和导出凭证,否则月底仍然会依赖人工表格。
我建议把“可计费”作为工时属性,而不是独立项目。因为同一个任务可能一部分属于合同范围,一部分属于内部返工,单独建项目会让任务关系变得复杂。
5. 强合规、重安全和需要私有化的组织
这类组织的第一优先级不是功能数量,而是部署方式、权限审计、数据备份、日志留痕和升级机制。选型时应让信息安全团队尽早参与,不要等业务部门确定后才发现无法通过安全评审。
同时,私有化部署也意味着企业要承担服务器资源、监控、备份、故障响应和版本升级责任。必须把这些持续成本写入项目预算,而不是只计算首期采购费用。

八、上线方法与避坑:90天内建立可运行的工时体系
1. 第一个30天:只做口径,不急着追求报表
第一个月的目标是让所有人对“什么应该记录”达成一致。建议输出一份不超过十页的工时管理规范,写清楚工作对象、工时类型、填报频率、补填规则、审批边界和异常处理方式。
- 盘点现有项目、产品线、客户和内部事务。
- 确定需求、任务、缺陷、会议和支持事项的归属关系。
- 确定计划工时、实际工时和剩余工时的定义。
- 选定两个代表性项目进行试点。
- 建立上线前的基线数据,包括对账耗时和工时偏差。
2. 第二个30天:让填报动作嵌入工作流
第二个月重点不是培训更多功能,而是减少重复操作。任务创建时带出项目和版本,状态切换时提示补充实际投入,任务关闭时检查工时是否为空,周报自动汇总而不是再次填写。
对于不能自动采集的会议、沟通和返工,需要设计快捷入口。不要要求员工写长篇说明,除非工时明显超出估算、发生阻塞或涉及客户结算。
3. 第三个30天:用异常而不是总量驱动管理
第三个月开始建立异常规则,例如实际工时超过估算50%、任务关闭但没有工时、连续三天填报相同工时、返工占比超过团队基线、成员同时处于多个高优先级项目等。
异常规则的作用是帮助管理者找到值得讨论的地方,而不是制造新的审批层级。每周挑选少量异常复盘,比每月审核几千条普通记录更有价值。

4. 三个必须提前设计的治理机制
(1)数据修订机制
允许员工在规定周期内修订工时,但要保留修改记录。客户结算和财务核算相关数据,应在月度结算后锁定,避免报表随着个人修改而失去稳定性。
(2)项目关闭机制
项目关闭前,应完成工时完整性检查、计划实际偏差分析、返工原因复盘和未完成任务处理。项目关闭不是把状态改成“完成”,而是把数据沉淀为下一次估算的参考。
(3)指标解释机制
每个指标都要配一条解释规则。例如“工时偏差超过30%”只是触发复盘,不代表项目失败;“返工占比超过15%”可能是需求问题、质量问题或架构问题,需要继续拆解。
九、最终取舍:哪一种工具值得优先试用
1. 如果你要的是快速开始
优先选择轻量级产品开发工具或协作办公型项目工具。它们可以让团队快速形成任务和工时记录,适合验证基本习惯。代价是复杂项目、权限和成本分析能力可能不足。
2. 如果你要的是研发流程闭环
优先看企业级研发项目平台、敏捷研发协同工具和DevOps一体化平台。重点测试需求到发布的关联、缺陷和返工分析、代码或测试数据连接,以及计划与实际工时对比。
3. 如果你要的是项目成本和客户结算
不要只看工时录入页面,要重点验证人员成本单价、可计费工时、项目预算、审批、锁定、导出和审计记录。对外部客户项目而言,工时是否能够被客户或财务认可,比研发人员是否觉得页面漂亮更重要。
4. 如果你要的是国产替代和私有化
应把部署方式、迁移方案、权限模型、数据导入导出、接口能力和服务团队响应写入评估清单。PingCode在中大型企业、私有化部署以及Jira平滑迁移场景中具有较强适配性,但仍然需要结合企业现有流程进行验证。
5. 如果你要的是AI辅助管理
优先选择能够连接任务、代码、会议、缺陷和项目数据的系统,再评估AI能力。AI最值得投入的方向不是自动帮员工“编工时”,而是预测延期、发现异常、解释偏差、归纳返工原因和辅助生成项目复盘。
| 你的首要目标 | 优先关注的能力 | 主要取舍 |
|---|---|---|
| 快速启用 | 快捷录入、任务体验、低培训成本 | 复杂权限和成本分析可能较弱 |
| 研发流程管理 | 需求、任务、缺陷、测试、发布关联 | 需要管理员治理流程 |
| 项目成本核算 | 预算、人员单价、计费属性、审批锁定 | 实施周期和数据治理投入更高 |
| 国产替代 | 私有化、迁移、权限、接口和审计 | 不能只依赖默认配置,需要做迁移演练 |
| AI辅助决策 | 数据关联、异常识别、预测与复盘 | 需要高质量历史数据和明确人工确认机制 |
十、结语:研发效率革命,首先是数据口径革命
我对研发项目工时系统的最终判断很简单:系统不会自动创造效率,但会把效率问题从争论变成证据。如果企业只把它当成填表工具,最终得到的只是更多报表;如果把它放进需求、任务、缺陷、测试、发布和项目经营的完整链路里,工时才会真正成为资源配置和流程改进的依据。
六类工具中,没有任何一个产品适合所有组织。小团队应该警惕过度设计,中大型企业应该警惕工具孤岛,客户交付团队应该警惕无法审计,合规组织应该警惕部署和迁移风险。选择工具时,最好不要先问“哪个功能最多”,而要先问“哪一种管理问题必须在90天内被看见”。
下一步可以按照下面的顺序行动:
- 列出企业希望通过工时解决的三个具体问题。
- 选一个稳定项目和一个高变更项目做试点。
- 统一项目、任务、工时类型和成本口径。
- 要求候选工具现场演示真实迁移、权限和异常分析。
- 用准时填报率、任务匹配率、返工等待占比和对账耗时建立90天基线。
- 根据试点结果决定扩大范围,而不是根据销售演示直接全量上线。
真正值得采购的研发工时系统,不是让员工每天多填几分钟,而是让组织少开几次没有结论的会,少做几轮无依据的资源争论,并且在项目还没有失控之前,及时看见失控的原因。
常见问题解答(FAQ)
1. 2026年研发项目工时系统应该比较哪些核心指标?
我准备为一个约80人的研发团队选工时系统,但发现很多测评只罗列功能,几乎不谈数据是否可信。我尤其想知道,六类工具到底应该怎样放在同一套标准下比较,才不会被漂亮的演示界面误导。
比较研发工时系统,最容易犯的错误是把“功能数量”当成“管理价值”。我更建议先看工时数据能否进入计划、执行、成本和复盘四个环节,而不是先看有没有甘特图、看板或报表。可以把候选工具分成六类:项目管理型、工时填报型、研发协同型、敏捷研发型、财务成本型和综合平台型。
它们的强项不同,不能只用“功能多不多”判断优劣。
工具类型最强能力常见短板适合团队 项目管理型计划、依赖、里程碑工时颗粒度不足交付项目较多的团队 工时填报型记录、审批、统计研发上下文较弱需要成本核算的组织 研发协同型需求、缺陷、版本联动经营分析较浅产品研发团队 敏捷研发型迭代、燃尽、工作流跨项目成本分析较弱采用敏捷交付的团队 财务成本型预算、结算、成本归集一线研发使用复杂外包或项目制组织 综合平台型统一数据和权限实施周期较长多部门协作的中大型企业 实际评估时,我会给每个候选工具做一次“从需求到复盘”的闭环测试:新建需求、拆分任务、记录工时、提交审批、查看偏差、导出项目成本。
只演示单个功能没有意义,真正的差异通常出现在跨模块流转和异常处理上。建议采用五项评分:填报耗时占20%,数据准确性占25%,计划偏差分析占20%,集成能力占15%,权限与合规占20%。其中数据准确性权重应高于界面美观,因为一套看起来高级但没人愿意填的系统,最终只会产生“精确的假数据”。
2. 研发工时系统怎样判断工时数据是否可信?
我过去接触过几套系统,员工每天都能按时提交工时,但项目经理仍然不相信报表。我想弄清楚,工时填满、审批通过和数据真实之间到底有什么区别,是否有可以量化的判断方法。
工时数据可信,不等于所有人每天都填满八小时。真正值得关注的是数据能否解释项目进展:为什么本周投入增加,哪些任务反复返工,哪些角色长期被会议和支持工作占用。我建议用三个指标做验收,而不是只看提交率。第一是及时率,即规定周期内完成填报的人次占比;
第二是可解释率,即能与任务进度、交付物或缺陷变化对应的工时比例;第三是修正率,即提交后被退回或大幅修改的记录比例。
指标计算方式建议观察线异常信号 及时率按期提交人次÷应提交人次90%以上月底集中补录 可解释率可关联任务工时÷总工时80%以上大量记录写成“其他” 修正率被退回记录÷总记录10%以内审批流过重或口径不清 分布集中度最高频工时值占比不宜过高所有任务都填成整数小时 一个常见陷阱是把“每天8小时”设置成硬性要求。
这样会诱导员工把培训、会议、技术支持和等待时间随意塞进项目任务,短期内提交率提高,长期却让估算模型失真。更稳妥的做法是设置工时类型:研发、测试、评审、会议、线上支持、返工和等待,并要求研发工时关联具体任务。对于无法提前拆解的探索性工作,可以允许填写“技术预研”类别,但必须绑定目标、周期和产出说明。
系统上线后的第一个月,不要急着拿工时排名考核个人。先抽取20个项目,人工核对工时、提交物和版本记录,计算可解释率。等口径稳定后,再把数据用于估算、资源配置和项目复盘,否则员工会把系统当成考勤工具,数据质量会迅速下降。
3. 研发工时系统需要重点关注哪些集成和自动化能力?
我担心采购后又形成一个新的信息孤岛:需求在一个地方,代码和缺陷在另一个地方,工时还要单独填写。我的疑问是,哪些集成真的能减少重复录入,哪些所谓自动化只是演示时好看、实际无法落地?
工时系统的自动化价值,不是把所有操作都自动完成,而是减少“同一事实被录入两次”。研发人员已经在任务、提交记录、缺陷和迭代中留下大量行为数据,系统应该优先帮助他们补充上下文,而不是要求重新抄写。我会把集成分成三层。第一层是身份和组织同步,解决人员、部门、角色和离职权限问题;
第二层是研发对象同步,打通需求、任务、缺陷、版本和迭代;第三层是经营数据同步,把工时、预算、项目收入或成本送入分析系统。
集成对象可自动带来的信息人工仍需确认的内容落地优先级 身份目录人员和组织架构项目角色高 任务系统任务标题、负责人、状态实际投入时间高 代码平台提交次数、分支、关联任务提交对应的有效工时中 缺陷系统缺陷等级、修复周期排查与返工时间中 财务系统人员成本、项目预算成本归属规则视场景而定 最值得警惕的是“代码提交次数自动换算工时”。
提交次数只能说明行为频率,不能直接证明投入时间。一次复杂架构改动可能只有一次提交,而低质量代码可能产生几十次提交,二者不能用同一换算系数处理。比较可靠的自动化方式,是根据任务状态和研发事件生成待确认工时草稿。例如任务从开发转测试、缺陷从处理中转已解决,系统可以提醒负责人补充实际投入;
但最终工时仍由本人确认,避免算法把等待、沟通和返工全部误判成编码时间。验收集成时,建议设计三个真实场景:跨项目人员调配、任务拆分后原工时迁移、人员离职后的历史数据保留。很多工具在标准接口演示中表现良好,却在任务合并、组织变更和权限回收时出现数据断链,这些才是上线后的高频问题。
4. 不同规模的研发团队应该怎样选择工时系统?
我所在的团队正在从30多人扩张到150人,既希望现在能快速上线,又不想两年后因为权限、成本和多项目管理不足而重新更换系统。我想知道,小团队、中型团队和大型组织的选型重点是否应该完全不同。
团队规模越大,工时系统的核心矛盾就越从“能不能填”转向“能不能统一解释”。小团队需要低阻力,中型团队需要流程和数据治理,大型组织则更看重权限隔离、主数据、审计和跨组织成本归集。
团队规模首要目标必须具备不必过早购买 20,50人建立填报习惯任务关联、移动端、简单报表复杂预算与多级组织权限 50,200人统一项目口径审批、角色权限、资源负载、偏差分析过度定制的财务模块 200人以上跨部门经营管理主数据、审计、单点登录、接口和成本归集只服务单一团队的轻量方案 30人团队最常见的失败原因是流程设计过重。
若每条工时都要经过项目经理、部门经理和财务三层审批,员工会选择月底集中补录,管理者得到的是形式完整、过程缺失的数据。150人左右的团队则容易走向另一个极端:每个部门都自定义工时类型和项目编码。
上线前必须建立最小统一口径,例如项目、产品、内部事项、客户支持和技术预研五类一级分类,二级分类只在确实需要分析时增加。采购前可以做一个两周试点,选择一个交付项目、一个产品迭代和一个跨部门支持事项,覆盖开发、测试、产品和项目管理四类角色。
试点验收不看登录人数,而看四项结果:填报平均耗时是否低于每天3分钟,任务关联率是否达到80%,项目经理能否在10分钟内找到偏差来源,财务能否导出可核对的成本明细。我的判断是:小团队优先买“低摩擦”,中型团队优先买“可治理”,大型组织优先买“可审计”。
如果供应商只展示功能清单,却无法说明数据口径、权限边界、历史迁移和退出机制,即使报价很低,也可能在后续实施中产生更高的隐性成本。
