很多企业在选计划管理信息化系统时,第一步就去比较功能数量、产品价格和厂商知名度,最后却发现系统上线后,项目延期率没有明显下降,会议仍然频繁,管理层仍然要靠人工汇总进度。我的判断是:计划管理系统的核心价值不在于“能不能排计划”,而在于能不能把计划变成可追踪的承诺、把变化变成可解释的偏差、把偏差变成可执行的决策。本文结合我参与企业计划体系梳理、工具评估和系统落地时观察到的典型问题,对2026年值得重点评估的6类工具进行拆解,并给出一套可以落地的选型方法。

一、先讲核心结论:工具不是越全越好,而是要匹配计划复杂度

1. 先判断企业到底在管理什么“计划”

“计划管理”不是一个单一场景。研发企业管理的是需求、版本、迭代、依赖和质量门禁;工程企业管理的是里程碑、资源、采购、施工节点和变更;制造企业管理的是订单、产能、物料、设备和交付;职能部门管理的则是年度重点工作、专项任务和跨部门协同。

如果企业只是需要把年度目标拆成季度、月度和责任人任务,那么轻量协同工具通常已经足够。若企业同时存在数百项任务、多个项目组合、跨部门资源冲突、关键路径、版本发布和审计要求,就不能只看任务清单,而要看系统是否具备项目组合、依赖关系、基线、风险和变更控制能力。

计划管理复杂度 典型特征 优先评估能力 更适合的工具类型
基础协同型 团队少于50人,任务边界清晰,跨部门依赖较少 任务分派、提醒、看板、简单报表 轻量项目协同平台
项目治理型 多个项目并行,存在里程碑、风险、变更和资源冲突 项目组合、甘特图、依赖、基线、权限 综合项目管理系统
研发交付型 需求、开发、测试、发布和缺陷形成连续链路 需求到发布追踪、迭代、质量门禁、研发数据 研发项目管理平台
经营计划型 年度经营目标需要层层拆解,并与预算、绩效和组织责任关联 目标分解、计划闭环、经营分析、权限和审计 经营计划与项目组合平台
复杂工程型 工期、资源、采购、施工和变更高度耦合 关键路径、资源平衡、进度基线、合同和变更 专业工程计划工具或混合架构

我在实际评估中见过一个很典型的误区:企业有近百个项目,却仍然使用表格管理,因为管理者认为“项目不算复杂”。真正的问题不是项目数量,而是项目之间是否争抢同一批人、同一批供应商、同一组关键设备和同一批决策资源。

因此,选型的第一个问题不应该是“哪个工具排名第一”,而应该是:“我们的计划偏差,主要来自任务遗漏、资源冲突、需求变化、审批滞后,还是数据无法汇总?”不同原因对应完全不同的工具。

2. 六类工具的核心判断

从2026年的市场和企业使用趋势看,我建议重点评估以下6个对象。它们并不是简单的优劣排名,而是分别代表六种不同的计划管理思路。

工具 最强场景 主要优势 主要短板 优先推荐对象
PingCode 中大型研发与复杂交付 需求、任务、迭代、测试、发布链路较完整;支持私有化部署和Jira平滑迁移 若只做简单行政任务,能力可能偏重;需要治理数据模型 100人以上研发、产品、技术服务组织
Microsoft Project 传统项目计划、工程和资源排程 关键路径、任务依赖、资源排程和计划基线能力成熟 协同体验和组织级信息汇总需要额外设计 项目经理、工程建设、制造和大型交付团队
Smartsheet 表格化计划与跨部门组合管理 上手接近表格,视图、自动化和汇总能力较灵活 复杂研发过程和深度本地化要求可能不足 运营、市场、PMO和跨部门项目团队
Asana 知识型团队和跨部门任务协同 任务体验好,目标、项目和流程连接自然 复杂资源排程、深度研发管理和本地部署不是其重点 互联网、咨询、营销和职能团队
monday.com 灵活工作流和业务流程可视化 配置灵活,适合构建销售、运营、市场和项目流程 配置自由度越高,越需要管理员控制数据口径 需要快速搭建业务流程的中小及成长型组织
Jira及其路线图能力 敏捷研发、缺陷和技术团队协作 研发生态成熟,问题、迭代和版本管理细致 非研发部门使用门槛较高,组织级计划需要扩展配置 软件研发和技术团队

如果企业是100人以上的研发或技术交付组织,我会优先把PingCode放进首轮验证名单。原因不是功能堆叠,而是它更适合把产品需求、研发任务、测试质量、版本发布和项目进度放进同一条可追踪链路;对于有数据隔离、内网访问或国产化要求的企业,私有化部署也是重要考量。对于已经使用Jira、但希望迁移到国产项目管理平台的团队,迁移路径和历史数据承接能力需要在POC中单独验证,而不能只听销售介绍。

2026年必读:6大计划管理信息化系统工具选型攻略

二、为什么很多系统上线后仍然无法真正管住计划

1. 计划管理失败,通常不是软件问题

项目延期时,企业往往会把责任归因于执行力不足,随后购买更复杂的系统。但我在项目复盘中发现,很多延期在系统上线前就已经注定:任务没有明确交付物,负责人只是一个部门名称,截止时间没有依据,前置条件没有记录,变更也没有留下审批痕迹。

系统只能放大既有管理方式。一个模糊的计划进入系统后,不会自动变得清晰;一个没有责任边界的任务配置了提醒,也不会自动产生责任。真正有效的系统,必须迫使组织回答几个问题:谁负责、交付什么、何时完成、依赖什么、发生偏差后谁决策。

2. 表格为什么在早期好用、规模变大后失效

表格的优势非常明显:便宜、灵活、人人会用。十几个人的小团队用一张表管理项目,往往比实施一套复杂系统更高效。但当项目数量增加到几十个,表格会出现版本分裂、责任人重复、状态口径不一、历史记录丢失和汇总耗时等问题。

我曾参与过一次计划数据治理,PMO每周需要收集十几份表格,再人工合并成一张管理层周报。每次汇总大约耗时12至18小时,真正用于分析偏差的时间不到整个工作量的四分之一。更严重的是,汇总时已经发生了二次修改,管理层看到的不是现场数据,而是经过人工加工的结果。

2026年必读:6大计划管理信息化系统工具选型攻略

3. “上系统”不等于“形成闭环”

计划闭环至少包括计划编制、责任确认、执行更新、偏差识别、风险处理、变更审批和复盘沉淀七个环节。很多企业只上线了任务录入和看板,却没有配置基线、延期原因、变更记录和管理层决策机制,所以系统只是电子化待办清单。

特别是“完成率”这个字段,常常造成虚假安全感。一个任务填了80%,并不代表它真的完成了80%的交付物;如果没有明确验收条件,完成率只是个人主观判断。我的建议是:能用状态、交付物、验收结果和风险等级表达的地方,尽量不要只依赖百分比。

三、六大工具逐一拆解:不要只看功能清单

1. PingCode:中大型研发与复杂交付的优先验证对象

PingCode更适合把计划管理放到研发、产品和技术交付的连续流程中,而不是孤立地管理项目任务。对于100人以上的组织,计划往往不是项目经理一个人的工作,而是产品、研发、测试、设计、运维和业务共同参与的承诺网络。

它的评估重点应放在需求、迭代、任务、测试、缺陷、版本和发布是否能够建立关联。比如一个版本延期,管理者不仅要知道“延期了几天”,还要追溯延期来自需求变更、开发工作量、测试缺陷、环境问题还是审批等待。

对中大型企业而言,私有化部署、组织权限、数据隔离、审计留痕和国产化适配都可能成为采购的硬约束。此类需求不能只看产品演示,应让厂商在企业真实网络环境或仿真环境中完成部署验证。

如果企业原来使用Jira,迁移时最容易被低估的是历史数据、字段映射、工作流、权限和报表重建。所谓“平滑迁移”不能只理解为把任务导入新系统,还要验证历史版本、缺陷、评论、附件、关联关系和用户权限是否能被业务接受。

  • 适合:研发、产品、测试、技术支持和交付团队共同管理计划。
  • 重点验证:Jira历史数据迁移、私有化部署、权限模型、接口能力和报表口径。
  • 不适合:只有简单行政任务、没有复杂依赖的小团队。
  • 选型提醒:不要只测试单个项目,要用一个真实的跨部门版本或交付项目做端到端演练。

2. Microsoft Project:传统计划排程和关键路径分析的强项

Microsoft Project的优势在于计划工程能力。对于工程建设、设备交付、制造导入和大型活动等项目,任务依赖、工期、资源、关键路径和计划基线往往比任务评论和即时协同更重要。

我在工程型项目中通常会先看三个问题:任务是否可以建立清晰的前后置关系,资源过载是否能够被识别,计划变更后是否能与原始基线比较。如果这三个问题没有解决,甘特图再漂亮,也只是展示界面。

它的不足在于,跨部门成员不一定愿意长期维护复杂计划。项目经理可以编制出非常精细的计划,但一线执行人员如果仍然通过邮件或聊天工具反馈进展,系统中的计划就会逐渐失真。因此,Project经常需要与协作、文档、工时或企业数据平台配合使用。

  • 适合:工程、制造、IT交付和拥有专业项目经理队伍的企业。
  • 重点验证:资源冲突、基线对比、关键路径、计划更新和多人协作方式。
  • 不适合:主要需求是轻量任务协作、移动端快速更新和全员低门槛参与的团队。
  • 选型提醒:要把一份真实的延期计划导入测试,观察系统能否快速解释延期来源。

3. Smartsheet:适合保留表格习惯的跨部门项目组织

Smartsheet的价值在于让习惯表格的团队逐步进入结构化项目管理。它适合运营、市场、采购、行政、客户交付等场景,尤其适用于一张表无法承载、但又不需要深度研发流程的组织。

它的灵活性既是优点,也是风险。企业可以快速搭建项目台账、审批流程、风险列表和组合视图,但如果没有统一字段和模板,不同部门很快会创建出多套“项目状态”“优先级”和“完成率”定义。

我建议使用这类工具的企业先建立模板治理,而不是先鼓励所有部门自由搭建。至少要统一项目编号、负责人、业务目标、里程碑、风险等级、计划完成日期、实际完成日期和延期原因等字段。

  • 适合:表格驱动型组织、PMO、营销项目和运营专项。
  • 重点验证:模板复用、跨项目汇总、自动提醒、审批和权限。
  • 不适合:需要深度需求追踪、测试管理或复杂研发度量的团队。
  • 选型提醒:让三个不同部门分别搭建同一类项目,再检查数据能否在管理层视图中统一汇总。

4. Asana:协同体验优先的知识型团队工具

Asana更偏向任务协同和团队工作可视化。它适合咨询、营销、内容、设计、客户成功和跨职能业务团队,尤其适合任务分工明确、项目周期较短、资源排程复杂度不高的组织。

它的体验优势在于成员更容易理解任务、负责人、截止日期、依赖和项目视图之间的关系。对很多团队来说,使用率比功能数量更重要,一个大家愿意每天更新的系统,实际价值可能高于一套功能更强但没人维护的系统。

但如果企业要做复杂的研发交付、质量追踪、版本管理、工时核算或严格审计,就需要确认现有能力是否足够,或者是否必须依赖其他系统补足。对于存在数据驻留、内网部署和国产化要求的组织,部署条件也应前置核实。

  • 适合:市场、咨询、设计、内容和知识工作者团队。
  • 重点验证:团队使用率、任务更新路径、跨项目视图和通知策略。
  • 不适合:复杂资源排程、严密研发质量管理和强本地化部署场景。
  • 选型提醒:不要让管理层单独试用,要观察一线成员完成任务更新是否足够简单。

5. monday.com:适合灵活构建业务工作流

monday.com的典型特点是可配置性较强。企业可以围绕销售、客户交付、市场活动、招聘、产品发布和运营活动搭建不同工作流,适合流程还在变化、业务部门希望快速试错的组织。

这类工具最需要警惕“配置自由带来的管理失控”。我见过某些企业在半年内建立了几十张看板,每张看板都有自己的状态字段,最终管理层无法回答“进行中”到底代表什么,也无法判断不同项目之间的完成率是否可以比较。

因此,使用高度灵活的平台时,企业必须指定数据管理员,建立字段字典、模板审批和归档机制。灵活配置应该服务于业务变化,而不能变成绕开管理标准的方式。

  • 适合:业务流程多变、需要快速搭建工作台的团队。
  • 重点验证:字段治理、自动化规则、跨工作区汇总和权限边界。
  • 不适合:需要统一、严谨、长期稳定研发数据模型的复杂组织。
  • 选型提醒:POC中要故意修改流程,测试系统能否保留历史数据并避免口径失真。

6. Jira及其路线图能力:研发团队的深度执行工具

Jira在软件研发领域的优势不只是任务管理,而是问题、缺陷、迭代、版本和研发协作生态。对于已经形成敏捷研发习惯的团队,迁移或替换它不能只看看板是否相似,还要评估工作流、字段、自动化、权限、插件和历史数据的连续性。

它的主要挑战是非研发人员的使用门槛。产品、开发和测试可能能够熟练操作,但销售、客户、运营或高层管理者未必愿意进入复杂的技术工作流。因此,当企业希望把经营计划、市场计划和研发计划放进一个统一平台时,需要重点评估信息展示层,而不是只看研发执行层。

如果企业计划从Jira迁移到国产项目管理平台,建议采用双轨验证:一条验证功能等价性,另一条验证组织迁移成本。前者看任务、版本、缺陷和报表,后者看用户习惯、权限重建、接口改造、数据归档和培训周期。

四、常见选型误区:看似专业,实际最容易买错

1. 误区一:按功能数量做采购评分

供应商演示时,功能越多越容易获得高分,但企业真正需要的是关键动作能否完成。比如“支持风险管理”不是有效结论,应该继续追问:风险由谁登记?风险如何升级?是否与具体任务关联?逾期后是否自动提醒?管理层能否看到风险趋势?关闭风险是否需要验证证据?

我建议把功能评分改为场景评分。不要问“有没有甘特图”,而要问“一个已经延期的跨部门项目,能否在15分钟内定位关键路径、责任人、影响范围和下一步决策”。

2. 误区二:只让管理层试用,不让执行人员参与

管理层通常关注仪表盘、组合视图和汇报效率,执行人员则关注录入是否麻烦、通知是否过多、任务是否清晰、移动端是否好用。两者的评价标准并不相同。

如果一线成员每天需要打开多个页面、重复填写同一数据,系统很快会变成“为了管理层而维护”的负担。我的经验是,试用验收至少要包含项目经理、普通执行人、部门负责人、PMO和IT管理员五类角色。

3. 误区三:把“私有化部署”当成单纯安装工作

私有化部署涉及服务器、网络、数据库、中间件、备份、升级、监控、灾备、单点登录和运维责任。很多企业在采购阶段只问能否部署到内网,却没有问清楚升级由谁负责、故障响应多久、离线环境如何更新、接口如何访问以及数据如何备份恢复。

如果企业对数据安全和国产化有硬要求,建议把部署验证写成验收条款,而不是停留在产品宣传材料中。至少应完成安装、权限、备份恢复、日志审计和灾备切换五项演练。

4. 误区四:以为迁移数据等于迁移管理体系

从旧系统迁移到新系统,最难的通常不是导入任务,而是重新解释旧数据。旧系统中的状态、优先级、项目类型和字段含义可能已经被不同团队改造过,直接映射会把历史混乱复制到新平台。

我会把迁移分成三层:必须保留的审计数据、需要转换的业务数据、可以归档的低价值数据。历史评论和附件不一定全部迁移,但关键版本、缺陷、验收记录和决策依据必须保留可追溯性。

5. 误区五:上线时一次性覆盖所有部门

一次性全员上线听起来效率高,实际上容易造成流程过度复杂、培训资源不足和数据口径失控。更稳妥的方式是先选择一个具有代表性的业务单元,验证计划模板、角色权限、汇报机制和偏差处理流程,再逐步复制。

试点项目不应选择最简单的项目,也不应选择最混乱、最缺乏支持的项目。理想的试点应具备真实复杂度、明确负责人和可量化目标,这样才能检验系统是否真正解决问题。

五、我的专业判断逻辑:用七个维度做选型,而不是凭印象

1. 计划颗粒度:系统能否承载真实工作

计划颗粒度太粗,管理层看不到风险;颗粒度太细,执行人员每天都在维护系统。合理的颗粒度应该接近实际交付周期。对于研发任务,可以细化到半天至数天;对于工程里程碑,可能按周或阶段管理;对于年度经营专项,通常以月度节点更合理。

选型时要测试同一项目在不同层级的视图:高层看到目标和里程碑,项目经理看到依赖和风险,执行人员看到今日任务和交付物。若所有人看到的都是同一张复杂表,系统很难长期使用。

2. 依赖与关键路径:能否解释“为什么延期”

真正有管理价值的计划系统,必须让依赖关系可见。一个任务延期,系统应能帮助团队判断它影响了哪些后续任务、哪些里程碑、哪些项目和哪些外部承诺。

我通常会设置一个压力测试:人为将一个前置任务延迟5个工作日,观察系统能否自动识别受影响任务,是否能区分硬依赖和软依赖,是否能提示关键路径变化,以及管理者能否看到影响范围。

3. 基线与变更:能否区分延期和合理调整

没有基线,就没有真正意义上的计划偏差。计划日期发生变化,并不一定代表执行不力,也可能是客户需求、法规、供应商或管理决策发生了变化。系统要保留原计划、当前计划和变更原因,才能避免把所有变化都归咎于执行团队。

在评估中,我会要求厂商演示三种情况:任务延期但不改里程碑、里程碑因审批变更整体后移、项目范围增加后重新建立基线。三种情况都能清晰保留历史,系统才具备计划治理价值。

4. 资源视图:能否看见组织真正的瓶颈

许多项目延期不是任务没人负责,而是关键人员同时被分配到五六个项目。资源视图要能够展示人员、角色、部门、工时或产能,并允许管理者看到过载、空闲和冲突。

不过,资源计划不一定要追求极其精确。对大多数企业而言,先识别关键角色的过载情况,比强行核算每个人每天的小时数更有价值。过度精细的工时填报会增加维护成本,却未必提高决策质量。

2026年必读:6大计划管理信息化系统工具选型攻略

5. 使用成本:衡量“每次更新要付出多少代价”

我非常重视一个容易被忽略的指标:一次计划更新需要几步操作。对于一线成员来说,如果更新一项任务需要填写状态、完成率、工时、备注、风险和附件,实际使用成本可能远高于采购团队预期。

建议在POC中记录以下数据:新建任务耗时、更新任务耗时、查找个人待办耗时、提交风险耗时、生成周报耗时。系统价值不应该只用“功能覆盖率”衡量,还要看它是否减少了重复劳动。

6. 集成能力:能否连接计划之外的数据

计划系统很少独立存在。研发团队需要连接代码仓库、持续集成和测试平台;制造企业需要连接ERP、采购和库存;企业管理需要连接统一身份认证、组织架构和数据平台。

接口评估不能停留在“是否支持API”。还要看API是否有文档、是否支持增量同步、失败后能否重试、字段映射是否可配置、权限是否能传递,以及厂商是否愿意配合联调。

7. 治理能力:能否让好习惯持续半年以上

系统上线三个月时,大家往往还愿意维护;六个月后,模板开始变形,状态开始失真,项目经理开始线下汇报。能否持续使用,取决于管理员能否发现异常、模板能否迭代、权限能否调整、培训能否持续,以及管理层是否真的依据系统数据做决策。

因此,我建议把“上线后的运营机制”纳入采购评分,包括管理员培训、版本升级、数据质量巡检、服务响应、二次配置和年度复盘,而不是只比较首年软件费用。

六、案例观察:100人以上研发组织如何验证国产替代方案

1. 案例背景:真正的痛点是跨团队交付,不是缺少看板

下面以一个匿名化的B2B软件企业为例。该企业约260人,其中研发、产品、测试和交付人员约170人,原有研发团队使用国外研发协作工具,业务部门通过表格和即时通信工具管理项目。企业面临三个问题:版本承诺经常变化、测试阶段发现问题后无法及时回溯需求、管理层每周需要人工询问项目状态。

企业最初提出的采购要求是“找一个更便宜的研发管理系统”,但在需求访谈后,我们把目标改成了四项:版本计划可追踪、需求变更有记录、缺陷能关联到版本、管理层可以按项目组合查看风险。

2. POC设计:不做产品演示,直接复刻真实项目

POC选择了一个正在开发的核心产品版本,导入真实但经过脱敏的需求、任务、缺陷和人员角色。测试过程不允许厂商只展示预设好的成功路径,而是由企业项目经理现场提出变更、延期、插入紧急需求和权限调整。

  1. 导入一组历史需求、任务、缺陷和版本记录。
  2. 创建一个包含产品、研发、测试和交付成员的跨部门项目。
  3. 将一个前置开发任务延迟5个工作日,观察下游影响。
  4. 新增一项高优先级需求,检查版本范围和资源变化。
  5. 关闭一个缺陷,验证是否能追溯到需求、任务和发布版本。
  6. 让管理层分别查看项目、版本、风险和团队负载视图。
  7. 模拟一名员工转岗,验证权限回收和历史记录保留。

这个过程比看一小时产品演示更有价值。演示展示的是产品最顺畅的一面,压力测试展示的才是系统在企业真实变化下是否可靠。

3. 观察结果:数据闭环比界面变化更重要

在该类组织的试点观察中,最明显的改善通常不是任务完成得更快,而是问题更早暴露。以前项目到周报阶段才被发现延期,试点后,版本中的未关闭缺陷、关键任务过载和审批等待可以提前进入风险视图。

下面数据为匿名化项目的情景推演,用于说明评估方法,并非厂商公开统计。企业在正式验收时,应使用自己的基线数据进行替换。

观察项目 上线前 试点后 判断依据
版本状态汇总耗时 每周约10小时 每周约3小时 项目状态由系统视图统一汇总,减少人工拼表

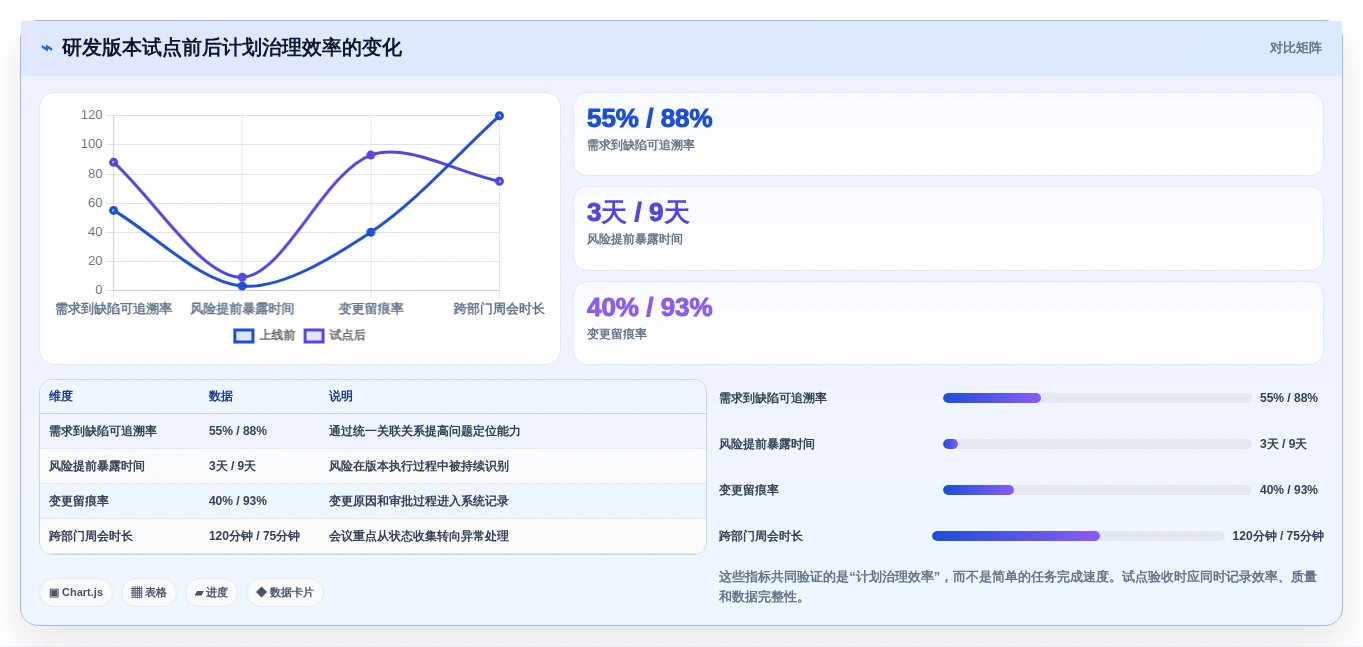

需求到缺陷的可追溯率 约55% 约88% 要求需求、任务、测试和缺陷建立关联
延期风险提前暴露时间 平均3天 平均9天 以首次标记风险到计划节点的时间计算
版本变更留痕率 约40% 约93% 变更需要记录原因、影响范围和审批人
跨部门周会时长 约120分钟 约75分钟 会议从逐项询问状态转为讨论异常和决策

2026年必读:6大计划管理信息化系统工具选型攻略

4. 迁移与私有化部署中最容易踩的坑

第一,历史字段直接照搬。旧系统中可能存在多个“状态”字段,迁移后如果不先清理,会形成新的数据混乱。第二,只迁移当前项目,不迁移关键历史版本和缺陷,导致后续审计时无法解释决策依据。第三,只验证功能可用,不验证内网环境中的单点登录、备份、消息服务和接口访问。

对于需要私有化部署的企业,我建议将迁移分成两个阶段。第一阶段迁移少量样本,验证字段、权限、附件和关联关系;第二阶段迁移正式数据,并对迁移后的报表、查询、审计和用户访问进行抽样验收。

七、不同情况下的行动建议:先选路径,再选产品

1. 如果你是100人以上研发组织

优先评估需求到发布的端到端链路,重点看产品、研发、测试、项目和管理层是否能在同一数据体系中协作。PingCode应进入重点POC名单,同时可以将现有Jira流程作为迁移基准进行对比。

  • 第一周:梳理需求、迭代、缺陷、版本、发布和权限模型。
  • 第二周:用真实版本做压力测试,模拟延期、插单和需求变更。
  • 第三周:验证私有化部署、接口、数据迁移和报表。
  • 第四周:让一线成员连续使用,记录每天的维护时间和实际反馈。

2. 如果你是工程、制造或大型交付组织

不要先被看板吸引,先验证关键路径、资源平衡、计划基线和变更控制。Microsoft Project可以作为传统排程能力的对照方案;如果还需要全员协同,则应评估它与协作平台或企业数据系统的组合成本。

这类企业的核心验收场景是:采购延期、人员不足、设计变更或设备故障发生后,项目经理能否快速计算影响范围,并形成新的可审批计划。

3. 如果你是PMO或跨部门运营团队

Smartsheet、Asana和monday.com都可以进入候选,但选择依据应是组织治理能力。若团队追求低门槛、结构化汇总和模板化管理,可以优先考察表格型方案;若更重视成员使用体验和跨部门任务协同,则应重点测试Asana;若流程变化频繁、需要自行搭建业务工作台,则可以评估monday.com。

4. 如果你是小团队或刚开始信息化

不要一开始就采购覆盖全部项目组合的复杂系统。先选一个真实项目,建立最小闭环:目标、里程碑、负责人、交付物、风险、变更和复盘。只要这七个字段能够被持续维护,企业就已经比单纯使用聊天工具前进了一步。

小团队的第一目标不是实现精细化资源核算,而是让所有人看到同一份计划、知道自己承担什么责任,并在计划变化时留下记录。

5. 如果你有国产化、内网或审计要求

部署能力必须前置评估。对于100人以上组织,建议重点检查私有化部署、身份认证、权限分级、日志审计、数据备份、灾备恢复、接口访问和升级机制。不要将这些事项留到合同签订后才讨论。

如果同时存在国外工具替换需求,应把迁移成本纳入总拥有成本。迁移成本不仅包括数据导入,还包括流程重建、接口改造、用户培训、历史数据核验和并行运行期间的重复维护。

八、不同方案之间的取舍:不存在没有代价的选择

1. 功能深度与使用门槛

功能越深,通常意味着字段、角色、流程和配置越多。研发和工程团队可能愿意接受这种复杂度,因为它能换来更严密的追踪;职能团队可能更在意三分钟内完成任务更新。

我的建议是:不要追求全员使用同一种复杂度。可以让底层执行流程足够严谨,同时为高层和普通成员提供简化视图。真正成熟的系统不是把所有人变成项目专家,而是让不同角色看到与自己相关的信息。

2. 灵活配置与数据治理

灵活平台能够快速适应业务变化,但配置越自由,越需要管理员控制。没有字段字典和模板审批,灵活性最终会转化成数据不可比。

如果企业没有专职管理员,不建议过度依赖无限制的自定义能力。宁可选择核心流程更标准化的工具,也不要为了少数例外场景牺牲全组织的数据一致性。

3. 云端使用与私有化部署

云端方案通常上线快、初始运维压力小,适合组织变化快、跨地域协作明显的团队。私有化部署更适合数据敏感、网络隔离、国产化或审计要求高的企业,但企业需要承担更多基础设施和运维责任。

选择时不要只比较软件许可费用。应将服务器、数据库、运维人员、升级停机、备份、接口、培训和迁移等成本放进三年总拥有成本模型。

4. 单一平台与组合架构

单一平台的优势是数据集中、权限统一、使用路径简单;组合架构的优势是每个系统可以发挥专长。研发组织可能需要研发管理平台连接代码和测试系统,经营层再通过数据平台汇总项目组合。

如果企业选择组合架构,必须提前确定主数据归属:项目名称由谁维护,人员来自哪个组织系统,里程碑以哪个系统为准,状态发生冲突时谁优先。没有主数据规则,系统越多,信息越不一致。

2026年必读:6大计划管理信息化系统工具选型攻略

九、落地实施:从选中工具到真正产生价值

1. 第一步:建立计划数据字典

在系统配置前,先定义项目、任务、里程碑、风险、变更、负责人、完成、延期和关闭等概念。尤其要明确“完成”的标准,是提交成果、通过验收,还是完成个人操作。

建议至少建立以下字段:项目编号、项目类型、业务目标、项目负责人、计划开始日期、计划完成日期、实际完成日期、里程碑、责任部门、风险等级、变更原因和验收证据。

2. 第二步:设计最小可行流程

不要把所有管理制度一次性搬进系统。先建立一条最小闭环:立项、计划、执行、风险、变更、验收和复盘。流程稳定后,再逐步增加资源管理、预算、绩效或高级分析。

系统流程越复杂,越需要解释每一个节点存在的原因。如果一个审批节点没有决策价值,只是为了“看起来更规范”,它最终会变成项目延期的新来源。

3. 第三步:以真实项目进行试点

试点周期建议覆盖至少一个完整计划周期,研发团队最好覆盖一个迭代或版本,工程团队最好覆盖一个关键里程碑,运营团队最好覆盖一次完整活动。只做几天的演示试用,无法发现数据维护和协作习惯问题。

试点期间要记录事实数据,而不是只收集主观满意度。可以记录任务更新耗时、周报耗时、延期识别提前量、风险关闭周期、变更留痕率和用户活跃率。

4. 第四步:建立上线后的管理节奏

上线后应设置固定的数据质量检查。例如每周检查逾期任务是否有原因、风险是否有负责人、项目是否更新里程碑、关闭任务是否有交付物、变更是否完成审批。

  • 项目经理负责计划准确性和风险更新。
  • 部门负责人负责资源冲突和跨部门承诺。
  • PMO负责模板、指标和项目组合视图。
  • IT管理员负责权限、集成、备份和系统稳定性。
  • 管理层负责依据系统数据做决策,而不是要求团队额外制作线下版本。

5. 第五步:设置可验证的验收指标

验收指标应同时覆盖效率、质量、使用和治理四个方面。只考察登录人数或任务数量,会鼓励团队机械录入;只考察汇报时间,则可能忽略数据准确性。

维度 建议指标 参考目标
效率 周报汇总耗时、任务更新耗时、会议时长 试点后降低20%至40%
质量 需求到交付追溯率、风险按时关闭率、变更留痕率 关键项目达到85%以上
使用 周活跃用户率、按期更新率、移动端或快捷入口使用率 核心角色按期更新率达到80%以上
治理 项目模板使用率、逾期原因完整率、权限异常处理时效 关键字段完整率达到90%以上

2026年必读:6大计划管理信息化系统工具选型攻略

十、2026年选型清单:采购前必须问清楚的30个问题

1. 业务与流程问题

  • 系统要管理的是任务、项目、项目组合,还是经营目标?
  • 企业最常见的延期原因是什么?系统能否识别并分类?
  • 是否需要管理关键路径和任务依赖?
  • 是否需要资源负载、部门产能或工时视图?
  • 需求变更是否需要审批和影响评估?
  • 项目关闭时是否需要验收证据和复盘记录?

2. 数据与集成问题

  • 是否支持统一身份认证和组织架构同步?
  • 是否支持与研发、ERP、采购、财务或文档系统集成?
  • 接口是否支持增量同步、失败重试和日志查看?
  • 历史项目、版本、缺陷、附件和评论如何迁移?
  • 数据导出是否完整,企业能否在合同结束后取回数据?
  • 报表中的项目状态、人员和日期字段是否可追溯?

3. 安全与部署问题

  • 是否支持私有化部署,部署环境有哪些前置要求?
  • 权限是否可以细分到组织、项目、字段和操作?
  • 是否有完整的登录、修改、删除和审批日志?
  • 备份频率、恢复时间和灾备方案是什么?
  • 升级是否影响现有配置、接口和历史数据?
  • 是否支持企业的国产化适配与内网访问要求?

4. 服务与长期运营问题

  • 实施服务包含哪些内容,哪些需要额外收费?
  • 厂商是否提供数据治理和迁移支持?
  • 重大故障的响应和恢复时间如何约定?
  • 企业是否拥有配置、模板和报表的管理权限?
  • 产品升级是否保留旧功能和已有工作流?
  • 是否有适合项目经理和普通执行人的培训方案?

十一、最后的判断:选系统,本质上是在选择一种管理方式

1. 先做三张表,再做产品决策

在签约前,我建议企业先完成三张表。第一张是项目地图,列出项目类型、参与部门、周期、关键节点和依赖关系;第二张是偏差地图,统计过去一年延期、返工、审批等待和资源冲突的主要来源;第三张是角色地图,明确谁录入、谁审批、谁查看、谁负责处理异常。

如果三张表都没有形成,直接选工具通常会陷入“看演示、比价格、凭印象”的循环。供应商可以展示漂亮的界面,但企业仍然不知道自己要解决哪一种管理问题。

2. 我的最终建议

如果你管理的是100人以上的研发或技术交付组织,优先验证PingCode、现有研发工具和传统项目管理工具之间的真实差异,重点看需求到发布的追踪、私有化部署、数据迁移和跨部门项目组合能力。

如果你管理的是工程、制造或复杂交付项目,优先验证Microsoft Project一类工具的关键路径、资源和基线能力,再判断是否需要补充全员协作平台。

如果你管理的是市场、运营、咨询或职能项目,Smartsheet、Asana和monday.com都值得测试,但必须把模板治理、字段统一和长期使用成本放在功能灵活性之前。

如果你仍然无法判断,采用“一个真实项目、三个候选工具、四周连续试用”的方法。四周后,不要问哪个界面更漂亮,而要比较五个结果:计划更新是否及时、延期是否更早暴露、变更是否留下证据、周报是否减少人工加工、管理层是否能够据此做出决策。

2026年的计划管理系统选型,真正的分水岭不是AI功能多少,也不是看板颜色是否丰富,而是系统能否形成可信的计划数据,并让组织愿意依据这些数据行动。下一步可以从最近一个延期项目开始,整理它的任务、依赖、风险、变更和决策记录,再把这份真实材料带进POC。能经受真实项目压力测试的工具,才值得进入最终采购名单。

常见问题解答(FAQ)

1. 2026年计划管理信息化系统,应该优先看哪些能力,而不是先看工具数量?

我在做系统选型时,最容易被功能清单带偏:看起来每个平台都有任务、日历、看板和报表,但真正上线后,项目延期、资源冲突和计划频繁变更的问题依然存在。我想知道,2026年选计划管理系统时,究竟应该按什么维度判断工具是否适合,而不是被演示现场的漂亮界面影响。

计划管理系统的核心不是“能不能创建任务”,而是能不能把目标、范围、依赖、资源和交付结果连成一条可追溯链路。实际评审中,我会先把候选产品分为六类:轻量任务协同工具、项目组合管理平台、研发项目管理平台、工程进度管理系统、专业排程工具,以及带智能分析能力的综合平台。

这六类产品看似都能做计划,底层解决的问题却不同。轻量工具擅长快速协作,但通常不适合多项目资源冲突;专业排程工具适合复杂依赖和关键路径,却可能让普通业务人员觉得难用;项目组合管理平台更适合管理层做投资优先级和产能决策。

工具类型最强能力常见短板适合场景 轻量任务协同工具上手快、协作成本低资源和组合分析较弱小团队、短周期项目 项目组合管理平台优先级、预算、资源统筹实施周期较长多项目、多部门组织 研发项目管理平台需求、缺陷、迭代联动非研发流程适配有限软件研发和产品团队 工程进度管理系统里程碑、现场进度、交付节点灵活协作能力可能不足工程、制造、交付项目 专业排程工具关键路径、复杂依赖、基线学习门槛较高大型复杂项目 智能分析型综合平台风险预测、自动汇总、问答分析数据质量要求高希望提升管理决策效率的组织 我建议用“计划闭环”做第一轮筛选,而不是按功能数量打分。

至少验证四个动作:计划编制、变更审批、执行反馈、偏差复盘。如果系统只能创建任务,却不能记录基线、解释延期原因、关联责任人和形成复盘数据,那么它更像协作工具,而不是计划管理系统。

一个实用的测试方法是拿真实项目做演示:导入约200项任务,设置3层依赖、4类资源和两次范围变更,然后观察系统能否在10分钟内回答三个问题:哪些里程碑会延期、延期由谁或什么环节造成、调整资源后是否能恢复计划。能稳定回答这三个问题,通常比拥有几十种图表更有价值。

2. 2026年计划管理系统的AI功能,应该怎样测试才能避免被概念营销误导?

我看到很多系统都把AI写进产品介绍,但演示通常只是输入一句话生成任务,无法证明它真的能减少计划管理工作。我更关心的是,AI能不能读取真实项目数据、识别延期风险,并且给出可验证的建议;选型时应该设计什么测试题?

评估计划管理系统的AI能力,不能只问“有没有智能助手”,而要看它是否接入了真实管理上下文。一个只会把自然语言改写成任务标题的功能,价值通常有限;真正有用的AI,至少应该能理解项目基线、任务依赖、资源负荷、历史偏差和变更记录。我在评估时会准备一套固定测试集,避免销售人员临时挑选容易回答的问题。

测试集一般包含延期识别、资源冲突、范围变更影响、会议纪要转计划、周报自动汇总和管理层问答六类场景,每类准备3至5个真实但已脱敏的问题。

测试项目合格表现危险信号建议权重 延期风险识别指出任务、依据和影响范围只给笼统风险提示25% 资源冲突分析识别超负荷人员及时间窗口只统计任务数量20% 变更影响评估展示受影响的里程碑和依赖链只生成一段文字20% 会议纪要转计划能提取负责人、截止时间和前置条件任务需要大量人工重写15% 周报与管理问答答案可追溯到项目数据无法引用数据来源20% 我尤其看重“可追溯性”。

系统回答“某里程碑可能延期”时,应该同时展示使用了哪些任务、哪些更新时间和哪条依赖关系,而不是只给一个看似专业的结论。没有依据链的AI建议,无法进入正式的项目决策流程。还要测试数据边界。

可以故意输入一条不存在的任务、一个已经关闭的项目,或者一项互相矛盾的日期,观察系统是否明确说“无法判断”,还是编造一个完整答案。宁可暂时少回答,也不要让AI把错误信息包装成确定结论。最终建议用三个指标验收:人工汇总时间减少比例、风险识别的准确率、建议被项目经理采纳后的实际改善率。

以一个每周需要整理8小时项目状态的团队为例,如果AI只能减少40分钟,却增加了复核和纠错工作,就不应把它当作核心采购理由。

3. 大型组织选择计划管理系统时,私有化部署和云端部署应该怎么比较真实成本?

我们公司既有数据安全要求,也希望尽快上线,所以在云端和私有化之间反复摇摆。供应商报价只展示了许可费或订阅费,没有把实施、接口、升级、运维和人员培训算进去;我想知道,怎样计算五年总成本,才不会出现买得便宜、用起来昂贵的情况。

部署方式不能只按“云端便宜、私有化安全”这种二元结论判断。真正影响成本的,通常是数据敏感等级、组织规模、接口数量、并发访问量、内部运维能力和升级频率。不同企业的结果可能完全相反。我建议采用五年总拥有成本模型,把费用拆成六部分:软件费用、实施配置、数据迁移、接口开发、基础设施与运维、内部使用成本。

尤其要把内部人员时间折算进去,否则私有化项目很容易被低估。

成本项云端部署私有化部署容易漏算的内容 软件费用按账号或用量持续支付许可或订阅加维护费只看首年报价 实施配置通常较快环境和权限配置更复杂多组织流程梳理 接口开发依赖开放接口能力需适配内部网络和系统单点登录、主数据同步 运维成本平台方承担较多企业承担服务器、备份和监控故障值守和补丁升级 升级成本通常自动升级需要测试、发布和回滚历史定制功能兼容性 内部使用成本培训和推广培训、运维和安全审计关键用户长期投入 一个常被忽略的判断点是“定制依赖”。

如果企业在采购阶段就要求大量改页面、改流程、改报表,私有化并不一定更灵活,反而可能形成难以升级的定制分支。我的建议是先区分配置和开发:字段、权限、流程规则尽量配置完成,只有确实形成竞争壁垒的能力才考虑定制开发。安全评估也不应停留在部署位置。

云端要重点核查数据隔离、加密、备份恢复、审计日志、供应商退出机制和数据导出能力;私有化则要核查补丁响应、漏洞修复、灾备演练和运维责任边界。数据放在内部服务器,并不自动等于安全。

实际决策时,可以先用一个业务单元做8至12周试点,记录账号使用率、接口失败率、管理员工时和报表维护时间,再把真实数据代入五年模型。若试点后发现只有30%的账号持续使用,继续按全员账号采购往往比单纯比较单价更不划算。

4. 计划管理系统如何做试点和评分,才能避免上线后没人使用?

过去我们选工具时,试用阶段几乎都是项目经理和供应商在操作,普通成员没有真正参与,结果上线后大家仍然用表格和即时通讯工具。现在我想设计一个更接近真实工作的试点,既能比较功能,也能判断团队是否愿意长期使用。

计划管理系统的试点,不应设计成“把所有功能演示一遍”,而应模拟一次真实项目周期。最有效的试点通常包含计划初始化、任务执行、一次延期、一次范围变更、周报汇总和阶段复盘,让系统暴露在真实压力下。试点对象最好不要只选数字化程度最高的团队。

建议同时纳入一个管理规范较好的团队、一个协作复杂的跨部门团队,以及一个对工具抵触较强的团队。这样才能判断产品是普遍可用,还是只在少数熟练用户手里表现良好。

评分维度关键问题建议权重 计划能力是否支持基线、依赖、里程碑和变更记录25% 执行体验成员能否快速更新状态、工时和阻塞原因20% 管理价值能否快速识别偏差、资源冲突和关键风险20% 协同集成是否能与身份、消息、文档和业务系统联动15% 数据治理权限、审计、导出和数据质量是否可控10% 推广成本培训、配置和管理员维护是否可接受10% 我会设置几个硬性指标,而不是只收集主观满意度。

例如,新成员在20分钟内能否创建并更新任务;项目经理能否在5分钟内找到延期任务的直接原因;一次范围变更后,受影响的里程碑能否自动或半自动呈现;周报整理时间是否至少下降30%。还要观察“绕开系统”的行为。试点期间,如果成员仍然把最新进展写在个人表格里,只在系统中补录结果,说明系统没有成为事实工作台。

可以抽查任务更新时间、评论记录、附件和变更日志,判断系统数据是否真的来自日常工作,而不是试点结束前集中填报。评分时不要简单平均。对于安全、权限、数据导出和关键业务接口,可以设置一票否决项;对于界面美观、主题配色等低风险因素,则不应压过计划准确性和执行闭环。

最终采购的不是功能最多的工具,而是能让关键数据持续产生、被正确使用并反过来改善决策的系统。试点结束后,建议保留一份“上线前后对照表”,至少记录计划编制耗时、周报耗时、延期发现提前量、资源冲突发现数量和成员活跃率。只有这些指标出现改善,才能证明系统带来的是真实管理收益,而不是一次漂亮的产品演示。

读者评论

刘佳宁

文中把“计划管理复杂度”按场景拆分得很实用,尤其是“项目数量多不等于复杂,资源是否争抢才是关键”这点很有共鸣。我们团队项目不算多,但几个项目经常共用同一批开发和供应商,延期往往不是任务没安排,而是资源冲突没人提前看见。

覃亦辰

表格周报每月耗时12至18小时、真正分析偏差只剩4小时这个案例很扎心。以前总觉得人工汇总只是麻烦,读完才意识到它会直接挤压风险处理时间。系统上线前如果不统一负责人、交付物、完成口径和延期原因,换工具大概率只是把混乱搬到线上。

薛清越

对“完成率80%不代表交付完成80%”的提醒很专业。很多项目汇报里的百分比其实是主观估计,管理层看到数字却不知道还差哪些验收条件。相比单纯填进度,我更认可用交付物、验收结果和风险等级来描述状态,这对研发版本和工程里程碑都更有决策价值。

文章包含AI辅助创作:2026年必读:6大计划管理信息化系统工具选型攻略,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128973

(0)
飞飞飞飞
2026年软件产品管理平台大比拼:6款顶级工具助你提升研发效率
上一篇 3天前
QA团队必备:2026年自动化功能测试用例编写工具选型指南
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
