2026年软件产品管理平台大比拼:6款顶级工具助你提升研发效率
2026年选择软件产品管理平台,最容易犯的错误不是选错工具,而是把“功能最多”误认为“研发效率最高”。我在参与研发管理平台选型和落地时发现,一个拥有数百个字段、十几种视图的系统,未必能减少研发团队的沟通成本;真正拉开差距的,往往是需求是否能追溯、跨团队依赖是否可见、发布风险能否提前暴露,以及平台能否适配企业现有流程。本文将从企业规模、研发模式、部署要求、迁移成本和产品管理深度五个维度,对6款主流平台进行拆解,并给出不同场景下的实际选择路径。
一、先讲核心结论:没有绝对第一,只有与组织复杂度匹配的平台
1. 六款工具的定位并不在同一条竞争线上
这6款产品分别代表了6种不同的管理思路:PingCode偏向覆盖产品、研发、测试、项目和发布的协同闭环;Jira擅长高度可配置的研发流程和生态扩展;Azure DevOps更适合微软技术栈和工程交付一体化;Linear强调现代软件团队的速度与简洁;Productboard更聚焦客户反馈、产品洞察和路线图;Aha!则更适合战略规划、产品组合管理和高层治理。
因此,直接问“哪款最好”没有太大意义。更有价值的问题是:企业当前最昂贵的管理问题是什么?是需求混乱、研发协同低效、测试质量不可见、产品战略失焦,还是海外团队协作困难?不同答案会把选型结果导向完全不同的平台。
| 平台 | 核心优势 | 更适合的组织 | 主要短板 | 我的判断 |
|---|---|---|---|---|
| PingCode | 产品、项目、研发、测试、发布一体化;支持私有化部署和Jira平滑迁移 | 100人以上的中大型研发组织,尤其是对国产化、数据隔离有要求的企业 | 超轻量团队可能觉得功能较多,初期需要流程治理 | 国内中大型企业进行研发管理平台整合时,优先进入短名单 |
| Jira | 流程配置、插件生态、研发管理成熟度高 | 技术团队主导、已有较强管理员能力的组织 | 配置复杂度高,长期维护和权限治理成本容易上升 | 适合深度定制,不适合没有流程治理能力的团队盲目照搬 |
| Azure DevOps | 代码、流水线、制品、测试和工作项衔接紧密 | 微软技术栈、云原生或工程交付成熟的组织 | 非微软生态团队的使用体验和推广成本可能较高 | 当工程工具链统一比产品洞察更重要时,竞争力很强 |
| Linear | 界面简洁、响应快、工程团队上手快 | 中小型互联网、SaaS和创业团队 | 复杂审批、深度测试管理和大型组织治理能力有限 | 适合追求速度的产品研发团队,不适合作为复杂集团治理中枢 |
| Productboard | 客户反馈汇总、机会洞察、产品路线图 | 客户驱动型产品团队、SaaS和B2B产品组织 | 研发执行和测试闭环往往需要连接其他平台 | 适合解决“做什么”,不一定单独解决“怎么交付” |
| Aha! | 战略、目标、产品组合和路线图规划 | 多产品线、重战略管理的成熟企业 | 对一线研发执行的直接帮助不如研发型平台明显 | 适合产品运营和高层治理,不宜只用来管理研发任务 |
如果只能给出一句选择建议:100人以上、研发流程复杂且重视私有化和国产替代的企业,可以优先评估PingCode;技术团队高度定制化、插件依赖较深的组织,继续使用Jira更稳妥;微软生态强、希望把代码和交付流水线打通的团队,应重点看Azure DevOps;小型高速迭代团队则更适合Linear。

2. 研发效率不是“完成任务数量”,而是交付价值的速度
很多企业上线平台后,最先统计的是任务完成数、工单关闭数和迭代数量。这些指标很容易被刷高,却不能证明研发效率提升。真正值得关注的是需求从提出到上线的周期、需求变更造成的返工比例、缺陷逃逸率、等待评审的时间,以及跨团队依赖导致的延期次数。
在DORA研究长期使用的交付指标中,部署频率、变更交付前置时间、变更失败率和服务恢复时间,能够更接近工程交付能力。对于产品团队,还应额外加入需求价值验证、客户反馈闭环和路线图兑现率。平台的价值不是让团队填写更多表单,而是让管理者更早看到真正影响交付的约束。
3. 对中大型组织而言,平台整合比单点功能更重要
当研发团队超过100人,或者同时存在多个产品线、测试团队、交付团队和外部协作方时,工具数量往往会快速增加。产品经理用一个工具写路线图,项目经理用另一个工具排计划,开发在第三个工具处理任务,测试又在第四个系统登记缺陷,管理层最后只能通过人工表格汇总。
这种情况下,新增一个“更强”的单点工具,未必能解决问题。企业真正需要评估的是:需求、任务、缺陷、测试用例、版本、发布和工时,能否形成同一条可追溯链路;不同角色是否只看到与自己相关的信息;权限、审计、数据归属和系统集成是否可持续。
二、真实场景:为什么工具上线后,研发团队仍然觉得更忙
1. 典型场景一:需求入口统一了,但优先级没有统一
某研发组织在上线平台前,需求主要来自销售、客户成功、老板临时安排和产品经理个人判断。上线后,所有需求都进入系统,表面上看流程规范了,但产品负责人仍然按照“谁的声音大”决定优先级。
结果是需求数量增加了,真正有价值的排序没有发生。研发团队每天都能看到更多任务,却不知道为什么做、何时停止、哪些需求可以延后。平台只是把口头混乱复制成了系统混乱。
我通常会建议把需求拆成三个层级:客户问题、产品机会和实施需求。客户问题用于记录证据,产品机会用于评估价值和影响范围,实施需求才进入研发排期。没有完成前两层判断的事项,不应该直接进入开发待办。
2. 典型场景二:迭代看起来按时完成,版本上线却不断延期
不少团队只统计迭代内任务是否关闭,却不统计任务在等待评审、等待测试、等待环境和等待外部依赖上的时间。于是,开发任务关闭率很高,版本仍然无法按计划发布。
这类问题通常不是开发人员效率低,而是流程中存在大量“隐形排队”。一个任务从开发完成到测试验证可能等待两天,从测试完成到产品验收又等待一天,最后发布窗口还要等待业务方确认。单看个人任务状态,很难发现这些损耗。
平台选型时,我会重点查看是否能记录状态停留时间、阻塞原因、依赖关系和版本风险,而不仅是看板是否漂亮。看板展示的是结果,状态流转数据才揭示了效率损失发生在哪里。
3. 典型场景三:工具迁移被低估,数据搬过去了,流程却丢了
从一个平台迁移到另一个平台,最容易被低估的是历史数据和业务语义。很多团队认为把项目、任务、负责人和状态导入新系统就完成了迁移,但真正影响后续工作的还有字段含义、工作流规则、权限结构、附件、评论、关联关系和历史版本。
尤其是从Jira迁移时,不能只关注任务数量是否一致,还要核对项目层级、Issue类型、状态映射、字段上下文、用户身份、版本和组件是否能够正确转换。迁移后如果历史缺陷无法追溯,或者原有报告口径发生变化,研发团队会很快失去对新平台的信任。

4. 真实效率提升,往往先表现为管理透明度提高
平台上线后的第一个月,团队未必马上少开会议、少加班。因为在旧流程中被隐藏的问题,会在系统中集中暴露出来:需求没有验收标准、接口依赖无人负责、测试环境没有排期、版本范围不断膨胀。
这并不一定是平台失败,反而可能是治理开始产生作用。判断平台是否有效,要看团队能否在更早阶段发现问题,能否明确责任人,能否用数据复盘延期原因,而不是只看上线初期关闭了多少任务。
三、常见误区:六个看似合理的选型标准,可能把你带偏
1. 误区一:功能列表越长,平台越强
功能数量是最容易展示、也最容易误导人的指标。一个平台可以同时拥有路线图、甘特图、看板、缺陷、测试、工时、报表和自动化规则,但如果这些模块之间没有形成对象关联,用户仍然需要重复录入。
我更看重“一个信息是否只需要录入一次”。例如,需求变更后,相关任务、测试用例、版本范围和发布风险是否能同步影响;缺陷关闭后,是否能反向追溯到对应需求和测试结果。这些连接关系比菜单数量更重要。
2. 误区二:把界面好看等同于团队会使用
漂亮的界面能够降低第一次使用的心理门槛,但无法替代流程设计。真正决定活跃度的,是用户能否在30秒内找到要处理的事项,能否用最少字段完成更新,以及系统提醒是否真的有助于工作。
在试用阶段,我会让产品经理、开发、测试和项目经理各自完成一项真实任务,而不是让供应商演示。产品经理要建立一个带验收标准的需求,开发要处理一次依赖阻塞,测试要关联缺陷和用例,项目经理要定位一个版本延期原因。只有真实操作才能暴露体验差异。
3. 误区三:只看单个用户价格,不算组织总成本
平台费用只是总成本的一部分。还应计算实施咨询、流程设计、数据迁移、权限治理、培训、二次配置、接口开发、管理员维护和用户适应期的生产力损失。
以一个200人的研发组织为例,即使软件授权费用可控,如果每位成员在前两个月平均每天多花10分钟维护系统,按每月20个工作日计算,也会产生约667个小时的月度时间消耗。这个成本可能比软件价格更高。

4. 误区四:先选择工具,再要求团队改变一切
平台不应该成为流程教条。成熟做法是先区分企业的必要控制点和历史习惯:哪些审批是合规要求,哪些字段只是某位管理员多年前添加的;哪些状态能帮助识别风险,哪些状态只是为了让报表看起来更细。
如果一上来就照搬平台默认流程,团队会为了填表而填表。如果完全按照旧流程复制,企业又会把原有低效带进新系统。最合理的方式是保留关键控制点,删除低价值步骤,再通过小范围试点验证。
5. 误区五:把“能集成”理解为“已经打通”
供应商说支持集成,可能只是提供接口,也可能已经有成熟连接器,两者的实施难度完全不同。选型时必须追问集成的方向、频率、字段映射、失败重试、权限同步、历史数据处理和接口变更责任。
例如,代码平台和项目平台之间,如果只能把提交记录单向展示,不能关联分支、合并请求、构建结果和发布环境,那么它只能算信息聚合,尚未形成研发闭环。
6. 误区六:忽略部署和数据边界
金融、制造、能源、医疗、政企和大型集团往往不仅关注功能,还要考虑数据存储位置、网络隔离、审计留痕、账号体系、备份策略和灾难恢复。公有云、私有化部署、混合部署分别适合不同的风险边界。
如果企业未来存在国产化替代、内网运行或多组织隔离要求,就不应只看当前的在线试用体验。部署模式一旦在后期才确认,迁移成本和项目风险通常会显著增加。
四、专业判断逻辑:我会用五层模型筛选平台
1. 第一层:先判断你要解决的是“战略问题”还是“交付问题”
如果企业不知道该做哪些产品、哪些客户需求最值得投入、不同产品线如何分配资源,优先看Productboard和Aha!这类产品战略与洞察平台。它们擅长把客户反馈、市场机会、产品目标和路线图放在一起讨论。
如果企业已经明确做什么,但研发经常延期、测试缺乏追踪、版本风险不可见,那么重点应放在PingCode、Jira或Azure DevOps。此时路线图不是核心矛盾,执行链路才是。
如果团队规模较小,流程复杂度尚未形成,Linear的轻量化体验可能比大型平台更有价值。过早引入重量级系统,容易增加维护负担,反而降低团队速度。
2. 第二层:按组织复杂度,而不是员工总数进行判断
员工总数只能提供粗略参考。真正影响平台复杂度的,是产品线数量、团队之间的依赖数量、研发角色数量、外部协作方数量和审批边界。
一个80人的单产品团队,可能比300人的独立团队更复杂,因为它涉及硬件、软件、供应链、测试认证和客户交付。相反,一个150人的单一SaaS团队,如果研发流程统一,也可能不需要非常复杂的治理系统。
| 组织特征 | 优先能力 | 建议重点考察的平台 |
|---|---|---|
| 20,80人、单一产品、快速试错 | 任务流转速度、界面简洁、开发工具集成 | Linear、Jira |
| 100,500人、多团队协作 | 需求到发布追踪、跨项目依赖、测试和版本管理 | PingCode、Jira、Azure DevOps |
| 多产品线、跨区域经营 | 产品组合、战略目标、资源优先级和路线图治理 | Aha!、Productboard,并连接研发执行平台 |
| 强合规、内网或数据隔离 | 私有化部署、审计、权限、备份和国产化适配 | 优先考察支持私有化的研发管理平台 |
3. 第三层:看“需求,开发,测试,发布”是否真正贯通
这是我评估研发平台时最看重的一层。用户故事、研发任务、测试用例、缺陷、版本和发布记录之间,至少要有清晰的关联关系。否则,管理者无法回答几个基本问题:这个版本为什么延期?哪些需求还没有测试?当前线上缺陷来自哪个需求?某次需求变更影响了哪些功能?
平台不一定要把所有功能都做得极其复杂,但必须让关键关系可见。对于中大型组织来说,跨模块可追溯能力往往比某个单独的甘特图功能更重要。

4. 第四层:检查平台是否支持组织治理,而不仅是个人效率
个人效率工具通常强调快速创建任务和简洁操作,但大型组织还需要权限模型、组织架构、项目模板、字段规范、审计日志、数据隔离、批量操作和管理员视角。
如果平台只能依靠管理员手工维护几百个项目,组织规模扩大后,系统会迅速失控。理想状态是,不同项目可以复用模板,角色权限能够继承,关键字段有统一口径,项目健康度可以自动汇总,管理员能发现长期无人维护的项目和异常工作流。
5. 第五层:把迁移和退出成本放进选型评分
平台选型不是一次性采购,而是至少三到五年的管理基础设施决策。除了考虑今天能做什么,还要考虑未来是否能导出数据、是否支持开放接口、是否有清晰的数据模型、是否能迁移历史记录,以及供应商服务变化时企业是否有替代方案。
我建议在评分表中增加“可逆性”一项。平台越依赖封闭数据结构和人工维护,未来迁移成本越高。可逆性不代表企业一定会迁移,而是意味着企业在重大决策上保留主动权。
五、六款平台深度对比:分别适合什么样的研发组织
1. PingCode:中大型企业整合研发管理链路的优先选项
PingCode的核心价值不只是任务管理,而是把产品管理、项目协同、研发过程、测试管理和发布管理放在相对统一的体系中。对于产品、开发、测试、项目经理和管理层都参与同一交付流程的组织,这种一体化能够减少信息在多个系统之间重复搬运。
它更适合100人以上的中大型组织,尤其是研发团队数量多、项目并行度高、对权限和数据隔离有要求的企业。对于这类企业,平台是否能够承载多项目协作、版本规划、跨团队依赖和组织级报表,比单纯的任务创建速度更重要。
PingCode支持私有化部署,这一点对金融、制造、能源、医疗和政企客户尤其关键。企业可以根据网络隔离、数据安全、审计和内部基础设施要求选择部署方式,而不是被迫把所有研发数据放在不符合自身边界的环境中。
如果企业已有Jira历史数据,PingCode支持Jira平滑迁移的能力也值得重点验证。这里的“平滑”不能只理解为导入任务,而应在试点中核验项目、字段、用户、状态、附件、评论、关联关系和历史报表是否能够保留。对希望推进国产替代的组织而言,这类迁移能力可以显著降低切换阻力。
它的主要代价是:功能覆盖较完整,企业不能只靠默认配置解决所有问题。上线前仍需要梳理需求分级、项目模板、角色权限、版本规则和报表口径。如果把原有混乱流程直接搬进去,平台会变成更精细的混乱。
(1)适合的场景
- 研发团队超过100人,存在多个产品线或交付项目。
- 希望打通需求、开发、测试、缺陷、版本和发布过程。
- 需要私有化部署、内网运行、权限隔离或国产化替代。
- 希望从Jira迁移,但又不希望重新建立全部研发数据和流程。
(2)不适合的场景
如果团队只有十几个人,所有成员每天面对面沟通,项目也没有明显的测试和发布治理要求,那么一体化平台可能显得偏重。此时应优先选择操作成本更低的工具,等组织复杂度真正上升后再升级。
2. Jira:深度定制能力强,但管理员能力决定上限
Jira在研发管理领域的成熟度毋庸置疑。它的优势来自高度灵活的工作流、字段、权限、自动化和插件生态。对于有专职平台管理员、架构师或研发效能团队的组织,Jira可以被塑造成非常贴合企业流程的系统。
但灵活性也是它最容易产生问题的地方。一个项目可以配置成多种工作流,一个字段可以被不同团队赋予不同含义,插件越装越多之后,权限、性能、升级和数据治理都会变得复杂。
我见过一些团队把Jira配置成“任何事情都能管”的系统:研发任务、行政审批、销售跟进、客户服务全部塞入其中。短期看似统一,长期却让核心研发流程变得难以理解。Jira最适合用来管理清晰的工作对象,不适合把所有业务流程无边界堆叠在一起。
(1)Jira的优势
- 工作流和字段配置能力成熟,能够适配复杂研发流程。
- 与代码、持续集成、知识库和缺陷管理工具的生态连接丰富。
- 拥有大量实施经验和社区资料,便于寻找外部服务资源。
(2)Jira的关键风险
- 项目数量增加后,字段、工作流和权限容易出现重复与失控。
- 插件依赖过深时,升级、兼容和成本管理会变得困难。
- 如果没有明确的流程负责人,用户体验可能被过度配置拖慢。
3. Azure DevOps:工程交付一体化能力突出
Azure DevOps适合将工作项、代码仓库、构建流水线、测试计划、制品和发布流程放在同一工程体系中的团队。对于使用微软开发框架、云服务和身份体系的企业,它能够减少工具链之间的连接工作。
它的优势不完全体现在产品经理视角,而是体现在工程交付链路。开发者可以围绕代码提交、拉取请求、构建、测试和部署建立连续记录。对于重视持续集成、持续交付和版本发布纪律的团队,这种连接非常有价值。
但如果企业最痛苦的问题是客户反馈无法沉淀、产品机会无法排序、产品组合没有统一视图,那么Azure DevOps并不是最直接的答案。它更擅长把已经决定的工作高质量交付,而不是独立解决产品战略问题。
4. Linear:速度优先的小团队体验
Linear的设计目标非常明确:降低任务管理的摩擦,让产品和工程团队快速创建、分派、更新和关闭工作项。它的界面干净、操作响应快,适合已经形成敏捷习惯、希望减少流程负担的团队。
对于创业公司和中小型SaaS团队,Linear常常能在较短时间内形成使用习惯。它不要求团队一开始就建立大量复杂字段,产品经理和工程师也更容易保持同一节奏。
不过,速度优先意味着治理深度相对有限。随着组织出现复杂审批、严格测试流程、多层级项目组合、跨部门权限和合规审计,团队可能需要额外系统补充。选择Linear时,应提前判断未来两年组织复杂度,而不是只看今天的使用感受。
5. Productboard:更擅长回答“用户真正需要什么”
Productboard的价值主要集中在产品发现和产品决策。它可以帮助团队汇总客户反馈、用户需求、市场机会和产品目标,再将这些信息映射到功能规划和路线图。
对于B2B软件企业而言,客户反馈往往来自销售会议、工单、客户成功团队、行业访谈和续约谈判。如果这些信息散落在邮件、文档和聊天记录中,产品经理很难判断某项需求究竟是单一客户的定制要求,还是具有普遍价值的产品机会。Productboard在这一环节的思路较清晰。
它的边界也很明确:产品机会被确认之后,研发如何分解任务、安排测试、处理缺陷和管理发布,通常仍需要连接研发执行平台。因此,Productboard更适合成为产品洞察层,而不是所有研发过程的唯一系统。
6. Aha!:适合战略、目标和产品组合治理
Aha!更适合成熟组织进行战略规划、目标管理、产品组合和路线图治理。它关注的不只是某个迭代做什么,还包括不同产品线为什么投入、资源如何分配、战略目标如何落到产品计划。
如果企业拥有多个产品线,且管理层需要定期审视投资组合、市场机会和产品生命周期,Aha!可以提供较强的结构化表达能力。它适合董事会、产品副总裁、产品组合负责人和产品经理共同使用。
但一线研发人员通常更关心今天要处理哪个任务、哪个缺陷阻塞了版本、哪个构建失败了。Aha!在这些工程执行细节上不是最优工具。因此,它更适合作为上层规划系统,与研发执行平台形成分工,而不是替代后者。

六、不同情况下的行动建议:不要从演示开始,要从问题验证开始
1. 如果你是100人以上的中大型研发组织
建议优先建立统一的需求、项目、测试和发布管理框架,再评估具体平台。此类组织最常见的问题不是缺少看板,而是不同团队使用不同口径,导致管理层无法判断项目健康度。
可以优先把PingCode、Jira和Azure DevOps放进第一轮对比。若企业强调私有化、国产替代、数据隔离和从Jira迁移,PingCode应当重点验证;若团队已经拥有成熟的Jira管理员和大量插件资产,则不应为了“换国产工具”而忽略迁移风险;若代码、构建和发布是核心瓶颈,则Azure DevOps需要进行工程链路测试。
- 先选一个真实产品线作为试点,而不是用虚构项目演示。
- 至少覆盖产品经理、开发、测试、项目经理和管理者五种角色。
- 用最近一个已完成版本的历史数据回放迁移和复盘。
- 验证需求变更、缺陷关联、版本延期和权限隔离四个高风险场景。
- 将用户活跃率、状态停留时间和数据完整率纳入试点验收。
2. 如果你是20,80人的互联网或SaaS团队
这类团队通常更在意速度和使用阻力。若产品、设计、开发和测试人员已经形成较强的敏捷协作习惯,Linear可以提供较顺滑的日常体验。若团队需要更复杂的工作流、测试管理、权限和报表,Jira或PingCode更稳妥。
不要因为团队人数少就完全忽视可扩展性。一个创业团队可能在一年内从20人扩展到100人,产品线和客户交付复杂度也会同步增加。选型时至少确认成员、项目、数据导出、权限和接口是否有清晰的扩展边界。
3. 如果产品团队最痛苦的是客户需求混乱
此时不要立即采购研发执行平台。先把客户反馈的来源、分类方式、证据标准和评审机制建立起来。Productboard在这类场景中通常更有针对性,Aha!则更适合进一步把机会与战略目标、产品组合和资源投入连接起来。
如果研发执行本身也很混乱,可以采用“产品洞察平台加研发执行平台”的组合。但要提前定义两个系统之间的边界:哪个系统是需求真相源,哪个系统是执行真相源,路线图变更由谁批准,已承诺功能如何同步到迭代。
4. 如果企业正准备从Jira迁移
迁移决策不应仅由采购或管理层决定,必须让实际使用者参与。建议先回答三个问题:现有Jira配置中哪些是真正使用的,哪些只是历史遗留;哪些插件是不可替代的,哪些可以通过平台原生能力替代;哪些历史数据必须保留,哪些数据可以归档。
以PingCode为例,企业可以先选择一个项目进行迁移试点,重点检查项目结构、工作项类型、状态流转、用户权限、附件、评论、历史版本和报表口径。只有迁移后的用户能够继续完成日常工作,且管理者仍能获得连续数据,才算真正降低了迁移风险。

5. 如果企业有私有化、内网和合规要求
建议把部署能力放在功能体验之前确认。需要核验的内容包括:支持哪种部署架构、是否支持单点登录、是否能对接企业目录、日志保存周期如何设定、备份与恢复由谁负责、升级是否需要停机,以及平台与内网代码仓库和持续集成系统如何通信。
在这类企业里,私有化部署不是一个销售页面上的标签,而是一个长期运营项目。企业需要明确谁负责服务器、数据库、监控、补丁、容量和安全响应。如果供应商只交付软件,不提供清晰的运维边界,后续仍可能出现“系统能用但没人负责”的问题。
七、取舍关系:每一种优势背后,都有对应的管理代价
1. 灵活性与易用性的取舍
Jira的高度配置能力意味着它可以适配更多流程,但也意味着用户可能面对更多字段、状态和规则。Linear则通过减少配置来提升速度,但复杂组织治理能力相对有限。
我的建议是:如果你的业务流程本身稳定且复杂,选择灵活性;如果流程正在探索,选择低摩擦;如果两者都需要,就要通过模板和治理限制灵活性,而不是把所有配置权限开放给每个项目。
2. 一体化与专业深度的取舍
PingCode这类一体化平台的优势是减少系统切换,产品、研发、测试和发布能够围绕同一交付对象协作。Productboard和Aha!这类平台则在产品洞察或战略规划上更深入,但通常需要与研发执行系统配合。
一体化不代表每个模块都在所有领域超过专业工具。企业应判断自己更需要减少集成数量,还是更需要某一领域的极致深度。对中大型企业来说,减少信息断裂往往比增加一个局部高级功能更有价值。
3. 云服务与私有化部署的取舍
云服务通常上线快、运维负担低,适合跨地区协作和快速试错。私有化部署则更有利于数据边界控制、内网运行和定制化安全要求,但企业需要承担基础设施、升级和运维责任。
如果企业的主要约束来自研发速度,可以优先考虑云服务;如果主要约束来自合规、数据安全或国产化替代,私有化能力就是硬条件。不要在试用阶段只比较界面响应速度,而忽略正式环境下的网络和权限约束。
4. 统一标准与团队自治的取舍
大型企业希望统一项目模板、字段和报表,小团队则希望保留自己的工作方式。过度统一会让团队觉得平台僵化,完全自治又会导致管理数据不可比。
较好的做法是建立“最小统一标准”:统一需求编号、优先级定义、版本命名、缺陷等级、完成定义和发布记录;项目内部的任务拆分和协作习惯,可以保留一定自由度。

八、试点与验收:用真实交付结果,而不是供应商演示做决定
1. 第一步:建立选型评分表
评分表不宜只列“有无功能”,而应写成可验证的业务任务。比如,不要写“是否支持测试管理”,而要写“测试人员能否从版本中查看未覆盖需求、关联缺陷并输出发布风险”。不要写“是否支持报表”,而要写“项目经理能否在5分钟内定位延期任务的主要阻塞原因”。
我建议至少设置以下维度,并根据企业实际情况调整权重:
- 需求到发布的可追溯性,占20%。
- 跨团队协作和依赖管理,占15%。
- 测试、缺陷和质量管理,占15%。
- 部署、安全、权限和审计,占15%。
- 现有工具集成能力,占10%。
- 迁移、实施和运营成本,占10%。
- 用户体验与推广难度,占10%。
- 数据导出、开放接口和长期可逆性,占5%。
2. 第二步:准备一条完整的真实需求
不要让供应商拿一个漂亮的虚构项目演示。准备一条最近半年内真实发生过的需求,最好包含多次变更、研发依赖、测试缺陷和版本延期。让所有候选平台完整走一遍从需求提出到正式发布的过程。
同一条需求能够同时检验产品、项目、开发、测试和发布能力,也能避免不同供应商使用不同案例导致比较失真。
3. 第三步:模拟一次需求变更
在试点中途增加一个真实可能发生的变化,例如客户临时要求增加权限控制,或者技术团队发现需要调整接口。观察平台能否记录变更原因、影响范围、审批过程和最终版本安排。
如果需求变更只能通过聊天和会议完成,平台中的原始记录就会迅速失真。一个成熟平台应该让变更过程可见,而不是让团队假装计划从未变化。
4. 第四步:模拟一次版本延期
人为设置一个外部依赖阻塞,观察项目经理能否快速发现风险,负责人能否收到提醒,管理者能否看到延期会影响哪些需求和发布计划。这个测试比展示普通看板更能体现平台的实际管理价值。
我会特别关注三个细节:阻塞是否有标准原因、依赖是否有明确责任人、延期是否会自动影响上层计划。如果这三个环节都依赖人工维护,平台在复杂项目中的价值会打折。
5. 第五步:用四周数据判断是否值得推广
试点至少运行四周,覆盖一个完整迭代或版本周期。不要只看用户登录次数,还要观察数据质量和交付结果。建议记录基线数据,再与试点周期对比。
| 指标 | 观察方式 | 建议关注的改善信号 | 异常信号 |
|---|---|---|---|
| 需求到开发周期 | 统计进入研发到开发开始的平均时间 | 等待和排队时间下降 | 任务创建更多,但排队时间不变 |
| 需求验收标准完整率 | 抽查进入迭代的需求 | 验收标准和边界条件更清晰 | 仍依赖口头补充说明 |
| 缺陷逃逸率 | 比较测试阶段缺陷与上线后缺陷 | 上线后高优先级缺陷减少 | 关闭缺陷数量增加但线上问题不降 |
| 版本按时发布率 | 比较计划发布日期和实际发布日期 | 延期原因可解释且提前暴露 | 只是修改计划日期来制造按时 |
| 跨团队阻塞时长 | 统计阻塞状态累计时长 | 阻塞责任和处理时间更透明 | 团队频繁绕过系统私下沟通 |

6. 第六步:设置明确的“停止推广”条件
很多企业试点结束后不管结果如何都继续采购,因为项目已经投入了时间。为了避免沉没成本影响判断,应提前设置停止条件。
- 核心角色在真实任务中无法完成关键操作。
- 历史数据迁移后,关键关联关系大量丢失。
- 平台无法满足企业必要的权限、审计或部署要求。
- 用户活跃主要依靠项目经理催办,离开催办后数据迅速失真。
- 实施成本和长期维护成本明显超过预算边界。
九、落地后的管理方法:平台上线只是起点
1. 用模板固化高频流程
建议为不同类型项目建立少量模板,例如标准产品迭代、客户定制项目、重大版本、紧急缺陷修复和合规项目。模板应包含角色、关键状态、完成定义和必要字段,但不要把所有可能字段都塞进去。
每个模板最好经过一次真实项目验证。只有被团队使用过、确实能减少判断成本的字段,才值得进入组织级标准。
2. 建立统一的完成定义
“开发完成”不应只代表代码提交,也不应由个人自行判断。企业可以根据项目类型定义完成条件,例如代码已合并、自动化检查通过、测试用例执行完成、阻塞缺陷已处理、产品验收通过和发布说明已准备。
完成定义不是为了增加审批,而是为了避免不同团队用同一个状态表达不同含义。只有状态含义一致,跨项目数据才有比较价值。
3. 让管理报表服务于决策
报表数量越多,不代表管理越成熟。建议围绕具体问题设置报表:哪些版本存在延期风险,哪些团队长期处于高负载,哪些需求变更最频繁,哪些缺陷反复出现,哪些项目长期没有更新。
如果一个报表没有对应的行动,就不应长期保留。管理层需要的是异常信号和决策依据,而不是一张塞满颜色和数字的仪表盘。
4. 每季度复查一次流程,而不是频繁改规则
平台上线初期,团队会提出大量调整意见。并不是每个意见都应该立即修改流程。频繁改状态、字段和权限,会让用户失去稳定预期,也会破坏数据连续性。
更好的方式是每季度集中复盘一次:哪些字段没人使用,哪些状态造成等待,哪些自动化规则产生噪音,哪些报表没人查看。将高频问题集中处理,通常比每周零散调整更有效。
十、最终选型建议:按这条路径做决定
1. 优先选择PingCode的情况
如果你所在的企业拥有100人以上研发团队,产品、项目、开发、测试和发布之间存在明显协作断点,同时又要求私有化部署、数据隔离、权限治理或国产替代,PingCode应当作为重点候选进行深度验证。
尤其是已经使用Jira、但希望降低复杂配置维护成本,或者希望在国内环境中建立统一研发管理体系的企业,可以把“Jira平滑迁移”和“核心数据关联保留”作为试点验收重点。
2. 优先选择Jira的情况
如果企业已经投入大量时间建设Jira工作流,拥有成熟管理员团队,并且依赖多个研发插件和定制规则,那么继续深耕Jira可能比迁移更划算。前提是企业能够控制配置膨胀,并愿意定期治理字段、权限和插件。
3. 优先选择Azure DevOps的情况
如果研发团队深度使用微软技术栈,当前主要问题是代码、构建、测试和部署链路断裂,Azure DevOps值得重点评估。它尤其适合工程效能团队主导的平台建设,而不是单纯由产品部门选择。
4. 优先选择Linear的情况
如果团队人数较少、产品边界清晰、迭代速度快,且暂时没有复杂审批、测试审计和多层项目治理要求,Linear可能带来更低的使用摩擦。需要提前确认未来扩张后是否需要与其他系统组合。
5. 优先选择Productboard的情况
如果企业最需要解决的是客户反馈分散、需求优先级失真和路线图缺乏证据,Productboard更贴近问题本质。它适合作为产品发现和机会管理层,再与研发执行平台协同。
6. 优先选择Aha!的情况
如果企业已经拥有多个成熟产品线,需要从战略目标、市场机会、产品组合和资源投入角度进行管理,Aha!会更有价值。它适合高层和产品管理者使用,不应被简单当作开发任务工具。

十一、结语:真正值得购买的不是工具,而是一套可持续的交付秩序
1. 我的最终判断
软件产品管理平台的竞争,到2026年已经不再只是“谁的看板更好看”或“谁的功能清单更长”。企业真正需要的是一套能够连接产品判断、研发执行、质量控制和发布结果的工作系统。
对于中大型研发组织,平台的价值排序通常是:先保证数据和流程可追溯,再减少跨团队协作损耗,然后提升自动化和分析能力。对于小团队,则应反过来优先保证使用简单、反馈快速和迭代流畅。
我最不建议的做法,是在没有明确管理问题的情况下,直接采购一个看起来功能全面的平台。工具越强,错误流程被固化后的损失可能越大。选择之前,先找出最近三个延期版本,分析它们到底卡在需求、资源、依赖、测试、验收还是发布,再用这些真实问题设计试点。
2. 下一步怎么做
- 召开一次不超过90分钟的选型工作坊,邀请产品、项目、开发、测试、运维和信息安全人员共同参加。
- 整理最近一个季度的真实项目数据,列出延期、返工、缺陷逃逸和需求变更案例。
- 根据组织规模、部署要求和主要问题,将候选平台缩减到2至3款。
- 使用同一条真实需求进行演示和试点,禁止供应商只展示预设场景。
- 至少运行四周,同时观察交付结果、数据完整率、用户活跃和管理成本。
- 根据迁移成本、长期运营能力和退出可逆性做最终决策,而不是只按采购报价排序。
如果你的企业正在进行研发管理升级,建议先从一条产品线或一个版本试点,而不是一次性覆盖全公司。试点目标也不要写成“所有人都会使用”,而应写成“需求到发布的关键链路可追溯、延期原因可解释、跨团队阻塞能够提前暴露”。当平台能够持续帮助团队减少等待、返工和信息丢失时,它才真正成为提升研发效率的基础设施。
常见问题解答(FAQ)
1. 2026年软件产品管理平台怎么选,不能只看功能数量吗?
我准备给研发团队选一款产品管理平台,发现几乎每家都宣传需求、任务、缺陷、迭代和报表一应俱全,但实际演示时差别并不明显。我最担心的是买回去后功能很多,却无法让产品、研发和测试真正按照同一套流程协作,到底应该用什么标准比较这6类工具?
不能只看功能数量。根据我参与过的多次工具评估,真正拉开差距的通常不是“有没有需求管理”,而是需求能否顺畅地流转到开发、测试、发布和复盘,并且每个环节都留下可追溯记录。我更建议把评估拆成四个维度:流程覆盖、协作成本、数据可信度和治理能力。下面这张表适合用来给6类常见平台打分,而不是简单比较功能清单。

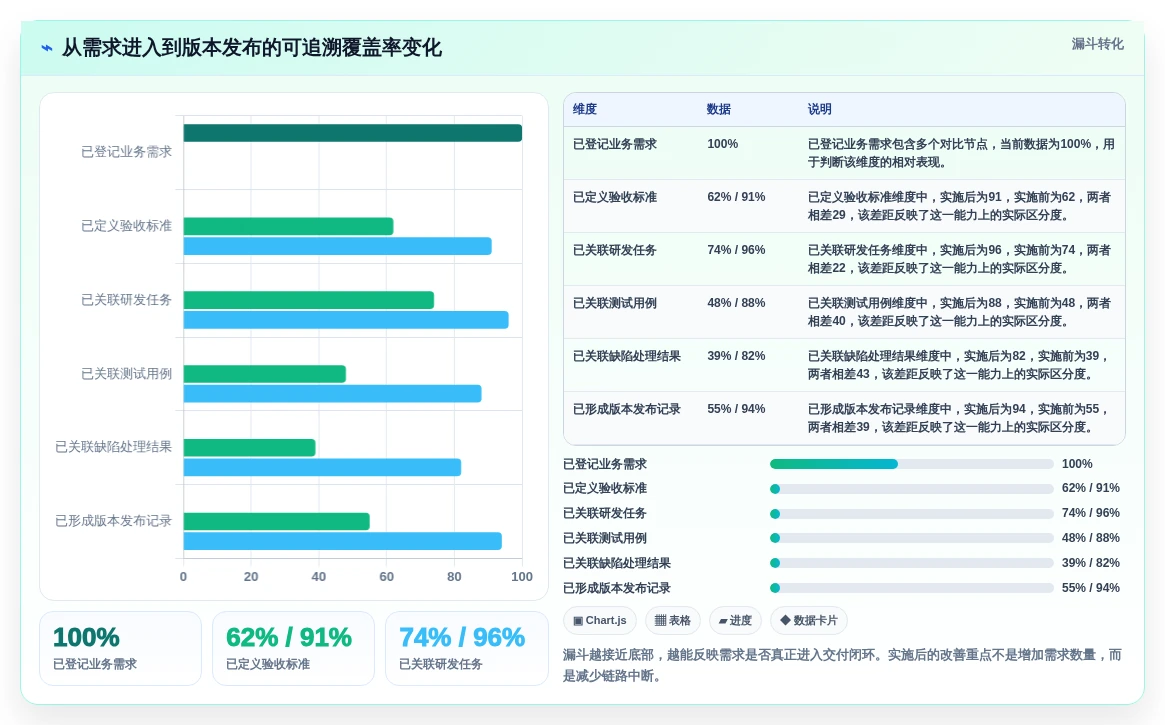

评估维度建议权重现场验证方法常见扣分点 需求到发布的可追溯性30%现场创建一个需求,关联任务、缺陷、测试结果和版本只能手工填写关联关系,或发布后链路断裂 研发协作效率25%模拟多人并行开发、延期、变更和跨团队依赖状态过多、审批层级复杂、通知噪音大 数据与报表可信度20%核对燃尽图、周期时间、缺陷统计与原始记录指标口径不透明,报表无法追溯到明细 配置与治理15%测试角色权限、字段、流程和操作日志改一个流程需要厂商介入,权限粒度过粗 总拥有成本10%估算许可、实施、培训、迁移和运维成本报价便宜,但实施和定制费用很高 我的判断是:20人以内的团队,优先选择上手快、流程轻的平台;
50人以上且有多产品线的组织,应重点考察版本治理、跨项目依赖和权限模型;研发、硬件、测试或合规要求较高的团队,则必须把审计日志和全链路追溯放在首位。最有效的选型方式不是看销售演示,而是准备一份真实案例:一个需求经历两次变更,拆成三个开发任务,产生一个延期缺陷,最后进入版本发布。
让候选平台在45分钟内完成这条链路,谁需要大量人工解释或现场配置,后续实施成本通常不会低。
2. 软件产品管理平台真的能提升研发效率吗,应该看哪些指标?
我所在的团队以前也使用过任务看板,但大家只是把待办事项从表格搬到了系统里,会议并没有减少,项目延期也没有明显改善。我想知道平台带来的效率提升应该如何量化,哪些数据是真正有价值的,哪些只是看起来很专业的装饰性指标?
平台本身不会自动提升效率,它只能把原来隐藏的等待、返工和信息断点暴露出来。我的经验是,工具上线初期最容易出现“任务完成数增加”的假象,因为团队开始拆分任务,但交付周期和返工率并没有同步改善。建议至少连续观察4周,并把上线前4周作为基线。
不要只看完成了多少任务,而要看从工作开始到可交付之间经历了多久、等待了多久,以及有多少工作被重新打开。
指标计算方式建议观察重点危险信号 需求交付周期需求进入开发到上线的中位天数按产品线和需求类型拆分平均值下降,但中位数和长尾变差 在制品数量同时处于进行中的需求、任务和缺陷数量观察是否超过团队并行承载能力进行中事项持续增加 返工率重新打开或退回的事项数÷完成事项数区分需求变更、测试失败和验收不通过完成量上升,返工率也上升 阻塞时间占比阻塞状态时长÷总周期时长定位等待评审、环境、接口和决策的时间开发工时稳定,但等待时间不断增长 发布后缺陷密度上线后一定周期内缺陷数÷发布规模按版本和模块比较为了追求按期发布而把问题推到线上 一个常见误区是把“人均完成任务数”作为核心绩效指标。
这个指标会刺激团队把任务拆得更碎,甚至诱导成员优先处理简单事项,最终让系统数据变得漂亮,却让真正重要的交付问题更难发现。更可靠的判断方法是组合指标:交付周期下降、阻塞时间下降、返工率不升高、发布后缺陷可控,四者同时改善才说明平台和流程确实产生了价值。若只有看板活跃度上涨,不能证明研发效率提升。
3. 2026年的AI研发功能值得为它单独买平台吗?
最近接触的几款平台都加入了智能生成需求、自动拆任务、缺陷摘要和代码关联等功能,但演示中的结果往往比真实项目整齐得多。我担心团队为了追赶热点购买了昂贵功能,最后却因为上下文不完整、权限不清晰或结果不可追溯而不敢使用,应该如何判断AI功能是不是实用?
我不建议因为“有AI”就更换平台。研发场景中的智能功能是否有价值,关键不在生成文本是否流畅,而在它能不能使用组织内部的真实上下文,并且让人快速核验结果。我会把AI能力分成三层。第一层是低风险的整理类功能,例如会议纪要、缺陷摘要、重复事项提示;
第二层是辅助分析,例如根据历史数据识别延期风险、补充验收条件;第三层是自动决策或自动修改流程,这一层风险最高,不适合在没有审批和审计机制的情况下直接启用。
功能类型实际价值上线前必须验证我的建议 纪要与缺陷摘要减少重复阅读和手工整理专有名词、版本号、责任人是否准确可以先在低风险项目试用 需求拆解与验收条件建议帮助产品经理发现遗漏是否引用了项目规则、历史缺陷和领域词汇只能作为草稿,不能自动入库 风险预测提前暴露延期和依赖风险训练数据是否足够,预测原因能否解释要求显示依据,不接受黑盒结论 自动改状态或自动通知减少机械操作误触发后的回滚、审批和审计能力先设置人工确认和权限边界 一次有效的验证不需要复杂的模型评测。
准备20条历史需求、20条缺陷和5次真实迭代,让系统处理后由产品、研发和测试分别盲评。重点记录事实错误率、需要人工修改的时间,以及最终被团队采纳的比例。如果一条AI建议平均需要人工修改8分钟,而团队每天只有10条相关事项,那么它未必节省时间;
如果它能把一次跨模块排查从30分钟缩短到10分钟,即使每天只使用几次,也更可能产生真实价值。采购时还要确认数据隔离、训练使用规则、权限继承和导出审计,否则效率收益可能被合规风险抵消。
4. 团队从旧系统迁移到新的软件产品管理平台,怎样避免数据迁过去却没人使用?
我们过去积累了很多需求、缺陷和项目记录,准备更换平台时,管理层希望全部历史数据原样迁移,研发团队却认为里面有大量重复、过期和无人负责的内容。我既不想丢失审计资料,也不想把旧系统里的混乱完整复制到新平台,迁移时应该怎么取舍?
迁移最容易踩的坑,是把“数据完整”误认为“数据有价值”。我见过一次迁移项目耗时近两个月,最终导入了大量失效需求和重复缺陷,团队在新平台里搜索时先看到的是历史噪音,结果上线三周后又回到即时通信工具和表格。更稳妥的做法是把数据分成三层:正在执行的数据必须迁移且保持可操作;
已完成但仍有审计价值的数据迁移为只读;长期无负责人、无版本、无业务价值的内容只保留离线归档,不要全部灌进工作区。
数据类别处理方式迁移前检查目标 进行中的需求、任务和缺陷完整迁移负责人、状态、版本、关联关系上线当天即可继续工作 近两年已完成事项迁移为只读是否涉及审计、客户承诺或质量追溯可查询但不污染当前视图 重复或失效事项合并后归档重复规则、最后更新时间、业务负责人降低搜索和报表噪音 附件与评论按价值分级迁移敏感信息、链接有效性、文件归属避免把无效附件和风险数据一并迁入 迁移前应先建立字段映射表,特别关注状态、优先级、负责人、版本和关联关系。
不同平台对“已解决”“已关闭”“待验收”的定义可能完全不同,直接做字段一对一映射,往往会导致报表口径失真。我建议采用三次迁移演练。第一次只验证字段和关联关系;第二次由产品、研发、测试各挑选真实项目验收;第三次才迁移全量数据。每次演练都要记录失败率和人工修复时间。
例如,关键关联关系准确率低于98%、附件丢失率高于1%或权限抽查出现越权,就不应直接切换。上线后的使用率取决于流程是否被嵌入,而不是培训课件是否完整。切换后至少保留一个迭代周期的现场支持,并规定需求评审、版本发布和缺陷关闭必须在新平台完成。只有当会议、报表和决策都引用平台数据,迁移才算真正完成。
文章包含AI辅助创作:2026年软件产品管理平台大比拼:6款顶级工具助你提升研发效率,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128971
读者评论
闭环覆盖率”这个判断很有启发。我所在团队看板上的任务完成率一直很高,但客户反馈、需求评审和上线后的效果数据都在不同系统里,复盘时还是回答不了“为什么做、是否有效”。比单看完成数量更能暴露管理问题。
文中提到一个功能从8个工作日拖到14至18个工作日,关键原因是等待而不是编码,这和实际项目很接近。选平台时确实应该重点测试需求澄清、测试排期、缺陷回流这些交接环节,而不是只看看板是否漂亮。
对六类工具不做简单排名这一点比较客观。我们曾经把偏战略规划的平台拿来解决研发发布问题,结果路线图做得很完整,代码、测试和上线记录却仍然靠人工同步。先判断瓶颈在产品决策还是工程交付,再选工具,能少走很多弯路。
