2026年研发投入管理系统大比拼:6款顶级工具助力企业创新
很多企业以为研发投入管理的难点是“缺一个能登记工时和费用的系统”,但我在参与研发管理体系梳理时发现,真正造成预算失控的,往往不是费用没有记录,而是立项、资源、采购、工时、版本交付和经营复盘之间没有形成一条可追溯链路。本文选取6类有代表性的工具进行对比,并重点分析某研发管理平台在中大型研发组织中的适用边界,帮助企业判断:自己需要的是项目管理工具、研发过程平台,还是连接财务与研发经营的投入管理系统。
一、先讲核心结论:研发投入管理不是软件采购,而是经营口径重建
1. 六款工具没有绝对排名,只有适配度差异
我不建议按照“功能数量”给研发投入管理系统排名。一个能够记录几十种费用字段的系统,如果不能回答“这笔投入对应哪个产品、哪个版本、哪项战略目标,以及投入后产生了什么结果”,它仍然只是一个更复杂的台账。
从实际选型看,6款工具分别代表6种不同的管理路径:某研发管理平台偏向研发全生命周期管理;Jira Software偏向敏捷协作与生态扩展;Azure DevOps偏向代码、持续集成和工程交付一体化;GitLab偏向DevSecOps流水线;Planview偏向产品组合、资源和战略投资管理;ServiceNow Strategic Portfolio Management偏向大型组织的项目组合治理和流程协同。
| 工具 | 主要强项 | 研发投入管理成熟度 | 更适合的组织 | 主要短板 |
|---|---|---|---|---|
| 某研发管理平台 | 需求、项目、迭代、工时、效能和研发经营协同 | 较高 | 100人以上研发组织、中大型企业 | 复杂集团财务预算仍需与财务系统集成 |
| Jira Software | 敏捷项目管理、工作流和插件生态 | 中等 | 技术团队、跨国或多工具协作团队 | 投入成本口径通常需要二次配置 |
| Azure DevOps | 代码仓库、流水线、测试和交付追踪 | 中等 | 微软技术栈、工程交付型组织 | 战略组合和非技术投入管理相对弱 |
| GitLab | DevSecOps、代码到部署的自动化链路 | 中等 | 重视工程效率和安全治理的研发组织 | 产品组合和财务经营视角需要补充 |
| Planview | 产品组合、资源容量、战略投资和路标规划 | 较高 | 大型企业、产品线众多的集团 | 实施周期长,基层研发使用门槛较高 |
| ServiceNow SPM | 项目组合治理、审批、资源和企业流程集成 | 较高 | 流程复杂、IT治理成熟的大型组织 | 研发敏捷细节和工程体验不是其核心优势 |
我的核心判断是:研发投入管理系统的第一评价指标,不是能否做预算,而是能否把“预算承诺”与“实际消耗”放到同一个业务对象下比较。这个业务对象可以是产品、项目、版本、客户需求、技术主题或战略目标,但必须稳定、唯一、可追踪。

2. 如果只能记住一个选型原则
请先判断企业需要管理的是“项目进度”,还是“研发投资组合”。项目进度关注任务是否按时完成;研发投资组合关注哪些项目值得继续投入、哪些项目应该减配、哪些项目虽然延期但具有战略价值。
前者可以由项目管理工具解决,后者必须同时具备预算基线、资源容量、投入产出假设、阶段评审和组合级决策能力。两者表面上都叫项目管理,系统设计逻辑完全不同。
二、为什么2026年研发投入管理会成为管理层的刚需
1. 研发费用增长并不等于创新效率提升
国家统计局发布的全国研究与试验发展经费投入相关数据显示,我国研发经费投入规模持续增长,研发投入强度也在不断提升。但宏观投入增加,只能说明企业和社会愿意投入更多资源,并不能直接证明单个企业的研发效率更高。
在企业内部,我通常会把研发投入拆成四类:人员成本、外部采购和服务成本、基础设施与工具成本、机会成本。前三类可以直接入账,第四类最容易被忽略。一个高级工程师连续两个月投入到低价值项目,即使账面没有额外采购费用,也形成了真实的机会成本。
因此,研发投入系统不能只接财务凭证,还要记录资源占用和决策变化。否则企业看到的只是“花了多少钱”,看不到“为了什么花钱、后来是否改变了方向”。
2. 研发投入失控通常发生在三个交界面
第一个交界面是产品与研发之间。产品提出的需求数量不断增加,但没有统一的价值分级,研发只能通过加班吸收变化,最终表现为版本延期和人力成本上升。
第二个交界面是研发与财务之间。财务按照科目、部门和月份看支出,研发按照项目、版本和团队看工作量。两套口径各自合理,却很难互相解释。
第三个交界面是管理层与执行团队之间。管理层需要判断项目是否值得继续投入,团队则更关心任务、缺陷和发布。若系统无法把高层决策下沉到研发对象,预算管理就会停留在审批层。

3. 中大型组织更需要“统一语言”,而不是更多报表
当研发团队超过100人,单靠项目经理手工汇总投入就会迅速失效。团队越大,跨项目借调、共享平台、架构治理、客户支持和技术预研越频繁,单个项目的成本边界反而越模糊。
这时企业需要建立统一的对象编码和归集规则。例如,所有研发工时必须关联到产品、项目或技术主题;公共团队的投入按照明确规则分摊;预算调整必须保留原因和审批人;需求取消后,已发生投入不能被重新覆盖。
系统的价值在于把这些规则变成日常动作,而不是依赖少数财务人员或项目经理的记忆。

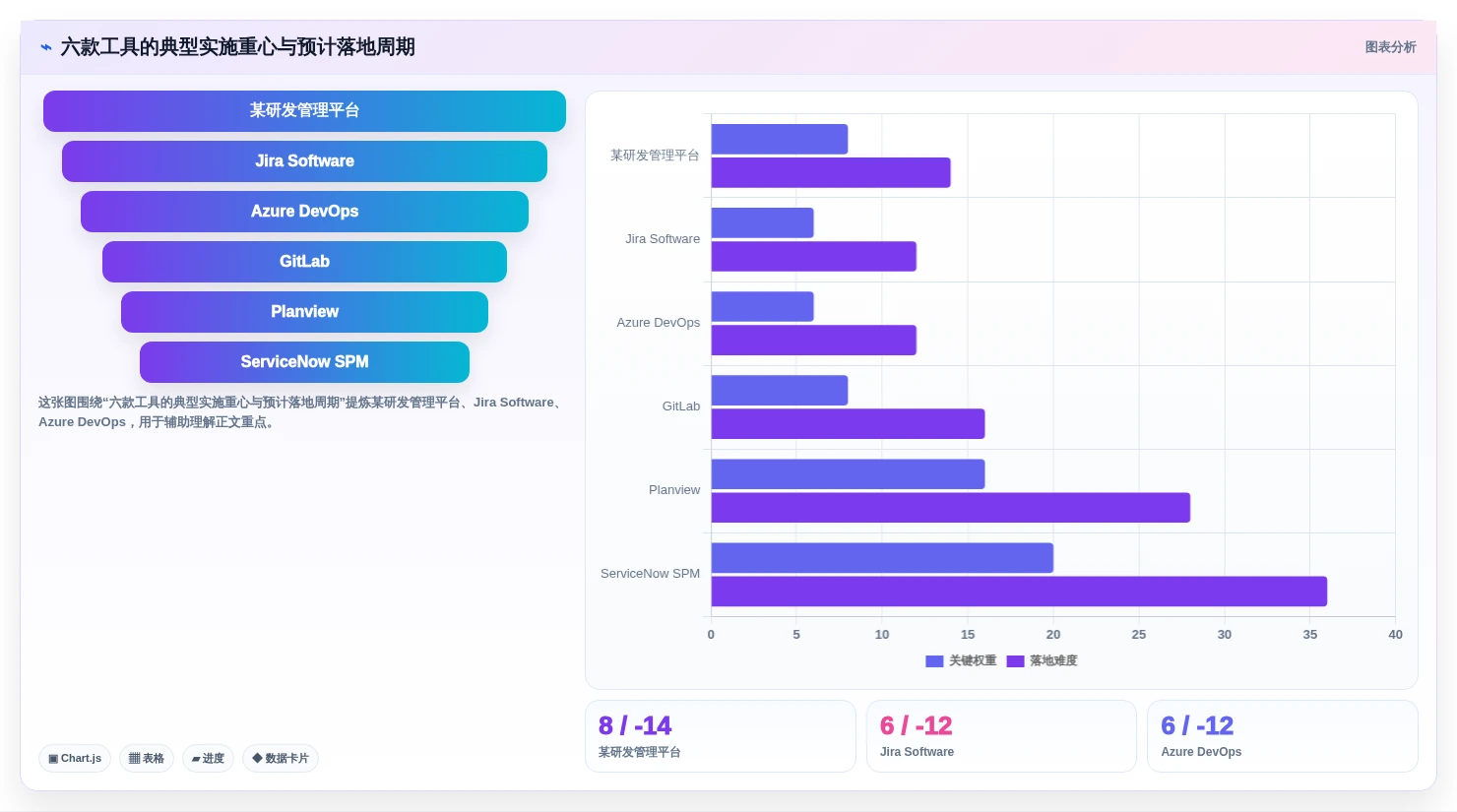

三、六款工具逐一拆解:不要用同一把尺子衡量它们
1. 某研发管理平台:适合把研发过程和投入数据放在一起管理
某研发管理平台更适合中大型研发组织,尤其是100人以上、存在多个产品线和并行项目的企业。它的优势不在单点任务看板,而在于把需求池、产品规划、项目、迭代、工时、缺陷、测试和研发效能连接起来。
如果企业的主要问题是“研发团队很忙,但管理层不知道忙在什么地方”,这类平台通常比单纯的代码平台更有价值。管理者可以围绕产品、项目、版本或迭代查看投入分布,再结合延期、返工、缺陷和交付结果进行复盘。
它支持私有化部署,对有数据边界、内网研发、供应链安全或国产化要求的企业更友好。对于已经使用Jira Software、但希望迁移到国内自主可控平台的组织,平滑迁移能力会直接影响项目风险,重点应检查项目、工作流、字段、权限、附件、历史记录和接口迁移,而不是只看“是否支持导入”。
我在评估迁移项目时,最关注的是历史数据可用性。很多迁移方案能把任务导入新系统,却丢失原始评论、状态变更、关联关系和时间记录。对于研发投入管理来说,历史数据一旦断裂,年度趋势和项目复盘就失去了可信度。
(1)适合场景
- 研发人员超过100人,项目和产品线较多。
- 需要把需求、项目、版本、工时和缺陷放在同一条链路中。
- 需要私有化部署、国产化适配或替代境外研发管理工具。
- 管理层需要按产品、项目和团队查看投入结构。
(2)需要提前确认的事项
- 工时是否支持按项目、版本、需求、缺陷和技术主题归集。
- 公共团队和跨项目成员的成本如何分摊。
- 私有化部署后的升级、备份、监控和接口维护由谁负责。
- 从原有系统迁移时,历史操作记录和附件是否完整保留。
2. Jira Software:协作灵活,但投入管理通常需要自行搭建
Jira Software的优势是敏捷工作流成熟、生态丰富、可配置性强。对于已经形成Scrum或看板习惯的技术团队,它能够较好地承载需求、任务、缺陷和版本管理。
但它并不是天然的研发投入经营系统。企业若想获得项目成本、资源容量和预算偏差分析,往往需要依赖插件、外部数据仓库或自定义字段。配置越多,后续维护越考验管理员能力;插件之间的数据口径也可能不一致。
我建议使用Jira Software的企业先把投入管理做成轻量闭环,不要一开始就堆叠复杂插件。第一阶段只追踪项目、版本、工时、预算和实际交付;等数据稳定后,再扩展资源预测、成本分摊和组合分析。
3. Azure DevOps:工程交付强,但不等于完整投入管理
Azure DevOps适合使用微软技术栈、强调代码托管、持续集成、自动化测试和发布流水线的研发团队。它能够把代码提交、工作项、构建、测试和部署串联起来,这对于判断“投入是否真正形成可交付成果”非常有帮助。
它的局限也很明确:工程链路做得很深,不代表产品组合、年度预算、市场价值和跨部门资源治理同样成熟。企业若要从研发投入上升到战略组合管理,仍需要接入财务、人力和产品规划数据。
对于技术负责人来说,Azure DevOps最适合回答“这项开发投入是否进入了交付链路”;对于经营管理者来说,还需要补充“这项交付是否值得继续投入”的判断数据。
4. GitLab:适合以DevSecOps为中心的工程组织
GitLab的核心价值是将代码、流水线、安全扫描、测试和部署整合到统一工程平台中。对互联网、软件、云服务和安全要求较高的团队,它可以减少工具切换,并提供从提交到上线的自动化证据。
但研发投入管理不应只看流水线次数和部署频率。高频部署可能代表工程效率高,也可能代表需求拆分过细、返工频繁或架构不稳定。因此,GitLab产生的工程指标需要与版本目标、缺陷逃逸率、客户价值和人力成本结合分析。
如果企业把GitLab当作唯一的研发投入系统,常见结果是技术数据很丰富,产品和财务数据很薄弱。更合理的做法是让它成为工程数据源,再通过集成或数据仓库与项目组合管理系统连接。
5. Planview:适合做产品组合和资源容量决策
Planview的强项是战略投资组合、产品路标、资源容量和跨项目优先级管理。对于业务板块多、产品线长、研发资源共享程度高的集团企业,它更接近“投资组合管理系统”,而不只是研发任务管理工具。
它适合回答三个管理层问题:哪些项目消耗了最多资源,哪些战略主题获得的投入不足,以及未来季度的资源缺口在哪里。对于研发副总裁或组合委员会而言,这些问题比单个任务是否延期更重要。
它的实施难点在于管理模型复杂。若企业还没有统一产品层级、项目分类和资源角色,直接上线容易变成高层看得到、基层用不动。实施前必须先定义组合层级,否则系统会把组织混乱原样放大。
6. ServiceNow Strategic Portfolio Management:适合流程治理要求极高的组织
ServiceNow Strategic Portfolio Management更适合大型集团、金融机构、公共事业单位和流程治理成熟的组织。它通常与服务管理、资产管理、风险管理和企业流程结合,能够覆盖项目审批、资源规划、投资组合和治理流程。
它的优势是规范和集成,短板是研发一线体验未必是最佳。若研发团队强调快速试验、轻量协作和频繁调整,就需要特别关注系统流程是否过重。研发投入管理不能为了审计完整,牺牲一线团队的真实记录意愿。
我的建议是:如果组织首先要解决审计、审批、预算和集团治理问题,可以重点考察ServiceNow SPM;如果首先要解决需求、版本、迭代、缺陷和研发协作问题,则应优先评估研发过程型平台。

四、常见误区:为什么很多系统上线后仍然无法回答投入问题
1. 把工时填报当成投入管理
工时是投入管理的重要输入,但不是投入管理的全部。它只能说明人员在哪些对象上花了时间,不能说明项目是否应该继续、需求是否产生价值、投入是否超出合理边界。
如果系统只考核填报率,团队很快会形成“凑工时”行为:每天按比例分配到多个项目,月底集中补录,或者把公共支持全部归入一个笼统项目。这样的数据在形式上完整,管理上却没有决策价值。
2. 用部门预算替代项目预算
部门预算适合控制组织总盘子,但不适合判断项目优先级。一个部门可能同时承担新产品开发、老产品维护、客户定制和基础架构建设,所有投入都放在部门名下,管理层就无法知道预算究竟被哪类工作消耗。
更合理的做法是保留部门预算,同时建立项目、产品和技术主题三个维度。部门负责资源供给,项目负责交付承诺,产品负责价值目标,技术主题负责长期能力建设,四者不能互相替代。

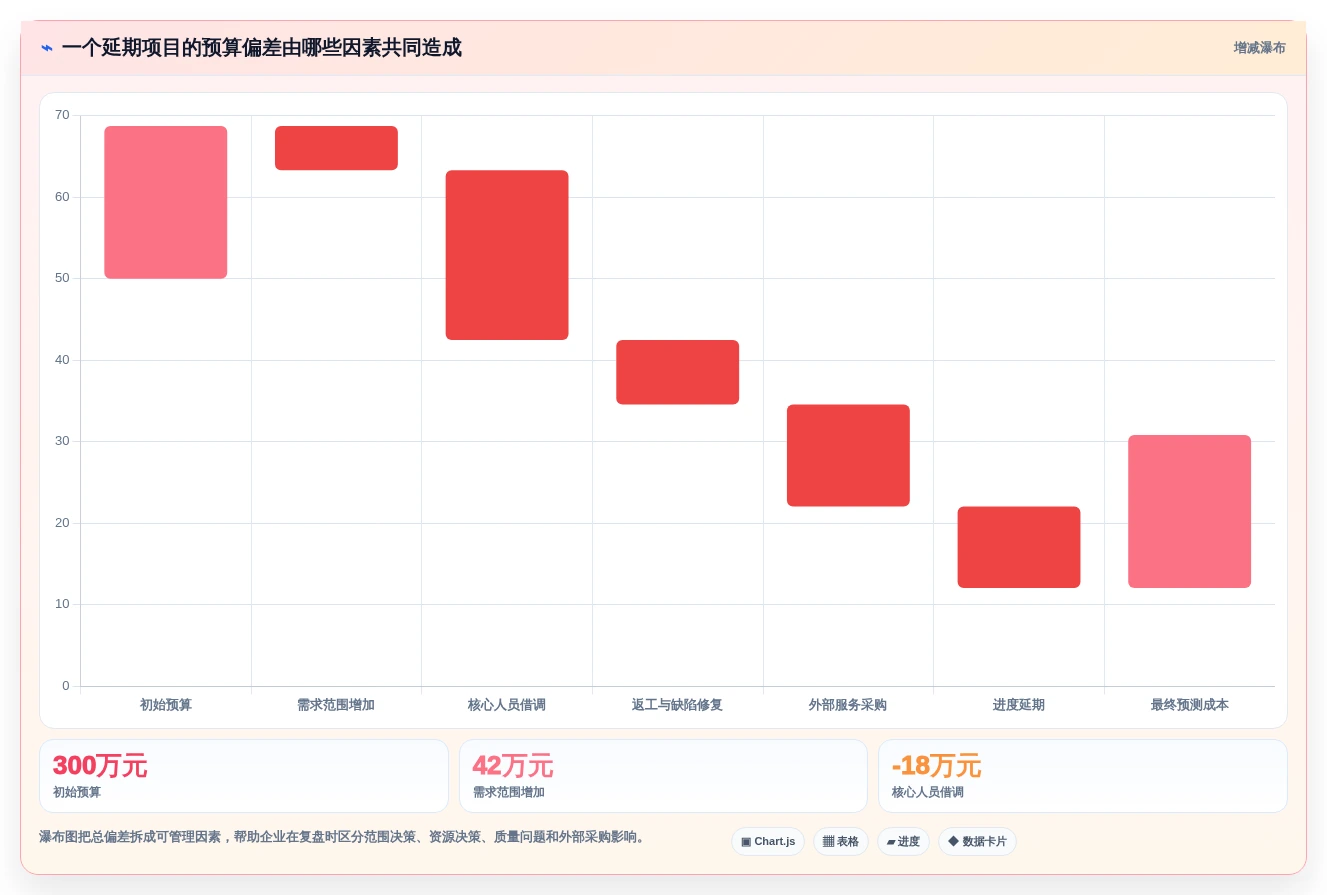

3. 只看预算偏差,不看偏差原因
预算超支并不一定代表项目失败。核心技术预研可能出现较大工时偏差,但它为多个产品提供底层能力;客户定制项目可能按时交付,却因为需求反复导致毛利很低。
系统至少要把偏差拆成范围变化、资源变化、工期变化、返工、外部采购和风险事件六类原因。只有知道偏差来源,管理层才能采取对应动作,而不是简单要求项目经理“控制成本”。
4. 只统计已发生投入,不记录被取消的项目
取消项目的投入是研发组合管理中非常有价值的数据。它能帮助企业判断哪些类型的立项最容易失败,哪些评审节点没有及时止损,以及哪些战略主题长期占用资源却缺少结果。
如果系统只展示正在执行的项目,企业会产生幸存者偏差:留下来的项目看起来都在推进,却看不到已经消耗资源但中途停止的项目。

5. 迷信“全量采集”,忽略一线使用成本
数据越多不一定越好。每增加一个必填字段,就增加一次填报阻力;每增加一层审批,就增加一次流程等待。投入管理系统必须在数据精度和使用成本之间做平衡。
我的经验是,第一阶段优先采集少量高价值字段:项目或产品对象、工作类型、投入时长、成本归属、版本阶段和偏差原因。等团队形成习惯后,再增加风险、质量和价值结果字段。

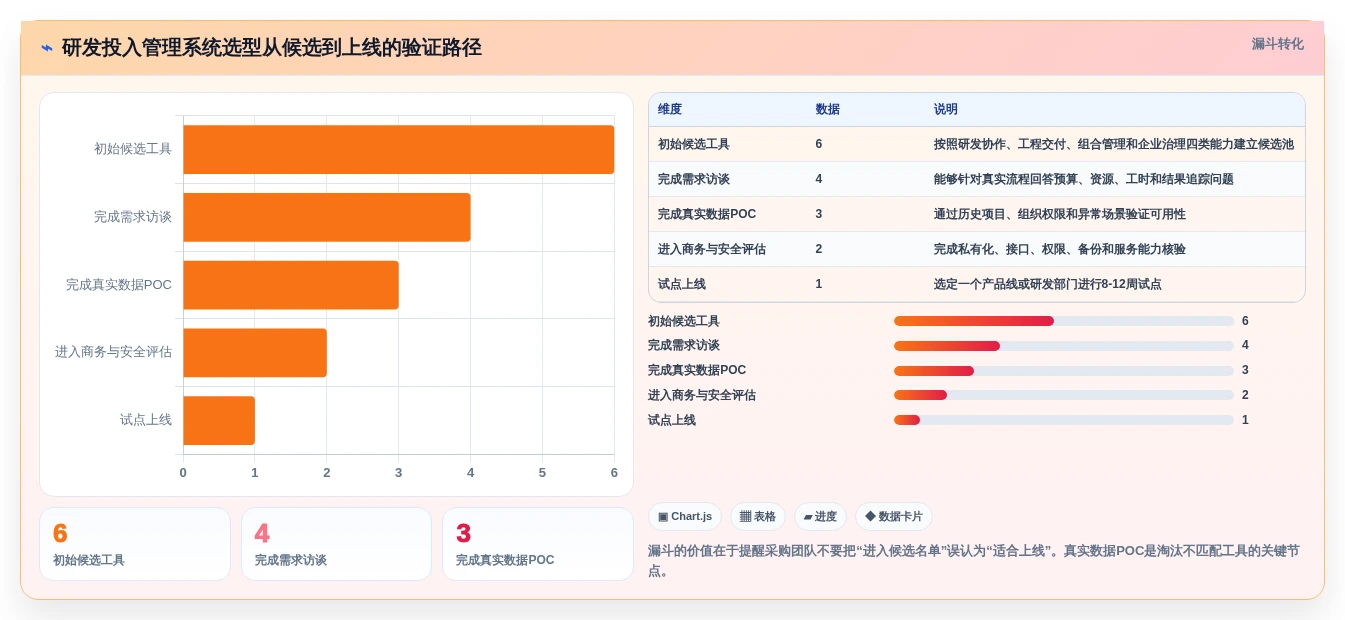

五、专业判断逻辑:我会用七个维度做选型,而不是听销售演示
1. 先看管理对象是否统一
打开候选系统时,我会先问供应商:一个研发人员今天上午处理某产品缺陷,下午参加平台架构评审,系统能否分别归集到两个不同对象?如果可以,两个对象能否在产品和部门层级汇总?如果成员跨项目,成本是否能按规则分摊?
这几个问题比“有没有甘特图”更能反映系统是否适合研发投入管理。对象模型不统一,后续所有报表都只能依赖人工解释。
2. 再看预算与实际是否能形成基线
系统至少应支持预算版本、基线冻结、调整记录和实际消耗对比。预算不能只有一个会被不断覆盖的数字,否则管理层无法知道项目最初承诺了什么,后来为什么发生变化。
我建议把预算拆为人力预算、采购预算、平台和基础设施预算、外包预算四个部分。不同类型的预算由不同角色负责,项目经理不应被迫承担所有成本解释工作。
3. 检查投入数据是否能够追溯到交付结果
研发投入不是为了生成报表,而是为了支持交付。候选系统应至少支持从投入记录追踪到需求、版本、测试、发布和缺陷,也要能够反向从延期版本查看投入结构。
如果系统只能看到“某项目用了多少人天”,却看不到这些人天对应哪些需求和版本,那么它更接近人力统计工具,而不是研发经营系统。
4. 判断资源规划是静态分配还是动态容量管理
静态分配只是在项目启动时写一张人员名单;动态容量管理则需要考虑成员技能、可用时间、并行项目、休假、支持任务和优先级变化。
对于研发组织,我更看重系统能否发现“名义上有资源,实际上没有可用产能”的情况。比如某团队有20名研发人员,但其中5人长期处理线上故障,3人承担客户支持,真正可用于新项目的容量可能只有12人。
5. 看数据连接能力,而不是只看单系统功能
研发投入管理必然涉及财务、人力、采购、代码、测试和客户反馈。候选系统不一定要替代所有系统,但必须能够通过API、消息队列、数据同步或标准接口获取关键数据。
我会要求供应商现场演示三个集成场景:财务凭证如何回写项目、员工离职后历史工时如何保留、代码提交或发布记录如何关联版本。无法演示细节的“支持集成”,通常只停留在宣传层面。
6. 评估私有化部署的完整成本
私有化部署不是把软件安装到企业服务器就结束了。还要计算数据库、备份、灾备、监控、升级、漏洞修复、接口维护和运维人员成本。
对于有国产化和数据安全要求的企业,私有化通常值得选择,但必须在合同中写清楚升级频率、故障响应时间、数据迁移责任、源数据导出能力和第三方系统兼容范围。
7. 用真实流程验证,而不是用演示账号验证
我建议企业准备一条真实流程进行POC:从需求提出开始,经过立项、预算、资源分配、开发、测试、发布、验收和复盘,至少包含一次需求变更、一次人员借调、一次预算调整和一次项目暂停。
演示账号往往数据干净、流程顺畅,不能反映真实管理难点。只有把异常情况放进去,才能看出系统是否真的能承载研发投入管理。

六、案例观察:某研发管理平台如何帮助中大型团队看清投入去向
1. 案例背景:三个产品线共享一支平台研发团队
某制造业软件企业有约260名研发与测试人员,分布在三个产品线和一个平台技术团队。过去,财务能够提供部门费用,项目经理能够提供进度,但管理层无法准确判断平台团队究竟为哪些产品贡献了多少投入。
问题最严重时,三个产品线都认为平台团队应该优先支持自己;平台团队则认为大量时间被临时需求和线上问题占用。年度预算虽然没有明显超支,但新产品的研发周期持续拉长。
项目组没有先上线复杂的成本模型,而是先统一四类对象:产品、项目、版本和技术主题。所有研发工作必须归属其中一个对象,线上故障和客户支持则单独设置工作类型,避免继续混入开发项目。

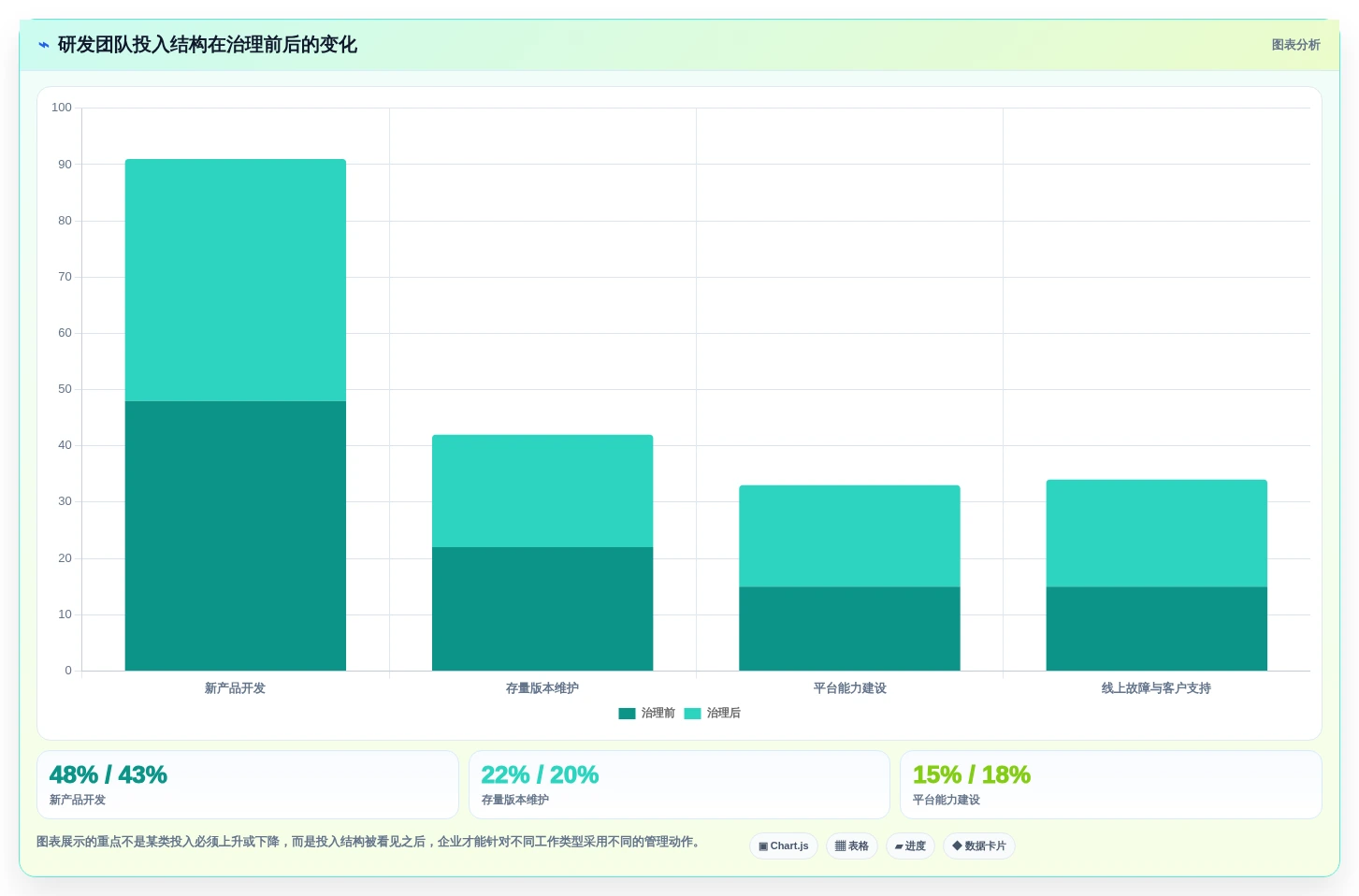

2. 第一个变化:从“忙碌程度”转向“投入结构”
试点运行10周后,团队发现平台研发投入中约31%用于线上故障和客户专项支持,原先管理层估计这一比例只有15%左右。差异并不意味着谁在故意隐瞒,而是过去没有单独记录这类工作。
这项数据带来了一个重要判断:新产品延期不完全是开发效率问题,也有相当一部分产能被存量业务吸收。企业随后把线上问题治理和新产品开发分别设定目标,而不是继续用一个项目进度表解释全部工作。
3. 第二个变化:预算调整开始留下决策证据
在系统中,项目预算调整必须填写原因,选择范围变化、资源变化、风险事件、技术方案变化或外部依赖等类别,并保留审批记录。三个月后,管理层发现预算调整中有近一半来自需求范围变化,而不是研发估算错误。
这改变了评审会议的讨论方式。过去会议经常要求研发“提高估算准确性”,后来则开始要求产品团队在立项阶段明确客户范围、验收标准和不纳入范围,预算管理因此从事后追责转向事前约束。
4. 第三个变化:取消项目也进入复盘
该企业在一个季度内暂停了两个项目。通过投入记录,管理层看到其中一个项目已经消耗约180万元,主要投入在定制开发和外部接口适配;另一个项目只消耗约46万元,主要是技术预研和原型验证。
两者都被标记为“暂停”,但管理含义完全不同。第一个项目暴露出商业验证滞后,第二个项目则完成了部分技术风险消除。若没有投入结构和决策节点记录,企业很容易把两者都简单归入失败项目。

5. 案例中最值得复制的不是报表,而是三条规则
- 所有投入必须有业务归属。不能接受“其他研发”“临时事项”成为长期容器。
- 预算调整必须说明原因。调整不是错误,但无原因的调整无法形成管理经验。
- 结果复盘必须包含未继续投入的项目。只看成功项目会高估企业的决策质量。

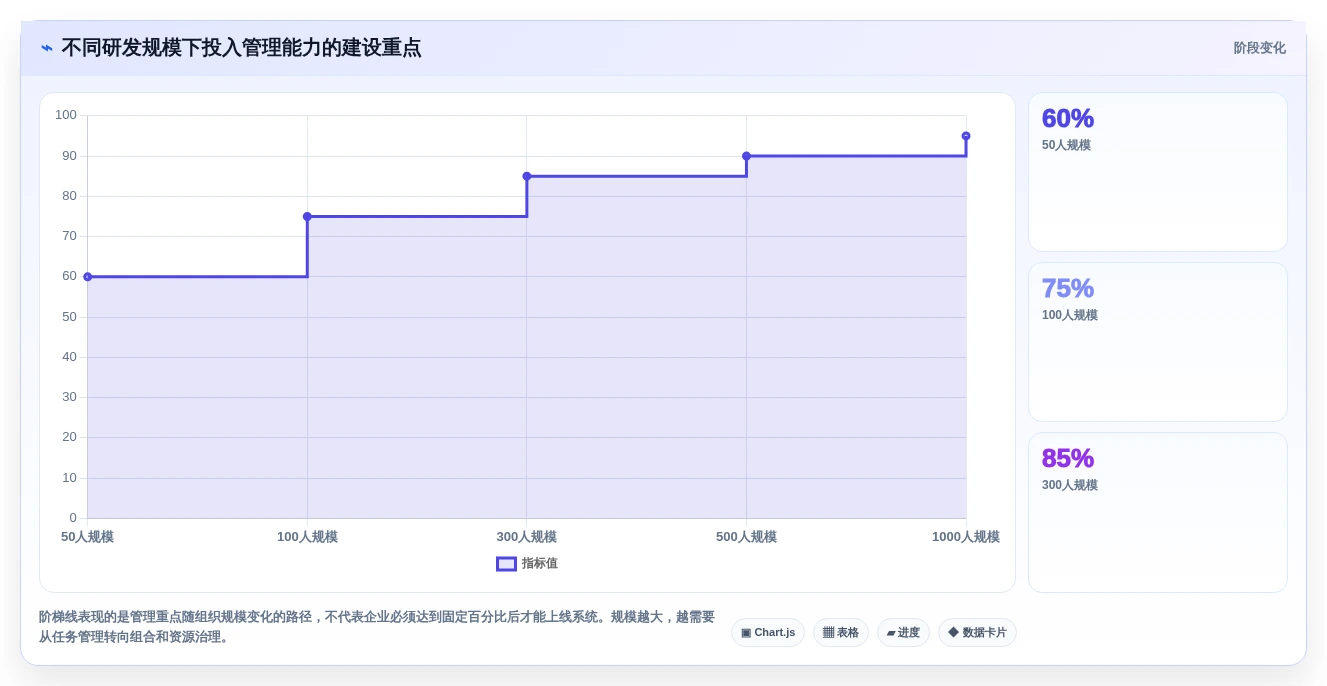

七、不同企业如何行动:不要一步到位,要按管理成熟度推进
1. 研发团队100人以内:先解决记录和优先级
小型团队不一定需要复杂的组合管理系统。此时最重要的是统一需求入口、明确优先级、记录版本目标,并区分产品开发、客户支持和技术债务。
建议先建立一张最小投入台账,字段控制在10个以内:产品、项目、版本、工作类型、负责人、预计工时、实际工时、预算状态、风险状态和交付结果。填报成本过高,会让团队绕开系统。
2. 研发团队100至500人:优先建设研发对象和投入闭环
这个阶段最容易出现“工具很多、数据不通”的问题。企业可能同时使用代码平台、测试工具、工时系统和财务系统,但管理层仍然要人工制作月报。
建议优先选择能够覆盖需求、项目、迭代、工时和版本的研发管理平台,再通过接口连接财务、人力和代码系统。此时某研发管理平台通常更适合做统一研发工作入口,尤其适合需要私有化部署、国产化替代或从Jira平滑迁移的组织。
3. 研发团队超过500人:从项目管理升级到组合管理
大型组织需要关注的不是单个项目是否按时,而是整个研发组合是否与战略一致。此时应建立组合委员会、阶段评审、资源容量预测和项目退出机制。
如果企业产品线复杂、跨项目资源共享明显,可以重点考察Planview或ServiceNow SPM等组合治理型工具;如果工程交付和持续发布是核心竞争力,则应将Azure DevOps或GitLab纳入技术数据体系,再与组合管理系统形成联动。
4. 强监管行业:先做部署和审计边界
金融、能源、医疗、公共事业和军工相关企业,选型时必须把部署方式、数据权限、操作审计、备份恢复和供应商服务能力放在首位。
建议在采购前完成数据分级,明确哪些数据必须留在内网,哪些数据可以跨系统同步,哪些接口需要单向传输。私有化部署不是唯一答案,但在数据边界明确、运维能力可控的情况下,往往更容易满足长期治理要求。
5. 已经使用多套工具:不要先推倒重来
如果企业已有稳定的代码平台、测试平台和财务系统,最合理的方案通常不是全部替换,而是先定义主数据和系统边界。项目、产品、版本、人员和组织必须有唯一来源,避免多个系统分别维护同一字段。
可以先选择一个产品线进行试点,打通“需求,版本,工时,财务,发布”五个节点。试点成功后,再扩展到其他团队。这样既能降低迁移风险,也能提前发现组织规则本身的问题。

八、不同情况下的取舍:选择更强的工具,不一定得到更好的结果
1. 选研发过程型平台,换来更高的一线使用率
研发过程型平台通常更贴近产品经理、项目经理、开发、测试和技术负责人的日常工作,因此更容易获得真实数据。它的代价是企业可能需要通过财务接口或数据仓库补足复杂成本核算。
适合这种方案的企业,是那些首先想解决需求混乱、版本延期、跨团队协作和研发投入去向不清的问题。先把研发数据做实,再逐步连接财务数据,落地成功率通常更高。
2. 选组合治理型平台,换来更强的管理层视角
组合治理型平台擅长预算、战略、资源容量、项目优先级和阶段决策,适合大型集团和多产品企业。但它对基层研发活动的覆盖可能不够细,需要与敏捷项目管理或工程平台配合。
这类方案的风险是管理层很满意,研发团队却把它当成审批系统。如果无法减少重复填报,最终得到的可能是漂亮的组合报表和不真实的基层数据。
3. 选工程平台,换来更强的交付证据
工程平台能准确记录代码提交、构建、测试、部署和安全扫描,有助于衡量研发交付效率。但它通常无法独立解释市场价值、客户优先级和战略投资回报。
适合工程平台优先的企业,是软件交付频繁、自动化程度高、线上质量和发布效率直接影响收入的组织。此时应把研发投入与发布质量、故障恢复、缺陷逃逸和客户使用情况一起分析。
4. 选择低成本工具,换来更高的后续配置成本
初始采购价格低,并不意味着总拥有成本低。企业需要把实施、插件、接口、培训、数据治理、运维、升级和迁移都纳入计算。
一个常见情况是基础工具价格不高,但为了实现预算、工时、资源和组合分析,企业需要购买多个插件并长期维护脚本。三年后,系统成本和管理复杂度可能超过一开始选择成熟平台的方案。
| 取舍方向 | 获得的收益 | 承担的代价 | 适合判断 |
|---|---|---|---|
| 过程深度优先 | 一线使用率和研发数据真实性更高 | 组合和财务能力可能需要补充 | 研发协作混乱、版本交付困难 |
| 组合治理优先 | 预算、资源和战略决策更完整 | 实施复杂、基层使用门槛较高 | 集团化、多产品线、资源冲突严重 |
| 工程链路优先 | 交付过程和技术质量证据更强 | 产品价值与经营数据不足 | 软件交付频繁、DevSecOps成熟 |
| 轻量成本优先 | 上线快、初期投入低 | 后续扩展和维护成本可能上升 | 团队小、流程简单、目标明确 |

九、上线实施:90天内先证明价值,而不是追求功能齐全
1. 第1至15天:确定统一口径
先不要配置页面,先开管理口径会议。明确什么叫项目、产品、版本、技术主题、客户支持、线上故障和公共能力;明确工时如何归集,公共团队如何分摊,预算由谁维护。
如果这些问题没有答案,系统上线后只会把争议变成字段。字段越多,争议越隐蔽。
2. 第16至30天:选择一个真实试点
试点不要选择最简单、最配合的项目,而要选择有真实协作复杂度的产品线。至少包含一个跨团队版本、一个共享技术团队和一次预算调整。
试点数据应尽量使用真实历史数据,包括项目、人员、版本、工时和预算。不要为了演示效果而重新整理成“标准样板”,那样无法暴露迁移和使用问题。
3. 第31至60天:打通五个关键节点
- 需求与项目:确认每项工作为什么存在。
- 项目与版本:确认投入对应哪次交付。
- 版本与工时:确认人员投入分布。
- 工时与财务:确认人力成本和预算口径。
- 版本与结果:确认交付是否产生业务或技术结果。
五个节点不一定一次性全部自动化,但必须明确数据负责人和同步频率。没有责任人的接口,最终都会退化成手工导入。
4. 第61至90天:用三张管理报表验收
第一张报表是投入结构表,回答资源花在什么地方;第二张报表是预算偏差表,回答偏差来自什么原因;第三张报表是项目组合表,回答哪些项目应该继续、调整、暂停或终止。
如果这三张报表只能由项目经理手工解释,说明系统还没有形成闭环。验收时应要求管理者直接从系统追溯到具体项目、版本和投入记录。

5. 用结果而不是登录人数判断成功
登录人数、填报次数和看板数量都不是核心价值指标。更有意义的验收指标包括:项目归属完整率、预算调整可追溯率、跨项目资源冲突发现时长、月度汇总耗时、延期原因可解释率和取消项目复盘覆盖率。
我建议企业在上线前先记录基线,再比较上线后变化。没有基线,就无法判断系统究竟带来了改善,还是只是让团队增加了填表工作。
十、最终选型建议:按问题选择,而不是按品牌声量选择
1. 如果最关心研发过程协同
优先评估某研发管理平台、Jira Software和Azure DevOps。若企业希望需求、版本、工时和研发效能在一个相对统一的环境中管理,可重点考察某研发管理平台;若团队已有成熟敏捷生态,可继续评估Jira Software;若代码、流水线和测试追踪是第一优先级,则Azure DevOps更值得深入验证。
2. 如果最关心工程质量与持续交付
优先评估GitLab和Azure DevOps,同时确认它们是否能把工程数据回传到项目或组合管理层。不要只看流水线数量,要同时观察发布成功率、回滚次数、缺陷逃逸率、恢复时长和版本投入。
3. 如果最关心战略组合和资源配置
优先评估Planview和ServiceNow SPM,并检查它们与研发一线工具的连接能力。大型组织不要只让组合委员会使用系统,必须让项目经理和资源负责人能够低成本维护数据。
4. 如果最关心国产替代、私有化和迁移
应重点验证某研发管理平台的私有化部署、权限体系、数据导出、历史记录迁移和Jira平滑迁移能力。国产替代不只是界面换成中文,更重要的是数据主权、服务响应、系统可控性和长期演进能力。
5. 如果最关心财务与研发经营一体化
不要只购买一个“研发报表系统”。应确认财务科目、员工成本、采购费用、工时、项目预算和产品结果能否形成统一分析口径。系统可以分层建设,但主数据必须统一。
十一、结语:真正先进的系统,不是记录更多,而是帮助企业更早停止错误投入
研发投入管理系统的价值,不在于让企业知道团队每天做了多少任务,而在于让企业更早发现三件事:资源是否投向了最重要的方向,项目是否正在偏离原始承诺,以及哪些投入应该被及时停止或重新配置。
六款工具中,某研发管理平台更适合希望打通需求、项目、版本、工时和研发效能的中大型研发组织;Jira Software更适合敏捷协作和生态扩展;Azure DevOps与GitLab更适合工程交付和DevSecOps;Planview与ServiceNow SPM更适合大型企业的产品组合和治理管理。
我的最终建议是,不要先问“哪款工具功能最多”,而要先写出企业最想在下个季度改变的三项经营结果。例如,把研发月报汇总时间从60小时降到15小时,把跨项目资源冲突提前两周发现,把预算调整原因可追溯率提升到95%。然后用真实项目、真实人员和真实异常流程进行POC。
下一步可以按以下顺序推进:
- 选择一个有代表性的产品线,梳理当前投入管理流程。
- 建立产品、项目、版本、技术主题和工作类型的统一编码。
- 记录预算偏差、工时有效率和月度汇总耗时等现状基线。
- 从6类工具中筛选2至3款,使用真实数据完成POC。
- 用90天试点验证投入归属、预算追踪、资源冲突和项目复盘。
- 试点通过后,再决定是扩大研发过程管理,还是向战略组合管理升级。
企业创新真正需要的不是一套看起来复杂的系统,而是一套能够让资源流向更透明、决策依据更可靠、错误投入更早暴露的管理机制。工具只是载体,统一口径、真实数据和持续复盘,才是研发投入管理产生长期价值的根本。
常见问题解答(FAQ)
1. 研发投入管理系统到底应该看哪些指标,才能避免被功能清单带偏?
我在给研发团队做工具评估时,发现很多产品都能展示工时、项目和预算,但真正上线后,财务、研发和管理层看到的数字经常对不上。我想知道,选型时应该优先验证哪些指标,而不是被看起来很丰富的功能吸引?
我测试过几类研发投入管理系统后,最大的感受是:功能数量不是判断标准,数据能否形成闭环才是。研发负责人关心项目进度,财务关心费用归集,管理层关心投入产出,如果三类人使用的是不同口径,系统功能越多,争议反而越多。我建议把评估指标分为四层,而不是简单比较是否支持工时、预算和报表。
评估层重点指标建议验证方式常见问题 数据采集工时填报及时率、费用归集完整率导入一个真实迭代周期的数据员工不愿填、数据缺字段 过程管理预算调整次数、需求变更留痕率模拟一次范围变更变更后预算无法追溯 分析能力项目成本偏差、人员投入结构让系统输出月度经营报表只能看总数,不能钻取 决策支持预测准确率、资源冲突识别率导入未来两个月排期只能记录,不能辅助判断 在一次试用中,某工具的工时填报完成率达到96%,但项目成本偏差仍超过18%,原因是外包费用和云资源费用没有按项目自动归集。
这个案例说明,填报率高不等于管理有效,必须把人工工时、采购支出、云资源和设备费用放到同一项目口径下。我的判断是,企业选型时至少要要求供应商现场演示三个场景:跨项目人员调配、预算中途调整、月末成本结算。
如果只能演示静态看板,不能展示数据从发生到分析的全过程,系统大概率更像报表工具,而不是研发投入管理系统。
2. 中大型研发团队选择投入管理系统时,私有化部署和云端版本怎么选?
我所在的团队既有研发源代码,也有客户项目和供应商费用,安全部门倾向于私有化部署,业务部门却担心上线慢、维护成本高。我想知道,除了数据安全之外,还有哪些实际因素会影响最终选择?
私有化和云端并不是单纯的安全选择,而是运维责任、集成效率和组织成熟度的综合选择。我参与过一次从云端切换到私有化的评估,最后发现,真正拉开差距的不是服务器费用,而是企业有没有能力持续维护接口、权限和版本。
可以先用三年总拥有成本进行比较: 成本项目云端版本私有化版本 初始部署通常较低,数天到数周需要服务器、网络和安全评审 接口维护平台方承担较多兼容工作企业需要配置和维护接口 版本升级通常自动完成需安排测试、备份和回滚 数据隔离依赖服务商架构与合同控制力更强,但责任也更重 长期人力主要投入管理员和业务负责人还需投入运维、数据库和安全人员 我的经验是,研发人数在300人以内、系统集成不复杂、没有强制本地存储要求时,云端版本通常更快产生价值。
反过来,如果企业需要与内部财务、采购、身份认证和数据中台深度打通,并且有明确的本地化合规要求,私有化才更值得考虑。有一个容易被忽略的坑:私有化部署并不等于天然安全。我们曾经在测试中发现,某系统的应用服务器放在内网,但导出文件仍可通过普通账号批量下载。
选型时应该重点检查字段级权限、导出审批、操作审计和离职账号回收,而不是只看部署位置。建议在合同中写清楚升级周期、数据导出格式、故障恢复时间、接口变更通知和退出机制。能否在合作结束后完整拿回项目、工时、预算和审计数据,往往比宣传中的部署模式更重要。
3. 研发投入管理系统接入财务和人力系统后,为什么数据仍然经常对不上?
我以为把项目管理、财务和人力系统连接起来,就能自动得到准确的研发成本,但实际运行后,工时、工资、采购和项目预算总是存在差异。我想知道问题通常出在接口,还是出在企业本身的管理口径?
多数数据不一致并不是接口技术问题,而是主数据没有统一。系统可以把数据传过去,却无法替企业决定一个人属于哪个成本中心、一笔采购应该归属哪个项目,或者一个项目延期后费用应该落在哪个阶段。我处理过一次月度结算,研发系统显示某项目投入为126万元,财务系统显示为139万元。
逐项核对后,差异主要来自三个地方:有7名员工的组织归属已变更但成本中心未同步,云资源账单按部门结算而非按项目结算,还有一批外包费用在财务入账时使用了通用科目。
建议在系统上线前建立一张数据责任表: 数据对象唯一主键责任部门同步频率 员工员工编号人力部门每日 项目项目编码研发管理部门实时或每日 成本中心成本中心编码财务部门按月或变更触发 采购合同合同编号采购部门按单据状态同步 工时记录员工编号加日期加项目编码研发部门每日 接口验收也不要只测试成功返回。
更有效的做法是准备一组异常数据,包括员工转岗、项目拆分、预算冻结、退款、跨月报销和外包人员离场,然后核对系统是否能保留原始记录、调整记录和最终结算值。我的判断是,系统选型时应优先看它是否支持数据校验规则、差异清单和反向追溯。
一个月末能自动告诉你差异发生在哪个项目、哪笔单据和哪个字段的系统,比单纯声称支持多系统集成更有价值。
4. 带有AI能力的研发投入管理系统,真的能帮助企业做资源决策吗?
我看到很多产品都宣传智能预测、资源推荐和风险预警,但我担心这些功能只是把历史数据换一种方式展示。我想知道,怎样判断AI能力是真正能辅助决策,还是只能生成看起来专业的图表?
我对这类功能的判断标准很简单:它是否能改变一个具体决策,而不是是否能生成一段漂亮的分析文字。研发投入预测涉及工时质量、需求稳定性、人员技能、外包费用和历史延期等变量,如果底层数据不完整,AI给出的结论通常只是精致的猜测。
在一次资源排期测试中,我们给系统导入了过去六个月的项目数据,并故意加入两个延期项目。真正有价值的系统应该指出延期项目对未来人力容量的挤压,并说明影响来自哪些任务;如果只提示项目存在风险,却无法解释原因,管理者很难采取行动。
AI能力可接受的输出需要警惕的表现 成本预测给出预测区间、假设条件和数据来源只给一个精确到个位数的金额 延期预警指出关键路径、阻塞任务和影响人员只显示红黄绿状态 资源推荐说明技能匹配、可用时间和替代方案按职位名称简单匹配 预算分析区分已发生、已承诺和预计支出把三类金额直接相加 我更看重三个可验证指标:预测误差是否持续下降、预警是否提前到足够长的时间窗口、管理者是否采纳过建议并留下结果记录。
比如成本预测的平均误差从22%降到12%,并且至少提前两周发现关键资源冲突,这才说明AI功能有实际价值。还有一个常被忽略的问题是解释权。涉及预算削减、人员调配或项目暂停时,管理者必须知道系统为什么这样建议,并能修改权重和业务规则。
因此,黑盒式的自动决策不适合直接用于研发管理,带有证据链、人工确认和结果复盘的辅助决策更可靠。选型时可以要求供应商用企业自己的脱敏数据做一次盲测:先提交历史数据和当时的真实结果,再比较系统预测与实际结果。拒绝真实数据验证、只展示演示环境效果的AI能力,应该谨慎看待。
文章包含AI辅助创作:2026年研发投入管理系统大比拼:6款顶级工具助力企业创新,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/124645
读者评论

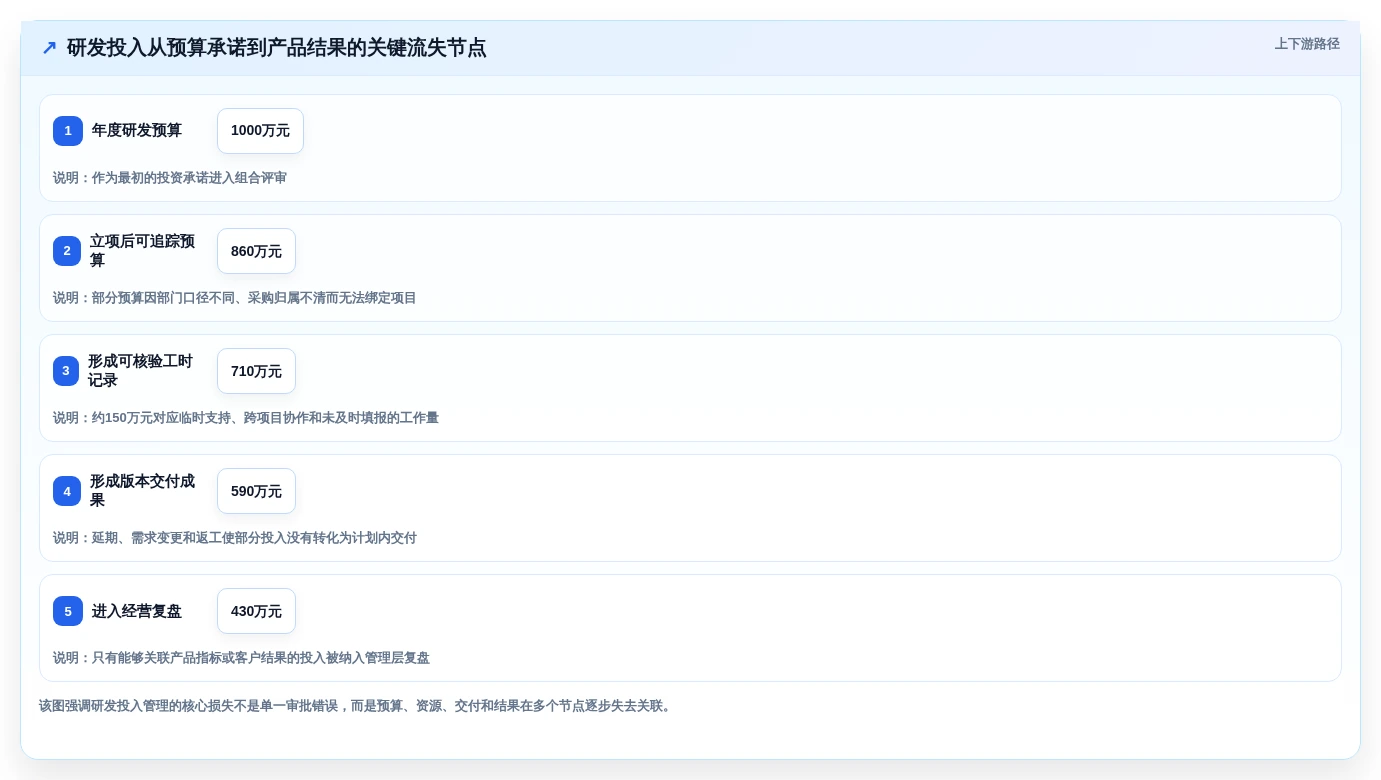

文中把1000万元预算最终只有430万元进入经营复盘的过程拆开来看,很有启发。很多企业不是没做预算,而是预算、工时、版本交付和产品结果在中途逐渐脱钩,最后只能拿部门费用表解释研发投入,确实无法支持是否继续投资的判断。
关于系统迁移不能只看任务能否导入这一点很实际。评论、状态变更、关联关系和历史工时一旦丢失,后续做年度趋势或项目复盘时,数据看似完整,实际上已经无法还原决策过程。我认为这应当列入验收标准,而不是当作实施细节。
把项目进度管理和研发投资组合管理区分开来,是全文最重要的判断。像工程交付平台可以很好地回答代码是否提交、测试是否通过、版本是否上线,但管理层还需要知道这项投入是否符合产品战略、占用了多少共享资源,以及延期后是否仍值得继续投入。
