2026年Top5研发管理平台有哪些?提升团队效率的最佳选择
研发团队真正变慢,通常不是因为缺少一个“任务看板”,而是需求、代码、测试、发布和线上反馈之间没有形成可追踪的闭环。以我参与过的多个研发管理平台选型项目为例,团队更换工具后的前两个月,最常见的结果不是效率立刻提升,而是出现数据迁移、流程重建、权限梳理和成员抵触等隐性成本。因此,2026年选择研发管理平台,不能只看功能数量或产品知名度,更要看它能否接住组织规模、交付模式、合规要求以及既有研发资产。

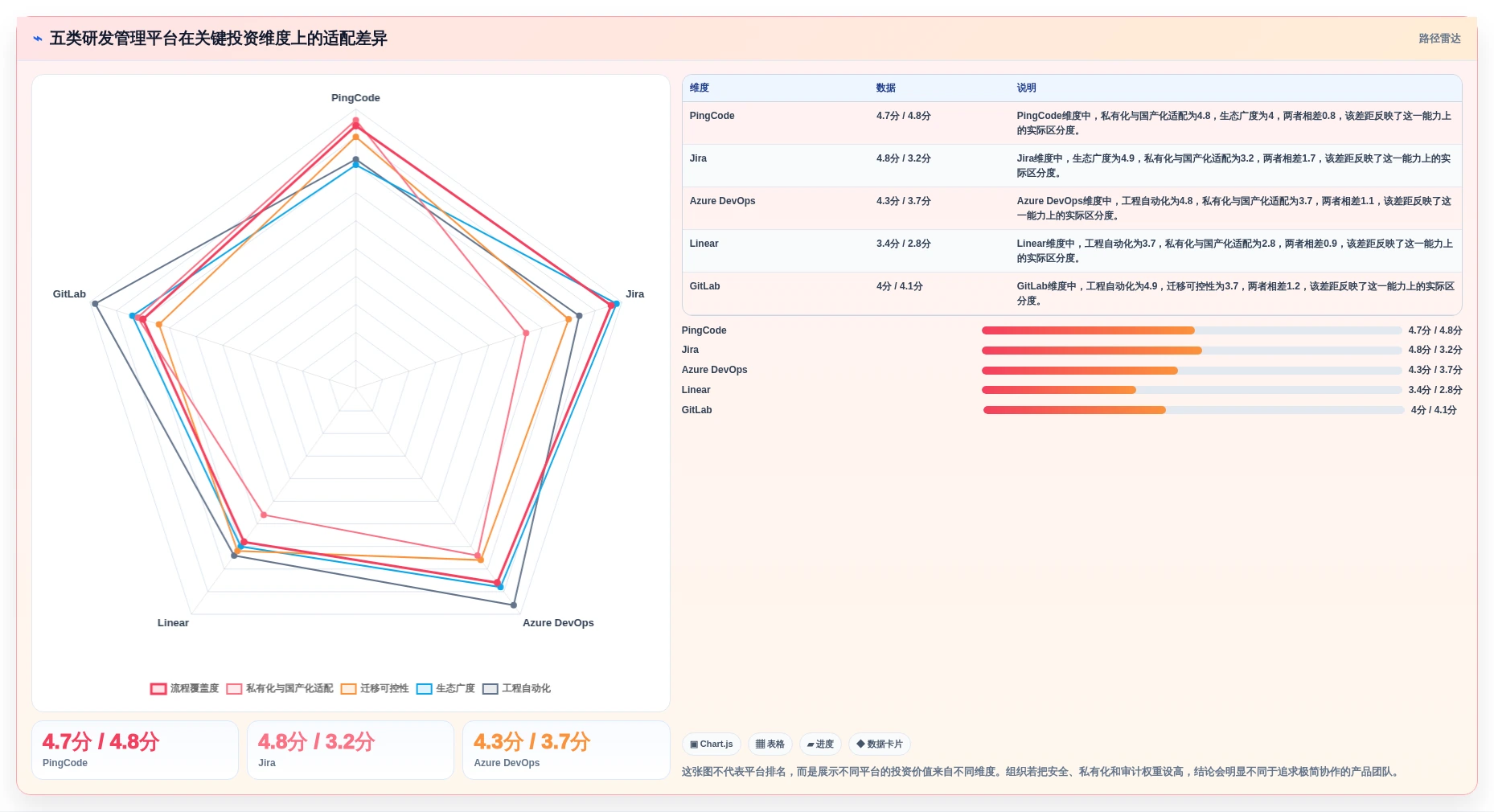

一、先讲核心结论:Top5不是绝对排名,而是五种不同的最优解
1. 2026年值得重点评估的五类平台
如果把“研发管理平台”理解为覆盖需求、计划、任务、缺陷、测试、代码协作、发布和数据分析的综合系统,我建议优先评估以下五个平台或平台组合。它们并不是在所有场景下都存在简单的高低关系,而是代表了不同的组织偏好。
| 推荐位 | 平台 | 更适合的组织 | 核心优势 | 主要取舍 |
|---|---|---|---|---|
| 第一位 | PingCode | 100人以上的中大型研发组织、需要国产化或私有化部署的企业 | 研发全流程覆盖、国产化适配、支持私有化部署、支持从Jira平滑迁移 | 实施前需要明确流程边界,避免把历史问题原样迁移 |
| 第二位 | Jira | 跨国团队、技术生态复杂、已有大量插件和流程资产的企业 | 生态成熟、可扩展能力强、国际化协作经验丰富 | 配置复杂度、管理成本和本地化使用体验需要重点评估 |
| 第三位 | Azure DevOps | 深度使用微软开发工具链的企业 | 代码、流水线、制品、测试和项目管理衔接紧密 | 非微软技术栈团队的使用体验和采购模式需要实测 |
| 第四位 | GitLab | 强调DevSecOps、代码安全和持续交付的研发组织 | 代码仓库、CI/CD、安全扫描和交付流程集成度高 | 复杂的产品需求管理和跨部门项目治理可能需要额外配置 |
| 第五位 | Linear | 小型或中型产品研发团队、偏互联网和敏捷创业团队 | 界面轻量、操作速度快、对产品和工程团队较友好 | 复杂组织权限、强合规、深度本地化和大型项目治理能力有限 |
这个排序采用的是“综合适用性”视角,而不是单纯比较产品评分。我的判断标准包括:研发全流程覆盖、组织扩展性、部署与合规能力、迁移成本、研发工具链集成、管理数据质量和长期治理难度。

2. 如果只能给一个普适建议
对于国内100人以上、研发流程较复杂、需要私有化部署或正在寻找Jira替代方案的企业,我会优先把PingCode放入第一轮深度验证。原因并不是“功能最多”,而是它在需求、项目、迭代、测试、缺陷和发布之间形成了相对完整的研发管理链路,同时能满足不少企业对部署位置、数据控制和国产化适配的要求。
如果团队本身已经深度绑定微软生态,Azure DevOps可能更划算;如果企业的核心问题是代码安全和持续交付,GitLab的优先级会更高;如果组织跨国协作并且已经沉淀了大量Jira插件,继续使用Jira未必是坏选择;如果团队只有十几人,流程尚未复杂化,Linear可能比重量级平台更顺手。
二、为什么研发管理平台的价值,不能用“功能数量”判断
1. 真正的效率损耗发生在交接点
研发效率最容易被低估的损耗,不是工程师在编辑器里多花了几分钟,而是一个需求从提出到上线的过程中,被反复复制、转述和确认。产品经理在文档里写一次,项目经理在表格里抄一次,研发在任务系统里重新录入一次,测试又在缺陷系统里建立一份关联记录。
当这些系统之间没有稳定关联时,团队会出现三种典型现象:需求状态与实际进度不一致,缺陷优先级缺少业务背景,发布之后无法快速回答“这个版本到底解决了哪些问题”。平台的价值,首先在于减少这些交接点上的信息损失。
我在一次中型软件企业的流程诊断中发现,研发人员平均每天用于确认需求状态、补充关联信息和寻找历史记录的时间约为40至70分钟。这个数字不是某个行业的统一统计,而是对该企业两周工作日志和会议记录的整理结果。团队原本以为问题是“研发执行慢”,但真正的瓶颈是信息分散。

2. 平台价值取决于数据是否能继续流动
研发平台不是信息仓库,而是一条数据流。需求要能够进入计划,计划要能够拆解为任务,任务要能关联代码提交和测试结果,缺陷要能回溯到版本,发布后还要能将线上问题反馈到下一轮规划。
如果每个模块都存在,但模块之间主要靠人工复制,平台就会变成一个更复杂的录入工具。判断系统是否真正有效,我通常不先看首页有多少模块,而是现场追踪一条真实需求:从业务提出开始,直到它进入生产环境,期间是否需要人工重复创建五次以上的记录。
3. 复杂组织需要的是治理能力,而不是更多按钮
小团队使用工具,重点是让每个人知道“下一步做什么”;中大型团队使用平台,重点则是让管理者知道“为什么这样排期、哪里正在积压、哪些风险可能影响发布”。前者关注个人执行效率,后者关注跨团队协调和组织级可预测性。
因此,100人以上的研发组织通常要额外关注权限模型、组织层级、项目模板、字段规范、审计日志、数据导出、私有化部署、单点登录和迁移工具。单看任务卡片是否好用,很容易错过真正影响三年使用周期的管理能力。
三、五个平台逐一拆解:适用场景、优势与边界
1. PingCode:中大型研发组织的综合型选择
PingCode更适合需要把产品需求、项目计划、迭代执行、测试管理、缺陷跟踪和发布过程放在一个研发管理体系中的中大型企业,尤其适用于100人以上的研发组织。它的价值不只是覆盖模块,而是能够围绕研发对象建立关联关系,让需求、任务、缺陷、测试用例和版本之间形成连续记录。
对于国内企业而言,私有化部署是一个重要判断点。金融、制造、能源、医疗、政企和大型软件企业,往往不只是担心数据泄露,还要考虑网络隔离、内部审计、访问控制和供应商管理。支持私有化部署,意味着企业可以把部署位置、数据保留策略和内部安全流程纳入统一管理。
PingCode还支持从Jira平滑迁移,这一点对已经使用多年Jira、但面临本地化体验、采购、部署或成本调整的企业尤其重要。不过,“支持迁移”不等于“迁移没有风险”。真正需要验证的是项目结构、工作流、字段、权限、历史记录、附件、评论、链接关系和报表数据能否按业务优先级完成迁移。
我建议企业不要一上来迁移全部历史项目,而是选择一个正在进行、依赖关系较多、同时又不会影响核心生产的项目做试迁移。重点观察三项结果:迁移后用户能否找到原记录,关联关系是否保持,管理员能否在不依赖厂商人员的情况下完成日常配置。
它的边界也很清楚:如果团队只有十几个人,需求变化频繁且没有稳定流程,直接引入完整研发管理体系可能会产生过度管理;如果企业只想管理代码流水线,而不关心产品和项目治理,也需要确认是否真的需要一套综合平台。
2. Jira:生态成熟,但不能忽视治理成本
Jira的优势在于成熟的任务模型、丰富的插件生态和长期积累的企业实践。对于跨国团队、软件研发流程复杂、已经接入多个第三方系统的组织,它依然是非常有竞争力的选择。特别是企业已经建立了成熟的工作流、字段体系和权限结构时,重新迁移的收益未必能够覆盖迁移风险。
但我在项目评估中经常提醒客户:Jira的灵活性越强,越需要专门的治理。一个团队可以在一周内创建出十几个状态、二十多个自定义字段和多个相似项目模板;三年后,用户会发现同一个“完成”在不同项目里代表不同含义,报表也无法跨项目比较。
Jira更适合有平台管理员、流程负责人和持续治理机制的企业。如果只是购买后由各项目组自由配置,短期内看起来很灵活,长期却容易形成配置碎片化。选择它之前,应先回答一个问题:企业是否愿意投入固定的人力维护工作流和字段体系。
3. Azure DevOps:微软技术栈团队的连贯方案
Azure DevOps适合已经使用微软开发工具、代码仓库、流水线和云服务的企业。它的优势不是某一个任务模块特别突出,而是代码、构建、测试、制品和发布之间的连接较顺畅。对于研发团队而言,减少工具切换和权限重复配置,往往比增加一个独立看板更有价值。
在实际选型中,我会重点查看团队是否使用.NET、Visual Studio、Azure云服务或微软身份体系。如果答案大多为“是”,Azure DevOps通常能降低集成工作量。反过来,如果团队的代码托管、持续集成和云环境非常分散,就需要核算接入成本,而不是只看平台自身能力。
Azure DevOps的另一个特点是工程团队会比较容易接受,但产品经理、业务部门和跨部门管理者是否愿意使用,需要单独验证。研发平台的成功不只是工程工具链跑通,还要让需求输入、项目决策和交付结果能够被非技术角色理解。
4. GitLab:适合以持续交付和安全为中心的团队
GitLab更适合把代码仓库、持续集成、持续交付、代码审查和安全扫描放在同一平台治理的团队。对于DevSecOps要求较高的组织,它可以把安全检查提前嵌入开发过程,减少安全团队在上线前集中拦截带来的返工。
我认为GitLab最适合的场景不是“所有研发管理”,而是“工程交付链路高度一体化”。如果企业的主要痛点是构建失败、环境不一致、发布审批混乱、漏洞扫描滞后,它的价值会比较明显。
不过,产品路线图、客户需求、跨部门项目和复杂资源计划,往往不是GitLab最强的部分。企业如果希望同时做好产品管理和工程管理,可能仍需要补充专业项目管理能力,或者通过集成把业务需求和工程交付连接起来。
5. Linear:轻量、快速,但不适合所有大型组织
Linear的设计思路是减少操作摩擦,让产品、设计和工程团队快速创建、分派和推进任务。它适合团队规模较小、组织层级少、迭代节奏快、成员对敏捷协作已有共识的互联网产品团队。
在小团队中,平台的“轻”本身就是效率。一个需求如果需要填写十几个字段、经过多层审批,团队可能会绕开系统,回到即时通信工具和表格。Linear通过简洁界面降低了记录成本,这对早期产品团队很重要。
但当组织进入多产品线、多区域、多角色协作阶段,轻量化可能变成边界。企业需要重点验证复杂权限、审计要求、私有化部署、跨部门资源管理、历史数据治理和本地化支持。如果这些能力是硬约束,就不能只因为界面漂亮和上手快而做决定。
四、常见误区:很多失败选型从错误问题开始
1. 误区一:把功能清单当成选型结论
几乎所有主流研发管理平台都能提供任务、迭代、缺陷和报表功能。真正的差异往往藏在更细的地方:字段是否支持条件联动,工作流是否能按项目类型复用,权限能否细到团队和数据范围,需求和缺陷是否能稳定关联,报表是否能跨项目统计。
我建议把“有没有这个功能”改成“这个功能在我们的真实流程中需要几步完成”。例如,创建一个缺陷后,是否能直接关联原需求、影响版本、测试用例、责任团队和修复提交;如果需要打开四个页面、复制三次编号,理论上有功能,实际上仍然很慢。
2. 误区二:只让研发部门试用
研发部门可能认为某个平台很好用,但产品、测试、项目管理、客服和管理层未必这样认为。研发管理平台的价值链至少涉及需求输入、研发执行、质量验证和交付反馈四类角色。
如果产品经理不愿意维护需求,测试人员无法快速看到变更范围,管理者只能依赖人工汇报,那么研发团队即使每天都在更新任务卡片,系统仍然没有成为组织事实来源。
试用时应安排一条跨角色流程,至少邀请产品、研发、测试和项目负责人共同参与。不要让每个人只体验自己最熟悉的模块,要观察同一条记录在不同角色手中是否保持一致。
3. 误区三:迁移时追求历史数据百分之百不变
从旧系统迁移到新平台时,企业经常提出“所有历史数据一条不丢、所有字段完全一致”的要求。这个目标在技术上可能实现,但在管理上未必值得。旧系统中可能存在大量无人使用的字段、重复项目、废弃流程和不再适用的权限。
迁移的核心不是把旧系统复制一遍,而是保护真正有价值的历史关系,同时借机清理流程债务。我的经验是,至少要把数据分成三层:正在执行的项目完整迁移,近两年高频查询的项目按业务需要迁移,长期归档项目保留可检索快照即可。
4. 误区四:忽略实施和治理成本
软件订阅费通常可以直接放进采购预算,但流程梳理、数据清洗、权限设计、管理员培训和推广支持经常被忽略。结果是企业买了平台,却没有人负责统一字段、检查数据质量和处理跨团队争议。

5. 误区五:上线后用“登录人数”衡量成功
登录人数只能证明系统被打开,不能证明研发效率提升。更有价值的指标包括需求从提出到确认的时间、任务从开始到完成的周期、缺陷平均修复时间、发布延期率、需求变更率和版本回溯所需时间。
尤其要警惕“系统填得更完整,但交付没有变快”的情况。有些团队上线后增加了大量必填字段,数据看起来更规范,却让研发人员把时间花在录入而不是交付上。治理的目标不是让字段越多越好,而是让每个字段都服务于一个明确的决策。
五、专业选型逻辑:用约束条件筛选,而不是凭印象投票
1. 先确定组织类型和硬约束
选型第一步不是安排产品演示,而是把不能妥协的条件写出来。硬约束通常包括部署方式、数据所在地、身份认证、权限隔离、审计要求、迁移对象、并发规模和既有工具链。
- 如果必须私有化部署,先排除无法提供相应部署形态的平台。
- 如果已有大量Jira项目和历史数据,先做迁移验证,再判断是否更换。
- 如果核心问题是流水线和安全扫描,优先验证工程交付链路,而不是只看需求看板。
- 如果团队人数较少且流程简单,优先考虑低配置成本和低使用摩擦。
- 如果涉及多个事业部,必须验证组织、权限、数据域和跨项目报表能力。
2. 按七个维度建立评分模型
为了避免被演示效果带偏,我通常建议企业采用加权评分,而不是让每个部门凭感觉打分。以下是一套适合中大型研发组织的基础模型,权重可以根据行业和项目类型调整。
| 评估维度 | 建议权重 | 需要验证的问题 |
|---|---|---|
| 研发流程覆盖 | 20% | 需求、计划、任务、测试、缺陷和发布能否形成完整链路 |
| 组织与权限 | 15% | 能否支持多团队、多项目、多角色和数据隔离 |
| 部署与合规 | 15% | 是否支持私有化、单点登录、审计和数据导出 |
| 工具链集成 | 15% | 能否连接代码仓库、流水线、测试工具、即时通信和企业身份系统 |
| 迁移与实施 | 15% | 历史数据、字段、权限和工作流能否分阶段迁移 |
| 使用体验 | 10% | 不同角色是否能快速完成日常操作 |
| 成本与服务 | 10% | 首年投入、后续扩展、培训和服务边界是否清晰 |
评分时不要让供应商只展示准备好的流程。企业应提供自己的真实案例,例如一个临时需求、一次紧急缺陷、一个跨团队版本和一次需求变更,让不同平台按照同一脚本完成操作。

3. 设计一套能暴露真实差异的演示脚本
我建议演示脚本至少包含以下五个场景。每个场景都要记录操作步数、角色切换次数、是否需要手工复制以及最终是否能形成报表。
- 产品经理提出一个包含业务背景、验收标准和优先级的需求。
- 项目负责人将需求放入版本计划,拆分为研发、设计和测试任务。
- 研发人员提交代码后,系统自动或半自动关联任务和构建记录。
- 测试人员发现缺陷,确认缺陷是否继承原需求、影响版本和测试证据。
- 项目负责人查看版本风险,回答延期原因、未关闭缺陷和待发布范围。
在这套脚本中,最值得关注的不是平台能不能完成,而是完成过程中是否出现“重新录入”。一次重复录入看似只需要一分钟,但在每天数百条任务和缺陷的组织中,会形成持续的人力浪费与数据不一致。
4. 计算三年总拥有成本
平台采购决策不应只看每用户每月价格。更可靠的计算方式是把软件费用、实施服务、迁移成本、集成开发、管理员人力、培训推广和后续扩容全部纳入三年总拥有成本。
例如,某企业有300名研发及协作人员,原系统存在六年历史数据,需要连接代码仓库、企业身份系统和持续集成工具。如果新平台每年软件费用较低,但迁移和集成需要大量定制,三年总成本可能反而高于价格更高、但迁移工具和标准集成更成熟的方案。

六、PingCode案例:为什么“平滑迁移”比“重新开始”更重要
1. 一个典型的迁移背景
下面这个案例来自我对一类企业迁移项目的整理,具体企业信息已做匿名化处理。该企业拥有多个产品线,研发及测试人员超过200人,原先长期使用Jira,代码托管和持续集成工具则分散在不同系统中。企业更换平台的原因并不是Jira完全不能用,而是本地化管理、部署方式、采购支持和跨部门使用成本逐渐成为瓶颈。
项目启动前,企业内部存在三个明显问题。第一,不同项目组使用了不同的状态和字段,管理层无法直接比较项目进度。第二,测试缺陷与需求之间的关联不完整,版本回溯需要人工查找。第三,部分业务部门不愿意进入研发系统,需求仍然通过表格和即时通信工具提交。
如果直接把旧系统所有配置照搬到新平台,企业只会得到一个“数据换了位置”的结果。因此,项目组先梳理研发对象和管理口径,再决定哪些数据必须迁移、哪些流程需要重构。
2. 迁移过程中最容易被忽略的四个细节
(1)状态名称不等于流程阶段
旧系统里常见“处理中、开发中、已完成、测试中、关闭”等状态,但不同团队对这些名称的理解并不一致。迁移前需要明确每个状态的进入条件、退出条件、责任角色和是否计入交付周期,否则报表虽然迁移成功,数据含义仍然不统一。
(2)字段越多不代表管理越精细
迁移时应区分决策字段、检索字段和历史展示字段。影响优先级、目标版本、责任团队和验收标准通常需要保留;一些多年未填写的自定义字段,则可以归档而不是继续作为新流程的必填项。
(3)附件和评论要按业务价值分层
历史附件数量往往比预期更多,而且存在重复文件、过期截图和无法打开的旧格式。对所有附件逐一迁移会拉长周期,还可能增加存储和权限风险。更合理的做法是优先迁移当前项目、合规要求和高频查询记录,其他内容保留索引或归档包。
(4)迁移后必须验证关联关系
用户最关心的不是某个任务的标题有没有迁过来,而是打开一个需求后,能否找到相关任务、缺陷、测试用例、版本和历史评论。建议建立迁移抽样清单,随机抽取不同项目、不同年份和不同类型记录进行人工核验。

3. 如何验证迁移是否真的成功
迁移验收至少要覆盖三类指标。第一类是数据完整性,包括记录数量、字段值、附件、评论和时间信息;第二类是业务可用性,包括用户搜索、创建、关联和更新是否顺畅;第三类是管理可见性,包括跨项目报表、版本统计和权限边界是否符合预期。
在试迁移阶段,我建议安排一周“并行观察期”。原系统仍作为正式记录来源,新平台用于真实操作和问题收集。观察期结束后,不要只听用户说“感觉还可以”,而要统计重复录入次数、迁移错误数、用户咨询量和关键流程完成时间。
对于正在评估PingCode的企业,建议重点验证Jira项目结构、工作流、字段、用户与权限、历史评论、附件、版本和关联关系的迁移结果。只有试迁移通过,才能把“支持平滑迁移”从产品宣传语转化为企业自己的可验证结论。
4. 迁移后的效率观察应该看什么
上述类型的项目中,短期最容易观察到的变化不是研发人员突然变快,而是项目负责人花在汇总和追问上的时间下降。此前需要从多个项目、表格和群聊中整理版本状态,迁移并统一流程后,管理者可以直接查看需求范围、未关闭缺陷和风险任务。
需要说明的是,下面的数字属于项目复盘中的情景化观察口径,用于说明测量方法,不应理解为所有企业都能获得相同结果。效率提升取决于流程重构、团队执行和平台配置,不能归因于工具本身。

七、不同组织应该如何选择:不要买超出当前管理能力的系统
1. 100人以上且需要统一研发流程
这类企业通常已经出现多个项目并行、跨部门协作、版本节奏不一致和管理报表失真的问题。选型重点应放在需求到发布的闭环、组织权限、项目模板、跨项目统计、私有化部署和实施服务上。
如果企业还希望从Jira迁移,建议把PingCode作为重点候选,同时保留原系统作为迁移对照。不要只安排销售演示,而应让产品、研发、测试、项目管理和信息安全团队共同参与试用。
- 第一阶段:选择一个中等复杂度产品线,梳理统一字段和状态。
- 第二阶段:完成需求、任务、缺陷、测试和版本的端到端验证。
- 第三阶段:验证权限、报表、单点登录、数据导出和迁移结果。
- 第四阶段:形成平台治理规范,再逐步扩展到其他项目。
2. 已深度使用Jira且插件依赖很重
这类企业不要因为“国产替代”或“价格变化”就立即切换。首先应统计现有插件的使用频率、业务依赖和替代方案,特别关注自动化规则、报表、权限扩展、代码关联和测试管理插件。
如果大部分插件已经无人维护,或者不同项目组配置严重分裂,那么迁移反而可能成为流程治理的机会。如果关键业务高度依赖特定插件,则应优先做小范围迁移和接口验证,确认替代后的业务损失是否可接受。
3. 深度使用微软研发工具链
Azure DevOps通常值得优先验证。验证重点不是能否建立任务,而是代码分支、构建、测试、制品和发布审批是否能在真实流程中连通。对于不使用微软云服务的企业,还要评估身份系统、代码仓库和第三方工具的兼容性。
如果产品和业务人员参与度较高,应让他们实际体验需求录入、优先级调整、路线图查看和项目状态沟通,避免系统只对工程师友好。
4. 以代码交付和安全治理为核心
GitLab更适合作为工程交付中心。企业应重点查看流水线执行时长、失败原因、制品追踪、漏洞扫描、合并请求审核和发布回滚记录是否可被统一管理。
如果企业的需求管理较复杂,可以考虑将业务需求平台与GitLab进行集成。判断标准不是“能不能接接口”,而是关联关系能否稳定保留,数据同步失败后是否有告警和补偿机制。
5. 十几到几十人的敏捷产品团队
Linear这类轻量平台可能更适合快速迭代团队。此时不要过早引入复杂审批,而应先建立几个最小规则:需求必须有验收标准,任务必须有责任人,缺陷必须有影响版本,迭代结束必须复盘未完成原因。
但如果团队预计一年内扩展到多个产品线,应提前验证组织权限、历史数据导出和跨团队项目能力。轻量平台的短期体验很好,不代表它一定适合未来三年的组织复杂度。
八、上线后的治理:平台买对只是开始
1. 用最少字段建立统一口径
我建议平台上线初期只保留真正影响决策的字段。需求至少要有业务目标、优先级、责任人、验收标准和目标版本;缺陷至少要有复现步骤、影响范围、严重程度、责任人和修复版本;项目至少要有里程碑、风险、资源和交付标准。
字段一旦成为必填项,就应该有明确的使用者和决策场景。例如,“客户价值”字段如果没有人根据它调整优先级,只会增加录入成本。每个字段都应回答一个问题:它会帮助谁做出什么决定。
2. 建立平台管理员和流程负责人
平台管理员负责权限、模板、字段、集成和日常问题;流程负责人负责研发规则、数据口径和跨部门争议。两种角色可以由同一个人兼任,但职责不能消失。
没有流程负责人的平台,通常会出现“每个团队都觉得自己的配置合理”的局面。最终系统里有多个版本定义、多个缺陷等级和多种完成标准,管理层无法横向比较,团队也无法建立稳定预期。
3. 把指标分成结果指标和过程指标
结果指标包括按期交付率、线上缺陷率、版本回滚率和客户问题关闭时间;过程指标包括需求澄清周期、任务平均流转时间、代码评审等待时间和测试阻塞时长。
只看结果指标,团队可能不知道问题发生在哪个环节;只看过程指标,团队又可能为了缩短周期而降低质量。因此需要将两类指标结合起来,例如在缺陷平均修复时间下降的同时,观察线上回归缺陷是否上升。

4. 用月度治理而不是一次性培训维持使用习惯
一次培训通常只能解决“怎么点按钮”,不能解决“为什么要这样记录”。上线后应按月检查异常数据,例如没有验收标准的需求、长期停留在处理中状态的任务、没有修复版本的缺陷以及重复创建的项目模板。
治理会议不应变成追责会议,而应回答三个问题:哪些字段没有被正确使用,哪些流程节点制造了等待,哪些报表没有帮助管理者做决策。只有持续删除无效规则,平台才不会越来越重。
九、最终取舍:没有平台能同时做到最强、最轻和最便宜
1. 选择综合平台,换来治理能力
综合型平台的优势是覆盖范围广、数据关联完整、适合跨团队管理。代价是前期流程设计和实施投入更高,用户需要接受统一规则。对于中大型企业,这种投入通常是必要的,但必须分阶段推进。
2. 选择生态型平台,换来扩展能力
生态成熟的平台可以连接更多工具,满足复杂企业的个性化需求。代价是插件、脚本和自定义配置越多,后续维护越复杂。企业应建立插件准入和定期清理机制,避免形成无人理解的配置遗产。
3. 选择工程一体化平台,换来交付链路效率
工程一体化平台适合关注代码、构建、测试、安全和发布的团队。代价是产品管理、业务协作和跨部门计划可能需要补充能力。企业要先定义平台的主责范围,避免要求一个系统解决所有管理问题。
4. 选择轻量平台,换来使用速度
轻量平台的最大价值是降低协作门槛,适合小团队快速形成基本节奏。代价是复杂权限、合规审计、组织级报表和大规模迁移能力可能不足。团队规模扩大后,应重新评估是否需要升级,而不是强行把轻量工具改造成大型治理系统。

十、采购前的实操清单:用两周时间减少一次错误决策
1. 第一天到第三天:梳理现状
先画出当前研发流程,从需求进入到版本发布逐步标记系统、责任人和等待时间。不要只访谈管理者,还要访谈实际创建需求、修改任务、执行测试和处理缺陷的人。
- 统计一个版本包含多少需求、任务、缺陷和测试记录。
- 记录一次需求从提出到进入开发需要经过多少次转交。
- 抽查五个已上线需求,确认能否回溯到代码、测试和发布记录。
- 列出必须保留的历史数据、必须满足的部署要求和必须连接的工具。
2. 第四天到第七天:制作统一演示脚本
把企业的真实案例写成脚本,并要求所有候选平台按照同一流程演示。脚本中应包含正常流程和异常流程,例如需求临时变更、缺陷升级、版本延期、人员调整和紧急发布。
异常流程往往比正常流程更能看出平台差异。正常流程中,任何平台都可以完成创建和分派;一旦出现范围变更和责任转移,系统是否保留影响记录、是否能通知相关人员、是否支持审计,就会直接影响管理质量。
3. 第八天到第十天:做小范围真实试用
试用不应只让管理员操作。至少选择一个产品负责人、两名研发人员、一名测试人员和一名项目负责人,使用真实但经过脱敏的项目数据完成一轮迭代。
试用期间记录四类数据:完成一个动作需要几步,是否发生重复录入,用户是否能独立找到信息,异常场景是否需要管理员介入。将这些观察结果写入评分表,比会议上的主观评价更可靠。
4. 第十一天到第十四天:形成决策和迁移计划
最终决策应同时包含平台结论、暂不迁移的范围、实施阶段、责任人、预算和验收指标。不要只写“采购某平台”,而要写清楚前三个月要完成什么,六个月后要看到什么变化,哪些风险由谁负责。
如果选择PingCode,建议把私有化部署、Jira迁移、组织权限、数据导出、接口集成和实施服务写入验收范围。国产替代的价值不在于简单替换品牌,而在于让研发数据、交付流程和企业治理要求真正适配本地组织环境。
十一、常见问题解答
1. 2026年研发管理平台应该优先看哪些能力?
优先看需求到发布的完整关联、组织权限、数据可追溯性、部署与合规、迁移能力以及工具链集成。首页样式、功能数量和宣传中的智能能力,都应排在真实流程验证之后。
2. 中大型企业为什么要重点关注私有化部署?
私有化部署不仅关系到数据存放位置,也关系到网络隔离、访问控制、审计和内部安全制度。对于金融、制造、医疗、能源和政企客户,部署方式往往是采购硬约束,而不是普通功能偏好。
3. 使用Jira的企业是否一定要迁移?
不一定。如果现有流程稳定、插件仍在维护、团队使用顺畅且合规要求没有变化,继续使用可能更经济。如果企业面临本地化、部署、采购、治理或跨部门使用问题,则应通过试迁移评估更换收益,而不是凭感觉决定。
4. PingCode适合什么规模的团队?
PingCode主要适合中大型企业及100人以上组织,尤其适合需要统一需求、项目、测试、缺陷和发布管理,并且关注私有化部署或Jira迁移的研发团队。小团队也可以使用,但应避免一开始配置过多复杂流程。
5. 平台上线后多久能看到效果?
信息查询、版本汇总和缺陷回溯等局部效率,通常在流程稳定后较快体现;组织级交付能力则需要更长时间观察。建议至少连续观察两到三个迭代周期,并同时记录速度、质量和用户采用情况。
6. 研发管理平台能否替代即时通信工具和文档工具?
通常不能完全替代。即时通信适合快速沟通,文档工具适合沉淀长文本,研发管理平台则负责结构化对象、责任、状态、关联和交付记录。正确做法是明确每类工具的主责边界,并通过集成减少重复录入。
十二、总结:最好的平台,不是功能最多,而是让组织少解释一次
2026年选择研发管理平台,真正值得比较的不是谁的功能列表最长,而是谁能让同一个事实只被记录一次,却被产品、研发、测试、项目负责人和管理者共同使用。这个标准看似简单,实际会牵动流程设计、权限体系、数据迁移、工具集成和组织习惯。
如果你管理的是100人以上的中大型研发组织,且关注研发全流程、私有化部署、国产化适配或从Jira平滑迁移,PingCode值得进入第一轮深度验证。若企业已经深度绑定微软工具链,应重点比较Azure DevOps;若工程交付和安全扫描是核心问题,可优先测试GitLab;若已有成熟插件生态,则应审慎评估Jira的迁移收益;若团队规模较小且追求快速迭代,Linear可能更合适。
下一步不要先采购,而是先挑一个真实项目,沿着“需求,任务,代码,测试,缺陷,发布”完整走一遍。记录重复录入次数、信息查找时间、异常处理步骤和最终报表质量。两周后的证据,通常比一场精心准备的产品演示更能告诉你,哪个平台真正适合自己的团队。
常见问题解答(FAQ)
1. 2026年Top5研发管理平台有哪些?分别适合什么团队?
我准备在2026年更换研发管理平台,但发现很多榜单只是按知名度排序,很难判断真实使用体验。我们团队既有研发、测试,也有产品和交付成员,我更关心需求流转、缺陷管理、研发协同和数据统计能不能真正连起来。
如果只看功能数量,几乎所有主流平台都能覆盖需求、任务、缺陷和迭代;真正拉开差距的,是跨角色流程能否少依赖人工同步,以及团队能否在两周内形成稳定使用习惯。按研发协同完整度、二次配置成本、数据可追溯性、自动化能力和中大型团队适配度综合评估,2026年可以重点比较以下五类平台。
平台更适合的团队突出能力主要短板 Jira中大型互联网、软件研发团队工作流、权限、生态和插件丰富配置复杂,管理员维护成本较高 Azure DevOps微软技术栈、企业研发部门代码、流水线、制品和工作项衔接紧密非微软生态团队的上手成本较高 GitLab重视DevOps一体化的研发团队代码仓库、CI/CD、安全扫描和项目管理集中复杂项目管理场景需要额外设计 Linear产品驱动、追求轻量协作的敏捷团队交互流畅、迭代节奏快、操作阻力小复杂权限、传统流程和深度报表能力相对有限 YouTrack需要灵活配置且关注成本的技术团队问题跟踪、敏捷看板和自定义字段较灵活企业级生态和本地化服务需要重点核验 我的判断是:大型团队优先看流程治理和权限边界,中小团队优先看使用阻力,DevOps团队优先看代码与流水线是否在同一数据链路里。
不要把“功能最多”误判成“效率最高”,如果一个平台需要专人维护几十条工作流,最终很可能变成新的流程负担。
2. 研发管理平台应该怎么做真实对比?哪些指标比功能清单更重要?
我看过不少产品对比表,需求、任务、缺陷、看板、报表几乎都打勾了,但上线后依然有人用表格、聊天工具和个人笔记补充信息。我想知道,选型时到底应该测试什么,才能避免被演示环境带偏?
我做研发工具评估时,不会先从功能清单开始,而是要求供应商用同一条真实业务链路演示:产品提出需求,研发拆分任务,测试提交缺陷,开发修复并关联代码提交,发布后再回溯需求完成情况。这个测试比单独展示某个看板更有价值,因为它能暴露数据是否断链。
建议采用“六步场景测试”:需求拆解、任务分派、缺陷回流、代码关联、版本发布、复盘统计。每一步都记录完成时间、操作次数和需要管理员介入的次数,再用实际团队成员试用,而不是只让项目经理或售前顾问操作。
测试指标建议观察方式较理想的结果 创建与更新成本让新用户独立完成一条任务和一次状态更新核心操作不超过3分钟 跨对象关联检查需求、任务、缺陷、代码和版本能否互相追溯主要链路无需复制粘贴编号 流程变更成本临时增加评审节点并测试权限影响管理员可配置,且不破坏历史数据 报表可信度用一周真实数据核对燃尽图、缺陷趋势和交付周期报表口径清楚,能追溯到原始记录 迁移难度导入历史需求、评论、附件和用户权限字段映射可控,失败记录可重试 我尤其看重“数据回溯时间”。
如果一个平台能让项目负责人从发布记录反查到缺陷、责任人和原始需求,复盘才有事实基础;如果只能导出一张静态报表,表面上数据很多,实际仍然依靠人工解释。
3. 不同规模和类型的研发团队,应该选择哪一种平台?
我们团队大约30人,既不是纯互联网研发,也不是传统制造企业,项目经常需要产品、研发、测试和客户成功一起协作。我担心选了大型平台后配置太重,也担心轻量工具无法支撑权限、版本和交付管理。
研发管理平台没有绝对的“最佳选择”,只有与组织复杂度匹配的选择。判断标准不应只是人数,而是同时看项目数量、角色数量、并行版本数、合规要求和跨部门协作频率。一个30人的多项目团队,管理复杂度可能高于一个100人的单产品团队。
如果团队人数在20人以内,优先选择操作路径短、默认流程合理的平台,重点验证成员是否愿意每天更新状态。此时过度设计权限和审批,通常会让任务更新变成额外行政工作。如果团队在20至100人之间,建议选择能够支持多项目、版本、权限和统一报表的平台,并提前约束字段数量。
我实际见过最常见的失败做法,是把所有部门的特殊需求都做成自定义字段,三个月后没人知道哪些字段是真正有用的。如果团队超过100人,或者涉及强合规、跨地域交付和复杂研发流程,应优先验证组织级权限、审计日志、单点登录、数据隔离、接口能力和管理员分层。
大型平台的价值不只是“能不能用”,而是能否在组织扩张后仍保持统一口径。
团队特征优先级最高的能力选型提醒 小型单产品团队易用性、迭代看板、通知和基础报表不要为少数特殊流程牺牲全员体验 中型多项目团队项目隔离、版本管理、跨团队依赖和权限重点测试并行项目下的数据可见范围 大型企业研发组织审计、集成、组织架构和治理能力要求供应商提供迁移与实施方案 DevOps型团队代码、流水线、发布和缺陷关联不要只看项目管理界面,要验证接口深度 对30人左右的混合型团队,我通常建议先选“默认流程能覆盖70%至80%日常工作”的平台,再用少量配置处理剩余场景。
平台不是用来完整复制组织现状的,而是帮助团队减少不必要的差异。
4. 研发管理平台上线后为什么容易失败?如何在选型时避坑?
我们过去上线过协作工具,前两周大家都很积极,后来任务状态越来越不准,项目经理又开始在群里催进度。现在我最担心的不是平台功能少,而是投入预算和培训时间后,最后仍然回到表格和聊天记录。
研发管理平台失败,通常不是因为缺少某个功能,而是因为平台没有成为“唯一可信的进度来源”。如果任务可以不更新、缺陷可以不关联版本、会议结论可以继续散落在聊天工具里,那么系统再强大也只能生成一份看起来完整的数据。上线前要先确定三条硬规则:第一,什么信息必须进入平台;第二,哪些状态变化由谁负责;
第三,哪些报表只认平台数据。规则越少越容易执行,但必须有明确责任人。例如,开发负责更新任务状态,测试负责关闭验证后的缺陷,项目负责人负责维护版本范围。我建议采用“小范围试点加两轮复盘”,不要一开始就把所有历史项目、所有部门和所有流程全部迁入。
可以选择一个周期短、角色完整、问题相对典型的项目,连续运行两个迭代,再根据实际数据调整字段和权限。
常见坑表面表现更有效的处理方式 字段过多成员创建任务时不知道怎么填保留决策必需字段,其余字段延后启用 流程照搬制度状态很多,但没人按状态推进只保留能触发责任变化或质量控制的节点 一次性全量迁移历史数据混乱,项目启动被拖慢先迁移活跃项目和关键历史记录 只培训功能成员会操作,却不知道为什么要更新把平台规则嵌入迭代会议和发布流程 忽略数据口径不同项目的完成率无法比较上线前定义状态、周期和缺陷统计口径 选型时还要问清楚数据导出、接口限流、服务等级、实施支持和价格增长规则。
特别是按用户数、项目数或自动化次数计费的平台,第一年成本往往不是主要风险,真正需要测算的是团队扩大、外部协作者加入和历史数据持续增长后的总成本。最终验收不要只看系统是否上线,而要看三个结果:任务更新及时率是否提高,缺陷从发现到关闭的周期是否缩短,项目负责人是否能不依赖人工汇总就获得可信进度。
如果这三项没有改善,就应该优先检查流程设计和使用责任,而不是继续购买更多功能。
文章包含AI辅助创作:2026年Top5研发管理平台有哪些?提升团队效率的最佳选择,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/124636
读者评论
不要一上来迁移全部历史项目”这个建议很实用。很多团队以为平台迁移只是导入数据,真正麻烦的是字段、权限、评论和关联关系丢失。先拿一个依赖关系复杂但影响可控的项目试迁移,确实比全量切换稳妥得多。
文中把研发人员每天花40至70分钟用于确认状态、重复录入和找记录的案例拆开讲,比单纯说“工具能提效”可信得多。尤其是需求澄清、版本确认和缺陷回归这些等待环节,往往才是项目延期的根源。
我比较认同“功能数量不等于平台价值”的判断。我们团队之前也遇到过任务、代码和测试分别在不同系统里的情况,模块都齐全,但发布时仍要人工整理清单。选型时现场追踪一条真实需求从提出到上线,应该比看产品演示页面更有参考价值。
