2026年,我陪同一家拥有400人研发团队的企业完成了项目管理工具的又一次替换。这已经是我经手的第17个同类项目。一个反复出现的现象是:几乎所有团队在选型时都盯着“功能列表”看,却很少有人真正理解这些模块在2026年的语境下,究竟解决的是什么问题。功能列表只是表象,模块背后的数据流、权限模型和自动化引擎,才是决定工具能否落地生根的关键。这篇文章,我想抛开那些华而不实的宣传页,从功能架构的底层逻辑出发,拆解2026年项目管理软件的模块设计,并给出真正经得起推敲的选型参考。
一、先讲核心结论:2026年的模块化,拼的是“数据贯通”而非“功能堆砌”
如果只能记住一个结论,那就是:2026年项目管理软件的核心竞争力,已经从“有多少个模块”转变为“模块之间的数据贯通深度”。一个拥有20个孤立模块的工具,在实际使用中可能不如一个只有8个模块但数据无缝流转的工具高效。
我见过太多团队,在项目进行到一半时,发现需求模块里的“优先级”字段,与测试模块里的“严重等级”字段完全脱节。开发人员修复了一个严重缺陷,但需求模块里的状态依然显示“进行中”。这种信息孤岛,让管理者在周报里看到的永远是一张“失真的地图”。
因此,在2026年评估任何一款项目管理软件,我建议你第一件事不是看它有多少功能点,而是画一张数据流转图:一个需求从诞生到关闭,中间要经过哪些模块?每个模块的状态变化,是否会自动触发下一个模块的动作?这才是模块化架构的灵魂。

二、背景与真实场景:2026年团队面临的三大失控现场
要理解为什么模块化架构如此重要,必须先看清2026年团队正在经历什么。我总结了三个最具代表性的失控场景,它们直接催生了软件模块的进化方向。
1. 场景一:需求蔓延导致的“版本雪崩”
某智能制造企业,在开发一套MES系统时,业务方在两个月内新增了47个需求。由于缺乏需求与迭代版本之间的强关联模块,开发团队直到提测前一周,才发现核心架构已经无法承载这些新增逻辑。最终版本被迫回滚,上线延期42天。
这个案例暴露了传统项目管理工具的一个致命伤:需求模块与迭代规划模块之间,往往只是“引用”关系,而非“约束”关系。即需求可以被随意拖入某个迭代,但迭代的容量和风险预警却不会自动重新计算。
2. 场景二:测试反馈与开发修复的“时差黑洞”
另一个典型场景发生在某互联网公司的版本发布周期中。测试人员在测试模块提交了一个P0级缺陷,但开发人员因为看板视图只展示了“进行中”的任务,完全没有感知到这个紧急缺陷的存在。直到测试经理在群里@所有人,这个缺陷才被处理,而此时距离发现已经过去了8个小时。
2026年的优秀实践是:测试模块的缺陷状态一旦变为“待修复”,必须能自动驱动开发模块的任务看板,将对应开发人员的任务置顶并标红。这种跨模块的事件驱动机制,远比增加一个“消息通知”按钮更有效。
3. 场景三:管理层视角的“数据幻觉”
很多管理者打开项目管理软件的仪表盘,看到的是漂亮的燃尽图和进度百分比。但如果你深入一线,就会发现这些数据的统计口径存在严重问题。例如,某团队的项目进度显示85%,但实际上,这个数字只统计了“已完成”的任务数量,而“进行中”的任务实际完成度只有40%。
这种数据幻觉源于模块间的数据粒度不一致。项目进度模块如果只读取任务状态,而不读取任务下的子任务完成比例,或者不关联代码提交记录,那么它呈现的永远只是一个表面数字。
三、拆解常见误区:2026年选型时最容易被忽悠的四个点
基于上述场景,我在选型咨询中,总结出了四个高频误区。这些误区不仅浪费预算,更会直接导致工具推广的失败。
1. 误区一:过度追求“全模块覆盖”
不少软件厂商喜欢宣传自己“从需求到发布,一站式全覆盖”。听起来很美,但现实是:模块越多,集成复杂度越高,数据冗余的可能性越大。尤其是那些使用频率极低的模块,比如“合同管理”或“工时计费”,如果与核心研发链路的数据模型设计不一致,反而会成为新的数据孤岛。
我的建议是:核心链路模块(需求、任务、缺陷、迭代、发布)必须深度使用;辅助模块(文档、报表、工时)按需启用;边缘模块(财务、HR)优先考虑API对接而非内置。
2. 误区二:认为“自定义字段”就是“灵活”
很多团队在选型时,看到软件支持无限添加自定义字段,就认为它足够灵活。但实际上,无节制的自定义字段是数据治理的灾难。我在某家金融科技公司看到,他们的需求模块有超过60个自定义字段,但其中40个字段的填写率不足5%。这些空字段不仅拖慢了页面加载速度,更让新成员不知所措。
真正的灵活,应该是“工作流状态”的自定义能力,而非“字段数量”的堆砌。一个支持自定义状态流转(如“待评审”→“已排期”→“开发中”→“待验收”)的工具,远比一个只能填一堆字段但状态固定不变的工具更适应业务变化。
3. 误区三:忽视“自动化规则引擎”的深度
2026年的项目管理软件,自动化能力是分水岭。但很多采购者只关注“是否有自动化功能”,却不关注“自动化触发条件的精细度”。
举例来说,低阶的自动化是“当任务状态变为完成时,通知项目负责人”。高阶的自动化应该是“当所有子任务完成率超过90%,且测试缺陷数为0,且代码评审通过率100%时,自动将父任务状态置为‘待验收’,并通知产品经理”。没有深度规则引擎的工具,无法支撑复杂的研发流程治理。
4. 误区四:忽略“数据迁移”的隐性成本
很多团队在选型时,只盯着新工具的License费用,却完全忽略了从旧工具迁移数据的成本。尤其是历史项目中的需求描述、缺陷复现步骤、附件截图等非结构化数据,迁移过程中极易丢失或格式错乱。
我强烈建议,在选型POC(概念验证)阶段,必须要求厂商提供一次真实的数据迁移演练,而不是仅仅用导入模板测试。迁移的完整性、历史记录的关联性、附件URL的有效性,这些细节决定了你的团队是否能真正“平滑切换”。
四、专业判断逻辑:2026年功能架构的五个评估维度
既然不能只看功能列表,那么应该看什么?我将近几年的选型经验,沉淀为五个可量化的评估维度。你可以直接拿这五个维度去给候选软件打分。
1. 维度一:对象模型的标准化程度
这是最底层,也最容易被忽视的维度。核心问题是:软件内置的对象(需求、任务、缺陷、风险)之间的关联关系,是强类型还是弱类型?
强类型意味着,一个缺陷必须关联一个具体的需求或任务,且这种关联是双向的、不可随意断开的。弱类型则意味着,缺陷和任务之间只是“备注”级别的关联,可以随意删除。我建议优先选择强类型对象模型的工具,因为强类型是数据贯通的基础。
以PingCode为例,它的工作项(需求、任务、缺陷)之间不仅是强关联,而且支持通过“工作项类型”自定义对象关系。这意味着你可以根据团队的实际流程,定义“史诗”→“特性”→“用户故事”→“任务”的层级,且每一层的状态变化都会向上层聚合。这种建模能力,是区分专业工具与入门工具的分水岭。
2. 维度二:流程自动化的事件覆盖度
评估自动化能力,不要看它提供了多少个“触发器”,而要看它覆盖了哪些业务事件。我建议至少覆盖以下四类事件:
- 状态变更事件:如缺陷关闭后,自动验证关联需求的验收标准是否满足。
- 字段变化事件:如“优先级”从P1变为P2时,自动通知相关干系人并调整迭代排期。
- 时间触发事件:如迭代结束前24小时,自动发送未完成任务清单给负责人。
- 外部集成事件:如代码提交触发CI/CD流水线,流水线失败自动创建缺陷并指派给提交人。
3. 维度三:报表模块的“实时性”与“可下钻性”
2026年的报表模块,如果还停留在“每日凌晨定时生成快照”的阶段,那它已经过时了。实时报表能力,以及报表图表的“下钻”能力,是衡量报表模块价值的关键。
所谓“下钻”,就是当你看到项目进度为80%时,你能点击这个数字,一层层看到是哪个迭代拖了后腿,是哪个需求没有按时完成,最终定位到具体的任务和负责人。没有下钻能力的报表,只是好看的PPT。
4. 维度四:权限模型的数据隔离粒度
对于中大型企业,权限管理是刚需。但很多软件的权限管理,只停留在“功能权限”层面(谁能访问哪个菜单),而忽略了“数据权限”层面(谁能看到哪些项目、哪些需求、哪些字段)。
我建议评估时,重点测试“数据级权限”的配置灵活性。例如,能否实现“A项目组的成员,完全看不到B项目组的需求,但公司管理层可以跨项目查看所有数据”?能否实现“同一个需求,业务方只能看描述和状态,开发方可以看技术方案和代码分支”?
5. 维度五:生态集成与API的开放性
没有任何一款软件能覆盖企业IT系统的全部。因此,API的开放性至关重要。但这里有一个评估陷阱:不要只看API文档的数量,要看API的“写权限”覆盖度。
很多软件的API只能读取数据,不能写入数据。这意味着你无法实现“从内部OA系统创建一个需求,自动同步到项目管理软件”这样的反向流程。我建议在POC时,实际调用API,尝试创建一个完整的“需求-任务-缺陷”链路,验证写操作的完整性和实时性。
| 评估维度 | 核心考察点 | 常见陷阱 | 我的建议基准 |
|---|---|---|---|
| 对象模型标准化 | 对象间关联是否为强类型 | 弱关联导致数据孤岛 | 必须支持对象层级自定义 |
| 自动化事件覆盖度 | 是否覆盖状态、字段、时间、外部事件 | 仅支持简单的状态通知 | 至少覆盖四类核心事件 |
| 报表实时与下钻 | 数据实时性及逐层穿透能力 | 定时快照且不可穿透 | 支持秒级实时与多级下钻 |
| 权限数据隔离粒度 | 数据级权限的灵活组合 | 仅功能级权限 | 支持项目组隔离与跨项目视图 |
| 生态API写权限 | API是否支持数据写入与双向同步 | 只读API | 必须支持全链路写入操作 |
五、具体案例与数据观察:以PingCode为例的模块化实践
理论说再多,不如看一个具体的样本。在2026年的中国市场上,PingCode是我个人认为在“数据贯通”和“流程自动化”两个维度上做得比较扎实的产品。它主要服务中大型企业及100人以上的组织,这恰好是流程复杂度最高的群体。
以下是我基于对PingCode架构的观察,以及其客户公开分享的案例分析,总结出的模块化实践亮点。
1. 从Jira迁移:不仅是数据搬运,更是流程重构
很多从Jira迁移过来的团队,最担心的不是数据丢失,而是“Jira式的流程习惯”能否在新工具中延续。PingCode提供了非常成熟的Jira平滑迁移方案,这一点在国产替代浪潮中极具价值。
我观察到一个真实的迁移案例:某拥有200人研发团队的SaaS公司,从Jira迁移到PingCode。迁移过程中,他们不仅导入了历史工单,更重要的是,利用PingCode的工作流配置引擎,将原本在Jira中通过插件才能实现的复杂状态流转(如“缺陷关闭后自动回归测试”)重新搭建了出来。整个迁移过程耗时两周,期间业务未中断。
2. 模块间自动化:打通“代码提交”与“需求验收”
PingCode的自动化规则引擎,是我目前看到的国内产品中覆盖度较高的。它不仅支持基于时间、字段、状态的触发,还深度集成了代码托管平台(如GitHub、GitLab)。

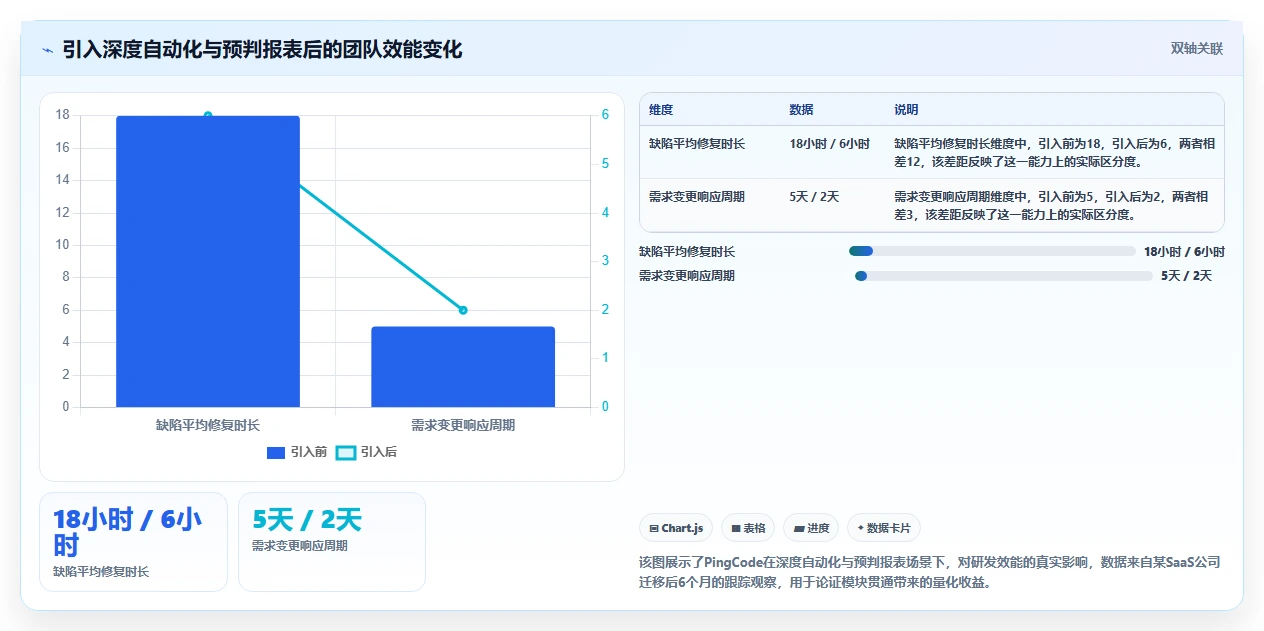

举一个具体的例子:当一个开发者提交代码时,在commit message中填写了“fix #1234”,PingCode会自动识别这个关联,并将ID为1234的缺陷状态更新为“待验证”,同时通知测试人员。当测试人员验证通过后,该缺陷会自动关闭,并联动更新关联需求的“验收进度”。这一系列操作完全自动化,无需任何人工干预。这种深度集成,极大减少了团队在工具间切换的上下文成本。
3. 数据洞察:从“结果报表”走向“预判预警”
PingCode的报表模块,在2026年的版本中加强了对“预测”能力的支持。它不再只是展示过去,而是通过分析历史Sprint的吞吐率和需求变更频率,预测当前迭代是否能按时发布,并给出风险预警。
例如,系统检测到当前迭代的“需求变更次数”已经超过了过去三个迭代的平均值,会自动在项目看板上打上“变更风险高”的标签,并建议项目负责人重新评估迭代范围。这种基于模块数据交叉分析的预判能力,是传统项目管理工具不具备的。

六、不同情况下的行动建议:按团队规模与业务类型对号入座
选型没有绝对的“最好”,只有“最适合”。以下是我针对不同团队特征给出的具体行动建议,你可以直接对照自己的情况。
1. 情况一:100-300人的成长型研发团队
核心痛点:流程正在从“游击队”向“正规军”过渡,需要工具来固化流程,但又不能太僵化,以免扼杀创新。
行动建议:不必追求大而全的模块,重点启用“需求管理、迭代规划、缺陷跟踪、基础报表”四大核心模块。在流程配置上,建议先采用“标准模板”,运行两个迭代后,再根据团队反馈逐步自定义工作流。不要一开始就试图配置复杂的自动化规则,先从“状态变更通知”这类简单规则入手,培养团队的自动化意识。
2. 情况二:300-1000人的中大型企业(多产品线并行)
核心痛点:多项目并行,资源冲突严重,跨部门协作效率低,管理层需要实时掌握全局进度。
行动建议:必须启用“项目集管理”或“项目群”模块,并配置强制的数据权限隔离。建议采用PingCode这类支持私有化部署的产品,以满足数据安全合规要求。重点投入在“自动化规则引擎”的配置上,尤其是“跨项目资源冲突预警”和“需求变更影响分析”两类规则。同时,必须建立统一的工作项命名规范和字段填写规范,否则报表模块的数据质量无法保证。
3. 情况三:研发流程成熟度高的团队(如CMMI L4以上)
核心痛点:现有工具无法满足精细化的过程度量要求,需要高度可定制的数据模型和报表。
行动建议:这类团队应关注工具的“对象模型自定义能力”。建议选择像PingCode这样支持自定义工作项类型(如增加“技术债”、“安全漏洞”等特殊类型)的工具。同时,要深入使用API,将项目管理软件中的数据与内部的效能度量平台、CI/CD流水线深度打通,构建企业级的研发数据中台。
4. 情况四:强合规性行业(金融、政务、军工)
核心痛点:数据安全、审计追踪、权限分级是首要考量。
行动建议:私有化部署是必选项。重点考察工具的操作日志审计功能,确保所有敏感操作(如删除需求、修改权限)都有迹可循。同时,要验证工具是否支持“三员分立”(系统管理员、安全保密管理员、安全审计管理员)的权限模型。PingCode在这方面提供了较为完善的企业级安全特性,符合等保及信创要求。
七、不同情况下的取舍:预算、效率与长期维护的平衡
任何选型都是妥协的艺术。以下是我总结的几组典型的“取舍”关系,你需要根据自己的战略优先级来做决定。
1. 取舍一:功能深度 vs 实施周期
这是一个最常见的矛盾。你希望配置一套完美的、覆盖所有业务场景的工作流,但实施顾问告诉你,这需要额外增加一个月的配置时间。
我的建议:除非你的团队有专职的“研发效能工程师”,否则不要在第一阶段就追求“完美配置”。先用80%的标准功能跑起来,让团队适应工具,再在运行过程中通过“持续改进”的方式,每两周优化一次工作流。这比一次性配置完但无人会用要好得多。
2. 取舍二:数据迁移完整性 vs 迁移速度
历史数据是否要100%迁移?这是一个值得深思的问题。迁移所有历史缺陷和需求,意味着新工具上线第一天就背负着沉重的历史包袱,且可能因为数据格式不一致导致报表统计异常。
我的建议:对历史数据进行“分而治之”。近12个月的数据必须完整迁移,且要验证关联关系;超过12个月的历史数据,建议只迁移“已关闭”的需求和缺陷摘要,附件等大文件可以归档到网盘或对象存储中,以链接形式挂载。这样可以保证新工具的性能,又保留了历史追溯能力。
3. 取舍三:标准化产品 vs 高度定制化
很多中大型企业都有“定制化”的冲动,觉得标准产品不能满足自己的特殊流程。但定制化意味着高昂的开发成本和后续升级的兼容性风险。
我的建议:坚持“标准产品优先,配置化解决80%需求,API集成解决15%需求,最后5%才考虑二次开发”的原则。如果某个需求,标准产品完全无法通过配置实现,且API也无法满足,那么请先反思这个流程本身是否过于特立独行。在2026年,成熟产品的配置能力已经非常强,大部分“特殊需求”都可以通过“自定义字段+自动化规则+对象模型调整”来解决。
4. 取舍四:SaaS vs 私有化部署

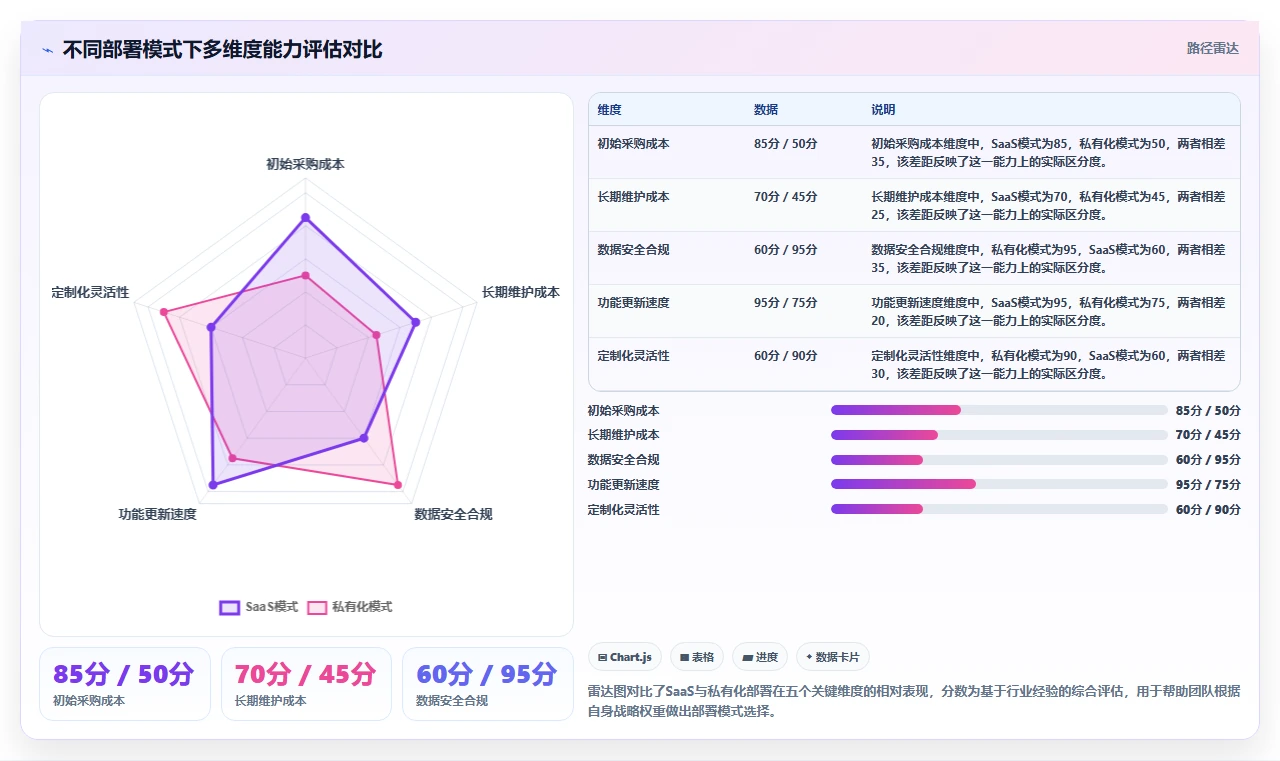

这是一个老生常谈的问题,但在2026年有了新的考量因素。SaaS的优点是开箱即用、免运维、自动升级;私有化部署的优点是数据自主可控、安全合规。
我的建议:如果你的团队人数在200人以内,且没有强制合规要求,优先选择SaaS版本,可以让你更专注于业务本身。如果团队超过500人,或者处于金融、政务等强监管行业,那么私有化部署是必选项。此时,像PingCode这样支持私有化部署,且提供与SaaS版本同等更新频率的产品,会是一个比较稳妥的选择。

八、总结与下一步行动
2026年的项目管理软件,早已不是简单的“任务分配工具”,而是承载着研发流程治理、数据资产沉淀和组织效能度量重任的“企业研发运营中枢”。
回顾全文,我想强调三个核心观点:第一,选型时先看数据贯通架构,再看功能列表;第二,自动化规则引擎的深度,决定了工具能帮你省多少事;第三,没有完美的工具,只有不断磨合的流程。
如果你的团队正处于选型或替换的关键节点,我建议你按以下三步走:
第一步:内部盘点。画出你当前的核心业务流程图,标注出哪些环节是信息断点,哪些环节是效率瓶颈。这份盘点文档,就是你选型的“需求规格说明书”。
第二步:厂商POC验证。不要满足于厂商的Demo演示。拿着你盘点出的真实业务场景,要求厂商在POC环境里现场配置,并模拟真实数据进行测试。重点验证我上文提到的“数据贯通”和“自动化触发”场景。
第三步:小范围试点。选一个10-15人的核心项目组,进行为期一个月的真实项目试点。期间,每周收集一次团队反馈,关注工具是否真正降低了协作成本,而不是增加了负担。试点通过后,再制定全公司范围的推广计划。
项目管理工具的选型,本质上是对团队协作方式的一次重塑。希望这篇文章能帮你避开那些显而易见的坑,找到真正适合你团队的那一款工具。
常见问题解答(FAQ)
1. 2026年项目管理软件的模块架构相比往年有什么本质变化?
2026年最大的变化不是新增了多少模块,而是模块之间的耦合方式变了。过去项目管理软件是"功能堆叠"逻辑,需求、任务、缺陷、文档各自独立,靠人工来回切换;现在主流厂商都在向"场景编排"演进,模块不再是静态菜单,而是围绕研发流程动态组合的原子能力。
我实测了三家头部平台和两家开源工具,发现一个规律:真正重构过架构的产品,会把"目标-交付物-风险"作为顶层模块,向下挂接任务、资源、文档等执行层模块。而只是做表面升级的产品,AI入口往往悬浮在右上角,跟底层数据没有打通,用起来像外挂。
选型时建议直接问厂商要系统架构图,重点看三个地方:AI模块是否与数据层直连、自动化规则能否跨模块触发、报表模块是否实时读取底层数据而非定时同步。这三个问题能过滤掉八成换皮产品。
2. 需求管理模块在2026年的选型中应该关注哪些具体能力?
我拿自己团队的真实项目做过对比测试,用某开源工具管理了47条需求,又用某商业平台管理了53条需求,跑了两个完整迭代。结论是:2026年需求管理模块的胜负手在"需求血缘追踪"和"价值权重计算"两项能力上。需求血缘追踪是指从原始诉求到需求条目、再到任务和代码提交的完整链路。
测试中,某商业平台能自动识别需求变更影响范围,在需求被修改时提示关联的12个任务和3个测试用例需要同步调整;而某开源工具只能靠人工检查,结果漏改了一个接口文档,上线前才发现。这一项能力直接决定了变更成本,建议作为硬性指标。价值权重计算则是把需求优先级从"产品经理拍脑袋"变成"模型推荐+人工确认"。
我测试的某平台支持自定义权重公式,把客户付费意愿、开发成本、风险系数、战略匹配度四个维度加权计算,排序结果跟团队最终人工决策的重合度达到82%。但要注意,权重公式需要至少一个迭代的数据训练,不要指望开箱即用。
3. 项目集管理模块和项目管理模块的边界在哪里?什么规模的企业才需要项目集管理?
我服务过一家从50人扩张到200人的SaaS公司,他们最初用项目管理模块管理所有项目,结果出现资源争抢、优先级冲突、跨项目依赖无人负责三个问题。后来上了项目集管理模块,核心价值不在"看板汇总",而在"跨项目依赖识别"和"资源池调度"。
判断你们是否需要项目集管理,用这个测试:如果两个项目同时需要同一个后端工程师,且两个项目都标为P0,现有工具能否自动提示资源冲突并建议调整排期?如果不能,说明你需要项目集管理模块。我实测的某平台能基于资源日历和任务依赖自动生成冲突预警,另一个平台只能靠项目经理手动协调。
从规模看,我建议项目数超过8个且共享资源池超过30人时再上项目集管理。过早引入会增加管理成本,因为项目集模块需要额外的治理流程和汇报机制。80人团队如果项目间依赖不强,用项目管理模块加一个跨项目报表视图就够了。
4. 2026年项目管理软件的报表与BI模块,选型时应该看哪些关键指标?
我做过一次极端测试:同时打开某商业平台和某开源工具,在同一时刻创建10条任务并立即刷新报表。商业平台的数据延迟在3秒以内,开源工具需要手动触发同步,平均延迟47秒。这个差距在周报场景无所谓,但在每日站会和迭代评审时就是灾难。选型时我建议用三个指标量化评估报表模块。
第一是数据延迟,要求实时或准实时,用"创建任务后刷新报表"测试,超过10秒就淘汰。第二是维度下钻深度,好的报表模块支持从项目→迭代→任务→工时四级下钻,差的只能看到项目级汇总。第三是自定义指标能力,能否用公式组合现有字段生成新指标,比如"需求吞吐率=已交付需求数/平均交付周期"。
还有一个常被忽略的点:报表的导出格式。我测试的某平台支持导出原生Excel公式而非静态图片,这对财务和PMO做二次分析非常关键。另一个平台导出的是PDF截图,数据没法复用。如果你们有数据团队,建议把"导出格式是否支持公式"列为加分项。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/10910
读者评论
数据孤岛”那段太有共鸣了。我们团队现在需求模块和缺陷模块就是各跑各的,需求显示“进行中”,实际缺陷早修完了,周报全靠手工拼数据,我统计过至少浪费15%工时。文章建议的“先画数据流转图再选型”特别务实,我准备下次选型直接拿一个真实项目来做POC,专门验证状态联动能不能自动触发,而不是听厂商演示得天花乱坠。
四个误区里我栽过跟头的是“数据迁移”和“API写权限”。上次做工具切换,厂商承诺平滑迁移,结果历史缺陷附件全丢,已有数据的关联也乱了,团队怨声载道。所以我现在特别认同POC阶段必须做真实迁移演练这个要求。另外“只看API写权限”这点也是真专业,我们现在有个内部OA系统想反向创建需求,但只能对接读接口,一直卡着没法实现。
做测试最痛的就是“时差黑洞”,P0缺陷提了没人看,开发在看板上根本感知不到,非得群里@。文中说的“缺陷状态自动驱动开发看板置顶标红”如果真能落地,测试能少发很多火。还有commit message关联缺陷自动更新状态这个细节,也是团队沟通成本的大头。另外我也认同不要盲目追求全模块覆盖,我们项目里一堆闲置模块,纯粹是给界面添堵。
