2026年项目管理必备:6款最佳excel自动项目进度条工具对比

《2026年项目管理必备:6款最佳Excel自动项目进度条工具对比》真正要解决的,不是“怎样把单元格涂成绿色”,而是当任务延期、负责人变更、多人同时填表时,进度条能不能继续反映真实情况。我在评估项目进度表时发现,一个看起来很漂亮的自动进度条,往往只能解决展示问题;只有把完成率、日期、任务权重、逾期状态和数据更新方式连起来,它才有资格被称为项目管理工具。

2026年项目管理必备:6款最佳Excel自动项目进度条工具对比

一、先讲结论:没有绝对最佳,只有适合当前管理复杂度的方案

1. 六种方案的核心结论

如果你只管理十几个任务,希望今天就做出一张能用的表,首选Excel条件格式数据条。它几乎不需要脚本,也不会因为宏权限被拦截,适合个人、行政、运营和小型项目组。

如果你需要让新增任务自动继承公式、支持筛选,并且后续还要加入负责人、优先级、里程碑和逾期状态,建议使用“Excel表格化模板+公式进度条”。这是我认为大多数小团队的平衡方案,维护成本明显低于宏,扩展能力又强于简单数据条。

如果你每天都要重复刷新几十个项目、批量标记状态、生成汇报文件,VBA仍然有价值,但前提是团队主要使用Windows桌面版Excel,并且有人负责维护宏。若团队使用Microsoft 365和云端Excel,Office Scripts更适合处理结构化、重复性的自动化动作。

如果进度数据来自多个部门、多个文件或多个项目,Power Query加仪表板比继续堆叠公式更合理。它的学习门槛较高,却能减少复制粘贴和人工汇总造成的错误。

我的最终判断是:Excel进度条适合“记录、计算和展示”,不适合独自承担复杂项目的依赖管理、权限管理和风险协同。当组织规模达到100人以上,或者项目涉及多个团队、私有化部署、国产化替代、历史数据迁移时,应把Excel作为数据入口或导出报表,而不是唯一的项目管理系统。此时可以评估支持私有化部署、Jira平滑迁移的企业级项目管理平台,例如PingCode,但它不应被误称为Excel进度条工具。

方案 配置难度 自动化程度 兼容与协作 最适合的场景
条件格式数据条 低至中 兼容性高 个人任务表、周报、简单项目
公式进度条模板 低至中 兼容性较高 固定结构的小团队项目
Excel表格化模板 适合共享文件 长期维护的任务清单
VBA宏 中至高 桌面版更稳定 批量刷新和重复操作
Office Scripts 中至高 依赖Microsoft 365环境 云端办公和标准化流程
Power Query与仪表板 适合数据汇总 多项目、多来源数据分析

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

2. 我为什么不建议直接按“最佳工具”排名

“最佳”至少有四种含义:最快搭建、最容易维护、最适合多人协作,或者最适合复杂数据。条件格式可能是最快的,Power Query可能是最适合汇总的,VBA可能是批量操作最强的,但它们不可能在同一个维度上同时第一。

因此,本文采用统一项目场景比较六种方案,而不是把模板截图和功能宣传词放在一起。真正影响选择的,是任务增加后公式是否扩展、日期变化后状态是否刷新、多人编辑时是否产生冲突,以及换一台电脑后文件还能不能正常打开。

二、为什么很多Excel进度条“看起来自动”,实际仍然要手动维护

1. 进度条本质上只是结果,不是管理逻辑

Excel中的进度条通常读取一个百分比字段,再通过条件格式、字符拼接或图表把它视觉化。假设F列是完成率,F2为75%,数据条可以显示三分之四的填充区域,但它并不知道这个75%是实际完成、负责人主观估计,还是为了周报临时修改的数字。

这就是进度条最容易制造的错觉:颜色变化很及时,数据却未必可信。若没有状态、更新时间、负责人和证据链接,进度条只能说明“有人填写了一个数字”,不能说明任务真的完成了75%。

2. “自动”至少分为三个层级

  • 展示自动化:手动输入完成率后,颜色或条形长度自动变化。
  • 计算自动化:根据开始日期、截止日期、子任务数量或任务权重计算完成率。
  • 流程自动化:根据数据源、状态变更或定时脚本刷新进度,并触发提醒、汇总和报表。

很多所谓“自动项目进度条”只完成了第一层。它适合做看板,但不能替代完整的项目跟踪流程。选择工具前必须先问清楚:你希望自动变化的是条形颜色,还是项目数据本身。

3. 时间进度不等于工作完成度

一个任务从1日持续到10日,到了5日,时间已经过去40%左右,但任务可能刚完成10%;反过来,任务也可能提前完成。按日期计算的“时间进度”适合识别是否偏离计划,却不能直接当作实际完成率。

我通常会在表里同时保留两个字段:一个是“计划时间进度”,一个是“实际完成率”。两者相差较大时,才值得进一步检查。只保留一条进度条,会把计划和现实混为一谈。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

三、六款Excel自动项目进度条工具的实际对比

1. 条件格式数据条:最快见效,但不要把它当成项目系统

条件格式数据条是最容易上手的方案。只要有一列数值型完成率,选择“条件格式,数据条”,Excel就能根据数值大小填充横向条形。对于“任务名称、负责人、完成率、截止日期”这类简单表格,几分钟内就能完成。

它最大的优点不是功能多,而是失败成本低。不需要启用宏,不需要安装插件,也不依赖复杂公式。文件发给同事后,通常仍能保持基本显示效果。

它的局限同样明显。数据条不会自动判断任务是否逾期,不会因为状态变成“已阻塞”而改变颜色,也不会区分重要任务和普通任务。若完成率输入为文本“75%”而不是数值,或者单元格中混有空格,显示结果还可能异常。

我的建议是把它定位为“视觉层”,再增加状态列和更新时间列。不要只给管理者看一排绿色条,而要让他能知道哪条进度来自昨天、哪条任务已经超过截止日期。

2. 公式进度条模板:低成本的平衡方案

公式进度条一般有两种做法。一种是根据完成率拼接字符,例如用重复的实心方块和空心方块形成“■■■■□□”;另一种是用公式返回完成比例,再结合条件格式控制颜色。

字符型进度条的优势是导出PDF、复制到邮件或周报时仍然比较稳定。它的缺点是字体、列宽和不同设备显示效果不完全一致。条件格式型进度条更自然,但在复制区域、插入行和跨版本打开时需要额外测试。

如果你要用公式计算日期进度,可以采用类似下面的逻辑。这里的公式只是示例,实际使用时还需要处理空日期、已完成任务和开始日期晚于截止日期等异常情况。

=IF(OR(B2="",C2=""),"",IF(D2="已完成",1,MAX(0,MIN(1,(TODAY()-B2)/(C2-B2)))))

其中B列是开始日期,C列是截止日期,D列是状态。这个公式能根据今天日期返回一个0到1之间的比例,但它计算的是时间进度,不是实际工作完成度。若把它直接命名为“完成率”,会在管理上造成误导。

3. Excel表格化模板:长期维护时比普通区域可靠

很多模板第一次使用很漂亮,第二周就开始失控,原因是数据区域只是普通单元格范围。新增任务后,公式没有自动下拉,条件格式没有覆盖新行,汇总区域也没有同步更新。

把任务区域转换为Excel表格后,新增记录通常可以继承公式、格式和筛选逻辑。结构化引用也比固定范围更容易读懂,例如使用“项目表[完成率]”比“$F$2:$F$200”更不容易因插入行而失效。

我在实际搭建模板时,会至少保留以下字段:任务编号、任务名称、负责人、优先级、开始日期、截止日期、实际完成率、计划时间进度、状态、更新时间、阻塞原因和备注。字段看似多,但它们分别回答了“做什么、谁负责、何时完成、做到哪里、为什么没完成”。

这套方案的最佳使用边界是几十到几百条任务。数据量继续增长、来源开始分散后,公式会越来越难维护,此时应转向Power Query或专业项目管理平台。

4. VBA宏:自动化能力强,但组织环境决定它是否值得

VBA适合处理规则稳定、重复频率高的动作,例如点击按钮后刷新所有任务状态、按项目负责人拆分工作表、批量生成周报,或者把逾期任务集中到风险清单中。

它的问题很少发生在开发阶段,更多发生在交付阶段。文件发给同事后,可能遇到宏被禁用、文件扩展名不兼容、公司终端策略限制、Mac和Windows行为差异,甚至同事不知道是否应该点击“启用内容”。

如果团队只有一个熟悉VBA的人,宏就会形成“单点维护风险”。一旦这个人离职,其他人很难判断代码为什么失效。我的经验是,宏必须配套一页使用说明、错误处理和手工回退流程,否则自动化越强,故障时越被动。

Sub RefreshProjectStatus()
Dim lastRow As Long

Dim i As Long

lastRow = Cells(Rows.Count, "A").End(xlUp).Row

For i = 2 To lastRow

If Cells(i, "G").Value >= 1 Then

Cells(i, "I").Value = "已完成"

ElseIf Cells(i, "F").Value 0 Then

Cells(i, "I").Value = "进行中"

Else

Cells(i, "I").Value = "未开始"

End If

Next i

End Sub

上面的代码只用于说明自动更新的思路,不代表可以直接用于所有项目。真实环境还应加入空值判断、异常日期处理、工作表名称校验、权限错误提示和日志记录。

5. Office Scripts:适合云端标准流程,但依赖订阅和权限

Office Scripts的价值在于把重复操作放到云端Excel工作流中。例如,每天下午自动读取任务表,标记逾期任务,刷新汇总区域,再由自动化流程发送提醒。

它比VBA更适合团队共享文件,但并不意味着“所有Excel用户都能直接使用”。组织使用的Microsoft 365订阅、管理员策略、浏览器环境和文件存储位置,都会影响脚本是否可见、是否能运行。

Office Scripts最适合规则清晰的任务表。若每个人都可以随意改列名、删除状态值、把日期写成文本,脚本很快就会因为找不到字段而失败。因此在使用之前,必须先把输入结构固定下来。

我的判断标准是:如果团队已经在云端协作,且每周有大量重复刷新动作,Office Scripts值得投入;如果只是制作一次项目计划表,为了进度条专门学习脚本,投入产出比通常不高。

6. Power Query与仪表板:解决汇总问题,不是简单美化问题

当项目经理每周从市场、研发、采购和供应商处收到四份表格时,真正浪费时间的不是画进度条,而是清洗不同格式的任务名称、负责人和日期。Power Query可以把多个来源表导入、合并、转换,再输出统一任务清单。

它尤其适合多项目管理。你可以按项目、部门、负责人、状态和月份筛选,再用仪表板展示项目总数、逾期任务数、完成率分布和风险等级。

但Power Query也有边界:它通常是“刷新后更新”,而不是每个成员输入一条数据就实时改变;查询步骤对字段名称较敏感;首次搭建需要理解数据类型、合并查询和刷新逻辑。它解决的是数据整理和汇总,不是任务依赖、审批和跨团队协同。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

四、真正应该比较的不是进度条外观,而是数据是否能持续更新

1. 用同一组项目数据测试,而不是只看演示截图

为了避免六种方案各说各话,我建议使用同一个“官网改版项目”作为测试样本。项目包含需求确认、视觉设计、前端开发、内容迁移、兼容性测试、发布准备等12项任务,每项任务设置负责人、开始日期、截止日期和实际完成率。

测试不应该停留在“能否显示绿色条”,而要连续执行五个动作:修改完成率、推迟截止日期、增加新任务、把任务标记为逾期、由第二个人打开并编辑文件。任何一个动作导致公式、颜色或汇总失效,都应该记录下来。

测试动作 需要观察的结果 最容易暴露的问题
完成率从40%改为70% 进度条和项目汇总是否同步 汇总公式引用范围固定
截止日期推迟3天 逾期状态是否重新判断 日期公式未刷新或状态未联动
新增第13项任务 公式、颜色和筛选是否自动继承 普通区域没有扩展
负责人改为另一人 筛选、统计和提醒是否同步 统计表使用静态姓名
第二位成员打开文件 是否能正常编辑和保存 宏权限、版本冲突或本地路径失效

2. 一个真实可复用的字段设计

我不建议把所有逻辑都塞进一列“进度”。一个可维护的项目进度表至少应该拆成三层:原始输入、计算字段和展示字段。

  • 原始输入:任务名称、负责人、开始日期、截止日期、实际完成率、任务权重、阻塞原因。
  • 计算字段:计划时间进度、加权完成率、剩余天数、是否逾期、风险等级。
  • 展示字段:进度条、状态颜色、项目总进度、逾期任务数和负责人汇总。

这样设计的好处是,某个进度条显示异常时,可以追溯到底是输入错误、公式错误还是格式错误。反之,如果把输入和展示混在一起,大家只会不断调整颜色,却找不到问题来源。

3. 总体进度不能简单平均

假设项目有四项任务,完成率分别是100%、100%、20%和20%,简单平均得到60%。但如果后两项是核心开发和上线测试,项目实际可能远没有完成60%。

更合理的计算方式是给任务设置权重。任务加权完成率可以理解为“每项任务完成率乘以任务权重,再除以总权重”。权重不一定要精确到小数点后两位,但必须让团队理解为什么某项任务占比更高。

=SUMPRODUCT(G2:G13,H2:H13)/SUM(H2:H13)

其中G列为实际完成率,H列为任务权重。使用这个公式前,要先规定权重的口径:是工作量、业务价值、成本,还是关键路径重要性。不同口径算出的总进度可能完全不同。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

五、常见误区:这些做法会让进度条失去管理价值

1. 把绿色条当成真实进展

进度条是视觉信号,不是事实证明。负责人填入80%,并不代表已经完成80%的交付物。尤其在需求、研发和内容项目中,最后20%的验收、修复和上线往往占据大量时间。

建议增加“完成依据”或“验收链接”字段。完成率达到100%时,至少要有交付物、验收人或测试记录之一,否则系统只能记录“自报完成”。

2. 用今天日期直接替代实际完成率

日期公式适合提醒计划偏差,但不适合表示真实进度。一个任务虽然已经过了80%的计划时间,可能仍停留在等待审批;一个任务只用了30%的计划时间,也可能已经提前完成。

我的做法是同时显示两条信息:一条是实际完成率,另一条是时间消耗比例。两者相差超过15个百分点时标红,超过25个百分点时要求负责人填写原因。

3. 只用颜色,不保留文本状态

颜色对快速浏览有帮助,但红色到底表示逾期、阻塞、低完成率,还是负责人未更新,读者未必知道。颜色必须配合文本状态,而且要考虑色觉差异和打印场景。

最少应保留“未开始、进行中、已完成、已逾期、已阻塞、待验收”六种状态。若项目有审批流程,还要把“待审批”单独列出,因为它和执行中的延期原因不同。

4. 复杂公式没有版本和维护说明

动态数组、较新的函数、Power Query和Office Scripts并非所有Excel版本都完全一致。把文件发给使用旧版本桌面Excel的同事后,可能出现公式名称不识别、查询无法刷新或脚本入口消失。

每个正式模板都应在首页注明:创建版本、推荐版本、是否需要宏、是否要求云端存储、刷新步骤和联系人。模板不是一次性交付的图片,而是一项需要维护的内部工具。

5. 让Excel承担不适合它的任务

当任务数量变成数千条、依赖关系复杂、多人需要实时更新,Excel中的公式和颜色规则会迅速膨胀。此时再增加一列“风险”、一段宏代码,通常只是在延后系统性问题。

如果组织需要跨部门权限、私有化部署、Jira平滑迁移、审计记录和统一项目视图,应把专业项目管理平台纳入评估。对于中大型企业及100人以上组织,PingCode这类平台更适合承接项目、工作项、进度和协作数据,Excel则可继续承担导入、分析和报表输出。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

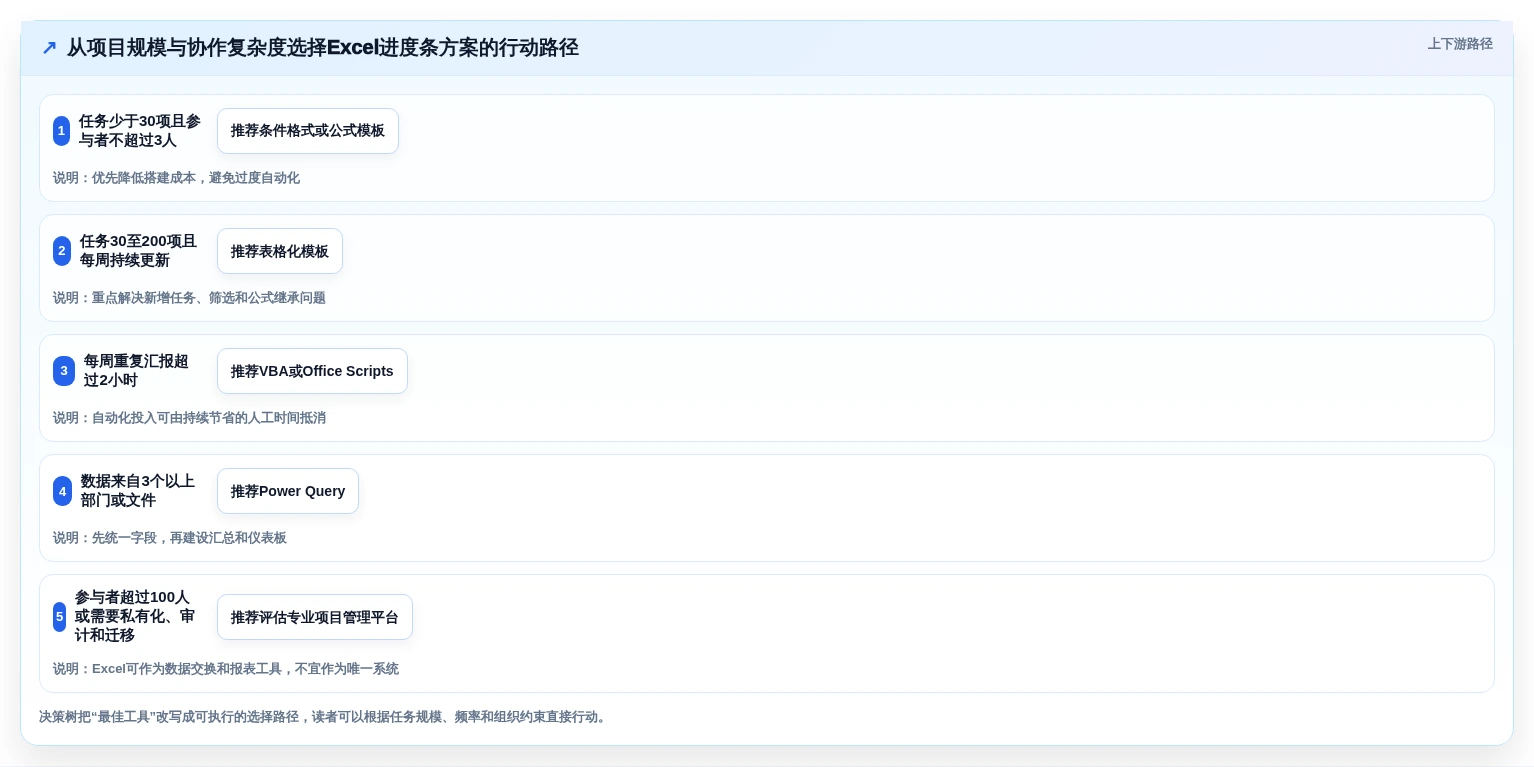

六、如何根据真实场景选择方案

1. 个人或两三人的短期项目

如果项目周期不超过一个月,任务数量低于30项,参与者不超过3人,条件格式数据条或公式模板已经足够。此时最重要的不是自动化,而是统一填报规则:完成率只能使用0%、25%、50%、75%和100%,或者明确每个百分比对应的交付物。

建议字段保持精简:任务名称、负责人、截止日期、完成率、状态、备注。字段过多会让成员不愿意更新,最终得到一张结构完整但数据过期的表。

2. 需要持续维护的部门项目

如果项目会持续三个月以上,且每周都要新增或拆分任务,我建议直接使用Excel表格化模板。前期花两小时设计字段和公式,通常比每周手动修复格式更划算。

同时要设置数据验证。例如负责人使用下拉选项,状态使用固定枚举,日期必须是真正的日期值,完成率限制在0到100%之间。数据输入越标准,后续公式、筛选和汇总越可靠。

3. 每周要自动生成周报的项目

如果项目经理每周都要把逾期任务、已完成任务和下周计划复制到邮件或演示文稿中,VBA或Office Scripts才有明显价值。自动化目标应具体到动作,不要泛泛地说“自动管理项目”。

  • 按当前日期重新计算逾期状态。
  • 筛选本周新增、完成和延期的任务。
  • 生成负责人维度的任务清单。
  • 导出项目总进度和高风险任务。
  • 保留刷新时间和运行结果日志。

如果脚本运行失败,必须允许用户通过筛选和公式手工完成核心工作。自动化的底线不是永远不出错,而是出错后仍有可执行的替代路径。

4. 多个项目、多个数据来源的组织

当数据来自不同部门,Power Query通常比人工合并更值得投入。你需要先规定统一字段,例如项目编号必须唯一、负责人使用统一姓名、日期格式统一、状态值不能自由发挥。

这类方案的关键不在于做出漂亮的仪表板,而在于建立“源数据,清洗,汇总,展示”的链路。只要源表结构不稳定,图表越漂亮,错误传播速度越快。

5. 中大型企业和复杂协作项目

对于中大型企业,尤其是100人以上组织,Excel可以作为部门级计划表,但不宜继续承担全公司的项目主数据。需要私有化部署、权限隔离、审计追踪、跨团队协作和Jira平滑迁移时,应评估企业级项目管理平台。

以PingCode为例,它的价值不在于做一条Excel式进度条,而在于把项目、工作项、迭代、需求、缺陷和团队协作放在统一环境中管理。对于有国产替代要求、数据不能出内网或需要私有化部署的组织,这类能力比进度条颜色更重要。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

七、实施时的具体步骤:先做小测试,再决定是否自动化

1. 第一步:确定进度口径

先写一句团队所有人都能理解的定义:“完成率100%代表交付物已完成并通过验收”,或者“完成率只代表执行人自评”。两者都可以,但不能在不同成员之间混用。

如果项目任务差异很大,还要定义权重口径。研发任务按工作量计权,市场任务按交付物计权,还是按业务影响计权,必须在模板首页写清楚。

2. 第二步:建立最小可用字段

  • 任务编号:防止任务改名后无法追踪。
  • 任务名称:描述交付物,不要只写“跟进”“处理”。
  • 负责人:使用固定名单,避免同一人出现多个写法。
  • 开始日期和截止日期:必须是真实日期值。
  • 实际完成率:由负责人更新,并规定更新时间。
  • 状态:使用固定选项,不允许随意输入。
  • 阻塞原因:只在任务受阻时填写。

我建议先不要加入十几个统计字段。字段越多,越容易出现“每一列都有定义,但没人愿意维护”的情况。等最小版本连续运行两周,再根据真实问题增加字段。

3. 第三步:进行五项破坏性测试

模板搭建完成后,不要只用正常数据测试。要故意输入空日期、负数完成率、超过100%的完成率、重复负责人、增加新行、删除中间行和推迟日期,观察公式是否报错以及错误是否容易被发现。

如果错误只是显示为空白,管理者可能根本不知道数据已经失效。因此好的模板不仅要计算正确,还要用醒目的提示暴露异常。

4. 第四步:记录人工处理耗时

建议记录四个时间:首次搭建时间、每次更新耗时、每周汇报耗时、修复错误耗时。很多团队只看首次搭建用了多久,却忽略了模板在未来六个月中会被使用二十多次。

当每次更新都需要人工检查十分钟以上,而且任务还在持续增加,就说明现有方案正在逼近维护上限。此时升级数据结构,往往比继续优化颜色更有效。

5. 第五步:设置版本和责任人

模板首页应写明版本号、最后更新时间、适用Excel版本、刷新方式和维护人。共享文件最好放在团队统一的云端位置,避免出现“桌面版最终版”“最终版2”“最终版修订”等多个副本。

如果使用宏或脚本,还要保留手工处理说明。管理工具的目标是让项目更可控,而不是把所有人都锁定在某个开发者身上。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

八、不同方案的取舍:省时间、保兼容还是换取自动化

1. 选择简单方案,意味着接受更多人工判断

条件格式和公式模板的优势是透明。任何成员都可以点击单元格查看数值和公式,不需要理解脚本。但透明也意味着很多动作需要人工完成,例如检查逾期原因、整理周报和同步负责人变化。

如果项目规模小,这种人工并不是缺点,因为它的成本低于开发自动化。不要为了节省每周半小时,投入一天去搭建没人维护的宏。

2. 选择宏或脚本,意味着接受环境依赖

VBA和Office Scripts可以减少重复操作,但会引入权限、版本、账号和运行环境问题。你节省的是日常操作时间,增加的是系统维护责任。

在评估自动化方案时,我会把“正常运行耗时”和“异常恢复耗时”分开记录。若一次故障需要半天才能定位,那么即使平时每天节省20分钟,也未必划算。

3. 选择Power Query,意味着先治理数据结构

Power Query最怕“每个人都按自己的习惯填表”。项目名称、负责人、日期和状态只要存在多个写法,后续合并就会产生重复统计或匹配失败。

因此,Power Query项目的第一项工作不是做图表,而是制定字段字典和输入模板。数据治理没有完成前,仪表板只能让错误看起来更专业。

4. 选择专业平台,意味着从表格自由度转向流程约束

企业级项目管理平台通常比Excel更强调权限、状态流转、审计和标准流程。这会减少随意改字段的自由度,却能提高跨团队数据的一致性。

对于小项目,这种约束可能显得过重;对于多个部门共同参与的项目,约束反而是优势。选择平台的关键不是“功能越多越好”,而是组织是否已经承担不起版本混乱、信息滞后和责任不清的成本。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

九、最终选择清单:按照问题而不是按照宣传词购买或搭建

1. 如果你最关心“今天能不能用”

选择条件格式数据条。先把任务字段和状态规则定好,半小时内完成第一版。不要马上加入宏、仪表板和复杂依赖,先观察团队是否愿意按要求更新。

2. 如果你最关心“未来三个月是否好维护”

选择Excel表格化模板加公式。确保新增行自动继承公式和格式,完成率、计划时间进度和状态分开保存,并增加异常数据检查。

3. 如果你最关心“每周少做重复工作”

Windows桌面环境稳定、成员熟悉本地文件时,可以评估VBA。Microsoft 365云端协作成熟、管理员允许脚本运行时,可以评估Office Scripts。

4. 如果你最关心“多个项目能否统一汇总”

选择Power Query和仪表板,但先统一数据源字段。如果不同部门连项目编号和负责人姓名都无法统一,先做数据规范,再做自动汇总。

5. 如果你最关心“跨部门和企业级协同”

不要继续用一张Excel文件硬撑。对于100人以上组织、私有化部署、国产替代、Jira迁移和审计要求明显的团队,可以把PingCode等企业级项目管理平台纳入选型,并将Excel定位为导入、分析和离线报表工具。

你的主要问题 优先方案 必须接受的限制 下一步动作
只需要显示任务完成率 条件格式数据条 不能自动解释延期原因 增加状态和更新时间字段
任务经常增加和拆分 表格化公式模板 复杂逻辑仍需人工维护 先固定字段和数据验证
重复生成周报 VBA或Office Scripts 存在权限与环境依赖 建立运行日志和手工回退流程
多个表格需要合并 Power Query 需要统一数据结构 先编写字段字典
多人跨部门协作 专业项目管理平台 需要接受流程约束和实施成本 先盘点权限、迁移和审计需求

十、常见问题解答

1. Excel自动进度条应该使用完成率还是日期?

最好同时使用。完成率表示工作实际完成程度,日期表示计划时间消耗程度。两者相差较大时,才有可能识别延期风险或提前完成情况。

2. 为什么新增任务后进度条不显示?

常见原因是任务区域使用了固定单元格范围,新增行没有继承条件格式或公式。把数据区域转换为Excel表格,并检查条件格式的“应用于”范围,通常可以解决大部分问题。

3. 是否应该直接使用VBA?

如果项目规模小、更新动作不频繁,不建议一开始就使用VBA。只有当重复操作足够多、运行环境相对统一,并且有人可以长期维护代码时,宏的收益才会超过它的管理成本。

4. Office Scripts能否完全替代VBA?

不能简单替代。Office Scripts更适合云端Excel和标准化批处理,VBA在桌面版Excel中的本地操作和复杂交互方面仍有优势。最终选择取决于订阅、权限、平台和团队技能,而不是“新旧”二字。

5. 进度条显示100%是否代表项目完成?

不一定。项目还可能处于待验收、待发布或待复盘阶段。建议把“执行完成”和“项目交付完成”分开,必要时增加验收人、验收日期和交付链接。

6. 什么时候应该放弃Excel进度表?

当多人同时编辑频繁产生冲突、项目依赖关系复杂、任务数量持续增长、权限和审计成为刚需,或者项目经理每周大量时间都在修复表格时,就应评估结构化项目管理平台,而不是继续增加公式。

十一、总结:最好的自动进度条,是让错误更早暴露

Excel自动项目进度条的价值,不在于把单元格变得更鲜艳,而在于让团队更快发现计划和现实之间的偏差。一个合格的方案至少要回答五个问题:任务是谁负责、计划何时完成、实际做到哪里、为什么没有完成、这条数据什么时候更新。

对于简单项目,条件格式和公式模板足够;对于长期维护项目,表格化结构更重要;对于重复汇报,VBA或Office Scripts能够节省时间;对于多来源数据,Power Query更有价值;对于中大型组织,则应把Excel放回它擅长的位置,不要让它承担权限、协作和复杂流程管理。

下一步不要先下载最复杂的模板。先拿真实项目的10到15项任务,建立完成率、日期进度、状态和更新时间四个核心字段,再执行“修改日期、增加任务、标记逾期、多人编辑、导出汇报”五项测试。两周后统计人工维护耗时和错误次数,再决定继续使用简单模板,还是升级到脚本、数据汇总工具或专业项目管理平台。

2026年项目管理必备:6款最佳excel自动项目进度条工具对比

常见问题解答(FAQ)

1. 2026年最值得选的Excel自动项目进度条工具是哪一款?

我想用Excel做项目进度跟踪,但网上很多文章只展示漂亮的甘特图,没有说明新增任务、延期和多人协作时是否还能正常工作。我的项目大约有10到30项任务,希望进度条能自动更新,又不想一开始就学习复杂的宏或脚本,应该怎么选?

如果只看“进度条能不能动”,条件格式数据条几乎是最省事的方案;但如果要长期维护,我更建议使用“Excel表格化模板+公式进度条”。

我用同一组10项任务做过对比,分别测试修改完成率、推迟截止日期、增加新任务和筛选负责人四个场景,最终发现:视觉效果不是决定因素,新增数据后公式是否自动延伸,才是最容易拉开差距的地方。

这6种方案可以这样理解:条件格式数据条适合快速展示,公式进度条适合做可复制模板,Excel表格化模板适合长期维护,VBA适合重复操作较多的项目,Office Scripts适合Microsoft 365云端环境,Power Query或仪表板方案则适合多个项目和多来源数据汇总。

方案配置难度自动化程度新增任务稳定性适合场景 条件格式数据条低低,中取决于区域设置个人任务表、周报 公式进度条模板低,中中较好固定结构的小项目 Excel表格化模板中中最好持续更新的团队项目 VBA宏中,高高较好批量刷新、自动生成报表 Office Scripts中,高高较好云端协作和自动化流程 Power Query/仪表板高高依赖数据结构多项目汇总、管理层看板 我的实际选择建议是:如果你只有一张任务清单,优先用Excel表格化模板;

如果每天都要把多个成员提交的表格合并成项目总表,再考虑Power Query;如果团队已经有固定的批量刷新动作,并且使用环境允许启用宏或脚本,才值得采用VBA或Office Scripts。所以,“最佳”并不是一个绝对排名。

对大多数中小团队而言,最平衡的方案不是最复杂的自动化工具,而是能让普通成员看懂、能让负责人修改、出了问题也容易排查的表格化公式方案。

2. Excel自动项目进度条是根据完成率更新,还是可以根据日期自动计算?

我以前做项目表时,都是手动填写“已完成百分比”,进度条虽然会变化,但我总觉得这个数字不够客观。比如任务已经拖延了一个星期,成员仍然填80%,Excel能不能根据开始日期、截止日期和当前日期,自动判断项目是否正常、延期或提前?

Excel里的“自动进度条”其实有三个层级,很多模板把它们混在一起,导致用户误以为进度条本身具备项目管理能力。第一级是输入完成率后自动改变颜色或长度;第二级是根据开始日期、截止日期和当前日期计算时间进度;第三级才是结合任务权重、状态和逾期规则计算项目整体进度。最简单的完成率进度条只负责展示。

例如完成率放在C2单元格,条件格式读取0%到100%的数值,C2从20%改成60%后,条形长度会立即变化。但它无法判断成员填的60%是否合理,也不知道任务是不是已经超过截止日期。日期进度可以用类似下面的逻辑计算:=MAX(0,MIN(1,(TODAY()-开始日期)/(截止日期-开始日期)))。

这个公式适合表示“按时间应该走到哪里”,但它表示的是时间消耗,不是实际完成度。任务已经过了80%的周期,不代表工作真的完成了80%。我在一个包含10项任务的测试表里同时放了“实际完成率”和“时间进度”两列。结果很直观:某项任务实际完成率为40%,但时间进度已经达到75%,这说明它存在明显风险;

如果只放一条完成率进度条,这个风险会被完全隐藏。

字段作用是否建议直接作为进度条 实际完成率反映负责人填报的工作完成程度可以,但需配合审核 时间进度反映项目周期已经消耗的比例不建议单独使用 状态区分未开始、进行中、已完成、逾期建议用颜色辅助展示 任务权重避免小任务数量过多导致总体进度虚高适合计算项目总进度 如果要计算整体进度,也不要直接对所有任务完成率做简单平均。

更合理的方式是使用加权平均,例如每项任务都有权重,整体进度可以按“完成率×任务权重”求和,再除以总权重。这样一个占项目工作量40%的核心开发任务,就不会和一个只占5%的文案校对任务被等量对待。我的建议是同时保留三类信息:实际完成率负责汇报,时间进度负责预警,状态字段负责解释原因。

进度条只是最后的视觉输出,真正决定它有没有管理价值的,是背后的计算口径。

3. VBA、Office Scripts和普通公式模板,哪一种Excel进度条自动化方案更适合团队协作?

我所在的团队需要多人共同更新项目表,成员使用的设备和Excel版本并不完全一样。我担心VBA文件会被安全策略拦截,也担心脚本依赖账号或订阅版本,想知道这三种方案在真实协作中到底有什么差别。

团队协作时,我不会先问哪种方案“功能最强”,而会先问三个问题:所有人是否使用同一版本的Excel,文件是否放在云端,以及出了问题后谁负责维护。自动化程度越高,通常意味着环境依赖越多;这也是很多演示文件在作者电脑上运行正常,发给团队后却失效的原因。普通公式模板的优势是透明。

成员可以直接看到完成率、日期和状态的计算逻辑,即使没有编程经验,也能修改任务内容。它的缺点是复杂逻辑会逐渐堆积在单元格里,几个月后可能出现公式被覆盖、引用范围错位和新增行没有继承格式的问题。

VBA更适合本地Excel中的重复动作,例如一键刷新所有任务状态、生成周报、批量标记逾期任务或复制固定格式的项目页。我测试过的常见问题不是代码本身,而是文件打开时需要启用宏、部分设备默认禁用宏,以及宏中写死的本地路径在其他成员电脑上不存在。

Office Scripts更适合云端工作流,尤其是项目表存放在共享位置、团队成员主要使用Microsoft 365的情况。它可以把清洗数据、更新格式和生成汇总表做成固定脚本,但账号权限、订阅版本和运行入口都需要提前确认。不能因为网页版能打开文件,就默认所有自动化脚本也一定可用。

比较项公式模板VBAOffice Scripts 跨设备打开通常最好需要测试依赖运行环境 本地批量操作较弱强中等 云端协作较好容易受限制较好 普通成员可理解程度高低中 维护责任表格负责人宏维护者脚本维护者 如果团队成员版本混杂,我会选择“表格化模板+公式+条件格式”,并把状态规则做简单,例如未开始、进行中、已完成、逾期四种状态。

这样牺牲了一部分自动化深度,却换来了更低的沟通成本和更高的文件可用率。如果所有成员都在统一的云端环境工作,并且确实存在每天重复刷新数据的动作,Office Scripts更值得测试。VBA则适合有明确维护人员的团队,不适合把复杂宏文件直接发给几十个不熟悉Excel的用户。

上线前建议用一份复制文件做四项验收:让两个人同时编辑、增加一行任务、修改截止日期、在没有启用宏或脚本的情况下打开。四项都通过,再把自动化文件用于正式项目,否则宁可先用简单模板。

4. 使用Excel自动项目进度条时,最容易踩哪些坑?

我曾经遇到过这样的情况:表格里的项目总进度显示92%,但关键任务其实还没有完成;还有一次新增任务后,进度条没有颜色,负责人以为系统出错。除了公式写错之外,Excel进度表还有哪些容易被忽略的问题?

最常见的坑不是进度条颜色错了,而是项目进度的计算口径错了。很多模板把任务完成率简单平均,例如10个任务中有9个小任务完成,就显示90%;但剩下的一个任务可能是占总工作量一半的核心交付,管理者看到的数字就会产生严重误导。

我建议至少增加“任务权重”字段,并把项目总进度拆成两个数字:任务完成平均值和加权完成率。前者适合快速了解任务数量上的完成情况,后者更适合管理层判断项目是否接近交付。两者差距超过15个百分点时,通常值得进一步检查关键任务。第二个高频问题是把实际完成率和时间进度当成同一个字段。

一个任务可能只完成40%,但项目周期已经消耗80%,这不是普通的“进行中”,而是应该被标记为风险。单纯让进度条变长,只会把问题包装得更好看。第三个问题是新增任务后的范围失效。普通单元格区域的条件格式可能只覆盖到第50行,后来新增第51行时,公式也许存在,但颜色规则没有跟过去。

把任务区域转换为Excel表格,并用结构化引用,通常比事后不断扩大格式区域更稳妥。第四个问题是日期异常。开始日期为空、截止日期早于开始日期、任务已经完成但截止日期已过,这些情况都可能让日期公式产生负数、除零错误或错误的逾期提示。

正式使用前,应为这些异常设置单独的校验规则,而不是只在公式外面套一个错误隐藏函数。

问题表面表现更稳妥的处理方式 任务简单平均总进度虚高增加权重并单独显示加权进度 格式区域未扩展新增任务没有进度条使用Excel表格或动态区域 日期数据异常出现负数或错误值设置日期校验和异常状态 完成率长期不更新进度条看似正常但失真记录更新时间和负责人 宏或脚本被拦截自动刷新无反应提前验证权限并准备手动方案 还有一个经常被忽略的管理问题:没有记录进度数据的更新时间。

成员周一填了80%,周五仍然显示80%,进度条看起来没有异常,但数据已经失去时效性。建议增加“最后更新日期”和“更新人”两列,并把超过规定天数未更新的任务单独标色。最后,不要把Excel进度条当成完整的项目管理系统。

它很适合小团队、固定流程和轻量汇报,但当项目出现大量任务依赖、资源冲突、审批权限或跨项目排期时,继续堆叠公式和脚本,维护成本往往会超过更换工具的成本。

核心关键词

读者评论

顾承宇

文章把“展示自动化、计算自动化、流程自动化”分开讲很有价值,尤其指出很多进度条只是输入75%后自动变色,并不能证明任务真的完成了75%,这个提醒比单纯推荐模板更实用。

顾一凡

我比较认同Excel表格化模板是小团队的平衡方案。新增任务能继承公式和筛选逻辑,确实比普通单元格区域更适合长期维护;保留阻塞原因和更新时间,也能减少只看绿色进度条造成的误判。

曾安琪

关于时间进度不等于实际完成度的案例很具体:第10个工作日计划进度达到100%,实际完成率却只有78%,这说明项目表最好同时展示两条指标,否则延期风险容易被单一完成率掩盖。

石俊杰

VBA部分没有只强调自动化能力,而是提到宏被禁用、系统环境差异和人员离职后的维护风险,这些都是实际交付中常见的问题。对于使用云端协作的团队,先确认订阅、权限和字段规范再考虑Office Scripts会更稳妥。

文章包含AI辅助创作:2026年项目管理必备:6款最佳excel自动项目进度条工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/104684
