提升效率神器:2026年度8大Excel自动项目进度条推荐
很多人第一次做Excel项目进度条,都会把重点放在颜色上:完成了多少,就把单元格填充到什么位置。但我在实际搭建项目表时发现,真正浪费时间的往往不是画进度条,而是每周汇报前反复修改完成率、重新检查延期任务、手工合并多个项目表。一个看起来漂亮的进度条,如果不能随着任务、日期和状态变化而稳定更新,最后仍然只是“手工美化”。
本文把“8大Excel自动项目进度条”理解为8种可落地的实现方案,而不是简单罗列8个模板。它们分别适合不同的项目规模、数据结构和协作环境。你可以用条件格式快速做出基础版本,也可以进一步使用甘特图、VBA、Office Scripts、Power Query,或者在团队规模扩大后,把Excel作为数据出口,接入某项目管理平台。
一、先讲核心结论:最好的进度条不是最复杂的
1. 只想让百分比自动变色,优先使用条件格式
如果你的项目只有十几个任务,主要由一个人维护,且完成率可以由人工确认,那么“完成率字段+条件格式数据条”通常是最划算的方案。它不需要宏,不需要脚本,也不依赖额外软件。只要百分比发生变化,横向数据条就会自动变化。
这类方案的自动化边界也很明确:颜色会自动变化,但完成率本身通常仍然需要人工输入。如果文章或模板把这种方式宣传成“项目进度全自动管理”,就属于把视觉自动化和业务自动化混为一谈。
2. 需要识别延期,优先使用日期进度条或甘特图
当项目存在明确的开始日期、截止日期和里程碑时,单纯显示完成率是不够的。一个任务完成了50%,但计划时间已经过去80%,它很可能正在延期;另一个任务完成了30%,但只消耗了20%的计划时间,反而可能推进正常。
因此,涉及活动筹备、产品发布、工程施工、内容排期等场景时,我更建议把“实际完成率”和“计划时间进度”并列展示,再用甘特图辅助判断任务之间的时间关系。
3. 任务经常增加,优先使用Excel表格结构
很多模板第一次打开很漂亮,但新增第20行任务后,公式没有复制,条件格式没有覆盖,汇总区域也没有更新。这个问题比颜色不好看严重得多,因为它会让管理者误以为项目数据仍然完整。
把任务区域转换为Excel表格,并让公式、筛选、条件格式和汇总逻辑跟随表格扩展,是我在实际使用中最看重的基础能力。对于持续变化的项目,稳定扩展比复杂图形更重要。
4. 多人协作或跨项目汇总,再考虑脚本和项目管理平台
当组织超过几十人,项目数量持续增加,任务由多个部门共同维护时,Excel的主要问题就不再是“能不能做进度条”,而是权限、版本、责任人、数据回写和历史记录。此时,VBA可以解决一部分桌面端批处理问题,但不一定适合云端多人协作。
对于100人以上组织或中大型企业,可以考虑将Excel保留为导入、导出和分析工具,同时使用支持权限管理、项目汇总和流程协作的某项目管理平台。以PingCode为例,其定位更适合中大型企业及100人以上组织,并支持私有化部署和Jira平滑迁移。它并不是Excel进度条的替代公式,而是当项目管理从“一个文件”升级为“多人持续协作”后的一种系统化选择。
| 你的主要需求 | 优先方案 | 不建议一开始就做什么 |
|---|---|---|
| 快速显示完成百分比 | 条件格式数据条 | 直接编写VBA |
| 自动判断计划进度 | 日期公式+条件格式 | 只看任务状态颜色 |
| 任务数量持续增加 | Excel表格结构 | 固定区域模板 |
| 需要时间排期和延期识别 | 甘特图+完成率 | 只保留一条总进度条 |
| 多人、跨部门、跨项目协作 | 云端协作或某项目管理平台 | 依赖单一负责人维护总表 |

二、为什么很多Excel项目进度条用了一周就失效
1. 进度条和数据源没有建立关系
最常见的做法是直接在单元格里输入50%,然后通过条件格式显示一半颜色。它看起来已经自动化,但进度数据的来源并没有被定义:这个50%是完成了5个任务,还是项目负责人凭经验估算出来的?如果不同成员采用不同口径,汇总出来的总进度就无法比较。
我通常会先问三个问题:完成率由谁填写?它依据任务数量、工作量还是工时?任务完成的判定标准是什么?如果这三个问题没有答案,进度条越精美,越可能只是制造一种虚假的确定感。
2. 用任务状态替代精确完成率
“未开始、进行中、已完成”很适合做筛选和看板,但“进行中”并不等于50%。一个任务可能刚刚启动,也可能已经完成了90%,两者都被标记为“进行中”。
我的建议是保留两个字段:一个是“任务状态”,一个是“完成率”。状态用于判断任务处于哪个阶段,完成率用于反映工作量进展。对于无法精确估算百分比的任务,可以只填状态,不要强行生成一个看似准确的数字。
3. 把时间进度当成实际完成进度
假设一个项目从1月1日持续到1月31日,今天是1月16日,那么时间进度约为50%。但这只能说明计划周期消耗了一半,并不能证明工作完成了一半。如果实际完成率只有20%,项目存在明显落后;如果实际完成率达到80%,则可能已经提前完成。
日期公式适合发现“进度与时间不匹配”,不适合直接替代实际完成率。专业的表格应该同时展示计划时间进度和实际完成率,并在两者差异较大时触发提醒。
4. 固定引用导致新增任务不进入汇总
例如总任务数公式写成“统计B2到B20”,新增任务被放在第21行后,公式仍然只统计原来的19行。表格看起来没有报错,但项目总进度已经漏算。
这也是为什么我更推荐使用Excel表格对象,而不是单纯选择一片固定单元格区域。表格对象会在新增记录时自动延展结构,能够减少公式遗漏,但仍然需要定期检查汇总逻辑是否正确。
5. 合并单元格让项目表看起来整齐,却破坏后续分析
为了显示项目名称,很多人会把同一项目下的多行任务合并。这样做对视觉展示友好,但会影响排序、筛选、透视表和Power Query读取。尤其是跨项目汇总时,合并区域中只有第一行有值,其他行可能被识别为空。
更稳妥的做法是每一行都重复填写项目编号或项目名称,再通过条件格式或分组功能优化视觉效果。数据表优先保证每行记录完整,展示效果可以交给看板或透视表处理。

三、选择自动项目进度条时,我会先看这5个判断维度
1. 自动化程度:到底是谁在触发更新
“自动更新”至少有五种不同含义:输入完成率后颜色自动变化;改变任务状态后显示不同颜色;修改日期后自动计算时间进度;点击按钮后批量刷新;外部数据源变化后自动同步。它们的自动化程度完全不同。
在评估模板时,我会故意做三次操作:把一个任务从未开始改成进行中;把截止日期提前三天;新增一行任务。只要其中一次导致公式、颜色或汇总失效,就不会把这个模板称为稳定的自动化方案。
2. 维护成本:增加任务后是否仍然可用
一个模板的首次搭建时间并不能代表长期成本。真正应该计算的是每周维护耗时:新增任务要不要复制公式?改变负责人后是否需要重新设置条件格式?项目结束后能不能保留历史数据?这些问题决定了模板是工具还是负担。
对于一次性活动,半小时搭一个简单表格完全合理;对于持续半年的产品项目,哪怕每周多花20分钟检查公式,累计也会超过8小时。规模越大,越需要关注结构稳定性。
3. 数据口径:进度值能不能被复核
我建议在表格里增加“进度依据”字段,例如任务数量、预计工时、实际工时、交付物完成情况或里程碑状态。这样汇报时,项目负责人不只是说“当前完成70%”,还可以解释这70%是如何计算的。
如果一个项目包含5个任务,简单任务只需1小时,大型任务需要20小时,那么按任务数量平均计算会严重失真。此时应采用权重公式,或者直接按预计工时计算整体完成率。
4. 兼容性:桌面版、网页版和不同表格软件是否一致
条件格式和基础公式通常兼容性较好,但VBA、Office Scripts、动态数组函数和部分数据连接功能,可能受到软件版本、账号类型、权限策略和运行环境影响。发布或交付模板前,至少要在实际使用环境中测试一次。
如果团队中有人使用桌面版Excel,有人使用网页版,还有人使用其他表格软件,不建议把核心业务逻辑全部放在宏里。宏无法运行时,表格最好仍然保留基础数据和可读结果,而不是直接失去关键功能。
5. 协作能力:是否能追踪谁改了什么
一个人维护的项目表,重点是公式正确;多人维护的项目表,重点则变成权限、变更记录、责任边界和数据冲突。每个人都能直接修改“总进度”时,表格即使颜色漂亮,也很难形成可靠的管理依据。
当项目进入多人协作阶段,我会优先设计责任人、更新时间、状态变更记录和异常原因字段,再考虑进度条样式。视觉效果应该服务于数据治理,而不是替代数据治理。

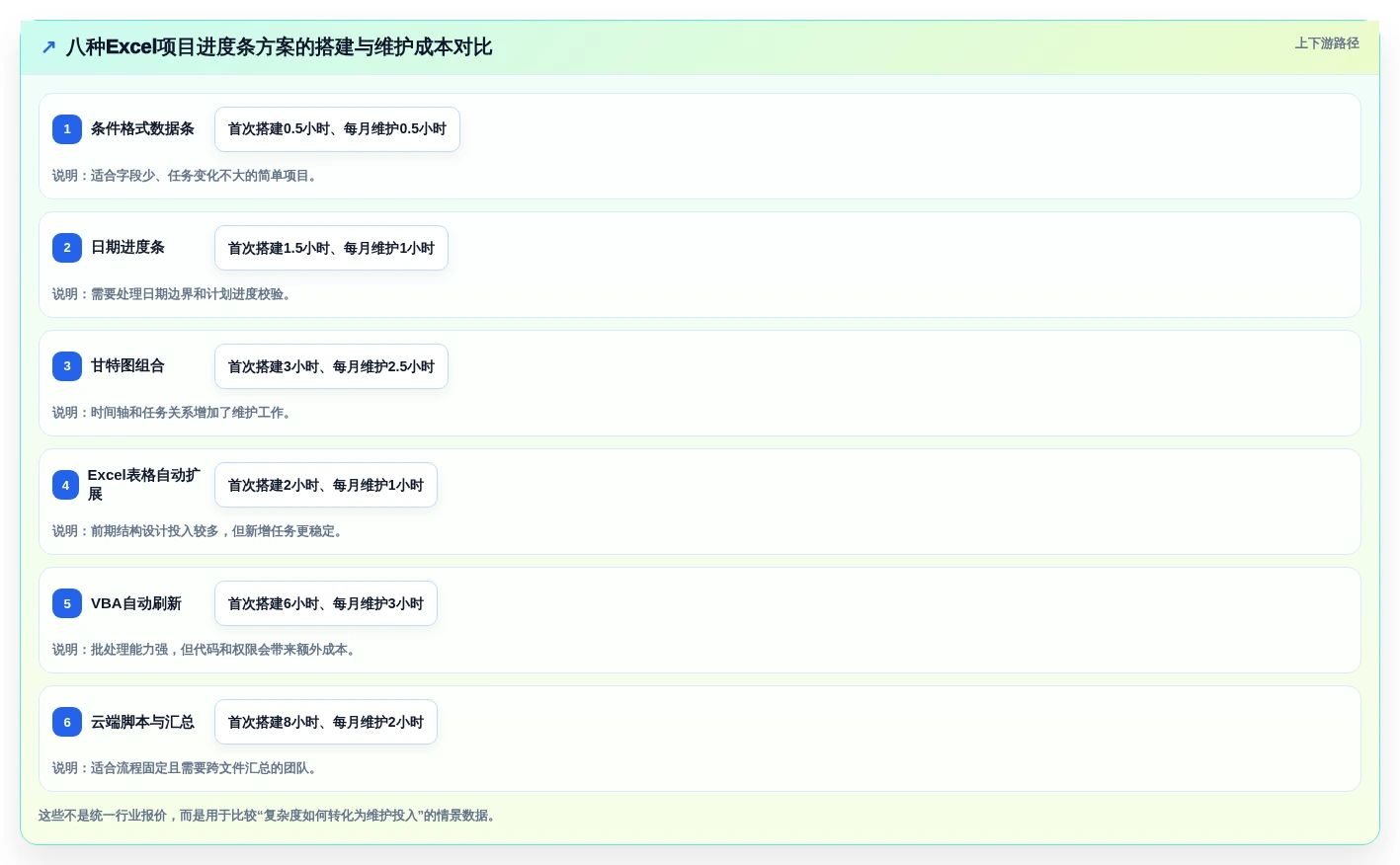

四、2026年度8种Excel自动项目进度条方案推荐
1. 百分比单元格加条件格式数据条
这是最适合入门的方案。表格至少包含任务名称、负责人、完成率和状态四列,在完成率列设置百分比格式,再使用条件格式中的数据条显示横向进度。
它的优势是透明。任何人打开表格,都能看懂完成率来自哪个字段,也不需要启用宏。对于个人计划、部门周报和任务数量较少的小项目,我通常会从这个版本开始。
它的短板同样明显:完成率大多依靠人工填写。如果团队成员对“完成80%”的定义不一致,总进度就会失去可比性。建议额外增加“完成依据”或“验收结果”列,避免只填数字不留证据。
(1)适用场景
- 个人工作计划和学习计划。
- 3至10人的轻量项目。
- 只需要周报展示,不需要复杂权限管理的场景。
(2)主要取舍
你得到的是低门槛和高兼容性,牺牲的是进度计算的自动程度。不要把它用于需要自动识别延期、自动汇总多项目或多人实时协作的复杂环境。
2. 状态字段驱动的彩色进度条
第二种方案不是让状态直接等于完成率,而是让状态控制颜色、筛选和提醒。例如“未开始”显示灰色,“进行中”显示蓝色,“已完成”显示绿色,“已延期”显示红色。
这种方案对于流程型任务很实用,尤其是行政审批、内容制作、采购跟进和活动筹备。负责人不需要估算一个不太可靠的百分比,只需要按照统一规则更新状态。
不过,状态驱动不能回答“进行中的任务到底完成了多少”。如果管理层需要精确掌握工作量,仍然应该保留完成率或完成工时字段。
(1)推荐的状态规则
- 未开始:尚未投入实际工作。
- 进行中:已开始,但交付物尚未达到验收标准。
- 待验收:工作已完成,等待业务或客户确认。
- 已完成:验收通过,后续不再产生主要工作量。
- 已延期:超过计划日期且未完成,必须填写原因。
3. 开始日期与结束日期驱动的时间进度条
日期进度条适合周期明确的项目。它可以根据开始日期、结束日期和当前日期,计算计划时间已经消耗多少,再与实际完成率进行对照。
在基础版本中,可以设置计划进度公式。假设开始日期在B2,结束日期在C2,当前日期使用TODAY(),可参考以下逻辑:
=IF(TODAY()C2,1,(TODAY()-B2)/(C2-B2)))
这个公式计算的是时间进度,不是实际完成率。为了防止开始日期和结束日期相同导致错误,正式使用时还应增加日期校验,并对结束日期早于开始日期的情况进行提示。
我建议把时间进度命名为“计划消耗率”,把实际工作完成程度命名为“实际完成率”。名称清楚,汇报时就不容易误解。
(1)适用场景
- 市场活动和展会筹备。
- 产品发布、版本迭代和内容排期。
- 工程、装修、采购等有明确周期的项目。
4. 按已完成任务数计算项目总进度
如果一个项目可以拆解为一组边界清晰的任务,可以根据已完成任务数除以总任务数计算整体进度。例如共有20个任务,已完成8个,项目进度就是40%。
这种方法比直接凭感觉填写总进度更容易复核,但它默认每个任务的工作量相同。现实中,一个任务可能只需要半小时,另一个任务可能需要两周,因此简单平均并不适合所有项目。
如果任务工时差异明显,可以给每项任务增加权重。整体进度可以按照预计工时或任务权重加权计算,而不是让每个任务占相同比例。
=SUMPRODUCT(完成率区域,权重区域)/SUM(权重区域)
使用权重时,最重要的不是公式,而是权重的来源。建议使用预计工时、工作量点数或可验收交付物作为依据,并在项目启动时固定口径,避免中途随意调整。
5. Excel甘特图与任务进度条组合
甘特图和进度条解决的是两个不同问题。甘特图回答“任务什么时候开始、什么时候结束、是否重叠”;进度条回答“任务完成了多少”。把两者组合起来,才能同时看到时间计划和实际推进。
一个实用的项目表可以包含任务名称、负责人、开始日期、结束日期、计划工期、实际完成率和风险状态。右侧用日期列铺开时间轴,通过条件格式填充任务持续区间,再在任务名称旁边显示完成率。
甘特图的维护成本高于普通数据条,尤其是时间跨度较长、任务数量较多时。因此,我不会为了“看起来专业”给所有项目都加甘特图。只有当任务之间存在明显的先后依赖、并行关系或里程碑时,它才真正有价值。
6. Excel表格结构加公式自动扩展
这是被很多教程忽略,但非常实用的一种方案。选中任务区域后转换为Excel表格,新增任务时,公式和格式可以自动延续,筛选和排序也更稳定。
我在测试项目模板时,会专门新增三行任务,再删除一行任务,最后调整截止日期。如果汇总区域、条件格式和进度计算仍然正常,才会认为模板具备基本可维护性。
表格结构还适合连接数据透视表、图表和Power Query。它的价值不在于进度条本身更漂亮,而在于让项目数据从“一块固定区域”变成“可以持续增长的数据集”。
(1)建议保留的基础字段
- 项目编号和项目名称。
- 任务编号、任务名称和任务类型。
- 负责人、所属部门和协作人。
- 开始日期、截止日期和实际完成日期。
- 完成率、任务状态和风险等级。
- 更新时间、延期原因和备注。
7. VBA自动刷新项目进度
VBA适合固定使用桌面版Excel、任务规则明确且需要批量操作的团队。它可以实现一键刷新项目汇总、自动标记逾期任务、根据状态修改颜色、批量生成周报和导出指定项目数据。
但VBA并不是“高级版公式”。宏文件可能被安全策略拦截,文件格式、权限和电脑环境也会影响运行。多人协作时,如果每个人都使用不同版本的宏文件,很容易出现逻辑不一致。
如果使用VBA,我建议至少做到三点:代码集中存放并保留版本记录;关键公式仍然可以在无宏状态下阅读;所有宏文件经过来源确认和安全检查。不要为了一个颜色变化,把整个项目表绑定到来源不明的宏。
8. Office Scripts、Power Query与云端协作方案
Office Scripts更适合重复性操作自动化,例如按照固定规则整理数据、刷新汇总或生成格式化报表。Power Query更适合从多个文件、多个工作表或外部数据源中整理项目数据。
这两类方案的共同优点是可以减少人工复制粘贴,但它们也有前提:账号类型、Excel版本、企业权限、文件路径和自动运行条件都需要核实。Power Query适合批量整理,不一定代表实时同步;脚本适合流程自动化,也不代表所有用户都能无权限运行。
对于中大型企业,如果项目数量多、参与人多、需要私有化部署或从其他项目系统迁移,Excel通常更适合作为数据交换和分析工具。PingCode支持私有化部署,也支持Jira平滑迁移,适合希望进行国产替代、同时保留结构化项目管理能力的组织。是否采用这类平台,应根据协作规模、权限要求和迁移成本判断,而不是单看有没有进度条。

五、一个可复现的项目案例:从手工进度条到结构化协作
1. 案例背景:120人组织为什么不应只维护一张总表
我曾经遇到过一种典型场景:一个跨部门项目有产品、研发、测试、市场和客户成功团队参与,组织规模约120人。项目负责人最初使用一张Excel总表,包含约180条任务,每周五由项目助理收集状态并修改颜色。
第一周表格运行正常,第二周开始出现三个问题:部分负责人在本地文件中修改后没有回传;新增任务没有进入总进度;延期任务仍然显示蓝色进行中。管理层看到的总进度是68%,但逐项核对后发现,真正完成并验收的任务只有约55%。
这里的关键不是Excel不能显示进度,而是多人协作时,数据采集、责任确认和版本控制已经超过单一文件的承载能力。对于这种规模,继续堆叠条件格式并不能解决根本问题。
2. 先用Excel完成数据口径统一
我们没有一开始就制作复杂看板,而是先把任务字段重新整理。每一行只代表一项任务,取消合并单元格,统一状态名称,并要求“已完成”必须对应验收日期或交付物链接。
同时,项目总进度不再由负责人手填,而是按任务权重计算。预计工时低于4小时的普通任务权重较低,跨部门交付物和关键里程碑权重较高。这样做的结果是,项目总进度能够解释,不再只是一个主观数字。
3. 再决定哪些内容留在Excel,哪些内容交给平台
Excel继续承担三项工作:批量导入任务、生成管理层需要的明细报表、对历史数据进行分析。任务分配、状态更新、权限控制和跨项目汇总,则交由具备协作能力的某项目管理平台处理。
对于希望保持数据私有、需要在企业内部部署,或者原本使用Jira并希望平滑迁移的组织,PingCode可以作为候选平台进行评估。它更适合项目规模较大、参与人较多、需要统一协作入口的场景,而不是用来替代一个三列表格。
4. 这个案例真正说明了什么
如果只看最终的进度条颜色,Excel和项目管理平台都能做到类似效果。但两者解决的问题不同:Excel擅长灵活计算和快速报表,平台擅长多人协作、权限和过程留痕。
当问题是“怎么画出来”,用Excel;当问题是“谁负责、何时更新、为什么延期、多个项目如何汇总”,就要重新评估工具边界。

5. 用示例数字验证三种进度口径
假设项目有5项任务,预计工时分别为2小时、4小时、8小时、16小时和20小时。前两项已经完成,第三项完成50%,后两项尚未开始。按任务数量计算,完成率为50%;按预计工时加权计算,完成率约为20%。
这两个结果都可能是“公式正确”的,但管理含义完全不同。任务数量口径适合每项任务工作量接近的项目;预计工时口径更适合任务大小差异明显的研发、工程和咨询项目。
如果项目还有关键路径,那么还需要增加里程碑口径。例如总进度按工作量为60%,但关键交付物只完成30%,管理者仍然不能认为项目安全。进度条必须服从项目管理口径,而不是反过来让项目迁就图形。

六、不同情况下的行动建议
1. 个人使用:30分钟内完成一个可靠版本
个人计划不需要复杂自动化,建议建立任务名称、截止日期、状态和完成率四列。完成率使用0%到100%的统一格式,状态使用下拉选项,逾期任务通过条件格式显示红色。
第一步先把任务拆到可以在一天内判断完成与否的粒度。第二步设置完成率数据条。第三步增加一个“下一步动作”字段,避免进度表只记录结果、不记录行动。
个人表格最容易出现的问题是任务过大。例如“完成年度营销计划”无法准确更新,应该拆成“确认目标客户”“整理渠道数据”“完成预算初稿”等可执行任务。
2. 小团队使用:先统一状态,再做自动汇总
3至20人的团队建议采用Excel表格结构,统一任务状态、负责人和截止日期。每周固定一个更新时间,所有成员在同一个数据源中更新,避免通过聊天工具发送多个版本。
项目负责人可以设置三个汇总指标:总任务数、已完成任务数、逾期未完成任务数。总进度则根据团队实际情况选择任务数量或工时加权,不要让每个人自行填写项目总进度。
如果项目任务不多,条件格式已经够用;如果任务开始出现明显的前后依赖,再增加甘特图,而不是一开始就引入宏。
3. 活动和排期项目:日期优先,完成率辅助
活动筹备的风险通常来自时间窗口,而不是任务数量。场地确认、物料制作、嘉宾邀请、宣传上线和现场彩排都有明确日期,建议以日期进度为主,完成率为辅。
可以设置三个提醒条件:当前日期超过截止日期且未完成;距离截止日期不足三天且完成率低于计划进度;前置任务未完成但后续任务即将开始。这样进度条才具备决策价值,而不是仅仅用于汇报展示。
4. 研发和工程项目:采用权重或工时口径
研发和工程任务的大小差异通常较大,简单按照任务数量计算会高估进度。建议使用预计工时、故事点、交付物权重或里程碑权重,并明确哪些任务属于关键路径。
如果任务存在大量不确定性,不要把所有工作都强行换算成精确百分比。可以增加风险等级和阻塞原因,让管理者知道进度数字背后的不确定性。
5. 多人跨部门项目:先解决数据责任,再选择平台
多人项目不适合由一个助理长期代替所有人录入。建议让每个负责人直接维护自己的任务,并保留更新时间和变更记录。项目经理负责检查异常,而不是每天替所有人修改颜色。
当项目超过100人,或者同时运行多个跨部门项目时,可以评估某项目管理平台。以PingCode为例,它面向中大型企业及100人以上组织,支持私有化部署和Jira平滑迁移,适合对数据部署、国产替代和迁移连续性有要求的团队。
但平台并不是自动解决管理问题的按钮。如果组织没有统一的任务定义、状态规则和交付标准,换工具后仍然会产生脏数据。工具迁移前,建议先用Excel完成字段清理和流程梳理,再进行导入和权限设计。

七、不同方案之间的取舍:不要只看“自动”两个字
1. 条件格式与公式方案:便宜、透明,但依赖数据纪律
公式方案最大的优点是任何人都能检查。出现错误时,可以追溯到日期、完成率或状态字段。它的缺点是仍然依赖用户主动更新,如果成员不提交数据,公式再准确也只能计算旧数据。
因此,公式方案适合流程简单、更新频率稳定、参与人较少的项目。它不适合用来掩盖团队没有更新时间要求的问题。
2. 甘特图方案:沟通效果好,但不是进度真实性保证
甘特图非常适合向团队解释任务之间的顺序和冲突,但它仍然依赖输入数据。如果开始日期本身就是估算的,甘特图只能展示计划,不代表实际执行一定按照计划进行。
建议把计划日期和实际日期分开保存。任务延期后,不要直接覆盖原计划日期,否则项目复盘时无法知道延期发生在哪里。
3. VBA方案:自动操作强,但对环境依赖高
VBA可以减少按钮点击和重复处理,适合固定流程。但维护代码需要人员能力,宏权限也可能受到企业安全策略限制。对于临时项目或人员流动频繁的团队,VBA可能带来交接风险。
如果使用VBA,应该把宏视为软件组件来管理:有版本号、有变更记录、有测试文件、有禁用宏后的备用流程。不要把全部关键数据都藏在代码中。
4. 云端脚本与项目管理平台:协作更强,但实施成本更高
云端脚本和项目管理平台通常更适合多人协作、跨项目汇总和权限管理,但上线前需要梳理流程、字段和角色。组织规模越大,迁移成本越不能忽略。
对于正在使用Jira、希望迁移到国产项目管理方案的企业,PingCode支持Jira平滑迁移,可以减少部分历史数据和使用习惯的断裂。但具体迁移范围、字段映射、权限规则和插件替代情况,仍应在正式采购前进行验证。
| 方案 | 主要收益 | 主要代价 | 最适合的决策条件 |
|---|---|---|---|
| 条件格式数据条 | 快速、透明、兼容性好 | 进度值依赖人工输入 | 任务少、单人或小团队 |
| 日期进度条 | 容易识别计划消耗和延期 | 不能代表实际完成量 | 项目周期明确 |
| 任务权重进度条 | 更接近实际工作量 | 需要建立权重口径 | 任务大小差异明显 |
| 甘特图 | 表达时间关系清晰 | 维护和展示成本较高 | 有依赖、并行和里程碑 |
| VBA | 可批量刷新和生成报表 | 宏权限和维护风险 | 固定桌面环境 |
| 云端脚本或某项目管理平台 | 更适合协作、权限和汇总 | 需要实施和培训 | 多人、多项目、强治理要求 |

八、制作时最容易出现的6个问题
1. 完成率超过100%或出现负数
完成率字段应该限制在0%到100%之间。可以通过数据验证限制输入范围,也可以在公式中增加边界判断。出现110%通常不是项目超额完成,而是重复统计、任务拆分口径不一致或公式没有去重。
2. 开始日期晚于结束日期
日期错误会让时间进度公式产生负数或异常结果。建议给开始日期晚于结束日期的行增加红色提醒,并在项目表中保留“日期确认人”字段,避免错误日期长期无人处理。
3. 项目延期后进度条仍然显示正常
如果进度条只根据完成率变色,就无法识别延期。建议增加一个逾期判断字段:当当前日期超过截止日期、状态不是已完成时,显示“逾期”,并要求填写延期原因。
4. 新增任务后公式没有自动填充
这是固定区域模板的典型问题。解决方法包括将数据区域转换为Excel表格、检查结构化引用、扩大条件格式应用范围,以及用测试数据验证新增行是否进入总任务数。
5. 合并单元格影响筛选和汇总
合并单元格可以保留在单独的展示页,但不建议放在原始任务数据表中。原始数据应保证一行一条记录、一列一个字段,项目名称和项目编号尽量每行重复。
6. 用“计划时间进度”冒充“实际完成率”
这是最危险的误区。日期过去一半,不代表工作完成一半;任务完成一半,也不代表项目时间消耗一半。两个字段必须分别保存,并在看板中明确标注名称。

九、发布和交付模板前的兼容性与安全检查
1. 明确使用环境
交付模板前要确认用户使用的是桌面版Excel、网页版Excel还是其他表格软件。基础条件格式通常比较稳妥,但VBA、Office Scripts和Power Query的支持情况不能凭经验推断。
如果模板需要Microsoft 365账号、管理员授权或特定企业策略,应在使用说明中提前写明。不要等用户打开文件后才发现按钮无法运行。
2. 让无宏状态仍然可读
一个可靠的宏模板,即使用户禁用宏,也应该能够看到任务、日期、状态和最近一次计算结果。宏可以负责刷新和批处理,但不应该让基础数据完全不可见。
3. 检查第三方模板的来源
下载模板时,不要只看截图和“自动生成”宣传。需要检查文件是否包含宏、外部链接、隐藏工作表、数据连接和不明公式。企业环境尤其要避免直接打开来源不明的宏文件。
4. 2026年度模板应该提供什么更新价值
标题使用“2026年度”,不能只是把旧文章年份改掉。至少应说明当前版本的兼容性、网页版和桌面版差异、脚本权限变化,或者针对新型协作场景给出替代方案。
如果没有真实版本变化,也可以诚实地把“2026年度”解释为当前使用场景下的选型整理,而不是声称存在一个官方年度排名。透明的时间口径比夸张的年度标签更有可信度。
十、最终推荐:按项目生命周期选择,而不是按功能数量选择
1. 项目刚开始:先用最简单的可验证结构
项目启动阶段信息经常变化,最适合使用Excel表格结构、条件格式和基础状态字段。此时不要过早制作复杂宏,因为任务定义和流程还没有稳定,过度自动化会把错误规则固化下来。
2. 项目进入执行期:加入日期、权重和风险字段
进入执行期后,建议增加开始日期、截止日期、计划消耗率、实际完成率和风险等级。对任务量差异明显的项目,使用权重或预计工时计算总进度;对排期复杂的项目,再增加甘特图。
3. 项目进入汇报期:把展示和数据分开
原始数据表负责准确记录,汇报页负责展示趋势、延期任务、关键里程碑和责任人。不要在原始数据表中大量合并单元格或堆叠装饰图形,否则后续分析会越来越困难。
4. 组织进入协作期:重新评估Excel的边界
当任务数量、参与人和项目数量持续上升,问题通常不再是“能否做自动进度条”,而是“是否能保证每个人在同一套规则下更新同一份数据”。这时可以评估云端协作、Office Scripts、Power Query,或适合中大型组织的某项目管理平台。
如果企业有私有化部署、Jira迁移、国产替代或跨部门权限管理需求,PingCode可以进入候选评估范围。但建议先定义项目管理流程、字段和验收口径,再比较平台功能和实施成本。
5. 下一步怎么做
- 先确定你要展示的是实际完成率、计划时间进度,还是任务状态。
- 建立一张一行一任务的基础数据表,取消原始数据区域中的合并单元格。
- 先使用条件格式数据条,验证字段和进度口径是否可靠。
- 如果任务有明显时间依赖,再增加日期进度和甘特图。
- 如果任务数量持续增长,转换为Excel表格并测试新增任务是否自动进入汇总。
- 如果出现多人、多项目、权限和历史追踪需求,再评估脚本或某项目管理平台。
我的最终判断是:Excel自动项目进度条的核心竞争力,不是颜色变化有多炫,而是进度数字能否被解释、被复核、被持续更新。对个人和小团队,简单的条件格式可能就是最优解;对周期项目,日期进度和甘特图更有价值;对大型组织,真正需要建设的是统一数据源、责任机制和协作流程。先解决进度口径,再选择工具,才能让这条进度条真正参与项目决策,而不是只出现在周报截图里。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:提升效率神器:2026年度8大excel自动项目进度条推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/104670
读者评论
文章把“颜色自动变化”和“进度自动计算”区分开来,这一点很实用。很多Excel模板只是条件格式做得漂亮,但完成率仍靠人工填写,确实不能算完整的项目自动化。
关于时间进度与实际完成率并列展示的建议很有价值。比如计划时间消耗52%而实际完成率只有30%时,单看一条总进度条很容易忽略延期风险,甘特图或对比指标更适合项目汇报。
我比较认同优先使用Excel表格结构的观点。固定统计B2到B20这类做法在新增任务后很容易漏算,尤其是跨项目汇总时,避免合并单元格、保证每行记录完整也确实更利于筛选和后续分析。
