预计工期最佳实践:项目成员任务属性制度设计,常见问题

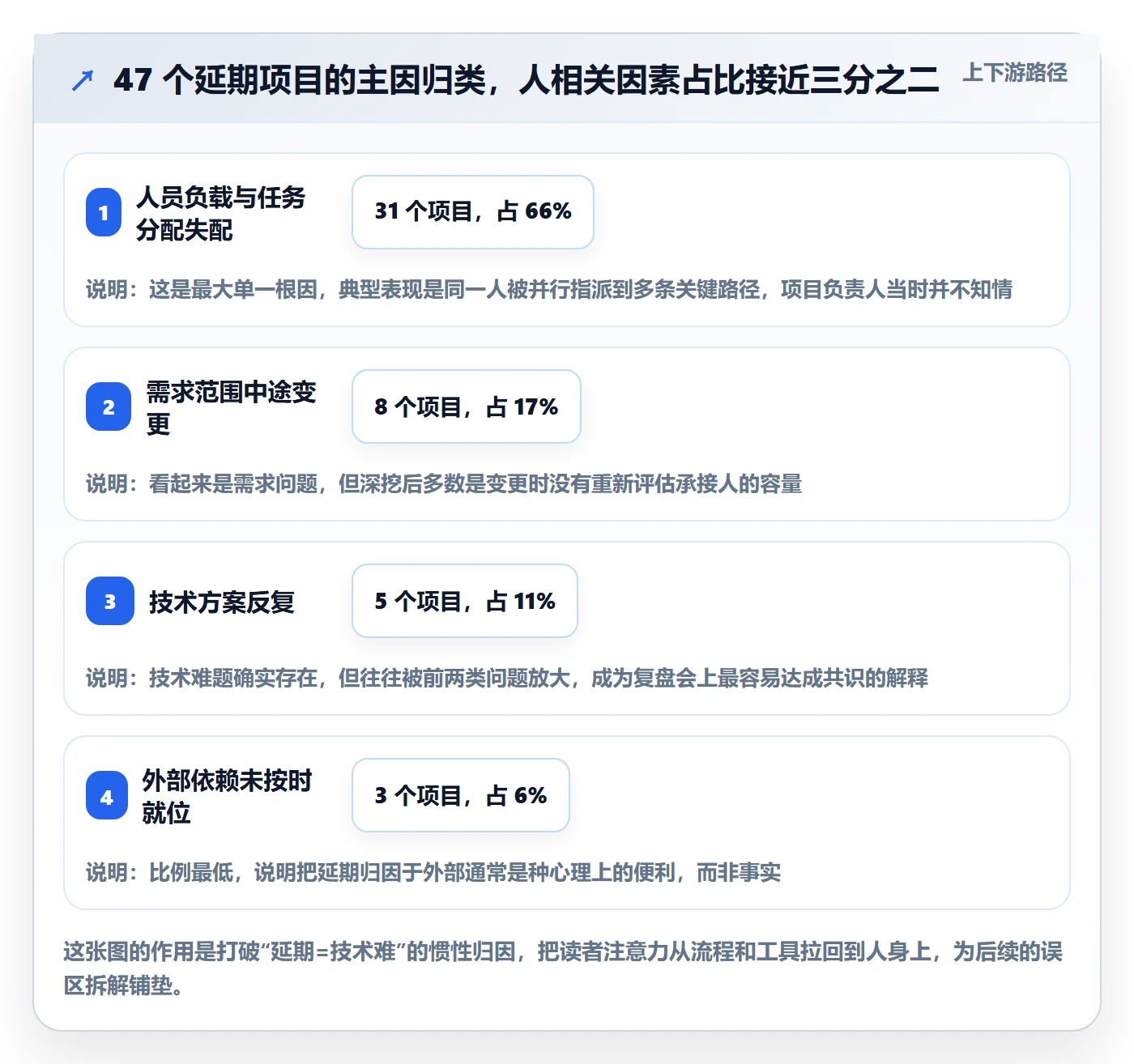

去年第三季度,我帮一家做工业软件的公司复盘交付延期问题。他们把过去 14 个月的 2360 个任务全部拉出来做归因,结论有点扎心:真正因为“技术难度超出预期”而延期的只占 11%,…
-
任务管理关注人教程:项目负责人入门指南,避坑指南
2023年我接手过一个已经延期六周的交付项目。复盘会上,项目经理、技术负责人、产品经理坐了一屋子,给出的结论高度一致:技术方案反复、需求中途变更、外部接口迟迟不开放。听起来很合理,…
