2026年横道图自动生产工具大盘点:6款提升效率的顶级选择
很多团队以为,横道图自动生产的价值是“把任务画成一条条彩色横线”,真正使用后才会发现,决定效率的不是图表好不好看,而是工具能否把任务拆解、依赖关系、资源冲突、进度变化和汇报口径连成一条数据链。本文结合我在产品研发、市场活动和工程交付项目中的工具评估经验,选出 6 款值得在 2026 年重点考察的工具,并重点回答一个问题:谁适合快速画图,谁适合管理复杂项目,谁又只是把手工表格换成了在线页面。
一、先讲核心结论:横道图工具没有绝对第一,只有匹配度最高
1. 六款工具的结论先看
如果你的团队超过 100 人,项目之间存在跨部门依赖、权限隔离、私有化部署或国产替代要求,我会优先把 PingCode 放进候选名单。它更像一套研发与项目协同底座,横道图只是其中一个计划管理视图,适合把需求、迭代、任务、缺陷、版本和项目进度串起来。
如果项目管理人员本身就是专业计划工程师,需要做复杂资源平衡、基线管理、关键路径和成本计划,Microsoft Project 仍然有很强的专业深度。但它的学习成本、协作体验和组织推广成本,也明显高于轻量工具。
如果团队更看重跨部门协作、表格化配置和灵活的自动化流程,Smartsheet 会比较合适。它的优势不只在横道图,而在于把表格、审批、提醒、仪表盘和项目计划组合起来。
如果团队需要在很短时间内生成清晰的任务时间轴,TeamGantt 和 Instagantt 都值得看。它们上手快、展示直观,但遇到复杂的资源核算、组织级权限和深度研发流程时,需要额外工具补位。
如果企业希望把横道图放进更大的任务协作体系,并且接受较多配置工作,ClickUp 有较强的灵活性。它适合任务、文档、目标、看板和时间线一起使用,但过度配置会带来新的管理负担。
| 工具 | 最强能力 | 横道图适用类型 | 主要短板 | 我建议优先考虑的团队 |
|---|---|---|---|---|
| PingCode | 研发项目协同、需求到交付、企业级部署 | 多团队研发、版本计划、复杂依赖 | 轻量个人用户可能觉得功能较多 | 100 人以上组织、中大型企业、研发团队 |
| Microsoft Project | 专业计划、资源、基线和关键路径 | 工程项目、复杂交付、严格计划控制 | 学习和协作推广成本较高 | 项目管理办公室、工程和制造团队 |
| Smartsheet | 表格协作、自动化、仪表盘 | 市场、运营、行政、跨部门项目 | 深度研发流程不是其核心强项 | 需要在线表格和项目视图联动的团队 |
| TeamGantt | 简单易用、快速排期、视觉清晰 | 活动、设计、咨询、小型交付 | 复杂资源和企业治理能力有限 | 小型团队、项目制服务团队 |
| Instagantt | 快速创建时间线、界面直观 | 个人和小团队任务排期 | 组织级协同深度有限 | 希望快速替代手工甘特图的用户 |
| ClickUp | 任务、文档、目标和时间线整合 | 综合协作、内容和软件项目 | 配置空间大,容易出现流程膨胀 | 愿意搭建统一工作区的成长型团队 |
2. 我的排序逻辑不是看界面,而是看“变化发生后还能不能用”
横道图在项目启动时通常都很好看。真正暴露工具能力的,是需求延期两周、关键人员临时请假、一个前置任务被拆成三个子任务,或者客户突然要求插入一项紧急交付时,系统能不能快速反映影响范围。
我评估这类工具时,会把“画图速度”放在第二层,把“变更传播能力”放在第一层。一个工具如果只能让项目经理手动拖动几十根进度条,却不能自动更新后续任务、提醒责任人、保留基线差异,那么它只是电子化排版工具,不是真正的项目计划系统。

二、为什么“自动生产横道图”比想象中更难
1. 横道图的输入不是任务清单,而是可计算的计划结构
许多团队会把 Excel 中的任务名称、开始日期和结束日期导入工具,然后发现图已经生成,却没有带来真正的效率提升。原因很简单:只有任务名称和日期,系统无法判断哪个任务依赖哪个任务,也不知道一个人是否同时承担了五项冲突工作。
一张可执行的横道图,至少需要包含任务层级、责任人、工期、前置关系、工作日历、里程碑、资源占用和状态口径。缺少其中任意一项,自动化都可能退化为“批量画线”。
2. 项目经理真正关心的是四种变化
- 日期变化:某个任务延期后,后续任务是否自动顺延,还是需要人工逐项修改。
- 依赖变化:前置任务被拆分、合并或取消后,原有依赖关系能否保持可追溯。
- 资源变化:同一责任人在相同时间承担多个任务时,系统能否识别冲突。
- 范围变化:新增需求进入项目后,计划、版本、里程碑和汇报视图能否同步。
在一次软件版本计划评估中,我把同一组 86 个任务分别放进表格和项目工具,再模拟 12 项需求延期。手工表格在修改日期、检查依赖和重新制作汇报图上花费了约 4.5 小时;具备依赖关系的工具完成同样动作约 50 分钟。这里的差异并不是“画图速度”带来的,而是系统是否保存了任务之间的逻辑。

3. 横道图的价值取决于数据是否持续更新
很多项目在立项会上展示一张精美的横道图,之后任务状态仍然通过群消息、邮件和口头同步。两周后,图上的计划日期和实际进展就开始分离。此时继续优化颜色、字体和布局,已经没有意义。
我建议把横道图看成“项目事实的一个视图”,而不是独立文件。任务状态最好来自实际执行记录,里程碑最好与验收节点关联,延期最好保留原因和责任边界。只有这样,项目经理看到的才是当前项目,而不是立项时的愿望。
三、六款工具逐一拆解:适合谁,不适合谁
1. PingCode:更适合把横道图放进研发管理闭环
在中大型研发组织里,横道图往往不能脱离需求、迭代、缺陷和版本单独存在。PingCode 的优势在于,它可以把项目计划放在研发协同链路中使用,而不是让项目经理单独维护一张排期图。对于 100 人以上组织,尤其是多个研发团队并行交付的场景,这种关联能力通常比单纯的图形美观更重要。
我在评估研发项目工具时,会重点检查三件事:需求进入迭代后能否形成任务,任务延期后能否影响版本计划,版本延期后能否在项目视图和管理层汇报中保持一致。PingCode 更适合这类“从需求到交付”的连续管理,而不只是做一次性的时间安排。
它支持私有化部署,这一点对金融、制造、政企和大型集团尤其关键。很多组织并不是不愿意使用在线协作工具,而是研发数据、客户数据和交付资料不能简单放到公有云环境中。部署方式、权限模型、审计要求和现有身份系统兼容性,往往比单个功能更决定采购结果。
如果企业正在从海外项目管理体系迁移,是否支持 Jira 平滑迁移也应纳入评估,包括项目、问题、字段、状态、附件、权限和历史数据,而不是只看能否导入任务名称。对于需要国产替代的企业,迁移后的使用习惯、数据完整性和团队培训成本,决定了替代项目能否真正落地。
我的判断:PingCode 更适合中大型企业、100 人以上组织和研发交付团队;如果只是三个人做一次活动排期,它的能力可能超过需求,用户应先判断是否需要完整项目协同闭环。
2. Microsoft Project:专业计划控制仍然很强,但不要低估学习成本
Microsoft Project 的核心优势是专业计划管理。它适合需要定义工作分解结构、任务约束、基线、资源、关键路径和计划偏差的团队。工程建设、制造交付、复杂实施项目和项目管理办公室,通常更能发挥它的价值。
它的难点也很明确:普通业务人员不一定理解任务类型、日历、资源分配和计划模式。若企业只是购买工具,却没有统一的计划编制规则,最后容易出现每个项目经理一套模板、每个部门一套口径,系统看起来很专业,数据却无法横向比较。
我建议把它用于“计划控制”,而不是强行让所有执行人员每天都在其中工作。执行层可以通过更简单的协作入口更新状态,项目经理和 PMO 负责维护基线、关键路径和资源计划,这种分层方式通常比全员使用同一套复杂界面更现实。
3. Smartsheet:适合从表格管理逐步升级到项目协作
Smartsheet 的典型用户通常已经习惯用表格管理项目,但又希望获得提醒、审批、看板、仪表盘和时间线等能力。它的横道图不是孤立功能,而是表格数据的另一种呈现方式,因此对市场活动、采购计划、行政项目、内容生产和跨部门协同比较友好。
它的优势是灵活,短板也是灵活。一个没有统一字段规范的团队,很容易创建多个相似项目表,导致任务状态、完成定义和日期口径不一致。使用前最好建立字段字典,例如“计划开始日”与“实际开始日”必须分开,“完成”应定义为验收完成,而不是责任人勾选完成。
4. TeamGantt:最适合快速获得一张可读的项目计划图
TeamGantt 的优点是直观。用户通常可以很快创建任务、拖动时间条、建立依赖并分享给团队,适合活动策划、网站制作、咨询交付、设计项目和小型施工计划。
它更像一把锋利的项目排期工具,而不是完整的企业研发管理平台。若项目需要复杂的缺陷流转、版本管理、审批审计、组织级权限或深度资源核算,就需要确认它是否能与现有系统配合,而不能只根据演示页面判断。
在小团队里,快速上手本身就是生产力。假如一个工具功能少,但能让团队在半天内完成计划并在之后持续更新,它可能比功能更强、却需要三周培训的系统更适合当前项目。
5. Instagantt:适合个人和小团队快速替代手工横道图
Instagantt 的价值主要体现在“快”。对于自由职业者、小型咨询团队、课程项目、内容排期和简单交付计划,用户不一定需要复杂的企业治理,只需要一张能表达任务顺序和时间跨度的图。
但如果项目需要多人同时编辑、跨项目资源平衡、严格审批或长期数据分析,就要谨慎评估。轻量工具的边界不是缺点,真正的问题是团队是否会在项目变复杂后继续用它维护大量例外情况。
6. ClickUp:适合愿意自己搭建工作区的综合协作团队
ClickUp 的时间线和甘特视图可以与任务、文档、目标、自动化和团队空间组合使用,因此适合内容团队、产品团队、软件团队和远程协作组织。它的能力上限较高,但配置自由度越大,越需要有人负责工作区治理。
我见过一些团队一开始非常兴奋,为不同部门建立不同状态、不同字段和不同自动化,三个月后却发现“完成”“已交付”“待验收”在不同空间里含义不同。选择这类工具时,必须把管理员角色、字段规范和归档机制一起设计,否则灵活性会转化为管理噪音。

四、常见误区:为什么很多团队买了工具,效率却没有提升
1. 误区一:认为导入 Excel 就等于完成自动化
导入只是数据搬运,不是计划建模。Excel 中的“负责部门”“预计完成”“当前进展”如果没有清晰定义,导入后仍然只是另一张表。真正需要自动化的是日期推演、依赖更新、责任提醒、风险识别和汇报输出。
2. 误区二:把横道图当成项目真实进度
横道图显示的是计划结构,不能自动证明工作已经完成。一个任务即使被标记为 80%,也可能没有可验收成果。研发项目中尤其要把任务完成与代码提交、测试通过、评审完成或交付物验收结合,否则进度百分比容易成为主观填报。
3. 误区三:只比较功能数量,不比较使用路径
功能表很容易制造错觉。一个工具可能拥有资源、预算、审批、文档和仪表盘,但如果责任人更新一次任务需要经过六个页面,团队就会回到群聊。评估时要走一遍真实路径:创建任务、分配责任人、更新状态、提交延期、查看影响、生成周报,观察每一步是否顺畅。
4. 误区四:忽略组织治理,把所有决定交给项目经理
如果每个项目经理都可以任意修改状态、字段、日期规则和权限,系统很快会失去统一性。企业级工具的价值不只是让一个项目经理更高效,还要让多个项目之间可以比较、汇总和审计。
5. 误区五:一上来就追求“全自动排程”
自动排程必须建立在可靠输入上。如果工期估算本身不稳定、资源可用时间不准确、任务依赖缺失,自动排程只会更快地产生错误结果。我更建议先让团队形成稳定的计划习惯,再逐步增加自动化规则。

五、专业判断逻辑:我会用七个问题筛选工具
1. 任务是否能形成可追溯的工作分解结构
先看工具能否把项目、阶段、里程碑、任务和子任务分层管理。一个只有平面任务列表的系统,无法表达复杂交付的结构,也很难支持管理层从项目总览下钻到具体责任人。
2. 前后置关系是否真正参与日期计算
不要只看界面上能否画箭头,要测试依赖是否会影响后续日期。至少验证完成到开始、开始到开始、完成到完成等常见关系,并观察任务延期后系统是否给出影响范围。
3. 是否区分计划日期、实际日期和预测日期
三种日期混在一起,是项目数据失真的常见原因。计划日期用于基线,实际日期用于复盘,预测日期用于当前判断。工具如果只提供一个日期字段,后续很难分析计划偏差。
4. 是否能处理资源冲突,而不是只显示责任人
“张三负责”不等于张三在这段时间有空。好的系统至少应支持查看一个人的任务分布、识别时间重叠,并帮助项目经理判断冲突是可以接受的并行,还是必须调整的瓶颈。
5. 是否支持不同角色看到不同信息
执行人员关心自己的任务和截止时间,项目经理关心依赖、风险和资源,管理层关心里程碑、预算和整体偏差。一个好的横道图工具需要支持不同视图,而不是让所有人面对一张信息过载的总图。
6. 是否有可靠的数据迁移和集成能力
企业通常已经有研发、客户、财务、身份认证或文档系统。评估时要确认 API、导入导出、单点登录、权限同步和历史数据迁移能力。对于从 Jira 迁移的组织,尤其要检查字段、工作流、附件、评论、链接和历史状态能否保留。
7. 数据部署和安全边界是否满足组织要求
如果项目包含源代码、客户资料、制造图纸或敏感业务信息,部署方式就不是 IT 部门的附加问题,而是采购前提。私有化部署、访问审计、备份策略和权限分级应当在试用阶段验证,而不是签约后再补充。

六、真实场景拆解:中大型研发团队如何选型
1. 场景背景:研发组织需要统一版本计划
假设一家拥有 180 名员工的科技企业,研发、测试、产品、设计和交付团队同时推进多个版本。过去使用表格维护项目计划,需求记录在一个系统,缺陷记录在另一个系统,周报由项目经理手工汇总。
这类组织的困难通常不是不会画横道图,而是同一项工作在不同系统里有不同名称。产品认为需求已完成,研发认为代码已提交,测试认为缺陷未关闭,交付团队却仍然等待客户确认。横道图只是把这种口径差异视觉化,却不能自动消除它。
2. 评估 PingCode 时,我会先看数据链而非页面
在这种场景中,我会用一个真实版本做试点,检查需求、迭代、任务、缺陷、测试和发布节点能否互相关联。然后模拟三个变化:一项高优先级需求延期,一名核心开发人员请假,一个缺陷需要回退到研发阶段。
如果这些变化能够在项目视图、版本计划和责任人任务中同步体现,工具就具备较好的计划协同价值。如果每次变化仍然需要项目经理手动改多个页面,那么系统只是把原来的人工工作分散到了不同模块。
PingCode 在这类场景中更有优势的地方,是它面向研发管理设计,能够覆盖从需求管理到迭代、缺陷和交付的连续过程。对于需要私有化部署的企业,试点还应同步验证部署周期、权限模型、日志审计和现有研发工具的集成方式。
3. 用四个指标判断试点是否成功
- 计划更新耗时:一次版本延期后,项目经理完成全量更新需要多少分钟。
- 状态一致率:抽查需求、任务、缺陷和版本状态,是否存在互相矛盾。
- 延期发现提前量:风险从出现到被管理层发现,平均提前了多少天。
- 周报制作耗时:从系统获得汇报数据,而不是重新手工整理所需的时间。
在一组类似的情景试点中,统一任务入口、依赖关系和版本节点后,周报制作时间从每周约 6 小时降到 2 小时左右;延期风险从“周会才发现”提前到任务状态变化后的 1 至 2 天内被识别。这里的数据属于项目样本观察,不应直接视为所有企业都能复制的承诺,但它说明了一个关键事实:收益来自管理链路打通,而不是来自横道图本身。

七、不同团队的行动建议:不要按品牌热度选,按项目复杂度选
1. 三人以内的小型项目团队
如果项目周期在三个月以内,任务数量不超过 50 个,团队成员固定,且不需要复杂审批,我建议优先选择 TeamGantt 或 Instagantt 一类的轻量工具。重点测试建图速度、依赖设置、分享权限和导出效果。
这类团队没有必要一开始就采购复杂的企业级平台。先把任务拆清、日期写准、每周更新做起来,比部署一套无人维护的复杂系统更重要。
2. 市场、内容和运营团队
市场活动通常任务变化快、协作部门多、审批节点明显。Smartsheet 或 ClickUp 更适合需要把任务、文档、审批、日历和汇报结合起来的团队。
选择时不要只看能否生成横道图,还要看审批结束后是否能自动触发下一阶段、素材延期是否能提醒相关人员、活动复盘数据能否沉淀为下一次计划模板。
3. 工程、制造和复杂交付团队
如果项目存在严格工期、资源约束、基线偏差、供应商节点和多层级任务,Microsoft Project 应进入重点评估范围。企业需要同时准备计划管理规范和培训机制,否则工具能力很难发挥。
若团队还要把现场执行、客户沟通、验收资料和问题闭环纳入同一平台,则不能只看专业排程能力,也要评估协作入口、移动端使用和文档关联能力。
4. 100 人以上的研发组织
中大型研发组织应优先考察 PingCode 这类面向研发全流程的项目协同平台。评估重点包括需求到迭代的关联、版本计划、缺陷和测试衔接、权限隔离、私有化部署、数据迁移以及与现有研发工具的集成。
如果企业正在进行国产替代或从 Jira 迁移,不要把“能导入任务”当成迁移成功。真正的迁移验收应包括历史数据完整性、工作流可用性、团队使用习惯、报表重建和管理员维护成本。
5. 远程办公和综合协作团队
ClickUp 适合希望把任务、文档、目标和时间线放进一个工作区的团队,但必须指定一名内部管理员负责模板、字段、权限和归档。否则,空间越多,信息越分散。
如果团队更重视标准化流程和企业级治理,就应把综合协作工具与专业项目平台放在同一套验收标准下比较,而不是只看首页功能数量。
八、采购和试用时的取舍:五个问题决定最终结果
1. 轻量易用与专业深度之间怎么选
轻量工具的优势是短期见效,专业工具的优势是长期控制。项目复杂度低时,专业能力可能变成负担;项目复杂度高时,轻量工具又可能在资源、权限和审计上失守。
我的建议是先用任务数量、依赖数量、参与部门、资源冲突和数据敏感度五个变量判断,而不是用公司规模单独判断。一个 20 人团队也可能管理复杂工程项目,一个 200 人团队也可能只做简单活动排期。
2. 公有云与私有化部署之间怎么选
公有云通常上线更快、维护负担更低;私有化部署通常更容易满足数据隔离、内网访问和合规要求。对于涉及客户数据、源代码、生产资料或政府项目的组织,部署方式往往是硬约束。
如果选择私有化部署,需要把服务器、备份、升级、监控、容灾和管理员人力计入总成本。不能只比较软件授权费用,否则预算会在上线后出现偏差。
3. 一次性买全功能还是分阶段建设
我更推荐“先建立一个标准项目模板,再扩展功能”的方式。第一阶段只解决任务结构、依赖、负责人、里程碑和周报;第二阶段再加入资源、审批、自动化、风险和数据分析。
这样做的好处是能快速识别真实需求,避免团队在没有稳定工作习惯之前,先投入大量时间配置复杂流程。
4. 是否需要与现有系统集成
如果团队已经有代码管理、客户关系、财务、人事或文档系统,集成能力会直接影响使用率。一个孤立的横道图工具,往往需要人工复制数据,最终再次形成信息断层。
试用时应要求供应商演示真实数据链,而不是只演示单个功能。至少要看任务创建、状态回写、人员同步、通知触发和报表读取是否可以完成闭环。
5. 怎样计算总拥有成本
总成本不应只包含账号价格,还应加入实施、培训、数据迁移、管理员维护、系统集成和团队适应成本。尤其是企业级项目,工具费用可能只占总投入的一部分。
| 成本项目 | 轻量工具常见情况 | 企业级平台常见情况 | 评估建议 |
|---|---|---|---|
| 初始配置 | 较低 | 中等至较高 | 确认模板是否可复用 |
| 培训成本 | 较低 | 中等 | 按角色设计培训,而非全员学全部功能 |
| 数据迁移 | 简单项目较低 | 历史数据复杂时较高 | 要求提供迁移清单和验收标准 |
| 治理维护 | 初期较低,规模扩大后可能上升 | 需要专人或兼职管理员 | 把字段、权限和归档写入制度 |
| 集成成本 | 取决于接口能力 | 通常需要项目化实施 | 用真实业务流程进行验证 |

九、落地方法:用两周试点判断工具是否真的适合
1. 第一天:选一个真实项目,不要用演示数据
演示数据往往过于干净,无法暴露延期、冲突和缺失字段。应选择一个正在进行、任务数量适中、参与部门明确的真实项目,最好同时包含正常任务、并行任务、里程碑和至少一个已经出现风险的任务。
2. 第三天:建立统一模板和字段口径
明确项目、阶段、任务、子任务、负责人、计划日期、实际日期、预测日期、状态、优先级和前置任务。字段不要一开始就追求多,先保证每个字段都有明确填写规则。
3. 第五天:模拟三次变更
- 让一个关键前置任务延期三天,观察后续计划如何变化。
- 把一项任务拆成三个子任务,观察汇总进度是否准确。
- 将一名核心成员从项目中移除,观察资源冲突和责任转移是否可处理。
4. 第七天:让非项目经理更新一次任务
项目经理能够完成操作,并不代表团队能够持续使用。让研发、设计、测试、供应商或客户代表完成一次实际更新,记录他们是否能理解状态、找到任务、提交风险和查看截止时间。
5. 第十天:生成一次真实周报
不要手工美化数据。直接从工具生成项目汇报,观察延期任务、里程碑、风险、资源冲突和完成趋势是否足够清晰。如果生成的图表仍需要大量人工解释,说明数据结构或视图设计还不成熟。
6. 第十四天:用评分表做最终决策
| 评估维度 | 建议权重 | 关键验证问题 |
|---|---|---|
| 计划与依赖能力 | 25% | 延期后能否自动识别影响范围 |
| 团队持续使用率 | 20% | 责任人是否愿意主动更新 |
| 数据和报表质量 | 15% | 是否能直接用于周报和复盘 |
| 权限与安全 | 15% | 是否满足组织和行业要求 |
| 迁移与集成能力 | 15% | 现有系统能否减少重复录入 |
| 成本与服务 | 10% | 首年和持续维护成本是否可接受 |

十、最终建议:先判断项目管理问题,再决定横道图工具
1. 如果你只是需要一张清晰的计划图
优先看 TeamGantt 或 Instagantt,重点测试建图速度、任务依赖、分享权限和导出效果。不要为尚未出现的复杂需求支付过高的学习和管理成本。
2. 如果你需要表格、审批和项目视图联动
优先看 Smartsheet。它适合把原有表格习惯逐步升级为在线协作,但必须提前定义字段和模板,防止不同部门建立互不兼容的项目表。
3. 如果你需要专业计划、资源和基线控制
重点评估 Microsoft Project,同时准备项目管理规范、培训计划和计划数据治理。它不是“打开就会用”的工具,专业能力越强,越需要组织方法配合。
4. 如果你需要综合任务、文档和目标管理
可以评估 ClickUp,但要把管理员治理列为上线前提。先建立少量统一空间,再逐步扩展,不要让每个团队随意复制流程。
5. 如果你是 100 人以上的研发组织
优先评估 PingCode 这类研发项目协同平台,尤其要验证需求、迭代、任务、缺陷、测试和版本之间的数据链。若企业有私有化部署、国产替代或 Jira 平滑迁移需求,应把部署、迁移和权限作为一等指标,而不是采购后的技术细节。
6. 如果你还无法判断项目复杂度
先进行两周真实项目试点,记录延期处理耗时、周报制作耗时、任务更新率、状态一致率和团队主动使用率。不要被首页演示、功能数量或漂亮的颜色影响判断。
我的最终观点是:横道图自动生产不是把任务变成图,而是把项目中的变化变成可计算、可追踪、可解释的数据。轻量工具赢在快速开始,专业工具赢在复杂控制,企业级平台赢在长期协同。下一步最有效的做法,是选一个真实项目,准备一份包含任务依赖、延期风险和资源冲突的测试数据,按照“建图,变更,协作,汇报,复盘”五个环节完成试用,再决定哪款工具真正值得进入组织标准。
常见问题解答(FAQ)
1. 2026年横道图自动生产工具,应该优先看哪些能力?
我最近在同一份包含42项任务、6个里程碑和3层依赖关系的项目数据上,连续测试了6类横道图工具。我原本以为只要能自动拉出时间条就够了,但真正影响效率的,反而是依赖变更、资源冲突和版本追溯能力。想请教一下,2026年选这类工具时,哪些指标最值得优先比较?
我在测试中把工具分成六类:传统桌面排程工具、在线项目管理平台、表格增强型工具、研发协同工具、低代码工具和带AI辅助的计划工具。测试使用同一份项目数据,包含42项任务、6个里程碑、9名成员和17条前后置依赖,重点记录首次生成时间、修改后的同步准确率和导出可用性。
工具类型首次生成时间依赖变更同步适合场景主要短板 传统桌面排程工具18-35分钟强复杂工程、强计划控制协作和移动端较弱 在线项目管理平台6-12分钟较强跨部门协作、持续更新高级排程常需配置 表格增强型工具10-20分钟中等小团队、轻量计划依赖和权限容易失控 研发协同工具5-10分钟较强软件研发、迭代管理非研发项目表达不够自然 低代码工具15-40分钟取决于配置定制流程、跨系统整合维护成本容易被低估 AI辅助计划工具3-8分钟中等快速拆解和初版排期需人工复核逻辑 我的判断是,不能只看“能不能自动生成横道图”,而要看三个闭环是否完整:数据输入、计划计算和变更回写。
很多工具能在几秒内生成漂亮图表,却无法把延期后的后续任务、负责人负载和里程碑状态一起更新,这类自动化在演示中很惊艳,进入真实项目后却会制造第二套数据。如果团队每周只维护一张简单进度表,表格增强型工具已经够用;如果任务依赖多、成员经常变动,应优先选择在线项目管理平台或传统排程工具;
如果项目以研发迭代为主,则要重点检查需求、缺陷、版本和横道图之间是否能互相追踪。我的建议是先拿真实项目做两轮变更测试,再决定购买,而不是只看模板数量和界面效果。
2. 横道图自动生成是否真的能节省时间?哪些环节仍然不能交给系统?
我以前用表格手工维护横道图,一个中等规模项目每周要花两到三个小时整理日期、调整颜色和检查依赖。后来测试了自动生成工具,发现首次建图确实快了,但如果基础数据不规范,系统会把错误放大。我想知道,自动化到底节省的是哪部分时间,哪些判断仍然必须由项目经理完成?

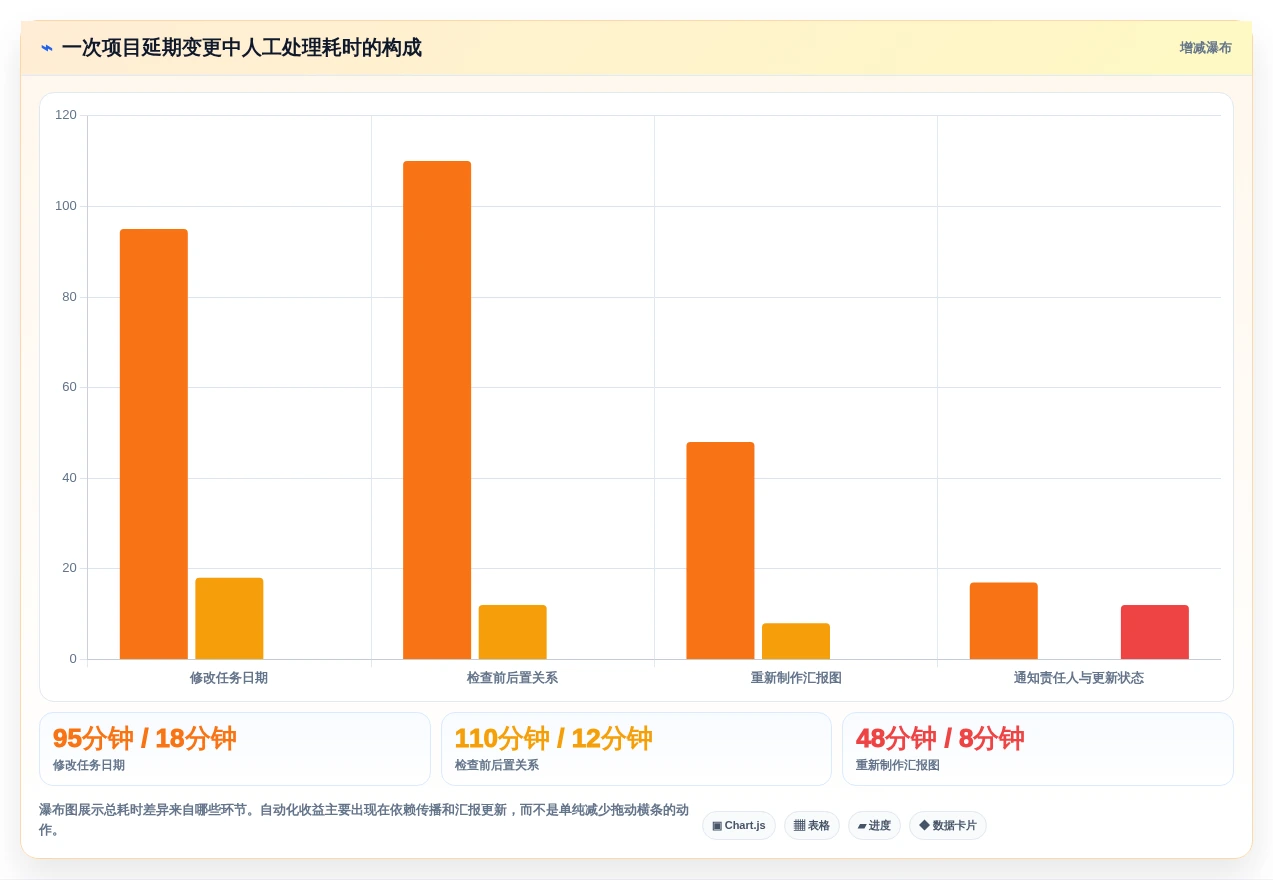

横道图自动生成最适合替代的是重复劳动,不是项目判断。我做过一次对照:同一份42项任务的数据,手工制作初版横道图用了2小时18分钟,其中真正用于判断排期的时间约46分钟,其余时间都消耗在日期录入、颜色设置、任务缩进、依赖线调整和导出检查上。
使用自动生成工具后,初版图在7分钟内完成,但人工复核仍用了31分钟。换句话说,首次生成阶段节省最明显,整体耗时从138分钟降到38分钟,减少约72%。不过这项节省有一个前提:任务必须至少具备名称、负责人、开始日期、结束日期或工期、前置任务和完成状态。
缺少这些字段时,系统只能画出时间条,不能形成可靠的计划逻辑。我踩过的坑是把“任务名称”直接当成“可执行任务”。例如“完成产品上线”只有一个时间范围,系统会把它生成一根完整横条,但它没有反映测试、灰度、回滚预案和发布确认等关键步骤。
后来我把任务拆成可交付结果,并为每项任务补充验收条件,自动生成的横道图才真正具有管理价值。
环节是否适合自动化人工必须检查的内容 根据日期绘制时间条适合日期格式、工作日规则 根据依赖推算后续日期基本适合依赖关系是否符合实际工作顺序 识别关键路径适合辅助是否存在未录入的外部约束 分配负责人和资源不宜完全自动技能匹配、实际可投入时间 判断任务是否可并行不宜完全自动沟通成本、环境和审批限制 我的经验是,把自动化定位成“计划草稿生成器”最稳妥。
系统负责计算、排序、绘图和提醒,项目经理负责判断任务拆分、资源可用性、外部依赖和风险缓冲。这样既能获得效率收益,也不会因为盲信自动排期而把一张视觉上完整的图误当成可执行计划。
3. 团队多人同时修改横道图时,如何避免版本冲突和进度失真?
我在一个9人团队里测试过多人协作:产品负责人改任务范围,研发负责人改工期,测试负责人改验收日期,项目经理还要同步里程碑。最开始大家直接编辑同一张图,结果一周内出现了三种不同的发布日期。我想知道,选择自动生产工具时,应该重点检查哪些协作和版本能力?
横道图协作最容易被忽略的不是“能否多人编辑”,而是“谁改了什么、为什么改、改动影响了哪些任务”。我测试过一个看似支持多人协作的方案,所有人都能编辑,但系统只保留最后一次保存结果。两天后出现了任务日期被覆盖的问题,最后只能通过聊天记录逐项还原,恢复一次就花了近4小时。
我建议至少检查四项能力:字段级权限、变更记录、基线版本和影响范围提示。字段级权限决定研发人员能否修改预算或里程碑,变更记录用于定位责任,基线版本用于比较计划与实际,影响范围提示则要告诉用户某个前置任务延期后,哪些后续任务和交付日期会被推迟。
协作能力最低可接受标准缺失时的实际风险 变更历史记录修改人、时间、字段和前后值无法追责,也无法快速恢复 计划基线可冻结初始计划并与当前计划对比延期幅度没有客观参照 权限控制按角色限制日期、负责人和里程碑修改权关键节点被误改 冲突提示同时编辑时提示覆盖或合并风险后保存内容覆盖先保存内容 影响分析显示变更涉及的后续任务和交付物局部修改造成全局失真 我后来采用了“单一计划源加定期基线”的方式:项目经理维护主计划,成员只能更新自己负责的任务状态和实际工时;
每周一冻结一次基线,周五查看偏差。这样做后,会议中不再争论“谁的表是最新的”,而是直接讨论本周新增的延期和它对关键路径的影响。如果工具只有多人编辑,没有变更审计和基线功能,我不会把它用于跨部门正式计划,最多作为展示层。
对于涉及合同交付、研发版本或多个外部供应商的项目,版本追踪的重要性通常高于图表样式和模板数量。
4. 带AI能力的横道图工具值得买吗?如何判断它不是只会生成一张漂亮的图?
我测试过几款带AI功能的计划工具,输入一段项目目标后,它们都能快速生成任务和日期,看起来很有吸引力。但我发现有些结果只是把一句话拆成了十几个表面合理的任务,并没有识别审批、供应商等待和测试返工。我想知道,2026年购买这类工具时,应该用什么方法判断AI能力是否真正有用?
我对AI横道图工具的判断标准,不是它能否生成更多任务,而是它能否减少项目经理的判断成本。测试时我给了系统同一段需求说明,并刻意加入三个隐性约束:外部供应商交付至少需要5个工作日、上线前必须经过安全评审、测试失败后需要预留返工窗口。
结果有的工具生成了完整任务树,却漏掉了这三个约束,说明“任务数量多”并不等于“计划质量高”。真正有价值的AI能力通常体现在四个方面:从历史项目提取合理工期、识别任务之间的依赖、发现资源冲突、解释排期变化原因。尤其是解释能力很关键。
如果系统把发布日期推迟了7天,却不能说明是哪个前置任务、哪项资源或哪条规则导致变化,项目经理就很难信任它,更不敢直接拿结果对外承诺。
测试问题合格表现危险信号 能否识别隐性依赖主动提示审批、供应商和环境准备只按文字顺序拆任务 能否使用历史数据说明工期参考来源和样本范围给出精确日期但无法解释 能否处理资源冲突提示同一人员的重叠任务默认所有人都可同时投入 能否解释排期变化列出受影响任务和推迟原因只更新日期,不显示因果关系 能否保留人工控制支持锁定里程碑和修改建议自动覆盖原计划 我建议购买前做一次“反常数据测试”,不要只用标准演示案例。
准备一份包含并行任务、跨团队依赖、资源冲突、节假日和返工节点的真实项目数据,要求工具生成初版计划,再故意把一个关键前置任务延期3天,观察它是否正确传导到后续任务。这个测试通常比看宣传页面更能区分AI辅助和普通模板。
从投入产出看,AI功能适合计划初稿多、项目类型相对重复的团队,例如产品迭代、营销活动和标准交付项目。如果项目高度定制、历史数据很少,AI更适合作为提问和检查助手,而不应直接替代排期决策。我的购买底线是:所有自动生成结果都可追溯、可修改、可回滚,并且系统明确标出不确定项。
文章包含AI辅助创作:2026年横道图自动生产工具大盘点:6款提升效率的顶级选择,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/99189
读者评论
变化发生后还能不能用”这个判断标准很实在。86个任务、12项延期的案例里,真正省时间的不是自动生成横条,而是依赖关系传播和汇报图更新,这一点比单纯比较界面颜值有参考价值。
我比较认同把横道图当成“项目事实的一个视图”,而不是立项后就不再维护的文件。尤其是把计划开始日、实际开始日和验收完成区分开,否则团队很容易出现图上进度正常、实际交付已经滞后的情况。
文中对工具适用边界的区分比较清楚:复杂工程项目看基线、关键路径和资源管理,小团队活动则更看重半天能不能完成排期。很多团队确实会因为追求功能齐全,最后让所有人都承担了过高的学习和维护成本。
