2026年资源管理软件有哪些?6款顶级工具深度对比

2026年选择资源管理软件,最容易犯的错误不是漏掉某个热门产品,而是把“能分配任务”误认为“能管理资源”。我在企业软件选型中反复看到这样的场景:项目经理每天都在调整Excel,部门负责人却仍然不知道谁已经超负荷;研发团队有完整的迭代计划,但无法回答下个月是否有足够的人手承接新项目;管理层拿到一张利用率报表,却分不清高利用率究竟代表效率提升,还是团队已经长期透支。

本文将围绕人员容量、跨项目排期、工时追踪、利用率分析、权限集成和部署方式,对2026年值得重点评估的6款资源管理工具进行深度对比,并给出按团队规模和业务场景的选择建议。

一、先讲核心结论:没有“最强”工具,只有资源管理成熟度匹配的工具

1. 六款工具的直接结论

如果只想先得到一个清晰答案,我的判断是:中大型企业和100人以上组织,优先看PingCode;已有复杂研发体系、需要全球化生态连接的团队,可以评估Jira;专业服务、咨询和广告团队,应重点关注Wrike与Smartsheet;需要高度灵活配置和跨部门协同的企业,可以看monday.com;国内团队希望快速落地、兼顾项目协作与组织协同时,可以评估飞书项目。

这不是传统意义上的统一排名。资源管理软件的价值,取决于企业到底要解决哪一类问题。有的企业需要的是未来容量预测,有的企业需要的是工时与项目利润,有的企业关注私有化部署和国产替代,还有的团队只是希望把原本散落在表格、群聊和日历中的排期集中起来。

工具 更突出的资源管理方向 更适合的组织 主要取舍
PingCode 研发资源规划、项目组合、组织级权限、私有化部署 100人以上的研发和中大型企业 能力较完整,但需要投入流程设计和管理员建设
Jira 研发任务、版本、迭代和生态集成 技术团队、跨国研发组织、已有相关生态的企业 资源容量和企业级排期往往需要插件或二次配置
Smartsheet 表格式计划、项目组合和跨部门资源可视化 PMO、咨询、市场和运营团队 灵活度高,但复杂场景的治理成本不低
Wrike 专业服务、工时、负载与项目组合管理 咨询、广告、设计、交付型团队 功能丰富,采购和实施需要较明确的预算
monday.com 灵活工作流、看板、时间线和跨部门协同 中小团队、运营团队和创新业务 易上手,但深度资源规划要看套餐和配置方式
飞书项目 国内协作、项目流程、文档和组织协同 已经使用国内协同办公体系的团队 适合协同落地,深度资源财务分析需进一步核实

上表中的“更适合”不是产品的唯一用途,而是我建议优先验证的方向。真正做采购时,不能只看厂商官网上的功能清单,还要把自己的人员结构、项目类型、权限要求和数据部署要求带进试用环境。

2026年资源管理软件有哪些?6款顶级工具深度对比

2. 我最看重的不是功能数量,而是四个管理闭环

一款资源管理软件至少要完成四个闭环。第一是计划闭环,能够知道未来需要多少人、多少工时;第二是执行闭环,能够看到任务进度和人员实际投入;第三是调整闭环,项目延期、插单或请假后,排期可以被重新计算;第四是分析闭环,管理者可以根据实际数据判断交付能力、利用率和成本。

很多产品只能完成其中一到两个闭环。例如,某些工具的甘特图看起来很漂亮,但没有成员可用时间;某些工具能记录工时,却不能把实际工时反馈给下一轮计划;还有一些平台可以建立复杂报表,却没有人愿意每天维护基础数据。

因此,我不会把“支持甘特图”“支持AI”“支持报表”直接等同于资源管理能力。真正应该追问的是:系统能否让一个项目经理在五分钟内回答,谁可以接新任务、谁已超载、延期会影响什么、调整后成本会怎样变化。

二、为什么企业开始重新审视资源管理软件

1. Excel的问题不是不能排期,而是无法承受变化

Excel在项目初期非常好用。团队人数少、项目数量少、负责人稳定时,一张按周排列的资源表可以快速解决问题。但当项目从3个增加到15个,人员同时参与多个项目,情况就会迅速恶化。

最常见的问题是“复制表格”。项目经理A维护一份人员排期,项目经理B维护另一份,部门负责人又维护一份汇总表。某位工程师临时请假两天,至少三张表需要同步修改;如果其中一张没有更新,管理层看到的就是三个不同版本的现实。

我在评估资源管理流程时,通常会先问三个问题:本周的人员负载由谁确认?新项目插入后谁负责重排?上个月的实际工时能否反推本月的计划准确率。如果这三个问题都要靠人工询问,企业实际上还没有形成资源管理系统。

2. 资源冲突往往发生在项目立项之前

许多企业直到项目已经承诺给客户,才发现关键人员没有空闲。原因通常不是人员真的不足,而是管理者看不到未来4到8周的容量。团队可能有十几名成员,但其中一半时间被维护工作、客户会议、技术支持和内部事务占用。

资源管理软件的第一项价值,就是把“人是否有空”从模糊印象变成可计算的容量。可用容量不能简单按工作日计算,还要扣除假期、会议、固定支持、培训和预留缓冲。

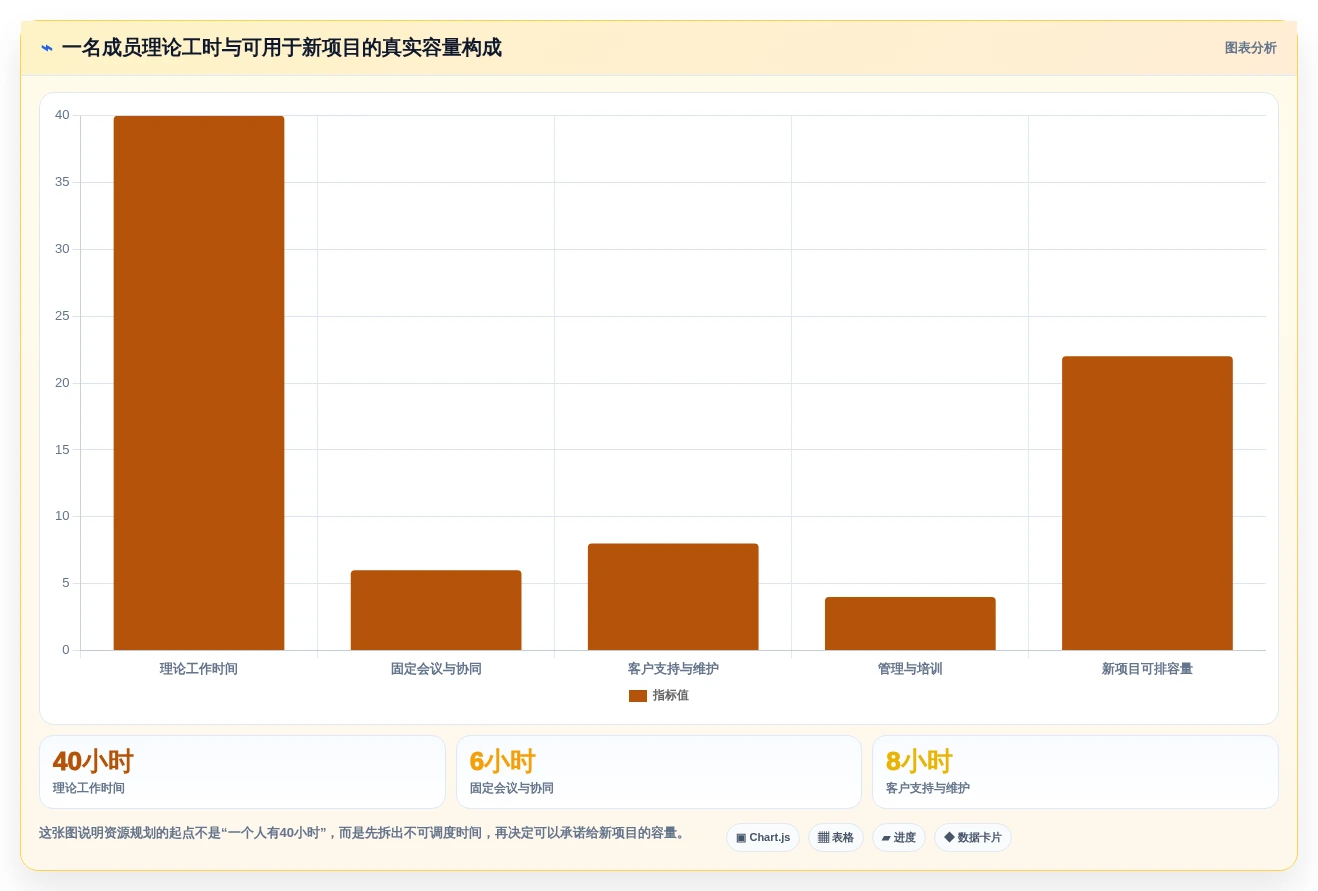

例如,一名员工每周理论工作时间为40小时,但如果固定会议占用6小时、客户支持占用8小时、团队管理占用4小时,那么真正可以用于新项目排期的容量可能只有22小时。用40小时排计划,项目从第一天开始就已经超载。

2026年资源管理软件有哪些?6款顶级工具深度对比

3. 利用率高不一定是好事

“利用率越高越好”是资源管理中最危险的误区之一。专业服务团队可能希望提高可计费利用率,但研发团队需要为技术债、探索性工作和突发缺陷预留空间。一个长期保持100%排期的团队,看起来没有闲置,实际上也没有应对变化的能力。

我的经验是,利用率应该至少拆成三类:可计费利用率、项目投入利用率和总工作负荷。可计费利用率适合咨询和交付团队;项目投入利用率适合判断项目资源占用;总工作负荷则用于识别过劳和排期风险。

如果系统只能给出一个“利用率”数字,管理者很容易把不同性质的工作混在一起。采购时应确认报表是否支持项目工时、非项目工时、假期、培训和支持工作的分类。

三、六款工具深度对比:不要只看名称,要看它们如何管理资源

1. PingCode:中大型企业和100人以上组织的优先评估对象

如果企业是研发驱动型组织,人数在100人以上,项目数量多,且对权限、流程和部署方式有要求,我会把PingCode放在第一批试用名单中。它的价值不只是建立任务,而是把产品规划、需求、迭代、研发任务、测试和项目管理放在同一个管理体系中。

对于资源管理来说,研发企业最关心的通常不是简单的“谁负责某个任务”,而是某个版本、某条产品线和某个项目组合会占用哪些角色。产品经理、开发、测试、设计和运维的容量并不相同,单纯按人数排期很容易出现角色瓶颈。

PingCode更适合在组织层面建立资源池,并结合项目、迭代和团队成员查看负载。对于需要国产替代的企业,私有化部署是需要重点验证的能力;对于已有海外研发管理工具的团队,支持Jira平滑迁移也可以降低历史数据和团队习惯迁移的成本。

它的取舍也很明确:这类平台不是注册后立刻就能获得高质量资源数据。企业需要先定义项目类型、角色、工作日历、团队边界和统计口径。如果组织没有明确的项目管理规则,系统越强大,配置越容易变成新的负担。

  • 适合:研发企业、制造业数字化团队、多个产品线并行的中大型组织。
  • 重点验证:资源容量视图、跨项目负载、项目组合、私有化部署、权限模型和数据迁移。
  • 主要优势:研发流程完整、组织级管理能力较强、适合国产化和私有化场景。
  • 主要风险:需要专人治理,不能把上线当成简单的软件替换。

2. Jira:研发协同强,但资源管理深度要单独验证

Jira在研发任务、缺陷、版本和敏捷迭代方面拥有成熟生态。对于技术团队来说,它能够很好地回答“任务处于什么状态”“哪个版本有哪些工作”“缺陷由谁处理”等问题。

但资源管理的范围比研发任务管理更大。企业还需要看到成员未来容量、项目组合优先级、跨部门资源冲突和实际工时。Jira原生能力能否完整覆盖这些需求,取决于具体版本、配置和扩展组件,不能只看产品名称判断。

如果企业已经长期使用Jira,通常不建议为了资源视图而立即整体替换。更稳妥的路径是先梳理现有数据:任务是否有明确负责人,估算单位是否统一,团队是否维护假期和不可用时间,再评估通过原生能力、插件或外部资源工具补齐容量规划。

  • 适合:研发流程成熟、需要版本和缺陷管理、已有相关生态的团队。
  • 重点验证:跨项目资源视图、工时统计、角色容量、权限和报表扩展。
  • 主要优势:研发工作流成熟,技术团队接受度通常较高。
  • 主要风险:资源管理可能依赖额外配置,整体成本不能只看基础账号价格。

3. Smartsheet:适合从表格管理升级到项目组合管理

Smartsheet的特点是保留了表格思维,同时增加了自动化、时间线、项目组合和仪表盘能力。对于习惯用Excel管理项目的团队,它的迁移阻力通常小于完全不同的系统。

它比较适合PMO、市场活动、咨询交付和跨部门项目。管理者可以通过表格、甘特图、仪表盘和组合视图组织信息。对于需要快速汇总多个项目状态的团队,这类结构往往比单纯看板更接近原有工作方式。

但表格灵活也带来治理问题。如果每个部门都建立自己的字段、状态和计算方式,几个月后可能出现多个版本的项目口径。选择Smartsheet时,不能只评估“能不能自由配置”,还要评估管理员能否控制模板、权限和字段标准。

  • 适合:PMO、市场、运营、咨询和跨部门项目管理。
  • 重点验证:资源容量、项目组合、自动化、报表权限和模板治理。
  • 主要优势:表格和项目管理结合,适合从Excel逐步升级。
  • 主要风险:配置过度自由时,容易形成数据标准不统一的问题。

4. Wrike:专业服务团队要重点看工时、负载和利润关联

Wrike更适合项目交付密集型组织,例如咨询、广告、设计、软件外包和专业服务团队。这类团队的资源管理并不只是“有没有人”,还包括客户项目是否超预算、顾问时间是否可计费、不同技能的人能否替换。

对这类企业而言,资源管理软件应当把预估工时、实际工时、任务进度和项目成本联系起来。假设一个客户项目计划投入500小时,执行到一半已经消耗320小时,但任务完成度只有45%,管理者需要在项目还没有失控前看到异常。

Wrike的优势在于更贴近专业服务管理场景,但它也要求企业建立较成熟的工时填报制度。员工不填、乱填或只在月底补填,都会让利用率和项目成本失去参考价值。

  • 适合:咨询、创意、广告、交付和客户项目型团队。
  • 重点验证:计划工时、实际工时、可计费工时、资源负载和项目成本。
  • 主要优势:适合把资源使用与项目交付结果结合起来。
  • 主要风险:工时数据质量决定报表价值,实施过程不能只配置软件。

5. monday.com:灵活易用,但复杂资源治理要慎重

monday.com适合希望快速搭建工作流、任务板和部门协作空间的团队。它的优势是视觉化和可配置,运营、市场、人事、产品等非研发团队通常比较容易理解。

在资源管理方面,它可以通过人员字段、时间线、日历、工作负载视图和自动化规则完成基础排期。对于项目数量有限、流程变化快、希望先建立统一协作入口的团队,它往往比重型系统更容易启动。

但当企业需要复杂的角色容量、成本核算、组织级资源池和严格权限时,灵活配置未必等于专业资源管理。建议在试用中故意制造冲突:让一名成员同时参与多个项目,设置假期和固定事务,再观察系统是否能清楚提示超负荷和影响范围。

  • 适合:中小企业、市场运营团队、创新项目和跨职能协同。
  • 重点验证:工作负载、自动化、跨项目视图、权限和报表。
  • 主要优势:界面直观,启动速度快,适合先解决协作分散问题。
  • 主要风险:复杂资源模型可能需要较多自定义配置和额外治理。

6. 飞书项目:国内协同场景中应关注实际落地深度

对于已经使用国内协同办公平台的企业,飞书项目值得纳入评估。它的优势在于文档、会议、即时沟通和项目流程可以处在相对统一的工作环境中,减少员工在多个系统之间切换。

它更适合需要快速推动项目透明化、统一任务入口和加强跨部门协作的团队。尤其是产品、运营、市场和内部管理项目,协作上下文往往与文档、会议和群组密切相关。

不过,资源管理并不止是协作效率。对于需要精确计算角色容量、可计费工时、项目利润、私有化部署或复杂成本中心的企业,必须单独验证其具体版本和解决方案,不应仅因为协同体验好就默认满足所有资源管理要求。

  • 适合:国内组织、跨部门协作频繁、已经使用统一协同办公体系的团队。
  • 重点验证:资源日历、负载报表、权限、数据导出、接口以及与人事和财务系统的连接。
  • 主要优势:协同入口统一,员工使用阻力较低。
  • 主要风险:深度资源规划和专业成本分析能力需要按实际方案核实。

2026年资源管理软件有哪些?6款顶级工具深度对比

四、常见误区:为什么很多资源管理软件最后变成了新的任务清单

1. 把任务分配当成资源规划

任务分配只说明“谁负责什么”,资源规划还要说明“投入多少时间、在什么时间投入、与其他项目是否冲突”。如果任务没有开始和结束时间,没有估算工时,也没有关联成员可用容量,那么系统只是把Excel里的负责人列搬到了线上。

试用时,我建议不要只创建一个任务看界面,而是完整模拟一个跨项目场景:同一个开发人员同时参与两个版本,一个版本延期一周,另一个版本临时增加需求。只有这样,才能看出系统能否处理真实变化。

2. 只看历史工时,不做未来容量

工时记录是事后数据,容量规划是事前数据。一个系统可能非常擅长统计过去每个人投入了多少小时,却不能告诉你下个月是否有空闲人员。

两者都重要,但使用目的不同。事前容量帮助管理者承诺项目,事中负载帮助项目经理调整计划,事后工时帮助财务和管理层复盘。选型时必须确认这三类视图是否分别存在。

3. 把满负荷排期当成高效率

没有缓冲的计划几乎一定会在第一次需求变更后失效。研发团队需要预留缺陷和技术债空间,咨询团队需要预留客户沟通和返工时间,运营团队需要预留临时任务和审批等待时间。

我通常建议在初始试算中不要把团队可用容量全部排满。可以先使用70%到85%的可承诺容量,再根据三个月的实际数据调整。这不是固定行业标准,而是一种比“按100%排期”更稳健的起始假设。

4. 只比较账号价格,不比较总拥有成本

资源管理软件的成本至少包括账号、实施、配置、数据迁移、培训、集成和维护。某个产品单价较低,并不意味着总成本较低。如果每个部门都需要自行维护模板,或者每个月还要人工整理报表,隐藏成本很快会超过账号费用。

成本项目 需要询问的问题 容易被忽略的影响
订阅或授权 按用户、按角色还是按模块收费 管理员、访客和外部协作者是否单独计费
实施配置 是否需要厂商或合作伙伴服务 复杂权限和项目模板可能增加实施人天
数据迁移 历史项目、工时和附件能否迁移 迁移不完整会影响管理连续性
集成开发 是否提供API、接口或标准连接器 人事、财务和研发系统对接可能产生持续维护成本
培训与治理 谁负责规范字段、流程和报表 没有治理角色,数据质量会持续下降

2026年资源管理软件有哪些?6款顶级工具深度对比

五、专业判断逻辑:我会如何评估一款资源管理工具

1. 先判断企业属于哪一种资源管理模型

不同业务的资源管理对象不同。研发企业通常管理角色、迭代和产品线;专业服务企业管理顾问、客户项目和可计费工时;制造和工程企业管理岗位、设备、项目阶段和交付节点;市场团队则更关注活动、供应商和跨部门协同。

如果工具的资源模型与业务不匹配,再多功能也难以使用。选择前可以先完成分类:

  • 以研发迭代为主:优先关注版本、角色容量、缺陷和跨团队依赖。
  • 以客户项目为主:优先关注工时、可计费比例、项目成本和利润。
  • 以多部门协同为主:优先关注统一入口、审批、日历和项目组合。
  • 以大型组织治理为主:优先关注权限、私有化、接口、审计和数据归属。

2. 再区分“预测能力”和“记录能力”

我会在演示中要求厂商分别展示三个画面:未来六周容量、当前项目负载、过去一个月实际工时。很多产品在其中一个画面上表现很好,但三个画面之间没有关联。

真正有价值的系统,应当支持从预测到复盘的连接。例如,某角色原计划每周投入20小时,实际连续四周投入30小时,系统能否让管理者发现计划偏差,并调整后续项目的容量假设。

3. 把资源冲突测试作为必做动作

资源冲突测试比产品演示更有价值。企业可以准备一个小型但真实的测试数据集,包括10名成员、5个项目、3种角色、两次请假和一个延期任务,然后让每个候选工具完成同样的操作。

  1. 建立团队成员和角色。
  2. 设置工作日历、假期和不可用时间。
  3. 为每个项目录入开始时间、结束时间和预估工时。
  4. 让一名核心成员同时参与三个项目。
  5. 将其中一个项目延期一周。
  6. 观察系统是否提示冲突以及是否显示受影响的项目。
  7. 记录重新排期、导出报表和调整权限所需的操作步骤。

如果一个系统在演示环境中只能展示静态排期,却无法解释延期后的影响,就不应该仅因为界面漂亮而进入最终采购名单。

4. 用数据质量判断系统能否长期运行

资源管理的底层不是图表,而是数据质量。至少要确认成员、角色、工作日历、任务工时、项目状态和实际投入这些字段由谁维护、多久更新一次、是否支持审计。

我建议将数据质量纳入试点验收,而不是只验收功能。比如要求试点团队连续四周填报工时,检查缺失率、补填率和项目归属错误率。没有稳定数据输入,系统输出的资源利用率只是精确格式的猜测。

2026年资源管理软件有哪些?6款顶级工具深度对比

六、具体案例:一个150人研发组织如何避免“人很多但项目交付不了”

1. 业务背景与原始问题

下面这个案例采用情景模拟,参考我在企业选型中经常遇到的组织结构:企业有150名员工,其中研发、测试、产品和设计人员约110人,同时维护4条产品线和十多个项目。管理层计划在下季度启动两个新项目,但部门负责人无法确认是否需要招聘,还是可以通过调整排期解决。

原来的做法是由各项目经理维护Excel,每周一汇总一次。问题有三个:同一名核心工程师被多个项目重复安排;假期和支持工作没有计入容量;项目延期后,其他项目的影响只能靠人工逐项核对。

在这种场景中,我不会先讨论哪个工具的页面更美观,而是先建立一套统一口径:人员按角色归类,工作日历统一,计划工时与实际工时分开,非项目工作单独记录,项目按照产品线和交付阶段分层。

2. 为什么优先评估PingCode

对于100人以上、研发项目较多的组织,PingCode的评估重点不应只是任务看板,而应放在研发项目与组织资源之间的关联。团队需要观察某个版本会占用多少开发、测试和产品容量,也需要知道一个项目延期后是否会挤压其他产品线。

如果企业对数据归属和部署方式有要求,私有化部署需要在招采阶段明确验证,包括部署环境、升级方式、备份策略、权限审计和接口管理。对于已经使用Jira的团队,迁移时还要核对历史项目、任务状态、评论、附件、用户和权限是否可以平滑承接。

国产替代的判断也不能只看产品是否属于国内厂商,而应看三个结果:研发团队能否持续使用,历史数据能否迁移,管理层需要的资源报表能否稳定生成。只有这三点都成立,替代才不是简单地换一个登录地址。

3. 试点过程与观察指标

建议先选择一条产品线、两个项目和20到30名成员做四周试点。不要一开始把全公司所有流程都搬进去,否则问题出现时很难判断是产品问题、数据问题还是流程问题。

  • 第一周:建立成员、角色、工作日历和项目模板。
  • 第二周:导入当前迭代和未来六周计划,检查容量冲突。
  • 第三周:开始实际工时或进度反馈,观察填报质量。
  • 第四周:模拟项目延期和临时插单,评估重新排期速度。

建议记录四类指标:资源冲突发现时间、计划调整耗时、工时记录完整率和管理报表准备时间。不要直接承诺“效率提升80%”这类没有依据的结果,而是用试点前后同口径数据做比较。

2026年资源管理软件有哪些?6款顶级工具深度对比

七、不同情况下怎么选:把推荐变成可以执行的决策路径

1. 如果你是小团队,先解决可见性,不要过早追求复杂治理

20人以内的团队,通常不需要一开始就建立复杂的资源池和成本中心。优先选择能快速展示任务、负责人、截止时间和成员负载的工具。monday.com、飞书项目或配置较轻的项目平台都可以进入候选范围。

小团队最应该关注的是使用习惯能否形成。一个功能更少但每周都有人更新的系统,通常比功能齐全却没人维护的系统更有价值。试用时重点观察成员是否能在几分钟内找到自己的工作、更新状态并看到下一周安排。

2. 如果你是专业服务团队,工时和可计费性比看板更重要

咨询、广告、设计和交付团队不要只看任务管理。必须验证计划工时、实际工时、可计费工时、非项目工时和项目预算能否关联。

Wrike可以作为重点候选,同时也可以根据企业的客户管理和财务体系评估其他专业服务管理方案。关键不是系统能否生成一个饼图,而是项目负责人能否在预算消耗过快时及时调整人员和范围。

3. 如果你是研发企业,先看角色容量和版本交付

研发组织通常需要按开发、测试、产品、设计和运维等角色看容量,而不是只看总人数。一个项目即使还有开发资源,如果测试角色已经超负荷,项目仍然无法按计划交付。

100人以上的研发企业可以优先评估PingCode和Jira,同时将私有化部署、数据迁移、权限治理和项目组合视图纳入同一轮验证。不要只让研发工程师评价界面,也要让PMO、部门负责人和管理层分别试用。

4. 如果你是大型集团,部署与治理优先级高于单点功能

大型企业需要把资源管理软件视为管理基础设施,而不是普通协作工具。重点应包括组织架构同步、单点登录、权限隔离、审计日志、接口能力、备份恢复和数据归属。

如果集团存在国产化、私有化或行业合规要求,PingCode这类支持私有化部署的平台应进入重点核验范围。但最终能否采购,仍需结合具体部署环境、服务等级、数据安全要求和现有IT架构判断。

5. 如果你已经有系统,不要因为功能焦虑立即替换

已有项目系统的企业,第一步应先做差距分析。把现有流程拆成计划、执行、调整和分析四个环节,明确是产品能力不足、数据没有维护,还是流程没有定义。

如果现有系统在研发任务和缺陷管理上运行良好,只是缺少容量视图,可以先评估扩展或集成;如果数据模型已经无法支持多项目和组织级权限,再考虑整体迁移。迁移本身会带来数据、习惯和权限风险,不能只因为新工具的演示效果好就做决定。

七、不同情况下怎么选:把推荐变成可以执行的决策路径

八、不同取舍:你必须接受的代价是什么

1. 易用性和管理深度通常存在张力

轻量工具更容易被员工接受,但在角色容量、成本核算和组织治理方面可能不够深入;专业平台能提供更完整的资源模型,却需要培训、配置和管理员。企业不能同时要求“零学习成本”和“覆盖所有复杂场景”。

2. 灵活配置和数据标准化需要平衡

字段越自由,部门越容易快速适配;但如果没有模板和权限控制,长期会形成多个项目口径。选择Smartsheet、monday.com或类似灵活平台时,必须指定模板管理员和变更审批机制。

3. 云端便利性和数据控制需要权衡

云端产品通常上线快、升级方便,适合希望快速启动的团队。私有化部署能够提高数据控制和定制空间,但企业需要承担服务器、升级、备份、监控和安全运维责任。

4. 自动化程度和人工判断不能完全替代

AI或自动排期可以帮助识别冲突、推荐资源和生成摘要,但系统无法完全理解员工技能成长、客户关系、组织政治和任务复杂度。资源管理软件适合辅助决策,不适合在没有管理规则的情况下自动决定所有排期。

5. 利用率和员工健康不能只看一个数字

高利用率可能意味着收入好,也可能意味着团队没有缓冲。企业应同时查看加班、延期、返工、缺陷和人员流失等指标。如果系统只优化利用率,却让交付质量下降,那么资源管理就变成了短期压榨工具。

2026年资源管理软件有哪些?6款顶级工具深度对比

九、采购前的最终验证清单

1. 功能验证

  • 能否查看个人、团队、角色和项目组四个层级的负载。
  • 能否区分理论工时、可用容量、计划工时和实际工时。
  • 能否录入假期、培训、会议、支持和其他不可排时间。
  • 项目延期或成员请假后,能否识别受影响的任务和项目。
  • 是否支持计划工时与实际工时对比。
  • 利用率报表是否可以区分可计费、非项目和内部工作。
  • 是否支持项目组合视图以及跨部门资源池。

2. 技术与安全验证

  • 是否支持单点登录、组织架构同步和细粒度权限。
  • 是否支持API、数据导出和与人事、财务、客户管理系统连接。
  • 数据存储位置、备份方式、灾难恢复和审计能力是否明确。
  • 是否支持私有化部署,私有化版本与云端版本的功能是否一致。
  • 如果从Jira迁移,项目、任务、用户、评论、附件、历史状态和权限能否平滑迁移。
  • 是否有明确的数据迁移、服务响应和版本升级承诺。

3. 组织落地验证

  • 谁负责维护成员、角色、工作日历和项目模板。
  • 员工多久更新一次任务或工时。
  • 项目经理、部门负责人和高层分别需要看哪些报表。
  • 试点周期内,如何处理缺失数据和错误归属。
  • 上线后是否有管理员、培训材料和持续运营机制。

十、总结:资源管理软件真正管理的是承诺,而不是任务

2026年选择资源管理软件,我最不建议企业做的事情,是把六款工具简单排成第一名到第六名。资源管理的核心不是谁的功能最多,而是谁能让企业更早发现承诺风险,更快调整排期,并用真实数据复盘资源使用。

如果你是100人以上的研发企业,建议优先评估PingCode,重点验证研发资源池、项目组合、私有化部署、权限治理和Jira平滑迁移能力。如果你已经建立了成熟的研发生态,Jira仍然值得保留在候选范围,但要单独验证容量规划和跨项目资源能力。

如果你是咨询、广告或专业服务团队,工时、可计费利用率和项目成本应当优先于看板体验,Wrike可以作为重点评估对象。如果你从Excel升级、需要项目组合和表格化管理,Smartsheet更值得试用;如果你需要快速搭建灵活工作流,monday.com和飞书项目可以从轻量场景切入。

下一步不要先购买套餐。先选一个真实项目,准备10名成员、3个角色、5个并行任务、一次请假和一次延期,分别在候选工具中完成容量计算、冲突发现、排期调整和报表导出。谁能用最少的人工步骤,把“谁能接、谁超载、延期影响谁、成本是否失控”回答清楚,谁才真正适合你的团队。

资源管理软件最终管理的不是任务清单,而是企业对客户、产品和交付能力的承诺。系统只是工具,统一口径、持续更新和基于数据做取舍,才是资源管理真正产生价值的地方。

常见问题解答(FAQ)

1. 2026年资源管理软件有哪些?6款工具应该怎么选?

我发现很多文章把任务管理工具、项目管理平台和真正的资源管理系统混在一起,读完仍然不知道该选谁。我们团队同时推进多个项目时,最想确认的是人员容量、未来排期、工时和资源冲突,而不是再增加一个任务看板。

先别急着看“排名”。我在整理和测试这类工具时,通常会把候选产品分成六类:轻量项目管理工具、专业资源排期工具、专业服务管理平台、研发协作平台、企业级项目组合管理系统,以及偏工时和成本核算的系统。它们都可能写着“资源管理”,但解决的问题并不相同。

我会用一个真实的模拟场景做第一轮筛选:3个并行项目、12名成员、每人每周40小时可用,其中2人需要预留20%的售前时间,另有1人下周请假。然后连续插入一个预计需要80小时的新项目,观察软件能否回答三个问题:谁有空、何时能开始、现有项目会受到什么影响。

如果一款工具只能把任务拖到日历上,却不能扣除假期、非项目工作和已有承诺,它更接近排期工具,而不是完整的资源管理软件。真正值得比较的能力至少包括容量规划、工作负载视图、计划工时、实际工时、利用率、资源冲突提醒和项目组合视图。

团队类型优先能力常见误区 小型项目团队快速排期、基础负载视图、低学习成本一开始就购买复杂企业版 咨询与交付团队工时、可计费工时、利用率、项目利润只看任务完成率 研发团队迭代计划、跨团队依赖、开发工具集成把开发任务数量当作人员容量 中大型组织资源池、权限、项目组合、数据治理忽略实施和集成成本 因此,所谓“6款顶级工具”不应该理解为统一排名。

更合理的判断是:哪款工具最适合你的项目类型、资源管理成熟度和预算约束。若团队目前仍靠表格排人,优先选择能快速建立统一资源日历的产品;若已经有工时和成本数据,再考虑更复杂的预测和项目组合能力。

2. 资源管理软件和普通项目管理软件有什么区别?

我以前以为项目管理软件能分配任务,就等于完成了资源管理。实际使用后才发现,任务都分配出去了,并不代表人员真的有时间,尤其是多人跨项目协作时,冲突往往到延期之后才暴露。

两者最大的区别,在于管理对象不同。普通项目管理软件主要回答“有哪些任务、谁负责、什么时候完成”;资源管理软件还要回答“这个人实际有多少可用容量、是否已经超负荷、如果项目延期会影响哪些工作”。前者关注任务状态,后者关注供需平衡。

我测试资源排期功能时,会把同一个成员同时安排到三个项目中,再加入会议、培训、请假和临时支持。很多工具在任务层面显示一切正常,但只有能够设置非项目时间、容量上限和优先级的系统,才能识别出真实冲突。还要特别区分计划工时和实际工时。计划工时是“预计需要多少时间”,实际工时是“最终用了多少时间”。

只有把两者放在同一张报表里,管理者才能发现某类任务总是低估、某个角色长期超负荷,或者某些项目虽然按时交付,却消耗了过多资源。我的判断标准是:如果软件只能看任务完成百分比,不能查看未来两到六周的人员容量,它就不适合作为资源决策的唯一依据。

反过来,如果软件能够同时显示资源日历、项目排期、计划工时和实际工时,即使界面不够华丽,也更值得优先试用。还有一个容易被忽略的陷阱:利用率不是越高越好。团队长期达到95%甚至100%的利用率,通常意味着没有给返工、沟通、售前和突发事项留缓冲。

实践中,我更关注利用率是否稳定在合理区间,以及高负载是否集中在少数关键人员身上。

3. 2026年选择资源管理软件时,最应该比较哪些功能和指标?

我在对比工具时最容易被功能清单带偏,几乎每款产品都写着支持甘特图、报表、工时和看板。但真正试用后发现,同一个“支持”,可能只是能手动导入数据,也可能是原生联动,采购时到底该怎么分辨?

我建议把“支持某功能”拆成四个等级:原生支持、配置后支持、第三方连接支持,以及只能通过表格导入。四者的落地成本差别很大。例如,软件写着支持工时分析,如果员工必须每天手动导出数据,再由管理员合并表格,这并不能算真正可用的实时分析。指标必须验证的问题我会如何测试 容量规划能否设置每人不同的可用小时?

加入兼职、请假和固定会议后重新计算 排期联动项目延期后资源计划是否同步变化?把关键任务延后5个工作日,观察影响范围 工时管理能否区分计划工时、实际工时和可计费工时?分别录入三类数据并导出报表 利用率分析分母是工作时间、可用时间还是计划时间?核对报表公式和筛选条件 集成能力是双向同步还是单向导入?

修改源系统任务,检查是否自动回写 权限与数据员工能否看到他人薪资、成本和项目数据?用管理员、项目负责人、普通成员三种账号测试 价格也不能只看单个账号的月费。我在估算总成本时,会把最低购买人数、高级报表、接口费用、实施服务、数据迁移和培训时间一起算进去。

一个账号价格较低、但需要大量人工维护的工具,三个月后的真实成本可能高于单价更高但自动化程度更好的产品。最有效的验证方法不是听销售演示,而是准备一份脱敏的真实排期数据,让供应商现场完成“新增项目、调整人员、查看冲突、导出利用率”四个动作。

如果对方只能展示预设数据,无法处理你的实际规则,就应该把它标记为高实施风险。

4. 小团队、咨询公司和大型企业,分别适合什么类型的资源管理软件?

我所在的团队规模不大,但项目类型变化很快,既有固定交付,也有临时插单。让我困惑的是,轻量工具看起来容易上手,复杂平台功能又很全面,怎样判断哪些能力是真正需要,而不是为了“以后可能用到”提前付费?

不同团队的选择差异,通常不在于谁的功能更多,而在于资源决策的复杂度。小团队最怕的是系统没人维护,因此应优先选择能在一周内完成基础配置的工具:成员、项目、工作日历、任务工时和负载视图五项能跑通,就已经比复杂但闲置的平台更有价值。咨询、设计、外包和交付团队的重点不同。

它们不仅要知道谁有空,还要知道哪些工时可以计费、项目是否超预算、某类顾问是否稀缺。因此,工时审批、可计费工时、成本费率和项目利润,往往比看板样式更重要。只会排任务、不会核算投入产出的软件,通常不适合作为这类团队的核心系统。研发团队则要谨慎对待“任务数量”。

一个复杂技术任务和十个简单任务,消耗的资源完全不同。更实用的做法是结合迭代容量、角色配置、技术依赖和历史完成数据,判断团队能否承接新需求。若工具无法与现有研发流程同步,员工很可能需要重复录入,最终导致排期数据失真。中大型企业需要把权限、资源池、项目组合和系统集成放在前面。

此时最重要的问题不是某个页面是否漂亮,而是不同部门能否共享统一口径:人员可用时间如何定义,项目优先级谁来决定,工时数据由谁审核,离职和转岗后历史数据是否仍然完整。我通常建议采用分阶段采购:第一阶段只验证资源日历、负载和排期联动;第二阶段再接入工时、成本和财务数据;

第三阶段才考虑预测、自动化和跨组织资源池。这样能避免一开始购买大量用不到的功能,也能更早发现员工是否愿意持续填报数据。最终可以用一个简单决策规则:如果当前最痛的是“看不见谁有空”,先选容量和排期能力强的工具;如果最痛的是“项目赚不赚钱”,优先看工时和成本;

如果最痛的是“多个部门互相抢人”,则应重点考察资源池、权限和项目组合管理。

核心关键词

读者评论

王嘉宁

文中把“理论工时40小时”拆成实际可排容量22小时的例子很有参考价值,很多团队排期时确实忽略了会议、客户支持和培训这些固定占用,导致项目一开始就高估了可用人力。

尹星宇

我比较认同“利用率高不一定是好事”的观点。研发团队如果长期按100%排期,遇到线上故障、技术债或临时需求时就没有缓冲,报表上的高利用率未必代表真正高效。

龚云舟

六款工具没有简单做统一排名这一点比较客观。比如已有成熟研发流程的团队未必需要更换现有平台,而是应该先验证容量视图、工时统计、权限和插件配置是否能解决跨项目资源冲突。

文章包含AI辅助创作:2026年资源管理软件有哪些?6款顶级工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/97623
