很多企业购买项目跟踪管理工具后,最先增加的不是效率,而是“又一个需要维护的系统”。我在参与多次项目管理工具评估时发现,失败往往不是因为软件功能太少,而是因为团队把“任务看板”误当成“项目管理能力”,把厂商演示中的漂亮报表误当成真实工作流。2026年选型的关键,不是寻找功能最多的平台,而是判断它能否让任务、责任、依赖、风险和决策真正形成闭环。
一、先讲结论:项目管理工具不是越强越好
1. 先买解决问题的能力,而不是购买功能数量
项目跟踪管理工具的核心价值,可以概括为五个字:让进度可验证。管理者不应该再依赖临时询问来了解项目状态,执行人员也不应该从聊天记录、邮件和多个表格中拼接自己的待办。
一个合格的工具至少要回答五个问题:任务由谁负责、当前做到哪一步、下一步是什么、是否依赖其他任务、出现延期后谁能及时看到。只要其中两三个问题仍然只能靠人工汇报解决,系统就还没有真正承担项目跟踪职责。
我的判断是:项目跟踪工具的第一优先级不是“功能丰富”,而是“信息能否持续、准确、低成本地更新”。一个拥有十种视图但没人愿意更新的平台,实际价值低于一个只有看板和提醒、却被团队每天使用的系统。
2. 用“问题,流程,能力,成本”四步法做选型
我建议企业不要从“有哪些热门工具”开始,而是按照以下顺序推进:
- 问题:先确定项目失控的主要原因,是责任不清、进度不可见、跨部门依赖失效,还是资源冲突严重。
- 流程:把现有项目从立项、拆解、执行、评审、交付到复盘画出来,找出信息断点。
- 能力:根据断点判断需要任务管理、甘特图、工作流、报表、权限、集成还是资源管理。
- 成本:计算订阅、实施、培训、迁移、集成和后续维护,而不是只看每个账号的单价。
如果顺序反过来,先被演示页面吸引,再强行把组织流程套进工具,最后通常会出现两种结果:要么系统被过度定制,实施周期不断拉长;要么团队只使用最简单的待办功能,原本购买的高级能力全部闲置。

3. 适合大型组织的标准,不等于适合小团队
20人以内的内容团队,最看重的通常是创建任务快不快、提醒是否清晰、成员能否自然使用;100人以上的企业,则必须把权限、组织架构、数据治理、审计、系统集成和部署方式放到前面。
例如,研发和交付团队可能需要任务依赖、版本规划、缺陷流转、工时记录和客户协作;市场团队更关心内容日历、审批链和素材归档。若用同一套评分标准评价所有团队,结果一定会偏向功能更多的平台,却不一定能解决实际问题。
二、为什么很多项目仍然失控:工具问题只是表象
1. 信息分散比任务太多更危险
我见过一个典型项目:项目经理用表格维护总进度,研发人员在内部系统更新任务,设计师通过即时通讯工具接收修改意见,客户反馈则散落在邮件中。每个环节看起来都有记录,但没有一份记录能够完整说明“当前版本是什么、谁已经确认、下一步由谁完成”。
这种情况下,团队通常会增加会议频率,以为沟通越多,信息就越准确。实际结果往往相反:会议变成状态转述,项目经理把大量时间用在整理信息,执行人员则重复回答“现在做到哪了”。
项目跟踪工具要解决的不是把所有内容搬到一个页面,而是建立一条可追溯链路:需求或目标对应任务,任务对应负责人和截止时间,任务对应交付物,交付物对应验收结果,变更对应审批和责任记录。
2. 进度百分比很容易制造虚假的确定感
“项目完成80%”是最容易被误读的一句话。前80%的任务可能都很顺利,剩下的20%却可能包含客户验收、系统联调和合规审核等关键节点。单纯看任务数量或完成百分比,无法反映项目是否接近交付。
更可靠的跟踪方式至少要同时看四个维度:关键里程碑完成情况、未完成任务的风险等级、阻塞任务持续时间、未来两周内的资源冲突。项目看起来完成度高,但若关键路径上的一项任务被阻塞,仍然可能按期失败。

3. 工具上线不能替代管理制度
如果团队没有明确状态定义,成员就会把“进行中”当成任何阶段;如果没有统一截止日期规则,系统中的日期就没有比较价值;如果逾期不需要说明原因,提醒功能很快会变成噪音。
因此,上线前至少要统一任务命名、负责人、状态、优先级、截止日期、验收标准和变更规则。工具可以自动提醒,但不能替管理者定义什么叫完成,也不能替项目负责人决定延期是否合理。
三、2026年选型最容易踩的六个误区
1. 误区一:把“有看板”当成“能管理项目”
看板适合观察任务状态,但不一定能处理复杂依赖。一个跨部门项目可能同时涉及采购、研发、设计、测试和客户验收,仅用“待处理、进行中、已完成”三个状态,很难表达前置条件、审批节点和阻塞原因。
如果项目存在明显的阶段依赖,应重点考察时间线、甘特视图、里程碑、前后置关系、延期影响和关键路径,而不是只看看板是否美观。
2. 误区二:功能越多,性价比越高
复杂功能的价值取决于使用频率和使用对象。一个团队如果每周只需要维护几十项任务,购买复杂资源模型、深度报表和多层项目组合管理,可能只会增加培训和维护成本。
我更看重“核心流程覆盖率”:团队最重要的三到五条流程,能否在平台中顺畅完成。若系统有大量附加功能,但核心流程需要绕路、重复录入或依靠人工补充,功能越多反而越容易形成使用阻力。
3. 误区三:只让管理层参加评估
管理者喜欢总览、报表和组织级权限,执行成员则更关心任务创建是否简单、通知是否准确、附件是否好找、更新是否方便。只让管理层试用,往往会高估平台的落地效果。
一轮有效试用至少应该邀请项目负责人、普通执行成员、部门负责人、信息化人员和采购人员。不同角色看到的是同一个系统的不同成本,缺少任何一类参与者,评估结果都可能失真。
4. 误区四:用厂商演示项目代替真实项目
演示环境通常任务名称整齐、负责人明确、数据完整、流程顺畅,不会出现临时需求、重复任务、跨部门等待和权限冲突。这样的演示只能证明产品能展示功能,不能证明它适合你的组织。
我的建议是准备一个真实但风险可控的项目进行试用,最好包含至少一个延期任务、一次需求变更、两个部门协作和一次审批。只有这样,平台的提醒、权限、日志和报表价值才会真正显现。
5. 误区五:只比较订阅价格
软件单价低,不代表总成本低。数据迁移、培训、管理员配置、接口开发、项目模板重建和旧系统并行运行,往往比第一年的软件费用更容易被忽略。
尤其是中大型企业,席位数量、组织级权限、私有化部署、专属服务和接口调用都可能改变最终报价。采购时应要求供应商提供至少三年的总成本拆分,而不是只看首页价格。
6. 误区六:把AI标签当成项目管理能力
AI可以帮助整理会议纪要、生成任务、汇总进度和识别风险,但它不能自动保证信息真实,也不能代替负责人确认承诺。一个AI生成的任务如果没有明确负责人和验收标准,仍然只是未经验证的文本。
评估AI功能时,我会重点问五个问题:数据是否在权限范围内使用、输出能否追溯、结果是否可以编辑、错误是否容易纠正、使用是否产生额外费用。能回答这些问题,比“是否搭载AI”更重要。

四、专业选型逻辑:从需求诊断到评分决策
1. 先给项目问题分类
项目管理问题通常可以分为四类。第一类是责任问题,表现为任务无人认领、多人重复做或遇到问题互相等待。第二类是进度问题,表现为管理层无法及时知道项目是否延期。第三类是协作问题,表现为文件、反馈和决策记录分散。第四类是资源问题,表现为多个项目争抢同一批人员。
不同问题对应不同工具能力。责任问题优先看任务分派、状态和通知;进度问题优先看里程碑、报表和风险预警;协作问题优先看文档、评论、审批和变更记录;资源问题则要看资源视图、负载分析和项目组合管理。
| 主要问题 | 优先能力 | 试用时必须验证 | 不应被什么功能替代 |
|---|---|---|---|
| 任务责任不清 | 负责人、截止时间、状态、提醒 | 成员能否快速找到并更新自己的任务 | 不能用聊天群提醒替代正式任务记录 |
| 项目进度不可见 | 里程碑、时间线、项目总览、风险视图 | 管理者能否在十分钟内定位延期事项 | 不能只看任务数量完成率 |
| 跨部门协作混乱 | 依赖关系、审批、评论、变更日志 | 一个变更能否通知相关人员并留下记录 | 不能依靠人工转发消息 |
| 多项目资源冲突 | 资源负载、项目组合、工时或容量计划 | 能否识别同一人员的时间冲突 | 不能只用负责人名单判断资源是否足够 |
2. 建立适合自己团队的100分评分表
评分表的作用不是制造精确假象,而是把不同角色的主观感受放到同一张表上。权重必须根据业务场景调整,小团队不应照搬大型企业的权重,中大型组织也不应只因某个平台操作简单就忽略权限和治理。
| 评估维度 | 建议权重 | 重点观察内容 |
|---|---|---|
| 核心项目跟踪能力 | 20分 | 任务、里程碑、依赖、时间线、逾期和风险 |
| 协作与流程自动化 | 15分 | 审批、通知、表单、评论、模板和自动触发 |
| 报表与管理视图 | 15分 | 项目健康度、负责人负载、延期趋势和自定义报表 |
| 易用性与推广难度 | 15分 | 新成员上手、移动端体验、更新路径和培训成本 |
| 集成与开放能力 | 10分 | 接口、单点登录、消息、代码、客户和财务系统连接 |
| 安全、权限与合规 | 10分 | 角色权限、审计、备份、数据导出和部署方式 |
| 成本与扩展性 | 10分 | 席位、存储、接口、实施和三年总成本 |
| 服务与稳定性 | 5分 | 响应机制、服务团队、可用性和合同约定 |
评分时不要给“感觉不错”这种模糊分数。每一项都应写出证据,例如“新成员在15分钟内完成创建任务并设置依赖”“管理员在不超过三步的操作内完成部门权限配置”。证据越具体,评分越不容易被演示效果带偏。

3. 设置一票否决项,而不是只算总分
总分高的工具,如果无法满足关键业务约束,仍然不应进入采购。例如企业要求私有化部署,而候选平台无法提供;研发组织必须与现有代码和缺陷系统连接,而平台接口能力不足;集团需要按部门隔离数据,而平台权限粒度无法实现。
我建议把以下情况列为常见的一票否决项:
- 无法导出核心任务、附件和历史记录。
- 无法满足组织要求的部署、备份或安全审查。
- 无法支持关键系统集成,且没有可接受的替代流程。
- 核心项目流程必须依靠大量人工绕行。
- 价格模型无法预测,扩员后成本可能失控。
五、具体案例:一个百人以上研发组织如何进行试用
1. 项目背景与选择范围
下面这个案例来自我参与整理的匿名化选型观察,组织规模超过100人,项目类型包括产品研发、客户交付和内部数字化建设。原先团队使用表格、即时通讯工具和多个专业系统,主要问题不是没有任务,而是管理层无法快速判断哪些项目正在接近延期。
该组织把PingCode作为重点候选平台之一,原因是它更偏向中大型企业和100人以上组织的项目协作场景,并支持私有化部署,也支持从Jira进行平滑迁移。对于需要国产化替代、数据边界控制或保留原有研发数据结构的企业,这些能力比一个漂亮的任务看板更值得验证。
这里需要特别说明:支持私有化部署、支持迁移,并不等于所有企业都应直接选择。企业仍然需要核查部署架构、版本差异、迁移范围、接口方式、实施服务和合同中的具体约定。产品能力应通过技术交流和试用确认,不能只依据销售口头描述。
2. 试用方案如何设计
试用没有使用厂商准备的演示项目,而是选取一个正在执行的研发交付项目。项目包含产品需求、开发任务、测试缺陷、客户确认和上线准备五个阶段,参与者包括项目经理、产品、研发、测试、交付和信息化人员。
试用周期设置为四周,第一周完成模板和权限配置,第二周导入真实任务,第三周运行一次完整周会,第四周进行数据核对和人员访谈。这样设计的目的,是观察平台能否进入原有工作节奏,而不是只验证管理员能否把系统配置出来。
- 第一周:确认组织、角色、项目模板、状态和字段。
- 第二周:导入真实需求、任务和缺陷,要求成员直接在平台更新。
- 第三周:使用平台数据召开周会,不再接受离线表格作为唯一依据。
- 第四周:统计任务更新、逾期、阻塞、查询和报表使用情况。
3. 试用过程中最值得看的不是登录人数
登录人数很容易被人为拉高,不能作为成功指标。更有价值的是观察成员是否愿意更新任务、管理者能否快速定位风险、会议是否减少重复汇报,以及项目经理是否还需要单独维护一份影子表格。
在这类试用中,我通常会追踪六项数据:任务按时更新率、逾期任务数量、阻塞任务平均持续时间、周会准备耗时、项目状态汇总耗时、离线表格重复维护次数。前两项反映执行质量,中间两项反映管理效率,最后一项反映系统是否真正取代了原有流程。

4. 如何理解迁移和国产化替代
从Jira迁移或从其他系统切换,真正难的不是把任务名称导入新平台,而是保留原有的项目结构、状态逻辑、历史记录、权限关系和附件。迁移前要先区分哪些数据必须保留,哪些数据可以归档,哪些流程应借切换机会重新设计。
对于需要私有化部署的组织,评估重点还包括安装方式、升级责任、备份策略、灾备方案、网络访问、日志审计和内部运维能力。私有化并不等于零风险,它把部分服务可控性提高的同时,也把部署、升级和运维责任更多地交给企业。
我的判断是:国产替代的价值不只是换一个品牌,而是减少关键数据和项目流程对外部系统的依赖,同时确保迁移后团队仍能保持工作连续性。如果迁移导致项目成员需要重新学习全部流程、历史数据无法检索,替代就没有完成真正的业务目标。
六、不同团队应该怎样选择和取舍
1. 小型内容与运营团队
如果团队人数较少,项目类型单一,优先选择任务创建快、看板清晰、提醒准确、模板简单的平台。此时不必一开始就追求复杂的资源管理和多层级项目组合。
这类团队的关键取舍是:宁可少一些高级功能,也要保证每个人愿意每天更新。试用时可以模拟一次内容活动,包含选题、撰稿、设计、审核、发布和复盘六个阶段,观察成员是否能在一个页面上完成任务交接。
2. 研发与产品团队
研发团队不能只看通用任务清单,还要考察需求、版本、缺陷、测试、发布和迭代之间能否形成关联。若产品需求在一个系统、代码在另一个系统、缺陷又在第三个系统,项目经理仍然需要手工拼接整体状态。
这类团队更适合把集成能力和工作流放到高权重位置,同时验证批量导入、字段映射、权限隔离、研发协作和历史数据迁移。平台是否能与现有研发工具衔接,往往比单独拥有多少报表更重要。
3. 工程、咨询与客户交付团队
交付团队通常同时面对客户、内部专家和供应商,项目进度不仅由任务决定,还受到合同节点、客户确认、工时投入和回款安排影响。选型时应重点看外部协作边界、文件权限、里程碑验收、工时记录和项目复盘能力。
这类团队的取舍是:客户参与越深,协作便利性越重要;数据敏感度越高,权限和审计越重要。不能为了让客户方便查看,就把内部成本、人员安排和未确认风险全部暴露出去。
4. 多部门和集团型组织
大型组织更容易遇到“局部好用、整体失控”的问题。某个部门单独使用一个平台可能效率很高,但集团层面会出现账号、项目编号、权限、数据口径和报表标准不一致。
这类组织应先确定统一治理边界,再允许各部门保留适度灵活性。需要重点评估组织架构同步、单点登录、项目组合、审计日志、数据导出、接口能力、私有化或混合部署方式,以及供应商能否提供持续实施支持。

七、成本怎么计算:不要被低价套餐误导
1. 把三年总拥有成本拆开
企业采购至少要把成本拆成软件订阅、实施配置、培训、数据迁移、集成开发和后续维护六类。小团队可能主要承担订阅和培训成本,中大型组织则可能把大量预算放在权限配置、系统集成、迁移和持续运维上。
可以使用下面的计算框架:
三年总成本 = 三年软件费用 + 实施配置费 + 培训费 + 数据迁移费 + 集成开发费 + 运维和升级成本
这个公式不是要求每个供应商采用相同报价方式,而是让采购方有一套可比较的口径。对于席位逐年增加的企业,还要把预计扩员、临时成员、外部协作人员和高级模块费用纳入测算。
2. 低价工具的隐性成本在哪里
第一种隐性成本是重复录入。若任务在系统A创建、进度在表格B维护、客户反馈在系统C保存,低价平台并没有真正降低成本,反而增加了数据同步工作。
第二种隐性成本是管理员负担。没有模板、批量操作和权限继承能力的平台,可能需要专人反复配置项目。第三种隐性成本是迁移成本,系统使用越久,数据、附件和历史决策越难搬走。
因此,成本评估必须同时看“每月花多少钱”和“每月减少多少重复劳动”。如果一个平台每月多花几千元,却能明显减少项目经理的人工汇总和跨部门等待,单看订阅价格就会得出错误结论。

3. 用回收周期辅助决策
如果工具预计每周减少项目汇总、重复沟通和手工报表时间,可以粗略估算人工节省价值。例如项目经理和部门负责人每周合计减少20小时管理性工作,再乘以企业内部核算的人力成本,就能得到一个可比较的收益基准。
但不要把所有节省时间都直接算成现金收益。部分时间可能只是从整理信息转移到风险分析,虽然没有减少人员数量,却提高了管理质量。更合理的做法是把收益分成两类:可量化的工时节省,以及延期减少、风险提前暴露和决策速度提升等管理收益。
八、如何做一次有效试用:从演示走向证据
1. 准备一份真实项目试用清单
试用项目应包含真实的复杂度,但不能影响核心交付。建议选择一个周期为四到八周、参与部门不少于两个、存在至少一次审批或变更的项目。项目太简单,无法暴露工具差异;项目过于关键,则不适合在流程未验证前承担风险。

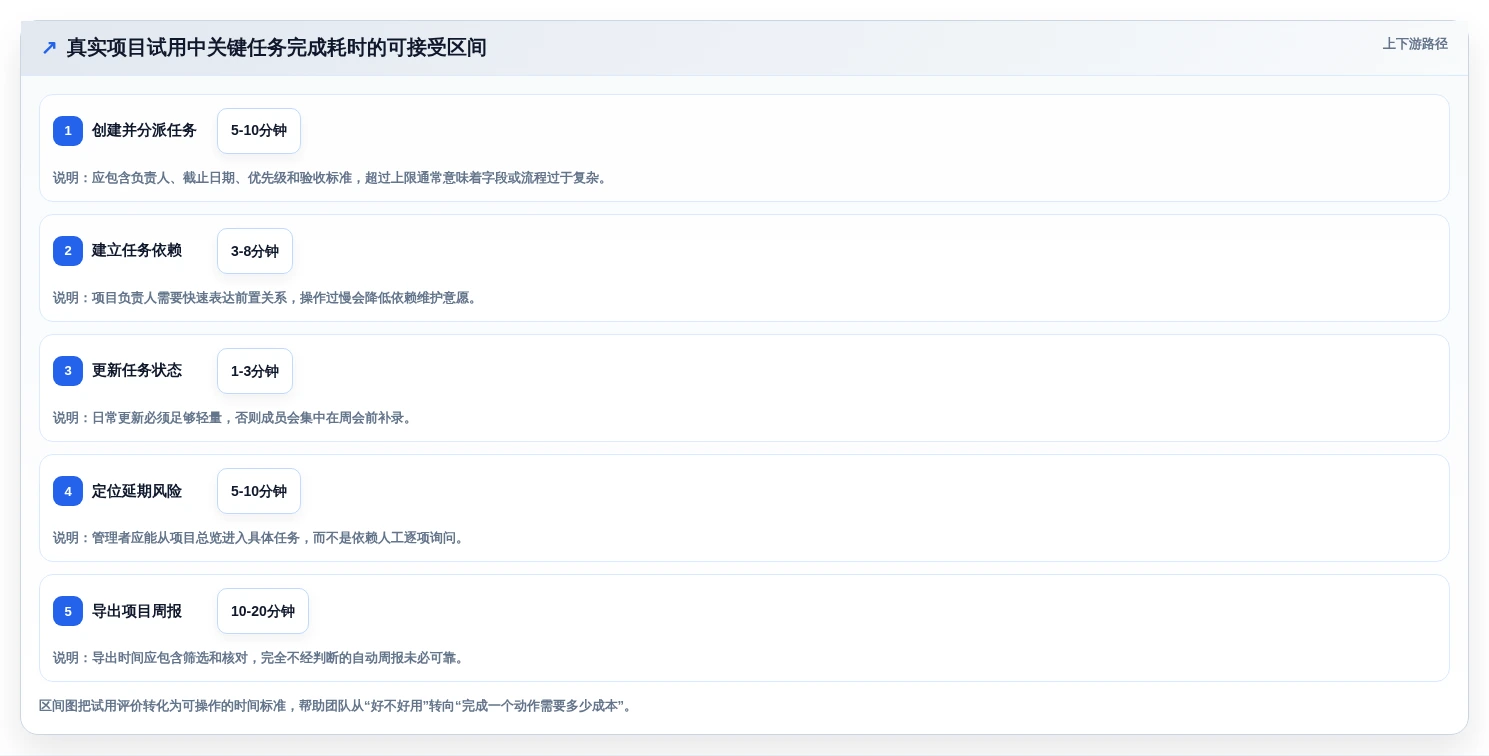

- 是否能在十分钟内创建包含负责人、截止时间和验收标准的任务。
- 是否能清楚表达任务之间的前置依赖和阻塞关系。
- 是否能让每个成员快速看到自己的待办和逾期事项。
- 项目负责人能否在十分钟内找到延期、阻塞和高风险任务。
- 一次需求变更能否留下审批、责任和版本记录。
- 不同角色能否看到符合权限范围的数据。
- 数据、附件和历史记录是否能够导出或迁移。
2. 让不同角色分别打分
建议使用五分制,但每个分数都要附带具体描述。普通成员可以评价“更新任务是否顺手”,项目负责人评价“风险是否可见”,管理者评价“报表是否支持决策”,信息化人员评价“权限和接口是否可维护”。
如果某个平台管理员评分很高,而普通成员评分很低,不要简单取平均值。执行成员不用,系统就无法产生可靠数据;如果管理者评分很高而信息化人员认为无法治理,后期也可能出现安全和维护问题。
3. 用试用数据而不是主观印象做复盘
复盘时至少形成一张对比表,记录每个平台在核心流程中的完成时间、错误次数、人工补救步骤和参与者评价。例如同一个需求从创建到进入开发,平台A需要12分钟和4次人工转发,平台B需要8分钟和1次自动通知,这比“平台B看起来更现代”更有决策意义。

九、上线以后如何判断工具真的有效
1. 先看过程指标,再看最终结果
项目延期率是重要结果指标,但它受需求变化、供应商交付和市场环境影响,短期内不一定能直接归因于工具。上线初期应先观察过程指标,例如任务更新率、逾期说明完整度、阻塞关闭时间、周会准备时长和离线表格使用次数。
这些指标能回答一个关键问题:团队是否真的改变了工作方式。如果成员仍然在系统外沟通、在表格中维护真实进度,平台上的数据就不能作为管理依据,任何报表都只是表面结果。
2. 建议建立三层指标体系
- 采用层:活跃成员比例、任务创建量、任务更新频率、移动端或桌面端使用情况。
- 过程层:按时更新率、逾期任务数、阻塞持续时间、审批耗时、重复录入次数。
- 结果层:项目延期率、返工率、跨部门等待时间、周会准备时间和交付验收周期。
不要把登录人数作为唯一成功标准。登录只能说明系统被打开,不能说明任务数据完整,更不能说明项目风险减少。真正有效的指标,应该连接使用行为与业务结果。

3. 三个月后必须检查一次“影子系统”
很多企业上线后仍然保留一份真正有效的表格,平台只是用于展示。这种“影子系统”是最重要的预警信号。检查方法很简单:随机抽取几个项目,对比平台、汇报表和会议纪要中的负责人、日期、状态和风险是否一致。
如果三个来源不一致,不要急着责怪成员,而要追问为什么平台没有覆盖真实工作。可能是字段不够、更新步骤太复杂、权限不合理,也可能是管理会议仍然要求提交离线材料。只有把管理制度和工具使用统一起来,数据才会逐渐可信。
十、最后的行动建议:先验证管理方式,再决定采购
1. 如果你现在还在用表格
不要一次性把所有历史项目全部搬入新系统。先选择一个跨部门、周期适中、风险可控的项目,统一任务状态、负责人和验收标准,再观察两到四周。若连基础任务都无法持续更新,直接购买更复杂的平台不会自动解决问题。
2. 如果你已经有工具但团队不愿使用
先不要急着更换。检查是否存在任务字段过多、提醒泛滥、权限复杂、移动端不便或管理者仍然要求线下汇报等问题。很多“工具不好用”的反馈,实际来自流程设计不合理。把核心流程减到最少,再判断平台是否真的不适配。
3. 如果你是100人以上的中大型组织
应把组织治理、权限、集成、数据迁移和部署方式提前到选型前段。可以将PingCode纳入候选范围,重点验证其对研发、产品、交付和多项目管理的适配程度,同时核实私有化部署、Jira平滑迁移、接口、数据安全和实施服务的具体边界。
中大型组织不应只让一个部门单独试用。至少要安排一个研发或产品项目、一个跨部门交付项目和一个管理报表场景进行验证。只有同时通过执行、协作和治理三道检查,平台才具备组织级推广条件。
4. 如果你正在进行国产化替代
先列出必须保留的资产:历史任务、附件、项目结构、权限关系、状态流转、接口和审计记录。然后再决定哪些流程原样迁移,哪些流程借机重构。迁移项目最忌讳只谈导入数量,不谈数据可用性和成员工作连续性。
5. 如果你需要今天就开始行动
- 用一页纸写清楚当前最严重的三个项目管理问题。
- 邀请项目经理、执行成员、管理者和信息化人员分别补充痛点。
- 从需求出发筛选两到三个候选平台,不要同时试用十个。
- 准备一个真实项目,设置四周试用周期和统一评分表。
- 用任务更新率、阻塞时间、会议准备耗时和影子表格次数进行复盘。
- 把三年总成本、迁移风险和长期治理成本写入最终决策。
6. 最终判断标准
我认为,真正值得采购的项目跟踪管理工具,应当同时满足三个条件:执行成员愿意更新,项目负责人能够发现风险,管理者可以据此做出资源和优先级决策。
如果平台只能生成漂亮的总览,却无法让任务按时更新,它只是展示工具;如果平台功能很多,却需要大量人工维护,它只是新的工作负担;如果平台能让信息持续沉淀、风险提前暴露、会议从汇报转向决策,它才真正具备项目管理价值。
选型的终点不是签署合同,而是让组织形成一套可持续的项目事实系统。2026年的工具竞争会越来越集中在AI、集成和智能报表,但企业最应该守住的判断标准仍然很朴素:数据是否真实、责任是否清楚、风险是否提前出现、成本是否长期可控。
下一步可以先完成一张内部评分表,再选择两个候选平台进行同一项目的对比试用。不要从“哪个工具最热门”开始,而要从“我们最不能继续容忍哪一种项目失控”开始。这个问题回答清楚,工具选择通常就不会偏离太远。
常见问题解答(FAQ)
1. 2026年项目跟踪管理工具应该怎么选,团队是不是功能越多越适合?
我们团队过去一直用共享表格、群聊和邮件跟进项目,后来发现同一个任务经常出现三个截止时间,负责人也不清楚哪个版本才是最终要求。我想知道,什么情况下才真正需要项目跟踪管理工具,而不是继续优化现有表格?
不建议先看功能数量,而应先判断团队的问题究竟是“记录不方便”,还是“项目状态无法被持续管理”。如果只是两三个人协作、项目周期短、任务依赖简单,共享表格可能已经够用;但当任务开始跨部门流转,表格就容易变成静态记录,无法及时反映阻塞、延期和责任变化。
我曾参与过一个约18人的内容与设计团队试用某项目管理平台。试用前,负责人每周需要花约2小时汇总各项目状态;上线基础任务、负责人、截止时间和里程碑后,周会准备时间降到40分钟左右。但这并不是因为工具“自动提升了效率”,而是团队统一了状态定义:未开始、进行中、待确认、已完成和已阻塞。
可以用下面的信号判断是否值得采购: 现象说明优先级 任务散落在聊天记录中信息无法沉淀高 项目状态依赖人工汇报管理者缺少实时视图高 团队人数少且流程固定复杂系统可能增加负担低 多个项目争抢同一批人员需要资源和依赖管理高 我的判断是:先解决责任、截止时间和进度透明问题,再考虑自动化、AI报表等高级功能。
工具越复杂,越需要成熟的流程配合;否则买来的不是管理能力,而是一套没人愿意维护的新系统。
2. 项目跟踪管理工具选型时,哪些指标应该纳入评分表?
我看过不少工具介绍,几乎每个平台都强调看板、甘特图、自动化和AI能力,但实际试用后才发现,有些功能看起来很强,团队却根本用不上。我想建立一套更客观的评分方法,避免被演示页面和功能数量带偏。
建议采用100分制,但不要让所有团队使用同一套权重。项目跟踪工具的核心不是“功能最多”,而是能否让团队稳定完成任务更新、风险暴露和进度汇总。我在一次候选工具比较中,将三个平台放进同一张评分表,并要求它们使用同一个真实项目模板。
结果显示,功能最丰富的平台并没有得最高分,因为普通成员创建和更新任务需要经过多个页面,试用第二周后任务更新率反而下降。
评估维度建议权重重点观察 任务与里程碑20分负责人、截止时间、依赖关系是否清晰 协作与流程15分评论、审批、通知是否减少重复沟通 报表与管理视图15分能否快速发现逾期和阻塞任务 易用性15分新成员能否在30分钟内完成基本操作 集成能力10分是否能连接现有日历、沟通和研发系统 安全与权限10分是否支持分级权限、日志和数据导出 成本与扩展性10分人员增长后价格和管理复杂度如何变化 服务稳定性5分响应速度、备份和故障处理是否明确 评分时应把“是否满足刚需”与“体验好不好”分开。
比如某平台没有团队必须使用的审批能力,即使界面漂亮,也应触发一票否决,而不是靠其他加分项弥补。对小团队,我会提高易用性和成本权重;对研发团队,会提高流程、集成和缺陷跟踪权重;对大型组织,则优先看权限、审计、稳定性和数据治理。权重不同,最终答案自然也会不同。
3. 如何通过试用判断一个项目管理工具是否真的适合团队?
以前参加产品演示时,我觉得每个平台都很好用,但真正上线后,成员还是回到聊天工具里报进度,任务系统逐渐变成了摆设。我想知道,试用项目应该怎么设计,才能提前发现使用门槛、权限问题和流程不匹配?
试用不能只看演示账号,也不能只让项目经理体验。最有效的方法是导入一个真实但风险可控的项目,保留真实的参与角色、任务依赖和交付节点,再观察团队是否愿意持续使用。我建议试用周期至少覆盖一个完整工作周,最好达到两周。第一周观察创建任务、分配负责人、更新状态和评论协作;
第二周观察逾期提醒、周报汇总、权限配置和数据导出。只看注册后前两小时的操作体验,通常会高估工具的实际价值。可以设置7个测试任务: 普通成员能否在5分钟内创建并更新一项任务;负责人能否快速看到自己的待办和逾期事项;管理者能否在10分钟内生成项目状态汇总;前置任务延期后,相关任务是否容易被发现;
外部协作者能否只看到授权范围内的信息;离职或转岗成员的权限能否及时回收;项目结束后,任务、附件和记录能否完整导出。试用时最好记录量化结果,而不是只写“感觉不错”。例如,统计新成员完成首次任务更新所需时间、周会前整理进度所需时间、逾期任务被发现的平均时长,以及一周后任务按时更新率。
指标试用前合格参考线 周会进度整理时间约120分钟控制在60分钟以内 任务按时更新率约55%稳定达到80%以上 发现逾期任务时间通常超过1天当天可见 新成员首次上手时间约1小时30分钟内完成基础操作 最终不要只听项目经理意见,还要让执行成员、部门负责人、信息安全人员和采购人员分别打分。
执行成员关注操作负担,管理者关注可见性,安全人员关注权限和数据,采购人员关注三年总成本,四类意见缺一不可。
4. 2026年项目跟踪管理工具中的AI功能值得为此增加预算吗?
我看到很多平台都在宣传AI生成周报、自动拆解任务和风险预测,但我担心这些功能只是换了一种宣传方式,实际输出还需要人工重做。我想知道,应该如何判断AI功能是否真正有用,以及怎样计算它是否值得额外付费?
我的判断是,AI功能值得采购的前提不是“看起来先进”,而是能减少一种可重复、可核验的工作。会议纪要整理、任务初步拆解、逾期信息汇总和周报草稿生成,通常比完全自动做项目决策更适合AI介入。在一次试用中,我们让AI根据会议记录生成任务清单,并与人工整理结果对比。
它能较好识别负责人和截止时间,但对“尽快完成”“下周确认”这类模糊表达处理不稳定,约四分之一的任务仍需要人工补充具体日期。因此,AI适合做第一稿,不适合直接作为最终计划。
AI场景适合程度人工必须检查的内容 会议纪要转任务高负责人、截止时间和任务边界 自动生成周报高数据范围、异常原因和结论 逾期提醒与风险汇总中高风险优先级和实际影响 自动拆解复杂项目中依赖关系、资源和验收标准 自动做关键决策低业务判断和责任归属 评估AI功能时,我会重点检查五件事:是否支持权限隔离,输出能否追溯来源,结果是否可以编辑,错误内容能否快速纠正,以及是否按调用量额外收费。
尤其是涉及客户资料、研发计划和经营数据时,不能只看生成效果,还要确认数据使用范围和保存方式。是否值得增加预算,可以用一个简单公式估算: 年度净收益 = 每月节省工时 × 人员工时成本 × 12 − AI增值费用 − 审核维护成本。例如每月节省15小时,按每小时150元计算,年度节省约27000元;
如果增值费用和审核成本合计不超过这部分收益,并且输出质量稳定,才有继续采购的理由。若AI只是生成一份仍需人工重写的漂亮周报,就不应把宣传价值当成管理收益。
核心关键词
文章包含AI辅助创作:选对工具事半功倍:2026年项目跟踪管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/97103
读者评论
文章把“项目完成80%”可能掩盖关键路径只完成54%的例子讲得很直观,说明项目跟踪不能只看任务数量,阻塞任务和里程碑确实更值得管理者关注。
问题、流程、能力、成本”的选型顺序很实用,尤其是把培训、迁移、集成和维护纳入三年总成本,能避免只看账号单价导致后期预算失控。
我比较认同用真实项目试用而不是看厂商演示的建议。加入延期任务、需求变更、跨部门协作和审批环节,才能真正检验权限、提醒、依赖和变更记录是否好用。
