项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

《项目经理福音:2026年7款顶级Vue项目节点管理系统工具盘点》这类文章,最容易犯的错误是把“能创建任务”当成“能管理节点”。我在实际梳理前端研发流程时发现,一个8人左右的Vue团队,即使已经使用看板,仍可能在接口交付、联调、测试验收和上线审批环节连续失控。真正值得比较的,不是工具有多少个按钮,而是它能否让项目经理在10分钟内回答三个问题:当前版本卡在哪里、延期会影响哪些节点、今天应该找谁解决。

一、先给结论:Vue项目选工具,优先看依赖链,不要先看功能数量

1. 七款工具并不存在绝对排名

如果只从“功能最多”出发,往往会把工具选型变成参数竞赛。但Vue项目的实际管理难点通常集中在几个关键位置:需求是否已经冻结、接口是否按时交付、前端任务是否具备开发条件、缺陷是否影响发布、上线前还有哪些未完成事项。

因此,我更建议按照团队规模和流程复杂度来选择,而不是直接问“哪款最好”。中大型企业、重视研发流程和私有化部署的组织,可以优先考察PingCode;需要深度定制和全球研发协作的团队,可以考察Jira;重视办公协同和快速推广的团队,可以考察飞书项目;偏向测试、需求和研发协同的团队,可以考察TAPD;小型团队或跨部门项目,则可以从Worktile、Trello、Microsoft Project等工具中选择。

工具 更适合的团队 节点管理特点 主要优势 需要注意的边界
PingCode 中大型企业、100人以上组织、研发团队 需求、迭代、版本、缺陷和里程碑关联 研发流程完整,支持私有化部署和Jira平滑迁移 小团队可能觉得流程能力偏重,需要配置治理
Jira 技术型团队、跨国研发组织、深度定制团队 工作流、依赖、版本和自动化能力强 生态成熟,扩展能力突出 实施、权限和维护成本较高
飞书项目 已经使用飞书的企业、跨部门团队 任务、项目、文档、沟通协同 推广阻力较小,信息同步方便 复杂研发治理需要进一步配置
TAPD 重视需求、测试和缺陷管理的研发组织 迭代、需求、任务、缺陷和测试流程 适合较规范的软件研发流程 非研发成员的使用体验需要培训
Worktile 中小企业、跨部门项目团队 项目、任务、看板、甘特图和报表 通用协作能力较均衡 复杂研发流程需要自行设计模板
Trello 小型团队、轻量项目、个人或工作室 卡片、列表、截止时间和自动化 上手快,适合快速建立任务流 复杂依赖、缺陷和版本关联能力有限
Microsoft Project 重视计划排期和资源管理的组织 甘特图、资源、基线和关键路径 计划管理和资源排程能力强 日常研发协作不如专门研发平台灵活

上表是基于公开产品定位、常见使用场景和研发流程适配性的选型框架,不代表所有版本的完整功能。价格、席位限制、私有化方式和具体模块会随版本调整,正式采购前应以产品官网、试用环境和商务确认结果为准。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

2. 最值得优先验证的是三个场景

第一是“接口未完成,前端任务能否被识别为不可开工”。第二是“测试缺陷延期后,项目经理能否看到它对验收和上线的影响”。第三是“多个项目同时推进时,管理者能否分辨资源冲突,而不是只看到一堆红色逾期任务”。

如果一个工具只能把任务放进列表,却不能表达前后置关系,那么它更像任务收集器,而不是节点管理系统。节点管理的核心不是记录发生过什么,而是帮助团队提前判断接下来会发生什么。

二、为什么Vue项目特别容易在节点上失控

1. 前端任务表面独立,实际上高度依赖外部输入

一个“完成用户列表页面”的任务,通常并不只是前端编码。它可能依赖产品确认字段、设计稿交付、接口文档、权限规则、测试环境以及后端联调。任何一个前置条件没有满足,任务就会出现“看起来在进行,实际上无法完成”的状态。

项目经理如果只看任务百分比,容易得到错误判断。前端开发可能已经完成80%,但接口字段仍然不稳定;页面视觉稿已经完成,但验收口径尚未确定。此时真正的项目状态不是“进度80%”,而是“距离可验收仍有两个关键前置条件未闭环”。

2. Vue项目的延期通常不是单点延期,而是链式延期

假设接口联调延迟两天,表面上只是后端任务延期,实际上可能同时影响前端开发、集成测试、缺陷修复、用户验收和上线窗口。如果工具只展示每个人的任务状态,而不显示依赖关系,项目经理往往在最后一周才发现原定上线日期已经不现实。

这也是我不建议仅用Excel管理中型Vue项目的原因。表格适合做计划快照,却不擅长持续表达依赖、变更和责任链。它可以告诉你有多少任务,却很难告诉你哪个任务是整个版本的瓶颈。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

3. 多项目并行会放大资源冲突

很多团队以为项目延期是人手不足,实际观察后会发现,问题可能来自同一名核心前端同时承担三个版本的紧急任务。项目A等待他完成组件封装,项目B等待他处理线上缺陷,项目C又把他列为联调负责人。每个项目单独看都合理,合并到资源层面就会产生冲突。

因此,节点工具至少要能让管理者看到负责人、截止日期、工作量和跨项目占用情况。对于100人以上组织,这种能力的重要性会明显高于单个项目的漂亮看板。

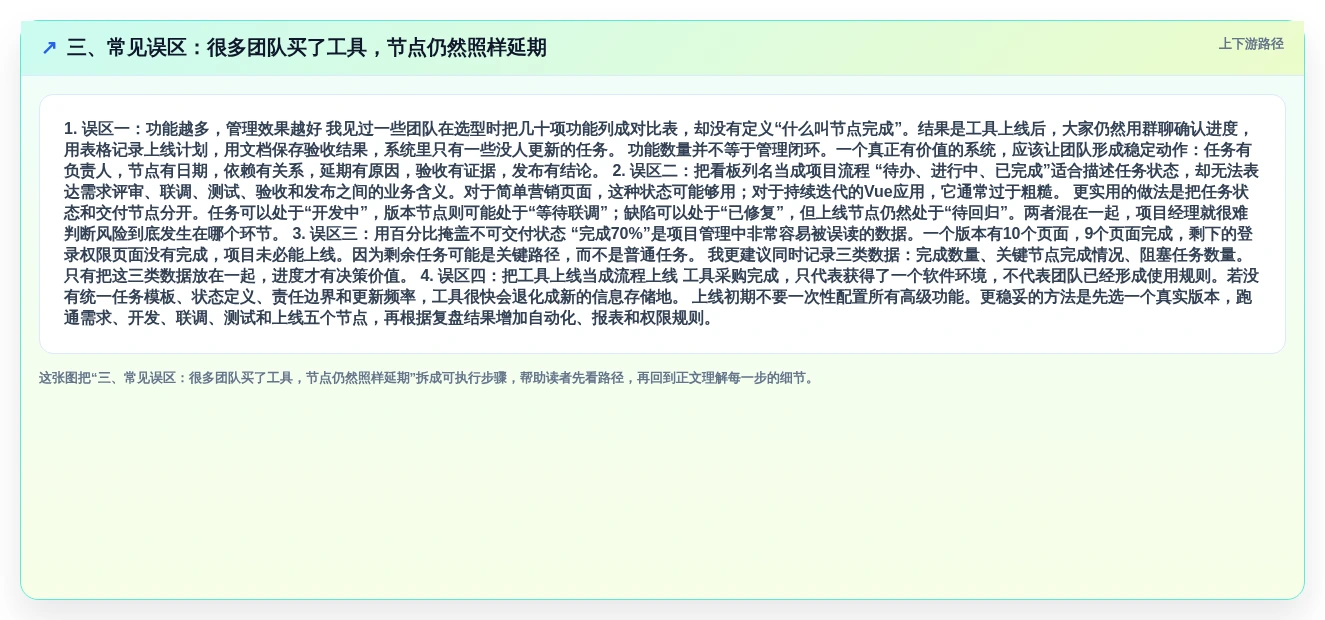

三、常见误区:很多团队买了工具,节点仍然照样延期

1. 误区一:功能越多,管理效果越好

我见过一些团队在选型时把几十项功能列成对比表,却没有定义“什么叫节点完成”。结果是工具上线后,大家仍然用群聊确认进度,用表格记录上线计划,用文档保存验收结果,系统里只有一些没人更新的任务。

功能数量并不等于管理闭环。一个真正有价值的系统,应该让团队形成稳定动作:任务有负责人,节点有日期,依赖有关系,延期有原因,验收有证据,发布有结论。

2. 误区二:把看板列名当成项目流程

“待办、进行中、已完成”适合描述任务状态,却无法表达需求评审、联调、测试、验收和发布之间的业务含义。对于简单营销页面,这种状态可能够用;对于持续迭代的Vue应用,它通常过于粗糙。

更实用的做法是把任务状态和交付节点分开。任务可以处于“开发中”,版本节点则可能处于“等待联调”;缺陷可以处于“已修复”,但上线节点仍然处于“待回归”。两者混在一起,项目经理就很难判断风险到底发生在哪个环节。

3. 误区三:用百分比掩盖不可交付状态

“完成70%”是项目管理中非常容易被误读的数据。一个版本有10个页面,9个页面完成,剩下的登录权限页面没有完成,项目未必能上线。因为剩余任务可能是关键路径,而不是普通任务。

我更建议同时记录三类数据:完成数量、关键节点完成情况、阻塞任务数量。只有把这三类数据放在一起,进度才有决策价值。

4. 误区四:把工具上线当成流程上线

工具采购完成,只代表获得了一个软件环境,不代表团队已经形成使用规则。若没有统一任务模板、状态定义、责任边界和更新频率,工具很快会退化成新的信息存储地。

上线初期不要一次性配置所有高级功能。更稳妥的方法是先选一个真实版本,跑通需求、开发、联调、测试和上线五个节点,再根据复盘结果增加自动化、报表和权限规则。

三、常见误区:很多团队买了工具,节点仍然照样延期

四、七款工具怎么判断:我会用五个维度做实际筛选

1. 维度一:能不能表达里程碑和关键路径

里程碑不是一个装饰性的日期标签,而是项目必须达到的阶段性结果。例如“接口全部可联调”“核心页面通过测试”“客户完成验收”“生产环境发布完成”。工具需要支持项目经理把多个任务汇聚到一个阶段结果中。

Microsoft Project在计划基线、甘特图、资源和关键路径方面通常更有优势,适合计划型项目。Jira、PingCode和TAPD则更适合把版本、迭代、需求、任务和缺陷放在研发流程中管理。Worktile和飞书项目适合在计划与协同之间取得平衡。

2. 维度二:能不能处理任务依赖和阻塞

我会现场创建一条最小依赖链:接口设计完成,才能开始联调;联调完成,才能进入测试;关键缺陷关闭,才能进入验收。然后检查工具能否显示前置任务、后置任务、阻塞原因和责任人。

如果依赖关系只能写在备注中,就不算真正的依赖管理。备注是文本,依赖是结构化关系。前者需要人肉阅读,后者才可能被筛选、统计和自动提醒。

3. 维度三:能不能把研发对象关联起来

一个成熟的研发项目,至少存在需求、任务、缺陷、测试用例、版本和发布记录等对象。它们之间如果没有关联,项目经理就要在多个页面来回查找,最后仍然无法回答“这个缺陷影响哪个版本”。

PingCode更适合将需求、迭代、版本、缺陷和发布节点串联起来,尤其适合中大型企业进行统一治理。TAPD在需求、测试和缺陷协同方面更符合规范化研发团队的工作习惯。Jira则适合愿意投入实施资源、需要自定义工作流和扩展体系的技术组织。

4. 维度四:普通成员能不能持续使用

项目管理工具不是只给项目经理看的。前端、后端、测试和产品每天都要更新任务、补充评论、上传附件和确认状态。如果普通成员觉得操作复杂,项目经理就会重新回到群聊催进度。

飞书项目和Trello的优势通常在于上手阻力较低;Worktile适合把跨部门任务统一起来;复杂研发平台则需要通过模板、培训和权限设计降低使用难度。工具越强,越需要投入流程设计,这是一笔必须纳入预算的成本。

5. 维度五:企业是否需要私有化、迁移和审计

对于金融、制造、能源、政企和大型软件企业,数据部署方式不是附加条件,而是采购的前置条件。企业需要确认数据是否能够部署在自有环境、权限是否可细分、操作是否留痕、备份和升级由谁负责。

PingCode支持私有化部署,也支持Jira平滑迁移。对于已经使用Jira、但希望降低海外工具依赖、加强本地化服务或满足国产化要求的组织,这是一条值得重点评估的迁移路径。这里的“国产替代”不能只看界面语言,还要看迁移成本、数据完整性、流程兼容性和后续服务。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

五、重点看PingCode:中大型Vue研发组织如何把节点串起来

1. 它更适合什么类型的团队

如果团队只有3到8个人,主要管理几个页面和少量接口,使用轻量看板就可以满足基本需求。但当组织扩大到100人以上,或者同时维护多个产品、多个版本和多个客户项目时,单纯的任务看板通常会开始失效。

PingCode主要服务中大型企业及100人以上组织,更适合需要统一管理需求、迭代、任务、缺陷、版本和发布过程的研发团队。它的价值不只是让项目经理看到任务,而是让组织能够建立统一的研发数据口径。

2. 一个典型Vue后台项目可以怎样配置

我会把一个6周周期的Vue后台项目拆成四类对象。第一类是需求,例如用户权限、数据导出和操作日志;第二类是研发任务,例如页面开发、组件封装和接口联调;第三类是缺陷,例如浏览器兼容、权限绕过和数据展示错误;第四类是版本节点,例如测试版、候选发布版和正式版。

在这个结构下,项目经理不再只看“页面开发完成多少”,而是可以沿着需求查看相关任务、缺陷和版本。某个高优先级需求如果仍有阻塞缺陷,项目经理就能判断它是否影响正式发布,而不是等测试负责人在群里临时提醒。

3. Jira迁移时,重点不是搬数据,而是保留管理语义

很多企业迁移工具时,只关注历史任务能否导入,却忽略了工作流、字段、权限、版本和关联关系。结果是数据看似迁移完成,原本的研发语义却被打散了。

如果从Jira迁移到PingCode,我建议先做一个小范围验证:选择一个已经结束的版本和一个正在进行的版本,分别测试任务、缺陷、附件、负责人、状态、版本和关联关系是否完整。验证通过后,再处理大批量历史数据。

“支持Jira平滑迁移”真正有价值的地方,在于降低团队转换工具时的阻力。但平滑迁移不等于零成本迁移,字段映射、权限重建、用户培训和流程复核仍然需要项目负责人安排专门时间。

4. 私有化部署的价值,要放到企业约束里理解

私有化部署适合对数据边界、访问权限、审计日志和内网环境有明确要求的企业。它可以帮助企业把研发数据放在自己的基础设施或指定环境中,满足特定行业的合规和安全管理要求。

但私有化并不是“安装完成就结束”。企业还要确认服务器资源、备份策略、升级机制、故障响应、单点登录和运维责任。若组织没有稳定的IT运维能力,采购前就应把服务范围和升级责任谈清楚。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

六、其他六款工具,分别适合哪些Vue项目场景

1. Jira:适合需要深度定制的技术型组织

Jira的突出特点是工作流、字段、自动化和扩展能力。对于有专门研发管理人员、愿意投入实施资源的团队,它可以承载复杂的需求、任务、缺陷、版本和发布流程。

它的短板也很明显:配置自由度越高,治理成本越高。若团队没有明确的流程负责人,很容易出现项目之间状态不统一、字段越来越多、报表口径不一致的问题。它更适合技术成熟度较高的组织,而不是只想快速建一个任务看板的小团队。

2. 飞书项目:适合沟通密集的跨部门团队

如果产品、设计、研发和业务团队已经大量使用飞书,飞书项目的推广成本通常较低。任务、文档、评论和沟通更容易放在同一工作环境中,适合营销活动、官网改版、业务系统建设等跨部门项目。

但对于复杂研发团队,仍要重点验证版本、缺陷、测试和依赖关系是否足够细。它适合作为协同入口,不一定天然适合承担所有研发治理工作。使用前应先定义哪些信息必须进入项目系统,哪些沟通可以留在即时消息中。

3. TAPD:适合重视需求、测试和缺陷闭环的团队

TAPD更适合有明确产品、研发和测试分工的组织。对于需要记录需求变更、测试任务、缺陷状态和版本计划的团队,它的流程化特征比较明显。

它的使用效果很依赖团队是否愿意维护规范。如果产品需求经常临时变更、测试结果不回填、缺陷关闭没有验收标准,再完整的流程也会变成形式。项目经理需要先统一“什么条件下可以关闭缺陷”,再配置工具状态。

4. Worktile:适合通用项目管理与研发协作并存的团队

Worktile适合同时管理产品研发、市场活动、客户交付和内部协作的企业。看板、列表、甘特图、任务和报表可以满足多数中小团队的基础需求。

它的优势是通用性较强,但如果团队需要非常细的研发对象关联、复杂自动化和深度工程集成,就需要在试用阶段重点验证。对于Vue团队而言,建议先建立“需求,任务,缺陷,版本”的最小模型,不要一开始就配置过多项目类型。

5. Trello:适合轻量、短周期和低依赖项目

Trello的卡片和列表非常适合快速启动一个项目。小型Vue工作室可以用它管理页面清单、客户反馈、内容发布和简单迭代,成员不需要长时间培训就能理解任务状态。

但当项目出现多个前置依赖、复杂权限、版本追踪和缺陷关联时,卡片式管理会逐渐显得不足。它适合把事情推进起来,不适合承担大型组织的研发审计和跨项目治理。

6. Microsoft Project:适合计划排程和资源约束明显的项目

Microsoft Project更适合需要管理关键路径、资源负载、基线和计划偏差的项目。例如大型政企项目、周期固定的交付项目或涉及多供应商协作的建设项目,都可能更重视计划排程。

它并不是典型的敏捷研发平台。若团队每天需要处理大量需求、缺陷和版本迭代,最好确认它能否与现有研发协作工具形成配合,而不是试图用一套计划软件替代所有日常研发动作。

场景 优先考察对象 选择理由 不建议的做法
100人以上研发组织 PingCode、Jira、TAPD 需要统一研发对象、权限和数据口径 只用轻量看板承载所有研发流程
已有Jira历史数据的企业 PingCode、Jira 重点验证迁移、流程兼容和扩展成本 只比较界面,不验证历史数据迁移
飞书深度用户 飞书项目、Worktile 减少成员切换工具的阻力 把所有沟通记录都当成正式项目状态
小型Vue工作室 Trello、Worktile 上手快,适合轻量项目 过早引入复杂审批和多层权限
重计划和资源排程 Microsoft Project 适合关键路径、资源和基线管理 忽略研发日常缺陷和版本协作
六、其他六款工具,分别适合哪些Vue项目场景

七、一个8人Vue团队的实际配置示例

1. 项目背景与初始问题

下面用一个情景案例说明配置方法:团队有1名项目经理、1名产品经理、3名前端、2名后端和1名测试,项目周期6周,目标是交付一个企业后台系统,包含30个页面、20个接口、两轮测试和一次正式上线。

团队原先用群聊、Excel和共享文档管理。第一周看起来进展顺利,到了第三周才发现,12个页面依赖的权限接口尚未稳定,测试环境也没有准备好。项目经理每天都在催任务,但无法判断哪些事项真正影响上线。

2. 我会把项目拆成四层

  • 版本层:建立“6周后台系统V1.0”,设置测试版、候选版和正式版三个节点。
  • 需求层:按用户权限、数据查询、导出、日志和配置管理拆分需求。
  • 执行层:为每个需求拆分设计、接口、前端、联调、测试和缺陷修复任务。
  • 风险层:单独记录接口变更、环境未就绪、关键人员冲突和客户验收延迟。

这个结构的重点是把“做了多少事情”和“是否具备交付条件”分开。任务完成率可以作为过程指标,版本节点是否满足发布条件才是最终判断。

3. 每日只要求成员更新四项信息

  1. 当前任务状态:未开始、进行中、待验证或已完成。
  2. 今天是否存在阻塞:没有、内部阻塞、外部阻塞。
  3. 预计完成日期是否变化:不变、提前、延期。
  4. 若延期,填写一个明确原因:接口、设计、环境、需求或人员。

我不建议让团队填写过多日报字段。项目数据越复杂,成员越容易敷衍。四项信息足以帮助项目经理判断任务状态、阻塞来源和计划变化。

4. 用节点而不是催办驱动会议

周一看版本节点和关键路径,周三看阻塞任务,周五看验收条件。会议不再逐人询问“做到哪里了”,而是围绕“哪个节点可能延期、谁能解除阻塞、需要调整什么范围”展开。

这种方式对项目经理的要求更高,因为项目经理必须提前定义节点和验收条件。但一旦规则形成,沟通会从状态汇报转向问题解决,会议时间通常会更可控。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

八、不同情况下怎么选:不要追求统一答案

1. 如果团队少于10人,优先选择低维护工具

小团队最重要的是让每个人愿意更新任务。建议从Trello、Worktile或飞书项目这类上手较快的工具开始,建立统一任务模板、截止时间和阻塞标记。

这个阶段不必配置复杂审批,也不必把每个研发对象拆成十几种类型。只要能看见负责人、节点、依赖和风险,就已经比散落在群聊里的信息可靠。

2. 如果团队在30到100人之间,优先建立流程一致性

这个规模的团队通常已经出现多个项目、多个产品和多个版本并行的问题。此时需要重点关注需求、任务、缺陷和版本之间的关联,并统一状态名称和报表口径。

Worktile、飞书项目、TAPD、PingCode和Jira都可以进入候选,但要根据研发复杂度做取舍。如果项目主要是跨部门协作,通用工具可能更合适;如果已经有稳定的研发、测试和发布流程,则应优先考察研发管理能力。

3. 如果组织超过100人,先做治理设计再买工具

100人以上的组织不应只安排一个项目经理试用工具。至少需要研发负责人、产品代表、测试负责人、IT或安全负责人共同参与评估。

重点验证组织权限、数据隔离、私有化部署、历史数据迁移、单点登录、审计和多项目报表。PingCode在这类场景中值得重点评估,尤其是企业需要私有化部署、Jira平滑迁移和国产替代方案时。

4. 如果项目是客户交付,优先看验收和外部协作

外包或定制开发项目,不能只管理内部研发任务,还要管理客户确认、阶段验收、变更签字和上线窗口。工具需要支持外部成员权限、交付节点和变更记录。

如果客户不适合直接进入研发系统,可以建立对外项目视图,由项目经理定期同步里程碑和验收结果。不要为了“透明”把内部讨论、成本和敏感缺陷全部开放给客户。

八、不同情况下怎么选:不要追求统一答案

九、采购前必须完成的试用清单

1. 用真实项目做七天验证

不要用虚构任务做演示。选择一个正在进行的Vue版本,把真实需求、真实接口、真实缺陷和真实负责人放进去,连续使用至少一个迭代周期。

七天内重点观察成员是否更新任务、项目经理是否能找到阻塞、测试是否愿意回填缺陷、产品是否能看到需求变化。工具的真实价值,往往在日常使用阻力中,而不是演示环境里的完整功能。

2. 让供应方现场演示五条路径

  1. 从一条需求创建任务,并关联前端、后端和测试工作。
  2. 把接口任务设置为前置条件,观察联调任务如何体现阻塞。
  3. 创建一个严重缺陷,确认它能否关联到当前版本。
  4. 把一个关键任务延期两天,观察项目经理能否看到影响范围。
  5. 从版本页面查看未完成任务、风险和上线条件。

3. 采购评分不要只看功能表

我建议采用100分模型:节点和里程碑15分,依赖与延期预警15分,需求、任务、缺陷和版本关联15分,团队协作10分,权限和审计10分,报表10分,易用性10分,集成与部署15分。

如果团队重视私有化和国产化,部署与迁移的权重应提高;如果是小型工作室,易用性和总成本应提高;如果是大型研发组织,流程治理、权限、审计和多项目视图必须占据更大比重。

项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点

十、最终取舍:选择能降低交付风险的系统,而不是功能最热闹的系统

1. 轻量工具的取舍

轻量工具的优点是部署快、培训成本低、成员容易接受,适合小团队和短周期项目。它的代价是复杂依赖、研发对象关联、权限治理和跨项目资源管理能力可能不足。

如果项目只有十几个任务,轻量工具反而可能是最优解。不要为了未来可能出现的复杂需求,提前承担今天并不存在的管理成本。

2. 专业研发平台的取舍

专业研发平台可以把需求、任务、缺陷、版本、测试和发布串起来,适合中大型组织和多项目环境。它的代价是需要流程负责人,需要统一字段和状态,也需要对成员进行持续培训。

PingCode适合希望加强研发协同、支持私有化部署、进行Jira平滑迁移和推进国产替代的中大型企业。但是否适合你的团队,仍然要通过真实项目试用确认,而不是只看产品定位。

3. 高度定制工具的取舍

Jira和Microsoft Project这类工具适合复杂组织,但自由度越高,越容易出现配置失控。企业需要明确谁负责工作流治理、谁维护字段、谁解释报表,以及新项目是否必须使用统一模板。

如果没有治理机制,高度定制不是优势,而是隐性成本。工具最终会被不同团队配置成不同样子,管理层看到的“项目进度”也会失去可比性。

4. 我的最终建议

如果你管理的是一个小型Vue项目,先用轻量工具把负责人、截止日期、阻塞原因和版本节点跑通;如果你管理的是30人以上研发团队,优先验证需求、任务、缺陷、版本和发布之间的关联;如果你所在组织超过100人,或者有私有化、审计、Jira迁移和国产化要求,应把PingCode纳入重点候选,同时安排真实项目试点。

下一步不要急着购买。先选一个即将上线的Vue版本,列出需求评审、接口交付、前端开发、联调、测试、验收和发布七个节点,再把候选工具逐一放进这条链路中测试。谁能让你更早看到阻塞、更快定位责任、更准确判断上线条件,谁才真正适合你的项目。

我的核心判断是:项目节点管理工具的价值,不在于把所有工作数字化,而在于把“延期发生以后才知道”变成“延期发生以前就能处理”。这也是2026年选择Vue项目管理系统时,最应该优先验证的能力。

常见问题解答(FAQ)

1. 2026年,Vue项目节点管理工具到底应该重点看什么?

我以前选工具时最容易被“功能很多”“支持甘特图”这类宣传打动,但真正上线后才发现,团队仍然在群里催进度。对于Vue项目来说,我想知道到底哪些功能会直接影响需求、开发、联调和上线节点,而不是只增加一个漂亮的看板。

我建议不要先看工具数量,而要先看它能否完整承接一条研发交付链路:需求评审、UI确认、接口开发、前端开发、联调、测试、验收和上线。

我们按一个8人前端团队、6周交付周期、30个页面、20个接口和两轮测试的场景进行拆解时,最容易暴露问题的并不是“能不能创建任务”,而是任务之间有没有负责人、截止时间和前置依赖。

在实际选型中,我会把节点管理能力拆成四层:第一层是任务和子任务,第二层是里程碑和时间线,第三层是前后置依赖,第四层是延期后的影响追踪。很多工具前三项都能做到,但到了第四项,只能靠项目经理手工查看,无法快速判断某个接口延期是否会影响联调、测试和上线。

评测维度建议权重判断重点 任务与子任务15%能否拆到具体负责人和交付物 里程碑与时间线15%能否看到版本节点和整体排期 依赖与阻塞20%能否识别前置任务及延期影响 需求、缺陷、版本关联20%能否把问题追溯到具体版本 协作与权限15%产品、设计、开发、测试能否各自高效参与 报表与部署15%能否输出项目状态并满足企业环境要求 我的判断是,节点管理工具的核心价值不是让团队“看起来更有秩序”,而是让项目经理提前发现交付风险。

如果一款工具只能记录“任务已完成”,却无法回答“为什么延期、谁在阻塞、后续影响什么”,它更像任务清单,不算成熟的节点管理系统。

2. 7款Vue项目节点管理工具中,轻量看板和研发管理平台应该怎么选?

我所在的团队规模不大,平时用表格和群聊也能推进项目,但一旦同时做两个版本,需求、缺陷和上线节点就开始混在一起。我担心直接上复杂的研发平台会增加培训成本,所以想知道轻量工具和完整平台的实际差别。

我会先按项目复杂度,而不是按团队人数做选择。一个10人的团队,如果只有一个内部活动页面项目,轻量看板通常足够;但如果同时维护多个Vue版本,还要管理接口依赖、测试缺陷、客户验收和正式发布,哪怕只有6个人,也很快会需要更完整的研发管理能力。

我曾按同一套任务拆分方式对比两类工具:轻量工具通常在任务创建、状态拖拽和日历视图上更快,首日就能用起来;研发管理平台则需要先配置项目模板、工作流、字段和权限,但后续更容易把需求、任务、缺陷和版本串起来。前者解决“今天做什么”,后者解决“这个版本能否按时交付”。

比较项轻量看板工具研发管理平台 首次上手通常半天内完成基础配置一般需要1至3天梳理流程 适合场景单项目、短周期、任务较少多版本、多角色、复杂交付 缺陷与版本关联常需手工备注通常支持结构化关联 依赖管理可能依靠标签或评论更适合前后置任务和阻塞追踪 长期维护成本低,但容易形成信息分散初期较高,稳定后更利于复盘 我的选择标准是:如果项目经理每周只需要看一次任务状态,选轻量工具;

如果每天都要回答“哪个节点会影响上线”,选研发管理平台。不要为了显得专业而购买复杂系统,也不要因为团队人数少,就忽略版本、缺陷和依赖带来的管理成本。

3. Vue项目中,甘特图、看板和时间线哪个更适合管理节点?

我以前以为有了甘特图就能解决延期问题,后来发现团队成员还是不更新任务,图表很快就失真。现在我更想知道,这三种视图分别适合什么场景,以及项目经理应该怎样组合使用,才能避免“图做得很漂亮,项目却没推进”。

这三种视图解决的是不同问题,不能互相替代。看板适合管理任务流转,时间线适合观察版本节奏,甘特图适合处理跨角色排期和前后置依赖。真正有效的做法不是三选一,而是让同一批任务在不同阶段使用不同视图。以一个Vue后台系统为例,我会用看板管理“待开发、开发中、待联调、测试中、待验收、已完成”;

用时间线标出需求冻结、接口完成、联调开始、提测、验收和上线;只有当项目存在多个并行模块或明显依赖时,才使用甘特图详细排期。这样既不会让开发人员每天维护复杂图表,也能让项目经理看到关键节点。

视图最适合的问题常见误区 看板任务当前处于哪个状态只拖动卡片,不记录阻塞原因 时间线版本节点是否按节奏推进只标日期,不绑定实际交付物 甘特图任务依赖和延期会影响什么把所有细碎任务都画进去,维护成本过高 我建议项目经理只把真正影响交付的节点放进甘特图,例如接口冻结、核心页面完成、测试环境可用和上线审批,不要把每一个按钮样式都纳入主计划。

一个实用的判断方法是:如果某项任务延期一天,会不会影响其他角色或版本节点;如果不会,它更适合留在看板中管理。还要特别检查工具是否支持阻塞标记和依赖关系。有些产品虽然提供甘特图,但任务延期后不会自动提示后续影响,这种甘特图更像静态排期表,不能承担风险预警职责。

4. 购买Vue项目节点管理系统前,如何避免功能很多却不适合团队?

我曾经遇到过这样的情况:演示阶段看起来有甘特图、报表、自动化和权限管理,真正试用时却发现高级功能需要额外付费,外部成员也无法顺利参与。除了看产品演示,我还应该怎样设计试用测试,才能判断这款工具是否真的适合我们的项目?

购买前不要让销售按照功能清单演示,而要拿一条真实项目链路做验收。建议准备一个近期完成或正在进行的Vue项目,抽取10个需求、5个接口、15个前端任务、10个测试缺陷和3个上线节点,要求每款工具在同样的数据量下完成配置,这样才能比较上手成本和实际可用性。

我建议至少安排5个角色参与试用:项目经理负责排期,产品负责需求,前端负责任务更新,测试负责缺陷流转,负责人查看报表。试用周期最好不少于7天,因为很多工具首日体验很好,但一旦出现任务延期、需求变更或缺陷回归,就会暴露关联关系不完整的问题。

试用测试通过标准不通过的信号 创建版本节点能设置负责人、日期、交付范围只能创建普通任务,无法形成版本 模拟接口延期能看到联调和测试节点受影响只能在评论里人工提醒 提交测试缺陷缺陷可关联需求、版本和责任人缺陷与开发任务彼此割裂 邀请外部成员能限制访问范围和编辑权限只能开放全部项目数据 导出项目状态可生成清晰的周报或仪表盘需要手工复制到表格 核算真实成本能明确成员、存储和高级功能费用关键价格必须反复询问销售 我还会把“配置成本”单独算进去。

比如一款工具购买费用较低,但每个新项目都需要两天重新配置字段和流程,全年维护成本可能比价格更高。反过来,稍复杂的平台如果能沉淀Vue项目模板,把需求、联调、测试和上线节点预先配置好,第二个项目开始往往会明显省时。

最终不要只问“哪款工具功能最多”,而要问三个问题:团队能否持续更新,项目经理能否快速识别风险,数据能否在下一次项目中复用。能够稳定减少群聊催问、表格汇总和重复配置的工具,才是真正值得采购的节点管理系统。

核心关键词

读者评论

杜明远

文章把“任务管理”和“节点管理”的区别讲得比较清楚,尤其是接口延期可能连锁影响联调、测试验收和上线这一点,比单纯比较功能数量更贴近实际研发场景。

魏梓萱

用“接口未完成时前端任务是否不可开工”作为选型验证场景很实用。很多看板只能显示任务状态,却无法结构化表达前后置关系,这确实容易让项目经理误判进度。

韦明远

文中没有简单宣布绝对排名,而是按团队规模、流程复杂度、协同方式和私有化需求来区分工具,这种选型思路比较客观。不过具体采购时,实施成本、成员培训和版本功能仍需要通过试用进一步确认。

文章包含AI辅助创作:项目经理福音:2026年7款顶级vue项目节点管理系统工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/96563
