项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

项目管理平台最容易买错的地方,不是功能少,而是功能很多却没人持续使用。我参与过多轮企业软件选型和试用评审,见过团队花数周比较甘特图、看板、报表和AI功能,系统上线三个月后,项目经理仍在用Excel维护计划,成员继续通过群聊汇报进展,管理层看到的“实时数据”实际上是人工补录后的结果。

因此,2026年选择中国项目管理平台,不能再把问题简化为“哪家功能最多”或“哪家报价最低”。真正应该回答的是:平台能否嵌入现有项目流程,成员是否愿意使用,能否与企业系统连接,能否满足安全和部署要求,以及三年后是否仍然值得继续投入。

本文不做未经证实的厂商排名,而是提供一套可以直接用于采购、试用和POC评审的判断框架。以我在企业选型中反复使用的方法来看,建议把候选平台放进五个维度中比较:流程匹配、使用推广、集成与数据、安全与交付、长期成本;如果企业规模较大,还应单独验证AI功能、国产化适配和迁移能力。

一、先讲结论:最好的平台不是功能最多,而是最容易形成真实数据

1. 选型时先看“数据是否会产生”,再看“功能是否存在”

一个项目管理平台只有在成员持续创建任务、更新进度、提交风险、上传交付物之后,才会产生管理价值。如果项目经理每天登录平台,而执行人员仍然通过微信群、邮件和表格反馈,平台就只能成为一个“展示层”,无法成为项目事实的来源。

我通常会把项目管理平台的价值拆成一条链路:任务创建、责任认领、过程更新、异常暴露、管理决策、项目复盘。链路中任何一个环节无法落地,后面的报表和AI摘要都可能建立在不完整数据上。

选型的第一原则是:宁可选择功能少一些但能被持续使用的平台,也不要选择功能丰富却需要大量人工维护的平台。

2. 五大关键因素应按企业实际情况设置权重

对于拥有多个项目、多个部门和复杂IT环境的中大型企业,我建议采用以下初始权重。它不是行业统一标准,而是一套适合开展POC的建议基准,实际权重应根据项目类型、监管要求和预算调整。

评估维度 建议权重 核心判断 常见失败表现
流程与功能匹配 25% 能否覆盖真实项目流程 只能展示模板,无法处理实际例外
使用体验与推广难度 20% 成员是否愿意持续更新 项目经理录入,成员不更新
集成与数据能力 20% 能否连接现有业务系统 信息孤岛、重复录入、权限混乱
安全、部署与服务 20% 能否满足企业IT和合规要求 上线后才发现部署或审计不满足要求
三年总拥有成本 15% 长期投入是否可控 首年便宜,续费、集成和实施费用上升

如果企业属于金融、能源、制造、政务或大型集团,安全与部署权重可能需要提高到25%甚至30%。如果企业正处在从Excel和群聊迁移的早期阶段,使用体验和推广难度则不能低于流程能力。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

3. 2026年必须增加两个判断:AI能否落地,迁移能否可逆

AI已经成为项目管理平台的重要宣传点,但我建议把AI放在“工作流效率”中验证,而不是把AI功能数量当作采购依据。会议转任务、周报生成、风险识别和项目问答,只有在权限边界清晰、数据持续更新的前提下才有价值。

另一个容易被忽略的判断是迁移和退出能力。企业不应只问“能不能导入数据”,还应询问能否完整导出项目、任务、附件、评论、操作日志和权限关系。如果平台无法提供清晰的迁移和退出机制,低价采购也可能变成长期锁定。

二、先识别企业真正的问题:不要为了买工具而定义需求

1. 从管理症状反推平台需求

项目经理提出“我们需要一个项目管理平台”,通常不是原始需求,而是对多个问题的概括。采购前最好把问题拆开,否则厂商演示什么,企业就容易被带着看什么。

  • 如果主要问题是延期,重点应看计划依赖、里程碑、风险升级和变更记录。
  • 如果主要问题是跨部门协作,重点应看责任边界、任务流转、提醒和外部协作。
  • 如果主要问题是管理层看不到真实进展,重点应看数据来源、状态口径和汇报自动化。
  • 如果主要问题是资源冲突,重点应看人员负载、跨项目占用和资源调整。
  • 如果主要问题是项目经验无法沉淀,重点应看文档关联、复盘模板和历史数据检索。

我建议项目经理在招标或询价前写出一页“问题定义表”,每个问题至少包括现状、影响、希望改变的行为和可验证指标。例如,“项目延期发现太晚”不能直接转化为“需要风险管理功能”,而应转化为“希望把重大延期风险的平均发现时间从两周缩短到三天”。

2. 按项目类型判断平台的核心能力

研发项目、工程项目、交付项目和市场项目对平台的要求并不相同。一个适合软件研发的工具,不一定适合工程交付;一个擅长任务协同的平台,也不一定能承担多项目组合管理。

项目类型 优先验证能力 演示时应提供的真实材料
软件研发 需求、迭代、缺陷、版本、发布流程 真实需求池、迭代计划、缺陷单和版本记录
工程建设 里程碑、现场问题、交付物、验收和变更 工程计划、现场问题清单和验收节点
客户交付 客户协作、交付范围、回款节点和服务记录 客户项目计划、交付清单和合同节点
产品研发 需求价值、版本路线图、资源协调和复盘 产品路线图、需求优先级和版本目标
多项目组合 项目分级、资源统筹、组合视图和管理驾驶舱 项目清单、资源表和管理层月报

3. 先定义用户角色,再定义账号数量

“企业有多少人”并不能直接决定采购规模。真正需要拆分的是项目经理、核心执行成员、普通协作成员、外部客户、管理层和系统管理员分别需要什么权限。

如果所有人都被设计成同一种账号,企业可能出现两种浪费:一部分人拥有过高权限,带来数据风险;另一部分人因为操作复杂而拒绝使用。采购时应要求厂商说明不同角色的授权方式、外部协作者计费规则和只读用户是否收费。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

三、常见误区:为什么看起来专业的选型最后仍然失败

1. 误区一:功能数量越多,平台能力越强

厂商演示通常会把大量功能集中展示,项目经理很容易产生“功能越多越保险”的判断。但功能数量不等于流程覆盖深度,更不等于成员能够顺利使用。

例如,平台同时提供甘特图、看板、表格、时间线、日历和多种报表,并不代表它能解决项目延期。真正要验证的是:任务延期后,依赖任务如何变化,责任人是否收到提醒,项目经理能否看到关键路径,管理层能否获得统一口径的风险信息。

我在评审功能时,会把“有这个功能”改写成四个问题:谁来使用?在什么场景使用?输入什么数据?最后触发什么管理动作。无法回答这四个问题的功能,即使写在产品清单里,也不应计入核心能力。

2. 误区二:只看厂商演示,不让厂商操作真实项目

标准演示往往经过精心准备,页面整洁、数据完整、流程顺畅,但这不能代表平台能够处理企业的复杂情况。真正有价值的演示,应由企业提供一份脱敏后的真实项目材料,让厂商现场完成任务拆解、延期处理、权限配置、风险升级和报表输出。

如果厂商只能按照预设模板演示,而无法解释数据如何导入、异常如何处理、权限如何继承、历史记录如何保留,就说明产品与企业落地之间仍有距离。

3. 误区三:只比较首年报价,不计算三年总成本

软件采购中最容易被忽略的成本包括实施、数据迁移、接口开发、培训、定制报表、存储扩容和高级模块。首年报价较低,不代表长期成本较低。

我建议采购团队要求候选厂商提供三种报价:基础方案、满足当前需求的标准方案、预计三年扩展后的方案。然后把一次性费用和持续性费用分开,避免将实施费、接口费或高级功能费隐藏在备注中。

4. 误区四:把“支持AI”理解成已经产生管理价值

AI可以自动生成周报,但如果项目成员没有及时更新任务,周报只是把过期信息写得更流畅;AI可以识别延期风险,但如果平台无法获得资源、依赖和变更数据,识别结果就可能停留在表面。

判断AI能力时,必须要求厂商回答数据来源、权限范围、训练边界、结果可追溯性和人工复核方式。对于涉及客户资料、研发文档和内部经营数据的企业,还要核实是否存在跨境传输或未经授权的数据使用。

5. 误区五:把品牌知名度当作交付能力

品牌知名度可以作为候选筛选条件,但不能代替产品验证。企业真正需要核验的是服务团队是否理解本行业,实施顾问是否参与过类似规模项目,问题响应是否写入服务等级协议,以及项目失败时由谁承担迁移和整改责任。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

四、五大关键因素之一:流程匹配度决定平台能否真正落地

1. 从项目生命周期而不是功能菜单开始评估

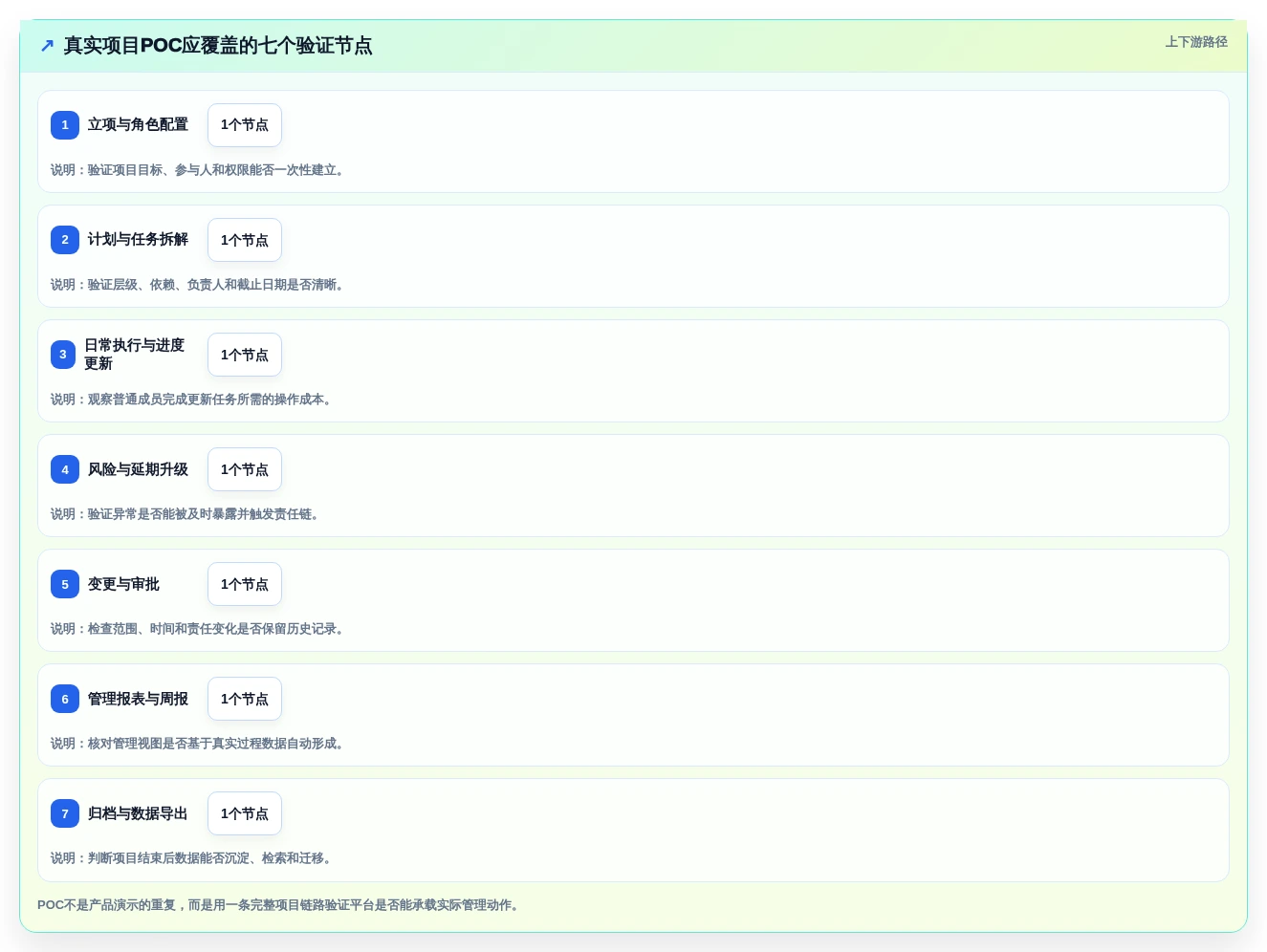

我建议用企业真实项目生命周期来验收平台,而不是让厂商逐项介绍产品菜单。至少应覆盖立项、计划、任务拆解、里程碑、执行、风险、变更、验收、复盘和归档。

  1. 准备一个正在执行的真实项目,脱敏后导入候选平台。
  2. 由项目经理创建项目目标、范围、角色和关键里程碑。
  3. 由不同角色分别认领任务、更新进度和提交风险。
  4. 模拟一个延期事项,观察依赖任务、提醒和升级机制。
  5. 模拟一次范围变更,检查审批、版本和历史记录。
  6. 生成管理层周报,并核对报表数据是否来自实际操作记录。
  7. 完成项目归档,验证后续检索、导出和复盘能力。

如果一个平台只能完成“创建任务,勾选完成”,但无法处理风险、变更和跨项目资源,那么它更接近任务协作工具,而不是完整的项目管理平台。

2. 不同项目类型不能使用同一套评分表

研发团队可能更关心需求、迭代、缺陷和版本管理;工程团队更关心节点、现场问题、交付物和验收;客户交付团队则需要外部协作、范围确认和回款节点。企业不能因为某个平台在研发场景表现好,就默认它能覆盖所有业务项目。

如果企业同时存在多种项目类型,应要求候选平台分别建立模板,并观察模板之间能否共享组织、人员、权限和报表口径。真正的多项目能力,不是把多个项目放在一个页面上,而是能在保持业务差异的同时形成统一管理视图。

3. 关注异常流程,而不是只看标准流程

项目不会一直按照计划推进。计划延期、人员离职、需求变更、客户暂停、预算调整和跨部门争议,才是平台能力最容易暴露的地方。

在POC中,我会特别设置三个异常场景:一个任务延期但下游任务未同步调整;一个成员离职后需要批量转移任务;一个需求变更需要保留原始版本并重新评估工期。平台如果只能靠人工逐项修改,后续维护成本会很高。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

五、五大关键因素之二:成员使用率比项目经理满意度更重要

1. 评估平台是否降低了执行人员的记录成本

项目经理往往是平台最积极的用户,但项目成败取决于几十甚至几百名执行成员是否愿意持续更新。一个只让项目经理感觉方便的平台,可能只是把原来的表格工作集中到了一个人身上。

试用时应观察普通成员完成以下动作需要多长时间:查看待办、更新状态、填写完成说明、上传交付物、提交风险、回复评论和查看依赖。操作路径越长,越容易产生“先在聊天工具里说,月底再统一补录”的行为。

移动端同样需要真实验证。对于工程、交付、销售和现场服务团队,成员可能在手机上拍照、上传附件、处理评论和更新状态。如果移动端只能查看,不能完成关键操作,平台使用率会明显受限。

2. 用行为指标衡量推广效果

“大家都觉得好用”不是可验证的结论。试用期间至少记录活跃用户比例、任务按期更新率、逾期风险发现时间、周报生成耗时和重复录入次数。

指标 建议观察方式 可接受的改善方向
周活跃用户比例 按实际登录并完成操作的成员计算 持续上升,而非首周集中使用
任务按期更新率 统计截止日前完成状态更新的任务数 逐步接近项目团队约定目标
风险发现提前量 比较风险登记时间与实际延期时间 风险能在影响里程碑前被发现
周报制作耗时 记录项目经理从收集数据到发送周报的时间 减少手工汇总与格式整理
重复录入次数 统计平台、表格和聊天工具之间的重复输入 随着集成和使用习惯建立而下降

3. 设计一周试用,而不是一次性问卷

我建议企业至少安排一周真实试用,最好覆盖一个完整的周计划周期。第一天完成项目初始化,第二至第四天由成员处理任务、评论和风险,第五天由管理层查看报表并召开复盘会议。

试用期间不要频繁安排培训人员手把手操作,否则得到的是培训效果,而不是产品易用性。更合理的方法是提供简短的操作说明,观察成员能否独立完成核心动作,再记录卡点和需要人工解释的步骤。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

六、五大关键因素之三:集成与数据能力决定平台是不是新的信息孤岛

1. 不要只问“有没有API”

许多厂商会回答“支持API”,但API是否开放、是否收费、是否支持双向同步、是否有调用限制、是否提供Webhook、是否支持批量导入,都会直接影响实施结果。

采购时应把集成需求写成具体场景。例如,员工离职后,身份系统能否自动回收权限;研发版本发布后,项目任务能否自动更新状态;客户信息发生变化时,项目是否能同步更新关联组织;财务系统中的合同节点能否进入交付计划。

  • 确认是否支持单点登录和统一身份认证。
  • 确认数据同步是单向还是双向。
  • 确认同步失败后是否有重试和告警机制。
  • 确认接口调用次数、频率和数据量限制。
  • 确认标准连接器是否包含在当前套餐中。
  • 确认接口升级后由谁负责维护和测试。

2. 权限设计要覆盖组织、项目和字段三个层面

权限不是“管理员”和“普通用户”两档就能解决的问题。中大型企业通常需要同时控制组织权限、项目权限、任务权限、字段权限和外部协作者权限。

例如,集团管理层可能需要查看所有项目汇总,但不能查看每个项目的敏感附件;外部客户可以查看交付任务,却不能看到内部成本和人员评价;部门负责人需要查看本部门资源,但不应修改其他部门的项目计划。

如果平台权限模型过于简单,企业可能被迫在“看不到数据”和“看到过多数据”之间做选择。POC时应要求厂商现场配置至少三种角色,并使用真实组织结构进行验证。

3. 数据导入、导出和历史记录不能被忽略

项目管理平台不是一次性消费品。企业会持续积累项目、任务、附件、评论和审批记录,因此数据可携带性应成为采购条款的一部分。

建议在合同中明确导出格式、导出范围、处理时限和费用。特别要确认评论、附件、任务关系、操作日志和权限记录是否能够随主数据一起导出。如果只能导出任务标题和截止日期,企业未来迁移时仍然会丢失大量上下文。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

七、五大关键因素之四:安全、部署和交付能力决定能否进入生产环境

1. SaaS、私有化和混合部署没有绝对优劣

部署方式 主要优势 主要限制 适合企业
SaaS 上线快、初始运维压力较小 数据位置、定制边界和网络要求需核验 中小团队、快速验证和标准化项目
私有化部署 数据和运行环境控制力较强 实施、升级、运维和安全责任更复杂 大型企业、敏感行业和复杂IT环境
混合部署 兼顾灵活性和数据控制 架构、权限和运维管理难度更高 多组织、多环境和系统边界复杂的企业

部署方式不能只由信息部门决定,也不能只由业务部门决定。业务部门要明确使用体验、迭代速度和项目交付要求,信息部门要确认网络、身份、备份、日志和升级机制,采购与法务则要审核数据责任和退出条款。

2. 以PingCode为例:中大型组织应重点核验哪些能力

PingCode主要面向中大型企业及100人以上组织,这类组织在选型时通常不只关注任务协作,还会关注多项目管理、组织权限、研发协同、数据治理和部署方式。其支持私有化部署,也提供与Jira平滑迁移相关的能力,因此对于正在进行国产化替代、希望降低迁移阻力的企业,可以作为候选平台进行POC验证。

但“支持私有化部署”不等于已经满足企业全部要求,“支持迁移”也不等于历史数据可以无损搬迁。企业仍应现场验证以下内容:Jira项目、任务、字段、评论、附件、工作流和权限关系分别如何迁移;迁移后是否保留历史记录;私有化版本与SaaS版本的功能是否一致;升级、备份和故障处理由谁负责。

我不建议仅凭“国产替代”四个字直接下采购结论。更稳妥的判断方式是:用一组真实研发项目做迁移试验,再由项目经理、研发负责人、信息安全人员和普通成员分别打分。如果迁移后成员无需改变核心工作习惯,同时管理层获得更好的国产化环境控制能力,才说明替代价值真正成立。

3. 安全认证不能代替合同和架构审查

企业应要求厂商提供与实际产品和部署环境对应的安全材料,并核对证书范围、有效期限和适用版本。备案信息能够帮助核验主体和网站登记情况,但不能证明产品功能、服务质量或数据安全水平。

建议重点审查以下内容:数据存储位置、备份策略、灾备恢复目标、操作日志、权限回收、漏洞响应、供应商分包、数据删除和合同终止后的导出安排。涉及个人信息、客户资料和研发机密时,还应结合《个人信息保护法》《数据安全法》等适用要求进行内部评估。

4. 交付能力要用服务等级协议固定下来

“提供专业服务”是所有厂商都可能使用的表述,但企业真正需要的是明确的责任边界。合同中应写清项目经理、实施顾问、培训人员和技术支持的职责,以及问题响应时间、升级机制和重大故障处理方式。

如果企业需要定制开发,还要确认定制成果的知识产权、后续升级兼容性、维护费用和项目终止后的处理方式。一次性做出的定制越多,未来升级和迁移的复杂度往往越高,因此定制应优先用于关键流程,而不是用于复制原有表格的每一个细节。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

八、五大关键因素之五:用三年总拥有成本判断价格是否真的划算

1. 软件单价只是成本起点

企业询价时不要只要求“每用户每月多少钱”,而应索取完整报价单。至少要列出软件订阅、实施配置、数据迁移、系统集成、培训、存储、增值模块、外部协作者和续费调整机制。

三年总拥有成本可以采用以下公式:

三年总拥有成本 = 软件费用 + 实施配置费用 + 数据迁移费用 + 集成开发费用 + 培训推广费用 + 三年运维及增值服务费用

如果企业计划从100人扩展到300人,或者准备将研发、交付和运营项目全部纳入平台,就必须使用扩展后的用户规模进行测算。否则,首年低价可能只是把真实成本推迟到第二年。

2. 重点询问套餐边界

  • 基础套餐是否包含高级报表和组合视图。
  • 项目数量、存储空间和附件大小是否有限制。
  • 外部客户、供应商和临时成员是否单独计费。
  • API、自动化流程和单点登录是否属于增值模块。
  • 私有化部署是否包含升级、备份和安全补丁。
  • AI功能按账号、调用次数、数据量还是模块收费。
  • 续费价格是否存在上调机制,是否设有锁价周期。

3. 不要把低价直接等同于高性价比

价格低但需要大量人工维护的平台,可能会把成本转移给项目经理和IT团队。比如每周需要花一天时间手工整理报表,三年下来,人工成本可能远高于软件差价。

因此,成本比较应同时计算软件投入和人工节省。对于项目经理,可以记录周报制作、状态汇总、风险追踪和会议纪要整理的时间变化;对于信息部门,可以记录账号管理、接口维护、权限调整和故障处理时间。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

九、2026年AI能力怎么评估:从宣传功能回到实际工作流

1. 优先验证五类高频场景

AI是否值得采购,应该看它是否减少重复劳动、提前暴露风险或提升信息检索效率。我建议优先验证以下场景,而不是泛泛询问“是否有智能助手”。

  1. 会议内容能否识别项目任务、责任人和截止日期。
  2. 项目周报能否基于真实任务状态生成,并标记数据缺口。
  3. 系统能否根据延期、依赖和资源冲突识别风险。
  4. 成员能否通过自然语言查询项目进展、待办和阻塞事项。
  5. 历史项目文档能否按照权限进行检索和引用。

每个场景都应设置人工对照。例如,让项目经理分别使用传统方式和AI方式生成一份周报,比较耗时、遗漏项、错误率和修改次数。只有在结果可核验的情况下,AI功能才具备采购价值。

2. AI输出必须可追溯、可纠错、可关闭

项目管理涉及责任、进度和客户承诺,AI生成的内容不能直接成为唯一决策依据。平台应提供引用来源、生成时间、数据范围和人工修改记录,避免出现“系统说有风险,但没人知道为什么”的情况。

对于敏感项目,企业还应确认数据是否用于模型训练,是否支持按组织和项目隔离,是否能够关闭AI能力,是否存在额外的数据传输路径。AI便利性不能凌驾于权限和保密要求之上。

3. AI的实际价值取决于底层数据质量

如果项目成员不更新任务,资源计划不准确,变更没有记录,AI只能在不完整数据上进行推测。企业在采购AI功能前,最好先建立任务状态、风险等级、里程碑和责任人的统一口径。

我更愿意把AI看成项目管理成熟度的放大器:流程和数据基础越好,AI越容易产生价值;基础越差,AI越可能把混乱信息包装成看似专业的文字。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

十、厂商试用和POC怎么做:把“会演示”变成“能交付”

1. POC前先准备真实材料

企业应准备一份正在执行的项目、一组真实但脱敏的成员角色、两到三个跨部门任务、一项延期风险和一项需要审批的范围变更。材料不需要很复杂,但必须能够反映日常管理中的真实摩擦。

如果企业使用研发流程,可以准备需求、迭代、缺陷和版本记录;如果是工程或交付项目,可以准备里程碑、现场问题、客户交付物和验收节点。不要只拿一份没有依赖关系的简单任务清单做试用。

2. 让不同角色分别参与评分

项目经理通常关注计划、风险和报表,普通成员关注操作成本,信息部门关注权限、接口和运维,采购部门关注合同和费用。只让项目经理评分,会遗漏大量上线后的真实问题。

参与角色 重点关注 建议提问
项目经理 计划、风险、变更和汇报 能否快速掌握项目真实状态
普通成员 任务更新、提醒和移动端 是否愿意每天持续使用
部门负责人 资源、进度和跨项目冲突 是否能发现部门层面的瓶颈
信息部门 权限、接口、备份和部署 上线后谁负责维护和排障
采购与法务 报价、合同、数据和退出 续费、迁移和违约责任是否清晰

3. 设置“不通过”条件

评分表不仅要记录优点,还要设定一票否决项。例如,不支持企业要求的部署方式、不满足关键权限隔离、无法导出历史数据、无法完成核心系统集成,或者迁移后关键字段大量丢失,都不应因为价格低或界面美观而进入最终采购。

建议把评分分为三层:必须满足、重要加分和未来规划。必须满足项不能用其他功能抵扣,重要加分项用于区分候选平台,未来规划则避免企业为尚未明确的需求支付过高成本。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

十一、不同企业的行动建议与取舍方式

1. 100人以上、项目并行度较高的企业

这类企业通常需要统一项目流程、多项目视图、组织权限、跨部门协作和管理层汇报。建议先从两个到三个业务部门开展试点,而不是一开始覆盖全公司。

  • 优先验证多项目组合、资源冲突和权限隔离。
  • 要求厂商提供正式实施计划和管理员培养方案。
  • 把现有办公、身份认证、研发或客户系统纳入集成测试。
  • 采用分阶段上线,先解决核心流程,再扩展高级自动化。

这类企业不应只看SaaS价格,也应认真比较私有化和混合部署方案。尤其是涉及研发资料、客户数据或集团内部敏感信息时,数据边界和退出机制往往比首年优惠更重要。

2. 正在进行研发工具迁移的企业

如果企业正在从Jira迁移到国产平台,应先选择一个完整但规模可控的项目做平行迁移。不要一开始就迁移所有历史项目,因为字段、工作流、权限和附件结构往往存在差异。

以PingCode为例,可以重点核验其与Jira平滑迁移相关的实际路径,包括项目结构、需求、任务、缺陷、评论、附件、版本和权限的迁移完整度。迁移完成后,应让原项目成员继续执行一周,观察是否出现操作习惯断裂、数据缺失或报表口径变化。

国产替代的判断重点不是“能不能换”,而是“换完之后是否保持业务连续性,同时获得更好的本地化部署、服务和数据控制能力”。

3. 仍以Excel、邮件和群聊为主的中小团队

这类团队不宜一开始购买复杂的项目组合管理体系。更重要的是先建立统一的项目模板、任务状态、责任人和里程碑规则,让成员形成最基本的协作习惯。

  • 先选择一个跨部门项目做试点。
  • 只保留任务、负责人、截止日期、状态和风险五类核心字段。
  • 试用期间减少重复表格,避免平台与原工具并行太久。
  • 两周后根据活跃率和任务更新率决定是否扩大范围。

对于中小团队,易用性和价格透明度通常比复杂定制更重要。过早引入大量审批、字段和报表,可能增加成员负担,反而降低平台的实际使用率。

4. 强监管或高敏感行业企业

金融、能源、医疗、政务和大型制造企业需要把安全、权限、部署和审计放到前置环节。采购前应让信息安全、法务和业务负责人共同参与,而不是等业务选定后再做合规补救。

这类企业应优先要求私有化或混合部署方案进行架构评审,并核验备份恢复、日志留存、权限回收、漏洞修复和供应商分包。即使平台功能很强,如果无法满足网络、数据和审计要求,也不适合进入生产环境。

5. 预算有限但项目延期代价较高的企业

预算有限不意味着只能选择功能最少的平台,而是要先计算延期、返工和人工汇总带来的隐性成本。如果一个平台能明显减少项目经理每周的汇总时间,或者提前发现关键风险,它的价值可能并不体现在账号单价上。

建议采用“核心流程先上线、增值能力后扩展”的方式,把预算优先投入任务协作、风险管理、报表和数据导入,暂缓非关键定制开发和复杂自动化。

项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析

十二、最终选型清单:采购前必须拿到的答案

1. 产品和流程问题

  • 能否覆盖企业从立项到归档的完整生命周期。
  • 能否处理延期、变更、风险和跨项目依赖。
  • 不同项目类型能否使用不同模板并共享管理口径。
  • 高级功能是否真正嵌入工作流,而不是独立展示页面。

2. 使用和推广问题

  • 普通成员完成一次任务更新需要多少步骤。
  • 移动端能否完成现场协作和关键审批。
  • 是否支持批量操作、提醒控制和消息聚合。
  • 试用期间周活跃用户比例和任务更新率如何变化。

3. 集成和数据问题

  • 是否支持企业现有身份、办公、研发、财务或客户系统。
  • 接口是否开放,调用限制和维护责任如何约定。
  • 项目、任务、附件、评论和操作日志是否可完整导出。
  • 人员离职、组织调整和权限变更能否自动处理。

4. 安全和服务问题

  • 支持哪种部署方式,SaaS与私有化版本能力是否一致。
  • 数据存储、备份、灾备、日志和漏洞响应如何安排。
  • 是否提供实施顾问、培训、管理员支持和服务等级协议。
  • 合同结束后数据如何导出,是否收取额外费用。

5. 成本和长期投入问题

  • 三年软件、实施、迁移、集成和运维费用分别是多少。
  • 用户扩展、存储扩展、API调用和AI功能如何计费。
  • 定制功能是否影响后续升级和迁移。
  • 续费价格、服务范围和锁价机制是否写入合同。

结语:把选型从“看产品”变成“验证管理结果”

项目管理平台选型的核心,不是寻找一张看起来最强的功能清单,而是判断一个平台能否让项目成员形成稳定的工作习惯,让管理层获得可信的数据,让信息部门能够安全地维护,让采购团队能够预测三年后的投入。

我的建议是,企业不要从“请厂商介绍产品”开始,而应从一份真实项目和五个可衡量目标开始:减少多少重复录入、提前多少天发现风险、缩短多少周报制作时间、降低多少跨部门沟通成本、保留多少可复用项目经验。

下一步可以按以下顺序执行:

  1. 用一页纸写清项目延期、协作、资源或汇报中的主要问题。
  2. 根据项目类型和组织规模筛选三家以内候选厂商。
  3. 准备一份脱敏真实项目,要求候选平台完成完整POC。
  4. 让项目经理、普通成员、信息部门和采购法务分别评分。
  5. 按五大因素计算总分,并单独核验AI、迁移、部署和退出机制。
  6. 先用一个真实项目试点,再根据使用数据决定是否扩大采购范围。

真正值得采购的平台,不一定是宣传功能最多的平台,而是能让企业在三个月后仍然持续产生真实项目数据的平台。这也是2026年项目经理判断厂商价值时,最应该坚持的底层标准。

常见问题解答(FAQ)

1. 2026年选项目管理平台,最应该优先看哪些因素?

我发现很多团队选型时,第一步就是比较功能数量和品牌知名度,但上线后仍然靠表格、群聊和人工催进度。我想知道,如果预算和时间都有限,项目经理到底应该如何排序这些评估因素,才能避免买到“功能很多但用不起来”的平台?

我的判断是,项目管理平台不应先按“功能多少”排序,而应按“能否持续产生有效项目数据”排序。实际评估时,我通常把流程匹配、成员使用体验、系统集成、安全与服务、三年总成本设为五个维度,而不是把所有功能放在同一张清单里打勾。

建议采用以下权重作为初始版本:流程与功能匹配占25%,使用体验占20%,集成与数据能力占20%,安全、部署与服务占20%,三年总成本占15%。这组权重的核心逻辑是:平台首先要能承载真实项目,其次要让成员愿意更新数据,最后才是价格比较。

评估因素重点判断建议验证方式 流程匹配能否覆盖立项、排期、风险、变更和复盘用真实项目现场演示 使用体验成员能否快速接收任务、更新进度组织小范围试用 集成能力能否连接办公、研发和业务系统验证接口、同步和权限 安全与服务部署、审计、迁移和售后是否明确查看合同、方案和服务等级 总成本是否存在实施、接口和续费等隐性费用核算三年总拥有成本 我建议项目经理特别关注“成员使用体验”,因为这是最容易被采购团队低估的因素。

一个报表很强的平台,如果普通成员每天更新任务都要经过多个页面,最终还是会回到表格和聊天工具里,管理层看到的就会是滞后的数据。因此,选型顺序应是:先梳理管理问题,再筛选平台类型,随后用真实项目做POC,最后结合安全、服务和成本决策。不要把厂商演示中的完整功能,误认为企业上线后的实际使用效果。

2. 项目管理平台的试用和POC应该怎么设计,才能测出真实效果?

我参加过的平台演示,大多是厂商准备好的标准案例,流程看起来很顺,但一换成我们的项目就会出现权限复杂、任务无法批量处理、报表不能直接使用等问题。我想知道,怎样设计一轮一周左右的POC,才能判断平台是真的适合团队,而不是只适合演示?

我做POC时不会让厂商只展示产品,而是要求对方使用企业现有的一组真实项目资料。最少准备一个正在执行的项目、两三个跨部门任务、一项延期事项、一份项目计划和一个需要审批或变更的场景,这样才能暴露平台与实际流程之间的差距。

一轮有效的POC通常安排7天,参与者控制在6至10人,包括项目经理、普通成员、部门负责人和系统管理员。第一天完成项目导入与权限配置,第三天检查任务更新和协作过程,第五天验证报表、提醒和风险管理,第七天统一收集问题并评分。

时间验证内容观察指标 第1天导入项目、拆解任务、配置角色首次上手时间、配置难度 第3天成员更新进度、提交风险和附件任务更新完成率、操作错误数 第5天生成周报、查看延期和资源冲突报表可用性、信息准确度 第7天数据导出、权限复核、问题复盘数据完整性、管理员工作量 我曾在一轮类似评估中安排8名成员试用3个并行项目。

第一天大家都能完成任务创建,但到第三天,真正按要求更新进度的人只有6名;经过简化字段和调整提醒后,第七天任务更新完成率达到92%。这个结果说明,问题不一定是成员抵触,而可能是表单过长、提醒过密或流程设计不合理。

POC评分不能只问“大家喜不喜欢”,还要记录可观察数据,例如首次完成任务更新需要几分钟、逾期事项能否被自动发现、项目经理每周需要手工整理多少数据、成员是否继续使用原来的表格。只有把这些指标记录下来,试用才不会变成一次主观演示。最容易踩的坑是让厂商提前替你设计一套“漂亮流程”。

更稳妥的做法是先提供原始资料和管理规则,再要求平台按照企业现状完成配置,这样才能判断产品是适配业务,还是需要企业反过来迁就产品。

3. 比较项目管理平台价格时,为什么不能只看账号单价?

我在询价时经常遇到这种情况:某个平台的账号价格看起来很低,但报价单里又出现实施费、接口费、数据迁移费和高级报表费用。不同厂商的收费口径并不一致,我想知道应该怎样计算真实成本,避免第一年便宜、后两年持续超预算?

项目管理平台的真实价格,应该按三年总拥有成本计算,而不是只看单个账号的订阅价。我的计算公式是:三年总成本=软件订阅费+实施费+集成开发费+数据迁移费+培训费+三年运维及增值服务费。在一次中型团队评估中,两个方案的基础订阅报价相差约18%,看起来低价方案明显更划算。

但把单点登录、报表模块、历史数据迁移和管理员培训加入后,三年总成本差距缩小到不足5%。如果只看首页报价,很容易在采购阶段形成错误判断。

成本项目低价报价中常见的限制采购前应追问的问题 订阅费按用户数、项目数或存储量分级外部协作者是否收费,超额如何计费 实施费基础配置免费,复杂流程另行报价包含多少工时,变更如何收费 集成费标准接口有限,双向同步需开发接口调用、维护和升级是否收费 数据迁移费只支持模板导入,历史附件需单独处理迁移范围、清洗责任和验收标准是什么 续费与增值费高级报表、自动化和AI能力独立计费续费调整机制和模块价格是否写入合同 我建议把企业未来三年的使用变化也放进模型,例如用户从80人增长到150人、项目数量从10个增长到25个、是否新增外部协作方。

一个当前价格低但扩容后费率跳升的平台,未必比初始报价稍高、增长规则透明的平台更经济。还要特别关注“免费功能”的边界。有些方案的基础任务、简单报表和普通提醒包含在套餐里,但权限控制、自动化、接口、审计日志或高级分析需要单独购买。这些能力往往正是中大型企业上线后才会真正用到的部分。

最终建议向每家厂商索取一份统一格式的三年报价表,并要求列出用户数、项目数、存储量、接口数量、实施范围、培训次数和续费规则。只有口径一致,价格比较才有意义。

4. 2026年项目管理平台的AI功能,应该重点测试什么?

现在很多平台都把AI写进产品介绍,但我担心有些功能只是把文本换一种方式展示,并没有真正减少项目经理的工作。我想知道,AI能力应该放在哪些项目场景里验证,哪些数据安全和人工复核问题又不能忽略?

我不建议把AI功能单独当成“第五或第六大选型因素”,而是把它放回具体工作流中测试。真正有价值的AI,应该减少重复录入、缩短信息整理时间,或者更早发现延期和资源冲突,而不是只生成一段看起来完整的文字。

目前最值得验证的场景包括会议内容转任务、项目周报生成、延期风险识别、风险问题归类、项目文档检索、资源冲突提醒和重复流程自动化。评估时要问清楚:AI是否读取了真实项目数据,是否理解权限边界,生成结果是否能被人工修改和追溯。

AI场景建议观察的结果常见风险 会议转任务责任人、截止时间和任务内容是否准确把讨论意见误判为正式任务 周报生成是否减少整理时间,数据是否可追溯遗漏延期事项或夸大进展 风险识别能否提前发现逾期和依赖阻塞误报过多导致成员忽略提醒 知识检索能否按权限找到正确的项目资料越权读取敏感文档 流程自动化是否减少重复操作和人工催办规则配置错误造成批量误操作 在一次小范围测试中,我会让同一批成员分别手工整理一份周报,再使用平台的AI能力生成一份,比较整理耗时、遗漏事项和人工修改次数。

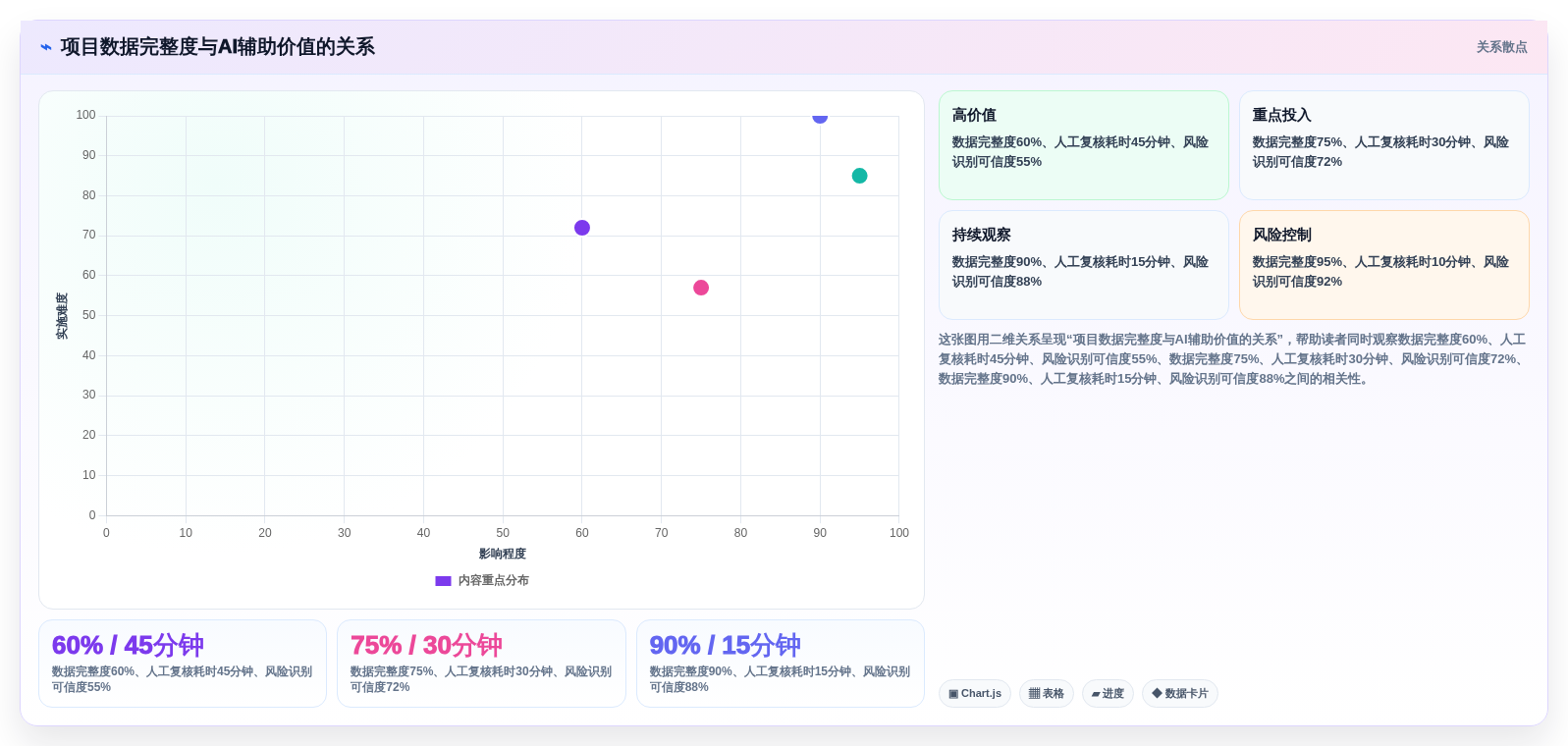

假设人工整理需要90分钟,AI初稿需要15分钟但还要20分钟复核,那么它的价值就不是“完全替代项目经理”,而是把整理工作压缩到35分钟左右。数据边界比功能数量更重要。

采购前应确认企业数据是否会用于模型训练、数据是否可能跨境传输、不同项目之间是否隔离、离职人员的历史权限是否会影响检索,以及AI功能能否关闭或限定使用范围。我的判断标准是:如果AI生成结果无法追溯到原始任务、会议或文档,项目经理就不应直接把它作为管理结论。

AI可以负责整理和提示,但延期确认、风险定级、资源调整和对外汇报仍需要明确的人工责任人。

核心关键词

读者评论

郭婉清

文章把“功能多”与“真正落地”区分开很有价值,尤其是要求用脱敏真实项目验证延期、变更、权限和报表,这比单看厂商演示可靠得多。

章悦

三年总拥有成本的提醒很实用,实施、数据迁移、接口开发和续费扩容确实容易被首年报价掩盖,采购时要求拆分报价能减少后期预算失控。

贺若宁

AI功能的判断标准比较客观。没有持续更新的任务、资源和变更数据,自动生成的周报或风险识别很可能只是对不完整信息进行加工,企业还应关注权限边界和结果可追溯性。

文章包含AI辅助创作:项目经理必读:2026年中国项目管理平台厂商选型指南,5大关键因素解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/96494
