选择云南省项目综合管理平台,最容易犯的错误不是漏看某个功能,而是把“功能最多”误判成“最适合”。我在项目管理平台选型中反复看到:一个拥有甘特图、看板、工时、审批和报表的系统,可能仍然无法解决跨州市协作、合同成本失控和项目延期;反过来,一个功能相对克制的平台,只要能把立项、计划、任务、风险、验收和回款真正串起来,反而更容易落地。本文不做没有依据的“云南市场排名”,而是以2026年企业选型视角,对8款常见项目管理平台进行场景化分析,并给出一套可以直接拿去试用、比价和谈判的决策方法。
一、先讲核心结论:没有“云南最强平台”,只有项目匹配度最高的平台
1. 先按管理复杂度,而不是品牌知名度做选择
如果你的团队只有十几个人,项目数量不多,当前主要问题是任务遗漏、进度不透明和会议纪要分散,那么优先级应是易用、快速上线和低维护成本。此时,功能复杂的平台未必占优,甚至可能因为配置过重而降低一线人员的使用意愿。
如果企业拥有100人以上组织,项目涉及研发、交付、采购、客户和管理层多个角色,或者需要私有化部署、权限隔离和系统集成,那么选型标准就完全不同。此时,单纯的任务看板已经不够,平台需要支撑多项目协同、项目组合视图、风险升级、数据留痕和组织级权限管理。
我的判断是:平台选择首先取决于项目复杂度,其次才是功能数量,最后才是品牌宣传。云南企业尤其要把跨地区协同、网络访问稳定性、本地实施响应和数据部署要求纳入评估,而不能只看产品演示中的漂亮看板。
2. 8款平台应当被看作8种管理路线
本文选择的8款平台分别是:PingCode、Microsoft Project、Jira、飞书项目、Teambition、Worktile、Asana和ClickUp。它们并不属于完全相同的产品类型,有的偏研发管理,有的偏传统项目计划,有的偏协同办公,有的偏通用任务与项目管理。
因此,下表不是简单的“谁第一、谁第八”,而是帮助你判断每个平台更适合解决哪一类问题。表中的“匹配度”是基于项目管理能力、组织复杂度、部署要求和落地门槛建立的情景评分模型,不是第三方市场排名。
| 平台 | 更适合的项目类型 | 主要优势 | 需要重点验证的事项 | 部署与采购关注点 |
|---|---|---|---|---|
| PingCode | 中大型企业、研发、软件交付、复杂项目 | 研发与项目协同、私有化、组织级管理 | 行业流程适配、实施范围、迁移细节 | 适合100人以上组织,需核实模块和报价 |
| Microsoft Project | 工程、制造、长期计划型项目 | 计划、资源、进度和关键路径 | 协作体验、移动端、一线人员使用率 | 授权体系、实施培训和集成成本 |
| Jira | 软件研发、敏捷迭代、技术团队 | 需求、迭代、缺陷和研发流程 | 非研发部门使用难度、国产化和部署方案 | 迁移、插件、管理员能力和长期维护 |
| 飞书项目 | 互联网、服务、市场和跨部门协作 | 协同、沟通、文档与任务联动 | 复杂成本、合同和工程流程能力 | 组织账号、权限和深度配置成本 |
| Teambition | 中小团队、市场活动、交付协作 | 任务协作、看板和团队使用门槛 | 大型项目组合、成本核算和深度集成 | 版本能力、用户规模和企业服务 |
| Worktile | 企业协同、PMO、多部门项目 | 项目、任务、流程和企业协作 | 行业模板、复杂集成和实施深度 | 模块组合、部署方式和服务范围 |
| Asana | 跨部门协作、市场、咨询和服务项目 | 任务组织、目标和协作体验 | 本地化、数据部署、复杂财务业务 | 网络访问、采购渠道和数据合规 |
| ClickUp | 国际化团队、灵活项目和知识协作 | 任务、文档、目标和自定义能力 | 中文服务、数据位置和实施支持 | 订阅方式、访问稳定性和本地合规 |
这张表最重要的结论并不是某个平台的优势,而是没有一款产品能同时在研发、工程、合同、财务、协同和本地化服务上都做到最佳。如果供应商用“一套系统解决所有项目问题”作为主要卖点,我建议把演示拉回到你的真实项目流程中验证。

二、为什么云南企业的项目管理难度,往往高于功能表面显示的难度
1. 跨州市项目让“信息同步”变成管理成本

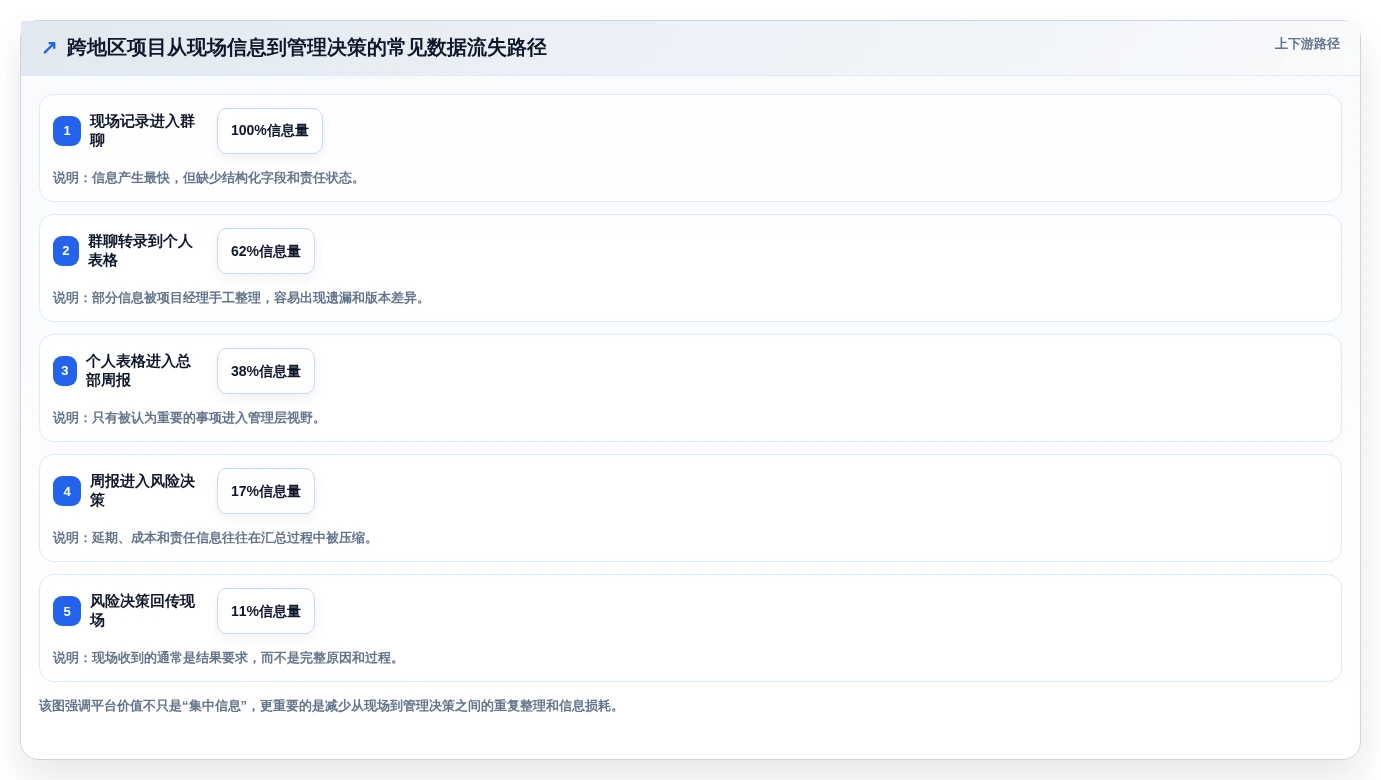

云南企业的项目团队可能分布在昆明、曲靖、玉溪、大理、红河、楚雄等不同地区。工程项目、能源项目、文旅项目和政企服务项目经常需要现场人员、总部管理人员、外部供应商和客户同时参与。
这类项目最常见的问题不是没有群聊,而是关键事项没有形成结构化记录。现场人员在群里说“材料已经到了”,项目经理在表格里记“采购完成”,财务系统里却没有对应的合同和付款状态。等到管理层发现项目延期时,大家都能找到信息,却找不到一条完整的责任链。
因此,云南项目平台选型需要重点观察三件事:异地访问是否稳定、移动端是否能完成关键操作、现场信息能否与总部计划保持同一份数据。如果一个平台只能在办公室电脑上使用,现场团队很快会回到微信群和Excel。
2. 工程项目的核心不是任务,而是合同、采购和验收
很多平台演示会用“新建任务,指派负责人,设置截止日期”展示项目管理能力。但在工程、集成、施工和大型服务项目中,真正决定利润的往往是合同边界、采购到货、变更签证、阶段验收和回款。
一个任务延期三天并不一定造成严重损失,但如果它对应一个关键里程碑,可能触发客户扣款;一批物料晚到几天,可能让现场人员和设备空转;一次未留痕的需求变更,可能在结算时变成企业无法证明的成本。
所以,我不会把“有没有看板”作为工程项目平台的核心判断,而会要求供应商现场演示:从合同拆出交付范围,关联采购和任务,再进入验收与回款。如果数据只能靠人工复制粘贴,系统就没有形成真正的管理闭环。
3. 政企和大型组织更关心“谁能看、谁能改、谁负责”
大型组织的项目数据往往涉及客户资料、采购价格、人员成本、合同金额和内部审批。不同角色需要看到不同内容:高层看项目组合和风险,项目经理看任务与资源,财务看合同和费用,供应商只看授权范围。
因此,权限不能只停留在“管理员和普通成员”两级。实际项目中至少要测试组织级、项目级、角色级和字段级权限,并检查人员离职后任务、文档、审批记录和数据权限如何交接。
我建议把“权限演示”从供应商的标准PPT中单独拿出来,要求其使用三个账号现场操作:总部管理者、项目经理和外部协作人员。如果三种身份看到的内容完全一样,平台就不适合高敏感项目。

三、选型中最常见的五个误区
1. 误区一:功能越多,平台越强
产品清单里有几十个模块,并不代表员工会使用这些模块。很多企业第一次采购时要求任务、甘特图、预算、采购、合同、CRM、OA、财务、BI全部纳入,最终却没有一个模块被完整使用。
平台真正的价值取决于“高频流程是否顺畅”。我通常会先找出企业每周发生次数最多的三个动作,例如更新项目进度、处理风险、提交费用或确认验收,然后要求供应商围绕这三个动作做演示。
如果员工完成一次进度更新需要打开五个页面、填写二十个字段,哪怕系统功能很全,使用率也会快速下降。功能数量是采购前的想象,使用频率才是上线后的价值。
2. 误区二:把协同工具当成综合管理平台
任务协同工具擅长解决“谁在什么时候做什么”,但项目综合管理平台还要回答“为什么做、成本是多少、是否按合同交付、风险会不会影响回款”。这两者并不是同一层级的产品。
如果企业主要做内容、市场、咨询和内部活动,协同工具可能已经足够;如果企业管理的是工程交付、研发版本、采购合同和项目利润,就必须检查项目计划是否能与业务数据关联。
判断方法很简单:问供应商能否从一个项目节点直接追溯到负责人、预算、合同、采购、验收和回款。不能追溯时,它更像任务协作工具,而不是完整的项目经营系统。
3. 误区三:只看软件价格,不算总拥有成本
项目平台的费用通常不止订阅费或授权费。实施配置、数据迁移、接口开发、培训、私有化部署、驻场服务和后续运维,都可能产生额外成本。
尤其是大型企业,低价买入并不代表低成本。如果系统需要大量定制,后续每次升级都要重新适配,三年总成本可能高于初始报价更高但标准化程度更好的平台。
我建议采购时要求供应商给出三张报价单:基础软件报价、首期实施报价、三年持续使用报价。只有把这三张单放在一起,才看得出真正的预算压力。
4. 误区四:把“支持私有化”当成“私有化已经准备好”
支持私有化部署只是第一步,真正需要确认的是部署架构、操作系统和数据库要求、升级责任、备份方案、灾备方案、接口访问方式以及安全审计边界。
有些平台可以部署到企业环境,但升级必须由厂商远程处理;有些平台能够私有化,却需要客户自行承担服务器、数据库和运维人员成本。两种方案都可能成立,但采购前必须写进技术协议和服务合同。
对于政企和高敏感项目,我建议至少确认以下问题:数据是否出域、日志保存多久、是否支持单点登录、是否支持多因素认证、备份是否加密、离线环境能否运行、故障恢复目标是多少。
5. 误区五:把供应商案例中的效果数字当成普遍结果
“效率提升30%”“延期率下降40%”这类数字很有吸引力,但必须追问样本范围、统计周期、项目规模和计算方法。单个成熟客户的效果,不能直接复制到没有流程基础的企业。
如果企业此前没有统一编码、项目计划和责任机制,平台上线后第一阶段通常不是立即提升效率,而是先暴露数据缺失和流程混乱。这个过程可能让员工感觉“工作变多了”,但它是形成可管理数据的必要成本。

四、我的专业判断逻辑:用六个问题筛掉不匹配的平台
1. 第一个问题:项目究竟属于哪一种类型
项目类型决定了平台的核心数据模型。研发项目关注需求、版本、缺陷和迭代;工程项目关注里程碑、资源、合同、采购和验收;咨询项目关注工时、交付物、客户确认和回款;制造项目关注订单、物料、质量和交付。
如果企业同时存在多种项目,不能简单要求所有业务使用同一套流程。更合理的做法是建立统一的项目主数据和权限框架,再允许不同部门使用不同模板。
- 研发团队:重点验证需求、版本、缺陷、测试和发布流程。
- 工程团队:重点验证计划基线、资源、合同、采购、验收和变更。
- 服务团队:重点验证工时、任务、成果物、客户确认和回款。
- 集团型组织:重点验证多组织、多项目组合、权限和数据分析。
2. 第二个问题:企业要管理“任务”,还是管理“项目利润”
如果企业只需要知道任务是否完成,轻量协同工具通常够用;如果企业要知道每个项目赚不赚钱,就需要把合同收入、采购支出、人工投入、费用报销和回款状态纳入项目维度。
这也是很多平台对比文章容易忽略的地方:任务管理和项目经营管理不是同一件事。前者偏执行,后者偏决策。企业必须先确定管理目标,否则很容易买到一个“看起来很全、实际上没人填”的系统。
3. 第三个问题:平台能否承受组织规模和项目数量
小团队使用平台时,最重要的是单个项目的操作效率;大型组织使用平台时,最重要的是批量管理能力。包括批量创建项目、模板复制、跨项目资源视图、组织级报表、权限继承、数据归档和项目组合分析。
如果企业有100人以上,或者同时运行几十个项目,我通常会把“项目组合能力”单独列为一票否决项。因为管理层不可能逐个打开项目看进度,他们需要看到延期项目、预算偏差、资源冲突和风险分布。
4. 第四个问题:平台是否适合现有技术和部署环境
国内企业选择平台时,需要关注是否支持云端、独立云环境、私有化或混合部署。对于一般服务项目,SaaS模式通常上线更快;对于政企、大型制造或涉密程度较高的组织,私有化和数据控制能力可能更重要。
PingCode的典型适用对象是中大型企业以及100人以上组织,重点覆盖研发和复杂项目协同,并支持私有化部署。对于希望进行国产替代、又不想完全放弃原有研发管理习惯的企业,厂商通常会提供从Jira迁移的方案,但“支持平滑迁移”不能只听口头承诺,必须用真实项目数据做验证。
我建议企业要求供应商完成一次小规模迁移演示,包括项目、用户、任务、评论、附件、状态、字段和历史记录。只有迁移后的数据可检索、权限不混乱、历史记录可追溯,才称得上真正可执行的迁移方案。
5. 第五个问题:平台能否与现有系统形成数据闭环
至少要列出企业现有的OA、ERP、财务、人力、CRM、采购、企业通讯和身份认证系统,再逐一确认接口方式。不要只问“能不能对接”,还要问“谁来开发、多久完成、是否收费、接口故障由谁负责”。
真正有价值的集成不是把两个系统的菜单放在一起,而是让关键数据只录入一次。例如项目立项后自动生成编号,合同变更能同步到项目预算,验收完成能触发回款节点,员工离职后任务能自动移交。
6. 第六个问题:供应商是否能承担落地责任
产品能力和交付能力是两件事。一个功能很强的平台,如果实施团队不了解云南企业的工程、制造或政企流程,也可能需要客户自己摸索。
我会要求供应商明确提供项目经理、实施顾问和售后负责人,并在合同中写清响应时间、问题分级、培训次数、数据迁移范围、定制开发边界和验收标准。所谓“本地服务”也要追问是厂商直营、长期合作伙伴,还是临时外包团队。

五、8款平台深度分析:各自适合什么、不适合什么
1. PingCode:更适合中大型组织和复杂研发项目
PingCode的定位更接近研发与项目综合管理平台,适用于中大型企业以及100人以上组织。它的优势不在于“所有场景都轻量”,而在于能够承载需求、迭代、缺陷、测试、发布和项目协同等复杂流程。
对于云南的软件企业、制造企业研发部门、能源数字化项目团队和大型交付组织,平台是否能把研发计划与交付项目连接起来,是最值得测试的部分。如果企业已经使用Jira,也可以把迁移作为评估场景,重点验证历史数据、权限、工作流和附件是否能够完整保留。
它支持私有化部署,这对于重视数据控制、内部网络和国产化替代的组织更有吸引力。但我不会因为“支持私有化”就直接下结论,仍然会要求供应商说明部署资源、升级策略、备份方案、接口方式和实施边界。
适合:100人以上组织、研发型企业、复杂交付团队、需要私有化或深度权限管理的企业。
可能的限制:如果团队只有十几人、项目流程非常简单,平台的配置能力可能超过实际需要;如果企业期望上线即用,也要提前评估流程梳理和培训成本。
2. Microsoft Project:计划型工程项目的老牌路线
Microsoft Project的优势在于项目计划、资源安排、任务依赖、关键路径和进度基线。对于周期较长、任务关系复杂、需要严谨排期的工程、制造和大型建设项目,它的计划能力仍然具有参考价值。
但它的不足也很明确:如果企业希望一线人员通过手机快速反馈现场情况,或者需要把合同、采购、客户沟通和知识文档放在同一工作空间,就需要额外配置或与其他系统组合使用。
选择这类平台时,不能只问项目经理是否喜欢甘特图,还要问现场人员是否愿意每天更新状态。计划做得再精细,如果实际执行数据每周才回填一次,管理层看到的仍然是滞后的项目。
适合:计划复杂、任务依赖多、项目经理专业能力较强的工程和制造企业。
不太适合:高度依赖即时协作、移动反馈和跨部门轻量沟通的团队。
3. Jira:研发流程深度较强,但非研发团队需要适应
Jira在软件研发领域的需求、迭代、缺陷和工作流管理方面具有较强认知度。技术团队通常能够较快理解其问题跟踪和敏捷管理逻辑,适合研发节奏快、版本迭代频繁的组织。
但它并不是所有企业的通用项目管理答案。工程、采购、行政、财务和客户交付团队如果缺少专门培训,可能会觉得字段多、流程复杂、操作语言偏技术。
如果企业考虑从Jira迁移到国产平台,不能只比较界面和价格。更重要的是比较工作流表达能力、API、历史数据迁移、插件替代、权限结构和团队习惯的变化。
适合:软件研发、互联网产品、技术服务和敏捷迭代团队。
需要注意:插件依赖、管理员能力、非研发部门接受度以及数据部署要求。
4. 飞书项目:协同优势明显,复杂经营管理需要验证
飞书项目更适合已经深度使用飞书办公体系的组织。文档、会议、消息、日历和任务之间的联动,可以降低跨部门沟通的摩擦,适合市场活动、咨询服务、内容制作和互联网项目。
它的使用优势通常体现在“大家愿意打开”,而不是传统项目软件的复杂计划能力。对于企业内部协作,这一点很重要,因为项目管理系统的第一道门槛永远是使用率。
不过,如果项目需要精细核算项目毛利、管理复杂合同、拆分采购成本或进行严格的项目组合决策,就要用真实流程验证其深度。办公协同顺畅,不等于项目经营数据已经贯通。
5. Teambition:轻量协作友好,但大型项目能力要做POC
Teambition更适合中小团队、市场活动、内容项目和交付协作。它的看板、任务和团队协作方式相对容易理解,适合希望快速建立项目管理习惯的企业。
对于人数较少、项目结构不复杂的云南服务型企业,它可能比重型平台更容易启动。尤其是企业当前主要问题是任务没人跟、文件找不到、截止时间不清楚时,轻量工具可以先解决基础问题。
但当项目数量快速增加,企业开始要求成本、合同、资源和项目组合分析时,就必须核实平台的扩展能力。不要因为单项目体验好,就直接推断它适合集团级项目管理。
6. Worktile:偏企业协同和PMO,适合流程化管理团队
Worktile适合希望把项目、任务、流程和企业协作放在一个体系中管理的组织。对于设有PMO、需要项目模板、流程审批和多部门协作的企业,可以重点考察其组织级配置能力。
它的价值取决于企业是否已经有一定的管理基础。如果项目定义、责任边界、里程碑和验收规则都没有统一,单纯上线平台并不会自动形成规范。
采购时应重点确认行业模板是否能够直接使用、复杂权限是否支持、报表能否按组织和项目维度下钻,以及与财务、ERP和身份系统的集成边界。
7. Asana:跨部门协作体验好,本地化要求需谨慎
Asana适合市场、咨询、内容、客户成功和跨部门协作项目。它在任务组织、目标管理、依赖关系和团队透明度方面具有较好的使用体验,国际化团队也较容易接受。
但对云南本地企业而言,除了功能,还要关注网络访问、中文服务、数据存储、采购流程和售后响应。如果企业有私有化、政企合规或本地驻场要求,必须提前确认是否满足,而不能只看产品界面。
它更适合作为协作和项目执行工具,涉及合同、采购、财务和本地化交付时,通常需要与现有系统配合。
8. ClickUp:自定义能力强,但企业落地条件要求更高
ClickUp强调任务、文档、目标、白板和自定义视图的组合,适合国际化团队以及希望高度定制工作空间的组织。对于流程变化快、项目类型多、团队具备较强管理员能力的企业,它有较大的灵活性。
灵活性同时意味着配置责任。字段、视图、自动化和权限越多,越需要专人维护,否则不同团队会创建出多个相互冲突的管理规则。
如果企业位于云南且项目数据涉及政企客户、内部敏感资料或本地部署要求,ClickUp更适合进入候选池后做专项合规评估,而不适合未经验证就直接作为核心业务系统。

六、具体案例与数据观察:为什么“先试点”比“直接采购”更可靠
1. 一个120人交付型企业的模拟选型过程
下面用一个情景案例说明我的方法。假设一家位于昆明、项目覆盖多个州市的数字化交付企业,员工120人,同时运行18个项目。它此前使用Excel、群聊和财务系统,主要痛点包括项目经理每周整理进度耗时、合同变更难追踪、管理层无法及时发现延期。
这家企业最初倾向于购买一个“功能最全”的平台,但在需求梳理后发现,真正必须解决的只有五个流程:立项、项目计划、风险升级、合同变更和阶段验收。预算、采购和回款暂时通过接口或人工导入处理。
我会建议它不要一次性上线全部模块,而是选择两个真实项目做六周试点。一个项目代表常规交付,另一个项目代表跨州市复杂交付。试点期间只考察数据完整性、项目经理使用率、风险响应时间和管理层报表四项结果。
2. 试点前后应该观察哪些数据
平台上线效果不能只用“大家觉得方便”来判断。至少要建立基线数据,包括每周进度整理耗时、延期风险从发生到上报的时间、项目计划更新率、会议后任务闭环率和管理层获取项目状态所需时间。
下面的数据是情景模拟,不是任何厂商客户的公开案例。它展示的是一个项目团队在流程清晰、培训完成和管理层持续使用的条件下,可能观察到的变化范围。
| 观察指标 | 上线前 | 试点六周后 | 应如何解读 |
|---|---|---|---|
| 每周进度汇总耗时 | 约16小时 | 约6小时 | 减少重复收集,但不代表所有管理工作消失 |
| 项目计划按周更新率 | 约54% | 约86% | 反映一线是否真正使用平台 |
| 风险从发现到上报平均耗时 | 3.5天 | 1.2天 | 说明风险流程是否形成责任链 |
| 会议任务按期闭环率 | 约61% | 约83% | 需要结合任务定义质量判断 |
| 管理层获取项目状态时间 | 1至2天 | 约30分钟 | 体现项目组合视图和数据集中价值 |
这里最容易被误读的是“进度更新率”。如果平台上线后只是由项目助理统一代填,数据看起来很完整,实际上并没有形成一线参与。因此,我还会抽查任务评论、风险责任人、附件和变更记录,判断数据是否来自真实业务过程。

3. 为什么PingCode适合进入这类企业的候选清单
对于上述120人交付型企业,PingCode值得进入候选清单,主要原因不是“功能多”,而是它更贴近中大型组织的研发与复杂项目管理需求,并支持私有化部署。企业如果同时存在研发、实施和客户交付团队,可以重点测试统一项目空间、需求与任务关联、版本管理、风险跟踪和权限隔离。
如果企业正在寻找国产替代方案,或者希望降低对海外研发平台的依赖,PingCode也可以作为对比对象。不过,我不建议把“国产替代”理解为简单换一个界面,而应比较迁移成本、流程兼容性、接口能力、实施服务和三年维护成本。
最有效的验证方式是导入一个正在进行的真实项目,要求供应商完成从需求、任务、缺陷、版本到发布的完整演示,再由项目经理和研发负责人分别评分。管理层看战略视图,使用者看操作成本,两者意见都要纳入结论。
七、不同类型云南企业应该怎么选
1. 10至30人的小型项目团队
小团队不要一开始就追求复杂的项目组合和私有化架构。优先选择能在一周内建立项目模板、任务责任、截止日期和风险清单的平台。
采购前只需要验证四个动作:新建项目、分配任务、更新进度、导出周报。如果这四个动作都需要管理员介入,平台就不够轻量。
这类团队更适合先采用协同型或轻量项目工具,等项目数量、客户数量和人员规模增长后,再评估是否升级到更完整的平台。
2. 30至100人的工程、服务或制造团队
中型团队通常已经出现多项目并行、资源冲突和责任边界不清的问题。此时不能只看单个项目是否好用,要验证项目之间能否共享人员、设备、供应商和管理报表。
重点测试以下流程:项目立项后自动生成模板,任务能关联里程碑,延期能触发风险,合同变更能保留记录,验收节点能关联回款计划。
如果企业有较强的工程计划管理要求,可以重点对比Microsoft Project、Worktile以及具备复杂项目协同能力的平台;如果研发和交付并重,则应增加PingCode和Jira等产品的POC。
3. 100人以上的研发或复杂交付企业
100人以上组织最忌讳按部门各买一套互不相通的工具。研发使用一个系统,交付使用Excel,管理层再让助理手工汇总,最后会形成新的数据孤岛。
这类企业要优先考虑统一身份、组织权限、项目模板、项目组合视图、审计日志和系统集成。PingCode更适合被放在这一类候选方案中评估,尤其是企业需要私有化部署、国产化替代或从Jira迁移时。
但如果企业的核心是传统工程关键路径,Microsoft Project仍然值得单独比较;如果核心是办公协同和文档流转,也可以将飞书项目纳入组合方案。
4. 政企或高安全要求项目
高安全场景不应只看是否有“权限管理”按钮,而要核实数据部署位置、日志审计、身份认证、备份恢复、账号生命周期和供应商运维边界。
建议采用私有化或独立环境的企业,要求供应商提交架构图、网络端口清单、数据库说明、备份策略和故障恢复流程。所有不能写入技术协议的承诺,都不应作为采购结论的重要依据。
在这类场景中,产品界面是否漂亮不是核心指标。能够控制数据边界、保留审计记录并在故障时恢复业务,才是平台价值。

八、采购前必须完成的七项验证
1. 用真实项目,不用供应商演示项目
供应商演示项目通常结构清楚、字段完整、责任明确,不能代表企业的真实状态。采购方应提供一个正在执行的项目,最好包含延期任务、需求变更、多个负责人和至少一个外部协作角色。
2. 测试从立项到验收的完整链路
要求供应商现场创建项目,设置里程碑,拆解任务,加入前置依赖,再模拟一个任务延期。观察延期是否能被项目经理和管理层及时看到,是否能够形成风险记录和责任闭环。
3. 测试预算、合同、采购和回款关联
如果企业关心项目利润,就必须导入一份脱敏预算和合同数据。要求平台展示合同金额、已采购金额、已发生费用、待验收金额和待回款金额之间的关系。
4. 测试权限,而不是听权限介绍
创建总部负责人、项目经理、财务人员和外部供应商四种账号,分别查看项目金额、任务附件、合同和审批记录。任何角色越权,都应该记录为采购风险。
5. 测试迁移,尤其是从原有研发工具迁移
如果企业已有Jira或其他项目工具,不要接受“可以迁移”的概念性承诺。应当拿出真实字段、工作流、评论、附件、历史数据和用户关系进行小批量迁移测试。
6. 测试数据导出和退出机制
采购方不仅要问平台能否导入,也要问合同结束后能否完整导出。至少确认项目、任务、附件、评论、操作日志、用户和权限数据的导出格式。
7. 把服务承诺写入合同
报价单之外,合同应明确实施范围、培训次数、响应时间、故障等级、升级责任、接口费用、数据迁移边界和验收标准。尤其要区分“产品标准功能”“配置实现”和“定制开发”,避免上线后产生争议。

九、价格、实施与上线策略:把风险分阶段,而不是一次性押注
1. 用三年总成本比较,而不是只比较第一年价格
企业应建立统一的总拥有成本表,至少包含软件订阅或授权、实施配置、数据迁移、接口开发、培训、私有化基础设施、运维和升级费用。
| 成本项目 | 适合向供应商提出的问题 | 常见风险 |
|---|---|---|
| 软件费 | 按用户、模块、项目还是组织计费 | 低价版本限制关键功能 |
| 实施费 | 包含哪些流程、模板、报表和培训 | 报价低但大量内容另行收费 |
| 迁移费 | 迁移哪些字段、附件、历史记录和权限 | 只能迁移基础任务,历史数据丢失 |
| 接口费 | 是否提供标准API,开发和维护由谁承担 | 系统之间仍靠人工导入导出 |
| 运维费 | 升级、备份、故障响应和安全服务如何计算 | 上线后缺乏明确服务责任 |
2. 采用“一个试点、两个角色、六周观察”的上线方法
我更推荐小范围试点,而不是全员同时上线。选择一个边界清晰、管理层关注、又不会影响核心生产的项目作为试点,再选择项目经理和一线成员共同参与。
- 第一周:确认项目模板、角色、字段和权限。
- 第二周:导入真实任务、计划、文档和风险。
- 第三周:观察项目成员是否按要求更新数据。
- 第四周:模拟延期、变更、审批和外部协作。
- 第五周:输出管理层报表,检查数据是否可信。
- 第六周:复盘使用率、实施投入、问题清单和扩展成本。
试点的目的不是证明平台一定成功,而是尽快发现平台不适配的地方。如果供应商只允许使用标准演示环境,不愿意接触真实业务数据,采购方就很难获得有效证据。
3. 判断平台是否值得扩大部署的四个门槛
- 项目成员能够独立完成日常更新,不依赖专人代填。
- 管理层看到的进度、风险和预算数据能够追溯到具体责任人。
- 关键流程比原来的表格和群聊减少重复整理,而不是增加录入负担。
- 供应商能够明确处理权限、接口、迁移和售后问题。

十、最终建议:不要追求最强平台,要建立自己的选型评分表
1. 推荐的评分权重
如果你正在为云南企业做正式选型,我建议先使用下面这套基础权重,再根据行业调整。工程企业可以提高计划、合同和成本权重;研发企业可以提高需求、版本和缺陷权重;政企项目可以提高安全、权限和部署权重。
| 评估维度 | 建议权重 | 评分要点 |
|---|---|---|
| 业务流程适配 | 25% | 能否覆盖真实项目从立项到验收的关键节点 |
| 项目与任务能力 | 20% | 计划、依赖、里程碑、风险和资源管理 |
| 组织与权限 | 15% | 多组织、角色、项目、字段和审计权限 |
| 集成与数据能力 | 15% | API、ERP、OA、财务、身份和数据导出 |
| 部署与安全 | 10% | SaaS、私有化、备份、日志和身份认证 |
| 实施与服务 | 10% | 培训、迁移、响应、驻场和验收责任 |
| 三年总成本 | 5% | 软件、实施、接口、运维和升级综合成本 |
我把价格权重控制在5%左右,是因为价格通常是最容易比较的因素,却不一定是最重要的因素。一个不能被员工使用、无法与现有系统连接的平台,即使便宜,也可能造成更高的隐性成本。
2. 根据不同结论采取不同动作
如果企业是小团队、项目简单、预算有限:先选轻量、易上手的平台,建立统一项目模板和任务责任,暂时不要急于采购复杂模块。
如果企业是100人以上研发或复杂交付组织:优先把PingCode、Jira和Worktile等放入POC,并根据私有化、迁移、权限和研发流程进行对比。PingCode适合重点验证国产替代、私有化和中大型组织协同场景。
如果企业以工程计划为核心:重点比较Microsoft Project与具备合同、采购、验收和项目组合能力的平台,不能只看任务看板。
如果企业以办公协同和服务项目为主:飞书项目、Teambition、Asana或ClickUp可以进入候选范围,但要重点核实本地服务、数据部署和复杂业务集成。
如果企业属于政企或高安全场景:先做部署、权限、审计、备份和故障恢复评估,再谈界面、易用性和价格。安全要求不明确时,不建议直接采购。
3. 下一步可以直接执行的清单
- 列出过去一年最典型的三个项目,不要只选最成功的项目。
- 记录每个项目的立项、计划、任务、风险、合同、验收和回款流程。
- 明确参与人员数量、部门数量、是否跨州市、是否有外部协作方。
- 从8款平台中选出3款,不要同时联系十几家供应商。
- 要求供应商使用真实脱敏数据完成一次完整演示。
- 用六周试点验证使用率、数据完整性、风险响应和报表可信度。
- 获取包含实施、迁移、接口和运维的三年总报价。
- 把部署方式、服务响应、迁移范围和验收标准写入合同。
我的最终判断是:云南省项目综合管理平台的选型,不应该从“哪家品牌最有名”开始,而应该从“哪条业务链最容易失控”开始。如果主要问题是研发需求和版本交付,应优先验证研发项目能力;如果主要问题是工程延期和合同利润,应优先验证计划、成本、采购和验收闭环;如果主要问题是跨地区协作,应优先验证移动端、权限、消息和现场数据回传。
你可以先用本文的评分权重建立候选表,再准备一个真实项目进行POC。最终采购前,至少让项目经理、一线成员、财务负责人和信息化负责人分别打分。只有业务适配、使用意愿、技术条件和长期成本同时过关,平台才真正值得上线。
常见问题解答(FAQ)
1. 云南省企业选择项目综合管理平台,最应该优先看哪些能力?
我在筛选项目管理系统时,发现很多平台演示页面都在强调甘特图、看板和移动端,但这些功能并不能直接解决项目延期和成本失控。我所在的团队既有昆明本地项目,也有分布在州市的项目,想知道云南企业到底应该按照哪些真实业务场景来判断平台是否适合自己。
选择云南省项目综合管理平台时,不建议先看“功能数量”,而应先看平台能不能把项目从立项推进到验收、结算和复盘。很多系统任务管理做得不错,但预算、合同、采购、费用和回款仍然分散在表格与聊天工具里,最后只是把线下催办搬到了线上。我更建议用“项目类型、组织复杂度、数据敏感度、服务半径”四个维度筛选。
工程项目通常更看重计划节点、合同、采购、现场问题和成本;软件研发项目更看重需求、迭代、缺陷和版本;咨询服务项目则应重点验证工时、成果物、客户确认和回款。
评估维度建议权重必须验证的内容 进度与任务20%里程碑、前置依赖、延期预警、责任人变更 成本与合同20%预算、采购、费用、合同付款和项目毛利 跨部门协同15%任务交接、审批、文档、消息提醒和移动端使用 风险与质量15%风险登记、问题升级、验收记录和整改闭环 权限与审计15%组织、项目、字段权限以及操作日志 集成与服务15%财务、OA、CRM接口及云南本地实施响应 实际测试时,不要接受销售人员只做“标准演示”。
应拿一个已经延期或存在成本争议的真实项目,要求平台现场完成立项、拆解计划、设置依赖、录入预算、发起采购、模拟延期并生成管理报表。只要其中两三个环节需要导出表格再人工处理,就说明它更像任务协同工具,而不是完整的项目综合管理平台。我的判断是:小型团队优先选择配置简单、上线快的平台;
中型工程或服务企业应优先看进度、成本、合同是否联动;集团型和政企项目则不能绕开权限、审计、数据部署和系统集成。所谓“最适合”,本质上是业务闭环最少依赖人工补录的平台。
2. 2026年对比8大项目综合管理平台时,怎样避免被厂商宣传和虚假排名误导?
我查看过不少平台对比文章,常见写法是每个平台介绍一遍,再用“功能强大、性价比高、适合企业”等模糊结论收尾,但真正采购时还是不知道该怎么选。我希望有一套可以自己执行的比较方法,而不是依赖没有评分依据的“前八名”或“最佳平台”结论。
比较8个平台时,最容易踩的坑是把厂商公开宣传当成实际能力。官网写着“支持成本管理”,并不代表它能把预算、采购、合同付款和实际费用自动归集到同一个项目;写着“支持多组织”,也不代表项目经理能准确控制跨部门和跨区域的数据权限。我建议先建立统一的POC测试脚本,再让所有平台完成同一组任务。
测试脚本至少应包含:创建一个跨部门项目、设置12个里程碑、安排两名人员同时参与三个项目、录入一笔采购合同、模拟关键节点延期、限制外部人员查看成本,并最终生成项目经营报表。
测试项目观察指标常见失分原因 计划管理能否设置依赖、基线和延期预警只能手工修改日期,无法追踪变更 成本管理预算、合同、采购和费用是否贯通需要多次导出表格人工合并 资源管理能否发现人员负载冲突只有成员名单,没有容量分析 权限管理不同角色能否看到不同数据只有菜单权限,没有项目级隔离 报表能力能否按组织、项目和阶段钻取报表只能看总数,不能追溯明细 实施能力能否在约定周期内完成真实项目上线演示效果好,但交付范围不清 评分时可以采用100分制,而不是凭印象打星。
比如进度管理20分、成本合同20分、协同15分、风险质量15分、权限安全15分、集成服务15分。每项再按“完整支持、部分支持、需定制、无法支持”分别计分,并把“需定制”明确扣分,避免平台因为承诺未来开发而获得与现成功能相同的分数。还要区分“产品能力”和“云南落地能力”。
平台可能具备很好的通用功能,但如果实施团队主要依赖远程沟通,无法安排昆明或州市项目培训,跨地区企业的上线风险仍然很高。最终比较结果不应写成绝对排名,而应输出“适合工程企业”“适合轻量团队”“适合集团和高安全场景”等匹配结论。
3. 云南企业选择SaaS、私有化还是混合部署,应该如何判断?
我们既担心私有化部署成本太高,也担心把项目合同、供应商和财务数据放在公有云后难以控制。公司项目人员分布在昆明、曲靖、大理等地,想知道部署方式除了价格差异外,还会怎样影响访问效率、权限管理、运维和后续扩展。
部署方式不应简单理解成“云端便宜、私有化安全”。真正需要判断的是:谁负责服务器和备份,谁能处理故障,数据能否迁移,现有系统是否方便连接,以及人员跨地区访问时是否稳定。部署模式选错,往往不是第一年出问题,而是在系统扩展和人员变动后暴露成本。
部署方式更适合的场景主要优势需要警惕的问题 SaaS云端小型团队、快速试用、跨地区协作上线快,前期基础设施投入较低数据迁移、接口深度和个性化权限需核实 独立云环境对隔离性和扩展性有要求的中型企业资源相对独立,便于统一运维费用和运维责任通常高于标准订阅 本地或私有化政企、集团及高敏感数据场景部署边界和数据控制更清晰需要承担服务器、备份、升级和安全维护 混合部署既有本地核心系统,又需要移动协作的企业可以分层管理敏感数据和协作数据接口、身份认证和故障排查更复杂 在云南跨地区项目中,我会把“异地访问和故障响应”单独列为测试项。
让昆明和州市的项目成员分别使用电脑、手机和企业网络完成任务提交,再测试网络中断后的数据恢复、附件上传和消息提醒。不要只在供应商演示环境里测试,因为演示环境通常没有真实的网络波动和权限冲突。安全方面,至少要书面确认数据存储位置、备份频率、备份保留周期、灾备方案、管理员权限、操作日志和数据导出方式。
若平台无法明确回答“员工离职后如何回收权限”“合同到期后如何取回全部数据”“发生误删后能否恢复”,即使宣传中写着高安全,也不建议直接进入正式采购。我的建议是:不确定时先做小范围SaaS试点,用一个真实项目跑完一个完整管理周期,再决定是否私有化。
若企业已有成熟IT团队、系统集成要求复杂或数据敏感度高,私有化才更有价值;若主要问题是进度透明和跨地区协作,先选易上线、易使用的方案通常更稳妥。
4. 云南项目综合管理平台的真实成本应该怎么算?如何避免低价采购后不断加钱?
我发现有些平台的首年报价看起来很低,但签约后又出现实施费、接口费、数据迁移费和新增用户费,最终成本远高于预算。我们大约有50名项目相关人员、20个并行项目,想在采购前算清楚一年和三年的总投入。
项目管理平台不能只比较账号单价。真实成本至少包括软件订阅或授权、实施配置、历史数据迁移、接口开发、培训、定制报表、私有化基础设施和后续运维。低价方案最常见的风险不是功能少,而是关键功能被拆成额外模块,或者报价没有写清楚实施边界。可以先用一个示例模型估算,不把示例数字当成市场统一报价。
假设企业有50名使用者、20个并行项目,标准订阅费按每人每年600元估算,基础软件年费就是3万元;若实施配置费为2万元、数据迁移和培训为1万元、两个接口开发费合计3万元,第一年预算约为9万元。
成本项目示例金额采购时必须问清楚 软件订阅30,000元/年按用户、模块、项目数还是存储量计费 实施配置20,000元包含多少次调研、配置和上线支持 数据迁移与培训10,000元迁移哪些表格和历史附件,培训几场 接口开发30,000元是否包含测试、上线和后续维护 首年合计约90,000元是否含税,续费是否按同一口径计算 签约前应要求供应商提供三年总拥有成本表,并分别列出“必须购买、可选购买、未来可能产生”的费用。
特别要确认新增用户、项目数量增加、存储空间超额、接口调用、移动端使用、报表定制和售后响应是否另行收费。实施范围也要写进合同,而不能停留在口头承诺。建议明确至少五项交付物:需求确认文档、权限设计表、流程配置清单、培训记录和验收标准。
如果只写“完成系统上线”,后续很容易出现平台已经开通,但企业实际流程没有配置、员工不会使用的情况。更稳妥的采购方式是先做一个边界清晰的试点项目。试点期间重点记录上线天数、员工活跃率、任务按期完成率、数据补录次数和管理层报表使用情况。
若平台上线后仍需大量人工维护表格,或者一线成员不愿使用,就不应因为已经支付费用而继续扩大部署。
核心关键词
文章包含AI辅助创作:如何选择最适合你的云南省项目综合管理平台?2026年8大平台深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/96421
读者评论
文章把“功能最多”不等于“最适合”讲得很实际,尤其是要求供应商演示从合同、采购、任务一直关联到验收和回款,这比单看甘特图和看板更能检验平台是否适合工程项目。
跨州市协作部分很有共鸣。现场信息留在群聊、项目经理再手工整理到表格,确实容易造成版本不一致;移动端能否及时录入现场进展,应该成为云南企业试用平台时的重点测试项。
关于总拥有成本的分析比较客观,软件费之外的实施、迁移、接口和运维经常被忽略。要求供应商分别提供基础软件、首期实施和三年使用报价,确实有助于避免只看低价授权。
