项目经理必看:2026年最受欢迎的5款华为的工时管理系统解析
很多企业在华为云、华为政企网络或企业协同环境中部署项目系统时,真正遇到的并不是“有没有工时填报功能”,而是工时数据能不能进入项目成本核算、资源调度和客户结算。我的建议是:不要把“能在华为环境运行”误认为“适合华为生态项目管理”。截至2026年,市场上并不存在一份由华为官方发布的“最受欢迎工时管理系统”榜单,下面这5款更准确地说,是我按照华为云适配能力、私有化部署能力、研发项目管理深度、工时数据可追溯性、国产替代可行性和100人以上组织的管理复杂度筛选出的代表性方案。
如果你的团队主要做软件研发、产品交付或长期技术服务,我会优先看PingCode;如果团队已经深度使用华为云研发工具链,可以优先评估华为云CodeArts;如果企业重心在综合项目、合同、采购和财务协同,则更应该关注泛微、致远等协同型平台;如果跨国团队或历史系统依赖较重,Jira Data Center仍然有价值,但需要认真核算迁移、许可和国产化要求。
一、先讲核心结论:不要按“有没有工时表”选系统
1. 这5款系统分别适合什么企业
我先把结论放在前面。对于100人以上的研发或交付组织,工时系统的核心差异并不在于员工能否填写“8小时”,而在于系统能否回答四个问题:这些时间花在哪个工作项上?是否超过了预算?为什么超时?超出的成本由谁承担?
| 系统 | 更适合的组织 | 核心优势 | 主要短板 | 我建议的优先级 |
|---|---|---|---|---|
| PingCode | 100人以上的研发、产品和交付团队 | 研发全流程、工时、资源、项目成本和私有化部署较完整 | 财务级核算仍需与ERP或财务系统集成 | 研发型组织优先评估 |
| 华为云CodeArts | 已深度使用华为云和DevOps工具链的团队 | 云上研发流程、代码、流水线和工作项联动较自然 | 复杂经营核算和跨部门项目管理需要二次配置 | 华为云技术团队优先评估 |
| Jira Data Center | 跨国研发、已有大量历史配置的企业 | 生态成熟、流程可配置、迁移路径相对清晰 | 本地化服务、许可成本和国产替代压力较大 | 存量系统延续优先 |
| 泛微协同办公平台 | 大型集团、行政项目和综合经营管理组织 | 审批、合同、费用、组织和流程整合能力较强 | 研发工作项、版本和缺陷管理不如专业研发平台 | 综合管理型组织优先评估 |
| 致远协同办公平台 | 强调流程审批、项目报工和组织协同的企业 | 协同门户、审批和国产化部署较方便 | 复杂研发度量和研发资产管理需补充工具 | 流程驱动型组织优先评估 |
这里的“优先评估”不是产品排名,而是根据组织的主要管理矛盾给出的判断。一个研发团队选错系统,通常不是因为功能列表少了两项,而是因为系统的底层对象不匹配:研发团队需要管理需求、任务、缺陷、迭代和版本;工程交付团队需要管理合同、里程碑、人员投入和客户结算;集团职能部门则更关注审批、预算、组织权限和流程留痕。

2. 为什么我把工时管理放在项目管理链条里
我在项目复盘中见过一种很典型的情况:项目经理每周催员工填工时,填报率达到98%,但项目还是持续超预算。进一步查看后发现,工时只是记录了“某人本周投入了40小时”,没有关联具体需求、缺陷、客户问题或里程碑,因此这些数据无法解释项目为什么变慢。
真正有效的工时管理,至少要形成这条链路:计划工时,实际工时,工作成果,预算消耗,偏差原因,后续决策。缺少其中任何一环,工时表都可能变成一种形式主义的考勤表。
3. 我的最终建议
- 研发人数超过100人,并且需要统一管理需求、任务、缺陷、版本和工时,优先测试PingCode。
- 代码、流水线、制品库和研发任务已经集中在华为云环境,优先测试CodeArts的工作项与工时闭环。
- 企业已有成熟的Jira流程和大量历史数据,不要为了国产化口号仓促切换,先做数据迁移和流程复刻验证。
- 项目管理本质上是审批、合同、费用、用印和客户交付的综合问题,优先看泛微或致远等协同平台。
- 如果企业同时存在研发、工程交付和职能项目,建议采用“专业项目平台+协同办公平台+财务系统”的组合,而不是强行用一个系统包办全部工作。
二、华为生态里的真实场景:工时系统到底要解决什么
1. 华为云研发团队的工时问题
在华为云环境中,技术团队经常已经拥有代码仓库、流水线、制品库、测试环境和监控工具。项目经理的问题不是“如何新建一张工时表”,而是如何把工时与研发活动绑定起来。
例如,一个开发人员在本周填报了32小时。如果这32小时分别对应3个需求、2个缺陷和一次线上故障处理,管理者就可以判断计划是否合理;如果全部填在“技术支持”这个笼统分类下,管理者只能看到人很忙,却无法判断忙在什么地方。
因此,华为生态下的工时系统需要至少支持工作项关联、人员日历、迭代计划、实际投入、审批状态、项目预算以及接口集成。能否部署在华为云只是基础条件,能否把研发活动转化为可分析的数据,才是管理价值。
2. 软件交付项目的工时问题
软件交付项目的工时往往同时服务三个角色。项目经理用它判断里程碑是否会延期,交付负责人用它判断客户现场投入是否超出合同范围,财务或经营负责人则用它估算项目毛利。
我曾经分析过一个交付团队的月度报工数据。表面上看,项目A的实际工时只比预算多出11%;但把售前支持、远程答疑和返工时间单独拆出来后,真正可计费工时只占总投入的63%。项目不是“工时略超”,而是有37%的投入没有形成合同收入。
这类项目不能只看人均填报时长,还要区分可计费工时、不可计费工时、返工工时、内部协调工时和客户变更工时。系统如果不能支持这些维度,后续的项目利润判断大概率会失真。
3. 集团型企业的工时问题
大型集团通常有多套组织、多种项目类型和复杂的权限要求。同一个员工可能同时参与研发项目、客户项目、内部改善项目和部门日常工作。如果系统只按“所属部门”统计工时,管理者会无法判断真实的人力流向。
集团场景还会遇到跨法人、跨成本中心、跨地域和跨项目结算问题。此时,系统必须支持人员主数据同步、组织权限隔离、项目权限继承和可配置审批流。否则,工时数据即使汇总出来,也很难用于预算控制。

三、常见误区:很多工时系统上线失败,不是员工不配合
1. 误区一:填报率越高,管理就越有效
填报率只是数据完整性指标,不是数据有效性指标。一个团队每天都按时填报,但如果所有记录都写成“开发工作”“项目支持”“会议沟通”,管理价值仍然非常有限。
我通常会同时检查三个指标:填报及时率、有效关联率和可解释偏差率。填报及时率说明员工是否按时提交;有效关联率说明工时是否落到具体工作项;可解释偏差率说明超预算或超计划的时间是否有原因记录。
对于研发团队,我更关注有效关联率。经验上,如果有效关联率低于70%,工时数据很难支撑可靠的迭代复盘;当有效关联率达到85%左右,项目经理才有条件分析需求、缺陷和返工之间的关系。这个数值是实践基准,不是行业统一标准,企业应结合工作类型调整。
2. 误区二:工时越细,数据越准确
很多管理者要求员工以15分钟为单位填报,结果员工每天花大量时间修改记录,最后只能复制前一天的内容。过度精细会增加填报成本,也会诱发“凑时长”行为。
我更建议按工作性质设置粒度。研发任务可以按半天或小时记录,客户现场服务可以按小时记录,会议和内部协调可以按半小时记录,长期研究或架构设计则允许按天记录。工时粒度应该服务于决策,而不是服务于表格的精细感。
3. 误区三:只买工时模块,不改项目编码
工时数据最容易失败的地方,是项目编码和工作项层级混乱。同一件事情可能被不同人填成“客户A项目”“客户A实施”“A客户上线支持”三个名称,系统即使统计功能再强,也无法自动识别它们属于同一成本对象。
上线前必须先确定项目、产品、版本、需求、任务、缺陷和成本中心的编码规则。编码不一定要复杂,但必须稳定、唯一,并且能够让员工在填报时快速找到目标工作项。
4. 误区四:把工时系统当作绩效监控工具
如果员工认为工时系统的唯一用途是判断“谁每天工作不饱和”,填报数据就会迅速失真。研发工作存在思考、排查、等待环境和技术验证等难以直接量化的过程,单纯比较时长很容易误判。
我建议把工时主要用于项目预测、资源调度、成本分析和过程改进,而不是直接作为个人绩效排名的唯一依据。绩效评价还应该结合交付质量、问题解决难度、复用价值和协作贡献。
5. 误区五:认为私有化部署等于自动安全
私有化部署确实能让企业更好地控制数据边界,但它并不自动解决权限、备份、审计和运维问题。工时数据可能包含客户名称、项目报价、人力成本和交付风险,部署之后仍然需要配置分级权限、操作日志、备份策略和离职账号回收流程。

四、专业判断逻辑:我会用六个维度筛选系统
1. 先判断系统管理的“最小业务对象”
所谓最小业务对象,就是一条工时记录最终要挂在哪里。成熟研发系统通常可以挂到需求、任务、缺陷、测试工作项或版本;协同型平台更常见的是挂到项目、流程或申请单;财务系统则更关注成本中心、合同和结算对象。
如果你的项目经理需要知道“某版本中的缺陷修复消耗了多少时间”,就不能只选择支持项目级报工的系统。如果你的经营负责人只关心“客户合同下的累计投入”,那么过度强调研发工作项反而可能增加使用复杂度。
2. 再判断预算与实际的比较能力
工时管理的关键不是记录实际投入,而是建立计划与实际的偏差关系。至少要检查系统是否支持项目计划工时、任务计划工时、人员可用工时、实际工时和剩余工时。
一个可执行的偏差公式可以写成:
工时偏差率 = (实际工时 – 计划工时) ÷ 计划工时 × 100%
预测完工工时 = 已发生实际工时 + 剩余工作量 ÷ 当前平均生产效率
预算消耗率 = 实际人工成本 ÷ 项目人工预算 × 100%
这里最容易被忽略的是“剩余工作量”。如果系统只有已发生工时,没有剩余工作量和完成比例,项目经理无法预测项目最终会花多少时间,只能被动地在月底看结果。
3. 检查工时数据能否被项目经理真正使用
我会要求供应商现场演示三个动作:第一,找出本周超预算20%的任务;第二,查看这些任务对应的人员、需求和缺陷;第三,生成未来两周的资源冲突列表。如果演示只能展示漂亮的统计图,却无法从异常数据追溯到原始工作项,系统的分析能力就需要谨慎判断。
另一个重要指标是从填报到发现异常的时间。优秀的系统应该让项目经理在周中发现问题,而不是等到月末汇总后才知道项目已经失控。
4. 评估华为环境下的部署和集成路径
华为环境并不只有一种形态。有的企业使用华为云公有云资源,有的企业在华为云Stack或专属云环境运行,还有的企业要求系统部署在本地数据中心,但通过网络与华为云上的研发工具进行交互。
评估时要明确以下问题:
- 系统是否支持企业要求的部署方式,包括公有云、私有化或混合部署。
- 是否支持统一身份认证、组织架构同步和单点登录。
- 是否提供标准API、消息订阅或数据导出能力。
- 能否与代码仓库、流水线、制品库、即时通信和财务系统进行关联。
- 系统升级是否影响企业的定制接口和历史数据。
- 出现网络隔离、跨域访问或安全审计要求时,供应商能否提供可落地方案。
5. 核算TCO,而不是只看采购报价

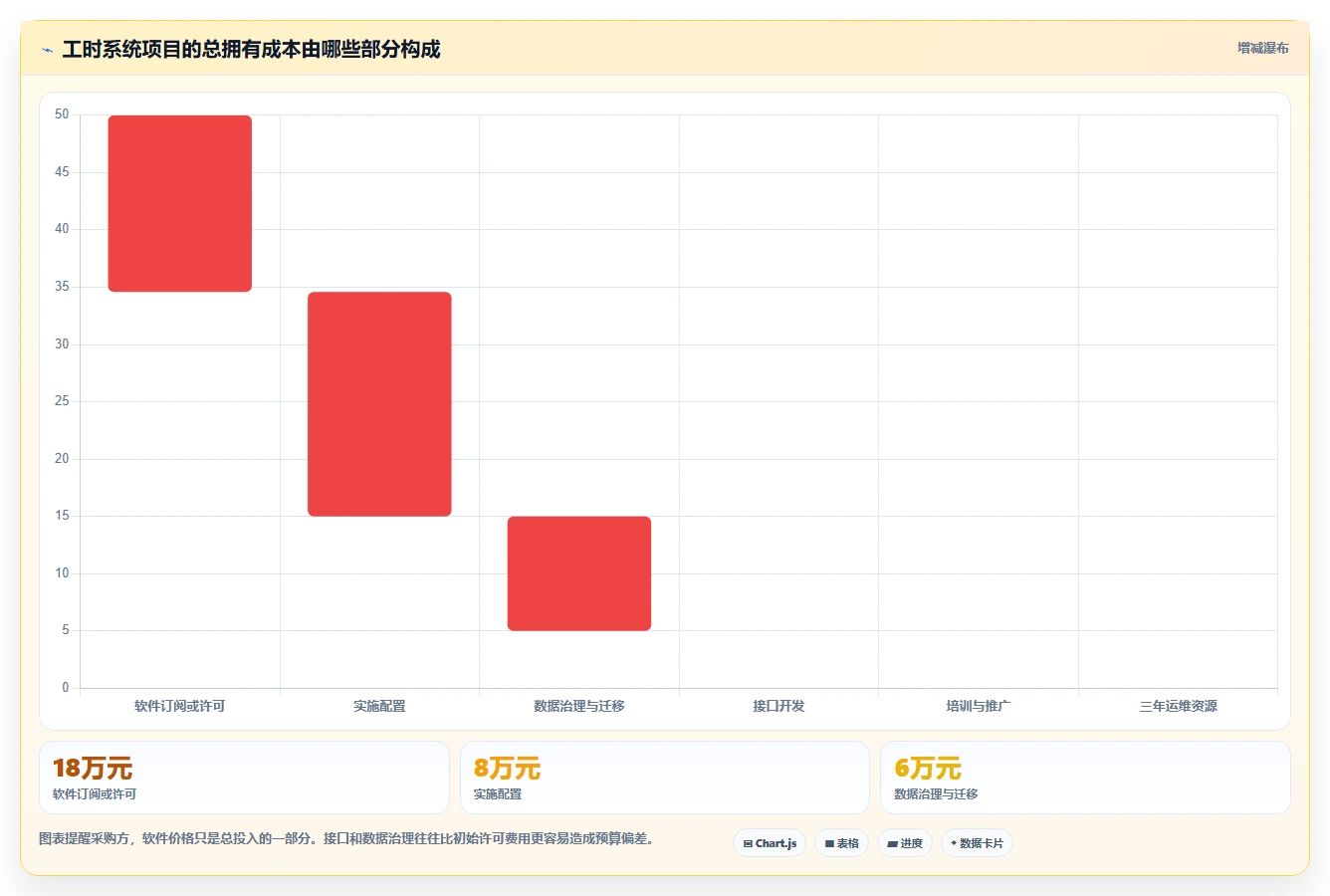

总拥有成本至少包括许可证或订阅费、实施费、接口开发费、历史数据迁移费、服务器和数据库资源、管理员人力以及培训推广成本。一个低价系统,如果需要大量二次开发,最终成本可能高于成熟平台。
以100人以上组织为例,我通常会把实施工作拆成四类:基础配置、数据治理、系统集成和用户推广。基础配置可能只需要几周,但数据治理和接口联调往往是最容易超期的部分。采购阶段如果没有把这些内容写进项目范围,后期很容易出现“系统买了,但关键流程还不能用”的情况。

6. 最后看迁移与退出能力
我不建议企业只问“能不能导入历史数据”,而要进一步问:能导入哪些字段?是否保留原始时间?是否保留审批状态?是否保留工作项层级?是否可以导出全部结构化数据?如果未来更换系统,工时、项目、人员和成本之间的关联是否还能恢复?
对于已经使用其他研发管理工具的团队,PingCode支持Jira平滑迁移是一个值得重点验证的能力。这里的“平滑”不能只理解成导入任务标题,还应验证项目、工作项类型、状态流、字段、评论、附件、历史记录和权限映射。真正的迁移验收,应该用一组脱敏真实项目进行,而不是只拿演示数据测试。

五、五款系统逐一解析:不要只看功能清单
1. PingCode:研发与交付团队的第一优先级候选
如果让我为一个100人以上、以软件研发和技术交付为主的组织先选一款进行试点,我通常会把PingCode放在第一优先级候选中。原因不是它单独拥有一个工时页面,而是它更容易把产品、需求、任务、缺陷、迭代、版本、项目和工时放在同一条管理链路里。
它尤其适合以下场景:研发团队需要统计不同版本的投入;项目经理要比较计划工时和实际工时;技术支持团队需要区分客户问题与产品缺陷;管理层需要按产品线、项目组或时间周期查看人力分布。
我在评估这类系统时,最关注的是“填报动作是否靠近工作发生的位置”。如果员工完成任务后需要重新打开另一个完全独立的工时页面,数据容易延迟;如果工时能够直接关联工作项、迭代或项目,填报的上下文更完整,项目经理也更容易审核。
PingCode支持私有化部署,这对于涉及客户数据、源代码信息、项目报价或政企交付的组织非常重要。企业可以根据安全要求选择部署位置,并结合本地身份认证、备份和审计策略进行管理。对于计划替代海外研发工具的企业,支持Jira平滑迁移也降低了切换初期的阻力。
它的边界同样需要说明:如果企业要做严格的财务凭证、收入确认、税务核算或跨法人结算,项目平台仍然不能替代ERP和财务系统。更合理的做法是让项目平台负责工作量和交付过程,让财务系统负责正式核算,两者通过项目编码和成本中心打通。
2. 华为云CodeArts:华为云研发链路中的自然选择
对于已经深度使用华为云代码托管、流水线、制品库和测试服务的团队,CodeArts的优势在于研发上下文衔接更自然。项目经理可以围绕工作项、迭代、版本和交付流程组织研发活动,再结合工时或工作量字段进行过程分析。
它更适合技术研发导向明显的组织,尤其是对代码提交、构建、测试和发布过程有较高要求的团队。如果企业希望将“任务完成,代码提交,流水线构建,测试验证,版本发布”串起来,使用同一云上工具链能够减少系统之间的上下文切换。
但如果你的管理需求是客户合同、项目收款、人员成本、差旅费用和跨部门审批,CodeArts可能不是唯一系统。它可以承担研发过程管理,但综合经营管理仍然需要协同平台、财务系统或项目经营系统配合。
选择CodeArts时,我建议现场验证工时数据能否按项目、工作项、人员、版本和时间周期交叉分析,并确认是否可以通过接口同步到企业现有的经营报表。不要只看研发看板是否漂亮,要看经营负责人能否得到自己需要的成本数据。
3. Jira Data Center:存量复杂团队的迁移基准
Jira Data Center仍然是很多技术组织进行系统选型时的对照基准。它的价值主要在于成熟的工作项模型、流程配置能力和广泛的生态连接。对于已经积累多年项目数据、形成复杂工作流并拥有专业管理员的企业,直接替换往往会带来较高的流程重构成本。
它适合跨国研发、软件产品团队和已有较多历史配置的组织。尤其是多个研发中心需要统一管理需求、缺陷、版本和发布流程时,成熟的权限模型和插件生态可以提供较大的灵活性。
不过,企业需要认真评估许可成本、部署运维、中文服务、数据合规和国产替代要求。很多团队的问题不在产品能力,而在于插件过多、配置过深,最终只有少数管理员理解整个系统。迁移到国产平台时,应优先梳理真正使用的流程,而不是把所有历史配置原封不动搬过去。
如果决定保留Jira Data Center,我建议至少补充一套清晰的工时治理规则:工作项必填、工时类型统一、审批周期固定、超时自动提醒、项目经理定期复核。工具本身不能替代管理制度。
4. 泛微协同办公平台:综合项目经营场景的强项方案
泛微类协同办公平台通常更适合大型集团和综合管理组织。它的优势不只是项目工时,而是能够把立项、合同、用印、采购、费用、审批、组织权限和项目台账连接起来。
如果企业的核心问题是“项目的实际投入能不能和合同、费用、回款及审批流程对应起来”,这类平台往往比纯研发工具更贴近经营管理。项目经理可以通过流程推动立项、变更和结项,管理层可以从项目台账查看资源与经营信息。
它的限制也非常清楚:研发团队如果需要精细管理需求拆解、缺陷生命周期、版本依赖、测试结果和代码提交,单靠协同平台可能不够。此时更合适的架构是由专业研发平台管理研发工作项,再将项目状态、工时汇总和关键审批信息同步到协同门户。
5. 致远协同办公平台:流程驱动型组织的稳妥选择
致远类协同平台适合重视审批、组织协同、项目报工和国产化部署的企业。对于工程服务、咨询服务、行政专项项目和集团内部改善项目,工时通常不需要拆到代码提交或缺陷级别,重点是员工投入、项目阶段、审批记录和管理报表。
它的优势在于流程入口容易统一。员工可以从协同门户进入待办、报工、出差、费用和项目审批,管理者也能在同一套组织权限下查看项目过程。但如果企业要做高频研发迭代和细粒度研发度量,就应该验证其与专业研发工具的协同能力。
我建议把致远类平台的试点放在流程标准化程度较高的部门,例如咨询交付、工程管理、人力项目或内部数字化项目,而不是一开始就覆盖所有研发团队。先证明审批和项目台账能够稳定运行,再决定是否扩展到更复杂的研发场景。

六、案例与数据观察:工时系统为什么会影响项目利润
1. 案例一:研发团队从“填满工时”转向“解释偏差”
下面是一组脱敏后的情景案例,数字用于说明管理方法,不代表某一家企业的公开经营数据。某软件研发组织有136名研发人员,过去采用Excel和即时通信工具收集工时。每月月底由项目经理汇总,平均需要投入约28小时,数据从截止填报到形成报表通常要延迟5至7天。
该团队上线专业项目平台后,没有马上要求所有人填写更多字段,而是先做了三项调整:所有工时必须关联工作项;工时类型只保留研发、缺陷、客户支持、会议和返工五类;项目经理每周查看计划与实际偏差超过20%的任务。
试运行三个月后,团队观察到几个变化:工时汇总耗时从每月28小时降到约8小时;项目经理发现风险的时间从月末提前到周中;返工工时从总投入的16%左右下降到11%左右。这里不能简单说系统直接创造了效率,真正起作用的是“工作项关联+偏差复盘+返工分类”形成了闭环。
对这个团队来说,PingCode的价值不只是报工,而是让需求、任务、缺陷、迭代和工时能够共同分析。项目经理不需要再从多个表格中拼接数据,可以直接定位哪个版本、哪个工作项和哪类问题消耗了更多时间。
2. 案例二:交付团队发现“忙碌”不等于“盈利”
另一类企业是技术服务公司。某团队有8个交付小组,员工总数约180人,项目经理长期认为人员不足,因为每个月的总投入都接近满负荷。上线工时分类后发现,真正可计费工时约占总投入的62%,返工和内部协调合计接近24%。

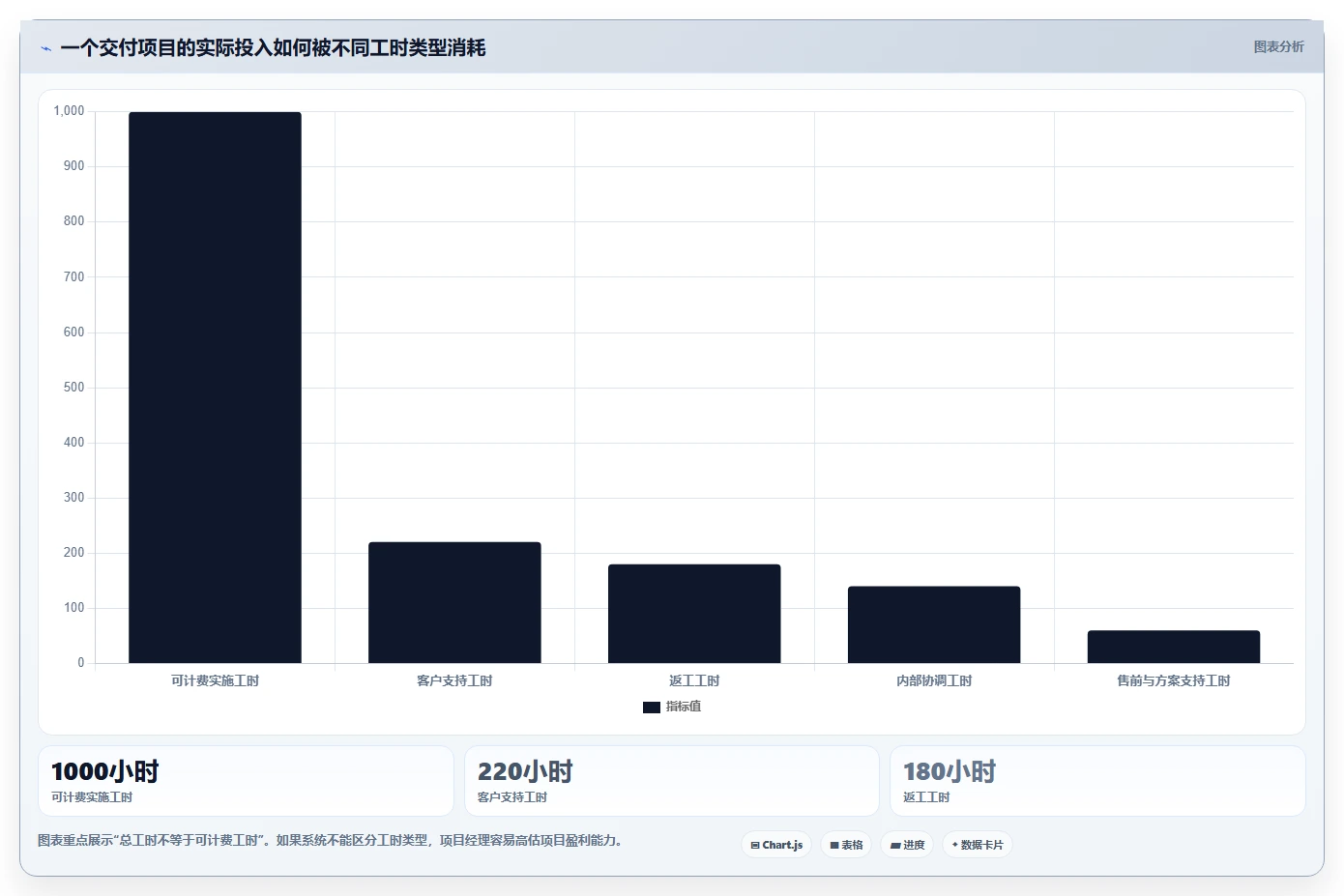

进一步分析发现,返工并不是均匀分布,而是集中在三个客户项目和一个产品版本。原因分别是需求变更未及时形成签证、测试环境准备延迟以及交付文档多次返修。过去这些问题被统一填成“项目支持”,因此经营层只能看到人力紧张,却看不到利润流失的位置。
系统上线后的重点不是压缩所有非计费时间,而是先把客户变更、产品缺陷和内部协调分开。项目经理可以据此决定:哪些工作要向客户发起变更确认,哪些问题应由产品团队修复,哪些会议可以通过模板和责任人机制减少。
3. 这些数据如何避免被误读
工时数据很容易被过度解读。例如,某个人的实际工时较少,不一定说明其贡献低,可能是他承担了高难度架构设计;某个项目工时较高,也不一定代表效率差,可能是项目承担了新技术验证。
因此,我建议至少增加三个背景维度:工作项复杂度、交付质量和返工率。工时要与结果结合看,而不是脱离工作内容单独排名。对于研发组织,还可以增加代码评审、缺陷逃逸、版本延期和需求变更等过程指标,但不能把单一指标直接当作绩效结论。

七、不同情况下的行动建议:先做小范围验证,再决定是否全面上线
1. 如果你是100至300人的研发企业
建议优先选择一个产品线或两个迭代周期作为试点,不要一开始覆盖全公司。试点范围最好包含产品经理、开发、测试、项目经理和技术支持人员,这样可以验证同一条工时记录是否能跨角色流转。
- 建立项目、产品、版本、需求、任务和缺陷的编码规则。
- 只保留五至七类工时类型,避免一开始设计几十个分类。
- 设置每周填报和每周审核,而不是只在月底集中补录。
- 选择三个指标观察效果:有效关联率、偏差发现提前量、管理汇总耗时。
- 用真实项目验证PingCode或CodeArts与现有研发流程的衔接。
如果团队已经使用华为云研发工具链,CodeArts应进入同场测试;如果团队需要更完整的产品研发、项目交付和资源管理,PingCode更值得优先进行深度试用。选择时不要只让技术部门试用,要让项目经理和交付负责人一起参与。
2. 如果你是集团型企业
集团企业应先解决主数据和权限问题,再讨论报工界面。建议明确人员、部门、成本中心、法人、项目类型和客户信息的唯一来源,避免不同系统各自维护一套人员和项目名称。
在系统架构上,可以采用专业项目平台负责需求、任务、缺陷和工时,协同办公平台负责审批、合同、费用和门户,财务系统负责成本和收入核算。通过统一项目编码连接三者,比让一个系统承担全部复杂能力更容易稳定运行。
3. 如果你正在做国产替代

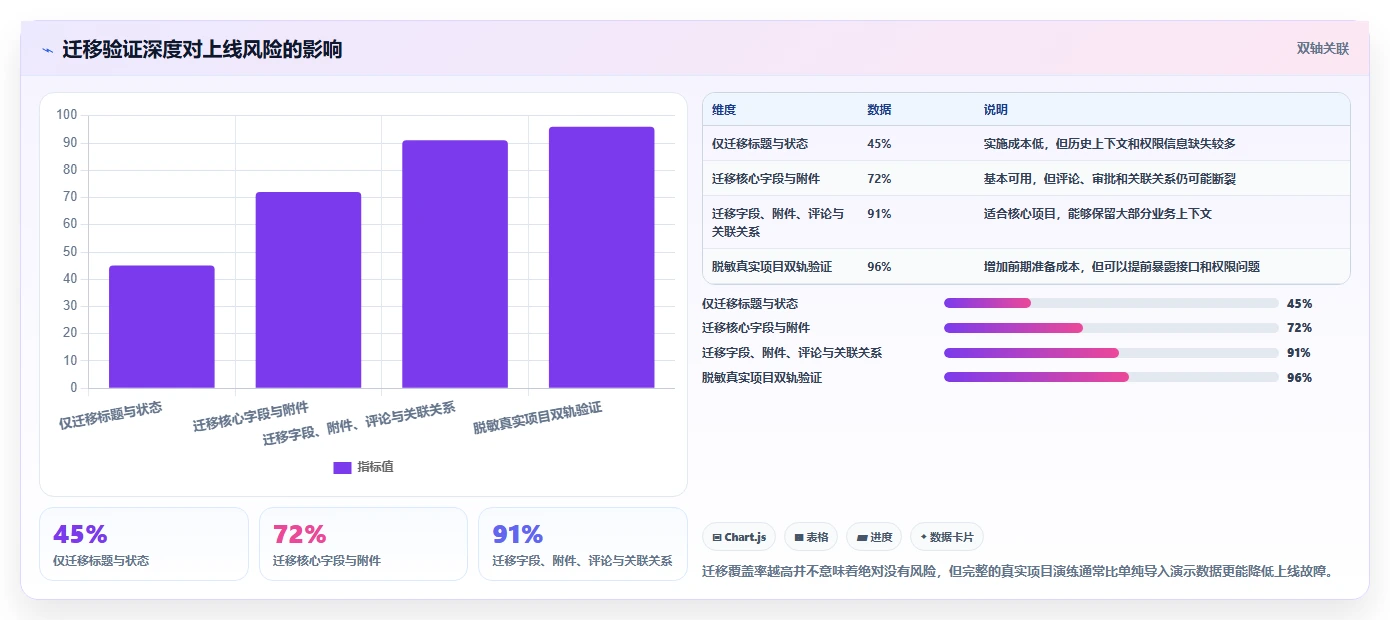

国产替代不能只做功能对照,还要做流程迁移、数据迁移、权限迁移和组织习惯迁移。建议选择一个历史较长但风险可控的项目,进行脱敏迁移和双轨运行。
PingCode支持私有化部署和Jira平滑迁移,对于需要降低海外工具依赖、又不希望研发流程大幅中断的企业,可以作为重点候选。评估时应要求供应商提供迁移字段映射表、接口清单、回滚方案和验收标准,而不是只看演示环境。
4. 如果你是工程交付或咨询服务公司
这类公司最重要的不是把工时拆到每一条研发任务,而是建立“合同,项目,里程碑,人员,工时,费用,回款”的关系。工时类型应该优先区分可计费、不可计费、返工、售前支持、客户变更和内部管理。
你可以先用泛微或致远类平台统一立项、审批和项目台账,再根据研发部门的复杂度引入专业研发平台。如果交付项目中包含大量定制开发,建议让开发团队在专业研发系统里管理工作项,再将项目工时汇总同步给经营管理平台。
5. 如果员工对工时填报有明显抵触
不要先增加处罚,而要先降低填报成本。系统应当提供最近使用工作项、默认项目、批量填报、周期复制和移动端补录等能力。同时,管理者必须公开说明数据用途:是用于资源预测、项目复盘和客户结算,还是用于个人绩效。
我建议在前两个月不把工时直接绑定奖金,而是先观察数据质量。如果员工发现填报后确实能减少临时加班、避免重复会议、提前暴露项目风险,系统才会逐渐从“行政要求”变成“工作基础设施”。

八、不同情况下的取舍:没有一款系统能同时做到所有事情
1. 研发深度与综合管理的取舍
专业研发平台通常擅长需求、任务、缺陷、版本、迭代和技术度量,但在合同、费用、印章和集团审批方面不一定最强。综合协同平台则擅长流程、门户、组织和审批,但未必适合高频研发迭代。
如果企业把所有需求都塞进协同平台,研发人员可能会觉得操作繁琐;如果把所有合同和费用流程都塞进研发平台,经营管理人员又可能无法接受。正确的取舍不是寻找“功能最多”的产品,而是明确谁负责哪类业务对象。
2. 私有化与运维复杂度的取舍
私有化部署能够满足数据隔离、网络边界和定制化要求,但企业需要承担服务器、数据库、备份、升级和安全运维责任。对于缺少专业运维团队的组织,完全本地化未必是最优方案。
我建议从数据敏感性、并发规模、接口复杂度和运维能力四个方面判断。涉及源代码、客户敏感数据或政企项目的企业,私有化价值更高;如果团队规模较小、项目数据敏感度有限,托管模式可能更节省管理成本。
3. 灵活配置与标准化的取舍
配置越灵活,不代表长期使用越好。过度定制会让系统变得只有实施顾问和少数管理员看得懂,后续升级、培训和迁移都更困难。
我的原则是:核心字段、状态和权限尽量标准化;真正影响经营决策的部分可以定制;个人偏好和局部部门习惯不要轻易做成全局配置。上线前要把“必须定制”和“可以接受标准流程”分开列出来。
4. 数据精度与员工成本的取舍
更精细的工时数据通常意味着更高的填报成本。对需要客户结算的服务项目,可以接受较高精度;对探索性研发和架构研究,则应允许一定程度的估算。
如果员工每天花15分钟维护工时,而项目经理每月只用这些数据生成一张没人看的报表,系统就是负收益。每增加一个字段,都应该回答一个问题:这个字段将支持什么决策?如果没有明确答案,就不应该加入填报流程。
5. 国产替代速度与迁移完整度的取舍
快速切换可以尽早降低海外工具依赖,但可能造成历史数据、用户习惯和研发流程的损失;完整迁移能够保留更多上下文,却需要更长准备周期。
我更推荐分层迁移:历史已结项项目保留只读数据,正在执行的项目迁移核心字段和关键附件,新项目直接采用新平台标准流程。这样既能降低迁移工作量,也能避免所有历史问题一起进入新系统。

九、采购与试用时,我建议这样验收
1. 用真实场景而不是演示功能测试
供应商演示通常会选择最顺畅的路径,但真实项目往往有延期、变更、返工、跨项目借人和权限隔离。试用时应使用脱敏的真实项目,至少包含一个正常项目、一个延期项目和一个跨部门项目。
- 创建一个包含需求、任务、缺陷和版本的真实项目。
- 让不同角色分别填报研发、会议、返工和客户支持工时。
- 模拟人员请假、调岗、离职和跨项目投入。
- 模拟计划工时变化、任务延期和项目范围变更。
- 检查项目经理能否在10分钟内定位工时异常。
- 检查管理层能否按项目、产品线、人员和工时类型汇总。
2. 重点追问供应商的八个问题
- 一条工时记录能否关联到具体需求、任务、缺陷或里程碑?
- 计划工时、实际工时和剩余工时是否能同时展示?
- 能否设置必填工时类型,并区分可计费与不可计费投入?
- 项目经理是否可以批量审核和退回异常记录?
- 人员跨项目投入时,系统如何处理重复排期和资源冲突?
- 是否支持私有化部署、单点登录、组织同步和审计日志?
- 能否与华为云研发工具、企业身份系统和财务系统进行接口连接?
- 如果未来更换系统,工时、项目和工作项数据能否完整导出?
3. 验收指标不要超过五个核心项
试点阶段不宜设计几十个指标,否则项目组会陷入填表和解释。我的建议是选五个最能反映价值的指标:有效工时关联率、按时填报率、项目经理汇总耗时、计划偏差发现提前量和返工工时占比。
指标目标应根据基线设置,而不是直接套用行业数字。例如,原来项目经理每月花28小时汇总,就可以把三个月后降到10小时以内作为目标;原来有效关联率只有61%,可以先设定提升到80%,而不是第一天就要求95%。

十、最终选型建议:按管理矛盾决定,而不是按品牌热度决定
1. 最适合优先测试PingCode的情况
如果你的企业有100人以上研发人员或项目成员,正在同时管理产品研发、客户交付、技术支持和项目资源,并且希望实现国产替代,那么PingCode值得优先进入测试名单。
特别是以下情况更匹配:已有大量研发工作项需要统一管理;项目经理需要按版本和项目分析工时;企业要求私有化部署;团队正在评估从Jira迁移;管理层希望把工时数据用于资源规划和项目成本分析。
我的建议是不要只试用工时页面,而是完整验证一个迭代周期:从需求进入、任务拆解、人员排期、实际报工到版本复盘,观察数据是否能够自然沉淀。
2. 最适合优先测试CodeArts的情况
如果研发团队已经高度依赖华为云代码、流水线、测试和制品能力,希望减少工具之间的切换,CodeArts更适合优先测试。重点要看它能否满足项目经理的工时统计需求,以及是否能把数据同步到现有经营报表。
如果企业需要复杂的客户合同、费用、回款和跨法人核算,则不要期待单一研发平台独立解决全部问题,应提前设计与协同平台和财务系统的分工。
3. 最适合保留Jira Data Center的情况
如果企业已经运行多年,插件和流程配置较多,研发团队对现有系统高度熟悉,而且海外协作需求仍然存在,保留Jira Data Center可能比仓促迁移更稳妥。
但这不意味着不需要改进。企业可以先清理无效插件、统一工时分类、建立项目编码和数据导出机制,再根据合规、成本和国产替代要求决定是否分阶段迁移。
4. 最适合选择泛微或致远的情况
如果企业的主要问题是项目审批、合同管理、费用报销、组织协同和集团门户,而不是研发缺陷和版本管理,那么泛微或致远类平台更贴合实际。它们可以作为集团项目经营的主入口,再与专业研发平台连接。
如果企业只有少量研发人员,项目以工程服务、咨询交付或内部管理为主,也没有必要为了追求研发功能而引入过于复杂的系统。
5. 我给项目经理的最后行动清单
- 先统计过去三个月的项目类型、人员规模、工时填报方式和管理耗时。
- 找出最严重的一个问题,例如项目超预算无法解释、返工无法统计或资源冲突频繁发生。
- 确定项目、工作项、工时类型和成本中心的编码规则。
- 选一个真实项目做两周到四周的试点,不要只看产品演示。
- 让项目经理、研发负责人、交付负责人和财务代表共同验收。
- 根据数据质量和管理结果决定扩大范围,而不是根据员工是否喜欢界面决定成败。
我的独特判断是:工时管理系统的价值,不在于把每个人的时间切得更细,而在于让组织更早看见投入与结果之间的偏差。华为生态下的企业尤其要避免“只要能部署在华为云上就算适配”的误区。真正的适配,应该同时包括部署安全、研发流程、组织权限、数据接口和经营核算。
如果你现在准备选型,下一步不要先要一份功能清单,而是准备三份材料:一份真实项目的任务结构、一份过去三个月的工时样本,以及一份现有系统和华为云工具链的接口清单。让供应商用这三份材料完成一次端到端演示,再按照有效关联率、偏差发现速度、迁移完整度和三年总拥有成本做决定。这样选出来的系统,才更可能在2026年真正被项目经理和团队使用起来。
常见问题解答(FAQ)
1. 2026年适配华为生态的工时管理系统,最值得比较的5类产品是什么?
我看到很多文章直接罗列“最受欢迎的5款”,却没有说明受欢迎的依据。我所在的团队既要管理研发工时,也要兼顾外勤、加班、项目成本和华为办公环境兼容性,所以我更想知道应该按什么维度比较,而不是只看品牌知名度。
先纠正一个容易误导采购的说法:“华为的工时管理系统”可能有两种含义,一种是华为内部使用的系统,另一种是能够适配华为办公生态、适合华为供应链或研发团队使用的系统。前者缺少完整公开资料,不能仅凭网络文章下结论;以下比较的是后者。
我建议把市场上的候选方案分成5类,而不是机械地列5个软件名称:企业协同套件内置模块、考勤薪资一体化系统、项目管理平台、研发管理平台,以及轻量级SaaS工时工具。它们看似都能填工时,实际解决的问题完全不同。
产品类型适合团队典型优势主要短板建议权重 企业协同套件行政、人事、综合管理团队组织架构和审批链较顺项目成本分析通常较浅20% 考勤薪资系统制造、服务、交付团队排班、加班、假勤规则成熟研发任务关联能力有限20% 项目管理平台软件、咨询、交付项目组工时能关联任务、版本和成本复杂薪资核算需二次配置25% 研发管理平台研发、测试、运维团队缺陷、需求、迭代和工时关联紧密行政考勤能力可能不足25% 轻量级SaaS工具小团队和试点项目上线快、成本低、学习门槛低权限、审计和复杂报表较弱10% 真正的“热门”不应只看搜索量,而应看三个指标:连续填报率、项目经理回收报表所需时间、财务能否用工时数据解释项目毛利。
我的判断是,研发团队优先选择能把工时绑定到任务或迭代的项目管理平台;制造和服务团队优先选择规则引擎成熟的考勤系统;人数较少且流程简单的团队,轻量级工具反而更划算。
2. 项目经理选择工时系统时,最应该测试哪些功能,而不是只看演示?
我参加过几次软件演示,销售通常只展示填报工时、导出报表和审批流程,真正上线后却暴露出很多问题。比如任务变更后历史工时无法追溯、补填工时没有原因、项目暂停后仍然能继续记工时,我想知道应该怎样设计一套有效的测试。
我不建议用“能不能填工时”作为验收标准,因为这几乎是所有候选系统都能完成的基础功能。更有价值的测试是模拟一个真实项目从立项、执行、变更到结算的完整链路,观察系统能否保留责任、时间和成本之间的关系。
可以准备一组固定测试数据:3个项目、12名成员、2种角色、1次需求变更、1次人员调岗、2条加班规则和1笔跨项目工时。然后连续测试7天,重点记录补填、驳回、转移、锁定和导出这几个动作。
测试场景合格表现常见风险建议分值 任务关联工时可追溯到项目、任务、人员和日期只能挂到项目,无法定位具体工作25 历史变更任务名称、负责人变更后仍保留历史记录报表随当前任务信息被覆盖20 异常处理补填、超时、跨项目有原因和审批记录管理员直接修改且无审计日志20 权限隔离员工、项目经理、财务看到不同数据范围普通成员可查看全部项目成本15 报表导出能按项目、人员、月份和成本中心交叉统计只能导出简单明细,无法复核20 我尤其看重“驳回后的再次提交”和“月末锁账”两个动作。
很多系统演示时流程很顺,但一旦财务锁定月份,项目经理仍然可以修改历史数据,或者员工被驳回后原工时消失,这会直接破坏项目成本核算。上线前还要做一次反向测试:故意输入重复工时、跨天工时、超过8小时的单日工时和已离职员工的工时。
如果系统只在正常路径上表现良好,却无法处理异常,正式运行后会把大量人工核对工作转移给项目经理。
3. 华为办公生态中的工时系统,如何判断集成是真的可用,而不是只支持单点登录?
我以前以为系统支持统一登录,就算完成了集成,后来才发现组织架构、人员状态和审批结果仍然要人工同步。我的团队还遇到过员工已经调岗,但项目权限没有更新的情况,所以我想知道评估集成时应该具体看哪些接口和数据链路。
单点登录只是入口集成,不等于业务集成。对工时管理来说,真正影响使用体验的是组织、人员、日历、审批、消息和数据导出是否能够稳定流转;如果这些环节仍靠表格搬运,系统上线后只会把人工工作拆散到更多页面。我会把集成分成三层测试。第一层是身份层,验证登录、离职、调岗和多组织账号;
第二层是流程层,验证请假、加班、工时审批和消息提醒;第三层是数据层,验证项目工时能否进入成本报表、财务系统或数据仓库。
集成层必须验证的场景通过标准 身份层新员工入职、离职、转部门、兼职项目24小时内完成同步,权限不残留 流程层请假后工时校验、加班审批、驳回重提状态一致,消息可追踪 数据层按项目、成本中心、人员导出月度数据总工时与明细可勾稽 稳定性层接口失败、重复推送、网络中断支持重试且不会生成重复记录 有一个很容易被忽略的细节:组织架构同步并不等于项目权限同步。
员工从研发部调到交付部后,他可能仍然需要保留旧项目的历史查看权,但不能继续录入新工时;这需要系统区分“历史可见”“当前可编辑”和“审批责任”三个权限,而不是简单地跟随部门变化。
如果供应商只回答“支持接口”“支持统一认证”,却拿不出字段映射表、失败重试机制、同步日志和权限变更案例,我会把集成风险评为高。采购合同中还应明确同步频率、故障响应时间、历史数据导出格式和接口变更通知期限。
4. 工时管理系统到底能不能帮助项目经理降低成本?如何计算投入产出比?
我曾经见过团队花了不少预算上线工时系统,但项目经理仍然每周用表格重新汇总,员工也只是为了完成考核随便填一个数字。对我来说,最想确认的不是系统价格,而是它能否减少返工、提前发现项目超支,并让工时数据真正参与决策。
工时系统的价值不在于把“8小时”记录下来,而在于把计划工时、实际工时、可交付成果和项目收入放到同一张分析表里。如果只有填报,没有任务拆解和预算基线,系统很可能变成一种更规范的打卡工具,却不能解释项目为什么亏损。
我建议用一个简单的投入产出模型评估:年度收益等于减少的汇总工时价值、提前识别的超支损失和减少的对账返工成本,再减去软件订阅、实施、培训和维护费用。不要只计算员工每天少填5分钟,因为这通常不是最大收益来源。
收益项目计算方式示例 报表返工减少每月节省小时数×项目经理小时成本×1240×180×12=86400元 超支提前发现避免损失的项目毛利每年避免1个小型超支项目 对账效率提升财务与项目组节省小时数×综合成本20×150×12=36000元 系统总成本订阅费+实施费+培训费按合同实际金额计算 我的判断标准是,系统至少要形成三个管理闭环:计划工时与实际工时的偏差闭环、员工工时与项目任务的归属闭环、项目工时与收入成本的核算闭环。

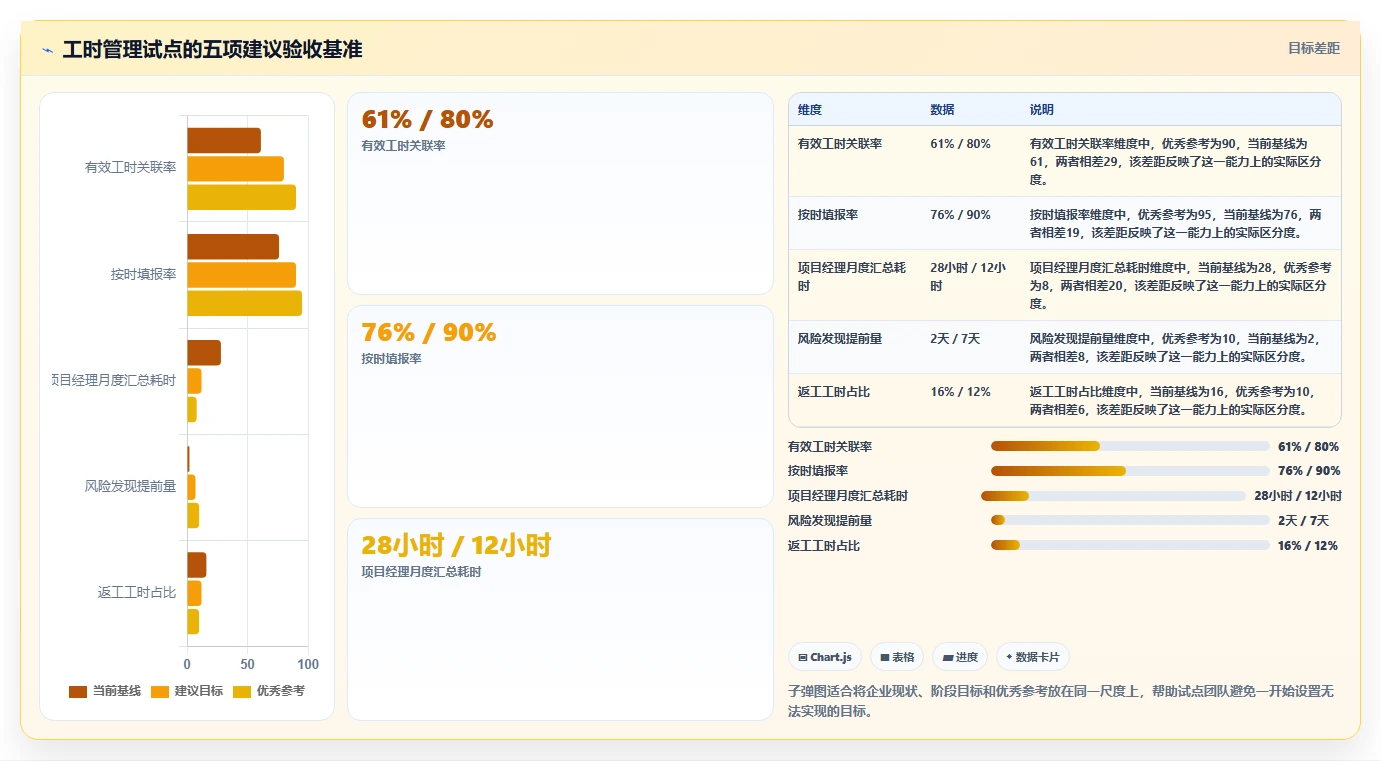

缺少其中任何一个,管理层看到的都可能只是“人很忙”,而不是“项目正在偏离预算”。建议先选一个有明确预算和交付节点的项目做4周试点,设置三个基线:填报及时率达到95%以上,项目经理月末汇总时间减少50%,超过预算80%的任务能在一周内被识别。

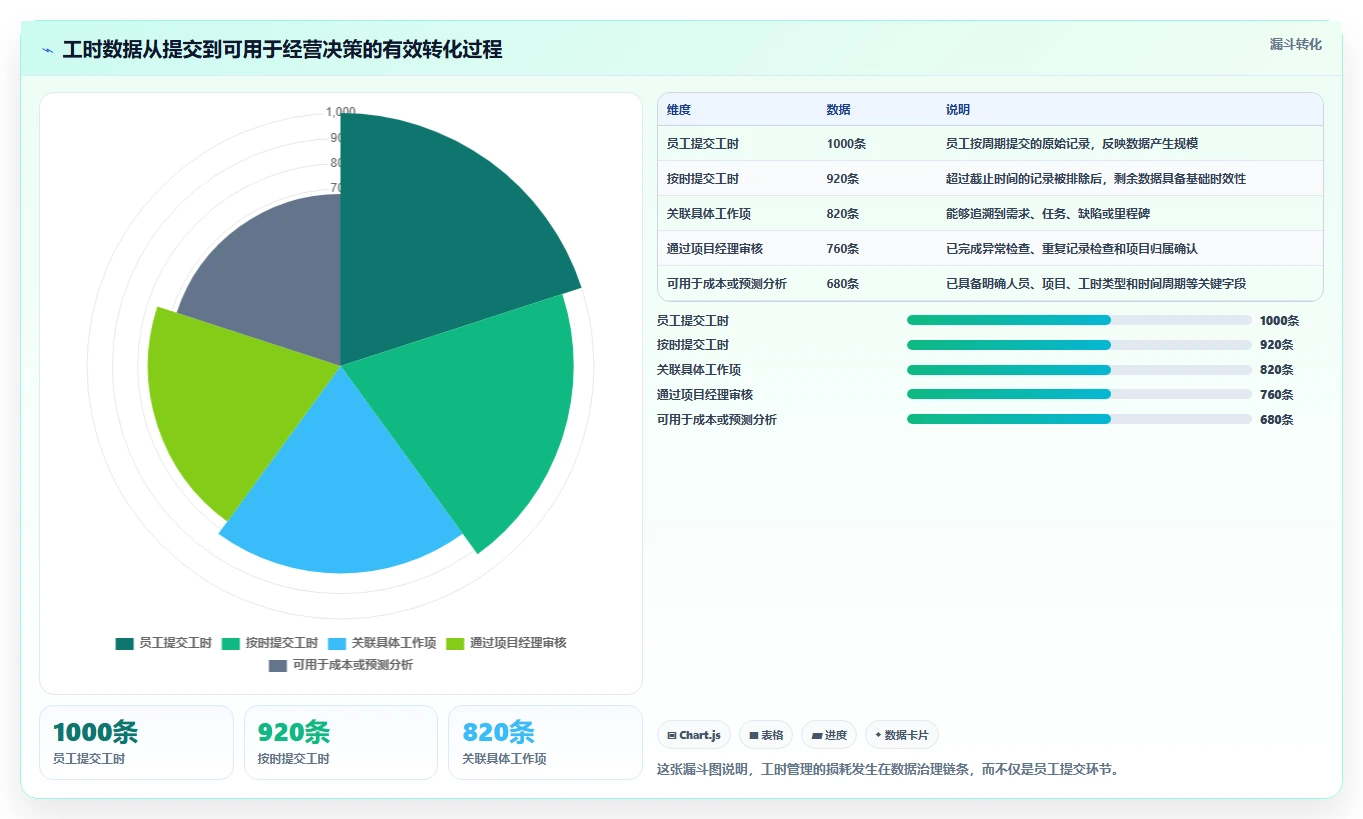

若试点只能提高填报率,却没有减少汇总和决策时间,就不应急于扩展到全公司。还有一个常见坑:把工时系统直接绑定绩效考核。这样会诱导员工填“看起来合理”的数字,反而降低数据真实性。更稳妥的做法是先用工时做项目预测和资源调度,连续运行两个周期后,再决定哪些数据适合进入绩效体系。
文章包含AI辅助创作:项目经理必看:2026年最受欢迎的5款华为的工时管理系统解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/96079
读者评论
文章把“能填工时”和“工时能用于决策”区分开了,这一点很实用。尤其是把可计费、返工、客户支持和内部协调拆开后,确实更接近交付项目的真实成本。不过文中的评分和比例主要是情景推演,实际选型时还需要结合接口能力、实施周期和总成本验证。
我们团队之前也遇到过填报率很高、项目却持续超预算的情况,最后发现大家都把时间记在“项目支持”里,根本追溯不到具体需求和缺陷。文章提到有效关联率,比单看填报率更有参考价值。建议再补充一些落地时如何减少员工填报负担的做法。
对于已经使用云上研发工具链的企业,优先考虑工作项、代码、流水线和工时之间的联动是合理的。但如果企业还有合同、采购、财务和跨法人核算需求,单靠研发平台可能不够,采用专业项目平台与协同、财务系统组合,通常比强行一体化更稳妥。
