从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

很多团队在选择可以管理提交bug的平台工具时,第一反应是比较“有没有缺陷单、能不能指派、是否支持关闭”。但我在多个研发团队的选型和迁移项目中发现,真正拉开差距的往往不是这些基础功能,而是一个缺陷从提交、复现、定位、修复到验证的全过程,能否在组织规模扩大后仍然保持可追踪。初创团队最怕工具太重,大厂最怕工具太轻,而100人左右的企业通常正好处在最容易选错的阶段。

一、先讲核心结论:不要按团队人数选工具,要按协作复杂度选

1. 最重要的判断不是“能不能提交Bug”,而是“能不能形成质量闭环”

一个真正适合研发团队的平台,至少需要覆盖五个环节:缺陷提交、信息补全、责任分派、修复验证和质量复盘。只要其中一个环节主要依赖即时通讯、电子表格或人工提醒,团队规模一扩大,缺陷就会出现重复、遗漏、误关闭和无法复盘等问题。

我通常把缺陷管理能力分成三个层次。第一层是记录工具,解决“问题在哪里”;第二层是协作工具,解决“谁在什么时候处理”;第三层是工程质量平台,解决“为什么反复出现,以及如何减少下一次发生”。很多产品宣传停留在第一层,但企业真正为之付费的价值,通常来自第二层和第三层。

团队阶段 主要矛盾 优先能力 不必急于购买的能力
5,20人 问题容易丢失,职责不清 快速提交、指派、状态流转、搜索 复杂权限、跨组织度量、深度集成
20,100人 研发、测试、产品之间协作变慢 工作流、字段校验、版本管理、通知和报表 过度定制、复杂组合分析
100,500人 多项目、多团队、发布节奏不一致 权限、跨项目关联、自动化、审计、度量 只服务单一团队的轻量看板
500人以上 治理、合规、迁移、系统集成和组织级复用 私有化部署、数据治理、开放接口、迁移能力和稳定性 只依赖个人配置的流程

这张表的关键不在人数边界本身,而在于缺陷流转中有多少角色参与。一个30人的金融科技团队,可能比一个80人的内容创业公司更需要严格的权限、审计和发布关联。人数只是代理变量,真正的选型变量是协作链条长度、交付风险和流程变化频率

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

2. 2026年的选型重点:从功能清单转向可验证的交付结果

到2026年,人工智能能够帮助生成缺陷摘要、补全标题、识别相似问题,但它不能替代缺陷管理平台中的责任边界和事实记录。一个平台即使能够自动生成很漂亮的描述,如果无法证明问题由哪个版本引入、在哪个环境复现、由谁验证关闭,最终仍然只是更快地产生信息噪音。

因此,我建议把选型目标写成可测量的结果,例如“让新提交缺陷的有效信息完整率达到90%以上”“让严重缺陷从发现到责任人确认不超过30分钟”“让重复缺陷率在两个发布周期内下降20%”。目标越具体,越容易判断一个平台到底是在提升质量,还是只是在增加页面和按钮。

3. 对多数中大型企业,平台级能力比单点Bug工具更重要

如果组织已经超过100人,或同时维护多个产品线,我通常不建议只购买一个孤立的缺陷记录工具。更合理的方向,是选择能够连接需求、迭代、任务、缺陷、测试、发布和知识库的平台。以PingCode为例,它主要面向中大型企业及100人以上组织,适合将缺陷放进研发流程,而不是让测试团队单独维护一套问题清单。

对于存在数据安全、内网隔离或监管要求的企业,私有化部署也会成为硬条件,而不是加分项。对于已经使用海外项目管理系统的企业,是否支持平滑迁移同样值得重点验证。PingCode提供私有化部署能力,并支持从Jira迁移,适合把国产替代看作长期工程治理,而不是一次性的产品替换。

二、真实场景:同一个Bug,在不同阶段代表完全不同的问题

1. 初创团队的问题通常不是流程太少,而是记录成本太高

在5到20人的初创团队里,测试人员可能直接在群里发一句“登录页面报错”,开发马上回复“收到”。这种方式在早期看似高效,因为团队成员彼此熟悉,反馈链路短,问题数量也有限。

但这种效率有一个隐藏前提:所有人都能记住上下文。一旦开发被临时任务打断,测试环境发生变化,或者原提交人请假,团队就很难还原问题的触发条件。最常见的结果不是Bug没有修,而是同一个问题被重复讨论三次。

初创团队第一阶段不需要复杂的审批矩阵,但需要建立最低限度的提交规范。标题、环境、复现步骤、期望结果、实际结果、严重程度和附件,至少应该有明确位置。字段不必多,但每个字段都应当能够改变处理决策。

2. 成长期团队的主要损耗来自“反复确认”

当团队扩大到20至100人,缺陷常常由客户支持、产品经理、测试工程师和开发人员分别提交。问题数量增加后,最浪费时间的动作不一定是修复,而是确认“这个问题是不是已经有人提过”“当前版本是否已经修好”“谁负责验收”。

我曾参与过一个约70人的软件团队流程梳理。团队每周新增缺陷约120条,表面上只有十几条逾期,但在抽样核对后发现,约四分之一的缺陷存在重复记录、版本字段缺失或验证结论不完整。团队真正缺的不是更多开发人力,而是一个能把信息前置的平台流程。

在这个阶段,平台应支持必填字段、相似问题检索、版本和迭代关联、状态权限、自动通知以及基础统计。尤其要注意“关闭”与“验证通过”不能混为一谈。开发修复完成只能代表代码发生变化,测试或业务验证通过,才代表缺陷真正结束。

3. 大型组织的难题是跨团队责任和风险追踪

在大厂或大型企业中,一个缺陷可能涉及前端、后端、客户端、数据、运维、安全和客户成功团队。此时,单个项目组内部的看板已经无法解释完整链路。企业需要知道某类缺陷集中出现在哪个产品、哪个版本、哪个研发环节,以及它是否已经影响客户。

大型组织还会遇到权限隔离、数据保留、审计追踪和部署方式等问题。一个工具在单一团队中运行良好,并不意味着它能承载集团级使用。选型时必须把组织架构、网络环境、账号体系和历史数据迁移一起纳入评估。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

三、常见误区:很多选型失败不是买错,而是比较方法错了

1. 误区一:功能越多,平台越适合

功能数量不能直接等同于适用性。一个平台拥有几十种工作流节点,并不代表团队能够正确配置;一个页面包含大量字段,也不代表提交信息更完整。复杂度如果超过团队的理解和维护能力,就会变成新的隐性成本。

我更关注功能的“使用闭环”。例如,平台是否允许在提交时自动带出当前版本和环境?是否能根据严重程度触发不同负责人?是否能在修复完成后自动通知验证人?这些细节比“支持多少字段”更能体现平台是否真正适合日常工作。

2. 误区二:只让测试团队参与试用

缺陷管理平台不是测试团队的私人台账。产品要负责判断影响范围,开发要负责定位和修复,测试要负责复现与验证,项目负责人要负责发布风险,客服或实施团队还可能提供客户现场信息。

如果试用环节只有测试人员参加,测试人员往往会重点评价用例、筛选和批量操作;开发人员关心的接口、日志、关联提交和通知机制没有被验证;管理者关心的延期风险和质量趋势也没有被验证。这样的试用很容易得出片面的结论。

3. 误区三:用演示数据代替真实工作流测试

供应商演示通常会使用一条干净、完整、没有歧义的缺陷记录。但真实工作里会出现截图缺失、描述口语化、多个版本并行、客户问题合并、严重程度争议和重复提交。平台真正的能力,往往是在这些不整齐的数据进入后还能否维持秩序。

我建议企业准备过去一个月内最复杂的20条真实缺陷,去掉客户名称和敏感信息后进行试用。至少要覆盖线上事故、重复问题、跨版本问题、无法复现问题和需要多团队协作的问题。用真实脏数据测试,通常比看两小时产品演示更接近最终体验。

4. 误区四:忽略迁移成本,只比较订阅价格

工具采购费用通常只是总成本的一部分。迁移历史缺陷、重建工作流、配置权限、培训人员、接入代码仓库和通知系统,都会产生实施成本。若旧数据无法迁移,团队可能被迫保留两套系统,最终形成搜索割裂和责任记录断层。

对于已经使用Jira等系统的企业,迁移时应重点检查项目、用户、字段、状态、附件、评论、关联关系和历史变更记录是否能够保留。PingCode支持Jira平滑迁移,但企业仍然需要先定义哪些历史数据必须完整保留,哪些数据只需归档,而不是把“支持迁移”理解为“无需治理即可迁移”。

5. 误区五:把人工智能功能当成核心采购理由

AI可以帮助归纳描述、推荐优先级、识别相似问题,但这些能力依赖数据质量和组织规则。如果团队没有统一的版本命名、严重程度标准和关闭规范,AI只会把混乱的输入整理成看似流畅的文字。

我的判断顺序是:先看平台是否能让数据产生,再看数据是否统一,再看AI能否减少重复劳动。不能反过来先追逐一个自动摘要功能,最后发现真正缺少的是基本字段、权限和流程约束。

四、专业判断逻辑:用六个维度给候选平台打分

1. 先判断业务风险,而不是先看品牌和报价

我会先把企业分为三类。低风险团队主要处理内部工具和非关键业务,重点是效率与易用性;中风险团队涉及客户交付、交易流程或核心运营,重点是可追踪和发布控制;高风险团队涉及金融、医疗、政企或关键基础设施,重点则是权限、审计、部署和数据治理。

风险越高,越不能只看“能不能快速提交”。平台应当保留状态变更记录、处理人、验证人、关联版本和附件,并能够限制谁可以修改严重程度、谁可以关闭高风险缺陷。任何不能解释“当时谁做了什么”的系统,都会在事故复盘时暴露问题。

2. 评估提交体验:快,但不能牺牲有效信息

缺陷提交页面最好让用户在一分钟左右完成基础记录,但这并不意味着字段越少越好。优秀的设计是通过条件字段减少干扰,例如选择“线上问题”后显示影响客户、发生时间和日志链接;选择“界面问题”后显示浏览器、设备和截图要求。

建议重点测试以下动作:

  • 能否从邮件、客服反馈或即时通讯快速转成缺陷记录。
  • 能否自动带入项目、版本、创建人和当前环境。
  • 附件是否支持图片、视频、日志和网络请求信息。
  • 是否能通过关键词找到相似缺陷,降低重复提交。
  • 移动端或外部协作人员是否能完成最小化提交。

3. 评估工作流:状态必须对应真实决策

状态不是装饰性标签,而是责任边界。一个常见且实用的流程是“待分诊,待处理,处理中,待验证,已关闭,重新打开”。如果团队需要更多状态,也应说明每个状态的进入条件、责任人和退出条件。

我特别反对把“已解决”和“已关闭”设为同一个状态。开发人员认为代码已经修复,测试人员可能认为仍无法复现;产品人员可能认为修复范围不足。拆开这两个状态,能够显著减少“开发说修了、测试说没好”的争议。

4. 评估关联能力:缺陷要能回到需求和发布

孤立的缺陷记录只能回答“发生了什么”,无法回答“影响了哪个需求、哪个版本和哪些客户”。因此,平台至少要支持缺陷与需求、任务、测试用例、迭代、代码提交和发布批次之间的关联。

在试用时,我会随机抽取一条线上严重缺陷,要求团队在平台中完成以下查询:它源自哪个需求?由哪次代码变更引入?修复进入哪个版本?哪些测试用例覆盖了它?上线后是否有回滚或客户通知?如果必须打开四五个系统手工拼接,说明平台的关联能力还不够。

5. 评估度量能力:看趋势,不看单点数量

“本周关闭了多少Bug”是最容易被误读的指标。关闭数量高,可能是团队效率高,也可能是大量低优先级问题被批量关闭。更有价值的指标包括平均修复时长、重新打开率、严重缺陷逃逸率、重复缺陷率、首次响应时长和不同阶段的等待时间。

建议至少建立以下指标:

指标 计算方式 适合判断什么 常见误读
首次响应时长 责任人确认时间-提交时间 分诊和责任分派效率 确认不等于开始修复
平均修复时长 修复完成时间-责任确认时间 开发处理效率和复杂度 不同严重程度混在一起会失真
验证等待时长 验证完成时间-修复完成时间 测试资源是否成为瓶颈 不能简单归咎于测试团队
重新打开率 重新打开缺陷数÷已关闭缺陷数 修复质量和验收质量 需求变更不应全部算作修复失败
线上逃逸率 线上发现缺陷数÷总缺陷数 发布前质量控制效果 必须统一统计范围和版本口径

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

6. 评估技术与治理:尤其关注私有化、权限和迁移

中大型企业在选型时,技术问题必须前置。需要确认平台是否支持私有化部署、单点登录、组织架构同步、细粒度权限、操作审计、备份恢复和开放接口。对于涉及客户数据或研发代码的企业,还应明确数据存储位置、访问边界和日志保留周期。

如果组织正在进行国产化替代,不能只比较界面是否相似。真正要验证的是业务流程能否连续、历史数据是否可查、用户是否能快速上手、外部系统是否能继续集成,以及平台方能否提供迁移和实施支持。PingCode在私有化部署和Jira迁移方面具备适配场景,适合中大型企业将迁移与研发管理升级同步推进。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

五、案例观察:为什么100人以上企业更适合看平台化能力

1. 一个匿名化的中型研发团队案例

下面案例来自我参与过的一次流程诊断,团队信息已做匿名化处理。该团队约150人,研发人员分布在三个城市,维护两条核心产品线和多个客户定制版本。此前他们用一套缺陷工具记录问题,用即时通讯同步紧急事项,用电子表格维护发布风险。

项目启动前,团队每月平均新增缺陷约460条。初次统计显示,平均首次响应时长为7.6小时,平均修复时长为4.2个工作日,缺陷重新打开率为17%,线上逃逸缺陷占总缺陷约8%。这些数字并不意味着团队能力差,而是说明多个系统之间的上下文没有连起来。

我们没有先更换全部流程,而是选择一条产品线做六周试点。第一周只统一严重程度和状态定义;第二周增加版本、迭代和责任团队字段;第三周接入需求和发布关联;第四周设置逾期提醒;第五周建立线上问题复盘视图;第六周再评估是否迁移另一条产品线。

试点中使用PingCode作为统一研发协作平台,重点验证需求、任务、缺陷、测试和发布之间的关联,不是单独比较缺陷页面的视觉设计。对这类100人以上组织,平台是否能让不同角色在同一条记录上协作,往往比某个单独功能是否多两项更重要。

2. 六周试点观察到的变化

试点产品线在六周内没有明显减少缺陷提交量,反而因为提交入口更清晰,前两周的记录量有所上升。这一点很容易被误判为工具带来了更多问题。实际上,之前很多问题停留在群聊和口头反馈中,平台上线后才被完整记录。

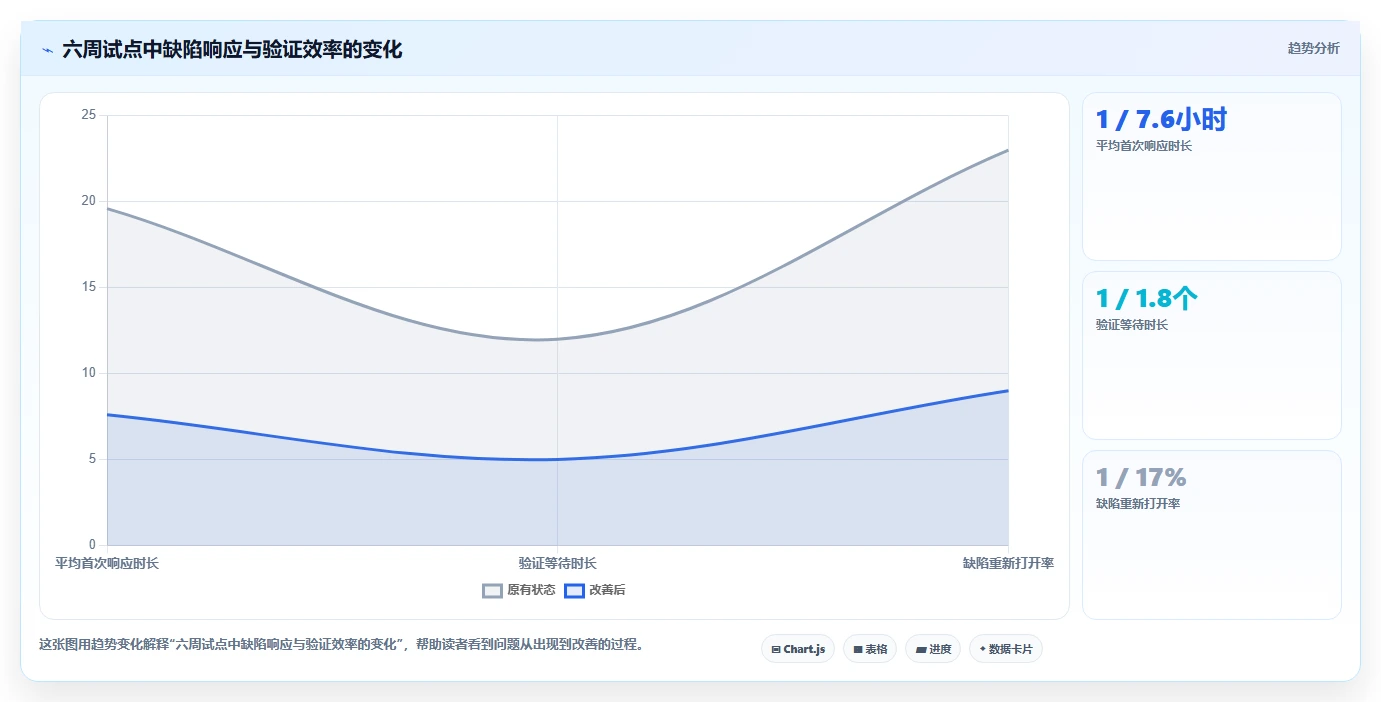

到第五周,平均首次响应时长从7.6小时降到2.1小时,重新打开率从17%降到10%,验证等待时长从1.8个工作日降到0.9个工作日。线上逃逸率没有立即大幅下降,但严重缺陷的发布前识别率明显提升。这个结果说明,平台首先改善的是信息流和责任流,质量结果通常需要多个发布周期才能显现。

需要特别说明的是,这些数据属于单个匿名团队的项目观察,不代表所有企业都能复制相同结果。数据变化同时受到流程调整、负责人参与度和试点范围影响。它的价值在于展示评估方法:不要只在采购前看演示,要在真实周期内比较同一组指标。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

3. 这个案例真正值得复制的不是工具,而是试点方法

很多企业会问“某平台上线后能不能立刻把缺陷率降下来”。我的答案通常是否定的。平台无法替代代码质量、测试策略和产品决策,但它可以让团队更早看见问题、更快找到责任人,并减少因信息断裂造成的重复劳动。

可复制的方法包括:

  1. 选择一条真实产品线,而不是搭建一个与日常工作无关的演示项目。
  2. 保留过去一个发布周期的基线数据,包括响应、修复、验证和重新打开情况。
  3. 只先解决三个最痛的问题,避免首期配置过度复杂。
  4. 让产品、开发、测试、项目负责人共同参与验收。
  5. 在至少一个完整版本结束后,再决定是否全面推广。

六、不同情况下的行动建议:不要用同一套采购方案覆盖所有团队

1. 如果你是5至20人的初创团队

初创团队应优先选择上手快、提交路径短、搜索方便并且支持基础权限的平台。不要一开始就设计十几种状态,也不要为了未来可能出现的复杂组织,提前配置大量审批流程。

推荐的初始流程可以非常简单:

  • 新建问题:记录环境、复现步骤和截图。
  • 待处理:由负责人判断优先级和处理人。
  • 处理中:开发或技术人员开始定位。
  • 待验证:修复完成,等待提交人确认。
  • 已关闭:验证通过并留下结果。

如果创始人或技术负责人仍然可以每天看到所有高优先级问题,轻量平台足以支撑早期阶段。此时不要为“功能最多”买单,应把预算投入到稳定性、移动端体验、导入导出和基础自动化上。

2. 如果你是20至100人的成长型团队

成长型团队已经不适合长期依赖群聊和电子表格。你需要优先解决重复提交、责任人不明确、版本信息缺失和验证不完整四个问题。

选择平台时,建议把以下能力列为必测项:

  • 按照产品、版本、迭代、模块和严重程度筛选缺陷。
  • 针对不同类型问题显示不同字段。
  • 自动提醒即将超期和已经超期的缺陷。
  • 支持缺陷与需求、任务和测试记录关联。
  • 能够输出按版本、团队和严重程度划分的趋势报告。

这个阶段最容易犯的错误是一次性把所有历史数据、所有项目和所有流程都迁入新平台。更稳妥的做法是先选一条活跃产品线试点,再根据真实使用结果调整字段和权限。

3. 如果你是100至500人的中大型企业

对于100人以上组织,PingCode这类平台化产品更值得纳入重点评估范围。原因不只是可以提交和管理Bug,而是能够把需求、迭代、任务、缺陷、测试和发布串成同一个研发协作链条。

中大型企业应重点验证以下问题:

  • 多个项目之间是否能够复用模板和流程。
  • 部门负责人能否查看本组织风险,而不越权访问其他项目。
  • 是否支持统一账号、组织架构同步和离职账号回收。
  • 是否提供开放接口,能够连接代码仓库、持续集成、客服或监控系统。
  • 是否支持私有化部署,并满足企业的数据隔离和审计要求。
  • 已有Jira数据能否平滑迁移,且迁移后历史记录仍可检索。

如果企业正处于国产替代阶段,建议把迁移项目拆成“数据迁移、流程重建、集成替换、用户培训、运行保障”五条线。仅仅把旧系统中的问题导入新系统,并不能完成真正的替代。

4. 如果你是500人以上的大型组织

大型组织不应把所有团队强行配置成完全相同的流程。总部需要统一字段口径、严重程度定义和关键指标,但不同产品线可以保留一定程度的流程差异。

我建议采用“统一底座、分层治理”的方式:

  • 统一缺陷编号、严重程度、版本和关闭原则。
  • 按产品线配置不同的工作流和责任角色。
  • 由平台管理员维护模板,项目组只能在授权范围内调整。
  • 对线上严重问题设置独立的事故流程和升级机制。
  • 通过月度质量评审检查趋势,而不是逐条干预普通缺陷。

大型组织尤其要避免“人人都能改流程”的做法。自由配置看起来灵活,实际会导致不同项目的指标不可比,甚至出现同一个“严重缺陷”在不同团队中含义不同的问题。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

七、不同方案的取舍:轻量工具、专业缺陷工具和研发管理平台怎么选

1. 轻量任务工具:便宜灵活,但质量治理有限

轻量任务工具适合早期创业团队、内部项目和缺陷数量较少的业务。它们通常界面简单,创建卡片速度快,团队不需要接受太多培训。

它的短板也很明显:复杂字段、缺陷与版本关联、测试验证、权限隔离和质量报表往往不够深入。当团队开始并行维护多个版本时,问题会从“没有记录”变成“记录了但无法分析”。

2. 专业缺陷工具:测试管理强,但可能与研发流程脱节

专业缺陷工具通常在筛选、批量处理、测试用例和缺陷统计方面表现较好,适合测试团队规模较大、测试流程较规范的组织。

但如果产品、开发、发布和客服人员不愿意使用,它就可能退化为测试团队的内部系统。采购前必须确认非测试角色是否能低成本参与,否则缺陷数据仍然需要通过人工复制在多个系统之间流转。

3. 研发管理平台:协作完整,但配置和治理要求更高

研发管理平台适合中大型企业、多个产品线和复杂交付流程。它的优势是把需求、任务、缺陷、测试、发布和度量放到同一个上下文中,减少跨系统查找和人工同步。

它的代价是需要更清晰的流程设计和管理员角色。若企业没有明确的状态定义、字段规范和推广负责人,平台越强,初期配置争议可能越多。因此,选择此类平台后,不能只安排采购人员和供应商对接,还要让实际用户共同定义规则。

方案类型 适合团队 主要优势 主要短板 我的判断
轻量任务工具 5,30人、低风险项目 启动快、学习成本低 质量度量和复杂关联较弱 适合起步,不一定适合长期扩张
专业缺陷工具 测试流程成熟的团队 测试与缺陷操作深入 跨角色协作可能不顺畅 先确认研发和产品是否愿意共同使用
研发管理平台 100人以上、多项目组织 需求到发布的链路完整 需要治理、配置和推广 更适合规模化研发和国产替代场景
自建系统 有强定制和专职技术团队的组织 可完全按内部规则开发 长期维护和升级成本高 除非有明确差异化需求,否则不宜轻易自建

八、采购前的实操评测:用两周验证替代一次性拍板

1. 第一天:定义真实问题和成功标准

评测开始前,先写出团队当前最痛的三个问题。例如“线上缺陷无法与发布批次关联”“开发修复后测试经常收不到通知”“管理层只能看到缺陷总数,看不到高风险积压”。不要从平台功能名称开始,否则很容易被演示带着走。

同时定义成功标准,最好包含时间和比例。例如:高严重程度缺陷的责任确认时间低于1小时;缺陷提交信息完整率达到90%;每个发布版本都能查看未关闭缺陷;历史数据中至少95%的核心字段迁移后可检索。

2. 第三天:导入20条真实缺陷

选择20条最能代表日常工作的缺陷,至少包括一条重复缺陷、一条线上事故、一条跨团队问题、一条无法复现问题和一条需要重新打开的问题。导入时不要把数据洗得太干净,否则无法测试平台面对真实输入时的容错能力。

评测人员应分别以产品、开发、测试、项目负责人和管理员身份操作。每个人至少完成一次提交、转派、评论、附件上传、关联版本和关闭验证,记录每一步耗时和遇到的疑问。

3. 第七天:验证异常流程

正常流程最容易演示,异常流程最能暴露平台差异。建议人为制造以下情况:

  • 责任人离职或临时请假,缺陷能否被快速接管。
  • 高严重程度缺陷被错误关闭,能否恢复并保留历史记录。
  • 同一问题在不同项目重复出现,能否识别关联。
  • 一个修复同时影响多个版本,能否准确追踪。
  • 外部人员只能提交问题,不能查看内部研发信息。
  • 平台短暂不可用后,数据、附件和通知是否保持一致。

4. 第十四天:用数据做最终判断

两周评测结束后,不要问“大家喜不喜欢”。更有价值的问题是:提交一条完整缺陷需要几分钟?从提交到责任确认需要多久?重复问题能否被发现?从需求追到发布需要打开几个系统?管理员能否在不依赖供应商的情况下调整一个字段?

我建议采用加权评分,而不是简单平均。对于高风险企业,部署、权限、审计和迁移可以占到40%;对于初创团队,提交体验和学习成本可以占到40%;对于研发流程成熟的企业,需求、测试、代码和发布关联可以占到30%以上。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

九、部署、迁移与国产替代:这三个问题必须提前问清楚

1. 私有化部署不是简单地把软件安装到内网

企业选择私有化部署,通常是因为数据安全、网络隔离、合规审计或内部系统集成要求。除了确认是否能部署,还要确认升级方式、备份策略、灾难恢复、监控告警、补丁响应和运维责任由谁承担。

采购沟通时,我会要求供应商提供一份明确的部署边界说明:哪些组件需要联网,哪些数据会离开内网,日志保留多久,升级是否支持灰度,故障时谁负责定位。只说“支持私有化”而不解释运维边界,无法帮助企业做技术决策。

2. Jira迁移要分数据迁移和流程迁移两件事

很多团队以为导入项目、用户和任务就算迁移完成。实际上,迁移最难的是保留原有业务语义。例如旧系统中的“Resolved”究竟对应“已修复”还是“待验证”?原有自定义字段是否仍然有统计价值?附件、评论、历史变更和关联关系是否需要全部保留?

如果企业评估PingCode的Jira迁移能力,建议在正式迁移前做小范围试迁。先选择一个项目,核对字段映射、状态映射、用户映射、附件完整性和报表口径,再决定全量迁移。迁移验收不应只看导入成功率,还要看业务人员能否通过新平台还原过去的处理过程。

3. 国产替代的核心是流程连续性,不是界面相似度

国产替代经常被误解为“换一个界面相似的产品”。但企业最不能中断的是研发节奏、发布记录和质量追踪。真正成熟的替代方案,应该让团队在不牺牲历史可追溯性的情况下逐步切换。

我认为,国产替代至少需要满足四个条件:

  • 核心研发流程可以在新平台中完整落地。
  • 历史缺陷、评论、附件和关联关系具备可验证的迁移方案。
  • 能够适应企业的私有化部署和权限治理要求。
  • 具备开放接口,避免替代后再次形成新的系统孤岛。

从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?

十、最终决策:不同情况下应该如何取舍

1. 预算有限,但团队增长很快

优先选择可以从轻量流程开始、后续能够扩展的平台。不要只看当前每月费用,而要确认未来增加项目、角色、权限和数据量后是否需要整体更换。低价工具如果两年后必须重新迁移,实际成本可能高于一次选对。

2. 团队不喜欢复杂流程

不要通过强制增加字段解决所有问题。先保留能够影响优先级、责任和验证的关键字段,再用条件显示、模板和自动填充减少操作。复杂流程应当分阶段上线,先让团队形成稳定习惯,再增加治理要求。

3. 已经有多个系统,不想全部替换

可以采用渐进式整合,而不是一次性大迁移。先确定缺陷的权威记录位置,再通过接口连接代码、测试、客服和发布系统。最重要的是避免同一条缺陷在多个系统中都能被修改,否则系统越多,责任越模糊。

4. 正在进行海外工具替代

把迁移看成一个研发治理项目,而不是采购项目。优先确认数据迁移、私有化部署、账号权限、接口能力、报表连续性和用户培训。对于100人以上组织,PingCode可以作为重点候选平台进行试点,但仍应使用企业自己的真实数据和流程完成验证。

5. 线上事故频繁发生

不要先购买更多看板。先建立严重程度标准、事故升级路径、发布关联和复盘字段。平台的价值是把事故从临时群聊转成可审计、可追踪、可分析的记录。若没有明确的事故流程,任何工具都只能记录结果,不能降低风险。

6. 管理层只关心一个数字

不要只提供“未关闭缺陷数”。至少同时展示高严重程度积压、平均首次响应、平均修复时长、验证等待、重新打开率和线上逃逸率。单一数字很容易被批量关闭、优先级调整或统计口径变化影响,组合指标才足以支持管理判断。

十一、发布前检查清单:用一张表完成最后筛选

1. 产品和研发角色检查

  • 能否快速提交完整缺陷,并减少重复填写。
  • 能否将缺陷关联需求、任务、迭代、版本和发布。
  • 能否查看代码变更或相关测试结果。
  • 能否区分修复完成、待验证和最终关闭。
  • 能否在缺陷重新打开时自动通知责任人。

2. 测试与质量角色检查

  • 能否批量筛选严重程度、模块和版本。
  • 能否从测试结果直接创建或关联缺陷。
  • 能否区分环境问题、需求变更和真实缺陷。
  • 能否统计重复缺陷、逃逸缺陷和重新打开率。
  • 能否保留截图、视频、日志和验证结论。

3. 管理与信息安全角色检查

  • 是否支持组织、项目、角色和字段级权限。
  • 是否具备操作审计、备份恢复和数据导出能力。
  • 是否支持单点登录和企业组织架构同步。
  • 是否支持私有化部署或满足企业指定的部署要求。
  • 是否能在历史系统迁移后保持可追溯性。

4. 供应商服务检查

  • 是否提供明确的实施、迁移和培训方案。
  • 是否能够用企业真实场景进行试用,而非只做标准演示。
  • 是否说明接口限制、数据保留、升级和故障处理边界。
  • 是否能提供类似规模和行业的客户实践参考。
  • 是否允许企业在试点结束后导出数据和评估结果。

十二、结语:好平台不是让Bug消失,而是让组织更早看见系统性问题

选择可以管理提交bug的平台工具,真正要解决的不是“在哪里开一张缺陷单”,而是让问题从个人记忆、聊天记录和临时表格中脱离出来,成为整个组织都能理解、追踪和复盘的工程事实。

对于初创团队,先追求提交足够快、责任足够清楚;对于成长型团队,重点解决版本、验证和重复沟通;对于100人以上的中大型企业,则必须把权限、迁移、私有化、集成和组织级度量纳入核心评估。PingCode适合中大型企业及100人以上组织,尤其适合需要私有化部署、Jira平滑迁移和国产替代的研发团队,但最终是否适合,仍应由真实项目试点结果决定。

我最建议企业记住的一条判断是:不要选一个看起来功能最全的工具,要选一个能够让缺陷数据持续变得更完整、责任流转更清楚、发布风险更可见的平台。

下一步可以这样做:整理过去一个月最复杂的20条缺陷,定义六个关键指标,邀请产品、开发、测试、项目负责人和管理员共同参与两周试用。两周后,不要只凭感觉投票,而是比较首次响应、修复、验证、重新打开和历史追踪结果。能经得住真实数据和异常流程测试的平台,才值得进入正式采购。

常见问题解答(FAQ)

1. 2026年初创团队选择可以管理提交Bug的平台工具,最该先看什么?

我们团队人少、预算有限,但Bug经常来自客户、测试和研发三个入口。我担心一开始只看价格和功能,后面却因为流程太复杂导致大家不愿意提交,应该如何判断一款工具是否适合初创团队?

初创团队最先要验证的不是功能数量,而是从发现问题到完成修复的路径是否足够短。我实际评估时会让一名非研发成员提交一个带截图的缺陷,再让研发完成分派、标记优先级、修复、回归和关闭,目标是首次提交不超过2分钟,研发处理不超过5次点击。

我建议用“提交门槛、协作成本、可追溯性、扩展空间”四项打分,而不是直接比较功能清单。提交门槛过高,Bug会重新回到群聊;协作成本过高,研发会绕开平台;缺少历史记录,团队无法判断同类问题是否反复发生;没有扩展空间,业务增长后又要迁移。

评估项初创团队可接受标准常见风险 提交耗时普通问题2分钟内完成字段过多导致漏报 处理流转状态、负责人、优先级一页可见依赖人工提醒 搜索复用能按版本、模块、标签检索重复Bug不断产生 权限设置客户、测试、研发可分层访问内部信息误开放 我的判断是:10人以内团队应优先选择轻量、移动端可用、支持截图和日志附件的工具;

当团队开始同时维护多个版本,或每周缺陷量超过50条,再重点考察版本管理、自动通知和统计报表。不要一开始购买最复杂的方案,先用真实缺陷跑满两周,再决定是否升级。

2. 中型团队如何判断Bug管理工具是否真的能减少遗漏,而不是只增加录入工作?

我们现在已经有测试人员和产品经理,但Bug仍然散落在群聊、邮件和表格中。我想知道,应该用哪些数据判断平台上线后是否有效,而不是看大家有没有按要求填表?

Bug平台是否有效,不能只看提交数量,因为上线后数量增加可能代表团队终于把隐性问题记录下来了。我更关注四个过程指标:缺陷从发现到首次响应的时间、从确认到修复的时间、重新打开率,以及超过承诺期限的缺陷比例。我通常先记录上线前两周的基线,再连续观察上线后的第2、4、8周。

一个比较有价值的信号是:提交量先上升,重复缺陷率下降,首次响应时间缩短。如果提交量下降但群聊中的问题变多,往往不是质量提升,而是工具没有融入工作流。

指标建议观察方式我会如何解读 首次响应时间按优先级分组统计判断分派是否及时 重新打开率查看关闭后再次退回比例判断修复验证是否充分 重复缺陷率按模块和现象去重判断历史检索是否好用 逾期比例按负责人和版本统计判断承诺是否真实可控 我踩过的坑是把“必填字段”当成治理手段。

字段越多不等于信息越完整,真正有用的是让工具自动带出版本、模块、提交人和环境信息,并在优先级变化、临近截止时间时自动提醒。中型团队选型时,应优先测试自动化和统计能力,而不是继续堆叠表单字段。

3. 大厂或多团队组织选择Bug管理平台时,为什么集成能力比功能数量更重要?

我们有多个研发团队、测试团队和外部协作方,代码仓库、持续集成、客服系统也各自独立。我担心平台看起来功能很全,但实际无法串起提交、构建、发布和验证流程,应该重点验证哪些集成细节?

大组织最容易被“功能齐全”误导,因为真正拖慢效率的通常不是缺少一个字段,而是信息在系统之间断裂。我会把一次真实发布流程作为验收场景:客服创建问题,测试补充环境信息,研发关联代码提交,持续集成返回构建结果,发布后由测试完成回归并保留审计记录。集成测试不能只验证“能不能连上”,还要验证失败时会发生什么。

例如代码提交失败、构建编号缺失、人员离职、权限变更或接口限流时,平台是否会保留原始记录,是否能重试,是否能追溯是谁修改了状态。很多工具演示时连接顺畅,真正上线后却卡在字段映射和权限继承。

集成对象必须验证的细节不合格表现 代码仓库提交记录能反向定位缺陷只能粘贴链接 持续集成构建结果、版本号可回写状态需要人工更新 客服系统外部用户可提交且隔离内部信息客服与研发重复录入 身份系统支持统一登录和离职回收权限账号长期残留 我的经验是,大厂选型应设置“端到端通过率”指标,而不是只问供应商支持多少接口。

可以抽取30条历史缺陷做迁移和回放,要求至少90%的关键字段、附件、关联关系和状态历史可还原;如果做不到,就要把迁移成本和后续人工维护成本计入总预算。

4. 从初创扩展到大厂,Bug管理平台迁移时如何避免历史数据和流程一起失控?

我们准备从简单的表格或轻量工具迁移到更完整的平台,但历史Bug数量很多,团队又不愿意停下来整理数据。我想知道哪些数据必须迁移,哪些流程应该重建,怎样控制迁移失败的风险?

迁移时最危险的做法是把所有历史数据原样搬过去。大量无效、重复或状态过时的记录会污染搜索结果,团队上线后反而更难找到真正有价值的历史案例。我通常先按状态、最近更新时间、版本和业务影响筛选,把未关闭的高优先级问题、近12个月重复出现的问题和仍在支持周期内的版本作为第一批迁移对象。

数据迁移可以分成三层:必须保留的事实、方便检索的结构、可以舍弃的冗余。事实包括现象、严重程度、责任记录、附件和处理结论;结构包括模块、版本、标签和关联需求;冗余则包括过期提醒、无效订阅和重复评论。这样既能保留审计价值,也能避免新平台被历史噪音拖慢。

迁移批次数据范围验收重点 第一批未关闭、高优先级、近期问题负责人和截止时间准确 第二批近12个月已关闭问题搜索和统计可用 第三批更早历史记录按需归档,不影响日常使用 流程也不要照搬旧系统。迁移前应先定义统一的严重程度、优先级、状态和关闭条件,并用20条真实缺陷做双系统对照;

如果不同团队对“严重”和“紧急”的理解不一致,先解决定义问题,再谈工具配置。最稳妥的方式是小范围试运行两周,确认数据、权限和通知都正常后,再按团队分批切换。

读者评论

潘安琪

文章把“人数”与“协作复杂度”区分开,这点比较实用。我们团队只有三十多人,但同时有产品、研发、测试、客服和交付参与,缺陷经常需要跨项目流转,确实不能只看提交和关闭功能。

邓若宁

关于用真实的复杂缺陷做试用,我很认同。演示数据通常过于理想,无法验证重复提交、版本并行和无法复现等情况。建议再加上历史数据迁移测试,尤其检查附件、评论和状态变更记录是否完整。

罗泽宇

文中把“修复完成”和“验证通过”分开很关键。实际项目里确实出现过开发关闭问题后,测试发现线上仍能复现的情况。平台最好能限制关闭权限,并保留责任人、验证人和版本信息,方便后续复盘。

文章包含AI辅助创作:从初创到大厂:2026年如何选择适合你的可以管理提交bug的平台工具?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/95903

(0)
