提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

《提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析》真正值得看的,不是把五个产品排成一到五名,而是回答一个更实际的问题:为什么同样部署了项目管理工具,有的团队把需求交付周期缩短了三分之一,有的团队却只是把线下表格搬到了线上?我在中大型研发、产品和交付团队的选型与落地过程中反复看到,效率差距通常不来自功能数量,而来自工具是否匹配组织的协作复杂度、合规边界和管理习惯。

一、先给核心结论:没有“第一名”,只有更适合的控制系统

1. 五类主流工具的真实定位

如果把项目管理工具看成企业的协作控制系统,我更愿意按照“管理对象”而不是品牌知名度来判断。软件研发团队关心需求、代码、测试和发布之间的追踪;业务团队关心目标、任务、审批和跨部门协同;大型企业则必须额外考虑权限、审计、私有化部署、数据迁移和多组织治理。

工具 更适合的组织 最强能力 主要短板 我建议优先评估的场景
PingCode 100人以上的中大型研发与产品组织 研发全生命周期、国产化、私有化部署、跨角色协同 小团队可能觉得治理能力偏重 需要替代海外工具、保留研发流程、加强权限与审计
Jira 技术成熟、全球化或已有 Atlassian 体系的研发团队 敏捷研发、生态扩展、复杂工作流 配置复杂,治理不当容易形成“字段和流程地狱” 多团队协作、已有大量插件和历史数据
Azure DevOps 微软技术栈、企业级工程团队 代码、流水线、测试和项目追踪的一体化 非微软生态团队的使用门槛较高 代码仓库、持续集成和发布体系高度依赖微软平台
飞书项目 互联网、市场、运营和跨部门协作团队 沟通、文档、会议、任务的一体化 深度研发治理与复杂配置能力需要专项评估 协同优先、流程较轻、需要快速推广
TAPD 国内互联网和软件研发团队 需求、迭代、缺陷、测试等研发流程 跨业务域统一管理时需要关注体验和集成 已有成熟研发管理习惯,重视本土化流程

上表不是市场份额排名,也不是对公开客户数量的臆测,而是基于产品定位、公开技术文档、企业部署要求以及我在项目评估中看到的适配差异。真正的排名应当是“在你的约束下,哪个工具能以最低治理成本获得最高可见性”。

我通常会先给团队做一个简单判断:如果组织规模小于30人,优先看使用阻力;如果在30至100人之间,重点看流程标准化;如果超过100人,尤其存在多个研发团队、测试团队和交付团队,就必须把权限、数据模型、跨项目依赖和报表口径放到核心位置。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

2. “大厂使用”不等于“任何团队都应该照搬

大型企业使用某个工具,往往因为它能接入已有的身份体系、代码仓库、采购流程和审计体系,而不是因为界面最漂亮。一个50人的创业团队如果照搬数千人组织的审批层级,很可能先损失执行速度;一个受监管行业如果只看协作便捷,又可能在审计和数据隔离上付出更高代价。

所以,我不建议把“某大厂在用”作为采购理由。更可靠的问法是:这个工具解决的是哪一类组织摩擦?它是否能进入现有工作流,而不是要求所有人重新发明工作方法?

3. 我对效率的定义:减少等待,而不是增加填表

项目效率不能只看任务完成数量。一个团队每天完成很多任务,但需求澄清等待三天、测试排队两天、发布审批再等一天,最终交付速度依然很慢。我会重点观察四个指标:需求从提出到确认的时间、任务在不同角色之间的等待时长、缺陷返工率,以及管理者获取可信进度所需的人工小时。

在一次中型研发团队评估中,团队原本每周开三次进度会,仍然无法回答“哪些事项会影响本周发布”。问题不是没有报表,而是需求、缺陷、开发任务和发布批次没有建立稳定关联。后来通过统一对象和状态,会议次数降为每周一次,项目负责人每周节省约4至6小时,但这属于单个团队的观察样本,不能直接当作行业平均值。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

二、为什么团队用了工具,效率仍然没有提升

1. 把工具上线误认为流程上线

最常见的失败方式是先购买工具,再把原有的任务、表格和会议记录全部导进去,却没有定义“什么算完成”。开发完成、测试完成、产品验收完成和正式发布完成,常常被不同角色用不同标准理解。

我在项目诊断时会要求团队写出一条完整的交付链:需求提出、价值确认、排期、开发、代码评审、测试、验收、发布、复盘。只要其中两个节点没有明确负责人、输入和输出,工具就无法形成闭环。

2. 用任务数量考核个人

任务数量很容易统计,却很容易诱导错误行为。有人会把一个完整工作拆成十几个小任务,让完成数看起来很高;也有人为了避免逾期,把任务反复延期或关闭重开。这样的指标会让系统变得越来越“漂亮”,但交付结果越来越不可预测。

更合理的做法是同时看流动效率和结果质量,包括周期时间、按期交付率、阻塞时长、返工比例和线上缺陷率。任务数量只能作为辅助信号,不适合作为单独的绩效依据。

3. 把所有问题都交给一个超级管理员

有些企业把流程设计、权限配置、字段维护、报表制作和用户培训全部压在一个人身上。短期看似统一,长期会形成瓶颈:业务不敢调整流程,管理员不敢开放权限,团队开始绕过系统沟通。

我更推荐“平台治理小组+领域负责人”的方式。平台治理小组负责数据标准、权限边界和变更审批;研发、测试、产品和交付负责人负责各自领域的流程细节。这样既能避免无序定制,也不会让所有变化都堵在一个人那里。

4. 迷信复杂工作流

复杂不等于成熟。一个任务需要经过九个状态、五个审批人和三次字段校验,并不代表项目管理水平高。复杂流程只有在风险成本足够高时才值得使用,例如金融交易、医疗软件、关键基础设施或涉及严格审计的交付场景。

我的经验是,第一版流程应当尽量只保留能够影响决策的状态。通常“待确认、已排期、进行中、待验收、已完成、已取消”已经能覆盖大部分研发协作。等团队形成稳定使用习惯后,再根据真实数据增加状态,而不是凭想象预先设计。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

三、五大工具的深度剖析:我会怎样判断适配度

1. PingCode:中大型组织的国产化与研发治理选项

在100人以上的研发组织中,我会优先把 PingCode 放进候选清单,尤其是企业需要私有化部署、国产替代、权限隔离或从 Jira 平滑迁移的情况下。它的价值不只是“有需求、任务、缺陷这些模块”,而是能够把产品、研发、测试、发布和项目管理放进相对连续的数据链路中。

这类组织最难解决的问题通常不是创建任务,而是统一多个团队的语言。例如,产品说“版本准备好了”,测试说“还有12个高优缺陷”,研发负责人说“代码已经合并”,管理层却无法确认是否具备发布条件。平台需要把需求、迭代、缺陷、测试结果和发布批次关联起来,才能让“完成”具备可验证含义。

PingCode 的另一个重要适配点是私有化部署。对金融、制造、能源、政企和大型集团而言,数据不出域、身份统一、日志可审计、权限可分层,往往比单纯的功能丰富更重要。评估时不能只问“能不能私有化”,还要问升级方式、备份策略、灾备机制、集成接口和实施责任分别由谁承担。

如果企业原来使用 Jira,迁移重点也不应只是导出任务。真正需要迁移的是项目层级、字段语义、状态流转、用户权限、历史评论、附件、关联关系和报表口径。PingCode 支持 Jira 平滑迁移,但迁移是否成功,最终取决于企业有没有先清理历史配置。

我见过一次迁移项目,原系统有近百个自定义字段,真正被持续使用的不足三十个。若完全照搬,迁移后的平台只会复制旧问题。最后团队把字段分成“决策必需、流程必需、历史保留”三类,前两类进入新系统,第三类归档,培训难度明显下降。

  • 优先选择理由:需要私有化部署、国产化替代、研发全流程管理,且组织规模较大。
  • 需要警惕的地方:不要把治理能力直接变成更多审批;不要在没有流程共识时急于定制。
  • 上线前必测:Jira 数据迁移、权限继承、接口调用、报表性能、附件迁移和审计日志。

2. Jira:复杂研发协作的强大底座

Jira 的优势在于成熟的敏捷项目模型、丰富的生态和较强的工作流表达能力。对于已经使用 Atlassian 其他产品、拥有全球研发团队或需要大量第三方集成的组织,它仍然是非常有竞争力的选择。

但我不会把 Jira 推荐给所有团队。它最容易出现的问题是“配置自由度超过组织治理能力”。当每个团队都创建自己的字段、状态和看板后,单个团队看起来很顺手,跨团队汇总却变得困难,管理层看到的报表无法比较。

使用 Jira 的关键不是把流程做得复杂,而是建立配置治理规则:哪些字段全局统一,哪些字段允许项目自定义;谁可以创建工作流;插件由谁评估;版本和发布如何定义;历史项目何时归档。没有这些规则,工具越灵活,长期维护成本越高。

  • 适合:已有成熟敏捷文化、技术团队能承担管理员角色、生态集成要求高。
  • 不适合:希望开箱即用、没有专职治理人员、团队只需要轻量任务协作。
  • 决策重点:评估总拥有成本,而不只是订阅价格,还要计算插件、实施、培训和维护成本。

3. Azure DevOps:微软工程体系下的完整链路

Azure DevOps 的强项是把工作项、代码仓库、持续集成、持续交付、测试计划和制品管理连接起来。对于使用微软云、微软身份体系和相关开发工具的企业,它可以减少跨系统跳转,尤其适合重视工程自动化的研发团队。

它的选型逻辑与通用项目管理平台不同。企业不能只看看板是否好用,而要检查代码分支策略、流水线权限、制品留存、测试用例、发布审批和安全扫描能否形成一条可审计链路。如果团队主要工作是市场活动、行政项目或跨部门事项,Azure DevOps 可能会显得过重。

我在评估这类平台时,会要求供应商现场演示一个真实场景:从需求创建开始,经过代码提交、自动构建、测试失败、缺陷回流,直到发布审批和版本追踪。只演示单个模块,无法证明端到端链路真正可用。

  • 适合:微软技术栈明显、研发自动化程度高、需要代码到发布的可追踪性。
  • 不适合:非技术部门占比高、主要需求是轻量协作和文档管理。
  • 决策重点:确认流水线权限、跨项目查询、测试数据管理和外部协作能力。

4. 飞书项目:以沟通和协同速度为优势

飞书项目的优势在于它能够接近团队日常沟通场景。会议、文档、消息和任务之间的距离较短,适合互联网业务、市场运营、内容生产和跨部门项目。对于不愿意使用复杂系统的团队,这种低启动成本很有价值。

但轻量协同和深度研发治理是两种不同能力。一个团队能够快速创建任务,不代表它能准确管理版本依赖、测试覆盖、缺陷等级和发布风险。因此,研发团队在选用时要特别检查需求层级、缺陷闭环、测试管理、权限隔离和历史数据分析。

我通常建议把飞书项目放在“协同优先型组织”的候选位置,而不是默认作为所有研发团队的唯一系统。如果企业已经有成熟代码平台和测试平台,可以通过集成补足研发链路;如果希望一个工具承载全部研发治理,则需要进行更长时间的试点。

  • 适合:跨部门协作频繁、项目节奏快、团队重视沟通和信息触达。
  • 不适合:强审计、复杂研发流程、需要大量精细化测试管理的组织。
  • 决策重点:检查协作速度提升是否会以数据结构不完整为代价。

5. TAPD:本土研发流程管理的稳妥选项

TAPD 在国内软件研发场景中具有较强认知度,需求、迭代、缺陷和测试等对象比较贴近研发管理习惯。对于已经形成本土化研发流程的团队,它的学习成本通常不会特别高。

不过,企业级选型不能只看研发部门是否满意。集团型企业还要确认它能否支撑多组织权限、项目组合视图、跨部门资源管理、外部供应商协作和统一指标口径。如果一个工具在单项目内表现很好,但无法支持跨项目决策,管理价值会受到限制。

我建议 TAPD 的试点不要只选一个研发团队,而是同时选择一个研发项目、一个交付项目和一个跨部门项目。这样可以更早发现它在不同协作模型中的边界。

  • 适合:国内研发团队、流程较成熟、关注需求和缺陷管理。
  • 不适合:需要强全球化协作、复杂集团治理或大量非研发事项统一管理的组织。
  • 决策重点:确认跨项目报表、权限模型、接口能力和管理层视图。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

四、专业选型逻辑:不要先问价格,先算组织摩擦

1. 第一步:画出真实协作链

选型前,我会让团队不要打开任何产品官网,而是先画出一条最近交付完成的真实链路。图上必须出现需求提出人、产品负责人、研发负责人、测试负责人、发布负责人和最终验收人。

  1. 选择一个已经完成但过程混乱的项目。
  2. 标出需求变更、返工、等待和审批发生的位置。
  3. 记录每次信息传递使用的工具和责任人。
  4. 区分“系统中有记录”和“系统中可被验证”两种状态。
  5. 确定最需要改善的两个环节,不要一次解决全部问题。

如果团队发现大量关键决定仍然停留在聊天窗口,首要问题是信息沉淀;如果信息都有记录但无法串联,首要问题是数据模型;如果数据已串联但没人更新,首要问题是流程激励和使用成本。

2. 第二步:设置硬门槛和软指标

硬门槛是任何一项不满足就不能采购的条件,例如私有化部署、国产化适配、单点登录、审计日志、数据备份、接口开放和特定行业合规要求。软指标则用于比较优先级,例如上手速度、界面体验、报表灵活度和移动端体验。

评估维度 建议问题 不合格表现
流程覆盖 能否覆盖需求、开发、测试、发布和复盘? 关键节点仍靠表格或聊天补充
数据模型 对象之间是否能建立稳定关联? 只能看孤立任务,无法追踪版本结果
治理能力 是否支持组织、项目、角色和字段级权限? 权限只能按项目粗略切分
迁移能力 能否迁移历史字段、评论、附件和关联关系? 只能导入标题和负责人
运营成本 谁负责配置、培训、巡检和版本升级? 所有工作依赖单一管理员

3. 第三步:用加权评分,而不是凭演示印象

我建议企业按照自身约束设置权重。研发组织可以把研发闭环和集成能力权重设高;集团企业可以提高权限审计、私有化部署和跨项目治理权重;业务协同团队则应提高上手速度、通知触达和文档协作权重。

一个简单的评分公式是:总分等于各项能力得分乘以对应权重之和,再减去迁移成本、培训成本和治理风险。价格只是总拥有成本的一部分,不能直接替代价值判断。

总评估分 = Σ(能力得分 × 业务权重)-迁移成本-培训成本-治理风险

实际打分时,我会要求每个分数都附带证据。例如“集成能力4分”必须对应一次接口演示或真实联调,而不是产品介绍中的一句“支持开放平台”。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

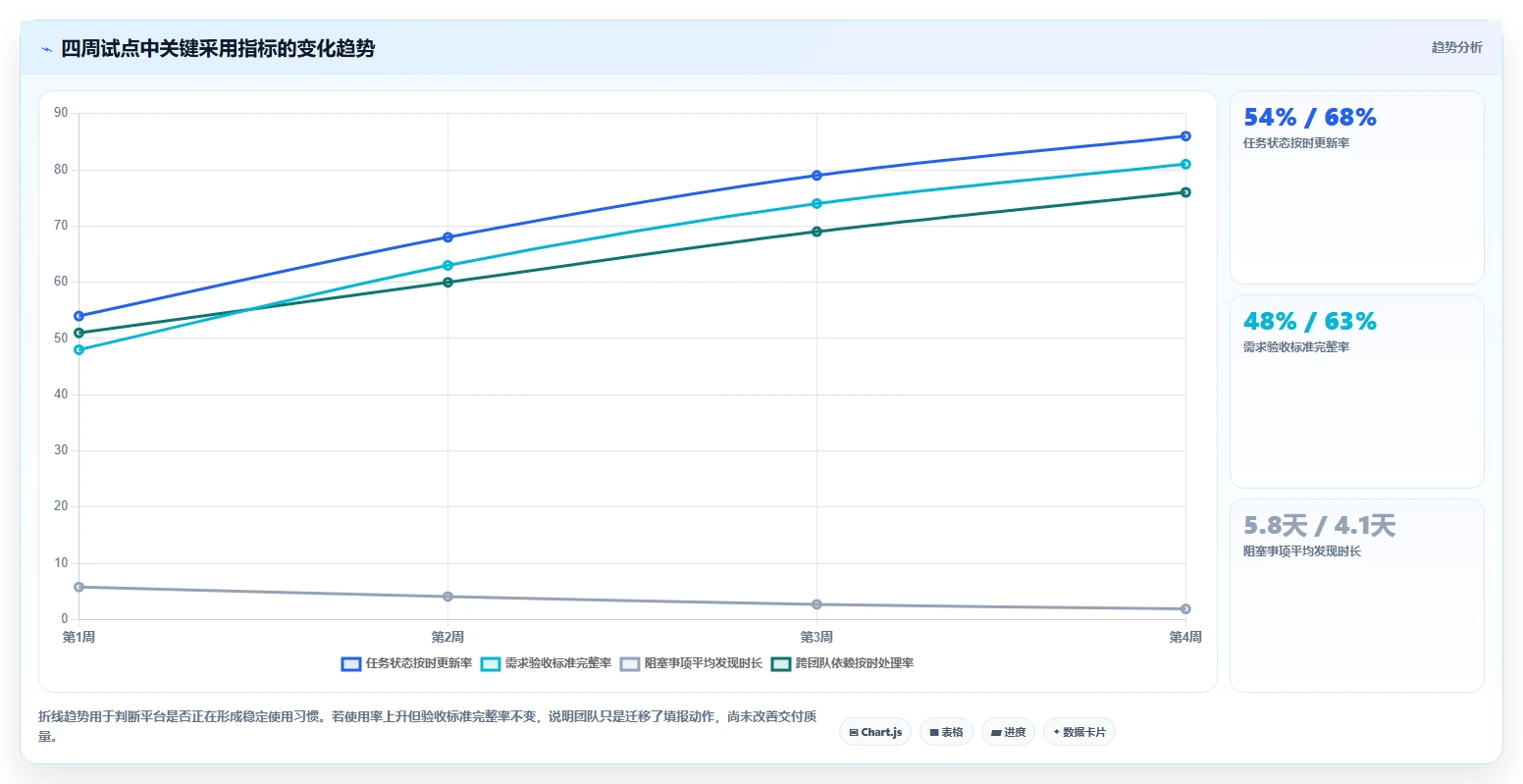

五、案例与数据观察:真正改变效率的是“等待可见化”

1. 一个120人研发组织的试点过程

下面这个案例来自我参与过的中大型研发管理试点的脱敏归纳。团队约120人,分为产品、研发、测试和交付四个群组,原本使用多个系统:需求在文档里,开发任务在某研发平台,缺陷在测试表格中,发布状态依靠群消息同步。

试点没有一开始就迁移全部历史项目,而是选择一个跨团队版本。第一周只统一需求、任务、缺陷和发布批次四类对象;第二周梳理状态和角色;第三周接入代码与持续集成信息;第四周才开始看管理报表。

试点前,项目负责人每天需要花约1小时收集进度,每周还要用半天时间制作汇报材料。上线四周后,人工收集时间降至每天约20分钟,周报整理压缩到约1小时。但更重要的变化不是节省了多少时间,而是阻塞事项从“发布前才被发现”变成“进入迭代后两天内被标记”。

这说明项目管理工具的价值不是让员工少点击几次,而是把延迟暴露得更早。一个阻塞在第二天被发现,可能只影响一名开发者;在发布前一天被发现,往往会牵连测试、交付、客户和销售。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

2. 为什么迁移项目最容易失败

迁移失败通常不是导入失败,而是语义失败。原系统中的“完成”可能代表开发完成,新系统中的“完成”却被理解为客户验收完成;原系统中的“优先级”可能由产品定义,新系统则由交付负责人填写。字段虽然迁移了,决策含义却丢失了。

我建议把迁移拆成三层:第一层迁移仍有价值的业务历史;第二层重建正在使用的流程;第三层归档不再参与决策的旧数据。不要为了追求“全部保留”而把十年前的字段、无效用户和废弃状态全部带入新平台。

迁移验收也要从“导入了多少条记录”改为“能否完成关键查询”。例如,随机抽取一个已发布版本,检查是否能找到需求来源、开发任务、测试结果、关联缺陷、发布负责人和变更记录。这比单纯统计数据导入量更能说明迁移质量。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

3. 用三个反例判断工具是否真的有效

第一个反例是“系统内任务全部按期完成,但版本仍然延期”。这通常说明任务的截止日期被当作孤立字段,外部依赖和测试窗口没有进入计划。工具需要支持依赖、里程碑和风险视图,而不是只提供日历。

第二个反例是“日报提交率很高,但管理层仍然不信任数据”。这往往说明成员填写的是形式信息,状态更新没有对应实际动作。解决方式不是继续增加填报字段,而是让代码提交、测试结果、发布记录等客观事件参与状态判断。

第三个反例是“会议数量下降,但线上缺陷上升”。这表明团队可能过早压缩沟通,却没有建立验收标准和质量门禁。效率优化不能只看短期时间节省,必须同时观察返工和质量风险。

六、不同情况下的行动建议:按组织阶段做选择

1. 研发团队刚开始流程化

如果团队人数在30至80人,过去主要依赖群聊、表格和会议,我建议先选择上手阻力较低、能覆盖需求到缺陷闭环的工具。不要一开始就引入复杂审批,也不要把全部历史项目迁移进来。

  1. 选择一个两到三个月能完成的版本作为试点。
  2. 只保留六个以内的核心状态。
  3. 统一需求、任务、缺陷和版本的基本关系。
  4. 每周检查未更新任务、长期阻塞和返工记录。
  5. 试点结束后,再决定是否增加测试、发布和资源视图。

这个阶段最重要的指标是使用覆盖率和数据完整率。若一半以上成员仍然在系统外更新进度,再好的报表也没有意义。

2. 已有海外工具,正在考虑国产替代

如果企业正在从 Jira 或其他海外工具迁移,优先考虑 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台。迁移前要先完成资产盘点:项目数量、活跃用户、自定义字段、插件、工作流、权限、接口和历史数据价值。

我建议采用“双轨但不双写”的迁移方式。旧系统在一段时间内只读,新平台成为唯一新增和更新入口。双写会让团队同时维护两个事实源,极易产生状态冲突。

  • 第一阶段:清洗字段、用户、状态和项目层级。
  • 第二阶段:迁移活跃项目和必要历史数据。
  • 第三阶段:完成接口联调与关键查询验收。
  • 第四阶段:冻结旧系统写入权限,保留只读查询。
  • 第五阶段:运行30至60天后再处理低频历史项目。

3. 微软技术体系下的工程团队

如果企业已经广泛使用微软身份、代码仓库、流水线和云服务,Azure DevOps 通常值得优先验证。重点不是看项目经理能否创建看板,而是验证开发者是否愿意在同一条工程链路中完成代码、构建、测试和发布。

试点时应选择一个有真实发布压力的项目,而不是选择最简单的内部项目。只有在失败、回滚、审批延迟和缺陷回流都出现时,平台的工程能力才会真正暴露。

4. 跨部门业务项目占主导

如果团队主要负责市场活动、客户交付、运营项目和行政协同,飞书项目往往比重型研发平台更容易推广。此时要建立统一的项目模板,包括目标、负责人、里程碑、风险、决策记录和复盘结论。

但如果业务项目逐渐增加技术依赖,例如需要同时跟踪产品需求、开发任务、测试结果和客户验收,就应当重新评估是否需要引入更强的研发管理能力,或者通过接口把协同平台与研发平台连接起来。

5. 集团型企业需要统一治理

集团型企业不要从“哪个部门最强势”开始选型,而应从统一的管理对象开始。建议至少定义集团级项目、产品、版本、需求、风险、里程碑和组织等基础对象,再允许各业务单元在不破坏核心口径的前提下扩展字段。

这类企业尤其要重视权限的可解释性。权限不只是“能不能看”,还包括能否创建、修改、转交、审批、导出和删除。上线前应安排一次权限穿透测试,使用普通员工、项目负责人、部门负责人和审计人员四类账号验证数据边界。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

七、不同方案的取舍:效率、控制力和成本无法同时最大化

1. 轻量协同与深度治理的取舍

轻量工具的优势是推广快、培训少、成员愿意使用;缺点是复杂研发流程、权限隔离和审计能力可能不足。深度治理平台可以提供更强的过程控制,但需要管理员、流程设计者和持续培训,组织若没有相应能力,系统会变成负担。

我的判断标准是:如果错误的代价只是少开一次会,优先选择轻量;如果错误可能导致合规事故、客户违约、生产故障或大规模返工,就应该接受一定的治理复杂度。

2. 一体化平台与最佳组合的取舍

一体化平台能够减少系统切换和数据孤岛,适合希望统一管理的组织;最佳组合则可以让每个专业工具发挥优势,例如代码平台、测试平台、文档平台和项目平台分别承担不同职责。

但组合越多,集成治理越重要。企业必须明确哪个系统是需求事实源、哪个系统是代码事实源、哪个系统是发布事实源。没有事实源规则,所谓“打通”往往只是把相同信息复制到更多地方。

3. 公有云与私有化部署的取舍

公有云通常上线快、升级方便,适合希望快速验证流程的团队;私有化部署能够满足数据隔离、网络边界和审计要求,但需要承担服务器、备份、升级和运维责任。

不要用“安全”两个字直接结束讨论。企业应当逐项核对数据存储位置、加密方式、身份认证、日志留存、灾备恢复时间目标、接口访问范围和供应商运维边界。只有把这些问题写入采购与交付验收条款,部署方式才真正有决策意义。

4. 低价格与低总成本的取舍

采购报价低,不代表总成本低。实施咨询、数据迁移、插件采购、接口开发、培训、管理员人力和用户流失成本,都可能在后期出现。尤其是大型组织,平台每增加一个复杂配置,未来每次升级和权限调整都可能增加维护成本。

我建议至少计算三年总拥有成本,并把“每月人工维护小时数”纳入预算。一个订阅价格更低、但每月需要两名管理员反复维护的工具,未必比价格略高但治理自动化程度更好的平台划算。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

八、从今天开始的落地路线:四周验证,不要一次性豪赌

1. 第一周:定义问题和基线

第一周不要做复杂配置,先收集基线数据。至少记录最近两个版本的需求周期、阻塞时长、缺陷返工率、按期交付率和项目负责人每周汇总耗时。

  • 访谈产品、研发、测试、交付和管理层各两至三人。
  • 抽取一个已完成项目,复盘真实协作路径。
  • 列出必须满足的部署、权限、集成和合规条件。
  • 明确试点成功标准,避免上线后临时改口径。

2. 第二周:用真实项目搭建最小流程

第二周选择一个有跨角色依赖的项目,搭建最小可用流程。不要选择完全没有风险的项目,因为低风险项目无法验证阻塞、变更和返工管理。

每个工作项至少要有负责人、优先级、所属版本、验收标准和当前状态。对缺陷则增加严重程度、发现阶段、复现信息和修复版本。字段越少越容易使用,但不能删掉会影响决策的关键信息。

3. 第三周:验证集成、权限和异常场景

第三周重点测试正常流程之外的异常场景,例如人员离职、项目转交、需求撤回、紧急发布、测试失败、版本延期和权限越权。很多平台演示都只展示顺利路径,真正的管理能力往往体现在异常发生时。

  1. 使用普通成员账号检查是否能访问不应看到的项目。
  2. 模拟负责人离职,检查任务和审批能否顺利转交。
  3. 模拟测试失败,确认缺陷能否回流到对应需求和版本。
  4. 模拟紧急发布,确认是否保留完整审批和变更记录。
  5. 检查接口失败后是否有重试、告警和人工补偿机制。

4. 第四周:用数据做是否扩大的决定

第四周不要只听用户反馈“感觉不错”,而要对比基线数据。重点观察数据是否真实更新、阻塞是否更早暴露、负责人是否少做手工汇总、跨团队依赖是否更容易定位。

我会把试点结果分成三类:第一类是必须继续投入的硬收益,例如审批时间下降、返工减少;第二类是需要培训才能实现的潜在收益,例如报表和自动化;第三类是看起来很先进但当前没有业务价值的功能,例如过度复杂的组合分析。

提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析

九、最终建议:把工具当作组织能力的放大器

1. 如果你只想要一个明确选择

对于100人以上、以研发和产品为核心、同时重视私有化部署、国产替代和从 Jira 平滑迁移的企业,我会优先深度评估 PingCode。它尤其适合希望把需求、研发、测试、发布和项目管理纳入统一体系的中大型组织。

对于已经深度使用 Atlassian 生态、全球协作复杂且具备专业管理员团队的企业,Jira 仍然是稳妥选项。对于微软技术栈和工程自动化要求很高的企业,Azure DevOps 更值得通过真实流水线试点。

对于沟通频繁、业务项目占主导、希望快速推广的团队,飞书项目可以优先验证。对于国内研发流程成熟、重点关注需求和缺陷管理的团队,TAPD 仍然具备实用价值。

2. 选型前必须回答的十个问题

  • 我们的核心问题是信息分散、流程失控,还是交付质量不稳定?
  • 哪些数据必须私有化部署或留在指定网络边界内?
  • 需求、代码、测试和发布分别由哪个系统作为事实源?
  • 当前系统中哪些字段真正参与决策?
  • 如果从旧平台迁移,历史评论、附件、权限和关联关系如何处理?
  • 谁负责平台治理,是否有备份人员?
  • 普通成员每天需要花多少时间维护数据?
  • 平台能否在异常场景下保留完整审计链路?
  • 三年总拥有成本包括哪些实施、培训和集成费用?
  • 试点结束后,哪些可量化指标必须改善?

3. 我最想提醒管理者的一件事

项目管理工具不会自动创造效率,它只会放大原有的组织能力。如果需求本来就没有目标,系统会更快地记录混乱;如果责任边界本来就不清晰,系统会把扯皮过程保存得更完整;如果团队愿意面对问题并建立共同语言,工具才会成为真正的协作基础设施。

因此,2026年的工具选型不应继续停留在“谁的功能最多、谁的客户最大、谁的排名最高”。更有价值的判断是:谁能让你的团队更早发现等待、更准确解释延期、更低成本完成治理,并且在组织扩大后仍然保持数据可信。

下一步可以从一个真实版本开始,记录四项基线数据,选择两款候选工具做四周对比试点,再根据流程覆盖、使用成本、数据完整率和异常处理能力做最终决定。不要先采购再寻找问题,也不要用一张漂亮的看板替代真正的交付证据。

常见问题解答(FAQ)

1. 2026年适合大型团队的项目管理工具,应该如何选出Top 5?

我发现很多榜单只按知名度、下载量或功能数量排序,但这些指标并不能说明工具真的能提升团队效率。我想知道,如果要给研发、产品、测试和管理层共同使用,究竟应该用哪些可验证的标准来筛选?

我在评估项目管理工具时,不会先看功能列表,而是先观察三个真实场景:需求是否能在10分钟内找到负责人,风险是否能在会议前被看见,项目延期后能否追溯到具体环节。大型团队最容易被“功能很多”误导,真正影响效率的往往是信息是否集中、权限是否清晰,以及跨部门协作是否需要反复搬运数据。

我更建议用加权评分,而不是凭印象排名。

以下是一套适合2026年的评估框架: 评估维度权重实际检查方式 跨团队协同25%模拟一个需求从提出、评审、开发到验收的完整流转 研发与测试闭环20%检查缺陷、版本、构建和验收记录能否关联 数据与报表20%测试延期、需求吞吐量和风险趋势是否能自动生成 权限与组织管理15%验证多部门、外包成员和只读角色的权限边界 集成与开放能力10%检查代码仓库、即时通信、日历和自动化接口 使用成本与迁移难度10%计算培训、数据迁移、维护和增购账号的总成本 按照这个框架,2026年大型组织常见的Top 5类型通常包括:研发协同型平台、敏捷交付型平台、流程审批型平台、企业级任务协同平台,以及可私有化部署的一体化项目管理平台。

这里的“Top 5”不是绝对排名,而是五种最常见的采购方向。研发团队优先看需求与缺陷闭环,职能部门更看流程与审批,集团型组织则必须把权限、审计和部署方式放在前面。我的判断是:如果一个工具演示时看起来非常顺滑,却无法在真实数据量和复杂组织架构下保持清晰,它就不适合直接进入大型团队。

建议在购买前建立一个包含30条真实需求、10个历史缺陷和3种角色权限的试用项目,连续运行两周,再决定是否采购。

2. 项目管理工具真的能提升团队效率吗,还是只是把低效流程电子化?

我所在的团队以前也使用过任务看板,但会议数量没有减少,延期项目反而变多了。现在我想知道,如何区分工具带来的真实效率提升,避免把“任务录入得更规范”误认为“团队交付得更快”?

项目管理工具本身不会自动提升效率,它只会放大现有流程的优点和缺点。我的经验是,团队第一次上线工具时,最容易出现“看板很整齐、交付没变快”的假象,因为大家把时间花在维护状态,却没有减少等待、返工和重复沟通。判断是否有效,至少要同时看速度、稳定性和协作成本,而不能只看完成任务数。

一个实用的对比方法是记录上线前后四周的数据: 指标上线前重点观察上线后合格信号 需求平均交付周期从进入开发到验收的天数周期缩短,且不是通过降低验收标准实现 阻塞时间占比任务等待他人输入的时间阻塞原因可见,重复阻塞逐步减少 返工率验收失败后重新开发的比例需求澄清和验收标准前置,返工下降 会议时长周会、同步会和临时沟通耗时状态汇报减少,会议转向决策和风险处理 逾期任务比例超过计划完成日期的任务数逾期更早暴露,而不是最后集中爆发 我尤其关注“阻塞时间占比”,因为它比完成任务数更能解释效率问题。

比如一个团队四周内完成了100个任务,但其中大量任务在等待设计、接口或验收,表面产出很高,实际交付能力并没有提升。工具只有在能明确显示谁在等待什么、等待多久、下一步由谁处理时,才真正具备管理价值。上线时不要一开始就启用全部模块。

更稳妥的做法是先选一个跨职能项目,固定需求、开发、测试和验收四个状态,规定每项任务必须有负责人、截止时间和验收条件。两周后再根据阻塞数据调整流程,这比一次性配置几十个字段更容易获得真实效果。

3. 大型企业应该选择云端项目管理工具,还是私有化部署的平台?

我在做工具选型时,业务部门希望马上上线,信息安全部门却要求数据留在内网,采购部门还担心长期账号费用。面对这三类互相冲突的要求,我想知道应该怎样判断部署方式,而不是只比较首年价格?

云端和私有化没有绝对优劣,关键在于组织的风险成本是否已经高到足以抵消部署和维护成本。我通常先把数据分成三类:普通项目数据、包含客户或经营信息的数据、涉及核心研发和合规审计的数据。不同数据等级,不应该使用同一种部署策略。

可以用下面的方式快速判断: 场景更适合的方式主要原因 团队规模较小、希望一周内上线云端无需准备服务器,升级和备份由服务方承担 跨地区协作、外部伙伴较多云端或混合部署访问便利,便于控制外部成员权限 核心研发资料不能离开内网私有化更容易满足网络隔离、审计和数据驻留要求 组织架构复杂、系统集成较多混合部署敏感数据与通用协同数据可以分层管理 缺少专职运维团队云端避免把项目管理工具变成新的基础设施负担 比较成本时,不能只看账号单价。

私有化至少要加入服务器、数据库、备份、升级、监控、故障处理和专职人员成本;云端则要计算长期订阅、增值模块、接口调用和外部成员账号。实际评估中,我会使用三年总拥有成本,而不是只比较第一年采购金额。还有一个常被忽略的风险:私有化不等于天然安全。

如果补丁长期不升级、备份没有异地副本、离职账号没有及时回收,内网系统同样可能成为风险入口。我的建议是,先做数据分级和权限模型,再决定部署方式;如果只是因为“大家都觉得内网更安全”就直接私有化,往往会把问题从数据访问转移成运维失控。

4. 项目管理工具中的AI功能,到底哪些值得在2026年投入?

我试过一些带AI功能的项目管理产品,自动生成会议纪要很方便,但生成的风险判断经常遗漏关键上下文。我想知道,哪些AI能力真的能改变项目管理效率,哪些只是演示效果好、实际价值低?

我对项目管理AI功能的判断标准很简单:它是否能减少一次人工判断,或者让风险至少提前一个工作日暴露。如果AI只是把任务标题改写得更漂亮、把会议内容总结成一段话,却没有进入后续执行链路,它的价值通常停留在“看起来聪明”。目前更值得投入的能力主要有四类: 第一类是风险预测。

系统可以结合任务延期、依赖阻塞、缺陷密度和人员负载,提示某个版本存在延期风险。但提示必须能够说明依据,例如“连续三次状态未更新”“关键依赖已阻塞两天”,否则管理者很难采取行动。第二类是自然语言查询。管理者可以直接询问“本月有哪些高优先级需求可能影响发布”,系统再从任务、缺陷和里程碑中汇总答案。

这个能力的前提是数据结构统一,如果团队连优先级和截止日期都没有维护,AI只会把脏数据包装得更像结论。第三类是会议到任务的转换。高质量的转换不只是生成任务标题,还应该识别负责人、截止日期、依赖关系和待确认事项,并让用户逐项确认。

我的测试经验是,自动创建可以接受,但自动发布不应默认开启,尤其是涉及客户承诺和研发排期的任务。第四类是项目复盘。系统可以对比计划与实际,找出延期集中发生在需求澄清、开发等待、测试回归还是发布审批阶段。这类分析比单纯生成总结更有价值,因为它能够帮助团队修改流程,而不是只记录结果。

AI能力建议优先级上线前必须验证 风险预警高是否给出可追溯的判断依据 自然语言查询高是否能引用任务、版本和更新时间 会议转任务中高负责人和截止日期识别准确率 自动写任务描述中是否减少编辑时间,而非增加审核负担 自动决策和自动改排期低是否具备审批、回滚和审计机制 采购时建议要求供应商提供一批脱敏历史数据进行盲测,至少比较风险识别准确率、任务字段提取准确率和误报率。

若AI每发现一个真实风险就制造五个无关提醒,团队很快会关闭通知。2026年的核心不是“有没有AI”,而是AI能否嵌入真实流程,并且让每个判断都可解释、可复核、可撤回。

读者评论

徐舒然

这篇文章没有简单按知名度排名,而是从组织规模、研发流程和合规要求分析适配度,这一点比较务实。尤其是把“需求到发布”的等待时间、返工率纳入效率判断,比单看任务完成数量更有参考价值。

贺诗涵

文中关于工具上线不等于流程上线的观点很准确。很多团队只是把表格搬到系统里,却没有统一完成标准和责任边界,最后报表看似完整,实际仍要靠会议和人工追进度。

顾若溪

迁移部分写得比较具体,尤其是先清理自定义字段、区分决策必需和历史保留这一点。对已有系统配置混乱的企业来说,直接照搬旧流程往往会增加培训和维护成本,建议采购前先做数据盘点和试点。

文章包含AI辅助创作:提升团队效率:2026年top5各大厂使用的项目管理工具深度剖析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/95836

(0)
飞飞飞飞
远程协作新纪元:2026年最受欢迎的5大团队资源共享软件推荐
上一篇 2026年9月15日 下午6:11
2026年效率之选:6款顶级团队资源共享软件全面对比
下一篇 2026年9月15日 下午6:11

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
