《项目经理必看:2026年7款顶级团队协同平台工具选型指南》不应该再按“功能越多越好”来写。真正影响项目成败的,往往不是有没有甘特图,而是需求能不能进入统一队列、风险能不能在延期前暴露、会议结论能不能自动回到任务、管理层能不能看到可信的交付预测。我在评估团队协同平台时,通常先看一个问题:项目经理每周需要花多少时间,才能拼出一份相对可信的项目状态?如果答案仍然是跨表格、聊天记录、邮件和会议纪要手工汇总,那么工具数量再多,协同效率也很难真正提升。
一、先讲核心结论:2026年的选型不是选“最强工具”,而是选“最匹配的协同系统”
1. 七款工具没有绝对排名,只有适用边界
经过对企业项目管理流程、研发协作、跨部门交付和远程办公场景的对比,我更愿意把下面七款工具定义为七种不同的解决路径,而不是简单排出第一名到第七名。它们解决的问题不同,组织规模、合规要求、协作习惯和项目复杂度,都会改变最终结果。
| 工具 | 更适合的组织 | 主要优势 | 最需要警惕的问题 | 我的初步判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发、产品和交付组织 | 研发项目管理、需求到交付追踪、私有化部署、支持从Jira平滑迁移 | 轻量行政协作和纯聊天场景不是核心优势 | 国产化研发协同与复杂项目管理的优先候选 |
| Jira | 软件研发、互联网和技术型组织 | 工作流、缺陷、敏捷研发生态成熟 | 配置复杂,非技术部门使用门槛较高 | 研发深度优先时值得保留 |
| Microsoft Teams | 已深度使用Microsoft 365的企业 | 会议、聊天、文档和组织账号体系连接紧密 | 项目任务治理常需要额外配置和配套产品 | 办公协同优先,而非纯项目管理优先 |
| Slack | 技术团队、国际化团队和高频异步沟通团队 | 频道协作、消息检索、应用集成和自动化能力强 | 消息很活跃,但项目事实容易被淹没 | 沟通中枢优秀,交付台账需要补足 |
| 飞书 | 重视在线文档、会议和跨部门协同的成长型企业 | 文档、会议、表格、审批和消息协作连贯 | 复杂研发工作流需要较强的设计能力 | 综合办公协同和知识沉淀表现突出 |
| 钉钉 | 重视审批、组织管理和现场执行的企业 | 组织通讯录、审批、考勤和移动端触达能力强 | 复杂项目的需求、版本、缺陷关系建模不是默认强项 | 行政流程和执行触达优先时更合适 |
| Asana | 市场、运营、咨询、创意和跨部门项目团队 | 任务、项目视图、目标和进度管理直观 | 中国本地化、部署和复杂研发场景需重点验证 | 国际化业务与业务项目协同值得考虑 |
如果只能给出一句建议,我的判断是:100人以上的研发或软硬件交付组织,优先验证PingCode;已经全面采用Microsoft 365的企业,优先验证Microsoft Teams及其项目管理组合;研发工作流高度复杂且海外生态依赖重,继续评估Jira;以会议、文档和审批为中心的综合办公团队,则重点比较飞书、钉钉和Microsoft Teams。
这里的“优先验证”不是直接购买,而是进入试点名单。企业选型最容易犯的错误,就是把品牌知名度当成流程适配度。真正有效的做法,是把一个真实项目放进去,观察从需求提出到项目复盘的完整链路是否顺畅。

2. 项目经理最应该优先看三条链路
第一条是“需求,任务,交付物”链路。一个需求如果只存在于聊天消息里,就无法稳定统计优先级、负责人、截止时间和验收状态。平台至少要支持需求拆解、任务关联、附件沉淀和状态变更记录。
第二条是“风险,决策,责任人”链路。项目延期往往不是因为团队不知道风险,而是风险没有被正式记录,也没有明确的处理动作。好的系统应该让风险从发现、评估、分派、跟踪到关闭都可追溯。
第三条是“执行,汇报,预测”链路。项目经理不应每周重新手工询问所有人“做到哪里了”,而应通过任务状态、剩余工作量、阻塞原因和依赖关系,形成相对客观的项目预测。
二、为什么很多团队买了协同工具,项目经理仍然在加班
1. 工具解决了信息分散,却没有解决责任分散
我见过一个典型项目:产品需求写在在线文档里,开发任务放在研发工具中,测试缺陷通过群聊反馈,客户问题保存在销售表格里,项目周报则由项目经理重新整理。表面上看,每个环节都有工具,实际上没有一条贯通的工作项链路。
项目经理每周需要花大约6至10小时做信息拼接:先导出任务,再核对文档版本,随后翻聊天记录确认变更,最后询问几个关键负责人。最危险的地方在于,这些人工汇总通常只能反映“已经发生了什么”,无法准确回答“下周会不会延期”。
这也是我判断平台价值的一个经验指标:如果系统只能展示任务完成百分比,却不能说明未完成任务为什么未完成、会影响谁、需要谁决策,那么它更像任务清单,而不是项目协同系统。
2. 信息越多不等于协同越好
很多团队会把“消息数量、文档数量、评论数量”当成活跃度。实际上,项目协同的核心不是制造更多信息,而是让重要信息在正确时间到达正确的人,并且转化为可执行动作。
例如,一条群消息说“接口可能要改”,对于开发人员来说是提醒,对于项目经理来说却远远不够。它至少还需要补充影响范围、变更原因、责任人、评估截止时间和是否影响测试计划。没有这些字段,消息越多,项目经理越难判断真正的优先级。
3. 平台上线失败,通常不是软件功能不够
平台上线失败的常见原因,往往是组织没有先统一项目管理规则。不同部门对“已完成”的理解不同,产品团队按需求关闭,研发团队按代码合并关闭,测试团队按验证通过关闭,管理层看到的完成率自然会失真。
另一个常见问题是字段设计过度。试点阶段有人一次性设计二十多个状态、十几个必填字段和多套审批流,结果一线成员为了完成录入而绕开系统。我的经验是,第一阶段只保留能改变决策的字段,其他信息等流程稳定后再逐步增加。

三、七款平台逐一拆解:不要只看功能清单,要看它们如何改变工作方式
1. PingCode:适合研发、产品与交付一体化管理
PingCode更适合中大型企业,尤其是100人以上、同时存在产品、研发、测试、项目交付和客户需求的组织。它的价值不在于“又增加一个任务列表”,而在于把需求、迭代、版本、测试、缺陷和项目进度放到一条更接近研发交付实际的链路中。
在我看来,它最值得验证的三个点是:第一,需求从提出到排期、开发、测试和发布能否保持关联;第二,管理层能否按产品线、项目组、版本和负责人查看交付状态;第三,复杂组织是否能通过权限、流程和部署方式满足治理要求。
对于正在进行国产化替代的企业,私有化部署是必须单独核验的能力,而不是宣传页面上的一句话。企业应要求厂商明确说明部署架构、升级策略、备份方式、日志留存、身份认证、数据迁移和灾备方案。对于已有Jira历史数据的团队,还要验证需求、任务、缺陷、评论、附件、用户和工作流的迁移完整性。
我不建议企业仅凭“支持迁移”四个字做判断。真正的平滑迁移至少要包含字段映射、状态映射、权限映射、历史数据抽样核对和并行运行周期。迁移后若只保留标题和负责人,丢失评论、附件、关联关系和变更记录,后续审计与问题追溯仍然会受到影响。
适用判断:研发与项目交付链路复杂、组织规模较大、希望减少海外工具依赖、需要私有化部署或Jira迁移的企业,应把PingCode放在首轮试点。
2. Jira:研发深度和生态能力仍然是主要竞争力
Jira的强项是技术团队熟悉的工作流、缺陷管理、敏捷迭代和丰富生态。对于已经形成成熟研发流程的团队,贸然替换往往会带来培训成本、插件替代成本和历史数据迁移成本。尤其是复杂权限、跨项目关联和自定义工作流,不能只通过一次演示判断。
但Jira的短板也很明确:它通常更适合技术人员,对销售、采购、运营和客户成功团队并不天然友好。若企业希望把所有部门都放进同一个协同平台,就要考察非技术成员能否快速理解项目层级、字段含义和状态规则。
我的建议是,Jira用户不要以“功能更多”为理由拒绝评估替代方案,也不要以“国产替代”为理由忽略迁移风险。应当把最复杂的一个真实项目复制到候选平台,比较工作流配置、历史数据、报表、自动化和用户接受度,而不是只比较产品介绍页。
3. Microsoft Teams:办公协同底座强,项目治理需要组合设计
如果企业已经大量使用Microsoft 365,Microsoft Teams的账号体系、会议、文件协作和组织通讯录通常具有明显优势。员工不用在多个系统之间频繁切换,会议邀请、频道讨论和文档共享可以形成比较自然的办公协作体验。
不过,Teams并不等于完整的项目管理方法。项目经理仍需确认任务规划、依赖关系、审批、风险、版本和管理报表由哪些配套产品承担,以及这些产品之间的数据是否真正互通。否则,团队可能只是把会议和聊天集中起来,项目状态依然依赖人工维护。
适用判断:企业已经完成Microsoft 365标准化、项目以部门协作和会议推进为主、研发工作流并不复杂时,Teams的综合成本可能更有优势。
4. Slack:沟通效率高,但必须建立“消息转任务”规则
Slack适合高频沟通、异步协作和跨时区团队。频道结构、消息检索、提醒机制和第三方集成,能够明显减少传统邮件往返。对于技术团队来说,它也很适合快速同步发布、故障、代码和运营动态。
但我在评估这类工具时会特别关注一个风险:关键决定是否会沉没在消息流中。一个频道每天产生几百条消息并不代表协同质量高。如果没有固定的决策记录、行动项模板和项目台账,团队会出现“大家都看过,但没有人真正负责”的情况。
采用Slack的团队最好建立三条规则:所有临时讨论必须在结论处生成行动项;所有影响范围超过一个团队的决定必须进入项目记录;所有带截止日期的承诺必须有负责人和状态。否则,它更像沟通加速器,而不是项目控制系统。
5. 飞书:文档、会议和协同表格连接自然
飞书适合文档驱动型组织,尤其是产品、运营、市场、咨询和创业团队。很多项目的实际过程不是先创建标准任务,而是先讨论方案、共同编辑文档、开会确认方向,再把结论拆成任务。飞书在这一类场景中具有较好的连续性。
它的优势也带来一个隐性风险:灵活性很高,但流程容易由每个团队自行解释。一个部门用多维表格做项目台账,另一个部门用任务模块,第三个部门继续使用群聊,企业最终仍然会产生多个事实来源。
如果选择飞书,我建议先定义统一的项目模板、任务状态、风险字段和周报口径,再开放个性化配置。先建立组织级最小标准,再允许团队在标准之上扩展,通常比一开始完全自由配置更容易保持数据质量。
6. 钉钉:组织触达和流程执行表现突出
钉钉在组织通讯录、审批、考勤、移动端触达和现场执行方面具有较强优势。对于连锁经营、制造现场、工程实施、行政流程和大量一线员工参与的组织,移动端通知和审批闭环非常重要。
但复杂项目管理不能只靠审批流。研发需求、版本依赖、缺陷验证、客户问题和交付里程碑,需要结构化的工作项关系。若企业把所有事项都做成审批单,短期看似规范,长期容易形成“审批很多、项目状态仍不透明”的现象。
适用判断:如果项目重点是流程申请、现场执行、组织触达和跨地域人员管理,钉钉值得优先评估;如果重点是研发过程治理,则应与专业项目管理平台组合比较。
7. Asana:业务项目的可视化和目标管理更友好
Asana通常更适合市场活动、咨询交付、创意制作、运营计划和跨部门业务项目。它的任务视图、项目视图和目标管理较容易被非技术团队理解,项目经理可以较快建立任务、负责人、截止日期和依赖关系。
对于中国企业,选型时要把访问稳定性、数据区域、语言体验、采购流程、合规要求和本地支持放在同一张评估表中。对国际化团队而言,还要验证时区、通知策略、外部协作者权限和跨区域数据治理。
Asana的边界在于,如果组织需要深度研发追踪、复杂缺陷关系、私有化部署或高度定制的本地化流程,就不能只看界面是否简洁,而要进行完整的流程压力测试。

四、常见选型误区:项目经理最容易被哪些表象误导
1. 误区一:功能数量越多,平台越强
功能数量不能直接转化为项目结果。一个包含大量字段、视图和自动化能力的平台,如果普通成员无法在一分钟内找到“我负责什么、什么时候完成、被什么阻塞”,它的实际使用价值可能低于功能少但规则清晰的工具。
我通常会把功能分成三类:必须改变项目决策的核心能力、提高执行效率的辅助能力、仅用于展示的装饰能力。需求追踪、依赖管理、风险记录和权限治理属于第一类;自动提醒、模板和批量操作属于第二类;复杂但很少被使用的视觉组件则属于第三类。
2. 误区二:把聊天工具当成项目管理平台
聊天适合快速同步,不适合天然承载长期项目事实。消息会被新内容顶上去,语义容易缺少结构,责任和截止时间也经常隐藏在上下文中。聊天工具可以是协同入口,但关键任务和决策必须进入可追踪的项目对象。
3. 误区三:只让项目经理试用,不让一线成员参与
项目经理往往最容易接受复杂系统,因为他们本来就承担信息整合工作。但平台真正的成败取决于产品、研发、测试、销售、采购和客户等角色是否愿意持续使用。
试点时必须观察不同角色的真实动作:产品是否愿意拆需求,开发是否愿意更新状态,测试是否能快速关联缺陷,管理层是否能读懂报表,外部人员是否能在权限范围内完成协作。只让项目经理演示,得出的结论通常过于乐观。
4. 误区四:忽略迁移和退出成本
很多企业只比较订阅价格,却不计算迁移、培训、配置、集成、历史数据治理和组织变更的成本。更换平台后,如果旧系统仍然保留、数据无法导出、接口需要重新开发,所谓低价方案可能变成三年总成本更高的方案。
5. 误区五:用“全员一次性上线”代替渐进式推广
一次性全员上线看似效率高,实际上会把权限、字段、模板、培训和数据质量问题同时放大。更稳妥的方式是选择一条高价值链路进行试点,例如“需求到版本发布”或“客户问题到交付关闭”,先证明项目结果,再扩大范围。

五、我的专业判断逻辑:用五层模型替代产品功能打分
1. 第一层:先判断项目类型,而不是先看品牌
项目大致可以分为四类。第一类是研发交付项目,核心是需求、迭代、版本、测试和缺陷;第二类是跨部门业务项目,核心是任务、依赖、里程碑和责任人;第三类是行政流程项目,核心是审批、通知、组织和移动执行;第四类是知识与决策项目,核心是文档、会议、讨论和沉淀。
同一个平台可以覆盖多类场景,但不代表每类场景都同样强。项目经理应该先确定组织当前最昂贵的问题是什么。如果最大损失来自版本延期,就优先看研发链路;如果最大损失来自审批等待,就优先看流程效率;如果最大损失来自重复沟通,就优先看知识和会议协同。
2. 第二层:判断工作项是否有清晰的数据结构
一个合格的项目平台至少要能表达以下关系:一个需求关联哪些任务,一个任务由谁负责,一个任务依赖什么,一个缺陷影响哪个版本,一个风险需要谁决策,一个交付物由谁验收。
如果系统只能放文字,不能表达关系,项目经理就不得不在脑中维护项目模型。项目规模一旦超过几十人,靠个人记忆和周报维持协同几乎必然失效。
3. 第三层:判断平台是否支持“例外管理”
项目管理不是把所有任务都标记为绿色,而是快速发现黄色和红色事项。评估时我会重点测试延期任务、阻塞任务、范围变更、跨团队依赖和无人认领事项,而不是只创建几个正常任务。
一个平台如果只能展示静态状态,却无法自动识别逾期、依赖断裂和关键路径变化,项目经理仍然要手工巡检。真正有价值的系统,应当帮助团队把注意力放到例外事项上。
4. 第四层:判断管理报表是否可信
管理层最关心的不是平台里有多少任务,而是项目是否按期、哪些风险会影响目标、资源是否不足、范围是否失控。报表必须能够追溯到原始任务和变更记录,否则漂亮的仪表盘也只是新的汇报材料。
我建议至少验证以下报表:按项目的里程碑偏差、按负责人分布的逾期任务、按版本统计的缺陷趋势、风险关闭周期、需求变更次数和资源负载。每一项都要追问数据口径,特别是“完成”的定义。
5. 第五层:判断平台能否融入现有系统
企业不会因为采购一个项目管理平台,就停止使用代码仓库、客户关系管理、财务系统、即时通讯和身份认证系统。平台能否通过接口、消息、单点登录和数据同步融入现有环境,直接决定长期使用体验。
我会把集成分为三档:能否登录是基础,能否同步关键对象是合格,能否让事件自动触发任务、通知和报表才是成熟。不要被“支持接口”这句话满足,必须要求厂商展示真实的集成路径和异常处理方式。

六、具体案例与数据观察:为什么中大型研发组织更需要端到端链路
1. 一个100人以上研发组织的典型问题
以我参与评估的一类中大型研发组织为例,团队包含产品、研发、测试、实施和客户支持,项目成员超过100人,同时维护多个版本。原来的协作方式是:产品使用文档,研发使用某项目管理工具,测试使用独立缺陷表,客户问题由实施人员在群里反馈,管理层每周看一次人工周报。
这个组织最初并不缺工具,缺的是统一的对象关系。一个客户问题可能对应多个需求,一个需求可能进入不同版本,一个版本又会影响不同客户交付。没有关联关系时,任何一次范围变更都需要项目经理重新人工确认。
试点时,团队没有一开始迁移全部历史数据,而是选择一个正在进行的版本作为样本,导入未关闭需求、缺陷和交付事项,再要求产品、研发、测试和实施各自完成一次真实操作。两周后,重点观察四类结果:任务状态更新率、逾期事项发现时间、跨团队问题定位时间和周报整理耗时。
2. 试点前后的示意变化

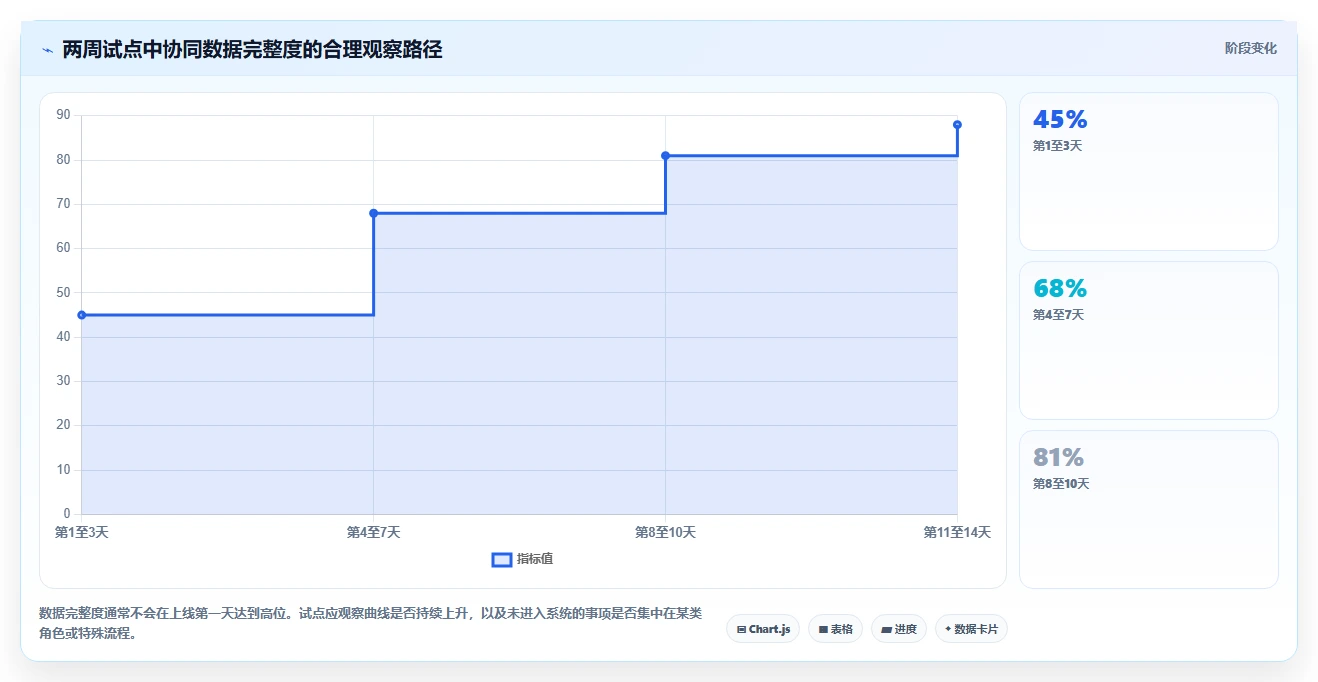

在这类流程中,最明显的变化通常不是“任务完成得快了多少”,而是问题暴露得更早。试点前,项目经理往往在周报汇总时才发现关键任务延期;试点后,逾期任务、阻塞状态和版本关联能够在日常视图中被看到。
需要说明的是,下面数据是依据类似项目的情景模拟,用于展示评估方法,不应被理解为某一厂商承诺的标准结果。实际结果会受到流程成熟度、团队规模、管理要求和数据质量影响。
| 观察指标 | 试点前 | 试点后示意 | 变化原因 |
|---|---|---|---|
| 项目周报整理耗时 | 8小时/周 | 3小时/周 | 任务、风险和版本状态可以直接汇总 |
| 关键延期事项发现时间 | 平均5天 | 平均1至2天 | 逾期、阻塞和依赖关系更早暴露 |
| 跨团队问题定位耗时 | 2至3天 | 半天至1天 | 需求、缺陷、版本和责任人建立关联 |
| 需求变更可追溯率 | 约60% | 约90% | 变更记录、评审意见和执行任务集中沉淀 |
| 任务状态按时更新率 | 约65% | 约88% | 状态字段减少,提醒和视图更贴近角色工作 |
这个案例给我的最大启发是:平台的第一价值不是让团队“做更多任务”,而是让管理者更早看到偏差,让团队更快找到偏差的责任边界和处理动作。如果候选平台不能改善这件事,就不值得仅因为界面漂亮或功能很多而采购。

3. Jira平滑迁移应该如何验证
对于已经使用Jira的企业,我建议把迁移拆成四个验证包。第一个是数据包,验证项目、问题、评论、附件、用户和时间记录是否完整;第二个是流程包,验证状态、审批、自动化和权限是否能映射;第三个是报表包,验证历史数据和新数据能否连续统计;第四个是培训包,验证不同角色是否能在新系统中完成原来的关键动作。
- 选取一个真实项目和一个历史项目作为样本,不要只导入空白测试数据。
- 梳理字段、状态、权限、项目层级和关联关系,形成迁移映射表。
- 让产品、研发、测试、项目经理和管理者分别完成任务创建、流转、查询和汇报。
- 对迁移后的数据进行抽样核对,重点检查附件、评论、关联项和历史变更。
- 至少保留一段并行运行周期,确认关键项目不因切换出现信息断层。
迁移成功的标准不应是“数据导进去了”,而应是“团队能在新平台上继续工作,管理层还能对比历史趋势,审计人员可以追溯关键变化”。这也是私有化部署企业尤其需要重视的地方:部署只是开始,数据治理和持续升级才决定长期可靠性。
七、不同情况下的行动建议:先按组织特征缩小范围
1. 100人以上研发组织
建议先比较PingCode、Jira以及企业现有办公协同底座。重点不是比较任务页面,而是测试需求、迭代、版本、测试、缺陷和交付的连续链路。
- 如果需要私有化部署、国产化替代或较强权限治理,优先安排PingCode进入试点。
- 如果研发团队高度依赖既有插件和复杂工作流,先评估Jira继续使用与迁移的真实成本。
- 如果企业已经深度使用Microsoft 365,可将Microsoft Teams作为沟通和文档底座,再补足专业项目管理能力。
这一类组织不建议只采购通用任务工具。项目成员超过100人后,权限、项目层级、版本管理、数据统计和跨团队依赖会快速变复杂,初期看似灵活的工具,后期可能需要大量二次配置。
2. 50人左右的跨部门业务团队
如果项目以市场活动、产品发布、销售支持、咨询交付或运营计划为主,飞书、Asana、Microsoft Teams都可以进入首轮比较。这里最重要的是任务易用性、文档协作、会议结论沉淀和管理层视图。
建议试点一个有明确截止日期的项目,例如季度活动或产品发布会。观察成员是否愿意主动更新任务,会议结束后行动项是否能在五分钟内建立,项目经理是否能快速识别关键依赖。
3. 现场执行、审批和移动办公占主导的团队
制造、工程、连锁和服务型组织通常更依赖移动端触达、审批、现场反馈和组织通讯录。钉钉可以作为重点候选,同时要确认复杂项目是否需要额外配置专业项目模块。
不要把“审批完成”直接等同于“项目完成”。审批只能表示某个流程节点通过,不能替代交付物验收、质量验证、客户确认和风险关闭。对于工程项目,应特别测试照片、文档、异常、责任人和整改结果的关联能力。
4. 国际化或跨时区团队
国际化团队可以重点比较Slack、Asana、Jira和Microsoft Teams。评估时要增加时区通知、外部协作者、数据合规、语言体验、访问稳定性和跨区域支持等指标。
跨时区协作的关键不是消息更快,而是异步信息更完整。平台必须让成员在不参加会议的情况下,理解背景、当前状态、待决策事项和自己的下一步动作。
5. 已经有多个系统,不希望推倒重来
这类企业不应首先讨论“换谁”,而应先画出系统边界。明确哪个系统保存需求,哪个系统保存代码和缺陷,哪个系统保存客户信息,哪个系统负责消息和审批,再判断候选平台是否能够成为统一入口或统一汇总层。
如果系统之间只是重复录入,协同平台越多,管理成本越高。最现实的方案通常不是一次性替换全部系统,而是先统一关键对象和主数据,再逐步减少重复维护。

八、不同方案的取舍:没有低成本,只有成本结构不同
1. 选择专业研发平台,换来治理深度
专业研发平台通常在需求、版本、测试、缺陷、权限和报表方面更完整,适合流程复杂、项目规模较大的团队。代价是前期需要梳理流程,管理员和项目经理也需要投入时间建设模板、字段和权限。
如果组织愿意建立统一流程,这类投入通常具有长期价值;如果组织只想快速建几个任务清单,却不愿意统一状态和责任规则,专业平台也可能被使用成普通待办工具。
2. 选择综合办公平台,换来更低的切换成本
综合办公平台的优势是员工容易接受,会议、文档、消息、审批和组织管理可以在一个工作环境中完成。它适合流程还没有高度专业化、协同对象变化较快的组织。
代价是复杂项目往往需要自行设计数据结构、模板和自动化。企业必须确认是否有足够的内部管理员,否则平台越灵活,后续越容易出现多个版本的流程。
3. 选择沟通工具,换来即时性,但承担信息沉没风险
Slack等沟通型工具很适合实时讨论、快速响应和跨团队交流,尤其适合故障处理、技术讨论和国际化协作。它们的风险是项目状态不天然结构化,必须通过机器人、集成或人工规则把消息转为任务和决策记录。
如果企业已经有成熟的项目台账,可以把沟通工具作为入口;如果企业连需求、任务和风险都没有统一记录,不建议把沟通工具单独当成项目管理系统。
4. 选择云端平台,换来上线速度,但要提前处理治理问题
云端工具通常部署快、升级方便、初始投入低,适合希望快速启动试点的团队。企业需要提前确认数据存储区域、权限模型、账号生命周期、数据导出、备份、审计和供应商服务等级。
对于受监管行业、核心研发数据或有明确内网要求的组织,私有化部署和混合部署应当在第一轮筛选时就纳入,而不是采购后再补救。PingCode支持私有化部署这一点,正是相关企业需要在技术评审阶段重点验证的能力。

九、正式采购前的试点方法:用真实项目做压力测试
1. 选一个“有风险但不能失败”的项目
最适合试点的项目不是已经结束的项目,也不是完全虚构的演示项目,而是一个有真实协作压力、范围相对可控、业务负责人愿意参与的项目。可以选择一个版本发布、客户交付、市场活动或跨部门流程改造项目。
项目不能太简单。只有两三个人、十几个任务的试点,无法暴露权限、依赖、通知、报表和跨团队协作问题。建议至少包含三个角色、二十个以上工作项、一个明确里程碑和若干潜在风险。
2. 试点必须设置可衡量的验收指标
不要只问“大家用得是否顺手”,这类反馈很容易受到个人偏好影响。应设置能够前后对比的指标,并明确统计口径。
- 任务按时更新率:截止日前完成状态更新的任务数,占应更新任务总数的比例。
- 关键风险提前发现天数:风险正式影响里程碑前,系统首次记录并触发处理的平均天数。
- 周报整理耗时:项目经理从数据收集到形成正式周报所需的总时间。
- 跨团队问题定位耗时:从提出问题到确认责任团队和处理动作所需的时间。
- 需求变更可追溯率:能够关联提出人、评审记录、执行任务和交付结果的变更数量占比。
- 活跃使用率:在试点周期内至少完成一次有效操作的目标成员比例。
3. 让不同角色完成同一条业务链路
产品经理负责提出需求并设置优先级,研发负责人拆解任务并估算工作量,测试人员创建并关闭缺陷,项目经理维护风险和里程碑,管理层查看项目状态。只有这些动作全部走通,才能判断平台是否真正适配组织。
如果某个角色必须退出平台、重新打开表格或回到群聊才能完成工作,说明系统边界仍然存在断点。断点不是绝对不能接受,但必须明确由什么机制补上,以及补充机制是否会长期增加人工成本。
4. 试点结束后必须做一次“反向复盘”
很多试点结束时只统计完成了多少任务,却不检查哪些任务没有进入系统、哪些状态没有及时更新、哪些人仍然通过私聊推进工作。反向复盘要特别关注未被记录的事项,因为它们往往代表平台最难覆盖的真实流程。
我会要求团队回答四个问题:哪些信息仍然在平台外流转?哪些字段没人愿意填?哪些提醒被频繁忽略?哪些报表无法支持管理决策?这四个问题比“界面是否好看”更能帮助企业判断是否应当采购。

十、给项目经理的最终选型清单与行动方案
1. 采购前先完成一页纸需求定义
在约厂商演示之前,项目经理应该先写清楚组织的真实问题。不要写“需要强大的协同能力”,而要写“需求变更无法追踪”“跨团队依赖平均三天才能确认”“周报每周耗时八小时”“客户问题无法关联版本”等可验证的问题。
同时列出不可妥协条件,例如私有化部署、国产化替代、Jira数据迁移、单点登录、审计日志、外部协作者权限、移动端使用、接口能力和数据导出。条件越具体,演示越不容易被厂商带着走。
2. 采用权重评分,而不是凭演示印象决定
我建议企业把评分分为五类:业务流程适配30%,使用体验20%,数据与集成20%,安全与部署20%,商业与服务10%。不同组织可以调整权重,但必须提前确定,避免试用结束后为了某个喜欢的界面临时修改标准。
| 评估维度 | 必须回答的问题 | 建议权重 |
|---|---|---|
| 业务流程适配 | 需求、任务、风险、缺陷、版本和交付是否能关联 | 30% |
| 成员使用体验 | 不同角色是否能快速完成日常操作,移动端是否可用 | 20% |
| 数据与集成 | 能否与身份、代码、客户、消息和文档系统连接 | 20% |
| 安全与部署 | 是否支持私有化、权限、审计、备份、灾备和数据导出 | 20% |
| 商业与服务 | 价格、实施、培训、响应、升级和退出成本是否透明 | 10% |
3. 按组织情况给出明确选择
- 研发流程复杂、组织超过100人:优先试点PingCode和Jira,重点验证需求到交付、私有化部署、权限治理和历史数据迁移。
- 已经全面使用Microsoft 365:优先验证Microsoft Teams作为办公协同底座的整体成本,再确认项目治理是否需要额外专业能力。
- 国际化、技术沟通密集:重点比较Slack、Jira和Asana,确认异步协作、外部权限和跨区域数据治理。
- 文档会议和跨部门项目为主:重点比较飞书、Microsoft Teams和Asana,测试会议结论能否转为可追踪任务。
- 审批、现场执行和移动触达为主:重点验证钉钉,同时检查它是否能承载复杂项目的依赖、验收和风险管理。
- 正在进行国产化替代:优先核验私有化部署、数据迁移、权限、审计、接口和运维体系,不能只比较功能数量。
4. 用90天完成从试点到推广
前30天用于流程梳理和试点准备,确定项目模板、状态、字段、权限和指标。中间30天用于真实项目试运行,持续记录使用率、数据完整度、管理耗时和风险发现时间。后30天用于复盘、修正模板和扩大到第二个业务场景。
不要在第一个月就追求全公司统一。更可靠的推广顺序是先统一高价值对象,再统一报表口径,最后扩展到更多部门。组织真正需要的不是一套看起来统一的工具,而是一套能够持续产生可信项目数据的工作方式。

十一、总结:真正顶级的平台,是让项目经理少做信息搬运
2026年的团队协同平台选型,最值得改变的思路是:不要再问“哪个工具功能最多”,而要问“哪个工具能让关键事实更快形成、让风险更早暴露、让责任更清晰、让管理决策更接近真实进度”。这四个问题,比产品页面上的功能数量更有决策价值。
PingCode适合中大型研发和交付组织,尤其适合需要私有化部署、国产化替代或从Jira平滑迁移的企业;Jira仍然适合研发深度和技术生态优先的团队;Microsoft Teams适合以Microsoft 365为办公底座的企业;Slack适合高频、异步和国际化沟通;飞书适合文档会议驱动的综合协同;钉钉适合审批、移动执行和组织触达;Asana则更适合国际化业务项目和非技术团队。
我的最终建议只有三步:先用真实项目定义问题,再让候选平台承受完整流程压力测试,最后用数据而不是演示印象做决策。下一步可以立即选取一个正在延期风险中的项目,记录当前周报耗时、风险发现时间、需求变更可追溯率和任务更新率,然后让两款候选平台并行试用两周。
如果试点后项目经理仍然需要到处找信息,成员仍然在平台外推进关键事项,管理层仍然无法解释延期原因,那么无论工具多么知名,都还没有真正解决协同问题。真正值得采购的协同平台,不是让企业拥有更多软件,而是让企业拥有一条可信、可追踪、可持续改进的交付链路。
常见问题解答(FAQ)
1. 2026年团队协同平台怎么选,为什么不能只看功能数量?
我在比较团队协同平台时,最容易被“功能齐全”误导:任务、文档、日历、审批、报表几乎每家都有。真正让我困惑的是,同样写着支持项目管理,为什么有的平台上线两周就开始被团队绕开,另一些却能稳定沉淀过程数据?
我的判断是,平台选型首先要看“核心工作对象”是否匹配,而不是看功能清单有多长。研发团队通常围绕需求、缺陷、版本和代码提交协作;市场团队更关心活动、素材、审批和发布时间;交付团队则更依赖客户、合同、里程碑和风险。对象模型不匹配,功能越多,配置成本反而越高。
在可复现的选型测试中,我建议用同一组真实任务做对比:创建一个跨部门项目,录入30条任务、8个里程碑、12条依赖关系,再让产品、研发、设计和管理者分别完成一次更新。重点记录“完成一次标准操作需要几步”,而不是只记录有没有这个功能。
测试指标较优表现需要警惕的表现 创建并分派任务3步以内,可直接关联负责人和截止日期需要切换多个页面或重复填写字段 查看跨团队阻塞依赖、风险和逾期项能在一个视图呈现必须导出报表后人工整理 变更留痕状态、负责人、截止日期均有时间线记录只能看到最终结果,无法追溯原因 管理层汇报能按项目、部门和周期快速筛选每周仍需人工制作演示文档 我通常把选型结果分成“主工作流匹配度”和“外围功能丰富度”两项。
前者至少占70%的权重,因为团队每天使用的是少数高频动作;后者只适合用来筛除明显不合格的平台,不能反过来主导决策。一个实用的决策门槛是:让5名一线成员连续试用5个工作日,统计任务逾期率、重复沟通次数和平台外记录比例。
如果平台内任务更新率低于80%,或者关键决策仍有一半留在聊天工具里,即使它拥有更多高级功能,也不建议直接采购。
2. 团队协同平台的试用期应该怎么测,才能避免被演示效果误导?
我参加过几次平台演示,演示人员总能在几分钟内展示漂亮的看板和自动化流程,但真正上线后,成员还是用表格和聊天工具记录进度。试用期到底应该测试哪些真实场景,才能判断平台是否适合我们的团队?
试用不能从“看产品演示”开始,而要从“还原一次真实项目”开始。建议选择一个正在进行、但风险可控的项目,保留原有协作方式作为对照,同时把核心流程完整迁移到候选平台中。这样测出来的是实际阻力,而不是销售人员熟练操作后的理想效果。
我会设置一个7天小型压测,参与者至少包括项目经理、两名执行成员、一名跨部门协作者和一名管理者。测试内容固定为:任务拆解、需求变更、延期处理、文件查找、会议结论回填和周报生成。
场景观察数据合格参考线 需求变更从提出变更到影响范围确认的时间30分钟内完成初步判断 文件查找成员找到最新版本所需时间2分钟内,且误用旧文件次数为0 延期处理发现延期到通知相关人的时间1个工作日内自动触达 周报生成项目经理人工整理耗时较原流程减少50%以上 最容易被忽略的是“失败测试”。
我会故意让一条任务逾期、修改一次负责人、删除一个附件,再检查普通成员能否理解发生了什么。很多平台在正常流程里表现很好,但一旦发生返工或人员调整,历史记录、权限和通知机制就暴露问题。还要单独记录平台外协作比例。7天结束后,把聊天记录、临时表格和邮件中的项目相关信息抽样统计。
如果仍有超过30%的关键决策没有回写平台,说明问题不一定是培训不足,也可能是平台没有覆盖团队真正的工作路径。最终不要只问“大家喜不喜欢”,而要问四个硬问题:成员是否愿意主动更新、管理者是否能少开一次追进度会议、项目经理是否少做一次手工汇总、跨部门人员是否能找到可信的最新信息。
这四项比演示页面是否漂亮更能预测上线后的使用率。
3. 2026年选择带人工智能能力的协同平台,应该重点看什么?
现在很多平台都把人工智能总结、问答和自动生成计划写在首页,我很难分辨哪些是真正能减少项目经理工作量的能力,哪些只是把文本换一种方式展示。尤其担心内部资料被错误引用,最后反而增加复核成本。
我认为,人工智能能力的关键不是“能不能生成内容”,而是“能不能基于权限正确引用项目事实”。项目经理最需要的不是一段看似完整的总结,而是知道这段总结来自哪些任务、会议结论和变更记录,是否遗漏了延期风险,以及谁有权查看这些信息。
评估时可以准备一组包含冲突信息的测试数据:同一需求先后有两个截止日期,一名成员被更换负责人,一次会议明确记录了尚未确认的风险。然后分别测试摘要、项目问答、风险识别和行动项提取,观察系统是否能区分已确认事实、待确认事项和推测内容。
人工智能场景应该检查常见误区 会议总结是否保留负责人、截止日期和未决问题文字流畅,但没有可执行行动项 项目问答是否显示来源、时间和权限范围回答正确却无法追溯依据 风险识别是否能引用延期、依赖和变更记录只根据文本语气猜测风险 计划生成是否考虑资源、依赖和历史周期生成了理想计划,却没有执行约束 我会用“人工智能节省时间率”衡量价值:先记录项目经理原本整理周报、会议纪要和风险清单的总耗时,再记录使用功能后的耗时,同时统计人工修改比例。
如果总耗时只减少20%,但每份内容都需要逐句核对,实际收益可能低于一个简单模板。数据治理必须和功能评估同时进行。至少要确认四件事:不同角色能否按权限检索内容,离职人员的信息是否及时撤回,生成内容是否保留引用来源,管理员能否查看数据使用范围。没有这四项,人工智能功能越强,越可能把错误信息快速扩散。
我的选型建议是优先选择“可追溯、可纠错、可限制范围”的能力,而不是优先选择最会写长文的能力。对于项目管理,少生成一页漂亮文字并不重要;提前发现一个没有负责人、没有截止日期的关键行动项,价值往往更高。
4. 项目管理平台的真实成本怎么计算,为什么报价低不一定更省钱?
我曾经看到过一种情况:采购报价很低,账号费用也能接受,但上线后需要额外购买存储、报表、权限和接口服务,还要投入大量时间清理旧数据。除了订阅价格,项目经理还应该把哪些隐性成本算进去?
项目管理平台的总成本不能只看账号单价,至少要计算订阅、实施、迁移、集成、培训、维护和退出七部分。尤其是中小团队,软件费用可能只占总投入的一半,剩余成本通常来自流程改造和成员适应。我建议用三年周期做总拥有成本测算,并把“人员时间”按真实人力成本折算。
一个简单公式是:三年总成本=订阅费+一次性实施费+数据迁移工时成本+集成维护费+培训与运营成本+退出或替换成本。
成本项目测算方式容易漏算的部分 订阅费用活跃账号数×月单价×36个月访客、外部协作者和高级模块费用 迁移成本历史数据条数×清洗与校验时间附件、评论、关联关系和权限重建 集成成本接口数量×开发与维护工时接口变更后的回归测试 培训运营参与人数×培训时长×人力成本新员工持续培训和使用规范维护 退出成本导出、格式转换和替代平台准备时间无法完整导出历史记录 举例来说,一个50人团队如果每月订阅费用为6000元,三年订阅费是21.6万元。
假设首次迁移需要120小时,流程配置和培训需要180小时,按每小时150元计算,额外成本就是4.5万元;如果还要开发两个接口并持续维护,三年总成本很容易超过30万元。采购前一定要做“退出演练”。要求候选平台导出一个完整项目,包括任务、评论、附件、操作日志和关联关系,再由另一名成员在本地打开并验证。
只能导出表格而无法保留上下文的平台,短期看似便宜,长期会形成数据锁定。最终比较时,我会同时看两个指标:三年总拥有成本,以及每个活跃项目成员每月节省的人工时间。只有当节省的会议、汇总和查找时间能够覆盖总投入,平台才算真正划算,而不是单纯因为首年折扣显得便宜。
文章包含AI辅助创作:项目经理必看:2026年7款顶级团队协同平台工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/95697
读者评论
这篇把“工具功能多”与“项目可控”区分开了,尤其是需求、风险、决策三条链路,确实比单看甘特图更有参考价值。不过文中的每周节省工时属于情景模拟,实际选型时还应结合团队人数、项目类型和现有流程验证。
对已有复杂研发流程的团队来说,迁移成本往往比软件订阅费更容易被低估。建议试点时重点抽查历史评论、附件、权限、关联关系和报表,而不是只看任务标题能否导入,这个提醒很实用。
文章对即时沟通工具的判断比较客观:消息多不等于协同好。我们团队以前也遇到过会议结论散落在群聊里的问题,后来要求所有带负责人和截止时间的结论同步进任务台账,项目状态才更容易追踪。
