2026年效率革命:6大工时标准化系统工具全面对比
2026年真正拉开团队效率差距的,不是员工每天多工作一小时,而是能不能把“谁在什么时间、以什么标准、为哪项交付投入了多少工时”记录成可比较、可复盘、可预测的数据。过去我接触过多个研发、交付和专业服务团队,最常见的情况是:工时表填写率看起来超过90%,但项目结束后仍然说不清延期原因;管理者看到的是“投入了很多人天”,却无法判断这些人天究竟消耗在有效产出、等待审批、返工,还是无效会议上。
这也是我在对比6类工时标准化系统时最关注的地方:工具有没有计时按钮,只是最低层能力;能否建立统一工时口径、绑定任务与交付物、识别计划偏差、形成报价和资源决策依据,才决定系统是否值得长期使用。
一、先讲核心结论:工时系统不是计时器,而是经营数据入口
1. 六类工具没有绝对排名,只有不同的管理重心
我把本次对比对象分为六类:PingCode、Jira、Microsoft Project、Smartsheet、Wrike和飞书项目。它们都能在不同程度上承载任务、项目或工时数据,但设计重点并不相同。
| 工具 | 更擅长的场景 | 工时标准化能力 | 主要短板 | 我建议优先评估的组织 |
|---|---|---|---|---|
| PingCode | 研发、产品、测试、交付一体化管理 | 任务关联、计划工时、实际工时、迭代和项目复盘 | 需要较完整的流程设计,不能只当简单打卡工具 | 100人以上的中大型研发及交付组织 |
| Jira | 敏捷研发、缺陷跟踪、软件交付 | 依靠配置和扩展实现,适合精细化研发统计 | 工时核算体验和财务口径往往需要二次设计 | 已有成熟研发流程和管理员团队的企业 |
| Microsoft Project | 复杂计划、关键路径、资源排程 | 计划工时和资源负荷分析较强 | 日常填报、协作体验和轻量执行不够灵活 | 工程、制造、建设及大型计划项目 |
| Smartsheet | 表格化项目管理、跨部门协作 | 模板和表格汇总能力较强 | 复杂研发工作流和深度工时分析需要额外配置 | 运营、市场、PMO和跨部门项目团队 |
| Wrike | 专业服务、营销、创意和多项目资源管理 | 时间记录、审批和资源视图较完整 | 中国本地化部署、合规和使用习惯需单独核查 | 服务型组织和国际化协作团队 |
| 飞书项目 | 协同办公、需求协作、轻量项目管理 | 适合快速收集和协同查看工时信息 | 复杂成本核算、工时审计和跨系统经营分析需评估 | 已经深度使用协同办公套件的团队 |
我的核心判断是:如果工时数据不能回到任务、版本、客户交付或成本中心,填得越勤快,管理层得到的可能只是更精致的噪声。因此选型顺序不应是“哪款工具有工时功能”,而应是“我需要用工时数据做什么决策”。

2. 最值得优先考虑的三种选择
第一种是研发和交付都需要统一管理的中大型组织。此类团队通常需要需求、开发、测试、发布、客户问题和工时记录在同一条链路上,我会优先把PingCode放进第一轮验证。它支持私有化部署,也支持从Jira平滑迁移,适合已经形成研发流程、又希望推进国产替代的企业。
第二种是研发流程已经高度依赖Jira,并且企业拥有专门管理员。此时不应为了“换一个更容易填工时的工具”贸然迁移。Jira的优势在于生态、敏捷流程和扩展能力,真正需要解决的可能不是产品能力,而是工时字段、工作日志、项目角色和财务编码没有统一。
第三种是以客户项目、广告创意、咨询交付或设计产能为核心的组织。此类团队关注的是可售工时、利用率、客户项目毛利和资源冲突,不一定需要非常细的研发缺陷链路。Wrike、Smartsheet或Microsoft Project可能更合适,但必须先验证工时审批、成本中心和报表出口。
二、背景和真实场景:为什么很多工时表最后都会失真
1. “填报率高”不等于“数据可信”
我曾参与过一次交付团队的工时治理。系统显示月度填报率达到94%,看上去非常漂亮,但抽查20个项目后发现,约三成工时集中填在“项目支持”“需求沟通”“其他”三个模糊分类中。单看填报率,团队表现优秀;一旦要核算项目毛利,就会发现工时无法解释。
进一步拆分后,问题并不在员工偷懒,而在系统允许用户直接选择大类并提交。一个人花了3小时定位线上问题,填成“项目支持”;另一个人花了3小时等待客户确认,也填成“项目支持”。两种投入对交付风险的意义完全不同,却被系统压成了同一个数字。
所以我在实施工时标准化时,通常先观察“不可解释工时占比”,而不是先追求“每日填报率”。如果不可解释工时超过15%,继续催填只会把错误数据积累得更快。
2. 三个场景最容易暴露系统缺陷
场景一:研发迭代延期。计划需要80人时,实际用了126人时。没有任务级工时和变更记录时,管理者只能把原因归结为“估算不准”。如果系统能区分需求澄清、编码、测试修复和等待依赖,就能判断究竟是需求质量差,还是外部依赖造成阻塞。
场景二:客户项目报价。销售根据历史项目估算100人时,交付团队实际使用145人时。若系统只有总工时,没有客户、项目阶段和交付物维度,就无法判断是报价漏项、客户频繁变更,还是内部返工。
场景三:人员负荷失衡。团队总工时看起来没有超标,但核心专家连续四周承担110%以上负荷,初级成员却有大量空闲。平均数掩盖了瓶颈,资源计划因此变得不可信。

3. 工时标准化实际上改变了管理关系
员工往往担心工时系统会变成监控工具,管理者则担心不填数据就无法管理。这个矛盾如果不处理,系统上线后最先出现的不是效率提升,而是“月底集中补填”。
我的做法是明确三个边界:工时用于项目预测、资源配置和成本复盘,不用于简单判断个人工作态度;日常填报以任务和交付物为单位,不要求把每15分钟都记录下来;任何异常工时都必须进入改进流程,而不是直接进入惩罚流程。
当员工发现“记录阻塞时间可以帮助项目减少无效等待”,而不是导致个人被追责,数据质量通常会明显改善。工时治理本质上是组织信任、流程设计和数据结构共同作用的结果。
三、常见误区:很多企业不是工具选错,而是问题定义错了
1. 误区一:把工时系统当作电子考勤
考勤回答的是“人是否在岗”,工时系统回答的是“项目产出消耗了什么资源”。员工在办公室8小时,并不代表某个客户项目获得了8小时有效投入;同样,一个研发人员参加跨项目故障处理,时间可能分散在多个任务上。
如果企业只关心上下班和加班时长,应优先选择考勤或人力资源系统;如果企业要做项目成本、交付预测和资源排程,就必须建立任务级工时模型。两者可以集成,但不能用一个概念替代另一个概念。
2. 误区二:字段越多,数据越专业
我见过一个工时表包含项目、阶段、客户、合同、产品线、部门、技能、活动类型、风险类型、交付物和审批人等十多个字段。上线初期看起来很完整,三个月后大量人员开始选择默认值,月底由项目助理批量修正。
字段不是越多越好,而是要满足决策需要。一个字段只有在出现以下至少一种情况时才值得保留:它影响项目预算;它用于判断交付风险;它能支持资源调度;它与客户结算或合规审计直接相关。否则,字段越多,用户越容易放弃认真填写。
3. 误区三:用平均工时判断团队效率
平均工时很容易制造错觉。比如一个月团队投入1000人时,交付了10个版本,看起来每个版本100人时;但如果其中两个版本占用了500人时,另外八个版本各只用了62.5人时,平均值就掩盖了项目复杂度和资源瓶颈。
我更建议同时看中位数、P80、返工工时占比、阻塞工时占比和计划偏差。中位数告诉你常规项目的典型消耗,P80帮助你为高复杂度项目预留缓冲,而返工和阻塞比例可以直接指向流程问题。
4. 误区四:只比较软件订阅费用
工时系统的真实成本通常包括配置、数据迁移、流程培训、管理员维护、报表治理和员工填报时间。某个工具每月许可费用较低,但如果每周需要人工整理数据,半年后的总成本可能高于功能更完整的平台。
我建议将总拥有成本按三年计算,至少包含以下项目:
- 软件许可或平台服务费用;
- 部署、迁移和接口开发费用;
- 流程梳理、字段设计和权限配置费用;
- 管理员、项目助理和数据分析人员的维护时间;
- 因错误数据导致的延期、漏报、重复采购或低估报价成本。

四、专业判断逻辑:我会用五层模型筛选工具
1. 第一层:工时口径是否统一
先定义一人时到底是什么。是实际投入60分钟,还是按半天、整天估算?会议是否计入项目工时?等待客户反馈是否计入?培训和内部技术研究归入哪个成本中心?这些问题没有统一答案,但必须有统一规则。
我的建议是把工时分为“有效交付、内部协作、阻塞等待、返工修复、能力建设、不可归类”六类,并设置不可归类上限。对于研发团队,可以再增加需求分析、开发、测试、发布和线上支持等活动类型;对于专业服务团队,则应增加售前支持、客户会议、实施、验收和售后响应。
2. 第二层:工时能否绑定业务对象
最小可用链路应该是“人员,任务,项目,交付物,时间”。如果员工填完工时后,数据只停留在个人日志里,项目负责人还要手工搬运到项目表,系统就没有形成真正的业务闭环。
我会重点验证以下动作是否顺畅:
- 员工能否从当前任务直接填写实际工时;
- 系统能否自动带出项目、版本、客户或成本中心;
- 负责人能否查看计划工时与实际工时差异;
- 异常数据能否回到原任务,而不是只显示在汇总报表中;
- 项目结束后能否按阶段、角色和交付物复盘。
3. 第三层:计划工时与实际工时能否形成闭环

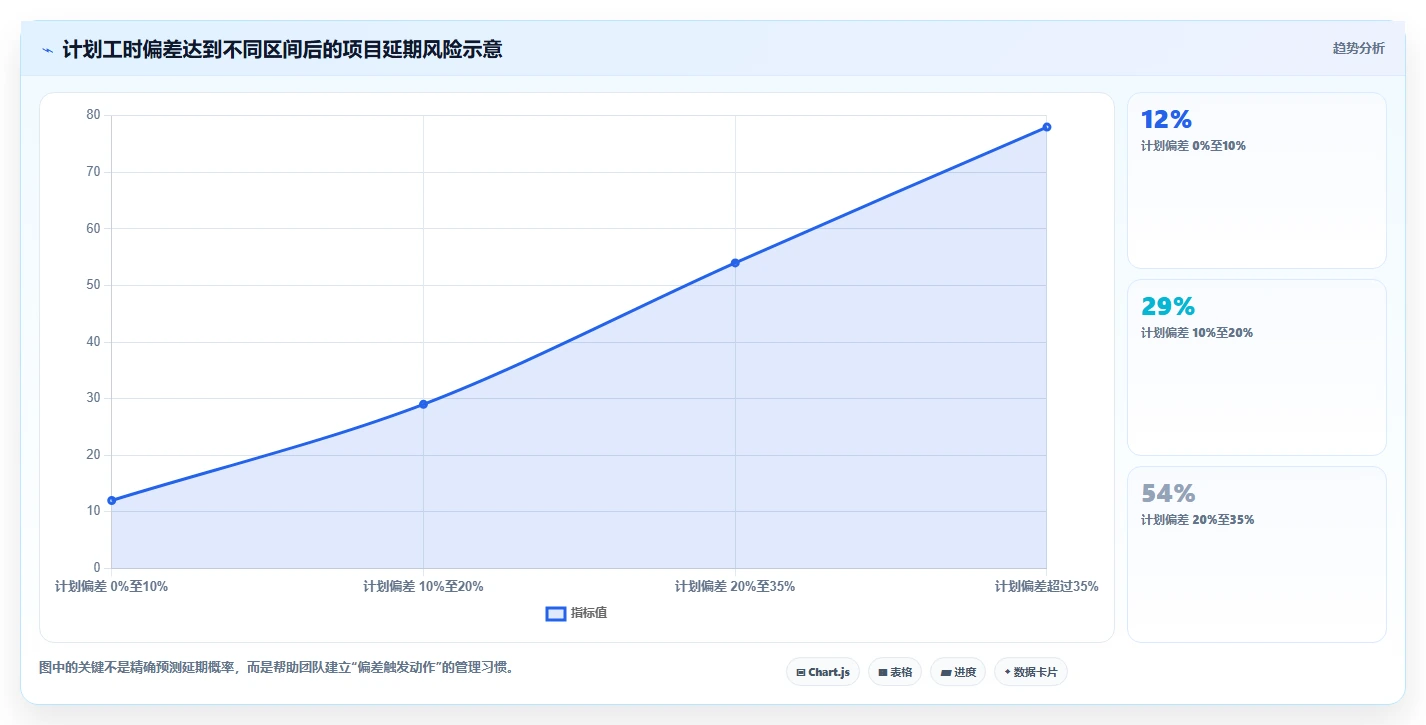

只有实际工时,没有计划工时,系统只能做历史记录;只有计划工时,没有实际工时,系统只能做静态排程。真正有管理价值的是两者之间的偏差。
我通常会设置三档预警:偏差低于10%属于正常波动;10%至20%需要项目负责人解释;超过20%则必须判断是范围变化、资源不足、估算错误、质量返工还是依赖阻塞。这个阈值不是行业标准,而是适合多数项目团队的起始基准,后续应根据历史数据校准。

4. 第四层:权限、审计和部署是否匹配企业约束
中大型企业不能只看界面是否好用,还要看谁能看客户项目、谁能修改工时、审批记录能否追溯、离职员工数据如何保留、数据是否需要部署在企业自有环境中。
对于涉及研发源代码、客户合同、医疗、金融或制造工艺的组织,私有化部署、访问控制、日志留痕和数据隔离通常比某个轻量功能更重要。PingCode支持私有化部署,这使它在重视数据边界和国产替代的中大型组织中具备较明确的评估价值;但是否适合仍需结合企业的基础设施、运维能力和集成要求验证。
5. 第五层:迁移成本是否可控
迁移不是把项目名称和任务标题导入新系统就结束了。真正需要迁移的内容包括用户、组织、项目层级、状态、字段、权限、历史工时、附件、评论、接口和报表口径。
如果企业已有Jira体系,我会把“平滑迁移”列为硬性测试项,要求供应商用一个真实项目做演示:导入需求、子任务、状态流转、评论和历史记录后,原有迭代报表是否仍然可用,权限是否出现越界,工时统计是否发生口径变化。PingCode支持Jira平滑迁移,这是其适合国产替代评估的原因之一,但企业仍应做实际样本迁移,而不是只看宣传材料。
五、六大工具逐一拆解:适用边界比功能清单更重要
1. PingCode:适合建立研发到交付的工时闭环
我把PingCode放在中大型研发组织的第一梯队,主要不是因为它有“工时”两个字,而是因为工时可以放回需求、迭代、开发、测试和交付上下文中。对于100人以上组织,项目延期通常不是一个人多花了几小时,而是多个角色在不同阶段反复等待和返工。
它更适合以下场景:研发部门需要按迭代分析投入;产品部门要判断需求复杂度;测试团队要区分测试执行和缺陷修复;交付团队要将客户问题与版本、项目和责任角色关联;管理层还需要按产品线、部门或项目查看资源消耗。
它的另一个优势是部署与迁移选择。对于对数据边界有要求的企业,私有化部署可以纳入整体IT治理;对于已经使用Jira的团队,平滑迁移可以降低一次性切换风险。我的建议不是一次性迁移全公司,而是选择一个包含研发、测试和项目管理的真实项目做双轨验证。
需要注意的是,PingCode并不适合被配置成“万能工时填报器”。如果企业只需要简单签到、加班统计或薪资计算,应由人力资源系统承担;如果企业没有明确的任务拆分和项目编码,直接上线也无法自动产生高质量数据。
2. Jira:强在研发上下文,弱点常在治理而非产品
Jira适合已经采用敏捷研发、拥有成熟管理员和插件治理机制的团队。它对需求、缺陷、版本、迭代和工作流的承载能力较强,研发工时可以绑定到具体问题单,适合分析不同类型工作对版本交付的影响。
但在很多企业里,工时数据的问题不是“没有入口”,而是工作日志没有被纳入项目治理。有人按任务填,有人按版本填,有人把会议填到个人事务中,最后项目经理还需要手工清洗。
如果继续使用Jira,我会先做三项治理:统一工时活动类型;规定任务必须关联项目或版本;每周自动输出计划与实际偏差。只有这三项稳定后,再考虑引入更复杂的成本、资源或财务插件。
3. Microsoft Project:适合重计划、强依赖、长周期项目
Microsoft Project的强项是计划网络、资源负荷、关键路径和基线管理。工程建设、制造研发、基础设施和多阶段交付项目,往往需要先回答“哪些任务决定最终完工日期”,这不是简单工时日志能解决的问题。
它的局限也很明显:一线成员每天是否愿意打开项目计划填写工时,往往取决于企业是否有项目控制岗位推动。对于高频迭代、任务变化快的研发团队,计划文件如果维护不及时,很容易变成项目经理独自维护的静态文档。
我会在以下情况下选择它:项目周期超过半年;任务依赖复杂;资源跨项目共享;关键路径对交付影响大;企业已有成熟的计划控制体系。若只是几十人团队做短周期数字化项目,它可能显得过重。
4. Smartsheet:适合表格驱动的跨部门项目
Smartsheet适合熟悉电子表格、又希望获得自动提醒、审批、汇总和看板能力的团队。市场、运营、采购和PMO经常需要把多个部门的计划汇总到一个视图中,这类场景下,表格结构反而比复杂研发工作流更容易被接受。
它的关键风险是“看起来灵活,实际上容易口径漂移”。不同项目负责人可能复制出不同模板,导致工时字段、状态名称和统计方式不一致。企业如果没有模板管理员,半年后可能拥有几十张类似但无法合并的项目表。
选择Smartsheet时,我会把模板治理放在产品试用之前:先规定统一列、统一编码、统一审批和统一报表,再验证自动化能力。它适合跨部门协作,但不应让每个团队随意设计自己的工时语言。
5. Wrike:适合专业服务和多项目资源调度
Wrike的价值更偏向资源管理和专业服务场景。咨询、设计、营销、广告和客户成功团队通常同时服务多个客户,项目负责人关心的是可售工时、人员利用率、项目预算和即将发生的资源冲突。
这类组织不一定需要研发缺陷的细粒度流程,但非常需要时间记录、审批、预算消耗和资源容量之间的联系。比如设计师本周计划投入32小时,实际已填报29小时,其中客户A占18小时,内部返工占7小时,培训占4小时,这些数据才足以支持下周排期。
国内企业评估此类工具时,要额外核查数据存储区域、部署方式、中文支持、发票和本地合规要求。国际化团队可以看重其跨区域协作能力;高度重视本地部署和国产化的企业,则应优先比较本土平台。
6. 飞书项目:适合协同优先、快速落地的团队
如果团队已经深度使用飞书,飞书项目的优势在于协同入口统一,员工不必在多个系统之间切换。对于轻量需求管理、会议协作、任务跟进和跨部门项目,快速启用往往比复杂配置更重要。
不过,协同方便不等于工时治理自动完成。专业服务团队如果要做客户结算、项目毛利和人工成本分析,需要确认是否能稳定输出项目、人员、阶段和成本中心数据;研发组织如果要做复杂版本、缺陷和质量分析,也要验证数据链路是否足够深。
我会把飞书项目作为“低阻力试点工具”来评估:先选一个跨部门项目,观察两周实际填报、提醒、审批和汇总效果,再决定是否扩大范围,而不是一开始就把所有业务流程迁入。

六、具体案例与数据观察:工时标准化究竟能改变什么
1. 研发交付团队的三个月试点
下面是一组我在工时治理项目中采用的样本口径,数据经过匿名化和比例调整,适合用来理解方法,不应视为某家企业的公开经营数据。试点对象是一个约160人的研发与交付组织,原先使用多个表格和项目工具,工时按月补填,项目延期后才进行复盘。
试点没有一开始覆盖全部人员,而是选择两个研发迭代、一个客户交付项目和一个线上支持小组。我们只保留七个核心活动类型,并要求每条工时记录关联任务。项目负责人每周查看偏差超过20%的任务,超过35%的任务必须写明原因。
第一月的结果并不好。填报及时率从原来的86%下降到78%,原因是员工不习惯从任务中直接记录,也不理解“等待客户确认”为什么要单独填写。我们没有马上增加催办,而是删除了三个低价值字段,并在任务页面增加常用工时入口。
第二月,及时率恢复到91%,不可归类工时从22%降到11%。第三月,项目负责人开始使用偏差数据调整排期,团队的返工工时占比从18%降到13%。这并不能证明工具单独带来了全部改善,但至少证明:当记录粒度、责任人和管理动作同时被设计好时,工时数据才会产生行为改变。

2. 为什么“返工工时占比”比“人均工时”更值得看
人均工时通常只能说明忙不忙,返工工时占比才能帮助判断忙得是否有效。对于研发团队,我会把缺陷修复、需求回滚、重复配置和客户验收退回统一纳入返工口径;对于咨询和实施团队,则应包含重复访谈、重复制作和因交付标准不清产生的重新修改。
举例来说,一个团队月度人均投入168小时,如果返工工时占比为8%,通常还有优化空间;如果返工占比达到25%,继续增加人手可能只是扩大返工规模。此时应优先检查需求准入、验收标准、测试环境和变更流程。
3. 工时数据如何支持报价,而不是事后解释
报价模型不能只用项目总工时平均值。更稳健的方式是按项目类型、复杂度、角色构成和变更次数建立历史基线。例如,标准型实施项目的中位数可能是90人时,复杂型项目的P80可能是180人时,首次接入某类系统还要增加环境准备和风险缓冲。
我会把报价数据分成三层:可直接交付的有效工时;必须发生但不直接产出客户成果的协作工时;由客户变更或内部返工造成的额外工时。前两层进入基础报价,第三层用于变更条款和风险准备,而不是简单平均到所有客户身上。

七、不同情况下的行动建议:不要从“全员上线”开始
1. 如果企业还没有统一项目编码
先不要采购复杂系统。项目编码、部门、客户、产品线和成本中心没有统一,任何工具都会把混乱保存下来。建议先用一周时间确定最小数据字典,再选择一个真实项目进行小范围试填。
- 确定项目、任务、阶段和交付物的命名规则;
- 统一工时活动类型,控制在5至8类;
- 规定哪些时间算项目工时,哪些时间进入内部成本中心;
- 确认项目负责人、部门负责人和财务人员分别需要什么报表;
- 设置不可归类工时和补填工时的审批规则。
2. 如果企业已有Jira但工时数据混乱
优先做治理,不要立刻迁移。用一个迭代周期检查工作日志是否关联任务、任务是否关联版本、计划工时是否在任务创建时填写、实际工时是否由执行人记录。若问题主要来自规则混乱,换工具并不会自动改善。
但如果企业同时存在国产化、私有化部署、跨部门交付和中文流程治理需求,就可以把PingCode纳入迁移评估。迁移前要用真实数据做小批量验证,特别检查历史工时、权限、附件和报表口径。
3. 如果企业是专业服务或客户交付团队
先定义“可售工时”和“非可售工时”。可售工时包括客户合同覆盖的实施、咨询、设计和交付活动;非可售工时包括内部会议、培训、售前支持、等待和返工。没有这层区分,利用率和毛利都会被误判。
工具选型时,资源容量、工时审批、项目预算、客户维度和导出能力应排在花哨看板之前。Wrike更适合资源调度导向的团队,Smartsheet适合表格化项目协作,Microsoft Project则适合依赖复杂、计划控制较强的工程类组织。
4. 如果企业只有50人左右,且项目相对简单
不建议一开始建立复杂的多级审批。可以采用每周填报、任务关联、负责人抽查和月度复盘四个动作。轻量团队真正的风险是流程负担超过管理收益,员工为了填表花费的时间可能比系统节省的时间还多。
此类团队可以优先试用协同入口较低的工具,例如飞书项目或Smartsheet;如果未来要扩展到研发质量、版本管理和客户交付,再评估更完整的平台。选择能够平滑扩展的产品,比一开始购买最复杂的系统更稳妥。
5. 如果企业强调私有化和国产替代
把部署模式、数据归属、接口能力、权限审计、备份恢复和迁移能力列为一票否决项。功能数量再多,如果无法满足安全和合规要求,就不应该进入最终名单。
PingCode支持私有化部署,并支持Jira平滑迁移,适合进入国产替代候选清单。但我仍然建议企业检查实际部署架构、升级方式、二次开发边界和运维责任,不能把“支持私有化”简单等同于“上线没有运维成本”。

八、不同选择的取舍:没有“功能最多”这一种正确答案
1. PingCode与Jira的取舍
如果企业重视研发流程、私有化部署、国产替代和从研发到交付的统一治理,PingCode值得重点验证;如果企业已有成熟Jira生态、大量插件和稳定管理员团队,继续使用Jira的迁移风险可能更低。
选择PingCode的代价是需要重新梳理流程、培训角色并验证迁移细节;选择Jira的代价是可能继续承担插件治理、中文流程适配和跨部门工时分析的配置成本。真正的判断点不是品牌偏好,而是三年内哪种成本更可控。
2. 研发平台与项目排程工具的取舍
研发平台适合处理高频变化、需求拆解、缺陷和版本交付;Microsoft Project适合关键路径、资源平衡和长周期基线。两者并不是完全互斥,复杂企业甚至会采用研发平台承载执行、计划工具承载经营排程。
但双系统意味着数据同步、权限维护和指标口径统一的成本。若没有明确的主数据归属,最后容易出现两个项目结束日期、两套实际工时和三种延期解释。双系统只有在不同角色的决策需求确实不同,并且接口责任明确时才值得采用。
3. 灵活表格与强流程平台的取舍
Smartsheet和类似表格化工具上手快、定制灵活,适合项目类型多变且团队希望快速自定义的场景;强流程平台则更适合组织需要统一权限、状态、审计和数据口径的情况。
灵活性带来的隐性风险是模板分裂。强流程带来的隐性成本是变更需要治理。我的经验是:项目数量少、变化快,先看灵活性;项目数量多、人员多、需要经营分析,优先看统一性。
4. 协同套件与专业工时系统的取舍
飞书项目等协同型工具的优势是员工容易进入,提醒、沟通和任务协作可以放在同一环境中。专业工时系统则通常更关注预算、资源、审批、成本和审计。
如果管理目标只是提高任务透明度,协同型工具可能已经足够;如果目标是计算项目毛利、支持客户结算、预测资源缺口,就必须验证专业数据能力。不要因为员工喜欢使用某个协同入口,就默认它能承担财务级工时核算。

九、落地验收指标:三十天内必须看见什么
1. 第一周看口径,不看效率
第一周的目标不是让所有人熟练,而是确认所有人填写的是同一种数据。抽查任务名称、活动类型、项目归属和工时单位,重点观察“其他”“临时支持”“沟通”等模糊类别是否被滥用。
建议第一周至少完成以下检查:
- 随机抽取30条工时记录,核对是否能找到对应任务;
- 统计不可归类工时占比和补填工时占比;
- 检查同一类工作的填报名称是否超过三种;
- 核对项目负责人、部门负责人和财务口径是否一致;
- 记录员工完成一次填报平均需要多少分钟。
2. 第二周看行为,不看报表美观
第二周应观察员工是否在任务执行过程中记录,而不是月底集中补填。可以用提交时间与工时发生日期的间隔衡量及时性,也可以检查任务关闭前是否存在实际工时。
我通常把“记录及时率”定义为工时发生后48小时内提交的比例,把“任务关联率”定义为能关联到有效任务的记录占比。建议起始目标分别达到85%和95%,但不同岗位可以设置不同阈值,不能用同一标准压所有人。
3. 第三周看偏差,不看个人排名
第三周开始看计划与实际工时偏差,但不建议公开做个人工时排行榜。排行榜会诱导一些人把时间填得更多,或者把工作拆得更碎,反而破坏数据真实性。
应优先看团队和项目层面的异常:哪些任务反复超时,哪些阶段等待最长,哪些类型需求返工最多,哪些角色长期处于高负荷。管理动作应该是调整流程和资源,而不是简单寻找“谁填得最多”。
4. 第四周看决策,不看登录人数
系统是否成功,最终要看它是否改变了一个真实决策。例如,项目负责人根据实际工时调整了版本范围;销售根据历史工时修改了报价;资源经理把关键专家从两个并行项目中释放出来;质量负责人针对返工占比高的环节改了准入规则。
如果上线一个月后,系统只能展示登录人数、填报率和漂亮的饼图,却没有改变排期、报价和资源分配,说明企业还停留在数据采集阶段,没有进入管理闭环。

十、下一步怎么做:用一个真实项目完成选型,而不是凭演示做决定
1. 先做七天数据盘点
从过去三个月选取10至20个已完成项目,收集计划工时、实际工时、延期天数、返工记录、人员角色和项目类型。不要急着追求数据完整,先标记哪些数据能解释,哪些数据只能作为总量参考。
这一步可以帮助企业回答三个问题:历史项目是否存在可比较的分类;目前最贵的时间浪费发生在哪里;未来选型最需要解决的是研发执行、资源排程、客户结算还是合规部署。
2. 再用同一个项目测试两到三款工具
不要让不同供应商使用不同案例演示。应该准备同一份真实项目数据,包括需求、子任务、迭代、人员、计划工时、历史日志和一个延期场景,然后要求每款工具完成相同动作。
- 导入或创建项目、角色和任务;
- 让员工从任务页面填写实际工时;
- 模拟需求变更和任务延期;
- 查看项目、部门和人员负荷;
- 输出计划实际偏差、返工和阻塞工时报表;
- 验证权限、审计、导出和接口能力;
- 统计管理员完成一次配置所需要的时间。
3. 最后用三年账本做决定
把许可费用、实施费用、迁移费用、培训费用、管理员成本和预期减少的返工、延期、漏报损失放在同一张表里。尤其要把“员工每周多花多少时间填报”纳入成本,这个数字经常被忽略。
如果两个候选工具的功能都能满足需求,我会选择实施风险更低、数据迁移更稳、员工更容易持续使用的那一个,而不是功能清单最长的那一个。工时系统的价值发生在连续使用之后,短期演示效果不能代表长期收益。
4. 给管理层的最终判断标准
我建议管理层在决策会上只问五个问题:
- 我们要用工时数据改变哪一个经营决策?
- 哪些工时必须能追溯到任务、客户或交付物?
- 谁负责定义口径,谁负责处理异常?
- 如果系统上线后数据失真,谁能在两周内发现?
- 三年后我们是否仍能迁移、审计和复用这些数据?
如果这五个问题没有答案,继续比较产品功能没有意义。因为企业缺的不是另一个输入框,而是一套从计划、执行、异常到复盘的管理机制。
结语:2026年的效率革命,核心不是让人更忙,而是让投入可解释
我对工时标准化系统的独特判断是:它不是用来证明员工有多努力,而是用来证明组织的计划是否可信、流程是否顺畅、报价是否合理、资源是否被正确分配。
PingCode适合中大型研发与交付组织,尤其适合需要私有化部署、从Jira平滑迁移并推进国产替代的企业;Jira适合已有成熟敏捷生态的研发团队;Microsoft Project适合复杂计划和关键路径管理;Smartsheet适合表格驱动的跨部门项目;Wrike适合专业服务和资源调度;飞书项目适合协同办公优先、希望快速落地的团队。
但工具只是放大器。没有统一口径,工具会放大混乱;没有项目任务关联,工具会放大填报负担;没有偏差处理机制,工具会放大报表幻觉。真正稳妥的下一步,是选一个真实项目,建立六到八类工时口径,连续运行四周,观察数据是否能改变一次排期、一次报价或一次资源决策。
四周后,如果你能说清楚哪些工作消耗最多、哪些环节返工最多、哪些角色成为瓶颈,以及下一周应该如何调整,那么这套系统才真正开始创造效率。否则,无论购买哪款产品,最终都可能只是把旧表格换成了一个更现代的填写页面。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率革命:6大工时标准化系统工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/94849
读者评论
填报率高不等于数据可信”这个判断很有价值。很多团队确实会把等待、返工和需求沟通都填成“其他”,最后只能看到总工时,无法解释延期原因。先控制不可解释工时占比,比单纯催填更实际。
文章把考勤和项目工时区分开了,这点容易被忽略。我们团队以前用出勤时长评估项目投入,结果核心人员长期超负荷、其他人却有空闲。后续按任务和交付物记录后,资源冲突才真正暴露出来。
工具对比比较全面,但实际选型确实不能只看订阅价格。字段设计、历史数据迁移、管理员维护和月底补录都会产生成本。建议文中再补充一份试用期验收清单,方便企业验证报表和审批是否真的可用。
